阶段状态怎么做?项目经理风险控制:项目阶段从0到1

去年三季度,我接手过一个“绿灯亮了五个月”的中台项目。周报上每个阶段的进度条都贴着 90%,直到上线前第十九天,技术负责人跟我说:核心交易链路的联调还没打通,因为上游三个系统的接口字段从三个月前就一直在改,没人把这个变化折算成阶段风险。

那天下午我把五个阶段的负责人叫到一起,问了一个问题:“这个阶段到底完成了没有?”现场给出了三个不同答案:产品说完成了,因为需求评审过了;研发说没完成,因为还有 12 个高优缺陷没关;测试说不知道,因为他们拿到的准入清单上周才更新过。同一份周报,同一批人,三种结论。

这就是大多数项目阶段状态的真实状态,不是没填,而是填的东西不承载风险信息。阶段状态如果只能回答“做了多少”,它就没有资格叫状态,只能叫进度播报。下面是我这些年在中大型项目里踩出来的完整方法论,包括四层判定模型、信号清单、门禁规则,以及一份 90 天的改造数据观察。

一、先给结论:阶段状态的本质是风险传感器,不是进度播报

1. 结论一:状态字段要能推动决策,否则就是装饰

我判断一个阶段状态设计是否合格,只看一个标准:看到这个状态之后,项目经理能不能立刻做出一项决定。如果答案是“再看看”,那这个字段就是装饰品。

“进行中”这三个字没有任何决策价值,看到它你既不知道要不要加人,也不知道要不要升级风险。“进行中,退出准则达成 4/7,未关闭高优风险 3 条,外部依赖待确认 2 项”,同样八个字,能直接推出三个动作:追外部依赖、指派风险责任人、评估是否需要重排关键路径。

我在项目里推行过一个硬规则:任何一个阶段状态字段,如果连续两个月没有人因为它改变过决策,就删掉。这条规则本身比任何模板都有效,因为它逼着团队去问“我们到底想用状态监控什么风险”。

2. 结论二:单维度状态必然失真,至少要两维

绝大多数团队的阶段状态是一维的:未开始 / 进行中 / 已完成。一维状态只能表达时间轴的线性推进,无法表达“进度在走,但风险在积累”这种最常见的失败形态。

我建议至少拆成两个维度。第一维是推进状态,回答“活儿干到哪了”;第二维是退出准则达成度,回答“这个阶段允许不允许结束”。这两维组合起来,才能识别出最危险的那类阶段:推进状态显示 90%,退出准则达成度只有 40%。

这类阶段在传统三态里是“进行中”,看起来一切正常;在两维模型里它是“高完成度、低准则达成”,属于必须立刻上报的红区。同样的项目,只是多了一列字段,风险可见性完全不同。

阶段状态怎么做?项目经理风险控制:项目阶段从0到1

3. 结论三:阶段边界必须由退出准则定义,而不是由时间定义

“设计阶段计划 4 周”和“设计阶段完成条件是:架构评审通过、接口清单冻结、非功能指标基线确认”,这两句话的管理含义完全不同。前者是排期,后者是边界。

用时间定义阶段边界的团队,会在到期时被迫宣布“阶段完成”,无论实际条件是否具备。这是我在复盘里见到最多的自欺欺人动作:因为时间到了,所以阶段结束了,于是下游阶段带着未关闭的风险开工。

我的做法是每个阶段的退出准则控制在 5 到 9 条,每条必须可验证、有明确责任人、有判定方式。少于 5 条会漏掉关键条件,多于 9 条会导致评审会变成流水账,团队会开始凑数。

二、真实场景:阶段状态是怎么一步步失真的

1. 场景一:绿灯到底,然后突然红

我见过最典型的形态是这样的:阶段一到阶段三全部绿灯,阶段四开始出现“轻微延期”,阶段五直接爆雷。复盘的时候大家才发现,风险从阶段二就埋下了,只是当时没有任何字段承载它。

那个项目的具体表现是:需求变更在阶段二累计了 34 条,但阶段状态只记录“需求阶段完成度 92%”。完成度这个指标天然会掩盖变更,因为每加一条需求,分母也在变大,百分比看起来依然漂亮。

这种情况下的状态不是错,而是选错了观测对象。你在观测工作量,而风险藏在变更量里。

2. 场景二:状态齐全,但没人敢签字

另一种失真更隐蔽。项目周报上状态字段一应俱全,五态分类、完成百分比、风险等级都有,但你让阶段负责人签字确认“本阶段可以关闭”,他会犹豫。

我把这个现象叫做字段齐全但责任稀释。状态是团队共同填的,没有人独立为一个阶段的关闭决定负责。工具上显示绿色,居责链条上却是空白。

解法不是加字段,而是加一个明确动作:每个阶段的关闭必须有一个具名责任人签字,并且签字人对该阶段下游 30 天内的返工负责。这一条看起来是管理动作,实际会反向重塑状态填写质量,因为没人愿意在自己签字的阶段上留下明显的口径漏洞。

3. 场景三:阶段过了,风险留在下游

第三个场景是我最常在中大型组织里看到的:阶段门禁通过了,但通过的方式是“把未解决项挂到下一个阶段”。风险没有被消除,只是被转移了账本。

我统计过一个 300 人规模研发线的数据:某个季度里,阶段评审会上被标记为“遗留到下阶段”的高优事项共 47 项,到了季度末,其中 29 项仍然处于未关闭状态,而它们的平均滞留时长已经超过 60 天。这类被转移的风险,成本不是线性增长的,它会因为上下文切换和知识衰减而加速膨胀。

阶段状态怎么做?项目经理风险控制:项目阶段从0到1

4. 三个场景的共同点

把这三个场景放在一起看,会发现一个共同点:失真的根源都不是团队不努力,而是状态字段观测的维度与实际风险维度不匹配。你在观测工作量,风险藏在变更里;你在观测平均进度,风险藏在关键路径上;你在观测阶段完成,风险藏在跨阶段的依赖里。

这也是为什么我不建议直接套用别人的阶段状态模板。模板只能解决“有哪些字段”,解决不了“这些字段对应哪类风险”。

三、误区拆解:七个让阶段状态失效的常见做法

1. 误区一:把完成百分比当成状态

完成百分比是主观估计,且天然平滑。团队在填写时几乎不会写 47% 或 63%,永远落在 10%、20%、30% 这些整数档上。它的信息密度远低于“退出准则达成 4/7”。

更要命的是,百分比是不可验证的,而准则是可验证的。你不能反驳一个团队的“80% 完成”,但你可以反驳“接口清单未冻结”。争议一旦无法收敛,管理动作就无法落地。

我现在的做法是:完成百分比可以保留,但只作为辅助参考,不进入阶段状态判定;真正的判定依据是退出准则达成条数。

2. 误区二:用平均主义替代关键路径

阶段整体完成度 75%,听起来还行。但如果关键路径上的模块只完成了 52%,其余非关键模块完成了 95%,这个阶段实际处于高风险状态。

平均数是风险最大的遮蔽物,因为它会把关键路径的滞后摊薄成整体的小幅偏差。我在评审会上必问的一个问题是:这个数字里,关键路径的贡献是多少?如果负责人答不上来,说明这个阶段状态是无效的。

3. 误区三:把阶段门当成签到仪式

阶段门(Stage Gate)在很多团队里已经退化成形式:拉一个会,过一遍 PPT,确认“继续推进”。没有否决权,没有前置条件,没有明确的拒绝标准。

真正有效的阶段门必须包含三种结果:通过、有条件通过、退回。如果一年下来所有阶段门的结论都是“通过”,那这个门就不存在。<有条件通过必须写清条件、责任人和完成时限,退回必须给出返工范围。

4. 误区四:状态口径各说各话,导致跨团队统计失效

我在一次组织级复盘里发现,同一条产品线下的四个团队,“阶段完成”的定义分别是:需求评审通过、开发提交代码、测试用例执行完毕、上线发布。四个团队各自汇报“本阶段完成率 90%”,但横向汇总时数字完全无法比较。

解法是建立组织级状态字典:每个状态的定义、准入条件、准出条件、允许的例外情况,全部写死在一份文档里,并嵌入到工具字段说明中。传感器接口不统一,数据采集得再多也拼不出有效信号。

5. 误区五:只报结果不报信号,管理变成事后追责

阶段状态如果只包含“进展如何”,它就只能在事后告诉你哪里出了问题。真正有用的是前兆信号:决策等待时长、外部依赖未确认数、关键岗位人力波动、缺陷逃逸趋势。

我在项目里固定跟踪六个信号,要求每周更新,且必须带上变化方向(改善 / 持平 / 恶化)。信号恶化两次以上,自动触发风险升级流程,不需要等阶段评审。

风险信号 采集频率 黄灯阈值 红灯阈值 责任角色
阶段内需求变更率 每周 累计 > 15% 累计 > 30% 产品负责人
关键路径浮动消耗 每周 消耗 > 40% 消耗 > 70% 项目经理
决策等待时长(中位数) 每周 > 3 个工作日 > 7 个工作日 项目发起人
外部依赖未确认项 每周 > 3 项 > 6 项 接口责任人
阶段末缺陷逃逸率 每阶段 > 8% > 15% 测试负责人
核心岗位有效投入比 每周 < 75% < 60% 技术负责人

6. 误区六:用工具字段替代决策规则

很多团队上了项目管理平台之后,第一件事是把状态字段配得五花八门,但没有一条规则说明“什么状态下允许进入下一阶段”。字段是采集器,规则才是决策引擎。

没有规则的字段,只会制造更多的数据噪音。我在配置任何平台之前,会先把决策规则写成自然语言,再翻译成字段和自动化规则,顺序不能反。

7. 误区七:阶段门通过后不再回看

阶段门的价值不止在当下,更在于它留下的决策快照。三个月后回头看,当时哪些准则被放宽了、谁签的字、放宽后产生了什么后果,这些才是组织能力沉淀的原料。

我要求每个阶段门通过后必须归档三样东西:退出准则达成快照、放宽项清单及理由、签字责任人。没有这三样,阶段评审就是一次一次性活动,无法复用。

阶段状态怎么做?项目经理风险控制:项目阶段从0到1

四、专业判断逻辑:阶段风险控制的四层模型

1. 第一层:阶段定义层,把阶段拆成可验证的承诺

这一层的输出物是阶段定义卡:阶段名称、业务目标、可交付物清单、退出准则、责任人、下游依赖方。其中退出准则是核心,必须满足三个条件:可验证、有阈值、有判定方式。

我通常把退出准则分三类:交付类(代码、文档、接口是否就绪)、质量类(缺陷密度、性能指标是否达标)、确认类(干系人是否书面确认)。三类缺一类,阶段就可能带着隐患关闭。

(1)阶段定义卡示例

下面是我在一个中台项目里实际使用的阶段定义卡片段,用 YAML 描述,便于直接映射到项目管理平台的字段配置中。

stage: "S3-核心服务开发"
goal: "完成交易链路核心服务的开发与自测,具备联调准入条件"

deliverables:

"核心服务代码合并至主干,代码评审通过率 100%"

"单元测试覆盖率报告(行覆盖 >= 75%)"

"接口契约文档 v1.0 冻结"

exit_criteria:

id: EC-S3-01

name: "单元测试行覆盖率"

threshold: ">= 75%"

verify_method: "CI 流水线自动产出报告"

id: EC-S3-02

name: "高优缺陷遗留数"

threshold: "= 0"

verify_method: "缺陷管理平台按优先级统计"

id: EC-S3-03

name: "接口契约冻结确认"

threshold: "上下游 3 个团队书面确认"

verify_method: "评审纪要 + 平台确认记录"

id: EC-S3-04

name: "关键路径浮动消耗"

threshold: "verify_method: "排期基线对比"

owner: "后端技术负责人"

sign_off_required: true

carryover_risk_review_days: 30

2. 第二层:信号采集层,把风险写成可量化的指标

信号采集层的目标不是采集得多,而是采集得准。我一般把信号分成三类:进度信号、质量信号、协作信号。前两类大多数团队都在做,协作信号是最常被忽略但杀伤力最大的一类。

协作信号包括:决策等待时长、跨团队确认往返次数、会议占用比、关键人不可用天数。这些指标在早期看不出问题,一旦进入阶段后期,会集中转化为延期。

采集方式上,我强烈建议尽量自动化。手工汇总的状态数据平均滞后 3 到 5 个工作日,而风险的窗口期往往只有 2 到 3 天。这个时间差,直接决定了你是提前干预还是事后救火。

3. 第三层:状态判定层,把多维信号压缩成一个可决策状态

这一层最容易做错的地方是把所有信号平权加权。实际上在不同阶段,权重应该动态调整:早期阶段质量信号权重可以低一些,后期阶段质量和协作信号权重要显著提高。

我给出一个在实践中调整过多次的判定规则(示意权重,需按组织情况校准):

StageHealth =
0.40 * 可交付物完成度

+ 0.35 * 退出准则达成率

+ 0.25 * (1 – 高优风险敞口比)

其中:

可交付物完成度 = 已完成可交付物 / 阶段定义可交付物总数

退出准则达成率 = 已通过准则数 / 退出准则总数

高优风险敞口比 = 未关闭高优风险数 / 该阶段高优风险阈值

状态映射(示意):

StageHealth >= 0.85 且 退出准则达成率 = 1.0 -> 可关闭(待签字)

StageHealth >= 0.70 且 无红灯信号 -> 进行中

StageHealth >= 0.55 或 出现 1 个红灯信号 -> 受阻(需干预)

StageHealth 高风险(需升级)

注意这里的关键设计:“可关闭”必须同时满足退出准则达成率 100%。不允许用高完成度去抵扣未达成的准则,这一条是防止阶段带病关闭的核心闸门。

4. 第四层:门禁决策层,把状态转成明确的放行结论

门禁决策层的输出只有三种:通过、有条件通过、退回。每种结论都要有书面记录和明确的下游责任。

有条件通过是最需要克制的选项,因为它最容易变成“全部通过”的委婉说法。我的规则是:有条件通过必须满足两个前提,放宽项不超过 2 条,且没有触及质量类和确认类准则。一旦涉及质量底线,只能退回。

门禁结论 触发条件 必须动作 下游影响
通过 退出准则 100% 达成,无红灯信号 归档决策快照,责任人签字 下游阶段正常启动
有条件通过 放宽项 ≤ 2 条,且不涉及质量类准则 写清放宽项、责任人、关闭时限 下游启动,放宽项进入专项跟踪清单
退回 质量类准则未达成,或放宽项 > 2 条 定义返工范围与重新评审时间 下游阶段暂缓,重新排期

阶段状态怎么做?项目经理风险控制:项目阶段从0到1

5. 四层之间的关系:不是流水线,而是反馈环

需要特别说明的是,这四层不是一次性的流水线。门禁决策层产生的放宽项和退回原因,会反过来修正阶段定义层的退出准则设计。如果某个准则连续三次被放宽,说明它的阈值定得不合理,需要校准而不是继续容忍。

一个健康的阶段状态体系,应该每季度至少产生 1 到 2 次准则修订。如果一年下来退出准则一个字没改,要么是准则太宽松,要么是根本没人认真用它。

五、具体案例与数据观察:一条 90 天的阶段状态改造路径

1. 案例背景

这是我参与过的一个比较完整的改造案例,主体是一条约 320 人的研发线,当时正在交付一个从 0 到 1 的内部业务中台。改造前的状况很有代表性:5 个团队各自用自己的方式填阶段状态,跨团队汇总靠人工 Excel,月度汇报上的阶段进度偏差平均在 20% 以上。

这个规模的团队,靠群聊和口头同步已经不可行,必须落到有统一字段定义、有自动化规则、有权限与审计留痕的项目管理平台上。当时我们选型的一个硬性条件是支持私有化部署,因为涉及内部交易链路数据,不能出内网。

最终落地用的是 PingCode。选它的直接原因有三个:一是它本身面向中大型企业及 100 人以上组织,字段模型、权限模型和审计能力是按这个规模设计的;二是支持私有化部署,满足数据不出内网的合规要求;三是支持从 Jira 平滑迁移,我们之前的历史数据和字段映射不需要推倒重来,迁移过程中阶段配置和自定义字段基本可以平移,这对一条已经在跑交付的研发线来说非常关键。

如果你的团队正卡在国产化替代的节点上,这确实是一个可以认真评估的选项。不过工具只是载体,下面这些改造动作,换任何一个平台都能做,差别只在配置成本。

2. 我们改了什么

第一阶段做的是统一状态字典,把 5 个团队的状态字段收敛成一套:未启动、进行中、受阻、待验收、已关闭,加上独立的“退出准则达成率”字段。这一步花了两周,争议最大的地方是“受阻”的定义,最终定稿为“存在至少 1 个红灯信号且尚无关闭方案”。

第二阶段做的是退出准则落地,每个阶段 5 到 8 条,全部录入平台,并绑定自动化检查。这一步花了三周,最耗时的不是写准则,而是和各个负责人对齐“什么叫做到了”。

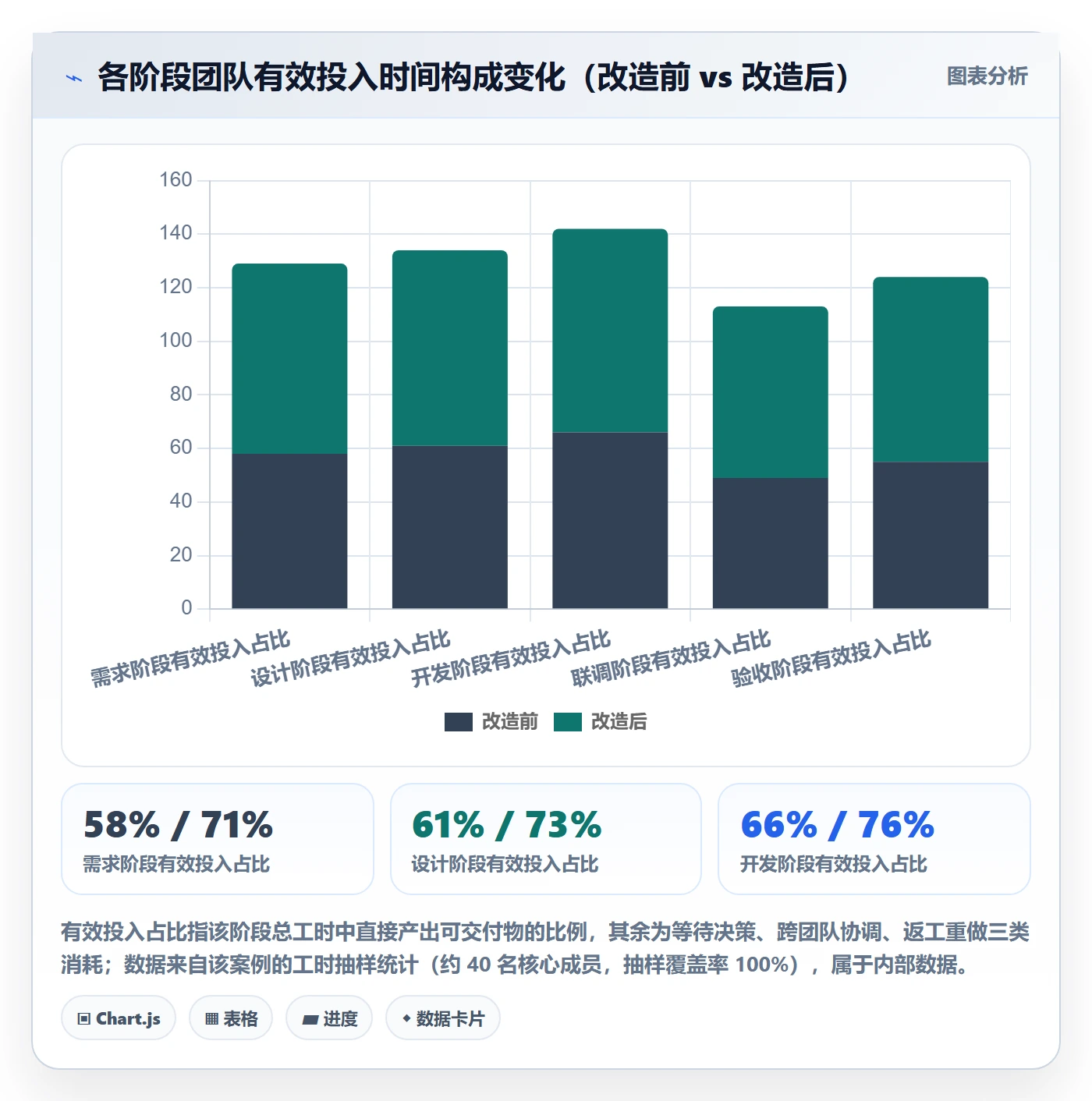

第三阶段做的是信号自动化采集,把需求变更率、关键路径浮动消耗、决策等待时长、外部依赖未确认数四项做成每周自动刷新,其余两项按阶段更新。把信号从手工汇总改成自动刷新之后,状态数据平均滞后时间从 4 天压缩到 1 天以内。

第四阶段是门禁规则固化:在平台上配置阶段流转的前置条件,退出准则未达成 100% 时不允许直接流转到下一阶段,只能走“有条件通过”或“退回”分支,并强制填写理由和责任人。

3. 90 天数据观察

改造前基线取自改造前一个完整季度的数据,改造后数据取自改造完成后连续 90 天。样本量不大,结论仅供参考,但趋势比较清晰。

观察指标 改造前基线 改造后 90 天 变化 数据来源

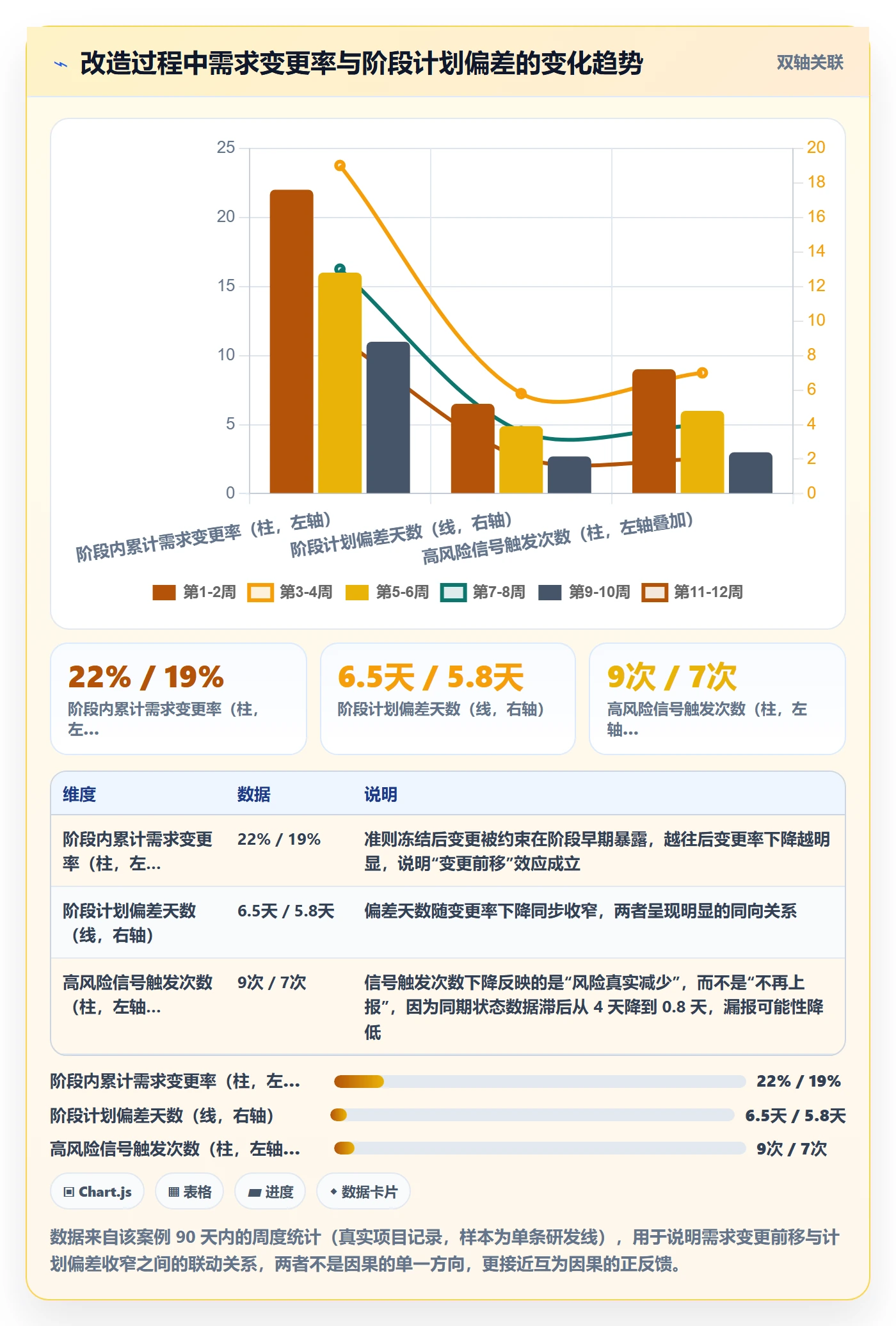

阶段末期需求返工率 26% 12% -14 个百分点 平台变更记录 + 返工工时统计
状态数据平均滞后 4.0 个工作日 0.8 个工作日 -3.2 个工作日 状态更新时间戳对比
阶段门退回率 0% 18% +18 个百分点 阶段评审结论归档
跨阶段遗留高优事项平均滞留时长 63 天 27 天 -36 天 风险清单跟踪记录
阶段评审会平均时长 95 分钟 52 分钟 -43 分钟 会议纪要时长记录

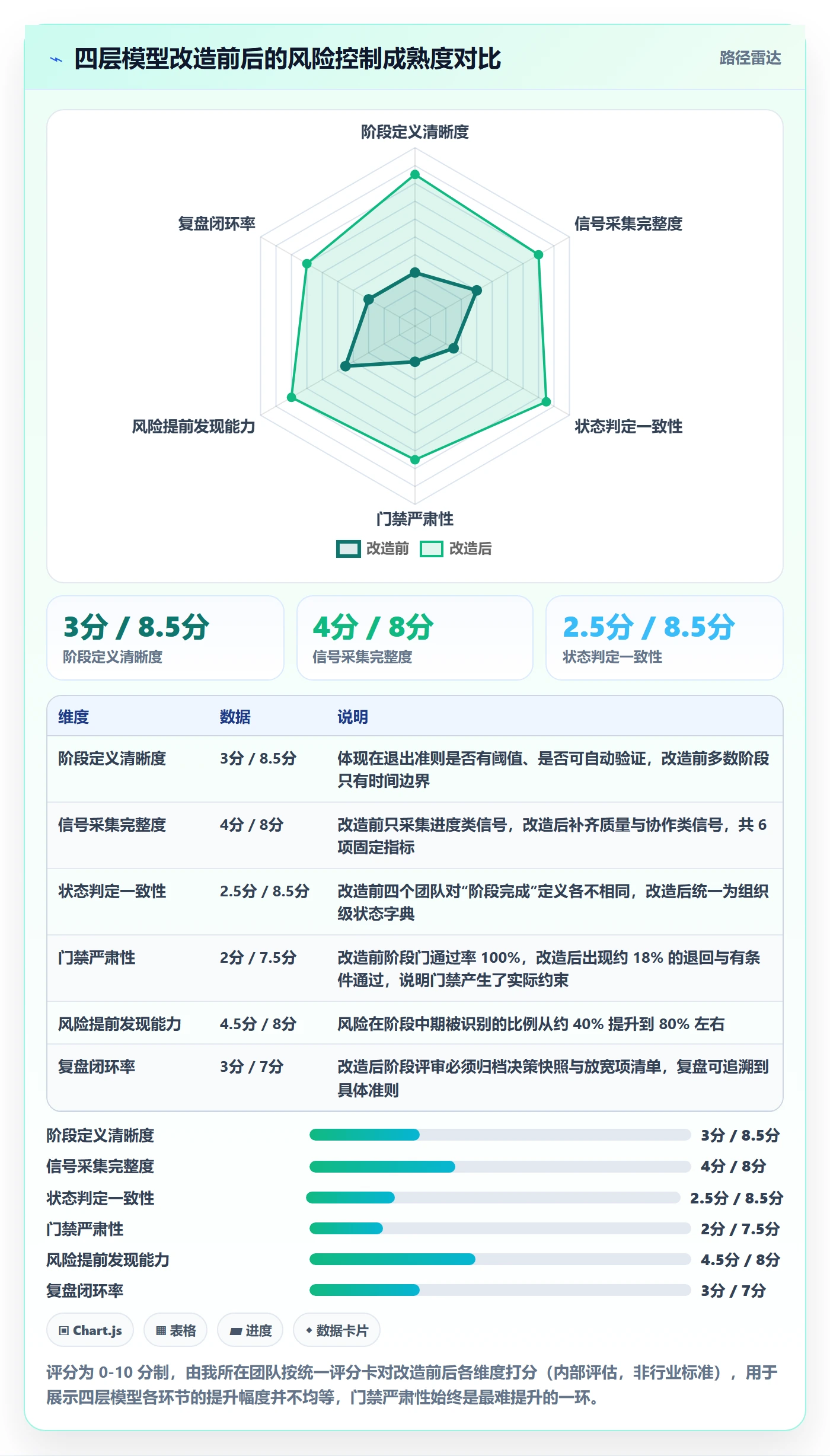

有两个数据值得单独说。第一个是阶段门退回率从 0% 上升到 18%,这不是变差了,恰恰相反,说明门禁第一次产生了实际约束力。改造前所有阶段门都通过,本身就是最大的异常信号。

第二个是阶段评审会时长反而缩短了 43 分钟。这一点超出我的预期。原本以为加了准则会让评审会更长,实际结果是:因为退出准则是可验证的,会上不再需要辩论“算不算完成”,只需要对表确认,争议时间大幅压缩。

阶段状态怎么做?项目经理风险控制:项目阶段从0到1

阶段状态怎么做?项目经理风险控制:项目阶段从0到1

4. 这个案例里我踩过的两个坑

(1)第一个坑:准则一开始定得太细

最初我们把退出准则定到了 14 条,细化到“接口文档中每个字段必须标注数据类型和取值范围”。结果第一轮评审就卡住了,团队花了整整两天在补字段注释,而真正影响交付的架构问题反而没讨论。

准则的作用是拦住重大风险,不是做质量审计。后来我们把准则砍到 7 条,只保留会影响下游阶段的条目,其他交给常规质量流程,评审效率立刻回升。

(2)第二个坑:自动化规则加得太急

我们在平台上配置了“退出准则未达成不允许流转”的硬规则。结果有一周因为一个准则的自动校验脚本有 bug,导致整个阶段卡住无法流转,反而耽误了三天。

经验是:硬规则先以“警告”模式跑两周,确认校验逻辑稳定后再切换为“阻断”模式。阶段门禁是用来防风险的,不是用来制造新的阻塞点。

六、不同情况下的行动建议

1. 20 人以下团队:把准则写在白板上就够

这个规模不建议上复杂的阶段状态体系。人员少、沟通链路短,重流程只会拖慢节奏。我的建议是:每个阶段只定义 3 到 5 条退出准则,写在一块所有人每天都能看到的看板上,每周五花 20 分钟对一次表。

状态字段只需要三个:进行中、受阻、已关闭,加上“退出准则达成数”这一列。这个阶段真正的风险来源是需求不清和关键人依赖,而不是状态数据不精细。把精力放在需求澄清和人员备份上,收益远大于精细化状态管理。

2. 100 到 500 人组织:必须建立统一状态字典和自动采集

这个规模是阶段状态最容易失控的区间。团队多、接口多、汇报链路长,靠人工汇总必然滞后。核心动作有三个:统一状态字典、退出准则模版化、信号自动化采集。

工具层面,这个规模已经需要专门的项目管理平台支撑。重点评估三件事:字段自定义能力是否支持多层级阶段模型、自动化规则是否支持条件流转、权限与审计是否满足组织管控要求。前面提到的 PingCode 在这个区间比较典型,它支持私有化部署,也提供从 Jira 平滑迁移的路径,适合正在做国产替代的中大型组织。

这个阶段的另一个关键动作是培养“阶段责任人”角色。一个阶段必须有一个具名负责人,对准则达成和下游 30 天内的返工负责。没有这个人,所有流程都会在落地时变形。

3. 强合规与私有化场景:把审计留痕当成一等需求

如果项目涉及资金、用户隐私或监管要求,阶段状态就不只是管理工具,还是合规证据。这个场景下,状态变更必须可追溯:谁在什么时间改了哪个字段、依据是什么、经过谁审批。

我在金融类项目里的做法是:阶段门的每次结论都生成一个不可编辑的决策快照,附上当时的退出准则达成情况、参与人、放宽项清单。这些东西平时看不出价值,一旦出问题需要回溯,就是救命的材料。

私有化部署在这个场景里基本是硬性要求。数据不出内网、日志本地留存、权限与组织架构对接,这三条是选型时的必查项。

阶段状态怎么做?项目经理风险控制:项目阶段从0到1

七、不同情况下的取舍

1. 取舍一:状态粒度 vs 维护成本

状态拆得越细,风险可见性越高,但维护成本也越高。我见过一个团队把阶段状态拆成 11 种,结果团队每周要花半天时间更新,最后所有字段都变成了应付。

我的经验阈值是:单个项目的阶段状态种类控制在 5 到 7 种,加上 1 到 2 个辅助维度字段。超过这个数量,边际信息增益会低于维护成本,团队会开始敷衍。

如果你确实需要更细的状态,正确的做法不是无限加状态,而是把细化部分下沉到任务层,阶段层只保留聚合视图。层级分工比单层堆字段更有效。

2. 取舍二:门禁严格度 vs 交付速度

门禁越严格,阶段带病关闭的概率越低,但交付节奏会受影响。这个取舍没有标准答案,取决于错误的代价有多大。

我的判断框架是看返工成本系数:如果阶段带病关闭导致的返工成本是本阶段投入的 3 倍以上,门禁必须严格;如果返工成本低于 1.5 倍,可以适当放宽,把资源投入到下游监控上。

内部工具类项目通常属于后者,核心交易链路的项目属于前者。同一个组织里,不同类型项目的门禁严格度本来就该不一样,一刀切反而是不负责任。

3. 取舍三:平台统一 vs 团队自治

统一平台的好处是数据可比、审计可查、跨团队协同顺畅;坏处是灵活性下降,不同团队被迫接受同一套字段,可能出现“为了填而填”。

我的折中方案是:核心字段强统一,扩展字段允许自治。阶段名称、状态枚举、退出准则结构、门禁规则这四类必须组织级统一;而阶段内的任务分类、标签体系、看板视图,允许各团队按自己的研发模式定制。

这个划分的关键在于:影响跨团队比较和决策的字段必须统一,只影响团队内部效率的字段可以放开。很多组织做反了,把看板视图统一到像素级,却允许各团队自定义“阶段完成”的定义。

阶段状态怎么做?项目经理风险控制:项目阶段从0到1

4. 取舍四:状态更新频率 vs 团队负担

每周更新一次是大多数项目比较舒服的节奏;但如果某个阶段处于高风险状态,更新频率应该提升到每两到三天一次。这里的取舍原则是:更新频率应该跟风险水平动态挂钩,而不是所有阶段一视同仁。

我在项目里用的是分级更新策略:正常阶段按周更新,黄灯阶段按周中加一次,红灯阶段每日站会同步。如果红灯阶段还在按周更新,等于放弃了最后的干预窗口。

八、把阶段状态变成可复用的组织资产

回到开头那个“绿灯亮了五个月”的项目。后来我们做的第一件事不是追责,而是把那五个阶段的定义重新写了一遍,把每条退出准则标上可验证方式,把每周变更量做成固定信号。第二次做同类项目时,同样的阶段模型直接复用了 70%,只有具体阈值做了调整。

这就是我想强调的独特观点:阶段状态的真正价值不在单个项目里,而在于它能不能沉淀成组织的判断基准。一次项目做完了,那段经历如果没变成可复用的准则库和信号清单,下次还会以相似的方式摔跤。

阶段从 0 到 1 的风险控制,说到底就是三件事:把阶段边界从时间改成准则,把状态从一维改成多维,把门禁从仪式改成闸门。这三件事做完,你会发现自己从一个“追着问进度的项目经理”,变成了一个“看着信号做判断的项目经理”。前者永远在救火,后者才有机会提前布防。

下一步怎么做,我给一个可以直接执行的顺序:

  1. 本周内,选当前正在跑的一个阶段,写 5 到 7 条退出准则,每条必须可验证、有阈值、有责任人。这一步不需要任何工具,一张表就能开始。
  2. 接着梳理你现在跟踪的信号,判断其中有多少是前兆信号。如果超过一半是结果类指标,补充决策等待时长和外部依赖未确认数这两项。
  3. 然后盘点团队的阶段状态字段,删掉过去两个月没有任何决策动作因它触发的字段,把状态收敛到 5 到 7 种。
  4. 最后评估工具承载能力。100 人以上、有跨团队协同和合规要求的组织,需要一套支持字段自定义、自动化流转和审计留痕的平台;如果同时存在 Jira 历史数据和私有化部署要求,迁移成本和平滑度应当作为选型的硬指标纳入评估。

阶段状态做不对,往往不是团队不专业,而是没人把“状态”和“风险”之间的那条线画清楚。把这条线画出来,项目从 0 到 1 的过程会比你想象的稳定得多。

常见问题解答(FAQ)

1. 项目阶段状态到底应该怎么划分和定义,不能只写进行中?

我第一次带从0到1项目时,阶段状态全填“进行中”,周会看不出卡在哪,老板问离上线还有多远我也只能凭感觉。后来才发现,阶段状态如果不绑定交付物和退出条件,就只是一个安慰剂。所以我很想知道到底该怎么定义才真正能管风险。

阶段状态不要只用“未开始、进行中、已完成”这种粗颗粒度,建议改成“未开始、进行中、待评审、受阻、已关闭”,并且每个阶段绑定进入条件、退出条件和可验证交付物。以从0到1项目为例,可以拆成需求验证、方案冻结、首个可演示版本、内测、上线五个阶段;

每个阶段列3到5条退出条件,比如需求验证阶段的退出条件是完成10个目标用户访谈且至少6个愿意试用。状态更新时只回答三件事:退出条件完成了几条、未完成项卡在谁那里、下一个决策点是什么。完成度用“已通过退出条件数除以总退出条件数”计算,不要用主观百分比或工时。

工具里把阶段状态做成单选字段,当状态选“受阻”或“待评审”时强制填写阻塞原因和期望解决时间。若某阶段超过计划时长20%仍未进入下一阶段就标黄,超过40%标红并触发项目经理复盘。

2. 从0到1的项目,阶段风险控制应该重点盯哪些指标?

我以前做0到1项目时每周都看任务完成率,看着有80%挺安心,结果关键假设没验证,上线前两周才发现用户不买单。我想知道阶段早期到底该盯进度还是盯风险,哪些指标能提前预警,而不是等出事了才知道。

0到1阶段进度指标很容易骗人,优先盯“假设验证速度”和“返工成本”。建议固定四个阶段风险指标:关键假设已验证数除以总假设数、近两周需求变更率、阻塞项平均停留天数、阶段门评审一次通过率。数据口径要提前写死:关键假设必须写清验证方式和通过标准,比如访谈10个目标用户中至少6个愿意付费试用;

阻塞项从标记受阻当天开始计时,超过3天升级给项目经理,超过7天升级给项目发起人;需求变更率用近两周新增或变更需求数除以原需求数。每周做风险燃尽图,不只看任务燃尽图。如果需求变更率超过15%,或阻塞项平均停留超过5天,阶段状态直接标黄,先处理风险再追进度。

状态报告里要单独列“已验证”和“未验证”,避免把“做完了”误当成“验证通过了”。

3. 阶段状态多久更新一次,怎么避免团队为了好看而虚报?

我待过的项目组每天都要更新状态,一开始大家认真填,后来变成复制粘贴“正常推进”。周会上全是绿色,实际问题都藏在私下群里。我想知道阶段状态应该多久更新一次,怎么让状态真实可用而不是形式主义。

阶段状态不建议按天更新,按“阶段门事件加固定周节奏”更稳。日常任务可以在看板日更,但阶段状态每周更新一次,遇到阶段门、重大风险或范围变更时立即更新。避免虚报的关键是让状态字段可验证:不要只填颜色,必须填本周通过的退出条件、下周要验证的假设、当前最大阻塞。

我在项目里试过一个规则:标绿必须附上最近一次评审记录或演示链接,标黄必须写清谁在什么时间前处理,标红必须给出两个可选方案。周会只讨论黄灯和红灯阶段,绿色阶段抽查,不逐个念PPT。同时明确标红不等于追责,隐瞒风险才会被追问。这样团队才敢把真实风险放上台面,状态也才能用于决策。

4. 从0到1的项目阶段门评审怎么做,才不是走过场?

我们公司每个阶段都有评审会,但经常变成项目经理念PPT,领导问几句有没有风险,大家说可控,然后进入下一阶段。结果问题后移,最后集中返工。我想知道阶段门到底该评什么,谁参加,什么情况下不能进入下一阶段。

阶段门评审不要评“做了多少”,要评“退出条件是否满足”和“下一阶段最大风险是否可接受”。会前至少提前24小时发评审包,包括本阶段目标、退出条件清单、验证数据、未关闭风险、变更记录、下一阶段计划。参会角色至少要有项目经理、产品业务负责人、技术负责人、测试质量负责人;

从0到1项目还应拉上最终用户或销售代表。评审结论只能四选一:通过、有条件通过、不通过、暂停。有条件通过必须写清条件和截止时间,比如完成3个付费意愿访谈且至少2个愿意预付后才能进入开发。数据口径上,退出条件完成率低于100%但高于80%可以申请有条件通过,低于80%原则上不通过。

阶段门不是审批仪式,而是风险拦截点;不通过时不要强行推进,回到上一阶段补验证。

读者评论

顾
顾依诺

退出准则 5 到 9 条这个建议我认同,但落地时最难的其实是「可验证」。我们团队也试过写准则,结果写出来的是「架构设计合理」这种谁也判不了的东西,评审会上照样吵。后来改成必须带判定方式才勉强能用。另外想问下:准则数量上限卡在 9 条,对跨团队联调那种阶段够用吗?我们光接口冻结相关的条件就能列七八条。

丁
丁知夏

签字人对下游 30 天返工负责这条,我持保留意见。我们试过类似的责任绑定,结果是没人愿意当阶段负责人了,或者签字前把所有模糊项都推给下游,反而把风险转移做得更隐蔽。责任明确是好事,但得看组织里有没有配套的容错机制,否则只会催生形式化的签字。

邓
邓宇轩

那两个图表数据我觉得要留个心眼。n=6 的样本得出 41% 对 82% 这种差距,说服力有限,作者自己也标注了是小样本观察,这点挺诚实。我更关心的是五态加准则之后,阶段定义和维护成本上升了多少,文章里只提了一句代价。如果每个阶段都要维护 9 条准则加六个信号,项目经理的时间够不够,这可能才是推广的真正门槛。

文章包含AI辅助创作:阶段状态怎么做?项目经理风险控制:项目阶段从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/326224
