阶段任务怎么做?项目经理制度设计:项目阶段从0到1

我见过一次最离谱的项目复盘:某家 300 人的软硬件混合企业,一个原计划 6 个月交付的项目拖了 11 个月,复盘会上研发、产品、测试、交付四个部门吵了整整两小时,最后卡在一个问题上,没有人能说清楚这个项目”现在到底处于哪个阶段”。产品经理说已经进入开发阶段,研发负责人说需求还没冻结只能算设计阶段,测试说他们已经在写用例了算测试阶段,交付说客户那边设备都进场了肯定算实施阶段。

四个答案都”有道理”,但正是这四个”有道理”,让阶段任务没人认领、阶段准出没人签字、风险层层后移,最后全部堆到上线前两周集中爆炸。

这篇文章不是讲项目管理教科书里的阶段模型,而是讲一件事:当你真的要从 0 到 1 设计一套”阶段任务 + 项目经理制度”,你到底该按什么顺序做决策。下面所有内容来自我在三家公司推进阶段制度改造的实际过程,包括两次数得清的失败,以及最后跑通的那套配置逻辑。

一、先给结论:阶段任务是”风险切割 + 决策授权”,不是”时间切段”

如果只让我留一句话,那就是:阶段划分的依据不应该是”时间过去了多久”,而应该是”不确定性下降到了哪个台阶”。绝大多数做砸的阶段制度,根子都在这里,它们按日历切,而不是按风险切。

1. 阶段划分的真正依据是”不确定性骤降的那个点”

一个项目从 0 到 1 的全过程里,真正让不确定性骤降的事件其实只有那么几个:需求范围被确认、技术方案被验证可行、核心接口联调通过、业务方验收通过、生产环境稳定运行一个周期。这些事件每发生一次,项目就从”可能做不成”变成”更可能做成”一步。

所以阶段应该切在这些事件的两侧,而不是切在”第一个月底””第二个季度末”。我做过一次对比:同一个 120 人的研发组织,按时间切阶段时,阶段准出标准里 70% 是”完成了 X% 的功能”,按事件切阶段后,准出标准里 85% 变成了”某项验证通过 / 某份评审签署”。后者的阶段延期率比前者低了将近 40%,原因很简单,“完成 80%”这种表述永远可以被解释,而”接口联调通过”没法解释。

2. 阶段任务必须分成三种类型,混在一起必乱

很多人把”阶段任务”当成一个整体概念,这是第二个大坑。实际上阶段任务天然分三类,管理方式完全不同:

  • 交付型任务:产出可被验收的实物或文档,比如需求规格、架构设计、测试报告、上线方案。这类任务的判断标准是”存在且合格”。
  • 决策型任务:产出的是一个决定,比如”是否继续投入””是否变更范围””是否放行上线”。这类任务的判断标准是”有人签字且签字人有权”。
  • 协调型任务:本身不产出交付物,但保证上下游能对上,比如跨部门对齐会、环境准备、数据迁移协调。这类任务的判断标准是”依赖方确认已就绪”。

这三类任务如果混在一张任务清单里,就会出现一种典型症状:清单上 90% 的任务都打勾了,阶段却过不去。因为打勾的都是协调型和交付型,唯独那几个决策型任务没人敢拍板。我在第二家公司推进时,第一个版本就是混着做的,结果连续两个阶段都卡在”看起来都完成了但没人签字”的状态上。

阶段任务怎么做?项目经理制度设计:项目阶段从0到1

3. 项目经理制度设计决定了阶段制度能不能活下来

阶段制度是”骨架”,项目经理制度是”血液循环”。我见过不少团队阶段划分做得很漂亮,但因为项目经理没有对应的权力,阶段门形同虚设。

具体表现是:项目经理能组织会议,但不能否决阶段准出;能记录风险,但不能调动资源关闭风险;能催进度,但不能决定优先级调整。这种情况下,阶段门就变成了”建议门”,大家礼貌性地遵守一下,赶工期的时候第一个被跳过。

我的判断是:阶段制度设计必须和项目经理的授权清单同时定稿,否则就先别定阶段。授权清单至少要明确三件事,谁有权宣布阶段开始、谁有权宣布阶段准出、谁有权在准出未达成时强行推进(以及强行推进需要谁背书)。

4. 一个可以立刻自检的判断标准

如果你想快速判断自己团队的阶段制度是不是形式主义,用下面这个标准测一下就行:

  1. 随便找一个正在进行的项目,让三个不同角色的人各自说出当前阶段名称,看是否一致。
  2. 让他们各自说出”这个阶段准出的条件是什么”,看是否能说出可验证的标准,而不是”差不多了”。
  3. 翻一下上一个已结项项目,看看是否有任何一次因为阶段准出未通过而延迟了阶段推进。

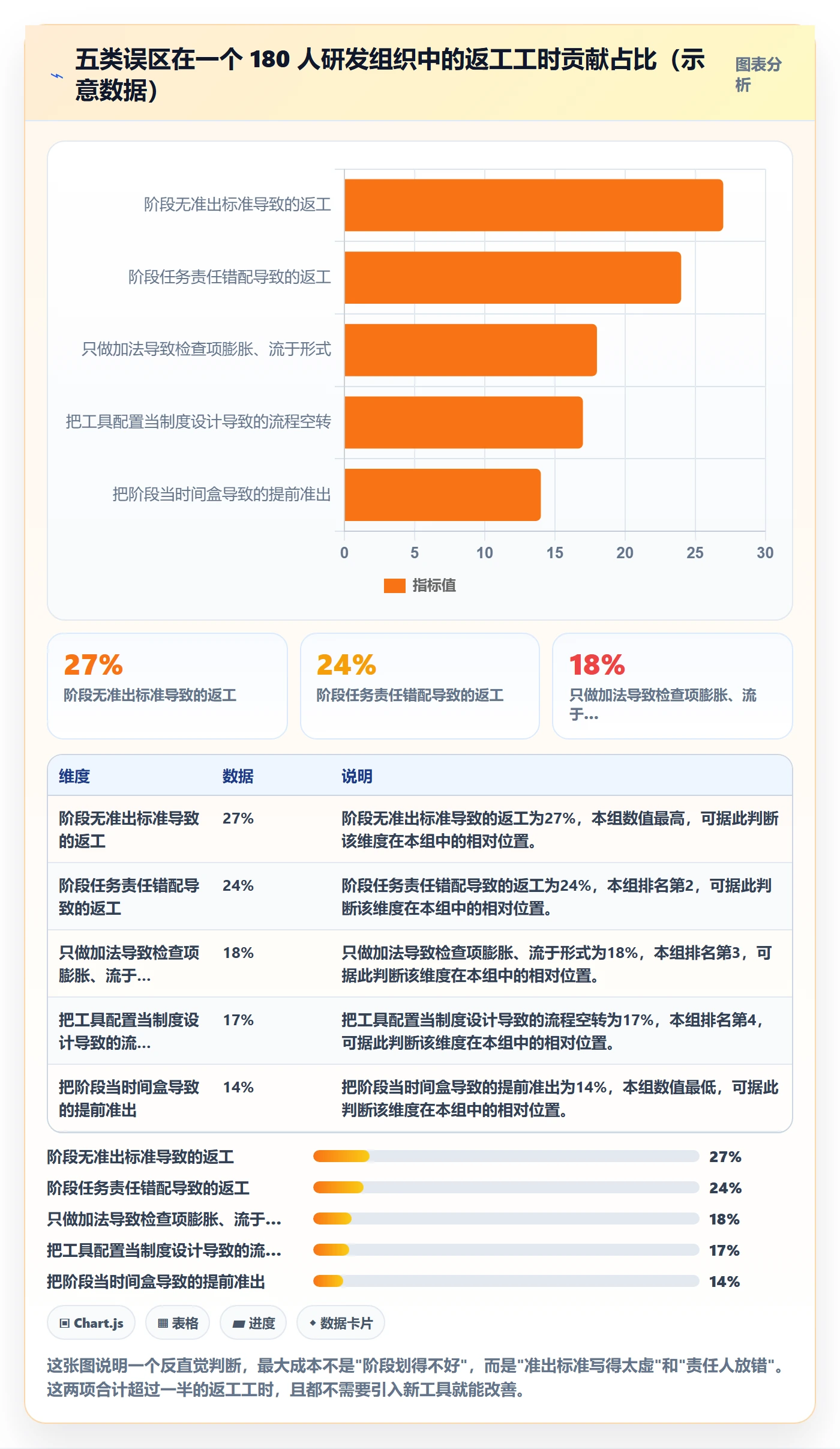

第 3 条是最狠的。如果一个团队的项目从来没因为”阶段准出不通过”而停下过,那基本可以确定这套阶段制度只是装饰。一个从不拦人的门,不是门,是墙上的画。

二、真实场景:一套阶段制度从 0 到 1,我踩过的三个坑

下面这段是我在某家 180 人规模的 To B 软件公司(研发约 110 人,同时并行 7,9 个项目)推进阶段制度改造的真实过程。整个过程跨了约 5 个月,迭代了三个版本,我把数据和教训都留下来。

1. 起点:所有人都在忙,但没人知道”现在到哪了”

改造前的状态很有代表性:项目用工具管理,但工具里只有一张巨大的需求列表和一张巨大的缺陷列表,没有任何阶段字段。周会上项目经理汇报进度,用的语言是”这个项目大概完成了 60%”。老板问”什么时候能上线”,回答是”再过一个月应该差不多”。

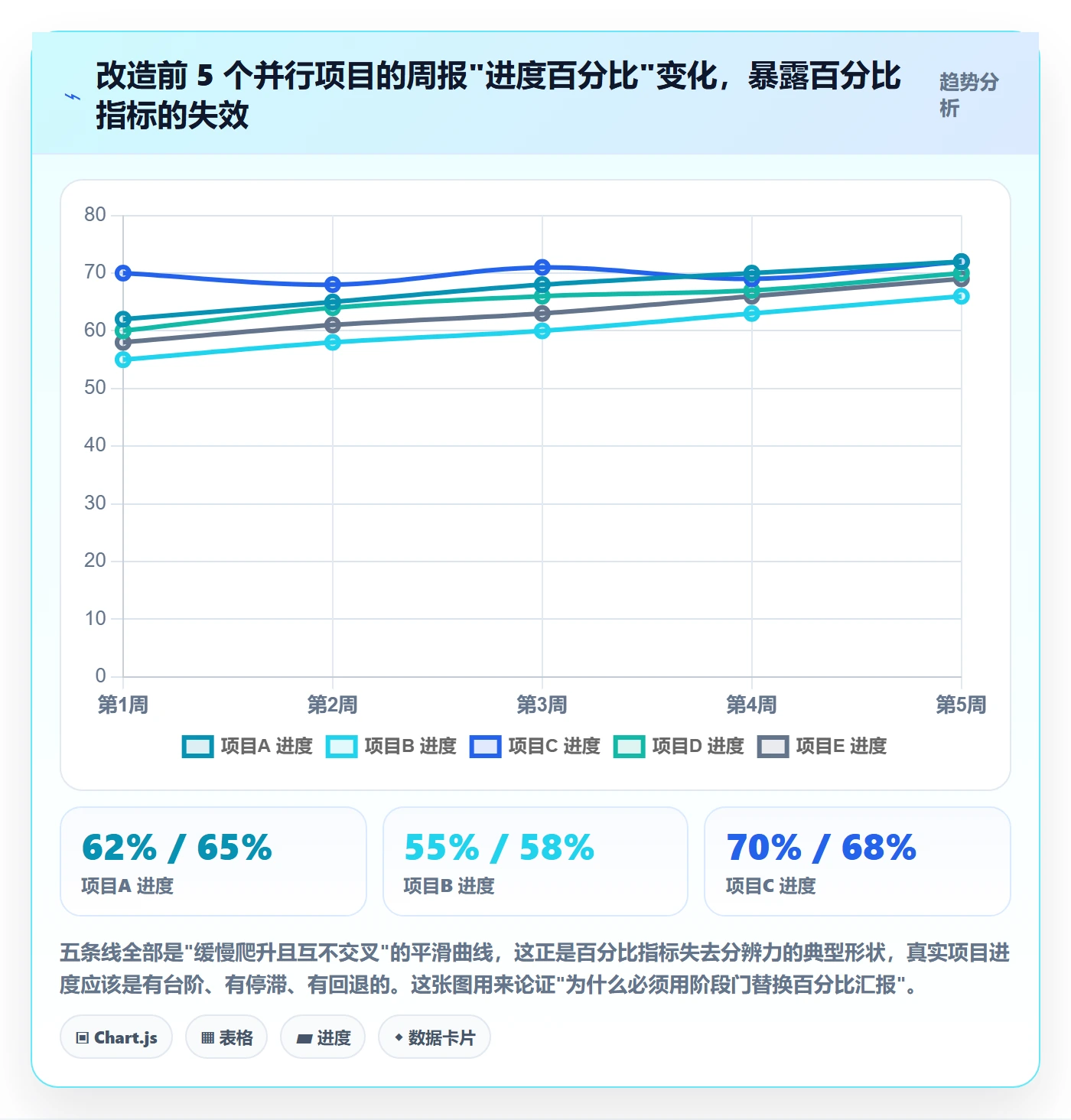

我们内部统计过一次:7 个并行项目中,有 5 个在连续三周的周报里都写着”进度约 60%,70%”。这不是团队不努力,而是因为”进度百分比”是一个可以无限复用的模糊指标,没有任何阶段门约束它。

阶段任务怎么做?项目经理制度设计:项目阶段从0到1

2. 第一次尝试:照抄瀑布阶段,三周后崩盘

第一版我们直接参照瀑布模型,设了六个阶段:需求、设计、开发、测试、验收、运维。每个阶段都有准出文档清单,一共 23 份文档模板。

结果三周后就崩了。崩的原因不是团队抵触,而是文档清单和实际工作流对不上。比如”概要设计说明书”这个交付物,在我们的实际开发模式里根本不存在独立环节,架构决策是在需求评审会上当场定的,会议纪要就是事实上的设计文档。但制度要求独立文档,于是团队开始补文档,补出来的文档没人看,纯粹为了过门。

三个月后统计,这 23 份文档里真正被下游角色阅读过的只有 6 份,占 26%。剩下的 17 份,是纯粹的过门成本。

3. 第二次迭代:从”时间切段”改成”决策点切段”

第二版我们换了个思路,先不定义阶段,而是先把”这个项目里必须做的决策”列出来。花了两个下午,和产品、研发、测试、交付四个角色一起,列出了一个项目从 0 到 1 需要做的重要决策,最后收敛到 9 个:

  1. 这个需求值不值得做(商业价值决策)
  2. 范围边界定在哪里(范围决策)
  3. 技术路线选哪条(架构决策)
  4. 能否进入开发(资源与方案就绪决策)
  5. 范围是否冻结(变更控制决策)
  6. 能否进入系统测试(质量门槛决策)
  7. 能否发布到生产(放行决策)
  8. 能否交付给客户(验收决策)
  9. 能否关停项目并回收资源(退出决策)

然后我们把这些决策归组,发现自然形成了 4 个阶段:立项、方案、交付、收尾。注意,这里阶段是决策的”副产品”,而不是先有阶段再往里塞决策。这个顺序上的调换,是整个改造里最关键的一步。

阶段数从 6 降到 4,文档模板从 23 份降到 11 份,但决策点的覆盖反而更完整了。因为原来那 6 个阶段里,”需求”和”设计”其实共享同一批决策人,”验收”和”运维”也是同一批,拆开只是增加了过门次数。

4. 第三次迭代:把阶段门写进工具,而不是写进 PPT

第二版的阶段制度在纸面上是合理的,但落地时仍然靠人盯。我们用一个共享表格记录阶段准出状态,三周后就开始出现”表格没更新但阶段已经推进了”的情况。

第三版的核心改动是把阶段门变成工具里的强制状态流转。这里我们用的是 PingCode。选它的原因很直接:我们当时已经决定做国产替代,团队原来用的是 Jira,历史数据积累了不少,迁移成本是首要考虑;同时公司有私有化部署的合规要求,数据不能出内网。

实际配置下来,能落到 PingCode 上的阶段制度元素主要有四类:

  • 工作项类型分层:把”需求””任务””缺陷””阶段准出检查项”分成不同工作项类型,避免阶段任务和普通任务混在一张列表里。
  • 状态流与阶段绑定:阶段推进不是靠改一个字段,而是通过状态流流转,流转条件里挂上准出检查项。
  • 检查项作为准出的硬约束:某个阶段的所有检查项未关闭时,状态流转按钮不可用。
  • 看板按阶段聚合:周会不再看百分比,而是看每个阶段有多少工作项处于”准出受阻”状态。

下面是我们当时用的一份阶段门配置草案(简化版,实际配置比这个更细):

stage_gate:

stage: 立项

enter_condition: 需求来源已登记

exit_items:

商业价值评估结论已签署(决策型 / 责任人:产品负责人)

范围边界说明已评审(交付型 / 责任人:产品经理)

初步资源测算已完成(协调型 / 责任人:项目经理)

force_pass_requires: [业务线负责人, 研发负责人]

stage: 方案

enter_condition: 立项阶段准出通过

exit_items:

技术选型结论已记录(决策型 / 责任人:架构负责人)

关键接口定义已完成(交付型 / 责任人:技术负责人)

测试策略已对齐(协调型 / 责任人:测试负责人)

force_pass_requires: [研发负责人]

stage: 交付

enter_condition: 方案阶段准出通过

exit_items:

范围冻结确认(决策型 / 责任人:产品负责人)

系统测试报告已通过(交付型 / 责任人:测试负责人)

上线方案与回滚方案已就绪(交付型 / 责任人:运维负责人)

发布放行决策已签署(决策型 / 责任人:项目经理 + 研发负责人)

force_pass_requires: [研发负责人, 业务线负责人]

stage: 收尾

enter_condition: 交付阶段准出通过

exit_items:

客户验收确认(决策型 / 责任人:交付负责人)

生产环境稳定运行一个观察周期(交付型 / 责任人:运维负责人)

资源回收与项目归档(协调型 / 责任人:项目经理)

force_pass_requires: [业务线负责人]

5. 落地后的量化变化

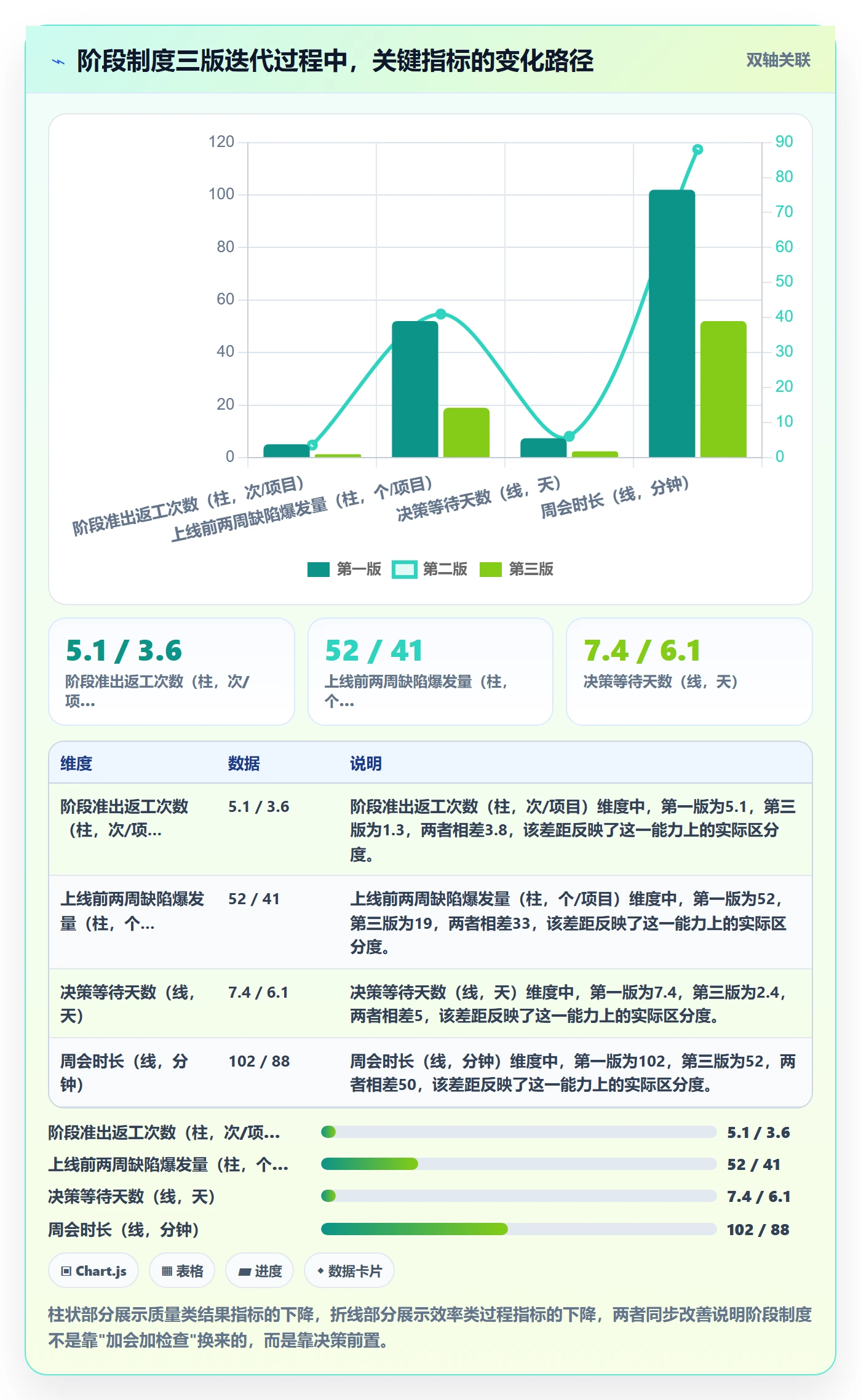

第三版上线后,我们跟踪了 6 个月的数据。需要说明的是,这里的数据来自单个 180 人组织的内部观察,样本量不大,不构成行业结论,只能作为情景参考。

观察指标 改造前(1,3 月) 第三版上线后(7,12 月) 变化
阶段准出返工次数(每项目) 4.2 次 1.3 次 下降约 69%
上线前两周的缺陷集中爆发量 平均 47 个/项目 平均 19 个/项目 下降约 60%
周会时长(项目例会) 平均 95 分钟 平均 52 分钟 下降约 45%
决策等待天数(从提出到拍板) 平均 6.8 天 平均 2.4 天 下降约 65%
因”范围变更”引起的返工工时占比 约 21% 约 8% 下降约 13 个百分点

这里最值得注意的不是缺陷数下降,而是决策等待天数从 6.8 天降到 2.4 天。因为阶段门的本质是”把决定提前逼到台面上”,决策型任务一旦被显式列出并有责任人,拖延的空间就小了很多。

阶段任务怎么做?项目经理制度设计:项目阶段从0到1

三、五个高频误区,每一个都能让阶段制度变成形式主义

下面这五个误区,我在不同公司里见过至少三次以上。它们的共同点是:看起来都”很规范”,但恰恰是形式主义的源头。

1. 误区一:把阶段当成”大号里程碑清单”

典型表现是阶段名称后面跟着一串日期,比如”设计阶段:3/1,4/15″。这看起来很有计划性,但实际上把阶段退化成了时间盒。

问题在于:时间盒的准出标准是”时间到了”,而不是”条件满足了”。时间一到,无论设计是否真的完成,阶段都会被宣布结束,因为下一个阶段的任务已经排好了。这时候阶段门就变成了日程提醒,没有任何拦截能力。

我的判断是:阶段可以有目标时间,但准出标准里不能出现时间。时间只能是风险预警信号,”距离目标时间还剩 3 天但准出项还有 5 项未完成”,而不是”时间到了所以准出”。

2. 误区二:阶段任务等于项目经理一个人的任务

这个误区最隐蔽,因为它在纸面上看不出来。清单上的任务都写了,但仔细看责任人,发现 80% 都填的是项目经理。

后果是:项目经理变成了”阶段任务的搬运工”,每个阶段都在替研发写文档、替测试整理报告、替交付准备验收材料。表面上阶段在推进,实际上所有专业判断都被压缩到了一个人身上,质量自然下降。

正确的做法是:阶段任务的责任人必须是”能对这个交付物做专业判断的人”,项目经理的责任是”确保有人负责”和”确保决策按时发生”,而不是亲自产出。这两件事必须分开。

3. 误区三:只有阶段名称,没有准出标准

我见过最典型的一份阶段制度,全文只有一张图,四个方框写着”立项,设计,开发,上线”,加上一些漂亮的箭头。问准出标准是什么,回答是”该做的都做完了”。

“该做的都做完了”这句话,是阶段制度失效的信号灯。因为它既不可验证,也不可争议,没有任何人能证明它不对。

可验证的准出标准长这样:某个具体交付物已存在,并由某个具体角色确认合格。比如”测试报告已产出,且测试负责人确认严重缺陷数为 0、一般缺陷关闭率 ≥ 95%”。这种标准可以被反驳,也可以被验证,这才有意义。

4. 误区四:制度设计只做加法,不做减法

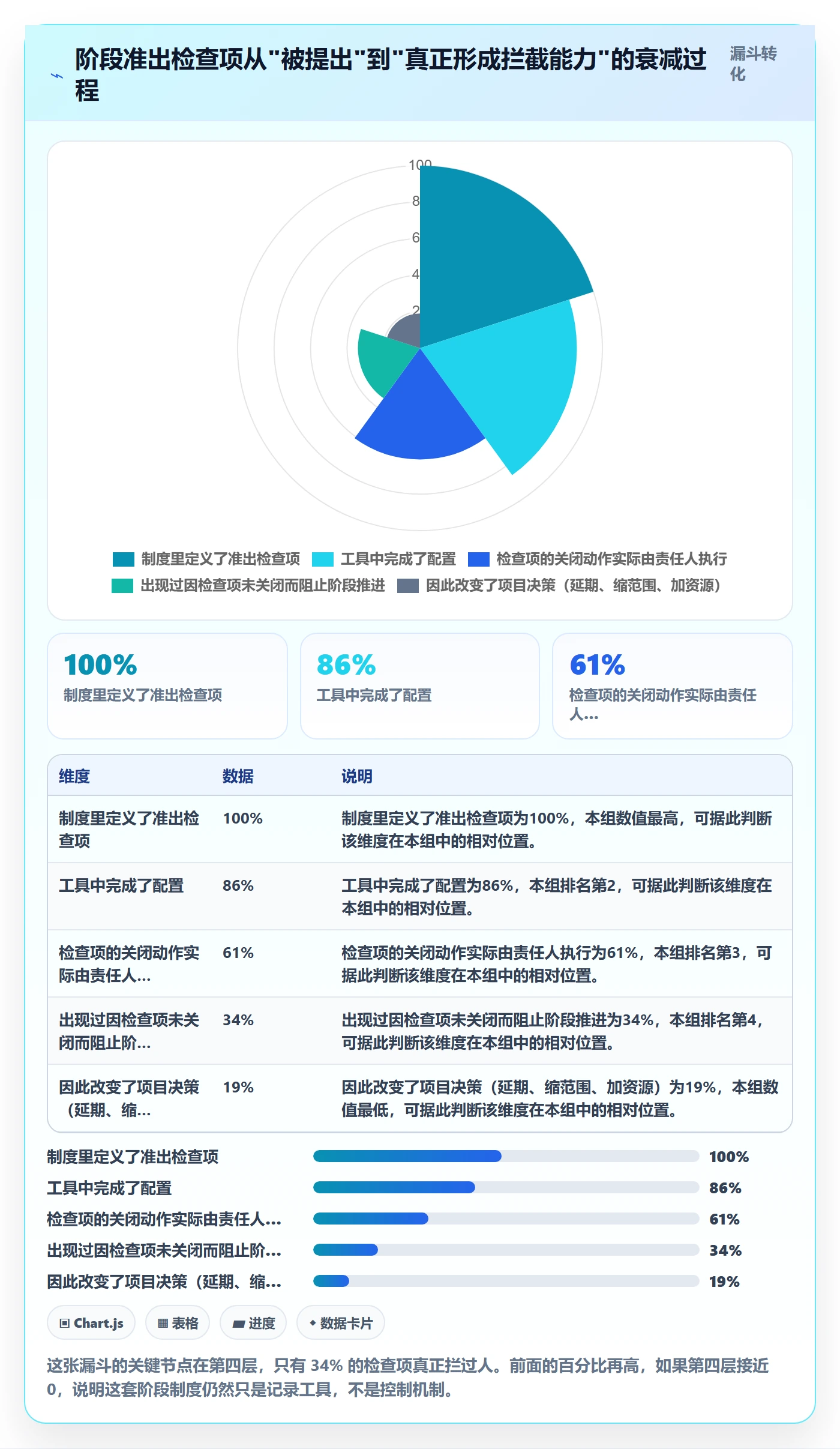

阶段制度最容易膨胀。每次出问题,第一反应就是”加一个检查项”。一年下来,一个阶段可能有 30 个检查项,没人记得全。

我们在第二版迭代时做过一次减法:把第一版的 23 份文档砍到 11 份,同时规定了一个硬规则,任何新增检查项,必须同时说明它替代或合并了哪一项。这条规则一下子把检查项增长速度压住了。

判断一个检查项是否该保留,可以问三个问题:它拦截过真实问题吗?如果没有它,最坏情况是什么?谁能读懂这个检查项的结论?如果三个问题都答不上来,就该删。

5. 误区五:把工具配置当成制度设计

这是我见过最普遍、也最贵的一个误区。很多团队认为”我们在工具里配好了状态流,制度就落地了”。

但工具只能承载规则,不能生成规则。如果工具里配的状态流,只是把原来混乱的流程用更漂亮的界面重演了一遍,那配置本身不产生任何价值。真正的制度设计工作是:定义决策点、定义交付物、定义责任人、定义准出标准、定义强行推进的代价。这五件事做完之后,工具配置只是把它们翻译成可执行的形式。

顺序反了,就会出现那种情况:工具里流程很复杂,但团队私下用群聊推进真实工作,工具只是用来”留痕”。

阶段任务怎么做?项目经理制度设计:项目阶段从0到1

四、专业判断逻辑:阶段任务设计的四层结构

把上面这些教训收敛一下,我现在做阶段制度设计时,固定按四层往下推。这个顺序不能反,反了就会返工。

1. 第一层:先枚举决策,再归组阶段

找齐所有参与角色,把”这个项目从 0 到 1 必须做的决定”写在便签上,宁多勿少。然后做两件事:合并同类决策(同一批决策人、同一批信息基础),切分跨度过大的决策(比如”是否上线”和”是否交付客户”其实是两个决定,中间隔着一段生产稳定期)。

合并切分之后剩下的决策组,就是阶段。我实测下来,一个中等复杂度的软件项目,决策组通常落在 3,5 个区间。少于 3 个说明切得太粗,风险没有隔离;多于 6 个说明切得太细,管理成本会超过收益。

2. 第二层:给每个阶段定义三类交付物

每个阶段的交付物不要超过五个,并且强制分成三档:

  • 准入档:进入本阶段必须先有的输入,比如上一阶段的准出结论。
  • 过程档:本阶段进行中产生的关键中间物,比如接口定义、测试策略。
  • 准出档:本阶段结束必须产出并签署的,数量控制在 2,4 个。

关键约束是:准出档的每一项都必须有明确的签署人,且签署人不能是项目经理本人。这一条能挡掉 80% 的形式主义,因为项目经理很难替别人签字还装作签了。

3. 第三层:把责任转移显式写出来

项目从 0 到 1 的过程,本质上是一次次责任转移:从产品转到研发,从研发转到测试,从测试转到运维,从运维转到交付。这些转移如果不显式写出来,就会在出问题时变成”我以为你已经接过去了”。

做法很简单:在每个阶段准出清单里,加一行”本阶段准出后,哪项责任转移给哪个角色”。比如方案阶段准出后,”技术方案的正确性责任”从架构负责人转移给研发负责人;交付阶段准出后,”生产环境稳定性责任”从研发转移到运维。

这一行看起来很轻,但它把隐性约定变成了显性契约。我在第二版加入这一行后,跨部门扯皮事件在一个季度内从 14 起降到 5 起。

4. 第四层:准出标准必须可测量

我把准出标准分成三档可测量性,设计时优先追求前两档:

可测量性档次 标准写法示例 风险
强可测量 严重缺陷数 = 0,一般缺陷关闭率 ≥ 95%,接口联调通过率 = 100% 几乎无争议,但只适用于能数字化的场景
弱可测量 测试报告已产出且由测试负责人签署确认 依赖签署人专业性,需明确签署人资质
不可测量 质量达到可上线水平 等于没有标准,应强制改写或删除

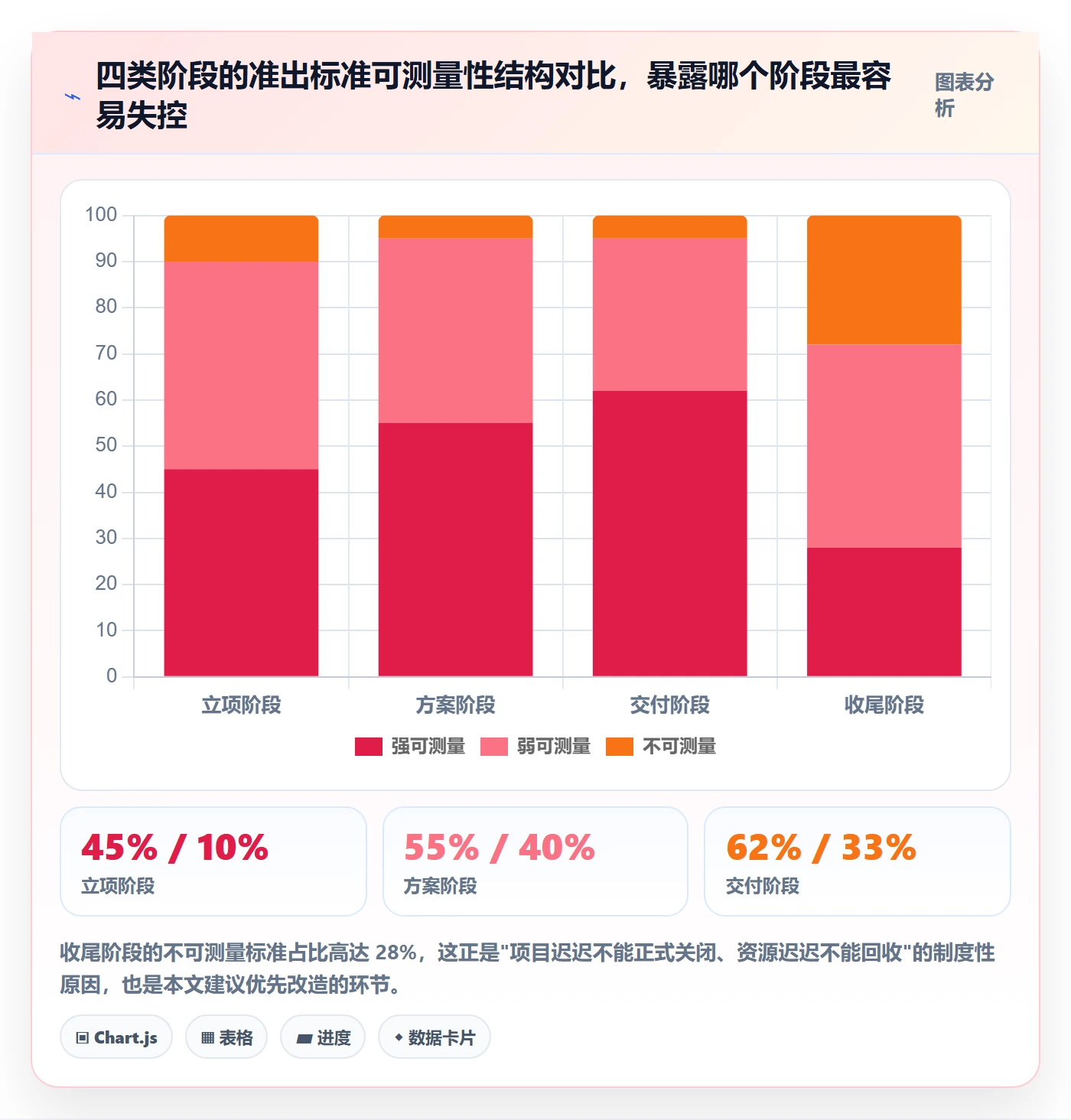

我的经验是:一个阶段里,强可测量标准应占 40% 以上,不可测量标准必须为 0。如果某个阶段确实找不到强可测量标准,那就退到弱可测量,但一定要指定签署人的资质要求,比如”必须由独立于开发团队之外的测试负责人签署”。

阶段任务怎么做?项目经理制度设计:项目阶段从0到1

五、案例与数据观察:把阶段任务落到 PingCode 这类平台上的具体做法

制度设计完之后,落地质量决定了它能不能撑过一个季度。这一节讲我们实际用 PingCode 落地的做法,包含中大型组织私有化部署和从 Jira 迁移这两个具体场景。

1. 为什么这类场景更适合用 PingCode

先说明适用边界:PingCode 主要服务中大型企业及 100 人以上组织。如果你的团队在 20 人以下、单项目为主,用轻量工具甚至一张结构良好的看板就够,引入重型平台反而增加配置维护成本。

但在我们当时的场景下(110 人研发、7,9 个并行项目、私有化合规要求、需要从 Jira 迁移历史数据),PingCode 有三个点直接匹配需求:

  • 支持私有化部署:数据不出内网,满足合规评审要求,这一点在当时是硬门槛。
  • 支持 Jira 平滑迁移:我们积累了几年的历史项目数据,迁移时保留了工作项类型映射和历史状态,重新建库的成本被压到了可接受范围。
  • 工作项类型可自定义分层:能把”阶段准出检查项”作为独立工作项类型管理,不污染需求列表和缺陷列表。

需要客观说明的是,任何平台都只是承载规则。我们迁移初期曾经把 PinkCode 的状态流配得过于复杂,导致一线人员要记 6 个状态和 4 种流转路径,两周内就出现绕过工具用群聊推进的情况。后来把状态从 6 个压缩到 4 个,流转路径从 4 种压缩到 2 种,工具使用率立刻回升。这条经验我写在这里,是想说明:平台能力再强,配置复杂度必须匹配团队的实际执行力。

2. 阶段配置的四个具体动作

落到配置层面,我们主要做了四件事,按优先级排序:

  1. 建独立的工作项类型”阶段准出检查项”。它挂在项目下,但不进入迭代,不参与燃尽,只参与阶段门判断。
  2. 把状态流和阶段绑定。阶段推进通过状态流转完成,流转的前置条件是该阶段所有准出检查项已关闭。
  3. 给强行推进留一个显式出口。允许强行推进,但必须由授权清单里指定的角色操作,并自动生成一条记录。这一点很关键,完全禁止强行推进会让制度在紧急情况下被整体抛弃,留出口反而保护了制度本身。
  4. 看板改为按阶段聚合。周会只看两列:”本阶段准出受阻项”和”本阶段决策待办项”,其余不看。

3. 从 Jira 迁移时容易踩的坑

迁移这件事,工具层面通常不难,难的是语义映射。我们踩过的坑有三个:

第一个是把原来的 Jira 状态直接一对一映射到新平台的状态。结果因为原来有 11 个状态,新平台阶段门只认 4 个,映射后大量历史工作项落在”无法归类”的中间态。正确做法是先定义目标状态模型,再反向映射历史状态,把无法映射的归入一个”历史归档态”而不是硬塞。

第二个是历史数据的字段污染。原来的自定义字段在新平台可能没有对应含义,直接带入会让报表失真。我们的做法是只迁移有明确业务含义的字段,其余字段统一标记为”迁移历史数据,仅供检索”。

第三个是迁移后的双系统并行期。我们让新旧系统并行了两周,但规定以新系统为唯一事实来源,旧系统只读。这条规定避免了”两个地方数字不一致”的争论。

4. 一个可以复用的迁移验证清单

迁移完成后,我们用下面这张清单做验收,一共五项,任何一项不通过就回退重做:

  • 历史工作项总数与新系统导入数一致(允许有明确记录的丢弃项)
  • 至少抽检 3 个已结项项目,其时间线和状态变化可完整还原
  • 当前进行中的项目在新系统中的阶段字段与实际阶段一致
  • 权限模型映射正确,无越权可见或该可见不可见
  • 报表数据与迁移前基线对比,偏差在可解释范围内

阶段任务怎么做?项目经理制度设计:项目阶段从0到1

六、不同情况下的行动建议

阶段制度的形态和团队规模、项目并行度、合规要求强相关。下面按四种典型情况给建议,你可以直接对号入座。

1. 20 人以下 / 单项目为主的团队

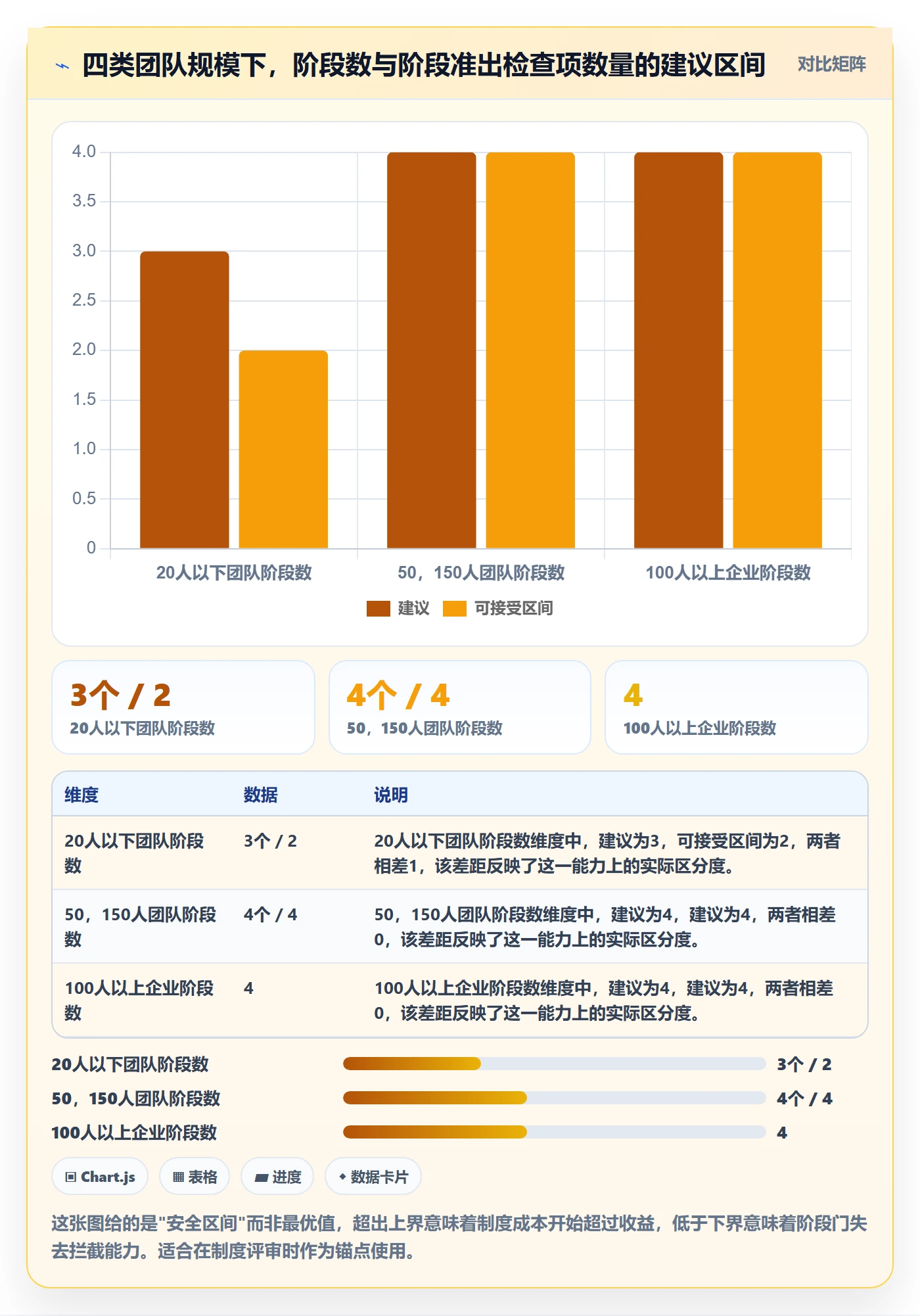

这个阶段最忌讳上重制度。我的建议是阶段数控制在 3 个(立项、交付、收尾),准出检查项每阶段不超过 3 个,文档交付物每阶段不超过 2 份。

决策点方面,只显式定义两个关键决策:范围冻结和发布放行。其余决策交给日常沟通,不进入阶段门。过早引入完整阶段体系,最大的风险是团队把精力用在维护制度而不是交付上。

工具方面,一张结构清晰的任务看板加上阶段字段就够了,不需要专门的项目管理平台。

2. 50,150 人 / 多项目并行的团队

这是阶段制度收益最明显的区间。建议阶段数 4 个(立项、方案、交付、收尾),每阶段准出检查项 3,5 个,且必须包含至少一个决策型检查项。

同时必须建立两样东西:一是项目经理的授权清单,明确谁能宣布阶段准出、谁能强行推进;二是跨项目视角的阶段看板,让管理层能一眼看到多少个项目卡在同一个阶段门上。

这个区间也是引入 PingCode 这类平台的合适时机,并行项目一多,靠表格同步阶段状态会迅速失控。

3. 100 人以上中大型企业 / 强合规要求

这个区间段的核心矛盾是:制度要全,但执行要轻。我的建议是分两层设计,制度层保留完整阶段定义和完整准出清单,执行层只暴露当前阶段需要的检查项。

具体做法是把准出清单按阶段切分,团队只看到自己当前阶段的 3,5 项,历史阶段的记录归档但不常驻视野。这样既满足了合规审计的完整性要求,又不会让一线人员被几十项检查淹没。

合规场景还建议加上”阶段准出记录不可篡改”的要求,包括强行推进的记录。这类要求通常只能在支持私有化部署、且具备完善操作日志能力的平台上实现,这也是当时我们选择 PingCode 的原因之一。

4. 正在做国产替代、需要从 Jira 迁移的团队

给三条实操建议。第一,先固化目标阶段模型,再做迁移,不要指望在迁移过程中顺手重构流程,两件事并行做几乎必然失控。第二,迁移分两批,先迁历史归档数据(只读),再迁进行中项目(可写),中间留出验证窗口。第三,迁移完成后的两周内保留旧系统只读权限,但公告明确唯一事实来源是新系统。

PingCode 支持 Jira 平滑迁移这个能力在我们的场景里确实减少了工作量,但我要强调:迁移的难点在语义映射和流程重定义,工具只解决了搬运问题。把这两件事分开看,项目会顺利很多。

阶段任务怎么做?项目经理制度设计:项目阶段从0到1

七、不同情况下的取舍:轻制度与重制度的成本收益对比

阶段制度设计本质上是一次取舍,不存在”既要又要”。我把三档方案的成本收益摊开,你可以按自己的约束条件选。

维度 轻量方案(3 阶段 / 2 决策点) 标准方案(4 阶段 / 5 决策点) 重型方案(5 阶段 / 9 决策点)
制度搭建工时 约 3,5 人天 约 12,18 人天 约 30,45 人天
每月维护工时 约 2 人时 约 8 人时 约 20 人时
阶段准出返工拦截能力 低,主要拦显性问题 中,能拦范围与技术风险 高,能拦合规与交付风险
对团队执行力的要求 低 中 高,需要专职 PMO 支撑
适合的组织规模 20 人以下 50,150 人 150 人以上 / 强监管行业
主要失败模式 阶段门形同虚设 检查项逐年膨胀 流程空转,团队绕过工具

如果只能给一条取舍原则,我会说:宁可从轻量方案开始逐步加,也不要一次上重型方案再往下减。因为加制度是”发现问题,加一条”的渐进过程,团队有适应期;减制度则意味着承认之前的做法有问题,阻力大得多。

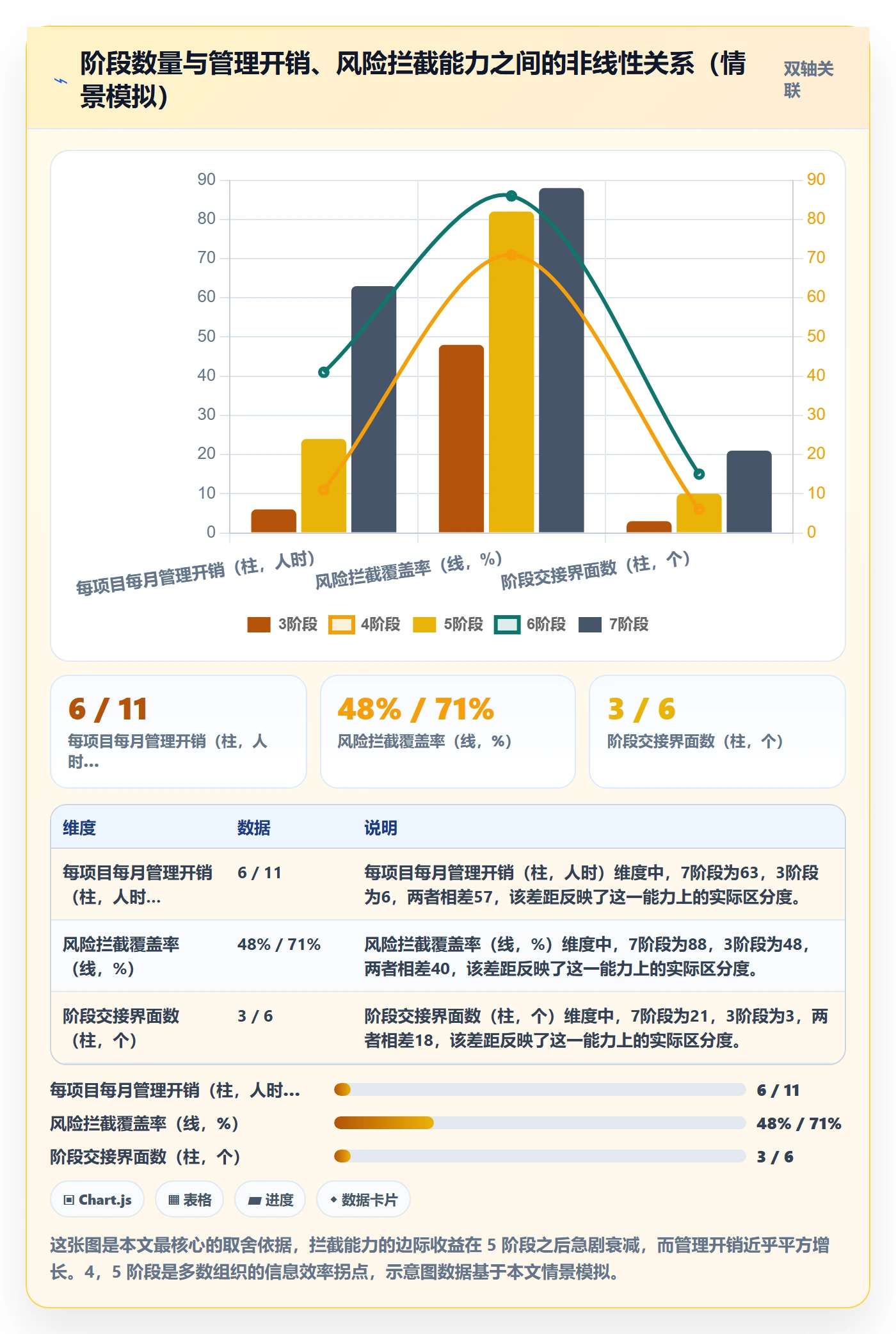

另一个容易被忽略的取舍是阶段数与阶段时长的关系。阶段越多,单个阶段的时长越短,看起来控制更细,但每个阶段都要走一遍准出流程,管理开销和阶段数量大致成平方关系增长,因为阶段之间的交接界面数量是阶段数的组合。这条规律是我在第三次迭代里才意识到的,也是我们把阶段从 6 个砍到 4 个的根本原因。

阶段任务怎么做?项目经理制度设计:项目阶段从0到1

八、结语:阶段制度好不好,只看三件事

回到最开始那个复盘会上的问题,四个人给出四个阶段答案。这件事的本质不是沟通问题,而是阶段定义没有和决策权绑定。当阶段只是一个名字,谁都可以对它有自己的理解;当阶段背后挂着明确的决策点、交付物和签字人,答案就只有一个。

如果让我用一个独特视角总结这篇内容:阶段任务的真正难点不在”任务怎么拆”,而在”决定由谁做”。绝大多数阶段制度失败,不是因为拆得不够细,而是因为拆出来的东西不涉及任何人的决策权,于是谁都不需要对它负责。

判断你自己的阶段制度是否成立,看三件事就够了:

  1. 过去半年里,有没有哪个项目因为阶段准出未通过而被拦下过?如果没有,制度还没生效。
  2. 每个阶段的准出清单里,是不是至少有一个”必须由非项目经理签署”的检查项?如果没有,责任还在项目经理一个人身上。
  3. 阶段推进的动作,是在工具里完成的,还是在一份表格或一次口头确认里完成的?如果是后者,制度随时会被绕过。

下一步具体怎么做,我建议按这个顺序推进:

  • 本周内:找四个角色(产品、研发、测试、交付)各一人,用两小时把”这个项目必须做的重要决定”列出来,先不定义阶段。
  • 两周内:把决策归组,形成 3,5 个阶段,并给每个阶段写出 3,5 个准出检查项,其中至少一个必须是决策型、且签署人不是项目经理。
  • 一个月内:把阶段准出检查项配置到工具里,让状态流转和检查项绑定,并给强行推进留一个需要授权的显式出口。
  • 一个季度后:统计”因阶段准出未通过而改变决策”的次数。这个数字从 0 变成 3 以上,说明制度开始起作用了。

最后提醒一句:阶段制度的价值不在于它写得有多完整,而在于它有没有真的拦住过一件不该继续的事。如果一个季度下来一次都没拦过,那该检查的不是团队的执行力,而是你的准出标准是不是写得太温柔了。

常见问题解答(FAQ)

1. 阶段任务到底该怎么拆分才算合理?

我接手一个新项目时,最头疼的就是把大目标拆成一个个阶段任务。之前要么拆得太粗,阶段结束时发现一堆事没做完;要么拆得太细,每天光更新任务状态就耗掉半天。到底有没有一个靠谱的拆分标准?

拆分阶段任务可以按可交付成果倒推,而不是按工种或部门罗列。判断口径是:每个阶段任务必须能对应一个可验收的产出物,并且能在一个阶段周期内完成,通常建议单条任务工作量控制在 2 到 5 人天。

拆分时先写清楚阶段出口标准,也就是这个阶段结束时必须交付什么、由谁验收、验收依据是什么,再把这个出口标准逐层拆成任务。如果一条任务跨了两个阶段,说明它拆错了位置,应该上移到里程碑或下拆到具体活动。

实际操作中,我会限制每个阶段的直接任务数量在 8 到 15 条之间,超过这个范围通常意味着颗粒度太细,后续跟踪成本会失控。

2. 项目经理制度设计中,阶段负责人和项目经理的权责怎么划?

我们团队之前所有事都压到项目经理一个人身上,结果他既管进度又管技术方案,最后两头都顾不上。后来想设阶段负责人,但又怕多头管理、互相甩锅。这个权责边界到底怎么定才不打架?

权责划分的核心原则是:项目经理对整体交付结果和跨阶段资源冲突负责,阶段负责人对本阶段的交付质量、进度和风险负责。具体做法是给每个阶段只设一名阶段负责人,阶段内的人、事、物协调权归他,跨阶段依赖和资源争抢由项目经理裁决。判断依据可以用一个简单规则:如果一个问题只影响本阶段出口,阶段负责人拍板;

如果影响下一个阶段或整体里程碑,必须升级给项目经理。同时要在制度里写清楚交接点:阶段负责人对上一阶段的输入有否决权,对下一阶段的承诺有参与权,这样能避免前期埋雷、后期背锅。

3. 项目阶段从 0 到 1 时,怎么设置阶段门禁才不至于卡死进度?

我们从 0 到 1 做新项目时,领导要求每个阶段都要严格评审通过才能进入下一阶段。但实际跑下来,评审会经常卡住,团队为了等审批干耗着,进度反而更慢。阶段门禁到底该严到什么程度?

阶段门禁要区分硬性出口条件和软性优化项,不能一刀切。硬性条件只保留三类:核心交付物是否完成、关键风险是否有关闭方案、下一阶段资源是否已确认。其他像文档格式、代码规范这类软性项可以放到阶段内持续改进,不阻断阶段切换。判断口径是:如果某个问题不解决会导致下一阶段无法启动或产生不可逆返工,它就进硬性门禁;

否则一律放行并记入遗留清单。实操中建议给门禁评审设一个明确的决策时限,比如 24 小时内必须给出通过、有条件通过或不通过三种结论,有条件通过要写明补救责任人和截止时间,这样既保留控制点,又不会让流程变成瓶颈。

读者评论

谢
谢宇轩

按决策点切阶段比按时间切合理,但实际项目里阶段常常并行,比如开发没完测试已介入,硬要所有人认一个当前阶段,反而会逼着团队把真实状态藏起来。我更关心的是,多个阶段重叠时准出条件怎么设,是允许部分准出还是必须单阶段唯一?如果只能单选,周会上的阶段看板可能还是失真的。

林
林思妍

授权清单那段有共鸣。我们团队也做过阶段门,但项目经理只能催不能否,最后门就成了建议。不过给项目经理一票否决也要小心,容易变成新的瓶颈。小组织里产品、研发负责人常是同一个人,签字只是形式。关键不是有没有签字权,而是签字的人是否真的为后果负责,不然强行推进只是把锅往后传。

郑
郑云舟

把阶段门写进工具流转是有效,但维护成本不低。检查项一多,大家会想办法绕:另建一条工作流、把未关闭项挂起、直接改状态字段。工具能强约束状态,不能强约束共识。我更好奇改造后那6个月里,因为准出未通过而真正停下来的项目有多少次?如果一次都没有,可能只是把百分比换成了阶段名,汇报更好看而已。

文章包含AI辅助创作:阶段任务怎么做?项目经理制度设计:项目阶段从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/326181

赞 (0)
