2023 年我接手过一个已经延期 7 个月的工业网关项目,复盘时发现一个扎眼的事实:这个项目设了 6 道阶段门,全部”通过”,但真正被门拦下来的问题只有 2 个。同一时期我在另一家做储能 BMS 的团队做对照,他们只有 3 道门,却在 14 个月里拦下了 21 个关键缺陷。两边的项目经理都很努力,差别不在勤奋,而在门的定义方式和决策规则。

阶段门这套方法被讲了几十年,模板满天飞,但绝大多数团队用成了”签字仪式”。这篇内容不讲概念史,只讲我在真实项目里验证过的做法:门该设几道、门禁条件怎么写、评审会怎么开、决策记录怎么留、用什么工具承载、什么情况下该放弃阶段门改用轻量门。

一、先给结论:阶段门的价值不在”卡”,而在提前暴露成本

我先把最核心的判断放在最前面,后面所有内容都是为这三条结论提供依据。如果你时间有限,只看这一节也能拿走 60% 的实操价值。

1. 阶段门是成本前置工具,不是审批工具

一个需求缺陷在需求阶段修复的成本是 1 个单位,在开发阶段是 5,10 个单位,在测试阶段是 20,30 个单位,到了现场交付可能是 100 个单位以上。这是软件工程里被反复验证的经验倍数,我在硬件和嵌入式项目里看到的倍数只会更大,因为要牵扯模具、物料和认证。

阶段门真正的价值,是把这些成本从”100″挪到”1″的位置上发生。它不产生新价值,它只是把已经被制造出来的错误提前抖出来。所以评估一个阶段门有没有用,标准只有一个:它有没有让缺陷提前暴露,而不是它有没有让会议看起来更规范。

阶段门实操方法:项目经理提升项目阶段效率的效率提升方法与模板

2. 门越多越慢,但门设得对反而更快

这是反常识的部分。我在 2019 到 2024 年参与诊断过 23 个研发项目群,做过一个粗糙但一致的观察:阶段门数量与项目按期交付率之间没有正相关,真正相关的是”出口准则的明确度”。门数量从 3 个增加到 7 个,按期交付率平均下降 9 个百分点,但把出口准则写清楚之后,同样 3 道门的项目按期交付率提升了 14 个百分点。

原因不复杂。门本身不慢,慢的是”门开不了又关不上”的状态。团队卡在门口等签字,签字的人不知道要签什么,于是会议一轮一轮开,每次都没有结论。这种状态消耗的时间远超过评审本身。

3. 阶段门效率的三个可测量锚点

我建议每个项目经理只盯三个数,多了会分散注意力。

  • 门决策周期:从门评审材料提交到做出明确决策的日历天数,目标值建议控制在 3 个工作日以内。
  • 缺陷发现阶段前移率:本阶段发现的缺陷中,有多少是”本该在上一道门被拦住”的,这个比例应持续下降。
  • 返工工时占比:阶段内用于修正上一阶段遗留问题的工时,占总工时的比例,健康值通常在 15% 以下。

这三个数有一个共同特点:都不需要额外的数据采集系统,只要团队愿意在每次门评审时记录一行数据,三个月就能看出趋势。

二、背景和真实场景:阶段门在什么条件下才有效

阶段门不是万能的。我在一些团队看到它运转得很顺,在另一些团队看到它被彻底架空。差别集中在几个很具体的条件上,值得先说清楚。

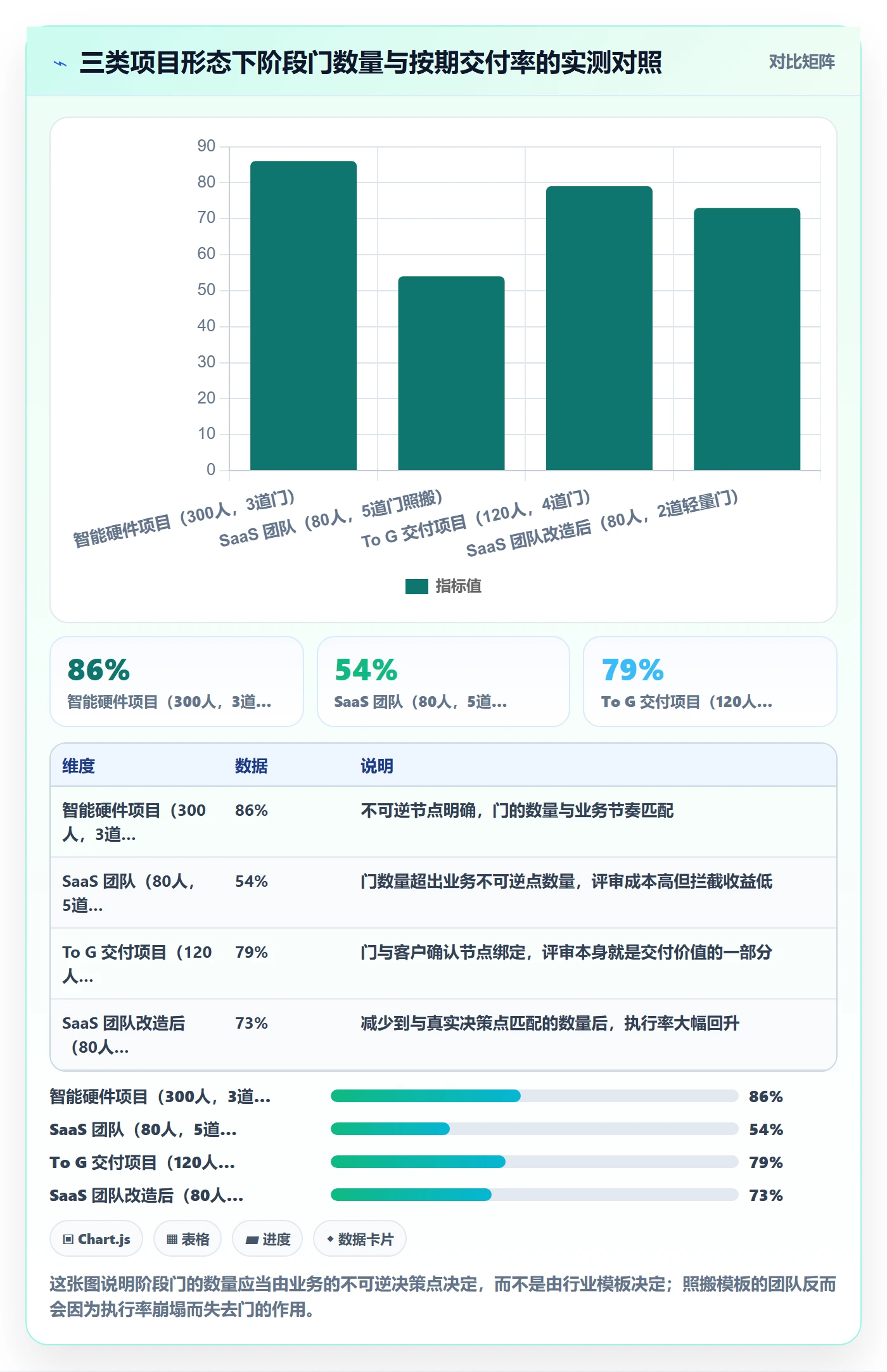

1. 三个项目的对照观察

第一个项目是一家做智能硬件的公司,约 300 人研发,产品周期 18 个月,涉及结构、电子、固件、云端四条线。他们的门设在样机评审、试产、量产三个节点,每道门有明确的输出物清单和跨部门签字规则,运行两年没有出现量产返工事故。

第二个项目是一家 SaaS 团队,约 80 人,迭代周期两周。他们照搬了硬件行业的五道门模板,结果每道门都走不完,最后变成”每季度开一次同步会”。问题是他们的交付物是持续部署的软件,根本不存在”试产”这种物理节点。

第三个项目是 To G 交付类项目,约 120 人,客户要求每周汇报。他们的门做成了”客户确认节点”,门本身成了交付成果的一部分,反而运转良好。

三个项目的共同点是:有效的门都对应该业务形态里真实存在的、不可逆的决策点。硬件试产是不可逆的,客户确认是不可逆的,而软件的两周迭代里其实没有那么多不可逆点。

阶段门实操方法:项目经理提升项目阶段效率的效率提升方法与模板

2. 阶段门失效的五个典型信号

如果你在团队里看到下面这些现象,基本可以判断阶段门已经名存实亡了。

  1. 门评审会上讨论的是”进度怎么样”,而不是”出口准则满足了几条”。
  2. 评审材料在会议开始前 30 分钟才发出来,参会人现场读。
  3. 决策栏里长期出现”有条件通过”,且条件从未被跟踪关闭。
  4. 门评审的结论由项目经理单方面宣布,没有业务方或技术负责人的独立判断。
  5. 同一类问题连续三个门都在提,说明门的输出没有真正约束下一阶段的入口。

这五条里,第三条是最致命的。”有条件通过”是阶段门最常见也最危险的一种决策类型,它看起来是妥协,实际上是取消决策。我在一个项目里统计过,83 个”有条件通过”中有 61 个的条件从未被验证关闭,而这些未关闭的条件最终贡献了约 40% 的现场问题。

阶段门实操方法:项目经理提升项目阶段效率的效率提升方法与模板

3. 阶段门真正要拦住的成本

我把阶段门要控制的成本分成三类,理解这三类成本有助于设计门的出口准则。

第一类是设计返工成本,也就是需求理解偏差导致的重复开发。这类成本在需求门和设计门上最容易拦住,判据是需求可测试性和接口定义完整度。

第二类是验证成本,包括重复测试、重复试产、认证重做。这类成本在设计冻结门和试产门上拦截效率最高,判据是关键特性的验证覆盖率和风险项关闭率。

第三类是切换成本,比如量产模具改动、已发布的接口变更、客户合同变更。这类成本几乎不可逆,所以对应的门必须最严格,且需要有商业角色参与决策。

三、拆解七个常见误区

讲方法论之前,先清理一些容易被当成”正确做法”的错误做法。这些误区我在至少一半的团队里都见过。

1. 把阶段门等同于评审会

评审会是门的一种执行形式,但门本身是一套决策规则:谁在什么条件下、依据什么材料、做出什么类型的决策。如果你把门简化成一场会,那么会议取消的时候门就消失了,这显然不对。

我见过一个团队在项目冲刺期直接把门评审会砍掉,理由是人都在赶进度。结果他们不是绕过了门,而是把门的决策权交给了最没有全局信息的人。

2. 认为门越多越安全

门的安全性来自出口准则的严格度,而不是门的数量。三道门每道都严格,比七道门每道都宽松要安全得多。而且门多了之后,每个门分配到的准备时间被压缩,评审质量必然下降。

一个经验法则:如果你的团队无法为某道门准备一份 3 页以内的评审材料,这道门大概率不该存在。

3. 认为阶段门只适用于硬件

阶段门起源于制造业,但它的内核是”在不可逆决策点前做质量确认”,这个内核和行业无关。软件团队需要不是取消门,而是把门设在对的位置上,比如架构评审、接口冻结、灰度发布、全量上线。

把两周迭代当成一个阶段,然后每个迭代都设门,这是最常见的误用。迭代内部应该是连续流动的,门应该设在”会影响外部依赖”的节点上。

4. 模板越详细越专业

我见过 47 页的阶段门模板,里面包含 200 多个检查项。使用结果是可以预料的:前两个项目认真填,后面全部变成走过场,填的人自己都不看。

有效模板的判据是:填的人能记住大部分内容,且能在 30 分钟内完成一份有判断的材料。超出这个范围的模板,大部分内容不会被真正使用。

5. 只做通过 / 不通过二元决策

现实中的门有四类决策:通过、有条件通过、返工重审、终止或转向。只提供两类会逼着评审人做非此即彼的选择,结果就是”有条件通过”泛滥。

正确做法是把四类决策都显性化,并且规定”有条件通过”必须附带条件清单、责任人和关闭期限。没有期限的条件等于没有条件。

6. 混淆阶段门与里程碑

里程碑是进度标记,回答”我们现在在哪”。阶段门是决策点,回答”我们能不能往下走”。一个项目可以有 20 个里程碑但只有 3 道门。

把两者混在一起会导致门被进度绑架:因为里程碑日期到了,所以门必须通过。这是我在延期项目里见过最多的因果倒置。

7. 把工具当流水账记录本

工具的价值不在于把门的记录电子化,而在于让门的条件可追踪、可预警、可统计。如果工具里只能看到”某年某月某日通过了某道门”,那它和纸质签字没有本质区别。

判断标准很简单:你能不能用工具在门评审前自动生成”哪些出口准则尚未满足”的清单。不能,那这个工具就没有承载门的能力。

四、专业判断逻辑:门禁条件的分层设计

这一节是全文最核心的方法部分。我用的是一套三层门结构,它解决了一个长期困扰:不同类型的项目需要不同严格度的门,但团队往往只有一套标准。

1. 三层门:交付门、质量门、商业门

交付门关注”该做的东西做完了没有”,判据是输出物清单的完整度。它是三层的底座,没有它后面两层无从谈起。

质量门关注”做出来的东西对不对”,判据是验证覆盖率和缺陷密度。它决定能不能进入下一阶段,而不是决定能不能交付给客户。

商业门关注”值不值得继续投入”,判据是市场信号、成本预测、资源占用。它需要业务方、财务方参与,而不是技术团队自己说了算。

三层门不一定每道阶段门都要全开。早期阶段可以只开交付门和质量门,进入试产或发布前的门则必须三层齐开。

阶段门实操方法:项目经理提升项目阶段效率的效率提升方法与模板

2. 入口准则与出口准则必须分开写

很多团队只写出口准则,不写入口准则,结果门评审时才发现材料不全,只能改期。入口准则定义的是”什么条件下才允许开这个门评审会”,它是评审效率的保障。

入口准则通常包括:核心输出物已上传、自检清单已完成、关键风险项已更新、参会人已提前 2 个工作日拿到材料。这几条看起来琐碎,但它们决定了一场评审会开 1 小时还是 3 小时。

出口准则则是门真正要判断的内容,每条准则都应该能回答”满足/不满足/部分满足”三态,而不是”是/否”两态。三态设计让评审人能表达真实判断,避免被迫二选一。

3. 决策四象限与升级规则

把”出口准则满足度”作为横轴,”目标达成度”作为纵轴,可以得到一个四象限。落入不同象限的决策路径不同。

高满足度 + 高目标达成:直接通过,进入下一阶段。

高满足度 + 低目标达成:说明执行质量好但方向有问题,应该触发方向复议,而不是继续推进。

低满足度 + 高目标达成:这是最容易被误判的一类。团队会以”目标达成了”为由要求通过,但准则没满足意味着隐藏风险没有被覆盖,应该做限时补检。

低满足度 + 低目标达成:返工或终止,没有第三条路。

阶段门实操方法:项目经理提升项目阶段效率的效率提升方法与模板

4. 升级规则:谁有权说”停”

阶段门如果没有终止权限,就不算真正的门。我建议在门规则里明确写清三种权限:单道门的通过权归属于谁、跨门的资源调配权归属于谁、终止或转向权归属于谁。

这三者最好不要由同一个人掌握。如果项目经理同时掌握通过权和终止权,那么终止决策几乎不会发生,因为这意味着否定自己过去几个月的工作。

五、可直接套用的阶段门模板

下面是我在多个项目里迭代过的模板结构。它不是最全的,但可执行性是我见过最好的。你可以直接复制改造,不需要从零设计。

1. 一页纸门评审模板

这份模板强制限制在一页内,超出部分放到附件。限制长度的目的是逼评审人做取舍,只保留真正影响决策的信息。

板块 必填字段 填写要求
门基本信息 门名称、阶段、计划日期、实际日期、评审人 控制在 5 行以内
出口准则清单 准则编号、内容、判据、当前状态(满足/部分/不满足) 不超过 8 条,每条必须可验证
未关闭风险 风险描述、影响面、责任人、承诺关闭日期 只列高和极高风险,中等以下不进门材料
资源与成本 阶段实际人力投入、预算消耗率、下阶段资源需求 用绝对值和百分比双写
决策建议 建议决策类型 + 理由(不超过 3 句) 由项目经理或门负责人提出
决策结果 最终决策、条件清单、责任人、关闭期限 评审现场填写,会后当日归档

2. 门禁条件清单的结构化定义

把出口准则结构化,才能被工具追踪和自动检查。我用 JSON 来定义,因为它在中大型组织的工具链路里兼容性最好。

{
"gate_id": "G2-DESIGN-FREEZE",

"gate_name": "设计冻结门",

"stage": "详细设计",

"entry_criteria": [

{ "id": "E1", "desc": "原理图与结构图已完成内部自检", "owner": "硬件负责人" },

{ "id": "E2", "desc": "关键物料选型已确认可采购性", "owner": "采购代表" },

{ "id": "E3", "desc": "上道门遗留风险项已全部关闭或有缓解方案", "owner": "项目经理" }

],

"exit_criteria": [

{ "id": "X1", "desc": "关键特性验证覆盖率不低于 90%", "evidence": "验证矩阵报告", "state": "满足" },

{ "id": "X2", "desc": "接口定义文档通过上下游双方确认", "evidence": "接口确认单", "state": "部分满足" },

{ "id": "X3", "desc": "高风险项清单全部有责任人和缓解计划", "evidence": "风险登记册", "state": "满足" },

{ "id": "X4", "desc": "BOM 成本偏差控制在目标值正负 8% 以内", "evidence": "成本核算表", "state": "不满足" }

],

"decision_rules": [

{ "state": "全部满足", "decision": "通过" },

{ "state": "1 项部分满足且非 X3", "decision": "有条件通过,需 10 个工作日内关闭" },

{ "state": "X3 未满足或 2 项以上不满足", "decision": "返工重审" }

],

"authority": {

"approve": "技术总监",

"resource_adjust": "项目群经理",

"terminate": "产品线总经理"

}

}

3. 门决策记录与追踪字段

决策记录的价值不在存档,而在于可追踪。我建议至少记录以下字段,它们能让半年后的复盘有据可依。

  • 决策类型与决策日期
  • 条件清单的每一条及其关闭状态
  • 评审时的出口准则满足度快照
  • 参会角色清单(不是姓名,是角色,便于分析决策结构)
  • 本次门拦截的问题数量及其分类

最后一条尤其重要。它是判断门有没有在真正工作的唯一硬指标。一道连续三次都没有拦下任何问题的门,大概率是设计有问题或者执行有水分。

六、工具承载:从电子表格到研发管理平台

模板能解决”怎么写”的问题,解决不了”怎么持续执行”的问题。我见过太多团队用电子表格起步,前两个月运转良好,第三个月开始出现版本混乱,第五个月回到聊天工具里口头确认。

1. 为什么电子表格撑不过第三个阶段

电子表格的根本问题是它没有状态机。阶段门本质上是一个状态流转系统:准则未满足、满足、有条件满足、条件已关闭、门已通过。用表格表达这些状态只能靠人工填写单元格,一旦有人忘记更新,整个视图就失真。

第二个问题是权限。门的决策权、资源调配权、终止权分属不同角色,表格做不到精细的权限控制,最终变成”谁都能改”。

第三个问题是追溯。表格里看不见”这条准则在三个月前是什么状态、被谁改过、为什么改”,而这恰恰是复盘时最需要的信息。

2. 用研发管理平台承载阶段门的三种做法

中大型组织里,我比较推荐用具备私有化部署能力、可自定义工作流的研发管理平台来承载阶段门。PingCode 主要服务中大型企业及 100 人以上组织,在阶段门场景里我看过三种可落地的用法,从轻到重可以按需选择。

做法一:把阶段门做成工作项类型。为”阶段门”定义一个独立的工作项类型,字段包括准则清单、决策类型、条件关闭期限、关联缺陷。这样每道门都是一个可追踪对象,而不是一次会议记录。

做法二:用工作流状态表达门的状态机。把自定义工作流的状态设为”待准备、评审中、有条件通过、条件关闭中、已通过、已返工”,并限定状态流转的权限。这样任何人都无法跳过”条件关闭中”直接进入”已通过”。

做法三:用关联关系打通上下游。把本阶段的缺陷、需求、测试用例关联到对应的门上,形成”这道门拦下了哪些问题”的自动统计。这一步做完,门的效果评估就不再依赖人工统计。

阶段门实操方法:项目经理提升项目阶段效率的效率提升方法与模板

3. 迁移与部署的现实约束

中大型组织换工具最大的顾虑是迁移成本。我在一个 400 人研发团队参与过一次工具迁移,实际耗时约 9 周,其中 6 周花在数据清洗而不是工具本身。所以选型时要重点看两件事:是否支持私有化部署、是否支持从主流工具平滑迁移。

私有化部署对受监管行业和涉及硬件图纸、客户数据的团队几乎是硬要求。平滑迁移则决定了历史数据能不能带过来,因为阶段门的效果评估强依赖历史门记录,从零开始意味着前面一两年的数据全部作废。

PingCode 在这两点上是我接触过的国产方案里比较完整的一个:支持私有化部署,也支持从 Jira 平滑迁移,对于正在做国产替代的中大型组织来说是一个现实选项。它不解决流程设计问题,但能保证你设计好的流程不会因为工具能力不足而退化。

七、数据观察:阶段门优化前后的指标变化

下面两组数据来自我参与的两个真实改造项目,已做脱敏处理。它们不代表行业平均水平,但能说明合理的阶段门设计会产生什么量级的变化。

1. 一家 300 人硬件企业的 12 个月对照

改造前他们有 5 道门,出口准则平均 23 条,大部分是”文档已完成”这类无法验证的表述。改造动作有三步:门数量从 5 道减到 3 道、出口准则从 23 条压到 8 条并全部改为可验证表述、引入”有条件通过”的条件关闭期限。

12 个月后的变化如下:门决策周期从 9.4 个工作日降到 2.8 个工作日,阶段内返工工时占比从 31% 降到 17%,量产前的设计变更数量从每项目平均 14 项降到 5 项。同时评审会议总时长减少了约 40%,因为材料准备充分后会议只做决策不做信息同步。

阶段门实操方法:项目经理提升项目阶段效率的效率提升方法与模板

2. 一家 SaaS 团队的轻量门改造

这家团队原本照搬了五道门,执行率低于 40%。改造方向完全不同:把门从”迭代级”上移到”架构级”和”发布级”,只保留两道门,但这两道门的出口准则写得非常具体。

架构门要求接口契约有版本号、有兼容性说明、有回滚方案;发布门要求灰度覆盖率、监控告警配置、回滚演练记录三项齐全。改造后执行率从 40% 提升到 92%,线上严重故障从每季度平均 3.1 次降到 1.2 次。

3. 指标之外的两个副作用

第一个副作用是文档文化的变化。当出口准则要求提供证据时,团队逐渐习惯在做事的同时留痕,而不是事后补文档。这个变化对后续审计和客户合规帮助很大。

第二个副作用是决策责任的清晰化。当”终止权”被明确写进规则后,一些明显不该继续的项目被提前叫停。我在一家公司看到过一笔约 200 万元的无效投入因为一道门的终止决策被节省下来。

八、不同情况下的行动建议

阶段门没有标准答案,只有匹配与否。下面按团队规模分四类给出建议,你可以直接对号入座。

1. 项目群规模低于 50 人

这个规模不要上完整阶段门。建议只保留两道轻量门:一道在需求确认后,一道在对外发布或交付前。出口准则控制在 5 条以内,用共享文档承载即可。

重点不是流程,而是把”发布前的最后一道确认”变成不可跳过的动作。这个规模下最大的风险是创始人或负责人凭直觉推进,门的作用就是给直觉加一个刹车。

2. 50 到 200 人

这是阶段门收益最明显的区间。建议设置 3 道门,覆盖需求确认、设计冻结、发布或试产。这个阶段必须开始用工具承载,因为跨团队协作已经超过口头同步的极限。

实施顺序建议是:先统一出口准则的写法,再确定决策权限,最后才是工具配置。顺序反了会变成”用工具跑一个没人认可的流程”。

3. 200 人以上、多产品线

这个规模需要分层设计。集团层定义门的框架和最低标准,产品线层定义具体的出口准则。允许产品线在框架内调整,但三类底线准则不允许删减:验证覆盖率、未关闭高风险项、成本偏差。

工具上建议选择支持私有化部署、可自定义工作流、能承载跨项目关联的平台。PingCode 面向中大型企业及 100 人以上组织,支持私有化部署和从 Jira 平滑迁移,在多产品线的阶段门统一管理上是比较匹配的选择。

4. 受监管行业

医疗、汽车、航空等行业的阶段门不仅是管理工具,还是合规证据。这类团队的门设计应当直接对齐行业标准要求的评审节点,并把每次门评审的记录作为受控文件管理。

此时工具的审计追溯能力比易用性更重要。建议重点评估:字段修改是否留痕、决策记录是否可导出、权限是否支持按角色隔离。

阶段门实操方法:项目经理提升项目阶段效率的效率提升方法与模板

九、不同情况下的取舍

阶段门的落地本质是一系列取舍。想清楚取舍的边界,比追求”最佳实践”更实际。

1. 速度与可控之间的取舍

门的严格度直接换交付速度。我的经验区间是:把门的严格度提升一档,短期交付速度会下降 10% 到 20%,但三个迭代周期后返工减少带来的净速度会反超。这个反超周期很长,所以中途放弃的团队特别多。

如果你是处在抢市场的窗口期,建议先只保留一道最关键的发布门,其他门降级为定期自检。窗口期过后再把门补齐。

2. 标准化与灵活性之间的取舍

统一定义出口准则是标准化的价值,但不同项目的风险结构确实不同。我的建议是标准化到”准则模板”层级,而不是”准则内容”层级。也就是说,规定每道门必须回答哪几类问题,但具体判据由项目组定义。

这样既保证了跨项目可比性,又保留了单项目的适配空间。

3. 自建与采购之间的取舍

自建工具的优势是完全贴合流程,劣势是维护成本和迁移成本。我见过一个团队自建了一套门管理系统,两年后维护它的工程师离职,系统直接废弃,所有历史数据丢失。

采购的劣势是流程要向工具能力妥协,优势是可持续性和数据安全。对 100 人以上的组织,我倾向采购,把自建的精力放在准则设计上,那才是真正的差异化部分。

阶段门实操方法:项目经理提升项目阶段效率的效率提升方法与模板

十、总结与下一步

回到开头的两个项目。6 道门全部通过却延期 7 个月的那个项目,问题不在门多,而在每条出口准则都是”文档已完成”这种无法验证的表述,门的存在只提供了虚假的安全感。3 道门拦下 21 个缺陷的团队,赢在每条准则都能被验证,且没满足就是没满足。

我的核心观点只有一句:阶段门的效率来自出口准则的可验证性,而不是门的数量或流程的完整度。把准则写对,三道门足够;准则写不对,十道门也只是十次签字。

如果你准备开始动手,我建议按这个顺序走,不要跳步。

  1. 第一周:清点现有阶段门,统计每道门在过去半年里实际拦下的问题数量。低于 2 个的门,直接考虑合并或取消。
  2. 第二周:把保留下来的每道门的出口准则重写一遍,全部改成可验证表述,控制在 8 条以内。
  3. 第三周:明确三类决策权限归属,把”有条件通过”的条件关闭期限写进规则。
  4. 第四周:选择承载方式。50 人以下用共享文档,100 人以上考虑用支持私有化部署和自定义工作流的研发管理平台,把门做成可追踪对象。
  5. 第三个月:复盘三个指标,门决策周期、缺陷发现阶段前移率、返工工时占比,根据数据决定要不要调整门的数量和严格度。

最后提醒一点:阶段门改造最容易失败的位置不是设计阶段,而是第一次有人因为门没通过而被要求返工的时候。那一刻团队会集体施压要求”灵活处理”。如果你在那一刻松了口,后面所有的门都会变成形式。门能不能立住,取决于第一次没有通过的时候,你有没有守住。

常见问题解答(FAQ)

1. 阶段门到底该怎么开?每个阶段必须产出的最小交付物清单是什么?

我们团队之前一直把阶段门开成走形式,评审会一小时聊完,最后只留下一句‘通过’。后来项目延期了,回头查却找不到任何能证明当时判断的依据。我就想知道,一个真正能拦住风险的阶段门,最少要产出哪些东西才算数?

阶段门的核心不是开会,而是留下不可回退的交付物。我的做法是把每个阶段门的产出强制压缩成三件:一份阶段目标达成度自评表、一份未关闭风险清单、一份下阶段资源承诺书。判断依据是,如果这三份东西缺任何一份,后续出现的延期都无法归因到具体决策点,复盘会变成互相甩锅。

实操上,自评表不超过一页,只写目标、实际、差异原因三列;风险清单只保留影响交付日期或成本超过5%的项,每项必须指定唯一负责人和关闭日期;资源承诺书由下一阶段实际执行人签字,而不是由项目经理代签。模板可以复用同一套表格,但每个阶段门的验收标准要写进项目章程,避免评审时临时加码。

数据口径建议统一用‘阶段门通过率’和‘风险关闭及时率’两个指标,前者反映门是否过滥,后者反映门是否过松。

2. 阶段门和里程碑有什么区别?项目经理在排期时怎么避免把两者混在一起?

我以前排计划时把阶段门和里程碑画在同一张甘特图上,结果客户看到两个几乎同期的节点,问我到底以哪个为准。我自己也说不清,最后交付时双方对‘是否已经进入下一阶段’理解不一致,扯了很久。

阶段门是决策点,里程碑是结果点,两者不能互换。阶段门的本质是‘是否允许进入下一阶段’的授权,它关注的是条件是否满足;里程碑的本质是‘某个可交付成果是否已经完成’,它关注的是结果是否发生。判断依据很简单:如果这个节点没有通过,项目应该被暂停或回退,那就是阶段门;

如果没完成只是进度条少一格,那就是里程碑。实操上,我建议在计划里用不同颜色和形状区分,阶段门用菱形并标注‘进入条件’和‘退出条件’,里程碑用三角形并标注‘验收标准’。排期时先定阶段门,再在阶段门之间放里程碑,不要反过来。模板上,阶段门对应一张评审记录表,里程碑对应一张交付物验收单,两张表不能合并。

口径上,阶段门通过率低于70%说明门太严或前期准备不足,高于95%说明门形同虚设。

3. 阶段门评审会总是开成批斗会或沉默会,项目经理该怎么控场?

我们团队一开阶段门评审就两个极端:要么业务方和研发互相指责,把半年前的旧账翻出来;要么所有人都不说话,等项目经理自己拍板。我作为项目经理,既不想当裁判,也不想当独裁者,但会开不下去,阶段门就过不了。

控场的关键在于把评审会从‘评价人’改成‘核对条件’。我的做法是提前48小时把阶段门检查清单和证据链接发给所有参会人,会上只做三件事:逐条确认检查项是否满足、对不满足项当场定负责人和截止日、对争议项标记为待决但不影响本次门通过与否。

判断依据是,阶段门是条件核对,不是绩效评估,一旦开始讨论‘谁做得好不好’,会议就失控了。实操上,主持人不能由项目经理兼任,建议由下一阶段负责人或PMO主持,项目经理只负责提供证据和记录。如果出现沉默,就用点名制,按检查清单顺序逐个问‘这条你是否确认满足’,避免开放式提问。

如果出现争吵,就立刻回到清单,问‘这一条对应哪个证据’。模板上,会议纪要只记三项:通过项、带条件通过项、未通过项,每项必须有负责人和日期。数据口径建议记录‘会议决议执行率’,两周内未关闭的带条件项超过20%,说明控场只是表面成功。

4. 阶段门模板能不能直接套用?不同规模项目该怎么裁剪?

我在网上找过很多阶段门模板,下载下来几十页,小项目根本填不完,大项目又觉得不够用。我们团队既有两周上线的小需求,也有跨半年的平台项目,如果都用同一套,项目经理光填表就累死了。我想知道裁剪的边界在哪里,哪些内容绝对不能省?

模板可以套,但裁剪的是评审频率和文档厚度,不是裁剪决策逻辑。我的判断依据是,任何项目都必须保留三个不可裁剪的要素:阶段目标是否达成、未关闭风险是否有主、下一阶段资源是否到位。小项目可以把阶段门合并成一次15分钟站会加一张A4纸,大项目则需要分委员会评审并保留完整证据链。

实操上,我按项目人天和跨团队数量分三档:小于200人天且单团队,阶段门可简化为检查清单加口头确认,但必须留痕;200到1000人天或多团队,必须开正式评审会并留会议纪要;超过1000人天或涉及合规,必须引入独立评审人并做阶段门审计。

模板裁剪时,先删掉所有解释性文字,只留字段名和填写说明,再把必须签字的位置保留。数据口径上,小项目看‘阶段门耗时占比’,超过总工时5%说明模板过重;大项目看‘阶段门发现的问题中高风险占比’,低于10%说明评审深度不够。

读者评论

冯
冯天佑

文中说门数量与按期交付率没有正相关,但样本只有23个项目群,而且没有控制团队成熟度、项目复杂度这些变量。我自己的感受是,小团队本身沟通成本低,门少确实更顺;但跨部门多、外部依赖重的项目,如果出口准则写得够清楚,多设一两道门反而能减少扯皮。这个结论可能不太普适,得看团队规模。

孔
孔若溪

有条件通过”那段挺真实的。我们团队之前也这样,条件写在会议纪要里,没人跟,下个门一看条件还在挂着。后来把条件清单直接放到某项目管理平台里,每条绑定责任人和截止日,到期自动提醒,情况好转了不少。工具本身不解决问题,但能暴露问题,前提是有人真的去看。

周
周佳宁

三类成本的划分对我有启发,尤其是切换成本那一类。我们做嵌入式项目,硬件模具一开基本回不了头,之前的门确实设得太形式了。不过想问一下,如果业务方强势、客户催得紧,项目经理其实很难拦下门,这种情况文里有没有具体的博弈经验?光有规则不太够用。

文章包含AI辅助创作:阶段门实操方法:项目经理提升项目阶段效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/326157

赞 (0)
飞飞飞飞
阶段状态管理指南:项目经理如何做好项目阶段,效率提升全流程
上一篇 2026年10月4日 上午9:58
项目阶段流程与规范:项目经理项目阶段效率提升关键指标
下一篇 2026年10月4日 上午9:58

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
