项目阶段落地方案:项目经理开展项目阶段的制度设计案例解析

2021年我接手过一个很典型的阶段制度改造项目:客户是一家做工业软件的研发组织,人数在130人左右,项目管理制度的文档有42页,里面清清楚楚写着”需求评审通过后方可进入设计阶段””设计评审通过后方可进入开发阶段”。但我第一次参加他们的阶段评审会就发现一个问题,会上讨论的80%内容是进度汇报,没有人真正在判断”这个阶段能不能结束”。会后我拉了一下他们过去半年的数据:项目平均延期37%,其中63%的延期发生在”阶段之间”,也就是上一个阶段名义上结束了,实质工作其实还在漏水。

这个现象不是个例。我做了六年多的项目管理咨询和PMO陪跑,接触过大约六七十个项目组织的阶段制度改造,一个反复出现的结论是:绝大多数项目阶段落地方案失败,不是因为写得不够全,而是因为设计的时候就在解决一个错误的问题。很多人以为自己在设计”流程”,实际需要的是一套”决策制度”。

这篇文章我会把项目阶段落地方案拆成三层来讲:核心结论、真实场景、误区与判断逻辑,然后用一个完整的案例把制度设计到工具承接的链路走一遍,最后给出不同规模组织的行动建议和取舍清单。全部内容基于我自己做过的项目复盘,涉及的数据我会标注口径和样本范围。

一、核心结论:项目阶段落地方案的三条硬结论

在展开之前,我先把最重要的三个判断放在前面。这三条是我在几十个项目里反复验证过的,如果只记住这三条,阶段制度的成功率会明显高于那些照着模板抄的方案。

1. 阶段不是时间轴上的刻度,而是一次不可逆的决策

大部分项目经理画阶段的方式是:把总工期切成四段或五段,标上”需求阶段””设计阶段””开发阶段””测试阶段””上线阶段”。这是时间切分,不是阶段设计。

真正的项目阶段应该满足一个标准:阶段结束时,必须做出一个”做了就很难回头”的决策。比如”冻结需求范围””锁定架构方案””批准进入规模化测试””允许对客户发布”。这类决策的共同点是有成本,一旦做了,反悔的代价高于继续推进的代价。

为什么这个标准重要?因为只有不可逆决策才需要”评审”,也只有不可逆决策才配得上一道门禁。如果你把一个可以随时调整的时间点设成阶段边界,团队很快就会学会”走过场”,因为走过场的成本更低,而且没人真的在乎。

我在一个客户那里做过对照观察:他们把五个阶段重新定义为五个决策点(范围冻结、方案锁定、代码冻结、发布批准、结项验收)之后,阶段评审会的平均时长从92分钟下降到51分钟,但会上提的有效问题数量反而上升了。原因很简单,会议有了明确的决策对象,闲聊自然就少了。

项目阶段落地方案:项目经理开展项目阶段的制度设计案例解析

2. 可运行的制度 = 交付物 + 责任人 + 决策规则

我在审核客户阶段制度文档时,会用一把很笨但很有效的尺子去量每一条制度:这条规定里,有没有一个可验证的交付物、一个点了名的责任人、一条不含歧义的决策规则。三者缺一,这条制度就是不可运行的。

举个反面例子。”设计阶段完成后应进行评审,评审通过后进入开发阶段。”这句话三个要素全缺:交付物是什么(设计说明书的哪一部分?接口文档算不算?)、谁负责(设计师还是架构师?评审人是谁?)、规则是什么(几个人同意算通过?谁有否决权?)。

正面写法是:”设计阶段出口交付物为《接口契约文档》与《数据模型说明》,由架构负责人提交,技术评审组三人以上签字且无否决票视为通过;未通过时最多可复议一次,第二次仍未通过由项目发起人裁定。”

这段文字看起来啰嗦,但它可以在不召开任何会议的情况下被两个工程师独立执行,且执行结果一致。这是制度可运行的分界线。

3. 项目经理的产出不是流程文档,是阶段通过率和阶段返工成本

我对项目经理的考核建议一直很直接:不看你写了多少页制度,看你负责的项目阶段一次性通过率是多少、阶段间返工工时占比是多少。

这两个指标的关系很微妙。一次性通过率过高(比如长期95%以上),通常意味着门禁太松,评审在放水;一次性通过率过低(比如低于50%),说明前期准备不足或者标准不切实际。我观察到的健康区间大致在65%到82%之间,既保证门禁有约束力,又不会把团队拖进无尽返工。

阶段间返工工时占比,指的是因为上一阶段未完成或交付质量不足,导致下一阶段额外投入的工时占总工时的比例。我见过的组织里,这个数字低的在8%左右,高的能到35%。差距不在团队能力,在阶段出口的验收标准是否可测量。

二、背景与真实场景:制度写了但没落地的常态

先交代一下我的信息来源,方便你判断这些经验的适用边界。我从2019年开始做项目管理体系建设和PMO陪跑,服务对象以100人以上研发组织为主,覆盖工业软件、金融科技、智能硬件、企业级SaaS四类行业,累计参与过六十多个组织的阶段制度设计或改造。下面这些场景都是我在现场真实遇到的,涉及客户信息的部分做了脱敏处理。

1. 三个我亲历的场景

场景一:制度挂在墙上,执行靠”看情况”。一家金融科技公司,制度文件里明确写了五个阶段和四道评审。我随机抽了六个近期完成的项目,发现有四个项目的评审记录是在结项前两周补的,会议确实开过,但记录是事后整理的。这种”补记录”行为的根源不是员工懒,而是评审结论和后续工作没有绑定关系:评审通过了,工作照样按原计划走;评审没通过,也照样走。

场景二:阶段评审会变成了汇报会。这是最常见的一种。会议议程是”各模块汇报进度”,主持人问的是”有没有风险”,参会人回答”基本没问题”。整个会议没有一个明确的决策动作。我统计过其中一家客户连续12场评审会,只有2场产出了书面的决策结论。

场景三:阶段定义在不同项目里不一样。同一家公司,A项目组的”测试阶段”包含集成测试和系统测试,B项目组的”测试阶段”只包含系统测试,集成测试被算在开发阶段里。结果就是跨项目的工时对比、缺陷密度对比全部失真,PMO想做一个组织级的质量分析都做不了。

这三个场景指向同一个问题:阶段制度缺少一个”让别人不得不执行”的机制。文档不会强迫任何人执行,工具配置有可能,管理动作也有可能,但只写文档一定不行。

项目阶段落地方案:项目经理开展项目阶段的制度设计案例解析

2. 为什么”制度写了但没落地”是常态

我总结下来有三个结构性原因,它们跟团队素质无关,属于制度设计自身的缺陷。

第一,写制度的人和使用制度的人不是同一批。制度通常由PMO或者质量部门撰写,使用者是项目经理和研发团队。撰写者的目标是”覆盖完整”,使用者的目标是”别给我添麻烦”。这两个目标天然冲突,而制度又没有给使用者任何正向激励,结果一定是形式化执行。

第二,制度设计时没有考虑执行成本。我见过一份制度要求每个阶段提交7份文档,其中4份在后续工作中从未被任何人打开过。制度维护成本高的组织,通常会发展出一套”影子流程”,表面上按制度走,实际按经验走。

第三,缺少反馈闭环。制度执行得好不好,没有数据能反映出来。没有数据,就没有改进,制度会一直停留在最初写下的版本,三年后跟业务实际脱节。

3. 阶段制度的输入条件清单

在设计阶段制度之前,我会先跟客户一起确认几个输入条件。这一步经常被跳过,但跳过的代价很大。

  • 项目类型分布:研发型、交付型、运维型项目的阶段划分逻辑完全不同,不能用一套。
  • 项目规模分布:按人天或人力投入分档,通常分为小、中、大三档,每档颗粒度不同。
  • 组织现有的决策机制:谁有权批准范围变更、谁有权批准延期、谁有权批准上线。这些权力如果不清晰,阶段门禁就是空的。
  • 合规与审计要求:强合规行业(金融、医疗、汽车电子)的阶段制度必须满足外部审计要求,这会显著影响文档颗粒度。
  • 现有工具能力:项目管理平台能不能配置阶段门禁、能不能强制流转、能不能出阶段度量报表,直接决定制度的执行刚性。

这五项如果有一项含糊,我建议先别急着写制度,先把这一项谈清楚。我见过太多项目在制度写完三个月后推倒重来,原因就是一开始的输入条件没定义。

三、拆解六个常见误区

这一节我按”危害程度”排序,把阶段制度设计里最容易踩的坑列出来。每一条我都会说明它为什么错,以及在什么情况下它会显得”很有道理”,因为误区之所以是误区,往往是因为它在某些场景下确实有效。

1. 把阶段等同于时间节点,而不是决策点

这是最普遍的一条。表现形式是:在项目计划里画出五个阶段,每个阶段对应一段时间区间,阶段结束的标志是”日期到了”。

它为什么显得有道理?因为在项目进度汇报中,时间节点是最容易被理解和追踪的。老板问”项目到哪一步了”,答”进入开发阶段了”,沟通成本最低。

但它的代价是:阶段结束变成了一种”宣布”,而不是一种”验证”。我在一家智能硬件公司见过一个极端案例,硬件样机阶段因为供应商延期,实际完成时间比计划晚了三周,但阶段状态在系统里早就改成了”已完成”。结果后续的结构设计和模具开发全部基于不完整的样机数据展开,最终导致两轮模具返工,直接成本超过80万。

2. 制度覆盖度越高越好

很多组织在设计阶段制度时,会追求”把能想到的情况都写进去”。结果就是制度文档动辄三四十页,包含大量”如有必要””视情况而定”的弹性条款。

问题在于,弹性条款的数量和执行率成反比。我统计过四家客户的制度文本,弹性条款占比超过30%的组织,制度的实际执行率平均只有42%;弹性条款占比低于12%的组织,执行率平均能到76%。

制度的力量来自边界清晰,不是来自覆盖全面。一条”必须做”的红线,价值高于十条”建议做”。

3. 用同一个颗粒度管所有项目

这是中大型组织最容易犯的错误。当一个组织同时有大中小三类项目时,如果都用五阶段四评审,小项目会被流程压死,大项目又觉得流程不够。

我服务过的一家SaaS公司就遇到过这个情况。他们的标准流程是五阶段,结果一个两周的小需求改动也要走完五道评审,团队怨声载道,于是开始”先做后补”,制度名存实亡。后来他们改成三档:小项目单阶段简化流程、中项目四阶段、大项目五阶段加强版,制度的执行率才回升。

项目阶段落地方案:项目经理开展项目阶段的制度设计案例解析

4. 只设计入口,不设计出口

很多制度把大量笔墨花在”阶段开始时需要准备什么”,比如立项申请、需求文档、资源清单,但对”阶段结束时必须产出什么、达到什么标准、由谁确认”写得非常模糊。

这个偏差的根源是:入口工作容易标准化(填表),出口判断需要专业判断(评估质量)。制度撰写者倾向于写自己能把控的部分。

但真正决定项目能不能按时交付的,是出口。没有出口标准的阶段,等于没有阶段。

5. 把工具当成制度

这个误区有两种对立的表现。一种是认为”上了项目管理平台,制度自然就落地了”;另一种是认为”工具只是辅助,制度才是根本”,于是把工具配置得极其宽松,什么都能绕过。

我的判断是:制度定义”什么必须发生”,工具保证”不发生就卡住”。两者是分工关系,谁也替代不了谁。

一个很实用的自检方法是:把制度里的每一条门禁规则拿出来,问”如果这条规则被违反,系统会不会阻止流转”。如果答案是”不会,靠人盯”,那这条规则的实际执行率大概在50%以下。

6. 忽略项目经理的能力带宽

这是个比较隐蔽的误区。有些组织设计的阶段制度本身没问题,但要求项目经理在每一个阶段都完成大量的协调和记录工作。如果项目经理同时负责4到6个项目,制度就会在第三周开始崩解。

我在一家公司做过测算:他们的阶段制度要求项目经理在每个阶段投入约14小时的制度性工作(评审组织、文档检查、状态更新、报告撰写)。一个项目经理带5个项目,五个阶段,一年下来就是350小时的制度性工作,接近两个月的人力。

解决办法不是砍制度,而是把制度性工作中可自动化的部分交还给工具,把需要判断的部分留给人。

四、专业判断逻辑:阶段制度怎么设计才算对

前面讲了问题和误区,这一节讲具体怎么设计。我把它归纳成四步判断逻辑,每一步都给出可操作的方法。

1. 先算阶段数量,而不是先画阶段名称

阶段数量是我见过最随意的设计决策。有人用五阶段,有人用七阶段,问为什么,答”行业惯例”。

我用的方法是一个简单的三因子判断:不确定性、交付风险、干系人数量。三者越高,阶段应该越多;反之则应该合并。

具体的经验区间是这样的:

项目特征 建议阶段数 典型适用场景 注意事项
需求明确、单团队交付、干系人少于5个 2-3个 内部工具迭代、小版本升级 不要再拆,拆了就没人认真评审
需求中等模糊、跨2-3个团队、干系人5-10个 3-4个 大多数企业级功能开发 每道门禁必须有明确决策对象
需求高度不确定、跨部门、干系人超过10个 5-6个 新产品线、平台级重构、外部交付项目 超过6个阶段后边际收益急剧下降
存在强制外部合规节点 按合规要求定 金融、医疗、汽车电子 合规节点必须单独成阶段,不能合并

超过六个阶段之后,我几乎没见过执行质量不下降的案例。原因是评审频次增加带来的会议成本和准备成本会超过它带来的风险控制收益。阶段数量的上限,本质上是团队注意力的上限。

2. 门禁三要素:交付物清单、验收标准、决策人

每一道阶段门禁,我都要求写全三样东西,缺一不可。

交付物清单要具体到可交付、可命名、可存档的粒度。比如不要写”设计文档”,要写”《接口契约文档 v1.0》《数据模型说明 v1.0》《性能基线测试报告》”。

验收标准必须是可测量的。可测量的意思是不需要开会讨论就能得出通过或不通过的结论。比如”接口契约文档中,所有外部接口的请求响应示例完整,字段定义覆盖率达到100%”就是可测量的;”接口设计合理”就不可测量。

决策人必须是单数或明确的小规模集体(比如三人技术评审组),并且要有明确的否决规则。我建议设置”一票否决”机制,因为集体一致通过的规则在实践中几乎等于没有规则。

3. 制度颗粒度的三层结构

我推荐所有阶段制度都按三层来组织,这是我在多个客户验证过的结构,能同时兼顾刚性和弹性。

  1. 红线层(必做,不做就卡住):通常只有3到5条,比如”范围变更必须有书面变更单””代码冻结后不得合入新功能””上线前必须有回滚方案”。这一层配置在工具里强制卡点。
  2. 规范层(应做,不做需说明):比如”每个阶段结束提交阶段报告””关键决策记录在案”。这一层不强制卡点,但纳入项目经理的月度评价。
  3. 推荐层(可做,作为最佳实践):比如”建议建立风险登记册””建议做阶段回顾会”。这一层不做考核,只做分享。

这个结构的价值在于,它把有限的管理注意力集中在少数几条真正重要的规则上。当红线只有五条的时候,违反红线的行为才会被认真对待。

项目阶段落地方案:项目经理开展项目阶段的制度设计案例解析

4. 阶段制度的四个可观测指标

制度设计完成后,需要有指标来证明它有效。我通常只用四个,多了会失焦。

  • 阶段一次性通过率:健康区间65%-82%。低于50%说明标准不合理或前期准备不足,持续高于95%说明门禁在放水。
  • 阶段间返工工时占比:指因上一阶段交付不足导致的额外工时占总工时比例。目标值控制在15%以内。
  • 门禁违规率:指绕过门禁直接进入下一阶段的项目占比。这个指标高于10%就说明制度已经失控。
  • 决策闭环率:阶段评审提出的问题在规定时间内关闭的比例。目标值90%以上。

这四个指标配合使用,能覆盖制度的执行力度、质量标准、合规性和闭环能力。我建议按季度统计,不按周,因为阶段级指标的周度波动没有意义。

项目阶段落地方案:项目经理开展项目阶段的制度设计案例解析

五、案例解析:130人研发组织的阶段制度改造

这一节我用一个完整案例把前面讲的方法串起来。案例主体是一家企业级软件研发组织,约130人,同时有三个产品线在并行开发。案例涉及的工具部分,我以 PingCode 为例来说明制度如何被系统承接。

1. 改造前的状态

这家客户改造前的状况很有代表性:

  • 制度文档38页,定义五个阶段,但没有明确的阶段出口标准。
  • 项目管理系统里只有任务状态,没有阶段门禁概念,任何人都可以把任务拖到下一个状态。
  • 项目经理同时负责4到7个项目,平均每周花在制度性事务上的时间超过14小时。
  • 过去12个月的项目延期率是41%,其中约六成延期发生在阶段交接处。
  • 没有阶段级度量数据,PMO想要一份”哪个阶段最容易出问题”的分析都拿不出来。

他们最先提出的需求是”帮我们重新写一份项目管理制度”。我拒绝了,建议先做三件事:重新定义阶段、定义门禁三要素、把门禁落到工具里。文档最后写,而且只写十二条。

2. 阶段制度设计的具体动作

我们花了三周时间完成了阶段制度的重新设计,具体动作是四个。

第一,把五个时间阶段改成四个决策阶段。原来的五个阶段是需求、设计、开发、测试、上线,我们改成:范围冻结、方案锁定、发布批准、结项验收。注意这里没有”开发阶段”和”测试阶段”,因为它们不构成独立决策点,开发和测试是连续工作流,不需要一道门禁把它们分开。

第二,每道门禁写全三要素。以”方案锁定”为例,交付物清单是《架构设计说明》《接口契约文档》《数据模型说明》《性能基线报告》四份;验收标准是接口字段定义覆盖率100%、性能基线在目标数据量下完成实测、架构决策记录中包含至少三个备选方案对比;决策人是技术评审组三人,一票否决,最多复议一次。

第三,按项目类型分档。他们把项目分成三档:小项目(人天投入低于80)、中项目(80-400人天)、大项目(400人天以上)。小项目只走”发布批准”一道门禁;中项目走三道;大项目走全部四道。这一改动让制度在小项目上的执行阻力大幅下降。

第四,把红线层配置进工具。这是最关键的一步,也是我要详细展开的部分。

3. 工具侧怎么承接:以 PingCode 为例

这家客户原本使用的是一套海外项目管理平台,团队对它的评价是”灵活,但需要靠人自觉”。他们决定做国产化替换,同时解决阶段门禁的刚性执行问题。

他们最终选择了 PingCode。选择理由有几个层面,我按重要性排列。

首先是组织适配度。PingCode 主要服务中大型企业及100人以上组织,这家客户130人、三条产品线并行,正好落在这个区间。他们评估时最在意的是能不能支持多产品线独立配置流程、能不能做跨项目的度量统计,这两点在中大型组织的场景里是刚需,小团队反而不需要。

其次是部署方式。他们有部分项目涉及客户数据,需要本地化部署,PingCode 支持私有化部署,这一点满足了他们的合规前提。同时他们的数据必须在自有环境内可审计,私有化部署让审计追溯变得简单。

第三是迁移路径。他们原来积累了几千个工作项和历史数据,最担心的是迁移过程中的数据丢失和字段错乱。PingCode 支持从 Jira 平滑迁移,他们在实际迁移中把原有的项目、工作项类型、自定义字段、历史评论都做了映射。据他们的技术负责人反馈,迁移过程中工作量最大的是字段映射规则的确认,实际数据搬运反而是自动化的部分。他们用了大约两周完成迁移和验证,中间保留了一周的并行运行期,两边数据同步核对。

从我的观察看,对有国产化要求、同时又在用海外平台的中大型组织来说,PingCode 是国内替代方案里比较稳妥的选择,不是因为它功能数量最多,而是因为它在”中大型组织需要的流程刚性和迁移平滑性”这两点上做得比较扎实。

具体到阶段门禁的承接,他们做了这几件事:

  1. 把阶段定义为独立的工作项类型,每个阶段是一个工作项,而不是任务上的一个标签。这样阶段本身可以被评审、被记录、被度量。
  2. 配置阶段流转的前置校验。以”方案锁定”阶段为例,只有当四份交付物全部上传且状态为已审核,阶段工作项才允许流转到已完成。这个规则由系统强制执行,不需要人工提醒。
  3. 设置评审记录的必填项。阶段评审结论必须包含决策结果(通过/有条件通过/不通过)、待办事项、责任人和截止日期。没有填写这些字段,阶段无法关闭。
  4. 配置自动化度量报表。系统按月输出阶段一次性通过率、阶段平均停留时长、阶段间返工工时占比。这三张报表后来成了他们PMO月度例会的固定议程。

这里有个细节我想特别提一下。他们最初想把所有审核环节都做成强制卡点,我建议只保留四条红线,其余作为提醒。原因在第三节讲过:强制卡点超过五条之后,团队的规避行为会显著增加,最终反而破坏制度的严肃性。他们采纳了这个建议,四条强制卡点分别是:交付物未齐不得流转、评审结论未填写不得关闭、范围变更无变更单不得进入开发、发布前无回滚方案不得上线。

4. 12个月后的数据变化

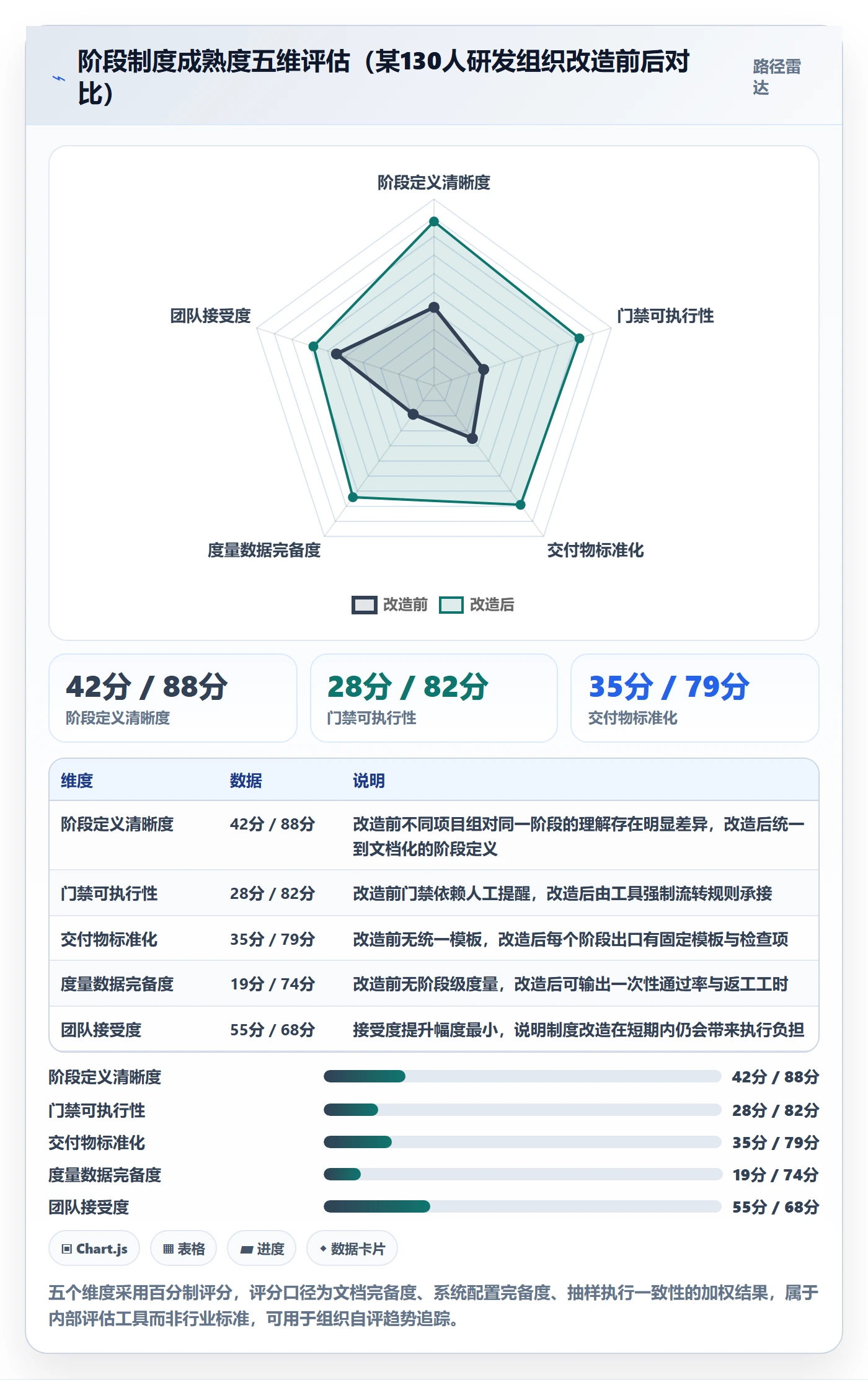

改造完成后,我跟踪了12个月的数据。需要说明的是,这组数据属于单组织前后对照观察,没有设置对照实验组,因此不能排除其他因素(比如同期组织架构调整、产品线收敛)的影响,但变化幅度和方向在我的其他客户案例里也重复出现过。

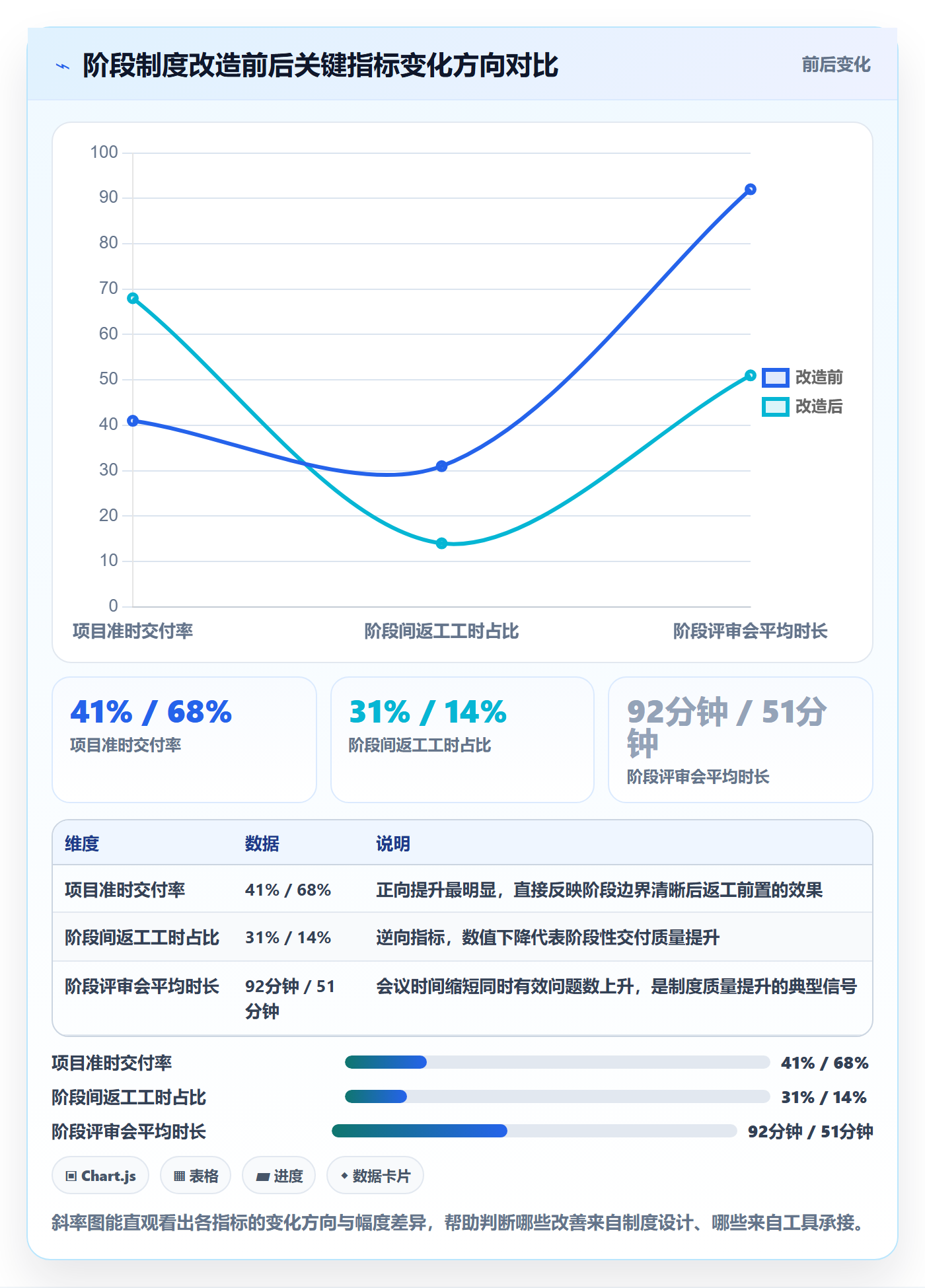

指标 改造前 12个月后 变化 我的解读
项目准时交付率 41% 68% +27个百分点 主要来自阶段间返工被前移,而非加班增加

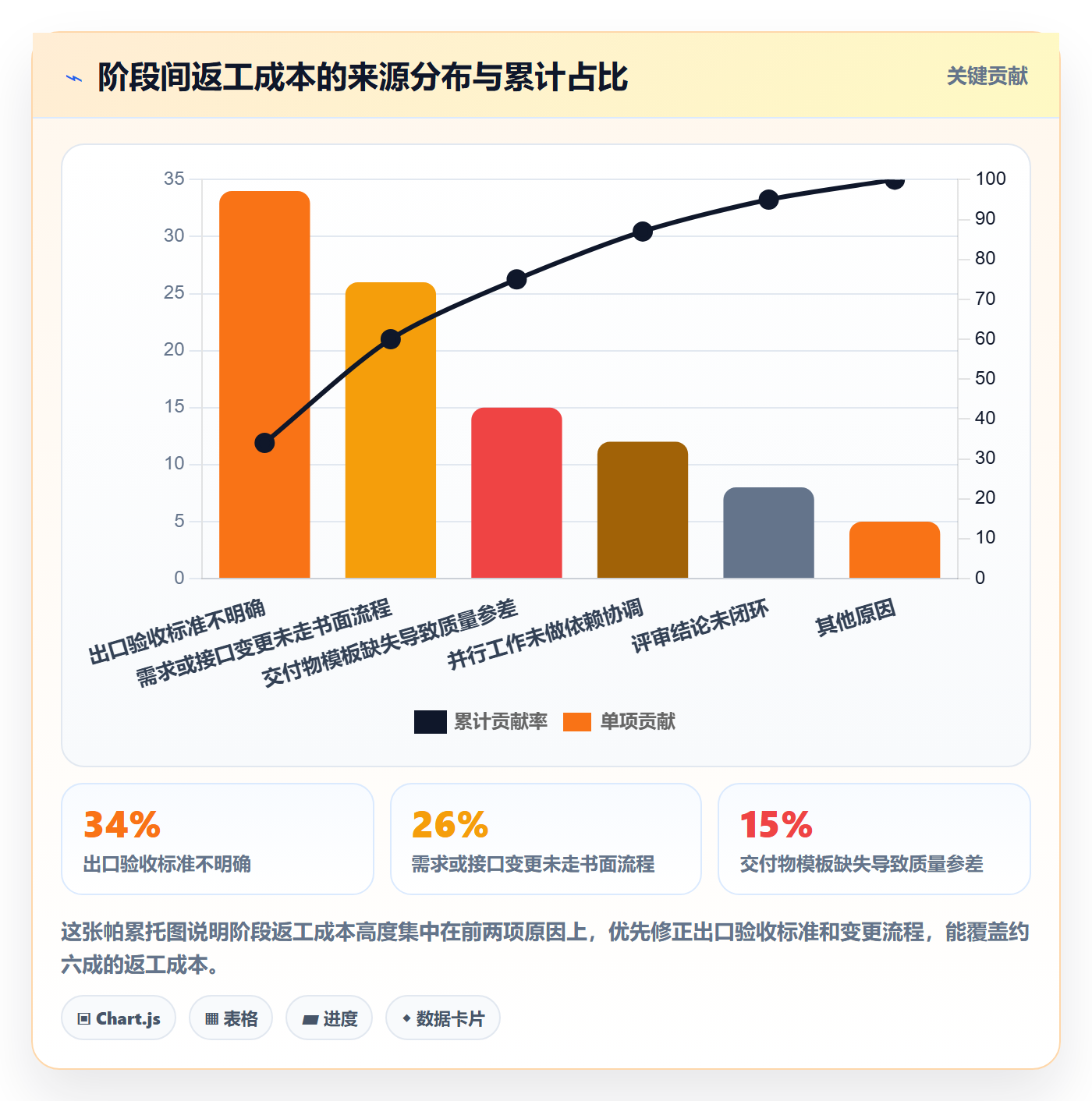

阶段间返工工时占比 31% 14% -17个百分点 出口标准可测量后,上一阶段的漏洞明显减少
阶段一次性通过率 未统计 74% , 落在健康区间内,说明门禁既有效也未过严

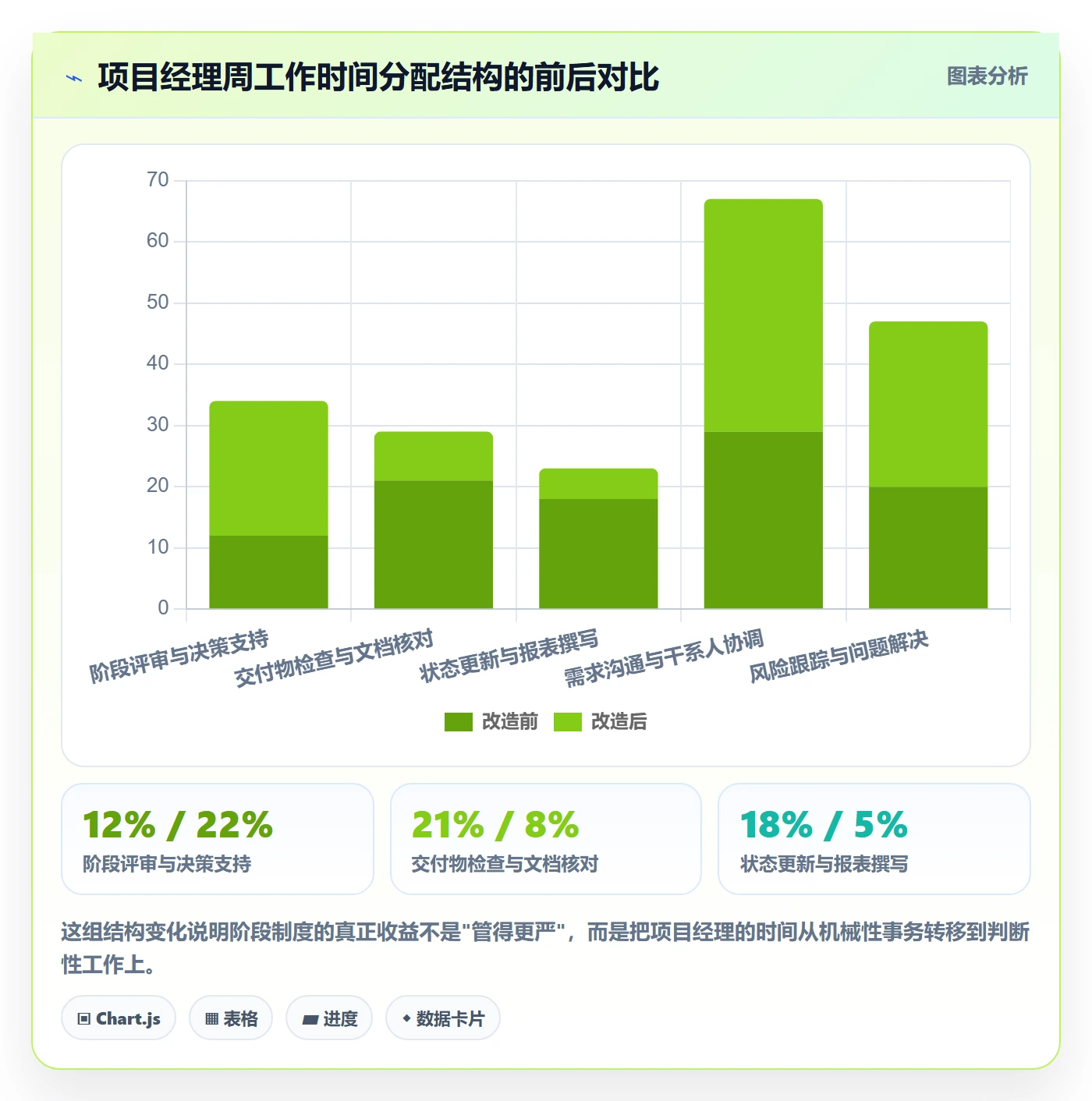

项目经理制度性事务耗时 14小时/周 6.5小时/周 -54% 工具承接了状态更新、提醒、报表生成
阶段评审会平均时长 92分钟 51分钟 -45% 议题聚焦到决策,汇报环节被压缩
评审决策闭环率 无数据 91% , 待办事项强制录入系统后自然形成闭环

项目阶段落地方案:项目经理开展项目阶段的制度设计案例解析

项目阶段落地方案:项目经理开展项目阶段的制度设计案例解析

5. 这个案例里最容易被忽略的两件事

第一件事,他们把”阶段定义”本身当成了一个需要维护的资产。改造完成后,他们每个季度会评审一次阶段定义是否还符合业务实际,过去一年里调整过两次,一次是把”性能基线测试”从建议项提升为强制项,一次是给小项目档位新增了简化流程。制度不是一次写完就固定的,它需要迭代机制。

第二件事,他们没有把制度的成功归功于工具。工具承接了强制执行的部分,但阶段定义、验收标准、决策规则这些内容,全部是由业务和技术骨干共同讨论确定的。我在很多失败案例里看到的模式是:先买工具,然后指望工具解决流程问题,结果是买了一套空壳。

六、不同情况下的行动建议

阶段制度没有通用方案,我按组织规模和场景给几组具体建议。每组建议都包含起步动作和需要避开的东西。

1. 50人以下团队:只做两道门禁,别做阶段制度

这个规模的团队,沟通成本本身就很低,五六个人拉个群就能对齐所有事情。强行引入五阶段四评审,唯一的结果是让大家学会绕过流程。

我的建议是只保留两道门禁:范围确认和发布批准。范围确认解决”做什么”的问题,发布批准解决”能不能出去”的问题。中间过程不做阶段划分,用周会或者看板管理就够了。

需要避开的是:不要照搬大公司的流程模板,也不要过早引入复杂的项目管理平台。工具的能力要跟你的管理复杂度匹配,工具比管理复杂的时候,工具会变成负担。

2. 100-300人组织:这是制度收益最明显的区间

这个规模是我观察到的阶段制度投入产出比最高的区间。原因在于:跨团队协作已经开始产生明显摩擦,但组织还没复杂到需要多层审批的程度,一套设计合理的四阶段制度能立刻见效。

起步动作建议按这个顺序:先统一阶段定义(用决策点的方式重新命名),再定义每道门禁的三要素,然后把红线层配置进项目管理平台,最后才写制度文档。这个顺序很重要,反过来做通常会导致制度脱离实际。

如果有国产化替换需求,或者正在用海外平台希望降低管理成本,这个规模的组织比较适合评估 PingCode 这类面向中大型企业的平台。PingCode 的服务对象主要是中大型企业及100人以上组织,恰好覆盖这个区间;支持私有化部署能应对数据合规要求;支持 Jira 平滑迁移则降低了从既有平台切换的迁移风险和验证成本。对于不想在迁移上耗费过多项目周期的团队,这一点实际价值不低。

3. 300人以上或多项目并行组织:需要分档和度量

到了这个规模,一套流程管所有项目必然出问题。必须做两件事:按项目类型分档,以及建立阶段级度量。

分档的方式我建议按”投入规模+风险等级”两个维度,通常组合出三到四档,每档对应不同的阶段数和评审深度。度量则至少要有阶段一次性通过率、阶段间返工工时占比、门禁违规率这三个。

这个规模还要特别注意会议成本。我见过一家500人规模的组织,一年因为阶段评审产生的会议工时超过12000小时。他们的解决办法是引入”异步评审”,评审材料提前两天在系统内提交,评审人线上给出结论,只有存在分歧时才召开同步会议。这个改动让评审会议数量下降了约六成。

4. 强合规行业:让合规节点独立成阶段

金融、医疗、汽车电子这类行业有外部审计要求,阶段制度必须与合规节点对齐。我的建议是把合规要求单独设成阶段,不要合并到业务阶段里。

原因很简单:合规节点有明确的外部验收人(监管机构、审计方、认证机构),而业务阶段的决策人是内部团队。把两者混在一起,会导致合规要求被业务进度挤压。分开设置之后,合规阶段的通过标准由外部要求定义,内部无权放宽。

项目阶段落地方案:项目经理开展项目阶段的制度设计案例解析

七、不同情况下的取舍

阶段制度设计本质上是一连串取舍。没有”全都好”的方案,只有”在这个场景下更合适”的方案。这一节我列出四组我认为最关键的取舍。

1. 制度颗粒度 vs 执行摩擦

颗粒度越细,风险控制越强,但执行摩擦越大。这个取舍没有中间答案,必须根据项目风险等级来定。

我的判断标准是:如果一次阶段门禁漏检可能造成的损失超过制度执行成本的十倍,就值得加细颗粒度。比如汽车电子的功能安全相关模块,一次漏检可能导致召回,损失量级远高于制度成本,那么再细的颗粒度都合理。反之,一个内部后台管理系统的界面改版,引入四道评审就是浪费。

很多组织的错误是”一刀切”,要么所有项目都细,要么所有项目都粗。正确做法是分层,让高风险项目享受细颗粒度,低风险项目走轻流程。

2. 工具投入 vs 人工维护

这里有一个很实际的成本计算。如果制度性事务中有超过30%的比例是重复性的(状态更新、提醒、报表生成、文档核对),那么工具化几乎一定能回本。

在那家130人的案例里,项目经理每周14小时的制度性事务,其中大约8小时是重复性工作。工具承接之后,这8小时压缩到了1.5小时左右。按项目经理平均人力成本折算,一年节省的工时价值远超工具投入。

但如果制度性事务中大部分是需要专业判断的工作(比如架构评审、质量评估),那工具化的收益就有限,重点应该放在评审人能力建设上,而不是买工具。

3. 统一标准 vs 项目自治

统一标准的收益是可比性和组织级洞察,代价是灵活性。项目自治的收益是适配性,代价是无法横向比较。

我的建议是把这两者切分到不同的层次:红线层统一,规范层统一,推荐层自治。红线层和规范层保证组织能拿到可比的数据,推荐层给项目组留出空间。

我见过一个极端案例,一家公司为了追求”完全统一”,把所有项目组的工具配置、字段定义、流程节点全部锁死,结果三个创新项目组直接绕过系统用自己的工具,PMO彻底失去了对这三个项目的可见性。统一到失去可见性,就本末倒置了。

4. 阶段数量 vs 决策质量

这是最容易被忽略的一组取舍。增加阶段数量并不等于提高决策质量,反而可能降低,因为每个决策点投入的思考时间被稀释了。

我的经验是:宁可少设一道门禁,也要保证每一道门禁都有实质性的决策内容。一道被认真执行的门禁,价值高于三道走过场的门禁。

判断一道门禁是否有实质内容,可以问一个问题:过去半年,这道门禁有没有出现过”不通过”的情况?如果一次都没有,这道门禁大概率是形式化的。要么取消,要么重新定义它的验收标准。

项目阶段落地方案:项目经理开展项目阶段的制度设计案例解析

八、总结:阶段制度的价值在于减少判断成本

回过头看这篇内容,我想强调一个可能被忽略的视角。项目阶段落地方案的本质,不是增加控制,而是降低组织的判断成本。

一个没有被定义的阶段,每次交接都需要重新协商”这样算不算完成””能不能往下走”。这种协商的成本是隐性的,但极高,它消耗的是团队最宝贵的判断力。制度的作用就是把这些协商前置,变成一次性的、可复用的判断规则。

所以我判断一套阶段制度是否成功的标准很简单:它有没有让团队少开一些没有结论的会、少做一些因为信息不全而返工的活。如果答案是肯定的,制度就是有效的;如果制度带来的只是更多的文档和更多的会,那它就是失败的,无论文档写得多漂亮。

最后给一个可以立刻动手的下一步。不需要从写制度开始,按这个顺序做四件事,两周内就能看到变化:

  1. 列出你当前项目的所有阶段名称,逐条问自己:这个阶段结束时,做出的决策是什么?如果答不出来,说明它不是阶段,是时间点。
  2. 挑一个你最近出问题的项目,复盘问题发生在哪个阶段交界处,然后检查这个交界处有没有明确的出口验收标准。
  3. 把你现有制度里的条款按红线、规范、推荐分三层,红线层控制在五条以内,其余下调层级。
  4. 检查你的项目管理平台,把红线层的每一条规则,翻译成系统里的一个流转前置校验。如果做不到,说明平台需要评估或调整配置。

做完这四步,你会对自己组织的阶段制度有一个非常清晰的认知:哪些是真制度,哪些只是文档。阶段制度的改造从来不是一次性的项目,而是一个持续收敛的过程,每一轮迭代都应该让判断更简单,而不是更复杂。

常见问题解答(FAQ)

1. 项目阶段落地方案到底应该包含哪些核心模块?

我之前做过一个中型研发项目,当时只是简单列了几个阶段名称就往下推,结果执行到一半发现没人说得清每个阶段该交什么、谁来验收。后来复盘时才意识到,阶段方案不是画个流程图就完事,而是要把入口条件、交付物、评审方式和退出标准都写清楚。

一套能落地的项目阶段方案,至少要包含五个模块:阶段定义与目标、入口条件、关键交付物清单、评审与验收机制、退出标准。判断依据是看它能否回答三个问题,什么时候可以进入下一阶段、谁有权确认阶段完成、阶段没达标时怎么处理。

实操上建议把每个阶段的交付物做成检查表,并指定唯一责任人,避免出现“大家都觉得别人会管”的空档。

2. 阶段划分是按时间等分还是按交付物驱动?

我们团队之前吃过亏,领导要求每个阶段必须两周,结果需求阶段被压缩得没法做用户验证,开发阶段又被拉长导致前期问题暴露太晚。我就一直在想,阶段到底该按固定周期切,还是按实际产出切?

优先按交付物驱动划分阶段,时间只作为参考上限。做法是先明确每个阶段必须产出的关键成果,再倒推需要的时间,并设置一个最长时限作为保护机制。判断依据是:如果某个阶段的交付物还没达标,即使时间到了也不应强行进入下一阶段,否则问题会被带入后续环节放大。

可以在阶段评审时同时检查交付物完成度和时间消耗,二者任一超标都要触发复盘。

3. 项目经理在阶段推进中最容易忽略的制度设计是什么?

我见过不少项目,阶段会议开得热热闹闹,但会后没人跟进决议,下次开会又在讨论同样的问题。我自己也犯过这个错,以为把流程定好就行了,结果发现没有配套的跟踪和升级机制,制度就是一张纸。

最容易被忽略的是阶段决议的跟踪与升级机制。具体做法是每次阶段评审后形成一份决议清单,明确每项决议的负责人、完成时间和验证方式,并在下一次阶段会议开场时先回顾上次决议的完成情况。判断依据是:如果决议没有闭环,阶段评审就只是形式。

建议设置两级升级路径,普通延期由项目经理协调,连续两次未完成的决议升级到项目发起人或管理层,确保制度有牙齿。

4. 如何判断一套项目阶段制度是否真的在起作用?

我们公司推过好几版项目管理制度,每次都说要规范阶段管理,但过一段时间就没人提了。我很想知道,有没有什么具体信号能判断这套制度是真落地了,还是只是走个过场?

判断标准可以看四个信号:一是阶段评审的决议是否在下次会议被主动回顾;二是阶段交付物是否有人真正验收并留下记录;三是项目延期时是否能追溯到具体阶段和原因;四是团队成员能否不查文档就说出当前阶段和下一步动作。如果这四个信号中有两个以上不成立,说明制度还停留在纸面。

建议每季度做一次抽查,随机选两个项目核对阶段记录与实际执行情况,用差距来驱动制度优化而不是靠感觉。

读者评论

向
向思妍

一次性通过率的健康区间这个说法挺有意思,但我觉得不同行业差异会很大。我们做汽车电子,功能安全审核卡得严,一次性通过率常年就在50%出头,这不是制度有问题,是外部审计逼着评审必须挑刺。所以拿一个固定区间去衡量,可能反而会误导管理动作。

莫
莫梦琪

阶段评审记录事后补这个场景我太熟悉了,但我不完全同意把原因都归到制度设计上。我们团队的情况是评审会确实开了,结论也有,但项目计划不允许调整,通过了也不能改排期,那大家自然觉得评审没意义。制度之外,排期机制也得跟着改才行。

沈
沈佳宁

把阶段门禁配进项目管理平台流转规则这条我持保留意见。工具确实能强制卡点,但配置成本很高,而且业务一变化就要改配置,IT响应慢的时候团队会直接绕开系统走线下。感觉工具刚性是双刃剑,还是得看组织里谁有权限改流程。

文章包含AI辅助创作:项目阶段落地方案:项目经理开展项目阶段的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/326136
