阶段划分怎么做?项目经理流程优化:项目阶段从0到1

2023 年我参与复盘一个约 300 人规模的研发组织,他们的项目计划表上,一个中等复杂度的交付项目被切成了 11 个阶段:预研、可行性、需求、方案、详设、开发、联调、集成测试、UAT、试运行、验收。每个阶段都设了评审,每场评审平均 3.5 小时,参会人最多的时候 17 个。复盘时我们抽样了 6 个项目,发现有 6 个阶段的输出物在评审后再也没有人打开过,而真正被反复引用的,只有 3 份文档。

更麻烦的是结果:这个项目原计划 5 个月交付,实际用了 8 个半月。延期原因统计里,排第一的不是技术难题,而是“等上一个人把阶段交出来”,交接等待占了延期工时的 31%。阶段划分本来是为了让项目更可控,结果它自己变成了最大的不确定性来源。

这篇文章我想讲清楚一件事:阶段划分不是把时间轴切成更多格子,而是先定义“出口能被验证的产出边界”,再倒推入口。下面是我在真实项目里验证过的判断逻辑、常见误区、数据观察,以及不同规模组织具体该怎么动手。

一、先给结论:阶段划分的四条硬规则和一个最小骨架

我把阶段划分的失败案例和数据放在一起看,发现一个规律:阶段划分的质量,几乎不取决于你切了几段,而取决于每一段的“出口”能不能被第三方独立验证。一段话说不清出口的项目,切 4 段和切 11 段一样会失控。

基于这个判断,我给团队定过四条硬规则。它们不是流程规范,更像是判断一段划分是否合格的过滤器。

  1. 单出口规则:一个阶段只能有一个核心产出目标。如果你发现一个阶段既要“完成方案评审”又要“完成核心接口开发”,那它实际上是两个阶段被硬捏在一起。这类混合阶段是返工率最高的地方,因为它的验收标准天然模糊。
  2. 可验证规则:每条出口准则必须能指向一个具体证据,一份归档文档、一个系统字段、一次测试报告、一次签字记录。凡是写成“基本完成”“达到预期”的准则,都等于没有准则。
  3. 2-6 周规则:单个阶段的自然周期控制在 2 到 6 周。超过 6 周,风险暴露太晚;少于 1.5 周,管理成本高于收益。这条规则对交付型阶段有效,探索型阶段可以更短。
  4. 决策人规则:每个阶段必须绑定一个明确的关口决策人,并且这个人有权叫停项目。没有暂停权的关口,本质上是通报会,不是决策点。

把这四条规则落到一个可用的起点上,我通常会给团队一个四段式骨架,而不是一上来就画 8 段、10 段。原因很简单:先能跑起来的最小结构,比纸面上最完整的结构更有价值。

阶段 核心目标 出口证据(示例) 决策人 典型周期
定向 把要做的事和成功标准对齐 一页目标说明 + 验收标准清单,双方确认 业务负责人 1-2 周
方案定型 把最大的不确定性验证掉 方案文档 + 高风险假设验证报告 技术负责人 2-4 周
交付 按验收标准产出可用结果 可运行版本 + 自测报告 + 验收标准逐条对照 项目经理 4-8 周
收口 移交、复盘、关闭 移交记录 + 复盘纪要 + 遗留问题清单 项目经理 1-2 周

这个骨架的价值不在于“四”这个数字,而在于每一行的出口证据都可以被独立检查。我后面讲的所有误区、判断逻辑和工具配置,都是围绕这张表的四个列展开的:目标、证据、决策人、周期。

阶段划分怎么做?项目经理流程优化:项目阶段从0到1

二、背景与真实场景:阶段划分为什么会失效

1. 一个 300 人组织的复盘过程

回到开头那个 11 段式的项目。复盘时我们做了一件事:把每个阶段的“产出物”和“实际被使用次数”列在一起。结果很不体面,11 个阶段里有 6 个阶段的产出物在评审之后使用次数为零,包括那份写了 68 页的详细设计。

真正被反复使用的只有三份:接口清单、验收标准清单、环境依赖说明。有意思的是,这三份都不在阶段评审的“核心交付物”名单里,它们是工程师私下维护的表格。

这说明一个很现实的问题:阶段评审在评什么,和项目实际靠什么推进,经常是两件事。评审在评格式完整性,项目靠的是那几个真正卡住人的约束条件。

2. 阶段数从 11 降到 4 之后发生了什么

我们把 11 段合并成 4 段重跑了一轮。合并原则不是“看起来差不多就并”,而是把不同时被验证的准则归到同一段,把必须单独决策的准则升格为独立阶段。比如原来“详设”和“开发”被拆开,但它们的出口证据指向同一件事,接口定义清楚并且能跑通,于是合并进“交付”段。

改完之后,最明显的变化不是周期,而是会议。阶段关口评审从平均每月 11 场降到 4 场,单场时长从 3.5 小时降到 1.2 小时。团队反馈里出现频率最高的一句话是“终于知道这次评审到底要决定什么了”。

阶段划分怎么做?项目经理流程优化:项目阶段从0到1

3. 失效的三个底层原因

第一个原因是交接成本被系统性低估。每增加一个阶段,就增加一次信息传递。信息每传递一次就衰减一次,接收方要重建上下文的时间往往是发送方预估的 2 到 3 倍。11 个阶段意味着 10 次交接,这笔账很少有人提前算。

第二个原因是决策延迟替代了风险暴露。阶段门本来是暴露风险的地方,但如果决策人没有叫停权,关口就退化成确认会。风险不在关口暴露,就会在交付前集中爆发,这时候可选项已经很少了。

第三个原因是阶段只在计划里存在,不在工作系统里存在。计划表上的阶段和团队每天更新的任务状态是两套数据,项目经理想知道“这个阶段到底完成没有”,只能靠人工问。一旦靠人工问,阶段划分就失去了实时性,变成月度汇报的材料。

三、拆解常见误区:七种切法为什么都会翻车

1. 切法类误区:边界画错了

误区一:把里程碑当阶段。里程碑是一个时间点上的事件,阶段是一段有明确出口的区间。把“需求评审通过”这个里程碑命名为“需求阶段”,会导致这个阶段内部没有任何可管理的产出边界,因为它的定义本身就是一次性的事件。

误区二:按职能部门切阶段。“设计阶段,开发阶段,测试阶段”看起来清晰,实质是给组织架构画了一张流程投影。它带来的直接后果是部门墙被流程固化:测试团队在开发阶段无事可做,开发团队在测试阶段被动响应。我见过一个项目,测试环境的准备时间占了测试阶段的 40%,因为环境准备被默认归到“测试阶段”里,而实际上它应该发生在交付段之前。

误区三:追求对称的阶段数。有些团队喜欢把每个阶段都定成 4 周,看着整齐。但阶段长度应该由不确定性和产出节奏决定,不是由日历决定。预研阶段可能 10 天就够,集成阶段可能要 7 周。强行拉平只会让短阶段注水、长阶段被压缩。

2. 标准类误区:出口定义错了

误区四:出口准则写成不可验证的话。“完成开发”“达到可测试状态”“方案基本确定”,这类表述的问题不是不严谨,而是它们无法被第三方判断真假。不可验证的准则会带来两个后果:评审时靠感觉,验收时靠争论。

误区五:出口准则数量失控。我见过一份阶段出口清单列了 34 条。结果是评审时没人能记住,最后只检查最容易检查的那几条,通常是格式和签字。准则超过 7 条,就应该重新审视这个阶段是不是该拆。

3. 机制类误区:运行方式错了

误区六:阶段与迭代双轨并行却无映射。很多团队一边跑敏捷迭代,一边维护瀑布式的阶段计划,两套节奏互不认账。迭代说“两周交付一次”,阶段说“三个月后评审”。结果是阶段评审变成事后补材料,而不是真正的决策点。

误区七:阶段只活在 PPT 里。阶段定义写在计划书里,工作项状态在另一个系统里,两者没有映射关系。项目经理要判断阶段状态,只能手工汇总。这种做法在 3 个项目以内还能撑住,超过 10 个项目就一定会失真。

误区 典型症状 修正动作
把里程碑当阶段 阶段内部没有可管理的产出边界,进度靠事件驱动 把事件降级为阶段内的检查点,重新定义区间出口
按职能切阶段 部门间等待时间占比高,环境准备被算进下游阶段 改为按产出物切分,跨职能工作项在同一阶段内并行
追求对称阶段数 短阶段注水、长阶段被压缩,出口质量不稳定 按不确定性长度定周期,允许阶段长度不一致
出口准则不可验证 评审靠感觉,验收靠争论,返工在收口阶段集中爆发 每条准则补“证据来源”和“验证人”两列
出口准则数量失控 清单超过 10 条,实际只检查最容易的几条 压缩到 7 条以内,其余降级为建议项
阶段与迭代无映射 阶段评审变成补材料,决策滞后于事实 建立“阶段 = N 个迭代 + 1 次关口评审”的对应关系
阶段不在工具里承载 靠人工汇总阶段状态,项目一多就失真 在项目管理平台中用阶段/里程碑字段承载,关口校验自动化

阶段划分怎么做?项目经理流程优化:项目阶段从0到1

四、专业判断逻辑:怎么定颗粒度和边界

1. 三问定边界

判断一个阶段该不该独立存在,我用三个问题过滤,通常能砍掉一半的候选阶段。

  1. 这个阶段的产出,谁能验收?如果答不出一个具体的人或角色,这个阶段没有存在的必要,它应该被并入上一个或下一个阶段。
  2. 如果这个阶段彻底失败,损失有多大?损失可承受的小阶段应当合并,避免管理开销;损失不可逆的阶段必须独立并设置关口决策。
  3. 去掉这个阶段会发生什么?如果去掉之后团队做法完全不变,说明它本来就没在起作用,属于流程装饰。这个测试我在三个团队用过,每次都至少砍掉两个阶段。

2. 出口准则的“证据化”改写

出口准则的改写有一套固定动作:把抽象的完成描述,替换成“证据 + 验证人”的组合。我用五个真实案例说明改写的差别,这些是我在不同项目里实际改过的条目。

改写前(不可验证) 改写后(可验证) 证据来源
完成需求分析 验收标准清单经业务方逐条确认,无“待定”项 确认记录 + 清单版本号
方案基本确定 三个高风险假设全部完成验证,其中两个给出量化结论 验证报告 + 测试数据
接口联调完毕 关键接口清单中 100% 通过联调,失败项已登记且不影响主线 接口测试报告 + 缺陷清单
达到可测试状态 主流程用例可完整跑通一次,阻断级缺陷为零 用例执行记录 + 缺陷统计
具备上线条件 回滚方案经演练验证,关键监控指标全部接入 演练记录 + 监控配置截图

注意改写后的表述都有一个共同点:它们都能被一个不在项目里的人,在五分钟内核实真假。这是判断出口准则是否合格最实用的标准。

3. 阶段时长与不确定性的匹配

不同类型的项目,阶段骨架应该不一样。我通常先判断项目属于哪一类,再选骨架,而不是所有项目套同一个模板。

  • 探索型(需求和技术都高度不确定):阶段短,2-3 周一段,出口是“假设被验证或推翻”,允许阶段失败。这类项目的关口决策重点是“继续还是转向”。
  • 交付型(目标明确、方案成熟):阶段长,4-8 周一段,出口是“验收标准逐条对照通过”。关口决策重点是“范围是否触发变更”。
  • 运维型(持续演进、无明确终点):不设阶段,改用固定节奏的发布窗和季度健康度评估,强行设阶段反而会增加无意义的文档负担。

落到工具配置层面,一个阶段定义至少应该包含四类字段:阶段名称、出口准则、证据要求、决策人。下面是我实际用过的一个配置片段,字段结构可以直接照着改。

stage: 方案定型
duration_weeks: 3

stage_goal: 把三个高风险假设验证掉

exit_criteria:

id: EC-01

statement: 关键接口清单完成评审且无待定项

evidence: 接口文档 v1.0 + 评审记录

verifier: 架构负责人

id: EC-02

statement: 三个高风险假设完成验证

evidence: 验证报告 + 实测数据

verifier: 技术负责人

id: EC-03

statement: 验收标准可由业务方逐条核对

evidence: 验收标准清单(已确认版本)

verifier: 业务负责人

gate_owner: 技术负责人

kill_decision: allowed

next_stage: 交付

阶段划分怎么做?项目经理流程优化:项目阶段从0到1

阶段划分怎么做?项目经理流程优化:项目阶段从0到1

五、数据观察与工具承载:以 PingCode 为实例

1. 阶段定义落到工具里的三件必要事

阶段划分如果只停在文档里,两三个月后一定会被遗忘。我的经验是,阶段定义必须在工作系统里承载三件事,缺一件就会退化成纸面流程。

第一件是阶段状态可读。每个工作项都知道自己属于哪个阶段,项目经理不需要问人就能看到“方案定型段还剩 4 个未关闭的出口条件”。第二件是出口准则可挂载。出口条件作为字段或检查项挂在阶段上,而不是写在文档里靠记忆核对。第三件是关口动作可留痕。谁在什么时候批准或叫停了一个阶段,留痕之后复盘才有依据。

这三件事在 PingCode 这类项目管理系统里是可以通过阶段/里程碑配置加自定义字段实现的。我参与过的一个约 200 人研发团队,把四段式骨架和 18 条出口准则配进系统之后,阶段状态汇总的工作量从每月约 12 人时降到约 3 人时,降低的主要是重复问询和表格整理。

2. 迁移场景:从 Jira 过来的阶段口径怎么对齐

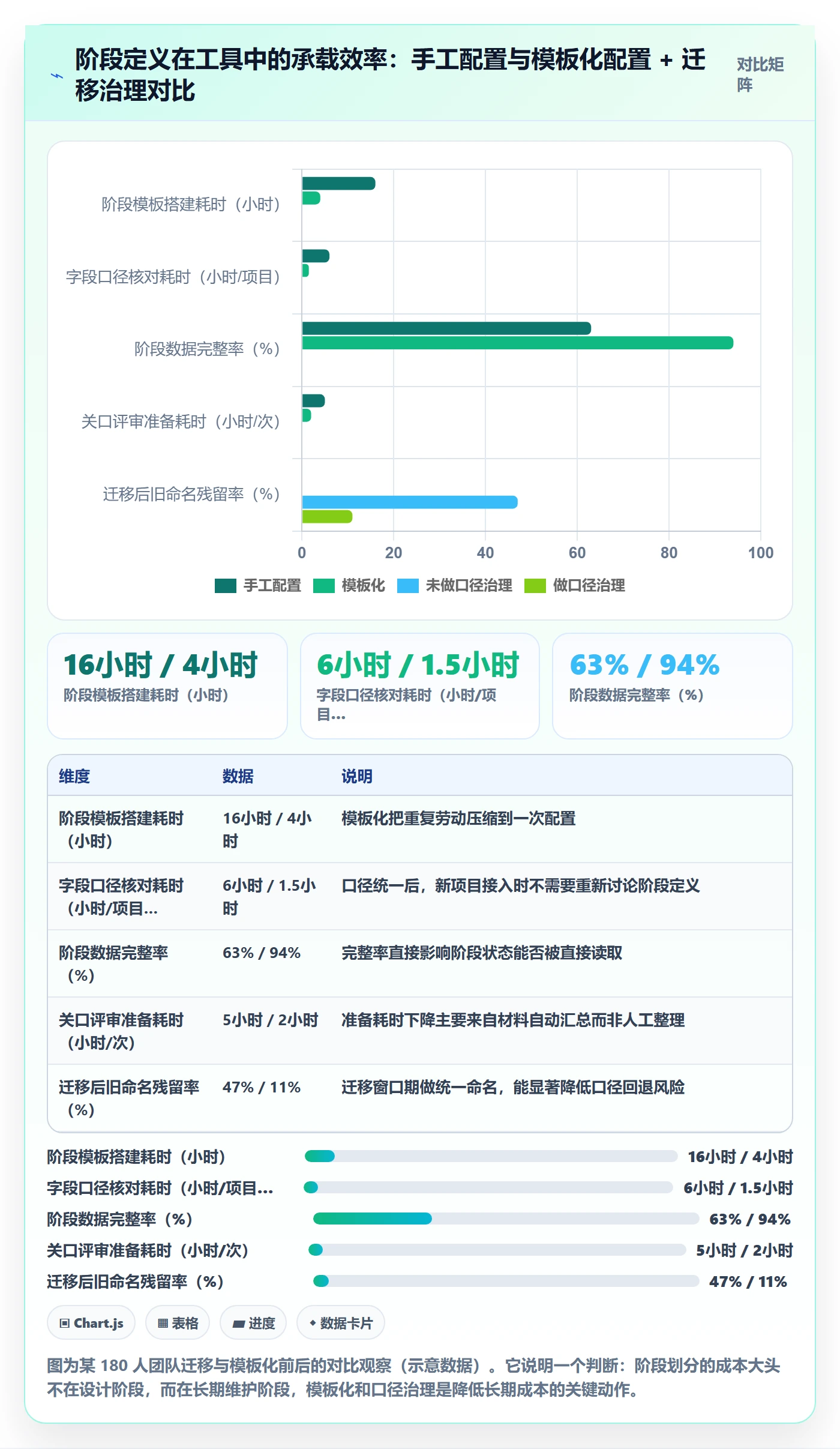

中大型组织里更常见的情况是迁移。我参与过一次大约 180 人规模团队的迁移,从 Jira 迁到 PingCode,最大的坑不是数据搬不过去,而是旧的阶段口径被原封不动搬了过来。原来的 Jira 项目里,阶段是通过一堆自定义状态近似表达的,迁完之后,14 个状态直接变成了 14 个阶段,问题原样保留。

我的做法是分两步:先做数据映射,再做口径治理。数据映射负责把旧状态归到新的四段式阶段里,口径治理负责砍掉那些从来没人在意的中间状态。PingCode 支持 Jira 平滑迁移,工具层面能解决字段和记录的对应关系,但阶段该切成几段、哪些状态该合并,需要项目经理自己判断,这部分工具替代不了。

迁移之后有个细节值得注意:旧数据里的阶段命名习惯会长期影响团队认知。如果迁移时不重命名,团队会继续用旧词汇描述阶段,半年后口径又会被拉回去。所以迁移窗口期是把阶段命名统一起来的最好时机,错过之后成本翻倍。

3. 私有化部署与合规型组织的阶段留痕

强监管行业的阶段划分要求不一样,比如金融、医疗、部分制造业客户,阶段关口不只是管理动作,还是审计证据。这类组织选工具时,私有化部署是硬门槛,因为阶段审批记录、出口证据文件不能放在外部环境。

我接触过的一家制造类企业(约 400 人研发与信息化团队),阶段关口的证据要求包括签字记录、环境验证截图和变更单编号,全部要求本地留存且可追溯三年以上。他们的做法是在私有化环境里把阶段、证据、决策人三类信息做成结构化记录,审计时直接导出,而不是临时翻文档。这种场景下,工具的数据留存能力实际上决定了阶段划分能不能真正执行,如果留痕成本太高,团队一定会绕过去。

阶段划分怎么做?项目经理流程优化:项目阶段从0到1

阶段划分怎么做?项目经理流程优化:项目阶段从0到1

六、不同情况下的行动建议

1. 20 人以下团队:先别设阶段

20 人以下的团队,沟通成本极低,设阶段往往得不偿失。我建议只保留两个硬节点:一个是目标与验收标准对齐,一个是交付前验收。中间过程用固定节奏的短周期检查替代,不做阶段评审。

这个规模下真正需要做的是把验收标准写清楚,而不是把流程切细。我见过一个 14 人团队设了 6 个阶段,结果每两周就要停下半天开评审会,两个月后团队自己把阶段取消了。

2. 100-500 人团队:四段式骨架加工具承载

这个规模是阶段划分收益最明显的区间,也是 PingCode 这类面向中大型企业、100 人以上组织的项目管理系统最典型的适用场景。原因在于:跨团队依赖开始成为主要风险源,靠口头同步已经不可靠,但流程又不能重到影响迭代节奏。

我的建议是四段式骨架 + 每段不超过 7 条出口准则 + 阶段状态在系统里可读。三件事按顺序做:先把四段骨架写成一页纸,再把 18 条左右的出口准则配进工具,最后跑两个项目做校准。不要一上来就设计 10 段流程再往工具里灌。

3. 500 人以上或多项目集:分层的阶段体系

500 人以上组织通常同时跑几十个项目,阶段划分必须分层:项目集层面看阶段交付节奏,项目层面看出口准则,团队层面看迭代。三层之间要有映射关系,否则会出现“项目集说进入交付段,团队还在做方案”的错位。

这类组织最容易犯的错是把项目集的汇报阶段和项目的执行阶段混为一谈。我的做法是项目集只关心三个信号:阶段是否按时出口、出口准则通过率、关口决策是否按时做出。其余细节下沉到项目层,不做逐级上报。

4. 合规与强监管行业:证据优先于进度

这类组织的阶段划分要反过来设计,先确定需要留哪些证据,再倒推需要哪些阶段。审计要求证据链完整,意味着阶段关口的记录必须结构化、可导出、可追溯。这种情况下私有化部署通常是硬性前提。

我的建议是把阶段出口准则和证据要求合并成一张表管理,不要在事后补材料。补材料在合规场景里是高风险动作,因为它容易产生不一致。

组织规模/类型 建议阶段数 出口准则条数 关键动作 主要风险
20 人以下 2 个节点 3-5 条 写清验收标准 流程过重,团队自行绕过
100-500 人 4 段 每段 5-7 条 阶段状态在工具中可读 阶段与迭代双轨脱节
500 人以上/多项目集 项目 4 段 + 分层汇报 每段 5-7 条 三层映射关系明确 层级口径不一致
合规/强监管 4-6 段 证据导向,可多于 7 条 证据结构化留存 事后补材料导致证据链不一致

阶段划分怎么做?项目经理流程优化:项目阶段从0到1

七、不同情况下的取舍

1. 颗粒度 vs 灵活性

阶段切得越细,可控性越强,但灵活性越低。我的判断标准是:如果变更频率高于每两周一次,阶段就应该粗一点;如果变更频率低于每月一次,阶段可以细一点。这条规则来自一个很实际的观察,变更频繁的项目,细阶段会不断被冲破,团队最终会习惯性忽略阶段边界。

2. 管控强度 vs 交付速度

关口决策人越多,风险控制越严,但决策周期越长。我见过一个项目需要 5 个人签字才能进入下一阶段,平均决策周期 4.5 天。这个成本在关键风险点上值得付,在低风险阶段就是纯损耗。

我的取舍方式是按阶段差异化设置:方向性和不可逆的决策点用多人确认,可逆的执行阶段用单一决策人。全部一刀切,要么拖慢速度,要么失去控制。

3. 工具配置 vs 人的习惯

工具能解决“状态读不出来”的问题,但解决不了“团队不愿意更新”的问题。这也是我不建议在阶段划分成熟之前就上复杂配置的原因,配置越复杂,绕过它的动机越强。

顺序应该反过来:先让团队接受四段式骨架和出口准则,再考虑在工具里做自动校验。如果一开始就上校验规则,容易变成对抗关系。

4. 自建 vs 采购

有些团队会自建一套阶段管理工具,尤其是研发能力强的组织。我的经验是:如果核心诉求只是阶段状态和出口准则管理,采购成熟平台在中大型组织里通常更快落地,因为有现成的迁移路径和权限体系;如果核心诉求是与内部审批、审计系统深度耦合,自建更合适。

判断标准可以简化成一句:如果阶段管理的复杂度主要来自业务流程本身,自建;如果主要来自组织协同和数据一致性,采购。

取舍项 选择 A 选择 B 判断依据
颗粒度 细阶段(6 段以上) 粗阶段(4 段以内) 变更频率高于每两周一次选粗
管控强度 多签确认 单一决策人 决策是否不可逆
落地顺序 先工具配置 先习惯养成 团队是否已在用统一工作系统
实现方式 自建 采购平台 复杂度来自业务流程还是组织协同

阶段划分怎么做?项目经理流程优化:项目阶段从0到1

八、把阶段划分变成可复用资产:90 天落地路径

1. 第 1-2 周:先把现有阶段砍一遍

第一步不是设计新流程,而是盘点现有的阶段,用上一章的三问法逐个过滤。把没人验收的、失败损失可承受的、去掉也没影响的阶段全部合并。这一步通常能砍掉 40% 以上的阶段,而且不需要任何工具支持,纯粹是判断工作。

同时导出一份现有阶段的出口准则,逐条检查可验证性。不可验证的条目当场改写,写不出来的直接删掉。

2. 第 3-6 周:把新骨架配进工作系统

把确定下来的阶段骨架和出口准则配进团队的日常工作系统,这一步的关键不是配得多完整,而是让阶段状态能被直接读取。如果团队正在做工具迁移,比如从 Jira 迁到 PingCode 这类支持平滑迁移的平台,迁移窗口期就是统一阶段命名和口径的最佳时机。

这两个月里要跑至少两个真实项目做校准,重点观察三件事:出口准则是否被真正使用、关口决策是否按时做出、阶段状态是否需要人工补录。

3. 第 7-12 周:沉淀模板并做取舍

当四段式骨架在两个以上项目跑通之后,把它固化成模板,包括阶段定义、出口准则、证据要求和决策人。模板化之后,新项目接入的时间会明显缩短,口径也更容易保持一致。

这一阶段还要做一次取舍复盘:哪些阶段的关口决策其实流于形式?哪些出口准则从来没被检查过?把答案写进模板的下一个版本。阶段划分不是一次设计就固定的东西,它需要跟着项目类型和组织变化持续调整。

阶段划分怎么做?项目经理流程优化:项目阶段从0到1

回到最初那个问题:阶段划分到底怎么做?我的答案是,不要从“该分几段”开始,从“每一段的出口能不能被一个局外人五分钟核实”开始。阶段划分的本质是降低不确定性,而不是增加流程动作。两者只在一种情况下重合:当每个阶段的出口都被定义得足够具体的时候。

下一步你可以只做一件事:把手上项目的阶段清单拿出来,对每一条出口准则问一句“这条谁能验证、拿什么验证”。答不上来的条目先删掉,再重新看阶段边界。这一步通常不需要任何工具,两个小时就能做完,但它能暴露你当前阶段划分里 70% 的问题。

做完这一步之后,再考虑把剩下的阶段骨架配进工作系统、做模板化、做跨项目口径统一。顺序反了,再好的工具也只是把混乱固化下来。

常见问题解答(FAQ)

1. 项目阶段从0到1到底应该怎么划分,有没有通用的阶段模板可以直接套?

我们团队之前一直用‘需求-开发-测试-上线’四段式,结果项目一复杂就乱套,领导还问我为什么没有里程碑。我自己也想知道,阶段划分到底有没有一套标准模板,还是每个项目都得重新拍脑袋?

没有万能模板,但有稳定的划分逻辑:先确定‘决策关口’而不是‘工作内容’。实操上按三条线切:第一,范围是否锁定(概念/立项→需求基线);第二,方案是否冻结(设计→开发准入);第三,是否可交付(测试→发布→复盘)。

经验数据是,0到1阶段控制在5到7个阶段最稳,少于4个会漏掉关键评审,多于8个会导致汇报成本超过执行成本。判断依据是每个阶段结束必须能回答‘下一步能不能投人、投钱、投时间’,答不上来就说明这个阶段切错了。

2. 阶段划分和甘特图、里程碑是什么关系,是不是画了甘特图就等于分好了阶段?

我之前一直以为把甘特图拉出来、标几个菱形就是阶段管理了,直到项目延期三次才发现完全不是一回事。我想搞清楚,阶段、里程碑、任务这三层到底怎么区分,不然工具里全是任务,根本看不出项目走到哪了。

甘特图是时间视图,里程碑是决策点,阶段是资源与交付的边界,三者不能互相替代。可执行做法是:每个阶段只设1到2个里程碑,里程碑的完成标准写成可验证的交付物加验收人,例如‘需求规格说明书通过业务方签字’而不是‘需求完成’。

数据口径上,阶段延期看的是里程碑达成率,任务延期看的是工时偏差率,两者混在一起汇报就会失真。判断依据:如果某个里程碑没有明确验收人,它就不是里程碑,只是任务分组。

3. 0到1的项目阶段,和已经稳定迭代的项目阶段,划分方式要不要不一样?

我们做的是新业务从0到1,结果直接套用了公司成熟项目的阶段流程,评审多到开发同学崩溃,进度反而更慢。我就想确认,0到1阶段到底该多粗、多快,和1到N的阶段管理差异在哪。

要不一样。0到1的核心风险是‘做错方向’,1到N的核心风险是‘交付质量与效率’,所以阶段设计要换重心。0到1建议3到5个阶段,评审只保留方向评审和上线准入两个硬关口,其余用轻量周会代替;1到N再扩展到6到8个阶段,加入变更控制、回归测试、发布演练。

经验数据:0到1阶段每个阶段周期控制在2到4周,超过6周还没到下一个决策点,方向大概率已经偏了。判断依据是,0到1阶段如果评审文档比代码还多,说明阶段划分服务的是流程而不是业务。

4. 阶段划分做完之后,怎么在项目管理工具里落地,才能让团队真的按阶段走而不是走形式?

我们在某项目管理工具里建了阶段字段,结果大家还是按任务列表干活,阶段形同虚设。我想知道具体怎么配置,才能让阶段变成团队每天看得见、卡得住的东西,而不是汇报时补填的标签。

落地的关键是让阶段和‘准入条件’绑定,而不是只做一个下拉字段。具体做法:第一,给每个阶段设进入条件,未满足时看板禁止流转,例如设计阶段进入前必须有关联的需求基线版本;第二,阶段切换必须触发一次15分钟的过关会,输出三个结论,遗留问题、风险、下一阶段负责人;

第三,用仪表盘只展示两个指标,阶段按期达成率和阶段内任务完成率,前者低于80%就先别加新需求。经验上,坚持两个迭代周期后,团队会自然按阶段对齐,因为卡点变成了系统限制而不是项目经理催办。

读者评论

陆
陆子涵

四段式骨架对交付型项目确实够用,但我们做医疗设备相关软件,法规要求每个阶段留独立签字记录,出口证据本身就是审计材料,硬压到四段反而不好解释。所以我觉得阶段数不能只看交接成本,还得看外部合规约束。文中一句没提这类场景,实际落地时这一条往往先卡住。

陶
陶云舟

有个疑问:准时率从52%涨到86%,会不会有一部分是因为阶段边界重画后,原本算延期的等待被划进了别的阶段?口径变了,指标自然会动。我更想看同一批项目在改版前后按相同口径统计的返工工时,而不是准时率这类容易被定义的指标。

戴
戴诗涵

把阶段状态放进某项目管理平台里承载这点我认同,但我们试过之后发现,字段建好了没人维护,关口校验还是靠项目经理催。工具能解决映射,解决不了‘谁在什么时候必须更新’。文中把这条归到工具问题上,我感觉根子还是在决策人有没有真的叫停权。

文章包含AI辅助创作:阶段划分怎么做?项目经理流程优化:项目阶段从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/325940
