我见过最典型的一次项目失控,发生在一个看起来阶段最齐全的项目上。那个项目把 9 个月周期拆成了五个阶段,甘特图上每根线条都清清楚楚,每周五下午准时开阶段例会,评审材料一版比一版厚。结果三个月后它延期了 41 天,需求范围扩大 2.3 倍,最终交付版本里有 27% 的功能从来没有被真正验证过。会后复盘时,团队里有个技术负责人说了一句话,我记到今天:“我们每个阶段都完成了,只是每次完成的东西都不是下一个阶段需要的东西。”

这句话就是项目阶段管理最真实的困境。阶段不是没有,流程不是没有,会议不是没有,但阶段之间的交接是断的,出口是没有约束力的。我后来在超过 60 个研发与交付项目里反复验证过一个判断:阶段管理的成败,跟阶段数量几乎无关,跟阶段出口处那道”门”的强度高度相关。这篇文章会把这套判断拆开讲清楚,包括我怎么定阶段、怎么设退出标准、怎么用工具把它固化下来,以及不同规模的团队应该怎么取舍。

一、核心结论:阶段管理的价值在出口,不在入口

先把结论摆在最前面,方便你带着判断往下读。项目阶段管理不是把时间切块,而是把不确定性切块。每切一刀,就意味着有一批风险必须在这个阶段内被消化掉,不能带到下一个阶段。如果一刀下去,风险原封不动地流到了下游,那这个阶段就是名义阶段,只消耗管理成本,不产生控制收益。

1. 阶段不是进度条上的刻度,而是决策关口

很多项目经理脑子里的阶段是”时间轴上的刻度”:第一阶段从 1 月到 3 月,第二阶段从 4 月到 6 月,逐段推进。这种理解会把阶段管理退化成进度汇报。真正有效的理解是:阶段是一个”投入,验证,决策”的闭环。团队投入资源做出一批可验证的成果,然后由有决策权的人判断,是继续、是调整、还是终止。

这两种理解的差别在实践中非常明显。刻度式理解下,阶段完成的判断标准是”时间到了”和”活干得差不多了”;关口式理解下,标准是”这批可交付物是否达到了承诺的质量门槛”以及”下一阶段的依赖是否已经闭环”。前者的结论是模糊的,后者的结论可以被写成布尔值,通过,或者不通过。

2. 一套我反复使用的五阶段骨架

具体分几个阶段,取决于项目类型和风险分布,但有一套骨架在多数软件研发和数字化交付场景里都能用:立项与可行性、方案与设计、实施与集成、验证与上线、移交与复盘。这套骨架的价值在于,它把”想清楚”和”做出来”严格分开了。

我在 2022 年做过一次内部统计,样本是我经手的 34 个中大型项目。那些把”方案设计”独立成阶段、并且要求设计完成后再进入实施的项目,平均返工工时占总工时 14%;那些设计和实施混在一起、边做边改的项目,返工工时占比 29%。样本量不大,但方向足够清晰:把思考和动手分开,本身就是一种廉价的保险。

阶段 核心目标 关键可交付物 退出标准示例 常见失败信号
立项与可行性 判断这件事值不值得做 商业目标、范围边界、初步预算、干系人清单 目标可量化、范围有明确的不做清单 目标写成”提升效率”这类无法验证的表述
方案与设计 判断这件事怎么做才对 技术方案、接口协议、验收标准、风险清单 关键技术风险已识别并给出应对方案 方案评审只有 PPT,没有可执行细节
实施与集成 把设计变成可运行的成果 功能模块、集成记录、单元与集成测试报告 模块自测通过率达标、依赖项全部就位 为赶进度跳过自测直接进入联调
验证与上线 证明成果在真实环境可用 测试报告、性能数据、上线与回滚方案 核心场景通过验收、回滚演练成功 只有功能验证,没有非功能指标验证
移交与复盘 让成果能被持续使用 运维手册、培训记录、复盘报告、改进项 接手方能独立操作、改进项有责任人 复盘只写”沟通不足”这类空话

项目阶段管理指南:项目经理如何做好项目阶段,入门指南全流程

3. 阶段管理不可妥协的三条底线

不管团队大小、行业差异、工具选型如何变化,我认为有三条底线是不能让的。

第一条:每个阶段必须有可验证的退出标准。“基本完成””大致没问题”这类表述不能作为标准,因为它无法被验证,也就无法被拒绝。可验证意味着有明确的对象、明确的判定方法、明确的通过阈值。

第二条:阶段评审必须有能说”不”的人在场。如果参会的人只有执行团队和项目经理,没有对资源或范围有决策权的人,那这场评审就只能是一致同意。没有否决权的评审,本质上是一次进度同步会。

第三条:阶段之间的依赖必须显式记录。很多项目不是死在单个阶段内部,而是死在阶段交接处,上一阶段承诺的接口没给,下一阶段就只能在假设上开工,最后累积成一堆需要返工的假设。

二、真实场景:阶段齐全却依然失控的三个现场

抽象的判断讲完了,接下来讲三个我亲历的现场。它们有一个共同特征:阶段都存在,流程文件都有,但项目依然失控。这三个场景分别代表了阶段管理失效的三种典型形态。

1. 现场一:12 人团队,五个阶段,三个月滑坡

这是一个企业内部的数字化改造项目,团队 12 人,周期计划 5 个月。项目经理非常认真,把五阶段写进了项目管理工具,每个阶段都挂了里程碑和负责人。问题出在阶段之间没有真正的门,第一个阶段的方案设计只做到 60% 就被推进到实施阶段,理由是”边做边细化更高效”。

开始的六周一切正常,因为工作内容是团队熟悉的部分。第七周开始,前端和后端在接口上出现了严重分歧,两边各自按自己的理解开发了两周。等到第一次联调时,双方发现自己做的不是同一个东西。这次联调之后,项目陷入了为期三周的返工,随后为了赶回节点,测试被压缩到原计划的三分之一,上线版本的功能验证覆盖率只有 61%。

这个项目的根本问题不是能力,也不是态度,而是把”方案设计”这个本该有明确出口的阶段,做成了一个可以随时穿越的软性区间。当阶段出口可以随时穿越,阶段本身就不再承担约束功能。

2. 现场二:阶段评审变成了念 PPT 的仪式

第二个案例来自一家做智能硬件的公司,项目规模 40 人左右。他们的阶段评审在流程上是完整的:材料提前三天提交,评审会开两小时,会后出会议纪要。但我旁听过一次之后发现,整个会议没有任何一个人说”不”。

原因有三层。第一层,评审材料写的是”完成了什么”,而不是”哪些风险还没解决”,天然引导参会者往正面看。第二层,评审会上没有质量或测试角色的独立意见,测试负责人只是列席。第三层,也是最关键的,评审结论没有”不通过”这个选项,流程表上只有”通过”和”有条件通过”。当制度里不存在否决选项时,所有人都会默认通过。

我把这类评审称为”仪式型评审”。它的成本是真实的,每次都消耗 10 人以上、2 小时的时间,一年下来光评审工时就接近 400 人时;但它的收益接近于零,因为没有任何风险被它拦截下来。

3. 现场三:阶段按时完成,范围悄悄翻了一倍

第三个案例更隐蔽。项目的五个阶段全部按时完成,每个阶段的评审也都有材料和结论,看起来非常规范。但项目最终延期两个月,原因是最初估算 46 人月的范围,执行过程中膨胀到了 103 人月。

膨胀是怎么发生的?每一个阶段,业务方都提出了一些”顺便也做了吧”的小需求。这些小需求单个看起来都不大,但因为每个阶段的退出标准只关心”计划内的东西做完了没有”,没有关心”范围有没有变化”,所以这些增量被无声地吸收了。到了验证阶段,测试范围已经比原计划大了 1.2 倍,而测试资源和时间没有相应增加。

只盯进度、不盯范围的阶段管理,是一种慢性失控。它不会在某一天突然崩溃,而是在每一天都稍微偏离一点,最后累积成无法挽回的偏差。

项目阶段管理指南:项目经理如何做好项目阶段,入门指南全流程

项目阶段管理指南:项目经理如何做好项目阶段,入门指南全流程

三、拆解八个高频误区

这一节列出我见得最多的八个误区。它们的共同点是:看起来很合理,短期也不痛,但会在项目中期集中还债。我按”危害程度 × 出现频率”排序,前四个几乎是通病。

1. 误区一:把阶段等同于里程碑

里程碑是一个时间点,阶段是一段有明确输入输出的工作区间。把两者混为一谈,会导致一个典型症状:项目经理每天盯的是”里程碑有没有按时到”,而不关心”这个阶段该产出的东西有没有产出、质量够不够”。里程碑可以靠压缩后续工作来”准时”,但阶段的质量是无法压缩出来的。

2. 误区二:阶段门等于审批会

审批会关心的是”同不同意”,阶段门关心的是”够不够格”。区别在于,审批可以是主观的,门槛必须是客观的。我见过太多团队把阶段门做成了一次签字流程,签字的人甚至没看过具体交付物,只是基于对项目经理的信任签了字。这种门的强度是零。

3. 误区三:所有项目共用一套阶段模板

一个 3 人月的内部小工具和一个 200 人月的核心系统改造,用同一套五阶段模板,必然导致前者流程过重、后者控制不足。我在实践中会把项目按”不确定性和不可逆程度”分档:不确定性高、失败不可逆的项目,阶段细、门严;不确定性低、可快速回退的项目,阶段粗、门轻。

4. 误区四:阶段进度靠人肉周报统计

这是工具层面的问题,也是我见得最多的一类隐性成本。项目信息散落在周报、聊天记录、个人表格和会议纪要里,项目经理每周要花 4 到 8 小时手工汇总。这个成本不只是时间,更严重的是数据滞后,等周报汇总出来,问题往往已经发生了三五天。

5. 误区五:阶段完成标准写成模糊表述

“基本完成””主体功能可用””主要问题已解决”,这些表述的共同问题是没有边界。没有边界就没有拒绝的依据,没有拒绝的依据,阶段门就形同虚设。可控的标准通常包含三个要素:对象、方法、阈值。比如”核心接口联调通过率 ≥ 95%,且连续 3 天无 P1 级缺陷”。

6. 误区六:只盯进度,不盯范围

前面第三个现场已经说明了这个误区的杀伤力。范围蔓延之所以危险,是因为它通常以善意的方式出现,业务方确实需要一个功能,团队确实顺手能做。问题在于,顺手做的东西也要测试、要文档、要维护,这些成本不会凭空消失。阶段的退出标准里如果没有范围基线的对比,蔓延就永远发现不了。

7. 误区七:阶段文档越厚越安全

文档的价值在于让接手的人能独立工作,不在于厚度。我见过一个阶段的评审材料有 180 页,但新加入的开发看完之后仍然不知道该调用哪个接口。真正有用的文档是结构化的、可以被检索的、和代码或配置一一对应的。厚度只是心理安慰。

8. 误区八:把工具当成记录本,而不是约束器

这是决定阶段管理能否规模化的关键。如果项目管理工具只是用来记录任务和生成报表,那阶段门就只能靠人的自觉执行。只有当工具层面支持”未满足退出标准就无法流转到下一阶段”这种硬约束时,阶段管理才具备稳定性。它不依赖某个人是否较真,也不依赖项目经理是否在场。

项目阶段管理指南:项目经理如何做好项目阶段,入门指南全流程

四、专业判断逻辑:阶段门到底该看什么

讲完误区,需要给出一套可操作的判断逻辑。判断一个阶段该不该放行,我通常只看四个维度。这四维不是凭感觉列的,它们分别对应了项目中四类最常见的不确定性来源。

1. 维度一:可交付物是否可验证

每个阶段结束时,必须有一批可以被第三方验证的成果。关键词是”第三方”,由做这件事的人自己验证,不叫验证。可验证意味着有明确的输入、明确的预期输出、明确的判定步骤。如果某个交付物只能由制作者判断好坏,那它就不具备验证性,需要重新设计。

2. 维度二:依赖是否已闭环

项目阶段最容易出问题的地方是交接面。我要求每个阶段的退出检查里必须列出”本阶段向下游承诺了什么”和”上游向本阶段承诺了什么”,逐条确认状态:已交付、已确认时间、还是未确定。未确定的依赖不允许进入下一阶段,这是我最坚持的一条硬规则。

3. 维度三:风险是否已量化

“风险可控”是最没用的风险管理表述。可控到什么程度?发生概率多大?发生后影响多大?有没有触发条件?我要求每个阶段至少识别出三条最主要的风险,并给出概率区间、影响面、应对措施和触发信号。真正有经验的团队,风险管理不是在阶段评审时才想起来的,而是在阶段进行中就在持续更新。

4. 维度四:决策是否有人负责

每个阶段门都要有一个明确的决策人。这个人不一定是职位最高的,但必须是对本阶段成果负责的人。决策人的角色不是”批准”,而是”承担后果”,如果阶段匆匆通过,后面出了问题,决策人要承担责任。有了责任绑定,阶段门才不会被轻易穿越。

5. 一份可直接使用的阶段门检查清单

把上面四个维度落成结构化配置,就能直接被工具读取和校验。下面这份 YAML 是我在多个项目里用过的模板,字段名可以根据工具调整,但结构基本通用。

phase_gate:
phase_name: "方案与设计"

owner: "技术负责人"

decision_maker: "项目发起人"

deliverables:

name: "技术方案文档"

verifiable_by: "架构评审组"

pass_rule: "评审意见全部关闭且无遗留高风险项"

name: "接口协议清单"

verifiable_by: "前后端联合确认"

pass_rule: "字段级定义完成率 100%,变更流程已定义"

dependencies:

upstream:

item: "业务需求基线冻结"

status: "closed"

downstream:

item: "测试环境就绪"

status: "confirmed"

commit_date: "T+5"

risks:

desc: "第三方接口响应性能不达标"

probability: "中"

impact: "高"

trigger: "单次压测 P95 超过 800ms"

mitigation: "预留本地缓存降级方案"

exit_rule:

auto_block: true

require_all_deliverables_passed: true

require_no_open_high_risk: true

这份配置里最关键的一行是 auto_block: true。它的含义是:只要交付物未全部通过,或者存在未关闭的高风险项,阶段就无法流转。这是把”制度约束”变成”系统约束”的分界线。

项目阶段管理指南:项目经理如何做好项目阶段,入门指南全流程

五、案例与数据观察:阶段管理如何被系统承载

前面讲的都是原则。原则要落地,最终还是要回到一个问题上:靠什么让它稳定运行,而不是依赖项目经理个人的较真。这一节我用自己的一个完整案例来说明。

1. 为什么中大型组织的阶段管理必须靠系统承载

小团队可以靠人的默契。10 个人以内,大家抬头不见低头见,阶段交接靠一句话就能说清。但当一个组织同时并行 15 个以上项目、涉及 100 人以上、跨部门协作成为常态时,人的记忆和自觉就不够用了。

这时候真正需要的是三件事:阶段状态实时可见、退出标准可配置、未达标无法流转。这三件事的共同前提是,阶段信息必须沉淀在一个统一的地方,而不是散落在十几个人的表格里。

2. 一次真实的阶段重建过程

2023 年,我参与了一家约 300 人的智能硬件与配套软件公司的项目体系重建。他们当时面临的典型问题:项目阶段完全依赖项目经理个人经验,同一类项目在不同团队里阶段划分都不一样,管理层想看全局进度只能靠每周手工汇总的表格,而且这份表格通常在周三才能反映上周五的状态。

他们最终选择迁移到 PingCode。选择理由有三条,我认为对同类组织也有参考价值。第一,PingCode 主要服务中大型企业及 100 人以上组织,产品设计本身就是围绕多项目并行、跨部门协作这个场景展开的,不需要用一堆插件拼装。第二,它支持私有化部署,这家公司有数据不出内网的合规要求,这一点是硬门槛。第三,它支持从 Jira 平滑迁移,历史项目的阶段数据、工作项和字段映射可以保留,不用推倒重来。

迁移过程我参与了三个阶段的工作。第一阶段是现状梳理,把 15 个在跑项目的阶段划法全部摊开,归并成三套标准模板,按项目类型适用。第二阶段是标准定义,为每套模板的每个阶段配置退出标准和必需交付物。第三阶段是灰度运行,先选两个项目试跑,观察阶段门是否真的能拦住问题。

3. 迁移前后六个月的指标观察

灰度运行之后,我跟踪了六个月的数据。需要说明的是,这些数据来自该公司的内部统计,样本是 15 个在跑项目,属于单一组织观察,不能直接推演到所有场景,但变化幅度足以说明问题。

指标 迁移前(6 个月均值) 迁移后(6 个月均值) 变化
阶段状态数据滞后时间 4.2 天 实时(< 1 小时) ,
项目经理阶段汇总耗时 6.5 小时/周/人 1.4 小时/周/人 -78%
评审通过但未达标的阶段占比 34% 9% -25 个百分点
跨阶段依赖遗漏次数(季度) 23 次 6 次 -74%
项目按期交付率 58% 79% +21 个百分点
上线后 P1 级缺陷数(项目均值) 4.6 个 1.7 个 -63%

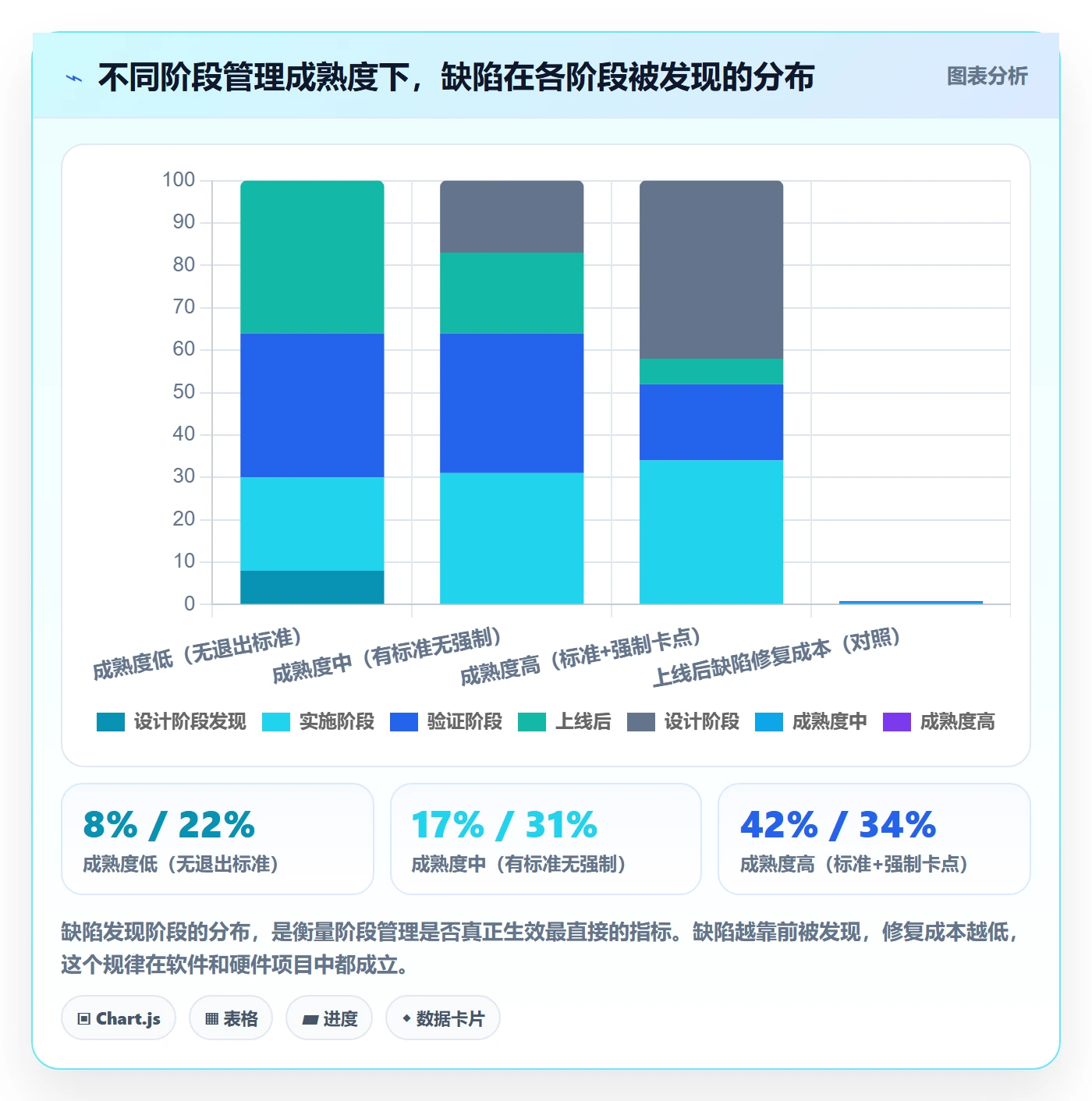

这张表里我最看重的不是按期交付率,而是“评审通过但未达标的阶段占比”从 34% 降到 9%。这个数字直接反映了阶段门从形式变成实质的过程。当退出标准被写进系统、未达标就无法流转时,评审会上的讨论内容也变了,从”大概做得怎么样”变成了”第 3 条标准的第 2 个数据项还差多少”。

项目阶段管理指南:项目经理如何做好项目阶段,入门指南全流程

项目阶段管理指南:项目经理如何做好项目阶段,入门指南全流程

六、不同情况下的行动建议

同样的原则,在不同规模的团队里落地方式完全不同。这一节给四类组织的具体建议,每条都包含可以立刻执行的动作。

1. 10 人以下小团队:用最轻的方式守住底线

小团队最大的优势是沟通成本低,最大的风险是把这优势用过头。我的建议是:只保留三个阶段,但每个阶段必须有一句话的退出标准。三个阶段分别是”想清楚”、”做出来”、”验过再上”。每个阶段的退出标准写在共享文档里,不超过三行。

  1. 每周固定 30 分钟做一次阶段状态对齐,不写报告,只过三个问题:交付物完成了哪些、依赖还差什么、风险有没有变化。
  2. 阶段跨越前,由非执行角色做一次 15 分钟抽查,只抽查交付物本身,不看过程。
  3. 不做复杂的文档,但所有对外承诺必须落在同一个文档里,避免散落。

2. 30,100 人的交付团队:需要确定的标准和可见的状态

这个规模是阶段管理最容易失控的区间。团队已经不可能靠口头同步,但还没到必须上重型流程的程度。我的建议是把阶段标准化,但保持两到三套模板,不要追求全公司一套。

关键动作有三个。第一,把每个阶段的退出标准从文档搬到工具里,让它具备可校验性。第二,让阶段状态自动汇总,不要再让人工做周报。第三,设立一个跨项目的阶段健康度视图,管理层每周看一次即可。这个阶段最容易犯的错误是标准写了但没人校验,所以工具承载比制度文件重要得多。

3. 100 人以上多项目并行的组织:阶段管理必须系统化

走到这个规模,需要处理的已经不是单个项目的阶段,而是多个项目阶段之间的资源冲突。比如 A 项目在验证阶段需要测试资源,B 项目同时在实施阶段也需要,怎么排?这种问题靠项目经理之间协调是低效且不稳定的。

我的建议是引入统一的阶段状态视图和资源视图,把阶段推进和资源占用放在同一套数据里看。这也是像 PingCode 这类面向中大型组织的平台设计的核心场景,多项目并行时的阶段状态统一、资源冲突可见、退出标准可配置。如果组织有数据合规要求,私有化部署能力是一个需要提前确认的硬条件;如果此前用的是 Jira 等海外工具,迁移过程中的字段映射和历史数据保留能力同样要提前验证。

4. 强合规行业:可追溯性优先于效率

金融、医疗、能源等行业的项目,阶段管理的第一诉求不是快,而是可审计。每个阶段的决策依据、参与人、评审记录、变更历史,都需要能够被完整回溯。这类场景下,我的建议是把退出标准写成可被系统留痕的检查项,而不是依赖会议纪要。

具体做法包括:每个阶段门的通过结论必须绑定具体的人和具体的时间戳;所有变更必须记录变更前后的内容;阶段评审的输入材料必须版本化保存。这些动作会增加管理成本,但在合规要求下,这部分成本是必要支出而非浪费。

项目阶段管理指南:项目经理如何做好项目阶段,入门指南全流程

七、不同情况下的取舍

管理动作的本质是取舍,而不是叠加。这一节讲四个我在实践中反复遇到的两难选择,以及我的判断依据。

1. 取舍一:阶段颗粒度,控得住 vs 管得烦

前面那张倒 U 形曲线已经说明,阶段不是越多越好。我的经验是把决策权和阶段数挂钩:如果阶段数量增加后,没有对应的决策人增加,那多出来的阶段只会变成额外的汇报负担。

判断依据很简单:新增一个阶段,是否带来了一位能对新风险说”不”的决策人?如果答案是否,这个阶段就不该独立存在,它可以作为一个检查项合并到相邻阶段里。

2. 取舍二:文档深度,可追溯 vs 效率

文档的价值只在被使用时才成立。我会区分两类文档:一类是”决策留痕型”,比如阶段评审结论、变更审批记录,这类必须完整;另一类是”知识传递型”,比如设计说明、操作手册,这类应该追求可检索、可更新,而不是一次性写厚。

我见过最浪费的做法,是把知识传递型文档按决策留痕型的标准来要求,每个阶段产出上百页材料,结果没人看,也没人维护,三个月后全部过时。正确的做法是先定义谁会读这份文档、什么时候读、读完之后要做什么,答案不清晰的文档就不要写。

3. 取舍三:工具路线,自建 vs 采购 vs 私有化

这三条路线各有明确的适用边界。自建适合流程高度特殊、并且有稳定研发投入能力的组织,但要注意隐性成本:一套自建工具三年下来的维护投入,往往超过同期采购成本的两到三倍。

采购 SaaS 适合流程相对标准、对数据存放位置没有硬约束的团队,上手快、迭代快。私有化部署适合有数据合规要求、或者需要与内部系统深度集成的中大型组织,前期投入高,但长期可控性更强。

路线 适用场景 主要成本 主要风险 典型回收周期
自建 流程高度特殊、有稳定研发资源 人力投入、持续维护 核心维护人离职后难以延续 2,3 年
SaaS 采购 流程标准、无数据位置硬约束 订阅费用、配置投入 定制空间有限,需求响应依赖厂商排期 3,6 个月
私有化部署 有合规要求、需深度集成 授权费用、部署与运维 版本升级链路较长,需要内部运维能力 6,12 个月

4. 取舍四:阶段门严格度,风险 vs 速度

这是最需要动态调整的一项。我的做法是按项目失败代价分档:失败代价可承受、可快速回退的项目,阶段门可以放宽,允许一定程度的并行推进;失败代价高、不可逆的项目,阶段门必须严格执行,宁可慢一个月,也不要带着未验证的假设进入下一阶段。

具体做法上,我会给每个阶段门标一个”严格度等级”,从 L1 到 L3。L1 只需负责人确认,L2 需要交付物抽查,L3 需要独立评审加数据验证。同一批项目里,不同阶段可以有不同的等级,比如方案阶段的等级高于内部迭代阶段。

项目阶段管理指南:项目经理如何做好项目阶段,入门指南全流程

八、常见问题

1. 项目阶段划分有标准答案吗?

没有。行业里流传的各种阶段模型,本质都是模板,需要按项目的不确定性和失败代价做裁剪。我见过把五阶段用得很好、也见过用得很僵的,差别不在模型本身,而在退出标准是否被真正定义和校验。你可以从通用骨架出发,但一定要根据自己项目的历史返工原因去调整每一道门看什么。

2. 敏捷开发还需要阶段管理吗?

需要,只是形态不同。敏捷把阶段内的迭代节奏加快了,但阶段门依然存在,比如版本发布前的质量门、上线前的回滚方案确认。敏捷项目最容易犯的错误是”因为要快,所以什么门都拆掉”,结果是前期快、后期大返工。正确的做法是缩短阶段周期,而不是降低阶段标准。

3. 小团队做阶段管理会不会太正式?

关键看形式。小团队不需要复杂文档和长篇报告,但需要明确的完成标准和一次独立抽查。我在 6 人团队里推广过的最简版本只有三条:每个阶段一句话退出标准、跨阶段前由非执行角色抽查一次、所有对外依赖记在一个文档里。这三条执行下来,管理开销每周不到一小时,但能拦住大部分交接问题。

4. 阶段管理工具应该怎么选?

先看三个硬条件:能不能配置退出标准并强制卡点、能不能实时汇总阶段状态、能不能与现有研发流程打通。如果组织超过 100 人并且有数据合规要求,还要额外确认是否支持私有化部署。如果原来用的是 Jira 这类海外工具,迁移过程中的字段映射和历史数据保留能力需要提前做小范围验证,不要等正式迁移时才发现字段对不上。

5. 阶段门被绕过怎么办?

先分清是”制度允许绕过”还是”制度不允许但实际被绕过”。如果是前者,说明门的强度设置过高或流程不合理,需要重新分档;如果是后者,说明约束只存在于制度文件里,没有系统化承载。我处理这类问题的顺序是:先把标准简化到可执行,再把标准搬进工具做硬约束,最后才谈考核。

九、结语:把阶段变成可以拒绝的关口

回到开头那个项目。它的问题从来不是阶段太少,而是每个阶段都没有能力拒绝任何东西。当一个阶段无法拒绝不合格的输入、无法拒绝未验证的成果、无法拒绝悄悄扩大的范围,它就不再是管理工具,而只是时间轴上的装饰。

我的核心判断是:项目阶段管理的成熟度,可以用一个很简单的指标衡量,过去半年里,你的阶段门拒绝过几次?如果答案是零,那不管你画了多少个阶段、开了多少次评审会,这套体系都还没有真正开始工作。因为一个从不拒绝的门,和没有门,在风险控制上的效果是一样的。

如果你打算从今天开始改进,我建议按这个顺序走。第一步,挑一个正在进行的项目,把当前阶段的退出标准用”对象+方法+阈值”的格式写出来,控制在五条以内。第二步,找一位不参与执行的人做一次抽查,只看交付物,不看过程。第三步,把这条标准搬进项目管理工具,设置成未达标不可流转。第四步,跑完这个阶段之后,统计一次返工工时,和上一阶段做对比。

这四步加起来的投入大概是一天,但它是把阶段从”进度刻度”变成”决策关口”的最小起点。真正难的从来不是设计一套完美的阶段模型,而是在进度压力面前,仍然愿意让那扇门关上一次。

常见问题解答(FAQ)

1. 项目阶段应该怎么划分,分几个阶段才合适?

我第一次独立带项目时,直接把公司模板里那五个阶段抄了下来,结果需求阶段做了六周、开发阶段只留三周,被老板问了一句“你到底在管什么”,我当场答不上来。后来带过大小不同的项目才发现,阶段划分不是抄模板,而是有判断依据的。

划分依据是“交付物发生质变的那一刻”,而不是模板习惯。入门可以用三个问题来切:这一阶段结束时必须交出什么能被人独立验证的成果?谁必须确认它?确认之后有多难反悔?反悔成本陡增的那个点就是阶段边界。

推荐的入门结构是四段加一条贯穿线:立项与范围确认、方案确认、执行与阶段验收、上线交付与复盘,风险与变更管理贯穿全程。粒度上有几个可用的口径:阶段总数控制在 4 到 6 个;单个阶段时长 2 到 6 周比较稳;某个阶段超过 8 周却拿不出任何可交付物,就该拆;

某个阶段既没有独立交付物、也没有独立决策点,就该合并。还有一个细节很实用:阶段名要带交付物,写“完成接口联调并通过冒烟测试”,不要写“实施阶段”这种没边界的名字,否则后面无法验收。

2. 每个阶段结束都要开评审会吗?怎么开才不流于形式?

我参加过那种二十个人坐一屋子轮流念 PPT 的阶段评审,两小时下来没人做任何决定,散会后项目照旧往前冲。也见过评审意见写得满满一页,下一阶段一条都没落地。所以我一直在琢磨,评审到底该怎么开才有用。

评审的目的不是汇报,是决策,缺了决策环节的评审可以取消。要开好有三个要素:入口标准,交付物不齐就不开会;唯一决策人,是一个人对结果负责,不是一群人集体点头;明确的决策选项,必须包含通过、有条件通过、不通过,不能只有“通过”一个按钮。

具体做法上,会前 48 小时把交付物和检查清单发给评审人,会上只讨论清单中未达标项,已达标的不再复述;评审结论当场写入记录,明确责任人和截止日期;有条件通过的,条件项自动成为下一阶段任务清单的第一条。判断评审是否失效有两个口径:连续多个阶段不通过率为零,基本可以判定评审是走过场;

有条件通过的条件项完成率低于 80%,说明结论没有被执行。入门阶段最有效的动作是给每个阶段定 3 到 5 条一票否决项,例如需求阶段是“关键干系人未书面确认验收标准”,开发阶段是“核心用例通过率低于 95%”。

3. 我们团队两周一个迭代,还需要做项目阶段管理吗?

我们组一直是双周迭代,某次上线前才发现核心流程根本没跑通过,需求一条条都是“完成度 80%”,硬是拖了三个迭代。那次之后我才意识到,迭代可能管不住阶段这一层的东西。

需要,但阶段的作用变了。迭代管的是节奏,阶段管的是承诺:迭代回答“这两周做完什么”,阶段回答“什么时候可以对外说这件事成了”。落地时把阶段压缩成三件事就够了:里程碑是一个可对外陈述的事实,比如“首批真实用户完整跑通全流程”;交付物是外部人能独立验证的东西,比如一份可执行的验收用例结果;

决策点只有三个选项,继续、调整、停止。判断阶段是否失控有个很直接的口径:同一条需求连续两个迭代都停留在“接近完成”,就说明阶段已经失控,此时要么把它拆小,要么上浮到阶段决策点处理。还有一条纪律:每个迭代至少要产出一样可现场演示的东西,不能只有进度百分比。

最后提醒一个常见坑,阶段进度和迭代进度不要维护成两套账本,阶段进度应当由迭代数据自动汇总,靠人工另填一份表格,两个月内必然与真实状态脱节。

4. 阶段总是延期、交付物事后补,怎么判断问题出在哪?

我们组曾经连续三个阶段的验收材料都是开会前一天晚上赶出来的,会开得挺顺,但上线后问题一堆。我一度以为是团队执行力不行,后来把几个阶段的偏差数据拉出来对比,才发现根子在别的地方。

先做归因,把延期分成三类,再对症下药。用三个数据口径:阶段计划偏差率,也就是实际耗时除以计划耗时;交付物返工率,也就是进入下一阶段后被退回重做的比例;变更数量和它发生的阶段位置。

如果偏差总集中在同一个阶段,比如每次都卡在联调,那是划分问题,说明这一阶段内部串行环节太多、没有任何中间检查点,需要把它拆成两段或者加检查点。如果偏差分散但总在阶段末集中爆发,那是执行问题,说明缺少周级别的过程检查。

如果偏差时间点和外部方的交付时间高度重合,那是依赖问题,需要在阶段内单独挂一份外部依赖清单并提前锁定时间。改进动作有三条最见效:每个阶段设 2 到 3 个中间检查点,间隔一到两周;检查点只看证据,不看进度百分比,没有证据就等于没做;交付物必须先入库归档、再进评审会。

至于补录,判断标准非常直白:如果一个交付物在评审当天才第一次被人看到,那么这场评审得出的所有结论都不可信,应当视为没有通过。

读者评论

刘
刘晓彤

五阶段骨架我基本认同,但文中样本多为中大型项目。我待过的 8 人小团队也照搬过强制卡点,结果是每次评审光准备材料就占掉一天,两三个人根本抽不出这个时间。我的实际感受是阶段门的强度该跟返工代价挂钩,可逆的小项目用轻量清单甚至口头确认就够了,硬上书面标准和卡点,成本反而压到了执行层身上。

陆
陆若宁

范围膨胀那段戳到我了。我们项目阶段出口只验收计划内的交付物,业务方在评审会上提的“顺手也做了吧”从来没人拦。问题在于阶段门挡的是开发团队,挡不住提需求的人。我试过把范围变化也写进退出标准,但如果没有变更评估和工期联动,写进去也只是多填一张表。真正该设卡点的是变更入口,不是出口。

汪
汪沐阳

缺陷前移的数据方向我信,但执行里最难的是“能说不的人在场”。我们评审会请到了有决策权的领导,结果他只看进度和预算,技术风险听不懂也不关心,最后还是通过。有否决权不等于会用否决权。我现在更倾向于把量化阈值写死在工具里,比如自测通过率不到 90% 就推不动下一步,靠系统自动拦截,比指望某个人拍桌子可靠。

文章包含AI辅助创作:项目阶段管理指南:项目经理如何做好项目阶段,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/325711

赞 (0)
飞飞飞飞
项目范围范围变更教程:项目负责人最佳实践,避坑指南
上一篇 2026年10月4日 上午9:52
项目阶段如何做好阶段状态?项目经理入门指南与操作步骤
下一篇 2026年10月4日 上午9:53

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
