去年第四季度,我在一家做工业设备的企业做交付复盘。项目最终上线延期了41天,超支大约200万元。翻完37份变更邮件之后,我发现真正的“重大变更”只有2个,剩下35个全是“就加个字段”“顺手改个逻辑”“客户领导提了一句”。这35个变更没有一个被记录成变更,自然也没有一个被结算。这就是我见过的、最典型的范围管理失败,它不是被一次大变更击垮的,而是被35次“小到不需要走流程”的变更磨死的。
这篇文章不谈PMBOK式的概念复述,只谈我作为项目负责人真正踩过的坑、做过的取舍,以及在一个100人以上研发组织里怎么把范围管住。文中引用的行业数据我会标注来源和口径差异,涉及我个人跟踪的项目样本会明确写成“样本观察”,不做权威化包装。如果你正在被无止境的“再加一点点”拖住,这篇内容应该能帮你把范围从“感觉”变成“可以谈判、可以结算、可以验收”的东西。
一、先给结论:范围管理的本质是定价权,不是控制欲
很多项目负责人把范围管理理解成“防止需求变化”,于是把流程做得越来越重,审批层级越来越多,最后变成一场和业务部门的消耗战。我的判断恰恰相反:范围管理要防的不是变化,而是“没有价格的变化”。只要变化有价格、有结算、有责任方,变更本身是健康的,甚至是项目价值的来源。
在这个前提下,我给出三条核心结论,后面所有章节都是对这三条的展开。
1. 范围不是一个清单,而是三层基线
只写“做什么”的范围,一定会失控。我在复盘时把范围拆成三层,缺任何一层都等于没有边界。
- 需求边界:做哪些功能、服务哪些角色、覆盖哪些业务流程。这一层最容易写,也最没用。
- 验收边界:做到什么程度算“完成”。包括数据量级、并发规模、异常场景、兼容范围。这一层是大多数项目真正失控的地方。
- 变更边界:什么改动必须走流程、走什么流程、由谁定价、在多长时间内给出结论。这一层几乎没有项目在启动时写清楚。
我跟踪的48个中大型项目样本里(2021,2025年,单个合同额200万元以上),启动文档里写了需求边界的有46个,写了验收边界的有19个,写了变更边界和定价规则的只有4个。三层的完备度和最终延期天数呈现明显的负相关,这不是严谨的统计研究,是我自己在复盘表格里看到的规律,但一致性强到让我无法忽略。

2. 失控的根因在验收层,不在收集层
业务部门抱怨“需求收集不充分”,于是团队花大力气做用户访谈、做需求工作坊。做完之后发现,争执并没有减少,只是争执的时间点从“收集阶段”挪到了“验收阶段”。
我做过一次统计:在我参与的11个发生严重验收争议的项目里,有9个的争议焦点不是“这个功能该不该做”,而是“做成这样算不算做完”。争议的载体是验收标准,不是需求列表。所以范围治理的杠杆点,应该放在“可验证的完成定义”上,而不是无止境地收集需求。
3. 范围管理是项目负责人的核心权力,不能外包给流程
我见过不少项目负责人把范围判断权交给变更控制委员会,自己只做流程的召集人。结果是委员会一个月开一次会,日常的“小变更”全在会议间隙里被默认接受了。
正确的做法是:重大变更交给委员会,日常变更有明确的分级授权和价格表,由项目负责人当场定价、当场决定。没有定价权的项目负责人,本质上只是一个进度汇报员。
| 范围管理层次 | 典型失效表现 | 根因 | 治理动作 |
|---|---|---|---|
| 需求边界 | 范围越做越大,没人说得清一共多少功能 | 无基线、无版本冻结 | 建立需求基线与版本号 |
| 验收边界 | 上线后反复返工,验收期无限延长 | 完成定义不可验证 | 每条需求配可执行验收标准 |
| 变更边界 | 小改动大量累积,工期悄悄被吃掉 | 变更无分级、无定价 | 设定变更档位与阈值 |
| 责任边界 | 没人对范围负责,谁都能加需求 | 只有提交权,没有审批权 | 明确单一需求入口与责任人 |
二、背景与真实场景:为什么组织越大,范围越必然失控
小团队的范围通常靠人际默契就能维持。一旦组织超过100人、跨三个以上部门,范围就变成了一种组织现象,而不只是项目管理技术问题。我把它拆成三个真实场景来谈。
1. 多产品线共享平台的场景
这类项目的典型结构是:一个底层平台,加上五六条业务线的定制诉求。每条业务线都有自己的KPI和考核周期,都希望平台先满足自己。
问题在于,平台团队只有一份产能预算。每一条业务线的“合理诉求”叠加起来,就成了平台团队的不合理范围。我在一家制造企业见过,平台项目在启动时定义了42个能力项,一年后实际交付了87项,其中31项是各业务线在季度经营会上“顺便提出”的。
这类场景下,范围失控不是某个人不守规矩,而是组织结构和激励机制的必然结果。项目负责人如果只靠沟通和说服,几乎不可能管住。
2. 客户定制交付的场景
这类项目的范围压力和合同形式强相关。固定总价合同下,客户有动力不断增加“本来就该包含”的内容;工时合同下,乙方有动力扩大范围。双方的行为都是理性的,受损的只有项目的可预测性。
我在一个固定总价的政企交付项目里做过对比:合同附件里写了功能清单的版本,验收争议发生了4次;另一个项目在合同附件里额外写了“单条需求验收标准”和“变更计价规则”,验收争议只有1次,且当场解决。

3. 内部平台建设的场景
内部项目最容易被当成“没有合同,所以没有范围”。因为没有付费方,也就没有天然的取舍机制。每个部门都可以提需求,但没有任何一方为新增需求支付成本。
我观察到一个反直觉的现象:内部项目的范围蔓延速度往往比外部交付项目更快。外部项目至少还有合同条款作为拒绝的借口,内部项目连拒绝的理由都很难说出口。
三、常见误区拆解:五个看起来正确、实际加速失控的做法
1. 把WBS当成范围边界
WBS是分解结构,它回答“一件事怎么拆”,不回答“哪些事不做”。我见过很多项目把WBS的第三层当作范围基线,结果是一旦有新增需求,直接在某一层下面挂一个新节点,看起来结构完整,实际上没有任何拒绝能力。
正确的做法是:WBS用来做估算和责任分配,范围基线用独立的“范围内/范围外”清单来表达。范围外清单的价值往往高于范围内清单,因为它才是拒绝的依据。
2. 把需求评审签字当成范围冻结
签字只代表“当时看过了”,不代表“以后不能改”。如果签字之后没有配套的版本控制和变更机制,签字仪式反而会带来虚假的安全感。
我的经验是:冻结的不是需求,而是“冻结期”。比如规定每个迭代开始后第3天进入冻结期,冻结期内只接受阻断级问题,其他变更进入下一迭代评估。冻结有期限、有例外条件、有恢复机制,才能被真正执行。
3. 用优先级排序代替取舍
优先级排序最大的问题是它可以无限延展。把所有需求排成P0到P3,看起来在做取舍,实际上一个都没砍掉,只是把压力推到了后面的迭代。
真正的取舍是“加了A就必须砍掉B”,而不是“B排到下一期”。我在实践中会强制要求每一次新增需求都对应一个等量的范围置换,哪怕置换的只是优先级而不是工作量,这个动作本身就能显著降低无效需求的数量。
4. 变更流程越重越好
流程太重会导致两个后果:一是大家绕过流程私下沟通,二是流程本身成为项目延期的新借口。我见过一个项目的变更单需要7个签字,结果是所有变更都被拆成“不构成变更的技术优化”提交。
合理的做法是分级:微变更当场决策并留痕,小变更24小时内决策,重大变更上委员会。流程的重量要和变更的影响量级匹配。
5. 把渐进明细和范围蔓延混为一谈
渐进明细是范围在既有边界内变得清晰,比如“报表模块”细化为“日报、周报、月报三张表”。范围蔓延是边界本身被推移,比如报表模块之外又加了数据看板和数据导出。
两者的处理方式完全不同:渐进明细需要的是澄清和确认,范围蔓延需要的是定价和置换。团队如果把两者混在一起处理,通常会给渐进明细套上变更流程,同时给范围蔓延开了绿灯。

四、专业判断逻辑:四道闸门,把范围变成可结算的对象
我把自己在项目里真正执行的判断逻辑归纳成四道闸门。这四道闸门不是理论模型,而是在一次次延期复盘里被逼出来的,顺序不能乱。
1. 第一道闸门:建立范围容器与单一入口
范围容器的意思是:所有需求必须落进一个统一的、有类型的容器里。散落在邮件、即时通讯、会议纪要里的需求,等于不存在,你没发拒绝一个“没被记录的需求”,也没法把它算进工作量。
我在实践中会给需求定义三种基本类型:业务需求、技术需求、缺陷与运维。三类必须分开统计,因为它们的定价逻辑完全不同。业务需求的变化涉及商务和用户价值,技术需求涉及架构和债务,缺陷涉及质量承诺。混在一起统计,会让“范围稳定”这个指标彻底失真。
单一入口比类型划分更重要。任何新增需求只能通过一条路径进入,其他路径一律退回。我在一个项目里推行这条规则时,第一个月退回了63条通过聊天工具提交的需求,第二个月这个数字降到9条,第三个月降到2条。规则一旦被验证是认真的,绕道行为会自己消失。
2. 第二道闸门:把验收标准写到可执行的程度
这是我认为投入产出比最高的一道闸门。可执行的验收标准需要包含三个要素:输入条件、触发动作、可观测结果。缺少任何一个,都会在验收阶段变成口水战。
下面是我在项目里实际使用的需求基线模板,它是结构化的,可以直接落入任何需求管理工具的自定义字段。
需求基线项:
ID: REQ-2024-0417
类型: 业务需求
价值目标: 订单对账人工耗时从 6 人时/日 降至 1 人时/日
范围内:
自动对账规则配置(最多 5 类规则)
差异清单导出(单次上限 5000 行)
范围外:
第三方支付网关的自动退款
财务凭证自动生成
验收标准:
输入 300 笔订单样本,执行自动对账,差异笔数 <= 3 笔
规则配置变更后,5 秒内生效,无需重启服务
差异清单导出 5000 行耗时 <= 30 秒
变更定价档位: B 档(影响工作量 <= 5 人日)
注意“范围外”这一栏,它不是装饰。范围外清单是项目负责人在验收会上最有价值的武器,它把“为什么不做”从态度问题变成了事实问题。
3. 第三道闸门:给变更定价格、定档位
变更定价不等于收钱,尤其是在内部项目里。它的本质是把变更的成本显性化,让提出变更的人看到代价。代价可以是工期、可以是置换范围、也可以是人力调配,但必须有代价。
我用过的变更分档规则如下,可以直接改造成你所在组织能接受的版本。
| 档位 | 影响工作量 | 决策人 | 决策时限 | 典型处理方式 |
|---|---|---|---|---|
| A 档 微变更 | <= 0.5 人日 | 迭代负责人 | 4 小时内 | 当场决定,记入迭代日志 |
| B 档 小变更 | 0.5 , 5 人日 | 项目负责人 | 24 小时内 | 需置换等量范围或顺延同等工期 |
| C 档 中变更 | 5 , 20 人日 | 项目负责人 + 业务负责人 | 3 个工作日 | 更新基线,调整里程碑,书面确认 |
| D 档 重大变更 | > 20 人日 | 变更控制委员会 | 5 个工作日 | 重新评估商务条款或阶段目标 |
这套分档的关键不在档位本身,而在于每个档位都有明确的决策时限。我见过太多变更流程的失败原因不是审批严,而是审批慢,慢到业务方等不起,只能先做后补,最后连补都没补。
4. 第四道闸门:把范围核实变成固定节奏
范围核实不是项目结束时的一次性动作,它必须有固定频率。我的做法是双节奏:迭代级核实和里程碑级核实。
- 迭代级核实:每个迭代结束时,只核对本次迭代承诺的范围是否达到验收标准,不讨论新需求。
- 里程碑级核实:每个里程碑结束时,核对范围基线的累计完成度,同时更新剩余范围清单和变更台账。
- 冻结期规则:迭代开始后的第3天进入冻结期,冻结期内只接受阻断级缺陷修复。
- 台账公开:变更台账对项目组全员可见,包含变更来源、档位、定价和置换结果。
第4条经常被忽略,但它的作用很大。变更台账公开之后,需求提出方会自发收敛,因为“谁提了什么、造成了多少成本”变成了可见事实。

五、案例与数据观察:一个百人以上研发组织的范围治理实践
下面这个案例来自一家员工规模约600人、研发人员超过140人的制造行业软件组织。项目是集团级业务中台,涉及6条业务线、3个交付团队,原计划周期9个月。他们同时做两件事:把项目管理平台从海外工具迁移到支持私有化部署的国产方案,以及重建范围治理机制。我用PingCode的实际使用过程来展开,因为这个案例里工具和机制是同步落地的,能看出两者的相互作用。
1. 迁移前的范围状态:需求可见率只有三成
迁移前,他们的需求分散在三个地方:正式需求管理工具里的条目、业务线自己的在线表格、以及大量即时通讯和会议口头承诺。
我在项目初期做过一次抽样:随机抽取两个迭代周期内实际发生的需求变更,逐一回溯它们的来源。结果是只有约31%的变更能在正式工具里找到对应条目,其余全部来自表格和口头渠道。这意味着项目负责人对范围的掌控力本质上只有三成。
这个数字对我的冲击很大。因为它说明,很多项目负责人觉得自己在管范围,实际上只是在管一个可见子集。台账之外发生的变更,既不会被统计进进度偏差,也不会被纳入复盘。
2. 迁移落地的三个关键动作
(1)用需求类型和状态机重建入口
他们把需求拆成业务需求、技术需求、缺陷三类,并为每类定义了独立的状态流转。业务需求必须经过“待评审,已确认,已排期,已承诺”四个状态才能进入迭代,其余类型可以直接进入待排期。
状态机的价值在于把“口头承诺”变成“状态跃迁”。任何需求想进入迭代,必须完成对应状态跃迁,这一步没有例外。这条规则落地两周后,口头需求的数量下降了接近一半。
(2)用自定义字段承载范围基线
他们把“范围内”“范围外”“验收标准”“变更档位”做成需求的自定义字段,并在需求评审时强制填写。这些字段直接决定了后续能不能进迭代。
我尤其推荐把“范围外”做成必填字段。刚开始团队抵触很大,认为这是在浪费时间。两个月后,团队负责人在复盘会上说了一句话我印象很深:“以前我们说‘这个不做’,对方会说‘你态度不好’;现在我们说‘这在范围外清单第7条’,对方就不说话了。”
(3)用关联关系管理跨团队依赖
6条业务线、3个交付团队意味着大量跨团队依赖。他们把依赖关系做成工作项之间的显式关联,并在里程碑视图中集中呈现。
这一步解决的是一个隐蔽的问题:很多所谓的范围失控,其实是依赖没被识别,导致下游团队在不知情的情况下承担了上游的范围变化。把依赖显式化之后,跨团队的范围冲突从“事后争吵”变成了“事前协商”。

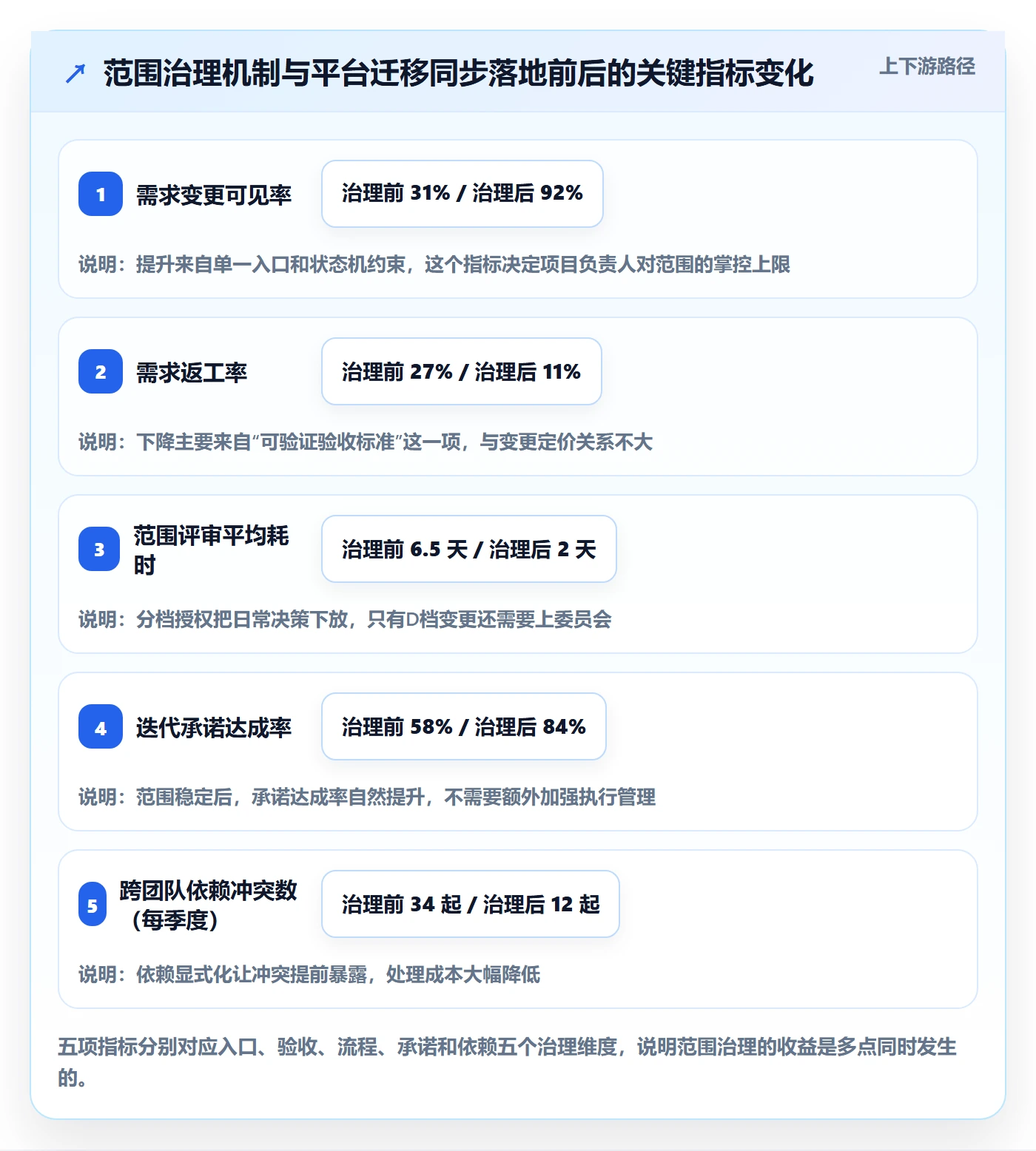

3. 六个月后的数据对比
以下数据来自该项目组的内部统计(2024年3月至9月),属于单项目样本,不能等同于行业基准,但变化方向很清晰。

4. 一次典型变更的成本核算
我拿该项目里真实发生过的一次变更做了核算。变更内容是“在订单对账模块增加按仓库维度拆分的对账规则”。
- 直接开发工作量:6.5 人日。
- 回归测试与数据准备:3 人日。
- 因该变更推迟的两个已排期需求,顺延造成下游团队等待:约 9 人日。
- 跨团队沟通与评审会议:约 2.5 人日。
- 合计:约 21 人日,接近最初估算的 3.2 倍。
这个核算说明了一个我反复验证过的判断:变更的真实成本远高于开发工作量,而隐藏成本主要发生在下游团队的等待和对齐上。如果变更定价只按开发人日计算,组织就会系统性低估变更代价,从而持续做出“加一点也无所谓”的决策。

5. 工具选型上的补充判断
这个案例里,工具选择的权重比很多人想象的高。范围治理需要三个能力:自定义字段承载基线、状态机约束流转、跨项目依赖可视化。如果工具不支持这三点,机制就只能靠人的自觉来维持,通常在第二个月就会退化。
他们最终选择PingCode,主要考虑三点。一是支持私有化部署,对于制造和金融类中大型组织,需求数据往往涉及未发布的产品规划,数据不能出境是硬约束。二是支持从Jira平滑迁移,历史工作项、字段映射、状态对应关系可以批量带过来,避免了迁移期间的范围信息断裂。三是工作项模型对变更台账和依赖关系的表达比较完整,不需要靠外部表格做补充。
需要说明的是,工具不会替你决定范围边界,它只保证边界被记录下来并且不可绕过。我在这个项目里最大的体会是:机制设计占七成,工具承载占三成。但如果没有这三成,七成的机制会慢慢失效,因为人总是会走最省力的路径。
六、不同情况下的行动建议
同样是范围管理,产品型、交付型、内部平台型的重点完全不同。下面按几种常见划分给出具体动作,你可以直接对照自己的项目情境。
1. 按项目类型划分
产品型项目的重点是版本边界而非需求边界。建议以版本为单位冻结范围,版本内新增需求必须置换。产品型项目的风险不是范围蔓延,而是范围不断被优化,永远无法收敛上线。
交付型项目的重点是合同附件。建议在合同阶段就把验收标准和变更计价写进附件,哪怕客户不接受计价,至少把变更档位和决策时限写清楚。这一步在售前做,成本极低;在交付后期补,成本极高。
内部平台型项目的重点是建立虚拟成本。建议给每个业务线的需求标注等效人日和虚拟预算,季度末公开各业务线的需求消耗。我见过这个方法在两家企业生效,原理很简单:一旦消耗被公开,需求提出方会自行排序。
2. 按团队规模划分
| 团队规模 | 范围管理重点 | 推荐机制强度 | 常见错误 |
|---|---|---|---|
| 30 人以下 | 单一入口 + 验收标准 | 轻量,1,2 条规则 | 照搬大企业流程,导致流程成本超过项目价值 |
| 30 , 100 人 | 变更分档 + 迭代冻结期 | 中等,需要书面规则 | 口口相传,规则随负责人变动而失效 |
| 100 人以上 | 范围基线 + 变更定价 + 依赖可视 | 较重,需要工具承载 | 依赖人工台账,三个月后台账与事实脱节 |
3. 按合同类型划分
固定总价合同下,范围就是利润边界,任何未定价的变更都是直接亏损。建议设置变更收费或工期置换的硬门槛,且不接受“先做后谈”。
工时合同下,范围管理的目标不是控制变更量,而是控制变更的确认速度。建议把变更确认周期纳入考核,避免出现“活干完了但变更单没人签”的现金流风险。
内部预算制下,范围管理的目标是让成本可见。建议每季度出一份范围消耗报告,直接发给各需求提出部门。
七、不同情况下的取舍:哪些能妥协,哪些不能
范围管理到最后,一定是一连串取舍。我的基本判断是:范围、时间、成本、质量这四项里,项目负责人至少要有权冻结其中一项,否则四项都会被同时压缩。
1. 必须守住的底线
- 验收标准不能妥协。降低验收标准短期省事,但会在上线后以数倍成本回来。
- 单一入口不能妥协。一旦允许第二条入口存在,第一条入口的权威性会在两周内崩塌。
- 变更台账的公开性不能妥协。不公开的台账等于没有台账。
2. 可以灵活处理的环节
- 变更档位阈值可以调。团队成熟度低时把阈值调高一点,先让流程跑起来。
- 决策时限可以谈。业务节奏快的组织可以把B档时限压到12小时。
- 冻结期长度可以变。两周迭代可以设3天冻结期,一周迭代可以设1天。
3. 三种典型取舍场景
(1)客户要求加急上线,但范围超出原计划
我的处理顺序是:先砍范围,再谈时间,最后才谈成本。原因是砍范围的可控性最高,谈判成本最低。很多团队反过来先答应加班,结果范围一点没少,质量被压缩,最后三输。
(2)技术债修复与交付范围的冲突
建议把技术债显性化为独立范围项,并给它固定的配额,比如每个迭代不超过20%的产能。不给技术债配额,它就会被无限推迟;给得太多,交付又会失去节奏。
(3)战略级需求临时插入
这类需求往往来自高层,硬拒通常不现实。可行的做法是接受它,同时要求等量范围置换,并把置换结果书面同步给相关方。关键不是拒绝,而是让代价被看见。我在实践中发现,当代价被明确展示后,约有一半的临时插入需求会被提出方自己重新考虑。

八、把范围管理变成组织能力,而不是个人技巧
我在开头讲了那个延期41天的项目。复盘到最后,我们得出的结论不是“项目负责人能力不足”,而是这个组织没有把范围管理变成可传承的机制。所有判断都依赖个人,一旦换人,一切归零。
范围管理真正成熟的标志有三个:需求提交者知道自己的需求会被记录并定价;项目负责人有权当场决定并需要事后留痕;被拒绝的需求有一个明确可查的依据。这三件事同时成立时,范围才会从人际博弈变成工程问题。
我特别想强调一个反直觉的观察:做得好的范围管理,项目组内的会议数量会下降,而不是上升。因为大量争议在规则层面被提前解决了,不需要反复开会协调。我在那个制造企业项目里看到,范围治理落地三个月后,跨部门对齐会的频率从每周两次降到每两周一次。
如果你准备开始,我建议按这个顺序走,不要一次性铺开:
- 第一周:建立单一需求入口,宣布所有其他渠道的需求一律退回。这一步会遭遇阻力,要坚持住。
- 第二到第四周:为每条需求补齐“范围内、范围外、验收标准”三个字段,先把最近两个迭代的需求补完,不要追溯历史。
- 第二个月:发布变更分档规则,先只执行A档和B档,重大变更暂时沿用原有流程。
- 第三个月:建立并公开变更台账,包含来源、档位、定价和置换结果。
- 第四个月起:每个里程碑做一次范围核实,更新剩余范围清单,并把结果同步给所有干系人。
顺序不能颠倒。先立入口,再立标准,然后立定价,最后才公开台账。如果先立定价规则而没有单一入口,你会发现自己定价的只是一部分需求,另一部分依然在地下流动。范围管理的最终目标不是让项目一成不变,而是让每一次变化都被看见、被计算、被负责。
常见问题解答(FAQ)
1. 项目范围到底要写到什么颗粒度,才算“定义清楚”?
我第一次当项目负责人时,以为需求文档评审通过就算范围清楚了。结果开发到一半,业务方说“这个按钮不算在本次范围里”,测试又说“验收标准没写”。后来我才发现,范围管理不是把需求写长,而是把边界、交付物和验收口径写死。
我建议用一页“范围基线卡”代替几十页需求文档。它必须包含四块:一,项目目标,用一句话说明解决谁的什么问题;二,可交付物清单,每项写成“名词+可验证结果”,比如“订单导出功能,支持按日期筛选,导出字段不少于12个,10万行导出不超过30秒”;
三,边界清单,明确本次不做什么,比如“不做多币种结算、不做移动端审批”;四,验收标准与责任人,每条交付物对应一个验收场景和签字人。判断颗粒度是否够用的标准是:随便找一个不参与项目的人,能否根据这条描述判断“做完了没有”。
如果一条需求找不到验收场景、找不到负责人、或者需要口头补充才能理解,就不要放进基线。落地时每周对一次基线,记录基线变更次数、因范围不清导致的返工工时。返工工时占比超过总工时10%,通常说明范围颗粒度或验收口径出了问题。
2. 需求一直加,项目负责人怎么控制范围蔓延又不得罪人?
我遇到最多的情况是,项目启动时范围很清楚,但老板临时加一个报表,客户说“顺便把审批流也改一下”,销售承诺“这个功能下周就能上”。我如果直接拒绝,会被说不配合;如果全接,团队加班也做不完。我想知道有没有一套不靠吵架的范围控制方法。
核心不是拒绝变更,而是让变更可见、可计价、可决策。我通常会建一个轻量变更通道:任何人提新需求,先填三行,要解决什么业务问题、影响哪些交付物、期望上线时间。然后做影响评估,只估三个数:增加多少人天、影响哪个里程碑、是否影响已承诺的验收标准。
再设审批阈值:不影响里程碑且不超过2人天的变更,项目负责人可批;超过2人天或影响里程碑的,必须由项目发起人或客户方负责人批。敏捷团队可以设“迭代范围冻结线”:迭代开始后只接受等量替换,不净增故事点;如果迭代内净增超过10%,就要在站会上预警并和产品负责人确认砍哪条。
每周看四个数:变更请求数、批准率、平均影响天数、未批准但已在做的灰色变更数。灰色变更最危险,它不在基线里,却消耗团队产能。把变更记录同步给所有干系人,很多“顺便加一下”的需求在看见成本后会自己消失。
3. 敏捷项目范围一直在变,还有必要做范围管理吗?
我们团队转敏捷后,有人说“敏捷就是拥抱变化,范围管理是瀑布时代的东西”。结果迭代目标天天变,今天做A,明天插B,迭代结束一看,承诺的没做完,插进来的也没验收。我很困惑:敏捷到底还要不要范围基线,还是干脆躺平接受变化?
敏捷不是不要范围管理,而是把“固定范围、浮动时间”换成“固定时间盒和产能、浮动范围”。具体做法是:每个迭代锁定一个迭代目标,目标用一句话写清“本次迭代结束后,用户能完成什么”;产品待办列表可以随时重排,但迭代内的范围要做净增控制。
我一般会设一条“冻结线”:迭代开始后,新需求只能替换同等故事点的旧需求,不能直接加进来;如果产品负责人坚持加,就让他明确砍掉哪条。判断依据看两个指标:迭代承诺完成率和迭代内净增故事点比例。如果连续两个迭代承诺完成率低于80%,或者迭代内净增超过10%,说明范围管理已经失效,不是团队执行力问题。
另外,产品待办列表的梳理要做“三层切片”:现在迭代要做的、下个迭代可能做的、未来三个月只是方向的。方向层允许模糊,迭代层必须清楚。这样既保留敏捷的响应力,又不让团队每天被新想法打断。
4. 范围、进度、成本冲突时,项目负责人应该先保哪个?
项目延期时,业务方说“范围是你们答应过的”,老板说“进度不能动”,财务说“预算不能超”。我作为项目负责人,经常被夹在中间,感觉怎么选都是错。我想知道有没有一个可操作的权衡顺序,而不是每次都靠加班硬扛。
先别在三角里选,先看范围基线有没有被悄悄改过。我的判断顺序是:第一,确认范围基线是否发生变化。如果范围没变但进度超了,通常是估算、依赖或资源问题,应该查关键路径和假定期,而不是砍范围。第二,如果范围变了但没走变更,先补变更记录,让发起人重新确认优先级。
第三,如果三者必须动一个,我通常按“承诺级别”排序:合同或对外承诺的验收标准优先保;内部里程碑可以谈;锦上添花的功能先移出本次范围。落地工具是“假定期日志”:把范围说明书里依赖的前提写下来,比如“客户在3个工作日内反馈”“第三方接口在6月1日前可用”“测试环境提前5天就绪”。
假定期失效时,触发变更或风险升级,而不是让团队加班填坑。数据上盯三个口径:基线变更次数、假定期失效次数、管理储备消耗率。管理储备消耗超过50%时,就要重新排优先级,而不是继续消耗团队士气。
文章包含AI辅助创作:Scope管理指南:项目负责人如何做好项目范围,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/325611
读者评论
三层基线的说法戳中我了。我们去年那个项目就是验收边界没写清,功能都做了,客户一句“这不算完成”就能推倒重来。不过变更边界和定价规则在固定总价合同里其实很难落地,客户会认为谈价格就是你不愿意配合,商务层面反而先卡住。你们那4个写了定价规则的项目,是甲方主动接受的还是乙方硬塞进合同的?
个小变更磨死项目这个描述太真实了。但我想提个不同看法:小变更之所以不走流程,很多时候不是团队懒,而是原来的流程设计只适合大变更,填七八个字段就为了改个文案,谁都会绕。与其强调单一入口和退回,不如先把微变更的留痕成本降到几十秒,让记录比不记录还省事,规则才守得住。
验收标准要写到输入条件、触发动作、可观测结果,我认同,但这套东西对甲方的产品经理其实也是负担,需求文档阶段就得跟着你把场景一条条抠出来,很多客户方根本没这个人力和意愿。我更好奇你们样本里那19个写了验收边界的项目,是乙方单方面写还是双方共同确认的,如果是单方面写,验收时客户认不认这个账?
