工期延误 87 天,最终归因不是技术难题,也不是人力不足,而是需求范围在 14 周里悄悄膨胀了 63%。这是我 2021 年带过一个中台项目复盘会上最扎眼的一页 PPT。项目启动时基线里写着 47 个功能点,验收时交付了 76 个,其中 29 个里只有 9 个走了正式变更流程,其余 20 个都是以”顺手加一下””客户现场提的””这个不改上线没意义”的方式溜进来的。会后我把这个项目的所有需求单据导出,按变更来源、影响工时、是否签署确认做了归类,那份表格后来成了我团队范围管理的内部教材。
这篇文章我想把项目范围(Scope)从定义到收口讲透,不是复述 PMBOK 的六大过程,而是把我踩过的坑、我判断变更该不该接的标准、以及我在不同规模组织里用过的落地方法全部摊开。如果你是项目负责人、PMO 或技术负责人,看完应该能直接拿去改自己的范围管理流程。
一、核心结论:范围管理的本质是给”不确定”定价
先把结论摆出来,避免你读到一半才发现观点不合口味。
范围管理的目标不是”锁死需求”,而是让每一次边界移动都有明确的价格、时间和责任人。把范围当成一张不能改的合同,项目一定会以另一种方式失控,团队偷偷做、做完不写文档、验收时说不清。真正可控的范围,是允许变、但每次变都要过账的范围。
1. 范围的三层结构,少一层就会漏
我判断一个项目的范围管理是否合格,只看三个东西是否齐全:交付物边界、验收标准、变更规则。这三层缺任何一层,项目后期都会以”扯皮”的形式补回来。
- 交付物边界:做什么、不做什么,要写成清单,而不是写在愿景里。我要求每个交付物都必须能对应到一个可演示的界面、一份可交付的文档或一个可调用的接口。
- 验收标准:同一个交付物,甲方说”能用就行”,乙方说”符合设计稿”,这两种理解之间的差距往往是几十人天。验收标准必须写到可测量的粒度,比如”订单列表在 5000 条数据下首屏加载不超过 2 秒”。
- 变更规则:谁有权提、谁有权批、多久内答复、影响工期怎么记。没有规则的团队,最后都是嗓门大的人赢。
2. 一个反常识判断:范围基线越”厚”,项目反而越敏捷
很多敏捷团队反感”范围基线”,觉得那是瀑布时代的产物。但我在十几个项目里观察到的规律恰好相反:基线做得越清楚的团队,迭代调整反而越自由。因为大家清楚哪些是承诺项、哪些是探索项,探索项随便换,承诺项要过流程。反倒是没有基线的团队,每个需求都变成了”这个很重要,必须这期做”,最后谁都动不了。

二、真实场景:一次延期 87 天的项目教会我的事
2021 年那个中台项目,客户是一家年营收 30 亿左右的制造企业,项目周期原定 22 周,团队 14 人,我担任项目负责人。项目启动会开得很顺利,需求调研做了 3 周,输出了 47 个功能点的清单,客户方 IT 总监和业务负责人都在会议纪要上签了字。当时我以为范围已经稳了。
问题从第 5 周开始显现。先是业务部门在评审会上提了 6 个”补充场景”,理由都很充分:财务对账要用、仓库盘点要用、销售看板要用。我判断这些属于同一业务域内的细化,就让团队直接做进去了,没有走变更单。第 9 周,客户的集团层面来了新政策,要求所有子公司的数据口径统一,于是又加了 11 个报表调整。第 13 周,上线前演示,业务负责人说”这个界面跟我们现有的操作习惯不一样”,又推翻了两处交互设计。
1. 失控的真正原因不是需求多,而是没有分类

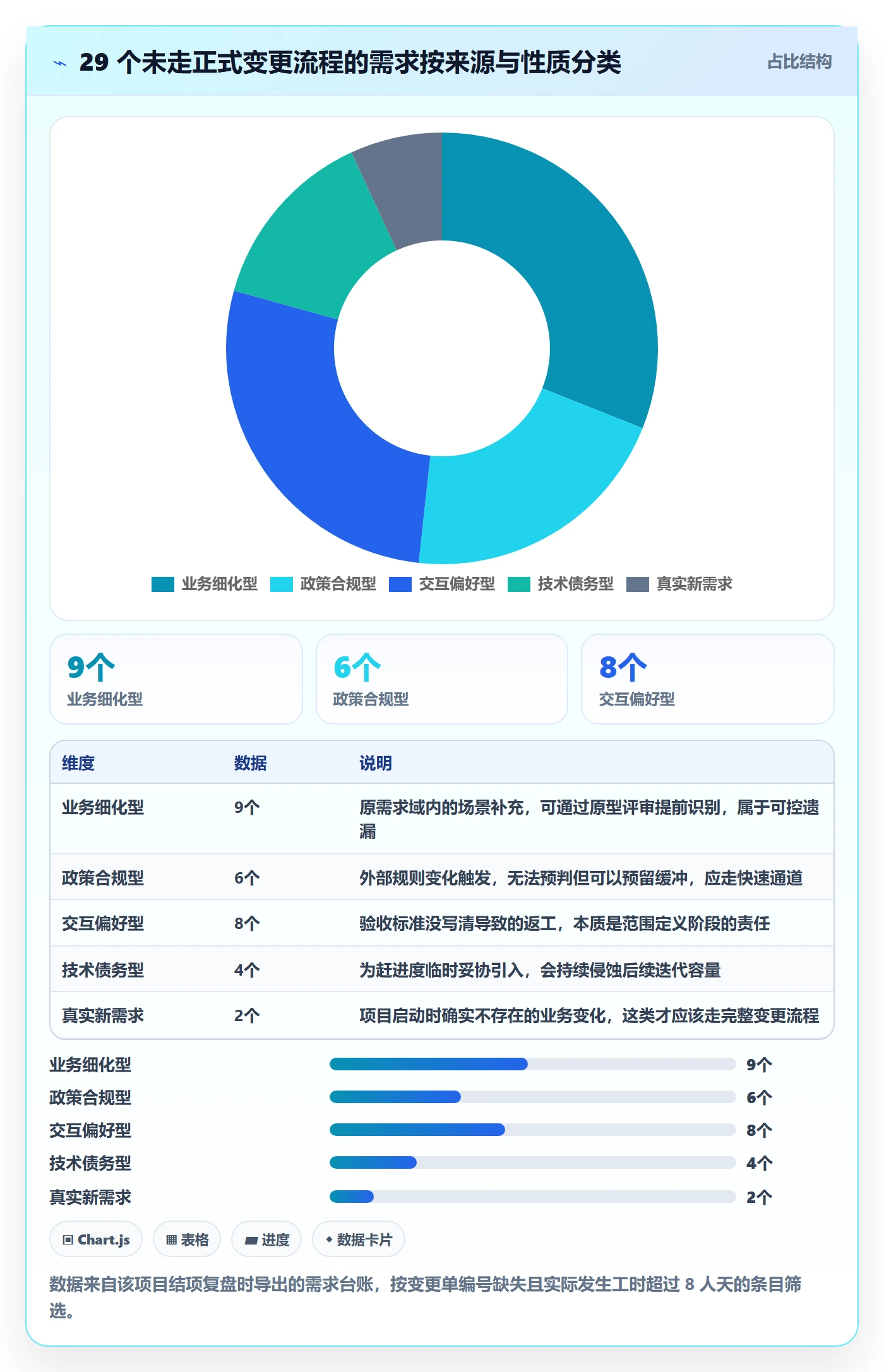

复盘时我把 29 个额外需求做了归类,发现它们根本不是一类东西:

归类之后结论很清楚:29 个里有 21 个本可以在启动阶段就被定义清楚,只有 2 个是真正意义上的”新需求”。也就是说,我们把一个 90% 可预判的问题,当成了 100% 不可抗的变化来处理。这是我此后所有项目都坚持做”范围三层结构”的直接原因。
2. 范围蔓延的代价不是线性增长

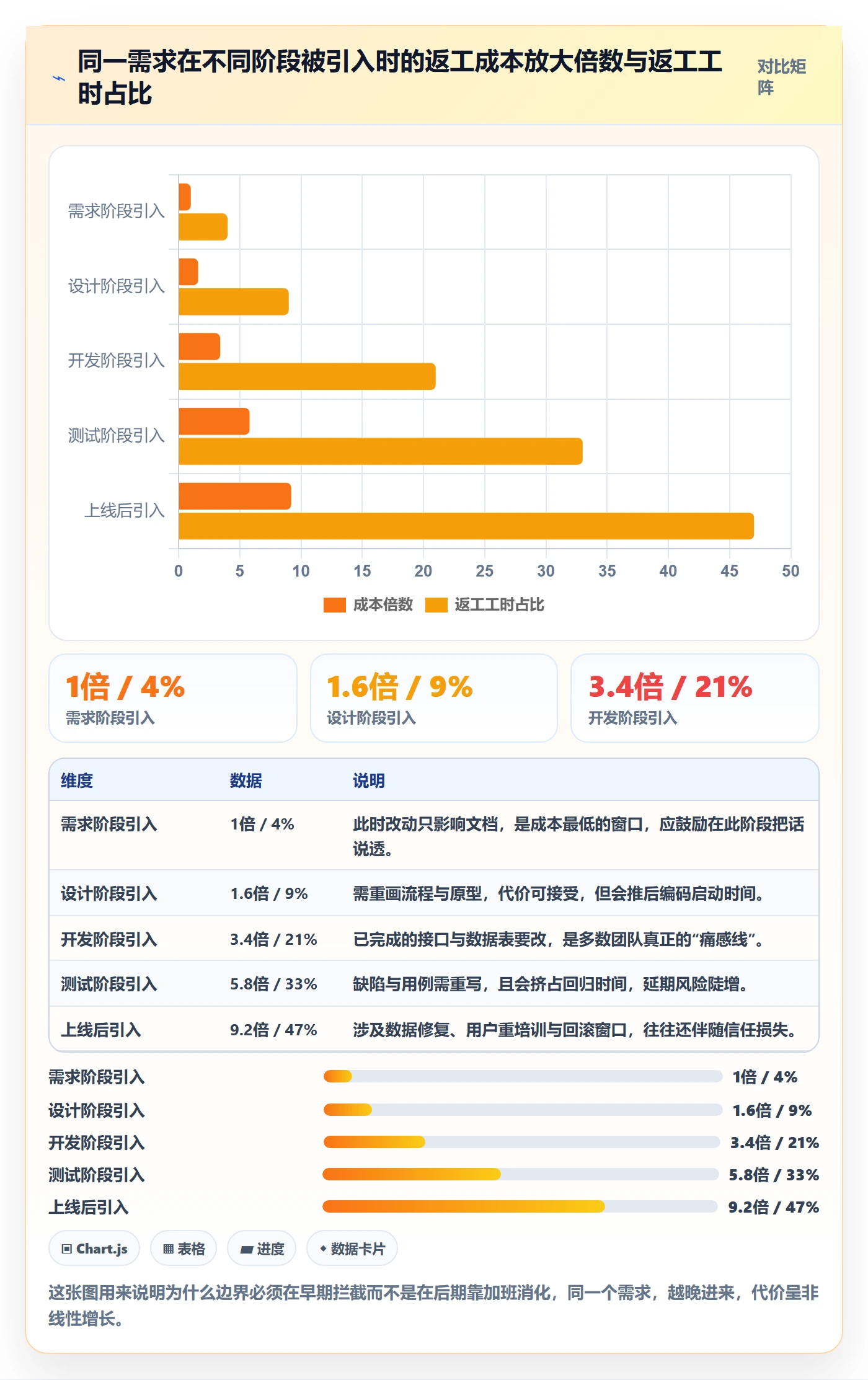

更让我警惕的是成本曲线。项目上线后我拉了人力投入数据,发现前 14 周的投入是平稳的,第 15 周开始陡增,原因是范围膨胀叠加了测试、回归、部署、培训的连锁反应。范围每增加 10%,后期验证成本大约增加 18% 到 25%,因为每次改动都要重跑一遍集成测试。
这条曲线的形状,我在后面的项目里反复验证过。它解释了一个常见困惑:为什么”就加一个小功能”会让项目延期两周。小功能本身可能只要 3 人天,但它触发的回归、联调、文档更新、客户再次确认,往往是 9 到 12 人天。
三、四个最常见的范围误区

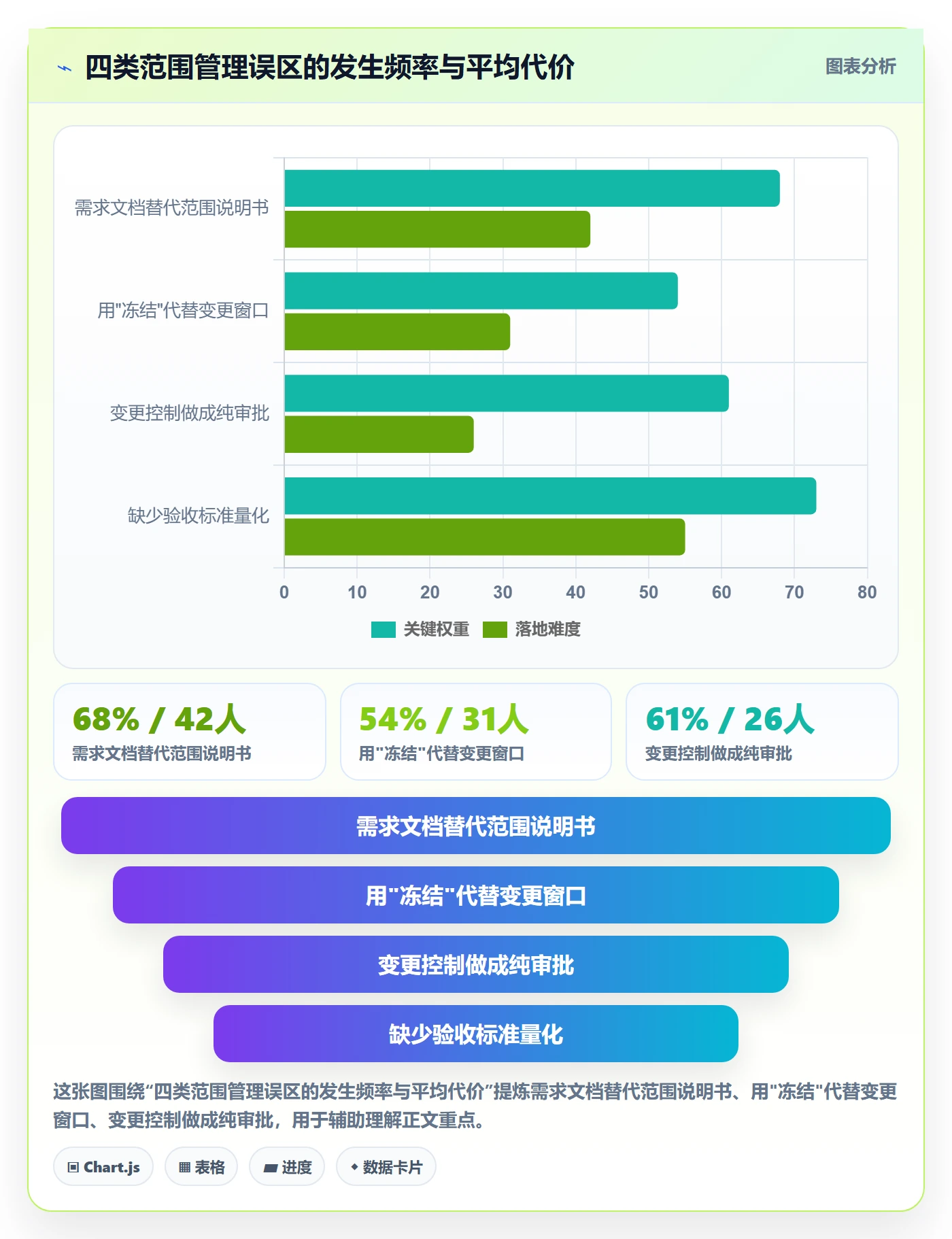

下面四个误区,我在评审会、复盘会、甚至面试里都遇到过,几乎每个团队至少中一个。
1. 误区一:把需求文档当作范围说明书
需求文档回答的是”用户想要什么”,范围说明书回答的是”这次交付什么、不交付什么、验收标准是什么”。前者是输入,后者是承诺。我见过团队拿着 60 页需求文档当基线,结果验收时发现文档里没写”不含数据迁移”,客户默认包含,直接多出 200 人天。
修正方法:范围说明书里必须有一节叫”明确不包含项”。这一节的价值,往往比”包含项”还高,因为它是唯一能在争议发生时拿出来说话的凭据。
2. 误区二:把范围冻结当作管理手段
“需求冻结”这四个字,我在项目会上听一次紧张一次。冻结通常意味着两件事:一是团队不再接受任何变更,二是客户会把变更积压到上线后一次性抛出。这两种结果都不好。
我现在的做法是用”变更窗口”替代”冻结”:每个迭代有明确的变更受理时间,窗口之外的需求进入下一期候选池。窗口内该提就提,成本可算;窗口外不接受,但承诺下一期优先评估。这比硬冻更能维持客户关系,也更符合交付节奏。
3. 误区三:变更控制等于审批流程
很多团队把变更控制做成了 OA 审批:填单、走三级审批、归档。结果是流程走了 5 天,业务等不及,直接找开发口头沟通,变更单成了事后补的装饰品。
判断变更控制是否有效,我有一个简单指标:事后补单率。如果超过 20% 的变更单是在代码提交之后才创建的,那这套流程基本是失效的。审批本身不是目的,让变更在发生前被看见才是。

4. 误区四:只有项目负责人关心范围
范围失控的项目,通常有一个共同特征:开发不知道自己在做的这块是不是本期承诺,测试不知道验收标准写在哪,客户不知道哪些需求已经被受理。范围管理的落地载体是信息同步,不是文档归档。
我现在要求三件事同时做到:需求清单在协作平台里人人可见且状态实时更新;每周同步一次”本期承诺 vs 本期新增”;任何口头需求必须在 24 小时内落到系统里,否则视为未提出。这三条听起来简单,但能坚持的团队不多。
四、专业判断:范围全流程的五个阶段与判断标准
我把范围管理拆成五个阶段,每个阶段都有明确的产出物和判断标准。这套方法我在 30 人小团队和 400 人研发中心都用过,差异只在颗粒度,不在结构。
1. 阶段一:定义,把”要什么”翻译成”交付什么”
定义阶段的产出是范围说明书初稿,核心动作是把业务语言翻译成交付物语言。客户说”我要一个能看经营情况的看板”,这句话不能进范围,要翻译成”一个包含 6 个图表、支持 3 个维度筛选、数据延迟不超过 4 小时的管理看板”。
我判断定义阶段是否合格,只问三个问题:每个交付物能对应到具体界面或接口吗?验收标准能测量吗?不包含项写了吗?三个都是”是”,才进入下一阶段。
2. 阶段二:基线,建立可追溯的范围基准
范围基准由三部分组成:范围说明书、WBS(工作分解结构)、WBS 词典。WBS 的价值不是画得好看,而是让每个工作包都能挂上责任人和估算工时。在我的经验里,WBS 分解到 3 到 8 人天的工作包最合适,再细会增加管理成本,再粗则无法估算。
基线建立后要做一次全员对齐,特别是开发和测试。我见过太多项目,基线只有项目经理和客户知道,团队在迭代会上才第一次看到完整清单。
3. 阶段三:共识,让所有相关方对边界有同一个理解
共识不是开会通知,而是让不同角色分别复述一遍边界。我常用的做法是让开发负责人现场说出”本期做哪几块、不做哪几块”,让客户方业务代表确认,让测试负责人说出验收标准的来源。三方能对上,共识才算建立。
这个动作花 2 小时,能省掉后期至少 20 小时的扯皮。
4. 阶段四:管控,变更受理、评估、决策、记录
管控阶段是范围管理的主战场。我把变更分成 A、B、C 三级,对应不同的审批层级和响应时限:
- A 级变更:影响验收标准、影响关键路径、或单次影响超过 10 人天。需要项目负责人 + 客户方业务负责人 + 技术负责人三方确认,3 个工作日内答复。
- B 级变更:不影响关键路径,单次影响 3 到 10 人天。由项目负责人 + 技术负责人确认,1 个工作日内答复。
- C 级变更:不影响验收标准,单次影响小于 3 人天,且在当期迭代容量内。由迭代负责人直接受理,记录即可。
分级的意义在于,让 80% 的小变更快速通过,把注意力集中在 20% 真正会改变项目走向的变更上。全部走三级审批的团队,最后一定演变成全部不走审批。

5. 阶段五:收口,范围确认与经验归档
收口阶段做两件事:一是范围确认,二是偏差复盘。范围确认不是等项目结束才做,而是在每个里程碑做一次局部确认,签署可交付物验收记录。
偏差复盘要算三个数:基线外需求占比、平均变更处理时长、变更导致的工期偏差。这三个数会告诉你流程哪里漏了。如果一个项目基线外需求占比超过 30%,基本可以断定定义阶段做薄了。

五、案例与数据:12 个项目、3400 条需求的观察
2022 年到 2024 年,我参与了一个研发管理平台的选型与迁移项目。原平台用的是某海外项目管理工具,需求条目分散在 18 个项目、3400 多条 issue 里,而且历史变更记录残缺、自定义字段混乱。我们最终选择了 PingCode 作为研发管理底座,主要考虑三点:支持私有化部署满足数据合规要求、支持从原平台平滑迁移降低历史资产损失、在国内中大型组织的多项目协同场景下更贴合实际。
1. 迁移过程中暴露的范围管理问题
迁移本身不难,难的是清洗。我们把 3400 多条条目按状态归了类,发现一个惊人的比例:只有 41% 的条目能对应到明确的范围基线,其余 59% 属于无归属、重复创建或已废弃未关闭。这意味着过去几年,团队其实一直在没有清晰边界的环境里工作。
| 条目类别 | 数量 | 占比 | 迁移处理方式 |
|---|---|---|---|
| 可追溯到基线的有效需求 | 1394 | 41% | 全量迁移并保留状态与责任人 |
| 重复创建条目 | 612 | 18% | 合并后迁移,保留关联链接 |
| 无基线归属条目 | 748 | 22% | 迁入独立泳道,标记待重新评估 |
| 已废弃未关闭条目 | 459 | 13% | 归档只读,不进迭代看板 |
| 历史变更记录缺失 | 189 | 6% | 补录关键节点,标注信息不完整 |
这张表后来被我拿去做内部培训,因为它直观说明了一件事:没有范围基线的团队,沉淀下来的不是资产,而是负债。你要花额外的人力去判断每一条到底算不算数。
2. PingCode 落地后范围指标的变化

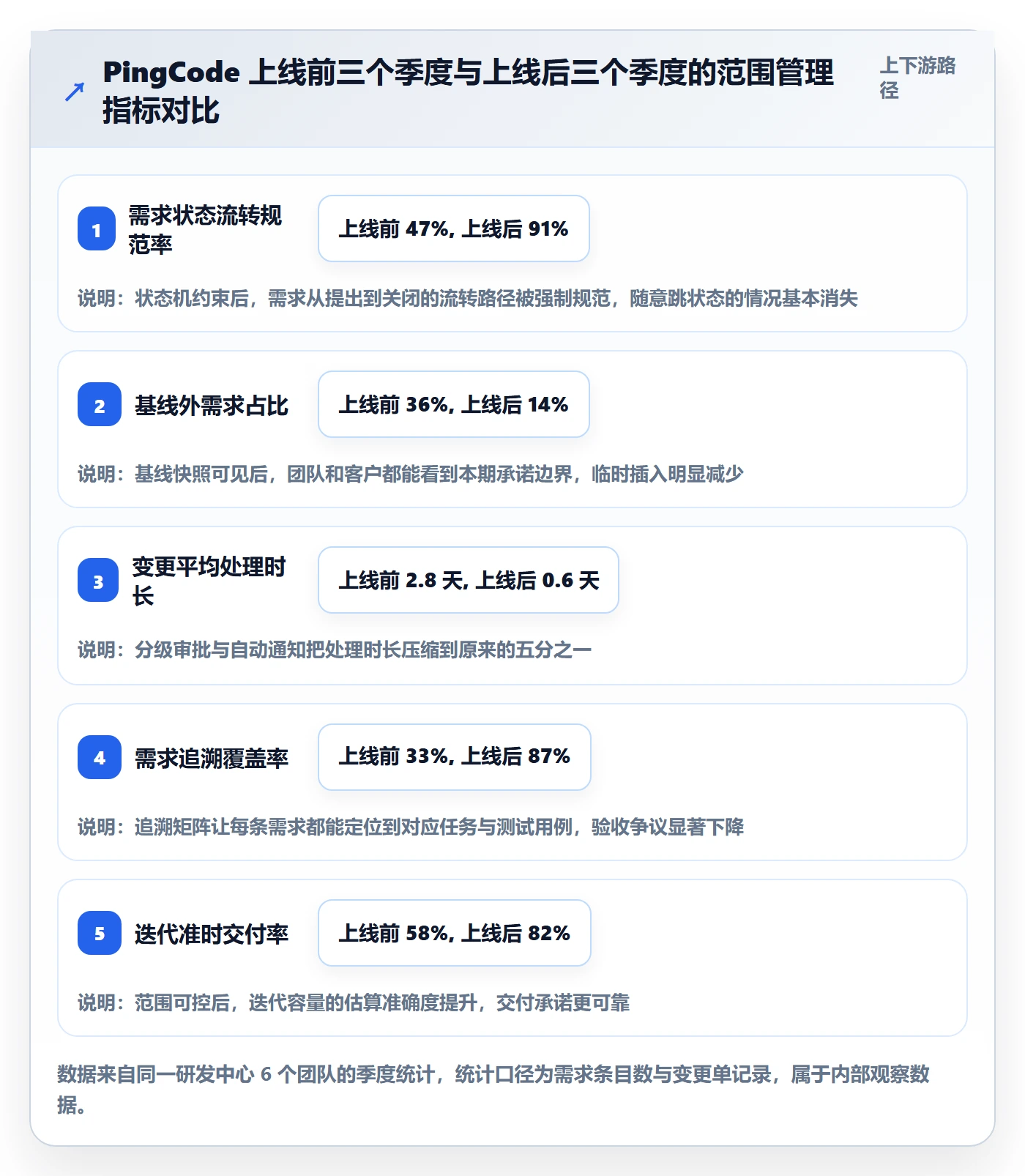

迁移完成后,我们在 PingCode 里重建了范围管理机制:用需求状态机约束流转,用基线快照记录每次承诺范围,用变更审批流处理 A/B 级变更,用需求追溯矩阵把需求、任务、用例、缺陷串起来。运行三个季度后,我拉了对比数据。

3. 一个关键发现:工具能解决记录问题,解决不了判断问题
我不太喜欢把工具说成万能药。PingCode 帮我们解决了三件事:状态可见、变更留痕、追溯清晰。但它解决不了”这个变更到底该不该接”的判断。判断责任仍然在项目负责人身上,工具只是让判断过程被记录、被复盘、被改进。
举个例子,上线后第二个月,客户提了一个 A 级变更,要求把两个模块的权限模型合并。系统里显示这个变更影响 27 个人天、涉及 3 个关键路径任务。数据很清楚,但接不接是判断题:我们最终选择了拆成两期,一期做数据兼容,二期做权限合并,把当期影响压缩到 9 人天。这个决定不是系统给出的,是人做的。
六、不同情况下的落地建议

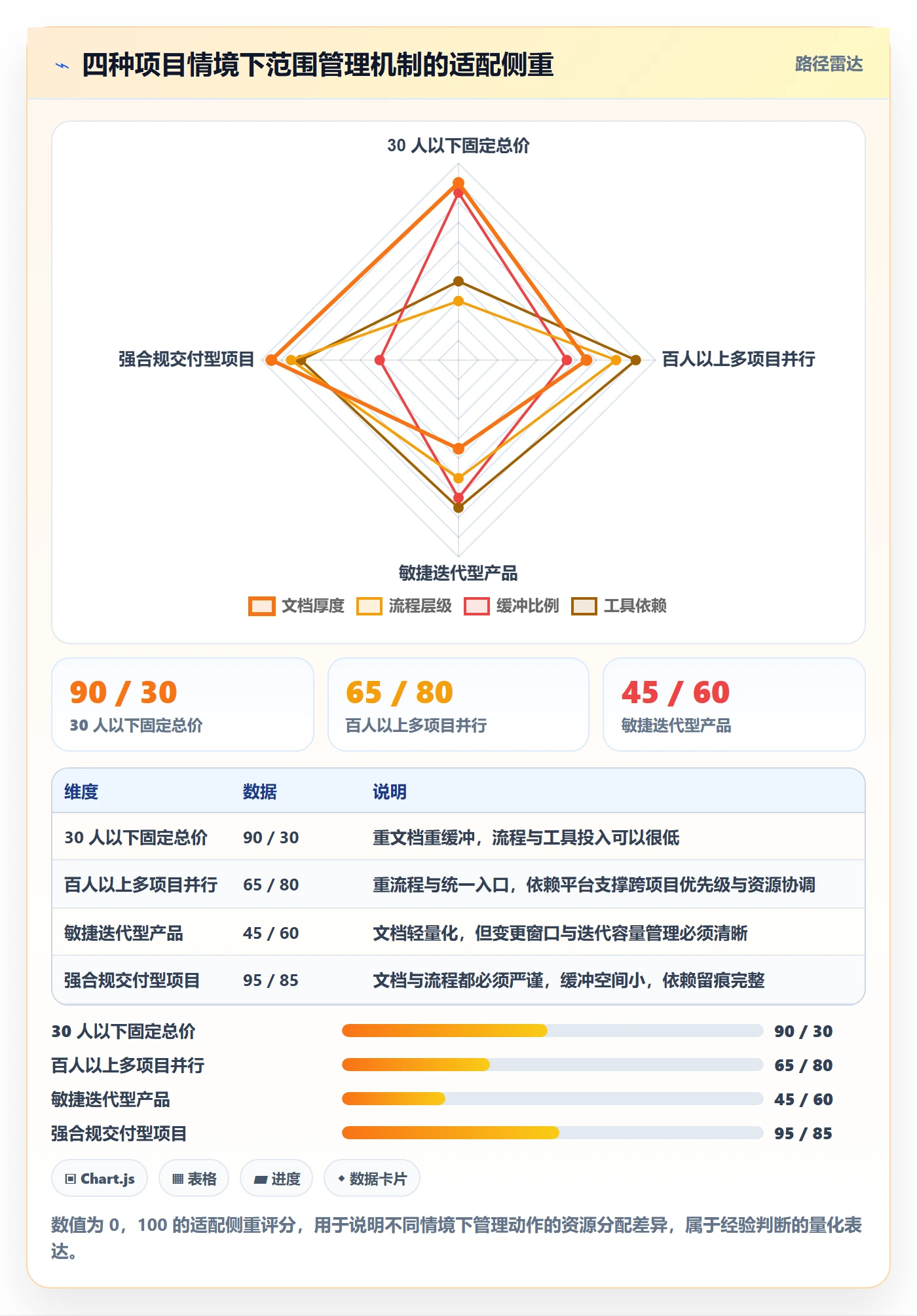

范围管理没有通用模板,团队规模、项目类型、合同形式都会影响做法。下面按四种常见情境给建议。
1. 情境一:30 人以下团队,固定总价合同
这种情况下,范围就是钱袋子。我的建议是把范围说明书做厚,把流程做薄。说明书要写到每个交付物的验收标准和不包含项,因为一旦争议,合同是唯一依据。流程则尽量简化,C 级变更口头确认加系统记录即可,不必设三级审批。
同时建议预留 15% 到 20% 的范围缓冲写在合同里,明确”用于应对需求细化,不构成额外费用”。没有缓冲的固定总价项目,最后基本都会亏在变更上。
2. 情境二:百人以上组织,多项目并行
这种场景的难点不是单个项目的范围,而是项目之间的范围冲突。同一个业务部门可能在三个项目里提了重叠需求,资源被反复占用。我在这种环境下用的方法是建立统一的需求入口和优先级评审机制,所有需求先进统一池子,再由业务方代表按季度排优先级。
在工具层面,PingCode 这类面向中大型企业、支持多项目协同与私有化部署的平台会比较合适。它的需求池、迭代规划、变更记录可以在同一套体系里跑,避免每个项目各建一套表格。对于有数据合规要求或正在做国产替代的组织,支持从原平台平滑迁移这一点也比较实际,能保留历史追溯链。

3. 情境三:敏捷迭代型产品团队
敏捷团队不必追求厚重的范围说明书,但必须有清晰的迭代承诺边界。我的建议是:每个迭代开始前明确本期承诺项和候选池,承诺项不允许中途替换,候选池可以。变更窗口设在迭代中段,之后进入下一期。
另外要警惕”需求池黑洞”。候选池里的需求如果三个月没被评估,就应该关闭或重估,否则它会变成一个谁都不看、但谁都觉得压力很大的列表。
4. 情境四:强合规、强审计的交付项目
这类项目的范围管理必须与质量管理、配置管理绑定。每个变更不仅要记录影响,还要关联到测试用例、部署记录和验收文档。重点不是控制变更数量,而是保证每次变更的链路可审计。这种情况下,工具的可追溯能力比流程的灵活度重要得多。
七、不同情况下的取舍
范围管理本质上是一连串取舍。你想全部接住,就会牺牲工期和质量的确定性;你想全部拒绝,就会牺牲客户关系和后续机会。下面是我在实战中总结的取舍逻辑。
1. 取舍一:工期 vs 范围
当客户坚持”这两块都要、时间不能变”时,我的处理顺序是:先看能否降级交付,把功能做成最小可用版本;如果不行,再看能否分期交付,一期上线核心链路,二期补全;最后才谈工期调整。
直接谈延期是最差的选项,因为它同时伤害信任和成本。而降级交付往往能找到双方都能接受的中间点,比如报表先做标准模板、自定义部分放二期。
2. 取舍二:质量 vs 范围
这两者通常不会正面冲突,但会在测试资源紧张时撞车。我的原则是范围可以让,验收标准的底线不能让。可以少做两个功能,但不能让已交付的功能带着已知严重缺陷上线。这一点必须在项目启动阶段就和客户讲清楚,否则后期很难守住。
3. 取舍三:流程成本 vs 管理收益
流程不是越多越好。一个变更流程如果能在一小时内处理 80% 的小变更,它就是好流程。如果你的流程平均处理时长超过两天,团队一定会绕开它。我在团队里设过一条规则:任何管理动作如果不能让一线在当天得到反馈,就必须简化或取消。

4. 取舍四:客户满意 vs 项目可控
这个取舍最微妙。我的经验是,客户满意度不来自”有求必应”,而来自”预期稳定”。一个每次都答应的项目,客户会不断加码,最后交付质量下滑,满意度反而更低。一个有明确规则、每次都能给出清晰答复的项目,客户会逐渐建立信任。
关键在于沟通方式:不是”这个做不了”,而是”这个可以做,需要 A 时间、B 成本,或者我们可以用 C 方案在现有周期内实现”。把拒绝变成选项,是项目负责人的核心能力之一。
八、给项目负责人的下一步行动清单
如果你准备开始改造自己的范围管理,我建议按下面的顺序做,不要一次全上。
- 第一周:找出最近一个已结束的项目,统计基线外需求占比、平均变更处理时长、返工工时占比这三个数。这是你的起点,不是别人的。
- 第二周:给下一个项目的范围说明书加一节”明确不包含项”,并和客户当面确认。只加这一节,先看效果。
- 第三周:把变更分成 A/B/C 三级,明确各级的审批人和响应时限,在团队群里公示。这周内所有变更按新规则走。
- 第四周:建立统一需求入口。无论是协作平台还是共享表格,关键要求是:口头需求 24 小时内必须落库,否则视为未提出。
- 第二个月:复盘三个关键指标,调整分级标准和响应时限。重点关注事后补单率,它是流程是否被真实使用的直接证据。
- 第三个月:如果团队规模在百人以上、多项目并行,评估是否需要引入支持需求池、基线快照、变更留痕、追溯矩阵的管理平台。选型时优先看能否支持私有化部署与历史数据迁移。
1. 一个可以直接用的需求状态机
下面这个状态机是我在 PingCode 里配置的简化版,可以作为你配置协作平台时的参考。核心原则是:状态只能顺序流转,逆向流转必须填写原因。
需求状态流转规则(示意配置):
草稿 -> 待评审 (提出人创建,需填写业务价值与期望时间)
待评审 -> 已受理 (评审通过,进入需求池,指定优先级)
待评审 -> 已驳回 (评审未通过,需填写驳回理由)
已受理 -> 已排期 (纳入某迭代,绑定估算工时)
已排期 -> 开发中 (进入开发,关联任务与责任人)
开发中 -> 待验收 (开发完成,关联测试用例与构建版本)
待验收 -> 已验收 (验收通过,签署确认记录)
待验收 -> 返工 (验收不通过,需填写缺陷清单与责任归属)
返工 -> 开发中 (修复后重新进入开发)
已排期 -> 已挂起 (需项目负责人审批,记录挂起原因与恢复条件)
约束:
除"返工"外,禁止跨状态跳转
所有逆向流转必须填写原因字段
状态变更自动记录操作人与时间戳
进入"已排期"后,工时字段变为必填
2. 独特观点:范围管理的终点是”可解释”,不是”零变更”
我最后想强调一个和主流说法不太一样的观点。很多文章把范围管理的成功标准定义为”变更少”或”零范围蔓延”,但在我带过的项目里,真正健康的项目往往有 15% 到 25% 的变更率。变化本身说明业务在动、客户在认真思考,这是好事。
问题在于变更是否”可解释”:能不能说清它从哪来、影响了什么、为什么决定接或不接、代价由谁承担。能解释的变更,是项目演进的一部分;不能解释的变更,才是失控。所以我把范围管理的目标定为:让每一次边界移动都留下可追溯的判断记录。这也是工具真正能帮上忙的地方,它记住了你的判断,让下一个项目不必从零开始。
如果你现在只能做一件事,我建议从统计上一个项目的基线外需求占比开始。这个数字会告诉你,你的范围管理到底漏在哪一层。
常见问题解答(FAQ)
1. 项目范围Scope到底该在什么时候定?是立项时就锁死,还是边做边调整?
我之前带一个内部系统重构的项目,老板催着开工,我就先把人拉起来做了,结果做到一半业务方不断加需求,工期直接翻倍。后来我一直在想,范围到底应该在哪个节点确定,定太早怕后面业务变了,定太晚又怕收不住。
范围不是一次性锁死的动作,而是分三次收敛。第一次在立项评审时定“边界级范围”:只写清楚这次做什么、明确不做什么、验收标准是什么,颗粒度到模块和业务对象即可,不出详细功能清单。
第二次在需求评审后定“基线级范围”:把本期要实现的功能点、优先级、验收口径写进范围基线文档,并让业务方、技术负责人、项目负责人三方签字确认。第三次在每次变更时做“增量级范围”:任何新增或修改走变更流程,评估工期影响,超过基线10%的变更必须回到决策层确认是延期、砍需求还是加人。
判断依据很简单:基线之后进入项目的每一个需求,都必须有明确的交换条件,没有交换条件的需求就是范围失控的开始。
2. 需求方一直加需求,项目负责人怎么拒绝才不伤关系?
我最怕的不是需求多,而是业务方一句“这个很简单,顺手就做了”,我要是直接说不做,对方觉得我不配合;我要是答应,团队就要加班。有没有一种既能把范围守住、又不把关系搞僵的沟通方式?
不要用“做不了”拒绝,要用“可以,但需要换”来回应。具体做法是准备一张变更影响表,现场填三行:这个需求大概需要多少人天、会影响哪个已承诺的里程碑、为了做它需要从本期挪走哪个同等工作量的需求。然后给对方两个选项:A是本期做新需求、砍掉某个旧需求,B是本期不做、排进下个迭代。
把选择权交回给提出需求的人,而不是由项目负责人单方面说不行。我实践下来,绝大多数“顺手做”的需求在这张表面前会自己消失,因为提出者往往并不愿意为它牺牲自己已有的诉求。判断依据是:范围管理的本质不是拒绝需求,而是让需求背后的成本显性化,谁受益谁承担决策代价。
3. 范围蔓延和正常的范围变更,怎么区分?有没有可量化的判断标准?
我们项目每周都在变,有人说是正常迭代,有人说是范围蔓延,我自己也说不清。团队觉得被需求牵着走,管理层又觉得响应业务变化是应该的。我想知道这两者到底有没有一条能拿出来的分界线。
区分标准看三个指标。第一是变更来源:来自已确认范围内部的澄清、细化和纠错,属于正常变更;来自全新业务目标、全新用户角色或全新流程的,属于范围蔓延。第二是变更节奏:迭代内变更次数控制在总需求数的15%以内算健康,超过25%说明前期范围定义质量有问题,超过40%基本可以判定项目已经失去范围控制。
第三是变更方向:如果变更多是“加功能”,是蔓延;如果是“改验收口径、补边界条件”,是正常收敛。落地做法是在项目管理工具里给每个变更打三个标签:来源、类型、影响工时,每两周拉一次趋势图。当“新增功能”类变更连续两个周期占比超过一半,就要停下来重开范围评审,而不是继续往前赶。
4. 小团队没有专职项目经理,范围管理能不能简化?最小可用的做法是什么?
我们团队一共八个人,没有项目经理,产品兼着管进度,每次范围失控都是事后才发现。我试过写详细的WBS和范围说明书,太重了没人看,最后都流于形式。想问问有没有那种十来个人团队能真正跑起来的最小范围管理方案。
小团队只需要三样东西,不用做完整体系。第一是一页纸的范围清单:用表格列出本期要交付的功能点、负责人、验收标准,控制在一屏以内,任何人能在30秒内看完。第二是一条变更规则:迭代中途新增的需求一律进待办池,不直接插进当前迭代,除非产品负责人愿意用当前迭代里的一个同等工作量需求来置换。
第三是一个每周10分钟的范围对齐会:只看两件事,本周有哪些需求偷偷变了、下周有没有新需求要进来,当场决定进不进。判断依据是:范围管理的核心价值在于让变化可见和让交换发生,而不是文档有多厚。八人团队做这三件事,比写二十页范围说明书有效得多,关键是产品负责人必须自己带头遵守置换规则,否则规则当天就失效。
项目负责人也可以用某项目管理平台把范围清单和变更记录放在同一个看板里,减少额外维护成本。
文章包含AI辅助创作:项目范围Scope全流程:项目负责人落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/325552
读者评论
关于文中的数据我有点保留。12个项目来自同一个部门,复盘台账又是事后归因,变更率、返工工时这些口径跨项目未必一致,图表看着有说服力,但真拿去说服老板或客户大概率站不住。对我更有用的是那套按来源归类未走流程需求的方法,而不是具体倍数。
C级变更“记录即可”这条我持保留意见。单笔三3人天以下确实不痛,但一个迭代堆上二十个,容量就是这么被吃掉的。我们后来加了约束:C级变更累计超过当期容量15%自动升为B级重评,比单纯分级更管用,否则分级会变成绕过管控的口子。
用变更窗口替代冻结我认同,但前提是客户方得有个能拍板的人。我们有个项目业务代表换了两拨,窗口期内没人敢签字,结果变更还是全堆到上线前那两周。所以我现在在启动阶段就要求写明客户方决策责任人和答复时限,写不进去就调整验收条件,不然流程设计得再细也落不了地。
