范围变更怎么做?项目负责人落地方案:项目范围从0到1

我统计过一个持续 6 个月、合同额约 320 万元的企业系统项目:最终确认的范围变更有 41 项,其中只有 4 项走过正式变更单。剩下 37 项全是”隐形变更”,没有人拒绝过它们,也没有人真正批准过它们。项目最终延期 5 个月零 11 天,超支约 78 万元。而复盘会上,甲乙方对”范围到底变没变”这件事,依然各执一词。

这就是范围变更最真实的形态。它很少表现为一记重拳,而更像温水:一连串没人记录的小调整,把工期和预算慢慢泡软。所以”范围变更怎么做”,本质不是问怎么拒绝变更,而是问怎么让变更变得可见、可算、可交易。这篇文章我按”从 0 到 1″的顺序,把项目负责人的完整落地方案拆开讲清楚。

一、先说结论:范围变更管理的本质是”经营变更经济”

很多项目负责人把范围变更理解成一道闸门:挡住不该来的,放行该来的。我做了十几年交付之后越来越确信,这个理解是错的。闸门思维会让你把精力花在”说服对方别改”上,而这件事在商业上几乎注定失败,因为对方提出变更时,往往带着真实的业务压力。

我现在的做法是:把变更变成一笔可以定价、可以排期、可以追责的交易。它必须留痕、留价、留结论。这套逻辑我称之为”变更经济”(Change Economics)。它不是流程洁癖,而是让每一次范围调整都产生一个明确的交换关系。

1. 三个必须同时成立的结论

第一,范围不可能不变,能变的只是变更的可见度。任何超过三个月的项目,需求环境一定在动。你唯一能控制的是:变化发生的那一刻,有多少人知道、什么时候知道、以什么形式被记录。

第二,变更管理的核心产物不是”驳回单”,而是”报价单”。一份写清楚”加这个功能要多花 9 人天、顺延 6 个工作日、影响 2 个里程碑”的变更影响评估,比十次”我们原则上不同意”有用得多。

第三,项目负责人真正的抓手是三个开关:入口、颗粒度、成本锚点。入口决定你知不知道有变更;颗粒度决定你能不能算清影响;成本锚点决定你有没有底气说出”可以,但要用别的换”。

范围变更怎么做?项目负责人落地方案:项目范围从0到1

2. 为什么”零变更”是伪目标

我见过不少团队把”本期零变更”写进项目章程,结果是把变更逼到水下。表面上变更单数量是 0,实际上是需求在周会、在群里、在饭桌上被悄悄吸收掉了。等到验收时才发现,交付物和最初的基线已经差了一大截。

判断一个项目的变更管理是否健康,我从来不看变更单数量。我看三个数:变更单覆盖率(真实变更中有多少被记录)、变更影响评估完成率(记录后有多少做了工时与工期影响分析)、变更后基线更新及时率(决策后多久更新 WBS 和排期)。三个都低于 50%,流程就是摆设。

3. 项目负责人真正的抓手是什么

抓手只有三个,而且都不在”沟通技巧”上。第一是入口收敛:把散落在私聊、邮件、会议纪要里的变更请求,统一到一个可追踪的载体上。第二是颗粒度控制:把”加个导出”这种模糊请求,拆成具体可估算的功能点。第三是成本锚点:让团队对”1 人天值多少钱、1 个迭代能装多少”形成共识。

没有这三样,你越努力协调,越容易变成那个”什么都答应、最后什么都交不出来”的人。

二、范围是怎么从 0 到 1 失控的:三个我亲历的场景

抽象讲方法容易变成鸡汤。我挑三个真实场景,把范围失控的机制拆开给你看。

1. 场景一:37 次小变更击穿 6 个月工期

这是一个制造业客户的生产管理系统项目。启动时范围很清楚:工单、排产、报工、基础报表四个模块。第一周,现场主管说”能不能加个扫码报工的快捷入口”,我们评估 0.5 人天,做了。第三周,质检部说”检验记录要能拍照上传”,1 人天,做了。第五周,”排产结果想按班组维度看一下”,2 人天,做了。

每一项单独看都合理,都”顺手”。但这些变更有一个共同点:它们都只在群里被讨论过,没有一项进了变更台账。到第 4 个月,我组织基线复核时才发现,实际在做和计划要做的功能清单,已经差了 41 项,覆盖率不到 10%。

这里最致命的不是工作量本身,而是缓冲的消耗是不可见的。团队每周都在加班,但没人知道加班的这 8 个小时,本该属于哪个里程碑。

范围变更怎么做?项目负责人落地方案:项目范围从0到1

2. 场景二:一次”顺手加个报表”引发的返工链

第二个案例更能说明什么叫”连锁成本”。客户在验收前两周提出:”能不能加一个按客户维度的汇总报表?”我的团队评估:报表开发 1 人天。听起来很小。

但实际发生的是:报表需要的”客户维度”在数据模型里不存在,需要新增字段并回补历史数据(+3 人天);数据模型变更导致三个已有报表的口径需要重新校验(+2 人天);数据回补脚本需要在生产环境跑一次停机窗口,客户运维排期等了一周(+5 个日历日);最后测试同事重新回归了受影响的两个模块(+1.5 人天)。

真正结算下来,这一个”1 人天”的报表,消耗了约 7.5 人天和 5 个日历日。变更的真实成本从来不是它的开发成本,而是它的”连锁成本”。这也是我坚持要求变更影响评估必须覆盖”受影响已有功能清单”的原因。

3. 场景三:客户签字了,但范围还是变了

第三个场景最隐蔽。项目范围说明书签字确认了,需求规格说明书也签字确认了,但半年后客户说:”我签的是文档,我想要的不是这个。”这句话在法律上讲不通,在商业上却很常见。

根因在于,我们对”范围”的定义停留在文档层面,没有落到可验证的验收标准。文档里写着”系统支持工单派发功能”,但没写”派发响应时间不超过 3 秒””支持按技能组自动分派””单批次不少于 200 条”。没有这些,验收时就只能靠感觉辩论。

我的纠正方式是:每一份范围基线必须附一张验收标准清单,每一条标准都是可量化、可演示、可截图留证的。这一步做完,”范围变了没有”就从主观争论变成了事实核对。

三、范围从 0 到 1 的四个基础设施

如果你现在接一个新项目,从零开始搭,我建议按顺序建四层。跳过任何一层,后面的流程都会漏。

1. 第一层:范围基线(Baseline)

基线的价值在于”冻结一个可对比的快照”。它不需要很厚,但必须包含三样东西:范围说明书(做什么、不做什么)、WBS(至少分解到第 3 层)、验收标准清单。

其中”不做什么”最容易被省略,也最重要。我通常会在范围说明书里专门写一节”明确排除项”,把那些一听就很像要做、但本期不做的东西列出来,并让客户逐条确认。

scope_baseline:
project: 生产管理系统一期

version: v1.3

frozen_at: 2024-03-18

in_scope:

工单创建、派发、闭环

排产(按设备维度)

扫码报工

基础报表 6 张

out_of_scope:

客户维度报表(二期)

移动端 App

与 ERP 的实时双向同步

acceptance_criteria:

单张报表生成耗时 = 99.5%

派发规则支持至少 3 级优先级

另外,WBS 分解不到第 3 层,你就没法做颗粒度控制。第 1,2 层是模块级,颗粒度太粗,任何变更看起来都”不大”;到第 3 层是功能点级,一个”加个导出”到底涉及几个功能点,一眼能看出来。

2. 第二层:变更入口(唯一通道)

我要求所有变更必须走同一个入口,而且这个入口必须低摩擦。让客户填一份 20 个字段的变更申请表,等于鼓励他绕过流程。

我的做法是:入口表单只保留 5 个必填字段,提出人、期望结果、业务原因、期望时间、影响对象。其余字段(影响评估、工时估算、决策结论)由内部补充,不让提出方填。

关键约束是:任何非此入口提出的需求,一律视为”未提出的需求”,不进入排期。这条规则必须在项目启动会上公开宣布,并且由项目负责人自己第一个执行。

3. 第三层:变更分级与决策权

没有分级的流程会死在评审会上。如果每个变更都要开一次变更控制委员会,两周后所有人都会放弃。我的经验是按影响面分三级,对应三种决策路径。

  1. L1 微变更:影响不超过 2 人天,不改变里程碑,不涉及外部接口。由项目负责人当场决策,事后登记台账。
  2. L2 常规变更:影响 2,10 人天,或涉及 1 个里程碑调整。由项目负责人 + 产品负责人 + 客户接口人三方确认,48 小时内给结论。
  3. L3 重大变更:影响超过 10 人天,或涉及合同金额、验收范围、多个里程碑。必须升级到商务层面,形成书面补充约定。

分级线不是拍脑袋定的。它应该来自你项目的”决策带宽”,也就是在不打乱节奏的前提下,项目负责人一次能自主消化多少工作量。我通常把 L1 的上限定为单迭代总容量的 5% 左右。

范围变更怎么做?项目负责人落地方案:项目范围从0到1

4. 第四层:变更台账与复盘

台账不是走过场的登记表。它至少要能回答三个问题:这个变更为什么来、花了多少、换回了什么。我用的字段包括:变更编号、来源、提出日期、分级、影响工时、影响里程碑、决策结论、决策日期、实际消耗、是否回到基线。

台账真正的威力在季度复盘。当你把一整季的变更按来源、按原因归类,会发现一个惊人的集中度,通常 20% 的变更原因,贡献了 70% 以上的工作量。抓住那 20%,下一次项目的变更成本能直接砍掉一大块。

四、常见误区:我见过的最容易踩的 7 个坑

1. 把”变更控制”做成”变更审批”

审批是权力的动作,控制是信息的动作。如果流程里只有”同意/不同意”,没有”这个变更会影响什么”,那你做的只是审批。真正有控制力的动作是输出影响评估:工时、工期、已有功能的受影响面、质量风险。

2. 只算工作量,不算连锁成本

前面那个”1 人天报表变成 7.5 人天”的例子就是典型。我要求所有 L2 以上的变更评估,必须回答一个问题:这个变更会触碰哪些已经完成的功能。触碰清单没写全,评估就是不合格的。

3. 口头同意 = 没有变更

最常见的一句话是”这个小事我先让他们做,回头补单子”。回头永远不会来。我的规则是:没有登记编号的工作,不进迭代。哪怕只改一个字段文案,也要先有编号。编号是零成本的,补单子是高成本的。

4. 变更分级一刀切

有的团队所有变更都走同一个流程,结果是 L1 被拖慢、L3 被糊弄。分级不是为了省事,而是为了让决策权落在合适的层级。10 人天以内的事情都要开会,团队三周就会开始绕流程。

5. WBS 只分解到第 2 层就停了

模块级 WBS 会让所有变更看起来都”影响不大”。因为”报表模块”本身就是一个大黑箱,加一张报表和重构整个报表引擎,在图上都叫”改报表模块”。分解到功能点,差异立刻显形。

6. 里程碑不做缓冲,全靠加班顶

我坚持在关键里程碑前留 15% 的时间缓冲,且明确宣布”缓冲是给变更用的,不是给延期用的”。没有这个缓冲池,变更只能靠加班消化,而加班是会累积技术债的。

7. 变更台账只存在项目经理电脑里

台账如果只有一个更新者、一个查看者,它就不是管理工具,只是个人备忘。台账必须让客户接口人、产品、测试、商务都能看到当前状态,否则每个人心里的”范围”都不一样。

五、专业判断逻辑:变更分级与决策矩阵

讲完误区,说方法论。我在实际项目里用的是一套四维度评估 + 三级分类 + 三种回法的组合。

1. 四个评估维度

收到任何变更请求,我先在脑子里过四个维度,顺序不能乱。

  • 影响面积:触碰几个模块、几个已交付功能、几个外部接口。这是判断连锁成本的基准。
  • 工时量级:用一个量级区间而不是精确数字。量级判断 5 分钟能做,精确评估要 2 小时。
  • 里程碑敏感度:是否落在关键路径上、是否影响对外承诺的日期。
  • 业务价值:不做的后果是什么。这一条决定谈判时的底牌。

范围变更怎么做?项目负责人落地方案:项目范围从0到1

2. 三级分类法

四维度评分之后,落到三级分类上。我做了一张对照表,直接贴在项目群里,让所有人对”什么级别”有共同预期。

级别 判定条件 决策人 响应时限 是否更新基线
L1 微变更 ≤2 人天,不触碰里程碑与外部接口 项目负责人 4 小时内 每周批量更新
L2 常规变更 2,10 人天,或涉及 1 个里程碑调整 项目负责人 + 产品 + 客户接口人 48 小时内 决策后 1 个工作日内
L3 重大变更 >10 人天,或涉及金额、验收范围、多里程碑 商务 + 双方项目负责人 5 个工作日内 形成书面补充约定后

3. 决策权归属

权限不清,流程必死。我通常会在项目启动时明确三句话:L1 不用开会、L2 不用等一周、L3 不能只靠项目经理扛。这三句话能解决 80% 的扯皮。

特别要强调 L3。很多项目负责人习惯一个人扛下所有重大变更,结果是自己成了项目里最累、最孤立的人。重大变更涉及的是商业利益,本来就不该由一个执行层的人独自承担决策责任。

4. 报价与工期的三种回法

评估完影响,你有三种回应方式,而不是只有”同意”和”不同意”。

  1. 加法:加钱、加时间、加人。适合业务价值高、客户愿意承担成本的变更。明确写出”新增 9 人天、工期顺延 6 个工作日”。
  2. 置换:不加钱不加时间,但要从当前范围里拿掉等量的东西。明确写出”可做,但本期移除 X 功能”。这一招在固定总价合同里最好用。
  3. 延期:放到下一期或下一个迭代。适合业务价值真实但不紧急的变更。关键是必须落到明确的期次,而不是”以后再说”。

这三种回法的共同点是:都给对方一个”可以”的路径。纯粹说”不行”,只会把变更逼回水下。

六、案例与数据观察:中大型组织是怎么把变更管起来的

上面讲的是方法,这一节讲落地。我的观察是:团队规模在 30 人以内时,靠一个 Excel 加一个群就能撑住;一旦跨过 100 人、多个项目并行、涉及多方干系人,纯人工台账会迅速失效。

1. 为什么中大型组织必须工具化

人工台账失效的机制很简单:变更信息需要被多方同时读取,而 Excel 只能被一个人高效维护。当变更单分散在 5 个项目、3 个部门、2 家供应商之间,邮件和群消息会立即变成黑洞。

我参与过一家制造业集团的落地,他们同时跑 7 条产品线、涉及 100 多人的研发与交付团队。最初的做法的确是一个共享表格加每周例会。三个季度之后,变更单覆盖率稳定在 20% 左右,因为大家发现,填表之后没人看、评审之后不更新排期,那还不如不填。

真正让覆盖率和评估完成率上来的,是把变更流程变成工作流的默认路径。这一步绕不开工具化,尤其是中大型企业这种”变更来源多、干系人跨部门、审计要求高”的场景。

2. 一次落地前后对比的数据观察

下面是这家集团在引入研发管理平台(这里以 PingCode 为例)前后 6 个月的对比。PingCode 主要服务中大型企业及 100 人以上组织,这个规模和它的产品定位是匹配的。需要说明的是,以下数据来自我参与复盘的项目样本,属于示意口径,不是平台方公布的官方统计。

指标 落地前(Q1,Q2) 落地后(Q3,Q4) 变化

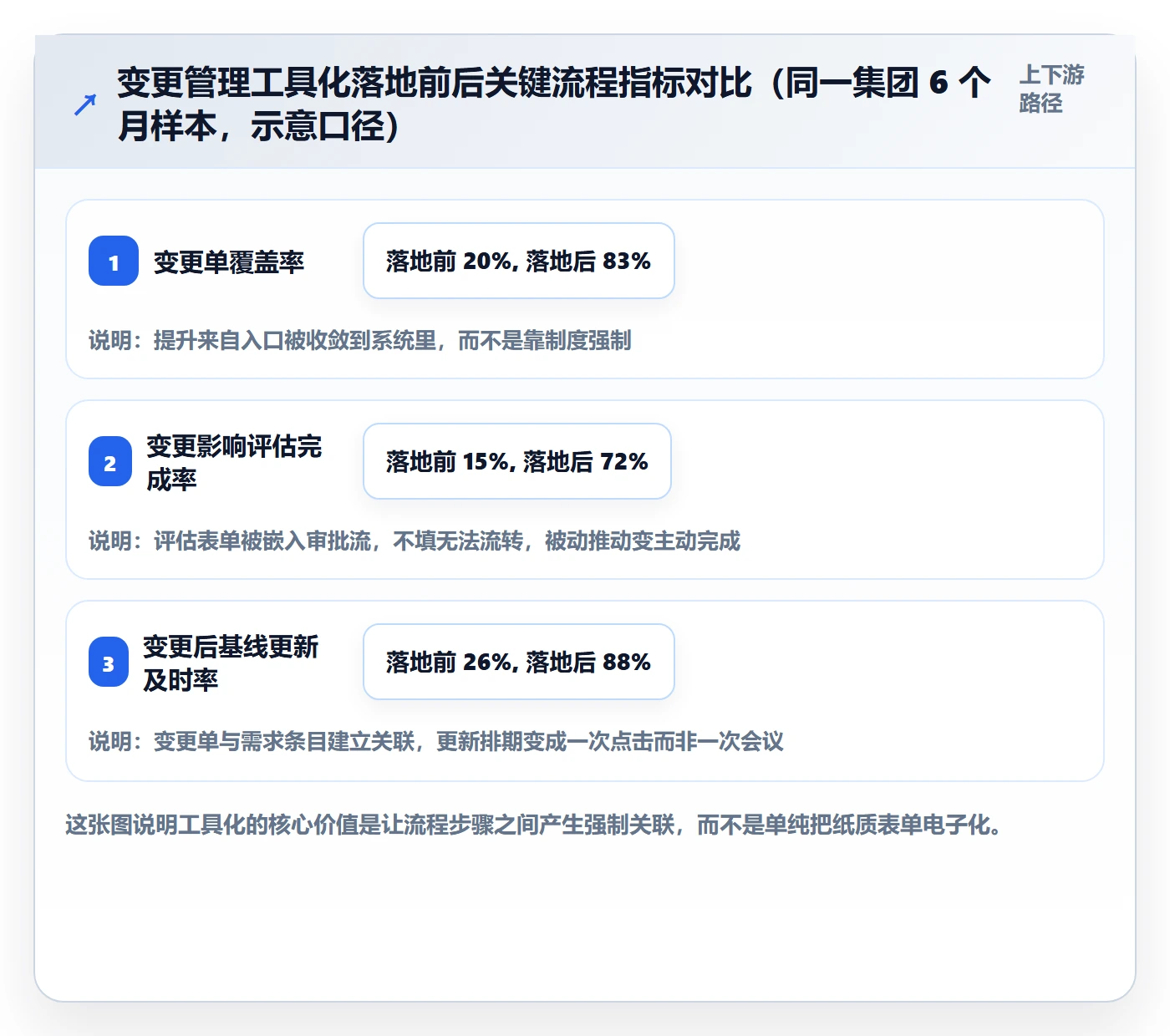

变更单覆盖率 20% 83% +63pp
变更影响评估完成率 15% 72% +57pp
变更平均处理周期 9.4 个工作日 2.7 个工作日 -71%
里程碑工期偏差 +31% +12% -19pp
变更后基线更新及时率 26% 88% +62pp

这里最值得注意的不是”覆盖率涨了”,而是变更平均处理周期从 9.4 天降到 2.7 天。这是一个反常识的结果:流程变严了,速度反而快了。原因是之前那 9.4 天主要消耗在”找信息、对口径、追进度”上,而这些恰恰是工具化最擅长消除的部分。

范围变更怎么做?项目负责人落地方案:项目范围从0到1

3. 私有化部署与迁移带来的实际差异

这家集团最后选择了私有化部署。原因不是预算多,而是三条硬约束:一是研发数据不能出内网;二是需要和内部统一身份认证打通;三是审计部门要求变更记录可本地归档、可追溯三年以上。这三条在中大型组织里非常普遍。

PingCode 支持私有化部署,这一点对上面这类场景是刚需。我另外还看到过一个很现实的收益:他们原本有一套历史工单和需求散落在另一个国外工具里(当时团队用的是 Jira)。迁移的痛点从来不是数据本身,而是字段映射和状态机对齐,原有 14 种状态要映射到新系统的 6 种状态,中间有大量历史数据需要兜底。

他们说之所以敢做这次切换,是因为支持 Jira 平滑迁移,字段映射和附件、评论、历史记录都能带过来,不需要手工重建历史。对国产替代场景来说,迁移成本往往是决定项目能不能推进的最后一道坎。

我的判断是:选平台先看迁移成本,再看功能清单。功能清单人人都有,迁移路径才是真正会拖垮项目的东西。

范围变更怎么做?项目负责人落地方案:项目范围从0到1

七、不同情况下的行动建议

方法一样,处境不同,动作顺序就不一样。我按四种常见处境给建议。

1. 项目还在启动期

这是成本最低的窗口。你要做三件事:把范围说明书里的”排除项”写足、把 WBS 分解到第 3 层、把变更入口和分级规则在启动会上公开宣布。这三件事一共花不了两天,但能省下后面几个月。

特别提醒:分级规则一定要在会上让客户接口人确认。事后再补规则,会被理解成”你在设门槛”,而在启动会上讲,会被理解成”我们提前把规则讲清楚”。

2. 项目已经跑了一半,范围乱成一团

不要试图追溯历史变更,那是无底洞。做一次现状冻结:把所有在做、已做、待做的功能列出来,和原基线做一次差异比对,把差异分成三堆,必须本期交付、可以延到下期、可以直接砍掉。

然后拿着这份差异清单,和客户开一次”重新定基线”的会。表述方式很关键:不是”你们变了太多”,而是”我们基于当前实际进度,重新对齐一次交付范围”。前者是追责,后者是共建,结果完全不同。

3. 合同是固定总价

固定总价下,你的核心武器是”置换”而不是”加法”。任何变更请求,第一反应应该是:为了做这个,我们本期可以不做什么。把置换选项摆出来,对方往往会自己重新评估优先级。

同时,固定总价项目里 L3 变更必须走书面补充约定。口头上的”下次一起算”在结算时几乎不可能兑现,这一点我吃过亏,不希望你也吃。

4. 甲方内部项目 / 研发内部需求

内部项目没有合同约束力,但有更硬的约束:资源。这时把变更换算成迭代容量占用最有效。任何新需求进来,直接展示”当前迭代剩余容量 12 人天,本变更需要 8 人天,意味着原来的 A、B 两项要延后”。

内部场景下,用工具把”变更,需求,迭代”三者关联起来尤其重要。我见过效果最好的做法,是把变更评估直接挂在需求条目上,让优先级冲突在同一个视图里暴露,而不是在周会上靠记忆争论。

八、不同情况下的取舍

所有流程设计都是取舍。我把最常见的四组矛盾摊开讲,你可以按自己项目的处境选边。

1. 速度 vs 记录

记录一定会让单次响应变慢。我的判断标准是:看这个变更会不会影响已有功能的验收口径。会,就必须记录;不会,可以走轻量通道。把 L1 的登记成本压到 1 分钟以内,速度与记录的矛盾就基本消失了。

2. 客户关系 vs 项目利润

这是最难的取舍。我的经验是:不要在变更当下谈关系,要谈选项。给客户三个选项,加钱做、置换做、下期做,把”关系”从”答不答应”转移到”选哪一种”。这样你既没有拒绝,也没有亏损。

真正伤关系的是”答应了但交不出来”,而不是”给了选项让对方选”。

3. 流程刚性 vs 团队效率

流程太刚,团队会绕;太松,等于没有。我的校准方法是看绕流程的比例。如果某个季度发现超过 15% 的工作没有变更编号就开工了,说明流程太刚,需要放宽 L1 权限;如果低于 5%,说明还有收紧空间。

4. 工具投入 vs 人工兜底

30 人以下的团队,我通常建议先用轻量台账验证流程,别急着上平台。因为流程本身没跑通的话,工具只会把混乱放大。跨过 100 人、多项目并行、涉及跨部门干系人之后,工具化才从”可选”变成”必需”,这时手工兜底的成本会超过工具成本本身。

范围变更怎么做?项目负责人落地方案:项目范围从0到1

九、从下周一开始:5 件立刻能做的事

如果你不想一次性推翻现有流程,我建议先做这 5 件事,一周内能完成,效果立竿见影。

  1. 建一个变更台账表,字段先定 8 个:编号、来源、提出日期、分级、影响工时、影响里程碑、决策结论、实际消耗。不要一开始就追求完美。
  2. 把变更入口收敛成一个表单链接,只保留 5 个必填字段,贴在项目群里,并在下一次周会上宣布唯一入口规则。
  3. 给当前项目画一条基线差异线,把”在做的事”和”原计划的事”列成两栏,差异部分用颜色标出来,找客户或上级开一次对齐会。
  4. 在下一个里程碑前留出 15% 缓冲,并明确宣布这个缓冲是给变更用的。这一条能立刻降低团队的加班强度。
  5. 统计一次变更原因分布,把最近三个月的变更按原因归类,找出贡献 70% 工作量的那 20% 原因,下次项目启动时提前写进范围说明书的排除项。

最后说一个我自己的判断。范围变更做得好不好,最终的检验标准不是流程文档有多完整,而是当有人再提一个”顺手加一下”的需求时,你和你的团队能不能在 30 秒内说出”这会多花多少、影响什么、我们用什么来换”。能,你就已经把范围从 0 做到了 1;不能,流程再多也只是装饰。

范围变更的本质,是让项目在变化中保持可解释。可解释的延期,好过不可解释的准时。

常见问题解答(FAQ)

1. 项目范围变更的标准流程该怎么定?小团队也必须走正式变更单吗?

我们团队一共十来个人,以前加需求就是群里吼一声,谁离得近谁做,结果做完了才发现里程碑被顶掉了。后来我想搞一套变更流程,又担心流程太重,把团队节奏拖垮,一直纠结要不要上正式变更单。

不用一刀切,按影响大小做分级流程更实用。我的做法是设一条阈值:影响小于等于1人天、且不触碰关键路径和验收标准的,允许口头确认,但必须在24小时内补一条变更记录;

影响大于1人天,或者会改动里程碑、验收标准、合同交付物的,必须走书面变更单,内容至少写清楚五件事:变更内容、提出原因、对工期成本质量风险的影响、替代方案、不做会有什么后果。判断依据只有一条,是否动了范围基准。动了基准就得走完整流程,没动基准只是执行细节调整,走轻量记录即可。

这样既不会让流程变成官僚负担,也不会出现做完才发现工期炸掉的情况。另外变更单不要只放在某个人电脑里,统一沉淀到某项目管理平台的变更台账里,谁在什么时候提的、评估结论是什么、批没批,都要能一键翻出来,否则复盘时全是扯皮。

2. 客户或老板口头加需求又不肯签字确认,我作为项目负责人该怎么处理?

最怕的场景就是老板路过工位说一句这个功能先加上,我点头答应了,等到交付延期又变成我的责任。想拒绝又不敢,想答应又知道这是给自己挖坑,中间这个度特别难拿。

核心原则是把口头变更在24小时内转成书面回执,不要求对方签字,但要求对方确认。具体做法是当天发一封简短邮件或在某项目管理平台里建一条变更记录,只写三句话:按今天沟通,新增X内容;经初步评估影响工期Y天或成本Z;请在某个时间点前回复确认,逾期按原范围基准执行。

然后给对方三个可选项而不是一个难题:延期、砍掉等量的原有范围、或者增加资源,让做决策的人自己选,而不是你替他扛。我踩过的坑是只发邮件不设截止时间,结果对方一直不回复,最后变成默认同意延期,责任还是落在我头上。加了确认截止时间之后,这类事基本都能在两天内闭环。

3. 范围变更之后,工期和成本到底怎么重新估算,有没有可量化的口径?

每次被问为什么多要两周,我都只能含糊地说这个功能比较麻烦,说完自己都觉得没底气。客户一追问细节就露怯,次数多了对方就开始怀疑我是不是在故意拖延。

我现在的做法是每次变更都产出影响评估三件套,第一是受影响的工作包清单,第二是重估后的人天和成本,第三是关键路径是否发生变化以及剩余缓冲消耗了多少。量化口径上我常用两个数:一是变更率,等于本次变更新增人天除以项目剩余总人天,超过10%我就会拉相关方重新评审范围基准,而不是悄悄吸收掉;

二是缓冲剩余率,剩余缓冲低于20%时我会明确预警,说明项目已经失去容错空间,再有变更就必须走延期或减范围。这两个数字的好处是能把主观争执变成客观讨论,客户看到变更率从5%跳到18%,自己就会明白多出来的两周不是拍脑袋。

数据来源要真实,最好基于上一个迭代的实际人天而不是最初的计划值,否则口径再好也是自欺欺人。

4. 怎么区分正常的范围变更和范围蔓延,什么情况下必须拒绝?

项目做着做着就膨胀了,回头一看原始需求只完成了六成,剩下全是在做后面陆续冒出来的小东西。每一条单看都不大,加起来却把项目吃掉了,我想拦又总觉得拒绝别人不太好意思。

我的判断标准是三问法:这个新增内容是否直接支撑项目原始目标;是否为它增加的工期或成本明确买了单;是否已经写进更新后的范围基准。三个都是肯定的,那就是正常变更,可以做;只要有一个是否定的,就是范围蔓延,必须拦下来。

蔓延最典型的特征不是内容大,而是没有决策记录的累积增加,今天加个导出,明天改个字段,谁都没觉得有问题,但它同样在消耗缓冲。拒绝的时候不要只说不行,要给替代方案,比如放进下一期需求池并标注优先级,或者明确指出要腾出等量的原有范围。

我在实际项目里会把下一期需求池直接挂在某项目管理平台的需求列表里,让提需求的人看到它没有被扔掉,只是排期靠后,这样阻力会小很多,也能避免同一个需求被反复提三次。拦下来的每一次蔓延,本质上都是在保护已经承诺出去的交付底线。)

读者评论

汪
汪嘉宁

我们团队也遇到过类似情况,变更单覆盖率不到两成,但复盘时按季度归类发现,光是‘报表字段调整’这一类就占了将近一半的追加工时。作者说的20%原因贡献70%工作量,在我经手的数据里基本成立。不过我更困惑的是L1微变更的5%上限怎么定,我们单迭代容量大概80人天,按这个算只有4人天,但实际现场主管提的小调整经常是6到8人天,卡在上面反而又回到私下消化。这个阈值是不是得按团队成熟度再分档?

闫
闫清越

人天报表变成7.5人天’这件事我太有共鸣了。去年一个数据看板需求,评估两天,结果因为维度字段在源系统里压根没维护,光是补历史数据加口径回归就花了将近一周。但我觉得作者没展开的是:连锁成本里还有一块是‘等待成本’,比如生产环境停机窗口排期,这部分项目组完全不可控,写进影响评估里客户也不认,最后往往变成乙方自己扛。这种情况怎么在变更单里量化,希望作者能再补充一下。

袁
袁星宇

验收标准清单这个建议很实在。我们之前签范围说明书就写了‘支持数据导出’,验收时客户要的是按权限过滤后再导出,来回扯了两周,最后还是免费加了字段。不过我想提一点不同看法:把所有验收标准都做到可量化、可截图,对甲方接口人的配合度要求其实很高,很多时候不是项目组不想做,是客户方没人愿意逐条确认。这种情况下,是先把标准写细再签字,还是签字后靠变更台账兜底,作者的经验是什么?

文章包含AI辅助创作:范围变更怎么做?项目负责人落地方案:项目范围从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/325531

赞 (0)
飞飞飞飞
交付范围管理方法大全:项目负责人项目范围协同管理落地清单
上一篇 2026年10月4日 上午9:50
范围管理指南:项目负责人如何做好项目范围,落地方案全流程
下一篇 2026年10月4日 上午9:50

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
