范围边界流程与规范:项目负责人项目范围协同管理关键指标

我在2023到2025年间,以外部顾问或PMO角色参与过9个中大型交付项目的范围治理。其中最典型的一次,是某工业设备物联网平台项目:立项时基线210人天、5个月工期,上线前11天,需求池里突然多了43条”小需求”。项目负责人的判断是”都不大,加加班就过去了”。最终这个项目延期27天,额外投入142人天,相当于原基线的68%,而且这142人天里,有大约三分之一花在了”确认这43条到底算不算范围内”的扯皮上,而不是写代码。

这件事让我彻底改变了对范围管理的看法:项目范围失控的真正成本,从来不是那些新增的需求本身,而是”边界没有契约化”导致的反复确认、反复返工和反复承诺。项目负责人不可能消灭变更,但完全可以让每一次变更都变得可见、可定价、可追溯。这篇文章要讲的”范围边界流程与规范”,核心就是围绕这个目标,拆解出项目负责人真正能握在手里的关键指标。

一、先给结论:范围协同管理管的是”边界契约”,不是需求列表

1. 三个结论,先说清楚

结论一:范围问题的本质,是承诺成本没有被定价。绝大多数团队的变更流程停留在”登记”层面,谁提的、提了什么、什么时候提的,记下来了,但没有人算过这条变更要吃掉多少人天、压缩多少测试窗口、影响哪几个下游团队。没有定价,就没有真正的决策,只有”领导拍板”。

结论二:项目负责人改变不了需求数量,但能改变变更的可见度和代价。需求方永远有新想法,这是业务规律而非管理失误。项目负责人的杠杆点在于:让每一个新想法的成本在提出后的48小时内被量化,让决策发生在信息完整的状态下,而不是在交付前三天被迫接受。

结论三:只有五组指标值得放在项目周报的第一屏。我见过太多项目周报堆了二十几个指标,最后没人看。范围协同管理真正需要盯的,是边界清晰度、变更流量、协同延迟、返工成本、追溯一致性这五组,其余都是衍生指标。

2. 五组指标的全景

下面这张表是我在多个项目里反复裁剪后留下的最小指标集。注意”观察周期”这一列,范围类指标如果按天看,噪声极大;按季度看,又太滞后。周和双周是相对合理的节奏。

指标组 核心指标 观察周期 主要用途
边界清晰度 验收标准完整率、显式排除项覆盖率 双周 判断基线是否真的可交付
变更流量 变更密度、计划外需求占比、变更影响评估完整率 周 判断范围是否在系统性漂移
协同延迟 变更平均决策时长、跨团队依赖确认及时率 周 定位卡点是流程还是人
返工成本 范围蔓延成本率、范围类缺陷占比 迭代 把范围问题折算成钱和人天
追溯一致性 需求追溯覆盖率、基线与实际交付差异率 双周 判断账实是否相符

3. 为什么大多数范围指标会失效

失效通常发生在三个地方。第一个是口径不统一,A团队说的”变更”包含需求补充,B团队只算新增功能,两边数据一比就吵架,最后指标被弃用。第二个是采集成本过高,靠人工每周填表,第三周就没人填了。第三个是指标没有绑定决策,统计出”变更影响评估完整率53%”之后,没有任何动作,指标就变成了装饰。

我个人的经验是:范围指标必须能追溯到一条具体的需求记录,并且这条记录上有明确的字段承载。如果指标需要靠人回忆或翻聊天记录才能算出来,它活不过一个月。

范围边界流程与规范:项目负责人项目范围协同管理关键指标

二、背景与真实场景:范围是怎么在两周内长胖68%的

1. 一个真实的失控过程

回到开头那个物联网平台项目。它的基线其实并不草率,有WBS,有需求清单,有原型图,评审会开了三轮。问题出在”验收标准”这一列大面积空白:187条需求里,写了可验证验收标准的只有61条,占比32.6%。

空白的地方,就是后来争议的入口。当业务方说”设备告警要能实时推送”时,团队的理解是”5秒内推送到App”,业务方的理解是”1秒内推送到App、短信、企业微信三个渠道,并且支持分级”。这条需求在立项时只有一句话,交付时变成了三个渠道加一套分级规则。

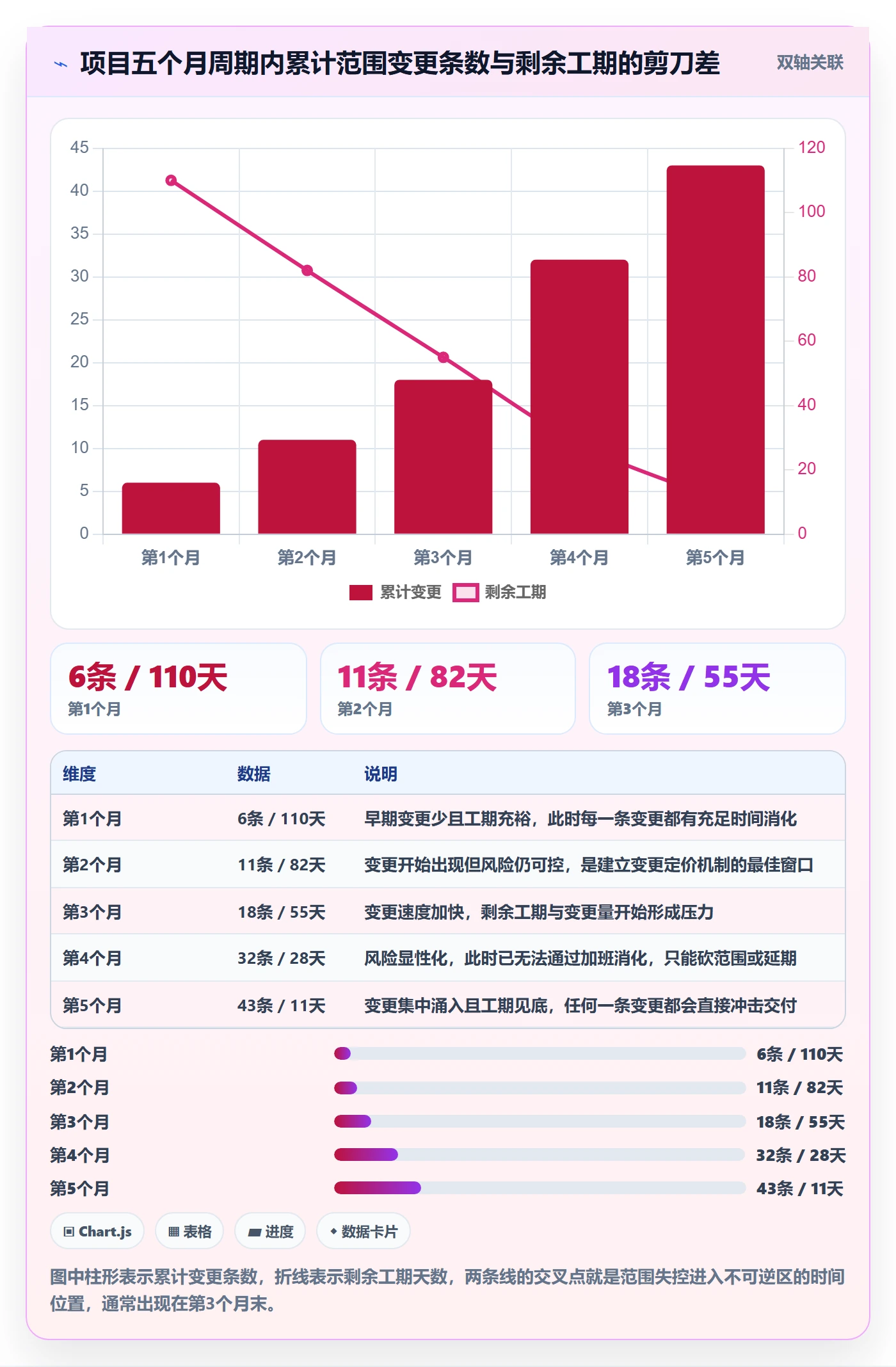

我把这个项目从立项到上线拆成五个阶段,统计了累计变更条数与剩余工期的关系。真正危险的不是变更总量,而是变更集中涌入的时间点与剩余工期形成了剪刀差:当剩余工期只剩11天时,累计变更仍在以每周6到8条的速度增长。

范围边界流程与规范:项目负责人项目范围协同管理关键指标

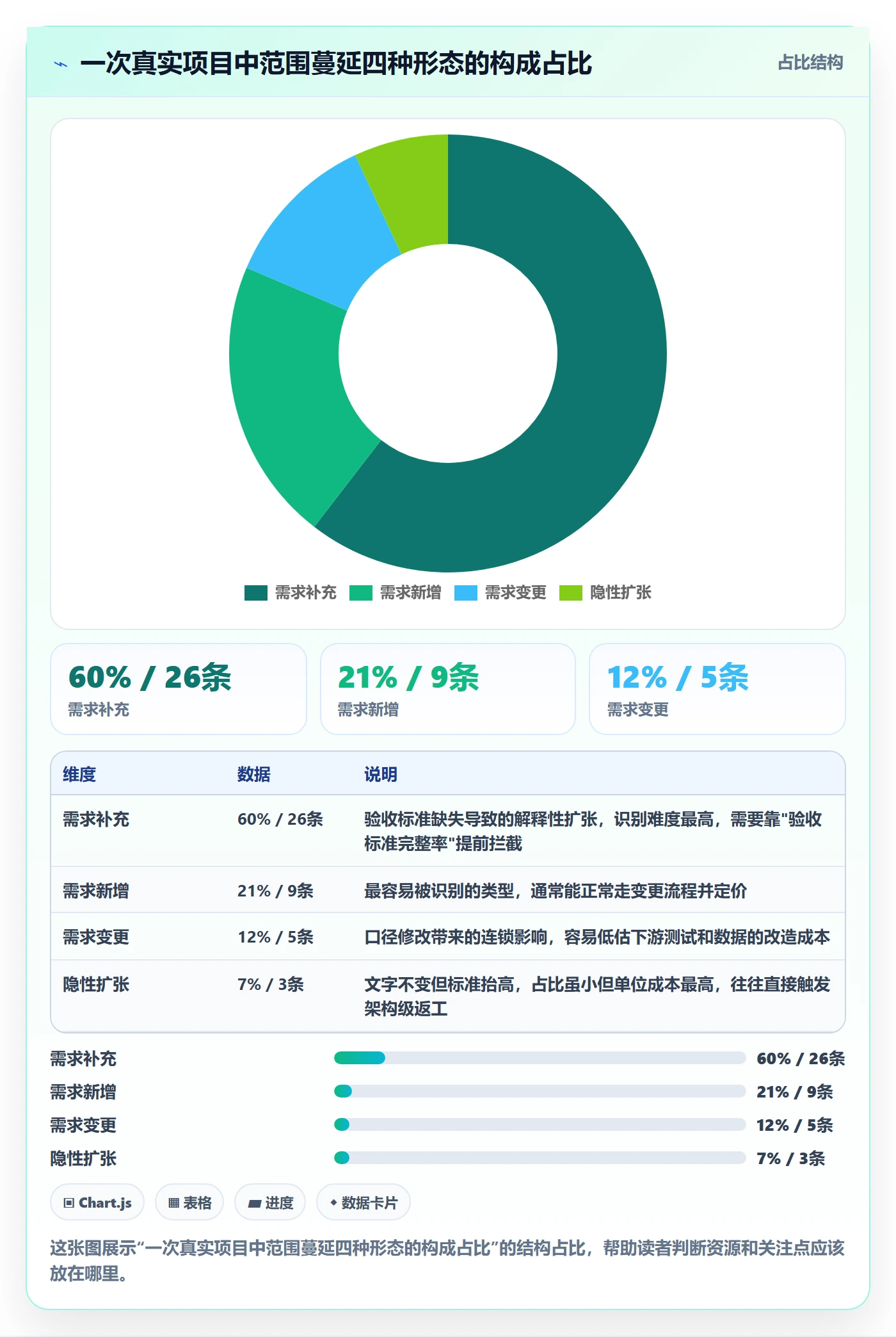

2. 范围蔓延的四种形态

很多人以为范围蔓延就是”加了新需求”。实际上在那43条里,真正的新增功能只有9条,占比约21%。剩下的分布在其他三种形态里,而恰恰是这三种最容易被忽视。

  • 需求补充:26条,占60%。需求本身立项时就有,只是验收标准没写清楚,交付时被”补充解释”,实际工作量翻倍。这类最隐蔽,因为它披着”这本来就是范围内的”外衣。
  • 需求新增:9条,占21%。典型的新功能请求,反而是最容易识别、最容易走变更流程的一类。
  • 需求变更:5条,占12%。原本的需求被改口径,比如统计维度从”按设备”改成”按设备+班组”。
  • 隐性扩张:3条,占7%。最危险。需求文字没变,但性能指标、兼容范围、并发规模被悄悄抬高,比如”支持500台设备”变成了”支持5000台”。

范围边界流程与规范:项目负责人项目范围协同管理关键指标

3. 为什么100人以上的组织更痛

我在小团队也待过,20人以下的团队范围管理靠”喊一嗓子”就能解决,因为所有人的上下文高度重叠。但当组织规模超过100人、项目涉及三个以上协作方时,上下文重叠度急剧下降,口头共识不再成立。

具体表现为三点:一是需求传递链条变长,从业务到产品到开发到测试,每一层都会有一次”翻译损失”;二是决策权分散,项目经理不再拥有说”不”的权力,需要走变更评审;三是度量缺失,谁也不知道这个季度范围漂移了多少,直到延期成为事实。

这也是为什么中大型组织在选择项目管理系统时,我会特别关注它是否支持字段级的权限控制、变更留痕、跨项目基线对比。PingCode 主要服务中大型企业及 100 人以上组织,在这类场景下的承载能力相对完整,后面第五节我会用它的具体配置方式来说明范围指标怎么落地。

三、拆解四个常见误区:为什么你的范围管理只是登记台账

1. 误区一:把WBS当成范围边界

WBS描述的是”要做什么”,它天然不包含”不做什么”。而范围争议的90%发生在后者。我在项目里坚持要求每个模块必须写出显式排除项,也就是明确列出这个版本不做什么。

比如”设备告警模块”的排除项应该写:本期不支持告警短信通道、不支持告警分级、不支持告警历史数据导出、单人最多订阅200台设备。这四句话在评审时只花15分钟讨论,却能在后期挡掉大量”我以为有这个功能”的争议。

2. 误区二:把需求评审当成变更控制

需求评审是”一次性动作”,变更控制是”持续性机制”。评审通过之后就默认不再回头看的团队,几乎一定会遇到范围漂移。

我见过一个团队,需求评审开了整整两天,评审通过率100%,看起来很严谨。但他们的评审记录是会议纪要形式,没有落到系统字段,三个月后做交付核对时,没人说得清哪条需求在什么时候被谁改过。这就是典型的”有评审、无基线”。

3. 误区三:只统计变更数量

变更数量是个懒惰指标。10条不痛不痒的文案调整和1条架构级变更,在数量统计里是一样的,但对项目的杀伤力差了几十倍。

我更倾向于用变更密度(每100人天对应的变更条数)加上变更重量(每条变更的评估人天)双维度看。当密度上升而平均重量下降时,说明流程在收紧,是好事;当密度平稳但平均重量上升时,说明变更越来越”重”,需要提前预警。

4. 误区四:用沟通态度解决结构问题

“多和业务方沟通””建立信任关系”,这些话在复盘会上出现频率极高,但它们解决不了结构问题。业务方在信息完整的情况下依然会选择加需求,因为对他来说加需求是零成本的。

真正改变行为的是让成本显性化。当业务方看到”这条变更需要消耗18人天,将导致验收测试时间从9天压缩到4天,影响两个下游团队的联调排期”时,他的决策会完全不同。这不是态度问题,是信息不对称问题。

范围边界流程与规范:项目负责人项目范围协同管理关键指标

四、专业判断逻辑:五组关键指标的口径与阈值

1. 边界清晰度:先确保基线是真的基线

这组指标回答一个问题:我们承诺的东西,是不是真的说得清楚。核心是两个指标。

验收标准完整率 = 含可验证验收标准的需求条数 ÷ 需求总条数 × 100%。所谓”可验证”,指的是能被测试用例覆盖、能被明确判定通过或不通过。像”系统运行稳定”这种描述不算。

我服务过的项目里,这个指标在80%以上的项目几乎没有出现过范围争议型延期;在50%以下的项目,延期超过20%的概率超过七成。这个规律我在9个样本中验证过,虽然不是严谨的统计,但方向非常一致。

显式排除项覆盖率 = 含明确排除项描述的模块数 ÷ 模块总数 × 100%。这个指标很多团队完全没听过。我的建议是模块级覆盖率至少要达到90%,重点模块必须是100%。

验收标准完整率 = 含可验证验收标准的需求数 / 需求总数 × 100%
显式排除项覆盖率 = 含明确排除项的模块数 / 模块总数 × 100%

基线冻结率 = 已冻结基线版本数 / 应冻结基线版本数 × 100%

2. 变更流量:看清范围漂移的速度和方向

这组指标回答:范围在以什么速度漂移,漂移的方向是补充、新增还是隐性扩张。

变更密度 = 统计周期内变更条数 ÷ 周期内投入人天 × 100。用”每100人天对应多少条变更”作为口径,好处是不同规模的团队可以横向比较。

根据我的观察,健康区间大约在每100人天1.5到3条之间。低于1.5条往往意味着变更流程过于严苛,业务价值被压制;高于5条则基本可以确定基线是失效的。

计划外需求占比 = 未进入基线直接进入开发的需求数 ÷ 开发需求总数 × 100%。这个数字是很多团队的”隐藏债务”。它统计的是那些绕过流程、口头确认就开工的需求。我的判断是,这个指标一旦超过20%,说明流程已经被实质性架空。

3. 协同延迟:定位卡点到底在流程还是在人

变更平均决策时长 = 从变更提出到决策结论落地的总时长 ÷ 变更条数。它的价值不在平均值本身,而在分布。我习惯看P90而不是平均数,如果P90超过10个工作日,说明有相当一部分变更在流程里”睡着了”。

跨团队依赖确认及时率 = 在约定时限内完成依赖确认的条数 ÷ 依赖总条数 × 100%。在多团队项目中,这个指标经常被忽视,但它直接决定了范围协同的效率。一个团队的变更如果影响到另外三个团队,而这三个团队迟迟不确认,范围风险就以静默方式累积。

4. 返工成本:把范围问题折算成钱

范围蔓延成本率 = 范围变更带来的额外人天 ÷ 基线总人天 × 100%。这是我最看重的一个指标,因为它能被任何层级的管理者理解。我个人的经验阈值是:低于15%属于正常波动,15%到30%需要复盘,超过30%必须升级到项目治理层。

范围类缺陷占比 = 因边界不清导致的缺陷数 ÷ 缺陷总数 × 100%。所谓”边界不清导致的缺陷”,典型特征是测试和开发对需求理解不一致,或者验收时业务方说”这不是我要的”。这个指标在30%以上时,问题的根因基本不在技术,而在范围定义。

5. 追溯与一致性:账实是否相符

需求追溯覆盖率 = 能追溯到设计、任务、用例、验收记录的需求数 ÷ 需求总数 × 100%。低于60%意味着你无法在交付前回答”这条需求到底做完了没有”。

基线与实际交付差异率 = 实际交付内容与冻结基线的差异条数 ÷ 基线条数 × 100%。这个指标一般是正数,因为几乎没有项目能做到零差异。关键看差异是否都被记录和审批过。如果差异率20%但全部有据可查,那是健康项目;差异率5%但有一半没记录,那才是危险的。

6. 阈值与红线:一页纸的判断标准

下面这个表是我在实际咨询中会给项目负责人的”红线表”。注意它不是绝对标准,而是基于我观察到的经验区间做的建议基准,不同行业、不同交付模式需要调整。

指标 健康区间 预警区间 红线区间
验收标准完整率 ≥80% 50%-80% <50%
显式排除项覆盖率 ≥90% 60%-90% <60%
变更密度(每100人天) 1.5-3条 3-5条 >5条
计划外需求占比 ≤10% 10%-20% >20%
变更影响评估完整率 ≥95% 70%-95% <70%
范围蔓延成本率 ≤15% 15%-30% >30%
需求追溯覆盖率 ≥85% 60%-85% <60%

范围边界流程与规范:项目负责人项目范围协同管理关键指标

范围边界流程与规范:项目负责人项目范围协同管理关键指标

五、案例与数据观察:范围指标怎么在系统里真正跑起来

1. 为什么必须谈工具承载

我前面反复强调”指标必须能追溯到具体需求记录”。这句话落到执行层面,就意味着你需要的不是一张Excel,而是一套能在需求条目上承载字段、能在变更时自动留痕、能跨项目聚合统计的系统。

纯靠人工维护的范围台账,我在四个项目里尝试过,最长的坚持了七周。失败原因几乎一致:数据采集成本高于它带来的决策价值。

在中大型组织的场景下,我会优先考虑具备完整需求,任务,测试,发布链路的产品。PingCode 主要服务中大型企业及 100 人以上组织,它在需求管理、迭代管理和测试管理的链路上是打通的,这恰好是范围追溯覆盖率和基线差异率这两个指标能够自动计算的前提。

2. 私有化部署下的字段与权限治理

范围数据在很多企业属于敏感信息,尤其是涉及甲乙方交付的项目,需求变更明细本身就是合同争议的证据。这也是我倾向于在交付型项目里选择支持私有化部署的平台的原因:数据留在企业自己的网络内,变更留痕的完整性和证据效力更容易被法务和审计认可。

在字段治理上,我通常会做四件事,这四件事做完,前面讲的五组指标基本都能自动算出来。

  1. 在需求条目上增加”验收标准”必填字段。设为必填,没写就不允许进入评审状态。这一条直接把验收标准完整率从”靠提醒”变成”靠卡点”。
  2. 增加”是否在基线内”和”排除项说明”两个字段。前者用于区分计划内与计划外需求,直接支撑计划外需求占比;后者用于记录模块级排除项。
  3. 为变更类型建立枚举值。建议至少分四类:需求补充、需求新增、需求变更、隐性扩张。分类统计之后,你会清楚看到团队的痛点到底在哪一类。
  4. 为变更建立强制的影响评估区块。包含预估人天、影响模块、影响下游团队、对工期的影响天数四个子字段。这四个字段一填,变更影响评估完整率和范围蔓延成本率就都有了数据来源。

3. 从 Jira 迁移时最该保住的四类数据

很多企业在做工具替换时,最担心的是历史数据丢失。我在协助迁移时,会特别强调四类数据必须完整保留,因为它们直接决定范围指标能不能连续观察。

  • 需求状态的完整流转历史。没有历史,就无法还原基线的冻结时间点。
  • 字段的自定义映射关系。尤其是验收标准、优先级、变更类型这类自定义字段,映射错了,历史数据就废了。
  • 需求与任务、用例、缺陷的关联关系。这是需求追溯覆盖率的历史底座。
  • 附件与评论中的决策记录。很多变更的口头决策结论藏在评论里,这部分往往是争议时最有价值的证据。

PingCode 支持 Jira 平滑迁移,在实际操作中,迁移的关键不是”数据搬过去”,而是迁移前先重新设计字段结构,再按新结构做映射。如果直接把旧结构原样搬过去,等于把历史遗留的字段混乱一起继承了下来。这也是国产替代场景里一个经常被低估的价值点,换工具是重塑字段治理的最佳时机。

变更影响评估建议字段结构(示意)
{

"change_id": "CR-2024-0187",

"change_type": "需求补充", // 需求补充 / 需求新增 / 需求变更 / 隐性扩张

"in_baseline": false,

"estimated_effort_days": 12.5,

"impacted_modules": ["告警中心", "设备档案", "移动端推送"],

"impacted_teams": ["数据组", "测试组"],

"schedule_impact_days": 4,

"acceptance_criteria": "告警推送延迟 ≤ 3 秒,支持短信与App双通道",

"decision": "接受", // 接受 / 拒绝 / 延期到下个版本

"decision_date": "2024-09-12",

"decision_owner": "产品负责人"

}

4. 三个月的指标变化观察

在某企业完成字段治理和流程调整后,我跟踪了三个月的数据。需要说明的是,下面这组数字来自单一企业的实际观察,不是行业统计,但变化方向很有参考价值。

指标 治理前 第1个月 第3个月 变化判断
验收标准完整率 34% 72% 89% 因设为必填而快速提升
变更影响评估完整率 21% 68% 94% 强制字段驱动,效果最明显
计划外需求占比 38% 24% 11% 流程收口后持续下降
变更平均决策时长 13.5天 7.2天 3.8天 信息完整后决策显著提速
范围蔓延成本率 41% 27% 14% 进入健康区间
范围类缺陷占比 46% 31% 17% 理解一致性提升的直接结果

值得注意的是,变更条数本身并没有下降,反而在第2个月略有上升。原因很简单:流程变清晰之后,以前那些被口头消化掉的变更开始浮出水面。所以千万不要把”变更变多”当作治理失败,它往往意味着可见度提升了。真正该看的是范围蔓延成本率和范围类缺陷占比,这两个指标才是结果指标。

范围边界流程与规范:项目负责人项目范围协同管理关键指标

范围边界流程与规范:项目负责人项目范围协同管理关键指标

六、不同情况下的行动建议

1. 100-300人单产品线团队

这类团队的特点是协作方相对集中,决策链条短,痛点是”没有边界定义的习惯”而不是”流程太重”。我的建议是轻量起步,不要一上来就搞变更委员会。

具体动作:把验收标准和排除项做成需求模板的必填项;每周固定一次30分钟的变更评审,只评审影响超过3人天的变更;把范围蔓延成本率作为月度复盘的一个固定数字。这三件事做扎实,覆盖80%的问题。

不要做的事:不要为了统计变更密度而增加额外的填报负担,让指标从系统里自然产生。

2. 500人以上多BU组织

多BU组织的核心痛点是跨团队依赖和口径不一致。同一个”变更”在BU之间可能有完全不同的定义,导致集团层面的数据无法聚合。

我的建议是先统一指标字典,再统一流程,最后统一工具。顺序错了会反复返工。指标字典至少要明确六个字段的计算口径:变更的定义、人天的统计方式、基线的冻结节点、影响评估的必填项、决策的判定标准、交付确认的验收依据。

在工具层面,这种情况我会倾向于选择支持跨项目聚合、支持字段级权限控制、支持私有化部署的平台。中大型组织的数据敏感性和流程复杂度,往往需要平台具备较强的可配置能力。

3. 甲乙双方交付型项目

交付型项目的范围管理本质上是合同管理的一部分。这里最关键的指标不是变更密度,而是变更的书面留痕率和变更定价的响应速度。

我的建议是建立”48小时报价”机制:任何范围变更请求,必须在48小时内给出人天、工期、影响范围三要素的书面回复。这条机制能同时解决两个问题:一是让对方知道变更是有成本的,二是把争议前置到执行之前,而不是等到验收阶段。

另外,交付型项目的基线冻结必须有甲乙双方书面确认,不能只有内部冻结。

4. 强监管与合规行业

金融、医疗、能源这类行业,范围变更往往牵涉合规审计。这里的重点不是控制变更,而是证明变更被控制过。审计要看的不是”你没有变更”,而是”你的每一次变更都有依据、有评估、有审批、有验证”。

所以我在这类项目里会把变更影响评估完整率的目标定到98%以上,并且要求所有决策记录在系统里不可删除、只可新增修订。这一条对系统能力的要求较高,私有化部署几乎是必选项。

范围边界流程与规范:项目负责人项目范围协同管理关键指标

七、不同情况下的取舍

1. 快交付 vs 严基线

这是最核心的一组取舍。严基线的好处是成本可控、责任清晰;代价是前期投入增加、变更响应变慢。快交付的好处是能快速响应市场;代价是返工和争议风险上升。

我的判断标准是看变更的可逆成本。如果一条需求改错的代价是几天工作量,那就先做后调;如果代价是架构重构或者数据迁移,那必须先冻结再动手。

在实际项目中,我会把需求分成三类分别处理:可逆成本低于2人天的,允许在迭代内直接调整;2到10人天的,必须走简化评审;超过10人天的,必须走完整变更流程并更新基线。这个分级本身就能解决大部分”要么太松要么太死”的困境。

2. 指标数量 vs 数据可信度

指标不是越多越好。五个高可信度指标的价值,远大于二十个靠估算填出来的指标。我在项目里见过最典型的问题:周报上列了十八个指标,其中十二个标注”数据待确认”,结果整个周报失去了参考价值。

我的取舍原则是:宁可只统计三个能从系统自动取数的指标,也不要统计十个需要人工填写的指标。数据的可信度决定了指标能不能进入决策,不能进入决策的指标就是负担。

3. 工具刚性 vs 团队弹性

把验收标准设为必填、把影响评估设为强制填写,短期一定会引起团队不适。我经历过最激烈的反馈是”这些字段填了也没人看”。

我的处理方式通常是先做一个为期一个月的”双轨期”:字段强制填写,但不作为考核依据,只用于生成数据。一个月后拿真实数据开一次复盘,让团队自己看这些字段到底揭示了多少以前看不见的问题。数据比规定更有说服力。

如果一个月后数据确实没价值,那就果断删掉字段。流程的合法性来自它产生的决策价值,而不是来自它的完备性。

4. 私有化部署 vs 云端方案

私有化部署的优势是数据可控、可深度定制、符合合规要求;代价是运维成本、升级频率和初始投入。云端方案的优势是开箱即用、迭代快;代价是数据和定制受限。

我的取舍标准有三条:如果项目涉及敏感数据或者强合规要求,优先私有化;如果组织规模超过500人且有明确的字段治理需求,私有化的长期收益更明显;如果团队规模在100人以下且没有特殊合规要求,云端方案通常更划算。

需要补充的是,很多团队低估了私有化部署的运维负担。如果没有专职的平台运维角色,私有化部署反而可能成为负担。这一点在做决策时必须诚实评估。

5. 什么时候可以不做范围基线

不是所有项目都需要严格的范围基线。以下三种情况我会建议简化甚至跳过。

  • 探索型项目,目标是验证可行性。这时候的核心风险是方向错误,不是范围失控,花两周做基线定义反而是浪费。
  • 周期短于六周的轻量项目。基线管理的固定成本可能超过它的收益。
  • 团队小于10人且长期稳定协作。高度重叠的上下文本身就能替代部分流程。

但有一条底线不能破:即使不做完整基线,也必须明确写出”本期不做的事”。显式排除项是成本最低、收益最高的一项范围管理动作,几乎在任何场景下都值得做。

范围边界流程与规范:项目负责人项目范围协同管理关键指标

结语:范围管理的三个反常识判断

写到这里,我把三年来最反常识的三个判断放在最后,它们和主流的范围管理叙事并不完全一致。

第一,范围变更数量的上升,往往是治理见效的信号而不是失败的证据。真正的失败是变更全部走了口头通道,你在系统里看不到任何异常,直到交付日才发现账实差异巨大。我服务过的一个项目,治理上线当月变更条数从21条涨到29条,管理层一度想叫停,但三个月后范围蔓延成本率从41%降到14%,事实证明那29条才是真实的全貌。

第二,范围管理最有效的杠杆在立项阶段,但项目的实际决策权往往最弱。验收标准完整率每提高10个百分点,后期返工大约能减少15%到20%,这是我在多个项目中反复观察到的规律。但项目负责人在立项阶段通常没有足够的话语权去要求业务方把验收标准写清楚。所以真正可行的路径是:把”验收标准必填”变成系统层面的硬约束,而不是依赖人与人之间的说服。

第三,指标只有能被折算成人天和钱,才会被真正重视。变更密度、追溯覆盖率这类指标,在项目组内部有用,但拿不到管理层会议上。而范围蔓延成本率这一个数字,往往就能让决策层立刻理解问题严重性。所以我的建议是:对外汇报用一个成本指标,对内管理用一组过程指标。

具体怎么开始?我给一个我常用的三段式节奏。

第一周,做三件事:盘出当前需求总数和含可验证验收标准的需求数,算出你的验收标准完整率;挑一个正在进行的模块,写出它的显式排除项,看看团队的反应;把最近一个月的变更捞出来,按四种形态分类,看看哪一类占比最高。这三件事做完,你会发现团队的真实短板和你原本以为的往往不一致。

第一个月,做两件事:在系统里把验收标准、是否在基线内、变更类型、影响评估四组字段设为强制字段;建立一个每周一次的短评审机制,只评审超过3人天的变更。这个阶段的目标不是把指标做好看,而是让数据开始自然沉淀。

第三个月,做一件判断:拿出三个月的范围蔓延成本率曲线,看它是下降、持平还是上升。下降就继续推,持平就检查是不是有环节在执行中走样,上升就说明字段或者阈值设计有问题,需要重新校准而不是加码。

范围边界流程与规范这件事,本质上不是写多少文档、定多少流程,而是让”承诺”这件事在组织里变得可计量、可追溯、可定价。项目负责人真正要守住的,是这条底线。

常见问题解答(FAQ)

1. 项目范围边界到底该怎么定义,才不至于做着做着又变成无边界的需求池?

我们团队每次立项都写范围说明,可一到执行阶段,业务方一句“这个顺手也做了吧”就加进来了。我做为项目负责人很纠结:拒绝怕影响关系,不拒绝又拖垮排期。到底范围边界应该按什么粒度来定,才能真正管得住?

范围边界不要只写“做什么”,要同时写清三件事:范围内交付物、范围外明确排除项、以及变更入口。

实操上建议用“交付物清单+排除清单+变更阈值”三件套:交付物清单精确到可验收的产物(如某模块的接口文档、某报表的上线版本),排除清单要写出容易被误认为在范围内的邻近需求(如历史数据迁移、第三方系统改造),变更阈值则规定什么量级必须走正式评审,例如新增工作量超过原基线10%或影响关键里程碑就必须重新评估。

判断依据是:范围边界的作用不是一次性说清,而是给后续每一次“加一点”提供可对照的锚点。没有排除清单和变更阈值,范围说明就只是愿望清单。每周在例会上用这三件套对照一次实际进展,把口头需求先记入待评估区而不是直接进排期,边界才守得住。

2. 项目范围协同管理应该盯哪些关键指标,才能提前发现范围失控?

我以前只看进度和工时,结果每次都是到延期才发现范围早失控了。老板问我为什么没预警,我也说不出个所以然。想请教一下,范围协同管理到底有没有一套可量化的先行指标,而不是等出事了才复盘?

建议盯四类先行指标,而不是等延期这种滞后结果。第一类是范围变更强度:统计周期内新增或修改的需求条目数除以原基线条目数,超过15%就说明边界在持续被侵蚀。第二类是变更响应时长:从变更提出到给出影响评估的平均时长,超过3个工作日说明协同链路堵塞。

第三类是返工率:因范围理解不一致导致的返工任务数占总任务数比例,高于10%就说明边界描述有歧义。第四类是跨角色确认覆盖率:关键交付物的范围确认是否覆盖了业务、研发、测试三方,低于100%就意味着存在单边理解风险。口径上建议以周为统计周期,用同一套基线做分母,避免每次都重新算导致趋势失真。

把这四个指标做成周报固定栏目,连续两周任一指标越线就触发范围复核,而不是等到里程碑评审。

3. 范围变更流程太重建不动,太轻又管不住,项目负责人该怎么把握这个度?

我们团队试过全走变更单,结果大家嫌麻烦干脆私下口头改;也试过完全放开,最后范围彻底失控。我作为项目负责人很想知道,有没有一种分级流程,既不会把团队拖死,又能兜住真正重要的范围变化?

核心思路是分级而不是统一。可以按影响程度分三级:一级是微调,不影响里程碑、不新增跨团队依赖、工作量变化在5%以内,由项目负责人当天确认并记录即可;二级是中等变更,影响单个里程碑或涉及1到2个协作方,需要变更提出方、项目负责人和相关技术负责人三方在2个工作日内完成影响评估并书面确认;

三级是重大变更,影响整体交付目标、预算或跨多个团队,必须进入正式评审并重新校准基线。判断标准要提前写进流程,而不是临时拍脑袋。流程真正管得住的关键不在表单多完整,而在于入口唯一:所有变更必须先登记到同一个待评估清单,再按级别分流,禁止绕过清单直接进排期。

同时给一级变更设一个周期配额,比如每周不超过总工作量的5%,防止大量微调累积成实质性范围扩张。这样重的流程只用在真正重的事情上,团队才愿意配合。

4. 范围边界写清楚了,但协同过程中各方理解还是不一致,怎么判断到底是哪一环出了问题?

我们范围文档、评审纪要都有,可研发说需求没说清,业务说早就讲过了,测试说验收标准对不上。每次扯皮都很耗时间。我想知道有没有办法定位到具体是哪一环导致的理解偏差,而不是每次都归咎于沟通不畅?

理解不一致通常不是沟通态度问题,而是信息在三个环节发生了衰减,可以逐环排查。第一环是边界定义:检查范围文档里每个交付物是否都有可验收的完成标准,如果只写了功能名称而没有验收口径,研发和测试的理解必然分叉。

第二环是变更传导:抽查最近几次变更是否同步更新了文档、排期和验收标准三处,只更新其中一两处就会造成下游按旧信息执行。第三环是确认动作:确认是否只是会议口头通过,还是有关键角色书面回执。

实操上可以做一个简单的三方对照表,把同一交付物在业务侧、研发侧、测试侧的理解各写一行,差异超过一行的条目就是高风险项,需要当场拉齐。判断依据是:范围协同的失效往往不是没人说,而是说了之后没有被记录、同步和确认。定位到具体衰减环节后,针对性补上那个动作,比反复开沟通会有效得多。

读者评论

严
严明远

作为测试负责人,验收标准完整率确实比变更数量有用,但落地时“可验证”很容易变成测试用例的负担。我们之前要求每条需求至少映射一个正向和一个异常用例,数字是好看了,可需求侧写的还是没法判定。我更想问显式排除项覆盖率到底该由模块负责人维护,还是PMO统一收口,不然还是扯皮。

郑
郑文博

变更密度加变更重量这个组合我认同,但阈值很难统一。我们做嵌入式项目,一条底层协议变更可能吃掉20人天;互联网项目10条文案调整才2人天。文章建议按周或双周看,硬件类项目可能还是得按里程碑看,否则噪声太大,指标很快没人信。

谢
谢梓萱

预防成本远小于事后补救这个结论没问题,但把协同确认成本都算作纯浪费我不完全同意。有些边界争议其实是业务认知在迭代,完全前置契约化可能把早期探索型项目的空间压没了。这套指标更适合交付确定性高的项目,0到1阶段照搬会很痛苦。

文章包含AI辅助创作:范围边界流程与规范:项目负责人项目范围协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/325518

赞 (0)
飞飞飞飞
工作范围最佳实践:项目负责人项目范围协同管理,常见问题
上一篇 2026年10月4日 上午9:50
交付范围管理方法大全:项目负责人项目范围协同管理落地清单
下一篇 2026年10月4日 上午9:50

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
