范围定义流程与规范:项目负责人项目范围数据分析关键指标

去年年底,我参与了一次项目复盘。客户是一家年营收三十多亿的装备制造企业,项目是集团级供应链系统替换,立项报告写的是”12 个月、2400 万预算、覆盖 7 家工厂”。到第 9 个月复盘时,摆在桌上的数字变成了:预计延期 5 个月、预算超支约 38%、实际要交付的功能点比立项时多了 47%。

有意思的是,会议室里没有一个人指责执行团队。因为那多出来的 47%,每一条都有客户签字、有评审记录、被登记为”合理变更”。流程一步没少走,范围还是失控了。

这就是范围管理里最隐蔽的一种失败:不是没走流程,而是流程走了却没有留下可度量的证据。所有变更单独看都合理,加在一起就变成了不可交付的怪兽,而没有任何一个指标在它变成怪兽之前发出过预警。

这篇文章我想把三件事讲透:范围定义流程的四道闸门到底卡什么、项目负责人该盯哪 12 个范围数据分析指标、以及在不同项目类型下这套东西该松到什么程度。文中的数据来自我自己参与和复盘的十几个中大型项目,属于经验区间和样本推演,不是行业统计口径,但阈值和趋势我认为是可参考的。

一、先说核心结论:范围失控是定义问题,不是执行问题

在讲流程和指标之前,我先把三条结论放在前面。如果你只读这一节,也应该能拿走一套判断框架。

1. 范围定义的质量,只能用变更数据反推

范围定义是”事前”动作,但它的质量高低没有事后数据是验证不了的。一份看起来很完整的范围说明书,如果上线后变更率高达 40%,说明它当初就是不合格的;反过来,变更率稳定在 8% 左右并且集中在特定模块,才说明定义阶段真的想清楚了。

所以我的第一个判断是:不要把范围定义当成一次性文档工作,要把它当成一条可被观测的数据流水线。文档是输入,指标是输出,中间是流程规范。三者缺一,范围管理就会退化成”开会时吵一架”。

2. 变更率高不一定是坏事,要看是”有效变更”还是”无效变更”

很多项目负责人一看到变更率高就紧张,其实这是被误读最严重的一个指标。我习惯把变更拆成两类:一类是需求方在业务变化后主动提出的范围调整,另一类是需求本来就没说清楚、开发到一半才发现要补的窟窿。前者叫有效变更,后者叫无效变更。

有效变更高,说明项目在响应业务;无效变更高,说明需求澄清和基线评审失职。两个团队的总体变更率可能都是 20%,但一个是健康项目,另一个已经在返工里烧掉三成预算。只看总数,你分不出来。

3. 范围指标不要超过 12 个,并且必须分三层

我见过最夸张的一个项目看板,密密麻麻铺了 40 多个指标,结果没有一个人每天去看。指标的价值在于被使用,不在于被采集。我的经验值是:一条业务线围绕范围管理保留 10 到 12 个指标,分成基线层、流动层、结果层三层,每层三到四个。

基线层回答”我们定义得准不准”,流动层回答”变化过程是否可控”,结果层回答”最后交付的是不是当初答应的东西”。三层之间是因果关系,不是并列关系。

范围定义流程与规范:项目负责人项目范围数据分析关键指标

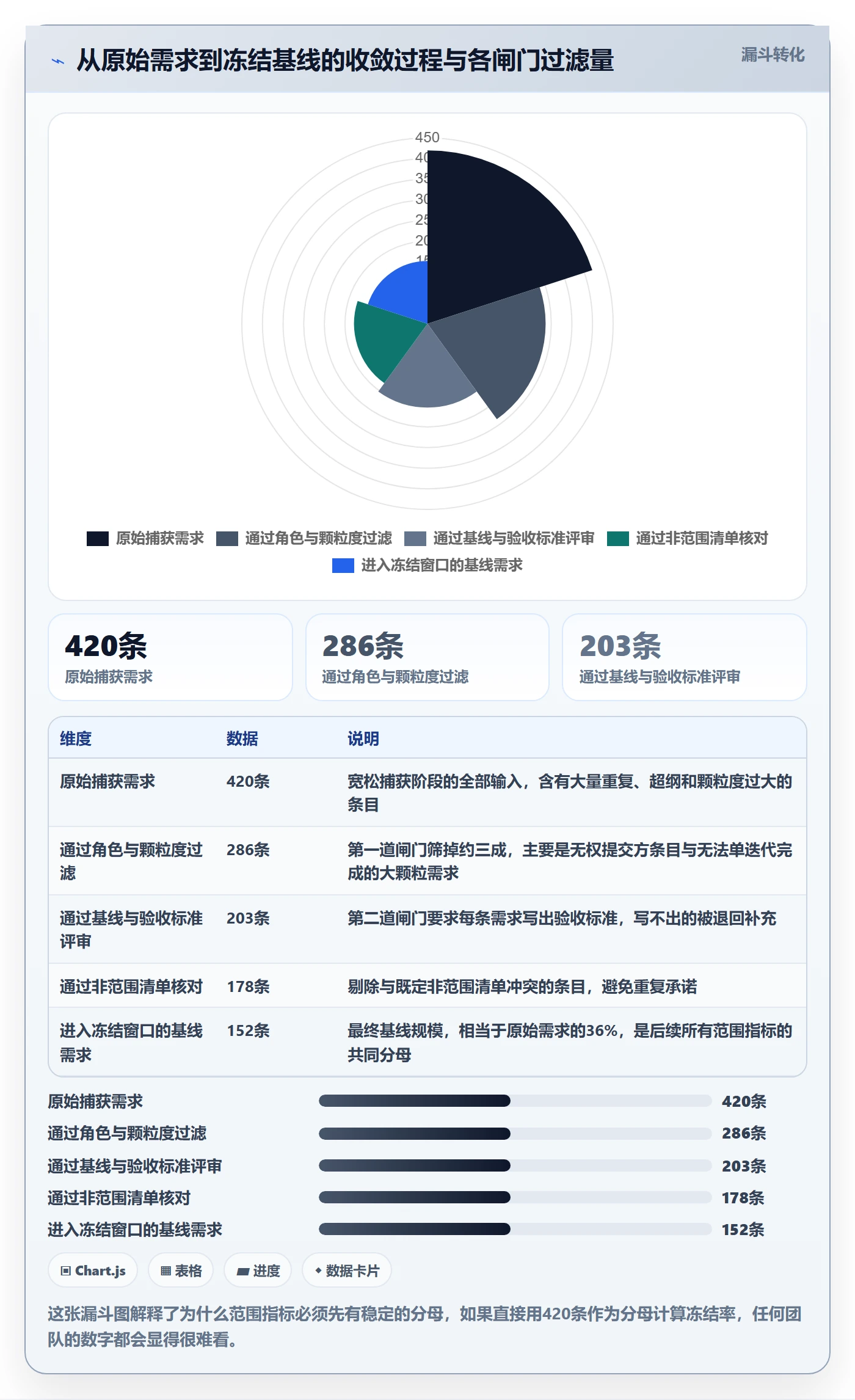

二、范围定义流程与规范:四道闸门到底卡什么

我把范围定义流程拆成四道闸门。每一道闸门都有明确的输入、输出和拒绝条件,闸门的价值不在于”走一遍”,而在于它必须能拒绝某些东西。不能拒绝的闸门等于没有。

1. 第一道闸门:需求捕获,先定义”谁有权提”

大多数项目的需求池都是失控的起点。任何人、任何渠道、任何时间都能往里丢东西,某项目管理工具里的需求列表三天就变成一锅粥,然后所有人开始抱怨”需求太多”。

我的做法是给需求捕获加三个约束。第一,明确提交角色的白名单,业务方接口人、产品负责人、客户项目经理三类人有权提交,其他人只能通过他们转交。第二,规定颗粒度下限,一条无法在单个迭代内由单人完成的需求,必须拆分后再提交。第三,每条需求必须带一个来源标签:合同条款、业务场景、合规要求、内部优化四选一。

来源标签这一条看似多余,实际上它决定了后面帕累托分析的可行性。没有来源数据,你永远说不清范围膨胀到底是谁带来的。

2. 第二道闸门:范围基线编制,WBS、验收标准、非范围清单

范围基线是这份流程的核心产物。很多人以为基线就是一份需求列表,其实它至少包含三样东西。

第一是 WBS 分解到可交付物层级,每个可交付物必须挂载至少一个工作项,否则它就是一个悬空的承诺。第二是每个工作项的验收标准,写不出验收标准的需求,说明需求本身还没被理解。第三是非范围清单,明确写清楚这次不做什么。

非范围清单是我认为最被低估的一份文档。它不产生任何交付价值,但当客户在第三个月提出”你们怎么没做多语言”时,你可以平静地翻到附件第 12 页,指出这一项在立项评审时已被明确排除。没有这份清单,每一次这样的对话都会演变成一场情绪化的谈判。

3. 第三道闸门:基线评审与冻结,冻结窗口比冻结本身更重要

“冻结基线”这句话在现实中经常是空话,因为业务一直在变。我的处理方式是设冻结窗口,而不是永久冻结。

具体做法是:每个迭代进入开发前有一个 3 到 5 个工作日的范围冻结窗口,窗口期内不再接受新需求进入本次迭代,但可以提出并登记到下个窗口。跨迭代的基线每季度复审一次,复审通过后版本号递增。这样做的关键不是阻止变更,而是把变更从”随时发生”变成”在已知时间点发生”。

我对这条规则的数据观察是:实施冻结窗口后,变更审批的平均周期会先变长后变短。前期因为变更被集中,审批队列变长;大约两个月后,提出方学会了在窗口前把需求想清楚,无效变更数量会明显下降,平均周期反而会比实施前更短。

范围定义流程与规范:项目负责人项目范围数据分析关键指标

4. 第四道闸门:变更控制,分级审批加影响分析模板

变更控制最怕两种极端:一种是所有变更都要开委员会,结果决策周期拖到两周;另一种是谁都能批,最后没人说得清范围是怎么变大的。

我用的规则是按影响面分级。影响不超过 3 个工作项且不跨模块的,由产品负责人直接裁决,24 小时内给结论。影响 4 到 15 个工作项或涉及跨模块依赖的,项目负责人加技术负责人双签。影响超过 15 个工作项、或者涉及合同金额和里程碑变更的,才升级到变更控制委员会。

与之配套的是一份标准化影响分析模板,任何变更提交时必须填写四项:受影响的基线工作项清单、预计增加的工时、对里程碑的影响、以及不做的后果。最后一项”不做的后果”是我坚持保留的字段,它让很多本来会通过的变更自己消失了。

三、范围数据分析的 12 个关键指标

下面是我实际在用的 12 个指标。它们不追求理论完整,追求的是每周能被真实采集、能被项目负责人看懂、能驱动一个具体动作。

1. 基线层:衡量”定义得准不准”

基线层的四个指标全部指向定义阶段,它们的数据在基线冻结那一刻就基本定型了,后续只做版本对比。

范围基线冻结率:已冻结工作项占基线内工作项总数的比例。低于 70% 意味着基线还是一份随时可改的草稿,此时讨论其他指标没有意义。

WBS 覆盖完整度:已挂载工作项的交付物占交付物总数的比例。这个指标能揪出”口头承诺但没落到工单里”的隐形范围,是中大型项目最常见的漏洞。

需求颗粒度偏差:超出迭代容量上限的工作项占工作项总数的比例。颗粒度失控会直接导致估算失真,后面的完成率数据全都会跟着失真。

范围缺口率:交付验收后发现漏项的数量占基线工作项总数的比例。这是唯一一个必须在交付后才拿得到的基线层指标,也是最接近客户真实感受的一个。

2. 流动层:衡量”变化过程是否可控”

流动层是范围数据分析的主战场,也是最容易被误读的一层。

需求变更率:变更影响的工作项数占基线工作项总数的比例。健康区间和项目阶段强相关,需求阶段 15% 以内算正常,开发后期超过 10% 就需要警惕。这个指标必须带阶段口径,否则没有意义。

变更影响面:单次变更平均波及的工作项数。我的经验阈值是 1.5 以内健康,超过 4 说明模块耦合严重,一个变更会牵动半个系统。

变更审批周期:从变更提交到裁决的平均时长。它本身不是范围指标,但它是范围指标的解释变量,审批周期一长,变更就会绕过流程私下发生,数据立刻失真。

范围蔓延指数:净增范围占基线范围的比例,只统计净增量而不是总变更量。这个指标最贴近”项目最后交付了多少不在计划内的东西”。

3. 结果层:衡量”交付的是不是当初答应的”

范围完成率:通过验收的工作项占基线工作项总数的比例。注意是”通过验收”而不是”已关闭”,这两者在很多团队里差着 15 个百分点。

验收一次通过率:首次提交验收即通过的工作项占提交验收总数的比例。它直接反映上游验收标准的清晰度,低于 80% 就该回头去改需求模板了。

需求返工率:因需求不清导致返工的工作项占已完成工作项的比例。这个指标需要开发人员在关闭工单时勾选返工原因,采集成本略高,但它是唯一能把”范围问题”从”技术问题”里分离出来的指标。

进度绩效指数 SPI:挣值与计划值之比。传统的挣值管理指标,我保留它是因为它能和范围蔓延指数交叉验证,如果 SPI 持续低于 0.95 而范围蔓延指数高于 25%,基本可以确认项目已经进入失控通道。

4. 指标口径表与采集方式

下表是我给团队用的口径卡。口径不写清楚,指标一定会被各团队按对自己有利的方式解释,这是度量失败的头号原因。

指标 计算口径 健康区间 预警信号
范围基线冻结率 已冻结工作项 ÷ 基线内工作项总数 ≥ 90% < 70%
WBS 覆盖完整度 已挂载工作项的交付物 ÷ 交付物总数 ≥ 95% < 85%
需求颗粒度偏差 超迭代容量上限的工作项 ÷ 工作项总数 ≤ 10% > 25%
范围缺口率 验收后发现的漏项数 ÷ 基线工作项总数 ≤ 3% > 8%
需求变更率 变更影响的工作项数 ÷ 基线工作项总数 需求阶段 ≤ 15%,开发后期 ≤ 10% 任一阶段 > 25%
变更影响面 单次变更平均波及的工作项数 ≤ 1.5 ≥ 4
变更审批周期 变更提交到裁决的平均工作日 ≤ 3 个工作日 > 10 个工作日
范围蔓延指数 净增范围工作量 ÷ 基线范围工作量 ≤ 10% > 30%
范围完成率 通过验收的工作项 ÷ 基线工作项总数 ≥ 95% < 85%
验收一次通过率 首验通过工作项 ÷ 提交验收工作项 ≥ 80% < 60%
需求返工率 需求不清导致返工的工作项 ÷ 已完成工作项 ≤ 10% > 20%
SPI 进度绩效指数 挣值 ÷ 计划值 0.95 ~ 1.05 < 0.90

这些指标里,前四个和最后四个可以按周采集,中间四个建议按迭代采集。全部按天采集只会制造噪音。

如果团队用工具承载这套指标,工作项层面的字段设计比报表设计更重要。下面是我在 PingCode 里配置工作项类型时用的字段草案,这类平台支持自定义工作项类型和自定义字段,私有化部署版本还能把这些字段和报表都留在内网,对数据敏感的行业比较关键。

work_item_type: requirement
fields:

scope_origin: baseline | change | out_of_scope # 来源三分类,决定指标分母

baseline_version: v1.0 # 基线版本号,冻结时写入

acceptance_criteria: required # 验收标准,必填才允许进基线

change_id: null # 关联变更单,为空表示仍在基线内

affected_items: [] # 本次变更波及的工作项清单

rework_reason: null # 关闭时填写,用于计算需求返工率

freeze_window: Q3-W2 # 归属冻结窗口,用于按窗口聚合

范围蔓延指数的聚合查询可以直接写在工作项数据上,下面是一段按周聚合的伪代码逻辑,换到任何支持自定义字段的项目管理工具里都能跑。

-- 范围蔓延指数(按周聚合)
SELECT

week,

SUM(CASE WHEN scope_origin = 'baseline' THEN points ELSE 0 END) AS baseline_points,

SUM(CASE WHEN scope_origin = 'change'   THEN points ELSE 0 END) AS change_points,

ROUND(

SUM(CASE WHEN scope_origin = 'change'   THEN points ELSE 0 END)

/ NULLIF(SUM(CASE WHEN scope_origin = 'baseline' THEN points ELSE 0 END), 0)

, 4) AS scope_creep_index

FROM work_items

WHERE status <> 'cancelled' AND baseline_version IS NOT NULL

GROUP BY week

ORDER BY week;

范围定义流程与规范:项目负责人项目范围数据分析关键指标

四、五个常见误区:为什么你的范围数据看起来很美

指标本身不难,难的是让它们说真话。下面五个误区我在复盘里见过太多次,几乎每一个都会让整套范围数据体系失效。

1. 用需求条数代替范围规模

这是最普遍的一个。团队用”完成了 320 条需求”汇报进度,但需求条的颗粒度差异可能是十倍。一条”支持批量导入”和一条”支持多语言切换”在复杂度上完全不是一个量级。

我的处理方式是:范围规模一律用工作量口径(人天或故事点)而不是条数,条数只作为参考展示。凡是涉及”完成百分比”的汇报,分母必须是工作量。

2. 只看分子不看分母

变更数量的绝对值没有意义。一个项目 60 个变更、另一个项目 20 个变更,谁更健康?不知道,因为前者的基线可能有 800 个工作项,后者只有 120 个。变更率必须有稳定的分母,这就是为什么我在第二节反复强调基线冻结率是一切的起点。

3. 把”已关闭”当成”已完成”

这两个状态在很多团队里是混用的,但它们之间的差距就是范围缺口。工单关闭可能只是因为开发做完了,也可能是因为排期到了但内容被砍了。我要求所有工作项在关闭时必须选择一个关闭原因:验收通过、降级交付、需求取消、延期到下期。

只有”验收通过”才计入范围完成率,其他三种全部要单独统计并在周会上展示。这条规则刚推行时几乎每个团队都会抱怨繁琐,但两周后他们就发现,那些”降级交付”的条目正是范围失控最真实的证据。

4. 变更走了流程,基线却没更新

这是一个非常隐蔽的陷阱。团队认真走完变更审批,变更也批准了,但基线版本号没有递增,报表还在拿旧基线做分母。结果就是所有指标看起来都很漂亮,而实际情况早已偏离。

我的规则很简单:变更批准后 24 小时内,涉事工作项的 baseline_version 必须递增,否则该变更在数据上视为未生效。这条规则不依赖人的自觉,靠工具自动写入更可靠。

5. 一上线就铺全量看板

我见过团队花三周搭了一个 12 个图表的范围数据看板,结果第二周就没人看了。原因很朴素:采集动作还没变成习惯,数据本身就是错的,看图的人很快就不信任它了。

正确的顺序是先让 3 个指标连续准确运行四周,再扩张。我建议的起步三件套是:范围基线冻结率、需求变更率、范围完成率。这三个指标分别对应定义、变化、结果,能覆盖八成以上的判断需求。

范围定义流程与规范:项目负责人项目范围数据分析关键指标

五、真实案例:一个 130 人组织的 90 天范围治理

下面这个案例来自一家金融科技公司,团队规模 130 人左右,同时跑四条产品线,属于典型的中大型研发组织。我在 90 天里以外部顾问的身份参与了他们的范围治理,工具侧落在 PingCode 上,从海外研发管理工具做了一次 Jira 平滑迁移,并采用私有化部署,因为他们的合规要求不允许需求数据出内网。

1. 起点:指标全绿,但项目一直在延期

接手时他们给我看的第一份报表非常漂亮:需求完成率 94%,变更率 7%,看起来一切正常。但同一时间,两个主力项目分别延期了 6 周和 9 周。

问题出在采集方式。他们的”完成率”是按工单关闭数算的,而工单关闭里混了大量”降级交付”和”需求取消”;”变更率”只统计了走完审批流程的正式变更,那些通过即时通讯工具口头确认、直接改代码的小调整一条都没进系统。两个指标同时失真,还互相掩盖。

2. 前 30 天:先修口径,再谈治理

第一个月我们没碰流程,只做三件事。第一,统一工作项类型和字段,把 scope_origin、baseline_version、rework_reason 三个字段设为必填或条件必填。第二,把历史上所有流程外变更按时间回补进系统,大约补录了 210 条,补完之后真实变更率从 7% 跳到 26%。第三,定义 12 个指标的口径卡并公示。

这个月最难的不是技术,是让团队接受”真实数据比好看数据有用”。补录完成后第一次周会,一位技术负责人的原话是”早知道真实情况是这样,我们去年就该停下来重新对齐需求”。

3. 中 45 天:上线冻结窗口和分级审批

第二个月开始动流程。冻结窗口设为迭代启动前 4 个工作日,分级审批按影响面分三档,影响分析模板强制四项字段。同时把每个模块的变更影响面纳入模块负责人的季度回顾。

这里有一个值得记录的现象:冻结窗口上线后,变更审批周期从平均 2.1 天先涨到 5.8 天,两个月后又回落到 2.6 天。中间那段上涨不是效率变差,是变更从”随时发生”被压缩到”窗口前后集中发生”,队列短暂拥堵。如果只看头两周的数据就下结论取消这个机制,就会错过后面的收益。

4. 后 15 天:复盘与固化

第三个月做了一次全量复盘,把 90 天的指标拉成趋势。结论是:真正被范围问题拖住的不是开发效率,而是需求澄清的往返次数。我们统计了一下,一个平均 8 个故事点的需求,从提出到验收标准确认平均要经过 4.3 轮沟通,而经过需求澄清工作坊的需求只需要 1.8 轮。

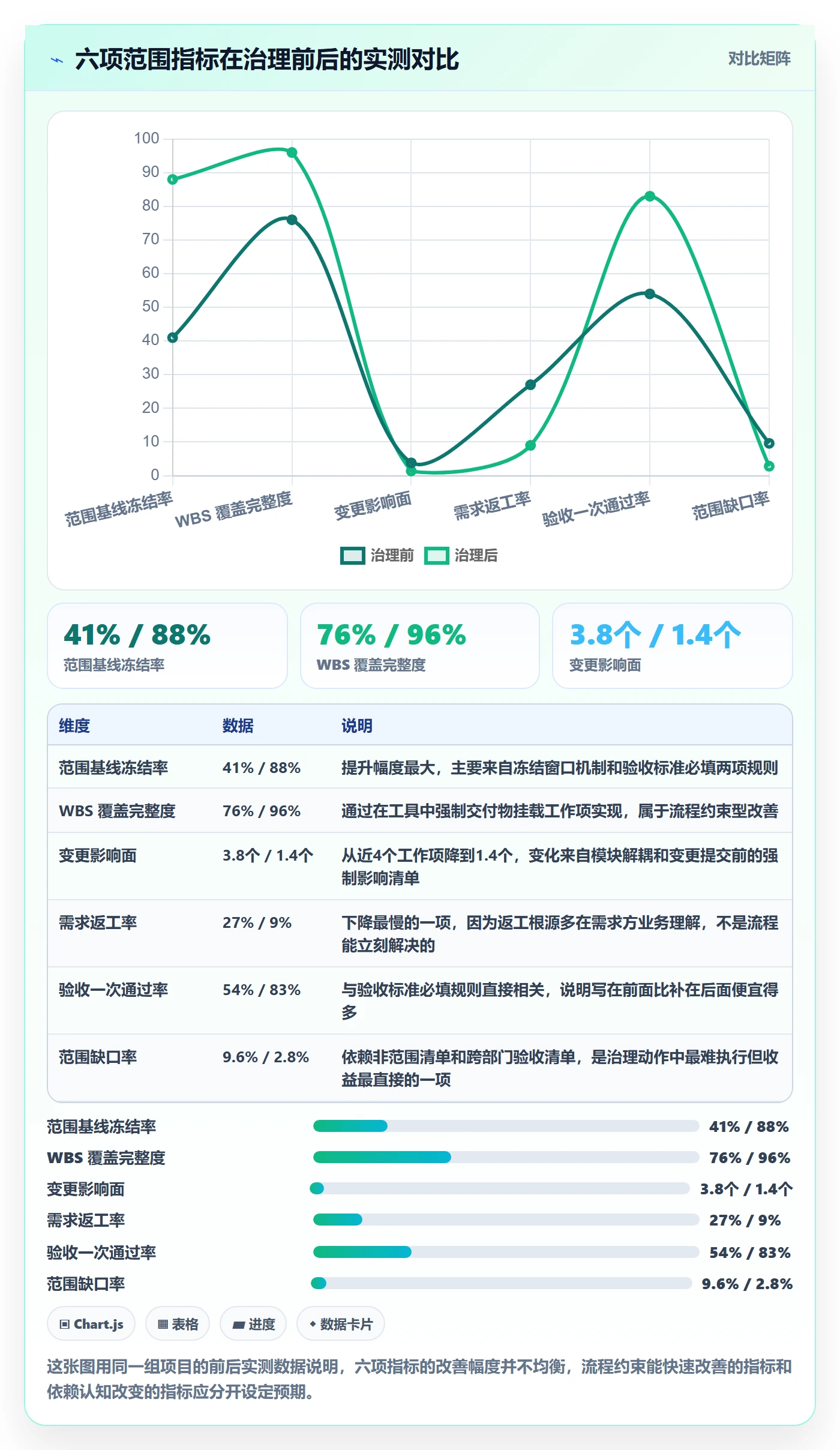

5. 90 天后的数据结果

治理结束后,四个关键指标的变化是:范围基线冻结率从 41% 提升到 88%,变更影响面从 3.8 个降到 1.4 个,验收一次通过率从 54% 提升到 83%,范围缺口率从 9.6% 降到 2.8%。两个延期项目中的第一个在第五个月追上原计划,第二个做了正式的里程碑重排后按期交付。

但我也要诚实说两个没解决的问题。一是需求返工率只从 27% 降到 17%,勉强进入可接受区间,因为返工根源多在业务方对自身流程理解不清,流程约束解决不了。二是补录历史数据这件事,我们后来意识到只补了三个月,更早的数据缺失导致第一季度的基线对比不可用,这算是治理本身留下的技术债。

范围定义流程与规范:项目负责人项目范围数据分析关键指标

范围定义流程与规范:项目负责人项目范围数据分析关键指标

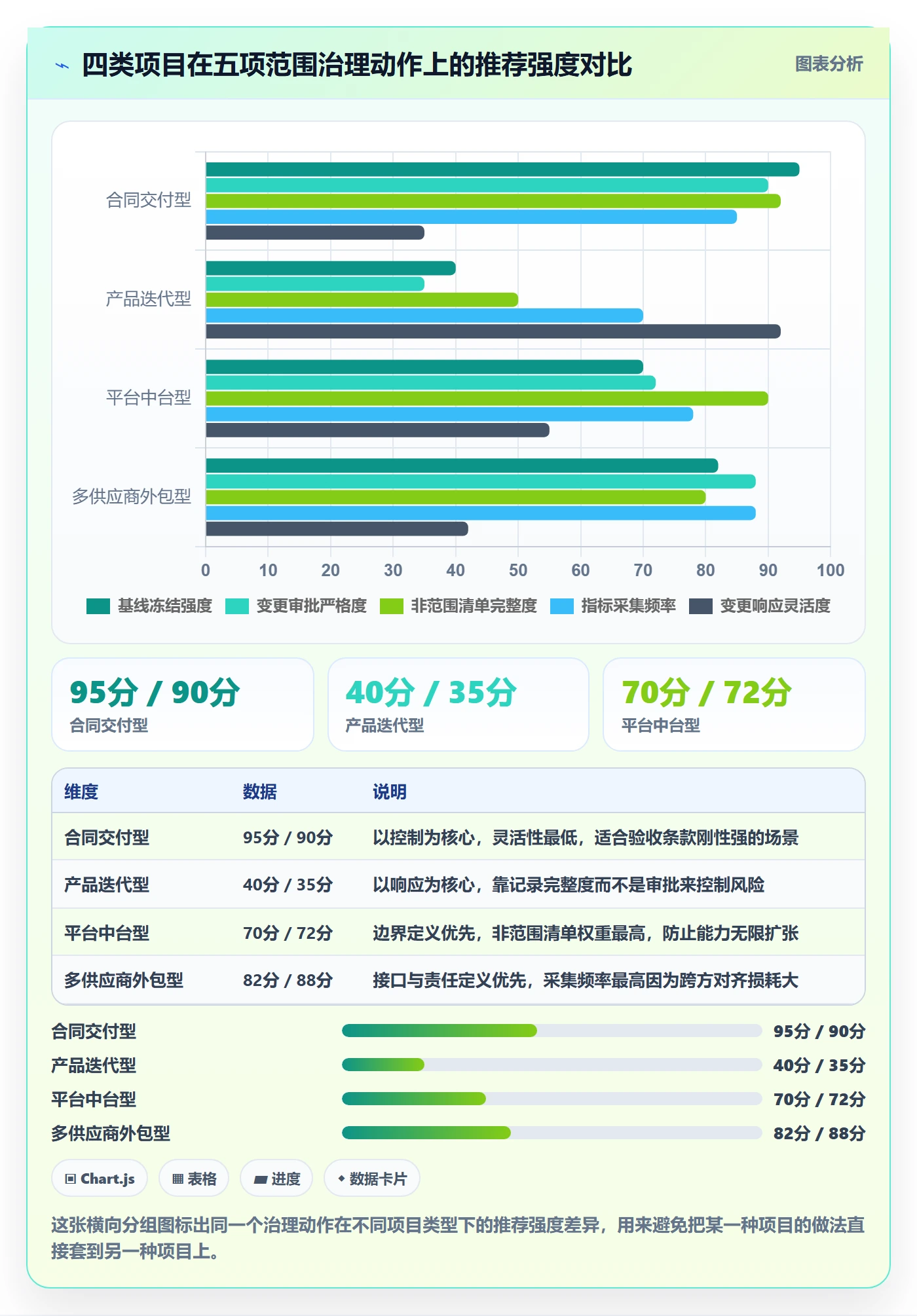

六、不同项目类型下的行动建议

这套流程和指标不是通用药方。项目类型不同,该收紧的和该放松的地方完全不一样。下面是我在四类项目中实际采用的不同配置。

1. 合同交付型项目:基线要硬,指标要严

这类项目的范围边界直接对应合同金额和验收条款,基线必须硬。我的配置是:冻结窗口设为固定的合同里程碑前 10 个工作日,变更一律走委员会,范围蔓延指数超过 10% 立即触发合同变更谈判而不是内部消化。

指标侧最该盯的是范围缺口率和非范围清单的完备度。合同交付型项目最大的风险不是多做,是少做,交付时客户说”这个本来就该有”,而你拿不出排除记录。

2. 产品迭代型项目:基线要软,流动要清

产品型项目的范围本来就应该随市场变化调整,硬冻结反而有害。我的配置是:不做整体基线冻结,只做迭代级冻结;变更审批权下放到产品负责人;重点盯需求变更率和验收一次通过率。

这类项目最怕的是范围变化没有留下决策痕迹。半年后回头看,没人说得清某个功能为什么被砍、某个模块为什么膨胀。所以产品型项目不需要严控变更数量,但必须严控变更记录。

3. 平台与中台建设型项目:先定非范围清单,再定范围清单

中台类项目最难的是边界,因为所有人都觉得自己的需求应该被中台支持。我的做法是反过来的:先写非范围清单,明确哪些业务场景本次不纳入中台能力,再写范围清单。

指标上优先看变更影响面,因为中台模块之间耦合度高,一个变更经常牵连多个调用方。影响面超过 4 就该停下来做架构评估,而不是继续加人。

4. 多供应商外包型项目:范围接口比范围本身更重要

这类项目的范围定义要精确到接口级别。我要求每个跨供应商交付物都必须写明输入、输出、责任方和验收方式,任何一个字段缺失都会在联调阶段变成扯皮。

指标上重点看 WBS 覆盖完整度和跨方变更审批周期。经验值是跨方变更的审批周期如果超过 7 个工作日,最终交付延期的概率会显著上升,因为供应商的排期是提前锁定的。

范围定义流程与规范:项目负责人项目范围数据分析关键指标

七、取舍:范围数据治理的真实成本

前面讲的都是收益,这一节讲代价。任何一套度量体系都有成本,不承认成本的方案在落地时一定会变形。

1. 颗粒度越细,采集成本越高,但返工成本越低

工作项拆得越细,范围数据越准确,但团队的填报负担也越重。我试过一个极端方案:所有工作项拆到 4 小时以内,结果两周内团队开始批量复制粘贴填写内容,数据质量反而下降。

我的平衡点是:需求层拆到 1 到 5 人天,任务层拆到 4 到 16 小时,再往下不强制登记。这个粒度足够支撑范围指标,又不至于让填报变成负担。

2. 冻结越严,范围越稳,响应越慢

冻结窗口的本质是用响应速度换稳定性。窗口设 10 个工作日的团队,变更率能压到 8% 以下,但业务方会抱怨”提个需求要等两周”。窗口设 2 个工作日的团队,响应快,但变更率会到 20% 左右。

我的判断依据是业务变化速度:如果所在行业的业务规则半年才调整一次,长窗口完全可行;如果是竞争激烈、产品周更的领域,就该缩短窗口并接受更高的变更率,把管理重心移到变更记录和影响分析上。

3. 指标越多越全面,但越没人用

12 个指标是我认为的实用上限。再多,就需要专职的项目管理办公室来维护,而大多数百人规模的组织没有这个编制。

如果真的需要更细的视图,我的建议是分层展示:周会看 3 个核心指标,月度复盘看 12 个,季度深度分析再拉取细分维度。不同频率看不同颗粒度,而不是所有人都面对同一块全量看板。

4. 统一口径越彻底,团队自治空间越小

口径统一是度量可信的前提,但过度统一会压制团队根据自身情况调整的余地。我的做法是:指标定义和计算口径必须统一,采集频率和展示形式允许团队自定。这样既保证横向可比,又不至于让所有团队用同一套节奏工作。

5. 阈值越严格,预警越早,误报也越多

把范围蔓延指数的预警线从 30% 设到 15%,预警会提前大约三周出现,但误报率也会明显上升,团队很快会开始忽略预警。我的经验是先松后紧:前两个月用宽松阈值建立习惯,数据稳定后再逐步收紧,每次收紧不超过 5 个百分点。

范围定义流程与规范:项目负责人项目范围数据分析关键指标

八、30 天最小可行落地清单

如果你读完想动手,我建议不要一次上全套。下面这个 30 天清单是我给团队用的最小可行版本,四周内能跑通,跑不通说明组织还没准备好。

1. 第 1 周:只做字段和口径

选定一个在建项目作为试点,在现有项目管理工具里加三个字段:scope_origin、baseline_version、rework_reason。同时写下三个指标的口径卡并公开:范围基线冻结率、需求变更率、范围完成率。

这一周不做任何流程变更,只观察现有数据在这三个口径下长什么样。多数团队会在这一周第一次看到真实数字,这个冲击本身就是推动力。

2. 第 2 到 3 周:补录加基线冻结

把试点项目过去两到三个月的流程外变更补录进系统,工作量比想象的大,但这是唯一能让指标可信的方式。同时确定本项目的冻结窗口长度,从下一轮迭代开始执行。

这两周的关键动作是基线冻结。冻结不是把工作项锁死,而是给每个工作项写上 baseline_version,让后续所有变更都有对照物。

3. 第 4 周:第一次范围复盘会

用三个指标的数据开一次 60 分钟的复盘会。会议只回答三个问题:基线稳不稳、变更是有效还是无效、交付的是不是当初答应的。

会议产出一份包含四项的改进清单:需要补验收标准的工作项、需要澄清的非范围清单条目、需要调整的冻结窗口长度、下一个月要新增的一个指标。四项以内,不要更多。

4. 第 5 周以后:逐步扩展

如果前四周跑通了,接下来按每月新增一到两个指标的速度扩展到 12 个。每新增一个指标,都要同步更新口径卡并在下一次复盘会上解释它的用途。没有解释过用途的指标,不要加。

我通常建议的扩展顺序是:先加变更影响面和验收一次通过率,再加范围缺口率和变更审批周期,最后加 SPI 和需求颗粒度偏差。

九、最后:范围数据的价值不在报表,在决策提前量

回到开头那个装备制造项目。如果当时有一套口径统一的范围指标在跑,第 5 个月就能看到范围蔓延指数突破 25%,那时候还有四个月和充足预算可以用来谈判、砍范围或者加资源。到了第 9 个月,所有选项都只剩”延期”和”超支”两个。

我在这篇文章里反复强调一个判断:范围管理真正要买的不是准确性,是提前量。准确性再高,如果只在项目结束后才知道结果,价值等于零。而一套粗糙但每周都在跑的指标,只要能提前八周告诉你”基线正在偏离”,它的价值就远超一份完美的结项报告。

所以我的独特观点是:不要追求一开始就把 12 个指标做准,先让 3 个指标连续准确运行一个月。数据体系的信用是一周一周攒出来的,不是一次建设出来的。

下一步你可以做两件事。第一,翻出你手上正在跑的项目,把需求列表按”基线内”和”基线外”重新标一遍,算出真实的范围蔓延指数,我敢说大多数项目的真实数字会比汇报数字高出一截。第二,从下一个迭代开始设一个冻结窗口,哪怕只有 2 个工作日,先把”变更必须落在时间点上”这个习惯种下去。

至于工具,中大型组织如果要从海外研发管理工具迁移到国产平台,我建议重点验证三件事:自定义字段能否覆盖上面那套口径、私有化部署能否满足数据合规要求、历史工作项迁移后关联关系是否完整。这三点我在 PingCode 上验证过,它的自定义工作项类型和字段能力足以承载这套指标体系,私有化部署方案适合对数据敏感的行业客户,Jira 平滑迁移路径也相对成熟。但工具解决的是采集和呈现,判断哪三个指标值得盯,仍然是你自己的事。

常见问题解答(FAQ)

1. 项目范围数据分析该盯哪几个关键指标,指标太多怎么砍?

我之前做项目负责人的时候,每次汇报都被要求填一堆指标,燃尽图、工时占比、需求漏斗全堆上去,结果老板只问一句范围到底守住了没有,我当场答不上来。后来我才想明白,范围这件事真正能说明问题的指标没几个,关键是你得先搞清楚每个指标回答的是哪个问题。

把范围指标分成三类,每类只留一到两个。守不守得住看范围蔓延率,等于未经变更流程进入基线的条目数除以基线条目数,按月统计,超过百分之十就该复盘。改得动不动看变更请求量和变更通过率,通过率长期高于百分之九十说明基线本身定得太粗,低于百分之六十说明评审门槛过高在拖交付。

做得完不完成看范围完成率,等于已验收通过的基线条目数除以基线条目总数,只按条目数算,不要用工时或者百分比拍脑袋。口径上固定三件事:以基线冻结日为切点,以WBS最底层可验收交付物为计数单位,状态只认已验收不认开发完成。这三个口径写进规范文档,换人也不影响数据可比性。

2. 范围蔓延怎么用数据提前发现,预警阈值定多少合适?

我们有个项目上线前两周才发现多出来三十多个顺手做的小需求,全是当初口头答应的,没人觉得那是变更。当时我就想,有没有办法在第一个月就看出苗头,而不是等到交付前救火。后来我摸索出一套信号,确实比事后补救有用得多。

做法是每周拉一次基线外条目清单,也就是不在基线内但已经在做或者已经排期的条目,同时看三个信号。第一是绝对数,连续两周新增超过三条就该在周会上点名。第二是来源分布,如果超过一半来自同一个干系人或者同一个渠道,比如业务方直接找开发,说明入口没管住,要去补需求受理流程而不是催开发。

第三是新增条目的平均规模,如果单条从半天变成三天,说明已经从顺手做演变成隐性立项了。阈值按团队成熟度定,新团队或者外包协作场景,月度范围蔓延率控制在百分之十以内,稳定团队可以压到百分之五。超过阈值先别追责,先回头看基线当时是不是漏了必须做的内容,这比骂人有用。

3. 范围基线定了之后,变更流程怎么设计才既不卡死也不失控?

我吃过两个极端。一种是什么都要走评审会,改个文案排三天队,业务方嫌麻烦直接绕过我们找开发。另一种是负责人一句话就加,最后范围和工期全崩。所以我一直在找一个中间状态,既不让人想绕过,也不至于把所有精力耗在流程上。

用分级授权,把变更按影响面分三档。A档影响里程碑、合同交付物或者跨模块接口的,必须走书面变更单,项目经理和业务负责人双签。B档只影响当前迭代内工作量、不影响里程碑的,由项目负责人审批即可,但要在项目管理平台里留记录并在周报里汇总。

C档纯文案、字段名、提示语这类,走轻量登记,允许先做后补,但必须当天登记。关键是所有档位都落在同一个变更台账里,字段至少包括提出人、提出时间、所属基线条目、影响工作量、审批结论、实际完成时间。这样既不会因为流程重导致绕过,也能保证做范围分析时数据是全的。

经验值参考:二十人规模的项目,每月B档和C档变更在十五到二十五条属于正常,A档超过两条就要重新审视基线质量。

4. 范围完成率怎么算才不虚高,工具里怎么配才拿得到数据?

我们之前的范围完成率长期显示百分之九十五以上,结果上线还是延期。后来一查发现完成这两个字每个人理解都不一样,开发说写完了,测试说还有缺陷,产品说验收标准变了。数据好看但没法用来做判断,这才是最坑的地方。

核心是只认验收通过这一个终态,并且把分母固定为基线冻结时的条目快照,后续新增的走变更台账,不进分母,否则分母一直长,完成率永远上不去,也没法横向对比。落地时在项目管理平台里做三件事:给每个最底层交付物加基线标记和验收结论两个字段,验收结论只能由验收人填写;

按周生成快照,记录当周基线内条目总数、已验收数和逾期未验收数,形成趋势而不是单点值;把开发完成未验收单独列一列,这个数连续两周不下降,说明卡在验收环节而不是产能问题。

判断依据是,健康的项目里开发完成未验收占总量的比例通常在百分之十到百分之二十之间波动,长期超过百分之三十就要去查验收标准和验收人是不是缺位,而不是继续催开发。

读者评论

秦
秦悦

我们团队去年也遇到类似情况,变更流程都走了,但年底一算净增范围快30%。文章提的有效变更和无效变更分开统计,这点确实戳中痛点,之前只看总数根本没发现需求澄清阶段就埋了雷。

侯
侯宇轩

想问一下12个指标里,需求返工率要求开发人员关闭工单时勾选原因,实际推行时阻力大吗?我们之前尝试过类似做法,一线觉得是额外负担,填得敷衍,数据质量很差,有没有更轻量的采集方式?

孙
孙承宇

范围缺口率放到交付后才能拿到,这个滞后性有点尴尬。等发现漏项时合同都验收了,顶多用于复盘下一个项目。有没有办法在中期就用某些替代指标提前预警缺口?

文章包含AI辅助创作:范围定义流程与规范:项目负责人项目范围数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/325409

赞 (0)
飞飞飞飞
项目范围范围变更全流程:项目负责人数据分析与一文讲清
上一篇 2026年10月4日 上午9:48
项目范围如何做好工作范围?项目负责人数据分析与操作步骤
下一篇 2026年10月4日 上午9:49

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
