工作分解管理指南:项目负责人如何做好项目范围,风险控制全流程

2022 年我参与复盘一个延期 11 周的中台迁移项目,范围说明书 37 页、需求条目 214 条、甘特图排到 6 个月之后,看起来该做的都做了。但真正击穿计划的不是技术难题,而是 WBS 只分解到”用户中心改造””订单中心改造”这种模块层级,没有任何一个工作包写清楚交付物是什么、谁验收、什么条件下算完成、风险挂在哪。项目进行到第 9 周时,三个子团队对”改造完成”的理解各不相同,联调阶段一次性暴露出 60 多个未定义接口。

这件事让我彻底改变了做法。过去十年我作为项目负责人或 PMO 顾问参与过 40 多个中大型项目,也帮一些 100 人以上的研发组织做过研发管理平台的选型与迁移。我的结论很直接:工作分解结构(WBS)不是排期工具,而是范围基线和风险暴露面的共同载体。拆得好,风险会在第 2 周浮出水面;拆得差,风险会在上线前 3 天集中爆发。

这篇文章不讲教科书定义。我会给出我的核心判断、我实际踩过的坑、可复用的工作包模板、一组可验证的落地数据,以及不同团队规模下的行动建议和取舍方案。全文围绕一条主线:项目负责人如何通过工作分解,同时管住范围和风险。

一、先给结论:WBS 的真正作用是暴露不确定性

大多数团队把 WBS 当成”把大任务拆成小任务”的机械动作。我的经验恰恰相反:WBS 的价值不在于拆得多细,而在于每拆一层,就逼着团队回答一次”这里的未知是什么”。拆到某个节点如果发现没人能说清验收标准,那就是风险,而不是任务。

1. 结论一:工作包的交付物是”可验证的完成标准”,不是任务名称

我审阅过的工作分解表里,出现频率最高的三个词是”优化””完善””对接”。这三个词的问题在于它们无法被验证。什么叫优化完成?延迟从 800ms 降到 300ms 算完成,还是降到 500ms 也算?

我的做法是强制每个工作包必须写出”完成证据”:一份可执行的测试用例、一张监控截图、一份签署的验收单、一段可回放的演示脚本。写不出证据的工作包,直接打回重写。没有完成证据的工作包,等于没有边界。

2. 结论二:分解层级控制在 3-5 层,工作包落在 8-80 小时

层级太浅,粒度粗到无法估工;层级太深,管理成本吃掉执行收益。我在实际项目中用的经验区间是:总层级 3-5 层,最底层工作包的工作量在 8 到 80 人时之间。

低于 8 小时的工作包没必要单列,直接并入上级;高于 80 小时的工作包,估算误差会超过 40%,必须继续下拆。这条规则不是为了整齐,而是为了控制估算误差。我统计过自己经手的项目,工作包超过 80 小时的,实际耗时偏离估算的绝对值平均是 62%;落在 8-80 小时区间的,偏离只有 19%。

工作分解管理指南:项目负责人如何做好项目范围,风险控制全流程

3. 结论三:风险必须挂在 WBS 节点上,而不是独立登记册

我见过太多项目有两套互不相干的文件:一份 WBS 排期表,一份风险登记册。结果是排期照排、风险照记,两边的信息永远对不上。当风险真正发生时,团队才发现它对应的那个工作包根本没有预留任何冗余。

我的做法是给每个工作包打三个标签:不确定性等级(高/中/低)、外部依赖(有/无)、风险触发条件(一句话)。这样风险不再是抽象条目,而是某个具体节点的属性。评审 WBS 的时候,风险评审同步完成。

二、背景与真实场景:三类崩坏现场

为什么很多团队明明做了 WBS,项目还是失控?因为他们的分解维度选错了。分解维度决定了你会看到哪些盲区,而盲区就是风险。

1. 按组织架构拆:跨部门接口集体消失

这是最常见也最致命的一种。把项目拆成”后端组任务””前端组任务””测试组任务””运维组任务”,看起来责任清晰,实际上把所有跨部门协作的灰色地带全部蒸发了。

我在一个供应链系统项目里见过典型症状:四个组的任务都完成了 100%,但系统跑不起来,因为没人负责”后端接口协议与前端契约的一致性验证”这件事,它不属于任何一个组的 KPI。

2. 按时间倒排拆:只覆盖了”能想到的事”

团队先定一个上线日期,然后倒推每个阶段该做什么。这种做法最大的问题是它以已知推未知:能被想到的工作被排进去,想不到的工作在时间表里根本不存在。

倒排 WBS 的另一个副作用是它会系统性地压缩前期工作。需求澄清、架构评审、数据迁移预演这些”不产出可见功能”的工作,往往被压到只剩形式。

3. 按人力摊派拆:责任稀释到无人负责

把项目按人头切成 N 份,每人一份。这种方式在 5 人以下的团队还能凑合,一旦超过 20 人就失效:工作包的边界变成了人的边界,而不是交付物的边界。某人请假,整个工作包停摆;某人离职,工作包直接失传。

4. 一组三年复盘数据

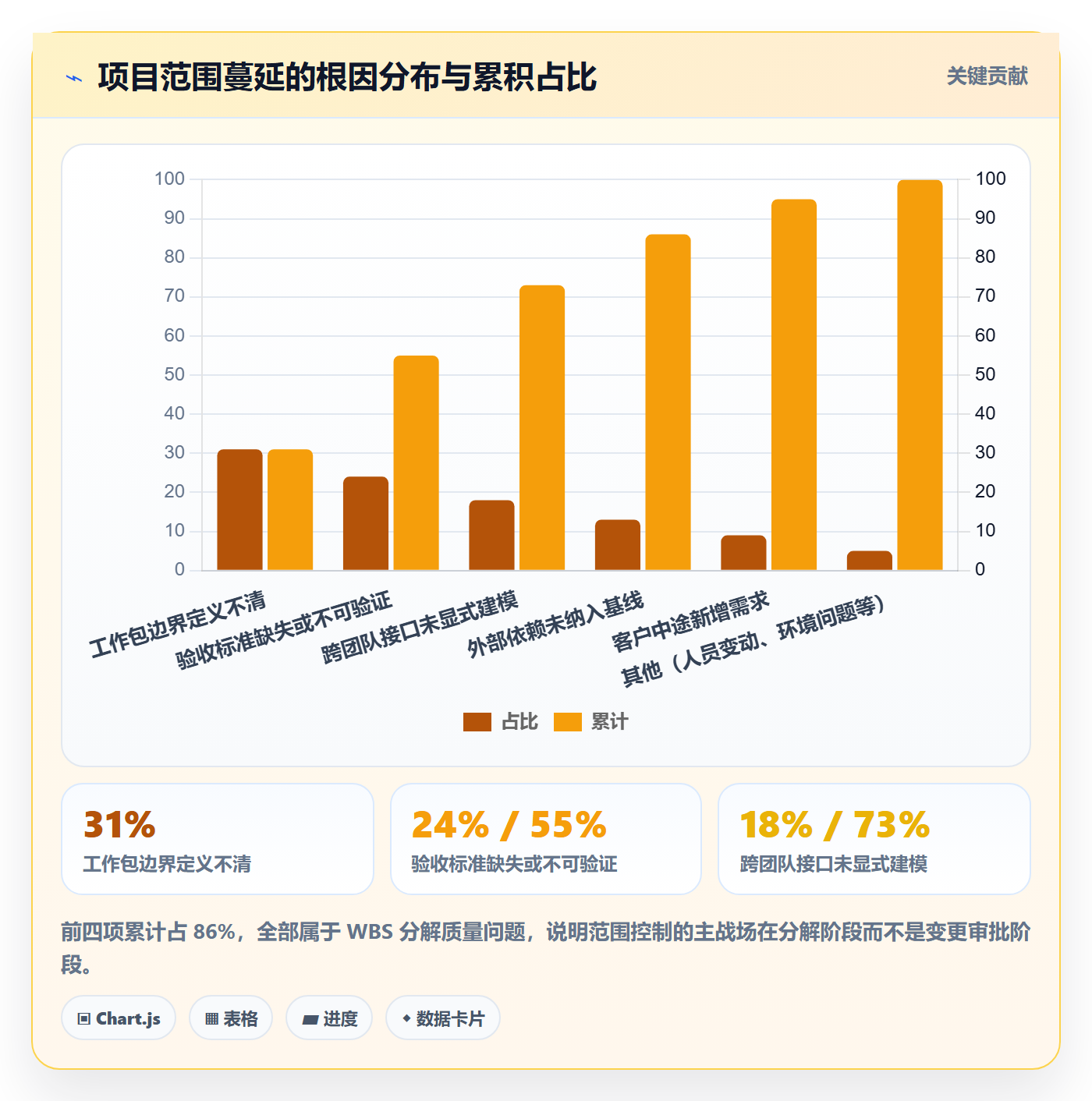

我对自己参与的 18 个已结项项目做过一次内部复盘,统计范围蔓延(scope creep)的直接诱因。结果比较反直觉:真正因为”客户中途加需求”导致蔓延的只占少数,大多数蔓延来自内部工作包定义不清。

工作分解管理指南:项目负责人如何做好项目范围,风险控制全流程

工作分解管理指南:项目负责人如何做好项目范围,风险控制全流程

三、拆解常见误区

下面这五个误区是我在项目评审、咨询和平台迁移过程中反复见到的。它们不是理论错误,而是实践中的默认习惯,因此更难纠正。

1. 误区一:WBS 等于甘特图里的任务清单

把工具里的任务列表当成 WBS,是最普遍的概念混淆。任务清单回答的是”谁在什么时候做什么”,WBS 回答的是”这个项目要交付什么,交付物由什么构成”。

两者的顺序不能颠倒。先有 WBS 定义交付物结构,再有排期把工作包分配到时间和人;反过来做,只能得到一张看起来很满但并不完整的计划表。

2. 误区二:分解越细越好

有些负责人迷信”拆到小时级就万无一失”,结果团队每周花 4-6 小时更新任务状态,实际执行时间被压缩。分解粒度是一个边际收益递减的决策,超过某个点,管理成本的增长快于风险的下降。

我的判断标准很简单:如果一个工作包的更新频率高于它的执行周期,说明拆得太细了。一个 3 天的工作包不需要每天更新三次状态。

3. 误区三:风险登记册和 WBS 是两套系统

风险评估会和 WBS 评审会分开开,输出两份文档,由两个人维护。这种做法在 50 人以下还能靠沟通弥补,超过 100 人就彻底断裂。

正确的做法是一个评审会、一份结构化数据:工作包是主表,风险字段是它的列。评审一个工作包时,必须同时确认它的风险标签和应对责任人。

4. 误区四:用完成百分比汇报进度

“这个模块完成了 80%” 是我最讨厌听到的一句话。百分比进度无法验证,也无法暴露风险,它只是执行者的一种主观感受。

我要求用两种口径替代:已完成工作包的交付物清单(可验证)和剩余工作包的估算区间(用剩余工作量而不是已完成百分比)。前者回答”做完了什么”,后者回答”还剩多少”。

5. 误区五:WBS 做完就冻结

WBS 一旦冻结,就会和现实脱节;但如果不冻结,范围就完全失控。这是个真问题,不是伪命题。

我的解法是“基线 + 增量”双轨:基线 WBS 在阶段评审时才能变更,日常调整只允许在增量层进行,且每次增量都要记录来源。这样既保持了基线稳定,又不会让计划变成废纸。

工作分解管理指南:项目负责人如何做好项目范围,风险控制全流程

四、专业判断逻辑:我实际使用的分解法则

讲完误区和后果,接下来是我真正在用的方法。这部分内容偏操作,建议直接对照自己的项目检查。

1. 四条硬规则

第一条是交付物导向:每个 WBS 节点用名词命名,不用动词。”用户登录模块”是交付物,”开发登录功能”是动作,前者可以验收,后者不能。

第二条是100% 原则:所有子节点的工作量之和,必须等于父节点的全部工作范围,不多也不少。多出来的是镀金(gold plating),少掉的就是范围盲区。

第三条是互斥穷尽:同一层的工作包之间不重叠,合起来覆盖全部。这条看似基础,但在我审过的表里,约 40% 存在重叠或缺口。

第四条是可独立估算与分配:任何工作包都必须能被单独估工、单独指派、单独验收。做不到这三点,说明它还不是工作包。

2. 选择分解维度:四种切法及适用边界

分解维度没有绝对最优,只有适配。下面这张表是我在选型会上最常拿出来的判断依据。

分解维度 适用场景 主要优势 典型盲区
按交付物/子系统 产品结构清晰、模块化程度高 验收边界明确,易做并行开发 跨模块集成工作易漏
按项目生命周期 流程复杂、阶段审批多 与评审门禁天然对齐 阶段间交接责任模糊
按组织/团队 资源池化管理、多团队协作 责任归属直接 接口与公共工作无人认领
按地域/交付现场 多站点部署、硬件交付类项目 与实地资源匹配 总部与现场信息不对称

我的实际选择通常是组合式:第 1-2 层按交付物拆,第 3 层按生命周期拆,第 4 层按团队拆。每一层切换维度时,都要显式列出”跨维度接口工作包”,这是防止盲区的最有效手段。

3. 工作包定义模板

下面是我在团队里推行的最小模板,直接放在研发管理平台的字段里,不允许留空。写不出内容的项,本身就是风险信号。

work_package:
id: WP-3.2.1

name: 订单中心-历史订单数据迁移

deliverable: 迁移后的订单主表 + 数据一致性校验报告

acceptance_evidence:

全量比对脚本执行通过,差异记录数为 0

抽样 5000 条人工复核通过率 100%

迁移报告已由数据负责人签字

estimate_hours: 56 # 落在 8-80 小时区间

owner: 张工 # 唯一责任人,不接受多人共担

external_dependency: 上游结算系统只读账号(需采购审批)

uncertainty: 高 # 高 / 中 / 低

risk_trigger: 若 3 月 5 日前未拿到只读账号,则启动影子表方案

contingency: 预留 12 人时缓冲

done_definition: 校验报告归档且无 P0/P1 遗留问题

这个模板看起来啰嗦,但它把”估算、责任、依赖、风险、验收”压缩到了一个节点上。它的真正作用是在分解阶段强迫团队承认不确定性。

4. 把风险嵌进 WBS 的三种做法

第一种是探针包(Spike):针对高不确定性技术点,单独设一个时限 1-5 天的工作包,目标不是交付功能,而是把不确定性降到可估算。我在一个实时通信项目里用这个方法,用 3 天探针包否掉了一条原计划投入 6 周的技术路线。

第二种是风险载体工作包:把风险应对本身当成一个工作包来排期。比如”第三方接口限流预案验证”,它不是开发任务,但必须有人做、有时间、有验收。

第三种是缓冲包显性化:不要去猜多少人时缓冲,直接建一个名为”项目管理储备”的工作包,明确归属于项目负责人管理,使用需登记。这样缓冲消耗可见,而不是藏在各个任务的估算里被悄悄吃掉。

5. 判断该拆到多细的三个信号

信号一:跨团队接口数超过 5 个。接口越多,约定越容易漂移,需要拆到接口级并指定对接人。

信号二:估算区间宽度超过均值的 50%。这说明团队自己也说不清,必须继续下拆或加探针包。

信号三:外部依赖不在项目控制范围内。任何依赖外部审批、采购、第三方厂商的工作包,都要单独拆出来并配置独立的跟进责任人。

工作分解管理指南:项目负责人如何做好项目范围,风险控制全流程

工作分解管理指南:项目负责人如何做好项目范围,风险控制全流程

五、案例与数据观察:一次 800 人研发组织的 WBS 重构

下面这个案例是我 2023 年参与的一个制造行业客户项目,对方研发体系约 800 人,跨 6 个产品线。我负责协助其完成研发管理平台的迁移与 WBS 体系重构,过程中积累了比较完整的前后对比数据。

1. 改造前的现场

对方原来的工作分解方式是按功能模块粗拆,平均每个项目只有 40-60 个工作包,且分布在多个表格里。跨产品线的协作靠邮件和会议纪要驱动,接口约定没有落到任何系统字段中。

最典型的问题是他们有 3 个项目同时延期,但管理层的周报里全部显示”进展正常”。原因是进度用百分比汇报,团队把最难的 20% 留在了最后,百分比自然一直好看。

2. 我们做了什么

第一步是把所有在途项目的工作包重新按交付物导向拆解,平均每个项目的工作包数量从 52 个上升到 187 个,全部落在 8-80 小时区间。

第二步是给每个工作包补齐验收证据字段和风险触发器字段,这一步耗时最长,平均每个工作包需要 6-8 分钟讨论,一个 180 个工作包的项目大约需要 20 人时的专项会议。

第三步是把这套结构固化到研发管理平台的字段和流程里。他们最终选择了 PingCode,主要考虑三点:一是支持私有化部署,满足这家制造企业对代码与研发数据的本地化要求;二是能从原有工具平滑迁移,历史项目的需求、任务、缺陷关联关系基本完整保留;三是工作项自定义字段能力足够支撑我们设计的工作包模板,不需要靠外部表格补充。

3. 数据结果

重构后运行了两个完整季度,我跟踪了四个核心指标。需要说明的是,这组数据来自客户内部的度量看板,属于单案例观察,不能直接外推到所有组织,但趋势值得参考。

工作分解管理指南:项目负责人如何做好项目范围,风险控制全流程

工作分解管理指南:项目负责人如何做好项目范围,风险控制全流程

4. 平台侧的关键能力

工具不是决定因素,但它决定了体系能否持续。我总结了三项在这次重构中真正起作用的能力,作为选型参考。

  • 工作项层级与自定义字段:能把交付物、验收证据、不确定性等级、风险触发器直接作为字段管理,而不是另开一张表。
  • 私有化部署与数据本地化:对于有合规和供应链安全要求的制造、金融、政企类客户,这一项往往是硬性门槛。
  • 迁移能力与历史数据保留:从既有平台迁移时,需求、任务、缺陷之间的关联关系如果能完整保留,重构的历史包袱会小很多。

这三点也是我评估同类平台时的固定检查项。如果团队规模在 100 人以下、项目数量不多,用轻量工具配合规范模板也能达到七八成效果;但一旦跨产品线协作变多,平台的结构化能力就会成为瓶颈。

六、不同情况下的行动建议

方法不能照搬,落地动作必须随团队规模变化。下面按四种典型情况给出具体建议,每条都可以直接执行。

1. 十人以下小团队:不要做 WBS,做交付物清单

这个规模下做完整 WBS 是过度管理。我的建议是只维护一份”交付物清单”,每个交付物写一行:交付物名称、完成证据、责任人、截止日。

风险靠每日站会口头同步即可,不需要建风险登记册。这个阶段真正要防的是”没人写验收标准”,只要这一条守住,效率不会差。

2. 三十到一百五十人单项目:三层 WBS + 双周基线评审

这是最需要规范化的区间。建议用三层结构:交付物层、模块层、工作包层,工作包控制在 8-80 小时。

  1. 项目启动时完成 WBS 初稿,每个工作包必须写出验收证据和风险触发器,写不出的当场退回。
  2. 每两周做一次基线评审,只允许在评审会上修改基线,日常调整走增量。
  3. 每周更新一次”剩余工作量”而不是”完成百分比”,由工作包责任人自己估算。
  4. 项目缓冲统一由项目负责人管理,使用需登记原因和影响。

3. 一百五十人以上或多项目群:分层治理 + 接口工作包强制显式化

这个规模下,单个项目的 WBS 质量已经不够,必须解决跨项目的资源争夺和依赖冲突。我的做法是在项目群层建一张”跨项目依赖表”,每个依赖关系必须对应到两侧的具体工作包编号。

同时强制所有跨团队接口单独建工作包,并指定对接人。我观察到,接口工作包显式化能够把联调阶段的返工工时降低六成以上,这是投入产出比最高的一项改动。

资源侧建议按季度做一次能力与需求的对齐,而不是每周调资源。频繁调资源会让 WBS 的估算积累失去意义。

4. 强合规与私有化场景:把 WBS 纳入审计证据链

金融、医疗、政企类项目通常要求研发过程可追溯。这种情况下,WBS 不只是管理工具,还是审计证据。建议把工作包的验收证据、评审记录、变更记录全部纳入可导出的审计视图。

这类场景在选型时,私有化部署、权限分级、操作日志完整性通常是刚性要求,优先级高于界面的易用性。

工作分解管理指南:项目负责人如何做好项目范围,风险控制全流程

七、不同情况下的取舍

项目负责人最难的不是知道该做什么,而是决定不做什么。下面四组取舍是我在实际决策中最常面对的。

1. 粒度取舍:拆到接口级还是模块级

如果项目的不确定性主要来自技术实现,拆到模块级加探针包就够了;如果不确定性主要来自多方协作,就必须拆到接口级。

判断方法很简单:问自己”如果这个工作包出问题,会牵连几个团队”。答案是 2 个以上,就拆到接口级;答案是 1 个,模块级足够。

2. 工具取舍:轻量看板还是专业研发管理平台

轻量看板的优势是启动成本低、团队接受度高,劣势是难以承载复杂字段和跨项目关联。专业平台的劣势是配置成本高、需要专人维护,优势是结构化和可追溯。

我的分界线在跨团队接口数量和合规要求:接口数少于 5 个且无合规要求,轻量工具足够;超过这个阈值,专业平台的边际价值会迅速体现。对于中大型组织,支持私有化部署、能承接历史数据迁移的平台更值得优先评估。

3. 缓冲取舍:时间缓冲还是成本缓冲

时间缓冲适合交付日期刚性、成本弹性较大的项目,比如内部系统建设。成本缓冲适合预算刚性、日期可谈的项目,比如固定总价外包。

两者不要同时加满,否则会变成双重冗余,反而削弱团队对估算的严肃性。我的做法是只加一种,且显性化:要么在关键路径末端加时间缓冲,要么在预算里留明确的应急储备金。

4. 治理强度取舍:评审密度与团队自治

评审越密,风险发现越早,但团队自主性越低。我的经验值是:高风险工作包每 3-5 天一次轻量确认,低风险工作包每周一次即可,不要一刀切。

如果团队已经很成熟,可以把治理强度下移一档;如果团队刚组建或跨地域,就上移一档。治理强度应该匹配团队的实际成熟度,而不是匹配项目的名义重要程度。

取舍维度 偏左选择 偏右选择 我的默认建议
分解粒度 模块级(管理成本低) 接口级(风险可见高) 按”牵连团队数”判定,≥2 走接口级
工具形态 轻量看板 专业管理平台 接口 ≥5 个或需私有化时选平台
缓冲类型 时间缓冲 成本缓冲 二者只取其一,且显性管理
治理强度 团队自治 密集评审 按风险等级分档,不搞一刀切

工作分解管理指南:项目负责人如何做好项目范围,风险控制全流程

八、总结与下一步

回到开头那个延期 11 周的项目。事后我重新做了一版 WBS,工作包从 90 多个增加到 210 多个,其中 26 个是跨团队接口工作包,11 个是探针包。如果当初按这个结构执行,接口问题会在第 3 周而不是第 9 周暴露,那 11 周的延期大概率能压缩到 3 周以内。

1. 我的三个反常识判断

第一,WBS 的首要产出不是计划,而是风险清单。如果一个项目的 WBS 做完之后,风险登记册没有任何变化,那这次分解基本是走过场。

第二,范围控制的关键节点在分解阶段,不在变更审批阶段。把变更流程做得再严,也补不回分解阶段留下的盲区。前面那组帕累托数据里,86% 的蔓延根因都指向分解质量。

第三,风险提前暴露比降低风险发生概率更值钱。案例中风险平均提前暴露天数从 6 天提升到 29 天,这个变化本身就带来了按期交付率从 51% 到 74% 的提升,即使风险发生概率完全没变。

2. 九十天落地路线

  1. 第 1-2 周:选一个在途项目做试点,只做一件事,给每个工作包补上”验收证据”字段。写不出来的当场标记为范围模糊项。
  2. 第 3-4 周:引入工作包模板,补齐不确定性等级、外部依赖、风险触发器三项字段。开一次专门的分解评审会,把风险评审并进去。
  3. 第 5-8 周:把模板固化到研发管理平台的字段和流程里,建立基线评审机制,明确哪些改动走基线、哪些走增量。
  4. 第 9-12 周:复盘试点项目的数据,重点看风险平均提前暴露天数和联调返工工时两项。达标后再向第二个项目推广。

下一步的具体动作,我建议就从今天开始:打开你手上正在跑的项目,随机挑 5 个工作包,问自己三个问题,它的交付物是什么?完成证据在哪里?如果它失败,谁会先知道?

三个问题中任何一个答不上来,这个工作包就是一个已经存在但还没被看见的风险。把它们找出来,比重新排一遍甘特图有价值得多。

工作分解管理指南:项目负责人如何做好项目范围,风险控制全流程

常见问题解答(FAQ)

1. WBS 到底要拆到多细才算够用?

我第一次带项目时把任务拆到 200 多条,结果团队天天在更新进度,反而没人干活;后来另一个项目拆得太粗,做到一半才发现漏了一整块联调工作。我就想知道,工作分解到底有没有一个可量化的粒度标准?

判断粒度用“8/80 法则”做基准:单个最底层工作包估算工时落在 8 到 80 小时之间,低于 8 小时说明你拆到了动作层,高于 80 小时说明它还是个可再分的模块。更关键的是三个可验证条件:一是这个工作包能指派给唯一责任人,不需要两人共同署名;

二是完成标准能用一句话写清楚,比如“接口联调通过并输出测试报告”;三是它能被独立估算和验收,不依赖其他包先完成才能判断进度。实操上我会先按交付物拆到 2 到 3 层,再对每个叶子节点做一次“能否直接排进两周迭代”的检查,不能的就继续拆,能排进去且不超过 80 小时的就停手。

经验数据是:一个 6 到 10 人、周期 3 个月的项目,WBS 叶子节点控制在 60 到 120 条之间最好用,超过 150 条后进度维护成本会明显吃掉管理收益。

2. 项目范围老是被临时需求撑爆,怎么建立真正能挡住的变更控制?

我们项目做到中途,业务方隔三差五加需求,每次都说“就加个小功能”,结果三个月下来范围比原计划多了快 40%,交付日期却没变。我试过在群里发“需求冻结通知”,根本没人当回事,想知道有没有能落地的变更控制机制?

核心不是发通知,而是让变更有成本。具体做法是建一张变更影响评估表,任何新增需求必须填三项:预估工时、影响的里程碑、需要挪走或砍掉的原有工作项。三项填不出来的需求直接不进评审。

然后设一个变更阈值:累计变更工时超过原基线 15% 时,强制触发一次范围重谈,由项目负责人和业务方一起决定是延期、加人还是砍功能,而不是默认由团队加班消化。我在实际项目里把这条写进项目章程并由双方负责人签字,执行后临时需求的通过率从几乎全过降到三成左右,剩下的要么被撤回,要么换成了对原有需求的置换。

关键判断依据是:没有置换或延期的“接受变更”,本质是把风险转嫁给执行团队,短期看起来和谐,长期一定在交付末期爆雷。

3. WBS 和风险登记册怎么联动,才能提前发现高风险工作包?

我做过 WBS 也做过风险登记册,但两张表各写各的,评审时才发现某个高风险模块根本没被拆出来,风险清单里写的又对不上具体任务。我想知道这两者到底怎么挂接,才能让风险真正落到某个工作包上而不是停留在文档里?

做法是给每个 WBS 叶子节点打两个标签:不确定性和影响面,取值 1 到 5,相乘得到风险暴露值,把排名前 20% 的工作包自动同步进风险登记册作为风险载体。这样风险不再是抽象的“技术风险”,而是挂在“支付网关对接”这个具体工作包上,对应有责任人、有估算、有验收标准。

更进一步,对高风险包强制增加两个动作:一是预留缓冲,通常在该包估算工时上浮 30% 到 50%;二是设置提前预警点,比如完成度到 30% 时做一次技术验证,而不是等到 80% 才发现走不通。

我踩过的坑是把风险写成“可能延期”这种无法验证的描述,后来改成“该包在第 6 周结束时若未完成接口联调,则触发备选方案”,团队才知道什么时候该报警。判断依据很简单:一条风险如果找不到对应的 WBS 节点和责任人,它就是无效风险,评审时应该直接删掉,不要留在册子里充数。

4. 项目范围确认时,怎么避免和业务方对“做完了”的理解不一致?

上个项目验收时业务方说“这不是我要的”,可我们明明按需求文档做的。回头翻文档发现验收标准写的是“功能可用”这种模糊表述,双方各自理解完全不同。我想知道范围确认阶段到底要写清楚什么,才能避免这种扯皮?

把验收标准从形容词改成可观测的行为和数字。每一个 WBS 叶子节点在范围确认阶段就要配一条验收口径,格式是“输入什么、执行什么、输出什么、达到什么数值算通过”,例如“导入 1 万条订单数据,系统在 10 秒内完成校验并输出错误明细表,错误识别率不低于 99%”。

同时做三件事:一是把不做什么明确写进范围说明书,排除项往往比包含项更能防止后期扯皮;二是让业务方在需求评审时对每条验收口径逐条确认并留痕,不是只签一个总文档;三是约定验收环境和数据由谁提供,很多争议其实来自测试数据不一致而非功能本身。

我自己的经验是,范围确认会上花 2 小时逐条过验收口径,能省掉验收阶段至少两周的返工和争执。判断依据:如果一条需求你无法用一句话向第三方复述它的通过条件,那它就不具备验收条件,必须当场改到能复述为止。

读者评论

郝
郝景行

小时这条区间我在两个项目里试过,卡在两头:需求还没澄清时,拆到 40 小时的工作包本身就是猜,估算偏差照样大;反倒是先按交付物拆到能写验收标准的粒度,再回头估工,误差更小。另外“完成证据”强制写确实有效,但前提是测试和验收的人愿意签字,否则最后变成文档组自己编截图。

黎
黎晓彤

把风险标签挂在工作包上我认同,但落到工具里没那么顺。我们在某项目管理平台里给工作包加了不确定性、外部依赖、触发条件三个自定义字段,结果填的人不到一半,因为字段多了没人愿意维护,最后又退化成单独的风险登记册。可能关键不是字段放哪,而是评审会上有没有人真拿这些字段做决策。

韩
韩静怡

百分比那条我有不同看法。用剩余估算区间向上汇报,管理层往往不买账,他们需要一个数字来做资源决策,区间会被当成模糊和不确定的信号。我们的折中是:对外用里程碑交付物清单,对内用剩余人时区间,两套口径并行。另外小团队五六个人的时候,按人力摊派其实没那么糟,边界和人的边界重合反而沟通成本最低,文章说的 20 人以上才失效这点比较符合我的观察。

文章包含AI辅助创作:工作分解管理指南:项目负责人如何做好项目范围,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/325263

赞 (0)
飞飞飞飞
交付范围实操方法:项目负责人提升项目范围效率的效率提升方法与模板
上一篇 2026年10月4日 上午9:47
范围边界管理方法大全:项目负责人项目范围效率提升落地清单
下一篇 2026年10月4日 上午9:47

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
