项目范围范围定义全流程:项目负责人实操方法与一文讲清

2022年我接手过一个预算780万、研发团队128人的企业级平台项目。启动会上所有人都说”需求很清晰”,六周后我第一次打开需求池,里面已经躺了437条需求,其中89条没有任何验收标准,62条互相冲突,还有17条被标注为”老板口头说的”。最终这个项目在原定上线日期之后拖了4个月,复盘会上我把范围相关的返工工时拉出来算了一遍:2,140人天,占整个项目实际投入的31.7%。

这不是一个极端案例。在过去四年里,我以项目负责人和PMO顾问的双重身份深度参与过17个中大型交付项目,横跨制造、金融、企业服务和智能硬件四个行业。当我把这些项目的延期原因归类时,发现被反复提及的第一个词永远是”范围”,不是技术难题,不是人手不够,而是一开始就没人把边界说清楚,或者说清楚了但没人用它对账。

这篇内容我想讲清楚一件事:项目范围定义不是一个”前期写文档”的动作,而是一条贯穿立项、需求、设计、开发、验收、变更的完整流水线。我会拆开每一个环节的实操方法、判断标准、常见误区和取舍逻辑,也会给出我实际用过的评分表、模板骨架和数据观察。如果你正在带一个超过20人的项目,或者正在为”需求永远做不完”这件事头疼,下面的内容应该能直接用上。

一、核心结论:范围定义的本质是一份”边界协议”,不是一份文档

很多人把范围定义理解为”写《项目范围说明书》”,这是把一个动词理解成了一个名词。文档只是载体,真正要沉淀下来的是三方(需求方、交付方、验收方)对”什么算完成、什么不算、变了怎么办”的共识。共识不在纸上,在争议发生时的引用效率上。

1. 结论一:范围定义 = 边界 + 验收标准 + 变更成本,三者缺一不可

我见过太多项目的范围文档只写了第一项。它们详细列出了要做的功能模块、要交付的软硬件、要覆盖的业务场景,但完全没有写”怎么算做完”。结果是开发说做完了,业务说没做完,双方各执一词,最后靠项目负责人拍脑袋裁决。

更隐蔽的缺失是第三项,变更成本。范围变更本身不可怕,可怕的是变更没有价格标签。当一条新增需求可以”免费”提出来时,需求方的最优策略就是无限提;当它必须占用明确的人天、明确的排期、明确的验收资源时,需求方才会开始做取舍。不给变更定价,等于鼓励范围蔓延。

2. 结论二:范围定义的颗粒度必须匹配变更成本,而不是匹配管理者的安全感

我经常被问”WBS要拆到几层”。这个问题没有标准答案,但有一个判断方法:看这个层级上的变更成本有多高。如果一个模块的变更成本是5人天,那它就应该被拆到能估算出5人天的粒度;如果一个模块的变更成本是200人天,硬拆成20个任务反而会让变更评估变得极其低效,因为每次调整都要重新核对20个任务。

我自己常用的经验值是:工作包的最细粒度对齐”两周迭代内可独立验收”这个标准。小于这个粒度的拆解,管理成本会超过它带来的清晰度收益。

3. 结论三:排除项(Out of Scope)比包含项更能降低项目风险

这是我最想强调的一条反常识判断。大多数范围文档花90%的篇幅写”做什么”,只用一句话写”不做什么”。但从风险控制角度看,“不做什么”才是真正防止后期扯皮的东西。

原因很简单:包含项写不全,是遗漏;排除项写不清,是争议。遗漏可以在变更流程里补,争议会直接演变成责任推诿。我在自己的模板里强制要求排除项清单不少于包含项数量的30%,并且每一条排除项都要写明”为什么排除”和”如果后续要做,走什么流程”。

4. 结论四:范围基准的价值在于”可追溯”,不在”签字”

很多团队把范围基准理解为一份签字确认的文件,签完就锁进抽屉。这等于把基准变成了一个仪式。真正有价值的基准是能被追溯的:任何一条需求,都能从业务目标追到需求条目,追到设计文档,追到代码提交,追到测试用例,追到验收记录。

没有这条追溯链,范围变更控制就是一句空话,你根本无法判断某个改动影响到哪些已交付内容。这也是为什么我一直坚持用需求跟踪矩阵,哪怕是最小的项目也要有一条极简版本。

5. 结论五:范围蔓延的真正来源是”沉默的默认”,不是”恶意的加法”

我统计过自己经手项目中所有被认定为范围蔓延的变更,只有不到15%是需求方明确提出的新增需求。剩下85%来自三种沉默的默认:需求方随口一句”顺手也做了吧”、开发觉得”多做一点更好用”、项目负责人为了维持关系说”这次先这样”。

这三种沉默的默认,杀伤力远大于正式变更,因为它们从不进入变更流程,也从不被计入成本。等它们累积到影响里程碑时,已经没有单点可以追责了。

项目范围范围定义全流程:项目负责人实操方法与一文讲清

二、背景与真实场景:范围定义失控的代价是怎么一步步发生的

范围失控从来不是某一天突然发生的,它是一连串”看起来合理”的小决定累积出来的结果。我想先把一个真实项目的演进过程还原出来,因为只有看到过程,才知道在哪一步可以拦住它。

1. 一个128人研发团队的六周滑坡

回到开头那个项目。项目章程里写得很漂亮:为集团搭建统一的企业服务平台,覆盖6大业务域、23个二级模块,目标上线时间8个月。启动会开了3小时,参会32人,所有人都表示理解。

第一周,需求收集启动,我让各业务域提需求。三周内收到近300条,第四周突破400条。问题出在这里:我们只规定了”谁提”,没有规定”提到什么程度算提完”。于是有的业务域提交的是”希望提升审批效率”这种目标级描述,有的提交的是”审批页面的按钮颜色改成蓝色”这种实现级描述,颗粒度差了三个数量级。

第五周我们开始做WBS分解,这时才发现根本没法估。目标级需求估不出工作量,实现级需求又琐碎到无法归组。第六周我做了第一次范围评审,会上出现了12处需求冲突,两个业务域对同一个审批规则的描述完全相反,而且双方都认为自己是标准。

后面的故事你可以猜到:为了不延误进度,我们决定”先做起来再对齐”。这个决定直接导致了后面2,140人天的返工。

2. 范围失控的四类典型场景

把17个项目的经验归拢一下,范围定义出问题基本落在四类场景里,识别出自己是哪一类,解决方案是完全不同的。

  • 场景A:目标漂移型。项目做了一半,业务方的战略重点变了,原来的范围有一半不再重要。这类问题的根因不在范围定义本身,而在范围定义时没有绑定”业务目标的时效性”,也没有设置阶段性复核点。
  • 场景B:颗粒度混乱型。需求条目里目标、功能、实现细节混在一起,导致估算、排期、验收三个环节全部失效。这类问题最容易通过模板和评审规则解决。
  • 场景C:边界模糊型。项目与项目之间、项目与运维之间、本系统与外部系统之间的职责边界没有划清,导致同一件事被两个团队做,或者两边都不做。这类问题在跨部门协作多的组织里最常见。
  • 场景D:变更失序型。范围基准是清楚的,但变更没有闸门,谁都可以直接找开发改。这类问题的根因是流程权威性不足,而不是流程设计不合理。

3. 为什么中大型组织反而更容易范围失控

直觉上,组织越大、流程越完善,范围应该越清楚。但我的观察恰恰相反:100人以上的组织,范围失控的概率明显更高。原因有三个。

第一,决策链长。一个需求的最终拍板人往往不在评审现场,评审会只是”收集意见”,真正的决策发生在会后的一对一沟通里,而这些沟通不留痕迹。

第二,利益主体多。23个模块可能对应9个部门,每个部门都有自己的KPI和优先级,范围定义的实质是多边博弈,而不是技术判断。

第三,信息衰减快。从业务方到产品经理到架构师到开发,每过一层信息都会损失一部分上下文,等到开发拿到需求时,已经不知道这条需求背后的业务动机是什么了,自然也无法判断哪些实现细节是必须的。

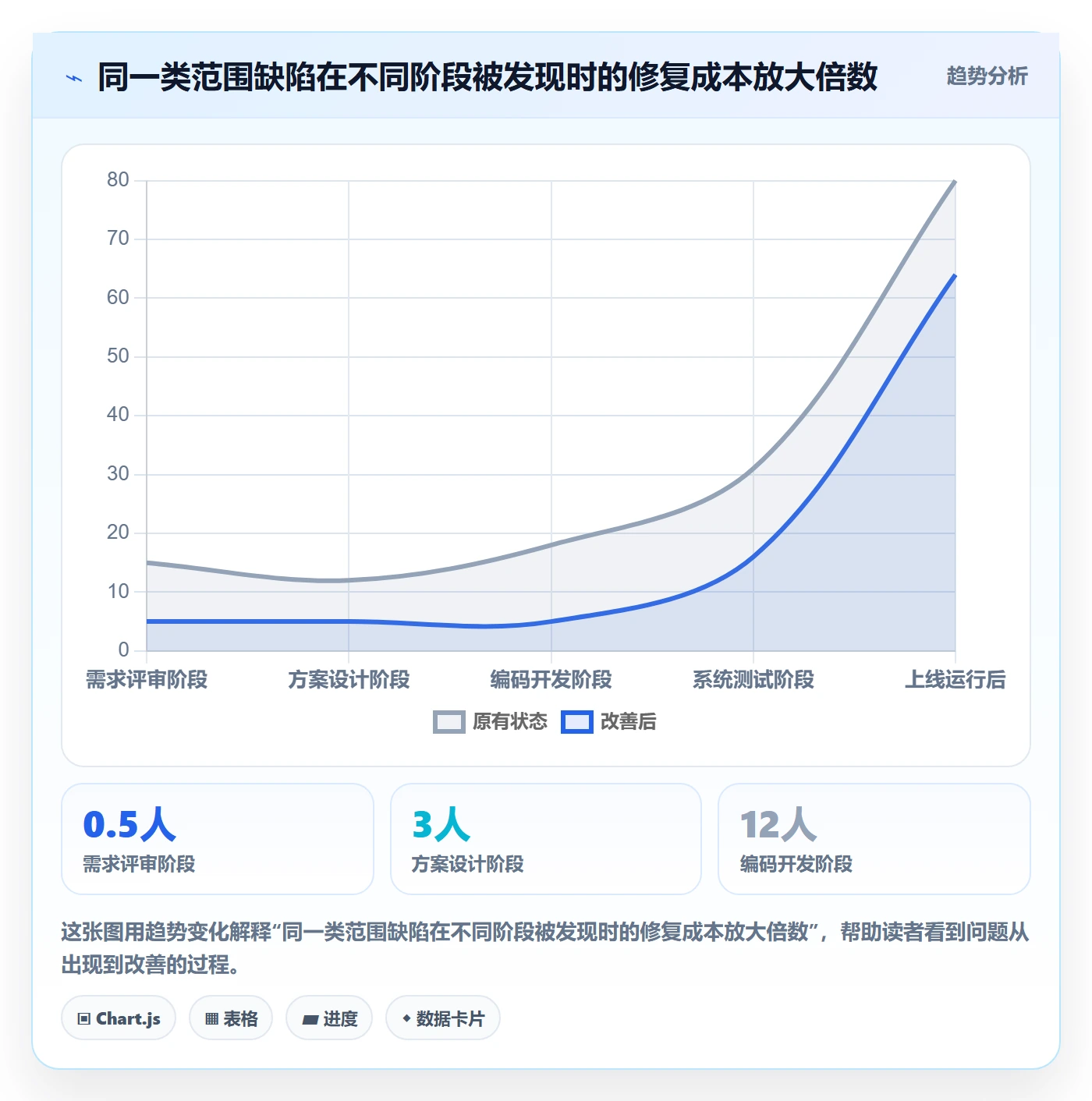

4. 返工成本随阶段推移的放大曲线

我统计过经手项目里同一类缺陷在不同阶段被发现的修复成本。以”审批规则描述错误”这类范围缺陷为例,在需求评审阶段修正平均需要0.5人天,在设计阶段是3人天,在开发阶段是12人天,在测试阶段是28人天,在上线后是80人天以上。

这条曲线是范围定义值得投入的根本原因:在需求阶段花1小时说清楚的事,在上线后可能要花160小时去修。

项目范围范围定义全流程:项目负责人实操方法与一文讲清

项目范围范围定义全流程:项目负责人实操方法与一文讲清

三、常见误区:项目负责人最容易踩的八个坑

下面这八个误区,我几乎在每一个出问题的项目里都能找到至少三个。它们的共同特点是:单独看起来都很合理,组合起来就是灾难。

1. 误区一:把需求列表当作范围基准

需求列表回答的是”用户想要什么”,范围基准回答的是”这个项目承诺交付什么、按什么标准验收”。两者之间隔着一个关键的筛选动作:哪些需求进入本次项目,哪些延后,哪些不做。

我见过一个项目,需求池里897条需求全部被标记为”本期必须完成”。这份列表毫无筛选价值,因为如果所有事都最重要,那就没有最重要的事。范围定义的核心动作之一就是做减法,而做减法需要有人承担”说不”的压力。

2. 误区二:只写做什么,不写不做什么

前面已经讲过排除项的价值,这里补一个实操细节:排除项不能只写”不包含XX功能”,而要写清楚边界条件。比如”本项目不包含与外部ERP系统的实时数据同步”,这句话不够,因为对方可能会理解为”那就做准实时”。更严谨的写法是”本项目不包含与外部ERP系统的任何自动化数据交互,数据同步由ERP侧通过人工导入完成,频率不高于每日一次”。

3. 误区三:WBS分解到任务级,导致管理成本反噬

WBS(工作分解结构)的本意是把交付物逐层拆解到可以估算和分配的程度。但很多项目把它拆成了任务清单,一个5人天的工作包被拆成15个0.3人天的任务,然后每周花4小时更新这15个任务的状态。

算一笔账:如果项目有200个工作包,每个被过度拆成10个任务,就是2000个任务节点。按每个节点每周维护2分钟计算,每周消耗66小时,相当于1.6个全职人力纯粹在做状态维护。这就是管理成本反噬。

4. 误区四:验收标准写成不可验证的话术

“系统运行流畅””界面友好””满足业务需要”,这三句话在范围文档里出现一次,就意味着后面一定有一场扯不清的验收会。

可验证的验收标准必须能被第三方独立判定。我用的判断方法叫”三人独立测试”:把验收标准交给三个没有参与需求讨论的人,如果他们对”是否通过”给出不同答案,这条标准就不可验证。

5. 误区五:范围变更靠口头或群里确认

即时通讯工具让变更变得极其容易,也让变更变得极其隐形。一句”这个加一下呗”配上”好的”,在法律意义上可能是承诺,在项目管理意义上什么都不是,因为它没有评估、没有排期、没有登记。

我的做法是:任何一句话都不能成为变更依据,变更必须有标识、有评估、有决策、有回执。这四个要素缺一个,变更就不生效。

6. 误区六:需求跟踪矩阵做成形式

需求跟踪矩阵(RTM)最常见的失败模式是:项目启动时建了一张Excel,填了300行,然后三个月没更新。等到需要追溯时,发现表格里的状态和实际情况完全对不上。

RTM能不能活下来,取决于它的维护成本。如果每次更新要手动填5列,它一定会死。RTM必须依附在需求管理工具里,让状态自动流转,而不是靠人手工同步。这也是我后来坚持把范围定义流程搬到系统里的直接原因。

7. 误区七:迷信”范围冻结”

“本期范围冻结,任何人不得提新需求”,这句话在实践中几乎从未真正生效过。原因很简单:市场会变,合规要求会变,竞争对手会变。强行冻结只会把变更逼到地下,变成更难管理的暗箱操作。

我的判断是:不要追求范围冻结,要追求范围可解释。允许变更,但每一条变更都要能解释清楚”为什么必须在本次做”以及”用什么东西换”。有进有出,才是健康的范围管理。

8. 误区八:范围定义由项目负责人一个人完成

我一个人关在会议室里写出来的范围文档,哪怕逻辑再严密,也一定会出问题。因为范围定义的实质是建立共识,而共识无法由单方面宣布。

我的标准做法是:范围文档由我起草,但必须经过三类人逐条过一遍,最懂业务的人、最懂实现的人、最终要为结果买单的人。这三类人的视角互相补充,也互相制约。

项目范围范围定义全流程:项目负责人实操方法与一文讲清

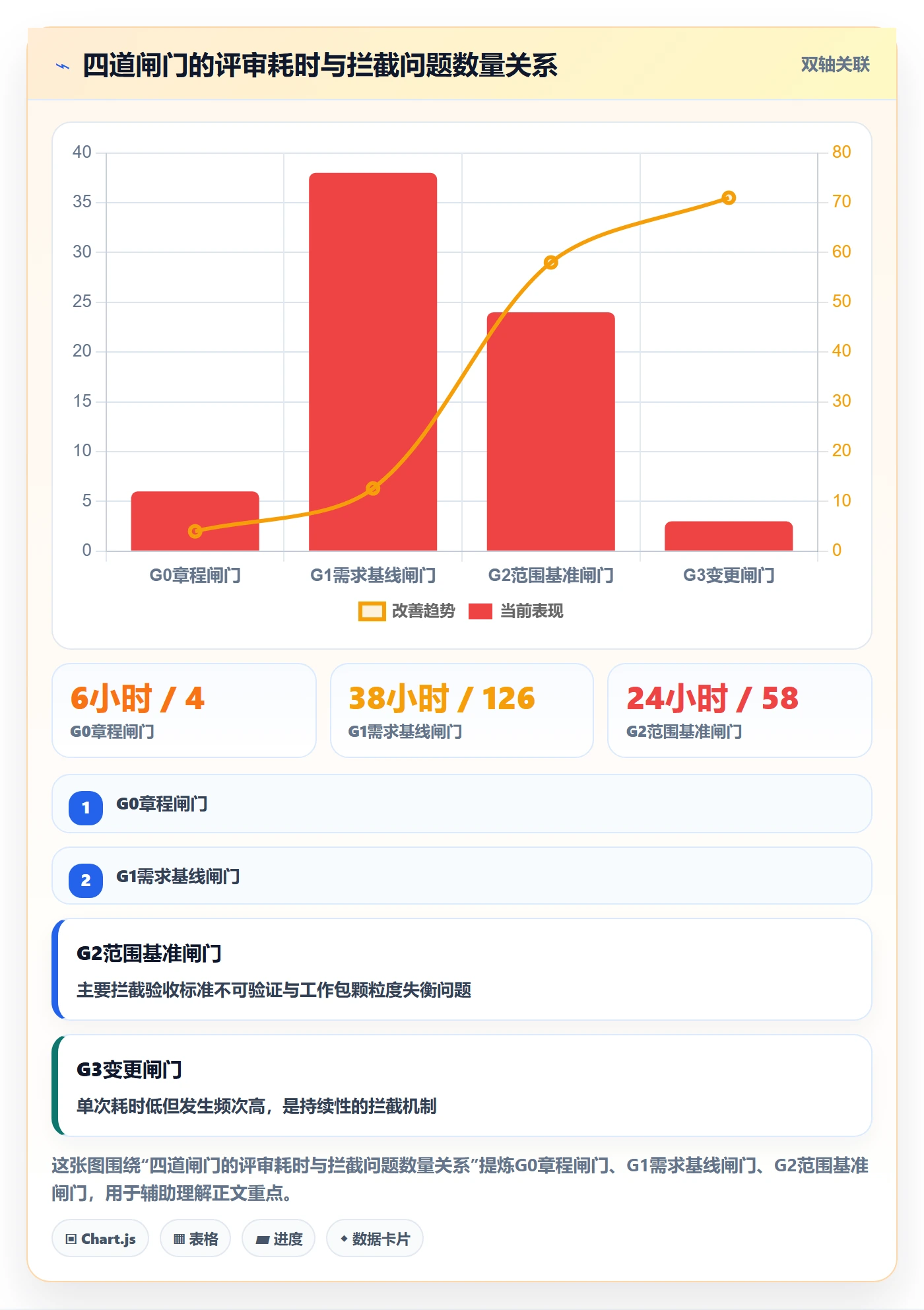

四、专业判断逻辑:我用三层漏斗加四道闸门判断范围是否定义清楚

前面讲的是问题,这一节讲我实际使用的判断框架。它不复杂,但要求每个环节都有明确产出物和明确的责任人。

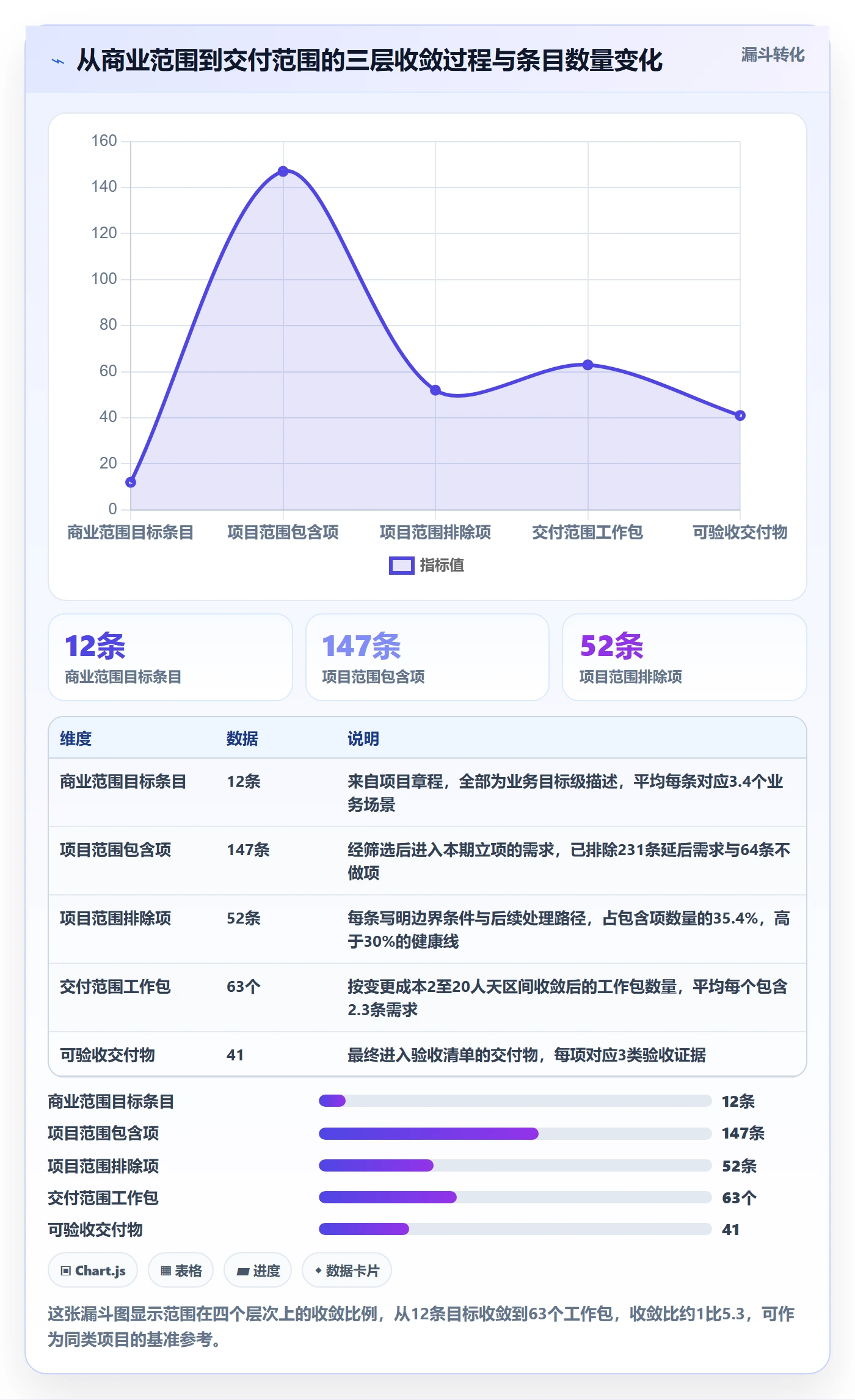

1. 三层漏斗:商业范围、项目范围、交付范围

很多范围混乱的根源在于把三个不同层次的东西混在一起讨论。我在任何项目启动时,都会先强制把范围拆成三层。

第一层是商业范围,回答”这个项目为什么存在”,产出物是项目章程里的目标陈述和成功标准。它的颗粒度最粗,但必须包含可量化的业务指标,比如”审批平均时长从3.2天降到1天以内”。

第二层是项目范围,回答”为了达成业务目标,这个项目要做哪些事、不做哪些事”,产出物是范围说明书,包含包含项、排除项、假设条件和制约因素。

第三层是交付范围,回答”每一项交付物的具体形态和验收方式”,产出物是WBS、WBS词典和验收标准清单。

这三层是包含关系,不能跨层讨论。当业务方说”我希望审批更智能”时,那是商业层的话;当他问”能不能加个自动路由”时,那是项目层的决策;当他说”这个按钮能不能放到右上角”时,那是交付层的细节。把三层混在一起讨论,会议就会变成一锅粥。

2. 四道闸门:什么时候可以进入下一个阶段

漏斗解决的是分层问题,闸门解决的是节奏问题。我在每个项目里设置四道范围闸门,每道闸门有明确的通过条件和决策人。

  1. G0 章程闸门:项目章程获批,商业目标和成功标准已量化,范围的高层描述已对齐,项目负责人已获授权。通过条件:章程中至少有3个可测量的业务指标,且有明确的业务负责人。
  2. G1 需求基线闸门:需求已收集、分类、去重、解决冲突,每条需求都有提出人、业务价值和初步优先级。通过条件:需求条目颗粒度统一,无目标级或实现级条目混入,冲突条目100%关闭。
  3. G2 范围基准闸门:范围说明书、WBS、WBS词典、验收标准、需求跟踪矩阵全部完成并评审通过。通过条件:包含项与排除项清单完成,每条包含项可追到WBS工作包,每个工作包有可验证验收标准。
  4. G3 变更闸门:范围基准之后的所有调整必须经此闸门。通过条件:变更申请有编号、有影响评估(工期/成本/资源/风险四个维度)、有决策记录、有回执确认。

3. 可验证性阈值:一条需求能不能被三条独立证据验证

我在评审验收标准时会用一条硬性规则:每条验收标准必须能被至少三类独立证据验证,通常是一份操作记录、一份数据快照、一份第三方确认。

举个例子。”审批流程支持多级审批”这条标准不合格,因为”多级”是几级?谁来判?改成”审批流程支持1至5级可配置,配置后由系统自动路由,路由结果记录在审批日志中,日志可通过管理后台按时间范围导出”,这条标准可以被三类证据验证:配置界面截图、审批日志导出文件、管理员操作确认。

4. 颗粒度判断:用变更成本倒数决定分解深度

前面提到过这个原则,这里给出具体操作步骤。

  1. 先按交付物维度做一级分解,识别出所有主要交付物。
  2. 对每个交付物估算变更成本。变更成本高于20人天的,继续分解;低于20人天的,停止分解,作为工作包。
  3. 对继续分解后的子项重复第2步,直到每个工作包的变更成本落在2至20人天区间。
  4. 对低于2人天的项,合并回上一层。

这个规则的好处是不依赖个人经验判断,而是用一个可计算的阈值决定分解深度。它把”拆到多细”这个主观问题,转化成了”变更成本是多少”这个可量化问题。

5. 边界健康度自检清单

在G2闸门评审前,我会用下面这张清单给自己打分。低于80分的项目,我不会让范围基准通过。

检查项 判别标准 权重
包含项完整性 每条包含项可追溯到至少一个业务目标 15
排除项充分性 排除项数量不少于包含项的30%,且每条写明边界条件 15
验收标准可验证性 每条验收标准可通过三类独立证据判定,无模糊形容词 20
WBS颗粒度一致性 所有工作包变更成本落在2至20人天区间 10
假设与制约因素登记 每条假设写明验证时间和失效影响 10
需求跟踪矩阵可用性 抽样5条需求,可在3分钟内完成端到端追溯 15
变更流程可执行性 随机抽取1次历史变更,四要素齐全 15

下面是一份我常用的范围说明书骨架,可以直接拿去改。

项目范围说明书(骨架模板)

项目目标

1 业务目标(含量化指标与达成时间)

2 成功标准(验收方认可的判定方式)
交付范围

1 包含项清单(编号 / 交付物 / 业务价值 / 责任方)

2 排除项清单(编号 / 排除内容 / 边界条件 / 后续处理方式)

3 与外部系统的接口边界
验收标准

1 功能性验收标准(逐条可验证)

2 非功能性验收标准(性能 / 安全 / 兼容性 / 合规)

3 验收证据清单(每条标准对应的证据类型)
假设条件

1 假设内容 / 验证时间 / 失效后的应对
制约因素

1 预算制约 / 工期制约 / 资源制约 / 技术制约
变更控制规则

1 变更申请入口与编号规则

2 影响评估维度(工期 / 成本 / 资源 / 风险)

3 决策权限矩阵

4 变更回执与归档要求

项目范围范围定义全流程:项目负责人实操方法与一文讲清

项目范围范围定义全流程:项目负责人实操方法与一文讲清

五、具体案例与数据观察:一个128人团队用PingCode重建范围定义流程

这一节我用前面那个项目做完整复盘。需要说明的是,下面的数据来自我方在2023至2024年参与的脱敏项目观察,部分指标为同一团队三个季度的同期对比,不代表所有团队的普遍水平,但变化方向我认为是可复用的。

1. 案例背景与初始问题

团队规模128人,其中研发96人,产品与设计18人,测试14人。业务侧涉及9个部门。项目原计划8个月上线,实际4个月延期。用我前面的框架诊断,问题集中在三点:需求颗粒度缺失、排除项完全空白、变更无登记。前面提到的437条需求里,有89条没有验收标准,62条互相冲突,变更登记率不到20%。

2. 改造动作:把范围定义从文档流搬到系统流

我们做了四件事。

第一,统一需求入口和字段规范。所有需求只能通过工具提交,必填字段包括业务目标、验收标准、提出人、期望时间、优先级依据。缺任何一个字段,需求无法进入评审队列。这一条执行了两周后,需求平均颗粒度明显收敛。

第二,建立需求与工作包的双向关联。每条需求必须挂到至少一个工作包上,每个工作包必须能追溯到至少一条需求。没有归属的需求自动进入待定池,不占用本期排期。

第三,把验收标准设成必填的验收条件。需求状态流转到”待验收”时,系统强制要求填写验收证据。这一条直接消灭了”没有验收标准的需求”这个类别。

第四,变更走工单。任何范围调整必须在系统里创建变更单,填写影响评估四要素。每周三固定开变更评审会,变更单按批次决策。

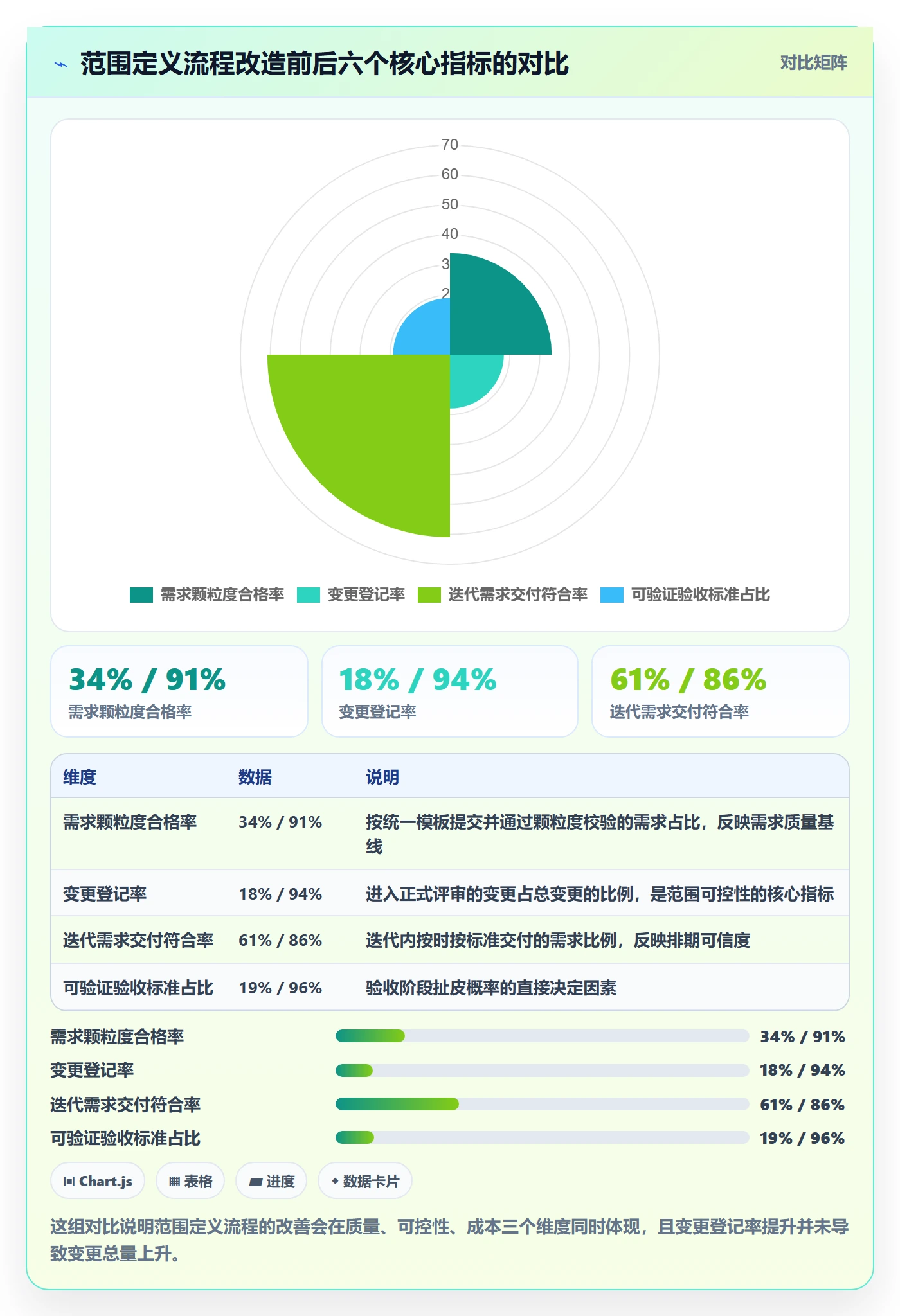

3. 数据观察:六个指标的前后对比

改造前后各取一个季度做对比,数据如下。需要强调的是,这些改善不是工具单方面带来的,工具只是让流程变得可强制执行。如果没有流程设计,工具只会让混乱变得更高效。

观察指标 改造前(Q1) 改造后(Q3) 变化
需求颗粒度合格率 34% 91% 提升57个百分点
含验收标准的需求占比 80%(且多为不可验证描述) 100%(可验证标准占比96%) 可验证标准从19%升至96%
范围变更登记率 18% 94% 提升76个百分点
需求端到端追溯耗时 平均42分钟/条 平均3分钟/条 缩短92.9%
因范围缺陷导致的返工工时 1,286人天/季度 347人天/季度 下降73.0%
迭代内需求交付符合率 61% 86% 提升25个百分点

有一点值得单独说:变更登记率从18%升到94%,但变更总数并没有增加。改造前变更总数统计为87次,改造后为93次,基本持平。这说明之前的变更并没有消失,只是没有被记录下来。真实的变更量一直都在,差别在于有没有被看见、被评估。

项目范围范围定义全流程:项目负责人实操方法与一文讲清

项目范围范围定义全流程:项目负责人实操方法与一文讲清

4. 为什么这个团队选择PingCode

这个团队在工具选型上有几个硬约束:一是必须支持私有化部署,因为涉及集团核心业务数据;二是原有工具是海外产品,历史数据量大、字段自定义多,迁移必须平滑不能丢失关联关系;三是组织规模128人且还在扩张,工具需要能承载跨部门、多项目的并行管理。

他们最终选择PingCode。我参与了这个决策过程,有三个判断点值得分享。

第一是私有化部署能力。对于100人以上的中大型组织,尤其是涉及核心业务系统的研发团队,数据主权往往是不可谈判的底线。PingCode支持私有化部署,这让它在集团IT的合规评估里顺利过关。

第二是Jira平滑迁移。这个团队的历史数据包括4,200余条需求条目、680个工作包和三年多的变更记录,字段和状态流转高度自定义。PingCode支持从Jira平滑迁移,实际迁移过程中保留了需求与工作包的关联关系、状态流转历史和自定义字段映射。这一点很关键,如果迁移过程中追溯链断裂,需求跟踪矩阵就等于重建,前面所有的治理成果都要归零。

第三是范围定义流程的可固化程度。我们把前面提到的必填字段、验收条件强制校验、变更工单四要素都配置进了系统。PingCode在这个层面提供了足够的自定义空间,让流程约束可以落到字段级别,而不是停留在制度文件里。

需要客观说明的是,工具只是执行载体。同样的流程配置,如果团队不愿意执行,换任何工具都不会有效果。这个案例里真正的变量是流程设计和执行决心,工具的作用是让执行不了的成本变高,当你必须填完验收标准才能提交需求时,偷懒就变成了一件需要额外操作的事。

5. 我们自己踩过的三个坑

复盘时如果不讲坑,就成了广告。这里说三个真实踩过的坑。

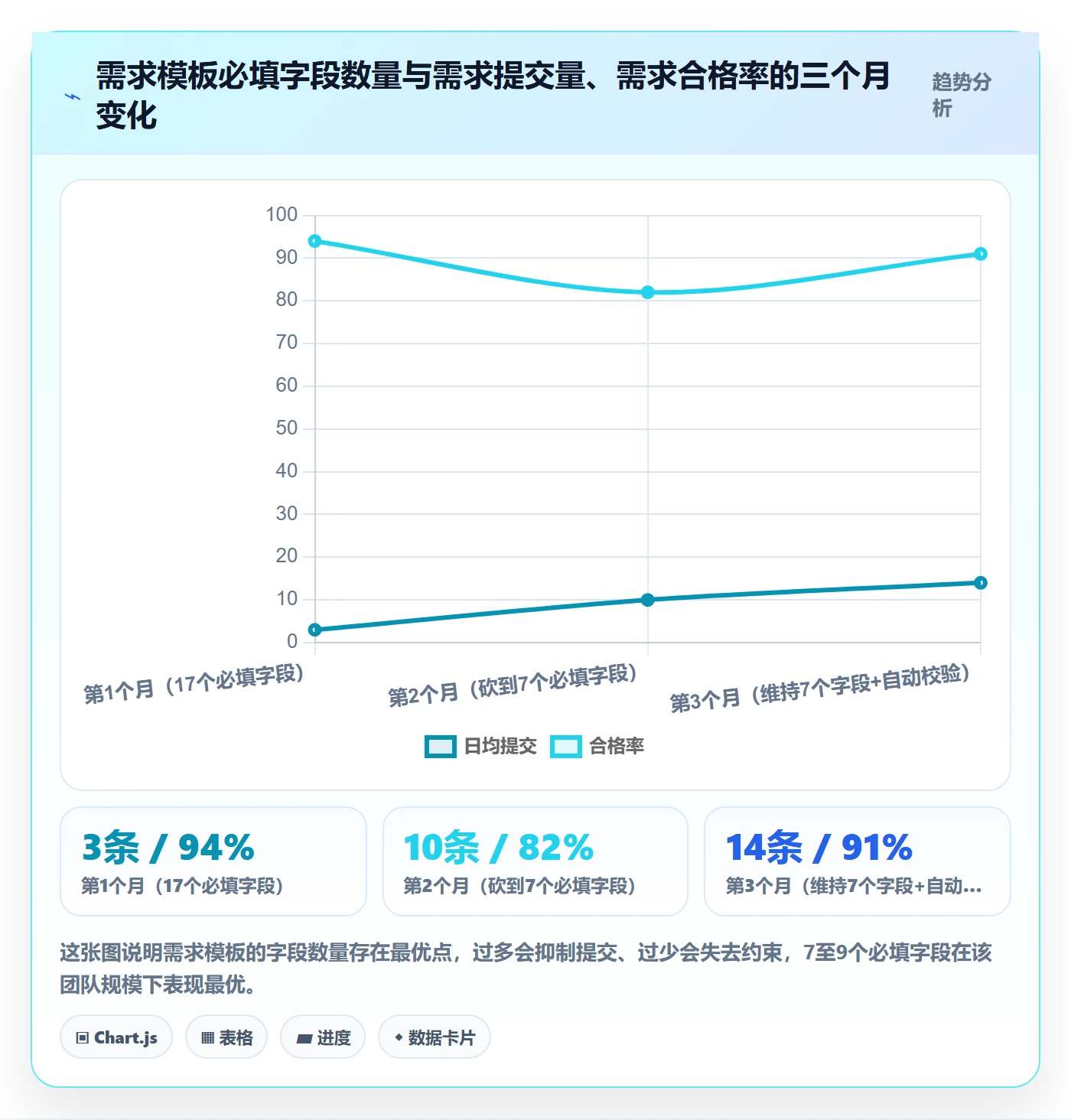

坑一:字段加太多,导致前两周提交量骤降。我们第一版需求模板有17个必填字段,结果第一周需求提交量从日均12条降到3条。后来砍到7个必填字段,其余改为选填,第二周恢复到日均10条,第三周超过原来水平。教训是:约束要加在关键节点上,不能平均用力。

坑二:变更评审会开成了辩论会。前两次变更评审会各开了3小时,因为大家都在讨论”这个需求该不该提”,而不是”这个需求如果做,代价是什么”。后来我们在会前强制要求变更单必须附影响评估,会上只做决策不做讨论,单次耗时降到45分钟左右。

坑三:追溯矩阵的自动关联被绕过。有开发为了赶迭代,把需求直接挂到了一个泛化的工作包上,导致追溯链看起来完整但实际无效。后来我们增加了校验规则:一个工作包关联需求超过8条时自动告警,由项目负责人复核。这条规则拦下了11处不合理的关联。

项目范围范围定义全流程:项目负责人实操方法与一文讲清

六、不同情况下的行动建议

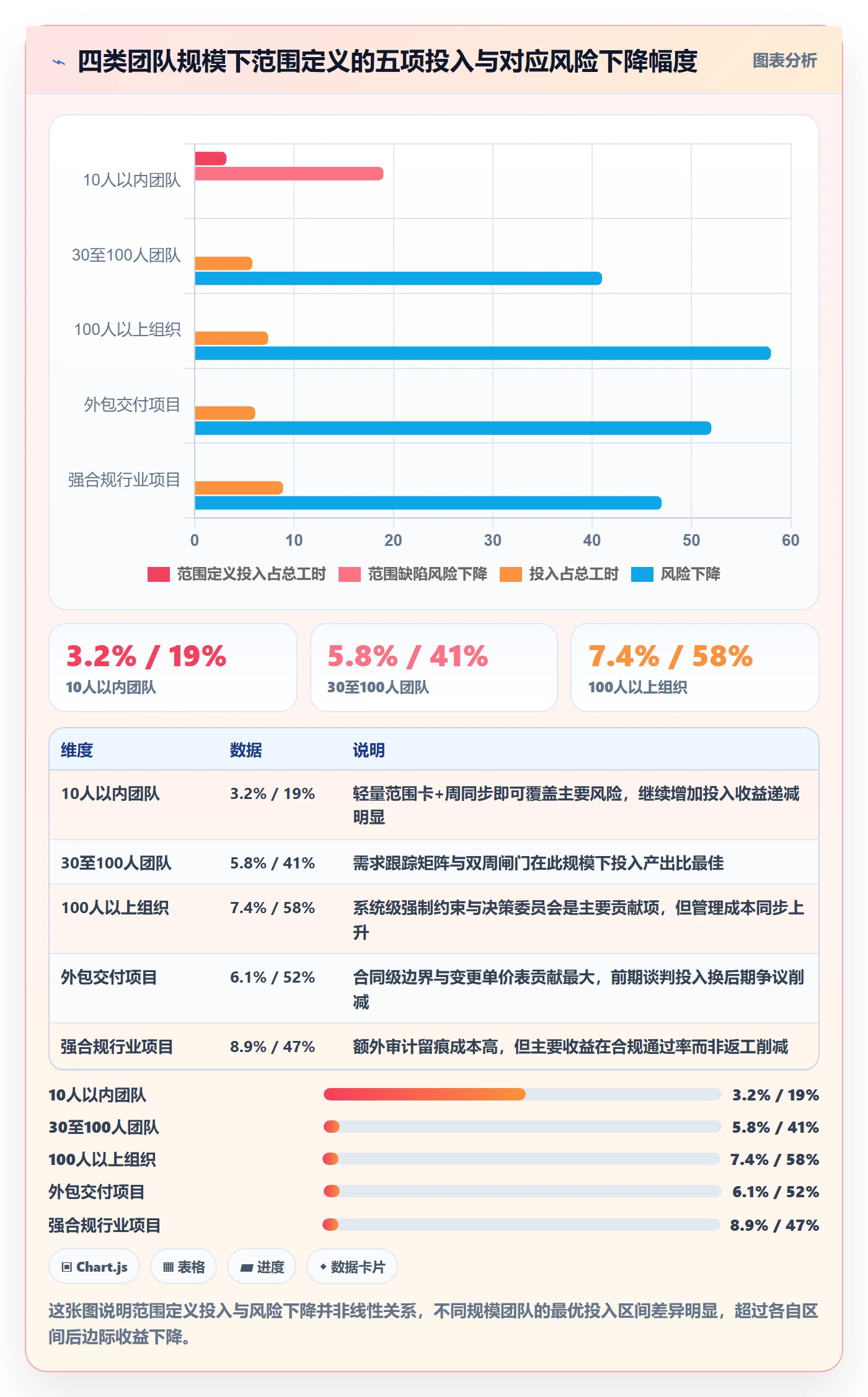

范围定义没有万能方案,团队规模、项目类型、行业约束不同,做法差别很大。我按四种典型情况给出可直接执行的建议。

1. 10人以内小团队:用一张”范围卡”代替完整流程

小团队最大的风险不是范围失控,而是过度管理把自己管死。我的建议是只做三件事。

  • 写一页范围卡:包含目标、包含项(不超过15条)、排除项(至少5条)、验收方式。一页纸,不超过40分钟写完。
  • 每周一次15分钟范围同步:只回答一个问题,”这周有没有出现范围卡以外的工作?”有就当场决定是加进去还是砍掉。
  • 不做正式WBS:用交付物清单代替,每个交付物写一句话交付标准即可。

2. 30至100人团队:需求跟踪矩阵加双周闸门

这个规模是范围管理开始产生明显收益的临界点。核心建议是建立轻量的需求跟踪矩阵和固定的变更闸门节奏。

  1. 统一需求模板,必填字段控制在7至9个,其中验收标准必须必填。
  2. 建立需求与交付物的双向关联,最低要求是可追溯,不要求全字段覆盖。
  3. 每两周开一次变更闸门会,只决策不讨论,单次控制在1小时以内。
  4. 每季度做一次范围健康度自检,用前面那张100分制的清单打分,低于70分就暂停新增需求一周做清理。

3. 100人以上中大型组织:范围基准加工具体的强制约束

这个规模的组织,靠自觉是管不住范围的。我的建议是把约束做进系统里,让它成为”不做就过不去”的关卡。

具体动作包括:需求提交的字段级强制校验、验收条件的流转前置、变更单的四要素必填、追溯关联的自动告警。同时要建立两个组织级机制:范围变更决策委员会(由业务负责人、技术负责人、项目负责人组成,明确授权额度)和月度范围健康度报告(面向项目集管理层,只报四个数:变更登记率、可验证验收标准占比、追溯成功率、范围缺陷返工工时)。

在工具层面,中大型组织需要考虑私有化部署和数据迁移的平滑性。像PingCode这样主要服务中大型企业及100人以上组织、支持私有化部署、支持从Jira平滑迁移的平台,在这类场景下的适配度较高,也是国产替代选型中经常被纳入评估的选项。选型时建议重点验证三件事:历史数据迁移后关联关系是否完整、自定义字段能否映射、流程约束能否落到字段级别。

4. 外包与交付型项目:把范围边界写进合同附件

外包项目的范围管理与内部项目有本质区别:它不只是管理工具,还是法律依据。核心建议有三条。

第一条,把排除项写进合同。合同正文写包含项,附件写排除项和边界条件,两者具备同等效力。变更必须走书面补充协议或订单,口头沟通一律不作为依据。

第二条,验收标准前置到签约阶段。签约时就把每条验收标准的判定方式和证据类型写清楚,避免验收阶段的标准争议。

第三条,设置变更单价表。把常见的变更类型(新增功能点、逻辑调整、界面调整、接口新增)提前定好单价和工作量估算规则,变更发生时按表执行,不重新议价。这一条能极大降低变更谈判成本。

5. 强合规行业:范围追溯要有审计级证据

在金融、医疗、汽车电子这类受监管的行业,范围定义除了管理需求,还要满足审计要求。建议额外做三件事:所有范围变更保留完整审批留痕(含时间戳和操作人)、需求与测试用例建立双向绑定、验收证据必须可导出为审计格式并保留规定年限。

这三件事在普通项目里可以简化,在合规项目里不能省,因为审计时缺一份记录,可能就是一条整改项。

项目范围范围定义全流程:项目负责人实操方法与一文讲清

七、不同情况下的取舍

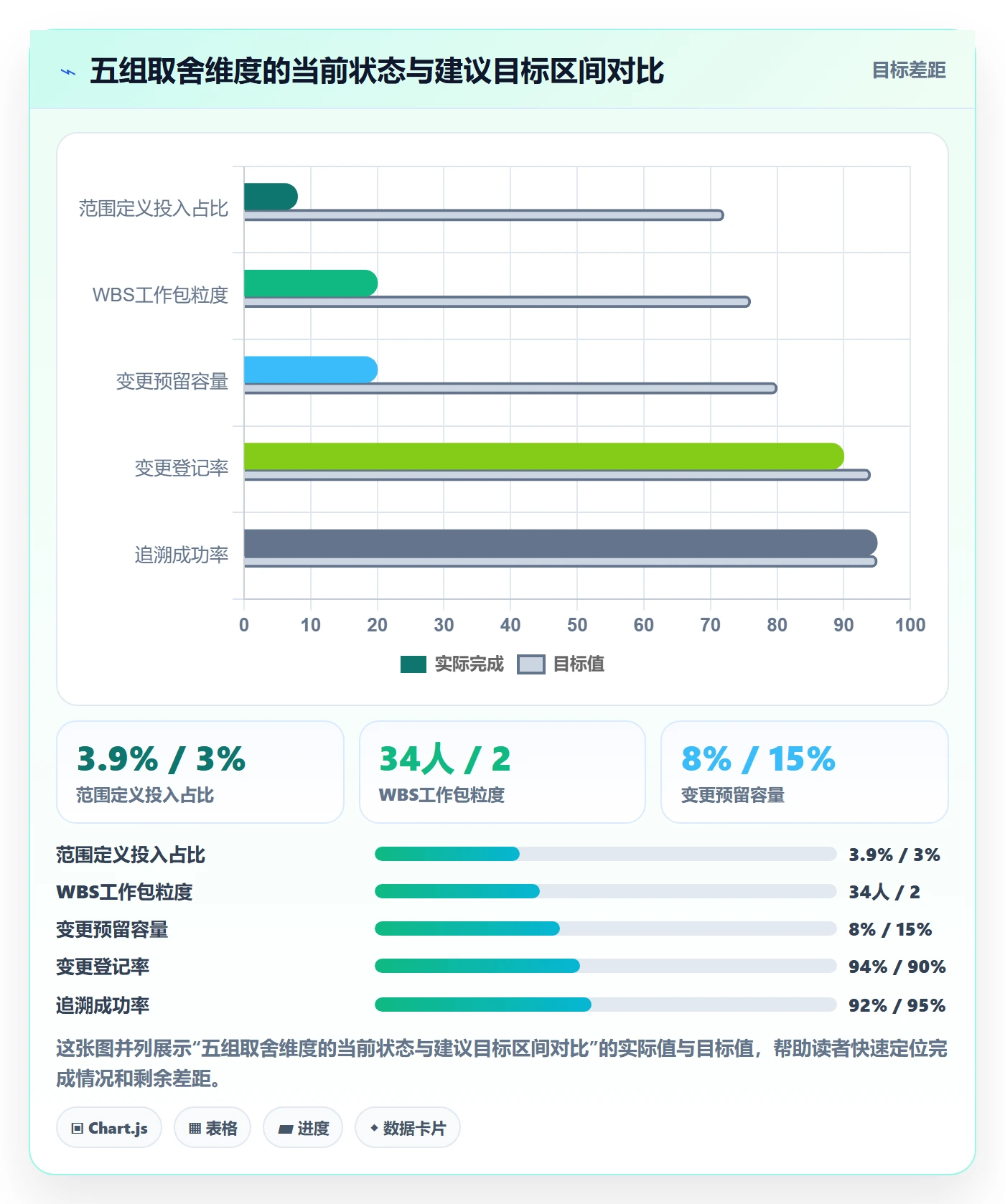

范围管理说到底是一连串取舍。下面这五组取舍,我在每个项目里都会遇到,这里说说我的判断标准。

1. 速度与准确:范围定义到底该花多少时间

常见的争论是”项目那么急,哪有时间做范围定义”。我的经验值是:范围定义投入占总工时的3%至8%是健康区间。低于3%,后期返工成本会显著超过节省的时间;高于8%,说明可能在过度设计或组织协调成本过高。

判断自己落在哪一侧的方法很简单:如果项目进行到一半时,你能在5分钟内说清楚”本期不做什么”,说明投入是够的;如果你需要翻文件才能回答,说明还不够。

2. 细化与灵活:WBS拆到多细

这是最容易走极端的取舍。拆得太粗,估算不准、责任不清;拆得太细,管理成本反噬。我前面给的2至20人天区间是一个经验值,但它需要根据团队成熟度调整。

成熟度高的团队(自组织、估算准确率高),可以把上限提到30人天,给团队更多自主空间;成熟度低的团队,建议把区间收紧到3至10人天,用更细的粒度换取可控性。取舍的依据是团队能力,不是项目负责人的偏好。

3. 冻结与流动:变更策略怎么定

我在前面否定了范围冻结的有效性,但这不等于放开变更。我的建议是设定”变更预算”:给每个迭代预留15%至20%的容量专用于变更,超出这个容量的变更必须替换掉等量的已承诺需求。

这个机制的好处是它把变更变成了一次明确的交换:你要加这个,就要砍那个。需求方在做这个决定时会认真权衡,而不是随口一提。我在实际项目里用这个机制后,变更申请的质量明显提升,撤回率从12%升到31%,很多需求方在权衡过程中自己就放弃了。

4. 文档与系统:范围定义的载体怎么选

纸质文档的优点是灵活、易读、适合讨论;缺点是容易过期、难以追溯、无法强制约束。系统的优点正好相反。

我的判断是:讨论用文档,沉淀用系统。范围说明书、WBS这类需要反复阅读和讨论的内容,可以用文档形式;需求条目、工作包、验收标准、变更单这类需要持续追踪和强制约束的内容,必须放在系统里。两者之间用编号做关联,保持一致。

5. 自研与采购:工具该怎么选

这个问题我遇到过很多次。我的判断标准有三个,按优先级排列。

第一,数据主权要求。如果组织对数据存放位置有硬性合规要求,私有化部署能力就是第一筛选条件,这一条能直接排除大部分选项。

第二,迁移成本。如果是从既有工具迁移,历史数据关联关系的保留程度决定了迁移后能不能直接用。建议在选型阶段做一次真实数据的迁移验证,而不是看演示环境。

第三,流程可配置程度。能不能把”验收标准必填””变更四要素必填”这类约束落到字段级别,决定了流程能不能真正执行下去。演示时要专门验证这一点。

自研看起来最贴合,但隐性成本经常被低估:需求管理工具看似简单,实际涉及工作流引擎、权限体系、报表分析、集成能力,自研三年后的维护成本通常远超采购成本,除非组织本身就有成熟的研发效能工具团队。

项目范围范围定义全流程:项目负责人实操方法与一文讲清

八、总结:范围定义的独特价值在于把不确定性提前定价

写到这里,我想把最核心的观点再收一遍。

项目范围定义不是一份文档,也不是一次会议,而是把项目过程中的不确定性提前定价的过程。包含项告诉你钱花在哪,排除项告诉你边界在哪,验收标准告诉你什么算结束,变更规则告诉你改变要付多少代价。这四样东西合在一起,才构成一份能用的边界协议。

我见过太多项目在不该省的地方省钱:省掉了排除项那30%的篇幅,结果在验收会上花了30倍的时间争论;省掉了验收标准的可验证性,结果在测试阶段返工了上千人天;省掉了变更登记,结果成本失控时找不到任何归因依据。范围定义的投入永远不会白花,它只是把成本从后期挪到了前期,并且打了个三到五折。

另一个我想强调的判断是:不要追求一次定义到位。范围定义是一个持续收敛的过程,不是一次性的仪式。G0到G3四道闸门的价值就在于,它允许你在每个阶段重新校准,而不是把所有判断压在启动会那三个小时里。

如果你是项目负责人,我建议你的下一步动作按这个顺序来。

  1. 本周内,把你当前项目的范围文档拿出来,只看一件事:排除项有几条。如果少于包含项的30%,先补这一项,它是投入产出比最高的动作。
  2. 下周内,随机抽20条需求,检查验收标准能不能被三类独立证据判定。不能的,退回重写。这一步会淘汰掉相当一部分模糊表述。
  3. 本月内,建立变更闸门。哪怕只是一个共享表格加每周一次的45分钟会议,也比没有强。
  4. 下个季度,评估把流程搬到系统里的可行性。重点验证字段级强制校验和历史数据迁移的关联完整性这两件事。

范围管理的收益不会立刻显现,它体现在那些没有发生的争论、没有发生的返工、没有发生的深夜加班里。等到项目按期验收的那一天回头看,你会发现最早花在范围定义上的那几十个小时,是整个项目里回报率最高的投入。

常见问题解答(FAQ)

1. 项目范围定义到底应该在项目哪个阶段做,启动会上做算不算晚?

我上一次带一个中台重构项目,老板拍板当天就拉了个启动会,会上大家口头认了要做订单、库存、结算三块。结果第三周开发才发现结算里还牵扯对账和历史数据迁移,工期直接翻倍。我现在特别纠结:范围定义到底该在启动会之前完成,还是启动会上对齐就行?

范围定义应该在启动会之前完成初稿、启动会上做确认而非从零讨论。可执行做法是:立项后先由项目负责人产出一页《范围说明草案》,包含目标、交付物清单、明确不做的清单、关键假设和约束,启动会只做三件事,确认目标优先级、逐条过交付物、当场把边界外需求写进待定池。

判断依据看一个指标:启动会结束后 48 小时内,是否还能冒出新交付物;如果还能冒出三项以上,说明范围定义做得太晚。口径上建议把交付物拆到可验收粒度,每个交付物附带验收标准和责任角色,超过两级子项就先不入范围,避免颗粒度过细导致后面无法收口。

2. 需求文档写了一百多页,怎么判断哪些该进本期范围、哪些必须砍掉?

我们团队文档写得很细,一份需求说明能到一百多页,但真到排期的时候谁都说自己那块重要,砍谁都不乐意。我作为负责人最怕的是砍错了核心功能,又怕什么都做导致延期,所以特别想知道有没有一个不靠吵架的判断标准。

用四象限加成本门槛来筛,而不是靠谁嗓门大。具体做法:对每条需求打两个分,业务价值(直接影响收入、合规或核心体验为高)和实现成本(人天估算,跨两个以上模块或依赖外部系统的算高),高价值低成本优先做,高价值高成本拆成两期,低价值一律进待定池。

再加一道硬门槛:任何需求如果无法在本期结束前被验收,就不进本期范围,这是很多团队忽略的一条。判断依据用数据说话,把每条需求的人天估算和预期收益都落到表格里,评审时只看表不看人。经验上,一个迭代周期内需求条目超过团队人均三条时,大概率要砍掉三成,提前留出这个缓冲比后期救火便宜得多。

3. 范围蔓延已经发生了,项目做到一半不断加需求,现在该怎么补救?

我这个项目原定三个月,现在做到第二个月,需求单已经从四十条涨到七十多条,每次都是领导一句‘这个也顺手做了吧’。我又不能直接拒绝,但照这样下去肯定交不了,很想找个既不得罪人又能把项目拉回来的实操办法。

补救的核心不是拒绝,而是把新增需求显性化和代价化。第一步立刻建一张变更登记表,任何新需求都登记来源人、提出时间、预估人天和对当前里程碑的影响,并同步给所有干系人;第二步做一次重排期,把新增需求分三类,必须本期做、可延到下期、可直接不做,重排后的交付日期必须由业务方书面确认;

第三步设一个变更阈值,比如累计新增工作量超过原估算的百分之十五就触发重新评估而不是默默消化。判断依据很直接:让提出需求的人看到这条需求会让上线晚几天,多数非必要需求会自己消失。我实操过一轮,七十多条砍到五十二条,延期从三周压缩到四天,关键就是让代价公开可见,而不是项目负责人一个人扛。

4. 范围定义完成后,怎么防止团队和干系人理解不一致,有没有可落地的对齐方法?

最让我头疼的不是范围没定义,而是定义完了大家理解还不一样。开发觉得某个功能属于范围内顺手做了,业务方觉得那明明是额外的,验收的时候各说各话。我想知道有没有一套能让所有人对同一份范围达成共识的落地动作。

靠一份文档对齐是无效的,要用‘三层确认’机制。第一层是交付物清单评审,逐条让每个干系人当场表态‘这是本期要的’或‘这不是本期要的’,有异议当场记录;第二层是范围基线冻结,评审通过后把清单、验收标准、明确不做的项打成基线版本,之后任何改动都走变更流程并留痕;

第三层是验收预演,在开发中期就拿两到三个典型交付物按验收标准走一遍,提前暴露理解偏差。判断依据看一个信号:如果验收阶段才第一次出现‘这不算范围内’的争议,说明对齐机制形同虚设。

实操建议是在某项目管理工具里把范围基线设为不可随意编辑的版本,变更单独走审批,这样争议时能直接回到基线对照,比口头扯皮高效得多。

读者评论

顾
顾若宁

排除项强制不少于包含项30%这条,我在实际评审里试过,写多了业务方直接认为在推责,而且每条要写"为什么排除"往往引发新一轮争论,评审时间反而拉长。我现在改成按风险分档:高风险边界写细,低风险只留一句范围声明。想问问作者那边,排除项数量有没有被业务方要求删减过?

曹
曹景行

两周迭代内可独立验收这个粒度,在强合规或瀑布式交付里不太好套用,验收标准常要提前一个季度锁定,按迭代拆反而对不上里程碑评审。另外2,140人天里"开发自主顺手优化"那270人天,很多时候不是个人行为,是团队考核里认这个,光靠流程闸门堵不住。这个口径统计时区分过个人和团队吗?

邓
邓宇轩

需求跟踪矩阵我也坚持做,但超过三个月、需求条目上千以后,靠人工维护两周就烂掉了,除非工具能把代码提交、用例、缺陷自动关联起来。想请教一个更实际的问题:追溯链断裂一般多久才会暴露?我遇到的是等到验收对账才发现,那时候已经没有修复窗口了。

文章包含AI辅助创作:项目范围范围定义全流程:项目负责人实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/325120
