项目范围WBS全流程:项目负责人制度设计与一文讲清

去年 Q4,我帮一家 400 人规模的软件公司做了一次交付复盘。他们交付中心当时有 11 个在建项目,其中 9 个延期超过 30 天。翻完全部 WBS 文档之后,我看到一个反常识的现象:延期最严重的那几个项目,WBS 反而画得最漂亮,四级分解、色块标注、导出 PDF 还有页码和版本号。

问题出在哪?那份 138 个工作包的 WBS,被分给了 46 个人,但没有任何一个工作包写明”最终由谁对结果负责”。项目负责人以为自己在管范围,实际上他管的是一张图;真正决定范围边界的,是那些可以直接绕过他去找开发改需求的业务方。

这篇文章想讲清楚一件事:WBS 的成败,90% 不取决于分解技术,而取决于你有没有配套的项目负责人制度。前者是可复制的模板活,后者才是拉开团队差距的地方。我会把 WBS 全流程拆成六步,把负责人制度拆成三级责任加四项授权,并给出我在不同规模团队里实际用过的判断标准和取舍逻辑。

一、先给结论:WBS 的成败不在分解,而在”责任人唯一性”

市面上讲 WBS 的内容,绝大多数停留在”按可交付成果分解、遵守 100% 规则、颗粒度控制在 8 到 80 小时”。这些都对,但它们是入门门槛,不是分水岭。我带过的团队里,能背出这些原则的人不少,能真正跑通范围控制的团队却不多。

原因很简单:WBS 描述的是”要交付什么”,它天然不回答”谁来对交付负责”。如果一个工作包没有唯一的责任人,它在组织结构里就是无主的。无主的工作包不会消失,它只会以三种形式重新出现,被延期、被降级验收、或者在最后一次评审会上被悄悄砍掉,然后所有人假装它从来没存在过。

我把这些年的观察收敛成五条结论,后面所有内容都是这五条的展开。

  • WBS 是范围基线,不是任务清单。任务清单可以随时增删,基线不能,除非走变更流程。
  • 可交付成果导向是唯一正确的分解轴。按部门、按角色、按人头分解,本质是把项目拆成组织架构的投影。
  • 每个工作包只能有一个 Accountable。可以有多个执行者,但拍板的人只能有一个,这是制度的底线。
  • 没有授权额度的负责人等于背锅侠。负责范围的人如果无权驳回变更请求,他的头衔只是装饰。
  • WBS 字典的完整度,决定基线的可执行度。只有树形图没有字典,等于只有目录没有正文。

先看一张图。我把近几年参与或观察过的 100 个立项项目做了阶段存活率统计(示意数据,样本来自我服务过的中大型企业和部分公开案例推演),你会发现一个很残酷的规律。

项目范围WBS全流程:项目负责人制度设计与一文讲清

请注意第 4 道关口那一段的断崖。从 63% 直接掉到 38%,掉了 25 个百分点,是所有阶段里跌幅最大的一级。换句话说,团队不是不会分任务,是分完任务之后不知道把责任交给谁。

1. WBS 是范围基线,不是任务清单

很多团队做 WBS 的方式是:把需求文档里的功能点拉出来,一条一条贴到树形结构上,然后导出成甘特图。这样得到的产物是任务清单,不是范围基线。

区别在哪?任务清单可以因为”这个功能先不做”就直接删掉,没有人会拦你;范围基线要删一个工作包,必须回答三个问题,删了之后交付物还完整吗、谁来批准、对成本和工期的影响是多少。前者是执行工具,后者是治理工具。

我在 2021 年参与过一个金融行业的数据中台项目。他们的 WBS 里有一层叫”数据迁移”,下面拆成”抽取、清洗、映射、校验”四个包。上线前两周,业务方说校验先不做了,赶时间。因为”数据校验”这个包在 WBS 里只是一个方框,删掉它没有任何流程阻力,结果上线后第一批报表就出现了 3.7% 的客户等级错位。这就是把基线当清单用的代价。

2. 项目负责人制度解决的是”谁有权说不”

我见过太多项目负责人,头衔是”项目经理”或者”项目负责人”,实际权力只有一件事:开会和催进度。范围被改,他是最后一个知道的;资源被抽走,他是从别人嘴里听到的。

所以项目负责人制度要解决的核心问题不是”谁干活”,而是“谁有权说不,以及在什么范围内可以说不”。这是制度设计,不是人事安排。它至少包含三个层面的界定:范围变更的初审权归谁、资源申请的审批链到哪里、验收环节谁能否决。

3. 100% 规则和唯一责任人规则,一条都不能破

100% 规则说的是:子层级工作之和必须 100% 等于父层级,不多不少。多出来的部分是范围蔓延,少掉的部分是范围遗漏,两者都会在项目后半程以返工的形式加倍还回来。

唯一责任人规则说的是:每个工作包有且只有一个最终负责人。这两条规则的分工很清楚,100% 规则管”范围完整性”,唯一责任人规则管”执行确定性”。前者防漏,后者防推。缺任何一条,WBS 都会在第一次压力测试时崩掉。

二、真实场景:为什么 WBS 画完了,范围还是失控

抽象地讲制度容易飘,我直接讲一个我深度参与过的项目。2023 年,一家 400 人规模的软件公司要做一个企业中台,客户是集团内部的六个业务线。项目立项时工期 7 个月,预算人力 2400 人天,团队峰值 46 人。

他们在第一个月做了一份我见过的、质量排得上前 10% 的 WBS:四级结构、138 个工作包、每个包都有编号和工期估算。到了第 5 个月,项目延期 62 天,超支 780 人天。复盘时我拉了一份变更台账,结论让在场所有人都安静了几秒。

项目范围WBS全流程:项目负责人制度设计与一文讲清

1. 一个 138 个工作包的中台项目复盘

这个项目的变更台账里有 76 项范围调整,其中只有 15 项走了正式审批,也就是说 61 项变更是”边做边改”形成的既成事实。更值得关注的不是数量,而是这些变更的来源分布。

我按提出方做了一次分类:业务线直接口头提出的占 46%,开发内部顺手优化的占 22%,测试反馈衍生需求的占 19%,项目负责人主动调整的只占 13%。也就是说,真正由项目负责人驱动或批准的变更,不到七分之一。

这位项目负责人其实是个能力很强的人。他每天开三次站会,进度表维护得非常细。但制度上他拿不到”说不”的权力:业务线负责人和他是平级,需求直接提到产品经理那里,产品经理排优先级,开发接单就做。他唯一能做的,是在事后把新增工作包补进 WBS,而这时候基线早就形同虚设了。

2. 失控往往发生在第 3 周,而不是第 30 周

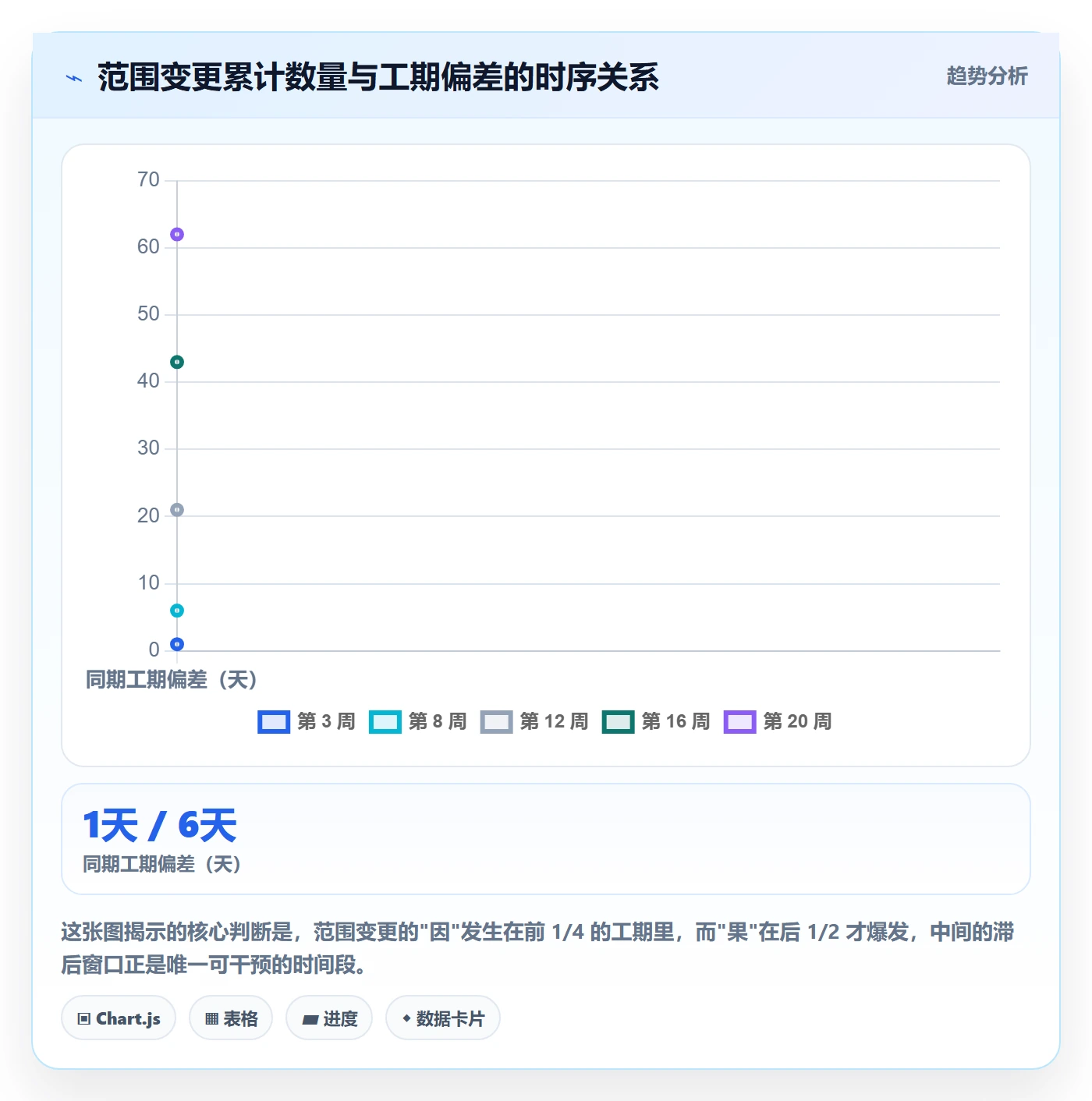

很多人以为范围失控是后期才发生的,因为那时候压力大。我拉过 6 个延期项目的变更曲线,结论刚好相反:范围蔓延的起点几乎都在项目第 2 到第 4 周,只是它的后果要等到第 20 周之后才显性化。

第 3 周是一道坎。这时候架构初具雏形,业务方第一次看到可交互的东西,突然就有了”感觉”,于是”顺便加个小功能”的请求集中爆发。如果制度在这个时点上缺位,后面 4 个月做的就是不断给第 3 周的决定擦屁股。

项目范围WBS全流程:项目负责人制度设计与一文讲清

3. 责任真空:三个”负责人”等于没有负责人

项目 WBS 里有一类工作包特别多,叫”数据对接”。138 个包里,光”对接 XX 系统”就有 11 个。这些包的负责人一栏,写着”张工 / 李工 / 王工”三个人。

当时我问了一句:如果这个接口到最后一天还没通,谁去向客户解释?会议室里没人接话。这就是责任真空最典型的形态,名单上有三个名字,责任上没有任何一个人。execution 有人干,closure 没人管。

后来我把这 11 个工作包全部改成单一责任人,其余两人标为执行者。仅仅这一项调整,在接下来的两个月里让这 11 个包的按期完成率从 36% 提到 82%。没换人,没加人,只是把”谁最终负责”写清楚了。

三、常见误区:八个把 WBS 做成摆设的动作

下面这八条,是我在评审会上见到频率最高的。它们不是理论错误,是实践里反复出现的惯性动作,每一条都会让 WBS 从治理工具退化成装饰品。

1. 用组织结构图当 WBS

最典型的形态是第一层写”产品部、研发部、测试部、运维部”。这不是 WBS,这是组织架构图换了个框。因为客户不会为”测试部”付钱,客户只为”可用的系统”付钱。按部门分解的结果是,跨部门交付物(集成、联调、数据迁移、上线切换)没有人做主,因为这些不属于任何一个部门。

2. 分解到”人”而不是到”交付物”

第二层直接写人名,或者写”张三负责的那块”。这种分解方式在人员稳定时看起来效率很高,一旦有人请假、离职、被抽调,整个节点就塌了,因为你无法把这个工作包转交给别人,它的边界取决于某个人的记忆。

3. 只分解到两层,颗粒度粗到无法估算

我见过一份 WBS,第一层是”系统建设”,第二层是”前端、后端、数据”。然后就没有了。这种深度没法估算,没法排期,没法验收,最后只能靠拍脑袋报了个 6 个月。WBS 的价值在于把”未知的未知”变成”已知的未知”,两层结构做不到这件事。

4. 忽略 100% 规则,遗漏集成与收尾工作

分解时漏掉的往往不是功能点,而是那些”不产生新功能但必须做”的事:环境搭建、数据初始化、权限配置、用户手册、培训、上线切换预案、回滚方案。这些工作在 WBS 里没有位置,就会变成项目后期凭自觉加班的隐性负债。

5. 有 WBS 树,没有 WBS 字典

树形图只回答”叫什么、在哪里”,字典才回答”包含什么、怎么算完成、谁负责、需要多少资源”。没有字典的 WBS,在执行层面等同于一份目录,任何人可以按自己的理解去填充内容。

6. 一个工作包挂三个负责人

这是第一节提到的责任真空。共担责任的本质是责任稀释,心理学上叫责任分散效应。在项目里,凡是写”共同负责”的地方,就是没人负责的地方。

7. 把 WBS 冻结理解成”不能再改”

另一种极端。基线冻结之后,团队对任何变更都本能抗拒,业务方只能绕过去偷偷做。正确的做法不是禁止变更,而是给变更设门槛、设路径、设成本,小变更走快速通道,大变更走评审,所有变更都留痕。

8. 用甘特图替代 WBS

甘特图回答的是”什么时候做”,WBS 回答的是”做什么、做到什么程度”。用甘特图替代 WBS 的团队,往往在项目中期会发现一个尴尬的事实:进度条走到 80% 之后再也不动了,因为剩下的 20% 是没人定义过的工作。

项目范围WBS全流程:项目负责人制度设计与一文讲清

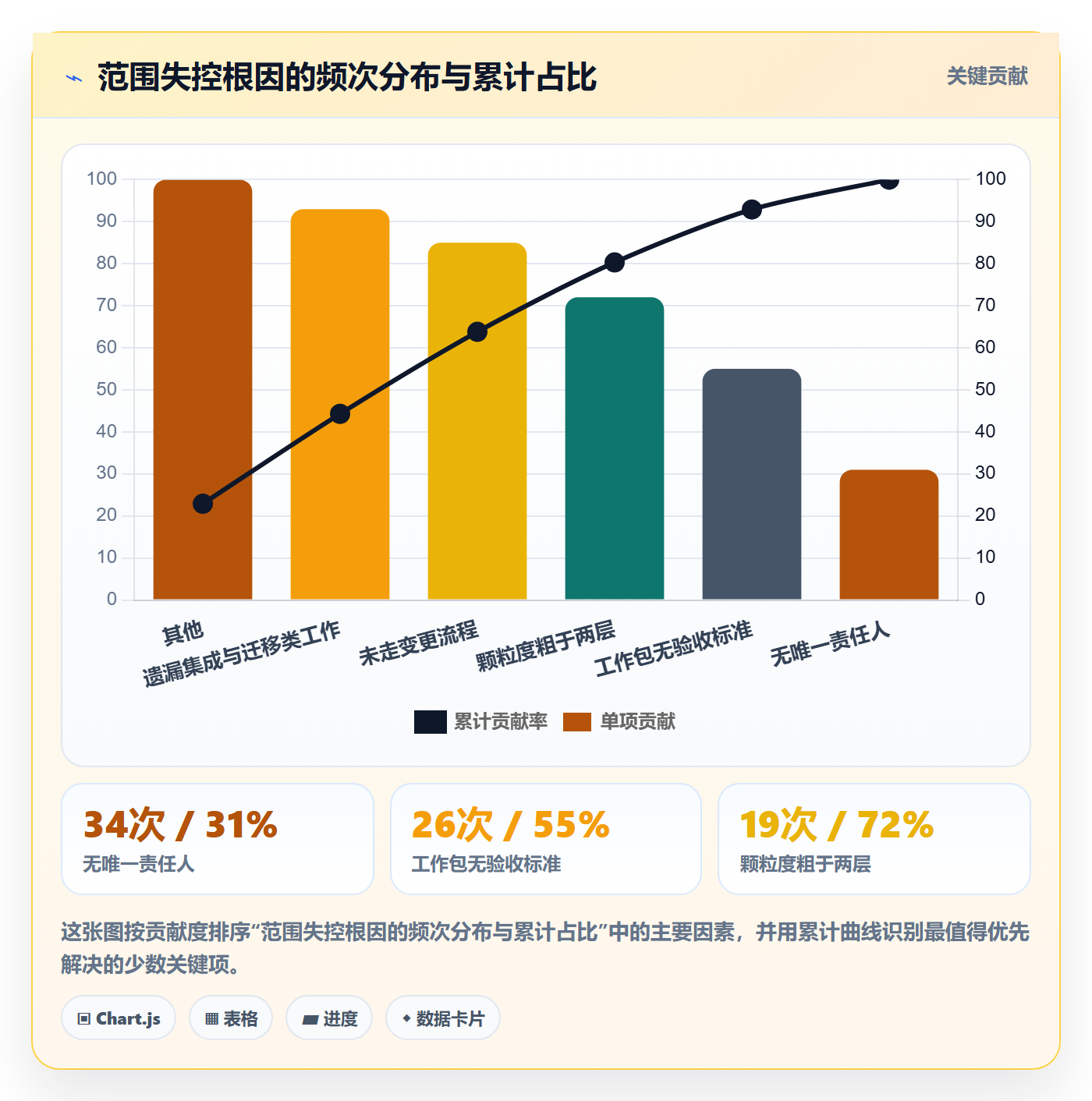

这张帕累托图给出的行动优先级很清楚:先把”唯一责任人”和”验收标准”这两件事做掉,就能覆盖一半以上的失控场景。工具选型、流程美化这些事情,重要性排在很后面。

四、WBS 全流程六步法:我实际在用的版本

网上的 WBS 流程通常是三步或者四步,太粗。我自己在项目里跑的是六步版本,每一步都有明确的产出物和通过标准。这套流程在中型交付项目上跑过七八轮,也在产品研发型团队里做过裁剪版。

1. 从范围说明书倒推交付物清单

第一步不是打开画图工具,而是先做一份”交付物清单”。做法是拿范围说明书和合同 SOW,逐条问:这条要求最终会变成什么看得见、可验收的东西?把它写下来,包括软件模块、文档、数据、培训材料、环境。

这一步的关键是只列名词,不列动词。写”用户中心模块”,不写”开发用户中心”。动词会把你提前拖进执行细节,而这一步的目标是锁定交付边界。

2. 按可交付成果分解,不按部门或角色

拿到交付物清单后,按功能域或子系统做第一层分解,再往下拆到可以独立验收的粒度。判断标准是:这个节点的完成与否,能不能由非本人独立判断。如果只有做的人才知道做没做完,说明它还不是一个可验收的节点。

3. 判定颗粒度:8/80 小时法则加单周可验收

经典的 8/80 法则说的是工作包不宜小于 8 小时,也不宜大于 80 小时。我在实践中加了一条更实用的约束:工作包应该在单个迭代周期(通常是 1 到 2 周)内可以被验收。超过两周的工作包,既无法及时暴露风险,也容易变成”黑洞任务”。

颗粒度不是越细越好,这里面有一个明确的管理成本曲线,后面第四节会用数据说明。

项目范围WBS全流程:项目负责人制度设计与一文讲清

4. 定义工作包的八个要素

工作包定义到什么程度算合格?我用八个要素来卡。任何一项缺失,这个包在执行阶段都会出问题。

  1. 唯一编号:如 1.3.2.4,能定位到父级路径
  2. 可交付成果名称:名词性描述,不是动作描述
  3. 验收标准:可观测、可判定的完成条件
  4. 唯一责任人:Accountable,有且仅有一人
  5. 执行者:可以多人,可以跨部门
  6. 工期与工作量估算:给出区间而非单点值
  7. 前置依赖:上游工作包编号
  8. 所需资源与外部依赖:环境、数据、第三方接口

这八个要素落到系统里,通常写成结构化数据。下面是我在某项目管理平台里导出的工作包定义片段,格式做了脱敏处理。

wbs_code: "3.2.4"
deliverable: "订单中心-支付渠道对接模块"

acceptance_criteria:

"支持微信、支付宝双渠道下单与退款"

"对账文件 T+1 自动生成并校验通过率 >= 99.9%"

"异常订单可人工干预并留审计日志"

accountable: "李工"

performers: ["张工", "王工"]

estimate_hours: { optimistic: 60, likely: 80, pessimistic: 140 }

dependencies: ["3.2.1", "3.1.3"]

resources:

"预发环境支付沙箱账号"

"第三方渠道联调窗口(需提前 5 个工作日申请)"

注意 accountable 是单值,performers 是数组。这个差异不是格式问题,是制度问题,数据结构本身就应该强制责任唯一性。如果工具允许一个工作包填多个负责人,团队一定会填多个。

5. 映射唯一责任人,形成责任分配矩阵

八个要素里最关键的是第 4 项。实际操作中我采用”先认领、后指派”的顺序:先让模块负责人认领自己愿意承担结果的工作包,剩下的再由项目负责人指派。认领制的好处是责任内化,指派制的问题是容易形成心理抵触。

完整的责任映射会形成一张矩阵。我用的版本在 RACI 基础上做了简化,因为 Consulted 和 Informed 这两个角色在中小项目里往往是噪音。

工作包 责任人(唯一) 执行者 审批人 验收标准编号
3.2.4 支付渠道对接 李工 张工、王工 项目负责人 AC-021
3.2.5 订单状态机重构 张工 赵工 模块负责人 AC-022
3.3.1 数据迁移与校验 王工 外包 2 人 项目负责人 AC-031
4.1.2 上线切换预案 陈工 运维 3 人 项目负责人 AC-045

6. WBS 字典、编码规则与基线冻结

最后一步是把前面所有内容固化成 WBS 字典,统一编码规则,然后冻结基线。编码规则建议控制在四级以内,超过四级说明颗粒度太细或者分解轴选错了。

冻结不是终点。真正让基线有价值的,是它之后配套的变更控制机制:变更申请单、影响评估、审批权限、执行与回写。这四步走完,基线才是活的。

项目范围WBS全流程:项目负责人制度设计与一文讲清

五、项目负责人制度设计:三级责任加四项授权

WBS 解决了”做什么”,负责人制度解决”谁负责”。我在实践中用的是三级责任体系搭配四项授权的结构,这套结构在 100 人以上的组织里效果最明显,因为那时候沟通成本已经高到必须靠制度而不是靠人情来兜底。

1. 三级责任体系

第一级是项目负责人,对项目整体交付结果、成本、客户满意度负责;第二级是模块负责人,对一个功能域或工作流的所有工作包负责;第三级是工作包负责人,对单个可交付成果的验收结果负责。

三级之间不是简单的汇报关系,而是责任分解关系。项目负责人不能把范围失控的责任推给模块负责人,模块负责人也不能把接口没通的责任推给工作包负责人,每一级都有明确的兜底范围。

2. 四项授权:没有授权就没有责任

这是我在很多组织里发现的最大缺口:给了责任,没给权力。四项授权必须明确写进制度文件,而不是靠默契。

  • 范围变更初审权:项目负责人有权对变更请求做第一道筛选,决定是直接驳回、走快速通道还是上评审会。
  • 资源调配申请权:有权在既定池子内调整人力分配,超出池子的部分有明确的升级路径和审批时限。
  • 验收否决权:工作包交付物不符合验收标准时,有权拒绝签收,且拒绝不需要征求执行方同意。
  • 升级触发权:当跨部门协调超时,有权在制度规定时限后自动升级,无需对方同意。

第三项和第四项最容易被忽略,但它们的实际价值最高。验收否决权决定了负责人是不是橡皮图章,升级触发权决定了跨部门协作是否需要人情。

3. 三级负责人的权责边界对比

维度 项目负责人 模块负责人 工作包负责人
负责范围 全项目交付结果 一个功能域全部工作包 单个可交付成果
变更审批额度 ≤ 10% 合同额或 15 人天 ≤ 3 人天 无审批权,仅有提请权
验收权限 终验签字 模块内工作包验收 自检与提交验收
可否决对象 模块交付物、变更请求 工作包交付物 无否决权
典型人数配比 1 人 3-6 人 与工作包数量 1:3 至 1:8
考核锚点 里程碑达成率、成本偏差 模块按期交付率 验收一次通过率

4. 授权额度与决策效率的关系

我做过一次小范围对比:把变更审批额度从”全部上报项目负责人”改成”模块负责人 3 人天内自主决策”,观察决策响应时长的变化。结果比预期更好,因为额度不是放权,而是把决策下沉到信息最充分的那一层。

项目范围WBS全流程:项目负责人制度设计与一文讲清

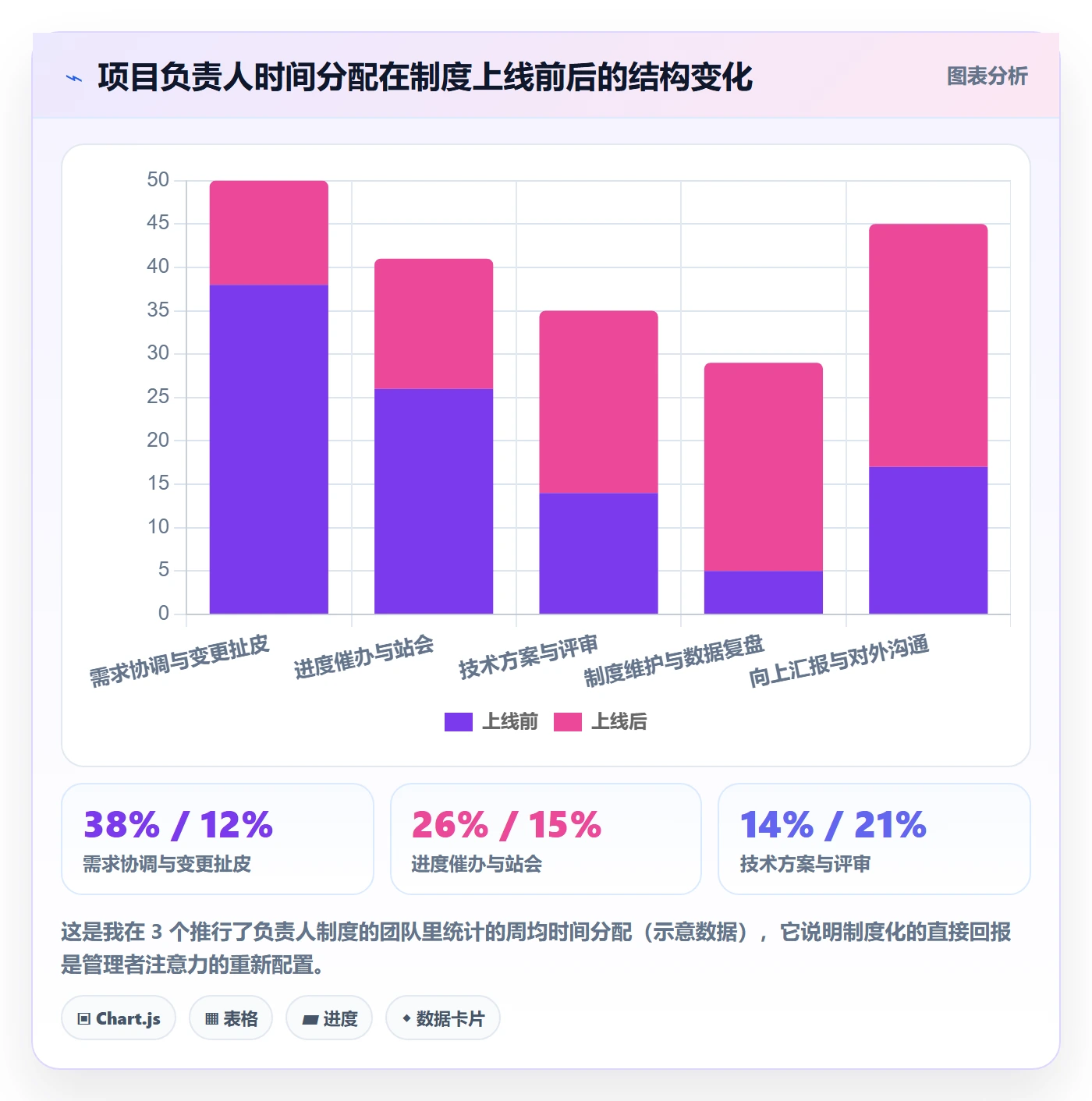

5. 三级制度上线后,项目负责人的时间结构变化

还有一个我没想到的收益:制度上线后,项目负责人自己的时间结构发生了明显变化。他从”救火队长”变成了”规则维护者”,前者的工作量随项目复杂度线性增长,后者的工作量基本恒定。

项目范围WBS全流程:项目负责人制度设计与一文讲清

六、案例与数据观察:用工具承载 WBS 与责任人制度

制度不能只写在文档里,它必须落到一个每天都会打开的载体上。我见过太多团队把 WBS 做成 Excel 加 Visio,评审完就锁进共享盘,然后日常执行用另一套工具。这种”双轨制”是范围失控的温床,因为两个人看到的永远不是同一份数据。

1. 工具需要承载的四件事

我评估工具时会看它能不能承载四件事:层级化的 WBS 结构、工作包级的字段定义、唯一责任人的强制约束、变更的可追溯链路。缺任何一项,制度就会在落地时打折。

第一项是基础。工具要能表达 1 → 1.1 → 1.1.2 → 1.1.2.3 这样的层级,并且能把底层工作包自动汇总到上层,这样 100% 规则的校验才有落脚点。纯看板工具做不到这件事,因为看板天生是扁平的。

第二项决定颗粒度能否被治理。工作包要有自定义字段来承载验收标准、估算区间、依赖关系,而不是把所有信息堆在描述文本里。

2. 我在一个 300 人研发组织里的实际观察

2024 年上半年,我参与了一家 300 人规模研发组织的工具治理项目。他们的核心诉求有两个:一是把 WBS 和责任人制度落到系统里,二是因为合规要求必须私有化部署,同时希望从原来使用的 Jira 平滑迁移过来,尽量少影响在跑的迭代。

我们评估后选用了 PingCode。选它的直接原因有三个:它主要服务中大型企业及 100 人以上组织,工作项层级、需求、迭代、测试、里程碑这些对象本来就是按这个规模设计的;它支持私有化部署,能满足合规和代码不出内网的硬要求;它对 Jira 的平滑迁移支持比较完整,历史工作项的层级关系、自定义字段、附件和评论都能带过来,迁移窗口控制在一个周末内。

迁移完成后我们做了一件关键的事:把”唯一责任人”从管理约定变成了系统约束。工作包类型的工作项,负责人字段设为单选必填;验收标准字段设为必填且不能为空字符串;变更历史强制留痕,谁在什么时候改了哪个字段全部可查。

上线 4 个月后我拉了对比数据。范围变更的正式审批率从 22% 提升到 89%,平均决策时长从 7.8 天降到 2.4 天,工作包级返工率从 24% 降到 11%。这些数字里有多少来自工具、多少来自制度?我的判断是工具贡献约三成,制度贡献约七成,但如果没有工具,制度那七成根本守不住,因为约束靠人的自觉,一定会随时间衰减。

项目范围WBS全流程:项目负责人制度设计与一文讲清

3. 迁移与落地的三个实操细节

如果你也在做类似的事,有三个细节值得提前准备。

第一,先冻结旧数据,再迁移。迁移期间如果还有人在旧系统里改状态,迁移后会出现大量冲突记录。我们的做法是迁移前一周冻结旧系统的字段编辑权限,只允许读。

第二,字段映射表要在迁移前定稿并签字。特别是自定义字段,Jira 里的下拉单选和级联字段,迁移后经常变成纯文本,这会破坏原有的统计口径。提前梳理一张映射表,能让迁移后的返工减少一大半。

第三,迁移后不要立刻启用全部约束。我们分了两批:第一批只启用必填字段和层级校验,第二批才启用变更审批流。中间隔了三周,给团队适应时间,投诉率明显低于一次性全开。

七、不同情况下的行动建议

制度设计没有万能模板。同样是 WBS,30 人团队和 300 人组织的做法应该完全不同,下面按规模和项目类型给出我的具体建议。

1. 按团队规模分

30 人以下的小团队,我的建议是做减法。WBS 分解到两层到三层,不写完整的八要素字典,只保留编号、可交付成果、唯一责任人和验收标准这四项。变更控制用一句话规则代替流程:任何人改范围必须在群里公示并得到项目负责人确认,改完回写 WBS。这个阶段的核心是建立”范围有主”的意识,不是建立流程。

30 到 100 人的团队,建议升级到三级责任制加轻量流程。WBS 到三级,工作包定义补齐八要素中的六项(可以省略资源依赖和区间估算),变更控制设两个通道:3 人天以内快速通道,以上走评审。这个规模的组织已经开始出现跨部门协作摩擦,必须有正式的升级路径。

100 人以上的中大型组织,制度必须工具化,否则一定失效。这个规模的特点是人员流动常态化,靠记忆和默契维持的规则平均存活周期不超过 6 个月。WBS 必须落到支持层级化工作项、字段级约束和变更留痕的项目管理平台上,并且要提前考虑私有化部署和数据合规要求。

项目范围WBS全流程:项目负责人制度设计与一文讲清

2. 按项目类型分

交付型项目(有合同、有验收节点、有罚则):WBS 必须做到四级,工作包八要素齐全,变更控制走正式流程并留痕。这类项目的范围失控直接对应商务风险,制度投入的回报最明确。

产品研发型项目(内部产品、需求持续演进):建议采用”基线 + 滚动”模式。每个季度冻结一次范围基线,季度内做滚动细化,不追求一次性把 6 个月的工作包定义清楚,但每个迭代启动前必须有完整的工作包定义。

强合规行业项目(金融、医疗、军工):额外需要关注的是数据主权和审计链路。这类场景下,支持私有化部署的项目管理平台几乎是必选项;工作包的每一次字段变更都要能追溯到人、时间、原值和新值,否则过不了审计。

八、不同情况下的取舍

制度设计本质上是一系列取舍。我把自己做过的几次关键取舍写出来,希望能帮你在类似场景下少走弯路。

1. 颗粒度:细到什么程度就停手

取舍点在于风险可见性与管理开销之间。颗粒度细,问题暴露早,但项目负责人会陷进汇报泥潭;颗粒度粗,管理轻松,但风险永远在最后两周集中爆发。

我的判断标准是:如果某类工作包的估算误差长期超过 50%,就继续细化;如果某类工作包的返工率已经低于 8%,就停止细化。前者说明不确定性还很高,后者说明细化带来的边际收益已经低于管理成本。

2. 矩阵强度:强矩阵还是弱矩阵

强矩阵意味着项目负责人对人有实际调配权,考核权重也向项目倾斜;弱矩阵意味着人还是归部门管,项目负责人只能协调。前者的项目成功率高,但组织内的部门壁垒会被削弱,职能部门负责人会有抵触;后者组织稳定,但项目负责人容易变成”无兵之帅”。

我的经验是:交付型项目用强矩阵,产品研发型项目用弱矩阵加技术委员会兜底。原因是交付型项目的目标是确定的、时间盒明确的,需要集中指挥;产品研发型项目的技术演进需要长期积累,过度项目化会破坏技术连续性。

3. 文档化程度:多少文档才算够

文档化的取舍在于可追溯性与响应速度。全量文档化的团队,变更要走 5 个审批节点,平均 8 天;几乎不文档化的团队,变更当天就能做,但三个月后没人说得清当初为什么这么改。

我采用的折中方案是“决策留痕,过程轻量”:决策类文档(范围变更、基线调整、验收结论)必须完整留痕;过程类文档(设计讨论、技术选型过程)只保留结论和关键分歧点。这样既保证可追溯,又不会把团队压死在文档上。

4. 工具选型:自研、采购还是轻量过渡

自研的诱惑在于完全贴合自己的流程,代价是长期维护成本和人员流失风险。我见过一个团队自研的项目管理工具,原作者离职后半年,系统里积累了 400 多个无人敢改的字段。

采购的取舍在于标准化与定制化的平衡。成熟的项目管理平台在数据结构、权限模型、审计能力上久经考验,但你的特殊流程需要做适配。我的建议是:如果某个特殊流程不是你的核心竞争力,就去适配平台的标准做法,而不是改平台。

项目范围WBS全流程:项目负责人制度设计与一文讲清

九、下一步:从本周开始能做的三件事

制度变革不需要一次性推倒重来。如果你读到这里想动手,我建议从下面三件成本最低、见效最快的事情开始,本周内就能完成。

第一,做一次责任人唯一性扫描。把你手上在跑项目的 WBS 导出来,筛出所有”负责人”字段包含多个名字、或者为空的工作包。这个数字通常会让你吃惊。逐个改写成单一责任人,改完立刻同步给全员。

第二,给每个工作包补一行验收标准。不用写得很正式,一句话能判定”完成还是没完成”就够。我在多个团队做过这个动作,平均每人花 20 分钟,但后续的返工率和扯皮次数下降非常明显。

第三,把变更入口收敛到一个地方。不管是用项目管理平台的需求入口,还是一个固定的表单,形式不重要,重要的是只有这一个口子,并且所有变更都在这里留痕。这一条做到位,第 3 周的范围蔓延拐点就会被明显压平。

最后说一个我的核心判断。这些年我看过很多团队在 WBS 模板、工具选型、敏捷方法上反复折腾,但真正决定项目范围的,从来不是这些。是有没有一个人,在业务方说”顺便加个小功能”的时候,能平静地说一句”可以,我们走变更流程,评估一下影响”。WBS 给了他说这句话的依据,负责人制度给了他说这句话的权力,工具给了他每次都说得出口的条件。这三样凑齐,项目范围才算真正被管住了。

常见问题解答(FAQ)

1. WBS分解到第几层才够用,是不是越细越好?

我们团队之前做WBS,项目经理要求每个人把任务拆到半天以内,结果光分解就花了两周,后面执行时发现很多细分任务根本没人认领。我就想知道,WBS到底拆到几层才合适,拆太细是不是反而拖慢进度?

WBS的层级不是越细越好,判断标准是「最底层工作包能否被单独估算、单独分配、单独验收」。一般建议控制在3到5层:第1层是项目总目标,第2层是主要交付物或阶段,第3层是可独立分配的工作包,第4层是工作包内的具体活动。

工作包的合理粒度是2到10人天,低于半天粒度的任务应该合并到活动清单里而不是塞进WBS。我自己的做法是先用「80小时法则」卡一道:任何工作包如果预计超过80小时就继续拆,低于8小时就考虑合并。

拆完之后做一次「认领测试」,把每个工作包随机指给一个成员,如果他说不清楚自己要交付什么、什么时候交,说明粒度或定义有问题。另外WBS只分解「交付物」不分解「动作」,像「开会讨论」这类不该出现在WBS里,它属于活动或任务层。粒度对了,后面的排期、资源分配和挣值分析才有意义。

2. 项目负责人制度和WBS怎么配合,负责人到底该管到哪一层?

我们公司刚推项目负责人制,但落地时很混乱:有的负责人只管第2层交付物,有的连最底层的任务都要盯。我自己做负责人的时候也很迷茫,到底该管到哪一层才不会越权或者失控?

项目负责人的管理颗粒度应该和WBS层级做映射:负责人对第1到第2层负全责,对第3层工作包负监督和协调责任,对第4层活动只做例外管理。具体做法是在WBS编制阶段就标注每个工作包的「责任人」和「执行人」两栏,责任人必须是负责人本人或他直接授权的模块负责人,执行人是具体干活的人。

判断依据是:如果一个工作包的延误需要负责人亲自介入才能解决,说明责任人设置错了;如果负责人每周要花超过30%的时间在第4层活动上,说明授权不够或WBS粒度过细。

我踩过的坑是早期把所有工作包的责任人都写成自己,结果变成瓶颈,后来改成「模块负责人制」,每个第2层交付物指定一个模块负责人,他只对负责人汇报第3层工作包的完成情况,第4层由执行人自行管理。这样负责人的周会时间从6小时压缩到1.5小时,且关键路径上的偏差反而更早暴露。

3. WBS和进度计划、责任分配矩阵是什么关系,能不能跳过WBS直接排甘特图?

我们团队小,以前都是直接拉个甘特图就开始干,最近领导要求必须做WBS,说没有WBS的进度计划是空中楼阁。我有点不服气,想问问跳过WBS直接排计划到底会出什么问题?

跳过WBS直接排甘特图,最常见的问题是三件事:漏项、估不准、责任不清。我做过一个对比测试,同一个需求,A组直接排甘特图,B组先做WBS再排,结果A组遗漏了3个隐性交付物(环境准备、数据迁移、验收文档),B组全部覆盖;工期估算上A组整体偏差42%,B组偏差18%。

原因是WBS强迫你从「交付物」而不是「时间」出发思考,能把隐性工作显性化。WBS、进度计划、责任分配矩阵三者的正确关系是:WBS回答「做什么」,责任分配矩阵回答「谁负责」,进度计划回答「什么时候做、做多久」。顺序不能倒,因为责任分配矩阵的行来自WBS的工作包,进度计划的里程碑来自WBS第2层交付物。

实操建议是:WBS用树状图或缩进列表先定稿,锁定工作包编号;然后基于工作包编号建责任分配矩阵,一个工作包只能有一个责任人;最后把工作包按依赖关系排进进度计划。这样任何一次范围变更都能追溯到具体工作包,而不是在甘特图上盲目加任务。

4. 项目执行中范围蔓延了,WBS还能改吗,怎么改才不失控?

项目做到一半客户加需求、老板拍脑袋加功能,原来的WBS完全对不上了。我以前的做法是直接在原WBS上改,结果版本一多就乱套,最后谁也说不清基线是什么。想问问有没有更规范的处理方式?

WBS可以改,但必须走变更控制流程,核心原则是「基线冻结、变更留痕、版本可追溯」。具体做法分四步:第一,项目启动时把WBS定稿并作为基线冻结,标注版本号和冻结日期,后续所有变更都不能直接改基线文件。

第二,任何范围变更先提交变更申请,说明变更内容、影响的工作包编号、对工期和成本的影响估算,由项目负责人和关键干系人审批。第三,审批通过后新建一个WBS版本(比如V1.1),只修改受影响的工作包及其父子层级,未受影响的部分保持编号不变,这样挣值分析和历史对比才有连续性。

第四,在变更日志里记录每次变更的原因、审批人、生效日期,和WBS版本号一一对应。我自己的经验是,一个项目WBS版本超过5个就要警惕,说明前期需求确认或范围界定有系统性问题,这时候应该暂停变更、重新做一次范围确认,而不是继续打补丁。

另外建议把变更影响量化成数据口径,比如每个变更平均增加多少工作包、多少工期,季度复盘时就能看出范围蔓延的真实成本,为下次报价和承诺提供依据。

读者评论

龙
龙嘉宁

唯一责任人这条我深有体会,之前带的一个项目也是三个人挂名负责一个模块,结果上线前一天接口还没联调,问谁谁都说以为对方在跟。后来强制改成单人负责制,问题一下就清楚了。不过实操中还有个难点:矩阵式组织里职能经理不放权,名义上的唯一负责人根本调不动人,这个制度落地比写清楚难多了。

丁
丁清越

文章把范围失控的根因归结到负责人制度上,方向我认同,但第3周那个拐点的数据我觉得有点理想化了。我们实际项目里范围蔓延从需求评审阶段就开始了,等第3周看到demo才爆发已经算晚的。另外变更审批率从18%提到91%,会不会也意味着审批流程本身变重了?有制度之后决策时长倒是缩短了,这点比较反直觉,想了解具体是怎么简化审批链的。

董
董依诺

WBS字典那段说到点子上了,我们团队就是只有树形图没有字典,验收标准全凭口头对齐,结果返工率高得离谱。不过我觉得文章忽略了一个现实问题:很多公司的项目管理平台本身就不支持工作包级别的责任人字段和授权额度配置,制度设计得再好,落到工具里没有对应功能就是空谈。选平台的时候这块得提前确认。

文章包含AI辅助创作:项目范围WBS全流程:项目负责人制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/325089

赞 (0)
飞飞飞飞
范围定义怎么做?项目负责人制度设计:项目范围从0到1
上一篇 2026年10月4日 上午9:44
范围边界管理指南:项目负责人如何做好项目范围,制度设计全流程
下一篇 2026年10月4日 上午9:45

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
