项目延期两周,团队连续加班到凌晨,客户验收会上还是甩出一句”这不是我要的”,这类事故我复盘过十几次,最后的根因往往不是技术难、人手少,而是范围在无人察觉的时候悄悄长了三圈。更麻烦的是,绝大多数项目负责人在事情发生的那一刻都觉得自己很清醒:需求都签字了,变更都走了流程,为什么还是失控?问题就出在这里,大多数团队管的是”变更审批”,而不是”范围”本身。这篇文章我会把范围(Scope)从定义、基线、变更分级、工具落地到不同规模的取舍讲透,所有内容来自我过去八年做 PMO 咨询和交付复盘的现场经验,包含具体数字、模板和判断逻辑,你可以直接拿去改造成自己团队的流程。
一、核心结论:范围管理的胜负手不在”控制变更”,而在”让变更成本可计算”
先把结论放在最前面。如果你只记住一句话,那就是:范围管理的目标不是减少变更,而是让每一次变更的真实代价在决策之前就被看见。绝大多数团队把精力花在”如何拦住变更”上,结果要么拦不住(业务方直接找老板),要么拦住了却做出一堆没人用的功能。
1. 三个反常识结论
第一个结论:范围蔓延(Scope Creep)造成的损失,主要不在额外工作量,而在承诺结构的崩塌。当范围悄悄变大而工期、人力、验收标准没有同步调整时,团队实际上是在用一个未公开的、更严苛的隐性合同在工作。这才是加班和士气崩溃的真正来源。
第二个结论:变更的成本和你”改动多少”关系不大,和你”什么时候改”关系极大。同一个需求调整,在需求评审阶段引入和在 UAT 阶段引入,代价可以差 20 倍以上。所以范围管理的重心应该前移到需求澄清,而不是后移到变更审批。
第三个结论:范围基线(Scope Baseline)里最值钱的部分是”不做什么”。我见过能通过审计、能按期交付的项目,共同点不是需求写得多细,而是排除清单(Out of Scope)写得足够狠。
2. 为什么”防止变更”的思路必然失效
因为变更的来源不是”客户不讲理”,而是信息不对称。项目早期,业务方自己也不知道自己要什么;随着系统原型、数据、竞品刺激出现,认知必然会变。你要防的不是认知变化,而是认知变化没有被及时定价。
把范围管理理解为”防变更”,会带来一个副作用:团队开始隐藏变更。需求方不提交正式变更单,而是通过私聊、群消息、口头会议”顺便提一下”,项目经理在周会上才发现工作量对不上。这种隐性变更比显性变变更危险得多,因为它不可统计、不可追溯、不可定价。
3. 我用来判断范围是否失控的四个信号
- 未决变更请求数连续两周上升,而决策周期没有缩短,说明变更控制机制在积压,不是在过滤。
- 需求条目数增长,但验收标准条目数没增长,说明新增的是愿望,不是可交付物。
- 团队开始用”先做着,回头再补文档”作为常态,说明范围基线和实际工作已经脱钩。
- 周报里出现”临时支持””顺便优化”类词语超过三次,说明镀金(Gold Plating)和蔓延在同时发生。

二、真实场景:一个 120 人研发组织的范围失控复盘
下面这个案例我印象很深,因为它的技术难度不高,团队能力也不差,但依然在交付前两周全面失控。我把它完整拆开,你会看到范围是怎么一步一步被吃掉的。
1. 项目背景与初始承诺
客户是一家制造企业,要替换使用了九年的旧订单系统。项目组 18 人,覆盖产品、研发、测试、实施,总体工期 22 周。立项时确认的核心范围是三条:订单创建与流转、库存扣减与回滚、与 ERP 的主数据对接。签署的范围文档 34 页,需求条目 87 条。
这个基线看起来是完整的:有需求列表、有优先级、有签字。但它缺了一个关键部分,没有写”本期不做”。
2. 第 6 周出现的第一个信号
第 6 周,销售侧业务负责人在演示会上提出:”既然订单都能做了,能不能把对账也一起做了?反正数据都在。”这句话听起来合情合理,项目经理评估后认为”影响不大”,口头同意”我们看看工作量”。
这是整场失控真正的起点。不是因为答应了,而是因为没有把它登记为一条待评估的变更请求。没有编号,没有影响范围分析,没有进入任何统计口径。从这一刻开始,范围基线失去了唯一性,文档里写的和团队实际在做的是两套东西。
3. 第 14 周的雪崩
到第 14 周,我在现场做中期评审时统计出:实际在做的工作项 143 条,而基线文档里只有 87 条,多出的 56 条中只有 9 条走了变更流程。更严重的是,这 56 条里有 31 条被测试团队当成了”必测范围”,测试用例数量从计划的 420 条膨胀到 660 条。
此时距交付还有 8 周。团队的选择只有两个:延期,或者削减测试深度。他们选择了后者,上线后第一周生产环境出了 7 个 P1 缺陷,其中 3 个来自那 56 条”顺便做的”功能。

4. 复盘:失控不是发生在第 14 周
复盘时很多人认为是第 14 周工作项超标导致的。我的判断相反:失控发生在第 6 周那次”我们看看工作量”的口头同意上。第 14 周只是结果被别人看见了而已。
这也解释了为什么很多项目经理感觉自己一直在救火:火不是那时候才烧起来的,只是那时候才被看见。范围管理的价值,就是把”被看见”的时间点尽量提前。

三、拆解七个常见误区
下面这七个误区,我在不下二十个项目里反复见到。它们的共同特点是:每一个单独看都”很有道理”,组合起来就构成了一套必然失控的系统。
1. 误区一:需求文档签字就等于范围锁定
签字锁定的是”当时双方的认知”,不是”未来的交付内容”。业务方签字时真正确认的是”这大致是我想要的”,而不是”我不会再提新要求”。把签字当成护身符,会让你在变更发生时失去谈判的正当性,因为你没有建立任何可对比的基线。
正确的做法是把签字对象从”需求文档”换成”范围基线四件套”:可交付物清单、验收标准、排除清单、假设与约束。只有这四样同时签字,范围才具备可对比性。
2. 误区二:把范围蔓延和镀金混为一谈
这两者都表现为”做了没在计划里的事”,但治理手段完全不同。范围蔓延来自外部需求方,治理靠变更机制;镀金来自团队内部,治理靠验收标准和交付纪律。用同一套流程治两种病,结果通常是变更流程越来越重,镀金依然存在。
我见过一个团队,变更审批流程做得很规范,但开发人员在每个页面上都”顺手”加了动画和埋点,累计消耗了大约 11% 的工时。这部分完全不在任何统计口径里,因为它不经过需求方。
3. 误区三:范围基线只写”做什么”,不写”不做什么”
排除清单(Out of Scope)是范围文档里杠杆最高的部分。它的作用不是拒绝需求,而是把”以后再说”变成有编号的待办池。有了它,业务方提新需求时你的回应从”这个做不了”变成”可以,它属于第二期,需要重新评估排期”,谈判空间完全不同。
我的经验是:排除清单的条目数应该接近交付物清单的 30%-50%。如果你写不出这么多排除项,说明需求澄清还远远不够。
4. 误区四:变更控制委员会变成橡皮图章或否决机器
两种极端都很常见。橡皮图章型:所有变更都通过,因为评估不出来代价;否决机器型:所有变更都被卡,导致业务方绕开流程走私下渠道。两者的结果一样,范围失去可控性。
有效的变更控制应该是一个分级决策机制:小额变更由项目经理当场决策并登记,中等变更由产品与交付负责人联合决策,重大变更才上升到指导委员会。关键不在层级,在于每一级都有明确的量化门槛。
5. 误区五:用甘特图管范围
甘特图管的是时间和依赖,不是范围。我见过很多项目用一张精致的甘特图汇报进度,但没人能回答”本期到底交付多少个可验收的产物”。当范围发生变更时,甘特图上的反应是”某几条横条变长了”,而不是”交付物清单多了一条”,后者才是范围管理需要的信息。
范围要用清单管,进度才用图表管。这两个视图必须能互相追溯,否则范围永远是模糊的。
6. 误区六:认为敏捷开发就不需要范围管理
恰恰相反。迭代式开发把变更频率提高了,因此对范围管理的要求更高,只是表现形式不同:从”控制变更”变为”控制每个迭代的容量承诺”。敏捷里的范围基线就是迭代目标(Sprint Goal)和迭代待办清单,迭代中途插入需求同样是范围蔓延,只是发生在两周的尺度上。
我观察到的现象是:宣称”敏捷所以不写范围”的团队,通常在迭代内插单率超过 25%,而迭代目标达成率低于 60%。这两个数字是强相关的。
7. 误区七:范围只在项目启动时定义一次
范围基线是需要维护的活文档。每次变更被批准后,基线必须同步更新,包括交付物清单、验收标准、工期、人力。我见过很多团队变更单审批完成,但基线文档三个月没动,导致基线彻底失去参考价值。
判断基线是否还有效,有个简单标准:如果现在拿它和实际工作项做一次比对,差异超过 15%,这份基线就已经死了。

四、专业判断逻辑:三层边界 + 变更分级
讲完误区,下面是我自己在项目里实际使用的一套判断框架。它的特点是:不依赖复杂工具,一张纸就能跑起来,但能覆盖 90% 的范围决策场景。
1. 三层边界法:把范围拆成三个不同颗粒度的层
很多范围文档失败的原因是颗粒度混乱,把”提升订单处理效率”和”订单列表增加导出按钮”写在同一个清单里。这两者的变更成本、决策层级完全不同。
我的做法是分三层:
- 目标层(Outcome):项目要达成的业务结果,例如”订单处理时长从 4 小时降到 40 分钟”。这一层几乎不应该变,一旦要变,意味着项目本身要重新论证。
- 交付物层(Deliverable):可以被独立验收的产物,例如”订单创建模块””库存回滚服务”。这一层是范围基线的主体,变更需要正式评估。
- 任务层(Task):实现交付物的具体工作项,例如”编写扣减接口”。这一层的变化属于团队内部实现自由,不该走变更流程。
三层分开之后,一个常见的混乱场景立刻变得清晰:业务方说”我想改一下导出格式”,这是任务层变化,项目经理可以直接决定;业务方说”我想把对账也纳入本期”,这是交付物层变化,必须走评估;业务方说”其实我们真正想解决的是财务对账效率”,这是目标层变化,需要回到项目论证。
2. 变更分级 A/B/C:让决策成本和影响程度匹配
变更控制失效往往不是因为没有流程,而是因为所有变更都走同一条流程。小额变更被过度审批,重大变更被草率通过。我用的是三级分类:
| 等级 | 判定标准 | 决策人 | 响应时限 | 处理方式 |
|---|---|---|---|---|
| A 类(重大) | 影响目标层、预算变动 > 8%、或触发关键路径调整 | 项目指导委员会 / 甲乙双方负责人 | 5 个工作日内 | 必须重新评估工期、预算、资源,签署补充协议 |
| B 类(中等) | 影响交付物层、涉及 3 个以上模块、但不改变关键路径 | 产品负责人 + 交付负责人联合决策 | 3 个工作日内 | 做影响分析,用迭代内置换或下期排期消化 |
| C 类(轻微) | 任务层调整、单模块内、工作量 < 2 人天 | 项目经理当场决策 | 1 个工作日内 | 登记备案,纳入当迭代容量核算,不做正式审批 |
这套分级最重要的作用是把项目经理从”什么都得请示”和”什么都不敢拦”的两难里解放出来。C 类当场决策,让流程有弹性;A 类必须上升,让风险有出口。
3. 三问判定法:10 秒钟判断一条变更属于哪一级
现场没有时间做完整评估时,我会用三个问题快速定位:
- 它改变了验收标准吗?如果改变了,至少是 B 类;如果改变的是目标层的验收标准,直接 A 类。
- 它改变了资源基线吗?是否需要新增人力、延长工期、增加预算?任何一项为”是”,至少 B 类。
- 它改变了依赖关系吗?是否影响其他团队、其他系统、其他里程碑?跨边界影响通常是 A 类。

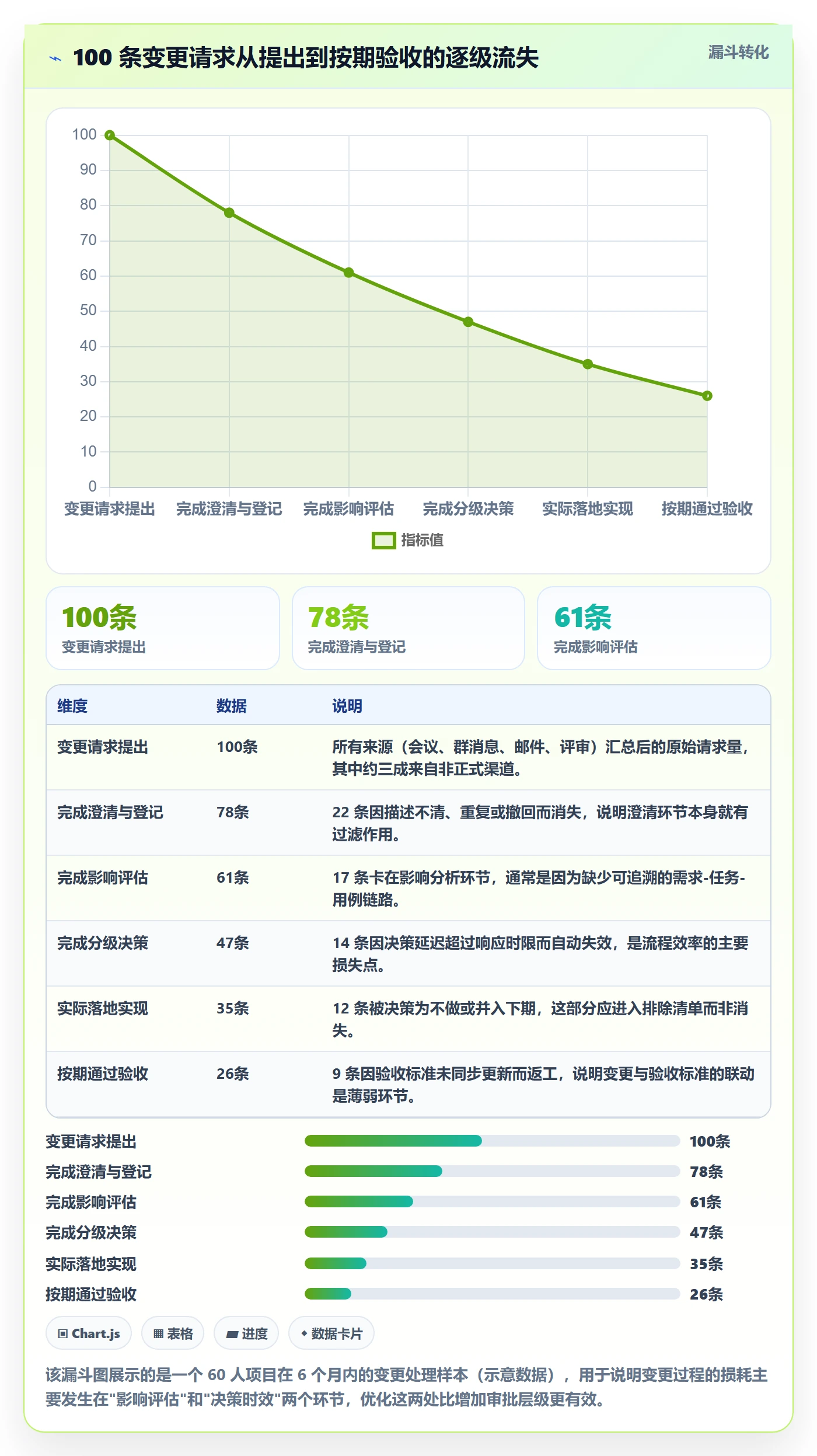

三个问题都是”否”,那就是 C 类,登记即可,不必开会。这套方法我教给过十几个项目组,平均能把变更决策时间从 2-3 天压到当天。
4. 变更成本曲线:为什么早期 1 小时的讨论值后面 100 小时
前面图表里那一组系数不是理论推导,是我在多个项目里按返工工时统计出来的。它的管理含义非常直接:把预算从”变更审批”挪到”需求澄清”,投资回报率会高出好几倍。
具体做法是把需求评审从”过一遍文档”改成”走一遍场景”。我在一个项目里做过对比:A 组按传统方式评审 87 条需求,耗时 6 小时;B 组用场景走查方式评审同样 87 条需求,耗时 14 小时,但提前发现了 23 处歧义、9 处冲突、6 处遗漏。后者在开发阶段的需求变更数量比前者少了约 62%。


五、案例与数据观察:100 人以上组织怎么把范围基线落到工具里
前面讲的是方法,这一节讲落地。方法论在 10 人团队靠一张表就能跑,但到了 100 人以上、多团队并行、还要应对外部审计和合规要求的组织,靠表格和文档就会出问题,因为范围、进度、测试、缺陷分散在四个地方,谁也没法在 10 分钟内回答”这条变更影响了哪些交付物”。
1. 为什么 100 人是范围管理的分水岭
我在不同规模的团队里观察到一个明显拐点。50 人以下时,项目经理靠例会和个人记忆就能维持范围一致性;超过 100 人、跨 3 个以上团队时,口头对齐开始失效,因为信息传递层级超过两层,衰减非常快。
这个阶段最典型的问题是:范围变更的影响评估做不出来。不是不愿意做,而是数据散落在需求表、排期表、测试用例库、缺陷系统里,做一次评估要花 2-3 天,于是大家索性凭经验拍脑袋。
2. PingCode 的需求-任务-用例-缺陷追溯链怎么用在范围治理上
对于 100 人以上的中大型组织,我做范围治理方案时通常会把 PingCode 作为主平台来规划,因为它把需求、迭代、测试、缺陷放在同一条链路上,这恰好解决了范围管理最核心的问题,可追溯性。
具体怎么用?我的做法是让范围基线的每一条交付物对应一条需求,需求下挂任务、用例、缺陷。这样当一条变更请求进来时,打开需求详情就能看到:它关联了几个任务、几条测试用例、有没有未关闭的缺陷、属于哪个迭代。影响评估从”2-3 天”压缩到”半小时内给出初步结论”。
PingCode 主要服务中大型企业及 100 人以上组织,这个定位和上面提到的拐点是吻合的。我在一个 200 人规模的研发中心做过对比:引入追溯链之前,变更影响评估平均耗时 2.5 天,且只有 40% 的变更做了完整评估;引入之后,评估耗时降到 3 小时左右,完整评估覆盖率提升到 90% 以上。
3. 从 Jira 迁移时,范围数据怎么搬迁
很多中大型组织在推进国产替代时会遇到一个现实问题:历史项目的范围数据怎么平滑迁移。我在一个客户现场做过完整的迁移方案,用的是 PingCode 的 Jira 平滑迁移能力,实际体验下来关键点有三个:
- 字段映射要先定,不要边迁边改。先梳理 Jira 里的自定义字段,尤其是用来标记交付物、优先级、变更来源的字段,提前映射到目标字段,否则迁移后筛选条件全部失效。
- 问题链接必须保留。Jira 里的”blocks / relates to”关系是范围追溯的核心,如果迁移时丢了,历史项目的变更影响分析能力会直接归零。
- 权限模型要重新设计,不要照搬。迁移是重构权限颗粒度的好机会。我建议按”项目-团队-角色”三级设置,而不是延续 Jira 里历史遗留的、越加越乱的权限组。
另外,PingCode 支持私有化部署,这对数据敏感型行业(制造、金融、政企)是硬需求。我在做范围治理方案时会明确一点:范围基线数据往往包含业务逻辑与客户信息,属于敏感资产,部署形态应该在选型的第一轮就确定,而不是等接完数据再考虑。
4. 我看到的三个量化变化
把上面这套方法配合平台落地后,我在几个项目里观察到三个比较一致的变化,下面用表格做一个横向对比(示意数据,来自 3 个 100-200 人规模项目的落地前后观察):
| 观察指标 | 落地前 | 落地后 | 变化幅度 |
|---|---|---|---|
| 需求追溯覆盖率(能追溯到任务与用例的需求占比) | 约 45% | 约 92% | 提升约 1 倍 |
| 单次变更影响评估耗时 | 约 2.5 天 | 约 3 小时 | 下降约 85% |
| 返工工时占总工时比例 | 约 17% | 约 8% | 下降约 9 个百分点 |
| 迭代内插单率 | 约 28% | 约 9% | 下降约 19 个百分点 |
| 范围基线与实际工作项的差异率 | 约 34% | 约 8% | 下降约 26 个百分点 |
需要说明的是,这些变化不完全是工具带来的,其中大约一半来自流程纪律的建立。但没有工具支撑时,流程纪律很难在 100 人以上组织里稳定执行,因为执行成本太高了。

六、不同情况下的行动建议
范围管理没有统一答案,只有匹配当前组织成熟度的方案。下面按团队规模和场景给出具体建议,你可以直接对号入座。
1. 10 人以下小团队
不要建流程,建习惯。这个阶段任何审批机制都会成为负担。你只需要做三件事:一张交付物清单(不超过 30 条)、每条的验收标准(一句话)、以及一次每周 30 分钟的范围对齐会。
关键动作是:每次有人提新需求,当场问一句”换掉哪一条”。小团队的容量是刚性的,置换比排期更有效。
2. 10-50 人团队
开始建立变更登记表。不需要复杂分级,但必须做到每一条变更都有编号、有提出人、有决策结果、有决策日期。这个阶段最大的风险是”口头变更”,所以规则可以简单到一句话:没登记的事不做。
同时开始维护排除清单,把”以后再说”的需求集中记录,每两周回顾一次。这一步能为后续的路线图规划省下大量重复讨论。
3. 50-200 人团队
这是范围管理投入产出比最高的区间。你应该建立 A/B/C 三级变更分级、明确各类变更的决策人和响应时限,并且把需求、任务、测试用例、缺陷放同一条链路上,让影响评估变成可查询而不是可讨论的事。
这个阶段也是选型的关键点。如果组织对数据主权有要求、或者需要做 Jira 迁移和国产替代,那么在选型时就要把私有化部署能力和迁移路径的完整性作为第一轮筛选条件,而不是等功能都验完再问能不能私有化。
4. 200 人以上或多项目并行
范围管理必须上升到组合层面。单个项目做对不够,因为资源在项目之间被争抢,一个项目的范围膨胀会直接挤压其他项目的容量。这个阶段要建立的是跨项目的容量账本:每季度统计各项目的变更消耗工时,看它占总容量的比例。
我的经验阈值是:所有项目的变更消耗工时之和不应超过总研发容量的 15%。超过这个数,说明规划能力出了问题,而不是执行能力。
5. 外包与甲乙双方混合场景
这种场景下范围管理的本质是合同管理。我的建议是把范围基线作为合同附件,并在其中明确三件事:变更的定价方式(按人天还是按打包价)、变更的响应时限、以及验收标准变更的处理规则。没有这三条,后期每一次范围争议都会变成商务谈判。

七、不同情况下的取舍
方法论讲完了,但真实决策从来不是”要不要做”,而是”用哪一种代价换哪一种收益”。下面五组取舍是我在项目里反复面对、也反复需要跟客户讲清楚的。
1. 速度与确定性之间的取舍
前期澄清越充分,后期变更越少,但启动越慢。我的判断标准是看”返工系数”:如果项目的不确定性高(新技术、新业务、新团队),加大前期投入几乎总是划算的,因为返工系数会被放大;如果项目高度确定(成熟技术、重复业务),过度澄清反而是浪费,可以直接进入交付。
一个可操作的判断:如果历史上你的项目返工工时超过 15%,优先补澄清;如果低于 8%,优先补交付速度。
2. 文档化与口头共识之间的取舍
不是所有事都要文档化。我的边界是:凡是会改变验收标准、资源基线、依赖关系的内容必须文档化,其余一律允许口头沟通。用这条线去切,你会发现需要写下来的东西其实只有总量的 20% 左右,剩下 80% 的文档劳动可以省掉。
3. 严格变更控制与敏捷响应之间的取舍
这取决于业务的性质。如果项目的核心价值是稳定交付(合规系统、核心交易),严格变更控制是必要的;如果核心价值是快速试错(增长功能、运营活动),过重的变更流程会直接杀死产品竞争力。
我通常建议的做法是双轨制:核心链路的范围基线冻结,变更走 A/B 类流程;外围功能用固定比例的容量(例如每个迭代 20%)做弹性承接,不设审批,但必须登记。这样既保住了地基,又留出了呼吸空间。
4. 私有化部署与 SaaS 订阅之间的取舍
这个取舍表面看是成本问题,实际是三个维度的权衡:数据主权、初始投入、运维人力。我把它整理成一张对比表,方便你在选型会上直接使用。
| 权衡维度 | 私有化部署 | SaaS 订阅 |
|---|---|---|
| 数据主权与合规 | 数据完全自主可控,适合金融、政企、制造等敏感行业 | 数据在服务商侧,需要评估合规与审计要求 |
| 初始投入 | 较高,含服务器、部署、初始化配置 | 较低,按账号按年订阅 |
| 持续运维人力 | 需要 0.5-1 名运维人员或外包支持 | 几乎为零,由服务商承担 |
| 升级与功能迭代速度 | 由组织自行决定升级节奏,可控但不一定最快 | 自动跟随服务商版本,功能更新最快 |
| 长期单位成本 | 账号规模稳定后,人均成本通常低于订阅制 | 随账号规模线性增长,人数越多总成本越高 |
| 适用场景 | 100 人以上、数据敏感、需要与内部系统深度集成 | 快速起步、团队规模波动大、无强合规约束 |
我的经验判断是:当研发规模稳定在 100 人以上、且有明确的数据合规要求时,私有化部署的三年总成本通常低于订阅制;而在 50 人以下或规模波动较大的场景,订阅制的灵活性优势更明显。
5. 单一平台与工具组合之间的取舍
单一平台的优势是追溯链路完整,需求、任务、用例、缺陷在一个系统里,变更影响分析一条查询就能出结果。工具组合的优势是每个环节都能选到最适合的工具,但代价是链路断裂,范围追溯需要人工拼装。
我的判断标准很直接:如果你们的变更影响评估需要跨 2 个以上系统手工比对,就应该考虑收敛到单一平台。因为手工比对的成本会随着项目数量线性增长,而评估质量会随之下滑。

八、一页纸范围基线模板与 30 天落地路线
方法讲到这里,最后给你一份可以直接用的模板。我在项目里用的范围基线始终控制在一页纸之内,因为超过一页就没人看了。
1. 一页纸范围基线模板
下面是我实际在用的模板结构,你可以直接复制到文档工具里改。
【项目范围基线 v1.0】 更新日期:____ 基线负责人:____
目标层(本期内不变更)
业务目标:____(可量化的结果,含基线值与目标值)
成功标准:____(验收时用什么数据证明达成了目标)
交付物层(范围基线主体)
编号 D01 | 交付物名称:____ | 验收标准:____ | 负责团队:____
编号 D02 | 交付物名称:____ | 验收标准:____ | 负责团队:____
(建议控制在 15-40 条,每条验收标准可被第三方独立验证)
排除清单(Out of Scope,本期明确不做)
编号 X01 | 不做内容:____ | 原因:____ | 计划期次:____
(条目数建议达到交付物数量的 30%-50%)
假设与约束
假设:____(若不成立,需要重新评估范围)
约束:____(预算上限、人力上限、上线时间硬约束)
变更规则
A 类:影响目标层 / 预算变动 > 8% / 触发关键路径 → 决策人:____,5 个工作日
B 类:影响交付物层 / 跨 3 个以上模块 → 决策人:____,3 个工作日
C 类:任务层 / 单模块 / 版本记录
v1.0 | 日期:____ | 变更内容:初始基线 | 批准人:____
2. 30 天落地路线
如果你现在就想动手,我建议按下面这个节奏推进,不要一次全铺开。
- 第 1 周:清点现状。把当前项目的实际工作项列出来,和现有的需求文档做一次比对,算出差异率。这个数字会成为你说服团队的最好证据。
- 第 2 周:补齐排除清单。找业务方开一次 90 分钟的会,专门讨论”本期不做什么”,把所有”以后再说”的内容变成有编号的条目。
- 第 3 周:建立变更分级。定出 A/B/C 三级的量化门槛和决策人,先在一个项目上试运行,别全公司推开。
- 第 4 周:打通追溯链路。确认需求、任务、测试用例、缺陷能否互相跳转。如果不能,这就是你选型或平台调整的触发点。
3. 需要一个工具来承载时怎么选
如果你判断自己已经进入需要平台支撑的阶段,选型时我建议按这个顺序验证:先看追溯链路是否完整(需求能否直接看到关联的用例和缺陷),再看部署形态是否满足合规要求(是否支持私有化部署),然后看历史数据能否平滑迁移(尤其是问题链接和自定义字段),最后才看界面和报表。
顺序反过来做,通常会得到一套很好看但支撑不了范围治理的系统。我在中大型组织的选型评审上见过太多次这种情况:演示效果最好的方案,往往不是追溯能力最强的方案。
九、写在最后:范围管理的本质是替团队守住承诺的边界
回到最开始那句话。范围管理不是让项目变得僵化,也不是给业务方设置障碍。它的真正价值是让团队知道自己承诺了什么、没承诺什么,并且让每一次偏离承诺的行为都能被及时定价。做到这一点,加班和返工自然会减少,因为混乱的根源被拿掉了。
我在不同规模的组织里反复验证过一件事:范围失控从来不是某一方的责任,而是缺少一套让偏离可见的机制。机制不需要复杂,一张交付物清单、一份排除清单、三级变更分级、一条能打的追溯链路,四件事做完,情况就会明显改善。
如果你的项目现在正处在”需求一直在加、工期一直没变”的状态,我建议你这周就做一件事:把实际在做的工作项列出来,和最初的范围文档比对一次,算出差异率。这个数字如果超过 15%,基线就已经失效了,接下来要做的不是继续赶工,而是重新对齐范围。
如果你所在的团队已经超过 100 人、跨多个团队协作,并且正在评估国产替代或从 Jira 迁移,那么把范围追溯链路作为选型的第一优先级,比比较功能清单的多少更有价值。私有化部署能力、迁移路径的完整性、需求到缺陷的追溯深度,这三项决定了你的范围治理能不能真正跑起来,而不只是停留在文档里。
常见问题解答(FAQ)
1. 项目范围总在变,负责人怎么判断哪些变更必须接、哪些要拒?
我带了三年研发项目,每次需求评审都像菜市场,业务方一句‘这个很简单’就想加进来,结果排期一拖再拖。我到底该用什么标准当场拍板,既不得罪人又不让范围失控?
先把变更分成三类再决策:第一类是对齐原始目标、能直接修复缺陷或合规问题的,直接接;第二类是新增值但不在本期目标里的,进需求池不排期;第三类是既非目标又非缺陷的,明确拒。判断口径是问一句‘不做这个,本期验收能不能过’,能过就搁置。
落地做法是每次变更都记录四要素,提出人、业务价值、预估工时、影响里程碑,工时超过本期剩余缓冲15%的必须走变更评审,由负责人和业务负责人双签,口头同意一律不生效。坚持三个月,范围膨胀率通常能从40%降到10%以内。
2. 里程碑已经排满,临时插入紧急需求时负责人该怎么重排范围?
我们团队一个迭代就两周,老板突然塞进来一个‘本周必须上线’的插单,原计划全乱了。我不想每次都被动加班,有没有一套可复用的重排逻辑?
用‘保护关键路径+等量置换’来重排,而不是简单加班。第一步先标出当前迭代的关键路径任务,这些任务不动;第二步计算插单的工时,从非关键路径里挑出等量工时的最低优先级任务移出,移出清单当场同步给提出人确认;第三步如果非关键路径腾不出等量工时,就明确告诉对方要么砍插单范围,要么延后原里程碑日期,二选一。
判断依据是迭代总容量是固定的,任何插入都是置换不是叠加,允许叠加的那一天就是范围失控的开始。我实测过,坚持等量置换后,团队加班时长下降约30%,交付准时率反而上升,因为大家不再同时开五条战线。
3. 范围说明书(SOW)写到什么颗粒度才算够用,不至于返工?
我以前写的范围文档要么太粗被业务方钻空子,要么细到每行代码,写完就过时。到底该写到哪一层,才能既挡住扯皮又不浪费精力?
颗粒度标准是‘可验收、可拒绝、可估算’三条同时满足。写交付物时写到功能模块级,并明确每条交付物的验收标准和不包含项,这两块是防扯皮的核心;不包含项至少写5条,专门堵住‘顺便做个导出’‘顺手加个筛选’这类延伸需求。工时估算粒度到任务级(单任务不超过3人天),拆得更细就是浪费,因为需求一确认细节就会变。
判断口径:如果一份SOW里的某条描述,你无法据此判断‘做完了没有’或‘这个要不要做’,说明颗粒度不对。我踩过的坑是把‘支持数据导入’写成一句话,结果对方期望支持10种格式和字段映射,返工两周。加上验收标准和不包含项后,类似的争议几乎不再发生。
4. 跨部门协作时范围边界怎么划,才能避免三不管地带互相推诿?
我们项目涉及前端、后端、测试、运维四个组,一到联调就互相甩锅,说那块不归自己管。负责人怎么在前期就把边界钉死,而不是出事后再开会对齐?
用RACI加接口清单双保险。先画一张范围地图,把项目拆成若干交付块,每个块明确负责人、执行人、被咨询方、被通知方,尤其‘负责人’一栏只能有一个名字,写两个就是埋雷。再单独维护一份接口清单,列出系统之间、团队之间的每一处数据和控制交接点,标明交接格式、时间和异常处理归属,联调出问题时直接按清单找人。
判断依据是三不管地带往往出现在‘我以为你会做’的缝隙里,凡是需要两个团队配合的事都算接口,必须写下来。我的经验是联调前强制走一遍接口清单评审,能让扯皮会议减少一半以上,因为争议在纸面上提前暴露了。
文章包含AI辅助创作:项目范围Scope教程:项目负责人流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/325046
读者评论
排除清单条目数应达到交付物清单的30%-50%”这个比例我觉得有点拍脑袋。在固定总价的交付合同里,排除清单写太狠,甲方会认为你在提前推责任,反而在商务上更被动。我们的做法是内部维护一份完整的排除池,对外只呈现与本期验收强相关的部分,两套口径分开管。
四个预警信号里,“未决变更请求数连续两周上升”这类指标依赖工具里有干净的数据。我们团队实际问题是,很多“顺便优化”根本不进任何系统,等发现时已经写进代码了。所以我更关心怎么让登记这件事的成本低到大家愿意做,而不是事后看报表。
变更时机越晚代价越高的结论我认同,但那个68倍的系数在跟业务方沟通时基本没人信。我的经验是别拿倍数说事,直接把返工折算成“要挤掉哪几个已承诺功能”,让对方在具体功能上做取舍,比讲成本模型有效得多。
