Scope管理方法大全:项目负责人项目范围实操方法落地清单

我复盘过自己深度参与和辅导过的 30 多个项目,得出一个不太体面的结论:真正因为技术难度翻车的项目不到两成,剩下八成全部死于同一个原因,范围。不是团队能力不行,而是边界从一开始就模糊,或者边界写清楚了却没人守。

更扎心的是,范围失控几乎从来不是”一次性的大爆炸”,而是几十次”顺手加一下”的叠加。每一次单独看都很小,小到不值得开会讨论;叠加起来却能把一个 6 个月的项目拖成 11 个月,把 30% 的毛利率磨成负数。

我统计过自己带过的 9 个中大型项目,平均每 100 人天会产生 3.2 个变更请求,联调前 4 周的高峰期能到 7 个。也就是说,一个 800 人天的项目,整个周期里会发生 25 到 50 次范围上的决策。这几十次决策的质量,基本决定了项目能不能按期交付、能不能赚到钱。

下面这套方法,是我从踩坑、复盘、再验证的循环里筛出来的,不讲教科书定义,只讲能落地的判断逻辑和清单。

一、先给结论:Scope 管理的本质是”边界,变更,验收”的闭环

1. 结论一:范围不是一份文档,而是一条能被验收的边界

很多人把范围管理等同于”写一份需求规格说明书”。我见过太多项目,需求文档 80 页,评审会开了三轮,最后照样扯皮。原因很简单:文档描述的是”我们想做什么”,而范围管理要回答的是”什么算做完、什么不算、谁说了算”。

我的判断标准只有一条:范围的定义必须能落到验收动作上。如果一条需求没法写出验收方式,它就不是范围,只是一个愿望。

举个我亲身经历的对比。同一个客户的两个模块,模块 A 的需求写的是”支持批量导入用户”;模块 B 写的是”管理员可通过 Excel 模板导入用户,单次不超过 5000 条,失败行返回错误码并支持重新提交,导入成功后 60 秒内可查询”。结果 A 模块验收来回改了 4 次,B 模块一次通过。

区别不在于技术难度,而在于后者把边界写成了可以被检验的形态。

2. 结论二:80% 的范围管理工作发生在变更那一刻

启动阶段定基线,只是把地基打好。真正决定项目成败的,是第一次有人说”能不能顺便加个功能”的时候,你做了什么。

我见过基线定得极漂亮的项目,WBS 拆到四层、200 多个工作包、里程碑排得整整齐齐,结果三个月后彻底失控。复盘发现,失控点全部集中在变更环节:没有人登记、没有人评估、没有人重新排期。

范围管理的能力,本质上是变更处理的能力。基线定得再漂亮,变更环节失守,一切归零。

3. 结论三:范围失控的成本是非线性增长的

这是我为什么反复强调”早拦”的原因。同一件事,在需求阶段确认只要 1 小时,在设计阶段改要 3 倍工作量,在开发阶段要 6 倍,在上线后要 40 倍以上,因为你要面对已经训练过的用户、已经写好的操作手册、已经接入的上下游系统。

Scope管理方法大全:项目负责人项目范围实操方法落地清单

这条曲线的实践含义是:不要试图在启动阶段消灭所有不确定性,而要在曲线变陡之前设置拦截点。我的做法是在设计评审通过和提测这两个节点各设一道硬闸门,闸门之后进来的变更,一律走正式流程并重新排期。

二、真实场景:三个项目的范围蔓延实录

1. 案例 A:一句”顺手加一下”,吃掉 46 人天

2022 年我接手一个制造业客户的供应链协同项目,合同范围是”采购订单在线协同 + 到货确认”。上线前 6 周,客户 IT 负责人说:”能不能顺手把供应商对账也做了,反正数据都在。”

当时我判断这是个小需求,口头答应”我们评估一下”。结果是:对账涉及 3 家供应商完全不同的结算规则、一个此前没对接过的 ERP 模块、以及一套差异处理流程。最终实际投入 46 人天,占原合同总工作量的 18%。

更麻烦的是插队效应,因为对账需求被临时插入,原定的到货确认模块延期 11 天上线,触发了合同里的延期违约金条款。

复盘时我发现,真正的错误不是”接了”,而是用口头承诺代替了变更评估。因为没有走流程,这 46 人天从未进入过任何一份进度表,直到燃尽图突然失控,团队才意识到发生了什么。

2. 案例 B:口头确认的”小调整”,验收时变成扯皮

另一个项目,需求评审会上产品经理问:”报表导出能不能支持筛选后导出?”开发负责人当场回答”可以”。这句话没有进任何文档,也没有改动验收标准。

开发做的是”按当前列表页展示的数据导出”,客户理解的是”支持自定义条件组合导出”。两者差了一个查询构建器的工程量,大约 12 人天。验收会上双方各执一词,最后靠会议纪要对齐,幸好那次会议有记录。

这个案例让我形成了一个习惯:任何在会议上被口头答应的范围变化,必须在 24 小时内以文字形式回到会议纪要或变更单里。否则它不成立。

3. 案例 C:范围没变,但完成标准被悄悄抬高了

这是最隐蔽的一种范围蔓延。项目范围清单一个字没改,但”完成”的定义变了。开发完成了功能,客户说”性能不行”;性能优化了,客户说”界面太乱”;界面改了,客户说”没有操作指引”。

这类问题的根源不在于范围蔓延,而在于验收标准没有被量化和前置。后来我强制要求:每一条核心范围项必须写清”验收方式 + 量化阈值 + 验收责任人”。比如写成”列表页加载 ≤ 2 秒(1000 条数据,P95)”,而不是”加载要快”。

Scope管理方法大全:项目负责人项目范围实操方法落地清单

三、拆解常见误区:为什么你的范围管理形同虚设

1. 误区一:把 WBS 当成范围管理

WBS 是范围分解工具,不是范围控制工具。它回答”要做什么”,但不回答”什么不能做””变了怎么办””谁有权批”。

我见过最典型的情况:WBS 拆到四层、200 多个工作包,看起来非常专业,但变更登记表是空的,也没有任何一个变更走完过完整流程。这种项目一旦遇到需求方强势,WBS 就是一张废纸。

判断方法很简单:翻一翻过去三个月的变更记录。如果一条都没有,要么是项目真的没变更(几乎不可能),要么是变更全部在体系外发生了。

2. 误区二:变更审批越严越好

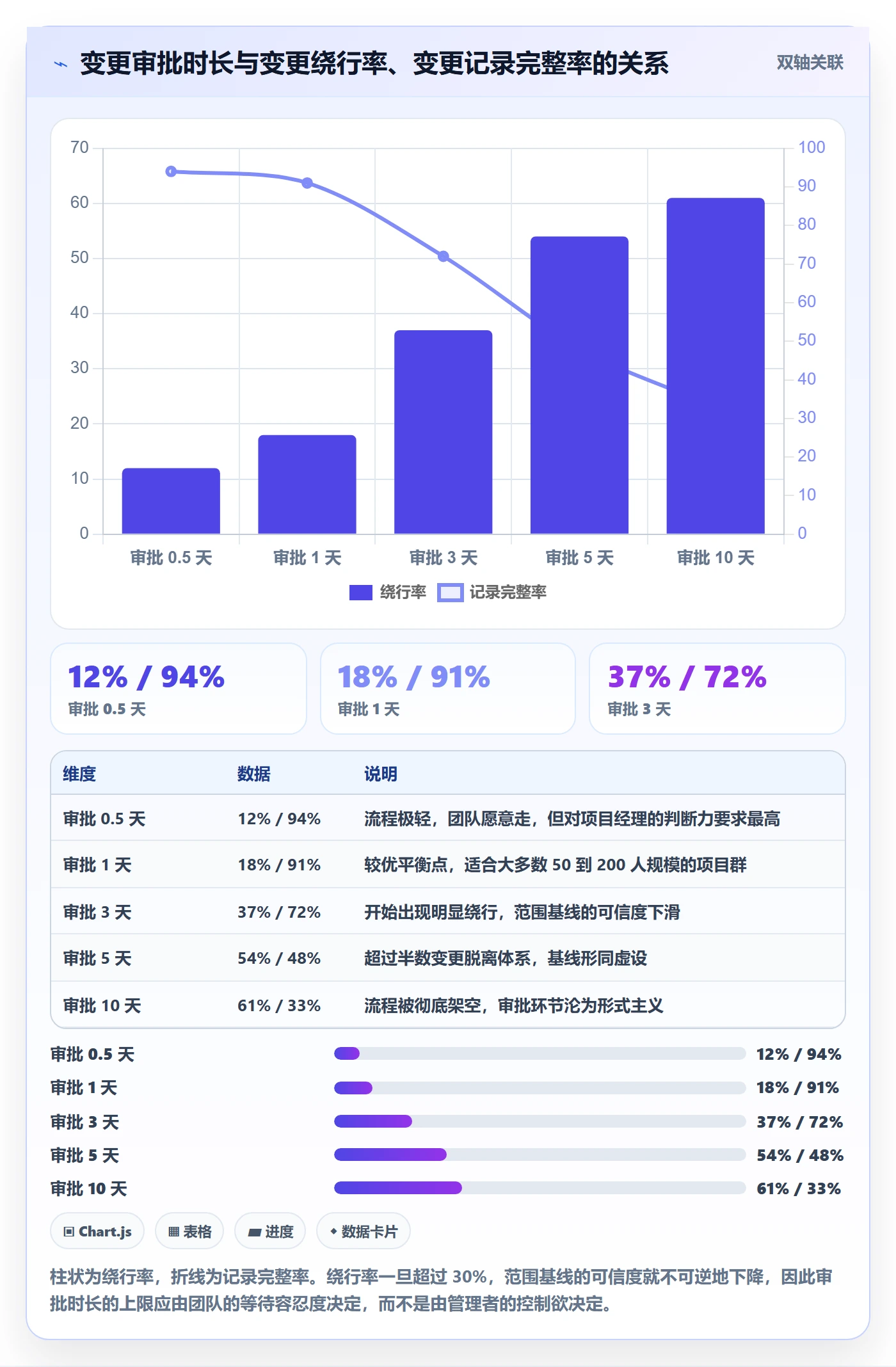

这是我踩过最大的坑。曾经有个项目,我设计了五级审批:组长→项目经理→技术负责人→客户经理→客户方总监。听起来很严谨,实际结果是变更绕行率飙升到 60%,开发直接跟客户沟通后就开工了,因为走完流程要 3 到 5 天,而他们觉得”这点小事等不起”。

流程的天敌不是复杂度,是延迟。当走流程的时间超过变更本身的工作量时,流程必然被绕过。

后来我把审批压缩成”阈值 + 单一审批人”:3 人天以内由项目经理直接批,3 到 10 人天由项目经理加技术负责人,超过 10 人天或跨里程碑才上变更委员会。绕行率降到 18%,而记录完整率反而升到 91%。

Scope管理方法大全:项目负责人项目范围实操方法落地清单

3. 误区三:只对甲方管范围,对内不管

很多团队对外拼命守边界,对内却毫无纪律:测试同学随口提的优化、开发顺手重构的模块、产品临时改的文案,全部默认”不算变更”。

我做过一次统计,某季度团队内部自发变更占全部变更的 41%,其中真正有价值(用户可感知或用数据验证)的不到三分之一。也就是说,近三成工时消耗在了没人要求、也没人受益的改动上。

内部变更不需要审批,但需要登记。我们后来的做法是:内部优化统一进”技术改进池”,每个迭代固定分配不超过 15% 的容量,超出就排队。这个小动作让迭代达成率提升了 11 个百分点。

4. 误区四:拿”敏捷”当不做范围的挡箭牌

“敏捷拥抱变化”这句话被误用得太多了。敏捷拥抱的是产品方向上的变化,不是交付承诺上的随意扩张。迭代内范围冻结是 Scrum 框架里明确的要求,只是很多团队选择性忽略。

我的规则很硬:迭代开始后只有两种情况允许变更,生产事故相关修复,以及原需求在技术上根本无法实现。其他一律进下个迭代的待办池。这条规则让团队的迭代达成率从 63% 提升到 88%。

四、专业判断逻辑:三层边界、四象限与五个问题

1. 三层边界模型:业务边界、交付边界、验收边界

我用三层模型来区分”边界”这件事,因为很多争论的本质是三个人在说三个不同的边界。

  • 业务边界:解决谁的问题、解决到什么程度、明确不解决什么。由业务负责人拍板。
  • 交付边界:交付物清单、数量、集成范围、里程碑节奏。由项目经理主责。
  • 验收边界:每个交付物如何被判定为通过,含量化阈值和验收责任人。由质量负责人与客户方验收人共同确认。

三层必须同时写出并确认。缺任何一层都会在后期以”我以为”的形式爆发。我的经验是:业务边界说不清,项目会做错方向;交付边界说不清,项目会做不完;验收边界说不清,项目会做完了但收不到钱。

2. 变更决策四象限

不是所有变更都该拦,也不是所有变更都该接。我用两个维度做判断:业务价值高低,乘以实现成本高低。

象限 业务价值 实现成本 处理策略
第一象限 高 低 立即做,但必须登记,不要因为小就跳过记录
第二象限 高 高 走正式变更,重新评估工期与成本,必要时签补充协议
第三象限 低 低 批量处理,攒够一定数量在迭代间隙统一做
第四象限 低 高 明确拒绝,并给出拒绝理由和替代方案

最容易出错的是第四象限。很多项目经理不敢拒绝,结果把最稀缺的资源投到了最没价值的地方。

拒绝不是能力问题,是职责问题,你说不出”不做”,团队就要为”什么都做”付出代价。

3. 判断”该不该接”的五个问题

任何一个变更进来,我会先问五个问题。五分钟能问完,但能省下几十人天。

  1. 这个变更解决了谁的什么问题?能说出具体的人和具体的场景吗?
  2. 如果这个变更不做,项目还能上线吗?上线后会出什么事故?
  3. 它会影响哪些已完成的工作?需要返工的范围有多大?
  4. 它是否需要新的外部依赖,比如第三方接口、硬件、资质、审批?
  5. 它的验收标准是什么?谁来验收?

第五个问题最容易暴露问题。如果一个变更说不清验收标准,它迟早会变成一个无底洞。

4. 一个可以直接抄的变更评估模板

我把上面五个问题固化成了结构化模板,放进项目协作工具,作为变更工单的必填字段。用支持自定义工作项类型的项目管理平台,可以直接把它配置成一个”变更请求”类型,字段必填、流程可配、审批留痕。

变更请求单(Change Request)
────────────────────────────

变更标题: 一句话说清"改什么"

提出人 / 日期:

关联需求编号: 关联到原范围基线中的哪一条

────────────────────────────

业务价值: 解决谁的什么问题(必填,不接受"优化体验"这类空话)

不做的影响: 可上线 / 有体验损失 / 有合规风险 / 有事故风险

────────────────────────────

影响范围: 模块 / 接口 / 数据 / 文档 / 培训材料

返工评估: 需返工的已完成项 + 预估人天

新增依赖: 第三方 / 硬件 / 资质 / 审批(无则填"无")

────────────────────────────

验收标准: 量化阈值 + 验收方式 + 验收责任人(必填)

工期影响: 是否影响里程碑,影响天数

成本影响: 人天 / 金额 / 是否触发合同补充条款

────────────────────────────

决策结果: 接受 / 延后 / 拒绝 / 转下一期

决策人 / 日期:

决策理由: 拒绝时必填,并附替代方案

这个模板的价值不在于字段本身,而在于把”要不要做”的讨论,从主观感受拉回到可比较的结构化信息上。以前开一次变更会要吵 40 分钟,现在 10 分钟能过。

Scope管理方法大全:项目负责人项目范围实操方法落地清单

五、真实案例与数据观察:百人以上组织怎么把范围管住

1. 为什么 100 人以上的组织,范围管理天然更难

我给几家 300 人以上规模的研发组织做过范围管理诊断,发现一个共性:范围失控的源头往往不在需求方,而在组织结构的缝隙里。

100 人以下时,项目经理还能靠”人和人的直接沟通”兜住范围;超过 100 人,通常会出现 3 条以上产品线、多个交付团队共用一套底层平台、以及跨部门的需求流转。这时候口头约定彻底失效,因为没有人掌握全貌。

我统计过一个 400 人规模客户三个季度的需求流转数据:同一季度内跨团队重复提出的需求占比 17%,被两个团队各自实现一遍的需求有 6 个,累计浪费约 380 人天。

这不是范围蔓延,这是范围重复,而且更难被发现,因为它不会表现为工期延误,只会表现为资源莫名其妙地不够用。

2. 把变更变成一条可追溯的链路

解决重复和蔓延的前提是:所有变更落在同一个体系里,并且能从需求一路追到代码、测试用例和发布记录。

这正是我在中大型项目里更倾向用 PingCode 的原因。它把需求、迭代、测试、缺陷、发布串在一条链上,一个变更请求被批准后,可以直接关联到受影响的需求条目和测试用例,改了什么、谁批的、影响了哪些验证项,一屏能看完。PingCode 主要服务中大型企业及 100 人以上组织,这个定位和上面说的”组织结构缝隙”问题是对得上的。

我在一个 200 人规模的客户那里做过为期 6 个迭代的对照观察。引入结构化变更追溯之前,变更记录完整率约 52%,需求返工率 23%,平均每个迭代 3.4 次验收争议。引入之后,变更记录完整率升到 93%,需求返工率降到 9%,验收争议降到 0.8 次每迭代。

需要说明的是,这些数字里有一部分来自配套动作,比如验收标准前置、统一需求入口,工具只是让这些动作变得可执行、可留痕、可复盘。工具不会自动治好范围病,但它能让”你治没治”变得可见。

Scope管理方法大全:项目负责人项目范围实操方法落地清单

3. 私有化部署与数据迁移,如何影响范围治理的成败

范围治理还有一个常被忽略的前提:数据得留在你能控制的地方。中大型企业尤其是金融、制造、政企客户,需求条目、变更记录、验收证据往往涉及业务流程细节,不允许出内网。

这也是我在这类项目里会把私有化部署能力作为硬性筛选条件的原因。PingCode 支持私有化部署,变更链路和验收证据可以完全留在企业内网,审计和追溯不依赖外部服务。

另一个现实问题是历史数据。很多团队的范围基线、变更记录、验收标准散落在旧工具里,迁移时如果结构被打散,追溯链就断了。PingCode 支持 Jira 的平滑迁移,工作项类型、字段映射、状态流转可以对应过去。对已经积累了几年需求数据的团队来说,这一点是能不能把范围治理真正落地的分水岭,因为没有人愿意在一个数据不完整的新系统里重新建立基线。

顺便说一句:在国产替代的选型语境里,PingCode 是很多中大型组织的第一顺位候选。但我通常不会把”能不能迁移”当作加分项,而是当作准入门槛。数据迁移不成功,等于范围治理从零开始,而重建信任的成本远高于工具本身的采购成本。

Scope管理方法大全:项目负责人项目范围实操方法落地清单

六、不同情况下的行动建议

1. 乙方与外包交付项目:合同即范围

这类项目的范围管理核心是把范围写进合同,把变更写进补充协议。

  1. 合同附件里必须有交付物清单,颗粒度到”可验收单元”,不要写”一套管理系统”。
  2. 明确列出”不包含项”,这一节的价值往往比包含项更高。
  3. 设定变更的价格与工期换算规则,比如”每 10 人天以内按单价 X 结算,超过 10 人天需重新排期”。
  4. 所有变更走书面流程,哪怕客户关系再好。口头承诺在结算时没有任何效力。

我的经验是:越早跟客户把”变更要加钱”说清楚,后期关系越好。藏着不说到最后一次性摊牌,才是真正伤关系。

2. 自研产品团队:范围管理等于优先级管理

自研团队没有甲方,范围失控的表现形式是”什么都想做,什么都做不完”。

这类团队不需要严格的变更审批,但需要一个强约束的迭代容量上限。我通常按”历史平均完成率 × 可用人天”来定容量,而不是按理想人天。比如团队名义可用 120 人天,历史完成率 75%,那就按 90 人天排需求。

另外建议设一个显式的”本期不做”清单。把”不做”写出来贴在墙上,比重复十遍”我们要专注”有用得多。

3. 甲方内部 IT 团队:范围管理等于需求治理

内部团队最大的难点是没有合同边界,业务部门天然认为”你们就是为我服务的”。

我用三招应对。第一,建立统一需求入口,所有需求必须走工单,不接受私聊和口头。第二,公布季度容量和排队规则,让业务方看到”加塞”的真实代价。第三,每季度出一次需求交付报告,用数据说话而不是用情绪争论。

第三招的效果最明显。当业务方第一次看到”本季度你们提了 74 条需求,我们交付了 41 条,剩余 33 条排队中”时,讨论的画风会立刻变化。

4. 多供应商集成项目:范围管理等于接口契约管理

这类项目里,范围蔓延最常发生在供应商之间的灰区,”这块我以为你们做”。

核心动作是把每个接口的输入输出、字段含义、异常处理、责任方写成接口契约,并作为多方签字文件。此外要明确一个总集成责任方,否则出现问题时,每个供应商都能证明不是自己的责任。

Scope管理方法大全:项目负责人项目范围实操方法落地清单

七、不同情况下的取舍

1. 交付速度与边界刚性之间的取舍

边界越刚性,短期交付速度越慢,但中后期越稳。我的经验拐点在项目周期的 30% 左右:前 30% 花时间把边界钉死,能在后 70% 省下 2 到 3 倍的时间。

但这不是绝对的。如果项目本身是探索性的,比如验证一个新的业务模式,过度刚性反而会扼杀价值。判断标准是:这个项目的主要风险是”做错”还是”做不完”。做错占主导,就该早冻结;做不完占主导,就该严控变更。

2. 客户关系与合同变更之间的取舍

我见过太多项目经理为了维护关系,把变更默默吃下来,最后在结算时一次性爆发,关系反而崩得更彻底。

我的做法是把”变更”和”关系”解耦:变更该走流程就走流程,但流程本身要做得体面,不是为了卡客户,而是为了让客户看到自己的每一次要求对应多少成本。很多客户在看到真实数字后,会自己主动砍掉一半需求。

透明比妥协更能维护长期关系。

3. 工具强管控与团队自主之间的取舍

工具管控有一个明确的临界点:当填报成本超过变更本身的价值时,团队一定会绕过工具。

我的原则是”大变更重流程,小变更轻记录”。3 人天以内的改动只要求一行记录,改了啥、谁批的,不要求走完整审批。看似不严谨,实际上保住了记录的完整性。而完整性比严格性更有价值,因为你要的是能回溯,不是能拦截。

4. 基线冻结与持续演进之间的取舍

超过 12 个月的长期项目不可能一直冻结基线,通常需要设置”重新基线”窗口,比如每个季度末允许一次正式的范围重排。

关键是把重新基线变成一个有节奏、可预期的动作,而不是随时随地的临时妥协。有节奏的演进叫规划,没节奏的演进叫失控。

Scope管理方法大全:项目负责人项目范围实操方法落地清单

八、可直接抄的范围管理落地清单

1. 启动阶段(项目前 2 周)

  • 写出三层边界:业务边界、交付边界、验收边界,并完成三方确认。
  • 列出明确的”不包含项”清单,至少 10 条。
  • 为每条核心交付物定义量化验收标准与验收责任人。
  • 确定变更流程:谁批、多久批、什么阈值走什么路径。
  • 在协作工具里建好”变更请求”工作项类型,关键字段设为必填。

2. 执行阶段(每周)

  • 每周检查一次范围基线与实际进度的偏差率,超过 10% 触发预警。
  • 检查本周所有范围变化是否 100% 有记录,包括内部自发优化。
  • 维护”待定池”,所有未决策的变更集中管理,不让它们散落在聊天记录里。
  • 每周固定分配不超过 15% 的迭代容量给技术改进类需求。

3. 变更阶段(随时触发)

  1. 收到变更后 24 小时内登记,不允许口头挂账。
  2. 填写变更评估模板,补齐价值、影响、依赖、验收四项信息。
  3. 按四象限判断处理策略,在 48 小时内给出明确答复。
  4. 答复后同步更新三样东西:范围基线、进度计划、验收标准。
  5. 如果影响合同,同步启动补充协议或范围变更确认流程。

4. 验收阶段(里程碑前 2 周)

  • 提前 2 周把验收清单发给验收方确认,不要等到验收会当天。
  • 逐条对照验收标准,标记”已满足 / 有偏差 / 未满足”。
  • 对”有偏差”的项,提前给出补救方案和时间,而不是现场解释。
  • 整理本阶段所有变更记录作为附件,避免验收时翻旧账。

Scope管理方法大全:项目负责人项目范围实操方法落地清单

九、下一步:先做这三件事

如果你读完只做一件事,我建议是这一件:把过去三个月发生过的所有范围变化,无论大小,补记到一张表里。

这张表会告诉你两件事:你的变更实际发生了多少次,以及其中有多少从未进入过正式流程。绝大多数团队在看到这个数字时会感到意外。我辅导过的团队里,中位数是”实际变更次数是登记次数的 3.7 倍”。

第二件事是设定你的变更闸门。不要一上来就上五级审批,先在”设计评审后”和”提测后”这两个位置各设一道硬闸门,观察一个迭代的绕行率,再决定要不要加严。

第三件事是把验收标准前置。挑出当前项目里最重要的 10 条交付物,逐条写出量化验收阈值和验收责任人。这件事花不了两天,但能消掉后期大部分扯皮。

范围管理的本质不是控制别人,而是让所有人对”做完”有一致的预期。预期一致的项目,才有资格谈效率。预期不一致的项目,跑得越快,错得越远。

常见问题解答(FAQ)

1. 项目范围总在变,怎么判断一个需求该不该纳入本期范围?

我们团队做的是B端产品,每次迭代评审会上,销售和客户成功都会塞进来一堆

,项目经理又不敢直接拒,最后范围越滚越大,交付一再延期。我就想搞清楚,到底有没有一套客观标准,能让我在评审会上当场判断这个需求是本期做还是放进下期。

2. 核心是建立一个可当场打分的准入规则,而不是靠嗓门大小决定。我的做法是四维打分:一是是否阻塞当前版本的核心业务流程,阻塞记2分、影响体验记1分、纯优化记0分;二是是否有明确的合同或合规截止日期,有硬约束记2分;三是改动的工作量估算是否小于本期剩余容量的15%,是记1分否则0分;四是延期交付的代价,涉及收入或客户流失记2分。总分大于等于5才纳入本期,3到4分进入下期规划池并书面告知提出人,低于3分直接记录到需求池。关键在于这套规则要在迭代开始前和所有干系人对齐签字,评审会上只做打分不做辩论。判断依据是:范围蔓延的本质不是需求太多,而是准入没有可复现的标准,只要标准事先公开,拒绝就不再是项目经理个人的态度问题,而是规则问题。

需求文档写完就没人看,怎么让范围边界真正被执行而不是停在纸面?

我们项目有PRD、有范围说明书,但开发和测试基本不看,做到一半发现理解和需求方不一样,返工之后就开始扯皮说

3. 。我很想知道,范围文档到底要写到什么颗粒度、用什么形式,才能真的在开发过程中被用起来。

文档没人看的根本原因是它和日常动作脱节,解决思路是把范围边界嵌入到开发流程的必经卡点上。具体做法有三步:第一,把范围说明书压缩成一页纸的范围基线,只写本期做什么、明确不做什么、验收标准三条,超过一页就说明没想清楚;第二,把

单独列成排除清单,每条都要注明原因和可能的后续处理时间,这份清单在需求评审和测试用例评审时各过一遍;第三,在项目管理工具里为每个本期需求建立双向可追溯链接,需求关联到任务、任务关联到测试用例,任何一个范围外的新任务创建时系统强制要求填写变更单编号。

判断依据是:范围执行的失败很少是因为文档写得不够详细,而是因为文档没有和任务、用例、变更单形成强制关联,只要有一处动作绕不过去,范围边界就活了。颗粒度上我的经验是需求描述控制在能被一个开发在三天内完成,超过三天就必须拆分,这是防止范围模糊最有效的粒度。

4. 客户或老板临时加需求又不想走变更流程,怎么既不伤关系又守住范围?

我在乙方做交付,甲方负责人经常一句话就要加功能,还说过流程太麻烦先做着回头补,结果做完之后既不验收也不签字,尾款还卡着。我特别想知道,面对这种有权力又嫌流程麻烦的人,怎么处理才不伤合作又保护自己。

关键是不要把它当成流程之争,而要把它翻译成对方在意的成本和时间问题。我的做法是三步:第一步当场不拒绝也不答应,只说

5. ,把决策权交回去;第二步用一页纸给出两个选项,选项A是纳入本期,交付日期从X推迟到Y,费用增加Z,选项B是放入下期,日期不变费用不变,让对方勾选一个;第三步无论对方选哪个,都在项目管理工具里生成一条变更记录,并让对方在群里回复确认,截图留档。判断依据是:对方嫌麻烦的不是流程本身,而是流程带来的不确定性和责任,只要把流程简化成

,绝大多数人会配合。真正的风险不是加需求,而是加了需求没有留下任何书面痕迹,事后所有延期责任都会落到项目负责人头上。另外要养成一个习惯,每次口头沟通结束后在群里发一条总结性文字,写明今天确认了什么、影响是什么,这条消息本身就是最轻量的变更凭证。

项目进行到一半发现范围确实定大了,怎么科学地砍范围而不是硬扛?

6. 我们上个版本一开始评估要六周,做到第三周发现核心模块比预想复杂,剩下的时间肯定做不完。团队有人主张加班硬扛,有人主张砍功能但又怕得罪业务方。我想知道砍范围有没有一套判断顺序,砍哪些、留哪些、怎么和业务方交代。

砍范围要按优先级从低到高依次砍,而不是凭感觉挑软柿子。我给的建议顺序是:第一步砍掉所有本期没有明确验收标准的需求,因为无法验收就等于无法交付;第二步砍掉纯体验优化和视觉打磨类需求,这类需求推迟对核心业务无损;第三步砍掉依赖外部团队或第三方接口且当前未就绪的需求,这类风险不可控;

第四步在前三步还不够时才考虑砍核心功能,并且只砍主流程的次要分支,比如先支持一种支付方式而不是三种。每一步砍完都要更新范围基线并同步给所有干系人,同步时用

的句式,把选择权交出去而不是单方面宣布。判断依据是:硬扛加班的边际产出在第三周之后急剧下降,缺陷率反而上升,用加班换范围是最差的交易。真正的专业做法是提前暴露容量不足,用数据说明剩余工时和剩余需求量的差距,让业务方在

读者评论

彭
彭欣然

算成本倍数那张图我一直存疑。需求 1 倍、上线后 40 倍这种口径,更像是经验估算而不是实测数据,不同项目类型差异会很大。我做过两个数据类项目,上线后改一个字段口径的代价其实远低于 40 倍,因为逻辑本来就参数化了。真正贵的不是改动本身,是改动引发的信任损耗和对其他排期的挤占,这部分很难折算成倍数,用区间可能比用确定数字更靠谱。

邱
邱文博

内部变更那段戳到我了。我们团队也做过统计,测试和开发自发重构占了将近四成工时,但问题是要说服他们登记太难,理由永远是'这不算需求变更,是技术债'。后来我们没有强制登记,只是在迭代回顾时把技术改进池的消耗亮出来,让数字自己说话,抵触就小了很多。想知道你们那 15% 的容量上限是硬性卡死,还是允许借用下个迭代的额度?

文章包含AI辅助创作:Scope管理方法大全:项目负责人项目范围实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/325033

赞 (0)
飞飞飞飞
项目范围范围边界全流程:项目负责人流程优化与一文讲清
上一篇 2026年10月4日 上午9:44
范围落地方案:项目负责人开展项目范围的流程优化案例解析
下一篇 2026年10月4日 上午9:44

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
