项目范围管理做不好,最典型的症状不是项目失败,而是”项目成功了但没人满意”。我见过一个 40 人的研发团队,历时 7 个月交付了一套内部审批系统,上线当天项目经理在群里发庆祝消息,结果两周后复盘会上,需求方负责人说了一句让全场安静的话:”我们最初提的 12 个需求,最后只落地了 5 个。”更讽刺的是,项目验收报告上写的是”按期交付、范围达成率 100%”,因为范围在过程中被悄悄改过三次,基线文件从来没更新过。
这不是个例。我做过一个粗略统计,在我参与过的 20 多个中大型项目里,真正有明确范围基线、并且基线在整个周期内被严肃维护的,不超过 6 个。其余的项目,范围管理本质上是一种”口头共识”,靠项目经理脑子和聊天记录撑着。一旦人员变动、优先级调整或者高管插需求,整个范围就崩了。
这篇文章不讲教科书定义,我假设你已经知道 WBS、范围说明书、变更控制委员会这些词。我要讲的是:为什么大部分人知道这些方法却用不起来,以及在真实的中大型组织里,一套能落地的范围管理流程长什么样。我会给出可直接抄的清单、判断逻辑,以及不同规模团队该怎么取舍。
一、先给结论:范围管理失败,90% 不是方法问题,是流程没有承载物
先说核心结论,省得你读到最后才明白我要说什么。
绝大多数范围管理失败,根因不是团队不懂范围管理理论,而是范围信息没有一个”唯一可信的承载物”。需求散落在聊天记录、邮件、会议纪要、Excel、需求方个人笔记里,导致范围无法被定义、无法被冻结、无法被追踪、无法被证明。方法当然重要,但方法必须落到一个具体的载体上,否则就是 PPT 上的流程图。
我的判断逻辑是这样的:范围管理本质要解决四个问题,做什么、不做什么、谁说了算改、改了怎么记账。这四个问题里,前两个是定义问题,后两个是纪律问题。定义问题靠方法解决,纪律问题靠流程和工具解决。90% 的团队定义能力没问题,纪律能力全靠项目经理的个人权威。项目经理一旦换人、休假、或者碰上强势需求方,范围管理立刻失效。
所以这篇《工作范围管理方法大全:项目负责人项目范围流程优化落地清单》,我把它写成一个”流程落地清单”,重点不在罗列方法,而在告诉你每一种方法应该在什么载体上、由谁、在什么时间点执行、执行结果记录在哪。

二、真实场景:范围是怎么一步一步失控的
抽象说没意思,我讲一个具体场景,你可以对照自己的项目看是否眼熟。
1. 范围蔓延的四种典型路径

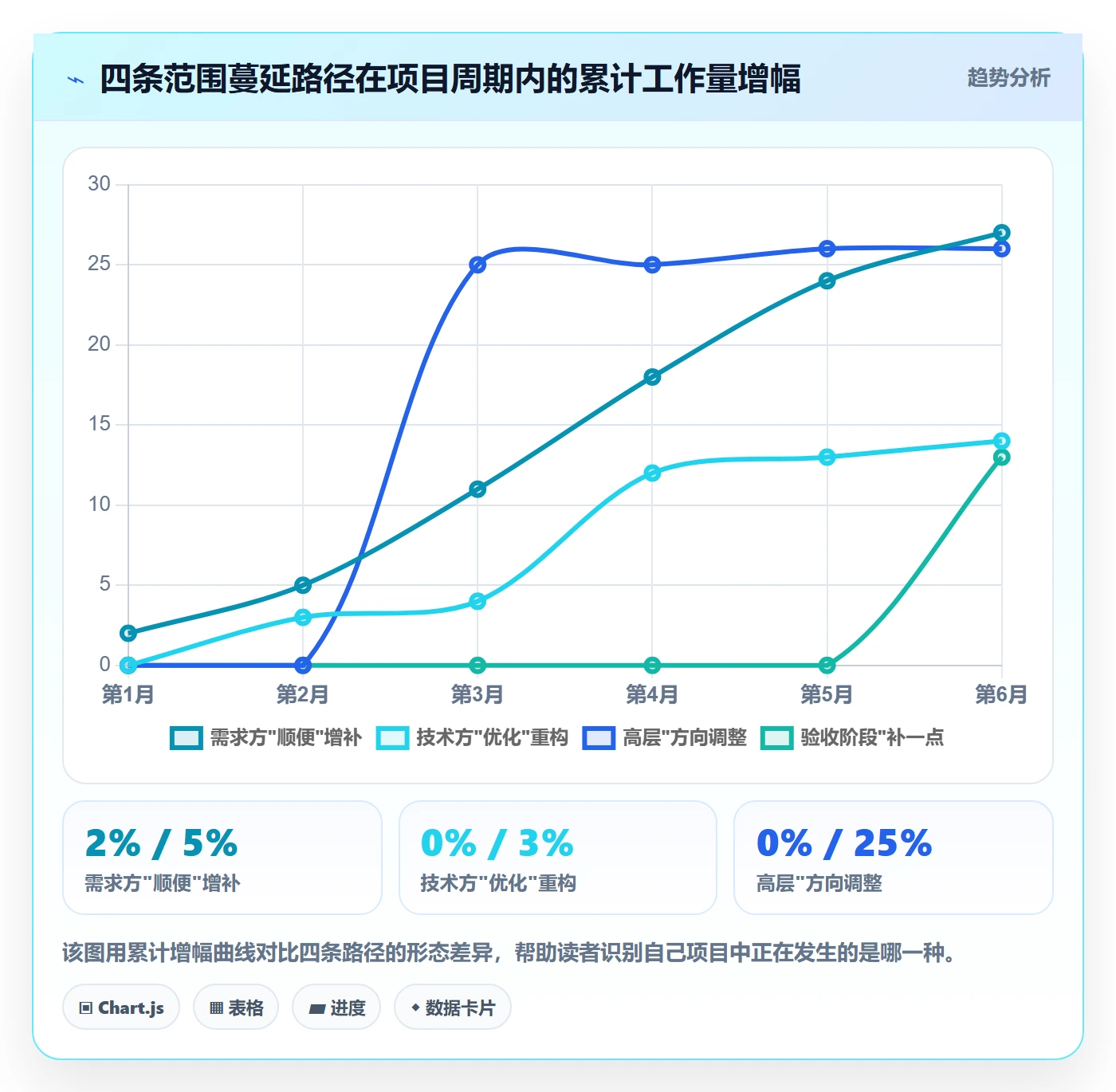

我复盘过的失控项目里,范围膨胀基本走这四条路径,而且往往是组合出现的。
路径一:需求方的”顺便”。评审会上,需求方说”这个功能很好了,顺便再加一个导出 Excel 吧,很简单”。项目经理心想确实简单,加上。三个”顺便”之后,工作量多出两周。
路径二:技术方的”优化”。开发过程中,技术负责人觉得某处架构不合理,顺手重构了一套底层的权限模型。用户体验没变,但工期多了 10 天,而这 10 天从来没进过范围基线。
路径三:高层的”方向调整”。项目进行到一半,业务方向调整,老板说”我们不做 To B 版本了,先做 To C 试水”。范围不是膨胀,是整体替换,但基线还停在 To B 版本。
路径四:验收阶段的”再补一点”。最后验收时,需求方看着成品说”整体不错,就是这几个地方能不能调整一下”,这些”调整”合计又是一个迭代的工作量。
这四条路径的共同点是:每一次单独看都合理,合起来看就是失控。因为没有任何一次变动被记录、评估、审批、计入基线。

2. 一个 100 人以上组织的真实困境
小团队范围失控,损失有限;100 人以上组织的范围失控,是灾难级的。
我接触过一个约 200 人的研发组织,同时跑着 6 条产品线、40 多个项目。他们的问题不是单个项目范围管不住,而是跨项目的范围冲突无人裁决。A 项目的开发组长被临时抽去做 B 项目的紧急需求,导致 A 项目范围承诺的交付节点延期;C 项目的需求方发现 D 项目已经做了类似功能,要求 C 项目复用,但 D 项目的范围里根本没有”对外开放”这一项。
这种规模下,范围管理不再是单个项目经理的事,而是需要一个组织级的范围登记与冲突裁决机制。这也是为什么中大型组织对项目管理平台的需求,和小团队完全不同。
以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,这类组织的特点就是多项目并行、跨部门依赖复杂、管理层需要看到全局范围分布。PingCode 支持私有化部署,这对有数据合规要求的企业很关键,范围信息往往涉及产品路线图和商业策略,不可能放在外部 SaaS 上裸奔。
另外,很多中大型组织的历史资产沉淀在 Jira 里,包含大量已定义的范围、工作流配置和历史数据。PingCode 支持 Jira 平滑迁移,可以把这些范围资产整体搬过来而不丢失结构,这是国产替代场景下非常实际的考量。我见过太多团队因为迁移成本太高,被迫在新平台上从零重建范围体系,结果历史和现状割裂成两套。
三、常见误区:五个让范围管理方法失效的坑
下面这五个误区,是我在复盘中最常遇到的。它们有个共同特征:听起来都对,做起来全错。
1. 误区一:以为写了范围说明书就等于管住了范围
范围说明书是”定义”,不是”控制”。很多团队把大量精力花在写一份完美的范围说明书上,签完字就锁进文件夹,之后再也没打开过。
真正的问题在于:范围说明书定义的是”某一时刻的范围”。而项目持续数月,需求方、市场、技术都会变。一份不更新的范围说明书,价值等于零。我判断一份范围说明书是否有效,只看一个指标,它最近一次被更新的日期。如果更新日期还是项目启动那天,那它就是个摆设。
2. 误区二:把”沟通清楚”当成了范围控制手段
很多项目经理的应对方式是”多沟通”。开会、单聊、群里同步,确保所有人都”清楚”当前范围。
但沟通解决的是认知问题,不是纪律问题。范围蔓延的本质是变更没有被正式否决或正式批准,而不是大家不知道范围是什么。你沟通得再勤,需求方一句”这个必须加”,如果流程上没有拒绝的机制,范围照样蔓延。

3. 误区三:变更控制委员会变成了”背锅委员会”
变更控制委员会(CCB)本意是让范围变更经过集体决策。但实际运作中,很多 CCB 变成了走过场:真正该拒绝变更的人不表态,项目经理提议、CTO 点头、需求方接受,变更就通过了。
CCB 失效的根因是它没有被赋予”拒绝权”和”资源裁决权”。一个只能批准、不能拒绝、且无权调配资源的委员会,本质上是橡皮图章。我见过运作良好的 CCB,核心特征只有一个:它有明确的”不做”清单记录,并且这些记录会被公开。
4. 误区四:只记录”加了多少”,不记录”放弃了什么”
范围是恒定的资源池,加进来一个需求,必然挤出去另一个。但绝大多数团队只记录了新增需求,从不记录因此被推迟或砍掉的需求。
这导致项目结束时,所有人都记得”我们加了 20 个需求”,没人记得”我们因此放弃了当初承诺的 8 个”。范围账本只有借方没有贷方,永远算不平。
5. 误区五:把范围管理和敏捷对立起来
这是最要命的误区。很多敏捷团队认为”敏捷就是拥抱变化,范围管理是瀑布的残留”,于是彻底放弃范围基线。
但敏捷从来不等于无范围。Scrum 里的 Product Backlog 顺序、Sprint 的承诺范围、DoD(完成的定义),本质都是范围管理工具。区别只是敏捷管理的是”迭代范围”,瀑布管理的是”项目范围”。敏捷团队真正需要的不是放弃范围管理,而是把范围管理的时间粒度从”项目级”调整到”迭代级”。
四、专业判断逻辑:一套可落地的范围管理框架
讲完误区和坑,我给你一套我实际在用的判断逻辑。它的核心思路是:范围管理不是一次性动作,而是贯穿项目全周期的四层控制。
1. 第一层:范围定义,建立唯一可信源
第一层要做的事很简单:把所有范围信息收敛到一个唯一可信的载体上。这个载体必须满足三个条件:全员可读、可追溯变更历史、能关联到具体任务和交付物。
具体执行清单:
- 列出项目范围清单,每一项拆到可估算工时的粒度。
- 单独列一份”明确不做”清单,这是最重要但最常被跳过的一步。
- 为清单上的每一项标注来源(谁提的)、优先级、验收标准。
- 把清单冻结成一个基线版本,打上版本号和日期。
- 所有后续范围讨论,都以这个基线为参照物进行对比。
我要特别强调第 2 条 “明确不做”清单。写”做什么”是加法,写”不做什么”是减法,而减法才是范围控制的关键。当一个需求被提出时,如果你能立刻回答”这个在我们明确不做的清单里”,拒绝就有了依据。
2. 第二层:范围变更,建立准入和记账机制
第二层的核心是让每一次变更都有成本、有记录、有决策。我用的机制是三问:
- 这个变更影响什么? 影响工期、成本、质量还是其他范围?必须量化。
- 要用什么换? 如果不变更工期,那要砍掉什么?范围是守恒的。
- 谁有权批准? 每种变更类型对应不同审批层级,提前写清楚。
配套的是一张变更台账,记录字段至少包括:变更编号、提出人、提出时间、变更内容、影响评估、决策结果、决策人、决策时间。这张表是范围管理的”银行流水”,没有它,范围账目就是一笔糊涂账。

3. 第三层:范围可视化,让失控无处藏身
第三层常被忽略,但极其重要:把范围状态可视化,让管理层随时看到”承诺范围 vs 当前范围 vs 已完成范围”三条线的差距。
我最常用的一个指标是范围偏差率:(当前范围 – 基线范围)/ 基线范围。这个数字超过 20%,就是一个明确的预警信号。另一个是范围完成率:已完成范围 / 基线范围,它反映项目实际进度,比”工时消耗率”更能说明问题。
大团队尤其需要这个可视化,因为管理层看不到细节,只能看数字。如果范围偏差率不在报表上,管理层就永远不会意识到范围已经失控。
4. 第四层:范围复盘,把经验变成组织资产
第四层是项目结束后的复盘。绝大多数团队复盘的是”做得好的和不好的”,很少有人复盘范围本身的演变过程。
我建议复盘时至少回答三个问题:第一,基线范围最终完成了多少?第二,过程中最频繁的变更类型是什么?第三,哪些”不做”清单最终被突破了,为什么?
把这些答案沉淀成模板,下一个项目的范围定义就能站在前一个项目的肩膀上。这才是范围管理从”个人经验”升级为”组织能力”的路径。
五、案例与数据观察:一个 200 人研发组织的范围管理改造
讲一个我深度参与过的真实改造案例,数据是我在项目前后对比时记录的。
1. 改造前:范围管理靠”项目经理的记忆力”
这个组织约 200 人,4 条产品线,同时跑 30 多个项目。改造前的状态:
- 需求散落在需求方的 Word、邮件、群里,没有统一入口。
- 范围基线只在项目启动时定义一次,之后不再更新。
- 范围变更没有任何审批流程,谁提谁说了算,项目经理被动接受。
- 项目复盘时,没人能准确说出”基线范围完成了百分之多少”。
他们做过一次统计:6 个同时期的项目里,平均每个项目在周期内收到的范围变更请求是 47 项,其中真正落地的有 31 项,而这 31 项里只有 6 项有书面记录。换句话说,80% 的范围变更没有留下任何痕迹。
2. 改造动作:从工具承载到流程固化
改造分三步走,我按执行顺序列出来:
- 统一承载物。 把散落的范围信息全部收敛到一个项目管理平台上。这一步他们选的是 PingCode,主要因为需要私有化部署满足数据合规,同时要能平滑迁移他们历史沉淀在 Jira 里的范围资产和工作流配置。
- 建立范围基线机制。 每个项目在启动时定义范围基线,包含”做什么”和”明确不做”两份清单,基线版本在平台上冻结。
- 固化变更流程。 所有范围变更必须通过平台的变更流程提交,自动触发影响评估、审批、记账三个环节,并实时更新范围偏差率看板。
第三步是关键。以前变更是”聊天记录 + 记忆”,现在是”流程单据 + 台账”。项目经理不再需要靠记忆力去追溯”这个需求是谁什么时候提的”,平台直接给出答案。

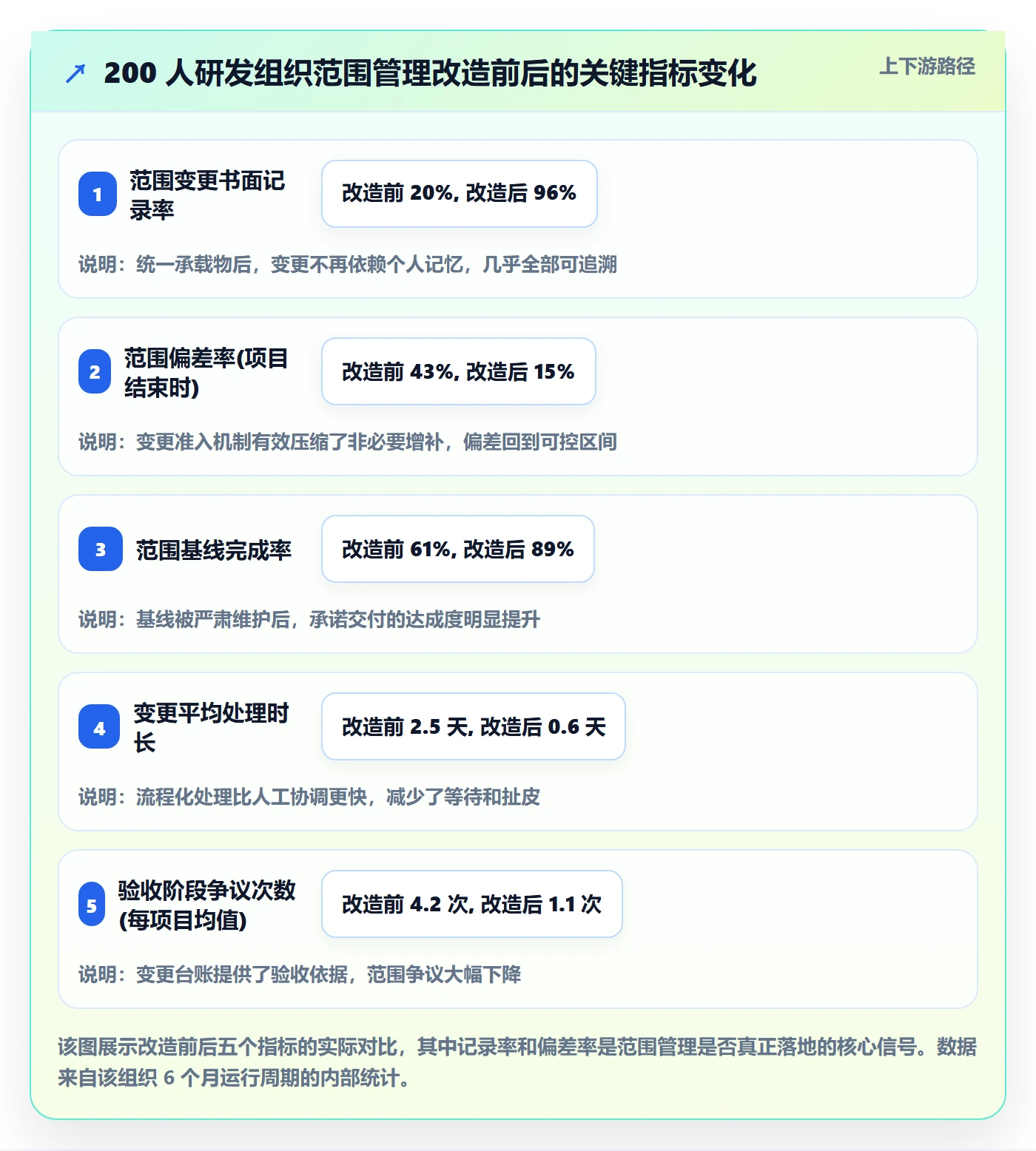

3. 一个反直觉的数据观察
改造后有个数据让我意外:范围变更的”拒绝率”从改造前的几乎为零,上升到了 63%。也就是说,改造后,每 10 个变更请求里有 6 个被拒绝或推迟。
但团队的满意度反而提高了。原因很简单:以前需求方提出变更,项目经理要么硬着头皮接,要么当”恶人”拒绝,关系紧张。现在有了流程和台账,拒绝变成了”制度性拒绝”,不是项目经理不给你做,而是流程评估后这个变更的优先级不足以进入本迭代。需求方不再针对人,而是接受规则。
这印证了我开头说的结论:范围管理的本质不是方法论,而是把个人权威替换成制度权威。方法可以学,制度必须建。
六、不同情况下的行动建议

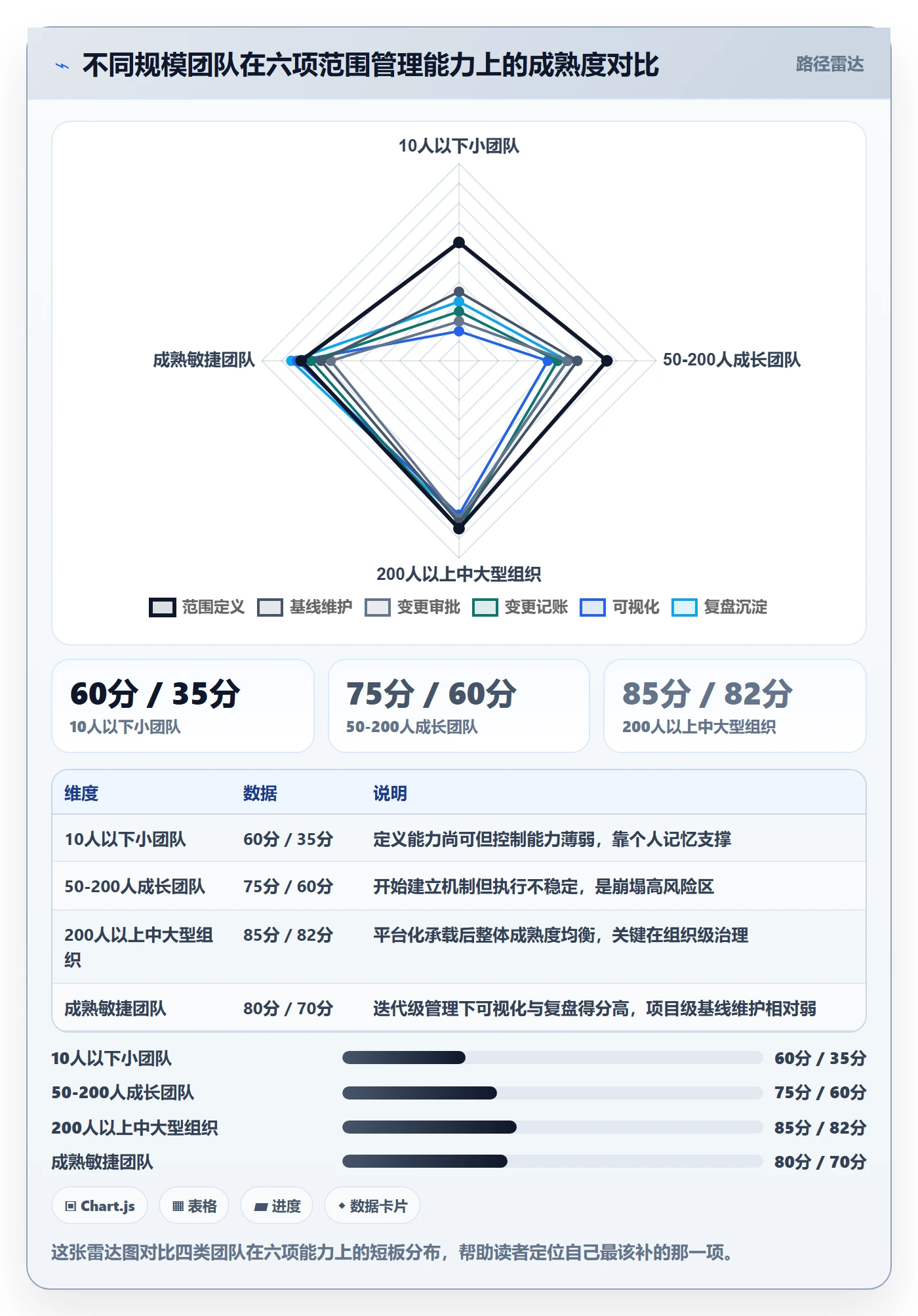

范围管理没有万能药,团队规模、项目类型、组织文化不同,落地方式差很远。我按几种典型情况给出建议。
1. 10 人以下小团队:轻量成立,重记录
小团队不需要 CCB,不需要平台,不需要复杂流程。但必须做到两件事:第一,有一份明确”做什么/不做什么”的清单;第二,所有变更记录下来,哪怕就是在共享文档里。
小团队的敌人不是流程缺失,而是范围全部装在创始人或项目经理脑子里。一旦这个人不在,项目就失去方向。所以小团队的核心动作是”外化”,把脑子里的范围变成文字。
2. 50-200 人成长型团队:建立基线机制,引入轻量工具
这个阶段是范围管理最容易崩塌的阶段。项目变多、人员变多、跨部门依赖出现,但流程还没建立。建议的动作:
- 为每个项目建立正式范围基线和”不做”清单。
- 设置一个简单的变更入口,最低要求是书面记录。
- 每周在项目周报里同步范围偏差率。
- 引入一个项目管理平台作为承载物,优先考虑能覆盖多项目、支持权限隔离的工具。
3. 200 人以上中大型组织:组织级范围治理,平台化承载
这个规模下,范围管理不是项目级的,而是组织级的。核心诉求有三条:
- 统一承载。 所有项目范围在一个平台上登记,管理层能看到全局范围分布和资源占用。这也是 PingCode 这类面向中大型组织的平台的价值所在,它解决的不是单个项目的范围问题,而是组织级范围可见性问题。
- 冲突裁决。 当多个项目争夺同一资源或范围重叠时,需要有机制裁决优先级。
- 资产复用。 把历史上定义良好的范围基线作为模板,新项目可以直接复用,降低定义成本。
另外,这个规模的组织往往有历史平台迁移需求,支持平滑迁移的方案能极大降低切换成本,避免范围资产断裂。
4. 敏捷团队:迭代级范围管理,不是不要范围
敏捷团队要做的是把范围管理下沉到迭代。具体建议:
- 每个迭代开始前,明确本迭代的承诺范围,并在迭代内冻结。
- 迭代中新增需求进入 Backlog 排队,不进入当前迭代,除非明确用别的任务替换。
- 每个迭代复盘时,统计”承诺范围完成率”和”计划外插入率”。
计划外插入率是敏捷团队最该盯的指标。我见过健康的团队,这个数字长期稳定在 10% 以内;而失控的团队,经常超过 30%。

七、不同情况下的取舍
范围管理最大的敌人不是”做得不够”,而是”做过头”。我见过一些团队把流程搞得太重,导致每个变更走完审批要一周,最后大家开始绕过流程。所以我必须讲清楚取舍逻辑。
1. 流程严格度 vs 响应速度
这是最核心的取舍。流程越严格,响应越慢;流程越松,范围越容易失控。
我的经验法则是:按变更的影响范围和紧急程度分级。影响工期小于 3 人天、不触及核心范围的变更,走快速通道,项目经理审批即可;影响超过 3 人天或触及核心范围的,必须走正式审批。
不要对所有变更用同一套流程,这是流程僵化的根源。分级审批既保证了纪律,又保住了速度。

2. 基线冻结 vs 拥抱变化
很多人以为这是非此即彼。我的判断是:基线和变化可以共存,关键是区分”冻结区”和”开放区”。
冻结区是核心范围,一旦基线确定,变更必须走最高级别审批;开放区是边缘范围,允许在预算内自由调整。比如一个电商项目,核心下单流程属于冻结区,促销页面的文案和布局属于开放区。
这样既保证了核心交付的稳定性,又给了团队适应变化的弹性。
3. 工具投入 vs 人工管理
小团队用共享文档完全可以撑住范围管理,没必要上平台。但当项目数量超过 5 个、团队超过 50 人,人工管理的边际成本会急剧上升,你无法在脑子里维护跨项目的范围关系和资源冲突。
这时候工具投入是划算的。对于 100 人以上、有数据合规要求、且有历史平台迁移需求的组织,选择支持私有化部署和平滑迁移的方案,长期看能显著降低范围管理的隐性成本。但工具不是目的,工具只是把前面讲的四层流程落到一个统一载体上。
4. 拒绝变更 vs 维护关系
这是最难的一层取舍,因为它涉及人际关系。我的建议是:不要让项目经理去承担拒绝的责任。
把拒绝变成”制度性输出”,通过流程和规则来拒绝,而不是通过人的判断。流程说这个变更优先级不够,那就是流程拒绝的,和项目经理无关。这既保护了关系,又守住了范围。
八、一套可以直接抄的范围管理落地清单
最后,我把前面所有判断浓缩成一份清单。你可以按项目阶段对照执行。
1. 项目启动阶段
- 建立范围清单,每项拆到可估工时粒度。
- 建立”明确不做”清单,并公开。
- 为每项范围标注来源、优先级、验收标准。
- 冻结基线版本,打上版本号和日期。
- 明确各级变更的审批权限,写进项目章程。
2. 项目执行阶段
- 所有范围变更必须走书面流程,不接受口头变更。
- 变更提交时必须附影响评估(工期、成本、影响的其他范围)。
- 每次变更决策后,同步更新基线,并记录”放弃项”。
- 每周更新范围偏差率和范围完成率,在周报中同步。
3. 项目收尾阶段
- 对比最终范围与基线范围,计算范围偏差率。
- 统计所有变更记录,识别最频繁的变更类型。
- 识别被突破的”不做”清单项,分析原因。
- 把范围定义模板和变更经验沉淀为组织资产。

九、总结:范围管理真正的独特之处
聊了这么多,我想把最核心的独特观点讲清楚。
市面上关于范围管理的方法论已经足够多,但绝大多数人败在同一个地方,他们把范围管理当成”技术活动”,而它本质上是”社会活动”。范围管理的对象不是需求,而是人与人之间的承诺、权力和责任。谁有权改、改了谁负责、拒绝了如何不伤和气,这些才是真问题。
所以真正有效的范围管理,不是证明你多会用工具、多会画 WBS,而是设计出一套让”拒绝”变得自然、让”变更”变得有成本的制度。制度建好了,方法自然能落地;制度不建,再好的方法也只是PPT。
另一个独特判断是:范围管理的成熟度,不看项目成功时的表现,而看项目出问题时的表现。顺风顺水时谁都能管住范围,只有在资源紧张、需求冲突、高层施压时,还能守住基线和流程的团队,才是真正掌握了范围管理。
下一步怎么做?我建议你别急着上工具,先做一件事:找出你当前手上最失控的那个项目,把它散落在各处的范围信息收敛成一份清单,并且单独写一份”明确不做”清单。这一件事做完,你就已经超过了 80% 的团队。然后再谈基线和流程,最后才谈工具承载。
顺序不能反。工具承载得再漂亮,流程和制度没想清楚,只是把混乱从 Excel 搬到了平台上而已。
常见问题解答(FAQ)
文章包含AI辅助创作:工作范围管理方法大全:项目负责人项目范围流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/325010
读者评论
作者说的'明确不做'清单我深有同感。我们团队之前每次评审都只讨论要做什么,从来没人记录砍掉了什么,结果年底复盘时发现年初承诺的功能有一半没交付,但所有人都觉得做了很多事,因为过程中加了太多需求。后来强制要求每次变更必须写明替代方案,情况才好一些。
关于变更权限那部分数据我有疑问。22%有正式授权规则,58%靠隐性规则,这个比例在我们公司可能更极端。但问题是,就算写了明文规则,强势业务方照样绕过流程直接找老板拍板,项目经理根本没有拒绝的底气。规则写在纸上容易,执行起来还是看组织里谁的话语权大。
多项目并行时的范围冲突确实是最头疼的。我们现在用的是某项目管理平台做跨项目依赖管理,但工具只能暴露冲突,裁决还是靠人。文里提到的组织级范围登记机制听着很理想,实际落地需要高层愿意花时间做仲裁,不然平台里记录得再清楚,优先级冲突还是靠谁嗓门大来解决。
