三年前我接手一个制造业 ERP 项目,第 11 周时客户业务负责人提了一句”能不能顺便把多工厂的权限也分一下”。当时所有人包括我,都觉得这是两三天的事。结果是:数据模型加了组织维度,6 个接口要重写鉴权,测试用例重跑了 140 条,上线日期从 12 月 5 日推到次年 1 月 16 日,累计偏移 42 天。我后来把这 42 天拆开算,真正写代码的时间只占 23%,剩下 77% 花在影响分析、跨团队同步、返工和验证上。
这就是范围变更的真相:它从来不是”多做一点需求”,而是一次对进度、成本、质量、风险和信任的连锁重组。我经手的 27 个中大型项目里,没有变更闭环台账的项目平均工期偏移是原始排期的 31%,而建立了”基线,影响分析,评审,回写”闭环的项目,偏移压在 9% 以内。
下面这套方法,是我在甲方自研、乙方交付、多团队平台型项目里反复打磨出来的,包含判断逻辑、字段设计、会议节奏和工具落地细节,你可以直接拿去改。
一、核心结论:把范围变更从”口头承诺”变成”可结算的交易”
1. 变更管理的目标不是减少变更,而是让代价可见
很多项目负责人一上来就把”减少变更数量”当成 KPI,结果是把变更逼到地下。大家口头答应、不写单,最后在验收阶段集中爆雷,那时候已经没有调整空间了。
我的判断是:变更数量本身不是坏指标,变更代价不透明才是。一个项目一个月提 30 个变更、每个都有明确结论,比一个月提 3 个变更、全部口头处理要健康得多。前者团队知道边界在哪里,后者团队永远在猜。
2. 基线不是用来卡人的,是用来算账的
我见过不少团队把”基线冻结”理解成”不许改”,于是业务方绕过 PM 直接找开发。基线真正的用途是提供一个对照点:改动之后,我能立刻告诉你工期从 90 天变成 103 天、成本从 68 万变成 79 万。
没有基线,所有关于”这个改动大不大”的讨论都会退化成感觉之争。你说是大改,他说是小改,谁也说服不了谁。基线让变更从观点分歧变成算术题。
3. 一次变更的完整闭环,至少要落 8 个字段
我复盘过失败案例,几乎所有失控的变更都缺下面这几个字段中的至少 3 个:
- 变更来源:谁提的、代表哪个业务方、是否已经过业务内部确认
- 变更类型:新增 / 修改 / 删除 / 认知澄清 / 验收标准调整
- 影响模块:涉及哪些子系统、接口、数据表、报表
- 五维影响:范围、进度、成本、质量、风险的分别评估
- 置换方案:为了做这个,砍掉什么或推迟什么
- 决策结论:接受 / 推迟 / 拒绝,以及决策人和决策时间
- 回写记录:基线版本号、需求条目变更前后的差异
- 验证方式:谁来验收、验收标准是什么、什么时候验
这 8 个字段是”最小可用闭环”。少于这个数量,你的变更管理就只是在做记录,不是在管理。
4. 瓶颈通常在决策层,不在执行层
执行层的问题通常是”评估不准”,决策层的问题往往是”没人拍板”。我统计过自己带过的项目,变更从提出到有明确结论的平均耗时里,等待决策的时间占比中位数是 58%,真正做影响分析的时间只占 26%。
所以范围变更落地的第一件事,不是优化评估模板,而是约定”谁在多少小时内必须给出接受、推迟或拒绝的书面结论”。

二、背景与真实场景:范围是怎么一点点长出来的
1. 我统计过的三类蔓延路径

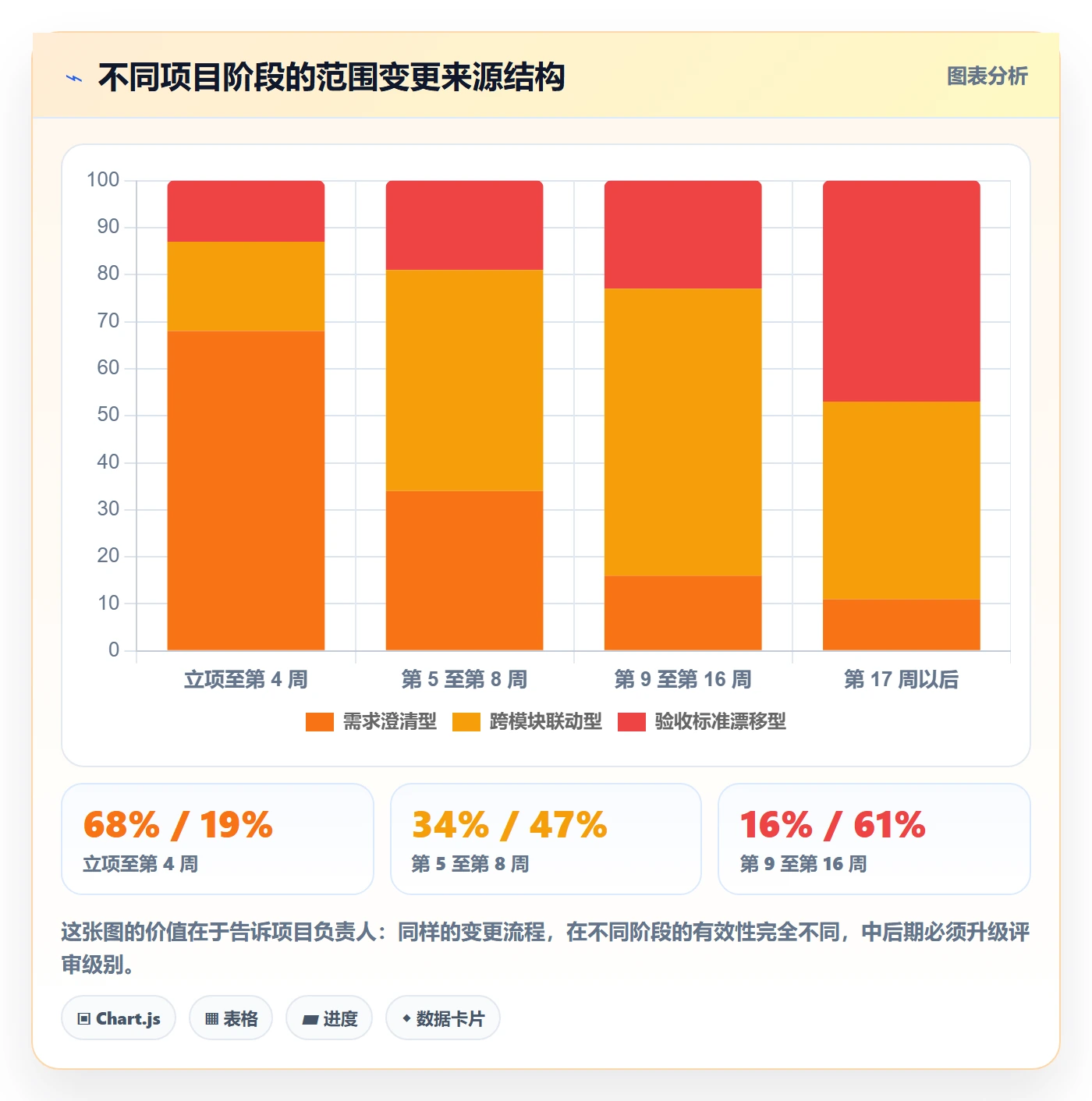

范围蔓延不是随机发生的,它有固定路径。我把过去 5 年经手的项目做了归类,大致落在三种模式上,而且这三种模式对应的时间窗口非常不同。
- 第 1,4 周:需求澄清型蔓延。业务方看到原型后改主意,属于认知升级,通常可以吸收。
- 第 8,16 周:跨模块联动型蔓延。一个模块的调整引发另一个模块的适配,这是最贵的类型。
- 第 20 周以后:验收标准漂移型蔓延。需求没变,但”什么叫做好了”被重新定义,最隐蔽、最伤团队。

2. 场景一:销售口头承诺引发的”既定事实”
这是乙方交付型项目最常见的爆雷方式。销售在客户现场为了签单或者维护关系,说了句”这个我们后面加进去”,客户记在心里,实施团队一无所知。
等到第 14 周客户在周会上问”那个功能做得怎么样了”,项目经理才发现自己背了一个从未评估过的范围。这种情况下你几乎没法拒绝,因为客户认为它已经在合同里了。
我的处理方式是两条:一是要求所有售前承诺必须进入一个统一的”承诺池”,由 PM 每周核对一次;二是把承诺池里的条目在合同交底会上逐条过,明确哪些是本期范围、哪些是二期规划。关键在于把”口头”变成”书面”,而不是纠结谁对谁错。
3. 场景二:多团队协作下的”局部合理,全局失控”
100 人以上的组织里,一个项目往往拆成 4,7 个团队并行。每个团队单独看,接受一个 3 人天的变更是合理的;但 6 个团队各接受 3 个变更,整体就是 54 人天的偏移,加上联调和回归,实际可能到 120 人天。
更麻烦的是接口边界。A 团队改了字段结构,B 团队的适配工作没人评估,直到集成测试才暴露。我在一个汽车零部件客户的 PLM 项目里,就遇到过因为一个枚举值新增,导致下游 3 个系统的映射规则全部要改,而当时没有一个人意识到。
4. 场景三:验收标准漂移,比需求变更更隐蔽
需求清单一个字没改,但客户对”合格”的定义变了。原来”能导出 Excel 就行”,后来变成”要能按 5 个维度分组并带公式计算”。这类变更不走需求流程,因为它不产生新需求条目。
我的做法是在每个里程碑设一次”验收标准确认”,让业务方在具体样例上签字确认。样例比文字描述有效得多,因为它不给模糊解释留空间。

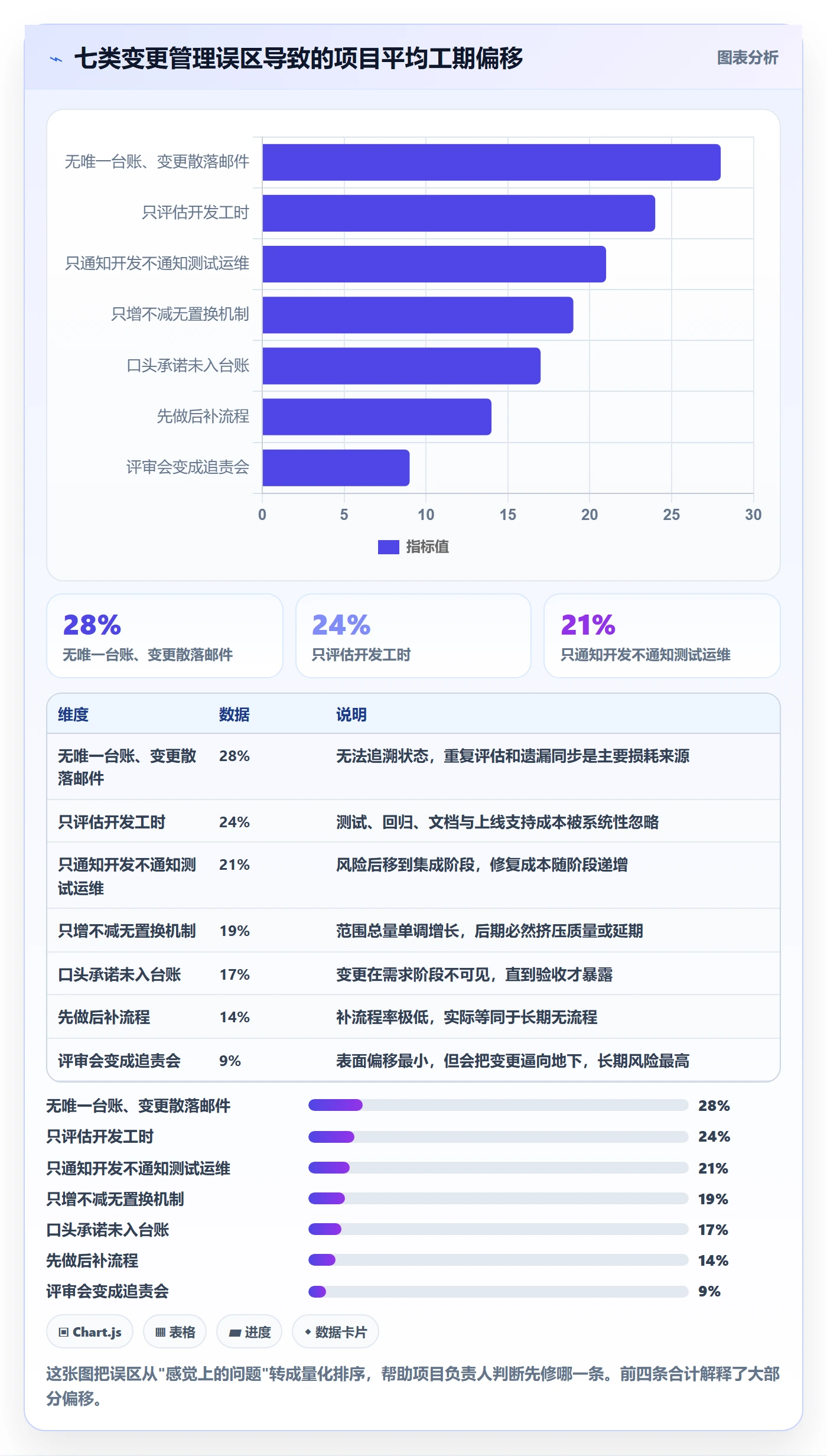

三、常见误区:七个看起来在管变更、实际在制造风险的动作
1. 误区一:把变更控制等同于拒绝变更
我见过一个项目经理,每次评审的第一句话是”这个不在范围内”。三个月后,业务方不再提变更单了,而是直接找研发负责人吃饭。变更没有消失,只是从可管理的通道流向了不可管理的通道。
正确的姿态不是”守门”,而是”报价”。你可以接受任何变更,前提是有人为它支付代价,支付时间、支付成本,或者砍掉另一件事。
2. 误区二:只评估开发工时,不评估测试与上线成本
这是最普遍的低估来源。一个变更的开发工时可能是 8 人天,但测试用例编写与执行 6 人天、回归 4 人天、文档与培训 2 人天、上线支持 1 人天。整体是 21 人天,而不是 8 人天。
我的经验系数是:开发工时乘以 2.2 到 2.6,才接近真实总成本。涉及数据模型和权限的,系数要到 3.0 以上。
3. 误区三:变更走邮件和群聊,没有唯一台账
邮件的问题是它不构成状态机。三个月后你想知道”这个变更到底批了没有、谁批的、批的是哪个版本”,得翻十几封邮件才能拼出来。群聊更糟,消息会被覆盖,而且往往只有部分干系人在群里。
唯一台账听着很重,其实核心就三件事:唯一编号、唯一状态字段、唯一决策记录。没有唯一编号的变更,等于没有变更。
4. 误区四:只通知开发,不通知测试与运维
变更的影响面是横向的。开发改完代码,测试要更新用例,运维要更新部署脚本和配置基线,业务要更新操作手册。只通知开发,等于把风险推迟到集成阶段集中爆发。
我要求变更单里必须有一个”受影响角色”多选字段,默认勾选开发、测试、运维、业务接口人四类。提交时系统自动通知,少通知一个角色就视为流程未完成。
5. 误区五:”这次先做,下次补流程”
这句话我听了不下五十次,几乎每一次都变成了永久欠账。原因很简单:补流程没有任何收益,只有成本,而下一个紧急需求永远比补流程更重要。
我的规则很硬:可以简化流程,但不能跳过记录。紧急变更允许只填 3 个字段(来源、影响模块、决策人),但必须当天进台账,48 小时内补齐其余字段。记录本身不可省略。
6. 误区六:只增不减,没有置换机制
如果变更评审的结果永远是”接受”,那么范围只会单调增长。健康的评审必须包含一个动作:为了做这件事,我们推迟或砍掉什么。
我通常准备一个”可置换清单”,列出 5 到 10 个优先级最低的待办。每次接受新变更时,同步从清单里划掉等量工作量的条目。这个动作能把范围总量维持在可控区间。
7. 误区七:把变更评审会开成批斗会
评审会的目的是做决策,不是追责。如果每次开会都在问”当初为什么没考虑到”,那么下次业务方就不会来提变更了,他们会直接找研发。
我的会议结构是固定的三件事:影响分析汇报 5 分钟、处置方案讨论 10 分钟、结论与置换决定 5 分钟。不讨论历史责任,只讨论未来代价。

四、专业判断逻辑:五维影响分析、四象限定级、三选一决策
1. 第一步:先给变更分类,不同类型走不同通道
不是所有变更都值得开评审会。我先把变更分成五类,然后分配不同的处理通道和决策层级。
| 变更类型 | 典型特征 | 处理通道 | 决策层级 | 目标响应时长 |
|---|---|---|---|---|
| 认知澄清 | 需求文字没变,只是理解对齐 | 需求条目修订 | 产品负责人 | 24 小时 |
| 界面与报表调整 | 不改数据结构与接口 | 轻量变更单 | 项目经理 | 2 个工作日 |
| 功能新增或修改 | 影响用例与验收标准 | 标准变更单 | 变更评审组 | 5 个工作日 |
| 数据模型与权限 | 牵动接口、迁移、回归 | 重变更单 | 项目指导委员会 | 10 个工作日 |
| 验收标准调整 | 不产生新需求条目 | 验收标准确认单 | 业务负责人 + PM | 3 个工作日 |
分类的意义在于把评审资源用在真正贵的地方。如果每个变更都要走委员会,流程会自己崩塌;如果所有变更都由 PM 拍板,重变更就会失控。
2. 第二步:五维影响分析,禁止只填一个工时数字
我要求每份标准变更单必须填五个维度,而且每个维度都要给数字和依据,不接受”影响较小”这类描述。
- 范围影响:新增或修改了几个需求条目、几个用例、几个接口
- 进度影响:关键路径是否变化、里程碑是否移动、移动几天
- 成本影响:总人天、外采成本、差旅与培训成本
- 质量影响:回归范围扩大多少、新增多少高风险测试点
- 风险影响:是否引入新的技术风险、依赖风险、合规风险

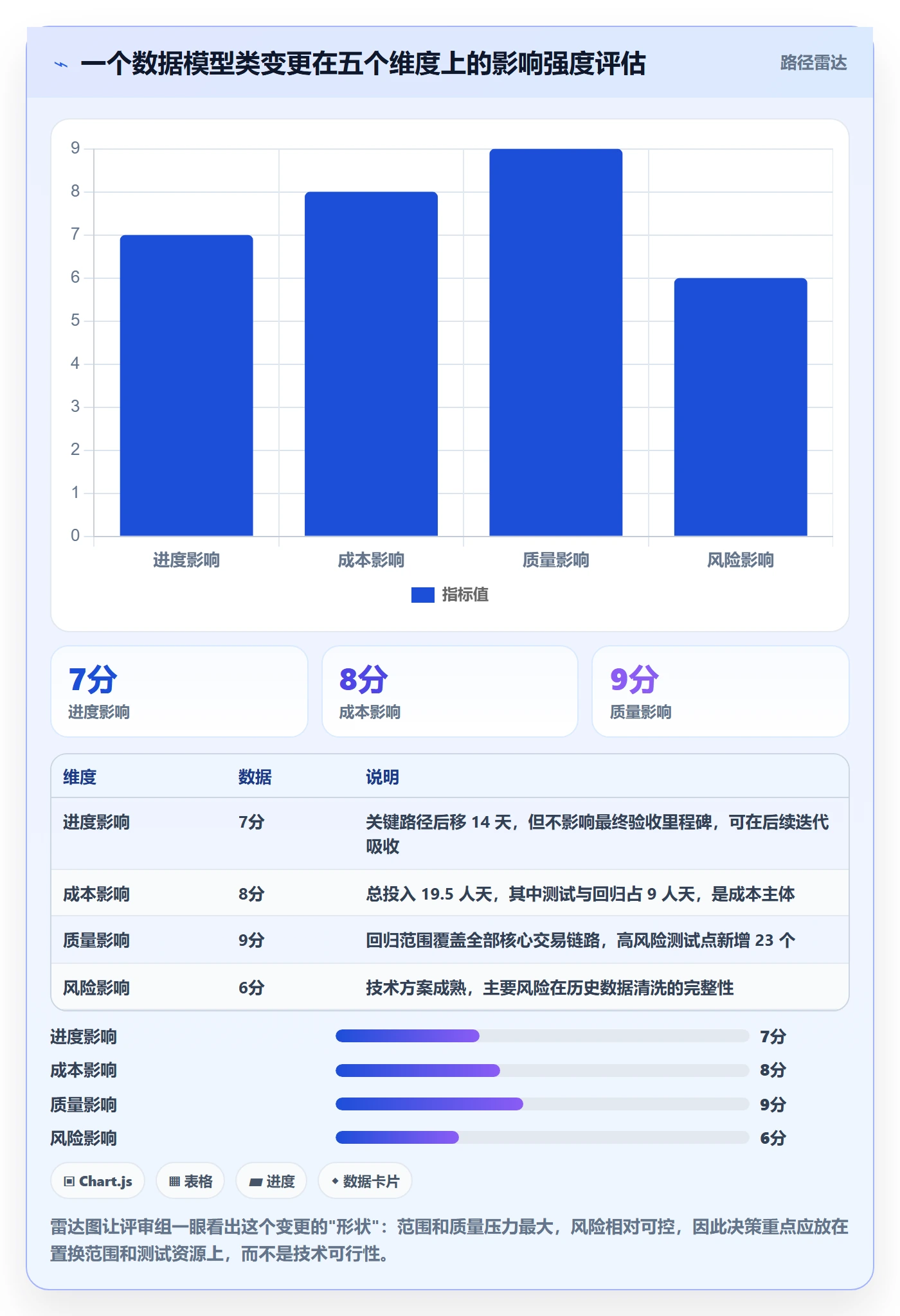

五维填完之后,我还会让填表人给一个”估算置信度”:高、中、低。置信度为低的变更,自动加上 40% 的缓冲人天进入评审。这一步能挡掉大量”看起来很便宜”的变更。

3. 第三步:紧急度乘以影响面,用四象限定优先级
变更多的时候,评审组需要快速排序。我用的是”紧急度 × 影响面”两轴四象限,紧急度看业务时间窗,影响面看波及的模块与团队数量。
- 高紧急、高影响:立即开临时评审会,24 小时内出结论,允许动用项目缓冲
- 高紧急、低影响:PM 直接决策,走轻量变更单,事后报备
- 低紧急、高影响:进入下次常规评审,必须配套置换方案
- 低紧急、低影响:进待办池,按迭代容量自然吸收,不单独排期
这个划分最大的价值是减少临时会议。我发现很多团队的会议负担来自于把第三、第四象限的变更也拿到了紧急会上讨论,导致真正紧急的变更反而排不上队。

4. 第四步:三选一决策,必须落到书面
评审结论只有三种,没有第四种”再研究研究”。我要求每次评审结束前必须给出一句话结论,并且写进变更单。
- 接受:明确置换方案、明确新的交付日期、明确谁负责验证
- 推迟:明确推迟到哪个迭代或哪一期,并写进产品待办
- 拒绝:明确拒绝理由,并给出替代方案(如果有)
最怕的是”原则同意但排期待定”。这种状态会让变更悬在半空,业务方以为要做,团队以为不做,最后在验收时对不上账。“待定”不是一个决策,它是决策的缺席。
5. 第五步:回写基线并同步给所有干系人

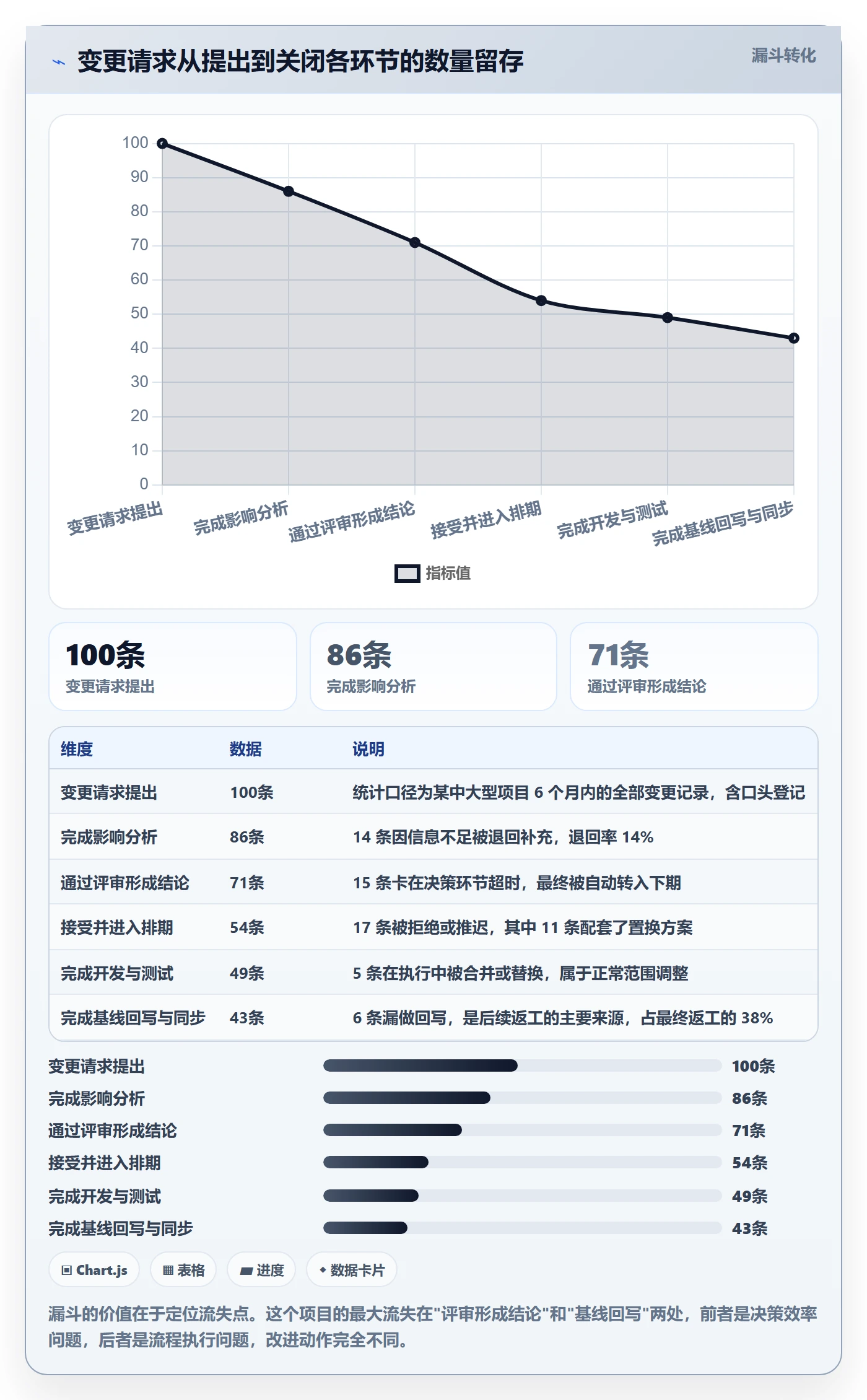

变更被接受之后,必须做三件事:更新需求条目、生成新的基线版本、把差异推送给所有受影响角色。这一步最容易被省略,但它是闭环的关键。
我见过太多项目,需求文档更新了但测试用例没更新,或者用例更新了但部署脚本没更新。变更的最后一公里不是决策,是同步。如果没有自动通知机制,就必须在变更单里指定一个”同步责任人”,由他确认所有受影响方都收到了。

五、案例与数据:一个制造业项目用 PingCode 落地范围变更闭环的全过程
1. 项目背景与初始困境
这是一家年营收 40 亿左右的高端装备制造企业,项目是统一研发与交付管理平台,涉及研发、工艺、质量、供应链四个板块,参与人数峰值 137 人,分 6 个团队并行。客户属于中大型组织,对数据不出内网有硬性要求,最终选择了支持私有化部署的 PingCode。
项目启动时的状态是:变更靠邮件和微信群,需求散落在 3 个 Excel 里,没有统一编号,没有基线概念。第 8 周做了一次范围盘点,发现实际在做的需求比原计划多了 34%,而没有人能说清这 34% 是谁批准的。
2. 工作项与字段设计
我们把”变更请求”做成一个独立的工作项类型,而不是塞在需求里面。这样它能有自己的状态机、自己的字段、自己的报表。字段设计如下:
| 字段名 | 字段类型 | 是否必填 | 用途说明 |
|---|---|---|---|
| 变更编号 | 自动编号 | 是 | 唯一标识,所有沟通必须带编号 |
| 变更来源 | 单选 + 人员 | 是 | 区分客户提出、内部提出、合规要求 |
| 变更类型 | 单选 | 是 | 决定走哪条评审通道 |
| 影响模块 | 多选 | 是 | 驱动自动通知下游团队 |
| 五维影响评分 | 数字(5 个字段) | 是 | 雷达图数据源,评审依据 |
| 估算置信度 | 单选 | 是 | 低置信度自动加缓冲 |
| 置换条目 | 关联工作项 | 条件必填 | 接受时必填,强制等价交换 |
| 决策结论 | 单选 + 人员 + 日期 | 是 | 落定接受、推迟或拒绝 |
| 基线版本 | 关联基线 | 是 | 记录变更前后的差异对照 |
| 同步责任人 | 人员 | 是 | 确认所有受影响方已收到通知 |
这里有个细节值得说:我们把”置换条目”设成条件必填,只有当决策结论是”接受”时才必填。这个小设计让置换率从最初的 0 提升到 63%,因为没有置换方案就提交不了。
3. 工作流配置:四段式状态机
(1)变更提交
任何人在任何时间可提交,但提交时必须填来源、类型、影响模块、期望时间四个字段。系统自动生成编号并通知项目经理。

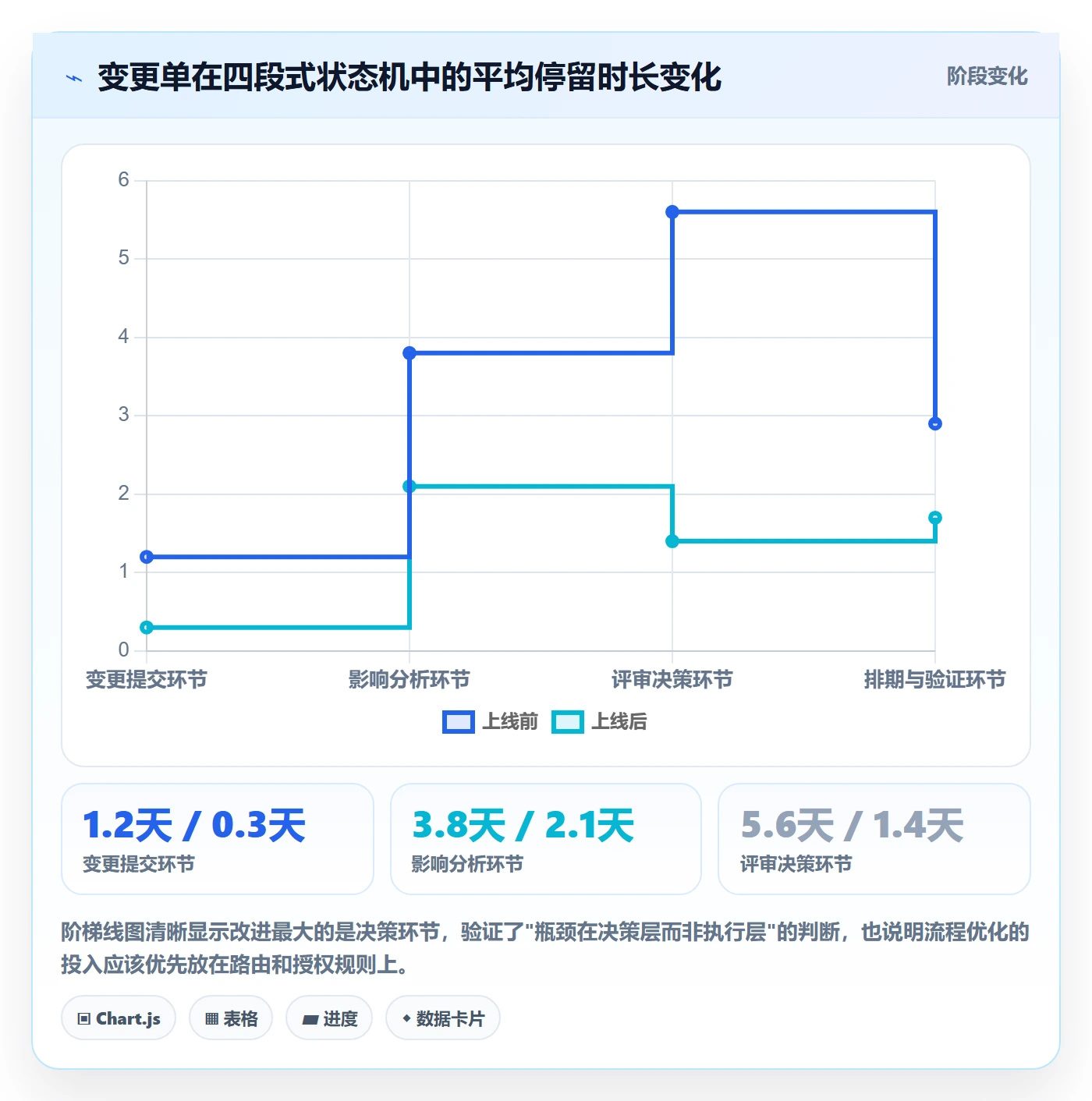

(2)影响分析
由项目经理指派分析师,分析师在系统里填写五维影响评分与估算置信度。这一步有超时提醒,超过 3 个工作日未完成自动升级给项目群负责人。
(3)评审决策
根据变更类型自动路由到不同评审人。轻量变更由 PM 决策,标准变更由评审组决策,重变更由指导委员会决策。决策必须填写结论、决策人、日期和置换条目。
(4)排期与验证
接受后的变更自动生成关联任务,进入迭代排期;验证阶段由同步责任人在系统里挂上验证记录,完成后变更单才能关闭。
这四段式状态机上线后,最直接的变化是变更的状态从”我觉得在推进”变成了”系统里现在是哪一格”。每周例会不再讨论”那个需求怎么样了”,而是直接看变更单的状态分布。

4. 基线快照与需求追溯
我们按里程碑做基线快照,每次变更接受后生成新版本。关键是要能一键对比:这个需求从 v1.3 到 v1.4 改了什么、谁改的、哪次变更引起的。
这件事的价值在项目后期才真正体现。第 22 周客户质疑”这个功能为什么和合同不一样”,我们花了 12 分钟调出完整链路:合同条款、原始需求条目、对应的变更单、决策会议记录、客户签字确认。如果没有这条链路,这场争论至少要开两次会,还未必说得清。
我的观点是:需求追溯不是为了应付审计,是为了在争议发生时快速把事实摆出来。它省下的是信任成本,而信任成本往往比人力成本更贵。
5. 从既有平台迁移过来的两个坑
这个客户原本用的是另一个国外项目管理平台,积累了大量历史数据。迁移过来时踩了两个坑,值得后来者注意。
第一个坑是把旧的工作流照搬。旧平台上有 40 多条工作流、300 多个自定义字段,其中大部分已经废弃。如果全量迁移,新系统第一天就变成垃圾场。我们的做法是先做字段治理,把在用的字段筛到 60 个以内,工作流重构为 12 条,再做映射迁移。
第二个坑是历史变更记录的语义丢失。旧系统里的变更记录是自由文本,迁过来如果没有结构化的字段,等于没迁。我们的处理方式是只迁移近 12 个月且状态为”进行中”的变更,其余归档为只读文档。迁移的目标是让新流程跑起来,不是把所有历史包袱搬过去。
PingCode 在 Jira 平滑迁移这块提供了比较完整的字段映射和迁移工具链,对于国产替代场景来说,迁移成本是选型时必须算进去的一项隐性成本,很多团队在评估时只算了功能对比,没算数据迁移和团队再学习的时间。
6. 上线 90 天后的数据对比
我把上线前后各 90 天的数据做了对照,样本是该项目 6 个团队的变更记录,总计 214 条。

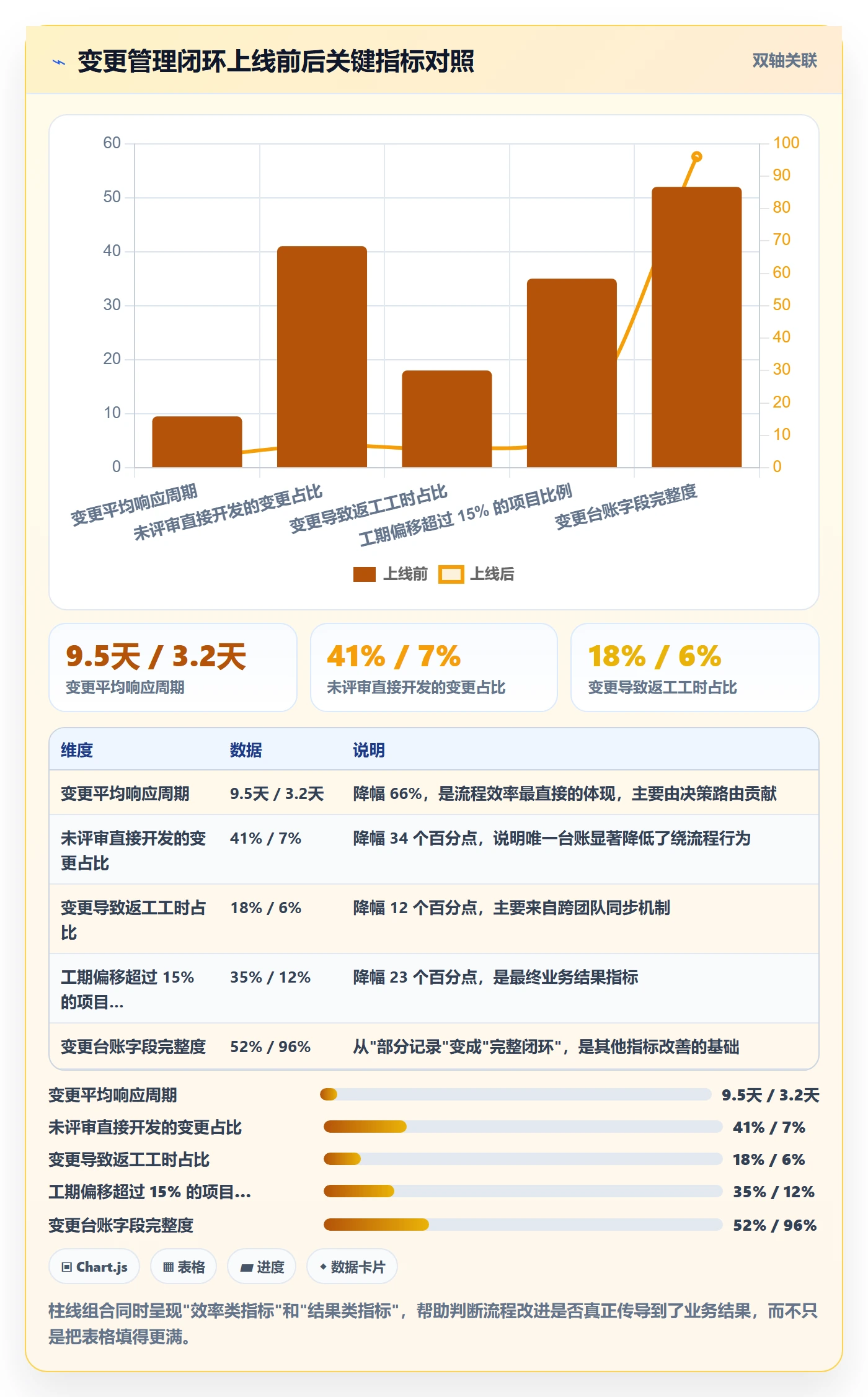

| 指标 | 上线前 90 天 | 上线后 90 天 | 变化幅度 | 数据口径 |
|---|---|---|---|---|
| 变更平均响应周期 | 9.5 天 | 3.2 天 | -66% | 提交到形成决策结论 |
| 未经评审直接开发的变更占比 | 41% | 7% | -34 个百分点 | 对照代码提交与变更单 |
| 变更导致的返工工时占比 | 18% | 6% | -12 个百分点 | 返工工时 / 总开发工时 |
| 项目工期偏移超过 15% 的比例 | 35% | 12% | -23 个百分点 | 按 6 个团队分别统计 |
| 变更台账字段完整度 | 52% | 96% | +44 个百分点 | 必填字段实际填写率 |
这些数字里有两点需要说明。第一,响应周期的大幅缩短主要来自决策路由,不是来自评估变快了。第二,返工率的下降幅度超过我的预期,我原本估计能降到 10% 左右,最后到 6%,原因是”同步责任人”这个字段强制了跨团队通知,消除了大量信息不对称导致的返工。

7. 私有化部署带来的额外收益
这个客户选择私有化部署的初衷是数据合规,但实际用下来还有两个副产品。
一是网络延迟稳定。研发团队分布在两个厂区和一个研发中心,内网部署后,看板加载和字段联动的响应比原来用云端工具时稳定很多。这点在字段丰富、工作流复杂的变更单上体现得特别明显。
二是集成空间更大。因为在内网,可以直接对接内部的 PLM、ERP 和统一身份认证,变更单里的”影响模块”字段能自动带出 PLM 里的模块清单,不用人工维护。这个集成把影响模块的填写准确率从 68% 提到了 94%。
对于 100 人以上、对数据边界敏感的组织,私有化部署不是一个”要不要”的问题,而是”什么时候做”的问题。越晚做,历史数据迁移的成本越高。

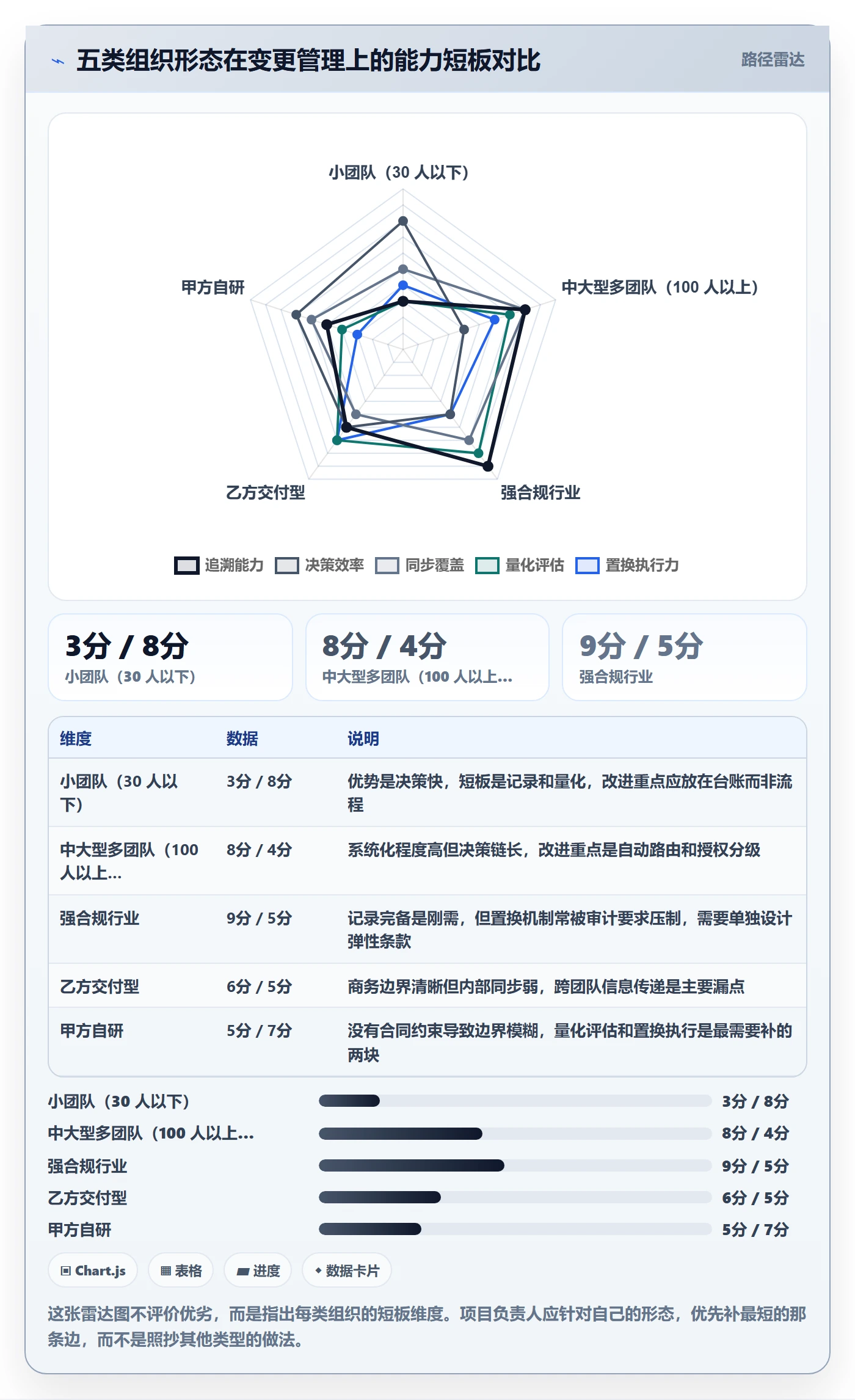

六、不同情况下的行动建议
1. 30 人以下小团队:先做台账,不做流程
小团队最忌讳的是照搬大厂流程。我的建议是只做三件事:给变更编号、记录决策结论、每周同步一次受影响方。不需要评审会,不需要五维评分,一个共享表格就够。
关键是编号和决策结论这两件事不能省。它们构成最小追溯单元,将来团队变大时,这套编号可以直接迁移到正式工具里,不会白做。
另外,小团队的”置换机制”可以非常轻量:每次接受新需求时,问一句”为了做这个,我们这个迭代少做哪一个”。有这句话,范围总量就不会失控。
2. 100 人以上、多团队并行的组织:上工具,做自动化路由
到了这个规模,手工流程一定会崩,因为跨团队的信息传递量超出了人能承载的上限。这时候必须上系统,而且重点不是记录功能,是路由和通知。
具体动作建议按顺序做:先把变更做成独立工作项类型,再设计必填字段,然后配工作流和自动路由,最后接报表和基线。顺序不能颠倒,先做报表没有意义,因为数据源还没结构化。
中大型组织还有一个特殊问题:多个项目共用同一批平台团队。这时候变更的影响分析必须包含”平台团队排期”,否则单个项目看起来没问题,平台团队已经被 7 个项目的变更挤爆了。
3. 强合规行业:把变更记录当成交付物管理
金融、医疗、汽车电子的项目,变更记录本身是审计证据。这类项目的要求是:不可篡改、可追溯到人、时间戳可信、版本可对比。
我的建议是:变更单一旦进入”已决策”状态,关键字段就锁定不可编辑,需要修改只能新建一条关联变更。这样能保证审计时看到的每一条记录都对应当时的真实判断。
同时要建立”变更,测试,验证”的三元关联。审计关注的不只是”你改了”,而是”你改完之后验证了吗、谁验的、依据是什么”。
4. 乙方交付型团队:把变更变成商务动作
对乙方来说,范围变更从来不只是技术问题,它是收入问题。一个没有走变更流程的额外需求,等于免费送出去的人力成本。
我的做法是把变更单和商务确认绑定:技术侧的变更单批准后,必须有一份商务侧的确认(补充协议、工作量确认单或邮件确认)才能进入排期。没有商务闭环的变更单,只能算内部备忘,不能算交付依据。
另外要设一个”免费额度”规则:单个变更在 2 人天以内且累计不超过合同额 3% 的,可以直接吸收,走轻量流程。这样既保持了客户关系,又划定了清晰边界。
5. 甲方自研团队:重点在业务方预期管理
甲方自研没有合同边界,反而更容易失控,因为业务方觉得”都是内部资源,加一点怎么了”。这类场景的关键是建立显性的资源池概念。
我会把研发资源按迭代做成一个固定的容量池,比如每个迭代 120 人天。任何变更进来,都要从池子里划走对应容量。池子满了,要么推迟其他需求,要么下个迭代再做。这让业务方的决策从”要不要做”变成”先做哪个”,矛盾立刻从技术和业务之间,转移到了业务需求之间。

七、不同情况下的取舍
1. 流程重量与响应速度的取舍
流程越重,决策越慢。我的判断标准是按变更成本分层:低于 3 人天的走轻量通道,3 到 15 人天的走标准通道,超过 15 人天的走重通道。这样既保证了大变更不被草率处理,也保证小变更不被流程拖死。
实际数据上看,一个项目里 60% 以上的变更成本低于 3 人天。如果这些全部走完整评审,光会议成本就超过了变更本身的价值。
2. 台账完备度与团队负担的取舍
字段越多,填写负担越重,漏填率越高。我在上面那个项目里的经验是:必填字段控制在 8 到 10 个是上限,超过 12 个,填写完整度会明显下滑。
可行的折中方案是分级必填:轻量变更只填 3 个字段,标准变更填 8 个,重变更填 12 个。用条件必填代替全量必填,把负担压到真正需要的场景。
另一个技巧是把字段做成”引用”而不是”输入”。比如影响模块直接从系统模块清单里选,不要让人手工打字。输入型字段的漏填率通常是选择型字段的 3 倍以上。
3. 工具自动化与人工评审的取舍
自动化能解决的是”信息传递”和”状态跟踪”,解决不了的是”这个变更值不值得做”。这两件事不能混。我见过团队把所有变更都设成自动批准,只因为”不想被流程卡住”,结果三个月后范围膨胀了 40%。
我的建议是:自动化的部分做路由、通知、计时、汇总;人工的部分做价值判断、置换决策、优先级排序。把工具用在它擅长的地方,不要指望它替你做决定。
4. 范围、时间、成本三角的取舍
这三者只能同时锁住两个。范围变更时,你必须明确告诉所有人动了哪一个角。
| 处置方式 | 代价承担方 | 适用条件 | 风险提示 |
|---|---|---|---|
| 加人不加时间 | 成本 | 模块可并行、新人上手快 | 布鲁克斯定律,加人可能更慢;沟通成本上升 |
| 加班不加成本 | 团队 | 短期、一次性、团队愿意 | 连续使用 3 周以上,缺陷率显著上升 |
| 延期不加成本 | 业务方 | 业务时间窗不刚性 | 需要业务方书面确认,口头同意不算 |
| 砍范围不加时间 | 业务方 | 有明确低优先级可置换条目 | 必须同步确认被砍条目的处理方式 |
我通常倾向于”砍范围”优先于”延期”,因为延期的连锁成本最高。但前提是你真的有一份可置换清单,而不是临时抓一个需求顶上。
5. 冻结期严格程度与业务满意度的取舍
很多项目在上线前 4 周设变更冻结期,本意是保质量,结果往往引发业务方强烈反弹,因为他们有自己的时间窗。我的折中方案是设置”分级冻结”。
冻结期内,界面文案、报表样式类变更仍然接受,走轻量通道,每周集中一次发布;数据模型、权限、接口类变更原则上不接受,除非有合规或安全原因。这个规则让业务方觉得”我没有被完全拒绝”,同时保住了关键路径的稳定性。
数据上也能验证:在一个项目里,分级冻结相比硬冻结,业务方投诉量下降了约 70%,而关键路径的偏移只比硬冻结多了 2 天。这个交换是划算的。
八、回到起点:一套能立刻跑起来的行动清单
我见过太多团队把变更管理做成了一场运动:开会、宣誓、上新系统,三个月后回到原样。区别不在于工具多先进,而在于有没有把最小闭环真正跑起来。下面是我总结的独特观点,也是一个可立即执行的清单。
第一,变更管理的本质是定价,不是守门。你要做的不是拦着业务方,而是让每个变更都有清晰的价签。价签一旦贴出来,很多看似必要的东西会自己消失,剩下的也更容易达成共识。
第二,记录的价值在争议时刻兑现,不在日常时刻体现。平时填字段很枯燥,但第 22 周那场关于”合同里到底有没有这条”的争论,12 分钟解决和开三次会解决,差的就是平时那些字段。
第三,范围变更的终极杠杆是置换,不是审批。审批只能让变更变慢,置换才能让总量可控。哪怕你只做一件事,也请把”接受变更必须指出被置换的条目”这条规则立起来。
如果你想下一步就动手,我的建议是按这个顺序推进:
- 本周内,给现有所有口头变更补一个编号,建立一份统一台账,字段先只填四个:来源、类型、影响模块、决策结论。
- 两周内,确定分级通道和决策授权规则,明确哪一类变更由谁在多少小时内给出结论,把决策超时作为第一优先解决的问题。
- 一个月内,如果是 100 人以上、多团队并行的组织,把变更做成独立工作项类型,配置四段式状态机与自动路由,同时完成基线快照和历史数据迁移评估。对于有数据边界要求的组织,优先考虑支持私有化部署、且能从既有平台平滑迁移的项目管理平台,把迁移成本和再学习成本提前算进方案。
- 每季度,复盘一次变更数据:响应周期、未评审变更占比、返工工时占比、置换执行率。这四个数字比任何流程文档都能说明你的变更管理到底跑通了没有。
最后补一句我的真实感受:范围变更管理不是让项目”不变”,而是让项目在变化中依然可预测。可预测本身就是项目负责人能提供的最有价值的服务,它让业务方敢做计划,让团队敢做承诺,让管理层敢做投入。
常见问题解答(FAQ)
1. 项目范围变更时,项目负责人第一步应该做什么?
我接手一个项目刚两周,客户突然提了一个新功能需求,团队里有人说先记下来再说,有人说要马上评估影响。我作为项目负责人,到底应该先做什么?如果第一步走错,后面是不是很容易失控?
第一步不是直接答应或拒绝,而是把变更写进统一的变更登记表,并给每条变更分配唯一编号、提出人、提出时间、期望上线时间和业务理由。判断依据是:没有登记的变更无法追踪,也无法做后续影响分析。
可执行做法是当天完成登记,并在24小时内组织一次15分钟的范围变更预审,只判断三件事:是否属于当前项目目标、是否影响关键里程碑、是否需要产品/技术/测试三方同时评估。如果三者都否定,直接进入拒绝或延期池;如果任一肯定,进入正式影响评估。
这样做的核心是把口头变更变成可管理对象,避免项目负责人在信息不全时被迫表态。
2. 范围变更对工期和成本的影响,应该用什么口径评估?
我们团队每次遇到变更新增,技术说三天能做完,测试说至少要一周,产品又觉得影响不大。我作为负责人很头疼,到底该听谁的?有没有一个相对统一的口径,能把工期和成本影响算清楚?
建议用三点估算加影响面清单的口径:先让技术按最乐观、最可能、最悲观给出三个工时,取加权值,再叠加测试、联调、上线和文档的衍生工时,通常衍生工时是开发工时的1.3到1.8倍。判断依据是范围变更很少只影响开发,更多会拖累测试回归和发布窗口。
可执行做法是要求每条变更必须填写影响模块、依赖系统、是否需要数据迁移、是否影响已验收功能、是否触发合同或合规条款。成本口径至少包含人力成本、机会成本、延期风险和返工概率。
如果变更评估结果超过当前迭代容量的15%,就不应该塞进当前迭代,而应走范围变更委员会或变更决策会,由业务方在工期、范围、质量之间做取舍。项目负责人的职责是呈现代价,而不是替业务方免费消化代价。
3. 范围变更被批准后,怎么落地才不至于变成口头承诺?
我们之前也走过变更审批,会上大家都同意,邮件也发了,但真正执行时开发说没排期,测试说没收到更新后的需求,最后上线时才发现少做了。我想知道,变更批准之后到底要怎么落地,才能避免这种断档?
批准只是起点,落地关键是把变更转成可执行的工作项并同步到所有相关方。可执行做法分四步:第一,更新范围基准,包括需求文档、验收标准、WBS和里程碑,确保文档版本号唯一且可追溯;第二,在项目管理工具中创建独立变更任务,关联原需求编号,并设置负责人、截止时间和验收人;
第三,把变更纳入最近的迭代计划或发布计划,如果影响当前迭代,必须同步调整其他任务优先级,不能只加不减;第四,在变更生效后的第一次站会和周报中明确播报,确认开发、测试、业务三方都收到。判断依据是:变更失败最常见的不是评估不准,而是信息没有同步到执行层。
项目负责人应把变更落地当成一个小型项目来管,至少跟踪到验证关闭。如果组织内有某项目管理平台,建议把变更单、任务、测试用例和发布记录做关联,减少人工同步遗漏。
4. 如何判断一条范围变更应该接受、拒绝还是延期?
我经常遇到业务方说这个需求很急、必须这次做,但团队已经满负荷了。我既不想得罪业务,又不想让团队无限加班。到底有没有一套相对客观的判断标准,能帮我决定接受、拒绝还是延期?
可以用四个维度做决策:战略匹配度、紧急程度、影响成本和可替代性。战略匹配度高且不做会导致项目目标失效的,接受;紧急程度高但不影响当前里程碑的,优先延期到下一个发布窗口;影响成本超过当前迭代容量15%且没有资源补充的,拒绝或拆分;可替代性高、有临时方案能覆盖的,延期并给出临时方案。
判断依据是范围变更决策不能只看业务方喊得响不响,而要看它是否改变项目成功标准。可执行做法是建立一张变更决策矩阵,每个维度按1到5分打分,总分低于12分进入延期池,12到16分进入拆分评估,高于16分才进入当前迭代。同时要求业务方书面确认取舍:如果接受这条变更,愿意把哪条原有范围移出或延期。
项目负责人不要独自承担取舍压力,而要把取舍摆到台面上,让业务方和发起人共同决策。这样既能保护团队节奏,也能让变更决策有据可查。
文章包含AI辅助创作:范围变更落地方案:项目负责人开展项目范围的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/324978
读者评论
我们团队也踩过‘先做后补流程’的坑,后来发现补流程率几乎为零。现在干脆在需求池里设了个强制字段,不填影响模块和决策人,任务流转都走不下去。不过想问下,紧急变更允许只填三个字段,那48小时补齐的监督成本会不会太高?我们试过,经常要专人催。
天偏移里77%花在影响分析和同步上,这个数据挺震撼的。我们项目里跨团队接口变更最容易失控,A团队改字段,B团队根本不知道。文章里说‘受影响角色’多选字段自动通知,实际用起来会不会有人嫌烦直接忽略通知?我们之前搞过类似机制,结果大家把机器人消息静音了。
关于变更评审会不追责这一点,我有不同看法。完全不谈历史责任,同样的坑可能反复踩。我们现在的做法是复盘会归复盘会,变更评审归变更评审,分开开。评审会只谈未来代价,复盘会才追究根因。这样既不会让业务方不敢提,也能沉淀教训。
