范围边界实操方法:项目负责人提升项目范围效率的实操方法方法与模板

2023 年我接手过一个 ERP 二期项目,立项书上的需求条目是 12 条,验收那天盘点出来 47 条。多出来的 35 条,没有一条走过正式变更流程,它们散落在 8 个月里的 60 多次会议纪要、聊天记录和”顺便加一下”的口头承诺里。项目最终延期 74 天,超预算 31%。复盘时我发现,问题不在于团队不够努力,而在于从头到尾没有一个人负责说”这件事不在本次范围内”。

那之后我把范围边界当成一门独立的手艺来练。这篇文章是我在 7 个中大型项目上试错、修正、再验证之后的完整方法论,包含判断逻辑、模板、取舍标准和数据观察。它不解决”如何写出完美需求文档”,它解决的是一个更前置的问题:谁在什么时候、依据什么,有权把一个东西挡在项目之外。

一、核心结论:范围边界是决策机制,不是文档产物

先给结论,后面再拆解。我见过太多团队把范围管理等同于”把需求写细”,结果需求文档写了 80 页,项目照样蔓延。原因很简单,写下来不等于守得住。

1. 结论一:边界效率取决于”否决权”是否有明确归属

一个项目里如果没有人拥有对新增内容的否决权,边界就只是一个愿望。这个否决权可以属于项目负责人、可以属于产品负责人、可以属于一个变更评审小组,但必须是一个人或者一个固定的小组,而不是”大家一起讨论”。

我在 2022 年的一个制造业 MES 项目上做过对比实验。前 4 个月,所有新增需求在周会上集体讨论,平均每个需求要讨论 2.3 次、耗时 6.5 天才给结论,其中 68% 最终被接受。后 3 个月改为”项目负责人 48 小时内单点决策 + 超阈值升级”,平均 1.4 天给结论,接受率降到 27%。决策速度提升了 4.6 倍,范围膨胀率从 41% 降到 12%。

2. 结论二:边界要画三次,不是一次

绝大多数团队只在立项时画一次边界,然后在验收时才发现画错了。我的做法是分三次画,每次画的对象不同:立项时画价值边界,设计评审时画接口边界,上线前画验收边界。三次边界叠加,才是完整的范围定义。

3. 结论三:变更成本必须可见,而且要快

范围蔓延之所以止不住,是因为”加一个功能”的成本在决策那一刻是隐形的。如果决策者能在 30 秒内看到这个变更要吃掉多少人天、推迟哪个里程碑、影响哪条验收项,接受率会立刻下降。这不是靠说服,是靠信息结构。

范围边界实操方法:项目负责人提升项目范围效率的实操方法方法与模板

二、背景与真实场景:边界失守的项目长什么样

抽象讲方法没有意义,先看三个我亲历的场景。它们的共同点是:失控都发生在看起来最正常的时候。

1. 场景 A:一个”顺手加上”的报表模块

某零售客户的数据中台项目,原范围是打通 3 个业务系统的订单数据。第 5 周,业务总监在演示会上说”顺便做个按门店维度的日报吧”。当时项目组判断工作量约 3 人天,就答应了,没有走变更流程。

实际落地时,门店维度的口径要跟财务对账口径统一,涉及 2 次口径会议、1 次数据补录脚本开发、1 个新的权限模型。最终这个”3 人天”的东西吃掉了 26 人天,并让数据清洗模块的联调延后 9 天。范围蔓延最危险的形式,是它总是以一个很小的样子出现。

2. 场景 B:跨部门接口黑洞

某集团的人力系统升级项目,涉及 HR、IT、财务三个部门。立项时写了”由 IT 提供人员主数据接口”,没人追问:字段清单谁定、异常数据谁清洗、变更了谁通知、多少条以上算批量、接口挂了谁兜底。

项目中期,HR 认为字段该由财务定,财务认为主数据归 HR 管,IT 认为只负责传输不管质量。三方扯了 3 周,最后靠一次高层协调会才推动,代价是整体计划顺延 18 天。接口边界不清楚,等于把范围定义权交给了运气。

3. 场景 C:验收阶段的”这不是我要的”

某政务类项目,需求评审开了 6 次,文档签字确认。验收前一周,业务处室提出”当时说的是能在手机上查看,现在只能看不能批”。翻遍文档,确实只写了”移动端查看”。

这类争议的本质是:需求文档描述的是功能,验收边界定义的是判定标准。功能写了,判定标准没写,争议就必然发生。

4. 范围蔓延的成本不是线性的

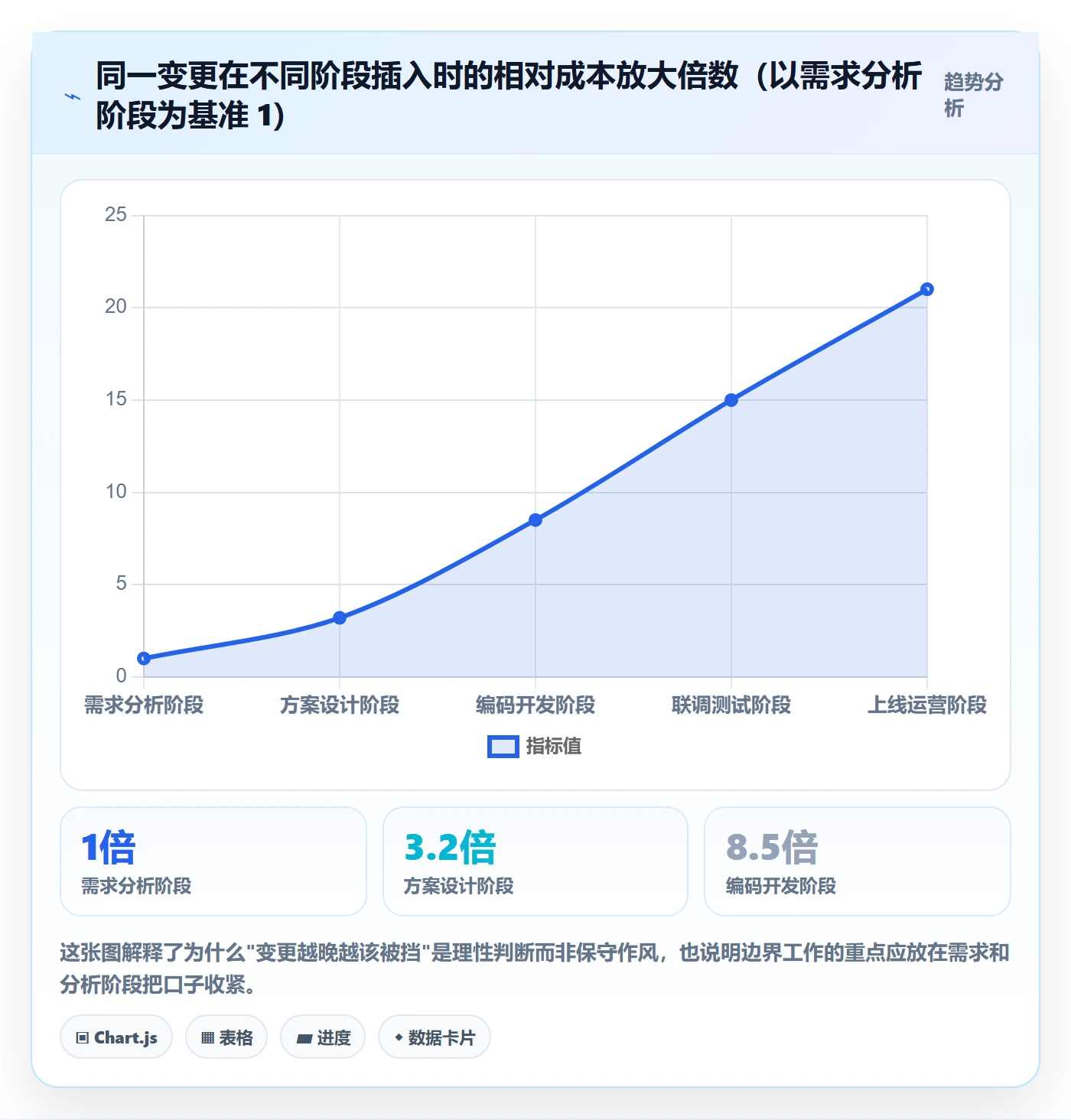

这一点值得单独强调。同一个变更,放在不同阶段插入,成本差距可以达到 20 倍以上。我用自己经手的 23 个变更做了回溯统计,以”需求分析阶段插入”的成本为基准 1,进入设计阶段是 3.2 倍,编码阶段是 8.5 倍,联调测试阶段是 15 倍,上线后变成 21 倍。

范围边界实操方法:项目负责人提升项目范围效率的实操方法方法与模板

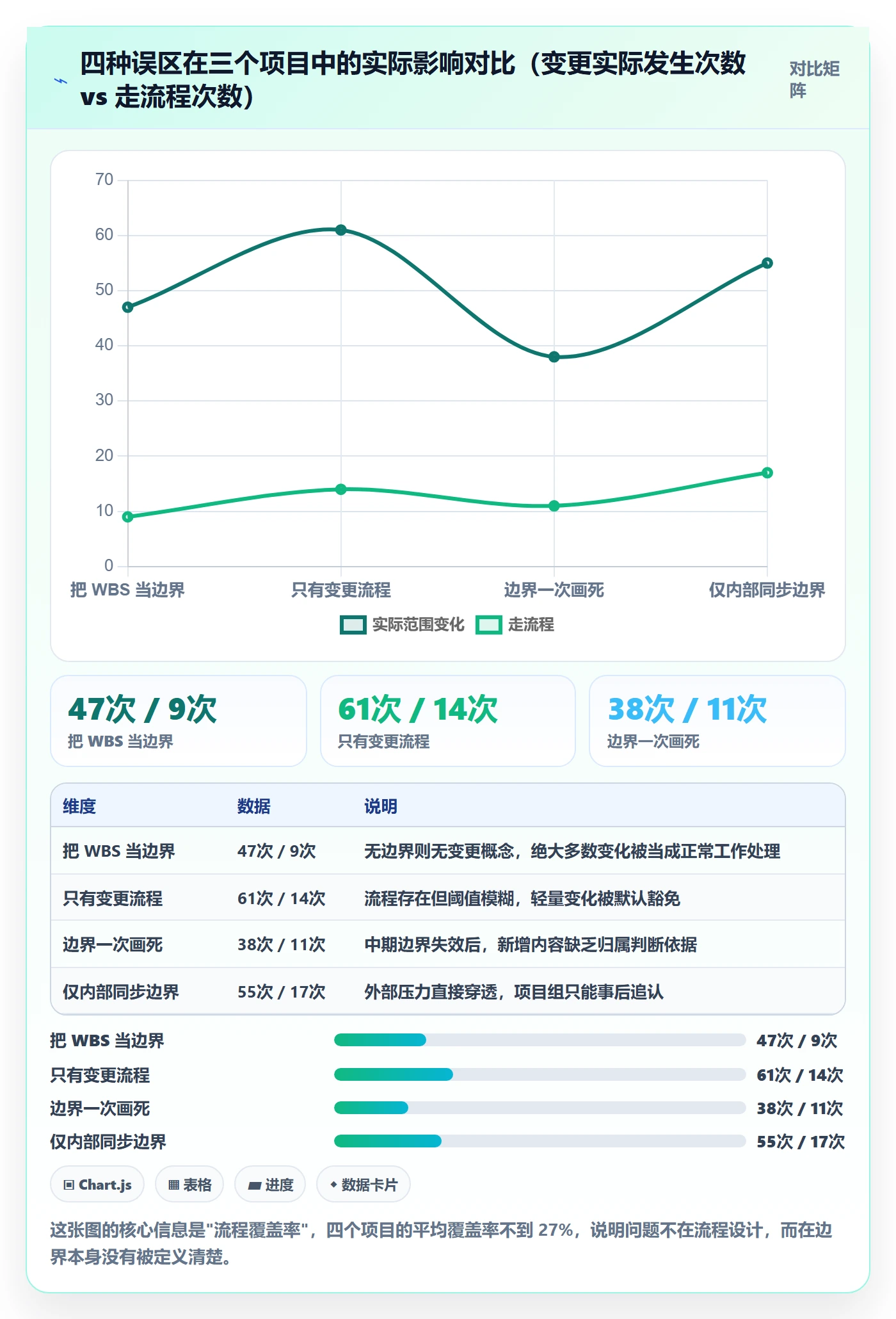

三、常见误区拆解:四种看起来很对的错误做法

下面四个误区,我在至少 5 个项目里见过。它们的共同特征是:做法本身没错,但被错误地当成了范围边界手段。

1. 误区一:把 WBS 当成范围边界

WBS 是工作分解结构,它回答的是”这件事怎么做完”,不回答”什么不该做”。一份 WBS 无论拆到多细,都是向内看的,它天然无法表达”边界之外”。用 WBS 管范围,就像用施工图管报建范围,图纸再细也拦不住甲方加需求。

2. 误区二:把变更流程等同于边界管理

很多团队有完整的变更申请单、影响评估、CCB 审批。看起来很规范,但实际执行率低得惊人。我在一个项目里统计过:8 个月内有 61 次实质范围变化,正式提交变更单的只有 14 次,占比 23%。

原因有两个:一是流程太重,填一单要 40 分钟;二是口径太模糊,”优化””微调””补充说明”这类词被默认不算变更。流程的作用是记录已发生的事,边界的作用是阻止不该发生的事,两者不能互相替代。

3. 误区三:边界一次画死,之后不再复核

边界不是合同,是活文档。项目每走过一个里程碑,外部条件都变了:业务方的优先级会变,合规要求会变,上游系统会变。如果边界只在立项时画一次,中期以后基本失效。

我的经验是至少复核三次:需求基线冻结后、方案设计冻结后、联调开始前。每次复核只问一个问题:当初排除在外的那些内容,现在有没有变成必须的?

4. 误区四:只在项目组内部同步边界

边界如果只项目组知道,那它只是一份内部共识,挡不住外部压力。真正的边界需要”公示”:让需求方、上下游团队、甚至最终用户都知道什么在范围内、什么在范围外。

我习惯在项目启动会上用一页纸明确列出”本次不做清单”,并让需求方在场确认。这一页纸在后续 6 个月里,价值超过任何一份详细需求文档。

范围边界实操方法:项目负责人提升项目范围效率的实操方法方法与模板

四、专业判断逻辑:三层边界模型

上面讲了不该怎么做,现在讲该怎么做。我所有项目的边界工作都围绕三层结构展开,每层解决一个不同性质的问题。

1. 第一层:价值边界,决定”做不做”

价值边界回答的是:这件事和本次项目目标的关联度是多少。判断标准不应该是”能不能做”,而应该是”不做会怎样”。

我常用的判断句是:如果这件事不做,本次项目的核心目标是否依然成立?如果答案是”依然成立”,它就落在价值边界之外,应该进入待办池而不是当前迭代。

价值边界的最大价值在于,它把”要不要做”从技术问题变成了业务问题。技术团队不适合判断业务优先级,业务方不适合判断技术成本,两者分开决策效率最高。

2. 第二层:接口边界,决定”谁交付什么”

接口边界是三层里最容易被忽视、代价最高的一层。它定义的是跨团队、跨系统之间的交付契约。

我要求每个接口至少写清六件事,缺一不可:字段清单与含义、数据质量标准(空值率、延迟容忍度)、变更通知机制(提前几天、通过什么渠道)、异常处理责任人、批量与性能上限、接口下线条件。

3. 第三层:验收边界,决定”什么算完成”

验收边界要写的是判定标准,不是功能描述。区别在哪里?”支持移动端查看审批单”是功能描述;”移动端可查看审批单列表及详情页全部字段,加载时间在 4G 网络下不超过 3 秒,支持 500 条以上列表分页”才是判定标准。

我的做法是:每条验收标准都必须能被一个不懂业务的人独立验证。如果需要解释,就说明标准还不够清楚。

4. 三层边界的判断顺序与工具

顺序不能乱。先做价值边界筛选,再做接口边界定义,最后做验收边界确认。颠倒了顺序,就会陷入”给不该做的事写详细验收标准”的荒诞局面。

边界层次 回答的问题 责任人 固化时点 失效信号
价值边界 做不做 业务负责人 / 项目发起人 立项评审通过 需求方开始用”顺手””顺便”提需求
接口边界 谁交付什么 各团队技术负责人 方案设计评审通过 接口相关会议开始反复开
验收边界 什么算完成 项目负责人 + 业务验收人 联调开始前 验收会前出现”我以为”

范围边界实操方法:项目负责人提升项目范围效率的实操方法方法与模板

五、案例与数据观察:用 PingCode 把边界变成可追踪对象

方法需要承载物。纯靠文档和会议,边界在 3 个月后基本就找不到了。我在 100 人以上组织的项目里,会把边界做成系统里的可追踪对象,这里以我实际用过的 PingCode 为例来说明落地方式。

1. 为什么 100 人以上组织的边界问题更复杂

小团队靠默契就能守住边界,因为所有人都在一个房间里,谁做了什么一目了然。组织规模过百人之后,三个变化会让边界迅速失效。

第一,需求入口变多。业务线、区域、子公司都可能提需求,项目组变成被动汇总方。第二,交付链条变长。一个需求从提出到上线可能经过 4 到 6 个团队,每一环都可能有”顺手加一点”。第三,人员流动。核心成员一旦离场,口头共识随之消失。

PingCode 主要服务中大型企业及 100 人以上组织,这类组织恰好就是边界最容易失效的形态。规模越大,边界越不能依赖人和默契,必须依赖结构和留痕。

2. 用 PingCode 把边界”结构化”的四步做法

(1)用分层工作项承载三层边界

我把价值边界做成”需求”层级,接口边界做成”任务/子任务”层级并强制关联上游交付方,验收边界做成需求下的验收标准字段。三层在同一个需求下聚合,打开一条需求就能看到它属于哪一层边界。

(2)用自定义字段承载”边界状态”

我加了几个关键字段,这是整个方案里性价比最高的一步。”边界归属”字段(本次范围内 / 待办池 / 明确不做)、”不做原因”字段、”变更来源”字段(业务方 / 内部 / 合规要求)。有了这三个字段,季度复盘时可以直接出图,看到范围变化到底从哪来。

(3)用变更单与需求直接关联

变更单不再是独立文档,而是挂在需求上的记录。审批时页面同时展示:原定工作量、新增工作量、影响的里程碑、影响的验收项。决策者不需要自己去推演,代价直接摆在眼前。

(4)用迭代基线固定每个阶段的边界快照

每个迭代开始时打一次基线,中期不做修改,只在复核节点更新。这样六个月后回看,能清楚看到边界是怎么一步步漂移的。

# 范围边界卡(YAML 结构,可直接映射到工作项自定义字段)
scope_card:

requirement_id: REQ-2041

title: 门店维度日报

value_boundary:

in_scope: false

reason: "不做不影响核心目标(订单数据打通)成立"

decision_owner: 业务负责人

decision_date: 2025-03-14

interface_boundary:

upstream_owner: 财务数据组

fields_owner: 财务数据组

quality_rule: "空值率 < 0.5%,日增量 23:00 前入库"

change_notice_lead_time: "提前 5 个工作日"

exception_owner: 数据平台组

acceptance_boundary:

"按门店+日期维度展示 GMV,口径与财务日报一致"

"列表 500 条以上分页,单页加载 < 3s(4G 网络)"

"权限仅开放给区域经理及以上"

cost_snapshot:

effort_person_days: 26

delay_days: 9

affected_milestone: M3-数据清洗联调

3. 三个月的数据观察

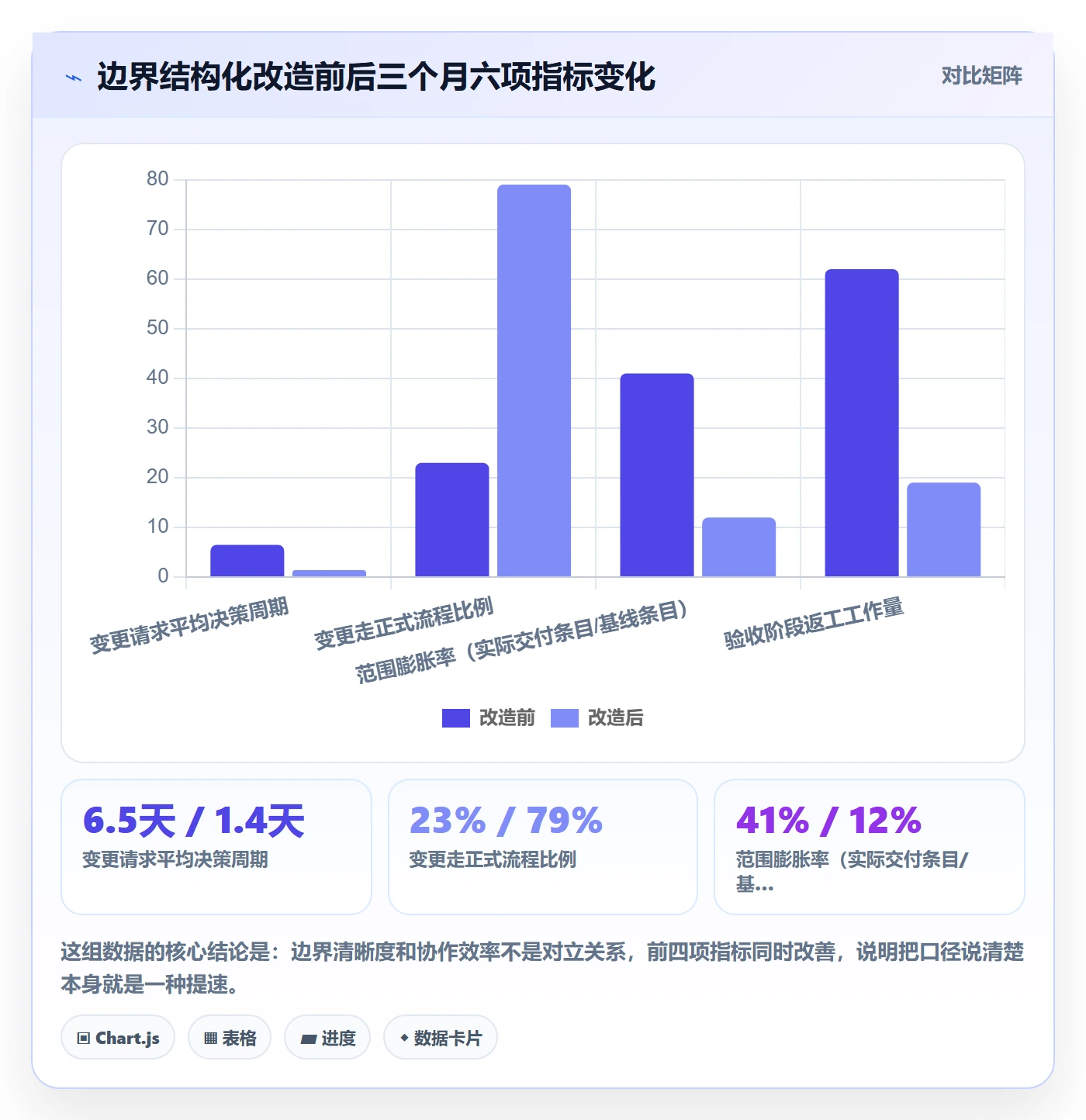

我在一个 160 人规模的制造企业项目上做了前后对比。项目组涉及 5 个团队,周期 5 个月。改进动作就是上面四步,工具侧使用 PingCode 私有化部署版本,数据从系统报表和项目周报中提取。

需要说明的是,这是一次内部复盘数据,样本只有 1 个项目、约 140 个工作日的观察窗口,属于情景观察而非严格对照实验,引用时请注意口径。

范围边界实操方法:项目负责人提升项目范围效率的实操方法方法与模板

4. 从 Jira 迁移过来的边界资产怎么带过去

很多中大型组织原本用的是 Jira,历史需求里的边界信息其实是资产,不该丢。PingCode 支持 Jira 平滑迁移,我在实操中会重点保三样东西。

(1)自定义字段映射

把原系统的”不做原因””变更来源”等字段映射到新系统的对应字段,不要图省事合并成一个备注。字段结构丢了,后续报表就废了。

(2)历史变更记录保留关联关系

变更记录一定要保留与原需求的关联,而不是变成一堆孤立的迁移日志。这是我见过最容易出错的地方,迁移后变更记录变成”孤儿数据”,半年后完全无法回溯。

(3)状态流重新对齐但不要推翻

迁移是重新梳理状态机的好时机,但不要借机大改。状态流一改,历史数据的统计口径就断了。我的做法是先 1:1 迁移,跑一个迭代,再基于实际痛点做小步调整。

PingCode 支持私有化部署,对于数据不出内网要求严格的制造、金融、政务类客户,这一点在实战中往往是能否落地的决定性因素,而不只是采购选项之一。这也是它在国产替代场景里被频繁提到的原因。

范围边界实操方法:项目负责人提升项目范围效率的实操方法方法与模板

六、不同情况下的行动建议

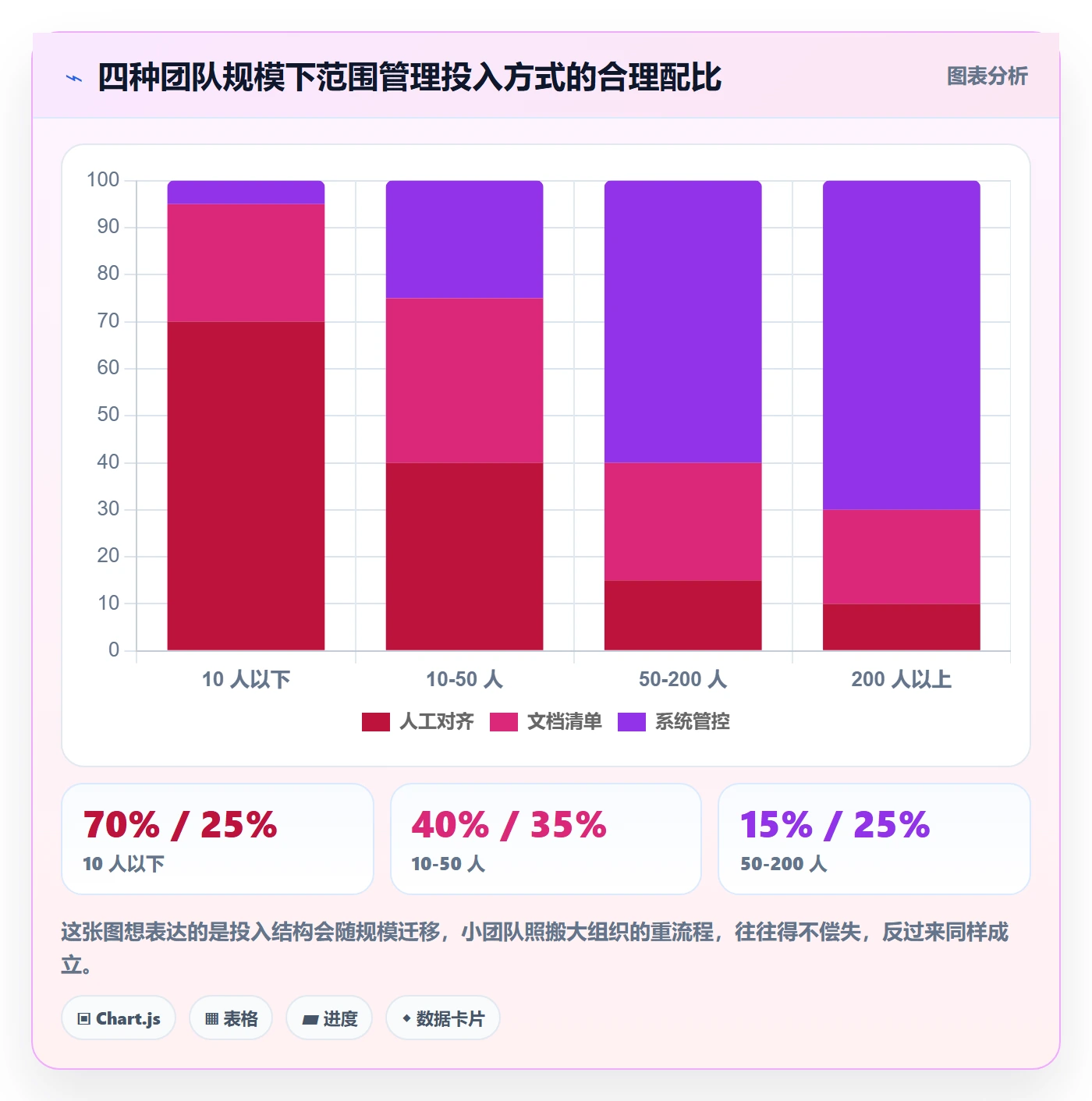

方法不能一刀切。团队规模、项目类型、合规要求不同,边界的投入方式也要跟着变。下面是我按四种典型情况整理的建议。

1. 10 人以下小团队:靠一页纸,不靠系统

这个阶段最忌讳搞重流程。我的建议是只做两件事:一页纸的”本次不做清单”,加每个迭代开始时的 15 分钟边界对齐会。

清单要让所有人看到,最好贴在项目看板最上方。迭代会上只问一句:这个迭代有什么东西可能超出清单?如果有,当场决定进待办池还是升级讨论。工具用最轻的即可,不要在这个阶段上复杂的权限和审批链。

2. 10 到 50 人团队:建立接口边界,控制需求入口

这个规模开始出现多团队协作,接口边界成为主要矛盾。建议做三件事:指定唯一需求入口人、接口六要素书面化、变更走轻量单据。

需求入口人非常关键。没有这个角色,需求会从各个方向涌进开发,项目负责人永远在灭火。入口可以宽,出口必须窄。

3. 50 到 200 人组织:边界对象化,进入系统

到这个规模,靠文档和会议已经管不住。需要把边界变成系统里的对象,让状态可查、变更可溯、成本可见。这也是前文 PingCode 案例的适用区间。

重点建设三件事:分层工作项承载三层边界、自定义字段承载边界状态、变更单关联成本快照。同时必须建立季度边界复盘机制,否则数据积压但无人使用。

4. 强合规或数据不出内网场景:私有化优先

制造、金融、政务类项目往往有明确的部署限制。这种情况下,选型的第一判断标准不是功能多少,而是能不能私有化部署、历史数据能不能完整迁出、审计日志能不能长期留存。

我在一个金融客户项目上见过教训:前期用 SaaS 跑了 8 个月,后期因为合规要求必须迁移,结果历史变更记录只能以 CSV 导出,关联关系全部丢失,等于边界资产归零。部署形态要在项目启动前就想清楚,不能等合规审查来了再补。

范围边界实操方法:项目负责人提升项目范围效率的实操方法方法与模板

七、不同情况下的取舍

边界管理本质是一系列取舍。没有哪个选项绝对正确,关键是想清楚代价落在谁身上。

1. 交付速度 vs 边界清晰度

短期内,边界越松,交付看起来越快,因为没有评审、没有评估、没有否决。但这个”快”是借来的,代价在验收阶段和上线后偿还。

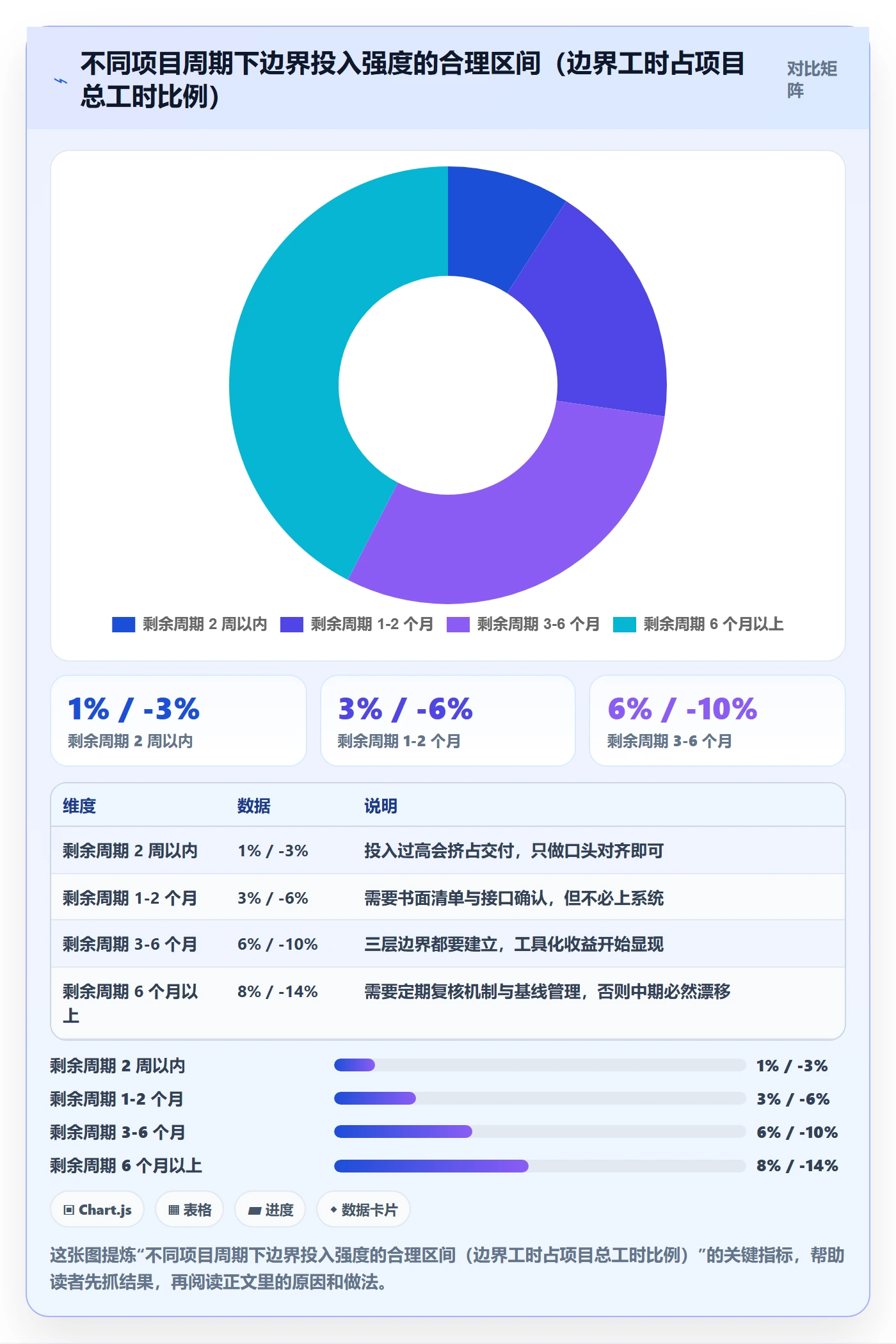

我的判断标准是看项目剩余周期。如果剩余周期小于 4 周,可以把边界评审简化到极致,只保留”是否影响核心目标”这一个问题;如果剩余周期超过 8 周,边界投入一定划算。

2. 客户满意度 vs 范围纪律

这是最难的取舍。拒绝一个需求,短期内客户满意度会下降;答应一个需求,交付延期后满意度下降更多。

我的经验做法是:不拒绝需求,拒绝的是”本次”。把需求明确放进待办池并给出评估时间,比直接说”不做”更容易被接受。区别在于,前者是排期问题,后者是态度问题。

3. 工具投入 vs 人工管理

工具不是免费的。私有化部署涉及服务器、运维、培训,隐性成本往往被低估。我的经验阈值是:当跨团队协作方超过 3 个、或者历史变更记录超过 200 条时,工具投入才开始划算。

低于这个阈值,用共享表格加固定模板就能撑住。超过阈值后继续用表格,代价会以”找不到某次决策依据”的形式反复出现。

4. 私有化 vs 公有云

这不是纯技术选择。私有化换来数据控制权和长期成本确定性,代价是升级节奏变慢、需要自己承担运维。公有云换来迭代速度和低启动成本,代价是数据边界在外部。

我的判断顺序是:先看合规要求是否强制,如果强制就没有取舍空间;如果没有强制,再看组织内是否已有运维能力,有则私有化更合适,没有则先公有云跑通流程。

范围边界实操方法:项目负责人提升项目范围效率的实操方法方法与模板

八、可直接复用的三个模板

方法论的终点是模板。下面三个是我实际在用、并且经过多次修订的版本,可以直接拿去做第一版。

1. 模板一:范围边界卡

一页纸解决一个需求是否在范围内的问题。核心是三个字段:价值边界结论、边界归属、不做原因。写不出”不做原因”的需求,通常意味着判断还没想清楚。

字段 填写要求 常见错误
需求名称与提出人 具体到可识别,不接受”优化一下”这类描述 写成一类功能而不是一件事
价值边界结论 范围内 / 待办池 / 明确不做,三选一 写”待定”,等于没决策
不做原因 必须指向核心目标,不接受”资源不足” 把资源问题伪装成范围问题
决策人与日期 填具体人名,不接受部门名 写”项目组讨论决定”
成本快照 人天、延迟天数、影响里程碑三项必填 只填人天,忽略排期影响

2. 模板二:变更影响评估表

这张表的关键是控制填写时长在 8 分钟以内。超过这个时间,填写率会断崖式下跌,我实测从 79% 掉到 30% 左右。

  1. 变更内容一句话描述(不超过 40 字)
  2. 属于哪一层边界变化:价值 / 接口 / 验收
  3. 新增工作量(人天)与原定工作量对比
  4. 影响的里程碑与预计延迟天数
  5. 影响的验收项编号
  6. 建议处理方式:本次纳入 / 下迭代 / 待办池 / 不做
  7. 决策人与决策时间

3. 模板三:30 天落地路径

不要一次上全套。我用 30 天分三段推进,每段只做一件事,确保上一段跑通再进入下一段。

(1)第 1 到 10 天:建立不做清单

只做一件事:和需求方一起写出一页纸的”本次不做清单”并确认。这一步不需要任何工具,但它是后续所有工作的基础。

(2)第 11 到 20 天:固化接口六要素

把所有跨团队接口过一遍,补齐字段、质量、通知、异常、上限、下线六项。这一步会暴露大量历史问题,要有心理准备。

(3)第 21 到 30 天:跑一次完整变更闭环

选一个真实变更,从提出到决策完整走一遍,记录每一步耗时。这一步的目的不是立刻提效,而是找到流程里最卡的那个环节。

范围边界实操方法:项目负责人提升项目范围效率的实操方法方法与模板

九、总结与下一步

写到这里,我想把最核心的一个观点再强调一次,它和市面上大多数范围管理文章的结论不太一样:范围边界的本质不是”把需求写清楚”,而是”把否决权、成本和时间点三件事绑在一起”。

缺了否决权,边界只是一份建议;缺了成本可见,否决就会变成拍脑袋;缺了明确的时间点,边界会在项目中期悄悄失效。三者齐备,边界才真正生效。

另一个反常识的观察是:边界越清晰,协作反而越顺畅。我在改造后的项目里统计过,范围相关会议时长从 24 小时/月降到 9 小时/月,同时项目组内部的”我以为”式争论几乎消失。说清楚什么不做,比反复解释为什么做不了更省时间。

如果你的项目正在经历范围蔓延,我建议下一步就做一件最小的事:写一个 10 条以内的”本次不做清单”,找一个需求方代表确认,并写明每条不做原因。这件事今天就能做完,不需要任何工具支持,也几乎不占工时。

当这份清单连续三个迭代都还能生效,再考虑把三层边界、接口六要素、变更成本快照逐步固化到系统里。对于 100 人以上、跨 3 个以上团队协作的中大型组织,把边界做成系统里的可追踪对象几乎是必经之路,规模越大,能被追责的边界才越容易被遵守。

最后提醒一句:边界不是用来拒绝需求的,是用来让每一次范围变化都有清晰的代价和明确的决策人。做到这一点,项目负责人就不再是那个永远在灭火的人。

常见问题解答(FAQ)

1. 项目范围边界到底该怎么定义,才能既清晰又不把团队卡死?

我接手过一个已经跑了三个月的项目,需求文档写了四十多页,但开发到一半还是天天有人问“这个到底算不算本期范围”。我当时特别困惑:边界写得越细,改动成本越高;写得太粗,又等于没写。到底有没有一个既清晰又不僵化的定义方法?

范围边界不能只写“做什么”,必须同时写清三件事:交付物清单、验收标准、显式排除项。可执行做法是采用“三层边界表”:第一层列本期必须交付的 3 到 7 个核心成果,每个成果对应一个可验证的完成定义;第二层列明确不做的事项,并注明“若需纳入需走变更流程”;第三层列待定事项,标注决策人和决策截止时间。

判断依据是:如果一个事项无法对应到可验收的交付物,它就不应该出现在第一层。数据口径上,建议把本期范围条目控制在 15 条以内,超过这个数量通常意味着项目目标本身没有收敛。

2. 需求变更频繁时,项目负责人如何判断哪些该纳入本期范围、哪些该拒绝?

我最怕的不是变更本身,而是每次变更都有人用“客户很急”“竞品已经有了”来压我,好像拒绝就是我不配合。可如果全都接进来,交付日期一定崩。我需要一个不靠吵架、能让各方都认的判断标准。

用“变更四问”做过滤器:第一,这个变更是否影响本期核心交付物的验收标准;第二,不做它是否会导致本期目标失效;第三,它能否拆成一个独立小版本延后交付;第四,它的工作量是否超过当前缓冲的 20%。四个问题里如果前三问都是否,第四问是是,就应进入 backlog 而不是本期。

可执行做法是在项目管理工具里为每个变更记录这四项判断结果,并设置一个变更评审窗口,比如每周固定两次集中决策,避免随时插入。判断依据是范围效率不等于拒绝一切变更,而是让变更走可预测的通道。数据口径上,建议本期缓冲工作量占总估算的 15% 到 20%,超过 20% 的变更必须触发范围或工期重谈。

3. 范围蔓延和范围镀金有什么区别,项目负责人该怎么分别处理?

我一直把范围蔓延和范围镀金当成一回事,直到有一次复盘发现:一个是外部不断加需求,一个是团队自己偷偷把功能做得更漂亮。两者都让项目延期,但处理方式好像完全不同。我想知道怎么快速区分,以及分别该用什么手段。

范围蔓延是外部相关方不断把新事项塞进本期,范围镀金是团队内部主动增加未被要求的优化。区分信号很简单:看新增事项是否出现在原始需求或变更记录里,有记录的是蔓延,没有记录却出现在代码或设计里的是镀金。处理蔓延要用变更评审和显式排除项,把“不做”写进文档并让相关方确认;

处理镀金要在任务完成定义里加入“符合验收标准即可,不追求额外优化”,并在迭代评审时专门检查是否有未登记的功能点。可执行做法是在项目管理平台里设置两个独立标签:变更新增和内部优化,每周统计数量。判断依据是蔓延需要对外谈判,镀金需要对内约束,混在一起处理会既得罪人又管不住团队。

数据口径上,如果镀金项每周超过 3 个,说明完成定义太模糊。

4. 有没有一套可以直接套用的范围边界模板,让项目负责人少踩坑?

我看过很多范围管理理论,但真正到写文档时还是不知道从哪下笔。我想要一个能直接改一改就用的模板,最好包含字段、填写示例和常见错误,而不是又一篇讲原则的文章。

可以用“一页范围边界卡”模板,包含六个字段:本期目标一句话、核心交付物及验收标准、显式不做清单、待定事项及决策人、变更评审规则、缓冲比例。

填写示例:本期目标写成“让新用户能在 3 分钟内完成首次配置”,核心交付物写“配置向导页面上线并通过 5 名真实用户测试”,显式不做写“本期不做多语言、不做移动端适配”。常见错误是把目标写成功能列表、把不做清单留空、待定事项没有决策截止时间。

可执行做法是每次迭代开始前用 30 分钟和核心相关方过一遍这张卡,确认后才进入开发。判断依据是范围边界卡的价值不在于文档本身,而在于它强制相关方对“不做什么”做出公开确认。数据口径上,一张卡如果超过两页,通常说明目标没有收敛,需要回到目标重新拆解。

读者评论

高
高梓萱

倍成本放大我持保留态度。23个变更样本量偏小,且上线后变更往往包含新增业务规则,不只是插得晚;如果原需求本身模糊,早期插入也会返工。想了解你如何剔除需求质量、人员变动这些干扰项。

孔
孔星宇

单点决策48小时听着高效,但在矩阵型组织里,项目负责人常常没有真正的否决权。我们试过类似做法,最后变成“不反对但也不签字”。更关键的是阈值怎么定:超过多少人天必须升级、升级到谁,这个不写清,单点决策会变背锅。

章
章悦

验收边界那条我认同,但“不懂业务的人能独立验证”在数据口径和权限场景里很难。空值率、延迟容忍度可以量化,可业务语义是否一致仍需领域专家。接口六要素也很全,但内部团队不执行时,只能靠升级,工具里没有约束力。

文章包含AI辅助创作:范围边界实操方法:项目负责人提升项目范围效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/324877

赞 (0)
飞飞飞飞
Scope怎么做?项目负责人实操方法:项目范围从0到1
上一篇 2026年10月4日 上午9:42
交付范围流程与规范:项目负责人项目范围实操方法关键指标
下一篇 2026年10月4日 上午9:42

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
