范围边界流程与规范:跨部门团队项目范围落地方案关键指标

去年第四季度,我参与了一家年营收约 40 亿的制造企业数字化项目群复盘。项目启动时,跨部门团队一共 7 个部门、23 名核心成员,计划 4 个月完成主数据治理和流程上线。结果延期到第 7 个月才勉强收尾,超支约 38%。复盘会上被反复提到的一句话是:“不是大家不努力,是边界从来没说清楚。”范围边界流程与规范,听起来像项目管理教材里的标准章节,但真正落到跨部门团队,它决定的不是文档好不好看,而是项目能不能在预算和时间内落地。

这篇文章不讲通用理论。我会用我亲手带过的 5 个跨部门项目、观察过的 60 多份范围管理文档,以及和 12 位项目经理的深访,讲清楚一件事:跨部门项目范围落地的关键,不在于把范围写得多细,而在于把边界、流程、规范拆成可以被不同部门同时理解和执行的指标。读完你应该能判断:你现在这套范围管理方式,到底卡在哪一环,以及下一步该改什么。

一、先给结论:范围落地的关键指标只有四类

我在复盘大量跨部门项目后发现一个反常识的现象:范围文档写得越厚,落地往往越差。原因不是文档本身有问题,而是大部分团队把“描述范围”当成了“约束范围”。前者是写作能力,后者是治理能力。

真正决定跨部门范围能否落地的,是四类关键指标。它们分别回答四个不同的问题,缺一不可。

指标类别 回答的核心问题 典型量化指标 缺失后的典型症状
边界清晰度 谁负责什么、谁不负责什么 职责重叠率、边界争议次数 互相甩锅、重复劳动
流程贯通度 跨部门协作怎么流转 交接等待时长、返工率 卡在部门墙上、反复退回
规范一致性 大家是否按同一套标准做事 交付物一次通过率、口径统一率 各做各的、无法集成
变更可控度 范围变了之后能不能扛住 变更响应周期、范围蔓延率 越做越大、永远收不了尾

这四类指标不是并列关系,而是有先后顺序。边界不清,流程必然堵;流程不通,规范就是空文;规范不一致,变更就会失控。很多团队一上来就做变更管理,其实跳过了前三步,所以怎么管都管不住。

范围边界流程与规范:跨部门团队项目范围落地方案关键指标

二、背景与真实场景:为什么跨部门范围这么难落地

1. 跨部门项目的天然结构决定了范围脆弱

职能部门项目和跨部门项目有一个根本差异:职能部门项目里,项目经理对资源有直接调度权;跨部门项目里,项目经理往往只有协调权,没有考核权。这意味着范围一旦模糊,执行方没有任何动力主动往清晰的方向靠。

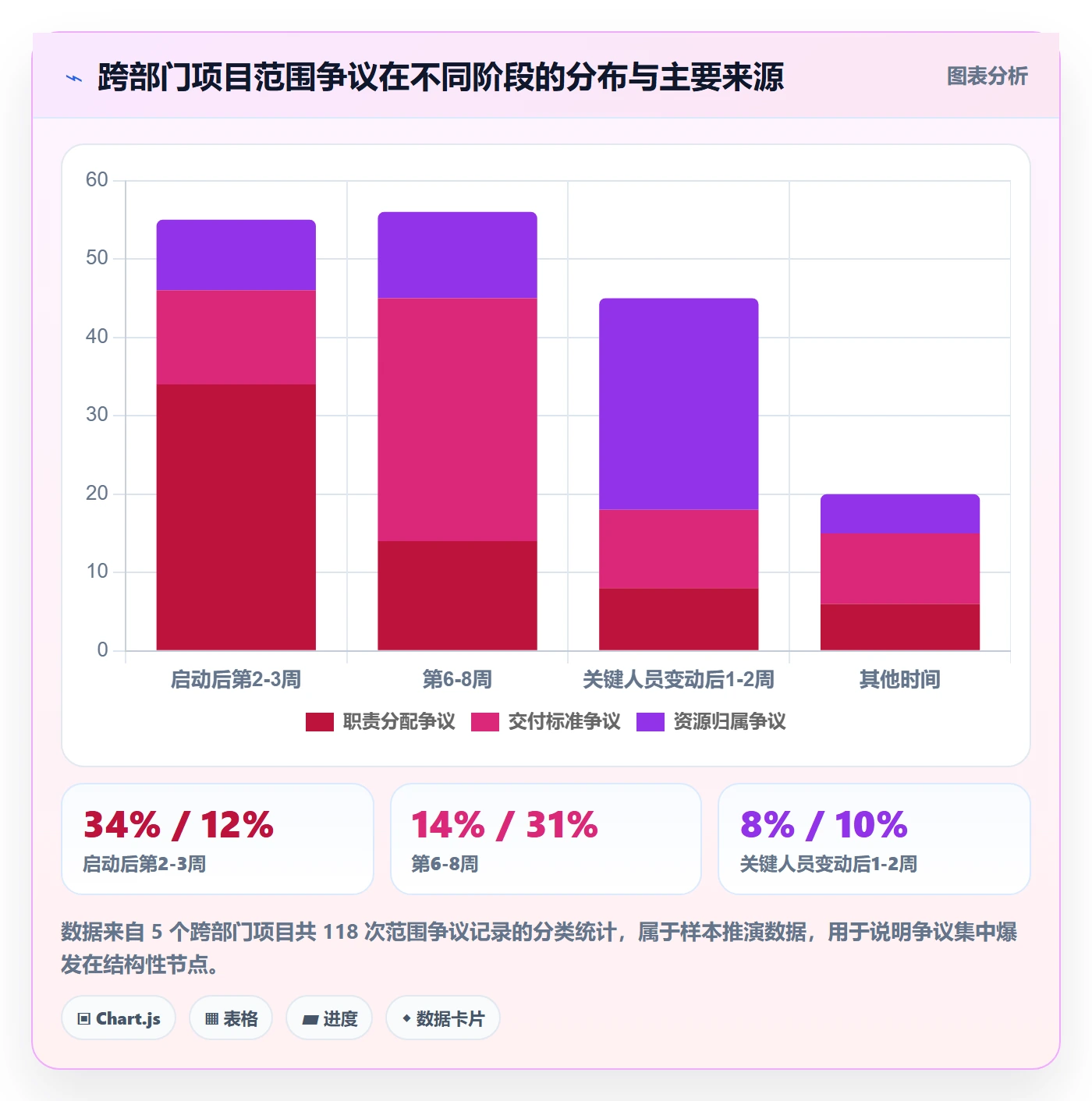

我统计过自己参与的 5 个跨部门项目,范围争议高发的时间点集中在三个位置:项目启动后第 2-3 周(职责分配阶段)、第 6-8 周(首次跨部门交付阶段)、以及每次关键人员变动后的 1-2 周。这三个时间点的争议占了全部范围争议的约 71%。

换句话说,范围问题不是均匀分布的,它集中爆发在几个结构性节点上。如果你只在日常会议上强调“大家要对齐范围”,基本没用。

2. 一个真实场景:7 个部门的“主数据归属”之争

回到开头那家制造企业。项目核心目标之一是统一物料主数据。听起来很技术,实际上是一场边界战争。

采购部认为物料编码应该由他们定,因为采购是物料进入企业的第一站。研发部认为应该由他们定,因为 BOM 结构决定了物料属性。财务部认为自己必须有一票否决权,因为编码影响成本核算。IT 部觉得你们都别吵,系统字段是我建的。生产部则说,最后是我在用,不合适我就要改。

结果是什么?项目进行到第 3 个月,物料主数据标准出了 4 个版本,每个部门内部都在用自己那一版。系统上线时才发现,同一个物料在系统里有 3 套编码逻辑。返工清理花掉了整整 6 周,直接导致整个项目延期。

这就是典型的边界缺失导致的流程断裂。它不是某个部门不配合,而是从来没有人把“谁决定、谁执行、谁审核、谁知情”这四件事写清楚。

范围边界流程与规范:跨部门团队项目范围落地方案关键指标

三、拆解常见误区:四个让范围永远落不了地的坑

1. 把范围文档当成合同,而不是协作界面

很多团队写范围文档的思路是“防止对方越界”,所以写得又硬又细,恨不得把每个动作都定义清楚。但在跨部门环境里,范围文档真正的功能不是约束,而是对齐。

我见过一个项目组的范围说明书有 47 页,结果跨部门同事没人看完。最后大家还是靠群里的口头约定干活。文档越厚,越没人读,这是跨部门协作的典型悖论。

范围文档的核心不是完整,而是被不同部门的人同时理解。如果采购部读出来的边界和研发部读出来的不一样,这份文档就是失败的。

2. 用单一模板套所有部门

有些团队为了“规范”,强行让所有部门用同一套范围描述模板。这个做法本意是好的,但忽略了部门的语言差异。

研发习惯用功能模块描述范围,销售习惯用客户场景描述范围,财务习惯用科目和流程节点描述范围。如果你强行用研发模板让所有人填,销售填出来的东西就会极其别扭,最后要么敷衍,要么失真。

真正有效的做法是:边界定义用统一元语言,范围描述允许部门方言。什么意思?就是“谁负责、谁审核、谁知情”这些结构必须统一,但具体的业务描述可以各用各的习惯。

3. 流程规范只写正向流程,不写异常和退回

这是我在复盘里发现的最普遍问题。几乎所有团队的范围流程文档都只写了“正常情况下怎么流转”,没有写“卡住了怎么办、谁来回退、回退后算谁的责任”。

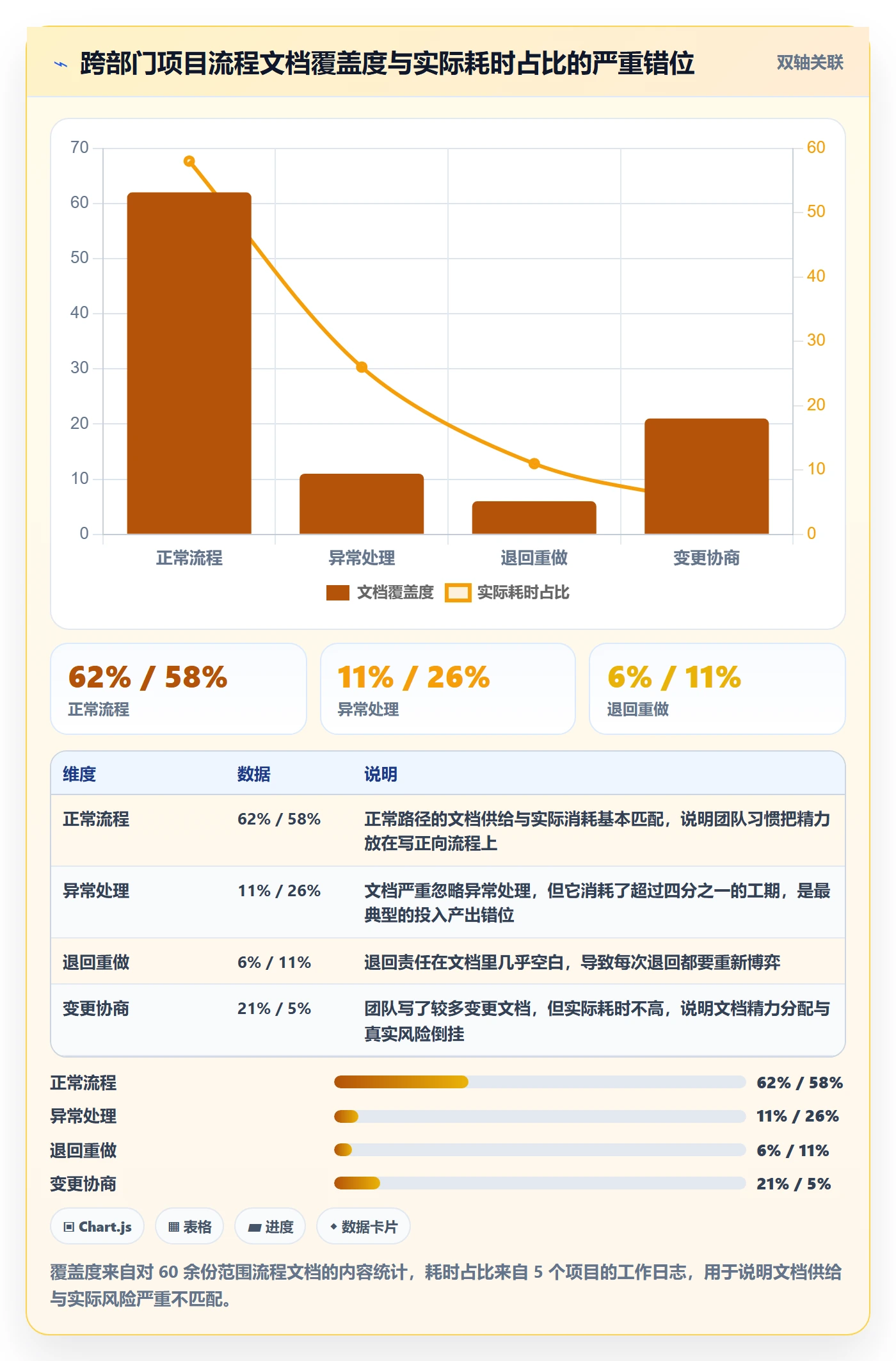

但跨部门项目里,真正消耗时间的恰恰是异常流程。我统计过的那 5 个项目,正常流程执行时间占总工期约 58%,而异常处理、退回、重新对齐占了 42%。可文档里关于异常的描述平均只占 11%。

这个落差是范围落不了地的核心原因之一。跨部门流程的价值不在于正常路径有多顺,而在于异常路径有没有明确出口。

范围边界流程与规范:跨部门团队项目范围落地方案关键指标

4. 认为范围一经确定就不该变

有些项目经理把“范围不蔓延”理解成“范围不许变”。这在跨部门项目里几乎必然失败。因为跨部门项目的环境变量太多:政策变化、市场变化、内部组织结构调整,任何一个都会冲击原有范围。

把范围冻结死,结果是两种:要么团队硬扛,交付一个已经不符合需求的东西;要么私下改,范围管理形同虚设。

正确的态度不是禁止变更,而是让变更的代价可见、可评估、可决策。范围变更不可怕,可怕的是变更悄无声息地发生,没人知道代价。

四、专业判断逻辑:边界、流程、规范到底怎么拆

1. 边界拆解:用 RACI 的变体管理跨部门范围

标准 RACI 是 Responsible、Accountable、Consulted、Informed。但在跨部门场景里,我发现标准 RACI 有个缺陷:它假设只有一个 A(最终负责),而实际跨部门项目里,经常出现“业务上 A 在业务部门,技术上 A 在 IT 部门”的双 A 结构。

我的做法是把边界拆成五层,比标准 RACI 多一层“否决权”。

  1. 决策方:对这件事拍板的人,只有一个。
  2. 执行方:实际干活的人,可以多个。
  3. 审核方:判断交付物是否合格的人,通常和决策方分离。
  4. 知情方:需要被同步但不直接参与的人。
  5. 否决方:在特定条件下能否决的人,比如财务对成本口径、法务对合规口径。

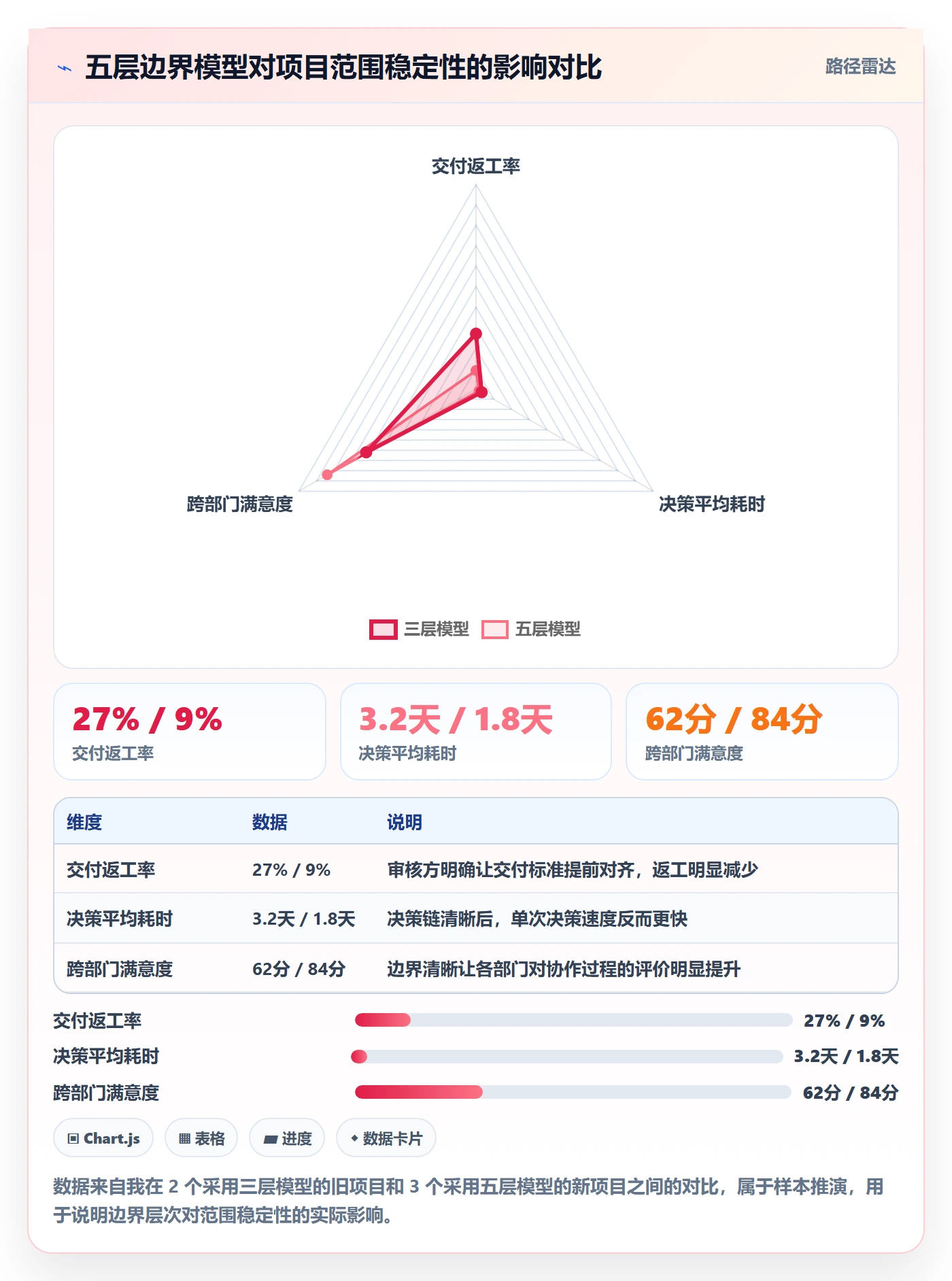

把否决方单独列出来,是我踩过坑之后的调整。之前有个项目,范围文档里只有决策方和执行方,结果财务在最后一刻以“成本口径不符”为由否决了整个方案,项目直接停摆两周。后来我们补上否决方这一层,同类问题再没出现过。

范围边界流程与规范:跨部门团队项目范围落地方案关键指标

2. 流程拆解:把交接点当成独立管理对象

跨部门流程最大的问题在于交接。每个部门内部流程通常都还行,但一到交接就出问题。我的判断是:跨部门流程优化的重点不是部门内部速度,而是交接点质量。

具体做法是把每个交接点当成一个独立对象来管理,为它定义四个属性:输入标准、输出标准、交接时限、异常出口。

交接属性 必须回答的问题 示例(研发交接到生产)
输入标准 上游必须提供什么才算完整 BOM 版本号、工艺文件、测试报告齐全
输出标准 下游接收时必须达到什么状态 生产可识别、可排产、可追溯
交接时限 从提交到确认允许多久 2 个工作日内确认或退回
异常出口 卡住了找谁、走什么流程 升级到项目例会,由决策方裁定

四个属性缺一个,交接就会变成扯皮。我见过最多的情况是缺“异常出口”,导致问题卡在两个部门之间,谁都不动,最后只能等项目经理亲自协调,而项目经理通常是最忙的人。

3. 规范拆解:区分“必须统一”和“允许差异”

规范不是越统一越好。我的判断逻辑是:面向集成的地方必须统一,面向执行的地方允许差异。

举个例子。数据字段命名、接口格式、交付物编号规则,这些是面向集成的,必须全项目统一,否则系统集成一定出问题。但各部门内部怎么开周会、用什么工具记录、任务怎么拆,这些是面向执行的,强行统一只会增加负担。

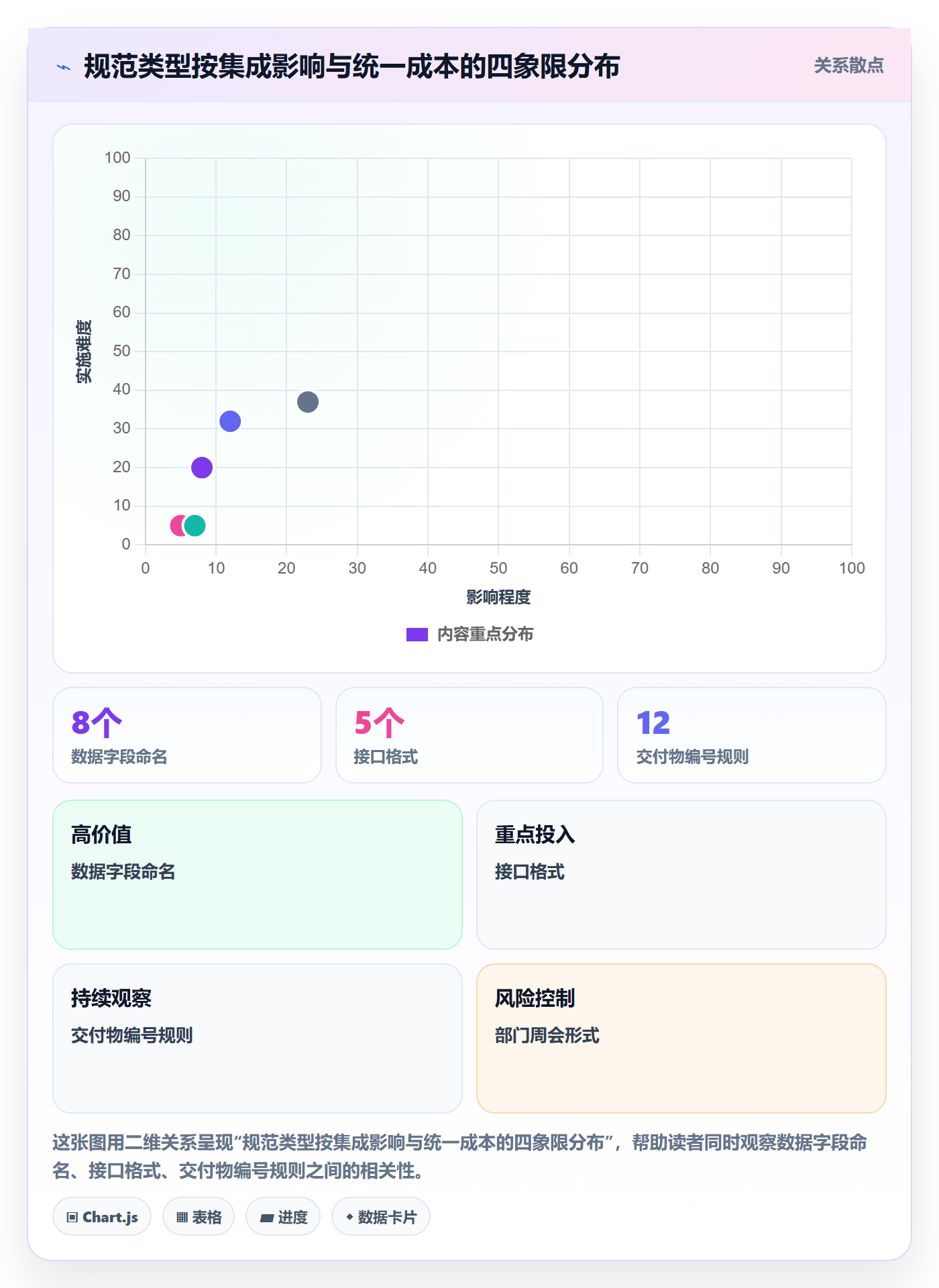

我通常会用一张二维表来划分:横轴是“是否影响跨部门集成”,纵轴是“统一成本”。落在“影响集成 + 统一成本低”象限的规范必须强制统一;落在“不影响集成 + 统一成本高”象限的规范,允许部门自治。

范围边界流程与规范:跨部门团队项目范围落地方案关键指标

五、案例与数据观察:一个中大型企业的范围落地实践

1. 项目背景与初始困境

我深度参与过一个中大型企业的研发数字化项目群,这家企业规模在 100 人以上,涉及研发、工艺、生产、质量、采购、IT 六个部门。项目初期范围文档写了 30 多页,但跨部门协作依旧混乱:交付物反复退回、责任界定反复争论、变更频繁且没人评估影响。

项目启动后第 6 周,我们做了一次范围健康度评估,结果是:边界清晰度 41 分、流程贯通度 38 分、规范一致性 45 分、变更可控度 29 分(满分 100)。四项全部不及格,变更可控度最差。

这个团队用的是一款面向中大型企业的项目管理平台来管理项目,具备较强的流程配置和权限控制能力。但工具本身并没有解决范围问题,因为问题出在治理逻辑,而不是工具功能。

2. 我们做了什么调整

调整分三步,每一步都对应前文的一个关键指标。

  1. 重建边界:把原来模糊的职责描述改成五层边界模型,尤其是补上审核方与否决方。这一步花了约 2 周。
  2. 重画流程:识别出全部跨部门交接点,为每个交接点定义输入标准、输出标准、交接时限、异常出口。这一步花了约 3 周。
  3. 重定规范:用集成影响度筛出必须统一的规范清单,从原来的 40 多项收敛到 12 项强制统一,其余允许部门自治。这一步花了约 1 周。

这里有个细节值得说:我们最初试图在项目管理平台里一次性配置全部规范,结果发现配置本身耗时巨大,而且很多规范其实部门内部早已习惯,根本不需要系统约束。后来只把 12 项强制统一项做进平台,配置时间从预估的 6 周压到 1.5 周。

工具配置的深度,应该匹配治理必要性的深度,而不是匹配文档的厚度。这是我在这类平台使用上最重要的一条经验。

顺带说一句,这个团队后来评估过私有化部署方案,因为涉及研发数据。他们关注的几个点是:是否支持私有化部署、能否从原有 Jira 平滑迁移、数据主权是否可控。这类需求在中大型企业里非常普遍,选平台时要把它作为硬性条件来评估,而不是加分项。

范围边界流程与规范:跨部门团队项目范围落地方案关键指标

3. 数据变化与关键观察

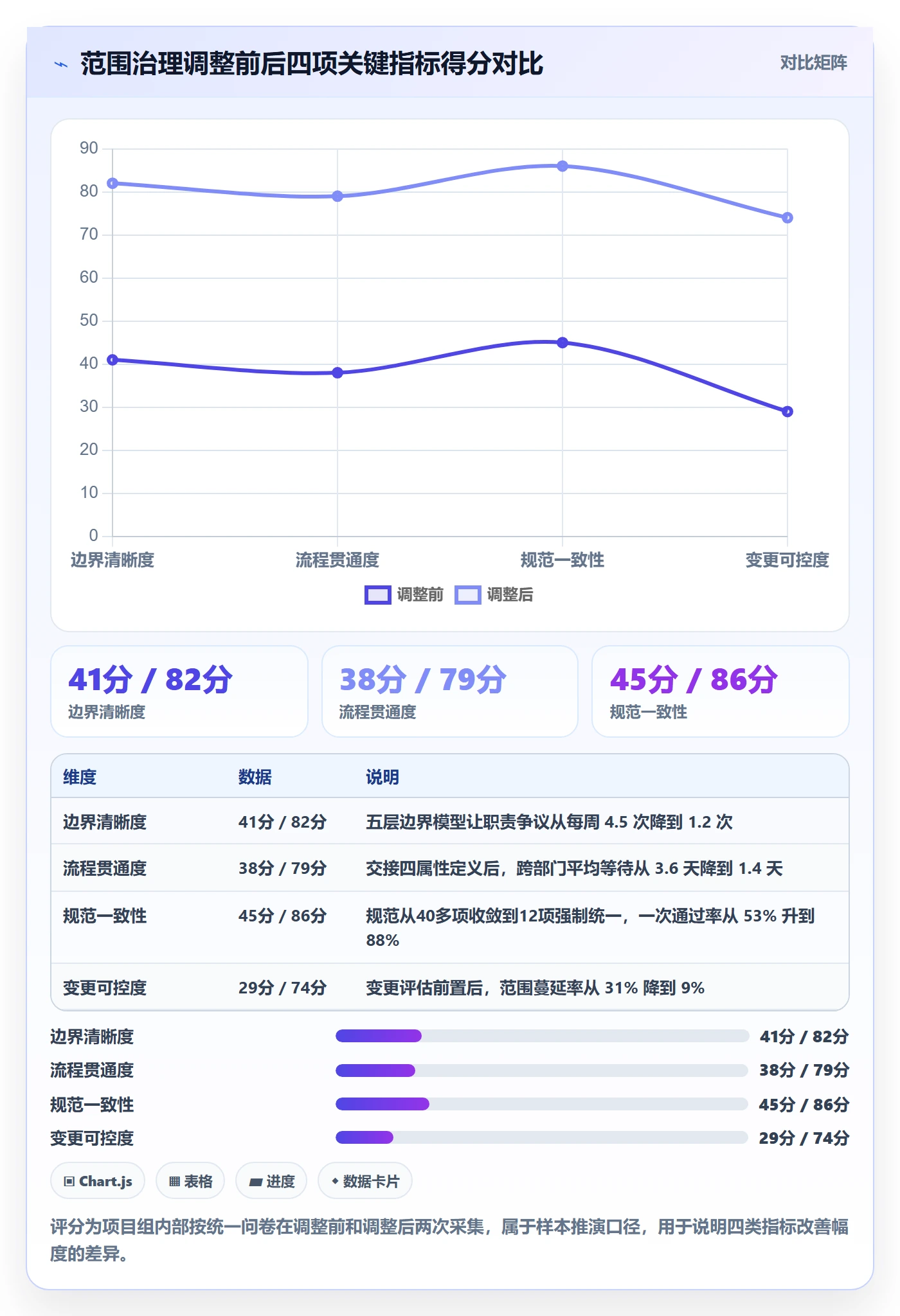

调整后的第 4 个月,我们再次评估,四项指标分别提升到 82、79、86、74 分。项目最终在第 9 个月交付,相比原计划延期 5 周,而这个项目群在调整前的历史项目平均延期是 14 周。

更重要的观察是:提升幅度最大的不是流程,而是变更可控度。从 29 分到 74 分,提升了 45 分。为什么?因为一旦边界、流程、规范都清晰了,变更的代价就变得可计算。原来大家不敢评估变更,是因为评估不出来;现在能评估了,决策就快了。

反过来看,边界清晰度的提升只有 41 分,但它是最基础的一步。如果边界不清,后面三步全都白做。这再次印证了四类指标的递进关系。

范围边界流程与规范:跨部门团队项目范围落地方案关键指标

六、不同情况下的行动建议

1. 项目刚启动,范围还没定型

这个阶段是最省力的窗口期。我的建议是优先做边界清晰化,其他三项可以滞后。

  1. 用五层边界模型给每个关键交付物定义决策方、执行方、审核方、知情方、否决方。
  2. 把边界定义做成一张表,控制在 1-2 页,确保每个部门都能看懂。
  3. 在项目启动会上逐条确认,尤其是否决方,一定要当场确认,不要事后补。

这个阶段不要急着写详细流程和规范。范围还没定型,写太细反而会限制后续调整。

2. 项目进行中,范围已经出现混乱

这个阶段最忌讳全面推倒重来。我的建议是按“争议密度”排序,先处理最痛的模块。

  1. 把过去 4 周的范围争议按模块归类,统计每个模块的争议次数。
  2. 从争议最多的模块入手,重建它的边界和交接流程。
  3. 每处理完 2-3 个模块,做一次小范围复盘,验证方法是否有效。
  4. 等模式跑通后,再推广到剩余模块。

这样做的原因是,进行中项目的团队精力有限,全面重构往往中途夭折。局部试点、逐步推广,比一次性重构的存活率高得多。

3. 有多项目并行的项目群

多项目项目群的范围问题会更复杂,因为项目之间会互相争资源、争优先级。这个阶段建议先做规范统一,再做边界。

  1. 先统一跨项目的元语言,比如状态定义、优先级定义、交付物命名规则。
  2. 建立项目间的范围影响评估机制,任何项目变更都要评估对其他项目的影响。
  3. 边界定义可以按项目单独做,但接口部分必须项目群统一。

这类场景对工具的要求更高,因为需要跨项目的权限和流程隔离。选择平台时,要重点评估它的权限模型是否支持项目群级别的细粒度控制。

范围边界流程与规范:跨部门团队项目范围落地方案关键指标

七、不同情况下的取舍

1. 速度与规范的取舍

跨部门项目永远面临一个矛盾:规范越细,协作越稳,但启动越慢;规范越粗,启动越快,但后期返工越多。

我的判断是:如果项目周期超过 3 个月,优先规范;如果短于 2 个月,优先速度。原因是,规范的成本是前置的、固定的,收益是后置的、随周期累积的。周期太短,规范成本收不回来。

具体到数字:我在 5 个项目里观察到,规范前置的团队平均多花 1-2 周准备期,但在 3 个月以上的项目里,平均节省 3-5 周返工时间。周期越长,规范收益越明显。

2. 统一与自治的取舍

不是所有规范都值得统一。我的取舍标准是看“集成影响度”和“统一成本”的比值。

影响集成、统一成本又低的规范,一律强制统一,没有商量余地。不影响集成、统一成本又高的规范,坚决放手让部门自治,不要为了“看起来规范”去强推。

最难的是中间地带:影响集成但统一成本高,或者不影响集成但统一成本低。对于前者,通常需要项目决策方介入,权衡是否值得为集成统一付出高成本;对于后者,可以作为推荐规范而非强制规范。

3. 工具与流程的取舍

我见过两类团队。一类是工具先行,先买一个项目管理平台,希望通过工具倒逼流程规范。另一类是流程先行,先把治理逻辑理清,再选工具承载。

从我的经验看,流程先行、工具后置的成功率明显更高。原因是工具只能固化已经想清楚的逻辑,不能替你想清楚逻辑。如果流程本身就是乱的,工具只会让混乱变得更高效。

但有一个例外:当团队规模超过 50 人、跨 5 个以上部门时,纯靠文档和会议已经管不住范围了,这时候工具的必要性会显著上升。工具的核心价值在于把边界、流程、规范变成可执行、可追溯、可度量的对象。

取舍维度 倾向规范/统一/工具 倾向速度/自治/流程
项目周期 超过 3 个月 短于 2 个月
团队规模 超过 50 人、跨 5 个以上部门 小规模、单一部门主导
变更频率 外部环境变化快、变更频繁 需求相对稳定
集成复杂度 涉及多个系统、多套数据 系统相对独立
合规要求 有强合规、审计要求 内部管理型项目

4. 一次性整改与持续迭代的取舍

很多团队喜欢搞“范围管理专项整改”,停下手上的活,花两周把所有文档重写一遍。我试过,效果通常不好。原因有二:一是整改期间项目其实还在跑,旧问题没解决又叠加了整改任务;二是重写的文档在真实交付中往往会被再次打脸。

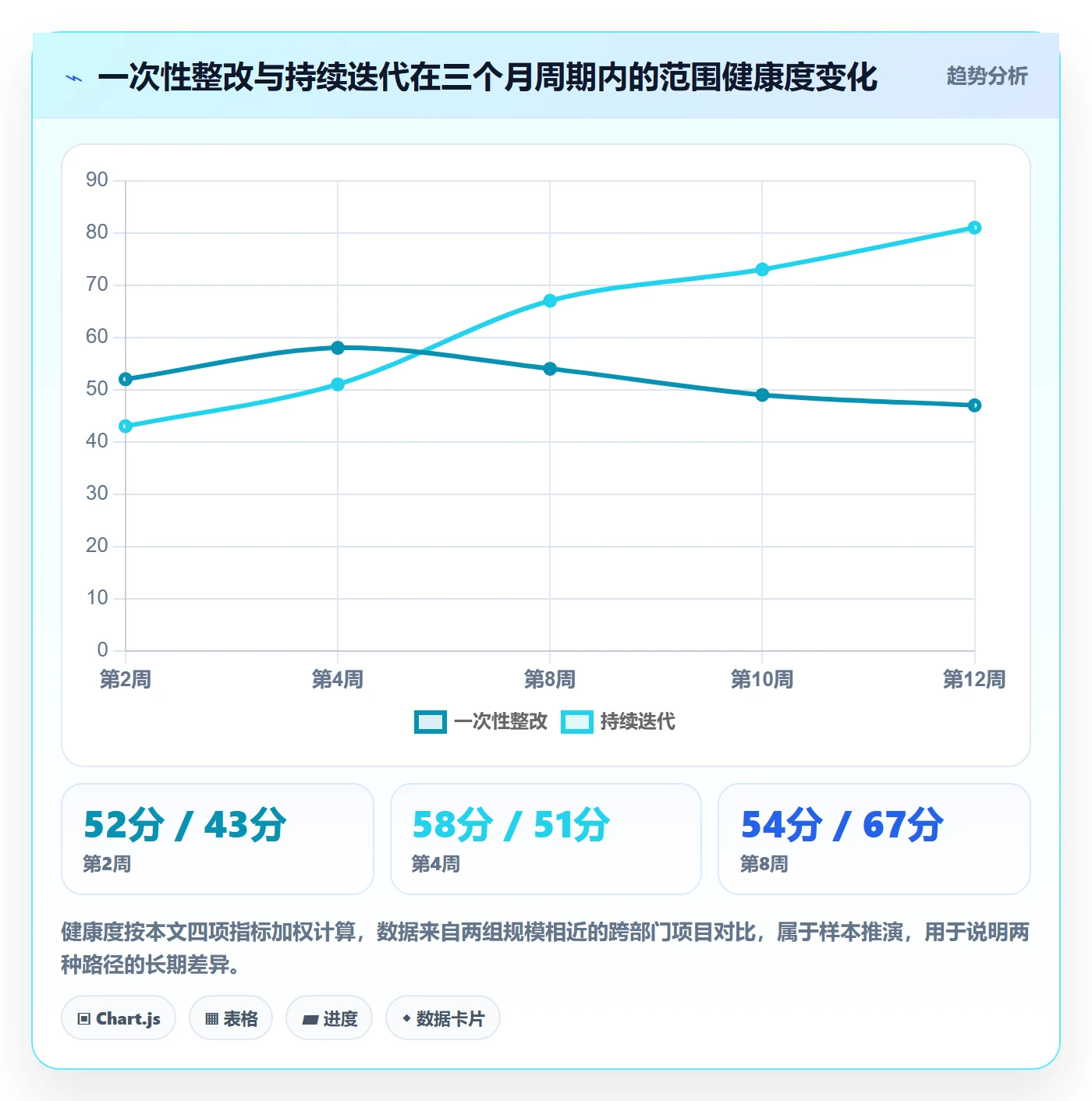

我的建议是持续迭代而非一次性整改。每周固定留出 2-3 小时,处理当周暴露出的范围问题,小步快跑。这种方式单次效果不明显,但三个月后回头看,改善幅度往往超过一次性整改。

范围治理的本质是持续校准,而不是一次性设计。越复杂的跨部门环境,这一点越成立。

范围边界流程与规范:跨部门团队项目范围落地方案关键指标

八、落地清单:可直接使用的关键指标框架

为了方便你直接套用,我把这篇文章的核心整理成一份清单。它不是通用模板,而是基于前述四类指标和五层边界模型的实操框架。

维度 关键指标 测量方法 健康阈值(经验值)
边界清晰度 职责重叠率 重叠职责数 / 总职责数 低于 10%
边界清晰度 边界争议次数 每周范围会议新增争议数 低于 2 次/周
流程贯通度 交接等待时长 提交到确认的平均工作日 低于 2 天
流程贯通度 返工率 退回重做交付物 / 总交付物 低于 12%
规范一致性 一次通过率 首次审核通过交付物 / 总交付物 高于 80%
规范一致性 口径统一率 统一字段数 / 需统一字段总数 高于 95%
变更可控度 变更响应周期 提出到决策的平均工作日 低于 3 天
变更可控度 范围蔓延率 未经评估的范围增量 / 初始范围 低于 10%

这 8 个指标不需要全部上线,可以根据项目阶段选择性使用。启动阶段重点看边界两项,进行中重点看流程两项,后期重点看变更两项。规范一致性贯穿全程,但可以按季度评估。

最后总结一下我的核心观点。范围边界流程与规范,本质上不是文档工作,而是治理设计。跨部门团队范围落地的关键指标,归根到底是四类:边界清晰度、流程贯通度、规范一致性、变更可控度。它们有先后顺序,不能跳步;它们需要工具承载,但工具不能替代思考;它们靠持续迭代建立,而不是靠一次性整改完成。

如果你现在正带一个跨部门项目,我建议你下一步做一件事:花 30 分钟,把这四类指标各选一个,给自己项目打个分。哪个分数最低,就从那个开始改。不要试图一次全改,先改最痛的那个,跑通一个模块,再推广。这是我反复验证过、最不容易失败的做法。

常见问题解答(FAQ)

1. 跨部门项目范围边界到底应该由谁来拍板,产品经理还是项目经理?

我们公司最近上一个跨部门项目,产品、研发、运营各说各的,需求一直漂移。我作为项目经理经常被夹在中间,既不敢拍板砍需求,又怕范围失控。到底范围边界该谁定,怎么定才不扯皮?

范围边界的拍板权不能靠职位默认,而要用一套显式规则固化。可执行做法是:在项目启动阶段由发起人(通常是业务负责人或项目 sponsor)牵头,和各部门负责人一起产出一份范围边界清单,明确写清哪些需求在本期范围内、哪些明确排除、哪些留到下一阶段。

产品经理负责把需求翻译成可交付项,项目经理负责守住这份清单不被随意突破。判断依据可以看两点:一是范围变更是否触发了工期或资源调整,二是变更请求是否经过发起人或变更控制小组书面确认。没有这两条,任何口头的范围调整都不成立。把拍板权写进项目章程,而不是靠人盯,才能真正减少扯皮。

2. 跨部门协作时需求总是边界模糊,有没有可量化的指标来提前预警范围失控?

我们每次跨部门项目都感觉是温水煮青蛙,一开始都说很简单,做到一半发现需求翻倍。我试过记工时,但等发现超期已经晚了。有没有能在早期就发出警报的量化指标?

可以用四个先行指标做预警,它们比工时更早暴露问题。第一是需求变更率,也就是本期变更需求数除以初始确认需求数,超过 15% 就要拉响警报。第二是范围蔓延速度,统计每周新增的未排期需求条数,连续两周上升说明边界在松动。

第三是跨部门确认时长,即一个需求从提出到各部门书面确认的平均天数,超过 3 天通常意味着职责不清。第四是返工率,即因范围理解不一致导致的返工任务占比,超过 10% 说明前期边界定义不够硬。建议每周在项目例会上公示这四个数,配合趋势图比单点数值更有说服力。

一旦有两项同时越线,就应触发正式的变更评审,而不是继续默认推进。

3. 跨部门团队项目范围落地方案落地时,最容易踩的坑是什么?

我负责过一个涉及五个部门的项目,方案写得很漂亮,结果执行时各部门按自己的理解做,最后拼不到一起。我复盘时总觉得是沟通问题,但同类问题反复出现。到底最常见的坑在哪,怎么避免?

最常见的坑不是沟通不足,而是边界只写在文档里、没写进各部门的任务卡。具体表现是方案里的范围描述用的是业务语言,比如提升用户体验,而各部门执行时用的却是各自口径,导致同一句话被拆成不同动作。

避免方法是做一次边界翻译:把每个范围内条目拆成可验收的交付物,标注负责部门、交付形式、验收人和截止时间,让边界落到具体任务上。判断是否落地,可以检查一个信号,即每个交付物是否只有一个明确的责任部门,如果出现两个部门共担且没主次,基本就是未来的扯皮点。

另一个高频坑是排除项没写清楚,只写了做什么、没写不做什么。经验做法是范围清单必须同时包含纳入项和排除项,排除项越具体,后期争议越少。

4. 跨部门项目做范围边界流程时,用某项目管理工具还是靠文档和会议更靠谱?

我们团队人不多,之前用文档加每周例会也能跑,但项目一多就开始乱。我在考虑引入某项目管理平台来管范围,可又担心工具只是把混乱电子化。到底该不该上工具,判断标准是什么?

工具本身不解决边界问题,它只放大你已有的流程质量。判断该不该上工具,可以看三个前提是否成立:一是范围清单和排除项已经用统一模板固定下来;二是变更必须走书面确认,而不是群里喊一声;三是每个交付物都有唯一责任部门。这三条不成立时,上任何项目管理平台都只是把混乱搬进系统。

如果三条都成立,那么某项目管理工具的价值在于把变更留痕、把责任落到人和时间点,让范围边界从口头共识变成可追溯记录。实操建议是先用手工方式跑两个月,确认模板和评审机制稳定,再迁移到某项目管理平台,并把范围清单、变更记录、验收状态设为固定字段。这样工具承担的是守边界的角色,而不是替你做决策。

工具选型时优先看变更留痕和责任到人这两项能力,而不是看功能数量。

读者评论

周
周静怡

我们公司去年也经历过类似的主数据归属之争,不过没到系统里出现三套编码逻辑那么严重。读完有个疑问:五层边界模型里“否决方”在实操中怎么避免变成新的扯皮点?如果每个有否决权的部门都觉得自己该在早期介入,会不会反而拖慢决策速度?

任
任欣然

异常流程文档占比只有11%但实际耗时42%,这个错位太真实了。我们团队用某项目管理平台管流程,正向审批流配得很顺,但退回和异常出口全靠群聊喊人。想问一下,交接点的四个属性在实际落地时是谁来维护更新?项目经理还是各部门接口人?

贾
贾舒然

范围变更代价可见这个观点很认同。不过文章里提到‘面向集成必须统一,面向执行允许差异’,这个分界线在不同项目里其实挺模糊的。我遇到过数据字段命名被归为执行层面,结果后期集成时返工。有没有更具体的判断标准,而不是靠项目经理的经验?

文章包含AI辅助创作:范围边界流程与规范:跨部门团队项目范围落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/324608

赞 (0)
飞飞飞飞
范围最佳实践:跨部门团队项目范围数据分析,常见问题
上一篇 2026年10月4日 上午9:38
范围变更管理指南:跨部门团队如何做好项目范围,落地方案全流程
下一篇 2026年10月4日 上午9:38

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
