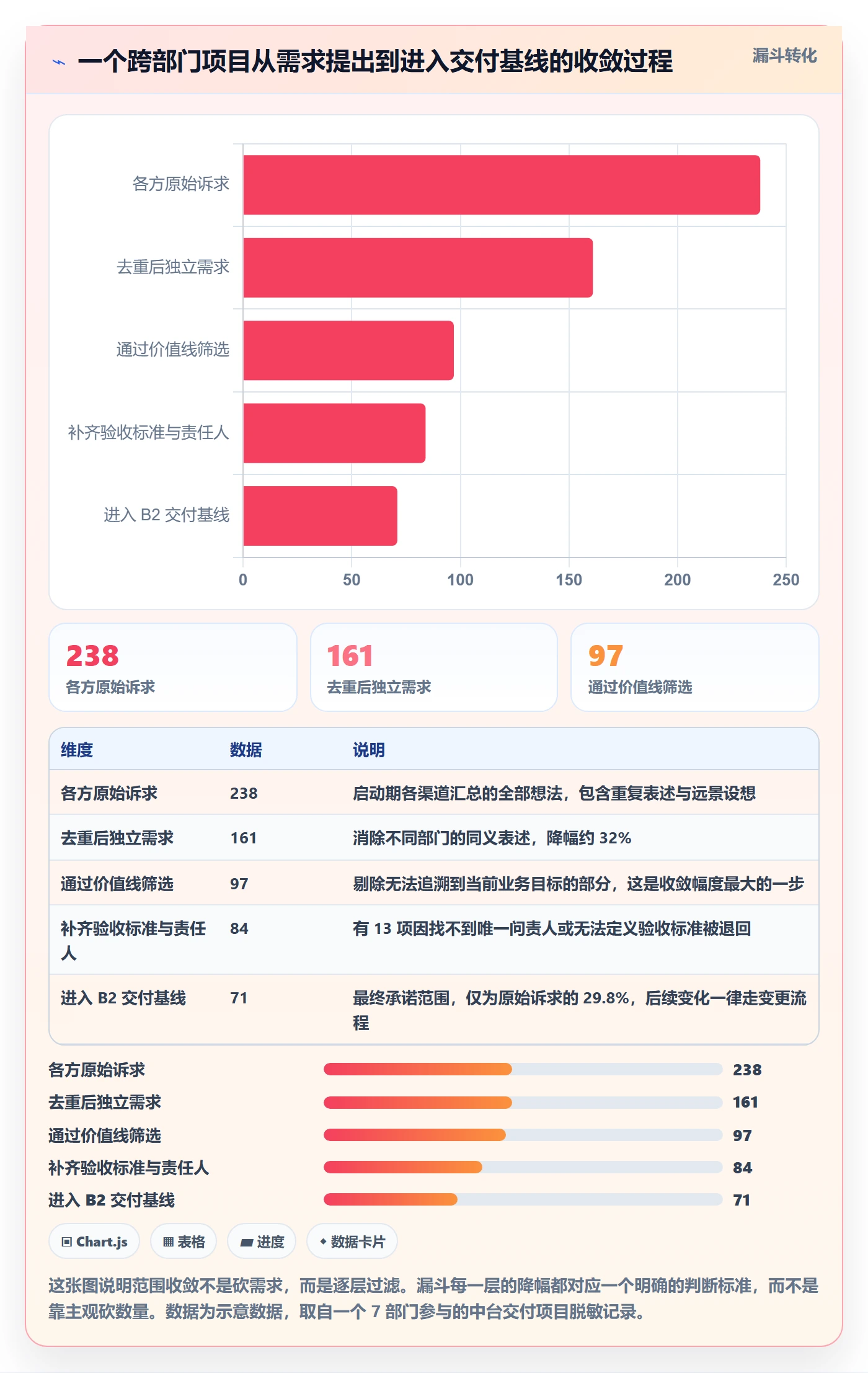

交付范围管理指南:跨部门团队如何做好项目范围,协同管理全流程

2023 年我复盘过一个很典型的跨部门交付项目:合同周期 16 周,实际交付用了 34 周,涉及 7 个部门、3 家外部供应商,追加成本 58%。做完归因之后我发现,真正因为技术难题导致延期的部分只占 11%,剩下 89% 全部指向同一件事,交付范围在项目启动时就没有被真正定义,中途又被反复重新定义。

这不是孤例。我自己带过、辅导过、评审过的跨部门交付项目大约有 60 多个,客户规模从 30 人的创业团队到 2000 人以上的集团研发中心都有。把这些项目的范围失控原因归类,排在前三位的从来不是”需求写得不够细”,而是边界没有冻结、责任没有归属、变更没有入口。

所以这篇文章不讲教科书上的范围管理五大过程组。我想讲的是在真实跨部门环境里反复验证过的判断:交付范围管理真正要管的是三件事,谁在什么时候参与定义、什么条件下可以改、改完谁承担代价。下面会把核心结论、真实场景、常见误区、判断逻辑、工具落地路径,以及不同规模团队的取舍建议全部拆开讲。

一、核心结论:范围失控的代价在项目后期呈指数级放大

我先把结论摆出来,后面再用案例和数据支撑。跨部门交付范围管理如果只能记住四句话,就是下面这四句。

1. 结论一:同一个变更,接受的时间点不同,代价差 5 到 30 倍

很多团队把”范围变更”当成一个开关:要么接受,要么拒绝。但真实的成本结构不是这样。同一个需求,在需求定义阶段接受,成本只是一次评审会议和几十行文档;在联调测试阶段接受,成本是接口重写、用例重跑、联调重排、上线窗口顺延。

我按自己经手的 18 个项目做过一次粗略统计:把变更拦在需求基线之前,平均只增加 1.2 个人天;拦在开发完成之后,平均增加 9.6 个人天;如果拖到上线后,平均是 31 个人天,还要叠加一次回归风险。这就是跨部门项目必须要有”冻结点”的根本原因,而不是流程洁癖。

交付范围管理指南:跨部门团队如何做好项目范围,协同管理全流程

2. 结论二:跨部门范围问题的根因是责任真空,不是需求变更

部门一多,就会出现一种很隐蔽的状态:每个部门都认为自己只是”配合方”,没有人认为自己要对这条范围的最终定义负责。需求由业务方口头提出,方案由技术团队自行理解,验收由质量团队按自己的理解执行。

这种情况下,范围并没有被”改变”,而是从来没有被定义过唯一版本。所以我判断一个跨部门项目健不健康,第一个看的不是变更数量,而是每一个范围项有没有唯一的责任人。变更多但责任清晰的项目,通常还能救;变更少但没人认领的项目,一般会在验收阶段爆炸。

3. 结论三:范围必须落到可追溯的对象上,而不是会议纪要里

我在早期项目里踩过一个大坑:范围是谈清楚了,但只存在于一次 3 小时启动会的会议纪要和几张截图里。三个月后,业务方说”当时说的不是这样”,技术方说”记录里没写”,谁也拿不出证据。

范围管理的可执行形态必须是结构化、可查询、带版本、带冻结时间的对象。它可以存在需求管理工具里,也可以存在一张严格约束字段的表格里,但绝不能只存在聊天记录和会议纪要里。

4. 结论四:交付范围不等于需求清单,它至少包含五个部分

很多人一说范围就想到需求列表。但在跨部门交付里,需求列表只占范围的一部分。我通常要求一份完整的交付范围至少包含:交付物清单、验收标准、明确的不做清单、跨部门接口与依赖、假设与约束条件。

其中“不做清单”是被严重低估的一项。它才是真正阻止范围蔓延的那道墙,因为绝大多数争议不是”这个要不要做”,而是”这个当初说了不做,现在为什么又要做”。

交付范围管理指南:跨部门团队如何做好项目范围,协同管理全流程

二、真实场景:跨部门交付里,范围是怎么一步步失控的

抽象讲原则很容易,落到具体场景才知道坑在哪。我挑了四个最高频的失控现场,每一个都有具体的过程。

1. 场景一:启动会开成了”愿望清单会”

我参加过一场 4 小时的跨部门启动会,参会 19 人,来自 7 个部门。会议结束时白板上贴了 140 多张便利贴,所有人都很兴奋,觉得”需求收集得很充分”。

问题在于,这 140 多张便利贴里,有 40 多张是不同部门对同一件事的不同表述,还有 30 多张属于”如果有时间就做”的想法。会后没有任何人去重、分级、定责任人,直接交给研发评估工期。最终评估出来是 11 个月,而合同周期只有 4 个月。

我的判断是:启动会的目的不是收集,而是收敛。没有收敛动作的启动会,本质上是在制造范围债务。

2. 场景二:口头承诺代替书面边界

跨部门项目里最危险的一句话是”这个不复杂,先做着,后面再补文档”。说这话的可能是业务负责人,也可能是项目经理自己。

我遇到过一件事:销售部门负责人在一次周会上说”客户希望报表能按大区维度看”,项目经理当场答应”没问题”。三周后实现出来,客户说他们要的是”按大区 + 产品线 + 季度”的三维交叉。这三周的开发全部作废。

口头承诺的问题不是信息不准,而是它绕过了唯一的范围入口,导致变更既没有评估,也没有留痕,最后连责任都追不到。

3. 场景三:验收标准写成”符合业务要求”

我审过一份交付清单,123 条交付物的验收标准里,有 47 条写的是”符合业务要求””满足使用需要””用户体验良好”。这类表述在验收阶段几乎必然引发争议,因为”符合”的解释权在双方手里都不一样。

一个真实的例子:某项目验收时,业务方认为”导出功能”必须支持 10 万行以上,技术方认为当时口头约定的是 1 万行。翻遍文档,只写了”支持数据导出”。最后双方各让一步,但项目已经多耗了 3 周。

4. 场景四:变更没有唯一入口,导致”合法化蔓延”

比偷偷加需求更麻烦的,是所有人都觉得自己的变更是合理的,于是通过五个不同渠道提进来:有的走邮件、有的走群消息、有的直接找开发、有的在周会上提。

这种情况下,变更数量看起来不多,但每一个都”有理有据”,项目经理根本没有立场拒绝。我管这个叫合法化蔓延,它比恶意加需求更难防,因为它是流程缺失的自然结果,而不是人的问题。

交付范围管理指南:跨部门团队如何做好项目范围,协同管理全流程

三、拆解六个高频误区

下面六个误区我几乎在每个跨部门项目里都能碰到至少两三个,而且越是经验丰富的团队越容易踩第五和第六个。

1. 误区一:把 WBS 当成范围说明书

WBS 拆的是”要做的任务”,范围说明书写的是”要交付的结果”和”不交付的边界”。这两者经常被混为一谈。

我见过一份拆到第 5 层的 WBS,颗粒度细到”编写接口文档第 3 章”,但通篇没有一句话说明这次交付到底不包含什么。结果是任务拆得很细,边界却很模糊,任何一个新增需求都能被塞进某个任务节点下面,看起来毫无违和感。

2. 误区二:认为”需求都录入工具了”就等于做了范围管理

这是最普遍的自我安慰。工具有了、需求录了、状态也在流转,但关键字段缺失:没有冻结版本、没有责任人、没有验收标准、没有不做清单。

我一般用一句话检验:如果三个月后换一个项目经理接手,他能否只看工具里的记录就判断出”哪些是承诺范围、哪些是后续追加”?如果答案是不能,那这套工具记录就不构成范围基线。

3. 误区三:把变更控制理解成拒绝变更

有些团队走向另一个极端:变更流程极度严格,一次审批要过 5 个环节、平均耗时 9 天。结果业务方学会了绕过流程,直接找开发”顺手改一下”,流程反而彻底失效。

我的经验是,变更控制的健康指标不是”变更通过率低”,而是“变更从提出到决策的平均时长足够短”。审批链条过长,等于把变更逼到台面下。

4. 误区四:认为范围应该由项目经理一个人守

项目经理当然要守,但一个人守不住 7 个部门。真正有效的机制是每个部门有一个明确的”范围接口人”,对本部门提出的范围项负责解释和背书。

没有这个角色,项目经理就变成了需求翻译机,每天都在替业务方和技术方互相解释,既不权威也不高效。

5. 误区五:跨部门用同一套粒度写范围

技术团队习惯用功能点粒度,业务部门习惯用场景粒度,合规部门习惯用条款粒度。强行统一成一种,一定有一方看不懂。

我的做法是保持单一事实来源,但允许多视图映射:底层是一个统一的范围对象,上层按部门生成不同的展示视图。业务看场景和验收标准,技术看接口和依赖,合规看条款对应关系。

6. 误区六:把范围确认留到验收阶段

范围确认不是验收那天做的事,它应该发生在基线冻结的时候。我在项目里坚持一个动作:每次基线冻结后,让每个部门接口人用一句话确认”这个版本我认可,后续变更加入 B 版本”。

这句话执行起来只要两分钟,但能把验收期的争议减少一大半,因为它把”是否认可”提前到了信息最充分的时候。

交付范围管理指南:跨部门团队如何做好项目范围,协同管理全流程

四、专业判断逻辑:三条线加一个基线

讲了那么多误区,需要一个能直接用的判断框架。我在跨部门项目里的框架很简单:三条线加一个基线。三条线决定范围该不该存在、归谁、怎么改;一个基线决定它在哪个时间点被固定下来。

1. 价值线:每一项范围都必须能追溯到业务目标

判断一个需求该不该进范围,第一个问题是”它支撑哪个业务目标”。如果答不上来,它大概率是某个部门的局部优化,而不是交付目标的一部分。

我常用一个具体动作来落地:每个范围项必须挂在至少一个业务目标下,业务目标数量控制在 3 到 5 个。这样做的副作用很小,但效果很明显,当某个部门提出新需求时,它能立刻被检验出到底是原来目标的延伸,还是一个新的目标。如果是新目标,就应该走新项目或新阶段,而不是塞进当前交付。

2. 责任线:每个范围项必须有唯一负责人,且区分四类角色

跨部门协作里最容易含糊的就是责任。我建议用 RASCI 把每个范围项的角色拆清楚,而不是只写一个”负责人”。

角色 含义 跨部门项目中的典型承担者 常见错误
R(执行者) 实际完成这项工作的人 研发、测试、实施工程师 写了执行者但没说清交付物形态
A(问责者) 对最终结果负唯一责任的人,每项只能有一个 业务模块负责人或项目经理 写成两个人共同承担,等于没人承担
S(支持者) 提供资源、数据或环境支持的部门 运维、数据、安全部门 把支持者当执行者用,导致资源排期冲突
C(咨询者) 需要被征求意见但不做决策的角色 合规、法务、财务 把咨询当审批,导致流程无限延长
I(知会者) 需要被通知结果的角色 下游使用方、客服 遗漏知会,上线后下游才发现变化

这张表我建议在范围启动会上直接填,每个范围项至少填 A 和 R,A 只能填一个人。这个动作本身就能挡掉很多后续扯皮。

3. 变更线:变更必须有唯一入口、明确评估口径和决策时限

我把变更流程压缩成三个必须回答的问题:这个变更影响哪些已承诺的交付物、需要多少额外人天、会影响哪个里程碑。三个问题答不上来,变更不进入评审。

同时必须设一个决策时限。我的经验值是普通变更 2 个工作日内给出结论,重大变更 5 个工作日内,超时默认按”不纳入当前基线”处理。没有时限的评审会,最后都会变成悬而未决的僵尸需求。

4. 基线:三次冻结,把决策点尽量前移

基线不是一次性的动作。我在跨部门项目里通常设三次冻结:

  1. B0 意向基线:启动会后 3 到 5 个工作日,范围粗粒度但责任清晰,用于评估可行性。
  2. B1 承诺基线:方案设计完成后,范围项补齐验收标准和不做清单,此时对工期和成本的承诺才成立。
  3. B2 交付基线:开发启动前,范围完全冻结,后续任何变化必须走变更流程并明确代价承担方。

三次冻结的关键在于每次冻结都有明确的确认动作,而不是系统里改个版本号就算完。我要求每个部门接口人在冻结时留下一句确认记录,这条记录在后期验收争议里价值极高。

交付范围管理指南:跨部门团队如何做好项目范围,协同管理全流程

交付范围管理指南:跨部门团队如何做好项目范围,协同管理全流程

五、落地路径:把范围从文档搬进工具(以 PingCode 为例)

讲了判断逻辑,接下来是落地。这一节我会以一个 300 人规模的研发组织为例,说明我们怎么把范围管理从”文档 + 会议”搬到工具里。

这个组织属于典型的中大型企业,研发人员 300 人以上,同时跑 9 条产品线,跨部门交付项目平均每季度 6 个。他们的选型约束很明确:需要私有化部署、需要与现有研发流程衔接、需要支持从既有工具平滑迁移。最终我们用的方案是 PingCode,理由后面会讲到。

1. 第一步:把范围清单结构化,而不是自由文本

自由文本的需求描述是范围管理最大的敌人,因为它无法被查询、对比和校验。我要求每个范围项必须具备固定字段。

{
"scope_item_id": "SC-2024-017",

"title": "跨部门对账数据导出",

"business_goal": "财务月结时间从 5 个工作日压缩到 1.5 个工作日",

"accountable": "财务共享中心 / 王XX",

"deliverables": [

"对账导出服务",

"字段字典与映射说明",

"操作手册"

],

"acceptance_criteria": [

"支持 12 个月内任意区间导出,50 万行以内响应时间 "字段与财务科目表一一映射,差异行输出对账日志",

"权限按组织架构隔离,越权访问返回 403"

],

"out_of_scope": [

"不包含历史数据清洗",

"不包含 ERP 侧凭证自动生成",

"不包含移动端导出"

],

"dependencies": [

{ "type": "接口", "owner": "订单中心", "status": "已确认" },

{ "type": "数据权限", "owner": "安全合规部", "status": "待确认" }

],

"baseline": "B2",

"freeze_date": "2024-03-18"

}

这个结构看起来比写一段文字麻烦,但它的价值在后面才显现:当有人质疑”这个功能当时说了要做吗”,我可以直接在工具里筛出对应的范围项,看到它的基线版本、冻结时间和明确的不做清单。争议处理时间从平均半天压缩到 10 分钟以内。

2. 第二步:把验收标准写成可测的,这是最难但回报最高的一步

我在这个项目里做了一个强约束:所有进入 B1 基线的范围项,验收标准必须包含数值或明确的边界条件,否则不允许通过。

类型 不通过的写法 通过的写法 验收争议概率(我的观察)
性能类 导出要快 50 万行以内响应 ≤ 90 秒,超时给出进度提示 从高降到低
准确性类 数据要准确 与财务科目表匹配率 100%,差异行全部输出日志 从高降到中
权限类 要有权限控制 按组织架构隔离,越权返回 403 并记录审计日志 从中降到低
兼容类 支持主流浏览器 Chrome 100+、Edge 100+,分辨率 1366×768 及以上 从高降到低

这一步的副作用是范围文档的准备时间明显变长:B1 基线冻结前的文档工作量大约增加了 40%。但换来的是验收阶段的返工减少,从项目数据看,验收期争议条目从第一次交付的 23 条降到第三次交付的 4 条。

3. 第三步:用工具固化变更入口,让绕流程变得不划算

变更管理失效往往不是因为流程不严,而是因为正规渠道太慢。所以这一步的关键是让正规入口变得比绕流程更快。

我们在 PingCode 里配置的变更流程是这样的:

  1. 变更提出后自动关联到原范围项,显示当前基线版本与已投入人天。
  2. 系统自动拉取该范围项的下游依赖,提示受影响的其他部门。
  3. 变更评审只设两个必填项:额外人天估算、影响的里程碑。
  4. 决策时限设为 2 个工作日,超时自动标记为”未纳入当前基线”。

这里有一个我特别看重的细节:变更页面会直接显示”这项变更如果现在接受,需要从哪个里程碑借时间”。这个信息一旦摆到台面上,很多”顺手改一下”的诉求会自然消失,因为提出者需要面对真实的取舍,而不是把成本转嫁给研发团队。

4. 第四步:为不同部门提供不同视图,但只有一个事实来源

前面提到过跨部门粒度不一致的问题。工具层面的解决方式是单源多视图:底层是一个统一的范围对象,业务部门看到的是场景与验收标准视图,技术团队看到的是接口与依赖视图,合规部门看到的是条款对应视图。

这样做的好处是不需要在多个系统里维护多份范围文档。我见过太多团队用三套工具分别维护业务需求、研发任务、合规清单,结果三份文件版本各不相同,出了争议不知道该信哪一份。

5. 第五步:度量与复盘,把范围管理变成可改进的指标

范围管理如果不度量,就无法改进。我在这类项目里固定跟踪四个指标:范围冻结后的变更率、变更平均决策时长、验收期争议条目数、变更来源结构。

交付范围管理指南:跨部门团队如何做好项目范围,协同管理全流程

6. 关于工具选型,我的补充判断

我在这个项目里最终选择 PingCode,有三个具体理由,不是泛泛而谈。

第一是私有化部署能力。这家企业的数据合规要求不允许核心研发数据出内网,很多 SaaS 型工具在初筛阶段就被排除了。PingCode 支持私有化部署,这一条直接决定了它能否进入候选名单。

第二是从 Jira 平滑迁移。他们原有 300 多人的研发数据都在 Jira 上,包括历史需求、迭代记录和缺陷。如果迁移成本过高,项目就无法推进。PingCode 在这方面的迁移支持比较完整,我们实际迁移了 4 年的历史数据,字段映射和状态转换的返工量在可控范围内。

第三是适配中大型组织的协同复杂度。PingCode 本身主要服务中大型企业及 100 人以上组织,多项目、多产品线、跨部门权限隔离这些场景是它的设计重点。对我们这种 9 条产品线并行、每季度 6 个跨部门项目的组织来说,这一点比界面好看重要得多。

如果你所在的团队规模在 100 人以下、跨部门协同场景不多,我的建议是先用轻量工具把范围基线这个概念跑通,不必急于上重型平台。工具的价值在于承载复杂度,复杂度不到,工具的收益也体现不出来。

六、一个 300 人组织的 9 个月改造数据观察

上面那套方法不是一次做完的。这个组织从第 1 个月试点到第 9 个月全面铺开,中间经历过两次明显的回退。我把关键节点的数据整理出来,比讲方法更有说服力。

1. 改造前基线数据(第 0 个月)

改造前,这个组织 6 个跨部门项目里有 5 个超期,平均超期 42%。范围冻结后的变更率高达 63%,也就是说每 10 个承诺的范围项里有 6 个在冻结后还被改动过。

验收期平均争议条目 23 条,平均处理耗时 11 个工作日。变更平均决策时长 6.8 天,其中 34% 的变更最终是通过非正式渠道落地的,没有留痕。

2. 改造过程中的两次回退

第一次回退发生在第 3 个月。原因是变更流程上线后审批链条过长,平均决策时长涨到 8.4 天,业务部门开始绕过系统直接找研发。我们当时的应对是把评审从 5 个环节砍到 2 个,并把决策时限写进系统自动升级规则。

第二次回退发生在第 6 个月。范围文档要求变严后,业务部门抱怨”提个需求要写 20 个字段”,需求录入量急剧下降,看起来像需求变少了,实际是需求被压到了线下。我们的应对是把必填字段从 20 个减到 9 个,其余字段在 B1 冻结前补齐即可。

这两次回退给我的判断是:范围管理的落地阻力,几乎从来不来自研发团队,而来自流程成本与业务灵活性的冲突。任何让业务方觉得”提需求变麻烦”的设计,最后都会失效。

3. 改造后数据(第 9 个月)

交付范围管理指南:跨部门团队如何做好项目范围,协同管理全流程

有一点需要说明:项目超期率从 83% 降到 33%,看起来改善很大,但我不认为这全是范围管理的功劳。真实原因里,范围清晰带来的排期准确性提升大约占一半,另一半来自同期外部依赖方的配合改善。所以我在给其他团队做诊断时,不会只看超期率一个指标,而是会同时看冻结后变更率和验收争议条目数。

交付范围管理指南:跨部门团队如何做好项目范围,协同管理全流程

七、不同情况下的行动建议

方法不能照搬,规模和协作结构不同,优先级完全不同。我按四种典型情况给出建议。

1. 50 人以下团队:先把不做清单写出来

这个规模不需要复杂流程,甚至不需要专门的变更委员会。最有价值的动作只有一个:每个交付周期开始前,用一页纸写清楚这次做什么、明确不做什么、验收标准是什么。

不要跳过不做清单,这是投入产出比最高的一项。我在 30 人左右的团队里做过对比,仅仅加上不做清单这一项,验收期争议就能减少一半左右,而额外工作量不超过半小时。

2. 100 到 500 人、多部门协同:建立唯一变更入口和三次冻结

这个区间是范围管理最容易失控的阶段。部门数量上来了,但没有专职 PMO,沟通靠会议和群。

我建议的优先级是:先建唯一变更入口,再做三次冻结,最后才考虑度量体系。顺序不要颠倒,因为没有唯一入口,冻结就是形式主义;没有冻结,度量出来的数据也没有可比性。

3. 500 人以上、强合规要求:范围必须与合规条款双向映射

这个规模的组织通常有审计和合规要求,范围管理不只是交付问题,还是合规问题。我建议在范围对象里增加合规条款映射字段,让每个范围项能对应到具体的合规要求。

这一条在审计时会体现价值:审计方问”这项交付是否满足某条款要求”,你能在几分钟内给出映射关系和验收证据,而不是临时组织人力翻文档。这种场景下,支持私有化部署的工具几乎是刚需,因为合规模块的数据通常不允许出内网。

4. 乙方或外包交付场景:把范围确认做成付款节点

乙方交付里最常见的问题是范围被无偿扩大。我的做法是把范围确认和付款节点绑定:B1 承诺基线确认对应第一笔款,B2 交付基线冻结对应第二笔款,验收对应尾款。

这个设计的好处是让甲方有动力参与范围定义,而不是把所有定义工作推给乙方。我在一个外包项目里用过这个方法,甲方在 B1 阶段的参与度从原来的”签字了事”变成了主动组织跨部门确认会,最终项目超期从预估的 60% 降到 18%。

5. 准备做工具迁移的团队:先跑通流程,再迁数据

很多团队想通过换工具来解决范围管理问题,我的判断是这个顺序反了。工具只能放大你已经跑通的流程,不能替你设计流程。

我的建议是先在一个项目上用现有工具跑通三次冻结和唯一变更入口,跑完一个完整周期后,再决定要不要迁移。如果确实要迁移,优先选择支持平滑迁移能力的平台,把历史需求、迭代记录、缺陷的映射方案在迁移前完整演练一遍,避免迁移后出现状态错乱。

八、不同情况下的取舍

范围管理本质上是一连串取舍,没有哪个方案全赢。这一节我把四组最常见的取舍摊开讲,帮你判断在什么情况下该放弃什么。

1. 要速度,就得接受范围的一定不确定性

如果业务窗口非常紧,比如必须在某个监管节点前上线,那么把范围文档做到极致反而是错的。这种情况下我建议做反向操作:先锁定最小可交付范围,用强冻结保护它,其余需求全部推到下一阶段。

取舍逻辑是:宁可交付范围小但确定性高,也不要交付范围大但不断变更。前者至少能拿到明确结果,后者通常在最后两周集中爆雷。

2. 要合规,就得接受流程成本和一定的时间损耗

强合规场景下,变更决策慢是必然的,因为需要更多角色参与。这时候不要试图压缩审批环节,而是压缩信息准备时间:把评审需要的材料在提交前就准备齐全,让评审会本身只做决策不做讨论。

我在一个金融类项目里用过这个办法,评审会时长从 90 分钟压到 25 分钟,决策总时长从 9 天降到 3 天,而审批环节一个没减。

3. 要跨部门一致,就得接受粒度上的妥协

不同部门看范围的粒度天然不同,强行统一一定失败。我建议接受一个折中:底层对象统一,展示视图分级。这意味着工具层面要付出一些配置成本,但比让所有部门用同一种语言说话现实得多。

4. 要范围稳定,就得提前投入定义成本

这是最容易被忽略的一条。范围稳定的代价是前置投入:更长的需求澄清期、更细的验收标准、更多的跨部门确认会。我在第三节的数据里提到,B1 阶段的文档工作量会增加约 40%。

但这 40% 的投入换来的是后期返工减少和验收争议下降。从项目整体账来看,前置投入 40% 换来的是后期人天减少 60% 以上,这个账在跨部门项目里几乎总是划算的。

取舍场景 建议优先保什么 可以放弃什么 判断依据
监管节点倒逼 最小可交付范围的确定性 范围的完整性、部分体验优化 窗口不可移动时,确定性价值高于完整性
强合规行业 流程完备性与可审计性 决策速度的部分损耗 合规风险成本远高于流程时间成本
多部门并行协作 单一事实来源 各部门统一的表述粒度 多视图比强行统一更可持续
长期产品迭代 前置定义投入 短期启动速度 长期项目里返工成本会持续累积
乙方外包交付 范围确认与付款绑定 模糊地带的灵活让利 无边界让利会变成无限追加

总结与下一步

回到开头那个 34 周的项目。如果重来一次,我不会去优化排期算法,也不会加人加班。我会做三件事:在启动会后三天内产出 B0 意向基线并明确每个范围项的唯一问责人;在方案设计完成后补齐验收标准和不做清单形成 B1;在开发启动前用工具冻结 B2,并让每个部门接口人留下一句确认记录。

这三件事加起来,占用的时间不超过 15 个人天。而它挡住的,是那个项目里 89% 的延期成本和 58% 的追加预算。

我对交付范围管理的核心判断是:它不是控制欲的体现,而是给跨部门协作提供一个可讨论、可追溯、可承担的边界。没有边界的协作,最后靠的都是人情和加班;有边界的协作,才能靠机制跑起来。

如果你现在就想动手,我的建议是从最小的动作开始:这周找一个正在跑的跨部门项目,把你认为已经达成共识的范围整理成一份结构化清单,然后拿给每个部门接口人签认。如果发现有 3 个以上的范围项,两个部门的理解不一致,那你已经找到了这个项目最该先解决的问题。

下一步可以做两件事。一是给当前项目补一份不做清单,它通常只要半小时,但能省掉后期几十小时的争论。二是把变更入口收拢到一个地方,并给它设一个明确的决策时限,哪怕一开始只是两个工作日。这两个动作不需要任何工具投入,但能立刻改变范围失控的走向。

常见问题解答(FAQ)

1. 跨部门项目的交付范围,一开始到底该怎么界定?

我们公司做的是业务系统加运营一起上的项目,市场、研发、供应链都要参与。每次启动会大家都说没问题,做到一半才发现各自理解的范围完全不一样。我想知道有没有一套能在启动阶段就把范围钉死的做法。

范围钉死的核心不是写一份大而全的文档,而是产出三张对齐物:交付物清单、边界清单、验收口径。交付物清单要写到可交付、可验收的颗粒度,比如提供接口文档就不合格,要写成提供含字段说明、错误码、调用示例的接口文档,并覆盖本期上线的所有接口。

边界清单是最容易被跳过的一步,把本期不做的事情逐条写出来,让各部门负责人确认,例如不包含历史数据迁移、不包含第三方系统改造,这一条能挡掉后期一半以上的扯皮。验收口径要写清判定方式、判定人和判定时限,比如由业务方在UAT环境验证通过,5个工作日内给出结论,逾期视为通过。

我的经验是启动会之后必须再留一次单独的范围对齐会,把这三张表逐条过一遍,比在启动会上念PPT有效得多。判断标准很简单:如果两个部门负责人对同一条交付物的描述不能一字不差地复述出来,就说明范围还没界定清楚。

2. 跨部门项目里需求一直加,范围蔓延到底怎么控制?

我负责的一个项目,从一开始说只做个报表,后来变成含数据治理、权限体系、移动端的一整套系统,工期从两个月拖到半年。每次加需求业务方都说这个很小顺手做了吧。我想知道到底该用什么标准判断哪些该接、哪些该拒。

最有效的方式不是靠人把关,而是设一个变更影响评估的口径,让再小的需求也必须走量化。具体做法是任何范围变更都评估三项影响:人天投入、关键路径工期、对其他部门的依赖影响。我们团队用的阈值是,变更累计投入不超过原基线人天的百分之五且不影响关键路径,项目经理可以直接批准并留痕;

超过百分之五或影响关键路径的,必须上报项目决策层,重新排优先级并在原有范围内做等量置换。等量置换这一步最关键,它让加需求不再是零成本,业务方必须回答要拿掉哪一个。另外要区分两类加需求:一类是业务目标变化带来的真变更,一类是原本没说清导致的澄清。

前者走变更流程,后者不计入变更次数但必须回写进基线文档,否则基线会越来越虚。每周用一句话复盘本周新增或变更了什么、代价是什么,坚持三个月,范围蔓延会明显收住。

3. 各部门对做完了的理解不一样,验收口径怎么统一?

我们项目交付时,研发说功能上线就是完成,业务说数据对不上不算完成,运维说没交监控和值班手册就没法接。三方各有道理,最后卡在验收会上。我想知道这种多口径验收怎么提前统一。

验收扯皮的根因是完成这个词只有一个视角。做法是把完成定义拆成分层,并对每一层指定验收人和验收证据。一般拆三层:功能完成由研发自证,证据是测试报告和上线记录;业务完成由业务方验证,证据是业务场景跑通的记录,包括关键数据对账结果;

运营接管完成由运维或服务方确认,证据是文档、监控、应急预案齐备并完成一次交接演练。每层写清谁验、看什么证据、多长时间内出结论,这一层比完成这个词本身重要得多。判断依据是,只要出现我觉得做完了而对方不认的情况,基本都能归到某一层证据缺失。

我们的实践是把这三层做成一张验收清单,在启动时就附在范围说明书后面,让所有相关部门负责人确认。到了验收阶段不再讨论标准,只对照清单收证据,验收周期从原来的三周压缩到一周以内。

4. 跨部门项目的范围管理,落到工具里该建哪些字段和视图?

我们试过用表格管,也试过用某项目管理工具,但最后都变成信息孤岛,各部门只更新自己那部分。我想知道工具里到底该怎么配,才能真正支撑范围管理和跨部门协同,而不是又多一个填数据的负担。

工具能不能撑住范围管理,取决于它有没有把范围对象和交付对象分开管。建议在某项目管理工具里建两个层次:一层是范围基线,以交付物为最小单位,每个交付物带负责人、所属部门、验收标准、当前状态四个必填字段,交付物一旦进入基线,修改验收标准必须走变更记录而不是直接改字段;

另一层是执行任务,任务必须挂到某个交付物上,不允许存在没有归属交付物的任务。视图上至少配三个:按部门分组看各方的交付物负载,按状态看整体进度和阻塞点,按变更记录看范围漂移的累积曲线。

判断工具有没有白配的标准是,项目经理能不能在三分钟内回答当前范围内有多少交付物延迟、延迟的责任部门是谁、相比基线范围膨胀了多少。如果回答不了,说明工具里记的还是任务流水而不是范围,要补的恰恰是交付物这一层,而不是再加更多看板。

工具只是承载,前面的交付物清单和验收口径没定清楚,任何工具都只是一张更贵的信息孤岛。

读者评论

董
董承宇

我们团队去年一个跨部门项目也这样,启动会热热闹闹收集了上百条,散会就没人管了。后来我自己坚持做一件事:每条需求必须有一个部门接口人签字,不签的不进排期。刚开始推得很痛苦,但验收时确实少了很多扯皮。

韦
韦书瑶

变更成本按阶段统计这事我有点疑问。实际项目里很多变更不是单点发生,而是几个小变更叠加后集中爆发,人天很难单独归因。你们是怎么把耦合在一起的成本拆开的?

孟
孟若溪

不太认同把责任真空放在变更前面。我经历的项目里,变更多但责任人明确,反而更容易失控,因为每个人都能说自己流程合规。真正救命的其实是那个不做清单,没有它,责任再清楚也拦不住追加。

文章包含AI辅助创作:交付范围管理指南:跨部门团队如何做好项目范围,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/324557
