工作范围流程与规范:跨部门团队项目范围数据分析关键指标

2023年下半年,我以外部顾问身份介入一家装备制造企业的数字化平台项目。立项书上写的是“3个核心模块、9个月周期、12个部门配合”,到第7个月,交付物清单已经变成47项,比立项时多出34项,其中19项从没走过一次正式变更评审。项目周会每周都在开,进度表每周都在更新,但当我问“范围到底变了多少、变化从哪来、代价是多少”这三个问题时,会议室安静了将近十秒,没有人能回答。

这不是执行力问题,而是范围数据没有被指标化。跨部门项目最难管的东西从来不是任务量,而是“共识的边界”本身。边界会漂移,会分裂,会被不同部门用不同语言各自解释一遍,最后在验收会上一次性爆炸。这篇文章不谈概念,只谈我在实际项目里验证过的范围数据分析指标:哪些必须采、怎么算、阈值怎么定、数据失真时怎么判读,以及什么样的团队该用什么力度的方案。

一、先给结论:范围数据分析的四个指标族和一条判读主线

如果只能带走一段话,我希望是这段:跨部门项目的范围健康度无法用单一指标判断,至少需要“存量、流量、性质、代价”四个指标族同时观察;其中最容易被忽略、也最能提前预警的,是跨部门依赖类指标。

我在2021到2024年间跟进过三十多个跨部门协同项目,其中有明确范围基线治理动作的样本做了前后对比。一个稳定的规律是:团队最先采集的指标,需求完成率、任务按时完成率,对范围失控的预警能力最弱,往往在问题爆发前两三个月都保持在“看起来正常”的区间。真正提前反应的,是范围基线冻结率、变更性质分布和跨部门依赖准时率。

1. 四个指标族分别回答什么问题

存量族回答“当前被承认的边界有多大”,代表性指标是范围基线条目数、范围基线冻结率、未决需求存量。它解决的是“有多少事算在我们头上”这个问题。

流量族回答“边界变化的速度有多快”,代表性指标是需求变更密度、范围蔓延率、变更审批平均时长。它解决的是“变化正在以什么速度侵蚀计划”这个问题。

性质族回答“变化是好是坏”,代表性指标是纠偏型变更占比、增值型变更占比、蔓延型变更占比。它解决的是“该不该接受这次变化”这个问题。

代价族回答“变化让我们付出了什么”,代表性指标是返工工时占比、范围争议升级率、范围相关延期天数占比。它解决的是“这笔账到底值不值”这个问题。

2. 一条判读主线:量 → 质 → 流 → 价

我习惯的判读顺序是:先看量(边界膨胀了多少),再看质(新增部分是什么性质),然后看流(变化通过审批的速度是否被阻塞),最后看价(最终付出了多少返工和延期)。顺序不能颠倒,因为同一组数据在不同顺序下会得出完全相反的结论。

举个例子:某项目变更数量季度环比增长60%,如果只看量,结论是“范围失控,必须叫停”。但如果看质,会发现新增的八成是纠偏型变更,业务方在原型阶段发现原有描述与真实业务不符,属于越早改越省钱的类型。这时候正确的动作不是收紧变更,而是优化前期需求澄清环节,把纠偏提前到基线冻结之前。

工作范围流程与规范:跨部门团队项目范围数据分析关键指标

二、为什么跨部门项目的范围数据总是失真:三个真实场景

几乎所有范围失真的项目,开局都是相似的:范围被写在文档里,但没有被写进系统里。文档是静态的,系统是活的。当边界只存在于文档和会议纪要中,它就已经失去了可追踪性。

1. 场景一:需求靠会议纪要和群消息流转

我见过一个项目,12个部门参与,需求确认靠每周例会的会议纪要。每次纪要里写“本次会议新增/调整事项若干”,但没有编号、没有负责人、没有验收标准。三个月后,各部门对同一份纪要有不同的记忆版本。

这个场景的致命之处不是记录不规范,而是没有唯一的需求条目 ID。没有 ID 就无法统计密度、无法追溯来源、无法判断某次变更是否已在其他部门被重复提出。范围数据分析的前提,是所有边界对象都有稳定标识。

2. 场景二:两个部门对同一个字段的定义不同

某零售企业的会员系统重构项目,市场部说的“活跃会员”是30天内有过一次交易,运营部说的是90天内登录过小程序。开发团队按市场部的定义实现了接口,运营部在验收时判定“数据不对”,项目因此停滞两周。

这两周没有被记录为“范围变更导致延期”,而是被记录为“需求理解偏差”。这就是口径失真:同一个词在不同部门有不同定义,而系统里没有任何字段承载这个差异,于是范围风险被伪装成了质量问题。

3. 场景三:外包团队按合同执行,业务方口头加功能

外包模式下最常见的情况是:合同 SOW 写得很清楚,但甲方业务方在评审会上顺口说“这个功能能不能一起做了”。供应商为了维护关系照做了,但没有走变更流程;到结算时双方对“是否属于合同范围”产生争议,项目陷入拉锯。

这类争议在数据上往往表现为“变更审批平均时长极短、变更记录极少”,看起来很健康,实则全部变化都在水下进行。判断一个项目的范围数据是否可信,一个非常实用的方法是:看它最近三个月的变更记录数量是否低得反常。一个12个部门参与、周期9个月的项目,三个月内零正式变更记录,几乎可以断定变更在流程外发生。

4. 三个失真的共同源头

把上面三个场景抽象一下,跨部门范围数据的失真只有三个源头:一是缺少唯一标识,二是缺少统一口径,三是缺少覆盖全流程的承载工具。前两个是流程问题,第三个是工具问题,而工具问题往往被低估,因为没有工具时,人会本能地选择“先干起来再说”,而“先干起来”这四个字,就是范围蔓延的正式开场。

工作范围流程与规范:跨部门团队项目范围数据分析关键指标

三、最常见的五个误区:为什么大多数范围数据看了等于没看

我做过一次非正式统计:在二十多个团队的空间里,有十七个团队都在看某种形式的“需求完成率”,其中只有四个团队能说清楚这个指标的分母到底包含哪些条目。指标本身没有错,错的是采集口径和判读方式。

1. 误区一:用变更数量衡量范围稳定性

变更数量是一个绝对量,它同时受项目规模、周期长度、需求粒度影响。一个大项目每月30条变更和一个小项目每月30条变更,含义完全不同。更重要的是,变更数量不区分性质:把十条纠偏型变更和十条蔓延型变更放在一起计数,等于把止血和流血算成一笔账。

正确的做法是使用变更密度(单位时间或单位规模下的变更数)配合性质分布,而不是裸计数。

2. 误区二:把需求完成率当成范围健康度

需求完成率衡量的是效率,不是边界稳定性。一个项目可以做到完成率95%,同时范围比立项时膨胀了60%,因为膨胀的部分被“自然地”纳入了分母。这就是分母漂移:范围数据的分母如果随变更同步增长,那这个指标永远显示正常。

解决方法是同时看两条线:完成率(效率线)与基线条目数变化(边界线)。两条线同时上升,意味着团队在追赶一个不断后退的目标。

3. 误区三:把跨部门依赖当成某个团队内部的任务

我在多个项目里看到同一种处理方式:A部门需要B部门提供的接口,被登记为A部门的一条任务,负责人写A部门的接口联调负责人。这条任务当然会延期,因为它真正的关键路径在B部门的排期上。

依赖不是任务,依赖是两个团队之间的合同。依赖类指标必须双向采集:交付方承诺日期、接收方期望日期、实际交付日期、延期责任归属。缺少任何一项,依赖都无法被量化分析。

4. 误区四:把范围确认当成一次性签字

很多团队把基线冻结理解为“评审会开完就结束”。但范围是活的,人员会变动,业务环境会变化。真正有效的做法是把冻结做成状态机:待确认、已冻结、冻结后变更申请、变更评审中、已批准并入基线、已拒绝并归档。每个状态都有停留时间,停留时间本身就是指标。

5. 误区五:各部门自定义口径

最隐蔽的误区。产品部门说“需求”,开发部门说“任务”,测试部门说“用例”,三个词描述的是同一个业务诉求的三个侧面,但在系统里是三张表、三套编号、三种状态。跨部门范围分析在这里直接断裂,你无法把三种对象关联起来。

工作范围流程与规范:跨部门团队项目范围数据分析关键指标

四、专业判断逻辑:从数量到性质再到流动的三层判读

指标采集只是第一步,更难的是判读。我在实践里总结出一套三层判读逻辑,它的核心思想是:单个指标只用于发现问题,指标组合才用于定位问题。

1. 第一层:数量层,边界在膨胀还是收缩

数量层看三个数:范围基线条目数的月度变化、范围蔓延率、未决需求存量。前两个反映已发生的变化,第三个反映即将发生的变化。未决需求存量持续上升而蔓延率不高,通常意味着评审流程出现拥堵,而不是团队自律变好。

这里有个容易被忽略的细节:未决需求存量要和变更审批平均时长一起看。如果存量上升、审批时长同时上升,说明评审资源不足;如果存量上升、审批时长下降,说明评审在走过场。两种情况的管理动作完全不同。

2. 第二层:性质层,变化是纠偏、增值还是蔓延

我给所有变更强制打三类标签:纠偏型(原描述与真实业务不符)、增值型(新增有价值的能力)、蔓延型(边界模糊带来的顺手增加)。三类的处理策略完全不同,且必须用不同阈值管理。

纠偏型变更应该被鼓励提前暴露,越早越好;增值型变更需要走完整的价值评估和排期调整;蔓延型变更应该被严格拦在基线之外。一个健康的项目,纠偏型占比应该高、蔓延型占比应该低于一成。如果蔓延型占比超过两成,说明需求澄清环节存在系统性缺陷。

3. 第三层:流动层,变化通过系统的速度

流动层观察的是变更从提出到并入基线的时长,以及各状态的停留时间分布。这一层最反直觉的发现是:审批时长过短和过长同样有害。过短意味着评审失去把关意义,灰色变更会以“快速批准”的形式合法化;过长意味着纠偏被延迟,返工成本上升。

我的经验区间是:中小型变更1到3个工作日,跨部门或影响基线的重大变更3到5个工作日。超过7个工作日,团队就会开始绕过流程。

4. 指标交叉验证矩阵

单一指标会骗人,但指标组合很难同时骗人。下面这张表是我常用的快速判读矩阵,基于冻结率和蔓延率的组合定位问题类型。

范围基线冻结率 范围蔓延率 最可能的问题 优先动作
高(>80%) 低(<12%) 边界健康,但需确认是否因需求粒度太粗而失真 抽查需求条目颗粒度与验收标准完整性
高(>80%) 高(>25%) 冻结流于形式,基线外的“影子需求”大量存在 把变更记录与版本发布内容做一致性比对
低(<60%) 低(<12%) 大量条目长期悬而未决,评审环节拥堵 检查未决需求存量和评审资源投入
低(<60%) 高(>25%) 范围实质失控,边界随讨论实时漂移 暂停新增,先做一次完整的范围重建与重新基线

5. 阈值不要抄,要用自己的历史基线

我特别反对直接套用外部阈值。同一个15%的蔓延率,对成熟平台团队是警报,对刚起步的业务探索团队可能是正常成本。正确的做法是取自己团队过去6到12个月的中位数作为基线,再设定预警带:超过中位数1.5倍触发关注,超过2倍触发复盘。这样阈值会随团队成熟度自然收紧。

-- 范围蔓延率月度口径示例(按变更性质分类统计)
SELECT

period_month,

project_id,

COUNT(CASE WHEN change_type = 'correction' THEN 1 END) AS correction_cnt,

COUNT(CASE WHEN change_type = 'value_add'  THEN 1 END) AS value_add_cnt,

COUNT(CASE WHEN change_type = 'creep'      THEN 1 END) AS creep_cnt,

ROUND(

COUNT(CASE WHEN change_type = 'creep' THEN 1 END) * 1.0

/ NULLIF(COUNT(CASE WHEN change_type IN ('correction','value_add','creep') THEN 1 END), 0)

, 4) AS creep_rate

FROM scope_change_log

WHERE period_month BETWEEN '2024-01' AND '2024-12'

GROUP BY period_month, project_id;

这段口径的关键点有三个:第一,只统计三类正式变更,排除未分类记录;第二,用三类的总数作分母而不是全部变更总数;第三,按月度和项目双维度聚合,便于观察同项目的时间趋势和同周期的跨项目横向对比。

工作范围流程与规范:跨部门团队项目范围数据分析关键指标

五、案例与数据观察:一个300人组织的范围基线治理全过程

下面这个案例来自一家制造行业的软件研发组织,规模约300人,四条产品线,横跨研发、工艺、质量、供应链、IT等九个部门。他们当时的处境很有代表性:需求散落在邮件、会议纪要、表格和某项目管理工具之间,跨部门依赖靠周会口头确认,验收争议频繁。

1. 治理前的真实状态

我进场时做的第一件事不是给方案,而是做数据打捞。用两周时间把过去半年的需求变更记录从邮件、群消息和会议纪要里还原出来,一共整理出214条变更痕迹,其中只有61条走过正式评审。也就是说,接近七成的范围变化在流程之外发生。

更麻烦的是依赖。九个部门之间有明确交付依赖的条目共48条,能说清双向承诺日期的不超过10条。项目延期的主要借口集中在“等某个部门的接口”,但没有任何一份数据能证明到底是谁在等谁。

2. 工具选择与迁移过程

这家组织原本使用Jira管理需求和迭代,历史数据积累多年,但跨部门协作部分一直依赖邮件。经过评估,他们最终选择迁移到PingCode,主要考虑三点:一是中大型组织的多团队协同场景适配度高,二是支持私有化部署,数据留存在本地机房符合他们对研发数据的管控要求,三是PingCode支持Jira平滑迁移,历史项目、工作项、字段映射和状态机可以在较短周期内完成平移,避免治理动作被迁移风险拖累。

实际的迁移过程用了约两周完成结构映射和试运行。我印象比较深的是状态机的重建:他们没有照搬原来的状态,而是借迁移机会重新定义了范围状态,待澄清、已澄清、已冻结、变更申请中、变更已批准、变更已拒绝。这一步是整个治理的支点。

关键设计是给需求条目增加了三个字段:范围归属部门、变更性质标签(纠偏/增值/蔓延)、依赖条目链接。这三个字段几乎零成本,但让后续所有范围指标变得可计算。

3. 治理后的数据变化

治理持续了约五个月,覆盖两个完整产品迭代周期。需要说明的是,以下是该组织的项目观察数据,属于单一组织样本,不能直接外推到所有团队,但趋势和结构性变化具有参考价值。

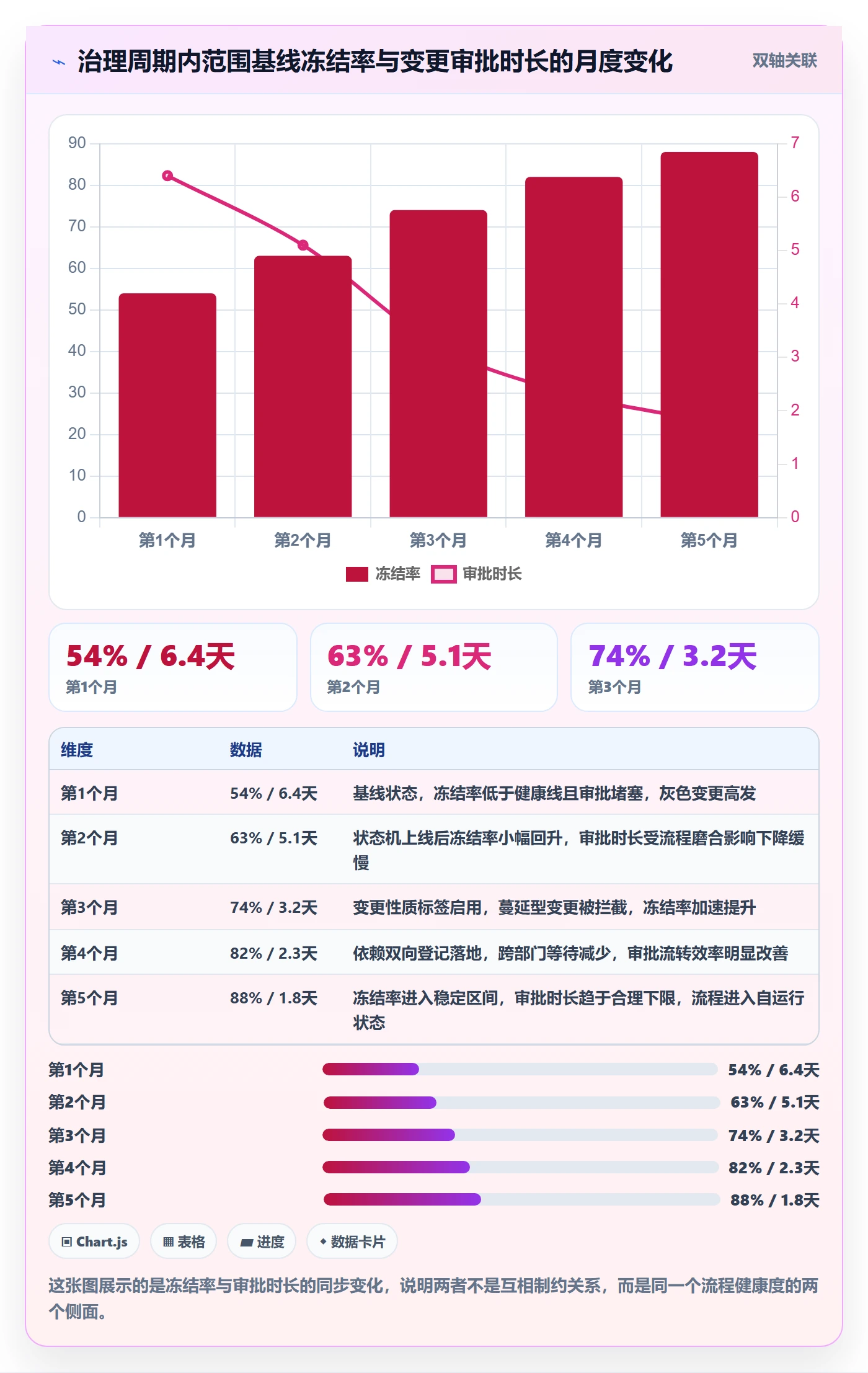

指标 治理前 治理后(第5个月) 变化方向
范围基线冻结率 54% 88% 提升34个百分点
范围蔓延率 38% 11% 下降27个百分点
变更审批平均时长 6.4天 1.8天 缩短约72%
跨部门依赖准时率 62% 89% 提升27个百分点
返工工时占比 23% 9% 下降14个百分点
范围争议升级率 17% 5% 下降12个百分点

其中我认为最有解释力的是“变更审批时长从6.4天压缩到1.8天”这一项。表面上看,审批变快了似乎意味着把关变松,但同一时期蔓延率从38%降到11%,两者并不矛盾。原因是审批周期缩短后,团队不再有动机绕过流程,过去6天才能批完的变更,业务方宁愿在群里说一句“先做了”,现在1.8天就能批完,走正式流程反而更省事。

4. 一个具体的依赖治理片段

治理过程中最有价值的动作是对48条跨部门依赖做了一次集中梳理。他们把每条依赖拆成两行记录:交付方一条、接收方一条,共享同一个依赖编号,各自填写承诺日期和期望日期。系统里一旦交付方的承诺日期晚于接收方的期望日期,自动标记为高风险依赖。

这个机制运行两个月后,高风险依赖数量从最初的31条降到9条。真正起作用不是标记本身,而是标记带来的可见性,当一条依赖的双方承诺日期赤裸裸地并排显示在同一行时,部门之间的沟通从“你们怎么还没做完”变成了“我们把日期对一下”。

工作范围流程与规范:跨部门团队项目范围数据分析关键指标

工作范围流程与规范:跨部门团队项目范围数据分析关键指标

六、不同情况下的行动建议

范围治理没有通用配方,组织规模、项目类型和已有的工具基础决定了起手动作。我按照实际接触过的团队规模,给出四套建议路径。

1. 50人以下、单一产品线:先用轻量机制,不要上重流程

这个规模的组织,跨部门协同通常不超过三个团队,沟通成本低,最大的风险是工具化过度导致流程负担反超收益。建议只做三件事:给每个需求条目一个唯一编号;明确列出“当前基线”的清单并标注冻结日期;对变更做一次简单的性质标注。

这三件事可以在现有的任何工具里完成,不需要额外采购。关键动作是把基线清单放在所有人可见的地方,而不是某个人的本地文档里。

2. 100到300人、多部门协同:必须显式建模依赖

这正好是跨部门问题开始集中爆发的规模区间。沟通靠人已经不够,会议越来越多但信息越来越散。这个阶段的核心动作是把依赖当成一等公民:建立依赖编号、双向登记、承诺日期与期望日期分离、延期自动标记。

这个规模的组织通常需要一套支持多团队协同、能承载自定义字段与状态机的平台。PingCode主要服务中大型企业及100人以上组织,在这类场景里比较贴合;如果组织对数据留存有硬性要求,私有化部署也是可选项。对于原本使用Jira的团队,PingCode支持Jira平滑迁移,可以把历史工作项、字段和状态一起平移,避免治理动作和历史数据的割裂。

3. 300人以上、多产品线或强合规:指标体系和数据治理并重

这个规模的问题是数据孤岛。每个产品线都有自己的定义、自己的节奏、自己的报表。此时单靠某一个平台解决不了问题,需要先统一口径字典,把“需求、变更、基线、依赖、验收”五个核心概念的定义写成组织级标准,再落到系统字段上。

同时要建立指标评审机制,每季度复核一次指标口径是否需要调整。口径字典的维护成本远低于口径混乱带来的沟通成本,这一点在超过300人的组织里几乎是铁律。

4. 已经在用工具但数据仍然失真:先查三个断点

很多团队的困境不是没有工具,而是工具里的数据不可信。这种情况我建议按顺序排查三个断点:变更记录与版本发布内容是否一致;依赖条目是否有双向登记;需求条目的状态是否与其真实进展匹配。

第三个断点最隐蔽。我见过大量项目,需求在系统里的状态是“开发中”,实际已经上线两周。状态失真会让所有基于状态的指标失去意义。检查方法很简单:随机抽十条状态为“开发中”的条目,问负责人当前真实进展,看是否一致。

工作范围流程与规范:跨部门团队项目范围数据分析关键指标

七、不同情况下的取舍:没有全都要的方案

所有范围治理方案本质上都是取舍。我在项目里反复遇到四组典型取舍,每一组的答案都取决于组织当前阶段,而不是取决于哪个方法“更先进”。

1. 取舍一:指标完备性 vs 采集成本

我见过团队设计出包含27个指标的范围仪表盘,上线三个月后只剩6个还在更新,其余全部因为无人维护而失效。指标体系有一个隐形门槛:当人工采集成本超过每周两小时,指标就会自然死亡。

我的建议是起步不超过8个指标,其中至少4个必须能从系统自动计算。手工维护的指标要控制在2个以内。等团队形成稳定的指标消费习惯,也就是真的会在周会上用这些数据做决策,再考虑扩展。

2. 取舍二:硬冻结 vs 弹性冻结

硬冻结把所有变更挡在门外,好处是稳定性高,代价是纠偏被延迟。弹性冻结允许纠偏型变更快速通过,好处是减少返工,风险是给蔓延型变更留下可乘之机。

选择依据是项目的不确定性来源。如果不确定性集中在业务理解(比如新产品探索),选弹性冻结,但必须配合严格的性质标签审核;如果不确定性来自外部合规或硬性交付节点(比如监管改造),选硬冻结,同时为合规变化预留明确通道。

3. 取舍三:统一口径 vs 团队自治

统一口径让跨部门数据可聚合,代价是牺牲部分团队的个性化管理习惯。我的判断是分层处理:对象层统一(需求、变更、依赖、基线四个核心对象必须全组织一致),视图层自治(各团队可以有自己的看板、报表和筛选方式)。这样既保留了数据可比性,又不至于让团队觉得被硬性绑架。

4. 取舍四:透明可见 vs 部门保护心理

依赖双向登记会让延期变得可见,这在管理上很有效,但在组织政治上会遭遇阻力。我遇到过部门负责人明确反对“把我们的承诺日期写进系统给别人看”。

处理方式不是强推,而是改变数据用途:把依赖指标的用途定位为“提前预警和资源协调”,而不是“事后追责”。这一点必须在推行前就说清楚,并且在前三个月严格执行。一旦有人因为依赖数据被公开批评,整个机制会在一周内失去可信度。

工作范围流程与规范:跨部门团队项目范围数据分析关键指标

八、把指标变成机制:30天与90天落地清单

范围数据分析最大的失败模式不是指标选错,而是选对之后没有变成机制。数据看一次是报表,看三个月才是指标,进入决策流程才是机制。

1. 前30天:把边界变成可统计的对象

第一个30天的目标只有一个:让范围数据具备可计算性。具体动作包括建立需求条目的唯一编号、定义范围状态机、给变更加性质标签、梳理当前基线清单。

这几件事都不复杂,但需要有人负责推动,通常是项目管理办公室或者研发效能团队。判断这30天是否成功的标准很简单:月底时你能算出一个可信的范围蔓延率。如果算不出来,说明对象还没有被完整定义,不要急着进入下一阶段。

2. 第31到90天:把依赖变成双向合同

接下来的两个月重点是依赖治理。建立依赖编号、双向登记、承诺与期望日期分离、高风险依赖自动标记、每周同步一次依赖清单。这个阶段的成果指标是跨部门依赖准时率,它通常会在第6到第10周开始出现明显改善。

同时开始采集代价类指标:返工工时占比、范围相关延期天数。这两项数据收集难度较高,需要团队在工时记录上配合,建议先用抽样方式估算,不必追求全量精确。

3. 长期:让指标进入决策流程

指标真正产生价值的时刻,是它在会议上改变了某个决定。比如某次评审因为蔓延率突破预警线而拒绝了三条新增需求,或者某次排期因为依赖准时率下降而调整了资源投入。如果三个月内没有发生过这类场景,指标就是装饰品。

我的建议是在迭代回顾和项目月度复盘中固定三个问题:本周期蔓延率是多少、跨部门依赖准时率是多少、返工工时占比变化是否与范围变化一致。三个问题,每个不超过五分钟,但能把范围数据牢牢钉在决策流程里。

4. 一个容易被忽略的收尾动作

项目结束时,把最终交付物清单与立项基线做一次逐条比对,统计批准变更、未批准但实际交付、取消条目三类数量。这份比对结果是最有价值的组织资产,它告诉你这个项目的范围到底漂移了多少,以及漂移的主要来源。我在多个组织推动过这个动作,坚持做了三个项目的团队,第四个项目的范围蔓延率通常会下降一半以上。

回到开头那个12个部门的项目。它的真正问题不是范围变了,而是没有人知道范围变了多少。当我后来帮它重建基线、补上性质标签和依赖登记之后,最直接的收获不是指标好看,而是决策终于有了依据,哪些可以拒绝、哪些必须接受、哪些需要重谈资源,第一次有了可以摆上桌面的数字。

如果你现在正带一个跨部门项目,我的建议是从今天就能做的两件事开始:给当前所有未完成的需求条目一个唯一编号,并把它们分成“已冻结”和“未冻结”两类;然后找出其中最关键的十条跨部门依赖,让交付方和接收方各自写下自己的日期。这两个动作加起来不超过半天,但足以让你在下一次范围争议时有话可说。

常见问题解答(FAQ)

1. 跨部门项目如何定义工作范围才不会扯皮?

我们公司最近启动了一个跨部门项目,产品、研发、运营都牵扯进来了。一开始大家开会说得好好的,结果做到一半研发说运营的需求不在原本范围内,运营又觉得研发推诿。我就很困惑,工作范围到底该怎么提前定清楚,才能避免后面互相甩锅?

跨部门项目定义工作范围的核心不是写一份大而全的文档,而是建立“范围基线+变更机制”两层结构。具体做法:第一,用工作分解结构把交付物拆到可验收的最小颗粒度,每条明确负责人、验收标准、依赖方;第二,在项目启动会上逐条确认并让各部门负责人签字或邮件确认,形成范围基线;

第三,设置变更控制流程,任何超出基线的新需求必须走变更申请,评估工期和资源影响后再决定是否纳入。判断依据是:如果一条工作项说不清“谁交付、交付什么、怎么算完成”,它就还不算被定义清楚,后续必然扯皮。

2. 跨部门项目范围蔓延怎么量化监控?

我负责的一个跨部门项目已经延期两次了,每次都是因为其他部门临时加需求。老板问我到底范围膨胀了多少,我拿不出具体数字,只能说‘需求变多了’。有没有办法把范围蔓延这件事量化出来,让我能用数据跟老板和各部门沟通?

范围蔓延可以用三个指标量化:范围变更率、需求净增量和范围蔓延指数。范围变更率等于变更工时除以基线总工时,超过15%就属于高风险;需求净增量等于新增需求数减去删除需求数,按周统计趋势;范围蔓延指数等于实际完成范围除以基线范围,再乘以1加范围变更率。

数据口径要统一:所有需求以录入某项目管理平台或某项目管理工具的工单为准,口头需求不算数,变更必须走审批记录。建议每周出一张趋势图,把三个指标放在同一时间轴上,这样跟老板汇报时就是数据说话,而不是感觉说话。

3. 跨部门范围数据分析该看哪些关键指标?

我们团队刚开始做项目范围的数据分析,领导让我列一套关键指标体系。我在网上搜到的都是进度、成本这类通用指标,但跨部门场景下好像不够用。到底哪些指标才是真正能反映跨部门范围健康度的?

跨部门范围健康度建议盯五个指标:一是范围覆盖率,即已明确负责人的工作项占全部工作项的比例,低于90%说明还有灰色地带;二是跨部门依赖满足率,即按时交付的跨部门依赖项占比,低于80%说明协作链路有堵点;三是范围变更率,反映基线稳定性;

四是需求澄清周期,即从需求提出到验收标准确认的平均天数,超过5个工作日说明沟通成本过高;五是返工率,即因范围理解不一致导致的返工工时占比。这五个指标要按周采集、按月复盘,数据来源统一在工作项管理系统里打标签,避免各部门各算各的。

4. 范围规范落地后,跨部门协作效率真的会提升吗?

我们公司刚推行了一套项目范围管理规范,要求所有跨部门项目都要按流程走。但推行两个月了,感觉开会更多了、填表更多了,实际协作效率好像没提升。我有点怀疑这套规范到底有没有用,还是说我们执行方式有问题?

范围规范能否提升效率,关键看是否做到了“规范前置”和“数据闭环”。前置是指规范动作发生在项目启动前而不是执行中,比如范围基线必须在kickoff前完成确认,而不是做到一半再补;闭环是指每次范围变更后要回写数据并复盘,形成下一轮估算的参考。

如果只是增加了审批表单但没有回写历史数据、没有用数据校准后续项目,那确实只会增加负担。可执行的判断口径:统计规范推行前后各三个月的需求澄清周期和返工率,如果这两个指标没有下降,说明执行方式需要调整,重点检查是否把规范当成了事后审计而非事前约定。

读者评论

欧
欧阳思源

我们团队去年也遇到过类似的边界漂移问题,看完数据指标分类很认同,但实际落地时发现跨部门依赖的双向采集特别难推。交付方部门往往不愿意填承诺日期,觉得是在给自己挖坑。想请教作者,这种组织阻力有什么实操层面的破解办法吗?

林
林亦辰

变更密度配合性质分布这个思路确实比裸计数科学,但中小团队很难有专人维护这么多指标。我们试过用某项目管理平台自动采集,结果口径还是乱的。感觉作者说的工具承载能力确实关键,但选型时怎么判断一个平台能不能支撑这种跨部门范围分析,有没有具体的检查清单?

雷
雷佳宁

范围基线冻结做成状态机这个观点很实用,我们之前就是评审完就当做冻结完成。不过实践中发现冻结后的变更申请流程一长,业务方就绕开走灰色通道了。图表里审批时长从6.4天降到1.8天这个变化很说明问题,但降下来之后怎么保证评审质量不缩水,这块作者有没有踩过坑?

文章包含AI辅助创作:工作范围流程与规范:跨部门团队项目范围数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/324513

赞 (0)
飞飞飞飞
WBS管理方法大全:跨部门团队项目范围数据分析落地清单
上一篇 2026年10月4日 上午9:37
项目范围范围边界教程:跨部门团队数据分析,避坑指南
下一篇 2026年10月4日 上午9:37

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
