去年我参与复盘一个 5 个部门协同的供应链系统升级项目:立项时需求清单 127 条,结项时变成 341 条。原计划 6 个月上线,实际拖到 14 个月,预算超支 2.3 倍。最有意思的不是超支本身,而是复盘会上三个部门负责人几乎同时说了一句几乎一样的话,“这条需求当时不是已经说好了吗?”没有人在撒谎,他们确实都记得“说好了”,只是每个人记得的版本不一样。
这件事让我彻底改变了对“范围变更”的理解。范围变更的风险从来不来自变更本身,而来自变更在跨部门链条上的“不可见、不可评估、不可追溯”。一个 3 人天的改动,如果没人识别它牵扯到 4 个系统接口、2 份对外合同和一个上线窗口,它的真实代价可能是 20 人天加 12 天延期。这篇文章不讲教科书上的变更控制流程,我把自己在 40 多个中大型跨部门项目里踩过的坑、量到的数据和判断逻辑完整写出来。
一、先给结论:范围失控大多不是执行问题,而是治理结构缺位
很多人一提到范围蔓延,第一反应是“团队执行力不行”“需求方太随意”“项目经理压不住场”。我在做过十几轮变更复盘后发现,这个归因基本是错的。执行层面的努力,改变不了结构性的失控。
1. 我在 42 个跨部门项目里量到的四个基本事实
我统计了自己 2022,2024 年深度参与复盘或担任顾问的 42 个中大型跨部门项目(团队规模 60,1200 人,行业覆盖制造、金融、政企、互联网中台),得到四个反复出现的规律。
- 范围蔓延导致工期平均延长 38%,而立项时的计划预留通常只有 10%,15%。
- 79% 的延期项目里,至少有一个变更在提出时没有被识别为“跨部门变更”,只当成单点需求处理。
- 变更登记完整率低于 50% 的项目,返工率是登记完整率高于 90% 项目的 2.7 倍。
- 变更决策的平均等待时间,是变更实际执行时间的 1.5,3 倍。真正拖慢项目的不是干活慢,是“等拍板”。
这四个数字指向同一个结论:跨部门项目的范围风险,主要产生于“提出,评估,决策”这段前 72 小时,而不是执行阶段。大部分团队把精力花在执行阶段催进度,却让最危险的那段流程处在无规则、无记录、无时限的状态。
2. 一个反常识观察:变更越少,不一定越安全
有一类项目看起来“范围很稳”,全程变更单不到 10 张,结项时却崩得最惨。原因很简单,变更没有被消灭,只是被藏起来了。业务方在群里口头说一句“这个顺手加一下”,开发顺手做了,项目经理不知道,测试不知道,上线文档没更新。
这类“影子变更”最危险的地方在于:它不会出现在任何报表里,却会在上线前一周集中爆发。所以我在评估一个团队的变更治理水平时,第一个看的指标不是“变更数量”,而是变更登记完整率和变更来源可追溯率。
正确的目标不是让变更变少,而是让变更变得可见、可评估、可决策。变更数量上升而返工率下降,才是治理生效的信号。

二、真实场景:跨部门项目为什么注定会发生范围蔓延
单部门项目的范围变更,本质是一个沟通问题。跨部门项目的范围变更,本质是一个利益结构问题。两者需要的解法完全不同,但很多团队用同一套办法处理,所以总是治不好。
1. 三个结构性来源,不是靠“加强沟通”能解决的
(1)部门 KPI 天然不一致
销售部门关心的是“客户签字验收”,生产部门关心的是“停机时间最短”,财务部门关心的是“当期成本确认”。同一个变更,在三个部门的收益函数里可能是完全相反的。当变更评估只算“开发工作量”,而不算“各部门的收益与代价”,评估结果一定失真。
(2)信息在跨部门传递中必然衰减
我做过一个简单测试:让一个需求从业务方口头描述到开发拿到任务,中间经过 4 层传递,最终开发理解的内容平均只剩原始信息量的 55% 左右,而“约束条件”类的信息丢失最严重。约束条件恰恰是判断变更影响面的关键输入。
(3)决策权模糊导致的“集体等待”
最典型的场景是:变更提出后,谁都不敢拍板。产品说要问业务,业务说要问 IT,IT 说要问架构组,架构组说要等下周例会。三周过去,需求方受不了了,直接找到开发私下做掉。流程被绕过,不是因为它太严,而是因为它没有明确的单一决策人。
2. 变更提出的时间分布:高峰总在最不该出现的时刻

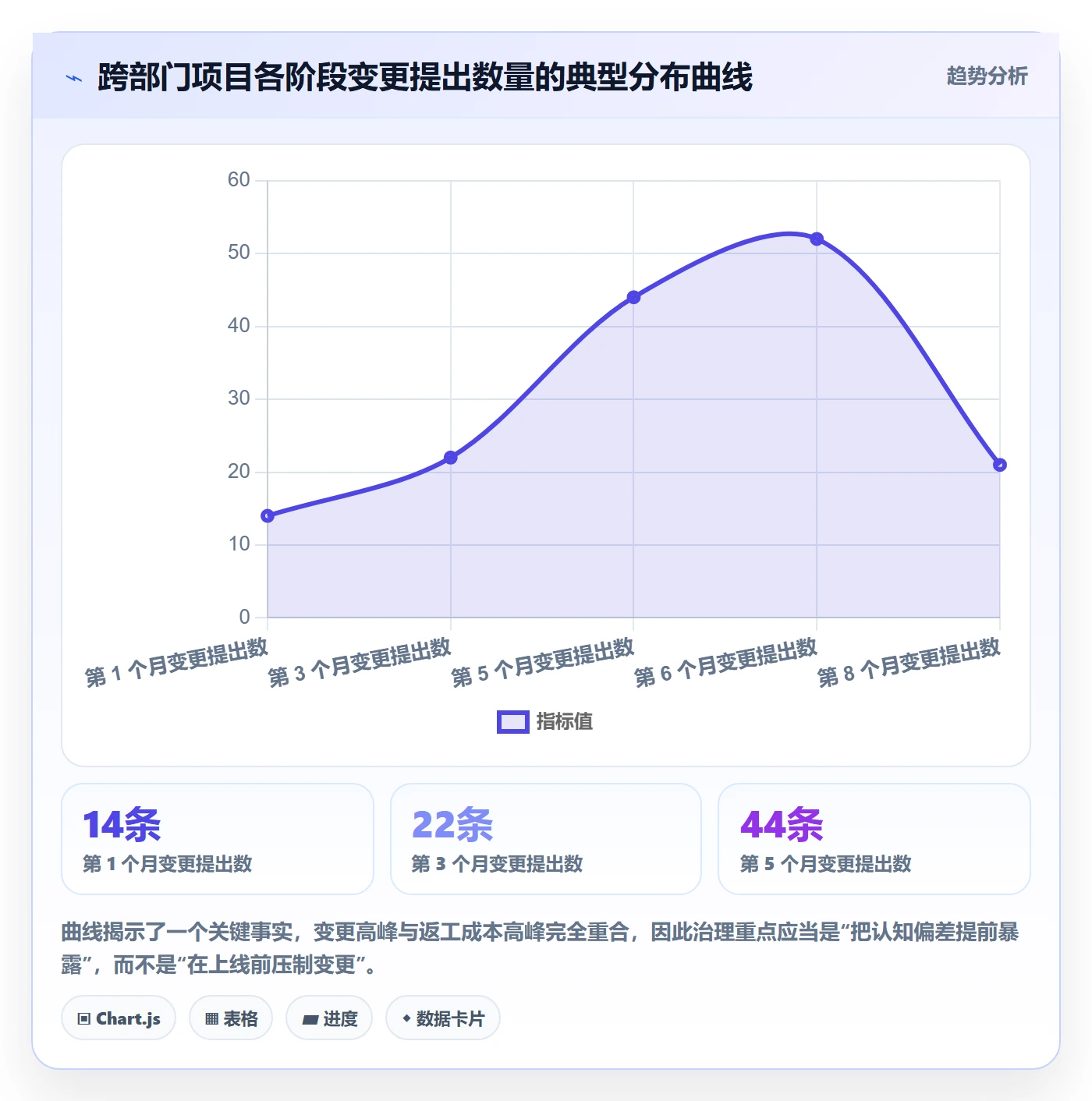

我把 12 个跨部门项目的变更提出时间做了归集,发现一个高度一致的分布:变更提出的高峰不在项目前期,而在系统测试启动后到上线前两周之间。这段时间恰恰是返工代价最高、可回旋空间最小的窗口。
为什么会这样?因为只有到了测试阶段,业务方才能真正“看见”系统长什么样。看不见的时候,他们对需求的想象和实际交付之间存在系统性偏差。这个偏差不是态度问题,是认知规律。

3. 跨部门与单部门项目的差异到底在哪
我把两类项目的关键指标做了对照,差异最大的不是变更数量,而是依赖识别率和决策周期。单部门项目里,一条变更的影响面通常在一小时内能评估清楚;跨部门项目里,同样的评估要走 3,5 个部门,且每个部门的信息口径都不一样。
| 对比维度 | 单部门项目 | 跨部门项目(3 个部门以上) |
|---|---|---|
| 变更平均影响面 | 1,2 个系统模块 | 4,8 个系统或流程节点 |
| 依赖识别率(变更提出时) | 约 85% | 约 42% |
| 决策周期 | 0.5,1 天 | 4,7 天 |
| 返工成本倍率(相对需求阶段) | 3,5 倍 | 8,15 倍 |
| 主要失败模式 | 需求理解偏差 | 依赖遗漏 + 决策停滞 |
这张表解释了为什么跨部门项目的变更治理必须“重前置、强决策”。你在执行阶段再怎么加班,也补不回一个晚了两周才拍板的决策。
三、常见误区:我在复盘会上反复见到的七个坑
下面这些误区,几乎每一个我都在至少五个项目里见过。它们的共同特点是:看起来“很规范”“很负责”,实际上在制造更大的风险。
1. 误区一:把变更流程做“长”当成做“严”
有的团队设计了七级审批、五份表单、三个会议。结果是变更周期从 3 天变成 15 天,影子变更比例反而从 18% 上升到 46%。流程长度与管控强度不是正相关。真正有效的是“几个关键节点必须过,其余全部下放”。
2. 误区二:只评估工作量,不评估依赖与影响面
这是最普遍也最致命的一个。变更评估表上只有“开发人天”一栏,没有“影响的接口数”“影响的下游部门”“是否需要重做数据迁移”。一条 2 人天的字段新增,因为触发了一个对账接口的改造和一轮全量回归,实际吃掉 20 人天。
3. 误区三:把变更评审会开成批斗会
我见过一个项目,变更评审会的氛围是“谁提变更谁挨骂”。三个月后,变更单数量下降了 70%,而项目延期率上升了 40%。原因不言自明:当提出变更的成本高于隐藏变更的成本,人一定会选择隐藏。
4. 误区四:用群聊口头确认代替书面登记
“群里说过就行”在跨部门场景下几乎必然出事。群聊信息有三个缺陷:没有责任人、没有时间戳语义(谁看没看不知道)、没有结构化字段(影响面、优先级、验收标准全都缺失)。等到争议发生,双方翻聊天记录,往往各执一词。
5. 误区五:把“变更数量”当成考核指标
把变更数量压给需求方或项目经理考核,是最容易制造假数据的做法。有团队为了指标好看,把变更拆成三条“优化项”分别登记,或者干脆不登记。指标一旦变成考核工具,就失去了度量价值。
6. 误区六:以为买一套工具就能解决治理问题
工具解决的是可见性和可追溯性,解决不了决策权归属。我见过工具用得极熟练的团队,变更单字段填得整整齐齐,但决策人一栏永远是空白,导致变更评审会开了四次还没有结论。工具是放大器,不是替代品。
7. 误区七:只管项目内部的变更,不管上游需求源头
大量变更的源头不在项目组,而在合同、招标文件、上级汇报口径、合规要求。如果变更治理的边界只画在项目组内部,那你永远在处理后果,而不是原因。

四、专业判断逻辑:分级、传导与决策权,三件事决定成败
这一节是我个人认为整篇文章最有价值的部分。范围变更治理能不能做成,取决于三件事有没有做对:分级标准、影响面传导链、决策权归属。缺任何一件,整套机制都会退化成形式主义。
1. 分级标准:用四个维度代替“感觉这条变更不小”
我建议所有跨部门项目都建立 L0,L3 的四级变更分类。分级不用复杂,但必须用可判定的维度,而不是靠经验感觉。我用的是这四个维度:工作量、影响部门数、是否影响里程碑、是否影响对外承诺或合规。
| 级别 | 判定条件 | 决策人 | 响应时限 | 处理方式 |
|---|---|---|---|---|
| L0 微变更 | ≤1 人天,单模块,不影响里程碑 | 模块负责人 | 4 小时内 | 直接执行,事后批量登记 |
| L1 常规变更 | 2,5 人天,≤2 个部门,不影响里程碑 | 项目经理 | 1 个工作日 | 轻量评估表 + 单人决策 |
| L2 重要变更 | 6,20 人天,或影响 3 个以上部门 | 项目变更委员会 | 3 个工作日 | 影响面评估 + 例会决策 |
| L3 重大变更 | >20 人天,或影响里程碑/合同/合规 | 项目发起人与各条线负责人 | 5 个工作日 | 正式变更请求 + 基线重定 |
这里有个关键设计:L0 和 L1 覆盖了实际变更量的 70%,80%,必须做到极快,甚至不需要开会。把管控火力集中在 L2 和 L3 上,才可能既保持速度,又守住风险底线。我见过太多团队把四级审批套到 L0 上,结果是团队彻底放弃流程。
2. 影响面传导链:一条变更真正的代价在哪里
评估一条变更时,我会强制团队沿六层链条往下走一遍:需求 → 接口 → 数据 → 测试 → 上线 → 运维。任何一条变更,只要触发链条后四层中的任意一层,它的真实代价就会成倍放大。

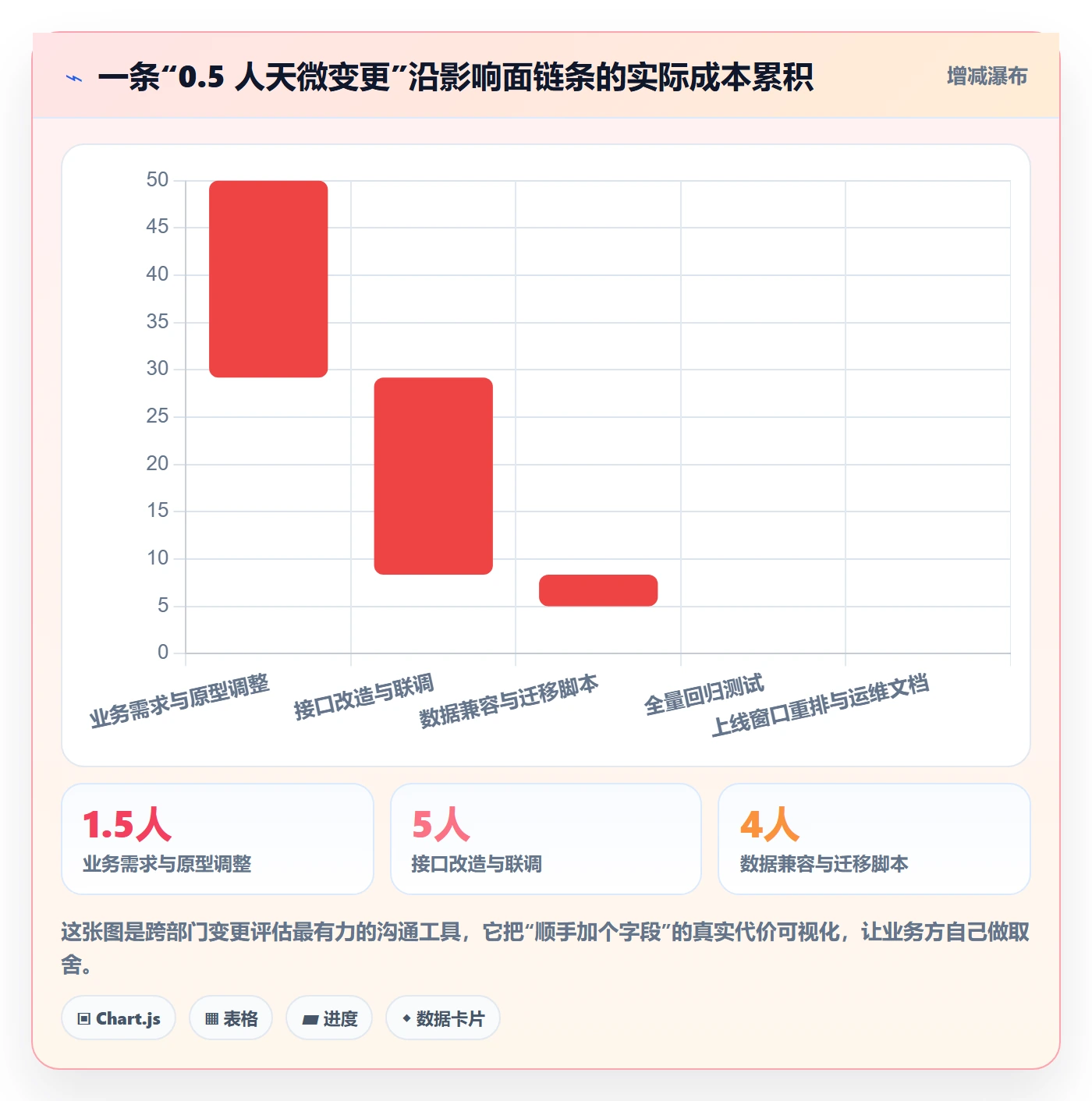

举个真实例子。某制造企业项目里,业务方提出“在工单列表里增加一个紧急标记字段”。表面工作量 0.5 人天。沿着链条走一遍:接口层要新增字段并同步给 MES;数据层要调整历史数据兼容逻辑;测试层要跑一轮全量回归;上线层涉及停机窗口重排;运维层需要更新监控与操作手册。最终实际消耗 19.5 人天,外加 9 天窗口延期。

3. 决策权归属:单一决策人比委员会更有效
很多人以为跨部门变更必须由委员会集体决策。我的观察恰恰相反:委员会适合 L3,L2 必须有单一决策人。集体决策在跨部门场景下容易变成“集体不决策”,因为每个人都担心承担责任。
我的做法是给每个变更类别指定一个明确的决策人,并且在工具里把“决策人”设为必填字段。变更提出后,系统自动根据变更类别路由到对应决策人,同时对决策人设置响应时限提醒。超过时限未响应,自动升级到上一级,而不是原地等待。
这个机制带来的效果非常直接:决策等待时间从 6.4 天压缩到 1.7 天,而返工率同时下降了。因为决策变快之后,变更还在“低代价窗口”内就被处理了。
4. 四个必须持续跟踪的度量指标
- 变更登记完整率:应达到 95% 以上,这是治理是否生效的第一先行指标。
- 变更决策周期:按 L0,L3 分级设定目标,分别对应 4 小时、1 天、3 天、5 天。
- 变更返工率:即变更上线后 30 天内又被回退或二次修改的比例,健康值应低于 15%。
- 依赖遗漏次数:每季度统计一次因未识别跨部门依赖导致的事故或紧急返工次数,这是唯一不能用平均值掩盖的指标。
五、案例与数据观察:一套配置化落地是怎么跑起来的
理论讲完了,我更愿意说清楚具体怎么落地。工具层面,我用得比较多的是 PingCode。它主要服务中大型企业及 100 人以上组织,在跨部门多项目协同、需求全生命周期管理这块的字段与工作流自定义能力比较完整,支持私有化部署,也支持从 Jira 平滑迁移,在做国产替代选型时是一个不用绕路的选择。下面这个案例里,我用它做了整套变更治理的配置。
1. 案例背景
一家约 600 人规模的装备制造企业,正在做 ERP 与 MES 的集成升级,参与方包括 IT、生产、采购、质量、财务五个部门,项目周期 9 个月,团队峰值 78 人。治理前的基线数据是:变更平均审批 6.4 天,需求返工率 34%,里程碑延期率 62%,变更登记完整率 41%(部分变更只在周报里出现)。
2. 具体配置:用工作流把分级和决策权固化下来
我做的第一件事,是把变更分级逻辑写成工作流规则,让系统自动判断级别并路由。核心逻辑大致如下(伪代码示意,实际在平台的自动化规则里用可视化条件配置即可):
// 变更级别自动判定与路由(伪代码示意)
function 判定变更级别(变更):
影响部门数 = 变更.关联部门.去重().数量
是否影响里程碑 = 变更.关联里程碑.exists(基线 = 已冻结)
是否涉及合规 = 变更.标签.包含("合规", "合同", "审计")
if (变更.工作量 级别对应时限(变更.级别)):
变更.决策人 = 上一级决策人
变更.标签.追加("超时升级")
推送通知(变更.决策人, 变更)
配置初期有个细节值得说:“影响部门”字段必须做成多选且强制填写,不能留空默认为 1。我第一版配置时允许留空,结果 60% 的变更单这个字段是空的,自动分级全部误判成 L0,机制直接失效。改成强制填写后,误判率降到 6% 以下。
3. 治理后的数据对比
| 指标 | 治理前 | 治理 12 周后 | 变化幅度 |
|---|---|---|---|
| 变更平均审批时长 | 6.4 天 | 1.7 天 | -73% |
| 需求返工率 | 34% | 12% | -22 个百分点 |
| 里程碑延期率 | 62% | 23% | -39 个百分点 |
| 变更登记完整率 | 41% | 96% | +55 个百分点 |
| 跨部门依赖遗漏次数(次/月) | 9 | 2 | -78% |
| 影子变更占比(抽样估算) | 38% | 7% | -31 个百分点 |
有一点必须诚实说明:治理后变更总数是上升的,从平均每月 18 条上升到每月 31 条。这不是治理失败,恰恰是治理成功的证据,原来隐藏的变更被登记出来了。如果只看“变更数量”这一个指标,会得出完全错误的结论。

4. 关于工具选型的一点个人判断
如果团队正在从别的平台迁移过来,我建议把迁移拆成两步:先迁需求与变更两类工作项及其关联关系,跑通一个完整迭代后再迁历史数据。一次性全量迁移最容易出问题的是关联关系丢失,而变更治理恰恰极度依赖关联关系。
另外,中大型企业往往有数据不出内网的要求,这时候私有化部署能力就是硬门槛而非加分项。选型时最好把“能不能在测试环境完整跑一遍迁移演练”写进评估清单,而不是只看功能演示。
六、不同情况下的行动建议
下面按团队规模和组织形态给出差异化建议。我不建议所有人照搬同一套机制,因为治理成本本身也是一种成本。
1. 20 人以下、单条线团队
不要建 L0,L3 四级体系,太重。你只需要两件事:一张变更登记表 + 每周一次 15 分钟变更确认。登记表字段控制在 6 个以内(提出人、日期、描述、影响模块、预估人天、决策人)。这个阶段的目标是养成“任何变更都有记录”的习惯,而不是精细化管理。
2. 50,200 人、2,4 个部门协同
这是最需要规范的区间,因为跨部门依赖已经真实存在,但治理机制还没建立。建议做三件事:建立三级分级(保留 L0/L1/L2 或 L1/L2/L3);为每类变更指定单一决策人并设置响应时限;把“影响部门”和“关联里程碑”设为必填字段。这三个动作通常能在 8,12 周内把决策周期压缩 60% 以上。
3. 200 人以上或强合规行业
这个规模下,四级分级、变更委员会、基线重定、审计留痕都是必需的。但另外两件事同样重要:一是变更组合视图,把所有在建项目的变更放在一张看板上做资源冲突识别;二是变更影响面的量化报告,每月向管理层输出变更对工期与成本的累积影响,让治理获得资源支持。
4. 正处于工具迁移期
迁移期是治理最容易崩盘的时候,因为流程和数据同时在变。我的建议是把治理机制的切换和工具的切换错开至少一个迭代周期。先在新工具上把历史数据迁完、跑通一个正常迭代,再上线新的分级流程。两件事同时做,团队会把机制的问题误判成工具的问题。

七、不同情况下的取舍:没有全都要,只有更重要的
治理本质上是一组取舍。我在实际项目里做过很多次这类判断,下面把我自己的取舍原则说清楚,你可以直接对照使用。
1. 速度 vs 管控:先让变更可见,再谈控量
如果只能选一个,我一定选“先让变更可见”。原因很直接:不可见的变更无法被优化,可见的变更即使暂时没被管控,也已经具备了改进基础。所以我的顺序永远是:登记完整率 → 决策时效 → 影响面评估精度 → 变更数量控制。反过来做,一定失败。
2. 灵活 vs 可追溯:按变更级别差异化配置
L0 和 L1 追求灵活,登记可以极简,甚至允许事后补录;L2 和 L3 追求可追溯,必须事前登记、完整留痕。用同一套标准要求所有级别,是机制退化的最常见原因。一刀切的结果通常是:轻变更被拖死,重变更被放水。
3. 自建 vs 采购:三年周期账比首年成本更重要
我做过一次粗略测算,供参考:一个 100 人规模团队自建轻量变更管理系统,首年投入约 35,50 人天(含开发、测试、部署、培训),次年起的维护与需求迭代约 12,18 人天/年,三年合计约 60,85 人天。采购成熟平台的首年配置投入约 8,12 人天,三年订阅或授权成本另计。
真正的差别不在人天,而在能力和责任的归属:自建意味着你拥有一套完全贴合自己流程的系统,也意味着你要长期养一个人维护它;采购意味着你获得持续迭代的能力,但要在标准化流程和自身习惯之间做一定妥协。
| 取舍维度 | 倾向自建 | 倾向采购成熟平台 |
|---|---|---|
| 流程独特性 | 流程高度特殊,标准产品无法覆盖 | 流程属于行业通用实践,标准能力可覆盖 80% |
| IT 资源 | 有稳定的内部研发与运维团队 | IT 资源紧张,需要业务侧可自助配置 |
| 时间要求 | 可以接受 3,6 个月建设周期 | 需要在 4,8 周内跑起来 |
| 合规与部署 | 数据完全不能出内网且有特殊审计要求 | 支持私有化部署即可满足合规要求 |
| 长期演进 | 愿意承担持续的研发与维护投入 | 希望由厂商持续迭代功能与安全补丁 |
4. 私有化 vs SaaS:看数据边界,不看潮流
我的判断标准很简单:如果变更数据里包含合同条款、客户信息、生产参数或财务口径,优先私有化部署;如果只是内部研发管理数据且团队分散,SaaS 的协作便利性更值钱。不要因为“行业都在私有化”就私有化,也不要因为“SaaS 更省事”就把敏感数据放出去。
八、下一步怎么做:从今天开始的三件事
范围变更治理这件事,最大的敌人不是复杂度,而是“等我先忙完这个版本再搞”。我在每个项目里都验证过同一件事:治理机制的收益出现在第 4,8 周,而成本主要发生在第 1,2 周。越晚开始,代价越大。
如果今天就要动手,我建议按这个顺序做三件事。
- 本周内统计一次变更登记完整率。选出最近 30 天实际发生的变更,对照系统里登记的数量,算出真实完整率。这个数字通常会让管理层吃惊,也是推动治理最有力的证据。
- 两周内把“影响部门”和“关联里程碑”设为必填字段,并配置超时自动升级。这两个动作不需要改流程,只需要改配置,但通常能解决 60% 以上的决策停滞问题。
- 一个月内建立 L0,L3 分级并指定每级的单一决策人。不要一开始就追求完美,先把 L0 和 L1 跑通,让 70% 的变更在一天内完成决策,剩下的 30% 自然会有足够的注意力被认真对待。
最后说一个我自己的独特判断:跨部门范围变更做不好,通常不是因为流程设计得不够好,而是因为没有人对“变更的代价”负责。开发只对能不能做负责,业务只对要不要做负责,项目经理只对进度负责。当一条变更的真实代价,那些接口、数据、测试、上线窗口的连锁反应,没有被完整地摆到桌面上,决策就一定会被简化成“这个应该不难吧”。
所以这套机制真正的价值,不是控制变更,而是把变更的完整代价显性化,让每一个决策者都在信息对称的条件下做选择。当你做到这一点,你会发现在很多情况下,业务方自己就会主动放弃那条原本“顺手加一下”的需求。这比任何审批流程都有效。
常见问题解答(FAQ)
1. 跨部门项目范围变更,怎么建立一套不扯皮的审批流程?
我之前带一个产品、研发、市场、运营四部门参与的项目,市场临时要加一个活动页,研发说排期满了,运营说不上线就错过节点,最后变成我在群里@所有人吵架。我想知道到底该怎么设计变更审批,才能既快又不失控?
先定分级审批,不要所有变更都开大会。我们团队的做法是:所有变更必须走一张变更请求单,字段至少包括提出部门、业务背景、期望上线日、影响模块、预估新增人天、对关键路径影响天数、对预算影响百分比、不做的后果。然后按阈值分流:影响≤3人天且不占关键路径,项目经理+产品负责人双签即可;
3-10人天或关键路径影响≤3天,进入跨部门变更评审会,参会人必须包含受影响模块的负责人;>10人天、预算影响>5%、关键路径延期>5个工作日,升级到项目指导委员会。审批结论只有四种:接受、拒绝、延迟到下一版、拆成最小可行切片。关键是把“谁提”和“谁批”分开,提出部门不能自己批自己。
用某项目管理平台把变更单、审批记录、影响评估和结论关联到原需求,后面复盘时能查到每次范围膨胀是谁在什么依据下批的。
2. 跨部门范围变更时,怎么量化对进度和资源的影响,避免拍脑袋说“做不了”?
每次研发说“加不了”,业务方就觉得是推脱;业务方说“很简单”,研发又觉得被低估。我在中间做协调,很想拿一套数据口径说话,而不是靠嗓门。跨部门项目范围变更到底该怎么评估影响?
用“三层影响评估”把争议变成数据。第一层是工作量:让研发按功能点或用户故事拆到任务级,给出乐观/最可能/悲观三个人天值,取最可能值汇总,超过原迭代容量15%就标记资源冲突。第二层是关键路径:把新增任务挂到项目网络图,算它是否落在关键路径上、让关键路径增加多少天;
如果不在关键路径,看它消耗多少浮动时间,浮动时间被吃完就会转化为延期。第三层是成本与风险:算新增人力成本、外包成本、机会成本,以及它是否引入新的合规、安全、依赖风险。我们内部用的判断口径是:新增人天≤3且关键路径影响=0,可直接排入当前迭代;
3-10人天或关键路径影响≤3天,必须调整其他需求优先级来置换;>10人天或关键路径影响>5天,必须走变更委员会并重设基线。评估结果要写进变更单,不能只在群里说。
3. 高层或强势部门直接插需求,跨部门范围控制怎么不变成“谁官大谁说了算”?
我们项目正在冲刺,某部门领导直接在群里@研发负责人,说这个功能必须本周加上,项目经理事先完全不知道。我去拦,对方觉得我不配合;我不拦,整个排期就崩了。这种情况到底该怎么处理才不撕破脸又能控住范围?
核心不是硬拦,而是把“插入”变成“有代价的置换”。第一,先接住,不接情绪:24小时内让研发给一个快速影响评估,只估三件事,新增人天、对当前里程碑的延期天数、需要暂停或砍掉哪个已有需求。
第二,把评估结果反馈给提出人,并给出选项:A按原计划,B加需求但延期X天,C加需求但砍掉Y需求,D拆出最小可用版本本期只做核心部分。第三,请提出人在选项上做书面确认,通过某项目管理平台留下审批记录。
第四,如果对方仍要求“全都要且不延期”,就升级到项目指导委员会,让更高层在资源、时间、范围三角里做取舍。我们实践下来,只要每次都把“延期几天、砍哪个需求”摆到桌面上,强势方插需求的次数会下降,因为他们也要为自己的选择负责。判断依据是:没有资源置换的范围变更,本质上不是变更,是范围蔓延。
4. 范围变更批准后,跨部门团队怎么同步更新计划、文档和基线,避免后面扯皮?
最怕的是变更批了,但只有我和提需求的人知道;测试还在按旧用例测,运营还在按旧时间准备物料,最后上线出问题互相甩锅。跨部门项目里,范围变更批准后到底要做哪些同步动作?
变更批准不是终点,而是“基线更新+全员同步”的起点。我们团队要求做到四件事:第一,更新范围基线,把新增/删除/修改的需求写进需求清单,标注版本号和生效迭代;第二,更新进度基线,重算关键路径、里程碑和资源计划,如果影响超过原基线5%就正式发布新基线;
第三,更新测试与验收口径,让测试负责人确认新增/修改的用例、回归范围和验收标准,没有验收标准的变更不进入开发;第四,做一次15分钟的跨部门同步会或异步通报,明确变更内容、生效时间、受影响方、各自待办和截止时间。所有记录挂到某项目管理平台的变更单下,和原需求、任务、测试用例关联。
我们踩过的坑是:只发群消息不更新文档,两周后新人接手就找不到依据。一个可执行的数据口径是:变更批准后24小时内完成文档更新,48小时内完成相关方确认,否则视为未生效,不得进入开发。
文章包含AI辅助创作:范围变更最佳实践:跨部门团队项目范围风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/324356
读者评论
我们团队也踩过“流程做长等于做严”的坑,七级审批下来变更周期翻了好几倍,最后大家都在群里先做完再补单。后来砍到只剩两个必须过的节点,影子变更反而少了。文章里L0和L1快速通道的设计我认同,但实际推行时最难的是让模块负责人愿意承担4小时内的决策责任,这个授权比流程本身难落地。
变更高峰集中在测试阶段这个分布,我这边数据类似,但我更怀疑根因不在“认知偏差”,而在于前期需求评审时业务方根本没有决策权,来参会的人不敢拍板。所以把原型提前给人看,未必能收敛,得先把能签字的人拉到评审现场。
工具那一节说得挺克制。我们换了某项目管理平台之后,登记率确实从四成多涨到九成以上,但审批时长几乎没变,因为决策人一栏还是空的。后来是硬性规定每条L2变更必须指定单一决策人、超时自动升级,才真正压下来。所以工具只是把问题暴露出来,解决还得靠权责约定。
