项目管理办公室(PMO)的5大核心作用:如何提升企业项目管理效率?
很多企业设立项目管理办公室(PMO)后,项目延期没有明显减少,项目经理却多了一套周报、月报和检查表。问题往往不在于“有没有PMO”,而在于PMO是否真正介入了项目标准、风险、资源和决策链条。一个有效的PMO,不是把项目资料收集得更整齐,而是让企业更早发现错误、更快处理冲突,并把一次性交付经验转化为下一次项目的管理能力。
本文将从企业项目管理中最常见的五个失效点出发,拆解PMO的五大核心作用,并进一步说明支持型、控制型和指令型PMO如何选择、如何衡量投入产出,以及怎样避免PMO沦为“催进度和收报表的部门”。文中的效率数据以脱敏场景和情景模拟为主,适合用于设计指标,不代表所有企业都能直接复制相同结果。
一、先讲结论:PMO提升效率,靠的不是“多管”,而是减少管理摩擦
1. PMO的五个核心作用
我对PMO价值的判断,可以归纳为一条完整链路:先统一关键管理动作,再提升项目团队的基本能力;在执行过程中建立跨项目监控和预警机制;当多个项目争夺资源时,从企业整体利益出发进行优先级协调;项目结束后,将经验沉淀为下一批项目能够直接使用的组织资产。
| 企业常见失效点 | PMO对应作用 | PMO应交付的管理结果 | 建议观察指标 |
|---|---|---|---|
| 不同项目各自制定流程和报告 | 统一标准与流程 | 关键数据可比较、管理动作可复用 | 模板使用率、立项周期、报告返工次数 |
| 项目经理能力差异大 | 提供方法、工具和培训 | 降低项目管理对个人经验的依赖 | 培训覆盖率、关键节点评审通过率 |
| 问题到了延期后才暴露 | 监控进度、绩效和风险 | 形成提前预警和升级处理机制 | 风险提前识别率、问题关闭周期 |
| 多个项目争抢同一批人员 | 协调资源和项目组合 | 资源配置与战略优先级保持一致 | 关键资源冲突数、项目组合调整次数 |
| 项目结束后经验流失 | 沉淀知识资产 | 历史经验进入新项目启动和评审流程 | 复盘完成率、经验复用次数、重复问题率 |
这五项作用并不是互相独立的职能清单。没有统一标准,项目状态就无法横向比较;没有有效监控,资源协调只能靠临时争取;没有知识沉淀,PMO每年都在重复解决同样的问题。因此,判断PMO是否有效,不能只看它做了多少模板,而要看它是否建立了“标准,执行,预警,决策,复用”的闭环。

2. PMO不是项目经理的上级,也不是所有项目的替代管理者
项目经理主要负责单个项目的范围、进度、成本、质量和交付结果;项目群经理关注相互关联的一组项目及其共同收益;PMO则更多关注组织级方法、数据、治理、资源和能力建设。三者如果边界不清,PMO很容易重复项目经理的工作,或者在项目出现问题时与项目团队互相推诿。
| 角色 | 关注范围 | 核心问题 | 典型输出 |
|---|---|---|---|
| 项目经理 | 单个项目 | 本项目如何按约定交付 | 项目计划、交付物、风险应对、变更结果 |
| 项目群经理 | 相关项目集合 | 多个项目如何共同实现业务收益 | 依赖关系、共同收益、项目群路线图 |
| PMO | 组织级项目管理体系 | 企业如何稳定地选择、治理和交付项目 | 标准、组合视图、治理机制、知识资产 |
| 业务负责人 | 业务目标和经营结果 | 项目是否值得投入以及收益是否兑现 | 战略目标、预算授权、优先级决策 |
二、为什么很多企业项目管理效率低:问题通常出在五个断点
1. 项目数量增加,不等于项目管理能力同步增长
在企业进入数字化建设、产品扩张或组织转型阶段后,项目数量往往会快速增加。研发项目、市场活动、客户交付、流程优化和合规整改可能同时推进,但每类项目使用不同的计划工具、汇报口径和风险等级。管理层看到的是一组彼此无法比较的“项目故事”,而不是一张能够支持决策的全局地图。
我在项目治理中最常见的情况是:每个项目都显示“总体正常”,但到了季度末,多个项目同时要求延期、追加预算或抢占同一位专家。单项目视角没有明显错误,组合视角却已经出现系统性风险。PMO首先要解决的,不是让每个项目看起来都很健康,而是让真实的冲突尽早被看见。
2. 项目经理大量时间消耗在重复管理工作上
如果每个项目都要自己设计周报格式、风险分级、会议节奏和变更审批方式,项目经理就会把大量时间花在“解释项目状态”而不是推进项目交付上。管理动作重复,并不意味着管理质量更高;相反,它会造成数据口径不一、会议反复召开、问题在多个群组之间来回流转。
但标准化也不是把所有项目强行塞进同一套复杂流程。研发迭代项目、工程建设项目和客户实施项目的节奏不同,真正需要统一的是风险定义、关键里程碑、重大变更和升级条件,而不是每一个细节都完全一致。
3. 风险管理经常停留在“记录风险”
许多项目有风险登记表,却没有风险触发条件、责任人和升级时限。表格里写着“需求可能变更”“人员可能不足”“供应商可能延期”,但没人知道什么情况下必须行动。等风险真的发生,团队只能临时救火。
PMO的价值不在于建立一张漂亮的风险清单,而在于定义风险从识别到关闭的路径。例如,关键人员连续两周可投入时间低于计划的80%,就应触发资源复核;外部依赖超过里程碑前置缓冲期,就应升级到项目群或业务负责人处理。
4. 资源冲突常常被误认为是项目经理之间的协调问题
当三个项目同时需要同一位架构师或业务专家时,项目经理之间很难独立完成公平决策。每个人都能证明自己的项目“很重要”,但企业真正需要回答的是:哪个项目与当前战略目标更相关?哪个项目延迟的损失更大?是否可以通过缩小范围、调整顺序或外部采购降低冲突?
如果没有项目组合层面的机制,资源调度就会变成谁汇报得更早、谁与领导关系更近,或者谁在会议上更强势。PMO不能凭自身意愿替代管理层做战略取舍,但应当提供统一事实、方案比较和影响分析。
5. 复盘做完了,经验却没有进入下一次项目
很多企业并不缺复盘会议,缺的是复盘成果的再使用。项目结束后,团队写了一份几十页的总结,几个月后新项目启动,仍然重新估算周期、重新识别供应商风险、重新设计验收流程。原因在于经验没有结构化,也没有嵌入项目启动、评审和决策节点。
真正有价值的知识资产,应当能在新项目中被检索和调用。比如新项目立项时,系统能够提示三个相似项目的实际周期、常见风险、关键依赖和范围变更记录,这比单纯保存一份复盘文档更接近知识复用。

三、PMO的第一个核心作用:建立统一标准,让项目从“靠人管”变成“按机制管”
1. 统一的不是所有细节,而是关键管理动作
一个成熟的PMO不会一上来发布几十份制度,而是先确定哪些信息必须统一。通常包括项目立项条件、目标与收益、范围边界、里程碑定义、风险等级、问题升级、变更影响和项目收尾要求。
例如,“完成开发”在不同项目中可能含义完全不同:有的项目指代码提交,有的项目指测试通过,有的项目指客户正式验收。如果PMO不统一里程碑定义,管理层看到的“完成率”就不具备可比性。标准的第一价值,是让不同团队使用同一种管理语言。
2. 建立分层标准,避免流程过重
我更倾向于采用分层治理,而不是“一套流程管全部项目”。可以按照项目规模、预算、风险和跨部门程度,将项目分为轻量级、标准级和重点级三类。轻量级项目只保留目标、负责人、截止时间和关键风险;标准级项目增加范围基线、里程碑、资源计划和变更管理;重点级项目则需要组合评审、阶段门和高层升级。
| 项目层级 | 最低管理要求 | PMO介入方式 | 适用场景 |
|---|---|---|---|
| 轻量级 | 目标、负责人、截止日期、主要风险 | 提供模板,必要时抽查 | 部门内部改进、小范围活动 |
| 标准级 | 范围、里程碑、资源、风险、变更 | 定期评审和状态汇总 | 跨部门系统建设、客户交付 |
| 重点级 | 收益、组合依赖、阶段门、重大风险 | 参与治理、组合决策和升级 | 战略项目、重大投资、复杂转型 |
标准化的判断标准不是“流程越完整越专业”,而是项目团队能否用更少的管理成本获得更高质量的决策信息。如果项目经理每天花费大量时间维护字段,却没有得到更快的审批、更明确的资源支持或更早的风险处理,说明标准已经脱离了管理目的。

3. 标准落地必须绑定工具、角色和节点
制度文件本身不会产生管理结果。PMO应把标准嵌入项目工作的实际节点,例如在立项时要求填写业务目标和收益,在里程碑评审时检查风险和依赖,在重大变更时自动要求评估范围、成本和时间影响。
对于中大型企业或100人以上的组织,项目数量、协作角色和数据来源通常更多,采用某项目管理平台承载项目集、任务、风险、缺陷、文档和报表,可以减少信息分散。以PingCode为例,它主要面向中大型企业及100人以上组织,支持私有化部署,也支持从Jira进行平滑迁移。对于重视数据边界、已有研发协作习惯、同时又在评估国产替代的企业,这类能力比单纯增加一套模板更有实际意义。
不过,工具不能替PMO完成治理设计。若企业没有定义项目状态、风险等级和升级规则,只是把原有混乱的表格搬到平台里,最终得到的只是“数字化的混乱”。
四、PMO的第二个核心作用:提供方法、工具和培训,降低对个人经验的依赖
1. PMO支持的重点不是代替项目经理做执行
支持型PMO最容易被误解为“帮项目经理写计划、做汇报”。短期看,这种支持可以缓解项目团队压力;长期看,如果PMO把所有项目管理工作都接过来,项目经理会失去能力成长,PMO也会陷入人力不足。
更有效的方式是“辅导式支持”:PMO提供方法、模板、示例和关键节点检查,项目经理负责结合业务实际完成计划和决策。只有在重大项目、危机项目或组织尚未具备基本能力时,PMO才需要深度介入执行。

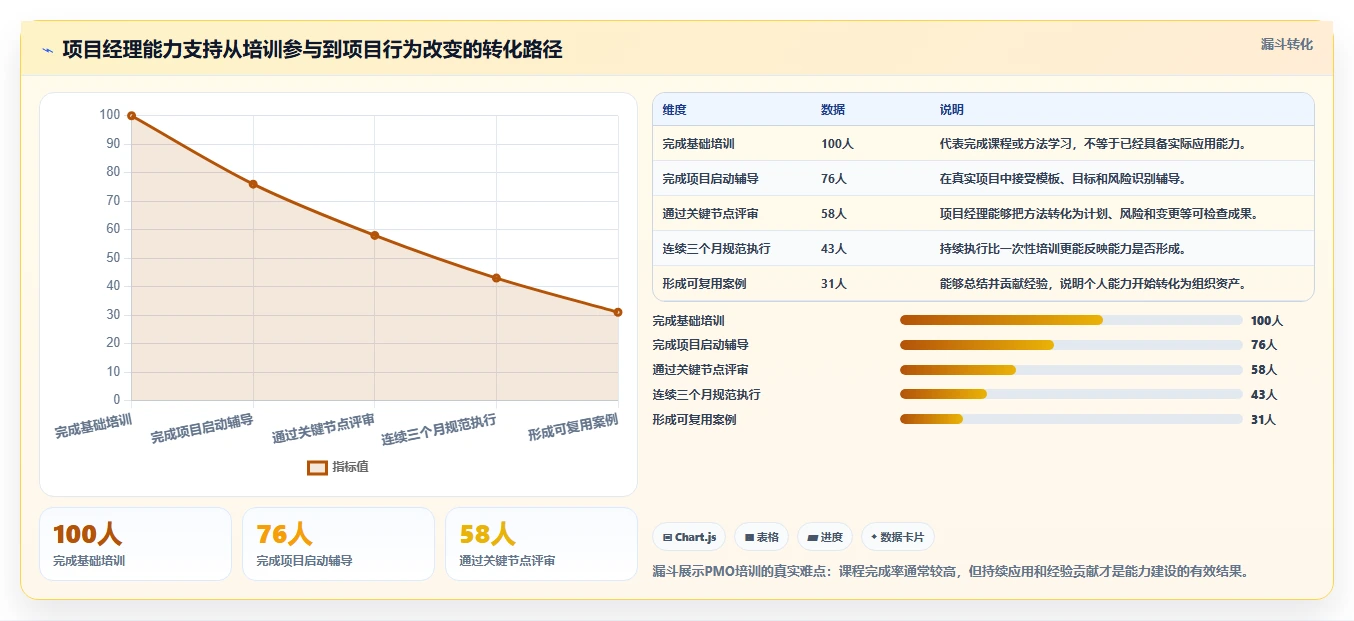

2. 新任项目经理最需要的是一套可执行的起步路径
我在设计项目管理培训时,不会先安排大量概念课程,而会先把项目启动拆成几个可检查动作。项目经理至少要能够回答:项目要解决什么业务问题、成功标准是什么、谁对结果负责、哪些内容不在范围内、有哪些关键依赖、何时需要升级。
- 明确业务目标和可验收的结果。
- 识别主要干系人及其决策权限。
- 拆分范围和主要交付物。
- 建立里程碑、依赖关系和资源计划。
- 识别风险,写清触发条件和应对责任人。
- 约定状态汇报、变更审批和问题升级规则。
这套路径的价值在于,它把“项目经理要有全局意识”这种空泛要求,转化成可以检查、辅导和复用的动作。PMO应根据项目评审中的共性问题调整培训内容,而不是每年重复举办与项目现场脱节的通用课程。
3. 选择项目管理平台时,先看方法能否被执行
企业选型时经常被功能数量吸引,却忽略了项目管理方法能否在工具中形成闭环。我通常会重点检查以下问题:风险是否能关联到里程碑和责任人?变更是否能留下影响记录?项目组合是否能看到资源冲突?管理层是否能从项目数据中获得异常提醒,而不是只看到静态报表?
如果组织已有研发流程和历史数据,还要关注迁移成本。支持Jira平滑迁移的某项目管理平台,可以减少任务、迭代和协作习惯切换带来的阻力;支持私有化部署,则有利于对数据隔离、访问权限和部署环境有要求的企业进行控制。但平台选型的首要依据,仍然是管理场景和治理闭环,而不是某一个单点功能。

五、PMO的第三个核心作用:监控进度、绩效和风险,让问题在失控前暴露
1. PMO监控的对象不是“项目有没有按时填表”
有些PMO把监控理解为收集项目周报,最后形成红黄绿状态图。这种方式只能回答“项目现在怎么说”,不能判断“项目实际上是否可按计划完成”。真正有效的监控,需要把计划、实际进展、剩余工作、风险变化和关键依赖放在同一条判断链中。
例如,一个项目报告显示总体进度为80%,但核心功能尚未完成,测试资源还没有排期,外部接口也未联调。这种项目不应继续显示为“正常”,因为完成率没有反映交付路径上的关键约束。
2. 建立红黄绿机制时,先定义触发条件
| 状态 | 建议触发条件 | PMO动作 | 管理层需要的决策 |
|---|---|---|---|
| 绿色 | 关键里程碑按计划推进,暂无重大未处理风险 | 常规跟踪和数据校验 | 通常无需额外介入 |
| 黄色 | 里程碑存在偏差,或高风险事项接近触发阈值 | 要求责任人提交纠偏方案和期限 | 确认是否追加资源或调整优先级 |
| 红色 | 关键路径已受阻,或目标、预算、交付时间明显不可控 | 组织专项评审并升级问题 | 决定范围取舍、资源重配、延期或暂停 |
状态机制的核心是行动,不是颜色。黄色项目如果只是被要求“加强推进”,红色项目如果没有明确的决策人和截止时间,状态看板就只是视觉装饰。PMO应为每个异常状态绑定责任人、升级时限和下一步动作。
3. 用趋势而不是单点数据判断项目健康度
单周进度通常会受到汇报习惯影响,连续几周的趋势更有判断价值。比如计划完成率持续上升,但未关闭问题数也同步上升,说明团队可能在用扩大并行工作掩盖交付风险;如果风险数量减少,却没有对应的关闭证据,也可能只是风险登记不再更新。
建议PMO至少观察以下指标:里程碑按期完成率、关键问题平均关闭周期、风险提前识别率、重大变更数量、计划偏差趋势和资源负载率。指标不宜无限增加,应优先选择能够直接触发管理动作的指标。

六、PMO的第四个核心作用:协调资源和项目优先级,解决组合层面的冲突
1. 资源协调的第一步是看清资源,而不是立即分配资源
很多企业以为资源管理就是统计每个项目需要多少人。实际上,PMO至少要区分资源数量、能力匹配、可投入时间和使用周期。一个项目需要两名开发人员,并不意味着任意两名开发人员都能替代;同一名专家在三个项目计划中各占50%,总负载已经达到150%。
资源盘点还应识别瓶颈岗位。例如,业务专家、架构师、测试负责人和合规人员通常不是人数最多的岗位,却可能成为多个项目共同依赖的关键节点。PMO只有把这些依赖放到项目组合视图中,才能解释为什么单个项目计划看似合理,整体排期却无法成立。
2. 项目优先级不能只由“谁更紧急”决定
我建议企业至少用四个维度讨论项目优先级:战略贡献、收益规模、风险与合规影响、资源可行性。紧急程度可以作为触发因素,但不能成为唯一标准。一个每天催得很急、却与年度战略关系不大的项目,不应自动挤占关键资源。
| 评估维度 | 需要回答的问题 | 常见证据 | 可能的取舍 |
|---|---|---|---|
| 战略贡献 | 是否直接支撑年度重点目标 | 战略主题、经营指标、管理层承诺 | 战略项目通常获得更高优先级 |
| 业务收益 | 收益是否清晰、可验证、可追踪 | 收入、成本、客户体验、效率目标 | 收益不清的项目需要补充论证 |
| 风险与合规 | 延期是否带来重大经营或合规风险 | 监管要求、合同条款、业务连续性 | 高风险项目可能优先,但要核实风险真实性 |
| 资源可行性 | 关键人员、预算和外部依赖是否可获得 | 资源负载、预算、供应商能力 | 无法获得关键资源时,应调整范围或排期 |
3. PMO应提供方案比较,而不是替管理层做所有决定
当资源冲突出现时,PMO可以提出至少三套方案:保持现有范围但延后项目;保持交付时间但缩小范围;通过外部采购或跨团队借调补充资源。每套方案都应列明成本、风险、收益和对其他项目的影响。
这也是PMO与行政协调部门的差别。行政协调往往只负责把人约到一起,而PMO要把冲突转化为可决策的问题。最终拍板可能属于业务负责人或经营管理层,但PMO应保证决策建立在同一套事实和影响分析之上。

七、PMO的第五个核心作用:沉淀知识,让项目经验真正被下一次使用

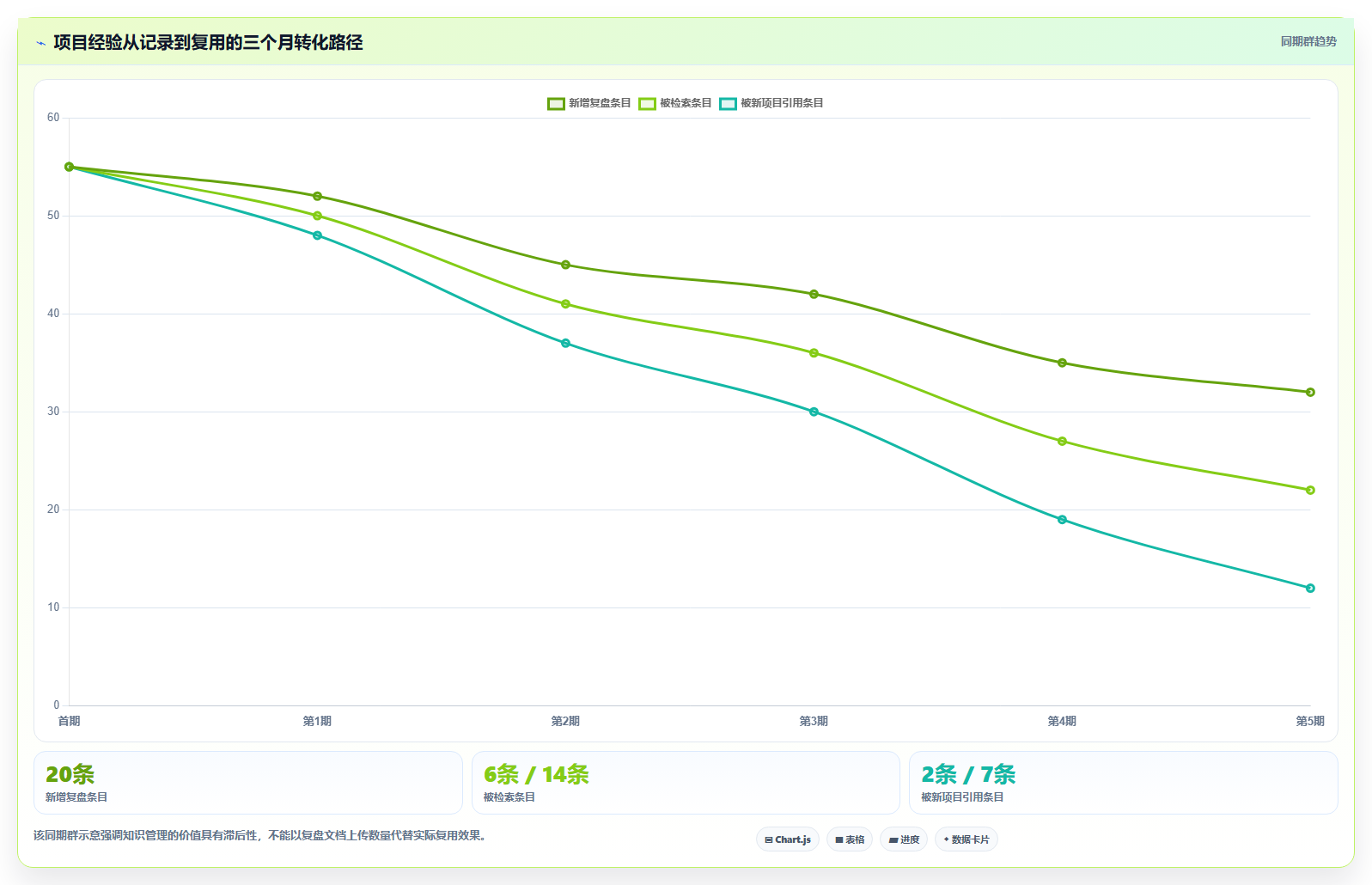

1. 知识沉淀不能停留在项目收尾会议
项目复盘最常见的失败方式,是在项目结束后临时组织一次会议,要求团队“总结经验教训”,然后把会议纪要存进一个很少访问的文件夹。这样的复盘通常缺少具体情境、影响结果和可执行建议,项目团队也不知道它何时会再次被使用。
有效复盘应当围绕实际决策展开:哪项判断导致了返工?哪个风险没有被及时识别?哪个供应商环节反复延期?哪些估算假设与现实不符?每条经验都应注明适用场景、触发条件、建议动作和验证结果。
2. 将复盘成果嵌入新项目启动和评审
知识资产只有进入工作流程,才会从“文档”变成“能力”。例如,新项目启动时可以自动匹配相似项目,提示历史周期、常见风险和实际资源消耗;在阶段评审时,可以调用同类项目的延期原因和变更记录;在供应商选择时,可以参考历史履约表现和问题案例。
对中大型组织而言,项目数据可能分散在需求、研发、测试、采购、合同和客户交付环节。通过某项目管理平台建立统一项目档案,可以让复盘不再只属于项目经理个人,而成为组织可检索的管理资产。平台是否支持权限隔离、私有化部署和历史数据迁移,应根据企业的信息安全、审计和系统现状进行判断。
3. 衡量知识管理是否有效,看复用而不是文档数量
| 低效知识管理信号 | 有效知识管理做法 | 可观察结果 |
|---|---|---|
| 复盘文档很多,但无法检索 | 按项目类型、风险类别和交付阶段分类 | 新项目能够快速找到相似案例 |
| 经验描述抽象,没有责任动作 | 记录触发条件、影响和推荐动作 | 项目经理能够据此调整计划 |
| 知识只在项目结束后整理 | 在阶段评审和项目收尾时同步更新 | 经验更贴近真实决策场景 |
| 只考核上传文档数量 | 观察检索、引用和复用次数 | 知识资产开始产生实际管理价值 |

八、三种PMO类型怎么选:支持、控制与指令并不存在绝对高低
1. 支持型PMO:先解决“项目团队不会管”
支持型PMO主要提供方法、模板、培训、工具和咨询,不强制接管项目决策。它适合项目管理基础较弱、业务团队自主性较高,或者企业刚开始建立项目管理体系的阶段。
支持型PMO的优点是阻力较小,容易通过辅导建立信任;缺点是权责较弱,遇到跨部门资源冲突或重大项目延期时,可能缺少强制升级能力。如果企业已经存在大量项目失控问题,仅提供模板和培训通常不够。
2. 控制型PMO:解决“项目管理不统一”
控制型PMO会进一步要求项目遵循统一规范,并通过项目评审、状态报告、风险检查和阶段门进行监督。它适合项目数量较多、跨部门协作复杂、合规或交付风险较高的企业。
控制型PMO需要把“检查”与“支持”同时做好。如果只检查项目是否按模板填写,却不帮助项目团队解决资源、依赖和决策问题,项目经理很快会把PMO视为额外审批部门。
3. 指令型PMO:解决“重大项目需要统一调度”
指令型PMO拥有更强的项目管理权,可以直接管理战略项目、项目群或项目组合,并参与资源调度、优先级决策和重大变更治理。它适合项目之间高度关联、资源共享程度高,且管理层希望集中推进重点事项的企业。
指令型并不等于最高级,也不一定适合所有组织。它需要清晰的授权、稳定的决策机制和较强的业务理解。如果PMO拥有很强的控制权,却不了解客户、产品和业务收益,流程压力可能增加,项目结果却不一定改善。
| PMO类型 | 主要价值 | 适合情况 | 主要风险 |
|---|---|---|---|
| 支持型 | 提升方法和能力 | 项目团队需要辅导,组织尚在起步 | 遇到冲突时缺少推动力 |
| 控制型 | 统一规范和治理 | 项目多、风险高、需要横向比较 | 容易增加流程负担 |
| 指令型 | 集中管理重要项目和资源 | 战略项目密集、项目依赖复杂 | 权力集中但业务脱节 |

九、案例观察:一个多项目企业如何从“各自汇报”转向组合治理
1. 案例背景:项目都在推进,但管理层无法判断优先级
下面的案例采用脱敏和情景模拟方式呈现,企业名称、项目名称和数据均经过抽象处理。某拥有约300名员工的企业,同时推进客户交付、内部系统建设、产品迭代和数据治理等项目。项目数量达到26个,其中有9个项目共享同一批技术和业务专家。
改造前,项目团队分别使用电子表格、即时通信工具和研发协作系统管理任务。每周汇报时,各项目自行定义“完成”“延期”和“高风险”,管理层需要花两到三天整理材料,仍然无法准确回答哪些项目正在争抢同一资源。
更棘手的是,项目经理普遍认为项目延期来自“资源不够”,业务部门则认为项目团队“执行不力”。双方都有部分事实,却没有一套能够把资源、计划、优先级和收益放在一起讨论的机制。
2. 改造动作:先统一事实,再讨论责任
PMO没有先发布大规模制度,而是用六周时间完成了三个动作。第一,建立项目清单和统一状态定义,将所有项目按项目类型、战略关联度和风险等级分类;第二,识别共享资源和关键依赖,形成月度资源冲突清单;第三,要求重点项目补充业务收益、关键里程碑和重大风险,并为红黄状态设置升级路径。
在工具层面,企业对比了继续使用分散表格、扩展已有研发系统和引入某项目管理平台三种方案。最终选择能够覆盖项目计划、风险、资源和组合视图的平台,并保留原有研发协作流程。对于已有Jira数据的团队,采用平滑迁移方式,避免一次性切换造成项目资料丢失和团队协作中断;对敏感数据,则评估私有化部署和权限隔离方案。
3. 情景数据观察:改善来自机制组合,而不是单点工具
| 观察指标 | 改造前基线 | 运行3个月后 | 变化解读 |
|---|---|---|---|
| 项目状态汇总耗时 | 每月约32小时 | 每月约14小时 | 统一字段和状态后,人工整理与重复确认减少 |
| 共享关键资源冲突数 | 每月11起 | 每月6起 | 部分冲突通过优先级调整和范围取舍提前处理 |
| 重大问题平均升级时间 | 8.5个工作日 | 3.2个工作日 | 问题责任人与升级路径明确后,等待决策时间缩短 |
| 重点项目里程碑按期率 | 63% | 79% | 预警和纠偏提前介入,但仍受业务决策和外部依赖影响 |
| 复盘成果被引用次数 | 每季度3次 | 每季度17次 | 知识被嵌入新项目启动和评审,开始产生复用价值 |
这些数据不能被解释为“上了工具,所以项目效率提高了”。真正发挥作用的是几个动作同时发生:项目状态口径统一,资源冲突被显式呈现,异常项目有明确升级条件,复盘成果进入新项目流程。工具只是让这些机制能够持续运行、留下记录并减少人工汇总。

4. 案例中最重要的取舍:不是所有项目都值得同等管理
改造后,企业没有要求26个项目全部接受重点级治理,而是把9个高关联、高风险项目纳入组合管理,其余项目使用轻量标准。这样既避免PMO团队被低价值事务淹没,也让管理层把注意力集中在真正影响资源和战略目标的项目上。
这说明PMO建设不能只追求覆盖率。一个项目被纳入管理体系,不代表它必须承担同样的报告频率、评审要求和审批流程。好的PMO会主动区分项目价值和风险,让有限的治理能力优先投入到最需要决策的地方。
十、如何判断PMO是否真正提升了企业项目管理效率
1. 先区分结果指标、过程指标和能力指标
只看项目按期完成率,容易忽略业务目标变化、范围调整和外部依赖;只看报告提交率,又容易把形式当成成果。我建议建立三层指标体系:结果指标判断项目交付是否改善,过程指标判断风险和问题是否被及时处理,能力指标判断组织是否正在减少对个人经验的依赖。
| 指标层级 | 示例指标 | 适合回答的问题 | 使用注意 |
|---|---|---|---|
| 结果指标 | 按期完成率、预算偏差、收益达成率 | 项目最终是否交付并产生价值 | 要区分范围变化和外部原因 |
| 过程指标 | 风险提前识别率、问题关闭周期、变更审批周期 | 问题是否被及时发现和处理 | 指标必须绑定责任和动作 |
| 能力指标 | 标准使用率、培训应用率、复盘复用率 | 组织能力是否在持续积累 | 不能用文档数量代替能力形成 |
| 决策指标 | 资源冲突解决周期、项目组合调整次数、战略匹配度 | 管理层是否能做出更及时的取舍 | 需要高层真正使用PMO提供的信息 |
2. PMO失效的六个信号
- PMO的主要工作是催日报、收周报和整理会议纪要。
- 项目状态全部显示为绿色,但延期和追加预算不断发生。
- 模板越来越多,项目团队花在填表上的时间持续增加。
- PMO发现了资源冲突,却没有升级机制或决策权限。
- 管理层不使用项目组合数据进行预算、资源和优先级决策。
- 复盘材料大量积累,但新项目仍然反复出现相同问题。
这些信号表明,PMO可能停留在行政支持层面,或者权责与组织需求不匹配。改进方向不是继续增加表格,而是重新确认PMO服务对象、决策边界、核心指标和必须解决的业务问题。

十一、不同企业应该怎么做:从最迫切的问题开始,而不是先搭建完整架构
1. 小型企业或项目数量较少:先做轻量PMO
如果企业项目数量不多,项目之间资源冲突有限,暂时没有必要建立复杂的PMO部门。可以由一名项目管理负责人或兼职PMO承担基础治理,先统一项目清单、目标、负责人、截止日期、风险和状态汇报。
- 建立所有项目的统一台账。
- 规定最少的立项字段和状态定义。
- 每两周检查一次关键风险和依赖。
- 项目收尾时记录三条最有价值的经验。
- 连续运行两到三个周期后,再决定是否扩大PMO权限。
这一阶段的取舍是:宁可覆盖少量关键动作,也不要在组织尚未形成习惯时引入复杂审批。轻量PMO的目标是让项目透明,而不是立即实现全面控制。
2. 中型企业或跨部门项目较多:优先建设控制型PMO
当企业同时运行十几个甚至几十个项目,并且出现资源冲突、项目状态不一致和管理层无法横向比较的问题时,应优先建立控制型PMO。重点不是增加人员数量,而是建立统一状态、风险、变更和升级机制。
这一阶段可以引入某项目管理平台,集中管理项目计划、任务、风险、问题、文档和报表。若企业同时有研发、交付和业务项目,需要先定义不同项目类型的模板,再通过项目组合视图实现横向管理。对于已有Jira使用基础的研发团队,平滑迁移能力可以降低切换阻力;对于有数据隔离和审计要求的组织,私有化部署则应纳入选型评估。
3. 大型企业或战略项目密集:建立项目组合治理
大型企业的核心问题往往不是单个项目不会管理,而是项目太多、资源有限、优先级不断变化。此时PMO需要从项目层上升到项目组合层,参与项目筛选、预算配置、资源平衡和战略匹配。
项目组合治理必须得到高层授权。PMO可以提供项目评分模型、资源负载分析和收益预测,但不能在没有授权的情况下自行暂停业务项目。企业应明确哪些事项由PMO决定,哪些事项必须提交经营管理层,哪些事项由业务负责人承担最终责任。
4. 数据安全要求高或系统迁移复杂:先做边界和连续性评估
涉及客户资料、研发数据、合同信息或内部经营数据的企业,应在平台选型前明确部署方式、权限边界、日志审计、数据备份和灾备要求。支持私有化部署的平台可能更适合对数据环境有严格要求的组织,但也意味着企业需要承担服务器、运维和升级管理责任。
如果企业已有研发协作工具,不建议为了追求“统一”而一次性推倒重来。更稳妥的方式是先选择一个跨部门重点项目试点,验证数据迁移、权限模型、报表口径和团队使用习惯,再逐步扩展到其他项目类型。

十二、PMO建设中的常见误区与取舍
1. 误区一:把PMO做成“进度警察”
如果PMO只关心项目是否按时完成,却不关注范围变化、资源可行性和业务决策,项目团队很容易通过压缩测试、隐藏风险或调整口径来维持“按期”。这不仅不能提升效率,还会把问题推迟到交付后暴露。
更好的做法是同时看进度和交付质量,要求项目说明剩余工作、关键依赖、风险趋势以及需要管理层解决的问题。PMO的职责不是让所有项目保持绿色,而是让每一种状态都对应真实、可执行的管理动作。
2. 误区二:一开始就追求“大而全”
PMO建设常见的另一种错误,是参考大型企业架构,直接建立完整制度、复杂委员会和大量模板。对于项目管理基础薄弱的组织,这种做法会产生明显的制度摩擦,项目团队还没有理解基本目标,就先被要求填写大量字段。
我更建议采用“问题驱动”的建设顺序:先解决项目状态不可见,再解决资源冲突;先统一关键风险,再完善知识复用。每完成一项治理能力,就用实际项目结果验证它是否值得保留。
3. 误区三:把工具上线当作PMO落地
工具能够提高信息透明度和协作效率,但不能代替组织授权、业务优先级和管理决策。没有明确的状态口径,平台会产生更多不一致数据;没有风险升级机制,平台只会记录更多无人处理的风险;没有高层使用,项目组合看板也只是展示页面。
工具上线前,PMO应先画出关键管理流程:项目如何立项、谁审批、哪些情况需要升级、资源冲突提交给谁、项目何时可以暂停、复盘成果如何被调用。只有流程和责任明确后,平台配置才不会变成一次性的技术项目。
4. 误区四:认为PMO权力越大越有效
权力过弱,PMO可能无法推动跨部门问题;权力过强,PMO又可能脱离业务,变成以流程合规替代项目价值判断的管理中心。PMO的权责应与企业项目成熟度、战略项目密度和高层授权相匹配。
| 取舍问题 | 偏向一侧的好处 | 可能代价 | 我的建议 |
|---|---|---|---|
| 标准统一还是项目灵活 | 统一便于比较,灵活便于适应业务 | 过度统一会增加流程,过度灵活会失去治理 | 统一关键动作,允许项目类型差异化 |
| 集中决策还是业务自主 | 集中有利于资源平衡,自主有利于快速响应 | 集中可能变慢,自主可能互相冲突 | 重大事项集中,日常执行授权给项目团队 |
| 数据完整还是汇报成本 | 数据完整有利于分析和审计 | 字段过多会降低更新质量 | 只保留能够触发决策的字段 |
| 短期救火还是长期能力 | 深度介入能迅速稳定危机项目 | 长期代管会削弱项目经理能力 | 危机期深度支持,稳定后逐步归还责任 |
十三、PMO落地的90天行动方案
1. 第一个月:建立事实基础
第一个月不要急着发布完整制度,先把企业当前正在进行的项目看清楚。PMO应收集项目目标、负责人、阶段、截止时间、预算、关键资源、主要风险和业务收益,并识别哪些项目存在重复建设、资源重叠或战略关联。
- 建立统一项目清单。
- 梳理项目类型、规模和风险等级。
- 定义绿色、黄色和红色状态的触发条件。
- 识别共享关键岗位和主要外部依赖。
- 选出一个高价值、跨部门项目作为试点。
第一个月的产出不应是厚重制度,而应是一张可信的项目组合地图。只要管理层第一次能够清楚看到项目之间的资源冲突和优先级矛盾,PMO就已经创造了早期价值。
2. 第二个月:把关键机制嵌入项目节点
第二个月重点建设标准和流程。PMO应完成轻量级、标准级和重点级项目模板,明确立项、计划、风险、变更、阶段评审和收尾要求,并将这些动作嵌入项目实际工作中。
- 建立项目章程和目标确认模板。
- 统一里程碑、风险等级和问题状态定义。
- 建立重大变更的影响评估表。
- 设定跨部门问题的升级时限。
- 形成项目周报或状态看板的最小字段集。
如果企业准备使用某项目管理平台,应在这个阶段完成试点配置,而不是直接全员推广。重点验证项目团队是否愿意更新数据、管理层是否能看懂状态、PMO是否能根据异常信息推动决策。
3. 第三个月:用指标验证PMO是否产生价值
第三个月应对试点项目进行前后对比,重点观察状态汇总耗时、问题升级时间、风险提前识别率、里程碑按期率和资源冲突处理周期。不要只统计平台登录人数、任务数量或报表提交率,这些只能说明工具被使用,不能说明项目管理效率已经改善。
- 比较改造前后的管理耗时。
- 检查黄色和红色项目是否触发了真实行动。
- 统计高风险事项从识别到关闭的周期。
- 复核资源冲突是否从临时争抢转向有依据的决策。
- 检查复盘成果是否在新项目中被引用。
90天结束时,PMO应向管理层提交的不是“我们建立了多少流程”,而是“哪些管理问题得到了改善、哪些问题仍然需要高层决策、下一阶段应该增加还是减少哪些治理动作”。

十四、FAQ:企业最关心的PMO问题
1. PMO和项目管理部有什么区别?
两者在很多企业中可能是不同名称,也可能承担相近职能,不能只根据名称判断。项目管理部通常更像正式组织部门,PMO则可以是部门、团队、项目群办公室或组织级管理职能。真正需要确认的是:它管理哪些项目、拥有哪些权限、向谁汇报,以及是否负责资源和项目组合决策。
2. 小企业有没有必要设立PMO?
小企业不一定需要专门的PMO部门,但当项目开始并行增加、关键资源频繁冲突、管理层无法掌握真实进展时,就需要承担PMO职能。可以先由项目负责人兼职建立统一项目清单、风险机制和复盘流程,等项目复杂度上升后再正式扩展。
3. PMO是不是负责催项目进度?
催进度只是最表层的工作。PMO更重要的任务是确认计划是否可信、风险是否提前暴露、资源是否匹配、问题是否得到升级,以及管理层是否需要在范围、预算和时间之间做取舍。如果PMO只能催而不能推动问题解决,说明它的权责或治理机制仍不完整。
4. PMO应该向谁汇报?
这取决于PMO承担的职责。支持型PMO可以归属于项目管理、运营或研发管理部门;控制型PMO需要能够接触跨部门项目数据;指令型PMO通常需要获得经营管理层或高层领导授权。关键不是汇报线看起来多高级,而是PMO能否在发生资源冲突和重大风险时找到真正的决策人。
5. PMO是否必须使用项目管理平台?
项目数量少、协作关系简单时,表格和固定会议也可能满足基本需求。但当项目超过十个、跨部门协作增多、资源共享明显,或者企业需要私有化部署、数据审计和历史迁移时,某项目管理平台通常更适合承载持续治理。是否使用平台,应由数据复杂度和管理需求决定,而不是由工具本身决定。
6. 如何避免PMO增加项目团队的负担?
第一,控制必填字段,只保留能够影响决策的信息;第二,按项目规模和风险分层治理;第三,让项目团队看到填报后的实际收益,例如更快获得资源、更快关闭问题或减少重复汇报;第四,定期删除没人使用的报表和流程。PMO应对管理成本负责,不能把所有管理需求都转嫁给项目团队。
十五、结语:好的PMO不是让企业填更多表,而是让重要项目更容易成功
PMO的五大核心作用,表面上分别对应标准、能力、监控、资源和知识,深层其实是在解决企业项目管理中的五种摩擦:信息口径不一致、个人能力不稳定、风险暴露太晚、资源配置不公平、经验无法复用。
我认为,判断PMO是否值得建设,不应先问“要设多少人、买什么工具、建几层委员会”,而应先问三个问题:企业当前最频繁出现的项目失效是什么?哪些问题需要跨项目视角才能解决?管理层是否愿意根据PMO提供的信息做出优先级取舍?
如果答案是项目状态不可见,就先做统一台账和状态机制;如果答案是资源冲突严重,就先建设项目组合视图;如果答案是项目经理能力差异大,就先做方法支持和关键节点辅导;如果答案是项目经验反复流失,就把复盘成果嵌入新项目启动和评审。
下一步可以用90天完成一次小范围PMO试点:选择一个跨部门重点项目,统一五类关键管理动作,记录改造前后的管理耗时、问题关闭周期、资源冲突和里程碑表现,再决定PMO应当扩大支持、加强控制,还是获得更高层级的项目组合授权。
真正有效的PMO,不是把所有项目管得一模一样,而是让企业在面对复杂项目、有限资源和不断变化的业务目标时,能够更早看见问题、更快做出取舍,并且让今天解决的问题不会在下一个项目中再次发生。
常见问题解答(FAQ)
1. PMO的5大核心作用分别是什么?
我所在的团队过去一直把PMO理解成“负责催进度、收周报、做汇报”的部门,但项目延期和资源冲突并没有因此减少。我想知道,PMO真正创造价值的地方到底在哪里,怎样才能避免它变成一个只增加流程的行政岗位?
PMO的核心价值,不是简单替项目经理收集信息,而是把分散在不同项目中的管理动作、风险信息和资源决策连接起来。通常可以归纳为五项作用:建立统一标准、提供方法与能力支持、监控项目进展与风险、协调资源和项目优先级、沉淀项目知识。这五项作用不是互相孤立的职能清单,而是一条管理链路。
标准解决“每个项目各做各的”,监控解决“管理层看不见真实状态”,资源协调解决“多个项目争抢同一批人”,知识沉淀则解决“同样的问题反复发生”。
企业常见问题PMO对应动作可观察结果 项目报告口径不一致统一里程碑、风险等级和状态报告项目可以横向比较 问题总是在最后阶段暴露建立预警、升级和评审机制风险更早进入管理层视野 多个项目抢同一批关键人员进行资源负载和项目组合分析优先级决策更有依据 项目结束后经验流失把复盘成果嵌入新项目启动减少重复踩坑 我更建议企业先观察PMO是否改变了决策质量,而不是一开始就统计提交了多少份报表。
一个有效的PMO,应该让管理层更早发现偏差,让项目经理减少重复协调,让资源投入更符合业务优先级。
2. PMO如何通过标准化流程提升项目管理效率?
我接触过的项目团队经常各自使用不同的计划模板、风险定义和汇报周期,同一个“延期风险”在不同项目里甚至代表不同程度的问题。统一流程听起来有效,但我担心标准化会让项目团队变得僵化,反而降低执行速度,PMO应该怎么把握边界?
PMO标准化最容易踩的坑,是把“统一关键管理动作”误解成“所有项目必须使用完全相同的流程”。实际上,研发项目、工程项目和市场活动的交付方式不同,不可能用一套细节流程覆盖全部场景。更可行的做法是只统一管理层真正需要比较和决策的字段。
例如项目目标、负责人、关键里程碑、预算基线、风险等级、问题责任人、变更影响和升级条件可以统一;具体任务拆解方式、团队协作节奏则允许项目自行调整。在一个脱敏的多项目管理示例中,标准化前,项目经理每周分别制作不同格式的汇报材料,管理层需要花时间理解每份表格的含义。
标准化后,所有项目只保留一页状态摘要,红色代表已影响关键目标,黄色代表需要关注,绿色代表按计划推进。
管理动作标准化前标准化后 进度汇报各项目自定义格式统一里程碑和偏差说明 风险判断依赖个人描述统一概率、影响和应对责任 问题升级通常等到会议临时讨论达到条件后自动升级 项目收尾完成交付即结束增加验收、复盘和经验归档 判断标准化是否有效,可以观察三项指标:项目周报准备时间是否下降,管理层能否在几分钟内识别异常,项目之间是否可以使用同一套口径比较。
如果模板越来越多、填写时间越来越长,却没有帮助任何人做出更快决策,说明PMO是在制造流程,而不是提升效率。
3. PMO如何解决跨项目资源冲突和项目优先级问题?
我们曾经同时推进多个项目,表面上每个项目都有负责人,实际却反复争抢同一位技术专家和同一批预算。项目经理都认为自己的任务最紧急,管理层也很难只凭汇报判断应该先支持谁,我想知道PMO具体应该如何介入,而不是简单地“抢资源”。
PMO解决资源冲突的关键,不是替所有部门直接分配人员,而是建立一套可解释的优先级决策机制。没有规则时,资源通常会流向声音最大、关系最强或最晚提出需求的项目,这种分配方式会放大延期风险。实际操作时,可以先建立项目组合清单,至少记录项目的战略价值、业务收益、合规紧迫性、关键依赖、资源需求和延期影响。
然后识别瓶颈资源,例如只能由少数专家承担的架构设计、测试认证或现场实施工作。一个可落地的资源协调流程通常分为六步:盘点全部项目,识别共享资源,计算未来周期的资源负载,按照统一规则排列项目优先级,提出延期、错峰或增配方案,最后由有授权的管理层确认取舍。
判断维度需要回答的问题 战略价值项目是否直接支持当前经营目标?时间约束延期是否会造成合规、合同或市场窗口损失?依赖关系是否有其他项目必须等待该项目结果?资源稀缺度所需人员是否可以替代或外部补充?延期代价暂停或延后项目的实际影响是什么?我不建议把“项目优先级”做成永久不变的排行榜。
业务目标、预算和外部环境会变化,PMO应当按月或按关键经营周期复核项目组合。更重要的是,PMO只能提供透明的分析和建议,涉及战略取舍时仍需要业务负责人和管理层承担决策责任。
4. 如何判断PMO是否真正提升了企业项目管理效率?
很多企业设立PMO后,周报、月报、评审会和项目台账明显增加,但项目延期率并没有明显改善。我不想用“PMO很重要”这样的口号来评价它,而是希望有一套具体方法判断PMO到底带来了价值,还是只是增加了管理成本。
判断PMO是否有效,不能只看它完成了多少项行政工作,例如发了多少次提醒、收集了多少份报告。更应该看PMO是否改善了交付结果、管理效率、组织能力和决策质量。建议先建立基线,再观察改进趋势。
例如在PMO试点前记录最近三个项目周期中的里程碑按期率、重大问题关闭周期、立项审批时间、项目报告准备时间和资源冲突次数。运行一个完整周期后,再用相同口径进行比较,而不是只挑选表现较好的项目。
衡量维度建议指标解读方式 交付结果里程碑按期率、预算偏差率观察项目是否更可预测 管理效率报告准备时间、审批周期观察重复劳动是否减少 风险治理风险提前识别率、问题关闭周期观察问题是否更早暴露和处理 资源决策资源冲突次数、关键人员负载观察资源分配是否更透明 知识复用复盘完成率、经验复用次数观察组织是否减少重复踩坑 例如,某类项目在试点前平均需要五个工作日准备管理层汇报,且重大问题通常在里程碑临近时才暴露。
PMO统一状态口径和升级规则后,可以将“汇报准备时间下降、风险暴露提前、问题关闭周期缩短”作为阶段性验证信号。这里的数字应来自企业自身基线,不能直接套用所谓行业平均值。还有三个失效信号值得警惕:PMO主要工作变成催日报,项目团队认为模板增加了负担,管理层却不使用PMO数据做决策。
如果出现这些情况,通常不是项目团队不配合,而是PMO的授权、指标或服务对象没有定义清楚。PMO的最终考核,应是让重要项目更可预测,而不是让报表数量更多。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/32434
读者评论
文章把PMO的价值从“收报表、催进度”转向标准、预警、资源协调和知识复用,逻辑比较清晰。尤其是风险触发条件和升级时限的例子,说明了风险管理不能停留在登记层面。
分层治理的思路比较实用,不同规模和风险的项目确实不应采用完全相同的流程。不过文中的数据多为情景模拟,企业落地时还需要结合自身项目类型和管理成熟度验证。
文中对项目经理、项目群经理和PMO职责的区分很有参考价值。资源冲突最终涉及战略取舍,PMO更适合提供事实和分析,而不是替管理层直接做所有决策。
