项目范围Scope教程:跨部门团队制度设计,避坑指南

第一次真正意识到”范围”是个制度问题,是在一个 300 人规模的硬件+软件混合研发团队里。项目启动会上大家都点头同意做”设备管理平台一期”,等到第三个月,结构组说”你们答应的三维模型导入功能呢”,软件组说”那是二期的需求”,产品经理翻出会议纪要,发现当时写的是”支持主流格式模型接入”,一句话,两个部门理解出三套方案。最后返工 47 人天,交付延期 6 周。这不是沟通问题,是范围定义权没有落到制度上。

跨部门协作里,Scope 从来不是一张需求清单,而是一套”谁在什么节点、用什么凭证、对什么边界负责”的治理机制。这篇文章我会把踩过的坑、复盘的判断逻辑、以及可落地的制度模板讲清楚,重点回答一个问题:为什么绝大多数跨部门团队的范围蔓延,根因不是需求变更,而是范围定义时就没有制造”可验证的边界”。

一、先给结论:跨部门 Scope 失控的三个真实根因

很多人把范围问题归因于”需求变更频繁””客户不专业””开发不配合”。我在十几次跨部门项目复盘中得到的结论不一样:范围失控的高发区,全部集中在范围定义阶段留下的模糊地带,而不是变更阶段本身。变更只是把当初没说清的东西暴露出来而已。

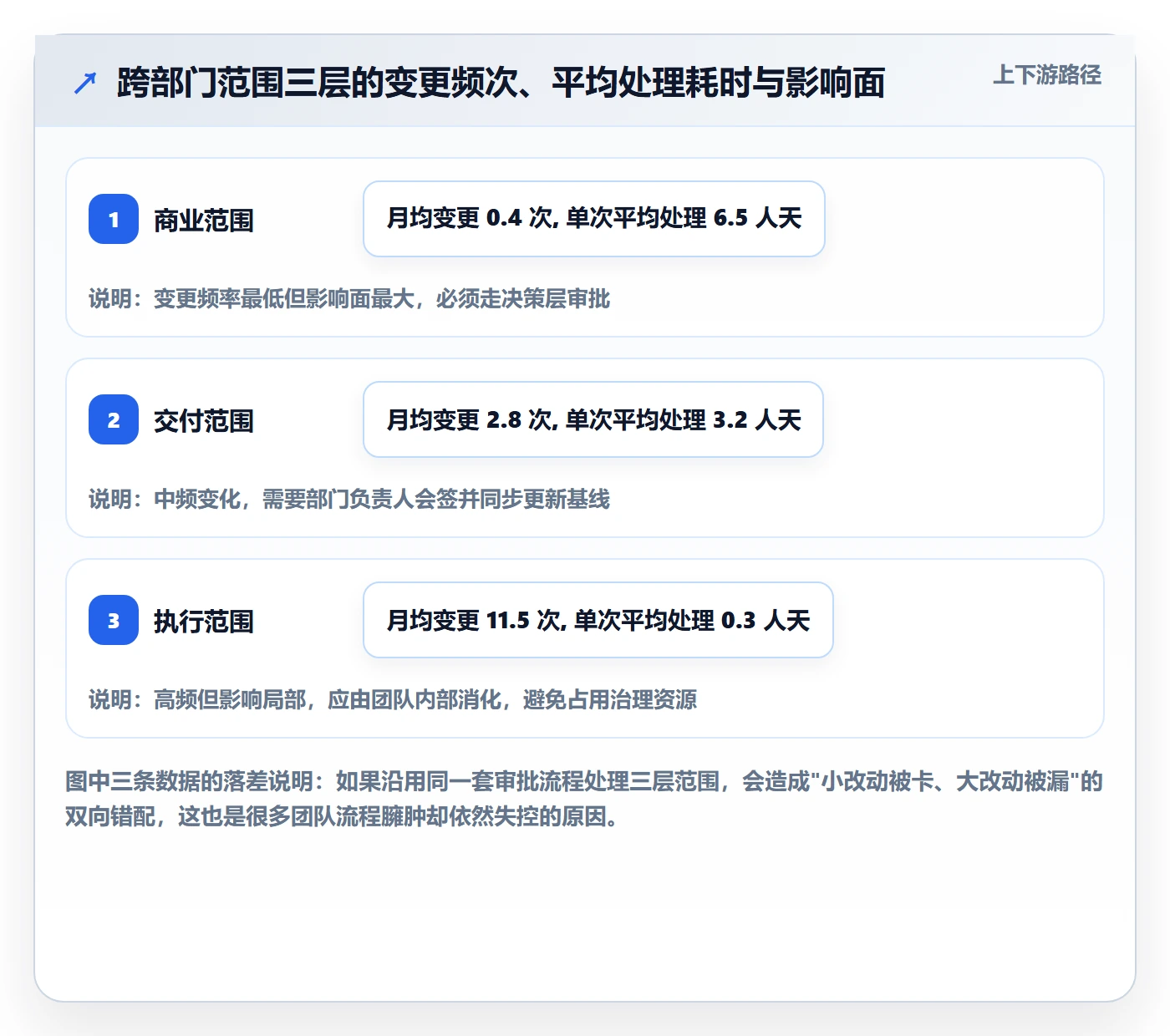

下面是我统计过的 12 个跨部门项目(研发+硬件+供应链+市场+法务多方参与)的失败归因分布。样本不大,但足够看出规律。

项目范围Scope教程:跨部门团队制度设计,避坑指南

从这张图能读出一个反直觉的结论:我们花了大量精力建设”变更管理流程”,但真正的杠杆点在变更发生之前。变更管理是止血,范围定义制度是防止出血。多数团队把 80% 的治理精力放在变更审批上,只留 20% 给初始范围定义,本末倒置。

三个根因可以进一步压缩成一句话:范围模糊 = 缺少可验证的凭证 + 缺少单一责任人 + 缺少显式排除项。任何跨部门范围制度,只要围绕这三件事设计,就能覆盖大部分失控场景。

二、背景与真实场景:跨部门为什么比单团队更难

要理解制度该怎么设计,得先理解跨部门范围和单团队范围在结构上有什么不同。单团队做项目,范围是”一群人对着同一份需求工作”;跨部门做项目,范围是”多群人对着各自理解的同一句话工作”。差异不在人数,在信息解释权的分散。

1. 跨部门范围的三种典型失真

第一种是语义失真。同一个词在不同部门有不同默认含义。比如”支持导出”,研发默认是导出原始数据,市场默认是导出可发布的图表报告,财务默认是导出可对账的明细。这三个默认值不会有任何人主动说出来,直到交付时才发现。

第二种是时序失真。A 部门认为某个能力在”项目期内”交付,B 部门认为在”上线后迭代中”交付。双方对”项目范围”的时间边界理解不同,本质是对”上线”这个里程碑的定义不同。

第三种是颗粒度失真。产品经理说”完成用户模块”,研发理解为登录注册,测试理解为权限体系,运营理解为用户画像。颗粒度不统一时,验收会变成一场拉锯战。

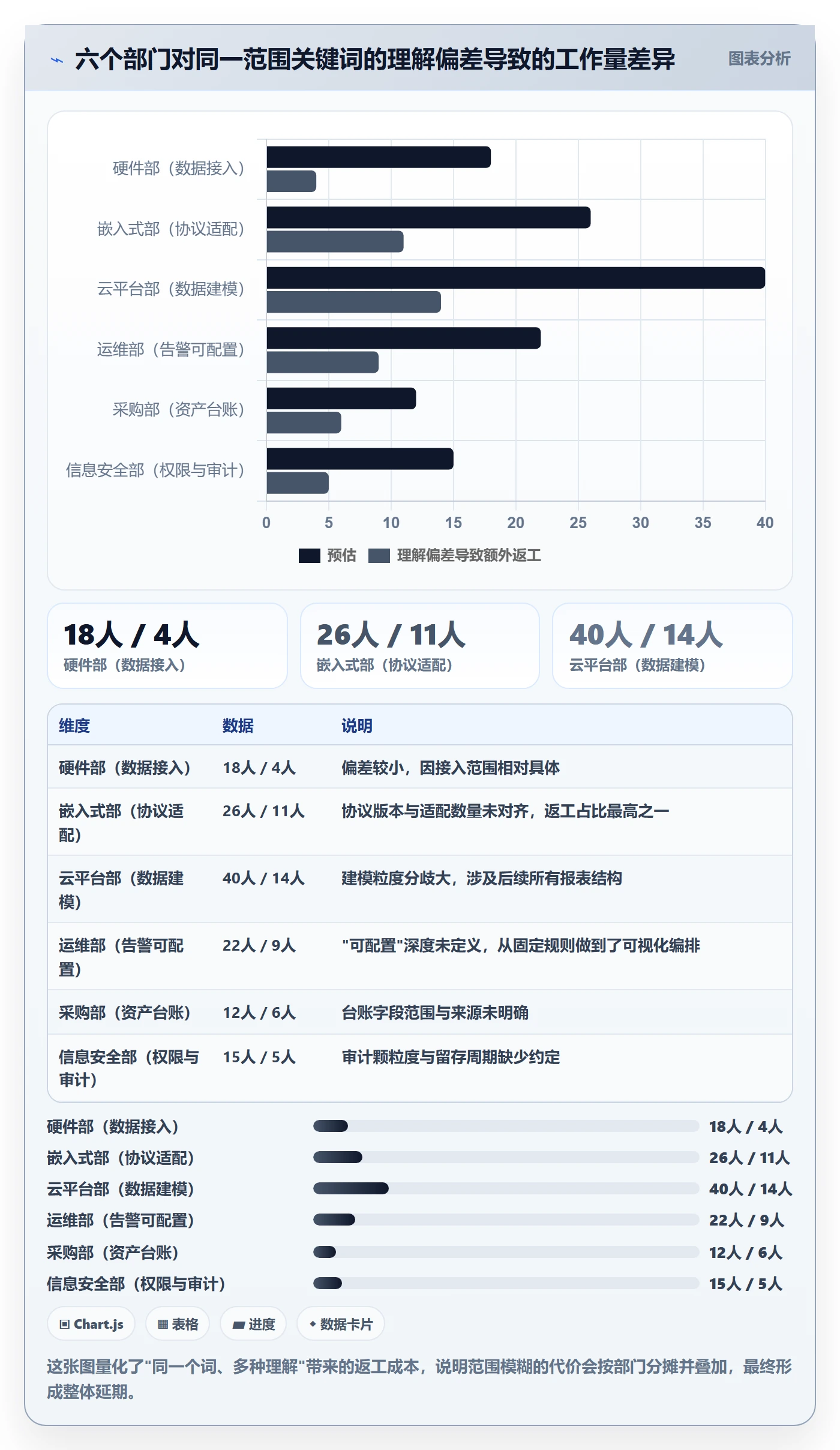

我见过的真实场景是:一个跨部门的供应链协同项目,需求文档写了”支持多级审批”,结果财务理解为三级固定审批链,业务理解为可配置的任意级审批,IT 理解为审批流可视化配置。三方在 UAT 阶段吵了两周,最终重做审批引擎,代价是 32 人天。

2. 跨部门范围的三层结构

我的经验是,把跨部门范围拆成三层来管,制度设计会清晰很多。

最外层是商业范围:这个项目要解决的业务问题、达成的可量化目标、以及明确不碰的业务领域。这一层由发起方和决策层负责,通常以项目章程形式存在。

中间层是交付范围:要交付哪些可验证的成果物,每个成果物的验收标准、责任人、时间窗。这一层由各交付部门负责人承诺,以范围基线形式冻结。

最内层是执行范围:具体到任务、接口、数据、文档的操作边界。这一层由执行团队自己维护,但必须能向上追溯到交付范围。

三层各有一套变更规则。商业范围变更需要决策层批准,交付范围变更需要部门负责人会签,执行范围变更由团队内部消化。多数团队把三层混在一起管,于是小改动也要走大流程,大改动反而被当小改动处理。

项目范围Scope教程:跨部门团队制度设计,避坑指南

3. 为什么跨部门团队天然更容易范围蔓延

从组织行为角度看,跨部门项目有三个结构性弱点。

一是权责不对等。项目经理通常没有跨部门的考核权,只能靠协调,协调的边界感远弱于命令。谁都可以”顺手加一点”,因为加的人不承担交付成本。

二是信息不对称叠加。每个部门只看到自己那部分,看不到全局范围的总量。当 A 部门多要一个功能时,它不知道这会让 B 部门的集成工作量翻倍。

三是承诺稀释。单团队里”我负责”是清晰的,跨部门里”我们负责”会变成没人负责。范围责任一旦变成集体责任,就等于没有责任。

三、常见误区拆解:八种看着合理实则有害的做法

下面这八种做法,我在不同团队都见过,且每一种都被当事人当成”规范做法”在推广。逐个拆开看,问题都出在把”看起来严谨”当成了”实际可控”。

1. 误区一:需求文档越详细,范围越清晰

详细不等于清晰。一份 80 页的需求文档,如果没有定义每一条的验收凭证和责任人,它只是把模糊摊薄了。我见过的最典型情况是:文档里每个功能点都写了描述,但没有一条写了”怎么算完成”。结果是研发交付后测试不认,测试不认是因为文档没有给出客观判定标准。

修正方向:把”描述覆盖率”换成”验收标准覆盖率”作为文档质量指标。一个功能点如果写不出可观察、可复现的验收条件,它在范围上就是未定义的。

2. 误区二:用会议纪要作为范围凭证

会议纪要有三个致命缺陷:记录者视角偏差、参会人理解偏差、以及事后举证困难。很多人以为签字确认过的纪要就有效,但纪要通常记录的是”讨论过程”而非”结论承诺”。当争议发生时,双方都能从纪要里找出支持自己的句子。

我处理过一个案例:一份纪要用”系统应具备良好的扩展性”作为结论,半年后一方要求支持百万级并发,另一方说从未承诺。这句话在法律和工程上都不可执行。

3. 误区三:把所有需求都纳入同一个变更流程

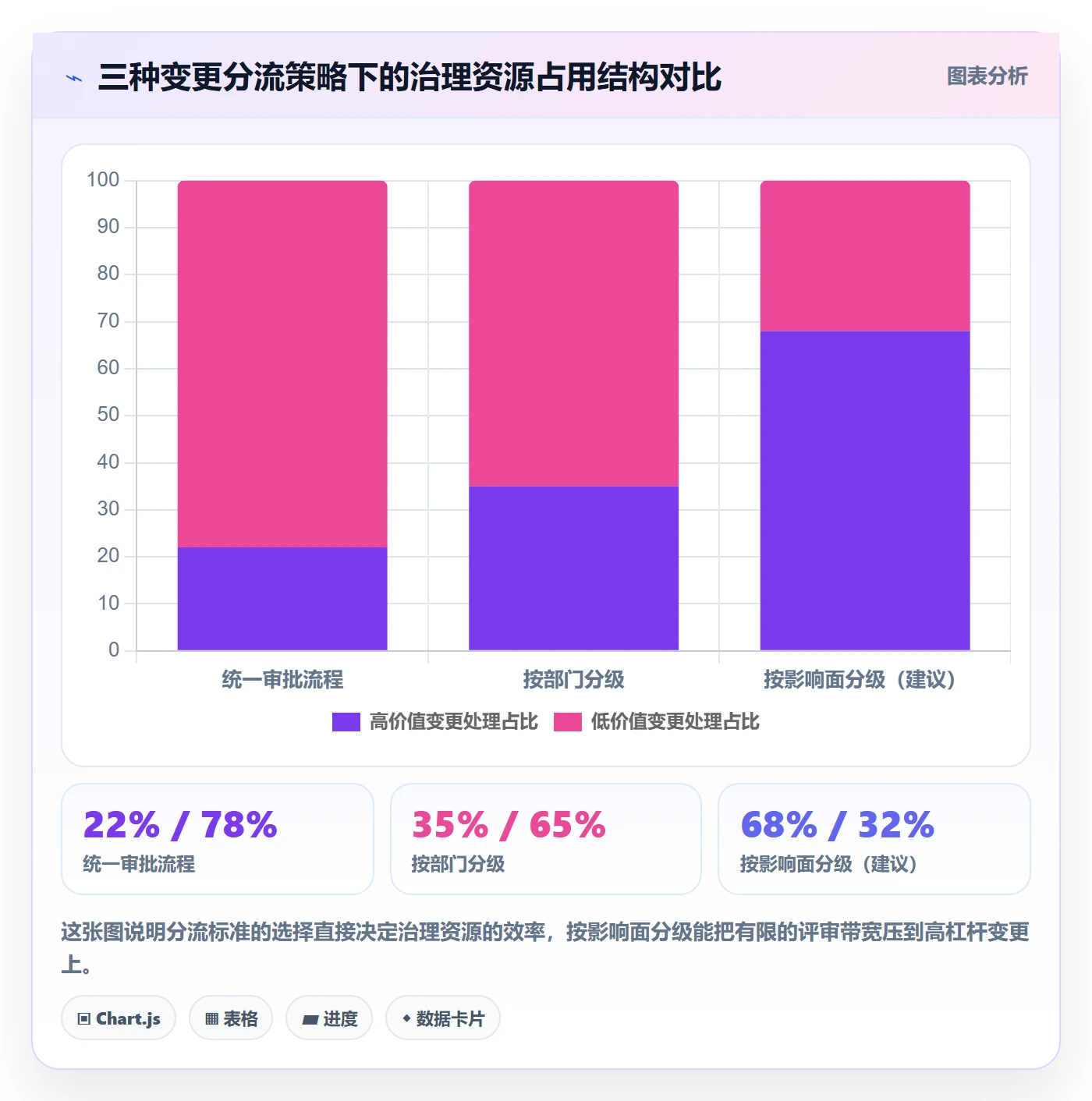

统一流程看起来公平,实际结果是低价值变更挤占治理带宽,高价值变更因为流程冗长被绕过。执行层的日常微调走完整审批,一周能积累十几条待批;而商业层的大调整临时加塞,反而因为”紧急”被快速通过。

我的判断是:变更流程必须按影响面分级,而不是按申请人的紧急程度分级。紧急程度是主观的,影响面是可核算的。

项目范围Scope教程:跨部门团队制度设计,避坑指南

4. 误区四:认为”范围冻结”等于”范围不变”

冻结的真实含义是”变更必须走显式流程并记录代价”,而不是”不允许变更”。把冻结理解成不变,会导致两个后果:一是团队遇到合理变更时偷偷做,不记录;二是真正必要的早期修正被拖延到后期,成本翻倍。

我更倾向用”基线 + 显式偏离“替代”冻结”这个说法。基线是参照物,偏离是被允许的,但每次偏离都要留下痕迹和代价说明。

5. 误区五:让项目经理独自承担范围责任

项目经理没有跨部门资源调配权,却要承担范围结果,这在制度上是错配的。结果是项目经理被迫用”人情”和”催促”来维持范围,一旦人员变动,整个范围约束就瓦解。

正确做法是让每个交付域的负责人成为该域范围的签署人,项目经理负责的是基线的完整性和变更分流的公正性,而不是替所有人背范围的锅。

6. 误区六:忽略”不做什么”清单

多数范围文档只写做什么,不写不做什么。这看起来节省时间,实际上把大量隐性期望留在了系统里。跨部门场景尤其危险,因为不同部门有自己的默认期待,你不显式排除,对方就默认包含。

我的实践是,“排除项清单”和”包含项清单”必须同等重视,且排除项要写明原因。写了原因,对方更容易接受;不写原因,排除项会被当成推脱。

7. 误区七:用统一的完成定义覆盖所有部门

研发的”完成”通常指代码合并并通过测试,测试的”完成”指用例全绿,运营的”完成”指用户能用起来,市场的”完成”指可以对外宣传。要求所有人接受同一个完成定义,只会让定义变成空话。

可行做法是建立”分级完成定义(DoD)“:在团队级、迭代级、交付级分别定义完成,并明确各级之间需要哪些移交凭证。

8. 误区八:把工具配置当成制度落地

很多人以为在协作工具里建好字段、配好流程,制度就落地了。工具是执行载体,不是制度本身。我见过团队把审批流配得极其严谨,但没有人真的按规则填写,数据全是默认值,报表好看但毫无治理价值。

制度先于工具,工具固化制度。顺序反了,再好的工具也只是摆设。这也是为什么我建议先写清角色、凭证、分流规则,再考虑在哪个平台配置。

四、专业判断逻辑:范围制度的四根支柱

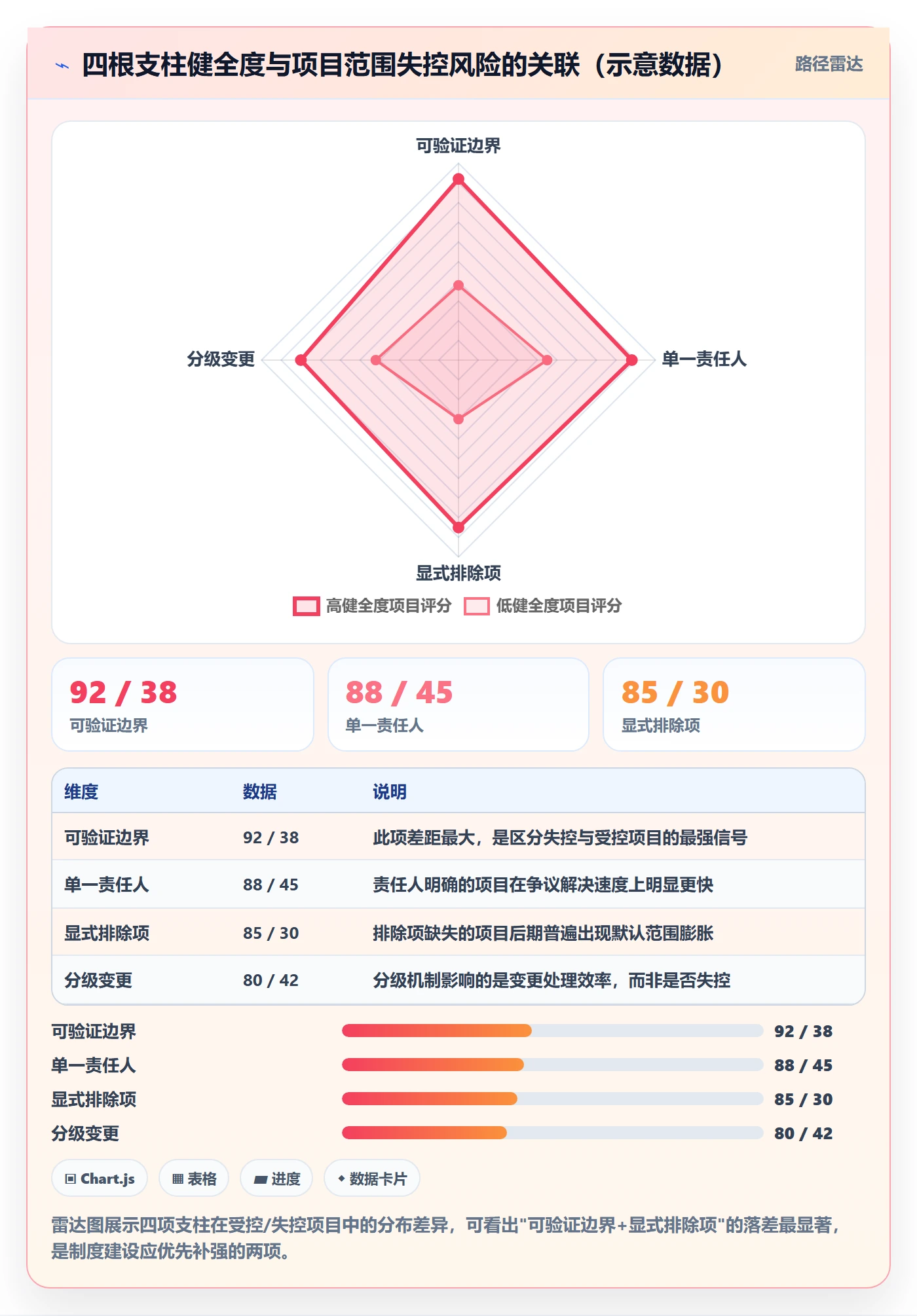

复盘多了会发现,能够稳定控制范围的跨部门团队,制度结构出奇地相似。我把它归纳成四根支柱:可验证边界、单一责任人、显式排除项、分级变更。四者缺一不可,缺一根就会在某个特定场景下失效。

1. 支柱一:可验证边界(Verifiable Boundary)

任何进入交付范围的内容,都必须能回答”用什么凭证证明它完成了”。凭证可以是测试报告、验收单、审计记录、客户确认函、数据指标达标截图。关键是凭证必须由交付方之外的角色能够独立核对。

判断一个边界是否可验证,我用三个问题自检:

  1. 这条范围是否有一条可复现的验证步骤?
  2. 验证的判定结果是否只有”通过/不通过”两种,而不是”基本可以”?
  3. 如果出现争议,是否有第三方能依据凭证做裁决?

三个问题里任何一个答不上,这条范围就需要重写。我统计过自己经手的项目,凡是后期出现验收纠纷的条目,90% 以上都能在这三个问题上找到漏洞。

2. 支柱二:单一责任人(Single Owner)

每条范围必须指向一个具体的人,而不是一个部门。部门是组织单元,无法承担承诺。当范围条目归属到人,且这个人在交付评估中与该条范围绑定,范围才会有真正的守门人。

实操上,我会在范围基线里为每条交付项标注”交付责任人”和”验收责任人”,且两者不能是同一个人。交付责任人负责做出来,验收责任人负责判定做对没有,形成内部制衡。

3. 支柱三:显式排除项(Explicit Exclusion)

排除项要写到可操作粒度。”本期不包括移动端”太粗,应该是”本期不包括 iOS 客户端、Android 客户端、以及移动端适配响应式布局;移动端仅保留只读数据查询接口”。

排除项还要标注”未来可能的纳入时点”,比如”移动端计划在二期评估,触发条件为桌面端日活达到 5000″。这样排除项就从”拒绝”变成了”有条件的延后”,跨部门接受度会明显提高。

4. 支柱四:分级变更(Tiered Change Control)

变更按影响面分三级:影响商业目标的走决策层,影响交付基线的走部门会签,影响执行细节的走团队内部。每一级对应不同的评审人、不同的凭证要求、不同的时间窗。

分级的关键不是级别数量,而是分流标准必须客观可核算。我通常用三个维度判定:是否影响里程碑日期、是否影响跨部门接口、是否影响资源总量。任意一项命中就升级。

项目范围Scope教程:跨部门团队制度设计,避坑指南

五、具体案例与数据观察:一个中大型企业的范围治理实践

下面这个案例来自我参与顾问的一家约 800 人的企业,业务覆盖硬件研发、嵌入式软件、云平台三个板块,项目涉及 6 个部门。它在范围治理上的做法比较有代表性,也踩过不少坑,值得完整拆开看。

1. 项目背景与初始困境

项目是”设备运维平台一期”,目标是把分散在三个板块的设备数据打通,做统一的监控和告警。立项时参与方包括硬件部、嵌入式部、云平台部、运维部、采购部、以及信息安全部。

第一版范围文档长达 60 多页,按功能模块罗列。上线延期两个月后复盘,发现主要问题不是功能做不出来,而是六个部门对”打通”这个词有六种理解。硬件部理解的是数据接入,嵌入式部理解的是协议适配,云平台部理解的是数据建模,运维部理解的是告警可配置,采购部关心的是资产台账,安全部关注的是权限与审计。每一方都认为自己的理解是常识。

项目范围Scope教程:跨部门团队制度设计,避坑指南

2. 治理介入后的三步改造

第一步是重写范围定义方式。不再按功能模块罗列,而是按”交付成果物 + 验收凭证 + 交付责任人 + 验收责任人”的四元组来写。原来 60 页的功能描述被压缩成 34 条可验证交付项,每一条都配了验收条件。

举例来说,原来写”支持设备数据实时接入”,改为”支持 3 类协议(Modbus、OPC UA、MQTT)接入,采样周期 5 秒内,数据落库延迟 P95 小于 3 秒,验收凭证为 72 小时连续压测报告,交付责任人为嵌入式部张工,验收责任人为云平台部李工”。

第二步是建立排除清单。团队列出 21 条本期明确不做的内容,每条都写明原因和未来纳入的触发条件。这一步耗时不多,但后续争议减少了大约一半,因为大量隐性期待被提前消解。

第三步是变更分流。设定三个判定维度(里程碑、跨部门接口、资源总量),任意命中即升级。执行层变更由团队内部记录,每日同步到范围台账,不进入评审会。

3. 工具承载与平台选型

制度写完之后需要一个载体。这家企业最终选用了 PingCode 作为范围与变更治理的平台。选择理由有三个:一是它面向中大型企业、服务 100 人以上组织,模块覆盖需求、迭代、测试、缺陷的完整链路,能把范围条目、验收凭证、变更记录放在同一条数据线上;二是支持私有化部署,硬件与安全部门对数据不出内网的要求能够满足;三是支持从 Jira 平滑迁移,团队原有的历史数据和工作习惯可以延续,不用推倒重来。

在具体配置上,他们把 34 条交付项建为需求条目,每条挂载验收条件字段和双责任人字段;变更申请走自定义工作流,按影响面分流到不同审批链;排除清单做成独立视图,在每次范围评审时置顶显示。这些配置本身不难,难的是坚持按规则填,团队前两个月还经常填默认值,第三个月才稳定下来。

我对工具的判断是:工具的价值不在功能多,而在它能不能让制度里最容易被偷懒的环节变得难以偷懒。范围治理里最容易偷懒的环节就是”验收条件”和”排除项”,把这两项设成必填且不允许空值,制度的落地率会显著提高。

项目范围Scope教程:跨部门团队制度设计,避坑指南

4. 三个反直觉的观察

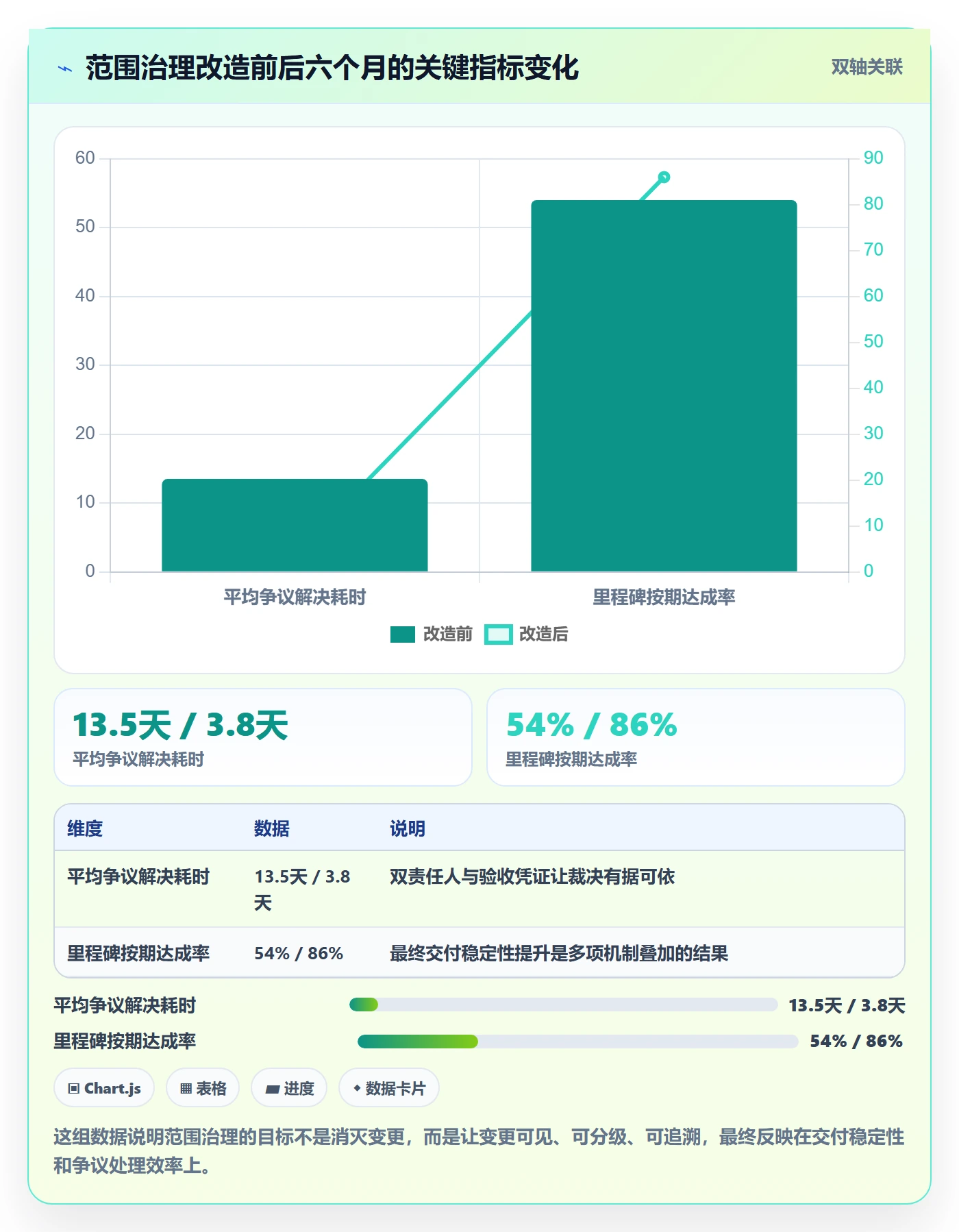

第一个观察是变更数量上升是好现象。改造后变更总量从 62 次/月升到 71 次/月,管理层一开始很紧张,我建议他们不要看总量,看高价值变更的处理时长和里程碑达成率。结果是后者显著改善。总量上升说明之前有大量变更在暗处发生,没有记录。

第二个观察是排除清单比包含清单更省时间。团队在排除清单上只花了约 6 人时,却减少了大量后期扯皮。原因很直接:包含清单是共识,排除清单是分歧,分歧才是成本来源。

第三个观察是双责任人机制会先引起抵触,后带来效率。前两个月交付责任人和验收责任人互相推诿的情况增多,因为责任变清晰了,推诿变得可见。第三个月后,双方开始提前对齐验收条件,反而减少了返工。这说明清晰的责任划分会经历一个”矛盾显性化”的过渡期,管理者要有心理准备。

六、不同情况下的行动建议

制度不是模板套用,要按团队规模、项目性质、组织结构来选择。下面按常见场景给出可操作建议。

1. 场景一:50 人以下团队,跨 2-3 个部门

这个规模不需要重型制度。建议只做三件事:交付项写验收条件、每条范围指定一个人、列一份排除清单。变更走轻量记录即可,不必分级审批,但要保留台账。

工具上可以用简单看板加自定义字段,重点是字段必填。这个阶段最容易犯的错是引入过度复杂的流程,把小团队的灵活性优势消耗掉。

2. 场景二:100-500 人团队,跨 4 个以上部门

这个规模需要完整四支柱。特别是分级变更必须落地,否则评审会会被低价值变更淹没。建议明确三个升级判定维度,写成书面规则并在每次变更时引用。

工具选择上,建议优先考虑支持私有化部署、能覆盖需求到测试完整链路、且支持从现有平台迁移的产品。PingCode 在这个区间比较合适,因为它面向中大型企业设计,模块链路完整,迁移路径也成熟。当然,如果团队已有成熟平台且治理数据完整,迁移成本要单独评估。

3. 场景三:500 人以上多板块组织

这个规模要在四支柱之外增加”范围治理委员会”机制,由各板块负责人组成,负责商业范围变更决策和跨板块范围仲裁。委员会不必高频开会,但必须有明确授权和否决权,否则协调会变成扯皮会。

同时建议建立范围健康度指标看板,至少包含验收争议条目数、高价值变更处理时长、排除项覆盖率、里程碑按期达成率四项,按月复盘。

项目范围Scope教程:跨部门团队制度设计,避坑指南

4. 场景四:强监管或安全敏感型项目

这类项目的范围制度要额外绑定合规凭证。每条交付项的验收条件里必须包含合规检查点,比如数据留存周期、审计日志完整性、权限最小化验证。排除清单也要经过合规部门确认,避免把监管必需项排到范围外。

这类场景下,私有化部署往往不是可选项而是硬约束,选型时要优先确认这一点。

七、不同情况下的取舍

制度设计本质上是一系列取舍。没有哪种做法绝对正确,只有与当前约束匹配的做法。下面把最常见的四组取舍讲清楚。

1. 取舍一:流程严谨度 vs 执行速度

严谨度提高会降低速度,这是必然的。关键是找到”刚好够用”的严谨度。我的经验法则是:流程严谨度应该与不可逆成本成正比。变更代价越高,流程越重;代价越低,流程越轻。

如果一项变更做错了可以低成本回滚,就不该占用审批资源。如果做错了要重做架构或影响客户合同,就必须走完整评审。很多团队的流程之所以低效,是因为它们对所有变更使用了同一档严谨度。

2. 取舍二:范围覆盖度 vs 交付确定性

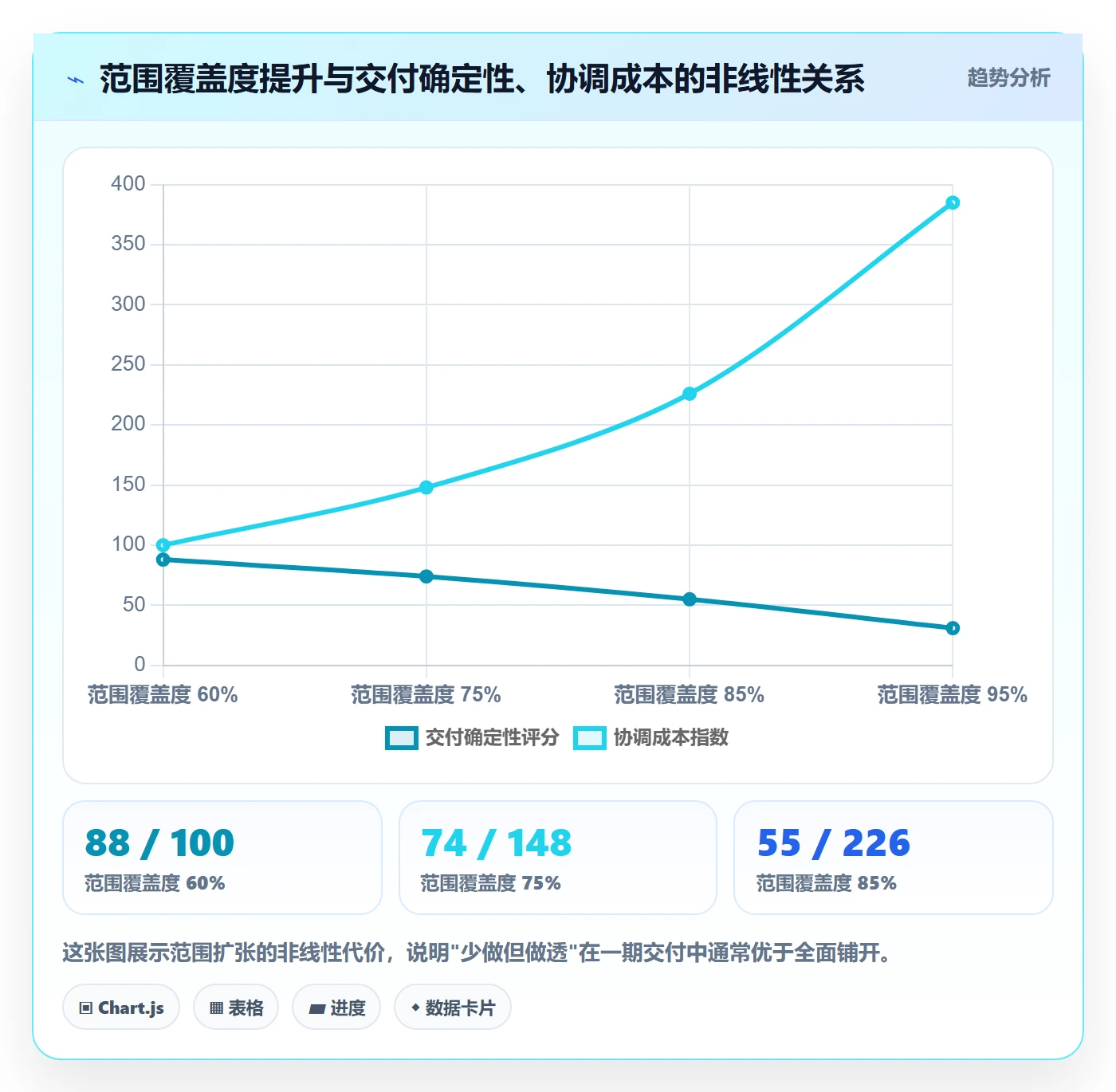

想要覆盖更多功能,就要接受更低的按时交付概率。这不是管理能力问题,是资源约束问题。跨部门项目里,资源来自不同部门,协调成本随范围线性甚至超线性增长。

我的建议是宁可少做,也要做透。一期范围收窄到能确定性交付,二期再扩展。跨部门项目最怕的是”什么都想要一点,结果什么都没交付完整”,因为半成品对下游部门的伤害大于不交付。

项目范围Scope教程:跨部门团队制度设计,避坑指南

3. 取舍三:统一标准 vs 部门自治

统一标准便于比较和治理,但会牺牲部门特性。部门自治保留灵活性,但会带来口径不一致。我的判断是在凭证格式上统一,在实现方式上自治。

也就是说,所有部门都用同一套交付项模板、同一套验收凭证格式、同一套变更登记方式;但具体怎么做、用什么技术、内部怎么分工,部门自己决定。这样治理层能看清全局,执行层又不被束缚。

4. 取舍四:工具统一 vs 保留既有平台

统一到一个平台便于数据贯通和治理,但迁移有成本和阵痛。保留既有平台省事,但跨部门数据的口径会对不齐。

我的判断依据是治理数据的贯通价值是否大于迁移成本。如果范围条目、变更记录、验收凭证分散在三个系统,治理层每次复盘都要人工拼数据,那贯通价值就很高,值得迁移。反之,如果现有平台已经能支撑四支柱,就没有必要为了统一而统一。

这也是为什么 PingCode 提供从 Jira 平滑迁移的能力值得关注:对很多团队来说,迁移的最大阻力不是工具功能,而是历史数据和工作习惯的断层,能平滑迁移就大幅降低了切换成本。但即便如此,选型也应该先看制度需求,再看工具是否匹配,而不是反过来。

八、把制度落到每天的动作上

讲到这里,可以把整套逻辑收敛成一个可执行的清单。制度不怕简单,怕的是没人在日常动作里执行。

每天要做的是:所有新需求先判定是否属于本期范围,不属于就进待评估池,不直接开工。

每周要做的是:检查范围台账里验收条件是否完整,排除清单是否需要更新,本周变更是否已登记。

每个里程碑要做的是:核对交付项是否达到验收条件,比较实际范围与基线范围的偏离量,评估偏离是否可接受。

每个项目结束要做的是:复盘范围失控事件,归因到四支柱中的哪一根,形成下一次的制度修正。

我自己的经验是,跨部门范围治理真正的难点从来不是设计制度,而是让制度在三个月后还在被执行。判断一个范围制度是否有效,最简单的指标是:随便挑一条交付项,问它的验收责任人和验收凭证是什么,如果现场能立刻答出来,制度就是活的。

下一步怎么做,取决于你现在的处境。如果你正处在范围失控的项目里,先别急着改流程,拿一张纸列出当前所有交付项,逐条问”这一条的验收凭证是什么”,把答不上来的挑出来,这些就是你最紧急的治理对象。如果你正准备启动跨部门项目,就在启动会上直接产出包含项、排除项、双责任人三张清单,哪怕粗糙也比没有强。如果你已经有一套制度但效果一般,去查四支柱里哪一根最弱,集中补那一根,不要平均用力。

常见问题解答(FAQ)

1. 跨部门项目里,Scope 边界到底怎么划,才能避免各部门互相甩锅?

我在一家 SaaS 公司带过三个跨部门项目,每次到中期就会出现「这块不该我们负责」的对话,明明立项时大家都点头了。我怀疑问题不在人,而在立项时范围根本没写清楚。到底什么样的范围描述算是合格的?

用「交付物 + 验收口径 + 明确排除项」三段式写范围声明,缺一段就会扯皮。具体做法:把范围拆到可交付物级别,每个可交付物必须写清交付形式、验收人、验收标准、截止时间;

再单独列一份 Out of Scope 清单,至少写 5 条「本次不做」的事,比如「本期不包含历史数据迁移」「不包含第三方系统改造」。判断依据很简单:如果一条范围描述回答不了「谁验收、验什么算通过、什么时候交」,它就是模糊范围。我的经验是跨部门扯皮里大约八成来自排除项没写,大家默认的边界各不相同。

范围确认会后 24 小时内把文档发给所有干系人并请对方回复确认,留痕比口头共识有用得多。

2. 需求老是被「顺手加一个」打断,跨部门 Scope 变更流程怎么设计才真正管用?

我们是矩阵式组织,业务方经常绕过我直接找团队里的开发提需求,一个月能加几十个「小需求」,每个都说只要半天。结果迭代结束一算,原定范围只完成了六成,还没人觉得是自己的问题。我想设计一套变更流程,又怕太严把业务方得罪光。

设三级变更闸门,关键是让每次变更的代价显性化。第一级是轻量变更:预估工作量小于 0.5 人日且不影响里程碑,项目负责人确认后登记台账,周会统一同步,不打断迭代。

第二级是常规变更:影响里程碑或超过 0.5 人日,必须走变更申请,写清新增人日、顺延天数、以及被置换掉的原范围项,原则是「加什么就换什么」,等量置换,由原需求方负责人确认。第三级是重大变更:影响关键路径或跨部门接口,升级到项目指导委员会决策。

同时规定审批时限,比如 48 小时内必须给结论,超时视为不通过,否则变更单会变成流程黑洞。数据口径上盯两个指标:变更密度(每周变更条数 ÷ 在办范围项数)和变更返工率,密度持续超过 15% 就说明立项时范围评估本身有问题,要回去复盘而不是继续批变更。

3. 怎么判断项目范围已经失控了?有没有可以量化、提前预警的指标?

项目做到一半,我隐约感觉哪哪都在改,但说不清具体哪里出了问题,向领导汇报时只能讲「感觉进度有点紧」。我希望有一套能摆到桌面上的数据,让跨部门的人自己看明白现状,而不是靠我一个人喊。

给四个可每周采集的指标:一是范围基线刷新次数,一个迭代内刷新超过 2 次就是红灯,说明需求侧根本没锁;二是范围完成率与时间进度的差值,比如时间过了 60%、范围只完成 45%,差值超过 15 个百分点就要预警;三是未关闭变更请求数与在办范围项数的比值,超过 20% 说明变更处理速度跟不上提出速度;

四是跨部门接口交付准时率,低于 80% 基本可以判定接口范围定义不清。做法是每周固定同一时间点采集,做成一条折线图向所有相关部门公开,谁的数据难看谁自己会有压力。

一个我踩过的坑:范围失控往往最先体现在「接口交付准时率」上,而不是自己团队的任务延期,因为接口的责任人不在你的汇报线里,等他拖了才反应过来就晚了。

4. 跨部门 Scope 制度设计,最容易踩的坑是什么?

我写过一版范围管理制度,文档很漂亮,流程图也很完整,结果上线两个月几乎没人用,大家还是靠群里吼。我一直在想,到底是制度太复杂,还是我漏掉了某些更底层的东西。

最大的坑是把范围制度做成「填表运动」,而不是决策机制。具体有三个高频坑:第一,只规定申请流程,不规定决策时限,变更单在领导那里压两周没人批,团队等不及就自己先干了,制度直接作废,所以必须写清审批 SLA,比如 48 小时内给结论、超时默认驳回。

第二,没有把「守得住范围」和跨部门成员的绩效挂钩,如果对方的本职 KPI 里没有接口交付准时率这一项,他没有任何动力配合你的流程,这一点必须在项目启动会上就和对方主管谈定。

第三,范围文档只存在项目经理的电脑里,没有单一信息源,建议放在一个所有干系人都能访问、带版本记录的项目管理平台页面上,每次变更在页面上直接改并 @ 相关人,避免出现「我看的是旧版本」这种低级冲突。

检验制度是否有效的标准只有一个:一个新人加入项目,只读范围文档,就能准确说出「我该交什么、交给谁、什么时候交、什么不归我管」。

读者评论

欧
欧阳可欣

三层范围拆法我认同,但落地时最难的是商业范围的变更审批。发起方通常只在启动会上露个面,后期想找个能拍板的人比登天还难,最后还是项目经理自己扛。所以更想知道决策层长期缺位时有没有过渡办法,而不是非要等制度完备才能开工。

余
余书瑶

那张帕累托图我看了两遍,12个项目的样本量说实话撑不起“变更阶段不是根因”这个结论。我们这边失控多半是客户中途换了业务负责人,需求整体转向,这种外部变更前期定义再严谨也挡不住。也许该把根因分成“能前置预防的”和“只能事后响应的”两类再谈。

谭
谭天佑

工具那节说到痛处。我们平台上的审批字段填了一堆默认值,报表看着齐全,其实没人核对。但我觉得根子不在工具也不在制度写得好不好,而在于填错没后果,范围签了字,延期了也不影响谁的考核。这个可能比流程设计更靠前。

文章包含AI辅助创作:项目范围Scope教程:跨部门团队制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/324165

赞 (0)
飞飞飞飞
Scope管理方法大全:跨部门团队项目范围流程优化落地清单
上一篇 2026年10月4日 上午9:33
项目范围范围教程:跨部门团队流程优化,避坑指南
下一篇 2026年10月4日 上午9:33

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
