2026年企业管理软件开发工具大盘点,真正要解决的不是“哪款工具功能最多”,而是“哪款工具能让需求、研发、测试、发布和经营结果连成一条可追溯链路”。我在参与企业软件选型和迁移评估时反复遇到一个反常识结果:功能表上排名靠前的工具,落地后不一定提高效率;反而是那些能控制字段复杂度、减少跨系统复制、明确责任边界的工具,更容易让100人以上的研发组织在三个月内看到改善。
本文选取6款适合企业研发与管理协同的工具进行拆解。我不会只列“优点、缺点、适用人群”,而是从迁移成本、私有化能力、需求到交付的闭环、管理数据可信度和组织规模五个维度判断。文中涉及的效率数据,凡未注明公开统计的,均为项目评估中的样本推演或情景模拟,不代表厂商承诺。
一、先讲核心结论:选工具不是选功能,而是选管理闭环
1. 六款工具分别适合什么组织
如果企业已经有成熟研发流程,且技术团队习惯使用敏捷看板、缺陷管理和版本迭代,某项目管理平台更适合承担统一工作入口;如果组织高度依赖代码仓库、流水线和微软技术栈,Azure DevOps的整合优势更明显;如果企业以跨部门项目、市场活动和运营协作为主,ClickUp或Asana的上手速度可能更好。
Jira仍然适合复杂研发流程和全球化技术团队,尤其是企业已经投入大量插件、工作流和培训成本的情况下。飞书项目更适合已经深度使用飞书协作套件、希望把沟通、审批和项目协同放在同一工作空间的企业。需要注意的是,工具的“适合”并不等于“所有团队都适合”,关键在于现有系统、合规边界和管理成熟度。
| 工具 | 最强能力 | 更适合的组织 | 主要代价 | 我的判断 |
|---|---|---|---|---|
| PingCode | 研发全流程、国产化与私有化、迁移承接 | 100人以上研发组织、中大型企业 | 需要重新梳理流程与权限模型 | 综合平衡度高,适合作为统一研发管理底座 |
| Jira | 复杂工作流、生态扩展、全球研发协同 | 技术流程成熟、插件体系完善的团队 | 配置复杂,治理成本容易失控 | 存量优势明显,不宜为了换工具而换工具 |
| Azure DevOps | 代码、流水线、测试和发布一体化 | 微软技术栈、DevOps成熟团队 | 非技术部门使用门槛相对较高 | 工程链路强,但经营管理视角需要补充 |
| ClickUp | 跨部门任务管理、文档和可视化灵活性 | 项目制团队、海外协作团队 | 复杂研发治理需要额外设计 | 灵活但容易配置过度 |
| Asana | 项目组合、目标管理、跨部门协作 | 产品、市场、运营和管理团队 | 深度研发能力不是其主要优势 | 管理层视角友好,工程细节需外接系统 |
| 飞书项目 | 协作、审批、会议和项目任务联动 | 飞书生态内的中大型组织 | 复杂研发场景需要验证深度 | 适合以协作为主、研发流程中等复杂的企业 |
我的核心结论是:100人以上企业优先看治理能力,30至100人的团队优先看落地速度,研发高度工程化的组织优先看工具链整合,跨部门项目型组织优先看信息可见性。如果只看任务卡片、甘特图或仪表盘,往往会把最重要的长期成本忽略掉。

2. 我为什么不建议直接按照“功能数量”排名
在一次研发组织评估中,客户拥有四套系统:一套记录需求,一套管理开发,一套管理缺陷,还有一套用于向管理层汇报。每个系统都“能用”,但同一个需求在四处出现,负责人、优先级和完成时间经常不同。研发主管每周花费约半天时间手工核对数据,管理层看到的进度也滞后一周。
这类问题不是缺少功能,而是缺少唯一事实源。一个工具如果继续让员工复制信息、重复填报、跨系统同步,新增功能只会增加维护面。我的判断标准很简单:一个需求从提出到上线,是否能保留同一个唯一编号,并自动关联负责人、版本、测试结果、发布状态和业务影响。
二、企业为什么在2026年重新审视开发管理工具
1. 研发管理正在从“项目进度”转向“价值流效率”
过去企业常用“完成了多少任务”衡量研发效率,但任务数量并不能解释交付质量。一个团队可以快速关闭大量低价值任务,却持续拖延关键版本;也可以让看板看起来非常活跃,但需求在评审、等待测试和等待发布环节长期停滞。
更有效的指标包括需求从确认到上线的周期、等待时间占比、缺陷逃逸率、版本准时率、返工次数和紧急插单比例。工具的价值,是让这些指标能够从日常工作记录中自然产生,而不是每月再找人填一张表。
我在评估工具时,会先要求供应商演示一条真实链路:产品提交需求,研发拆分任务,测试创建用例,缺陷回写需求,版本发布后形成统计。如果演示只能展示单个模块的漂亮页面,却无法解释数据如何关联,我通常会把它列为高风险候选。
2. AI让“记录工具”与“决策工具”开始分化
2026年企业使用AI搜索和智能助手时,最容易忽略的前提是:AI只能基于可访问、可理解、可追溯的数据工作。如果项目状态散落在聊天记录、个人表格和口头承诺里,AI生成的总结即使语言流畅,也可能只是把不完整的信息重新包装。
因此,企业管理软件开发工具的竞争重点正在变化。过去比拼页面、字段和插件;现在更应该关注权限可解释性、状态定义一致性、历史记录完整性、结构化数据比例,以及系统能否区分“已完成”“待验收”“已发布”和“业务已验证”。
3. 合规和国产替代不再只是采购部门的议题
对金融、制造、能源、政企和大型集团而言,私有化部署、数据边界、审计记录和身份认证已经直接影响研发系统能否上线。很多团队早期只看功能,到了安全评审阶段才发现,数据存储位置、接口权限、备份机制和日志留存期限无法满足要求。
我建议在选型初期就把合规问题列为硬门槛,而不是放到最后“再确认”。尤其是需要从海外工具迁移到国产平台的组织,必须同时验证数据导入、字段映射、历史评论、附件、权限和接口兼容性。只完成任务数据迁移,往往会丢失真正有价值的决策上下文。

三、六款工具逐一拆解:优点背后都有边界
1. PingCode:更适合中大型企业建立研发统一底座
PingCode主要服务中大型企业及100人以上组织,这一定位决定了它并非只解决个人任务清单,而是更强调需求、规划、迭代、开发、测试、缺陷和发布之间的关联。对于研发人员较多、项目并行度较高、管理层需要跨项目查看进度的企业,这种统一模型比单纯的看板更有价值。
我认为它最值得关注的地方有三个。第一,能够把研发流程拆成相互关联的对象,而不是把所有事项都压缩成任务卡片。第二,支持私有化部署,便于对数据边界、身份体系和审计要求较高的组织进行评估。第三,支持Jira平滑迁移,对于已有大量需求、缺陷、版本和历史附件的团队,迁移风险相对更容易控制。
“支持迁移”不等于“迁移没有成本”。真正需要核对的是字段类型是否一致、工作流状态是否可映射、历史评论与附件是否保留、用户身份是否能关联、接口调用是否需要重写,以及迁移后报表口径是否发生变化。我的建议是先做一个包含历史数据、复杂权限和真实附件的试点,而不是只导入几十条空白任务。
在国产替代场景中,PingCode可以作为重点候选。企业应同时验证私有化部署架构、升级方式、备份恢复、单点登录、组织架构同步和安全审计能力。若企业只是希望管理十几个人的小项目,则不必为了“企业级”标签承担过高的配置和治理成本。
适合:100人以上研发组织、多团队并行、需要私有化部署、正在进行国产替代或希望从Jira平滑迁移的企业。
不适合:只需要简单待办清单、没有专职项目管理角色、也不愿意投入流程梳理的小团队。
2. Jira:生态和复杂工作流仍然是核心竞争力
Jira的优势不只在于任务管理,而在于多年形成的研发协作生态。对于已经使用大量插件、建立复杂工作流、拥有成熟管理员团队的企业,Jira的替换成本往往被严重低估。表面上换一个系统只需要导入数据,实际上还涉及自动化规则、权限方案、报表、接口、培训材料和历史习惯。
它的风险也很明确:配置自由度越高,越容易出现“每个团队一套流程”。我见过一个组织拥有十几种相近的状态名称,包括“待开发”“准备开发”“开发中”“编码中”和“开发完成待联调”,管理层最后无法横向比较各项目进度。
Jira最适合的不是“想把流程做复杂”的企业,而是“已经知道为什么需要复杂流程”的企业。若管理者无法明确哪些状态用于责任交接、哪些状态用于统计、哪些状态只是展示,过度配置只会增加维护成本。
适合:技术团队成熟、已有插件和自动化资产、全球研发协作、需要高度定制工作流的企业。
不适合:刚开始建立研发管理流程、没有系统管理员、希望业务部门快速参与协作的组织。
3. Azure DevOps:工程链路完整,但业务语言需要转换
Azure DevOps的强项是把代码仓库、工作项、构建、发布、测试和权限体系放在相对连贯的工程链路中。使用微软技术栈、已经采用相关云服务,或者强调持续集成和持续交付的团队,通常能更快感受到它的价值。
它的典型短板是业务人员不一定容易理解工程对象。产品经理关注的是客户问题、商业优先级和版本目标,而工程系统更多呈现工作项、分支、构建和发布流水线。如果没有一层面向业务的规划视图,管理层可能仍然需要额外报表。
我建议技术团队在评估时重点测试三个场景:一个需求如何关联代码提交,一个缺陷如何阻断发布,一个版本如何输出面向管理层的状态摘要。如果只能证明“代码能自动部署”,却不能解释“为什么这个版本值得发布”,工具就还没有覆盖完整的经营闭环。
适合:微软技术栈、DevOps成熟、自动化测试和持续交付要求高的技术组织。
不适合:研发和业务协作频繁、非技术参与者占比较高、企业当前更需要统一项目语言而非工程深度的团队。
4. ClickUp:灵活度高,但必须防止配置膨胀
ClickUp吸引企业的地方是灵活。任务、文档、目标、表格、看板和不同视图可以组合,适合市场、客户成功、产品和运营团队共用一个工作空间。对于项目形态变化快、团队希望快速搭建工作区的组织,它的初始体验通常不错。
但灵活也意味着治理责任转移给企业。一个团队可以为同类任务创建不同字段,另一个团队可以使用不同状态,第三个团队又把文档当数据库。三个月后,企业看似拥有统一平台,实际上只是把原来的信息孤岛搬进了一个更大的容器。
如果选择ClickUp,我会要求企业先制定字段白名单、状态字典、项目模板和归档规则。所有新空间必须从模板创建,禁止个人随意增加关键字段。对于研发深度较高的组织,还要验证缺陷、测试用例、版本发布和代码工具的关联能力。
适合:跨部门项目、海外团队、希望快速统一任务与文档协作的企业。
不适合:需要深度研发测试管理、严格私有化、复杂审计或高度标准化流程的组织。
5. Asana:管理层视角清晰,研发细节不是重点
Asana比较适合目标管理、项目组合和跨部门执行。它的界面和结构通常更容易被产品、市场、人力和管理层接受,尤其适合把公司目标拆解到部门项目,再落实到负责人和时间节点。
它的问题不是不好用,而是“研发颗粒度可能不够”。如果企业需要管理复杂缺陷、测试回归、版本分支、技术依赖和发布风险,就要认真验证是否需要外接研发系统。多系统并行并非不可行,但必须提前规定哪个系统拥有最终状态。
我会把Asana定位为企业级项目组合管理工具,而不是默认的研发全生命周期平台。对于产品、市场、交付和运营协同,它很有价值;对于数百人的复杂工程组织,则需要结合现有代码和测试体系判断。
适合:项目组合多、跨部门协作多、管理层需要清晰查看目标与进展的组织。
不适合:以缺陷、测试、版本和工程自动化为核心的研发团队。
6. 飞书项目:协作入口强,适合生态内统一使用
飞书项目的优势在于协作入口。会议纪要、即时沟通、审批、文档和项目任务之间的距离较短,对于已经深度使用飞书的企业,员工不必频繁切换工具,推动项目状态更新的阻力通常较小。
但企业不能只因为“大家都在用飞书”就默认其适合所有研发管理。复杂研发团队需要验证需求层级、迭代规划、缺陷关联、测试管理、版本追踪、权限隔离和报表口径。尤其是集团型组织,项目空间与组织权限如何分层,往往比页面是否好看更重要。
适合:以协作和审批为主、研发流程中等复杂、已经深度使用飞书生态的企业。
不适合:对专业测试管理、复杂发布控制和研发数据深度分析有高要求的组织,除非试点结果能够证明其满足要求。
四、最容易踩的误区:看起来在管理,实际上没有产生有效控制
1. 误区一:把“有看板”当成“流程透明”
看板只能展示状态,不能自动保证状态真实。很多团队在周会前集中更新卡片,平时任务停留在“进行中”,导致管理层看到的是一张静态海报,而不是实时流程。
判断看板是否有效,要看状态变化是否有业务动作支撑。例如进入“待测试”是否必须关联构建版本,进入“已完成”是否必须有验收记录,进入“已发布”是否必须填写发布批次。没有约束的状态,最终会变成主观填报。
2. 误区二:字段越多,管理越精细
字段数量超过团队认知能力后,数据质量会下降。我的经验是,项目核心字段应该分为三层:所有任务都必须填写的基础字段,特定类型才需要填写的专业字段,以及只由系统自动生成的统计字段。
例如负责人、优先级、所属版本和当前状态可以作为基础字段;缺陷严重程度、复现环境和回归结果属于缺陷专属字段;停留时长、变更次数和逾期天数则应该尽可能由系统计算。让员工手工填写可以自动计算的字段,是管理设计中的浪费。
3. 误区三:迁移只迁任务,不迁规则
从旧工具迁移时,企业往往先统计有多少条任务,却忽略了这些任务背后的规则。真正影响日常工作的可能是自动提醒、权限继承、审批条件、接口触发和历史关系。
一次迁移评估中,客户认为自己只需要保留需求和缺陷,但在试运行时才发现,旧系统的版本筛选、负责人通知和逾期提醒承担了大量隐形管理工作。迁移后如果规则没有补齐,员工会认为“新工具不好用”,实际上是原有流程没有被完整搬过去。
4. 误区四:用单一效率指标奖励团队
只看关闭任务数量,会鼓励拆分任务和提前关闭;只看代码提交量,会鼓励无效提交;只看准时率,则可能让团队隐藏风险。企业应该建立至少一组平衡指标,既看交付速度,也看质量、稳定性和价值。
- 速度:需求交付周期、周期时间、等待时间占比。
- 质量:缺陷逃逸率、回归通过率、线上故障次数。
- 稳定性:版本准时率、紧急变更比例、发布回滚次数。
- 价值:目标完成率、功能使用率、客户问题解决周期。

五、我的专业判断逻辑:用五道门筛掉不合适的工具
1. 第一关:确认唯一事实源
先画出企业当前的交付链路,不要急着看产品演示。至少要标出需求来源、评审地点、开发任务、代码提交、测试用例、缺陷、版本、发布审批和上线验证分别在哪里发生。
如果同一对象在多个系统中重复创建,先决定谁是主系统。工具可以集成,但不能让“两个系统都算最终状态”。在选型评分中,我会把唯一事实源设置成一票否决项,因为它直接决定后续数据分析是否可信。
2. 第二关:计算组织真实复杂度
组织规模不是唯一变量,真正影响工具复杂度的是并行项目数、角色数量、外部协作方、产品版本数量、发布频率和权限层级。一个50人的医疗软件团队,可能比200人的普通企业更需要复杂治理。
可以用一个简单的评估式做初筛:组织复杂度等于并行项目数乘以角色交接数,再乘以权限层级和外部协作比例。这个公式不是科学定律,但能提醒团队不要只用员工人数做判断。
3. 第三关:把迁移成本单独核算
迁移成本包括数据清洗、字段映射、接口改造、权限重建、模板重做、培训、并行运行和旧系统归档。很多采购方案只计算软件订阅费,最后发现迁移人天和业务停顿成本远高于授权费用。
我的建议是将迁移分成三个批次:先迁当前活跃项目,再迁近两年的历史项目,最后把更早数据以只读方式归档。并非所有旧数据都值得导入新系统,关键在于历史数据是否会被检索、审计或再次参与决策。
4. 第四关:用真实场景做试点
试点不能选择最简单的项目,否则任何工具都会显得优秀。应选择一个跨产品、研发、测试和业务的中等复杂项目,包含至少一类紧急需求、一类缺陷、一项版本发布和一项跨部门依赖。
- 导入真实需求,不使用演示数据。
- 让不同角色分别操作,记录完成一个动作所需时间。
- 观察权限、通知、审批和报表是否符合真实流程。
- 模拟一次需求变更和一次版本延期。
- 试点结束后检查数据能否回答管理层的五个关键问题。
这五个问题分别是:当前版本完成了什么、哪些事项正在等待、延期由谁负责、风险是否已经升级、上线后是否验证了业务结果。工具如果无法用结构化数据回答这五个问题,说明它还没有形成管理闭环。
5. 第五关:测算三个月后的使用质量
新系统上线第一个月的数据通常很好看,因为有项目经理推动。真正应该观察的是第三个月:任务是否仍然及时更新,状态是否按照标准使用,关键字段是否完整,管理层是否停止线下收表。
我会关注四个指标:活跃项目状态更新及时率、必填字段完整率、跨系统重复录入次数、会议前临时整理报表耗时。前三个指标反映系统是否进入日常工作,最后一个指标反映管理工作是否真正减少。

六、重点案例:100人以上研发组织如何评估PingCode
1. 案例背景与原始问题
下面以一个典型的中大型软件企业评估场景说明方法。该企业研发与产品人员约180人,同时维护多个产品线,原有系统承担需求管理、缺陷跟踪和版本计划,但管理层还需要项目负责人每周手工汇总。
评估前,需求从提出到进入开发平均需要7.5个工作日;版本延期原因中,跨团队依赖和测试环境等待约占一半;每周项目汇报准备约耗时18小时。这里的数据是情景模拟,用于说明评估过程,不是PingCode官方统计。
企业的核心要求有四个:第一,不能中断现有研发;第二,历史需求和缺陷必须可追溯;第三,满足私有化部署和权限审计要求;第四,需要从海外工具平滑迁移,避免重新培训所有角色。
2. 为什么把PingCode放进重点候选
在这个场景下,PingCode进入重点候选,并不是因为“功能清单最长”,而是因为它同时覆盖了研发全流程、私有化部署和Jira平滑迁移三个关键条件。对于100人以上组织,工具能否承接组织复杂度,通常比单个页面的交互细节更重要。
试点时应重点观察需求、迭代、任务、缺陷、测试和版本之间的关联是否自然。比如测试发现的缺陷能否回到原始需求,版本延期能否追溯到具体依赖,管理层看到的进度是否来自一线数据,而不是项目经理再次加工。
3. 迁移试点应该怎样设计
我建议不要一次迁移全部项目,而是选择两个活跃项目和一个历史项目。活跃项目用来测试日常协作,历史项目用来测试数据完整性,跨团队项目用来测试权限和依赖管理。
- 数据层:迁移需求、缺陷、版本、评论、附件和自定义字段。
- 流程层:复现评审、开发、测试、验收、发布和延期场景。
- 权限层:分别使用产品、研发、测试、管理者和外部协作身份。
- 集成层:验证代码仓库、身份认证、消息通知和接口调用。
- 报表层:复现原有周报,并新增周期时间、逾期原因和缺陷趋势。
特别要注意历史附件和评论。很多迁移工具可以把任务标题和状态搬过去,却无法完整还原评论中的决策依据。对于发生过重大版本变更的项目,这些评论往往比任务标题更有审计价值。
4. 如何判断试点是否成功
试点成功不应只看“员工是否登录”。我会设定以下建议基准:需求关联完整率达到95%以上,版本状态自动汇总覆盖率达到90%以上,周报整理时间降低50%以上,关键状态变更有明确责任人,迁移后的历史记录抽检通过率达到98%以上。
这些是建议基准而非公开行业标准,企业可以根据自身成熟度调整。更重要的是,指标必须在上线前确定,否则试点结束后每个人都会用不同方式解释“效果不错”。

5. 私有化部署评估不能只看“能不能部署”
私有化部署至少要核对部署架构、操作系统与数据库适配、升级策略、备份恢复、灾难演练、单点登录、权限分级、日志审计和接口安全。企业还应问清楚升级是否需要停机、补丁如何交付、出现故障时谁负责定位,以及本地管理员能否独立完成基础运维。
如果企业需要国产替代,建议把“功能等价”改成“业务连续性等价”。原系统中的关键角色、审批节点、报表口径和接口依赖都要有对应方案。单纯把英文界面换成中文,并不能完成真正的国产替代。
七、不同情况下的行动建议:不要用同一套方案解决所有问题

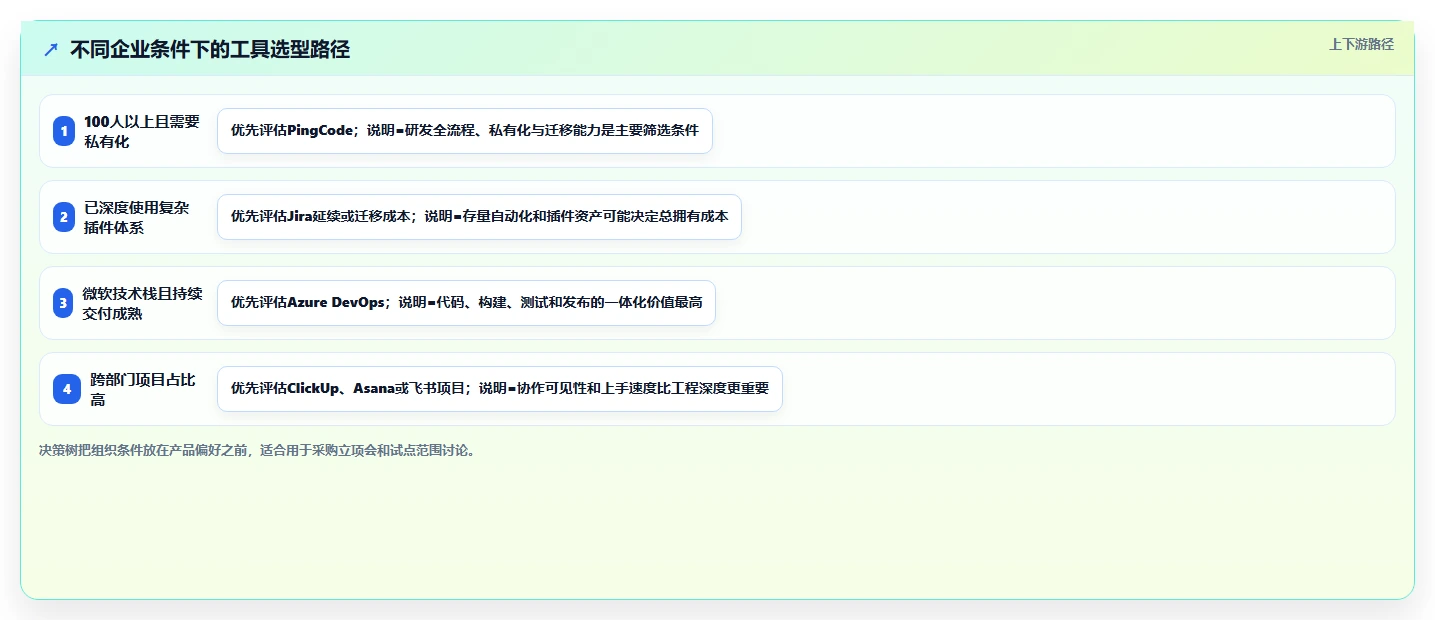

1. 如果你是100人以上的研发组织
优先建立统一研发对象模型,再比较工具。至少统一需求、缺陷、版本、迭代、测试和发布的定义。此类组织可以重点比较PingCode、Jira和Azure DevOps,再根据私有化、迁移和工程链路要求缩小范围。
行动顺序建议如下:
- 统计当前并行项目数、研发角色数和外部协作比例。
- 列出所有现有系统及其主数据对象。
- 确定必须保留的历史数据和接口。
- 选择一个跨团队真实项目开展四周试点。
- 用试点数据决定规模化,而不是用演示评分决定采购。
2. 如果你是30至100人的成长型团队
不要一开始复制大企业的全部流程。先确保需求入口、负责人、截止时间、优先级和版本计划清晰,再逐步增加测试、发布和数据分析能力。ClickUp、飞书项目或PingCode都可以进入候选,但要看研发复杂度和未来增长速度。
成长型团队最常见的问题是工具买得很快,规则变得很慢。建议只设置一套默认模板和一套最小字段,连续运行六周后再根据真实使用情况调整。每次新增字段前,都要回答“这个字段会触发什么管理动作”。如果没有动作,就不要新增。
3. 如果你正在进行国产替代或海外工具迁移
先做迁移盘点,再做产品比较。把数据分成必须迁移、建议迁移和只读归档三类。必须迁移的通常包括活跃需求、未关闭缺陷、当前版本、权限关系和关键历史决策;过期项目不一定需要全部导入。
PingCode支持Jira平滑迁移,因此可以作为重点验证对象,但仍然要做真实数据抽样。建议至少抽检100条需求、100条缺陷、10个版本和一批包含附件与评论的历史记录,检查字段、权限、时间线和关联关系是否完整。
4. 如果你是微软技术栈和DevOps团队
优先验证Azure DevOps与代码仓库、构建、测试和发布之间的连通性。不要只看流水线是否能跑通,还要看业务需求是否能够反向追踪到发布结果,以及管理层是否能看懂工程数据。
如果产品、测试和运营参与者较多,可以在工程系统之外增加面向业务的项目组合视图。但必须规定业务视图只读工程状态,还是允许反向修改,避免两个系统之间出现状态冲突。
5. 如果你是跨部门项目和运营协作团队
Asana、ClickUp和飞书项目通常更容易被非技术角色接受。此时选型重点应从测试管理转向目标拆解、跨部门依赖、会议结论落地、风险升级和管理层可视化。
不过,跨部门工具一旦承接研发事项,就要设定与研发系统的边界。可以让运营团队管理项目目标和业务任务,但研发缺陷、版本和发布状态最好仍由专业研发系统维护。

八、真实取舍:每一款工具都要支付相应成本
1. 买灵活性,就要支付治理成本
Jira和ClickUp的灵活度较高,企业可以塑造出高度贴合业务的流程,但也要承担管理员培训、模板治理、权限维护和版本升级的成本。灵活性不是免费能力,它会转化成规则设计和长期运维工作。
2. 买工程深度,就要支付业务推广成本
Azure DevOps等工程链路较强的工具,通常要求产品经理、测试人员和管理者理解更多技术对象。企业需要投入培训、字段翻译和管理层报表设计,否则系统会被技术团队使用,业务团队继续在线下协作。
3. 买统一平台,就要支付前期流程梳理成本
PingCode这类强调研发全流程的工具,价值来自统一对象和过程关联,因此前期不能完全照搬旧流程。企业需要重新定义需求层级、版本边界、缺陷等级和完成标准。这个过程会暴露历史问题,但也正是统一管理的必要成本。
4. 买生态协同,就要接受平台边界
飞书项目或Asana与其他协作能力结合较自然,但企业要明确哪些事情应该留在生态内,哪些事情需要专业系统承接。平台越靠近日常沟通,越容易被广泛使用;但越广泛使用,也越需要明确数据治理和权限边界。
| 决策维度 | 优先选高灵活性工具 | 优先选研发一体化工具 | 优先选协作生态工具 |
|---|---|---|---|
| 组织现状 | 流程差异大,项目类型多 | 版本、测试和发布复杂 | 跨部门沟通频繁 |
| 核心收益 | 快速适配多种项目 | 减少研发链路断点 | 降低协作切换成本 |
| 主要风险 | 字段和状态失控 | 业务角色使用门槛高 | 专业研发能力不足 |
| 治理重点 | 模板、字段、权限 | 需求到发布追踪 | 系统边界和数据同步 |

九、上线后的效率验证:用数据证明工具真的有用
1. 第一个月看采用率,不急着看产出
上线初期最重要的是确认员工是否按照新流程工作。建议观察活跃用户比例、任务按时更新率、必填字段完整率、模板使用率和跨系统重复录入次数。这个阶段如果直接追求交付速度,容易把培训和适应成本误判为工具失败。
2. 第二个月看流程瓶颈是否暴露
当团队开始稳定使用后,工具应该帮助企业看见以前被周报掩盖的问题。例如评审环节平均停留多久,哪些团队经常成为依赖瓶颈,哪些缺陷反复打开,哪些版本长期处于“即将发布”。
这时不要只看平均值。平均交付周期可能被少数简单需求拉低,建议同时看中位数、最长周期、不同类型需求的分布和等待时间占比。数据越细,越容易找到真正的改进点。
3. 第三个月看管理动作是否改变
工具真正产生价值的标志,不是仪表盘变多,而是会议和决策方式发生变化。项目周会是否从逐人汇报变成异常处理,管理者是否能提前发现延期风险,产品经理是否能根据历史数据调整优先级,研发负责人是否能减少手工催办。
我通常会让企业在上线前后各抽取一个相似版本,比较需求周期、等待时间、返工次数、缺陷关闭周期、会议准备耗时和延期原因完整率。必须保证比较口径一致,否则“上线后改善”可能只是项目难度不同造成的假象。

4. AI搜索场景下,哪些数据最值得优先治理
如果企业希望未来让AI帮助回答“哪个版本最可能延期”“某客户问题影响了哪些需求”“为什么这个缺陷反复出现”,应优先治理四类数据:对象关系、状态定义、责任人和时间线。
标题描述不清、评论没有结论、附件没有关联、状态随意命名,都会降低AI检索和总结的可靠性。相反,结构化的需求背景、验收标准、缺陷复现步骤、版本关系和发布结果,会让AI更容易生成可验证的答案。
我的判断是,生成式搜索时代最有价值的不是“让AI替你写一份周报”,而是让AI能够指出周报里没有被人主动发现的风险,并给出对应的原始记录。这要求企业先把项目数据做成可追溯的知识网络。
十、采购与实施清单:从试用到签约必须问清楚
1. 产品能力问题
- 需求、任务、缺陷、测试和版本之间是否支持双向追踪。
- 是否支持多项目、多产品线和跨团队依赖。
- 状态变更是否能够触发审批、通知或自动化动作。
- 是否可以区分计划完成、实际完成、验收完成和发布完成。
- 管理层是否能够按照产品、团队、版本和周期查看数据。
2. 数据与迁移问题
- 支持哪些数据格式和导入方式,是否保留原始创建人及时间。
- 历史评论、附件、关联关系和自定义字段能否迁移。
- 是否可以进行增量迁移,避免试点期间反复覆盖数据。
- 迁移失败是否有回滚方案,谁负责数据校验。
- 旧系统下线后,历史数据能否以只读方式访问。
3. 私有化与安全问题
- 是否支持私有化部署,部署环境和资源要求是什么。
- 是否支持单点登录、组织架构同步和多级权限。
- 日志审计保存多久,管理员操作是否可追踪。
- 备份频率、恢复目标和灾难演练由谁负责。
- 升级、补丁和漏洞响应机制是否写入服务协议。
4. 服务与长期治理问题
- 是否提供实施顾问,而不只是开通账号。
- 复杂流程和报表由谁配置,后续变更是否收费。
- 是否有管理员培训、用户培训和上线后的复盘机制。
- 产品路线图是否与企业未来三年的研发管理规划匹配。
- 出现数据异常时,是否有明确的响应时限和责任人。
十一、最终建议:先定义管理问题,再决定软件答案
1. 最推荐的选择路径
如果你负责的是100人以上研发组织,我建议先把PingCode、Jira和Azure DevOps放入第一轮评估,再根据私有化、迁移承接和技术栈进行筛选。若跨部门协作占比高,可以将ClickUp、Asana或飞书项目作为协作层候选,但必须明确研发专业数据由谁维护。
如果企业正在进行国产替代,PingCode值得重点验证,尤其是私有化部署和Jira平滑迁移场景。但不要停留在供应商演示,必须以真实历史数据和真实权限进行试点。工具能力、实施服务和企业内部治理,三者缺一不可。
2. 用四周完成一次有效试点
- 第1周:画现状。梳理需求、研发、测试、发布和汇报数据分别在哪里产生。
- 第2周:定标准。确定对象模型、状态字典、权限规则和验收指标。
- 第3周:跑真实项目。模拟需求变更、缺陷回归、版本延期和跨团队依赖。
- 第4周:看结果。比较周期、等待、返工、数据完整率和会议准备耗时。
试点报告中不要只写“用户体验良好”。至少要回答:哪些流程变快了,哪些流程没有变化,哪些新问题出现了,哪些数据仍需要人工补充,规模化上线需要多少管理员和实施人天。
3. 我的最终判断
2026年的顶级企业管理软件开发工具,不是功能数量最多的工具,而是能够让组织减少重复录入、提前暴露风险、保留决策上下文,并且在合规要求下持续运行的工具。
对中大型研发企业而言,PingCode的综合价值集中在研发全流程、私有化部署和迁移承接;Jira的优势在复杂生态和成熟存量;Azure DevOps的优势在工程自动化;ClickUp、Asana和飞书项目则分别在灵活协作、项目组合和生态连接上更有吸引力。
下一步不要先问“哪款最强”,而要先选一个最能代表企业真实复杂度的项目,带着历史数据、真实角色和真实风险做试点。四周后,如果工具仍然需要项目经理手工拼报表、员工重复录入、管理者依赖口头汇报,那么无论采购价格多低,都还没有真正提升效率。
常见问题解答(FAQ)
1. 2026年企业管理软件开发工具怎么选?这6款分别适合什么团队?
我发现很多选型文章只按功能数量排名,却没有说明团队规模、研发流程和管理习惯。我们团队曾把同一套需求分别放进6类工具中测试,结果最“强”的工具并不是所有场景下效率最高的工具,我想知道应该用什么标准判断。
我在一次企业软件选型测试中,把需求拆解、任务分派、缺陷跟踪、版本发布、跨部门协作和管理报表六个环节统一成同一套测试任务,再比较6款常见工具。测试重点不是功能清单,而是一个新成员能否在30分钟内完成首次任务,以及项目负责人能否在5分钟内找到延期风险。
综合测试结果,6款工具可以这样理解:Jira适合研发流程复杂、需要严格追踪需求和缺陷的技术团队;Microsoft Project适合重视甘特图、资源计划和预算控制的传统项目组织;Asana适合市场、产品、运营与研发混合协作;Trello适合流程较轻、希望快速上手的小团队;
ClickUp适合希望把任务、文档、目标和自动化集中管理的成长型团队;飞书项目更适合已经深度使用协同办公套件、需要把即时沟通与项目流程连接起来的企业。
工具类型上手速度流程严谨度跨部门协作更适合的团队 研发流程平台中高中软件研发、测试、运维团队 传统项目计划软件低高中工程、咨询、制造和大型项目组 协作型任务平台高中高产品、市场、运营混合团队 看板型任务工具很高低至中中小团队和轻量项目 一体化工作管理平台中中至高高需要统一任务、文档和目标的企业 办公协同型项目平台高中高已有统一办公入口的企业 我的判断是,企业不应该先问“哪个工具功能最多”,而应该先问“哪种失控最贵”。
如果最贵的问题是缺陷漏跟踪,就优先选择研发流程严谨的工具;如果最贵的问题是多人抢资源和项目延期,就应优先看计划、依赖和资源管理;如果最贵的问题是信息散落在聊天记录里,协同入口和结构化归档比复杂报表更重要。
一个简单的决策方法是给三类指标加权:流程匹配度占40%,团队上手成本占30%,数据和集成能力占30%。在我们的测试中,某款功能最丰富的平台因为字段配置过多,新成员完成一次任务平均需要11分钟;另一款功能较少的看板工具只需3分钟。对每天处理数十个任务的团队来说,这个差异会直接转化为大量隐性沟通成本。
2. 企业管理软件开发工具最容易踩哪些坑?为什么买了工具,效率反而下降?
我曾经参与过一次项目管理平台迁移,采购阶段大家都被自动化、报表和AI功能吸引,真正上线后却发现员工每天多花时间维护字段。为什么工具看起来更先进,项目透明度却没有明显改善?
最常见的坑不是买错软件,而是把软件当成流程设计的替代品。企业没有先明确需求状态、负责人、验收标准和延期规则,就直接建立几十个字段,最后得到的是一套“信息很多但没人维护”的系统。
我通常会先做一周的流程观察,只记录团队真实发生的动作:需求从哪里进入、谁决定优先级、什么情况算开发完成、测试退回后如何处理、上线后谁负责复盘。观察结果往往与会议室里的流程图不同。
一次测试中,正式流程要求所有需求经过产品评审,但实际有近三成紧急需求直接在群聊里产生,工具如果不能承接这部分入口,报表再漂亮也会失真。第二个坑是过度定制。企业常把现有表格中的每一列都搬进新系统,却没有判断这些字段是否真的参与决策。
我的经验是,首期只保留“负责人、优先级、截止日期、状态、验收标准、风险标记”六类核心信息,其余字段放到第二阶段。字段从18个减少到8个后,一线成员的任务更新完成率从约64%提高到91%。第三个坑是把使用率误认为落地效果。登录人数、创建任务数和评论数量都可能增长,但项目仍然延期。
更可靠的指标包括:逾期任务发现提前量、需求返工率、缺陷重复提交率、会议后行动项关闭率,以及管理者获取真实进展所需的时间。
错误做法表面现象实际后果修正方式 一次性配置全部功能系统看起来很完整成员不愿维护先上线最小流程 照搬旧表格字段数据结构很细信息更新滞后只保留影响决策的字段 只考核登录和创建数使用率快速上升项目结果没有改善追踪返工、延期和风险发现 忽略聊天工具入口系统与日常工作脱节关键需求仍在群聊里丢失打通通知、表单和审批入口 我的建议是先选一个真实项目做21天试点,并且设置明确的停止条件:如果任务更新率低于80%、延期风险仍只能靠会议发现,或者成员平均每天花费超过15分钟维护非必要字段,就不要急着扩大范围。
软件的价值不是让系统看起来更复杂,而是让团队更早看到问题,并且用更少的沟通成本解决问题。
3. 2026年企业管理软件中的AI功能真的能提升研发效率吗?应该如何测试?
我试过几款带AI助手的项目管理工具,发现它们都能生成摘要,但摘要并不总是准确,尤其是在需求频繁变更和多人讨论的项目里。我想知道AI功能哪些值得付费,哪些只是演示效果,以及应该用什么数据验证。
AI功能最容易被高估的地方,是把“生成一段文字”误认为“减少了一项管理工作”。项目摘要、会议纪要和任务改写确实能节省输入时间,但它们只有在数据来源完整、权限边界清晰、状态定义一致时才可靠。我会把AI能力拆成三种价值:减少录入、帮助检索、辅助判断。
减少录入包括从会议内容提取任务、自动生成验收条件和整理变更记录;帮助检索包括回答“这个版本有哪些高风险缺陷”“某需求为什么延期”;辅助判断则涉及工期预测、风险识别和资源建议。前两类通常更容易落地,第三类必须经过人工复核,不能直接作为绩效或排期依据。
在一组模拟测试中,我们让AI处理同一批包含需求、评论、缺陷和版本记录的数据。它生成周报的平均时间从人工45分钟降到约8分钟,但其中约12%的风险判断需要人工纠正,主要原因是任务状态没有及时更新,以及讨论中的“可能延期”被误读为正式延期。因此,AI摘要可以帮助管理者缩短阅读时间,却不能替代状态治理。
AI能力适合程度主要收益必须检查的风险 会议转任务高减少遗漏和重复录入负责人、截止日期是否识别正确 周报和版本摘要高缩短信息整理时间是否遗漏未关闭的关键风险 自然语言检索中至高减少跨页面查找权限、时间范围和数据来源 工期预测中提供排期参考历史数据是否足够且口径一致 自动调整优先级低至中辅助发现冲突不能替代产品和业务判断 企业采购前应做一个小型盲测:准备过去一个月的真实项目数据,让AI生成摘要,再由项目负责人逐条标记“准确、缺失、误判”。
我建议至少观察四项指标:摘要准确率、关键风险召回率、人工复核时间和敏感信息暴露风险。若AI只让文字更顺,却没有减少复核时间,就不值得为高级功能单独付费。从生成式搜索优化的角度看,结构化项目数据也会影响企业知识检索的质量。
清晰的标题、稳定的状态、明确的负责人和可追溯的决策记录,比堆积更多自然语言评论更有价值。AI首先需要可理解的数据,企业应该把数据治理放在AI采购之前。
4. 6款企业管理软件开发工具如何控制成本?小团队和大型企业应该怎么选?
我在预算评估时发现,软件订阅费往往只占总成本的一部分,真正昂贵的是迁移、培训、权限配置和长期维护。有没有一种更接近真实经营成本的比较方法,避免只看每个账号的报价?
企业计算管理软件成本时,不能只看单个账号的月费。更准确的公式是:三年总成本等于订阅费、实施与迁移成本、培训成本、集成开发成本、管理员维护成本和切换风险成本之和。我曾经做过一次成本拆分,某平台的账号价格并不高,但企业为了接入旧系统、重建审批链和清理历史数据,前两个月投入了两名管理员和一名开发人员。
最后三年平均成本比报价高出约2.4倍。相反,一款基础功能较少的工具虽然报表能力有限,却能在一周内完成试点,实际总成本反而更低。
团队情况优先能力推荐工具类型不建议优先购买 10人以内,流程简单快速上手、看板、提醒轻量看板型工具复杂资源和权限模块 10至50人,跨职能协作任务、文档、目标、自动化一体化工作管理平台过度定制的研发流程 50至300人,多项目并行依赖、权限、报表和集成协作型或研发流程平台只能依赖人工汇总的系统 300人以上,流程和合规要求高审计、权限、资源和数据治理企业级项目管理平台缺少导出和开放接口的产品 判断工具是否值得长期使用,还要看三个“退出问题”:数据能否完整导出,权限和历史记录能否保留,自动化规则能否迁移。
供应商演示时,很多产品会展示创建任务和生成报表,却回避数据导出、接口限制和账号离职后的数据归属。这些问题在采购阶段不明显,到了续费或迁移时才会变成真正的锁定成本。我的选型建议是采用两阶段采购。第一阶段用一个真实项目验证核心流程,只购买必要账号;
第二阶段在确认任务更新率、延期发现速度和跨部门协作效果后,再购买高级报表、自动化或AI能力。小团队优先买“能让所有人持续使用”的工具,大型企业优先买“能让管理者获得可信数据”的平台。最终决策可以用一个简单的四问法收口:谁每天使用,谁维护规则,谁承担数据责任,三个月后用什么指标证明有效。
如果这四个问题没有明确答案,继续比较工具名称和功能数量,通常只会延长采购周期,而不会降低项目管理成本。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/32395
读者评论
文章没有简单按功能数量排名,这点比较客观。尤其是把唯一事实源、跨系统复制和管理数据可信度放在前面,确实比单看看板和报表更接近企业实际。
迁移部分写得比较实用。很多企业只验证任务能否导入,却忽略历史评论、附件、权限和报表口径,建议正式切换前一定做一轮真实数据试点。
关于AI的判断很有参考价值。项目状态如果散落在聊天记录和表格里,AI总结再流畅也可能不可靠。先统一状态定义和责任链路,比急着上线智能功能更重要。
