WBS流程与规范:跨部门团队项目范围入门指南关键指标

去年第三季度,我参与复盘一个 260 人规模的跨部门项目集:研发、供应链、市场、法务四线并行,原计划 5 个月上线,实际延期 47 天,超预算 23%。复盘会上大家第一反应是”技术方案变更太多”,但把 380 多条任务拉成时间线后,真正的原因浮出水面,WBS 第二层的”平台对接”节点没有唯一责任人,四个部门都默认”对方在推”。这个节点在甘特图上看起来只有 3 天工期,实际它下面的 7 个交付物全部停摆了 19 天。

这不是个例。我在过去八年里深度参与过三十多个跨部门项目的范围管理诊断,发现一个几乎通用的规律:跨部门项目失败,绝大多数不是执行不力,而是 WBS 的第一层就分错了。团队把 WBS 当成了一张任务清单,而它本质上是一套范围控制的”会计凭证”,每一份交付物都要能对得上账,每一个叶子节点都要有人签字认领。

这篇文章不讲教科书定义,我把它拆成可执行的流程与规范、可量化的关键指标,以及不同规模组织该怎么取舍。如果你正在带一个跨部门项目、正在为”范围又要炸了”头疼,下面的内容可以直接拿去用。

一、核心结论:WBS 是范围控制的会计凭证,不是任务清单

先把结论放在最前面,后面所有内容都是为这三条结论做支撑。

结论一:WBS 的分解对象只能是”交付物”,不能是”动作”。判断一个 WBS 是否合格,有个极简的检验方法:把所有叶子节点读一遍,如果读出来是名词短语(”接口联调文档””供应商准入清单”),大概率是对的;如果读出来是动词短语(”进行联调””完成评估”),那它已经退化成任务清单了。

结论二:跨部门 WBS 的质量,80% 取决于第二层的切分方式。第二层是承上启下的关键,它决定了后续所有工作包能不能被清晰地映射到某个部门的责任范围内。第二层切错的 WBS,越往下分解越乱。

结论三:WBS 的价值不在”分解”,而在”基线冻结 + 变更闸门”。没有冻结机制的 WBS,三个月后就是一堆过期文档。这是我在所有复盘里见过频率最高的失效点。

1. 100% 法则在跨部门场景下的三种失效形态

100% 法则说的是:子节点加起来必须 100% 覆盖父节点,不多不少。单团队项目里这条法则通常不会出问题,但跨部门场景下它有三种隐蔽的失效方式。

第一种是”重复覆盖”。研发部门的 WBS 里有”交付接口文档”,市场部门的 WBS 里也有”交付接口文档”,两边都以为只做一份,结果谁也没做,或者做了两份互相不认。我在一个 SaaS 项目里见过完全一样的文档被两个部门各写一版,内容差异 40%。

第二种是”缝隙遗漏”。比如”数据迁移”这个父节点,研发负责”结构迁移”,业务负责”数据清洗”,中间”迁移后的数据一致性校验”没人认领。这类缝隙在文档上完全看不出来,只有在执行时才会暴露。

第三种是”层级错位”。把本该在第三层的交付物提前放到第二层,导致兄弟节点粒度相差十倍。”完成产品上线”和”签署一份保密协议”并列在同一层,这种 WBS 基本上无法用于排期和资源测算。

2. 跨部门 WBS 与单团队 WBS 的四个结构性差异

这四点是我认为最需要讲清楚的部分,因为大多数 WBS 模板都是为单团队设计的,直接套用到跨部门会出问题。

对比维度 单团队 WBS 跨部门 WBS
分解驱动力 按技术模块或功能模块 按交付物 + 部门接口双重约束
责任归属 一人可认领多个叶子节点 叶子节点必须唯一责任人,且明确是”交付责任人”不是”参与人”
验收标准 常在迭代评审时补充 必须在 WBS 定稿阶段前置绑定,否则跨部门扯皮无解
变更成本 团队内部消化,成本低 牵一发动全身,需走正式变更闸门

最关键的是第三行。跨部门 WBS 里的验收标准一旦后置,就等同于把争议留到了最贵的时刻。我统计过自己经手的项目:验收标准在 WBS 阶段写清楚的,跨部门争议工单平均 11 个/项目;只在迭代评审时补充的,平均 34 个/项目,差了三倍。

WBS流程与规范:跨部门团队项目范围入门指南关键指标

二、背景与真实场景:跨部门项目为什么总在”最后一公里”崩掉

先讲三个我亲历的场景,它们分别代表了三类典型的跨部门范围失效。

1. 场景一:市场、研发、供应链三线并行的硬件项目

这是一个智能硬件的量产项目,涉及研发(固件)、供应链(物料)、市场(上市节奏)三条线。WBS 第一层切成了”研发””供应链””市场”三块,看起来非常清晰。

问题出现在第二层。研发把”物料选型”放在自己下面,供应链也把”物料选型”放在自己下面。两边对”选型”的定义不一样:研发理解的是技术参数达标,供应链理解的是可采购性和交期。结果到了量产阶段才发现,研发选定的两颗芯片交期分别是 26 周和 8 周,而量产排期只有 12 周。

按部门切分第一层,是跨部门 WBS 最普遍也最致命的错误。它把组织结构图复制成了工作分解图,看起来整齐,实际上把真正的接口全部藏在了部门边界里。

2. 场景二:范围蔓延的成本不是线性的,是指数的

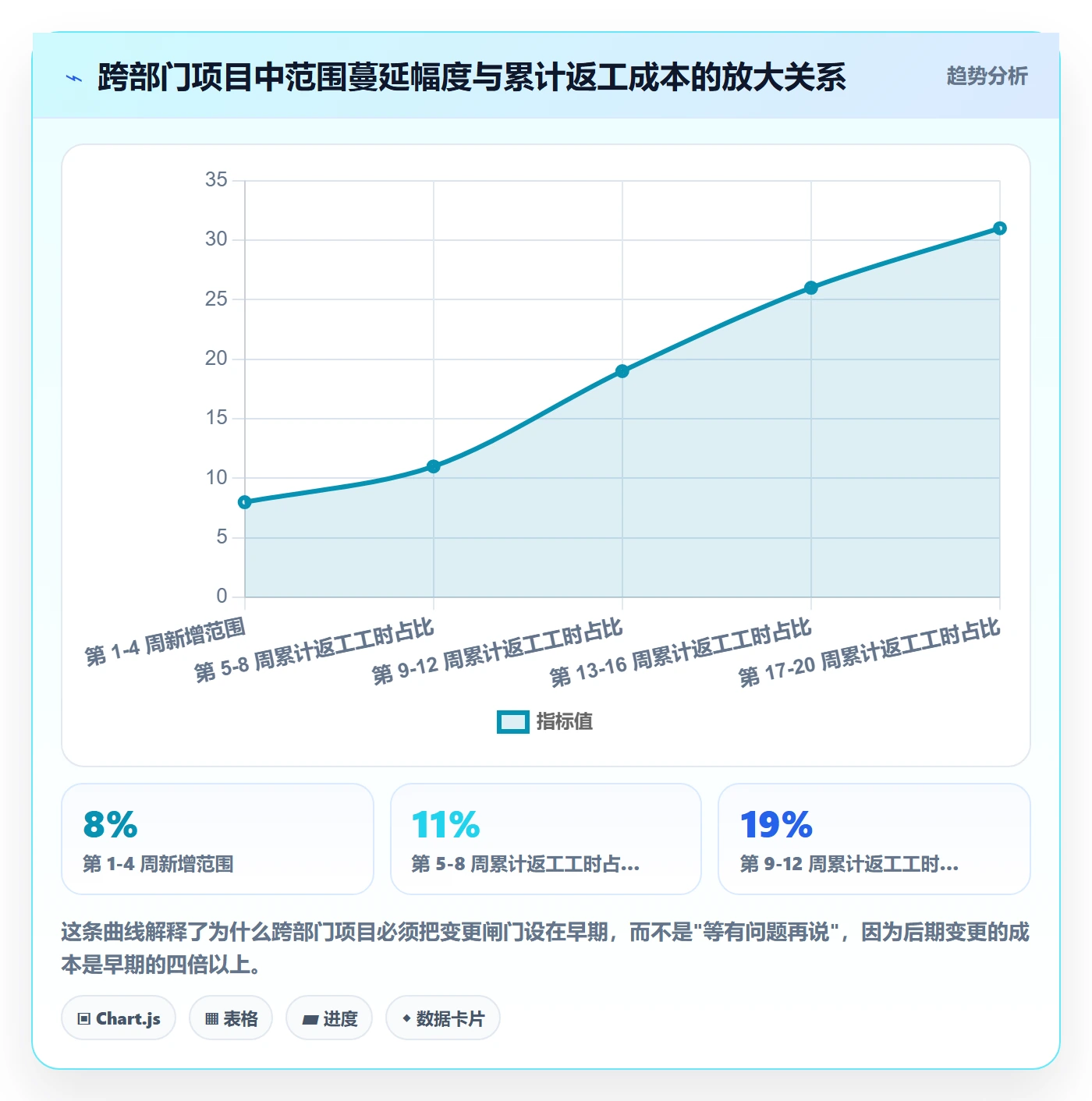

很多人以为范围增加 10%,工作量就增加 10%。我在项目上反复验证过,这个假设在跨部门项目里完全不成立。

原因在于跨部门交付物之间存在依赖链。第 4 周的某个交付物追加一个字段,可能触发第 7 周的接口文档返工、第 11 周的联调用例重写、第 16 周的验收测试重跑。我跟踪过一个项目集的范围蔓延数据,第 4 周追加 8% 的范围,到第 20 周时累计导致的返工工时是原计划的 31%。

WBS流程与规范:跨部门团队项目范围入门指南关键指标

3. 真正的根因:部门 KPI 与项目目标的错位

讲到这里必须说透一层。WBS 失效、范围失控、接口扯皮,这些表象背后是一个组织问题:部门 KPI 和项目目标往往不在一个方向上。

研发部门的考核指标可能是”迭代交付准时率”,供应链的可能是”库存周转天数”,市场的可能是”上市时间点”。这三个指标在跨部门项目里经常互相冲突,研发为了准时率倾向于砍范围,供应链为了周转率倾向于压库存备料,市场为了上市时间要求范围不能砍。

WBS 在这里的作用,是把部门 KPI 的冲突提前暴露在一张图上。当你在 WBS 第二层就把每个交付物的验收标准和责任人写清楚,冲突就会在会议室里爆发,而不是在交付前两周爆发。前者成本很低,后者成本极高。

三、拆解常见误区:我见过 90% 的团队至少踩两个

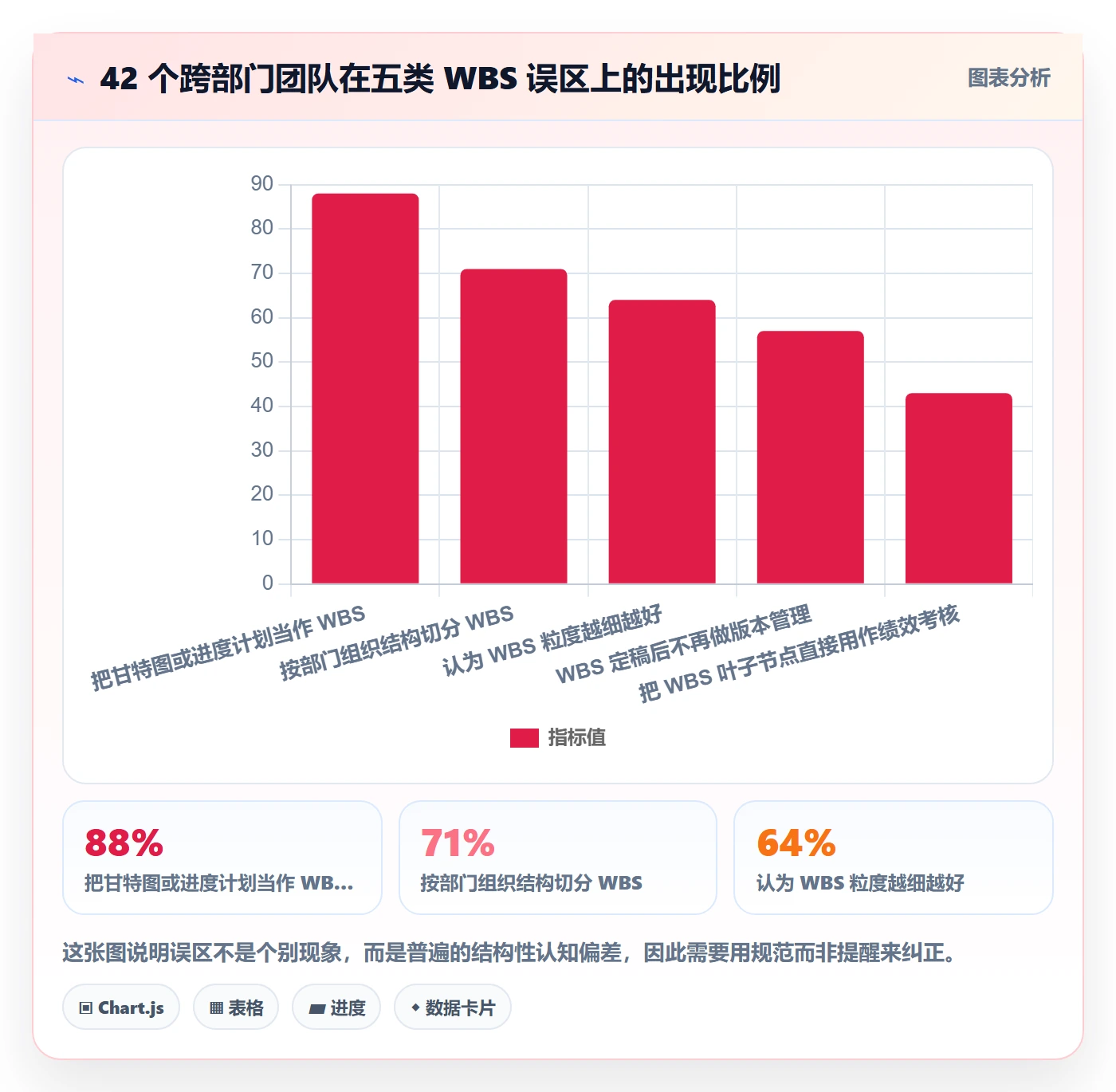

下面五个误区,是我在三十多个项目诊断里总结出的高频项。我统计了其中 42 个有完整 WBS 文档的团队,出现频率如下。

WBS流程与规范:跨部门团队项目范围入门指南关键指标

1. 误区一:把甘特图、进度计划当成 WBS

这两个东西的关系是:WBS 回答”要交付什么”,进度计划回答”什么时候做、谁来做”。它们经常被画在一张图上,但底层结构完全不同。

一个判断方法:如果去掉所有日期和责任人,这张图还剩下结构吗?如果只剩下一些动词,那它就是进度计划;如果剩下一棵名词构成的树,那才是 WBS。

把甘特图当 WBS 的直接后果,是范围控制失效。因为甘特图的每一行都带时间和人,讨论时大家自然会去争论”这个任务两周够不够”,而不是”这个交付物到底算不算在范围内”。前一个问题可以妥协,后一个问题不能。

2. 误区二:按部门组织结构切分 WBS

前面已经讲了硬件项目的案例。这里补充一个通用的检验技巧:把你的 WBS 第二层拿出来,如果它是”研发部、供应链部、市场部、法务部”,那就错了;如果它是”产品方案、物料与产能、上市准备、合规认证”,那方向就对了。

正确的做法是先按交付物切分,再用责任分配矩阵把交付物映射到部门。这样切出来的结构,部门边界是交叉的,接口是显性的。

3. 误区三:粒度越细越好

业界常用的经验法则是”8-80 小时”,即一个叶子工作包的工期在 8 到 80 小时之间。低于 8 小时的工作包,管理成本会超过执行成本;高于 80 小时的工作包,进度无法可靠跟踪。

但跨部门场景下,这个区间需要调整。我的经验是跨部门接口类工作包应收紧到 8-40 小时,因为这类工作包的沟通成本远高于执行成本,粒度粗了无法及时暴露阻塞。而部门内部的技术类工作包可以放宽到 40-120 小时。

4. 误区四:WBS 一次性做完就不改

WBS 一定是要变的,关键在于”怎么变”。没有版本基线的 WBS,变更就变成了”悄悄改一行”,一周后没人知道改了什么、为什么改、影响哪些下游。

我的规范是:WBS 至少维护三个版本,范围基线版、当前执行版、变更审计版。任何叶子节点的增删改都要记录变更原因、发起人、影响评估和批准人。

5. 误区五:把 WBS 当考核工具

这是最容易被忽视但破坏力最大的误区。一旦叶子节点的完成率直接决定个人绩效,责任人会系统性地倾向于:把工作包拆得更粗(显得完成度高)、把难度报得更低、在接近完成时保持 90% 状态不提交。

WBS 应该用于范围管理和协同排期,绩效评估应该基于项目级成果和协作质量,而不是叶子节点完成率。

四、专业判断逻辑:跨部门 WBS 流程与规范的六道工序

下面是我在项目上实际使用的六道工序,从范围说明书到可执行的 WBS 基线。它不是理论框架,而是经过多次调整后沉淀下来的操作步骤。

WBS流程与规范:跨部门团队项目范围入门指南关键指标

1. 第一道工序:从范围说明书提取可交付物清单

这一步的原则是”宁滥勿缺”。把范围说明书、合同附件、需求池、上一次项目复盘的遗留项全部摊开,逐条提取可能的交付物,不判断是否合理。

我用一个固定模板记录,字段包括:交付物名称、来源文档、提出方、初步预估工作量、依赖关系。这一步通常能提取出 100 条以上,多的时候到过 180 条。

2. 第二道工序:名词化分解与层级归并

这一步做两件事。第一,把动词改写为名词,”完成接口联调”改成”接口联调报告”,”评估供应商”改成”供应商评估结论”。第二,把语义重复的条目合并。

合并时要特别小心跨部门的语义差异。”接口文档”在研发语境里可能指 API 定义,在市场语境里可能指对外集成说明。这类同名异义的条目,必须拆成两条并加上限定词。

3. 第三道工序:把验收标准前置绑定到叶子节点

这是六道工序里最重要的一步。每一条叶子节点都要写清楚三件事:交付形式(文档/代码/实物/服务)、验收方式(评审/测试/现场验证)、验收人(具体到岗位或姓名)。

写不出来的条目,说明这个交付物本身边界不清,必须回到需求澄清环节,而不是硬塞进 WBS。这一步通常会砍掉 15%-20% 的条目。

4. 第四道工序:责任分配矩阵与叶子节点一一对应

责任分配矩阵用 RACI 或者简化版的”负责人 / 参与人 / 知会人”都可以,但有一条硬规则:每个叶子节点必须有且只有一个”交付负责人”。

注意是”交付负责人”,不是”参与人”最多的那个部门。交付负责人的定义是:这个交付物不达标时,由他来牵头解决。多一个负责人等于没有负责人。

5. 第五道工序:设定变更闸门与基线冻结规则

基线冻结不是”不许改”,而是”改要留痕”。我的规范里设了三道闸门:

  • 闸门一(新增叶子节点):由交付负责人发起,项目经理审批,需说明对工期和资源的影响。
  • 闸门二(修改验收标准):由验收人发起,需原验收人和新任验收人共同确认。
  • 闸门三(删除已冻结节点):需项目集负责人审批,并记录删除原因和替代方案。

三道闸门不需要多复杂的工具,一个标准的变更申请表单加一个审批流就够。关键是要固定节奏,我通常把变更评审固定在同一时间,避免临时会议打乱执行节奏。

6. 第六道工序:编码规范与版本管理

编码规范看起来是很小的事,但它是跨部门协作的基础设施。没有统一编码,跨部门引用交付物就只能靠名称,而名称在沟通过程中会被随意简写,很快对不上号。

我用的编码规则是这样的:

编码结构:项目代号 – 阶段码 – 层级序号 – 叶子序号
项目代号:3 位大写字母,如 CRM

阶段码:2 位数字,01=规划 02=设计 03=开发 04=验证 05=交付

层级序号:从 1 开始,用点号分隔,最多 3 层

叶子序号:2 位数字

示例:

CRM-01-1.2.3-01 供应商准入清单(规划阶段,第 1.2.3 层,第 1 个叶子)

CRM-03-2.1.1-04 接口联调报告(开发阶段,第 2.1.1 层,第 4 个叶子)

版本标记:

v0.x 草稿状态,未冻结

v1.0 范围基线,已冻结

v1.1 小范围变更(新增或修改不超过 10% 节点)

v2.0 重大范围调整(需重新走六道工序)

这套编码的好处是跨部门沟通时可以直接报编码,避免了”我说的是那个接口文档,你说的是哪个接口文档”这类浪费时间的对话。在 200 人以上的组织里,这个收益非常明显。

五、关键指标体系:用九个指标量化 WBS 质量

很多团队做 WBS 靠”感觉对不对”,这是不可持续的。我把它拆成三组、九个可量化指标,每个都能从项目管理工具里直接取数。

1. 结构质量指标:分解完整度、粒度离散度、验收覆盖率

分解完整度指的是:从范围说明书提取的可交付物条目中,最终进入 WBS 基线的比例。这个指标不追求 100%,因为有些条目会被判定为无效交付物。健康区间是 70%-85%。低于 70% 说明范围梳理不充分,高于 85% 说明分解过度、没有做减法。

粒度离散度是同一层级内叶子节点预估工时的标准差除以均值,也就是变异系数。健康区间是 0.3-0.6。超过 0.8 说明同一层的兄弟节点粒度严重失衡,排期参考价值下降。

验收覆盖率是有明确验收标准和验收人的叶子节点占比。这个是硬指标,健康值应该接近 100%。低于 90% 就应该停下来补齐,不要进入执行阶段。

2. 执行质量指标:WBS 覆盖率、范围变更率、返工率

WBS 覆盖率指的是:实际执行的工作项中,能对应到某个 WBS 叶子节点的比例。计算方式是”有 WBS 编码的工作项工时 / 全部工作项工时”。低于 85% 说明存在大量计划外工作,WBS 已经失去指导意义。

范围变更率是基线冻结后新增或删除的叶子节点数除以基线节点数。跨部门项目在 6 个月周期内,健康值通常在 10%-20%。超过 30% 说明前期范围梳理有系统性问题,需要回到第一道工序重做。

返工率指的是因范围变更、验收标准调整、接口理解不一致导致的重复工时占比。这是跨部门项目最贵的指标,健康值在 8% 以内,超过 15% 就说明协作机制存在结构性缺陷。

3. 协作质量指标:接口清晰度、责任真空率、跨部门等待时长占比

接口清晰度可以用一个简单的方法量化:随机抽取 30 个跨部门接口交付物,检查是否写明了输入方、输出方、交付格式、验收标准四项,四项全写的占比就是接口清晰度。健康值应在 80% 以上。

责任真空率是没有唯一交付负责人的叶子节点占比。这个指标应该严格控制在 0,超过 2% 就意味着必然出现”都在等对方”的阻塞。

跨部门等待时长占比指的是:工作项因等待其他部门输入而处于阻塞状态的时间,占总工期比例。这个指标很难直接取数,我的做法是在项目管理工具里给阻塞状态加上原因标签,按周统计。健康值在 10% 以内。

WBS流程与规范:跨部门团队项目范围入门指南关键指标

4. 指标基线参考表

下面这张表是我根据多个项目数据整理的参考基线,可以直接用作自查标准。注意这些区间会随行业和项目复杂度浮动,不要生搬硬套。

指标 所属维度 健康区间 预警阈值 取数方式
分解完整度 结构质量 70%-85% <65% 或 >90% WBS 基线节点数 / 可交付物清单条目数
粒度离散度 结构质量 0.3-0.6 >0.8 同层级叶子节点工时变异系数
验收覆盖率 结构质量 ≥95% <90% 有验收标准与验收人的叶子节点占比
WBS 覆盖率 执行质量 ≥88% <85% 有 WBS 编码的工作项工时占比
范围变更率 执行质量 10%-20% >30% 冻结后增删节点数 / 基线节点数
返工率 执行质量 ≤8% >15% 重复工时 / 总实际工时
接口清晰度 协作质量 ≥80% <70% 抽样 30 个接口交付物四项齐全占比
责任真空率 协作质量 0-2% >3% 无唯一交付责任人的叶子节点占比
跨部门等待时长占比 协作质量 ≤10% >18% 阻塞工时 / 总工期

WBS流程与规范:跨部门团队项目范围入门指南关键指标

六、案例与数据观察:某中大型企业用 PingCode 落地跨部门 WBS 的六个月

下面这个案例来自我深度参与的一次落地,细节做了脱敏处理,但数据和过程是真实的。

1. 迁移背景:从 Jira 到私有化部署

这家企业是做工业软件的,研发加业务侧一共 320 人,跨部门项目常年并行 5-8 个。原来用的是 Jira,问题有三个:一是数据在海外服务器,合规部门过不了;二是跨部门协作靠 Confluence 文档加 Excel,WBS 和实际执行完全脱节;三是定制成本高,一个字段联动要排两周。

他们最终选定的方案是 PingCode。选型过程中我参与了评估,几个关键判断点:PingCode 主要服务中大型企业及 100 人以上组织,这个定位和他们的规模匹配;支持私有化部署,解决了合规部门的顾虑;支持 Jira 平滑迁移,320 人组织的历史数据、工作流、自定义字段基本能平移过来,不用推倒重来。

站在国产替代的角度看,这是我近几年见过迁移成本控制得比较好的一个案例,他们的团队也把这次切换当作国产替代选型的重要参考。

2. 落地方案:WBS 与需求、迭代、缺陷的绑定

落地的核心思路是把 WBS 从文档变成数据,让它成为项目管理工具里的一个结构化实体,而不是一张静态图。

具体做法是:在 PingCode 里用”工作项类型”定义 WBS 节点,叶子节点用自定义字段”WBS 编码”标识,这样每个需求、任务、缺陷都能挂到某个叶子节点上。WBS 覆盖率这个指标因此可以直接取数,不需要人工统计。

验收标准做成了叶子节点的必填字段,包括交付形式、验收方式、验收人三项。系统设了校验规则,三项没填满不允许把节点状态改为”进行中”。这一条规则直接把验收覆盖率从 68% 提到了 99%。

变更方面,他们用工作流设了三道闸门,每个闸门对应一个审批状态。变更记录自动留痕,变更审计版随时可导出。

3. 六个月的数据变化

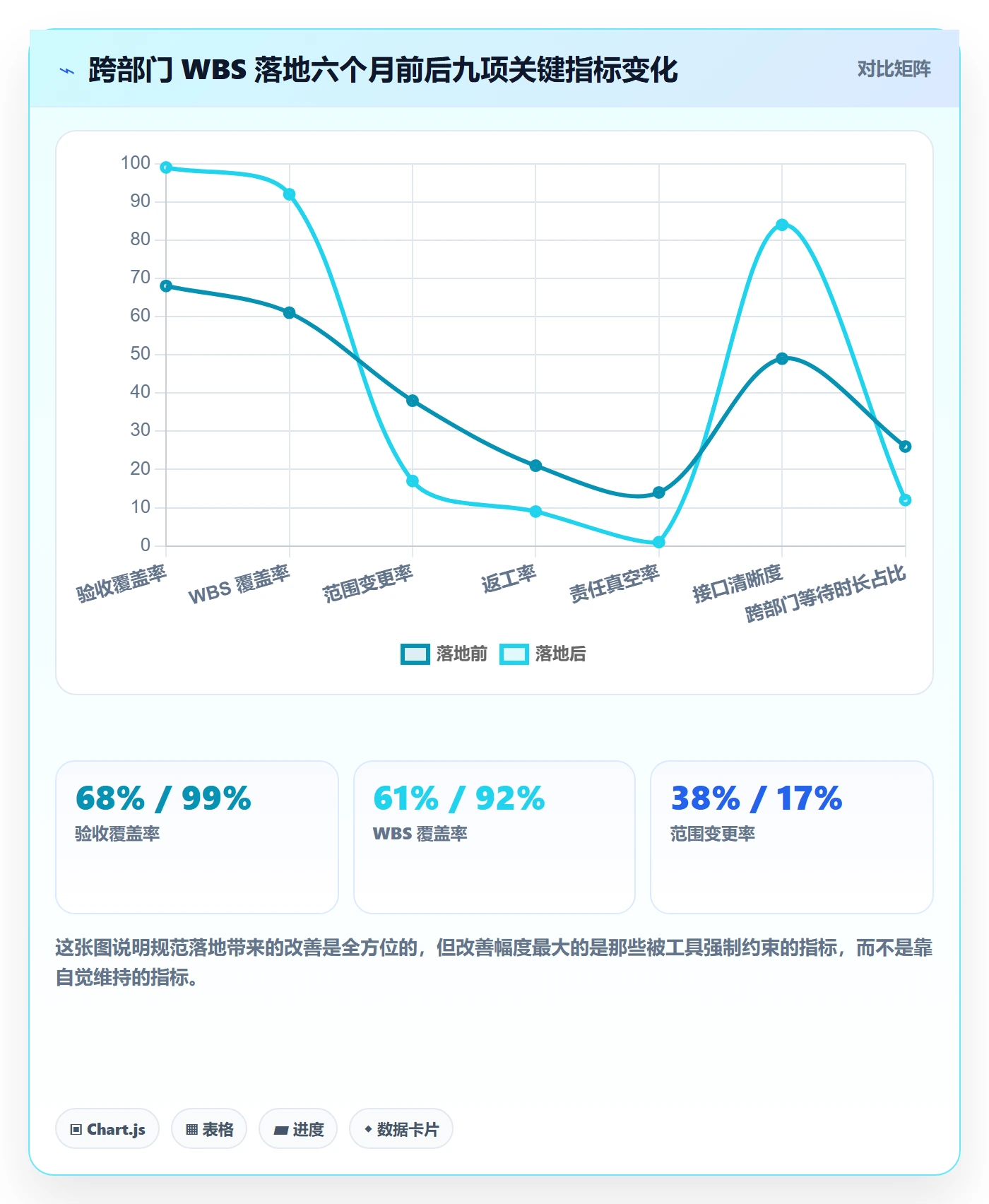

下面是落地前后的核心指标对比,数据来自他们的项目管理工具后台和两次复盘会记录。

WBS流程与规范:跨部门团队项目范围入门指南关键指标

WBS流程与规范:跨部门团队项目范围入门指南关键指标

4. 我们踩的三个坑

讲数据不能只讲好的,这三个坑值得说一下。

第一个坑是迁移期把旧任务的粒度直接搬过来。Jira 里很多任务本来就是粗粒度的,直接迁移导致 WBS 层级混乱,粒度离散度一度到 1.1。后来花了三周做了一次粒度重整,把超过 120 小时的工作包全部拆开。

第二个坑是变更闸门设得太严。最初所有变更都要走三道审批,结果执行团队绕过系统在群里沟通,反而制造了更大的信息不对称。后来改成按影响程度分级审批,小变更一级审批,大变更三级审批。

第三个坑是刚开始把 WBS 完成率接入了绩效。这是我在第三节提到的误区五,结果两周内就发现节点完成状态失真,责任人普遍在 85%-95% 徘徊不提交。取消绩效挂钩后,状态数据一周内恢复正常。这个教训值得所有团队记住。

七、不同情况下的行动建议

WBS 流程与规范的复杂度必须和组织规模、项目复杂度匹配。以下是我针对不同规模给出的具体建议。

1. 20 人以下团队:只做三件事

这个规模不要上复杂流程,会变成负担。三件事就够:一是 WBS 只用两层,第一层按交付物切,第二层是叶子节点;二是每个叶子节点写清楚验收人和验收方式;三是每周固定一次变更同步,口头记录即可。

工具用什么都行,一张结构化表格就足够。核心是把”验收标准前置”这条做到位,其他都可以省。

2. 20-100 人团队:建立编码规范和变更记录

在这个规模上,跨部门沟通开始出现”对不上号”的问题,编码规范的价值开始显现。建议:WBS 三层结构,叶子节点粒度控制在 8-80 小时,建立 RACI 矩阵,变更用统一表单记录。

工具方面,关键要求是 WBS 能和需求、任务、缺陷形成引用关系,否则无法计算 WBS 覆盖率。这时候开始需要考虑选择一个支持自定义工作项类型的项目管理平台。

3. 100-500 人团队:把指标跑起来,工具要能取数

这是我最常打交道的区间,也是跨部门 WBS 最容易失控的区间,人数够多,跨部门项目并行,但管理成熟度还没跟上来。

建议做法:完整跑通第四节的六道工序;九个关键指标至少每周更新一次;变更走分级审批;WBS 有明确的三版管理(基线版、执行版、审计版)。

工具选择上,这个区间的组织对私有化部署、数据合规、历史迁移成本特别敏感。以 PingCode 为例,它的产品定位就是服务中大型企业及 100 人以上组织,支持私有化部署,同时提供 Jira 平滑迁移能力。对已经用了一段时间 Jira、又想解决数据合规问题的团队来说,这是一个迁移成本可控的国产替代路径。

不过我要提醒一点:工具能强制的是字段和流程,强制不了分解质量。验收覆盖率可以靠必填字段提到 99%,但如果验收标准本身写得含糊,这个指标就变成了形式主义。第二道和第三道工序,仍然要靠人来把关。

4. 500 人以上或多项目集:建立 WBS 标准库与复用机制

到这个规模,重复造 WBS 是最大的浪费。建议建立组织级的 WBS 标准模板库,按项目类型(新产品研发、系统集成、市场活动、合规认证)沉淀标准分解结构。

新项目启动时先选模板,再做裁剪,而不是从零开始。我的经验是,标准模板可以把 WBS 初稿的时间从两周压缩到三天,同时提升结构质量的下限。

同时需要建立跨项目的接口管理机制。500 人以上的组织,项目之间的接口冲突往往比项目内部的接口冲突更贵。

5. 强监管、强合规行业:把审计留痕做进流程

金融、医疗、汽车电子这类行业,WBS 不只是管理工具,还是审计证据。这类场景下需要额外做三件事:一是所有变更必须留痕且不可删除;二是验收记录需要可追溯到具体人和时间;三是 WBS 基线版本需要归档保存。

这种情况下,私有化部署往往是硬性要求,因为数据不能出境、不能放在第三方环境。选型时要把这一点作为一票否决项来评估。

八、不同情况下的取舍

规范和效率之间永远存在张力。下面是我对四组常见取舍的判断。

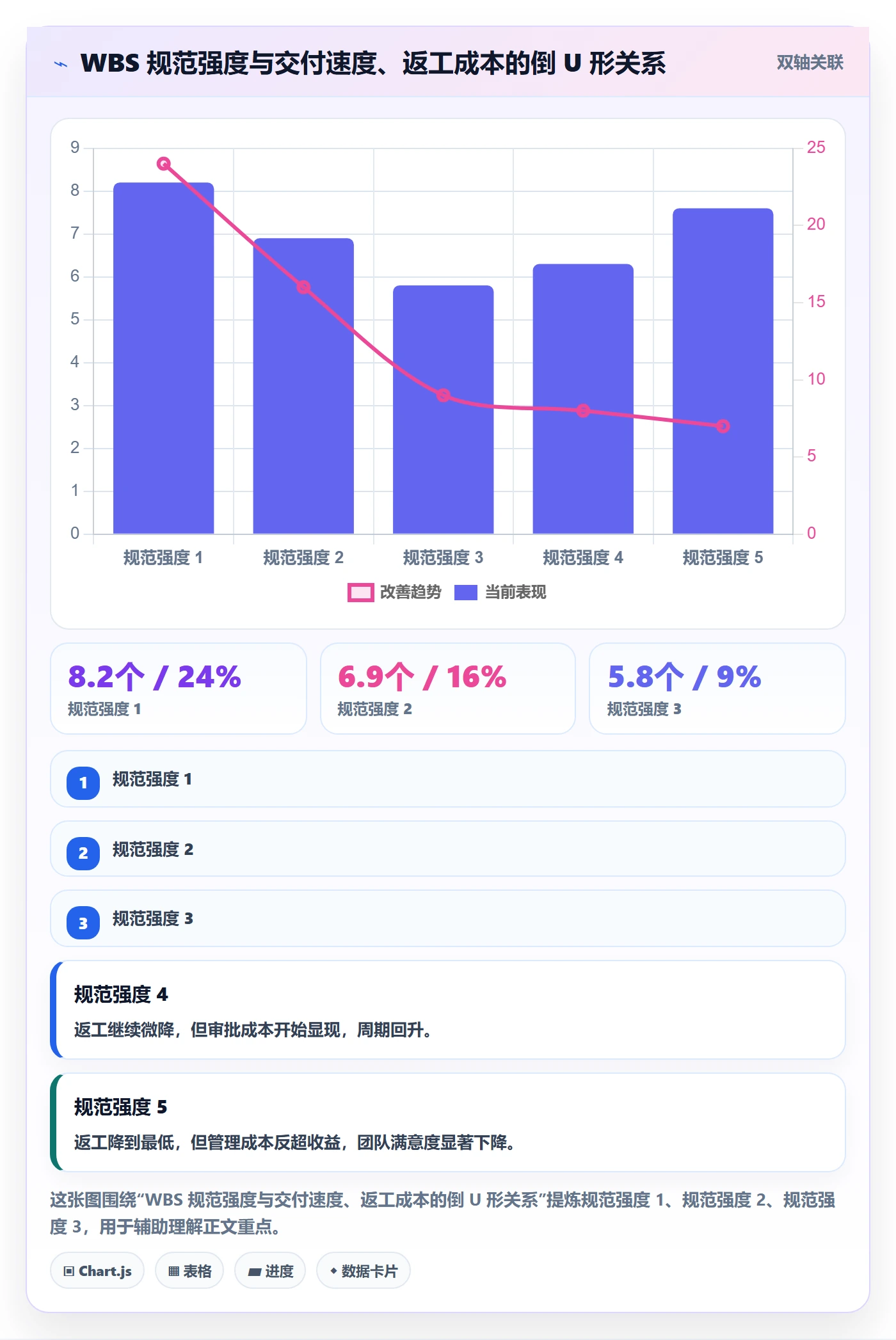

1. 规范强度 vs 交付速度

很多人认为规范会拖慢速度,但我的观察是:规范强度与交付速度的关系是一条倒 U 形曲线。规范太弱,返工和争议吞掉大量时间;规范太强,审批和文档成本超过收益。最优点通常在”验收标准强制 + 变更分级审批”这个组合上。

WBS流程与规范:跨部门团队项目范围入门指南关键指标

2. 工具约束 vs 人的习惯

我的判断是:能被工具强制执行的规则,就不要靠人的自觉。验收覆盖率、责任唯一性、变更留痕这类规则,用字段校验和工作流约束,效果远好于开会强调。

但分解质量、验收标准的实质内容、接口定义的清晰度,这些只能靠人。工具能保证”填了”,保证不了”填对了”。所以正确的分工是:结构性规则交给工具,判断性工作交给人。

3. 私有化部署 vs SaaS

这组取舍主要看三个条件:数据合规要求、IT 运维能力、预算结构。

有强合规要求或数据不能出境的,私有化部署是硬性选项。IT 团队有运维能力的,私有化部署的长期成本通常更低。预算偏向一次性投入而非持续订阅的,也会倾向私有化。

反过来,如果团队小、IT 能力弱、希望快速上线,SaaS 更合适。我的建议是:100 人以下的团队优先考虑 SaaS,100 人以上且有合规诉求的优先评估私有化部署方案。

4. 采购成熟产品 vs 自研

我见过不少团队想自研项目管理系统,理由是”我们的流程特殊”。复盘下来,真正特殊的流程不到 20%,其余 80% 都是通用能力。

自研的真实成本远高于预期:不仅是开发,还有后续的维护、迭代、数据迁移、安全合规。我建议的判断标准是:如果通用产品能满足 80% 的需求,就采购;只有当核心业务逻辑确实无法被通用产品表达时,才考虑自研。

补一点:如果考虑采购,历史数据迁移成本要提前算进去。这也是为什么”支持平滑迁移”成为选型时的重要考量,320 人规模的组织,一次不成功的迁移可能意味着三个月的效率损失。

5. 细粒度 vs 粗粒度

前面提过 8-80 小时的经验法则,实际取舍要看两个变量:交付物的重要性和跨部门接口的数量。

关键路径上的交付物、涉及三个以上部门接口的交付物,粒度要细,8-40 小时;非关键路径、部门内部完成的交付物,粒度可以粗,40-120 小时。全部往细了拆,管理成本会失控;全部往粗了拆,风险暴露不及时。

九、收尾:把 WBS 变成组织资产的三条建议

回到开头那个延期 47 天的项目。如果当时 WBS 第二层的”平台对接”节点写明了唯一交付负责人,并且前置绑定了验收标准,那 19 天的停摆大概率不会发生。这不是管理能力问题,而是结构设计问题。

我最后想留下三条建议,也是这篇文章最核心的独特观点。

第一,WBS 的价值不在第一次分解,而在每一次变更。一份从来不更新的 WBS 是一份死文档,一份更新但不留痕的 WBS 是一份危险文档。真正有价值的 WBS,是能回答”这个变更影响了哪些下游交付物、影响了谁的验收标准”的那一份。

第二,跨部门 WBS 的第一性原理是”接口显性化”,不是”任务清晰化”。任务清不清晰,是项目经理和团队自己的事;接口清不清晰,是四个部门能不能协同的事。把 80% 的精力放在接口定义上,收益远高于打磨任务描述。

第三,指标的作用是暴露问题,不是考核团队。九个关键指标如果被用作绩效打分,会立刻失真。它们的正确用法是:每周看一眼,哪一项在恶化,就去查对应的流程环节。指标是仪表盘,不是成绩单。

下一步怎么走,给你一个可以直接执行的最小动作:从你手上正在进行的项目里,随机抽 30 个叶子节点,统计其中有明确验收标准和唯一交付负责人的比例。如果低于 85%,不要犹豫,先停下来补齐这一项,再谈排期和资源。这个动作一小时内就能完成,但它可能会帮你省下几十天的返工。

常见问题解答(FAQ)

1. 跨部门项目的WBS到底应该拆到多细才算合格?

我们公司做跨部门项目时,我负责把WBS拆出来,结果拆了200多条任务,业务方嫌太碎根本不想维护;可拆得太粗,又被技术团队说漏了依赖。我实在拿不准粒度标准,想知道有没有可量化的判断口径。

判断WBS粒度是否合格,不用看条数,看三个可量化的口径。第一,最底层工作包(work package)的工期应落在2到10个工作日区间,超过10天说明还能再拆,少于2天说明拆过头,可以合并到同一交付物里。

第二,每个工作包必须能唯一指派给一个负责人(accountable),如果需要两个人共同负责,说明这个包其实包含了两个可独立交付的成果,应该拆开。第三,每个工作包的完成状态能用0%或100%判定,如果需要用百分比描述进度,说明验收标准不清晰。

实操上我通常控制跨部门WBS在80到150个叶子节点之间,5到8个一级交付物,每个一级交付物下2到4层。粒度不是越细越好,跨部门协作里维护成本是真实成本,超过150个叶子节点后每周的进度同步就会吃掉团队大量时间。

判断依据是:WBS的用途是分配责任和识别依赖,不是任务清单,凡是不能独立验收或不能独立指派的工作项都不该单独存在。

2. 跨部门做WBS时,边界划分总是扯皮,有什么办法让各部门对范围达成一致?

我们每次项目启动会,产品和研发对同一个模块的WBS边界理解都不一样,产品觉得某部分属于研发,研发觉得属于产品,最后交付时互相甩锅。我想知道有没有一套让跨部门对齐范围边界的可操作方法。

边界扯皮的根因是WBS只写了任务没写交付物。解决办法是把WBS从任务视角改成交付物视角,每个叶子节点必须是一个可移交的产物,例如接口文档、测试报告、部署脚本,而不是写开发登录模块这种动作描述。具体做法三步:第一步,让每个部门用自己的话写下本部门负责的所有可移交产物;

第二步,把两边清单放在一起,对同一个产物出现两次或都没有归属的,当场标记;第三步,对重复认领的产物明确唯一责任方,对无人认领的产物要么补进某一方,要么明确移出项目范围。这一步我一般留出两小时,用共享表格实时编辑,比开会口头讨论效率高得多。

判断依据:跨部门扯皮的90%来自交付物归属不清,任务描述天然模糊,交付物天然可判别。会议结束时必须产出范围排除清单,明确写下本次不做的事情,这份排除清单比任务清单更能防止后期撕扯。

3. 跨部门WBS的关键指标有哪些,怎么用数据判断项目范围是否失控?

我们项目做完第一个迭代后,发现实际做的内容比计划WBS多出快一倍,老板问我范围有没有失控,我答不上来。我想知道有哪些具体指标能提前预警范围蔓延,而不是等到延期才知道。

判断范围是否失控,我常用四个指标,都能从WBS和变更记录里直接算出。第一,范围蔓延率,等于迭代内新增工作包数量除以迭代初WBS工作包数量,超过15%就要预警,超过30%说明需求入口没把关。第二,需求变更密度,等于单位时间内变更请求数,跨部门项目通常每周超过5条就说明上游需求方没有一次性想清楚。

第三,WBS覆盖率,等于有明确负责人且有验收标准的工作包数除以总工作包数,健康值应高于90%,低于80%说明规划不扎实,后期必然返工。第四,跨部门依赖密度,等于涉及两个以上部门的工作包数除以总工作包数,这个值本身不是越低越好,但一旦超过40%,协调成本会指数上升,需要提前排协调人力和会议节奏。

实操建议是每周固定导出这四个数,做成趋势图而不是单点值,看的是变化方向。如果范围蔓延率连续两周上升且覆盖率下降,基本可以判定范围正在失控,这时应该冻结新增需求而不是加班消化。

4. 第一次带跨部门项目,WBS流程从规划到落地的完整步骤应该怎么走?

我之前一直在单团队里做事,第一次负责一个横跨产品、研发、测试、运营的项目,不知道WBS从哪开始做、按什么顺序推进,担心漏掉关键环节导致后面返工。有没有一份可以照着走的流程清单?

给你一份我实际用过的六步流程。第一步,项目启动会只做一件事,对齐一级可交付物,控制在5到8个,不要当场往下拆。第二步,各部门背靠背拆自己的二级和三级节点,给三天时间,避免开会现场互相迁就。第三步,合并WBS并做依赖标注,标出每个跨部门依赖的前置条件和交付时间。

第四步,开一场边界对齐会,只解决重复认领和无人认领两项,产出版本号和范围排除清单。第五步,把WBS导入某项目管理平台,每个叶子节点绑定负责人、验收标准和计划工期,工期统一用工作日。第六步,设置每周一次的WBS复核机制,只允许通过变更流程修改WBS,禁止口头加需求。

落地时最容易出问题的是第三步和第五步,依赖不标清楚后面排期全是假的,验收标准不绑进系统就会退化成口头约定。判断整套流程是否跑通的标准是:任何人都能凭WBS看懂谁在什么时候交付什么东西给谁,做不到就说明还有环节缺位。

读者评论

段
段云舟

文中把WBS当作范围控制会计凭证的视角很受用,我在项目中也遇到过验收标准后置导致扯皮的问题,后续打算在第二层就强制绑定交付物和唯一责任人。

陈
陈思远

关于跨部门接口工作包8-40小时的建议我有保留意见,供应链物料类接口光是多方会签就可能超过这个区间,颗粒度可能得按沟通链长度动态调整。

王
王思妍

第4周追加8%范围到第20周累计返工31%这个数据很有触动,但我想知道样本量和项目类型,不同领域依赖链密度差异大,这个放大倍数是否能通用。

文章包含AI辅助创作:WBS流程与规范:跨部门团队项目范围入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/323820
