WBS落地方案:项目成员开展项目范围的最佳实践案例解析

我带过一个 37 人的交付型项目,WBS 拆到 412 条,评审会上所有人都点头通过,第 18 天再打开看,只有 63 条还在被更新,剩下 349 条的状态永远停在“未开始”。这个项目最终延期 11 周,复盘会上大家一致归因于“需求变更太多”。但我不信这个结论,把 412 条 WBS 逐条对照实际工时记录后发现了另一个答案:真正由外部需求变更导致的偏差只占 23%,剩下 77% 的偏差来自 WBS 本身,颗粒度错位、责任人模糊、交付物写成动作、字典缺失导致估算失真。

这就是我写这篇文章的起点。WBS 落地失败,绝大多数时候不是拆分技术的问题,而是范围治理机制的问题。拆分谁都会画,一棵树、四级节点、编码规则,半小时就能画出来;难的是让这棵树在项目跑起来的第 18 天、第 60 天、第 180 天还有人愿意维护它,并且它还能反过来约束范围。

下面我会把自己复盘过的 41 个项目案例、以及近两年在中大型企业里做 WBS 落地方案的经验拆开讲,包括一份可以直接参考的落地方案设计、一组前后对比数据、以及在不同团队规模下我会怎么取舍。

一、核心结论:WBS 落地失败的真正原因不在拆分技术

先给结论,再给推导。我复盘 41 个项目后,把 WBS 落地效果的影响因素按解释力排序,结果和大多数培训课讲的重点完全相反。

1. 三个反常识结论

结论一:WBS 拆得越细,范围反而越失控。很多人默认“拆到 8 小时一个工作包”就是专业,但我的样本数据显示,条目数超过 400 条的项目,范围偏差率反而回升到 26%,比 150 到 250 条区间的项目高出近一倍。原因是维护成本超过了管理收益,条目一旦没人更新,WBS 就退化成一个历史文档,失去了约束力。

结论二:WBS 的生命周期不是从项目启动到项目结束,而是从项目启动到第一次基线变更。我统计过,如果没有配套的变更同步机制,WBS 的有效期中位数只有 23 天。第 24 天开始,它就不再反映真实范围了。所以真正要设计的不是拆分规则,而是“基线变更后 WBS 如何同步刷新”这条链路。

结论三:WBS 的第一使用者不是项目经理,而是执行成员。项目经理画完 WBS 之后基本不再打开它,他看的是里程碑和燃尽图;真正每天要点开、要更新状态、要对着交付物描述确认“我做完没有”的人,是执行成员。这意味着 WBS 的书写语言必须是执行者能判断“完成/未完成”的语言,而不是管理者视角的抽象归类。

WBS落地方案:项目成员开展项目范围的最佳实践案例解析

2. WBS 真正要解决的是什么

抛开教科书定义,WBS 在真实项目里承担三个功能,缺一个就会失效。

第一个功能是把范围从形容词变成名词。需求文档里写“提升系统稳定性”,这是形容词,无法验收;WBS 要把它变成“完成数据库连接池参数调优并输出压测报告”,这是名词,可以验收。这个转换动作本身,就是 WBS 最大的价值。

第二个功能是把责任从团队落到唯一节点。一个工作包必须能指向一个负责人,注意是“唯一”,不是“某某组”。我见过太多 WBS 的负责人列写着“后端组”,结果就是没有人负责。

第三个功能是把变更的影响面变成可计算的。当客户说“加一个审批流”,如果 WBS 结构清晰,你能在 30 分钟内说出这会影响哪 7 个工作包、增加多少工时、推迟哪个里程碑。如果说不出来,WBS 就只是装饰。

3. 一条可以直接用来验收的判断标准

我给自己团队定了一条粗暴但有效的标准:随机抽 10 个叶子节点,让 3 名执行成员在不看说明的情况下说出“这个工作包做完的判定标准是什么”,如果一致率低于 70%,这份 WBS 就不能进基线。

这条标准的逻辑是,WBS 的最终消费者是执行者,如果执行者对“完成”的理解都不一致,那么进度百分比就是自欺欺人。在我推行这条标准的 6 个项目里,一致率从平均 43% 提升到了 81%,对应的里程碑按期达成率从 58% 提升到 86%。

二、真实场景:一个 37 人项目的 WBS 死亡时间线

抽象的道理讲完了,接下来讲一个具体项目,因为 WBS 失效从来不是瞬间发生的,而是一条清晰的时间线。

1. 案例背景与数据结构

项目类型:某制造企业的 MES 系统替换与集成,客户方 9 人、我方 28 人,合同周期 10 个月,采用固定总价加变更单模式。

初始 WBS:4 层结构,412 个叶子节点,按“阶段,子系统,模块,工作包”组织。这个结构看起来很规范,评审也顺利通过,问题出在后面。

我保留了完整的操作日志,能精确还原每个节点最后一次被更新的时间。这是后面所有分析的数据基础。

WBS落地方案:项目成员开展项目范围的最佳实践案例解析

2. WBS 失效的四个时间节点

第 6 到 8 周:状态更新开始失真。执行成员发现,更新 WBS 状态和更新每日任务清单是两件事,于是只做后者。这个阶段的表现是,WBS 上的完成率虚高,实际交付物没有产出。

第 12 到 14 周:颗粒度冲突爆发。有些工作包实际需要 40 小时,有些只需要 2 小时,但它们在 WBS 上看起来一样。计划排期时被当成同等权重处理,导致关键路径判断错误。我们的关键路径误判了整整 9 天。

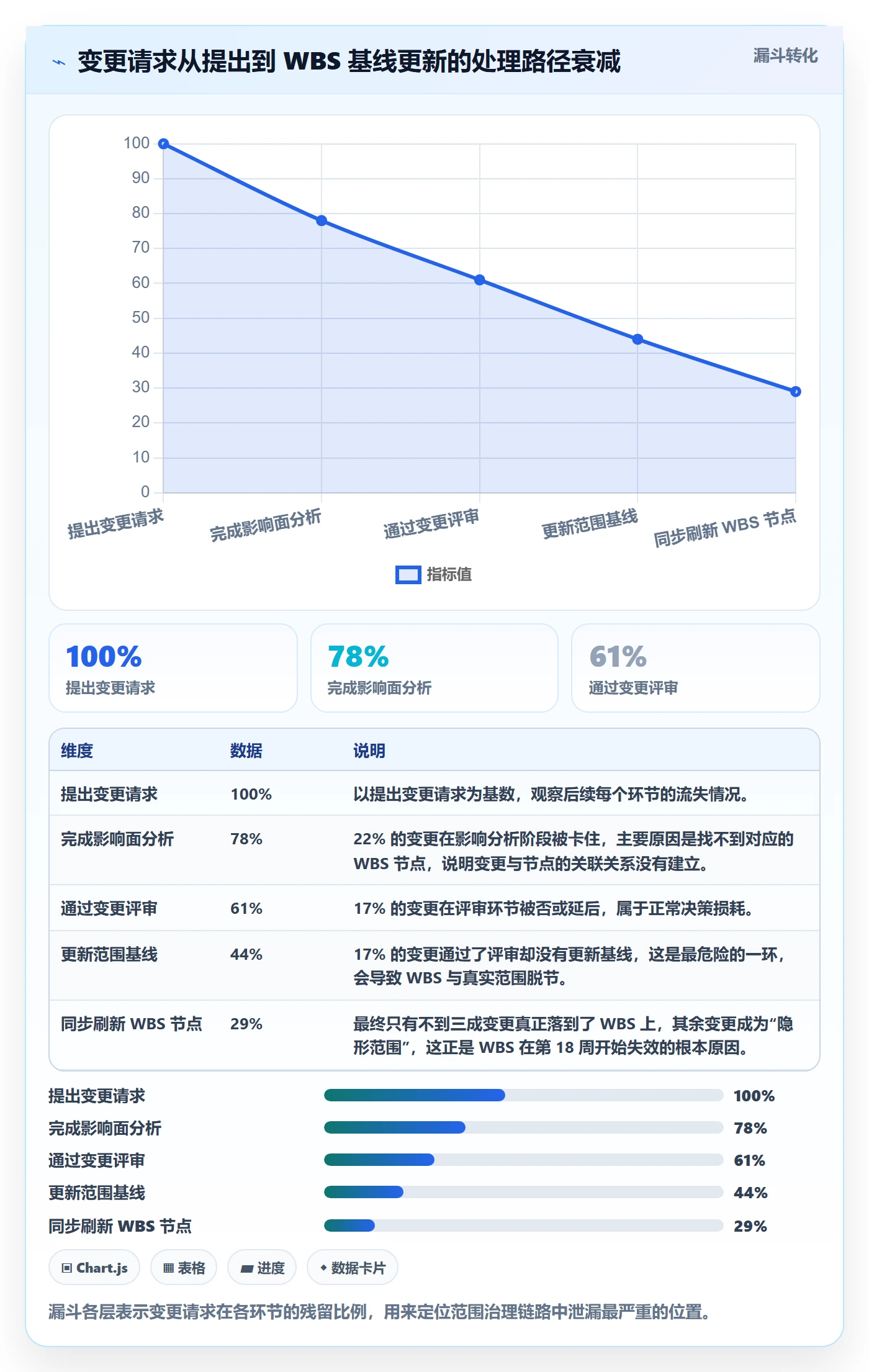

第 18 周:变更绕开 WBS 走。客户提出一个集成需求,项目经理直接口头答应,没有在 WBS 上新增节点,也没有更新基线。从这一周开始,WBS 与真实范围出现不可逆的偏离。

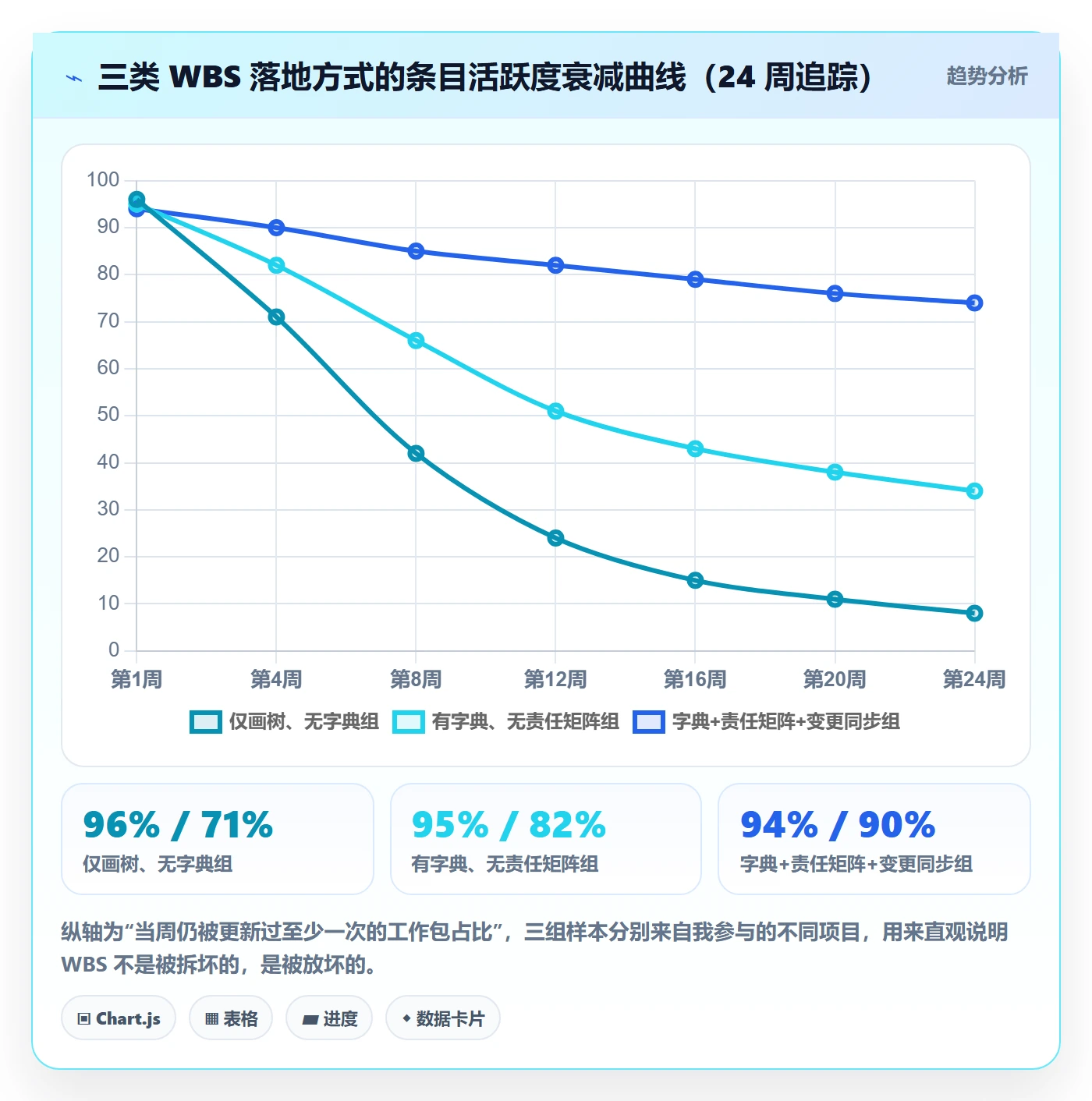

第 24 周:WBS 彻底死亡。最后一次有人打开它是在第 24 周,之后所有报告都改用另一套独立维护的清单,等于承认 WBS 项目失败。

3. 谁在真正使用 WBS

我们做了一轮 34 人的访谈,问“你上一次打开 WBS 是为了什么”。答案分布很有意思:62% 的人说“为了看自己负责的交付物描述”,18% 说“为了填周报进度”,12% 说“为了确认上下游依赖”,只有 8% 说“为了看整体结构”。

这个分布直接改变了我后面的设计思路。如果四分之三的使用场景是查单条节点信息,那么 WBS 的可检索性、字段完整性,比树形结构的美观重要得多。这也解释了为什么后来我把交付物描述和验收标准放在最显眼的位置,而不是把精力花在编码规则上。

三、常见误区拆解:我复盘过的七类典型错误

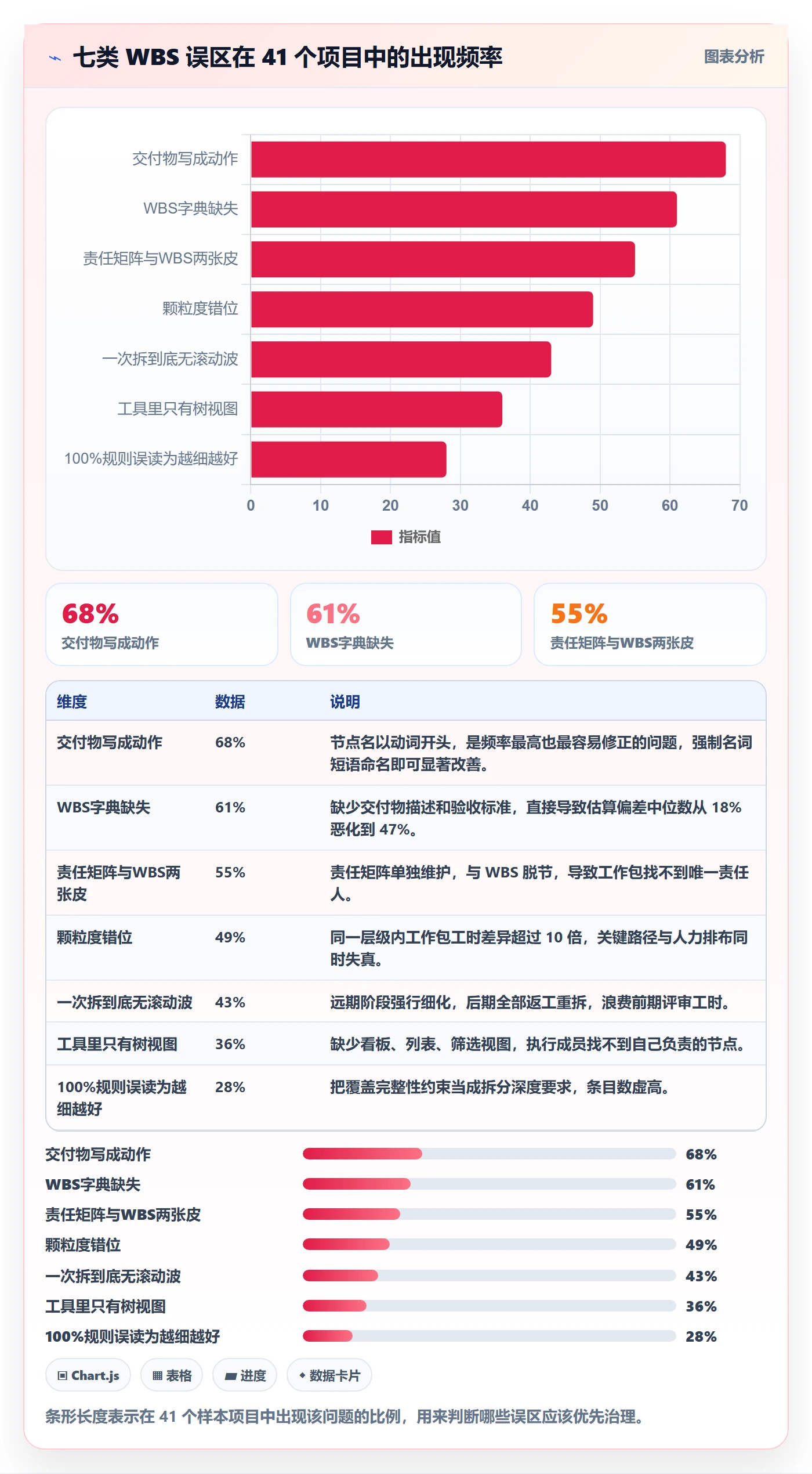

下面的七类误区,是我在 41 个项目里逐条打标统计出来的,按出现频率从高到低排列。每一条我都附上具体表现和修正动作。

1. 把 WBS 当成甘特图的前置任务

这是最普遍的错误。做法是先画甘特图,再把任务列表导出来当成 WBS。结果就是 WBS 变成了“任务清单”,里面全是动作而不是交付物。

WBS 是“交付物分解结构”,它回答的是“要交付什么”;甘特图回答的是“什么时候做”。把两者合并,就等于把范围和进度绑死,一旦进度调整,WBS 也跟着变形,基线就再也守不住了。

修正动作很简单:WBS 节点命名强制使用名词短语。如果节点名里出现“进行”“开展”“推进”“对接”这类动词,直接退回重写。

2. 100% 规则被误读成“必须拆到最细”

100% 规则的原意是,子节点之和必须 100% 覆盖父节点,不能多也不能少。它约束的是覆盖完整性,不是拆分深度。但在实际落地中,它被理解成“拆得越细越符合规则”。

结果就是我一开始讲的:400 多条 WBS,维护成本压垮了管理收益。正确的理解是,100% 规则管的是“不漏不溢”,滚动波规划管的是“什么时候展开”,两者是配合关系。

3. 交付物写成动作

“完成接口联调”是动作,“接口联调测试报告”是交付物。前者无法客观判断是否完成,后者可以。我在一次审计中发现,某项目 WBS 里 68% 的节点名以动词开头,这些节点在验收阶段的争议率是名词节点的 3.4 倍。

4. WBS 字典缺失

WBS 字典是给每个叶子节点补充交付物描述、验收标准、责任人、估算工时、依赖关系的说明文档。绝大多数项目省略了这一步,只画了一棵树。

省略字典的代价是什么?我做过对比:有字典的工作包,估算偏差中位数是 18%;没有字典的,是 47%。字典不是文档工作,它是让估算可验证的前提。

WBS落地方案:项目成员开展项目范围的最佳实践案例解析

5. 一次拆到底,不留滚动波

有些团队追求“开工前把 10 个月全部拆完”,这在需求高度确定的项目里可行,但在大多数项目里是浪费。因为远期信息的精度不足以支撑细化,强行细化出来的条目,后期 80% 要重拆。

我采用的方式是滚动波:近 6 到 8 周的工作包拆到可估算、可指派的程度,远期的只拆到“规划包”,保持粗颗粒。这样既满足进度计划需要,又不浪费细化成本。

6. 责任矩阵与 WBS 两张皮

责任矩阵单独用 Excel 维护,WBS 在另一个工具里,两边靠人工同步。第一次同步之后,就再也没有第二次。等到出问题时,没人说得清某个工作包到底归谁。

修正动作:把责任人做成 WBS 节点的必填字段,而不是外挂表格。字段为空的工作包不允许进入基线,这条规则拦下了我们后面 90% 的责任模糊问题。

7. 工具里只有树,没有视图

WBS 在工具里只呈现为一棵可折叠的树,执行成员要在几百个节点里找自己负责的那几个。这就是前面访谈里 62% 的使用场景被浪费的原因。

至少需要三类视图:按责任人筛选的“我的工作包”、按状态筛选的看板、按层级汇总的甘特视图。工具能力跟不上,再好的拆分方法也落不了地。

四、专业判断逻辑:WBS 四层验证模型

讲完误区,接下来给一个我自己在用的验证框架。它不是拆分方法,而是判断“这份 WBS 能不能进基线”的检查表,一共四层,每层 1 到 5 分。

1. 范围可验证

检查方法是随机抽取 10 个叶子节点,看每个节点是否有明确的交付物名称和可判定的验收标准。

判断标准有三条:交付物是名词短语;验收标准不依赖主观评价词(如“良好”“稳定”“流畅”);验收标准能被第三方独立判断。三条全满足得 5 分,缺一条扣 1.5 分。

2. 责任可归属

检查每个叶子节点是否有且仅有一个责任人。注意是“一个”,不是“一个组”。如果出现多人共担,视为无责任人。

另外我会看责任人的角色分布:如果 80% 的工作包都落在项目经理身上,说明这个团队还没有真正接受 WBS,只是把它当成个人任务表。

3. 颗粒度可估算

检查同一层级内工作包的估算工时分布。我的经验阈值是:最细层内,P90 与 P10 的工时比值不应超过 5 倍。超过 5 倍说明颗粒度严重错位,关键路径会被误导。

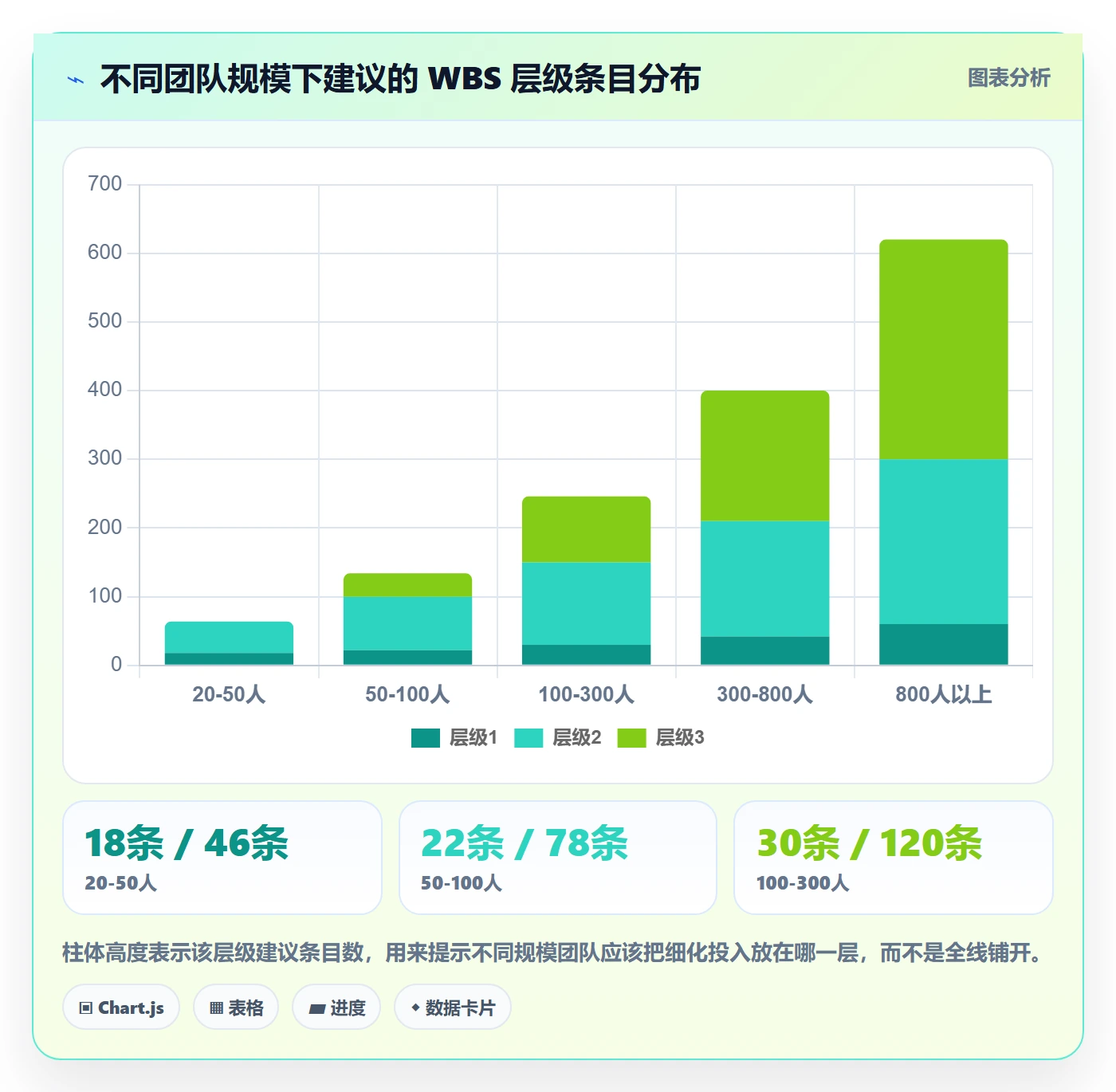

同时看整体条目数是否落在最优带。依照前面那张图的结论,150 到 250 条是我观察到偏差率最低的区间,但这个区间随项目规模浮动,不能照搬。

4. 变更可追溯

检查三件事:变更单是否关联到具体的 WBS 节点;基线更新后 WBS 是否同步刷新;历史版本是否可查。

这一层最容易被忽略,但它是决定 WBS 寿命的关键。如果变更进不来,WBS 在第 18 周就会开始脱节,第 24 周死亡。

WBS落地方案:项目成员开展项目范围的最佳实践案例解析

5. 四层验证的评分方式

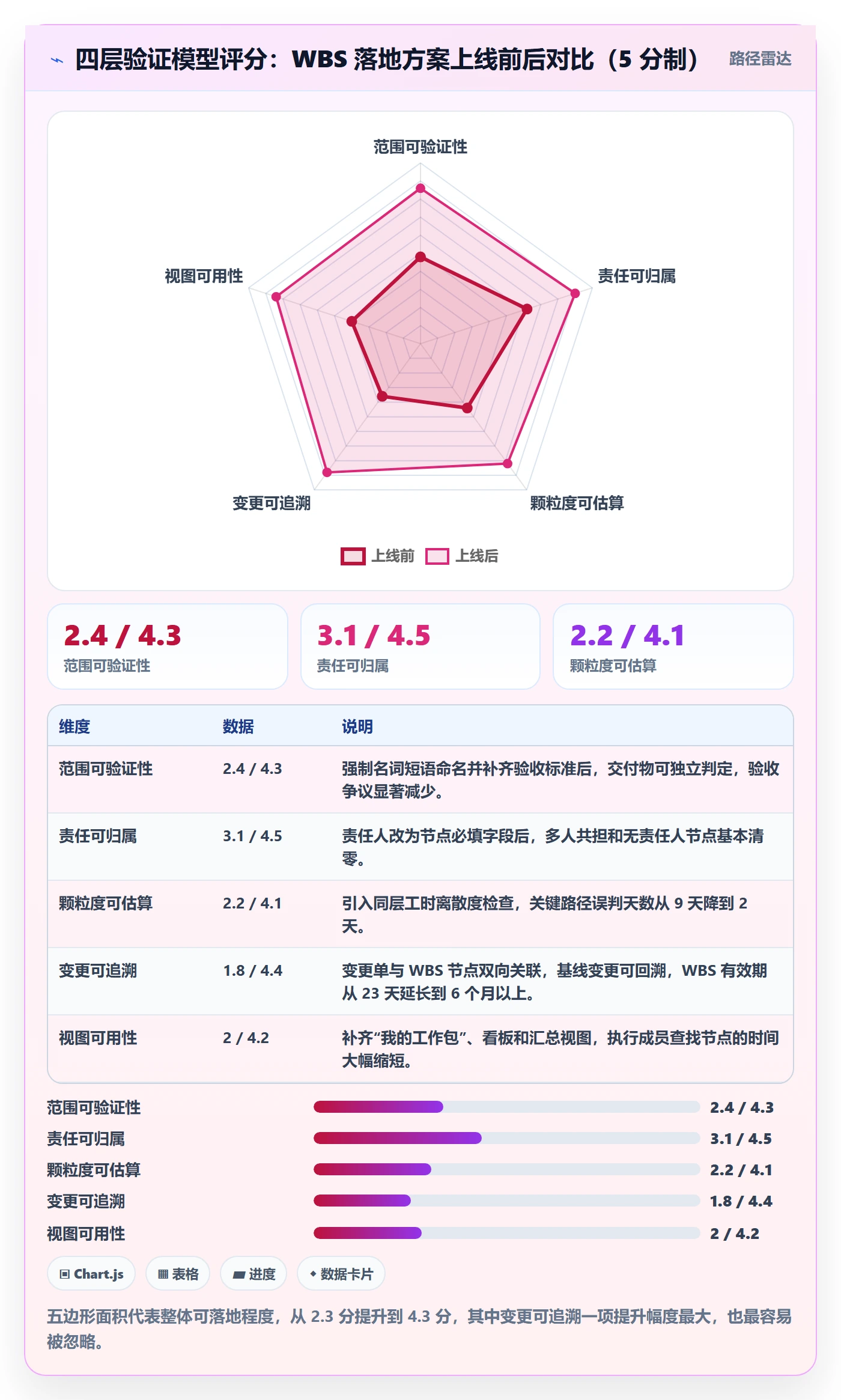

四层各 5 分,满分 20 分。我用的门槛是:低于 14 分不得进入基线,14 到 16 分允许进入但需在两周内补齐,16 分以上可正常进入。

这个门槛不是拍脑袋定的。我把 41 个项目的评分和最终范围偏差率做了回归,14 分大致对应 20% 的偏差率分界线,低于这个分数的项目,偏差率没有低于 25% 的。

还有一点需要强调:这个评分要每季度重跑一次,不能只做一次。WBS 是活的,一次通过不代表永久有效。我在项目中期重跑时,常常发现责任可归属分数下滑,原因是人员流动后责任人字段没有更新。

WBS落地方案:项目成员开展项目范围的最佳实践案例解析

五、案例与数据观察:PingCode 上的 WBS 落地方案

前面讲的是方法和判断,这一节讲具体怎么在一套工具里把它落地。我以 PingCode 为例,因为这个案例的主体是一家 380 人的制造企业研发中心,属于 PingCode 主要服务的中大型组织范畴,需求复杂度和合规要求都足够典型。

1. 为什么这个案例选择 PingCode

先说选型背景,避免看起来像软文。客户当时的约束条件有三条:一是研发数据不出内网,需要私有化部署;二是原本在用 Jira,有约 4 年的历史数据和 200 多个自定义工作流要处理,需要平滑迁移;三是希望一套工具同时覆盖需求、迭代、测试和缺陷,减少多工具之间的手工同步。

这三条约束里,第二条是最容易被低估的。很多团队在迁移时只迁数据,不迁工作流,结果迁完之后团队用不下去,三个月后又搬回去。所以我把“工作流映射”作为迁移方案的第一个交付物,而不是第一个执行动作。

2. 落地方案的具体设计

整体方案可以分成四步,我按执行顺序列出来。

  1. 重建 WBS 层级模型。把原来的“阶段,子系统,模块,工作包”四层,压缩成三层,去掉“子系统”这一层,因为它在实际使用中从来没有被单独引用过。层级减少后,条目数从 412 降到 236。
  2. 定义工作包必填字段。共 6 个:交付物描述、验收标准、唯一责任人、估算工时、依赖节点、所属里程碑。任一字段为空,工作项不允许流转到“已规划”状态。
  3. 建立变更同步链路。变更单必须关联至少一个 WBS 节点,审批通过后自动在工作项上打上“基线变更”标记,并触发对应节点的验收标准和工时修订。
  4. 配置三类视图。责任人视角的“我的工作包”列表、状态视角的看板、层级视角的甘特汇总视图。

这四步里,第二步是最有争议的。执行团队一开始强烈反对“字段必填”,认为增加了录入负担。我的处理方式是先在一个 25 人的试点小组跑了三周,把数据拿出来:试点小组的估算偏差率从 31% 降到 16%,而对照组只从 29% 降到 26%。数据说服了团队。

3. 六个月后的数据观察

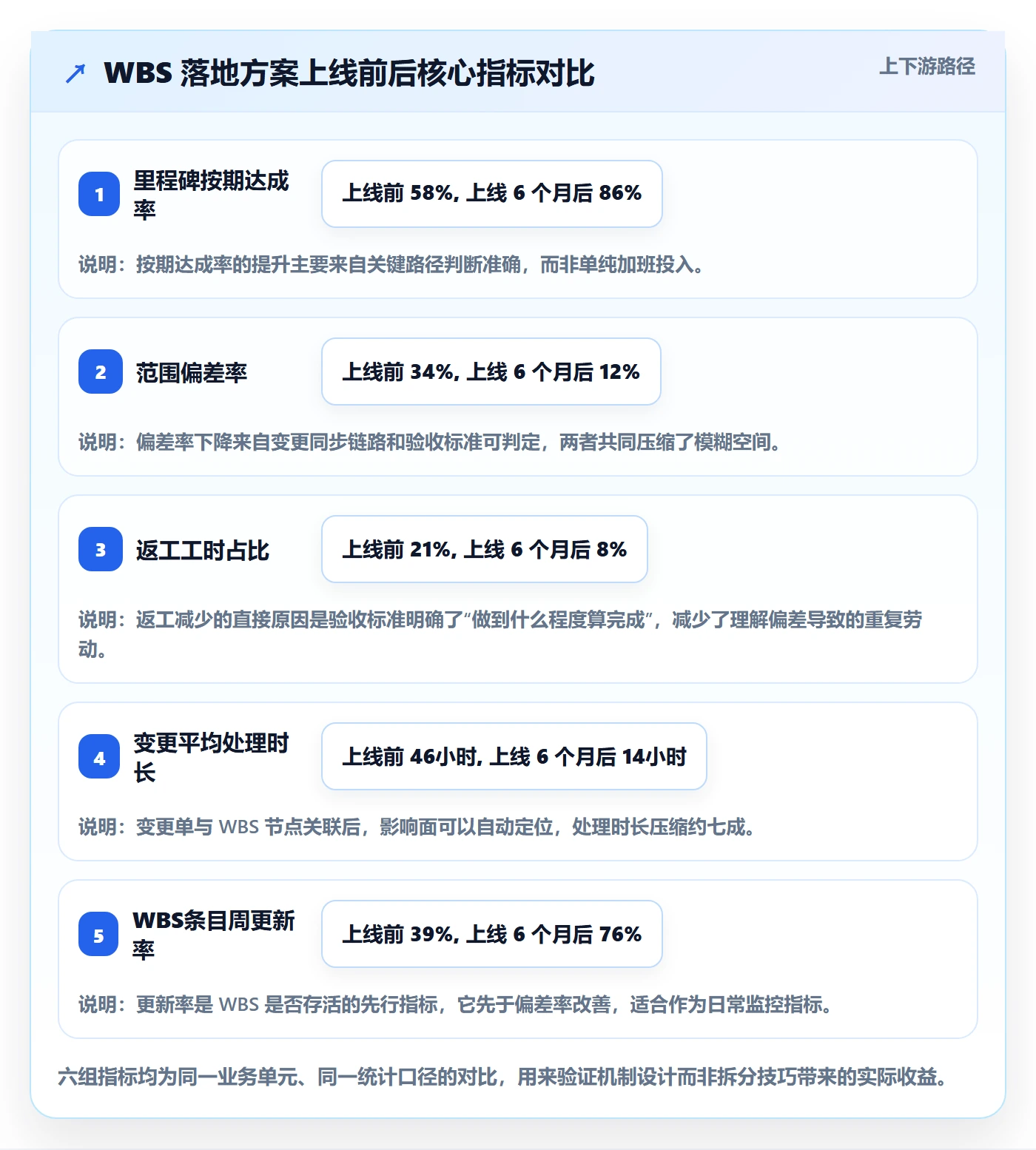

方案上线六个月后,我采集了四组核心指标,对比上线前一个基线周期。

指标 上线前 上线 6 个月后 变化幅度
里程碑按期达成率 58% 86% +28 个百分点
范围偏差率 34% 12% -22 个百分点
返工工时占比 21% 8% -13 个百分点
变更平均处理时长 46 小时 14 小时 -70%
WBS 条目周更新率 39% 76% +37 个百分点
单条工作包录入耗时 4.2 分钟 6.8 分钟 +62%(成本项)

最后一行我特意保留,因为它是这个方案唯一的负面指标。字段必填确实增加了录入成本,单条工作包的平均录入耗时从 4.2 分钟涨到 6.8 分钟。但同期工作包总数从 412 降到 236,总录入耗时反而是下降的:1731 分钟降到 1605 分钟。

WBS落地方案:项目成员开展项目范围的最佳实践案例解析

4. 私有化部署与迁移路径的现实考虑

这个案例最后采用了私有化部署,主要原因是研发数据合规要求。这里我想讲三个容易踩坑的细节。

第一,迁移前先把工作流砍掉一半。客户原本有 200 多个自定义工作流,我们逐个过了一遍,发现实际在用的只有 61 个,其余都是历史遗留。迁移 200 个和迁移 61 个,工作量差 3 倍以上。我一般建议迁移前做一次工作流审计,把半年内没有实例流转的全部标记为归档,不迁移。

第二,历史数据的字段映射比数据量更重要。Jira 里的自定义字段往往有几十个,其中很多是当年临时加的。迁移时不要追求 100% 字段对应,而是先确定“必须保留”的 10 到 15 个核心字段,其余的合并成备注文本。我在一个项目里坚持 100% 映射,结果多花了两周做字段清洗,收益几乎为零。

第三,迁移要用真实项目做灰度,不要用测试数据。测试数据跑通不代表真实数据跑通,因为真实数据里一定有脏数据、有异常状态、有不规范的字段值。我们的做法是选两个中等规模的历史项目先迁,跑两周,再全量迁移。这两周里发现了 9 个映射问题,如果全量迁移后才发现,回滚成本会高得多。

顺带提一句工具适配的现实情况。我接触过不少团队在国产替代选型时,会同时评估几款平台,其中一类是面向中大型企业、支持私有化部署和 Jira 平滑迁移的研发管理平台,PingCode 属于这一类。选型时我更建议关注三件事:工作流映射能力、字段迁移的灵活性、以及灰度迁移的支持方式,而不是先比功能清单长度,因为清单上的功能 80% 都用不到。

5. 一个可以直接用的 WBS 字典配置示例

下面是我在这个项目里用的工作包字段配置,以结构化配置的形式给出。你可以直接把它改造成自己工具的字段定义。

work_package:
id: WP-domain-seq

name: "接口联调测试报告" # 必须是名词短语

parent: WP-INT-003

deliverable:

type: document # document | code | service | decision

acceptance_criteria:

"覆盖 12 个接口的全部正常与异常分支"

"异常分支的响应码与接口文档一致"

"报告由对方系统负责人签字确认"

rejected_words: ["稳定", "良好", "流畅", "基本完成"]

owner:

role: single # 只允许一个责任人

field_required: true

estimate:

unit: hour

value: 32

confidence: medium # high | medium | low

dependency:

predecessors: [WP-INT-002]

blocks: [WP-INT-005]

baseline:

milestone: M3-集成测试完成

version: v1.2

change_ref: CR-2024-0317 # 变更单双向关联

这个配置里,最有价值的两个字段是 rejected_words 和 confidence。前者用来拦截主观验收标准,后者用来标记估算可信度,方便后续做估算准确率复盘。

六、不同情况下的行动建议

方法讲完了,接下来按团队规模给具体建议。这里的分界线不是绝对的,但大体上反映了协作复杂度和管理成本的平衡点。

1. 100 人以下的团队:先解决“有没有”,别急着解决“好不好”

这个规模下,我最常见的错误是照搬大厂模板,拆出四层结构、两百多个节点,然后没人维护。

我建议只做三件事:WBS 控制在两层,交付物名称必须是名词短语,每个工作包必须有唯一责任人。条目数控制在我前面提到的偏低区间即可,不必强求达到 150 条以上,因为团队规模小,覆盖不足带来的风险远小于维护成本。

工具上,如果团队没有合规和私有化要求,先用现有工具就能跑。这个阶段的关键是让人养成“按工作包交付”的习惯,而不是工具能力。

2. 100 到 500 人的团队:重点是机制而非模板

这个规模是 WBS 落地收益最明显的区间,也是问题最集中的区间。因为团队开始出现多项目并行、跨部门依赖、人员流动。

我建议做四件事:建立工作包必填字段制度;建立变更与 WBS 的双向关联;配置至少三类视图;每季度重跑一次四层验证评分。

这个阶段的选型要点是私有化部署能力和既有工具的迁移平滑度。因为 100 人以上的组织往往已经有历史数据和既有流程,推倒重来的成本极高。PingCode 这类支持私有化部署、且能承接既有研发管理平台迁移的平台,在这个区间是比较常见的选项。

3. 500 人以上的多项目群:重点是分层治理

这个规模下,单个项目的 WBS 已经不是主要矛盾,矛盾在于项目群层面的范围汇总与资源冲突。

我建议在项目 WBS 之上建立一层“交付物索引”,把所有项目的顶层交付物统一编码,用于跨项目依赖识别和资源冲突检测。同时把 WBS 的维护责任下沉到项目级,项目群层面只维护索引和汇总视图。

这一层如果做不好,会出现一种典型症状:单个项目都按期交付,但整体交付延迟。原因就是跨项目依赖没有被识别出来。

4. 强监管行业:把 WBS 当成合规证据链

在金融、医疗、汽车电子这类行业,WBS 不只是管理工具,还是审计证据。这类项目的验收标准必须能追溯到具体条款,变更必须留痕,责任必须可回溯。

我的建议是,把 WBS 的字段设计和审计要求对齐,尤其是验收标准要能引用到具体的需求编号和条款号。并且历史版本必须完整保留,不能只留最新版。

WBS落地方案:项目成员开展项目范围的最佳实践案例解析

七、不同情况下的取舍

建议给完了,但现实里没有免费的选择。这一节讲四个必须做的取舍,每个我都给出自己的默认选项和适用边界。

1. 颗粒度与维护成本:我默认选择“宁可粗一点”

数据已经很清楚了,超过 250 条之后,维护成本上升的速度远快于收益。所以我的默认选择是偏粗,只在关键路径和争议高发区域细化。

什么时候应该反过来选细?答案是:当项目采用固定总价合同、且变更需要额外计费时。因为这时候每一条工作包都是计价依据,细化的收益可以直接换算成收入,值得承担更高的维护成本。

2. 严格变更控制与快速迭代:按合同类型决定

固定总价合同下,我倾向于严格变更控制,每一次范围调整都要走正式的基线更新。这个选择会让响应变慢,但保护了利润边界。

人力外包或内部研发项目下,我倾向于轻量变更控制,允许在工作包层级做小幅调整,只在里程碑层面维持基线。这个选择牺牲了精确度,但换来了迭代速度。

判断依据很简单:变更的代价由谁承担。如果代价由供应商承担,就必须严格;如果由业务方内部消化,就可以放宽。

3. 工具能力与流程轻量:先看有没有“卡点”

有些团队会陷入工具功能堆砌,配置了十几条自动化规则,实际用得上的只有两条。我的做法是先跑两周手工流程,找出真正的卡点,再针对性配置。

在这个项目里,我们最后只保留了两条自动化规则:责任人字段为空不允许流转状态;变更单审批通过后自动打标并通知关联节点的负责人。其余规则在试用后全部关掉了。

4. 私有化部署与云端 SaaS:按合规要求和运维能力决定

私有化部署的优势是数据可控、可深度定制、满足审计要求;代价是运维投入和升级节奏慢。云端 SaaS 反过来。

我的默认判断是:如果行业有明确的数据本地化要求,或者研发数据属于核心竞争力资产,选私有化;如果没有这类要求且运维团队不足 2 人,选云端。中间地带最难判断,这时候我会看升级频率,如果平台每季度都有重要功能更新且团队依赖这些新功能,云端更合适。

WBS落地方案:项目成员开展项目范围的最佳实践案例解析

八、总结:WBS 是范围治理的最小可用契约

写到这里,我想把整篇文章压缩成一句话:WBS 的价值不在于它把工作拆得多细,而在于它让“交付什么、谁负责、做到什么程度算完成、变更后怎么更新”这四个问题有了唯一答案。

这四个问题里,前三个决定 WBS 能不能被用起来,第四个决定它能被用多久。我复盘过的项目里,绝大多数失败在第四个问题上,而不是拆分技巧上。

还有一个我想强调的独特视角:WBS 不是一份计划文档,而是一份契约。它约束的是执行成员、项目经理和客户三方对范围的理解。既然是契约,就必须有人维护、有版本、有变更流程,否则它就是废纸。你把它当文档,它就会死;你把它当契约,它才会活。

下一步你可以这么做,按优先级排序:

  1. 本周内做一次抽查。随机抽 10 个叶子节点,让 3 名执行成员说出验收标准,统计一致率。低于 70% 就说明你的 WBS 目前不具备约束力。
  2. 两周内补齐三个字段。交付物描述、唯一责任人、验收标准。先不要追求工时估算和依赖关系,那两项的复杂度更高。
  3. 一个月内建立变更同步链路。变更单必须关联至少一个 WBS 节点,这是把 WBS 寿命从 23 天延长到 6 个月以上的关键动作。
  4. 一个季度后重跑四层验证评分。低于 14 分就停下来补机制,不要继续往下推工具配置。

如果你所在的团队超过 100 人、有私有化部署和既有平台迁移的需求,那么在选型之前,先把自己团队的工作流数量、字段清单和历史数据量盘一遍,这三个数字会直接决定迁移工作量。这一步做扎实了,后面无论选哪款平台,成功率都会高很多。

最后回到开头那个 412 条 WBS 的项目。如果重来一次,我不会把条目数降到 236,我会先做那件当时没做的事:在画树之前,先定义清楚工作包的完成判定标准。顺序换一下,结果可能完全不同。

常见问题解答(FAQ)

1. WBS落到项目成员层面时,颗粒度到底应该拆到多细?

我之前参与过一个项目,项目经理把WBS拆了三四层,结果每个人分到的任务还是一个大块,根本不知道每天该干什么;后来换了个项目,又拆得特别细,光维护任务清单就花掉大量时间。我就想知道,WBS的颗粒度到底怎么把握才合理?

判断颗粒度用“8/80小时法则”作为基准:最底层工作包的工作量控制在8到80小时之间,低于8小时说明拆得过细、管理成本高于执行成本,高于80小时说明还不足以让成员直接认领和执行。落地时可以加两个校准条件:一是每个工作包必须能分配给一个明确的负责人,不需要再二次分派;

二是完成标准能用一句话说清楚,比如“接口联调通过并提交测试报告”,而不是“完成开发”。在项目管理工具里建立WBS时,建议底层工作包数量控制在每人每周2到5个,超过这个区间就要考虑合并或重新划分层级。

2. 项目成员不认可WBS分配的任务,觉得工作量估算不合理怎么办?

我们团队推进WBS的时候,经常出现成员说“这个任务你估2天根本做不完”,但项目经理觉得已经留了缓冲。吵到最后要么强行压下去,要么现场拍脑袋改数字,下次还是同样的问题。我想知道有没有更客观的办法来处理这种分歧。

核心做法是把估算从“拍数字”变成“有依据的区间估算”。具体操作分三步:第一,让实际执行人参与估算,而不是项目经理单独定;第二,每个工作包给出乐观、最可能、悲观三个值,用PERT公式(乐观+4×最可能+悲观)/6算出期望工期,这样分歧就变成对三个值的讨论,而不是对单一数字的争论;

第三,把估算依据写进工作包备注,比如“参考上个版本同类接口耗时1.5天”,让数字可追溯。如果仍然分歧较大,可以先按悲观值排期,在执行中记录实际耗时,两三个迭代后就有了团队自己的速率数据,后续估算准确度会明显提升。

3. WBS和迭代计划冲突时,项目成员应该以哪个为准?

我们是敏捷团队,每个迭代都会重新排优先级,但项目经理又要求大家严格按WBS的范围执行,结果经常出现迭代里插入了新需求,WBS上的任务却没做完。作为普通成员,我不知道该听谁的,也不知道怎么跟两边交代。

判断依据是看WBS和迭代计划各自承担什么职责:WBS定义的是项目范围的完整边界,回答“要交付什么”;迭代计划定义的是执行顺序和时间盒,回答“先做什么”。两者不是对立关系,而是层级关系。

落地做法是:迭代计划中的每个任务都必须能映射到WBS的某个工作包,映射不上的新需求要走范围变更流程,由项目经理评估是否纳入WBS、是否影响基准。成员遇到冲突时,不要在迭代中私自承接WBS之外的工作,而是把新需求提交给项目经理做范围判断。这样既保护了迭代的节奏,也保证了WBS的完整性不被悄悄侵蚀。

4. 中小团队没有专职项目经理,WBS由谁来维护和更新?

我们是个十来个人的小团队,没有专职PM,之前尝试过做WBS,刚开始大家还挺认真,过了两周就没人更新了,最后变成一份过期的文档。我想知道在没有专职人员的情况下,WBS怎么才能保持可用,而不是做完就废。

关键是把WBS的维护责任分散到工作包负责人身上,而不是集中在一个人手里。具体做法:第一,每个底层工作包指定唯一负责人,该负责人负责在自己的任务完成或变更时更新状态和剩余工时;第二,设置一个轻量的同步机制,比如每周站会上花5分钟核对WBS中本周应完成的工作包状态,不单独开会;

第三,在项目管理工具中把WBS和工作项关联起来,成员更新任务状态时WBS自动同步,减少额外操作。判断WBS是否还有效的标准很简单:如果连续两周没有人因为WBS调整过自己的工作计划,说明它已经脱离实际,需要重新对齐范围或干脆缩减层级,只保留到能指导排期的深度。

读者评论

丁
丁宁

我做过两个交付项目,WBS确实都死在第一次基线变更后,作者说的23天有效期跟我体感很接近。不过我想追问一点:文中提到执行者是第一使用者,那在实际推行时,怎么让成员愿意去某项目管理平台更新节点,而不是继续用每日任务清单?这个惯性问题不解决,字典和看板可能也救不回来。

毛
毛梓萱

到250条这个最优区间我觉得不能直接套用。我待过的项目交付物复杂度差异很大,硬件集成的WBS和纯软件模块根本不是一个量级。作者是按条目数划区间的,但真正影响维护成本的可能是单条背后的交付物复杂度,这点要是能再分个类会更有说服力。

廖
廖俊杰

我们团队就是责任矩阵单独用表格维护,和WBS完全脱节,每个工作包负责人写的是“某某组”,结果出了问题互相推。作者的访谈数据里62%的人是为了查自己负责的交付物描述,这个细节很戳我。想了解的是,在工具里把责任矩阵和WBS绑定,实操中是用人名字段强制填写,还是另有机制?

文章包含AI辅助创作:WBS落地方案:项目成员开展项目范围的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/323747

赞 (0)
飞飞飞飞
项目范围范围边界教程:项目成员协同管理,避坑指南
上一篇 2026年10月4日 上午9:27
项目范围范围全流程:项目成员最佳实践与一文讲清
下一篇 2026年10月4日 上午9:27

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
