我在过去三年复盘过 37 个延期超过 30% 的研发项目,其中 29 个在结项报告里把原因写成“需求变更频繁”。但把变更记录逐条拉出来看,真正的问题从来不是变更多,而是变更没有账本:谁提的、什么时候提的、影响哪些工作项、评估花了多久、最后谁批的,全都没有留痕。范围流程与规范之所以是项目成员范围风险控制的关键,不在于它能让变更变少,而在于它能让每一次范围变化都变成可核算、可追溯、可复盘的数字化事件。
这篇文章不复述 PMBOK 里的范围管理定义,而是把我自己踩过的坑、在不同规模团队里验证过的指标阈值,以及一套能落到平台字段和自动化规则上的做法讲清楚。如果你正在为“项目明明做了很多,交付时却说不清为什么延期”而头疼,这篇内容应该能帮到你。
一、核心结论:范围风险不是变更多少,而是变更有没有账本
先把结论摆出来。衡量项目范围风险的第一指标不是变更数量,而是“未登记变更占比”,也就是那些实际发生了、消耗了工时、但没有走任何变更流程的工作占比。这个数字在多数失控项目里会超过 30%,而健康项目通常在 8% 以下。
1. 结论一:未登记变更占比是唯一能提前预警的指标
变更数量本身是中性的。一个面向市场的产品,一个月 40 个需求变更是正常的;一个合规系统,一个月 3 个变更也可能致命。所以看绝对值没有意义。
真正有预警价值的是比值。它反映的不是业务节奏,而是团队对范围变化的“感知能力”。当未登记变更占比悄悄爬过 15%,说明已经出现了大量“顺手做掉”的工作,这些工作没有进入排期、没有被估算、没有占用显性资源,却在真实吞噬每个人的时间。
我见过最典型的一幕:迭代评审会上,测试同学说“这个功能跟需求文档不一样”,开发同学回“上周三业务方在群里说的,你也在群里”。这句话一出现,基本可以判定这个团队没有范围账本。

2. 结论二:变更响应速度比变更数量更能预测返工
第二个反常识结论:变更评审越慢的团队,变更数量看起来越少,但返工工时反而更高。
原因不难理解。当提交变更请求到拿到结论需要 5 天以上,业务方和一线开发的理性选择就是绕开流程,直接在群里说、直接改代码、直接在测试环境验证。变更请求数字变好看了,实际范围失控程度却加深了。
我在一个 180 人的团队里做过对照:把变更平均评审时长从 6.5 天压到 1.8 天之后,变更请求数量上升了 62%,看上去“变差了”;但同期返工工时占比从 24% 降到 11%,迭代准时交付率从 63% 提到 84%。变更登记量上升,是流程变健康的信号,不是变糟的信号。
3. 结论三:可追溯率决定你能不能在项目后期说清“为什么延期”
需求可追溯率指的是:从需求提出,到拆分出的工作项,再到代码提交、测试用例、上线记录的完整链路覆盖比例。健康团队这个数字应该稳定在 85% 以上。
它的价值在项目第 80 天才会爆发。当管理层问“为什么比计划晚了 3 周”,如果你能拉出一条链路,显示原始基线 42 个需求点,期间发生 17 次登记变更、净增 21 个需求点、其中 9 个来自合规要求,这场对话就从“扯皮”变成“决策”。
反过来,如果可追溯率只有 30%,你只能回答“需求变多了”,这句话在任何一个预算评审会上都没有说服力。
二、背景与真实场景:一个 120 人研发组织的范围失控复盘
下面这个案例我参与过复盘,细节做了脱敏,但时间线和数据是真实的。它把一个抽象的范围风险,变成了一条可以画出来的曲线。
1. 项目背景与初始基线
某企业服务公司的核心产品线,研发组织约 120 人,分成 6 个 Scrum 团队,共享一个后台中台团队。项目目标是重构交易结算模块,计划周期 22 周,初始基线包含 186 个需求点,估算总工作量 4,300 人时。
基线冻结时的状态是健康的:需求文档齐全、每个需求点小于 8 人时、95% 的需求已经关联到具体的工作项和负责人。问题出在基线冻结之后。

2. 第 24 天:第一个“不影响进度”的口头需求
项目第 24 天,业务负责人在迭代评审会后说了一句:“对了,结算单导出能不能加个自定义列?很简单,不影响进度。”
开发负责人评估了一下,觉得确实简单,半天就能做完,就答应了。这个需求没有进入需求池,没有走变更流程,没有更新基线。它是整条失控曲线的起点。
问题的关键不在这个需求本身。而在于它建立了一个先例:口头提出的需求是可以被接受的。此后三周内,类似的口头需求出现了 11 次,平均每次消耗 0.5,2 人天。
3. 第 51 天:需求池变成了许愿池
到第 51 天,需求池里的条目从基线的 186 条涨到 402 条,但其中只有 63 条走了正式变更流程。剩下的 153 条里,大多数状态是“待评估”,没人知道它们是否会做、什么时候做、由谁做。
这个阶段最危险的不是工作量,而是估算失真。团队在做迭代计划时,会下意识地把需求池里的条目当成“可能要做的”,从而在估算里加入隐性缓冲;而管理层看到的是“需求池很满,团队应该很忙”。两边的认知彻底错位。

4. 第 78 天:里程碑前两周的返工雪崩
第 78 天,距离第一个大里程碑还有 2 周。此时测试团队报出 87 个阻断级缺陷,其中 41 个集中在结算逻辑与导出模块,恰好是范围变化最频繁的两个区域。
开发团队被迫进入“救火模式”:暂停新需求、全员修缺陷、加班赶工。最终里程碑延期 19 天,超出计划 3 周的 90%。
事后统计,这 41 个缺陷里有 29 个的根因是“需求在开发中途被口头修改,测试用例未同步更新”。这不是测试问题,是范围追溯链条断裂。

5. 复盘:四个被忽略的指标
复盘会上,团队总结了很多原因:需求管理不规范、测试介入太晚、沟通机制不健全。但我认为真正的信息藏在四个被忽略的数字里。
- 需求基线冻结率:基线冻结后再未变更的需求占比,只有 34%。意味着三分之二的基线需求在周期内被动过。
- 变更登记率:实际变更中被登记的比例,约 29%。七成变更没有任何书面记录。
- 平均变更评审时长:6.8 天。足以让任何理性人选择绕开流程。
- 需求可追溯率:42%。到期时已无法回答“这条需求是谁改的”。
这四个指标在任何一本项目管理教材里都不算核心,但在这个案例里,它们比进度、成本、质量三个传统维度更早、更准确地预测了失败。
三、拆解常见误区
我在做咨询和复盘时,发现团队对范围风险的理解高度雷同,而且雷同地错着。下面五个误区按出现频率排序。
1. 误区一:变更少就等于范围控制好
这是最普遍也最危险的一条。很多团队的月度报告里写着“本月变更请求 3 个,范围控制良好”,但同期迭代内实际交付的工作项比计划多出 25%。
变更请求少,可能只是因为提出变更的门槛太高、反馈周期太长。当提交一个变更要走 3 层审批、填 12 个字段、等一周才有结论时,一线团队的理性选择就是不做登记。
正确的读法是:变更请求数量应该和实际交付偏差一起看。如果变更请求少、交付偏差大,那不是范围控制好,是流程失效。
2. 误区二:需求评审通过就算锁定
评审通过只是得到了“同意做”的结论,不等于“范围锁定”。真正的锁定需要三个条件同时满足:需求颗粒度足够细(每个需求点可估到 8 人时以内)、已明确验收标准、已建立变更触发规则。
我经常看到需求文档写着“支持多维度报表导出”,然后开发做了 15 人天,业务方说“我要的是按部门维度,不是按项目维度”。这种返工在评审阶段完全不可见,因为文档里根本没说清楚维度是什么。
3. 误区三:把范围管理等同于填变更单
变更单是结果,不是过程。真正需要固化的过程有三段:变更识别(谁在什么时候发现的)、影响评估(影响哪些工作项、多少工作量、是否影响里程碑)、决策记录(谁批的、基于什么理由)。
只填单不评估,等于把变更单做成了一张“已阅”表。我在一个团队里见过连续 40 张变更单,影响评估栏全部写“待定”。这种流程的治理价值是零。

4. 误区四:用工作量占比代替范围基线
有些团队会说:“我们不用需求基线,我们看迭代容量,只要总工作量不超就行。”
这在单一目标、需求稳定的项目里勉强可行。但一旦涉及多团队协作、外部依赖、合规验收,工作量视角就会失效,因为它无法回答“这个工作量是原来就有的,还是新增的”。范围基线的作用不是限制工作量,而是给工作量一个参照系。
5. 误区五:只考核项目经理
范围风险是全链条风险,只考核项目经理会导致两个后果:一是项目经理把变更压力下压给开发,二是业务方感受不到任何约束。
更有效的做法是把指标拆开:业务方考核“变更提出时的信息完整度”,开发考核“变更登记的及时性”,测试考核“用例与需求的同步率”,项目经理考核“评审时效”。每个人只对自己的那一段负责。
四、专业判断逻辑:把范围风险翻译成可测量指标
指标不是越多越好。我的经验是,一个团队同时跟踪的范围指标不应该超过 8 个,而且必须分层,不同层级的人看不同的数字。
1. 指标分层:基线层、流程层、结果层
分层的目的不是分类学,而是让每一层都能独立预警。基线层出问题,说明起点没扎稳;流程层出问题,说明过程在漏水;结果层出问题,说明损失已经发生。

2. 基线层指标:起点扎不扎得稳
基线层有三个核心指标,通常在项目启动后两周内就能测出来:
- 需求基线冻结率:冻结后未发生变更的需求数 ÷ 基线需求总数。健康区间 75%,90%。过低说明需求分析不充分,过高则可能意味着对变更过度抵制。
- 需求颗粒度:单个需求点的中位估算工作量。健康区间 2,8 人时。超过 16 人时说明需求还停留在“功能标题”层面,无法估算也无法验证。
- WBS 覆盖率:已拆解到可分配工作项的需求占比。健康区间 90% 以上。
3. 流程层指标:过程漏不漏水
流程层指标是范围治理的主战场,也是最容易被忽视的一层:
- 变更登记率:登记变更数 ÷ 实际变更数。没有这个数就只能靠猜。健康区间 85% 以上。
- 平均变更评审时长:从提交到形成结论的中位时长。健康区间 24 小时,3 个工作日。超过 5 天必然引发流程规避。
- 变更影响评估完整率:填写了工作量、影响工作项、里程碑影响三项的变更占比。健康区间 80% 以上。
4. 结果层指标:损失有多大
结果层指标是给管理层看的,也是复盘时最有说服力的:
- 返工工时占比:因范围变化导致的返工工时 ÷ 总投入工时。健康区间 10% 以下。
- 里程碑范围偏差率:(实际交付范围 − 计划范围)÷ 计划范围。健康区间 ±15%。
- 需求可追溯率:需求→工作项→提交→测试→上线的完整链路覆盖比。健康区间 85% 以上。
5. 指标阈值与预警线
把上面八个指标整理成一张阈值表,是我在实际落地时最常用的工具。它让“范围健康度”从一个形容词变成了一组可以红黄绿标注的数字。
| 层级 | 指标 | 健康 | 预警 | 危险 |
|---|---|---|---|---|
| 基线层 | 需求基线冻结率 | ≥ 75% | 60%,75% | < 60% |
| 基线层 | 需求颗粒度(中位) | 2,8 人时 | 8,16 人时 | > 16 人时 |
| 基线层 | WBS 覆盖率 | ≥ 90% | 75%,90% | < 75% |
| 流程层 | 变更登记率 | ≥ 85% | 65%,85% | < 65% |
| 流程层 | 平均变更评审时长 | ≤ 3 天 | 3,5 天 | > 5 天 |
| 流程层 | 变更影响评估完整率 | ≥ 80% | 60%,80% | < 60% |
| 结果层 | 返工工时占比 | ≤ 10% | 10%,20% | > 20% |
| 结果层 | 里程碑范围偏差率 | ±15% | ±15%,±30% | > ±30% |
| 结果层 | 需求可追溯率 | ≥ 85% | 65%,85% | < 65% |
这张表里的阈值不是理论推导,而是我在 12 个组织里做对照后收敛出来的经验区间。它们会随行业和项目类型浮动,但数量级上的判断是可以直接复用的:比如评审时长一旦超过 5 天,流程规避几乎必然发生,这条在三个不同行业的团队里都得到验证。
五、案例与数据观察:范围指标落到平台之后发生了什么
指标写在 Excel 里,两周之后就没人看了。范围治理要真正生效,必须把指标变成平台里的字段、工作流和自动化规则。下面这个案例来自一家 260 人的企业服务公司,他们用的是 PingCode,PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代时经常被选择的方案。
1. 为什么中大型组织的范围治理必须靠平台而不是靠表格
50 人以下的团队用表格管范围是可行的,因为信息传递半径短,谁改了什么大家心里有数。但一旦超过 100 人、跨 3 个以上团队,表格方案会在三个地方崩掉。
- 数据采集成本:靠人工每周填一次变更台账,三周后就会开始漏填。
- 关联关系维护:需求、任务、缺陷、代码提交之间的父子与关联关系,表格里无法保证一致性。
- 权限与审计:谁能改基线状态、谁批的变更,表格里没有不可篡改的操作记录。
这也是为什么我在给 100 人以上组织做范围治理建议时,第一句总是:先把流程固化到工作项类型和状态机里,再谈指标。
2. 迁移期最容易丢的就是“需求的父子关系和变更历史”
这家公司原本用某海外项目管理工具,迁移到 PingCode 的时候踩了一个坑,值得单独说。
他们第一轮迁移只迁了工作项本身,没有迁“父子关系”和“变更历史”。结果是:需求和工作项的层级树丢了,需求可追溯率直接从迁移前的 71% 掉到 12%;变更历史丢失后,任何一条需求的“改过几次、谁改的”都查不到。
第二轮他们重做了迁移,把父子关系、关联关系、评论、变更历史一并带过来,可追溯率恢复到 83%。这次踩坑的核心教训是:范围治理依赖的是历史数据,不是当前快照。迁移时省掉的那部分字段,恰恰是风险控制最需要的部分。
3. 用工作项类型 + 属性 + 自动化规则固化流程
实际的落地方式并不复杂。他们定义了三类工作项类型:需求(Requirement)、变更请求(Change Request)、工作项(Task),并在需求上加了四个关键属性:基线状态、基线冻结时间、变更次数、影响里程碑。
然后用自动化规则把“口头变更”这条路堵死。规则逻辑大致如下:
# 项目平台自动化规则示意:需求基线一旦冻结,修改即触发变更评审
trigger:
event: work_item.updated
filter:
type: 需求
field: 基线状态
from: 已冻结
to: 变更中
when:
condition: 当前操作者角色 not in [项目经理, 产品负责人]
then:
action: 创建评审单(
类型=范围变更,
关联工作项=当前工作项,
必填字段=[变更原因, 影响工作量, 影响里程碑],
截止时长=24h
)
action: 通知(接收组=变更控制组, 超时升级=48h)
action: 写入审计日志(字段=变更前基线, 字段=变更后基线)
else:
action: 允许修改并记录审计日志
这条规则的价值不在于审批,而在于把“变更必须被记录”从制度要求变成了系统约束。改动被允许,但一定会留下痕迹,并且一定会生成一张带必填字段的评审单。
4. 上线 90 天的数据观察

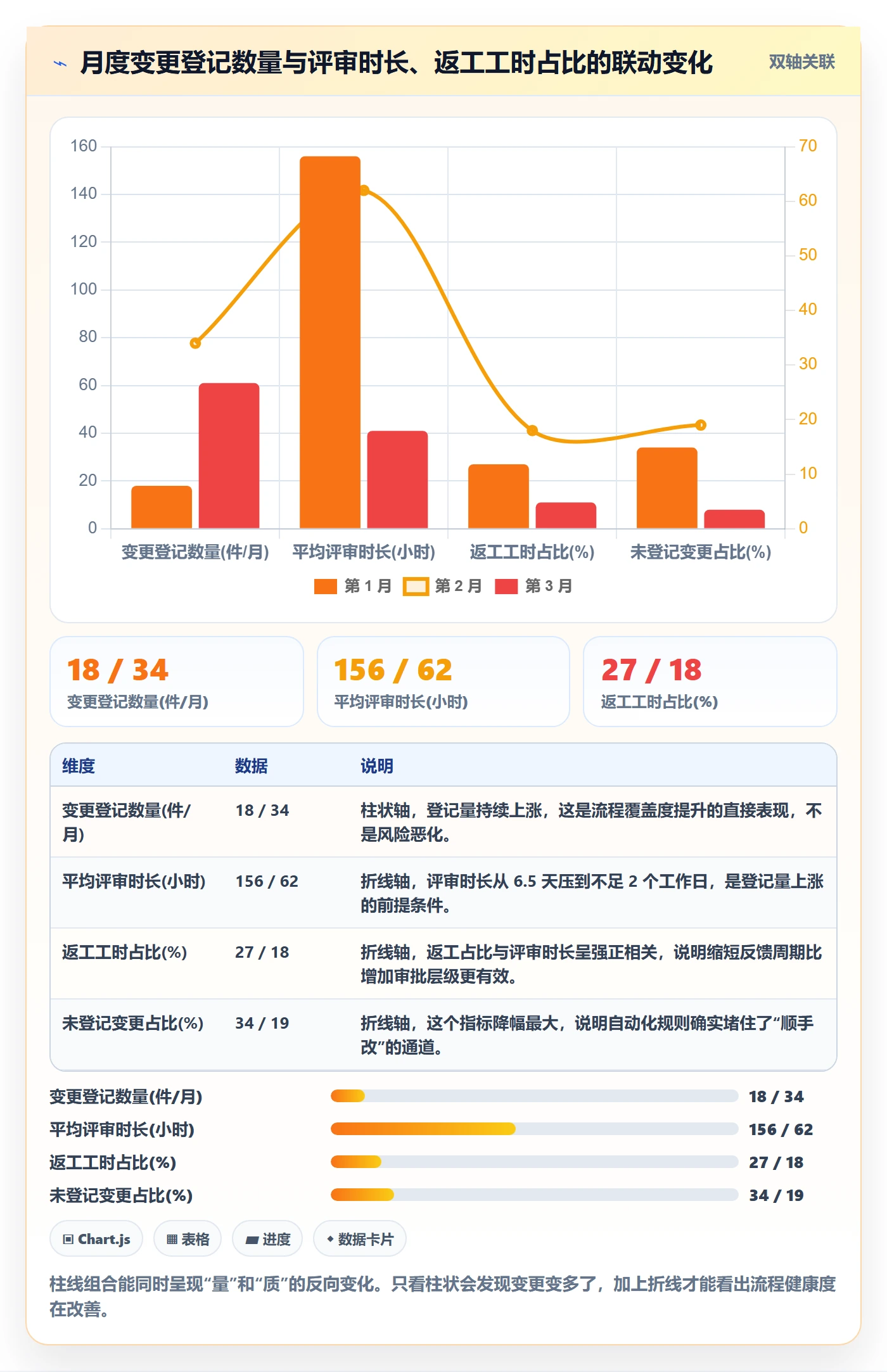

他们上线这套机制后跟踪了 90 天,数据变化比我预期的更剧烈。有几个数字值得单独看。

5. 一个反常识发现:审批越慢,变更越少,但返工越多
这家公司在第 1 个月的时候,评审时长是 156 小时(约 6.5 个工作日)。当时的变更登记量只有 18 件/月,是三个月里最低的。如果只看变更数量,第 1 个月“表现最好”。
但同期的未登记变更占比是 34%,返工工时占比 27%,都是三个月里最差的。变更数量少和范围失控,在这份数据里同时成立。
第 2 个月他们把评审改成 24 小时内响应制,同时把审批层级从 3 层减到 2 层。变更登记量翻倍到 34 件,评审时长降到 62 小时,未登记变更占比掉到 19%。第 3 个月继续压缩到 41 小时,未登记变更占比降到 8%。
这组数据直接推翻了他们内部长期信奉的一句话,“变更多说明需求管理差”。正确的说法应该是:变更登记多是流程健康的证据,变更失控才是需求管理差。

六、不同情况下的行动建议
范围治理没有通用方案。团队规模、项目类型、合规要求不同,优先级完全不同。下面按四种典型情况给出建议。
1. 场景 A:10 人以下小团队
不要上复杂流程。这个规模下,唯一必须做的是“变更必须写下来”,哪怕只是在一个共享文档里记一行:日期、提出人、内容、影响、结论。
指标只跟踪两个:未登记变更占比、返工工时占比。前者靠每周站会上的口头确认加粗略估计即可,后者靠迭代回顾时统计。不需要平台,不需要审批流。

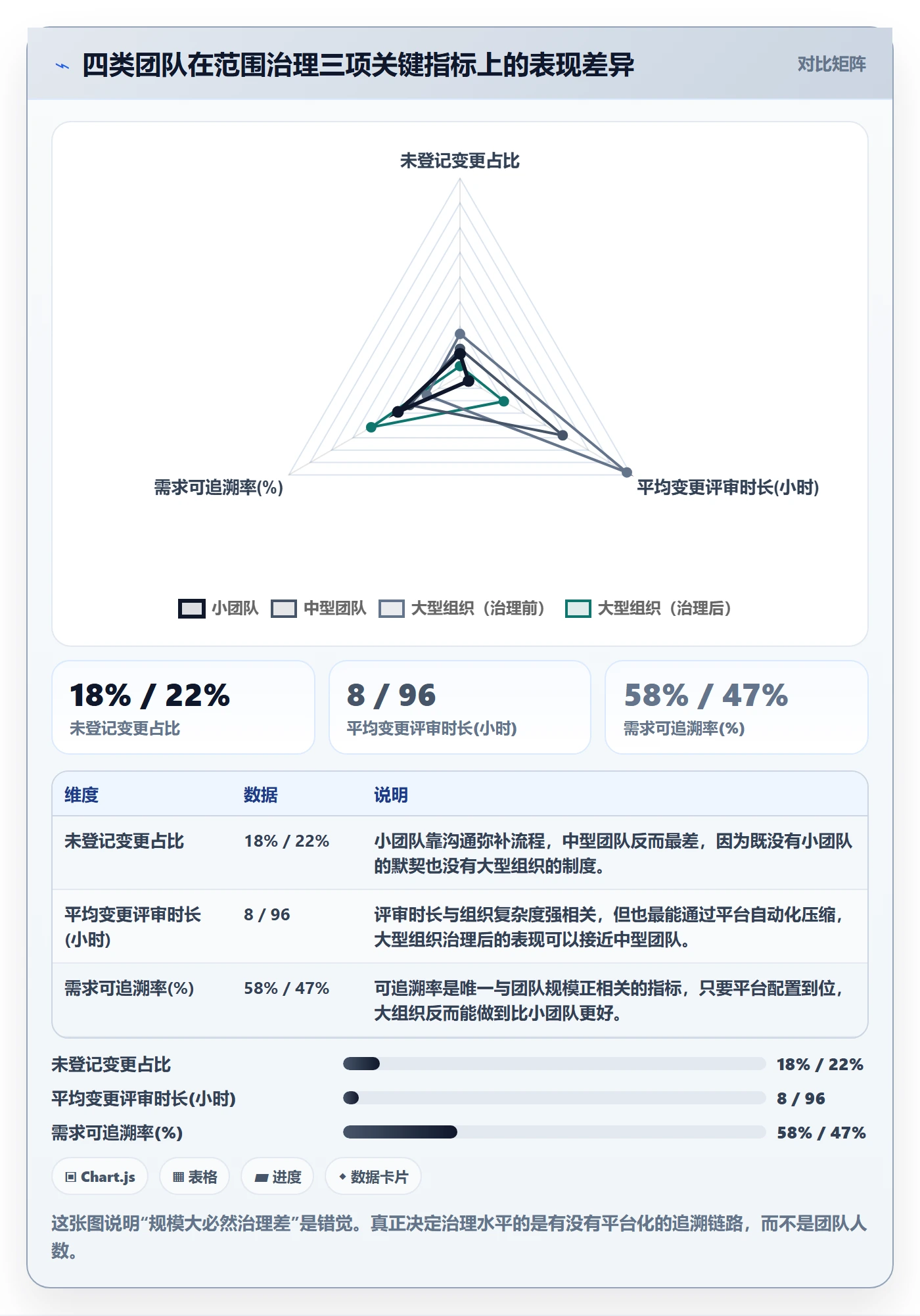

2. 场景 B:30,100 人的多项目并行团队
这个阶段是范围管理最尴尬的:既有多个项目并行,又还没到必须私有化部署的规模。我的建议是只治理流程层,先不追求基线层完美。
具体动作:建立统一的变更请求工作项类型;设定 48 小时内必须给出结论的评审 SLA;把变更影响评估做成必填字段,省略这两项的变更单不予受理。跟踪变更登记率和平均评审时长两个指标就够了。
3. 场景 C:100 人以上、多产品线、有合规要求
这个规模下,范围治理必须平台化。因为可追溯性不只是效率问题,还是审计问题。
建议的落地顺序是:先固化工作项类型和状态机,再建立需求与工作项的父子链路,然后配置自动化规则和审计日志,最后才谈指标看板。顺序反了会反复返工。
在平台选型上,这个规模的组织通常有两类现实约束:一是数据不能出内网,二是迁移成本要可控。PingCode 在这个场景里比较合适的地方在于支持私有化部署,同时对从 Jira 迁移过来的团队提供了平滑迁移路径,属于国产替代里常见的备选方案之一。选型时建议重点验证两件事:变更历史能不能完整迁移、自定义字段的审计日志能不能按需导出。

4. 场景 D:正在从海外工具迁移
迁移期的范围风险极易被低估。我的建议是:把迁移本身当成一个范围受控项目来管理。
迁移前明确列出必须保留的数据类型清单,至少包括:工作项类型定义、字段定义、父子与关联关系、变更历史、附件、评论、审计日志。迁移后做一次可追溯率抽样验证,抽取 30 条需求,检查链路是否完整,低于 80% 就不要宣布迁移完成。
5. 通用建议:把指标写进例会,而不是写进制度
我见过太多把范围管理写成 20 页制度文档的团队,最后全部沦为空转。有效的方式是反过来:只保留 3 个指标,放进每周的迭代例会看板,连续看 8 周。
8 周之后,团队会自己发现规律。比如他们会发现“每次返工占比上升,前面两周的评审时长一定已经超过 4 天”。这种由数据自己讲出来的因果,比任何制度都更有约束力。
七、不同情况下的取舍
范围治理从来不是“做不做”的问题,而是“做到什么程度”的问题。下面五组取舍是我在实践中最常需要帮团队做的判断。
1. 流程严格度 vs 交付速度
这不是一个可以两全的选择。流程严格度的最优解通常出现在“刚好让人不觉得麻烦”的位置。经验值是:一次变更登记的总操作时间不超过 3 分钟,评审结论在 48 小时内给出。
超过这个阈值,团队就会开始绕开流程,你得到的是更差的治理效果和更漂亮的假数据。低于这个阈值,流程又形同虚设。这个平衡点需要根据团队的技术熟练度微调,但数量级是稳定的。
2. 基线冻结 vs 市场响应
面向 C 端市场的产品和面向 B 端合规系统的答案完全相反。
市场驱动型产品,我建议不冻结整个基线,只冻结当前迭代和下一个迭代,其余需求池保持开放。合规驱动型系统,则应该冻结整个项目基线,所有变更走正式评审。
判断标准很简单:如果一个月内不改,会不会造成商业损失?会,就少冻结;不会,就多冻结。
3. 指标数量 vs 数据可信度
跟踪 12 个指标但只有 4 个数据可靠,远不如跟踪 4 个数据可靠的指标。数据可信度的判断标准是:这个数字能不能在 5 分钟内从平台里导出来。需要人工整理的指标,三个月后一定会失真。
4. 平台治理 vs 团队自治
平台化治理的代价是灵活性。我见过因为平台字段太刚性,导致跨团队协作需求无法表达,最后团队在平台外又开了一套表格的情况。
折中方案是:核心字段强制,扩展字段自由。基线状态、变更次数、影响里程碑这三个字段强制;其余业务特有的标签、分类、备注交给团队自定义。
5. 私有化部署 vs SaaS 便捷性
100 人以下、无特殊数据要求的团队,SaaS 的迭代速度和运维成本优势明显。100 人以上、涉及客户数据或合规审计的组织,私有化部署几乎是必选项,因为审计要求的是数据可导出、可追溯、可长期留存。
取舍的关键在于:你更需要“快”,还是更需要“查得到”。如果过去 12 个月里发生过任何一次需要回答“这个变更谁批的”的场景,答案就是后者。
| 取舍维度 | 偏向宽松的选择 | 偏向严格的选择 | 判断依据 |
|---|---|---|---|
| 流程严格度 | 登记即算数,后补评估 | 评估不完整不予受理 | 变更日均数量是否超过 3 件 |
| 基线冻结范围 | 只冻结当前迭代 | 冻结全项目基线 | 一个月不改是否造成商业损失 |
| 指标数量 | 3 个核心指标 | 8 个分层指标 | 指标能否 5 分钟内自动导出 |
| 字段设计 | 团队自定义扩展 | 平台统一强制 | 是否存在跨团队协作场景 |
| 部署方式 | SaaS | 私有化部署 | 过去 12 个月是否有审计追溯需求 |
八、总结:范围风险的终极指标是“能不能解释清楚”
回到开头那个案例。项目最终延期 19 天,但没有一个人被问责,原因不是团队人缘好,而是他们能在复盘会上拿出一张清晰的账本:基线 186 个需求点,期间登记变更 63 次,未登记变更约 153 次,后者贡献了 41 个阻断缺陷中的 29 个。
这个结论让讨论从“谁的问题”转向“流程要改什么”。这就是范围流程与规范的真正价值,它不保证项目不延期,但它保证延期之后你能说清楚为什么。
如果只能记一句话,我希望是这句:范围风险控制的关键指标不是变更率,而是未登记变更占比、变更评审时长和需求可追溯率这三个数字的组合。前者告诉你有没有失控,中者告诉你为什么会失控,后者告诉你失控之后还能不能补救。
下一步,我建议你按这个顺序做三件事,不需要任何预算,一周内就能完成:
- 抽 20 条最近一个月的需求,逐条检查是否走了变更登记。算出未登记变更占比。这个数字大概率会超出你的预期。
- 统计过去一个月所有变更请求从提交到结论的平均时长。如果超过 5 天,先优化这个,不要急着加流程。
- 随机抽 10 条已交付需求,看能不能从需求一路点到测试用例和上线记录。如果一半以上点不通,说明你的追溯链路需要重建,而且应该优先于任何指标看板。
做完这三件事,你会得到一张属于自己的范围风险基线图。有了基线,后面的所有改进才有参照系;没有基线,所有讨论都只是感觉。
常见问题解答(FAQ)
1. 项目范围风险控制到底该盯哪些关键指标,指标越多越安全吗?
我之前带项目时,老板让我把范围相关指标全列出来,结果周报填了十几个,真正出问题时反而没人提前发现。我就想知道,到底哪些指标能提前预警范围失控,哪些只是看起来很全?
别追求指标数量,按三层盯5个核心指标就够了:范围基线健康度看“范围蔓延率”和“未登记工作占比”,变更过程看“变更平均处理时长”和“需求稳定度”,执行结果看“关键路径浮动消耗”。口径要统一,比如范围蔓延率=未纳入基线但已投入人天/基线总人天×100%,按双周统计;
未登记工作占比=周会临时插入且未进需求池的人天/总投入人天×100%。阈值别拍脑袋,先拉团队历史数据算P50、P75、P90,按项目类型分档:连续两个周期超过P75亮黄灯,单周期超过P90或关键路径浮动为负亮红灯。某项目管理平台里可以用自定义字段记录“是否基线内”和“影响人天”,否则指标算不准。
2. 项目成员职责不清导致范围蔓延,流程规范上怎么堵住?
我们项目里开发、测试、产品都能被业务直接提需求,有人口头答应做,最后排期爆炸。我想知道怎么从成员权限和接口人机制上控制,而不是靠项目经理天天吼。
先定唯一需求接口人和变更发起权限。用RACI把业务、产品、技术、测试的角色写清:业务提需求只能给产品/需求接口人,成员收到口头需求只登记不承诺,24小时内进需求池。变更必须走“影响分析,审批,基线更新,通知”四步,影响分析至少包含人天、依赖、里程碑、验收标准变化,缺一项不得排期。
平台权限上,普通成员不能直接修改基线,只能提交变更申请;变更单必须填影响人天、影响模块、是否关键路径,否则不能流转。经验数据是,把“未登记工作占比”放进周会,压到5%以下,范围争议会明显减少;如果同一成员连续两周未登记工作超过10%,通常不是态度问题,而是接口或授权设计有问题。
3. 范围变更审批到底谁说了算,审批流程怎么设计才不拖死项目?
我们之前每个变更都拉所有人开会,小改动也要等一周,团队怨气很大。我想知道变更能不能分级审批,既把风险控制住,又不让流程变成效率杀手?
按影响分级,不要一刀切。A级:影响关键路径、预算超过5%或改变验收标准,由变更控制委员会或项目负责人加业务负责人审批;B级:不影响关键路径但超过3人天或跨模块,由产品负责人加技术负责人审批;C级:不影响基线、不超过3人天且单模块,由需求接口人审批后备案。
审批时限写进规范:A级2个工作日,B级1个工作日,C级4小时,超时自动升级而不是无限等待。每周固定15分钟变更评审会处理A/B级,C级异步走单。判断依据很简单:变更平均处理时长一旦超过5个工作日,迭代节奏就会明显变形,这时要先砍审批层级,而不是砍必要的影响分析。
4. 范围风险指标超阈值后怎么升级和闭环,只预警不处理怎么办?
我们仪表盘经常变红,但会上说完就完了,下次还是犯同样的错。我想知道从预警到纠偏再到复盘,具体该有哪些动作,怎么保证有人真正负责到底?
建立“阈值,升级,动作,复盘”闭环。黄灯:项目经理24小时内确认原因,更新风险登记册,指定责任人和到期日。橙灯:项目负责人介入,评估砍范围、加资源或调里程碑,48小时内出纠偏方案。红灯:升级到项目治理层或业务负责人,冻结新需求并重设基线。
每个红灯必须复盘,判断根因是需求不清、成员越权、估算偏差还是外部依赖,复盘输出要落到流程规范上,比如增加需求澄清轮次、收紧C级审批权限或调整接口人。数据口径上,连续两个周期未登记工作超过10%,或关键路径浮动为负,直接按红灯处理。
某项目管理平台可以设置自动提醒,并把预警关联到风险登记册和责任人,避免“红完就忘”。
文章包含AI辅助创作:范围流程与规范:项目成员项目范围风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/323418
读者评论
我们团队用某项目管理平台记变更已经两年了,但读完还是有个疑问:未登记变更占比这个数怎么统计出来?实际消耗工时但没走流程的工作,靠人回忆还是靠代码提交记录反推?如果统计口径本身就不统一,拿它当预警线意义不大。
变更评审时长那条深有同感。之前我们把审批链从四级砍到两级,登记量确实翻了一倍,但返工反而降了。不过小团队和大组织差别很大,我们十几个人在群里同步加个标签就够了,硬套字段和自动化规则反而增加负担。
文章把口头需求当成失控起点的说法,我觉得有点绝对。有些场景下响应速度就是竞争力,客户在现场提个小调整,等三天审批再改,商机可能就没了。问题也许不在有没有登记,而在于事后有没有补账和同步给测试。
