项目范围如何做好交付范围?项目成员效率提升与操作步骤

去年年底,我帮一个 140 人的研发组织做交付复盘,翻出他们一个季度的工作项记录后发现一件很反常识的事:这个团队迭代承诺完成率常年在 85% 以上,看起来非常健康,但业务方满意度评分只有 3.1 分(5 分制),年底还额外补做了 27 个”本来就在范围内”的需求。问题不在于他们做得慢,而在于他们一开始就把”交付范围”定义错了,把”我们打算做的东西”当成了”我们承诺交付的东西”。

项目范围管理和交付范围管理,是两个经常被混着说的概念,而项目成员效率的高低,很大程度上取决于团队有没有把这两件事分开处理。这篇文章我会用自己踩过的坑、脱敏后的数据观察,以及可复制的操作步骤,讲清楚怎么把范围管住、把交付说清、把效率提上来。

一、核心结论:交付范围守不住,通常不是执行力问题,而是三道闸门缺失

先说结论。我复盘过十几个范围失控的团队,几乎没有一个是”成员不努力”导致的,绝大多数是流程闸门缺失:需求进来的时候没有准入标准,开工之前没有范围基线,变更发生的时候没有代价可见化。这三件事任何一件缺失,项目范围都会像漏水的水管一样,慢慢地、不被察觉地膨胀。

1. 第一道闸门:需求准入(决定”要不要做”)

需求准入要解决的是”这条需求凭什么进入本次交付”。我见过最有效的做法不是评审会,而是一张准入卡:每条需求必须写清楚业务目标、验收标准、不做的后果,三者缺一不可。写不出来的需求,不是需求,是想法。

判断一个团队准入机制是否真的在运转,有个很简单的观察指标:被拒绝或被延期的需求占比。如果这个数字长期低于 10%,说明准入机制只是形式,团队实际上是在”全收”。

2. 第二道闸门:范围基线(决定”承诺了什么”)

范围基线不是一份文档,而是一个带版本号的、可对比的快照。它必须包含三样东西:交付物清单、验收标准、明确的”本期不做清单”。第三样最容易被忽略,但它恰恰是后续所有争议的裁判依据。

“不做清单”的价值在于,它把”默认不做”变成显性共识。没有这份清单,团队会在每个模糊地带做出不同假设,最后在验收时集中爆发。

3. 第三道闸门:变更代价可见化(决定”加了之后谁承担”)

范围变更本身不是坏事,坏的是变更的成本被隐藏了。我坚持的一个原则是:任何范围变更都必须同时回答”加多少工作量”和”砍掉什么”。 只回答前者的变更,等于把成本转嫁给团队成员的加班。

把这三道闸门串起来看,你会发现它们分别对应了范围管理的前、中、后三个阶段,而且每一道都直接作用于成员效率:准入减少无效工作,基线减少返工,变更可见化减少隐性加班。

项目范围如何做好交付范围?项目成员效率提升与操作步骤

二、背景与真实场景:三个我亲历的范围失控现场

抽象的方法论不如现场。下面三个场景都来自我实际参与过的项目,涉及的不同规模团队都做过脱敏处理,数据为样本推演,不代表行业统计,但足以说明问题模式。

1. 现场一:需求池 380 条,季度交付率 21%

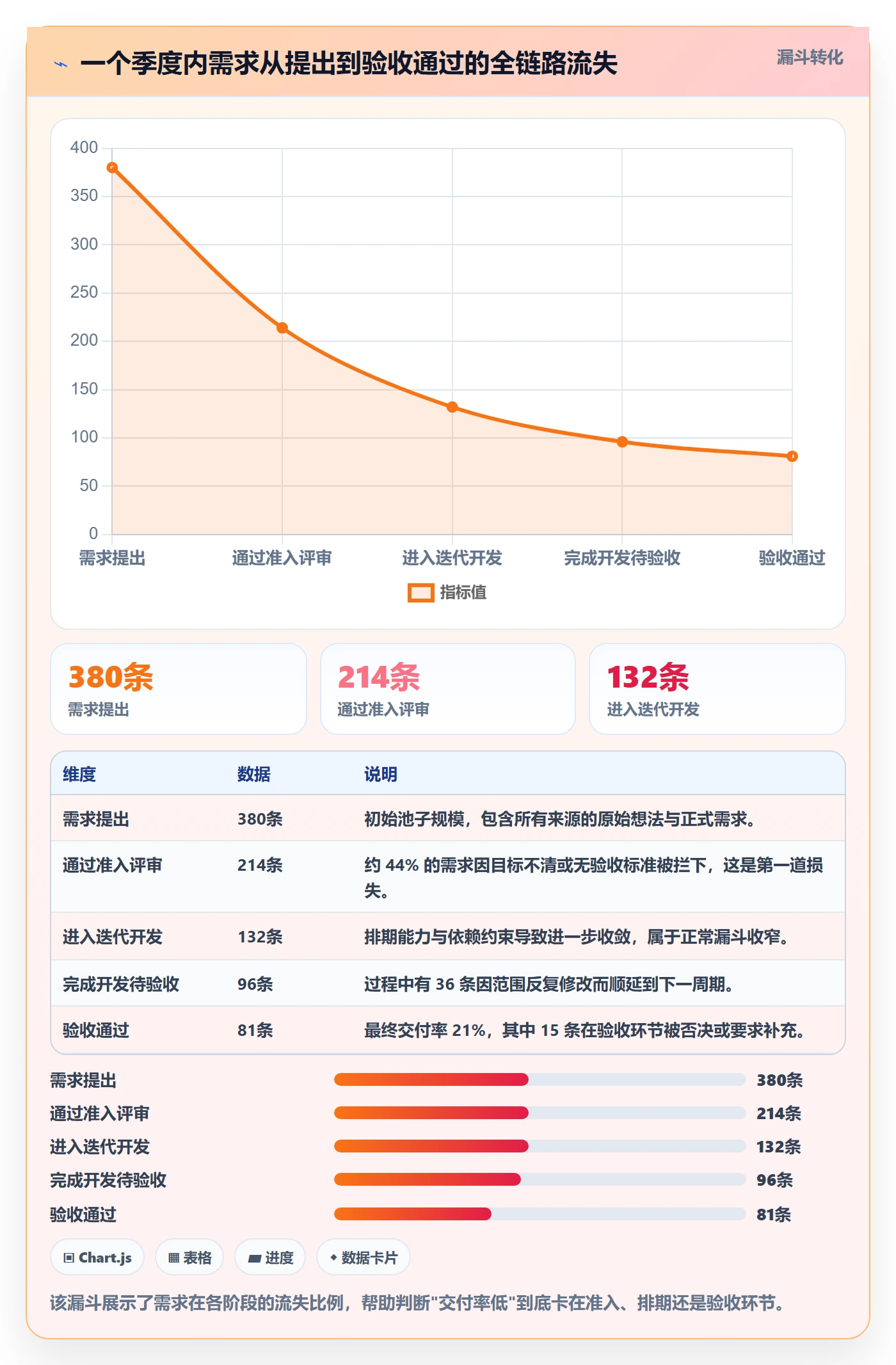

这是一个 60 人左右的团队,需求统一进一个池子,谁都可以提。一个季度结束,池子里累计 380 条需求,真正上线并验收通过的只有 81 条,交付率 21%。

更值得警惕的是,这 81 条里有 34 条在开发过程中被二次修改过范围,平均每条修改 1.7 次。我当时的判断是:这个团队的问题不是产能不足,而是需求在进入开发之前完全没有被”定型”。 他们把”收集需求”当成了”管理需求”。

2. 现场二:每迭代约 11% 的工作量来自”顺手加一下”

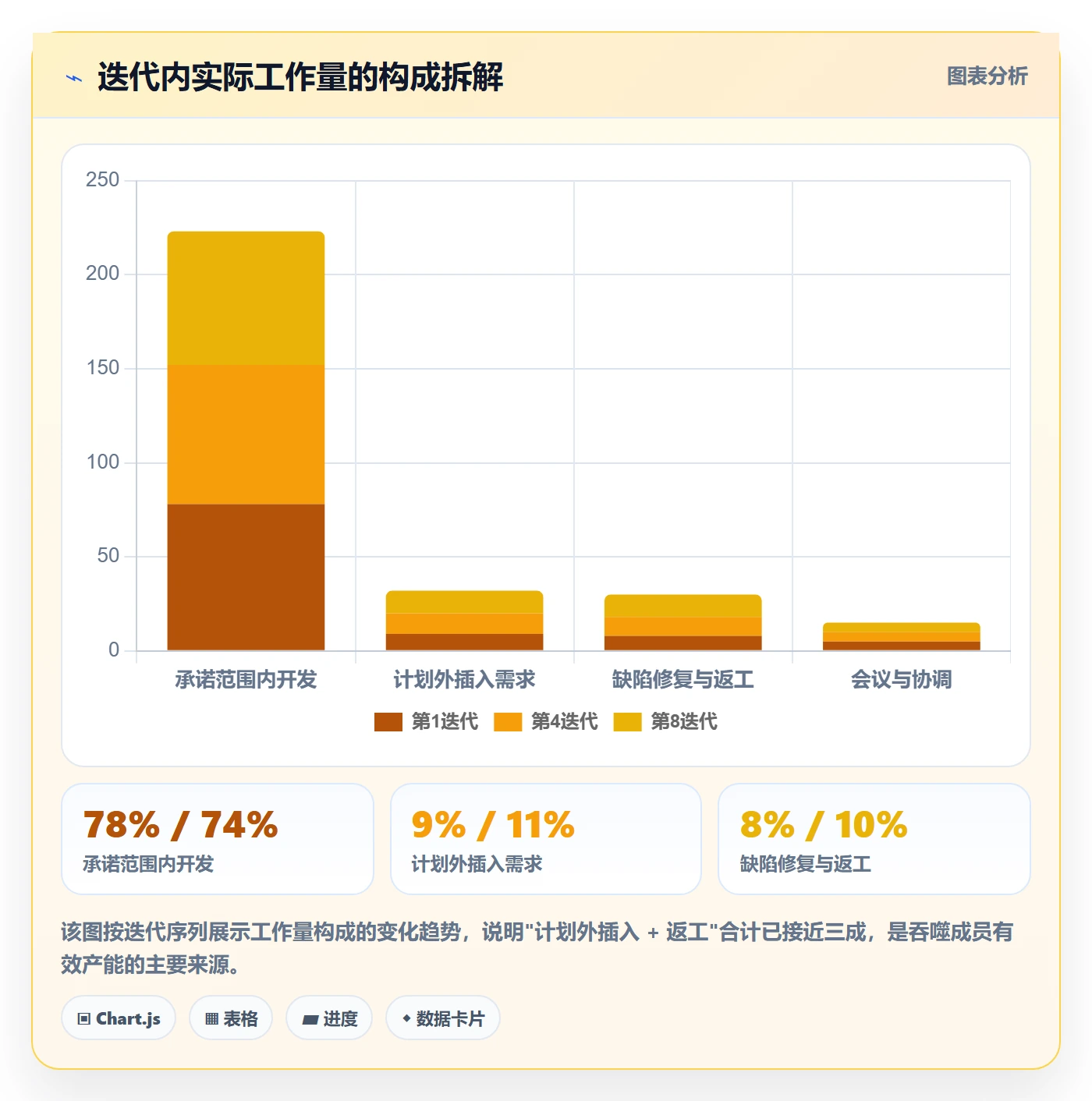

第二个团队规模在 120 人以上,流程看起来规范,有需求文档、有评审、有迭代计划。我统计了他们连续 8 个迭代的工作项后,发现一个稳定的规律:每个迭代大约 11% 的实际工作量来自迭代启动后新加入的条目,而这些条目很少走变更流程。

这些”顺手加一下”的条目单个体量都不大,通常 0.5 到 2 人天,但它们的破坏力在于切碎了成员的时间。一个正在做 5 人天复杂模块的工程师被打断去做 0.5 天的小需求,损失的远不止 0.5 天。

3. 现场三:验收标准缺位,一个模块返工三轮

第三个案例最典型。一个数据导出模块,需求描述写的是”支持按条件导出报表数据”。开发理解成导出当前筛选结果,业务方理解成导出全量并带多级汇总。第一次交付被否,第二次补了汇总逻辑仍被否,第三次才通过。

这个模块最终花了 19 人天,而如果验收标准在开工前写清楚,我估计 7 人天就够。返工是范围管理缺失最昂贵的表现形式,因为它的成本几乎全部由一线成员的重复劳动承担。

项目范围如何做好交付范围?项目成员效率提升与操作步骤

项目范围如何做好交付范围?项目成员效率提升与操作步骤

三、拆解五个常见误区:很多团队不是没做范围管理,而是做偏了

我见过大量团队其实是有范围管理动作的,但方向错了,结果投入了成本却没有收益。下面五个误区,是我在复盘中最常遇到的。

1. 误区一:把范围说明书写得越厚越好

有些团队追求文档完备,一份范围说明书 60 页,包含大量背景、行业分析、竞品对比。问题是,开发成员在开工时不会读它,业务方在验收时也不会拿它对照。

我判断一份范围文档是否合格,只看一个标准:开发成员能否在不问任何人的情况下,从文档中判断出”这个功能做到什么程度算完成”。 做不到这一点,写 100 页也没用。

2. 误区二:把 WBS 当成范围基线

WBS(工作分解结构)是任务分解,不是范围承诺。它回答的是”怎么做”,不回答”做到什么算完”。很多团队拿着 WBS 当基线,结果验收时发现双方对交付物的理解完全不一致。

正确的做法是:WBS 挂在范围基线下面,基线管”交付什么”,WBS 管”怎么交付”。 两者是父子关系,不是替代关系。

3. 误区三:用会议纪要承接范围变更

这是最隐蔽的误区。变更确实被记录了,但记录在会议纪要里,附在群消息里,没有进入需求系统,没有更新基线,没有重新评估工期。三个月后没人记得这个变更,验收时争议自然爆发。

我的判断很直接:没有回写到需求系统的变更,等于没有发生。 会议纪要只是沟通痕迹,不是范围凭证。

4. 误区四:把成员效率等同于工时利用率

很多管理者盯的是”工时利用率”,希望每个人 8 小时都被填满。这个指标用错了地方会带来严重的反效果:利用率越接近 100%,团队应对波动的弹性越小,交付周期反而被拉长。

我更喜欢观察的指标是”有效交付时间占比”和”任务切换次数”。前者衡量真正推进交付的时间,后者衡量被打断的频率。

5. 误区五:里程碑越密集,管控越强

把里程碑排得密密麻麻,看起来管控很强,实际上会让团队把精力放在汇报上而不是交付上。里程碑的作用是暴露风险,不是制造节奏。我在 100 人以上的组织里通常建议:里程碑数量控制在关键决策点数量以内,宁可少而准。

项目范围如何做好交付范围?项目成员效率提升与操作步骤

四、专业判断逻辑:范围,交付,效率的三角模型

把前面的经验和误区收拢,我提炼出一个用于判断的三角模型:范围定义、交付验收、成员效率三者彼此牵制。任何一项单独优化,都会被另外两项拉回原状。

1. 可交付性:交付物必须是名词,且能被指认

判断一条需求是否具备可交付性,我会问:交付物是什么?它在系统里的入口在哪里?谁能打开它?如果这三个问题中有一个答不上来,这条需求就还没准备好。

“优化性能”不是交付物,”我的订单列表首屏加载时间从 2.4 秒降到 1.2 秒以内”才是交付物。前者无法指认,后者可以被任何人打开验证。

2. 可验证性:验收标准必须是可判定命题

可验证性的判断标准是:两个人独立验证,结论必须一致。如果两个人对同一条标准得出不同结论,标准本身有问题,不是执行有问题。

我在实践中最常用的一种写法是”给定,当,那么”结构,后面操作步骤里会给完整模板。

3. 可拒绝性:团队必须有说”不”的通道和依据

这是最容易被忽略的一环。如果团队没有拒绝的通道,准入机制就形同虚设。可拒绝性要求两件事:有明确的不做清单,有明确的拒绝后去向(进 backlog、延期、还是彻底关闭)。

我对这个模型的判断是:范围定义决定交付质量的上限,交付验收决定范围定义是否有效,成员效率则是前两者正常运转后的自然结果,而不是可以单独压榨的目标。

项目范围如何做好交付范围?项目成员效率提升与操作步骤

五、案例与数据观察:一个 140 人组织如何用 PingCode 落地范围治理

下面这个案例来自我深度参与的一个 140 人研发组织,业务是 B 端 SaaS。他们原来的工具链是 Jira 加一堆 Excel,需求散落在三处,范围基线靠人记。以下数据为脱敏后的样本观察,用于说明改造路径,不作为行业统计引用。

1. 治理前基线:三个数据暴露出真实问题

我们用两周时间做了基线盘点,得到三个关键数字:迭代内计划外工作量占比 21%,交付物验收一次通过率 46%,跨团队依赖阻塞平均持续 3.8 天。

这三个数字组合起来说明一件事:团队产能并不差,但产出被切碎、被返工、被阻塞吞掉了近半。项目经理当时的原话是”每个人都忙,但不知道忙出了什么”。

2. 落地动作一:用需求层级把范围和任务分开

他们在 PingCode 里重建了需求层级:业务需求,产品需求,研发任务三层。业务需求承载业务目标,产品需求承载交付物与验收标准,研发任务才是 WBS。

这个动作解决的是前面提到的第二个误区。范围基线挂在产品需求层,WBS 挂在研发任务层,两者不再混淆。 验收时对照产品需求,执行时看研发任务,各归各位。

需要说明的是,工具本身不解决管理问题,但层级结构会强迫团队在录入时做出区分。这一点对中大型组织尤其重要,因为人多之后靠口头共识已经不可行。

3. 落地动作二:把验收标准变成必填字段

他们在产品需求上设置了必填的验收标准字段,并用模板约束写法。同时设置了一个硬规则:验收标准为空的需求无法流转到”开发中”状态。这条规则看起来很强硬,但正是它把准入从”建议”变成了”约束”。

实施三个月后,交付物验收一次通过率从 46% 提升到 79%。这个提升几乎全部来自验收环节的前置澄清,而不是开发能力的提升。

4. 落地动作三:变更必须回写并触发重新评估

他们规定任何迭代启动后的范围变更,必须在需求系统里记录变更原因、影响工作量、被挤出的条目。系统会自动生成一条对比记录,供迭代回顾时使用。

这个动作把变更代价从”隐性”变成”显性”。有意思的副作用是,变更数量本身也下降了,因为提出变更的人看到要挤掉什么之后,会自己先做一次取舍。

5. 落地动作四:从 Jira 平滑迁移,保留历史可追溯性

这个组织原本用 Jira 多年,历史数据量大,迁移最大的顾虑是工作项关系断裂。他们最终选择了支持 Jira 平滑迁移的方案,把原有的 Epic,Story,Sub-task 结构映射到新的需求层级,同时保留了原始编号在原工作项的自定义字段中,方便老项目追溯。

我自己的判断是:对 100 人以上、有私有化诉求的组织来说,国产替代的真正门槛不是功能对比,而是迁移过程中历史关系的完整性和后续的可追溯性。 如果迁移后旧数据查不到、关联断了,团队会在半年内陷入”两套系统并行”的泥潭。支持私有化部署且能承接 Jira 迁移路径的平台,在这个环节上的优势会更明显。

项目范围如何做好交付范围?项目成员效率提升与操作步骤

6. 一个值得记录的负面观察

这个案例并非一路顺利。第 2 个月曾出现过一次反弹:某条业务线的负责人绕过准入,直接把需求塞进迭代,导致该迭代计划外工作量回到 18%。

复盘后的结论是:准入机制必须由业务侧共同签署,否则会变成研发部门的单方面约束,最终被绕过。 他们随后把准入卡改成双方共同签字的结构,问题才稳定下来。这一点我认为比任何工具配置都重要。

六、操作步骤:从范围定义到交付验收的九步法

下面这套步骤是我在多团队复用过、并根据反馈迭代过的版本。它不依赖特定工具,但用需求管理系统承载会大幅降低执行成本。九步里第 1 到 4 步属于范围定义,第 5 到 7 步属于执行控制,第 8 到 9 步属于验收闭环。

1. 第一步:建立需求准入卡,强制三个字段

准入卡只要求三个字段,越简单越容易执行。字段缺失的需求不允许进入评审队列。

  • 业务目标:这条需求解决什么问题,不做会怎样。
  • 交付物:可指认的名词,包含入口位置。
  • 验收标准:可判定命题,两人独立验证结论一致。

2. 第二步:用给定,当,那么结构写验收标准

这个结构来自行为驱动开发,但用在范围管理上同样有效。它的价值在于把模糊形容词替换成可判定条件。

【验收标准模板】
给定:用户已登录且购物车中有 3 件商品

当:用户点击"批量结算"并选择"合并支付"

那么:系统生成 1 笔合并订单,订单金额等于 3 件商品实付金额之和

且订单详情页可按商品维度展开查看明细

【反面示例】

错误写法:支持购物车批量结算,体验流畅

问题:无法判定"流畅",不同人验证结论不一致

3. 第三步:建立范围基线并打版本号

基线内容包含交付物清单、验收标准、本期不做清单三部分。每次变更后生成新版本,旧版本保留可对比。我通常用结构化文本承载,便于机器比对。

# 范围基线 v1.2(迭代 2024-Q4-03)
交付物:

合并支付入口(订单结算页 /checkout/merge)

合并订单详情页(订单中心 /orders/{id}/merged)

验收标准: 见需求 PRD-1287 验收标准章节

本期不做:

跨店铺合并支付

合并订单部分退款

优惠券在合并订单中的叠加计算

变更记录:

v1.1 → v1.2 新增"合并订单部分退款",挤出的条目:PRD-1301

4. 第四步:明确”本期不做清单”并双签

不做清单必须由业务方和研发方共同确认。没有双签的不做清单,在验收时没有任何约束力。 这一条我在多个团队反复强调过,因为它直接决定第三道闸门是否有效。

5. 第五步:设定在制品上限,控制并行任务数

我建议单个成员的并行在制任务不超过 2 个(不含阻塞等待中的)。超过 2 个,切换损耗会迅速吃掉收益。对 100 人以上组织,这条规则要落到看板上,而不是靠自觉。

6. 第六步:建立阻塞项的独立状态与责任人

阻塞不能藏在注释里。它需要独立状态、明确责任人和持续时长统计。我见过最有效的做法是把阻塞时长做成迭代回顾的固定议题。

阻塞类型 典型表现 责任归属 目标解除时长
依赖阻塞 等待其他团队接口 接口提供方负责人 ≤ 1 个工作日
决策阻塞 业务规则未定 业务需求方 ≤ 2 个工作日
技术阻塞 方案未评审通过 技术负责人 ≤ 1 个工作日
资源阻塞 环境或数据未就绪 平台支持方 ≤ 1 个工作日

7. 第七步:变更走单据,不走口头和群消息

变更单据必须包含四项:变更内容、影响工作量、被挤出的条目、决策人。四项齐全才允许进入执行。缺少”被挤出的条目”这一项,变更就不完整。

8. 第八步:交付前做一次范围对照,而非质量对照

这一步经常被跳过。开发完成后的检查通常聚焦质量,但更应该先做一次范围对照:基线里的每一项交付物是否都存在、都能被指认、都能被打开。范围对不上,质量检查毫无意义。

9. 第九步:验收结论结构化归档

验收结论要归档成可查询的记录,包含通过项、否决项、否决原因、后续去向。这些记录是下一个迭代改进准入标准的原始素材,也是团队范围能力积累的主要来源。

项目范围如何做好交付范围?项目成员效率提升与操作步骤

七、项目成员效率提升:四个杠杆比压工时更有效

讲完范围和交付,回到效率。我要先纠正一个广泛存在的认知:成员效率的主要损耗不在”做”上,而在”切换”和”等待”上。 下面四个杠杆是我验证过投入产出比最高的。

1. 杠杆一:减少上下文切换

一个工程师从深度开发状态被打断,恢复到同等专注度平均需要十几分钟,这是被反复验证过的经验值。按每天被切 5 次计算,一天就损失近 1.5 小时的有效产出。

减少切换的做法不是”少开会”,而是把打断集中化:设定固定的响应时段,非紧急事项进队列统一处理。这个改动看起来简单,但需要管理者主动保护成员的整块时间。

2. 杠杆二:控制任务粒度

任务太大,成员长期看不到进展,反馈滞后;任务太小,管理开销超过执行开销。我通常建议单个任务的规模落在 0.5 到 3 人天之间,跨过 3 人天的任务强制拆分。

3. 杠杆三:让阻塞可见,而不是让成员自己扛

成员遇到阻塞时的默认行为往往是”自己再想想”,结果一卡就是半天。让阻塞有独立状态、有责任人、有时长统计,本质上是把个人问题转化为团队问题。

我的判断是:一个团队如果阻塞平均解除时长超过 2 个工作日,就说明阻塞管理还没有真正运转。

4. 杠杆四:自动化状态流转与提醒

状态流转靠人手动更新,一定会失真。常见的自动化包括:代码提交关联工作项后自动流转状态、验收标准为空时阻止进入开发、阻塞超过阈值自动提醒责任人。这些规则单条收益不大,叠加起来能显著减少管理摩擦。

项目范围如何做好交付范围?项目成员效率提升与操作步骤

八、不同情况下的行动建议

方法不能照搬,规模、行业和团队成熟度不同,切入点也不同。下面按四种典型情况给出建议。

1. 10 人以下小团队:先做验收标准,别做流程

小团队的最大优势是沟通成本低,最大风险是依赖个人默契。这个阶段不建议引入复杂流程,只做一件事:把验收标准写下来。哪怕写在一张卡片上,也比口头约定强得多。

2. 10 到 50 人团队:建立准入卡和基线版本

这个规模开始出现信息不同步。建议引入需求准入卡和基线版本号,但保持轻量。变更流程可以先简化成”变更时更新基线并通知相关方”两步。

3. 50 到 100 人团队:把范围治理写进迭代节奏

这个规模靠人盯已经不可行了。需要把范围对照、变更回顾、阻塞复盘变成迭代的固定议程。同时开始关注跨团队依赖,建立依赖登记机制。

4. 100 人以上中大型组织:工具承载 + 制度双签

这个规模必须靠工具承载规则,否则规则一定失效。我建议关注三个能力:需求层级能否区分范围与任务、验收标准能否设为强制字段、变更能否形成可对比的记录。

如果团队原来使用 Jira 且规模在百人以上,迁移时的评估重点应放在历史工作项关系能否完整保留、私有化部署是否可行。对这类组织来说,支持私有化部署、能承接 Jira 平滑迁移的国产平台,往往比功能清单更长的方案更实用,因为迁移成本和数据可控性才是长期成本的大头。

项目范围如何做好交付范围?项目成员效率提升与操作步骤

九、不同情况下的取舍

范围管理本质上是一连串取舍,没有全都要的选项。下面四组取舍是我最常被问到、也最难被绕开的。

1. 交付速度与交付完整性

要快,就必须缩小范围;要完整,就必须接受更长周期。最危险的做法是既要快又要全,结果是通过压缩测试和返工来”实现”,成本最终由团队承担。

我的建议是:在每个迭代开始时明确选择一边,并把它写进不做清单。 边界清晰的选择不会伤害团队,模糊的选择才会。

2. 变更灵活性与范围稳定性

完全拒绝变更会让产品失去市场响应能力,完全接受变更会让交付承诺失去意义。可行的折中是设定变更预算:每个迭代预留约 15% 的容量用于计划外事项,超出部分必须走正式的取舍决策。

3. 工具投入与流程自律

没有工具,规则靠自律,规模一大就会崩;只有工具没有制度,配置再漂亮也只是摆设。两者是乘法关系,不是加法关系。

4. 私有化部署与云端便利性

对数据合规要求高的组织,私有化几乎是必选项;对快速试错的小团队,云端更省心。这个取舍的关键变量不是成本,而是合规要求和 IT 支撑能力。

取舍维度 倾向 A 的代价 倾向 B 的代价 我的建议触发条件
速度 vs 完整性 范围缩水、功能有缺口 周期拉长、机会成本上升 市场窗口明确时优先速度
灵活 vs 稳定 承诺失信、排期失真 响应滞后、业务不满 预留 15% 变更预算作为折中
工具 vs 自律 配置成本高、学习曲线陡 规模扩大后规则失效 超过 50 人必须上工具
私有化 vs 云端 运维投入与升级成本 合规与数据可控性风险 有明确合规要求时选私有化

项目范围如何做好交付范围?项目成员效率提升与操作步骤

十、把这套方法真正用起来:从下一个迭代开始

回到开头那个 140 人的组织。他们最终的变化不是”更努力了”,而是把范围从口头共识变成了可对照的记录:需求有准入、交付有基线、验收有标准、变更有代价、阻塞有责任人。范围一清楚,成员效率自然回升,因为大家不再把时间花在猜测和返工上。

如果只能记住三句话,我希望是这三句。第一,范围管理的目标不是把文档写全,而是让交付物可以被指认、被验证。
第二,成员效率的最大敌人是切换和等待,不是任务难度。
第三,任何范围变更都必须回答”加多少”和”砍什么”,只答一半的变更等于把成本转嫁给团队。

下一步怎么做,我给一个可以直接执行的起点:拿你当前正在进行的迭代,把基线里的每一条交付物拿出来,逐条问”它在哪里?谁能打开它?怎么算完成?”。三个问题中只要有一条答不上来,那就是你这个迭代最该补的漏洞。

然后再做第二件事:统计最近一个迭代里计划外插入的工作量占比。如果超过 15%,说明你的准入机制还没生效,优先级应该放在准入卡和不做清单上,而不是继续优化执行效率。范围这一层没理清,后面所有的效率工具都只是在给漏水的桶里加水。

常见问题解答(FAQ)

1. 项目范围应该怎么界定,才能既覆盖交付要求又不让团队无限加班?

我们团队之前接了一个看起来不大的定制开发项目,结果需求越聊越多,最后交付日期一拖再拖,大家连续加班了两周。我就很疑惑,项目范围到底应该由谁来定、定到什么颗粒度才算合适?

范围界定的核心不是把所有事情写全,而是明确三件事:交付物清单、验收标准、以及变更规则。具体做法是:第一,把交付物拆到可验收的最小单元,比如不是写“用户管理模块”,而是写“用户列表、新增、编辑、禁用四个页面,支持手机号唯一性校验”;第二,每一条都写清楚验收口径,例如响应时间、兼容浏览器、数据量级;

第三,在项目启动会上和需求方书面确认“哪五件事不在本期范围”,比如多语言、历史数据迁移通常最容易变成隐形工作量。判断依据很简单:如果一条需求无法在30秒内说清它的验收动作,就说明颗粒度还不够,需要继续拆。范围文档不需要很长,但每一条都必须是可演示、可签字确认的动作描述,而不是功能名词的堆砌。

2. 项目成员效率低,到底是人的问题还是流程的问题?

我带的团队里有人一天能做完三件事,有人一件事拖三天,我一开始觉得是能力差异,后来发现有些人其实卡在等审批、等接口、等确认上。我想知道,怎么判断低效是个人问题还是协作流程问题?

先做一周的“等待时间记账”再下结论。让每个成员每天只记录一件事:我今天有多少小时是在等别人。如果团队平均等待时间超过总工时的30%,基本可以判定是流程问题而不是态度问题。常见的隐形等待点包括:需求确认环节没有明确响应时限、接口联调依赖外部团队但没有排期同步、测试环境被抢占。

对应做法是给每个等待点设置一个明确的“最长可接受等待时长”和升级路径,比如需求确认超过4小时自动在群里@负责人并抄送项目负责人。判断依据是等待时间占比而不是加班时长,加班往往只是等待问题被转嫁成了个人时间。把等待可视化之后,你会发现效率提升最大的杠杆通常不是催人,而是砍掉或并行掉那些串行的确认节点。

3. 怎么把项目交付范围拆成成员每天能执行的操作步骤?

每次项目启动后,大家都说知道要做什么,但一到执行就发现任务描述太粗,比如“完成后端开发”,没人知道今天该干什么。我想问,从交付范围到每个人的每日操作,中间应该怎么拆?

用“交付物,工作流,每日可提交物”三层拆法。第一层是范围里的交付物,比如“订单导出功能”;第二层拆成工作流节点,比如接口定义、数据查询实现、导出文件生成、权限校验、联调验证;第三层把每个节点拆成一天内能提交并让别人看到结果的动作,例如“今天产出订单导出接口的请求和响应示例,并在群里发文档链接”。

操作上建议每个任务卡都带三样东西:输入、输出、验收人。输入是开始这个任务前必须准备好的东西,输出是当天结束时要交给谁看的东西,验收人是那个说“可以”的人。判断依据是:如果一个任务无法在一天内产生可被别人检查的中间产物,它就拆得还不够细。这样拆的好处是进度不再靠问,而是靠每天可提交的产物自然暴露风险。

4. 范围已经定了但需求方中途加需求,怎么控制而不伤关系?

我们项目做到一半,业务方突然说有个新需求很急,不加就影响上线,不加显得我们不配合,加了又影响原定交付。我很纠结,这种情况到底应该怎么处理才既专业又不撕破脸?

不要直接说加或不加,而是把新需求放到同一张范围清单里做等价交换。具体操作是:收到新需求后当天给出一个影响说明,只写三行,新增工作量、影响的原交付项、可选的三个方案。三个方案通常包括:替换掉一个同等工作量的原需求、延长交付时间、或者本期不做放到下一期。

然后让需求方在书面确认里选一个,而不是由项目团队单方面拒绝或默默承担。判断依据是范围不是不能变,而是变的时候必须同步调整时间、人力或内容中的至少一项,否则就是隐形成本转嫁。实践中最好用的办法是把变更记录做成一个公开的清单,每次变更都标清楚交换掉了什么,这样既显得配合,也让对方看到代价,关系反而更稳。

读者评论

吕
吕书瑶

关于拒绝率低于10%就说明准入是形式这一点,我有不同看法。我们团队去年推了准入卡,拒绝率确实从5%涨到20%左右,但里面一多半是反复打回的小需求,真正的大需求没人敢拒,因为提需求的是业务负责人。指标本身很容易被反向利用,我更关心的是谁有权说“不”、拒绝之后需求方有没有申诉通道,这块文章写得偏理想。

黄
黄书瑶

有效交付时间占比和任务切换次数这两个指标,实操中很难拿到。切换次数要靠成员自己记,坚持不了两天;时间占比靠工具状态流转倒推,一天开三次会的日子基本失真。我们后来退回到只盯“迭代内计划外工作量占比”,数据能自动出来,也够用来跟业务方对话。指标能不能持续采集,比它先不先进更重要。

何
何一凡

验收标准前置这件事,我一直想不通探索型需求怎么办。我们做算法调优,开工前写不出可判定命题,写“准确率到某个数”连基线都测不准。这类需求硬套给定-当-那么,只会逼团队写一套漂亮但没用的假标准。更实际的是分两条通道:确定性需求走基线承诺,探索型需求限定时长和预算,交付时看结论不看指标。

文章包含AI辅助创作:项目范围如何做好交付范围?项目成员效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/323274

赞 (0)
飞飞飞飞
工作分解最佳实践:项目成员项目范围效率提升,常见问题
上一篇 2026年10月4日 上午9:19
范围变更流程与规范:项目成员项目范围效率提升关键指标
下一篇 2026年10月4日 上午9:20

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
