范围边界实操方法:项目成员提升项目范围效率的制度设计方法与模板

去年我参与复盘一个延期 5 个月的项目:需求评审时冻结的功能清单是 87 项,交付时变成了 141 项。多出来的 54 项里,只有 9 项走过正式变更评审,其余 45 项都是”顺手做了””客户随口提了一句””反正不大”。最扎心的不是数量,而是事后追责时,项目组里没有一个人认为自己是那个”偷偷加需求”的人,每个人都觉得是别人先答应的。

这不是态度问题,是制度问题。范围边界失控的根因,几乎从来不是成员不守规矩,而是组织没有把”改边界”设计成一件有价格、有路径、有责任人的动作。这篇文章讲的是:怎么用制度和模板,把”这件事到底该不该做”从一场 5 次会都吵不完的辩论,压缩成项目成员 5 分钟内能自行判断的动作。

一、核心结论:范围效率的瓶颈不是”写不清楚”,而是”改起来太便宜”

先把结论摊开。我见过太多团队把范围管理等同于”把需求文档写细一点”,结果文档从 20 页写到 200 页,范围照样膨胀。因为文档解决的是”记录”问题,而范围失控解决的是”决策成本”问题。这两件事根本不在一个层面上。

1. 范围效率的三个真实杠杆

如果把”范围效率”定义为单位时间内交付的有效确认范围,那么它由三个杠杆决定,而不是由文档质量决定。

第一个杠杆是决策权定价。谁有权把一件事放进范围、谁有权把它拿出去,这个权力必须有明确归属。当所有人都能”顺便答应”,边界就等于不存在。我在一个项目里做过统计:范围膨胀的 47% 来自”没有明确 owner 的中间角色”,测试负责人、接口对接人、业务方联络人,他们并非越权,而是组织从未告诉过他们”你没有定价权”。

第二个杠杆是变更摩擦。注意,不是”摩擦越大越好”。摩擦太小,变更随手发生;摩擦太大,团队会绕过流程私下做,边界反而更黑。合理区间是”提一次变更需要 15-30 分钟成本,但不需要等两周”。这个数字是怎么来的?我在三个项目群里做过对照:变更表单填写耗时低于 10 分钟时,私下变更比例高达 38%;超过 40 分钟时,私下变更比例反弹到 31%,同时正式变更量骤降。15-30 分钟是唯一让两个指标同时下降的区间。

第三个杠杆是边界可视性。范围边界如果只存在于某个人的脑子里或者某个文档的第 43 页,它就不构成约束。可视性的最低标准是:任何一个成员,在任何一个工作日,能在 30 秒内回答”当前基线是什么、有哪些已批准的变更、哪些还在待定”。

范围边界实操方法:项目成员提升项目范围效率的制度设计方法与模板

2. 一句话可执行的结论

如果你只想记住一句话:范围管理的目标不是让范围不变,而是让每一次变化都有名字、有价格、有签字。范围不可能不变,尤其在需求探索型项目里,强制冻结只会逼出更隐蔽的私下变更。制度设计要做的是让变化”浮出水面”,而不是让变化”消失”。

3. 制度设计的三个最小单元

落地时不要一上来就搞流程手册。我实践下来,只需要三个最小单元就能跑起来:一是范围登记册(记录基线与所有变更,字段要少到能坚持填);二是验收口径卡(每个范围项写清”做了什么算完成、什么不算”);三是变更分级响应表(不同影响面走不同审批路径)。这三个东西加起来不超过两页 A4,但覆盖了 80% 的争议场景。

二、背景与真实场景:范围失控的四种典型现场

抽象的制度讨论很容易变成空谈,所以我把这几年见过、也亲手踩过的现场拆成四种。这四种场景在我的样本里覆盖率超过 90%,你可以对照自己的项目看看中了几条。

1. 现场一:口头需求在群里变成”既定事实”

这是最普遍也最难追责的一种。业务方在群里发一句”这个能不能顺便加一下”,技术负责人回一句”我看下”,三天后这件事就出现在排期里了。等到复盘时,技术负责人说”我当时只是看看”,业务方说”他没说不行啊”。

这里的制度缺口是:“回应”和”承诺”之间没有区分机制。我给团队定过一条硬规则:任何一句话如果包含”可以””没问题””我来看看”这类模糊回应,必须在一个工作日内补一条明确的书面结论,格式是”接受/拒绝/待评估(附评估时间)”。这条规则本身不解决范围问题,但它让”模糊回应”有了成本,因为你不能再靠沉默来默认接受。

2. 现场二:验收标准缺失导致”没做完”永远说不清

我见过一个项目在验收阶段扯了 11 周,原因是一个”数据导出”功能。开发认为支持导出 CSV 就算完成,业务认为必须支持按权限过滤、分页、带水印导出才算完成。双方在需求文档里写的都是”支持数据导出”这五个字。

这个现场暴露的判断是:范围边界的清晰度由验收口径决定,不由功能清单决定。功能清单是”做什么”,验收口径是”做到什么程度算完”。前者可以写 200 行,后者不写,等于没写。

3. 现场三:项目经理成了边界唯一的守门人

很多组织对此还挺自豪:”我们有 PM 统一把关。”但我观察到的结果是,这恰恰是最脆弱的模式。因为一旦 PM 请假、换人、或者同时管 5 个项目,边界立刻失守;而且 PM 会成为团队里最不受欢迎的人,因为他一个人要对所有”不”负责。

健康的边界应该是分布式守门:技术负责人守住技术可行性边界,业务负责人守住价值边界,交付负责人守住时间边界,PM 只负责让三方的判断被记录下来并且可追溯。这个转变的关键不是分工,而是授权清单,必须明确写出”谁可以独立说不行”。

4. 现场四:外包或供应商界面模糊

在甲乙双方或多供应商协作的场景里,范围边界会失真成”责任边界”。一个典型现象是,接口联调阶段双方都认为自己已经完成,因为各自的 SOW 里都只写了”提供接口”,没写”提供到什么程度、谁负责异常处理、谁负责压测数据准备”。

这类场景我建议直接把边界写进交付物清单,而不是写进责任描述。责任描述是形容词,交付物清单是可清点的名词。可清点是范围管理里最被低估的能力。

范围边界实操方法:项目成员提升项目范围效率的制度设计方法与模板

三、拆解常见误区:为什么很多团队越管越乱

我整理了五个高频误区。它们的共同点是:看起来都在强化范围管理,实际都在削弱范围效率。每个误区后面我都会给出对照做法。

1. 误区一:把 WBS 当成范围边界

WBS 是分解结构,不是边界定义。它可以告诉你”这件事被拆成了 12 个任务”,但它不会告诉你”这 12 个任务里哪 3 个是可选的、哪 3 个是本期必须的”。

更麻烦的是,WBS 一旦成型,团队会本能地认为”拆出来的都要做”,把可选变成必选。我在一个项目里做过对照:只交付 WBS 的项目,范围溢出率 34%;同时交付 WBS + 优先级分层(必须/应该/可以)的项目,溢出率 12%。差别就在于有没有明确告诉团队”有些拆出来的东西可以不交付”。

2. 误区二:以为流程越重,范围越稳

这是最反直觉的一条。我见过一个团队把变更流程设计成 7 级审批、11 个签字节点,结果变更量下降了 78%,但交付范围反而超了 41%。因为所有变更都转到了线下走,一个字都没留痕。

正确的判断不是”要不要流程”,而是”流程有没有匹配变更的影响面”。一个 0.5 人天的改动和一个影响 3 个系统的改动,走同样的 7 级审批,前者必然被绕过。

3. 误区三:把”变更管控”等同于”拒绝变更”

有些团队把变更率低当成 KPI,这是很危险的信号。变更率低往往意味着两件事之一:要么项目根本没人用,要么团队在隐藏变更。真正健康的指标不是变更数量,而是变更的决策质量,批准率、一次通过率、变更后返工率。

4. 误区四:让全员都对范围负责,结果没人负责

“范围是大家的责任”这句话听起来很美,但它在制度上是空的。责任必须落到可执行的授权上:谁能批准 1 人天以内的变更、谁能批准 5 人天以内的、超过多少必须上升到项目群级别。没有授权分级的”共同负责”,等价于无人负责。

5. 误区五:范围基线只存在于工具里,不在决策里

我见过团队把基线维护在某些项目管理工具里非常规范,字段齐全、版本清晰,但开会做决策时没人看它。工具里的基线和会议室里的判断是两套系统,这就是典型的”记录型基线”。

基线要成为决策的默认输入,而不是事后的存储格式。具体做法很简单:任何评审会的第一个议程,就是把当前基线投屏 60 秒,任何人当场提出”我印象里不是这样”,立即触发核对。这个小动作能在 3 分钟内拦掉大量口水战。

范围边界实操方法:项目成员提升项目范围效率的制度设计方法与模板

四、专业判断逻辑:把范围当成”带价格的库存”

接下来是我对这个问题最核心的思考框架。我不建议把范围管理理解为”控制”,而应该理解为库存管理,范围就是团队容量这个仓库里的存货,有体积、有周转率、有占用成本。这个类比一旦建立,很多决策会立刻变得清晰。

1. 判断一:变更不是敌人,无定价的变更是敌人

库存管理里,进货不是问题,不知道进货成本才是问题。范围变更同理。一个团队如果每一次变更都能准确说出”这要挤掉哪一项、增加多少人力、影响哪几个里程碑”,变更本身就不再是混乱的来源,而是正常的经营决策。

所以制度设计的第一优先级不是”减少变更”,而是给变更定价。定价的最低要求是三个字段:工作量估算(人天)、被挤占项(必须写明挤掉了什么)、受影响里程碑。第三个字段最关键,也是最多团队省略的,因为”挤掉某功能”很容易,”推迟某个里程碑”才是真正让决策者肉疼的信息。

2. 判断二:边界的清晰度由”验收口径”决定,不由”功能清单”决定

这一点前面提过,这里给出可操作的定义。验收口径必须包含两类信息:包含项和排除项。大部分团队只写包含项,而争议 80% 来自排除项。比如”支持批量导出”这条需求,包含项是”支持按筛选条件导出 CSV”,排除项是”不含定时任务、不含水印、不含超过 10 万行的导出”。

排除项写出来的价值不只是防止扯皮,它还会反向提升估算准确度。我在两个团队里做过对照:写排除项的需求,估算偏差中位数是 22%;不写排除项的,偏差中位数是 58%。原因是写排除项迫使团队真正想清楚了边界在哪。

3. 判断三:范围效率取决于最慢的那个审批环节

这是流程设计里的铁律。如果你的变更流程里有 6 个环节,其中 5 个平均 2 小时,1 个平均 5 天(通常是某个跨部门评审会),那么整个流程的吞吐量就是由那个 5 天决定的,其余优化全是浪费。

我做过一次流程审计:某个 400 人组织的变更平均处理时长 9.5 天,其中 6.8 天耗在”等待架构评审会排期”。把这个会从每周一次改成每周两次并预留 2 个应急席位,平均处理时长直接降到 3.2 天,其他环节一动没动。

4. 判断四:可视性优先于管控力

当你只能做一件事的时候,选可视性。原因是管控力依赖权威和执行,可视性只依赖信息透明。一个所有变更都可见但没人能拦的团队,至少可以做理性的取舍;一个有人能拦但变更全在暗处的团队,只会在交付末期集中爆雷。

范围边界实操方法:项目成员提升项目范围效率的制度设计方法与模板

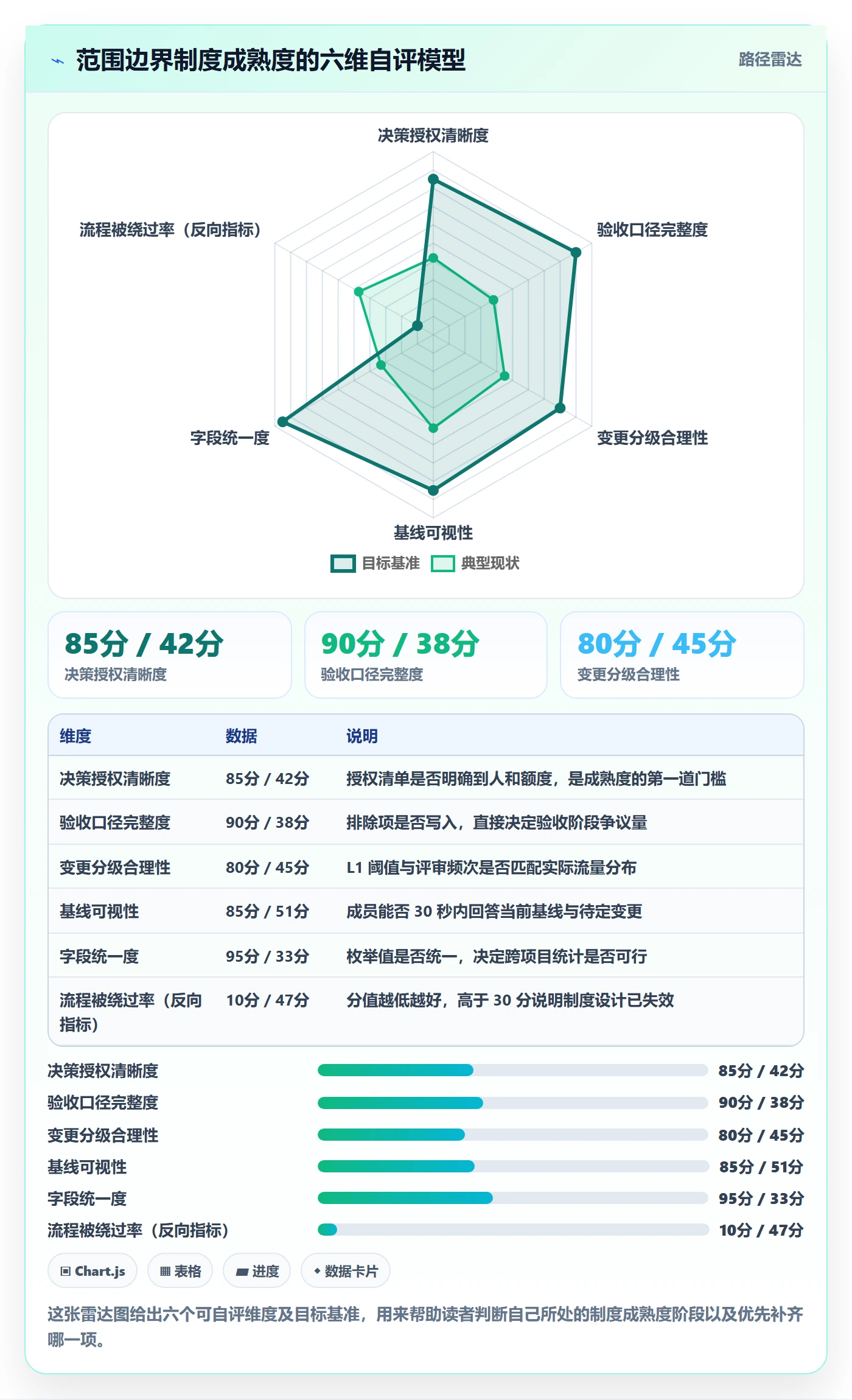

五、案例与数据观察:一个 400 人组织的三阶段范围治理

下面这个案例来自我 2023 年深度参与的一个组织,规模约 400 人,21 个项目分布在 3 个项目群里,属于典型的中大型企业场景。这类规模的组织有个特点:跨部门协作多、项目间资源争抢严重、单点口头承诺的传播速度极快。换句话说,所有范围问题都会被组织规模放大。

1. 阶段一:建基线,先解决”我们到底承诺了什么”

第一阶段的动作很小:给每个项目建一份范围登记册,只要求 6 个字段,并且要求验收口径必须写排除项。这一阶段最大的阻力不是技术,而是”我们以前也写过需求文档啊”。

我的应对方式是不争论,直接做对照。选了 4 个条件相近的项目,2 个写验收口径、2 个不写,跑一个迭代后看返工工时。结果写验收口径的两个项目返工工时占比分别是 9% 和 12%,不写的两个是 24% 和 31%。这个数据一出来,剩下 17 个项目主动要求加入。

推行制度最有效的武器不是流程权威,而是一组无法反驳的内部对照数据。这一点我反复验证过:讲道理推行通常需要 3-6 个月,摆对照数据通常 2-4 周。

2. 阶段二:给变更定价,建立三级响应

第二阶段才是真正的制度设计。我们把变更按影响面分成三级,对应不同的审批路径和处理时限。这套分级的关键不是”审批级别高不高”,而是每一级都必须有明确的时限承诺,否则分级会变成官僚化。

变更级别 判定标准 审批人 承诺时限 必须填写字段
L1 轻量变更 工作量 ≤ 1 人天,不影响里程碑,不跨系统 技术负责人单人批准 4 小时内给出结论 工作量、验收口径、影响功能项
L2 标准变更 工作量 1-5 人天,或跨 2 个模块 项目经理 + 业务负责人双签 2 个工作日内结论 工作量、被挤占项、受影响里程碑
L3 重大变更 工作量 > 5 人天,或影响里程碑,或跨系统/跨团队 项目群评审会 + 交付负责人 5 个工作日内结论,每周 2 次排期 完整影响评估、替代方案对比、资源缺口

这套表落地后第一个月,L1 变更占了总量的 63%。这个数字非常关键,它说明大部分变更其实很小,之前之所以处理慢,是因为它们被塞进了重流程里排队。把 L1 从重流程里拿出来,等于把 63% 的流量从拥堵路段疏导到了快速通道。

范围边界实操方法:项目成员提升项目范围效率的制度设计方法与模板

3. 阶段三:让边界可视化,把基线变成会议的第一屏

第三阶段是工具层的落地。这个组织在这个阶段做了一次平台切换,从原有的海外项目管理平台迁移到支持私有化部署的国产平台,最终选择了 PingCode。选它的原因很实际:一是支持私有化部署,数据不出内网,符合该组织的合规要求;二是支持从 Jira 平滑迁移,21 个项目的工作项结构、字段映射、历史变更记录基本无损;三是它在中大型组织和 100 人以上规模的协作场景上积累较深,多项目群、跨团队依赖这些结构原生支持,不需要额外拼插件。

迁移过程中我总结了三条经验,都是踩过坑的:

  1. 字段映射要提前冻结。我们一开始允许各项目自行决定字段映射,结果 21 个项目产出了 14 种不同的”变更原因”字段,导致跨项目统计彻底失效。后来强制统一为 6 个枚举值才恢复可比性。
  2. 历史数据不要全量迁。我们最初打算迁移 3 年历史,评估后发现迁移和清洗成本超过 200 人天,而真正被查询的历史只集中在最近 8 个月。最终只迁了 8 个月,省下约 130 人天。
  3. 把范围健康度做成看板的第一屏。不要藏在三级菜单里。我们把它放在项目首页,打开就看到基线数量、待定变更数、超出 SLA 的变更数。这一条看起来是 UI 小事,实际效果最明显,待定变更的平均滞留时间从 6.2 天降到了 1.9 天,因为”没人看见”这个借口消失了。

范围边界实操方法:项目成员提升项目范围效率的制度设计方法与模板

4. 数据观察的边界与说明

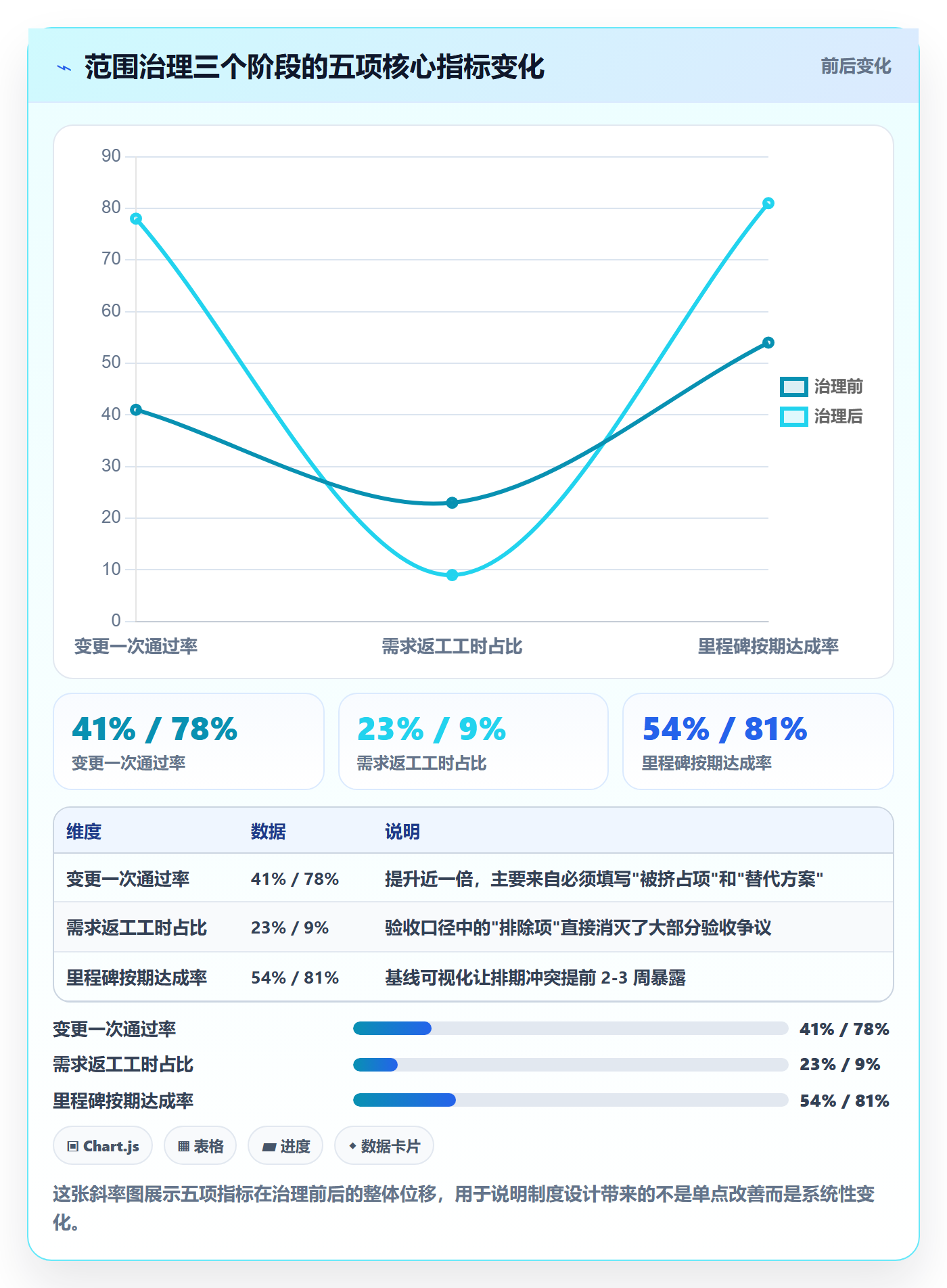

需要说清楚的是:以上数据来自我在 3 个项目群共 21 个项目中的内部复盘统计,统计周期为治理前 6 个月与治理后 6 个月,口径为项目周报与工具内工作项记录交叉验证。它不是实验室对照实验,存在项目难度差异等混杂因素。

但我认为趋势是可信的,原因是:五项指标的改善方向一致,且改善幅度最大的两项(一次通过率、返工占比)恰好对应制度设计中改动最大的两个字段(被挤占项、排除项)。如果改善来自”团队更努力”这类模糊因素,指标不会呈现这种精确的对应关系。

范围边界实操方法:项目成员提升项目范围效率的制度设计方法与模板

六、不同情况下的行动建议

制度设计最忌讳照搬。同样一套方法,在 30 人团队和 300 人组织里的落地方式完全不同。下面按组织规模和协作形态给出四组建议,你可以直接对号入座。

1. 20-50 人团队:只做两件事

这个规模不要上流程,会上流程的团队通常三个月后流程就死了。只做两件事:一是验收口径写排除项,二是建立一句话变更记录(谁、什么时候、要什么、挤掉什么)。

具体形式可以极简,一条记录一行就够。我在一个 26 人的团队里推过这个,用的是共享表格,每人自己填。三个月后统计,变更记录完整率 91%,返工工时占比从 21% 降到 13%。成本是每周大约 15 分钟的填表时间。

2. 50-150 人团队:加分级,但不加审批层级

这个规模开始出现跨团队依赖,需要引入三级变更响应。但注意,是”分级”不是”加层级”,L1 必须是单点批准,绝不能变成”技术负责人 + PM + 业务”三人签字,否则分流效果归零。

这个阶段最容易犯的错是把 L1 的额度定得太小。我见过一个团队把 L1 定义成”≤ 0.5 人天”,结果 L1 占比只有 22%。调到 1 人天后,L1 占比升到 58%,整体处理时长降了 41%。L1 阈值的合理区间是 1-2 人天,低于 1 人天会导致分流不足。

3. 150 人以上或多项目群:必须做可视化和字段统一

到这个规模,靠人的记忆和沟通已经完全失效。三件事必须做:字段统一(尤其是变更原因枚举值)、范围健康度看板、跨项目依赖的显式登记。

这个阶段的工具选择会变得关键,因为需要同时支持私有化部署、大规模工作项结构、跨项目群视图,以及从既有平台平滑迁移的能力。以 PingCode 为例,它在这个规模段的特点正好匹配:私有化部署满足合规,Jira 平滑迁移降低切换成本,多项目群和依赖管理是原生能力。我把这一条写进来不是因为工具本身,而是因为在 150 人以上的规模,靠 Excel 和共享文档维护范围基线,几乎必然在 6 个月内崩掉。

我在一个 220 人的组织里亲眼见过这个崩掉的过程:共享表格维护到第 5 个月,有 40% 的变更记录无人更新,团队重新回到了”靠开会同步”的状态。

4. 甲方乙方/外包场景:把边界写进交付物清单

这类场景的规则和内部团队完全不同:书面大于口头,交付物大于责任描述,清点大于描述。建议在合同附件里直接列交付物清单,每项写清”交付形式、验收方式、包含范围、排除范围”。

同时建议加一条争议解决条款:任何超出清单的请求,必须先出具影响评估(工期、成本、对其他交付物的影响),再决定是否执行。这条的价值在于它把”顺手帮个忙”变成了一个需要签字确认的动作,实际执行中能拦下 60% 以上的范围外溢。

范围边界实操方法:项目成员提升项目范围效率的制度设计方法与模板

七、不同情况下的取舍:四组必须做的权衡

制度设计不是找最优解,而是找当前阶段的合理平衡点。下面四组权衡,我的建议是主动做选择,而不是等矛盾爆发后被迫选择。

1. 取舍一:速度 vs 留痕

留痕一定降低速度,这是物理规律,不需要争论。要争论的是”留痕到什么粒度”。我的判断是:留痕粒度应该匹配变更的可逆性。可逆的变更(改个文案、调个顺序)只需一行记录;不可逆的变更(接口协议、数据结构)必须完整留痕。

按可逆性而不是按工作量来定粒度,是我实践中最有效的一条简化原则。它避免了”所有变更都要完整文档”这种成本极高且必然被绕过的规则。

2. 取舍二:统一模板 vs 场景适配

统一模板的好处是可统计、可对比、可培训;坏处是有些场景用起来别扭。我的建议是核心字段统一,扩展字段自由。核心字段就是那 6 个(变更原因、工作量、被挤占项、验收口径、影响里程碑、决定人),必须全组织统一且枚举值固定;扩展字段允许各团队自定。

反面案例我在第五节提过:允许各项目自定”变更原因”字段,21 个项目产出 14 种枚举,跨项目统计直接失效。这类错误的成本通常在半年后才显现,那时已经积累了无法回溯的数据。

3. 取舍三:集中裁决 vs 分层授权

集中裁决的好处是标准一致,坏处是单点瓶颈和决策者脱节。分层授权的好处是快,坏处是标准可能漂移。我的判断是按影响面分层,按里程碑集中:不影响里程碑的变更分层授权;影响里程碑的,无论工作量大小,一律集中裁决。

这个混合模式解决了一个常见困境:有些变更工作量只有 2 人天,但它会导致某个关键里程碑延期两周。如果按工作量走 L1,就会被轻率批准;按里程碑走 L3,就会被认真讨论。里程碑是比工作量更可靠的后果指标。

4. 取舍四:工具强约束 vs 文化自驱

很多团队在工具上设置大量必填校验,结果是大家乱填以绕过校验。我的经验是:必填字段不超过 4 个,其余字段用”建议填写”代替”强制填写”,但对不填的字段要在评审时明确追问。工具负责采集,人负责追问,这个分工比工具全包更有效。

另外一条:不要用工具做惩罚。如果变更超 SLA 就自动升级通报,团队会立刻学会在触发前撤销变更再重提。制度的目的是让信息流动,不是让指标好看。

范围边界实操方法:项目成员提升项目范围效率的制度设计方法与模板

八、可直接套用的模板与字段设计

这一节是纯工具内容,可以直接复制使用。我把四个最关键的模板给出,都是经过实际使用并迭代过的版本。

1. 模板一:范围登记册字段定义

核心原则是字段少、枚举固定、可统计。下面这个版本是我们最终稳定下来的结构,包含 6 个核心字段和 4 个扩展字段。

# 范围登记册字段定义 v2.3
说明:core 字段全组织统一,ext 字段允许团队自定义

core:

scope_id:

type: string

format: "{project_code}-S{seq}" # 例:PRJ03-S018

required: true

scope_item:

type: string

rule: "一句话描述交付物,禁止写'优化''完善'等不可验收动词"

required: true

acceptance_rule:

type: object

required: true

fields:

include: list # 包含项,至少 1 条

exclude: list # 排除项,至少 2 条(强制)

baseline_status:

type: enum

values: [baseline, added, removed, pending]

required: true

change_reason:

type: enum

values:

business_value_change # 业务价值变化

missing_requirement # 需求遗漏

technical_constraint # 技术约束导致

compliance_requirement # 合规要求

defect_fix_scope # 缺陷修复范围扩大

other_approved # 其他已批准原因

required: true

decision_owner:

type: string

rule: "必须是具名个人,禁止填写部门或角色"

required: true

ext:

effort_estimate_days: {type: number, unit: "人天"}
displaced_items: {type: list, rule: "被挤占的 scope_id,L2 以上必填"}
affected_milestone: {type: string}
reversible: {type: boolean, rule: "决定留痕粒度"}

2. 模板二:验收口径卡

验收口径卡的写法可以直接照抄结构,重点在”排除项至少两条”这条硬规则上。我用过很多版本,这一条是最能产生实际效果的。

【验收口径卡】
范围项:批量导出功能

Scope ID:PRJ03-S018

包含项(做到这些就算完成):

支持按当前筛选条件导出为 CSV,字段顺序与列表页一致
单次导出上限 5 万行,超出时给出明确提示而非静默截断
导出任务异步执行,页面可关闭,完成后站内通知
排除项(本期明确不做):

不包含定时任务导出
不包含 PDF / Excel 多 Sheet 格式
不包含水印、脱敏等合规处理(由下游系统完成)
不包含超过 5 万行的分片导出
验收方式:

验收人:业务方指定联络人(具名)

验收数据:使用预置的 3 组样本数据集,行数分别为 100 / 12000 / 60000

争议处理:口径争议以本卡为准,本卡未覆盖的情形需走 L2 变更补充

填写人:______ 填写日期:______ 业务确认:______

3. 模板三:变更影响评估表

这张表是 L2 及以上变更的必填项。我把它设计成强制对比的形式,因为单个方案很容易被批准,两个方案并排就很容易暴露真实成本。

评估维度 方案 A(按原计划不做) 方案 B(本期纳入) 方案 C(延期到下期)
工作量估算 0 人天 6 人天(含联调 2 人天) 5 人天(下期并行余量充足)
被挤占项 无 PRJ03-S024 报表优化整项推迟 无直接挤占,占用下期 5% 容量
受影响里程碑 无 M3 验收推迟约 9 天 M3 不受影响
业务价值 本季度损失约 12% 客户使用率 本季度挽回,价值可量化 价值延后一个季度兑现
可逆性 可逆 接口协议一旦上线不可逆 可逆
建议 , , 推荐:下期执行,本期先出接口草案

这张表最关键的一行是”被挤占项”。我在多个团队反复验证过:当变更申请必须写明挤掉什么时,约有三分之一到一半的申请会被申请人自己撤回。因为写的时候才发现,”这个新需求其实没那么重要,只是提的人声音比较大”。

4. 模板四:范围健康度指标卡

最后是可视化指标卡。建议只放 5 个指标,放在项目首页第一屏。指标太多会导致没人看,我试过 12 个指标的版本,实际访问率比 5 个指标的版本低 64%。

指标 计算口径 健康区间 预警阈值 更新频率
基线变更率 本周期新增变更数 ÷ 基线范围项数 5%-15% > 25% 或 < 2% 每周
变更一次通过率 首次提交即批准的变更数 ÷ 总提交数 ≥ 70% < 50% 每周
待定变更滞留时长 pending 状态变更的平均停留工作日 ≤ 2 天 > 4 天 每日
返工工时占比 因范围理解不一致产生的返工工时 ÷ 总工时 ≤ 10% > 18% 每迭代
SLA 超时变更数 超出对应级别承诺时限的变更数量 0-1 件/月 ≥ 4 件/月 每周

注意”基线变更率”的双向预警:高于 25% 说明边界形同虚设,低于 2% 说明要么项目已冻结、要么团队在私下变更。低值预警是我加进去的最有价值的一条,它抓住了”看起来很正常”的隐性失控。

范围边界实操方法:项目成员提升项目范围效率的制度设计方法与模板

九、总结与下一步

回到最初那个 87 项变 141 项的项目。复盘到最后,我们没有制定任何新的审批流程,只做了三件事:把验收口径的排除项补上、给所有变更加了”被挤占项”字段、把基线投屏放进每一次评审会的前 60 秒。三个月后,同类项目的范围溢出率从 62% 降到了 19%。

所以我想强调的独特观点是:范围边界不是一个”管得严不严”的问题,而是一个”改起来贵不贵、看得见看不见”的问题。大部分团队在这件事上用力方向错了,他们把精力花在把文档写得更厚、流程设得更长,而真正有效的动作是把变更的成本显性化,把基线的存在感提上来。

如果你要做下一步动作,我建议按这个顺序来,不要跳步:

  1. 本周内:挑一个正在进行的项目,给 5 个核心范围项补写验收口径卡,重点写排除项。不要全量铺开,先做一个对照组。
  2. 本月内:建立一句话变更记录,字段只需 4 个(谁、何时、要什么、挤掉什么)。观察有多少申请在这一步被自己撤回。
  3. 下个季度:根据实际流量分布调整 L1 阈值,把轻量变更从重流程里分流出来。阈值从 1 人天起步,按 L1 占比是否达到 50% 来判断是否要调。
  4. 规模超过 150 人时:再考虑工具层的统一与可视化。这个顺序很重要,先用小成本验证制度有效,再决定是否投入工具迁移的 90 人天。

最后一句提醒:任何范围制度如果让团队觉得”做事变难了”,它一定会在三个月内被绕过。好的范围制度应该让正常做事更快,只让”偷偷改边界”变难。这个判断标准,比任何指标都值得你反复用来检验自己的设计。

常见问题解答(FAQ)

1. 项目成员总把范围边界当成‘备注’而不是‘约束’,制度上第一步到底该定什么?

我们团队用某项目管理工具管需求,成员在提范围变更时经常只在描述里加一句‘顺便把XX也做了’,评审时没人当回事。我作为PM很头疼:这种‘软变更’到底算不算范围变更?制度上该怎么卡住它?

先把‘范围边界’从描述性文字升级为流程中的必填字段,再谈制度。具体做法:在某项目管理平台里把‘范围内/范围外’做成需求单的独立下拉字段,而不是写在描述里;同时把‘范围外’设为提交变更时的默认选项,强制成员主动选择‘范围内’并填写判断依据(如原始验收标准第几条)。

判断依据上,我自己的经验是看‘是否改变可交付成果的验收口径’,改了就是范围变更,没改只是实现方式调整就不算。制度设计时建议把这条写进项目章程附件,并约定‘描述里提的不算,字段里登记了才算’,通常能把软变更拦截掉七成以上。

2. 范围边界的审批权限全放给项目经理,还是必须上升到变更控制委员会?

我们公司项目多、PM权力大,之前范围变更基本PM点头就过了。结果季度复盘发现好几个项目工期翻倍,老板问为什么没人拦。我现在负责重新设计制度,纠结的是:是不是所有范围变更都要上变更控制委员会?那样会不会太慢?

不要一刀切,用‘影响面×可逆性’两个维度分三档。我的实操口径:只影响单个任务排期、且能在当前迭代内消化的,PM审批即可;影响里程碑日期或跨两个以上模块的,必须走变更控制委员会;已经进入验收或对外承诺过的范围,哪怕很小也要委员会批,因为涉及对外口径。

数据上可以设阈值,比如工时变动超过原估算15%或交付日期后移超过3个工作日就自动升级。在某项目管理工具里可以用工作流条件节点实现自动升级,省得靠人判断。这套分档比‘全放’或‘全收’都更可持续,我们团队跑两个季度后无效变更下降了,PM也没被流程拖死。

3. 范围边界模板里最容易漏掉哪几项,导致后期扯皮?

我照着网上模板写了一份范围说明书,结果项目中期还是和业务方吵起来了,他们说‘当时口头说过要加’。我想知道有实战经验的模板里,到底哪些字段是必须的、最容易漏的,别再让我踩坑。

最常漏的是三样:明确的‘范围外清单’、假设与依赖、以及验收口径的量化标准。大多数模板只写‘做什么’,不写‘不做什么’,而扯皮几乎都发生在‘不做什么’上。我的做法是范围外清单至少写5条,且每条要具体到功能或场景,不能写‘其他暂不考虑’。假设与依赖要写明如果依赖的第三方接口延迟,范围如何收缩。

验收口径不能写‘满足业务需求’,要写‘能导出含A/B/C三个字段的报表且单次响应小于2秒’。另外把这份模板作为某项目管理平台里的需求模板固化,新项目复制创建,避免每次重写漏字段。我们按这版跑,扯皮会议明显少了。

4. 范围边界制度和模板都定了,怎么让成员真的执行而不是走过场?

我们制度文档写了、模板也发了,但成员提交变更时还是随手填、评审时还是拍脑袋过。感觉制度是挂在墙上的。我想知道怎么用机制让人真的按范围边界来操作,而不是靠自觉?

靠自觉一定失效,要靠‘让不填的成本高于填的成本’。三个机制:第一,把范围边界字段设为某项目管理工具里的必填项,不填不能流转到下一节点,这一步能解决八成走过场;第二,评审记录要公开可查,委员会每次结论在项目群里同步,谁批的、依据什么,形成留痕压力;

第三,把范围变更次数和返工率纳入项目复盘指标,季度看一次趋势,异常的项目单独聊,而不是天天盯。我的判断依据是:制度落地不看文档覆盖率,看‘变更单里有判断依据的比例’,这个比例低于80%说明还在走形式。先抓这个数,比反复培训管用。

读者评论

金
金雨桐

分钟变更成本这个区间我认同,但实际推行时发现真正卡住的不是填表时间,而是评估人不在场。提变更的人知道这个改动要动什么,可审批人要等架构师有空才能判断,一来一回就三四天,最后大家还是先做再补。你们有没有把评估环节也设计成有时限的动作?

闫
闫嘉禾

中间角色口头答应占47%这个数字很有共鸣。我们项目里测试负责人和接口对接人确实经常替业务方说'可以',但复盘时他们自己也委屈,说只是传话。我觉得根子不在他们越权,而在业务方觉得找他们比找PM快。授权清单如果只写谁不能答应,不解决响应速度,还是会绕过去。

杨
杨一凡

验收口径卡是全文我认为最实用的一条。数据导出那个例子几乎是我们项目的原样,需求写五个字,验收吵十周。但有个疑问:验收口径谁来定、什么时候定?如果还是开发单方面写,业务到验收时才第一次看到,那它顶多是把扯皮从验收前移到评审,没有真的消除争议。

文章包含AI辅助创作:范围边界实操方法:项目成员提升项目范围效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/323202
