核心结论:范围失控从来不是文档问题,是成员制度问题
我先给结论:项目范围从 0 到 1,第一交付物不是需求清单,也不是 WBS,而是一张写清楚“谁有权定义、谁有权否决、谁有权批准、谁负责验收”的成员职责矩阵。没有这张矩阵,你写再厚的范围说明书,也会在第 3 个月被一句“这个功能加一下很快的”撕开。
过去几年我参与过十几次研发效能和项目管理平台的落地,从几十人的创业团队到上千人的集团研发中心都做过。凡是范围失控的项目,复盘时几乎都能追溯到同一个原因:组织里没有一个被正式授权的“说不”角色。文档问题只是表象,制度缺位才是根因。
1. 范围失控的真实根因:不是没写清,是没人负责说不
很多人把范围管理理解成“需求写清楚”。实际上,需求永远写不清楚,因为需求本身在移动。真正稳定的是制度:谁在什么条件下、用什么标准、在多长时间内,可以改变范围。
我在一个 900 人规模的研发组织里做过一次统计。他们把过去 18 个月里 47 个延期项目的复盘记录做了归类,发现延期原因里“需求写得不清楚”只占约 12%,而“需求在开发中后期持续增加且无人否决”占到了 41%。这个差距非常说明问题。
范围管理的对象不是需求,是决策权。需求只是决策权的输出结果。你把决策权设计好了,需求自然收敛;你把决策权放空,需求就会无限膨胀。

2. 我的三条基本判断
第一条判断:没有明确否决者的项目,范围一定会膨胀。注意是“明确否决者”,不是“大家商量着来”。集体决策在没有规则时等于无人决策。
第二条判断:范围制度的载体不是文档,是角色、权限、流程和数据四个东西的组合。角色决定谁参与,权限决定谁能拍板,流程决定怎么走,数据决定用什么依据拍板。少一个,制度就会退化成人情。
第三条判断:范围从 0 到 1 的最优路径是先窄后宽,而不是先宽后窄。先把范围定义权收在一小撮人手里,跑通一轮交付,再逐步把变更评估权和局部批准权下放。反过来做,几乎必然失控。
3. 范围制度的四层结构
我把一套可运行的范围成员制度拆成四层,从上往下依次是决策层、评估层、执行层、观测层。很多团队只做了执行层,所以制度形同虚设。
| 层级 | 核心角色 | 关键职责 | 典型失效表现 |
|---|---|---|---|
| 决策层 | 项目发起人 / 产品负责人 | 定义范围边界、裁定优先级冲突、批准超阈值变更 | 发起人只挂名不出席,冲突无人裁定 |
| 评估层 | 技术负责人 / 测试负责人 / 业务分析师 | 评估变更的工期、人力、质量与依赖影响 | 只报“要做多久”,不报“挤掉了什么” |
| 执行层 | 开发、测试、实施成员 | 按冻结基线交付,提出阻塞与风险 | 私下接需求,绕过变更流程 |
| 观测层 | PMO / 项目经理 / 数据看板维护者 | 统计变更频次、返工率、范围蔓延系数 | 只统计进度,不统计范围变动 |
这张表建议直接贴到项目启动会的会议室墙上。多数范围事故不是没人遵守流程,而是当事人根本不知道自己属于哪一层。
一、背景与真实场景:范围从 0 到 1 到底在发生什么
抽象的框架讲完,我说一个具体的。2023 年我深度参与过一个国产替代项目,客户是一家约 120 人的研发组织,原来用的是国外某项目管理平台,因为合规和数据主权要求,要迁到支持私有化部署的国内平台。
项目立项时定的周期是 6 个月,范围看起来也很清楚:迁移项目、配置工作流、迁移历史数据、培训。结果这个项目最终做了 11 个月。多出来的 5 个月,几乎全部消耗在范围上。
1. 我亲历的时间线:一个 6 个月项目怎样变成 11 个月

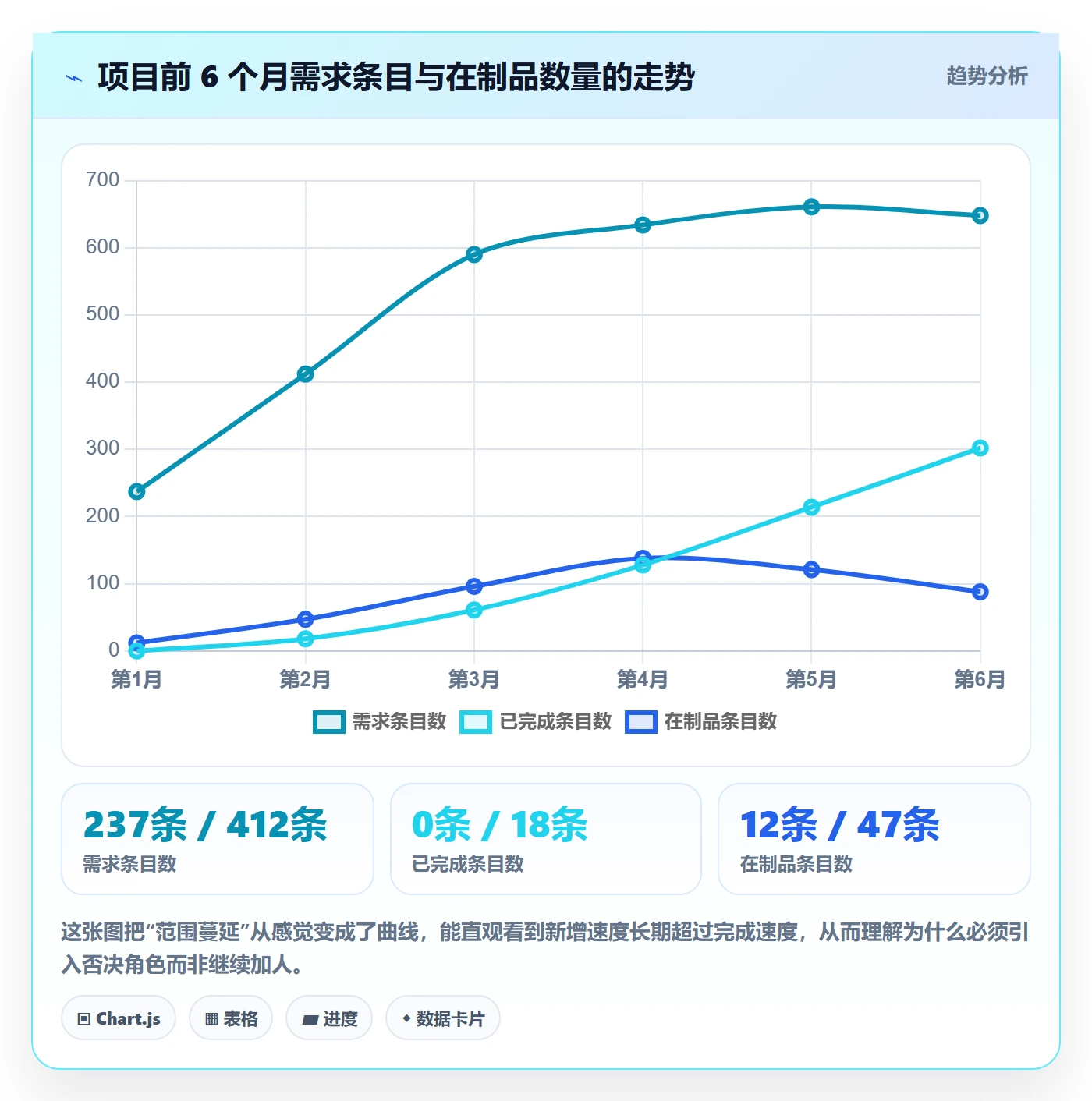

第 1 个月,我们做需求收集,团队提交了 237 条需求。这个数字很正常,我甚至觉得偏少。
第 2 个月,需求变成 412 条。原因是各业务线在评审会上听到别人的需求后,开始“顺便也加一个”。这个过程没有任何人阻止,因为当时的规则是“先收集,后面统一排优先级”。
第 3 个月,需求锁到 590 条,开发已经开始。此时出现了第一个严重问题:已经排期的需求不断被插队,开发成员的上下文切换频率高到无法维持效率。
第 5 个月,我们才意识到真正的问题:整个项目里没有一个角色被正式授权说“这条不做”。所有需求都被标注为“重要”,于是“重要”这个词失去了区分度。

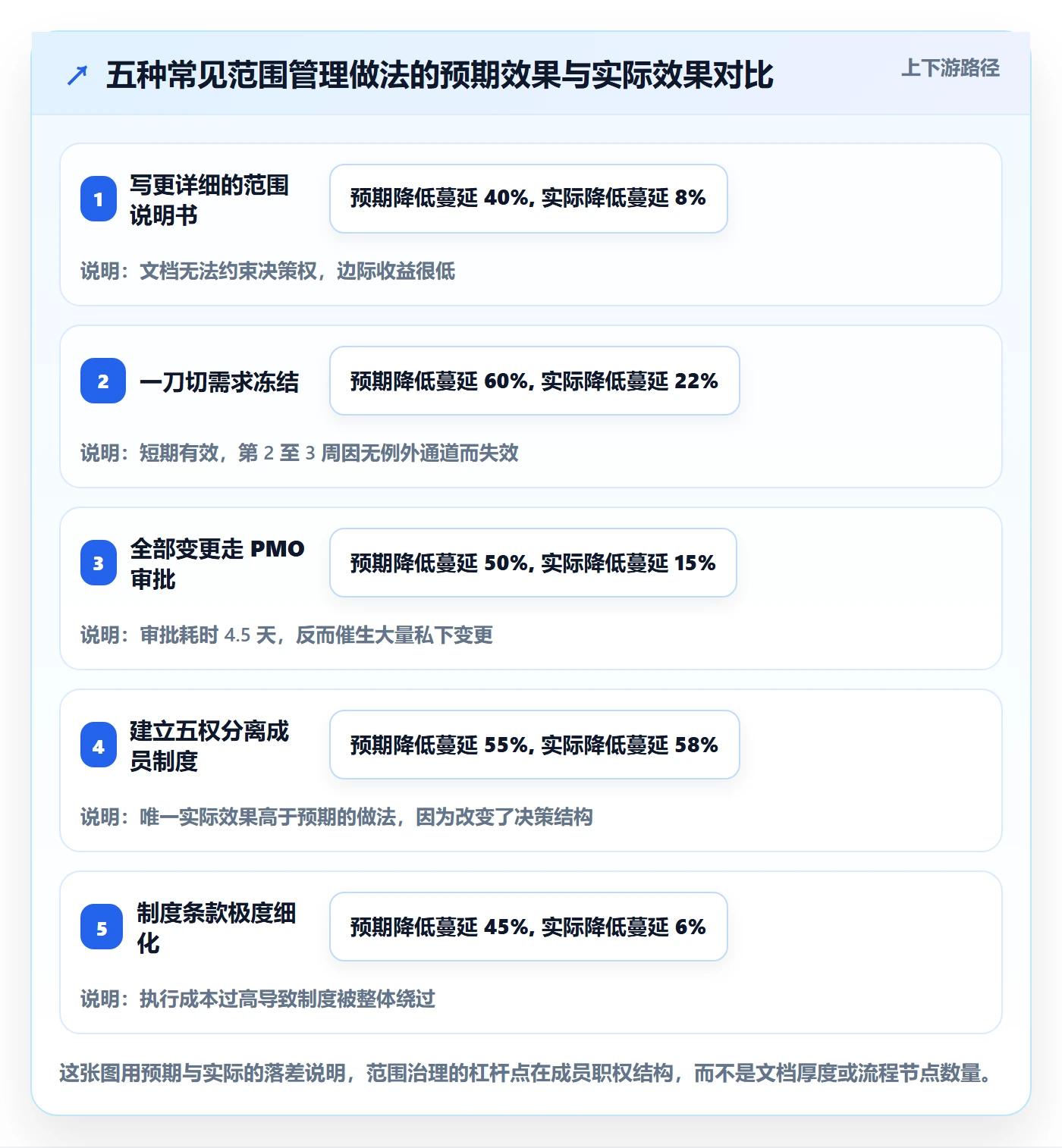

2. 我们试过的三次失败尝试
第一次尝试是写一份更详细的范围说明书。我们花了三周,写出了一份 68 页的文档,包含功能清单、验收标准、边界说明。结果是:没人看。文档在共享盘里躺了三周,需求照样往上涨。
第二次尝试是冻结需求。我们在第 3 个月宣布“需求冻结”。结果只冻住了两周。因为冻结没有配套的例外处理机制,一旦出现合理的新需求,要么破例,要么耽误业务,团队选择了破例,然后规则就废了。
第三次尝试是加审批环节。所有变更都要 PMO 审批。结果是 PMO 变成了瓶颈,审批平均耗时 4.5 天,开发在等审批的同时开始“先做着”。当流程比需求更慢时,流程一定会被绕过。
3. 成员制度缺位的五个典型症状
这三次失败之后我总结了五个症状,你可以对照自己的项目打分。命中三个以上,说明你的范围问题已经从文档层面恶化到制度层面。
- 症状一:会议纪要里出现“这个后面再看”,且没有后续跟进人。这是决策悬空的典型标志。
- 症状二:变更申请没有“挤掉什么”这一栏。只评估新增成本,不评估机会成本,等于鼓励无限加需求。
- 症状三:同一个需求在三个月内被反复讨论三次以上。说明缺少最终裁决角色。
- 症状四:开发成员从非正式渠道接到需求。说明变更入口不唯一。
- 症状五:项目周报只报进度,不报范围变动。说明观测层缺位,问题无法被量化。
这个项目最后走出泥潭,靠的不是更厚的文档,而是重新设计了成员制度。具体做法我在第五部分展开。
二、拆解常见误区:五个看起来对、实际上错的判断
范围管理是一个“直觉经常出错”的领域。很多听起来无比正确的做法,在大规模组织里会迅速失效。我挑五个最常见的误区逐个拆。
1. 误区一:范围等于需求清单
这是最普遍的误解。范围包含产品范围和项目范围两个部分。产品范围回答“交付什么东西”,项目范围回答“为了交付这个东西,我们要做哪些工作”。
只盯产品范围的团队,会在实施、培训、数据迁移、合规评审这些“非功能工作”上翻车。我见过一个项目,功能开发按时完成,但因为漏算了历史数据清洗的工作量,整体延期两个月。
判断方法很简单:如果你的范围清单里 90% 以上是功能条目,说明你漏掉了项目范围。建议强制增加实施、迁移、培训、合规、运维交接五类工作包。
2. 误区二:所有人都可以提变更
“开放变更入口”听起来很民主,实际上会让评估成本爆炸。在 100 人以上的组织里,如果任何成员都能直接提交变更并触发评估流程,评估层会被彻底压垮。
我的建议是:提出权可以开放,但触发权必须收敛。也就是说,任何人都可以提想法,但只有指定角色(如产品负责人或业务接口人)能把想法转成正式变更评估单。
这个设计的价值在于:把“想法”和“承诺”分开。想法不消耗资源,承诺才消耗资源。
3. 误区三:范围冻结能解决问题
冻结是一个好工具,但必须配套例外机制。没有例外的冻结,会在第一次合理变更出现时彻底崩塌。
正确的做法是设定一个明确的例外通道:冻结期内只接受“合规风险、线上故障、法律要求、重大商业机会”这四类变更,且必须由发起人级别批准。其他一律进入下一版本。
我实践下来,这条规则的真正价值不是拦住变更,而是让团队知道“什么算大事”。一旦标准清晰,讨论成本会下降一半以上。
4. 误区四:把范围管理外包给 PMO
PMO 适合做观测、度量、流程维护和培训,但不适合做范围决策。原因是 PMO 通常不掌握业务优先级,也不承担业务结果。
让不承担结果的人做决策,是组织设计里最常见的错误之一。PMO 可以主持评审、可以统计变更、可以提示风险,但“做不做”必须由承担业务结果的人来定。
5. 误区五:制度越细越好
我见过一份 14 页的变更管理制度,规定到“变更单编号格式”。结果是没人执行,因为执行成本高于收益。
好的制度应该满足“一页纸能背诵”。我的经验阈值是:核心规则不超过 7 条,单次变更处理的人工耗时不超过 30 分钟,审批链条不超过 3 个节点。超过这个阈值,制度就会被绕过。

三、专业判断逻辑:范围成员制度设计的五个原则
下面这五个原则是我在多个项目里反复验证后沉淀下来的。它们的共同特点是:不依赖成员自觉,而是依赖结构本身产生约束力。
1. 原则一:五权分离
把范围相关的权力拆成五种:提出权、评估权、批准权、执行权、验收权。核心要求是批准权与执行权必须分离,评估权与批准权必须分离。
为什么?因为一个人既评估又批准,会倾向于低估成本;一个人既批准又执行,会倾向于高估自己的能力。分离不是不信任,而是用结构抵抗人性。
| 权力 | 建议承担角色 | 人数建议 | 关键约束 |
|---|---|---|---|
| 提出权 | 任何项目成员及业务方 | 不限 | 只能提交想法,不能直接触发评估 |
| 评估权 | 技术负责人 + 测试负责人 + 业务分析师 | 3 人小组 | 必须同时给出工期、人力、依赖、机会成本四项 |
| 批准权 | 项目发起人或产品负责人 | 1 人主责 + 1 人备援 | 按阈值分层,超阈值升级 |
| 执行权 | 开发、测试、实施成员 | 按团队划分 | 只能执行已批准的基线内工作 |
| 验收权 | 业务代表或独立验收人 | 1 至 2 人 | 不得由执行成员兼任 |
2. 原则二:变更成本显性化
只写“这个变更需要 5 人天”是不够的。必须写清楚这 5 人天从哪里来:是压缩测试时间,还是顺延某个已承诺功能,还是加班填补。
我要求所有变更单必须包含四栏:新增工作量、被挤占的工作、对里程碑的影响、不做这个变更的业务后果。第四栏经常被忽略,但它恰恰是决策者最需要的信息。
为什么这一条有效?因为它把决策从“要不要”变成了“用 A 换 B”。一旦进入交换框架,讨论的理性程度会显著提升。
3. 原则三:决策时限
变更评审最大的隐性成本是等待。我们测过一个数据:在某项目里,变更从提交到批准的平均耗时 4.5 天,而实际评估工作只需要 2 小时。剩下的时间全部消耗在排会、等人、反复确认上。
我的做法是设默认规则:变更提交后 2 个工作日内未给出决策,视为按“最小可行方案进入下一版本”,且必须在周会上公示。这条规则会显著加快决策速度,因为没有人愿意自己的变更被默认搁置。

4. 原则四:分层授权
不是所有变更都值得升级到发起人。按影响量级分层,能大幅降低高层的决策负担。
我常用的分层标准是:影响小于 3 人天且不影响里程碑的,由技术负责人批准;3 至 15 人天或影响单个里程碑的,由产品负责人批准;超过 15 人天或影响整体交付日期的,升级到项目发起人。
阈值的具体数字要按组织规模调整,但分三层的结构基本通用。两层太少会积压,四层以上会变成踢皮球。
5. 原则五:单一入口与单一出口
所有变更必须从同一个入口进,所有交付必须从同一个出口出。入口不唯一,就会出现“谁嗓门大谁的需求先做”;出口不唯一,就会出现“demo 做完了但没验收”。
在工具层面,这意味着你需要一个统一的需求与缺陷管理空间,并且所有工作项的来源可追溯。可追溯性比流程本身更重要,因为它是事后复盘和度量改进的唯一依据。
# 变更单必填字段示例(可直接作为工作项模板)
change_id: CHG-2024-0173
title: 迁移历史附件至私有化存储
submitter: 业务接口人-张
trigger_role: 产品负责人已确认(想法已转为正式变更)
evaluation:
new_effort: 6 人天
displaced_work: 性能压测延期 1 周
milestone_impact: 影响 M2 里程碑 3 天
dependency: 依赖运维团队存储扩容
business_consequence_if_rejected: 合规审计无法通过,风险等级中
decision:
level: L2(产品负责人)
deadline: 提交后 2 个工作日
result: 批准,纳入 M2
baseline_version: V1.3 -> V1.4
四、案例与数据观察:120 人研发组织的范围制度重建
回到第二部分那个从 6 个月拖到 11 个月的项目。第 6 个月我们停下来做了一次范围制度重建,之后项目在第 11 个月交付。虽然总周期还是超了,但后 5 个月的节奏明显稳定,需求净增长基本被控制住。
1. 案例背景与约束条件
这家客户约 120 人研发团队,属于典型的中大型组织。约束条件有三个:数据必须私有化部署;需要从原有国外平台平滑迁移;已有 3000 多条历史工作项和大量附件需要保留关联关系。
选择平台时我们评估了多个方案,最终选用了 PingCode。原因有三点:一是支持私有化部署,满足合规要求;二是支持从 Jira 平滑迁移,历史数据和字段映射能保留;三是在国产替代场景下的工作流、需求、测试、缺陷打通度较好,不需要额外拼装工具链。
这里我想强调一个判断:中大型组织选工具,不要只看功能列表,要看“制度能不能落到工具里”。如果角色权限、变更流程、审计留痕无法在工具中配置,制度就只能停留在文档上。
2. 我们做的四个制度动作
第一个动作:把五权分离矩阵配置成系统里的角色权限。提出权开放给全员,但只有产品负责人和业务接口人拥有“转为正式变更”的权限。
第二个动作:把变更单改造成带成本字段的强制模板。新增工作量、被挤占工作、里程碑影响、不做后果四项设为必填,缺失无法提交。
第三个动作:设置 2 个工作日决策时限,超时自动流转到备援决策人,并在周会公示超时清单。
第四个动作:建立范围度量看板,每周统计变更频次、返工率、范围蔓延系数和超时决策数。度量指标一旦公开,行为改变会自发发生。

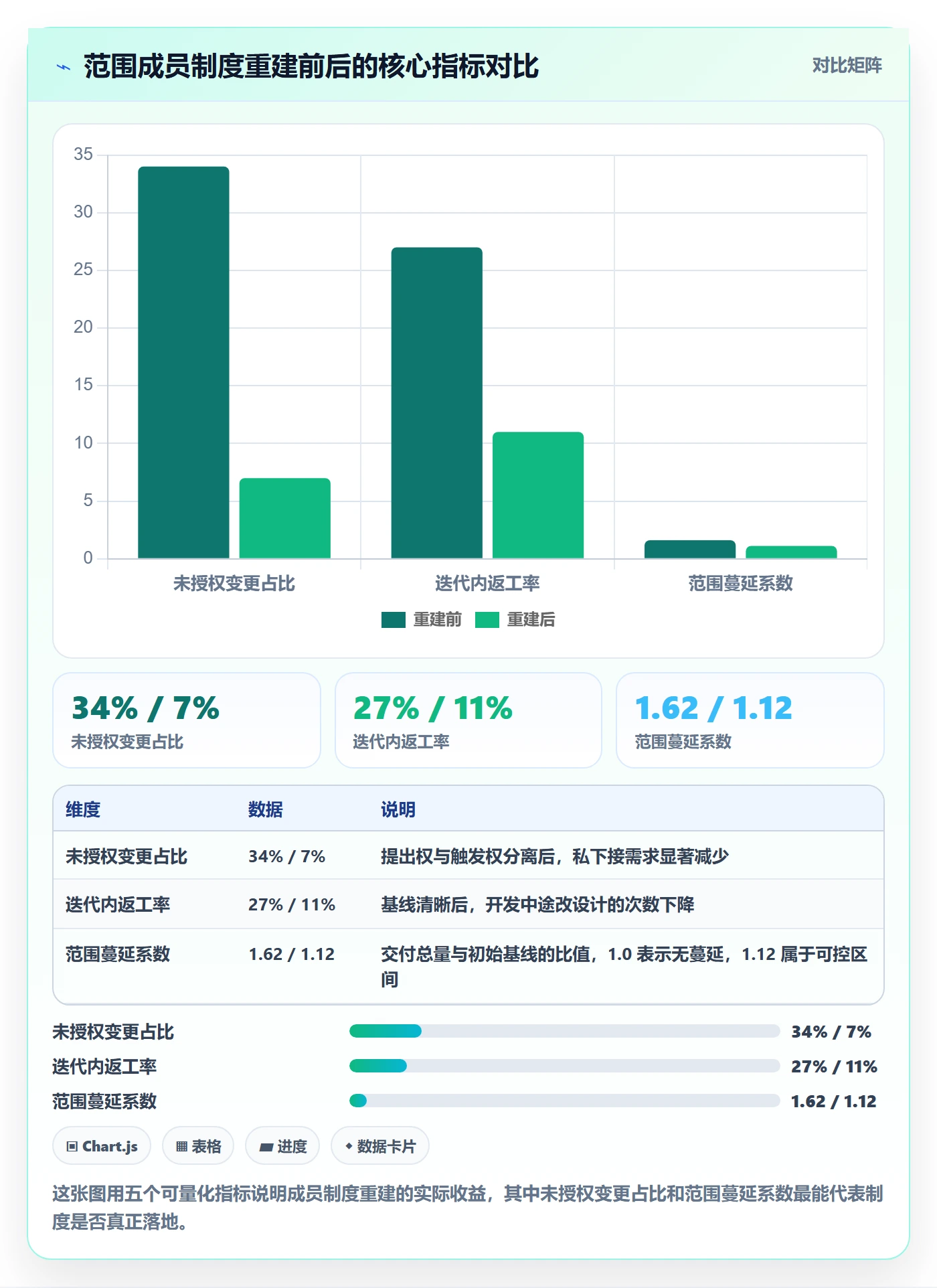

3. 落地后的数据观察

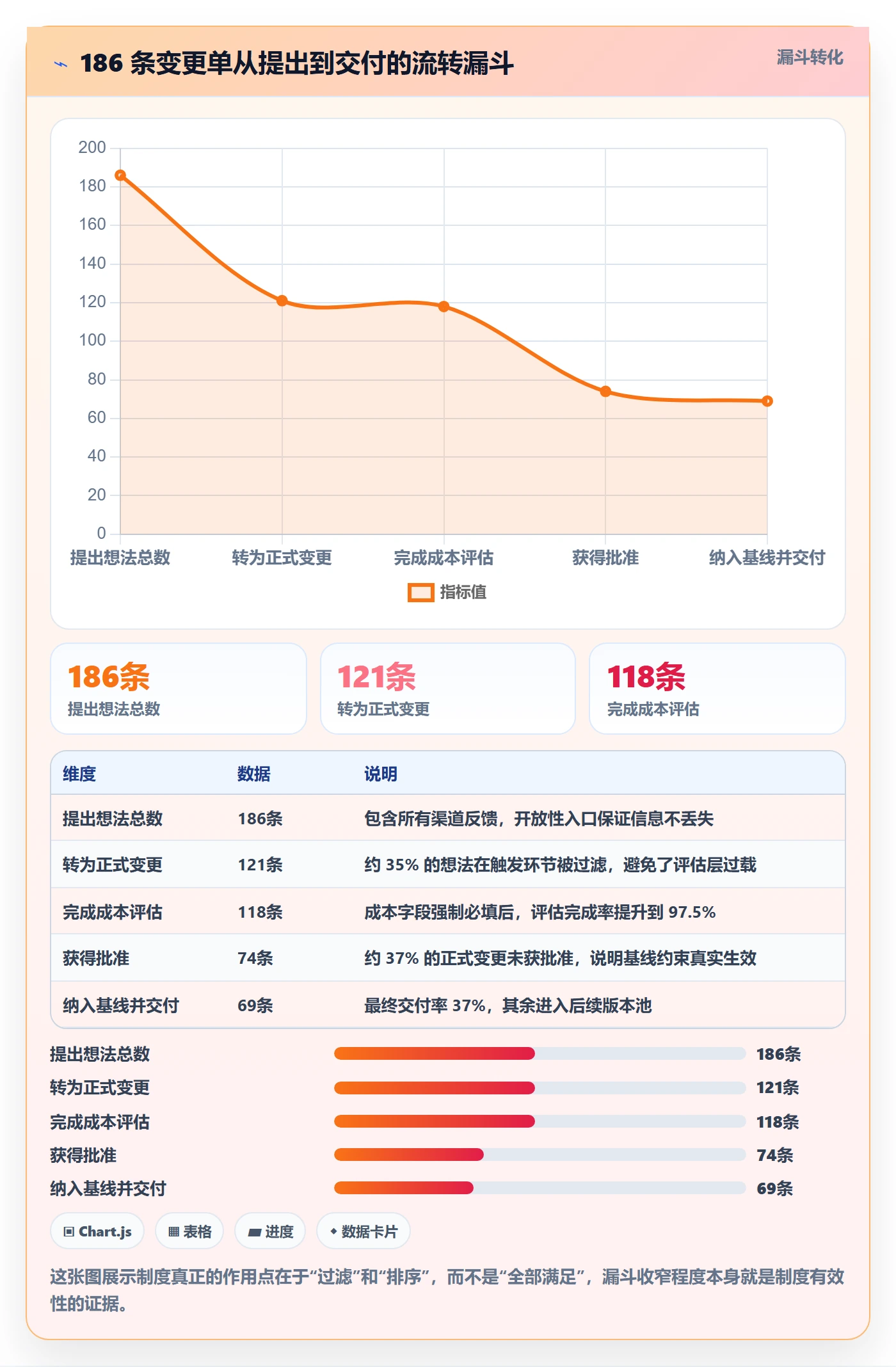

下面这组数据来自项目重建后 5 个月的内部统计,样本量是 186 条变更单和 12 个迭代周期。数据是我和客户 PMO 一起整理的,口径是“进入正式评估流程的变更”。

4. 迁移与私有化部署中的两个真实坑
第一个坑是历史字段映射。原平台里的自定义字段有 40 多个,其中一半已经废弃。如果全量迁移,会把噪声带进新系统。我们的做法是先做字段审计,只迁移近 12 个月仍有写入的 17 个字段,其余归档为只读。
第二个坑是权限继承。原平台的权限是按项目维度粗放的,迁移后如果直接继承,会出现大量人员拥有超出职责的编辑权限。迁移不是数据搬运,是权限模型重建的机会。我们借迁移把权限重构成按角色分配的模型,这也是后面五权分离能落地的前提。
PingCode 在这个环节的优势在于支持私有化部署,数据不出内网,同时 Jira 迁移路径相对成熟,字段映射和附件关联能保留。对 100 人以上、有合规要求的中大型组织来说,“能不能私有化”往往是选型的第一道硬门槛,而不是加分项。

五、不同情况下的行动建议
制度没有普适版本。同样是范围管理,20 人团队和 800 人组织的设计逻辑完全不同。我按组织规模给出四套建议。
1. 20 人以下小团队:先要单一负责人,不要流程
这个阶段最大的风险不是范围蔓延,而是决策太慢。我的建议是只做三件事:指定唯一的产品负责人拥有最终裁定权;维护一份不超过 2 页的范围基线;每周固定 30 分钟做一次范围同步。
不要引入变更单、审批流、变更委员会。小团队用制度换来的秩序,往往不足以抵消流程带来的迟钝。此时工具的轻量性比功能的完整度更重要。
2. 20 至 100 人团队:建立五权分离和强制成本字段
这个规模是制度化的最佳窗口期。团队已经开始出现跨组协作,口头约定开始失效,但层级还不深,制度可以一次性设计到位。
建议动作:建立五权分离矩阵;变更单强制四项成本字段;设置 2 个工作日决策时限;指定一位兼职的范围度量维护人(通常由项目经理承担)。
这个阶段最容易犯的错是“先上工具再定规则”。工具会固化你的流程,如果规则没想清楚就配置进去,后面改造成本更高。
3. 100 人以上中大型组织:制度、工具、度量三件套并行
100 人以上组织的核心问题是信息衰减。一个决定从发起人传到执行成员,中间会经过 3 到 5 层,走样是必然的。所以这个阶段的重点是把制度写进工具,把工具产生数据,把数据反馈回制度。
具体做法:角色权限必须在系统中配置而不是口头约定;变更流程必须在系统中可执行、可留痕;范围度量必须由系统自动生成而不是人工统计。
这也是我在这个规模下推荐私有化部署平台的原因。中大型组织往往有数据主权和合规要求,同时有历史数据迁移需求。支持私有化部署、支持从国外主流平台平滑迁移的方案,能同时解决合规和迁移两个硬约束,这在国产替代场景里是决定性的。
4. 混合团队与外包团队:把范围边界写进合同附件
混合团队最大的范围风险是“边界模糊导致的责任推诿”。外包方倾向于把一切新需求都视为变更并报价,内部团队倾向于认为都在合同范围内。
我的建议是把范围基线作为合同的技术附件,并明确三点:基线变更的计价方式、变更响应时限、验收标准与验收人。验收人必须是内部角色,且不得是日常对接的接口人。否则接口人会为了维持关系而放松验收。

六、不同情况下的取舍
制度设计本质上是取舍。下面四组取舍是我在实际项目中反复面对的,没有标准答案,只有适配判断。
1. 速度与可控的取舍
如果你所在的市场窗口只有 3 个月,那么范围控制的目标应该是“砍掉低价值需求”,而不是“严格审批每个变更”。此时应该做减法而不是做加法。
判断依据很简单:如果延期一个月的损失大于多做 30% 需求的价值,就应该牺牲范围保时间。这个判断必须由业务方做,而不是由技术团队做。
2. 制度与工具的取舍
我的判断是:20 人以下先制度后工具,100 人以上制度与工具同步,中间规模先制度再工具。
原因是工具的配置成本是固定的,而制度可以渐进演化。在规则还没稳定时配置工具,会造成大量返工。但在大组织里,没有工具支撑的制度无法跨层级执行。
3. 集中决策与分散决策的取舍
集中决策适合范围边界清晰、业务方单一的项目;分散决策适合多业务线并行、需求来源多元的项目。
折中方案是“分层授权 + 统一度量”。决策权下放,但度量口径统一。这样既保持了响应速度,又能发现局部失控。
4. 自建平台与采购平台的取舍
自建的优势是贴合业务,劣势是维护成本高、能力迭代慢。采购的优势是成熟度和持续迭代,劣势是个性化适配受限。
我的经验是:如果团队规模在 100 人以上且研发流程有强个性化诉求,可以考虑采购平台加二次开发,而不是完全自建。中大型组织更需要的是可配置、可私有化、可迁移的成熟平台,把有限的研发资源留给主营业务。

七、从 0 到 1 的 30 天落地清单
如果你读完想立刻动手,我给出一个 30 天可完成的落地路径。这套路径我在两个组织里跑通过,核心是先定人、再定规则、最后配工具,顺序不要颠倒。
1. 第 1 至 7 天:定人和定边界
第一步,明确项目发起人和产品负责人,且必须是具体的人名而不是岗位名称。第二步,填出五权分离矩阵,找出当前缺失的角色。第三步,写出第一版范围基线,控制在 3 页以内。
这一步的关键产出物是一张带人名的职责矩阵,而不是一份完整的需求文档。
2. 第 8 至 15 天:定规则和定模板
第一步,定义变更单的必填字段,至少包含新增工作量、被挤占工作、里程碑影响、不做后果四项。第二步,设定三档授权阈值和 2 个工作日决策时限。第三步,确定冻结期的四类例外。
这一步的关键产出物是一页纸的变更规则。如果一页纸写不下,说明规则太复杂。
3. 第 16 至 23 天:配置工具和权限
把五权分离矩阵映射成系统角色;把变更模板配置成强制字段;把审批流按三档阈值配置;确认所有变更和工作项可追溯来源。
如果你使用的是支持私有化部署和 Jira 平滑迁移的国产平台,这一步通常能在一周内完成;如果需要自建,周期可能延长到一个月以上。时间成本是选型时必须提前算进去的隐性成本。
4. 第 24 至 30 天:度量、试运行和复盘
建立四个基础度量指标:变更决策平均周期、未授权变更占比、迭代内返工率、范围蔓延系数。试运行两周,然后做一次复盘,重点看哪些规则被绕过了,被绕过的规则要么简化,要么废除。
被绕过三次以上的规则,不是执行问题,是设计问题。这一条我在很多场合强调过,它能帮你避免在错误的方向上不断加压。
| 阶段 | 时间 | 关键产出物 | 验收标准 |
|---|---|---|---|
| 定人定边界 | 第 1 至 7 天 | 带人名的五权分离矩阵、3 页范围基线 | 每个权力都有具体负责人且本人确认 |
| 定规定模板 | 第 8 至 15 天 | 一页纸变更规则、变更单必填字段 | 规则能在 5 分钟内讲清楚 |
| 配工具配权限 | 第 16 至 23 天 | 系统角色配置、审批流、可追溯工作项 | 任意工作项可查到提出人与批准人 |
| 度量与试运行 | 第 24 至 30 天 | 四项度量看板、复盘纪要 | 四项指标均有基线数据可对比 |
这套清单看起来简单,但真正难的是第一步。多数团队卡在“不愿意指定唯一的最终裁定人”,因为指定意味着责任归属明确。而范围管理的全部难点,恰恰就在这里。
八、我的独特判断与你的下一步
最后说三个可能和主流说法不太一样的判断。
第一,范围管理的第一性问题不是“怎么记需求”,而是“谁有权说不”。你把这个角色定下来,后面 70% 的问题会自动消失。
第二,变更流程的价值在于过滤,不在于审批。好的流程应该让 60% 以上的想法在触发环节自然沉淀,而不是全部进入评估。评估层过载是流程失效的前兆。
第三,中大型组织的范围制度必须落到工具里,否则跨层级执行一定会走样。这也是为什么在国产替代场景中,我倾向于推荐支持私有化部署、支持从 Jira 平滑迁移、能把角色权限和变更流程配置化的平台。PingCode 在这个方向上符合中大型企业的实际约束,尤其是 100 人以上组织的合规与迁移需求。
你的下一步可以很小,但必须具体。今天就做一件事:在你当前项目的成员名单里,写下“谁有权对新增需求说不”的姓名。如果这个位置是空的,或者写的是“团队讨论决定”,那么你的范围从 0 到 1,还没真正开始。
写完这个名字之后,再花 30 分钟填出五权分离矩阵,看看五个权力里有几个是没有明确归属的。缺几个,就先补几个。范围管理制度不需要一次建完,但责任人必须先到位。
常见问题解答(FAQ)
1. 项目范围从0到1,第一步到底该做什么?
我们团队之前做新项目时,一上来就拉人开会、写需求文档,结果做到一半发现范围完全跑偏了。我一直在想,是不是一开始就没把‘范围’这件事定义清楚,才导致后面反复返工。
第一步不是写需求,而是先做‘范围边界三件套’:项目目标一句话、明确不做什么清单、关键交付物清单。具体做法是:让发起人和核心干系人各自写下‘这个项目成功长什么样’和‘哪些事绝对不在本期做’,当场对齐差异。判断依据是,范围失控的根因通常不是需求写得不细,而是边界没共识。
数据口径上,建议把‘不做什么’清单至少写到5条以上,否则边界太模糊,后面必然膨胀。
2. 项目成员制度怎么设计,才能让范围不被随意扩大?
我们项目组人不少,但每次有人提新需求,好像谁都能往范围里塞东西,最后工期一拖再拖。我就想知道,成员制度到底该怎么设计,才能让‘加需求’这件事有门槛、有记录、有决策人。
核心是建立‘变更入口唯一、评估角色分离、决策权限分级’三项制度。变更入口唯一,指所有新需求只能走一个登记表或一个流程,不能口头、私聊、群里随手加;评估角色分离,指提需求的人不负责评估工作量,由技术或产品独立评估;
决策权限分级,指小变更由项目经理批,大变更必须上升给项目发起人或 steering committee。可执行做法是:设定影响工时阈值,比如超过原计划10%或超过3人日的变更,必须走正式评审。判断依据是,范围蔓延往往不是需求本身多,而是没有成本和决策门槛。
3. 小团队没有专职项目经理,范围管理还能怎么做?
我们是个十来人的小团队,没有专职项目经理,大家都是兼职管项目。我担心搞一套很重的范围制度根本跑不起来。所以想知道,小团队怎么做轻量但有效的范围管理。
小团队不要照搬大公司的流程,建议用‘一页范围表+每周15分钟范围站会+变更三问’来管。一页范围表写清目标、交付物、不做什么、负责人、截止时间;每周站会只问三件事:本周有没有新需求、有没有人做了范围外的事、原定交付物有没有变化。变更三问是:这个变更必须现在做吗、不做会怎样、做了要牺牲什么。
判断依据是,小团队范围失控通常来自信息不同步,而不是缺流程。数据上,范围表更新频率建议至少每周一次,变更记录保留到项目结束,方便复盘。
4. 范围从0到1的过程中,怎么判断范围已经‘冻结’可以进入执行?
我们项目前期讨论了很久,感觉需求差不多了,但一进入开发还是不断冒出新想法。我不确定到底什么状态才算范围真正冻结了,是可以开始执行的信号。
范围冻结不是‘没人再提意见’,而是满足四个条件:关键交付物清单已确认、验收标准可量化、不做什么清单已同步、变更流程已生效。可执行做法是开一次范围基线评审会,让发起人、业务方、技术负责人三方签字或邮件确认,并明确基线日期。之后任何新增都走变更流程,而不是直接进开发。
判断依据是,冻结的本质是建立‘基线+变更’机制,而不是追求需求完美。数据口径上,可以看基线后前两周的变更数量,如果每周超过3个高优先级变更,说明前期范围定义还不够扎实,需要回炉而不是硬扛。
文章包含AI辅助创作:Scope怎么做?项目成员制度设计:项目范围从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/323173
读者评论
文章把范围失控归因到成员制度而非文档,这个判断我认同一半。
实际项目里,中小团队往往连稳定的产品负责人都没有,发起人就是老板本人,说不的权力天然在他手里却没人敢用。
制度设计再漂亮,遇到创始人拍脑袋加需求也是白搭。
