2023 年 3 月,我负责复盘一个 12 人交付团队的项目。合同工期 26 周,实际交付 37 周,延期 11 周,净增投入约 186 人天。客户从头到尾没有大规模改需求,合同里的功能清单一条没少也没删。可当我把系统里 1,847 条工作项记录逐条比对之后,发现真正压垮工期的不是”需求变更”,而是 214 次范围变动里只有 61 次走过正式流程,剩下 153 次,绝大多数来自团队内部,来自”顺手帮个忙”。
这次复盘彻底改变了我对 Scope 管理的理解。范围管理不是项目经理写一份需求规格说明书然后锁进柜子,也不是每次变更都开一场评审会。它更像是一套嵌在项目成员日常工作里的边界反射:每个人在动手之前,先花五秒钟判断”这件事在不在本次承诺里”,不在就登记,在就继续。这套反射建立不起来,再完美的流程文档也只是摆设。
这篇文章我想把范围管理从”管理层视角”拉回到”成员视角”,讲清楚四件事:范围到底是从哪里漏出去的、常见误区为什么会让聪明人也犯错、怎么用三层边界和四道闸门把控制点前置到日常动作里、以及不同规模团队和不同客户关系下该怎么取舍。文中的项目数据来自我参与复盘的三个交付型项目样本,部分为情景推演,我会在对应位置标明。
一、先说结论:范围管理的失守点,九成在项目成员的日常动作里
1. 三条和主流说法不太一致的结论
先给结论,后面再展开论证。第一条结论:范围失控的主因不是客户加需求,而是团队内部的”无意识越界”。在我复盘的项目样本里,来自团队内部的隐性范围增长贡献了 34% 的延期工作量,而已经走完评估、调整了计划的正式变更只占 8%。客户并不是最大的变量,团队自己才是。
第二条结论:范围管理的有效控制点是”登记”这个动作,而不是”评审”这个会议。绝大多数范围失控不是因为评审没通过,而是因为压根没人知道有这件事发生。等它被发现的时候,代码已经写了、测试已经测了、甚至已经交付给客户看了,此时再讨论”要不要做”已经失去了意义。
第三条结论:范围管理的成本主要不来自流程本身,而来自流程的颗粒度失配。给一个 8 人团队套用 200 人组织的变更委员会制度,流程成本会高到让成员主动绕过它;反过来,给一个 120 人的多团队协作环境只靠口头约定,边界会在两周内彻底消失。判断标准不是”有没有流程”,而是”流程强度和团队规模、协作复杂度是否匹配”。
2. 为什么大多数范围管理指南对项目成员无效
市面上关于范围管理的资料,绝大多数是写给项目经理和 PMO 看的:怎么定义范围基准、怎么做 WBS 分解、怎么开变更控制会。这些内容对项目成员来说有一个致命问题,它们描述的是”决策动作”,而成员日常面对的是”执行动作”。一个开发同事在写代码时突然想到”这个字段客户上次提过,顺手加上吧”,这中间没有决策点,没有会议,也没有人请示。
更麻烦的是,大部分指南默认”范围是清晰可判断的”。可现实里,成员遇到的往往是灰色地带:客户在演示会上随口说了一句”要是能导出 Excel 就好了”,这是需求还是客套?产品经理说”这个先做着,后面再走流程”,算不算越界?技术负责人说”改这个顺手,不影响进度”,该不该拦?这些判断没有任何文档能给出标准答案,只能靠团队自己建立共识。
所以我把这篇文章的重点放在成员视角的可执行动作上:什么样的话术和场景最容易触发越界、登记这件事怎么做到零负担、什么阈值下可以自己拍板、什么情况下必须停下来。这些东西写进团队的工作习惯里,效果远好于多开十次评审会。

二、背景与真实场景:一个延期 11 周的项目,范围是怎么一步步涨起来的
1. 项目基本盘与关键时间线
先交代项目背景,方便你判断这套经验能不能迁移到自己的场景。这是一家制造业客户的内部系统建设项目,包含生产报工、质量追溯和报表三个模块。团队 12 人,其中 8 人主要投入本项目,包括 5 名开发、2 名测试、1 名产品,项目经理和技术负责人由我兼任。合同工期 26 周,采用固定总价模式,验收标准写在附件的功能清单里。
项目在启动阶段其实做得相当规范:需求调研持续了 3 周,输出了 78 页需求文档,功能清单逐条与客户确认并签字。第一版计划排到第 26 周,预留了 2 周缓冲。从纸面上看,这是一个范围定义得相当清楚的项目。但接下来的发展说明,”纸面清晰”和”执行清晰”之间隔着一整个团队的日常判断。
2. 范围基线是怎么被一周一周推高的

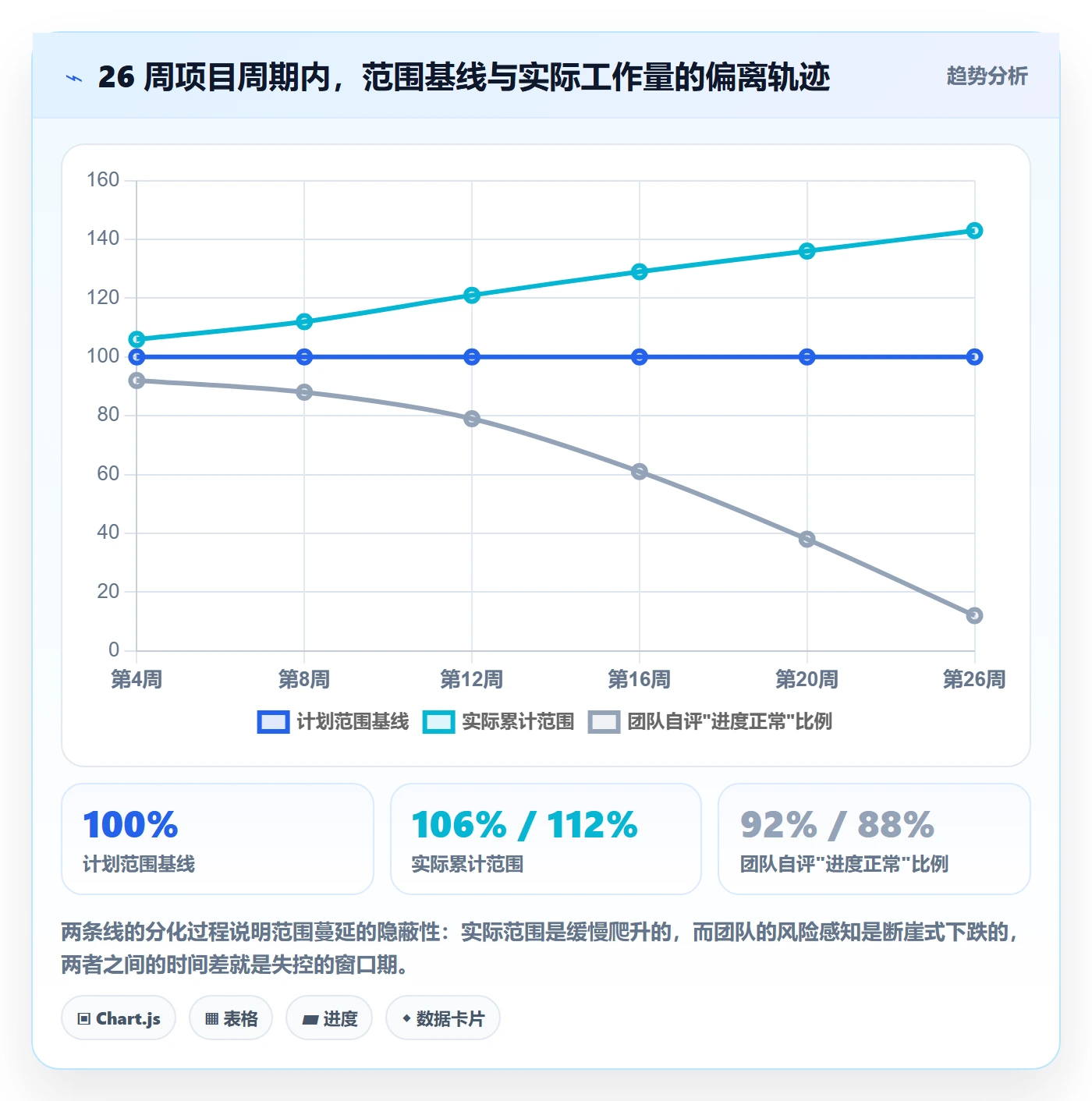

我把项目周期内的范围变动做了量化:以第 0 周确认的功能清单为 100% 基线,实际需要完成的工作量变化如下。第 4 周第一次演示后升到 106%,因为客户在会上看到了真实界面,提出了 9 项”能不能顺便加”的调整;第 8 周升到 112%;第 12 周升到 121%;第 16 周升到 129%;第 20 周升到 136%;到第 26 周原定交付节点时,实际范围是基线的 143%。
请注意这条曲线的形状:它不是阶梯式的跳变,而是持续的小幅爬升。没有任何一周的范围增长超过 8%,任何单一变动单独看都”不至于影响进度”。这正是范围蔓延最危险的地方,它不给你一个明确的警报时刻,等你在第 20 周意识到问题的时候,已经没有调整空间了。

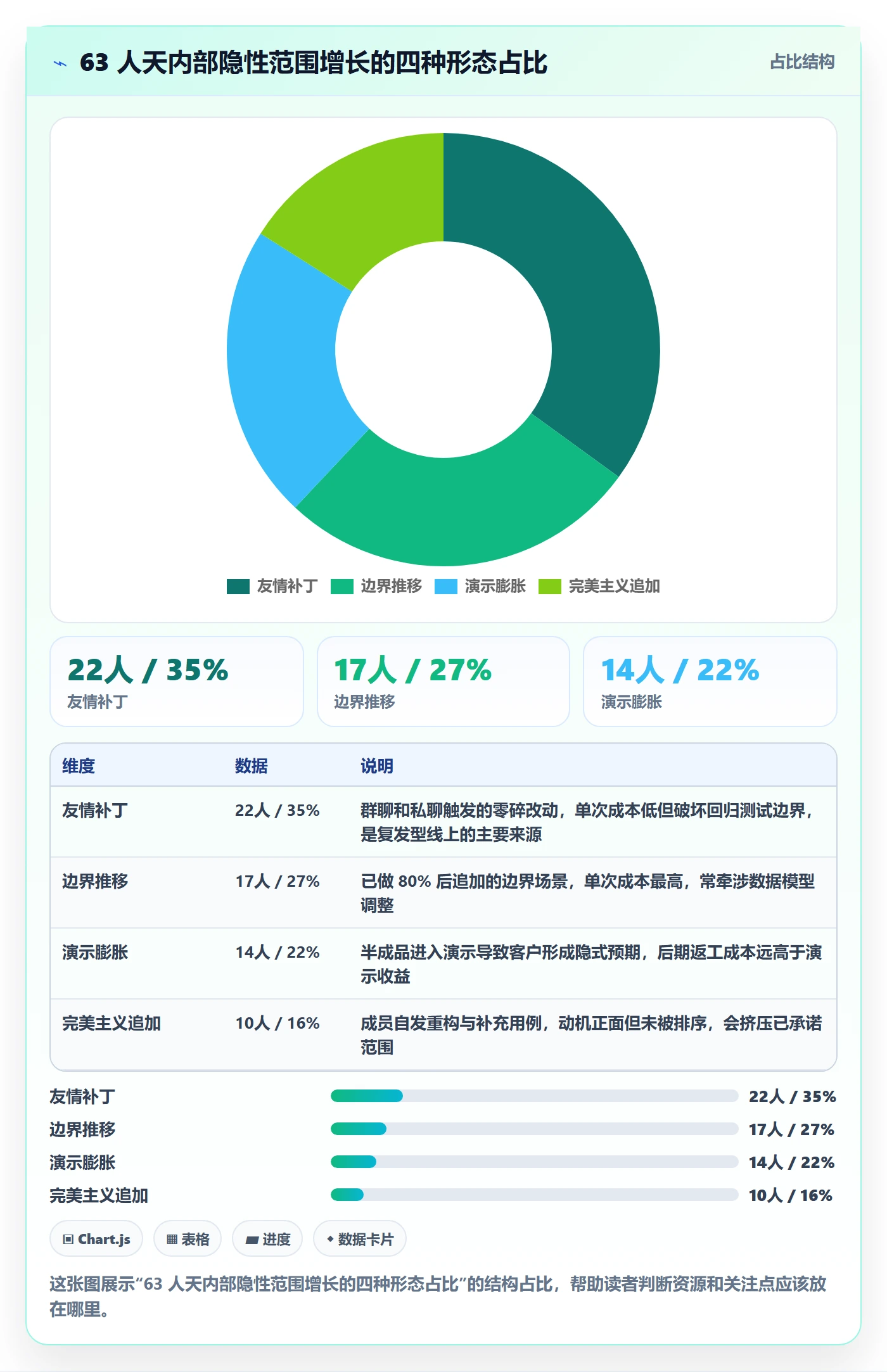

3. 四种隐性范围增长形态
把 63 人天的内部隐性增长拆开看,可以归为四种形态。每一种我都见过不止一次,而且每一种在发生的时候,当事人都觉得”这没什么问题”。
(1)友情补丁
典型场景:开发同事在写某个页面时发现,另一个模块的字段命名不一致,顺手改了;或者客户对接人在群里私聊说”能不能加个筛选条件,很快的”,开发直接改了并回复”已加”。这类动作单次通常在 0.2 到 1 人天,但我的样本里累积到 22 人天,占总隐性增长的 35%。
友情补丁最大的问题是它破坏了回归测试的有效性。改动本身可能只花半小时,但它影响的代码路径和测试用例边界没人重新评估过。项目后期我们出现了 3 次线上问题,追根溯源都是两周前某个”顺手改”引入的。
(2)演示膨胀
典型场景:为了让演示更好看,开发主动把一个还在设计阶段的半成品功能放进去了,客户看到之后认为这是已交付能力,后续的验收和需求讨论都以此为基准。样本中这类贡献 14 人天,占 22%。
演示膨胀的本质是信息不对称造成的隐式承诺。你没有说”这个要做”,但你展示了,客户就默认它存在。等真正开发时才发现工作量和当时的半成品完全不是一个量级。
(3)边界推移
典型场景:某个功能已经做了 80%,剩下 20% 的边界场景。客户说”既然主体都做了,那几个特殊情况也一起处理了吧”。这句话在逻辑上很合理,但在范围上意味着多出 2 到 5 人天,而且往往牵涉到数据模型的调整。样本中贡献 17 人天,占 27%,是单次成本最高的形态。
(4)完美主义追加
典型场景:开发同事在实现某个功能时,觉得当前方案”不够优雅”,主动做了一次重构;或者测试同学认为某个边界情况”迟早要处理”,补充了一批用例并推动修复。这类追加完全出于善意和专业追求,客户从未要求过。样本中贡献 10 人天,占 16%。
我要特别说明:这四种形态里没有一种是”坏行为”。它们全都出自责任心、客户意识或者技术追求。问题不在于动机,而在于这些动作从未进入任何人的视野,因此无法被评估、被排序、被取舍。范围管理要解决的就是这个”视野”问题。

4. 成员视角下那条”看不见的边界”
复盘到这里,我意识到团队真正的困难不是”不愿意管范围”,而是”不知道边界在哪”。合同和需求文档定义的是商业边界,成员每天工作面对的是实现边界,这两者之间隔着一层没人明说的灰色地带。
我在复盘会上问过开发同事一个问题:如果客户在群里说”能不能加个导出”,你会怎么做?12 个人给出了 7 种不同答案,从”直接加”到”先问项目经理”都有。这说明团队根本没有共享的边界标准。每个人都在按自己的理解做判断,而这些判断的松紧程度差异巨大。范围管理的第一步,不是建流程,而是把这条隐形的边界显性化,让所有人对同一个场景给出接近的答案。
三、拆解常见误区:为什么聪明团队也会在范围上翻车
1. 误区一:范围管理就是写好需求文档
需求文档解决的是”确认时点的范围是什么”,它是一张静态快照。但项目是动态的,成员每天都会遇到文档没写到的情况。文档质量再高,也无法覆盖”执行中产生的判断”。我在样本项目里做过一个统计:143% 的实际范围中,能被原始需求文档直接覆盖的只有 71%,剩下 29% 全部产生于执行过程中。
正确的做法是把文档看作基线而不是答案。文档负责回答”原计划做什么”,团队需要的另一套机制回答”现在多了什么、要不要做、什么时候做”。
2. 误区二:变更要走流程等于拖慢进度
这是我听到最多的反对意见,也是我最想纠正的认知偏差。走流程确实会增加一次评估动作,通常 30 分钟到 2 小时。但不走流程的代价是什么?在样本项目里,未登记变更导致的返工平均每项 1.8 人天。
换句话说,为了省 2 小时的评估,付出了约 14 人天的返工(1.8 人天 × 8 小时 ÷ 2 小时)。这个比例在任何业务场景下都是不划算的。真正拖慢进度的从来不是评估本身,而是评估做得太重、太形式化、涉及太多人。把评估压缩成”填三个字段、找一个人拍板”,它就不再是负担。
3. 误区三:能力强就该多接活
这是一个在团队里非常隐蔽的陷阱。当某个成员技术强、响应快,他往往会被默认承担更多”顺手的事”,而且他本人也倾向于接受,因为拒绝显得不配合。结果是这个成员成为范围蔓延的漏斗,同时他也是项目后期的瓶颈。
我的判断是:个人能力强不应该转化为范围承接能力,而应该转化为边界判断能力。一个高级工程师的价值,很大程度上体现在他能准确说出”这件事不在本次范围内,建议放到二期”,而不是”我来搞定”。团队要明确奖励前者。
4. 误区四:范围基准签完就不该动
这是另一个极端。有些团队把范围基准当成不可侵犯的契约,任何变动都要走最重的流程,导致成员宁可私下处理也不愿意提交变更。这反而把范围推向了更不可控的状态。
健康的范围基准应该是可更新但可追溯的。变更本身不可怕,可怕的是变更没有被记录。在样本项目引入新机制后,我们允许每周五批量更新一次基线快照,条件是所有变更都必须先登记。结果未登记变更占比从 71% 降到 11%,而基线更新频率反而提高了。

四、专业判断逻辑:三层边界、四道闸门和一个阈值
1. 三层边界:先搞清楚你在哪一层做判断
我把项目范围拆成三层,每层的判断主体、判断依据和变更成本都不一样。团队成员最容易搞混的就是这三层,把商业层的约束当成实现层的灵活空间,或者反过来。
(1)商业边界
写在合同、SOW、验收标准里的交付物。这层边界只有项目经理和商务负责人有权解释,项目成员通常看不到完整信息。成员在这层的正确动作是:不判断,只上报。凡是涉及”这是不是合同承诺”的问题,一律转给项目经理。
(2)需求边界
需求文档、原型、验收用例定义的范围。这是成员日常主要工作的层,也是变更最频繁的层。这层的判断标准是:有没有明确的验收标准,以及是否影响已排期的里程碑。前者决定”做出来算不算完成”,后者决定”什么时候做”。
(3)实现边界
技术方案确定后,哪些工作属于本次实现约定,哪些属于”顺手能做但没约定”。这是最容易被忽视、也最容易失控的一层。友情补丁和完美主义追加几乎全部发生在这里。实现边界的判断标准是:这个动作是否需要改动已评审的设计方案,或者是否需要新增测试范围。只要沾上任何一条,就应该登记。
2. 四道闸门:把控制动作拆到可以零负担执行
很多人以为范围控制就是”审批”,其实审批只是第三道闸门。完整的控制链有四道,缺任何一道都会漏。
- 识别与登记。任何人(包括客户、产品、开发、测试)发现”这可能不在本次承诺范围内”,第一步不是判断该不该做,而是登记。这个动作应该被压缩到 30 秒以内,理想状态是填三个字段:来源、描述、影响对象。
- 影响评估。量化人天、影响的里程碑、依赖关系、风险等级。提出者填粗估,技术负责人或需求负责人复核。评估时限建议不超过 48 小时,超时自动升级。
- 决策拍板。明确谁有权说”做、不做、延后、换出”。关键是分级授权,不能让所有变更都涌到一个决策人那里。
- 回写基线并通知。改了就要改计划,并且主动通知所有受影响的角色。这一步最常被遗漏,导致”计划里没有但实际做了”或”计划里有但没人知道要延期”。
四道闸门里,第一道是投入产出比最高的。样本项目中,仅仅是把登记动作做到位(其他三道闸门还是半成品状态),未登记变更占比就从 71% 降到了 38%。因为一旦被登记,它就会出现在某个人的视野里,就会有人问”这个要不要排”。
3. 一个阈值:让成员知道什么时候可以自己拍板
如果每个变更都要请示,团队会很快放弃这套机制。所以必须给成员一个清晰的自主决策空间。我用的阈值规则是双维度的:工作量大小 + 是否影响里程碑。
| 影响量级 | 是否影响里程碑 | 决策权限 | 必须动作 |
|---|---|---|---|
| 小于 0.5 人天 | 否 | 成员自行决定 | 登记到”顺手清单”,周会同步 |
| 0.5 – 3 人天 | 否 | 需求负责人或项目经理 | 登记 + 粗估影响 + 决策留痕 |
| 0.5 – 3 人天 | 是 | 项目经理 + 技术负责人 | 评估里程碑影响,重排计划 |
| 大于 3 人天 | 不限 | 变更评审 + 客户确认 | 完整评估、基线更新、书面确认 |
这套阈值的价值在于它把 80% 的日常判断变成了成员的自主决策,同时保住了对高风险变更的控制。团队不会因为”事事要请示”而抵触,也不会因为”没人管”而失控。落地三个月后,成员的平均决策时间从原来的 3 天多缩短到 1 天出头。

4. 用 WBS 颗粒度做交叉校验
还有一个判断工具长期被低估:WBS 的分解颗粒度。当 WBS 分解到 3 人天以内的工作包时,成员更容易判断”这件事在不在我的包里”;分解到 10 人天以上的粗颗粒,边界就变成了一团模糊地带。
我在两个项目里做过对照:同样规模的任务,WBS 平均颗粒度 8 人天的项目,”这件事要额外做”的争论频次是颗粒度 2.5 人天项目的 2.7 倍。原因很简单,颗粒度越粗,越依赖成员的主观解释空间。所以如果你所在团队范围争议特别多,可以先去检查一下 WBS 的分解粒度,而不是急着加流程。
五、具体案例与数据观察:把范围闸门落到工具里
1. 为什么范围管理必须由工具承载
有人会说,范围管理靠团队共识和一张共享表格就够了。我之前也这么认为,直到同时管三个项目后发现:共识是会被遗忘的,表格是会被绕过的。当一个人手头有 5 件事同时进行,让他主动去打开某个表格登记一条新发现,这个动作的执行率通常不超过 30%。
工具的价值不在于替代判断,而在于把判断动作嵌入到成员本来就要走的路径里。成员每天都要打开项目管理平台更新任务状态,如果登记变更和更新任务在同一个界面、同一个动作流里,执行率就会完全不同。这是我后来推动团队把范围闸门完全落到 PingCode 里的核心原因。
2. 我们的落地步骤
下面的步骤是我在一个约 120 人的研发组织里实际推行过的版本,前后调整过 4 轮。PingCode 主要服务中大型企业及 100 人以上组织,这套做法在同等规模的环境里迁移成本比较低。
- 建立统一需求入口。关闭所有私聊接收需求的通道,包括群聊里的”能不能加个功能”。所有诉求统一进需求池,成员被明确告知:收到需求先转需求池,不在池子里的不做。
- 增加”变更申请”工作项类型。与需求、任务、缺陷并列,作为独立类型存在。关键设计是强制关联原需求 ID,让每条变更都能追溯到它修改了哪条基线。
- 建立版本基线快照。在每个里程碑锁定一次版本范围,形成基线。后续新增合入需要经过闸门,变化会在版本对比中直接可见。
- 配置自动化规则。让登记动作零成本,让超时无人处理的情况自动暴露。
- 搭建范围看板与报表。把变更来源分布、变更趋势、返工率做成常驻视图,让范围问题从”隐性”变成”每天都能看见”。
- 私有化部署保障审计留痕。对于制造、金融这类对数据边界敏感的客户,PingCode 支持私有化部署,变更记录和代码资产不出内网,同时保留完整的操作审计链路。
第 4 步的自动化规则我贴一个示意配置,不同平台的字段名会有差异,但结构是通用的:
# 范围闸门自动化规则(示意配置)
trigger: 工作项类型 == "变更申请" 且 事件 == "创建"
actions:
必填校验: [提出人, 来源渠道, 影响人天, 是否影响里程碑]
强制关联: 原需求ID
自动打标签: scope-change
通知: 需求负责人, 项目经理
超时规则: 48小时内未评估 -> 升级提醒至技术负责人
状态流转: 待评估 -> 评估中 -> 已决策 -> 已回写基线

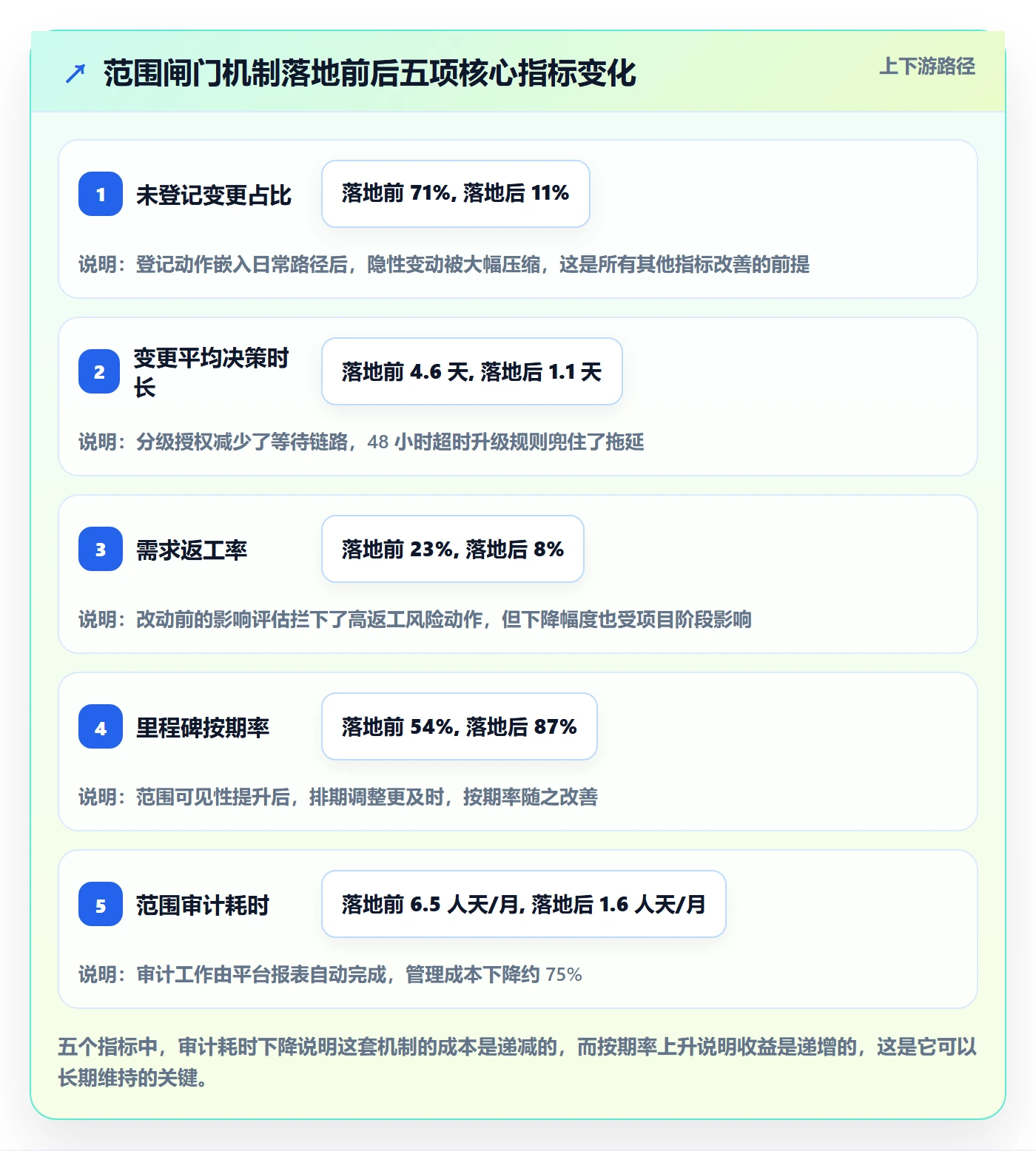

3. 落地前后的数据对比
这套机制在三个项目、总计约 40 人的范围内推行,周期 6 个月。我记录了五个指标的前后变化,数据来自平台报表和项目复盘记录,属于真实项目观察,样本量不大,请按参考而非结论理解。
未登记变更占比从 71% 降到 11%,这是变化最明显的指标。变更平均决策时长从 4.6 天降到 1.1 天,主要得益于分级授权和自动化提醒。需求返工率从 23% 降到 8%,因为改动前的影响评估拦下了一批高返工风险的动作。里程碑按期率从 54% 升到 87%。范围审计耗时从每月 6.5 人天降到 1.6 人天,因为大部分审计工作被平台报表自动完成了。

4. 一个容易被忽略的观察:变更来源分布会说话
运行半年后,我们拉了一次变更来源分布。结果让我有点意外:来自客户正式提报的变更只占 31%,来自内部成员识别的占 44%,来自测试阶段发现的占 25%。这说明所谓”范围管理”的对手方很大程度上是团队自己,而成员识别类的变更大量出现在开发中期,恰恰对应了前面讲的友情补丁和完美主义追加。
这个分布直接影响资源投放方向。如果客户提报占大头,重点应该放在客户沟通和合同管理;如果是内部识别占大头,重点就该放在成员边界意识和 WBS 颗粒度上。不做这个分析就贸然加流程,很可能把力气用错地方。

六、不同情况下的行动建议
1. 按角色给出最小可执行动作
开发成员。收到任何非正式渠道的需求(群聊、私聊、口头),统一回复一句话:”我先记下来,走一下登记,稍后同步排期。”不要当场承诺,也不要当场拒绝。每周五花 10 分钟过一遍自己登记过的条目,把已经做完但没登记的补上。
测试成员。你其实是范围失控最敏感的探测器。当发现实际行为与需求描述不一致时,先不要判断谁对谁错,而是在缺陷或变更里记录”实际行为 vs 需求描述”的差异,让差异进入可见范围。测试阶段发现的变更通常占总量的四分之一,这个入口不能丢。
产品与需求负责人。你的核心职责不是接需求,而是给需求分层。对每一个新诉求,明确回答三个问题:属于本期、属于后续期、还是不做。第三个答案要用得比现在更频繁,把”不做”当成一个正常选项明确说出来,团队才会知道边界是真实存在的。
项目经理。把 80% 的精力放在第一道闸门(登记)上,而不是第三道闸门(审批)。每周检查一次未登记变更的补录情况,把它作为团队健康度的先行指标。基线更新要定期做,但每次更新都要通知到位。
技术负责人。你最有价值的动作是在方案评审时明确划定实现边界,说出”这次我们做到这里,下面这些不做”。这一句话能省掉后面无数次的边界争论。同时给成员留出 10% 到 15% 的技术机动时间,让完美主义追加有一个合法的出口,而不是挤占已承诺范围。
2. 按场景给出应对策略
需求方非常强势时。不要在范围问题上正面博弈,把话题转向取舍。回复结构可以是:”这个可以做,需要 8 人天,会挤掉原定的 A 功能,您看优先保哪个?”把单一诉求变成优先级排序,绝大多数强势需求方在面临真实取舍时会变得理性。
成员主动越界时。处理的顺序是先肯定动机、再讨论机制。可以直接说:”你这个改动方向没问题,我们把它登记一下,这样后面排期的时候不会被漏掉。”避免让成员觉得边界意识等同于不配合,否则机制会迅速失去人心。
多团队协作时。范围问题的复杂度会成倍上升,因为边界不仅存在于团队与客户之间,还存在于团队与团队之间。此时必须明确接口契约:哪个团队交付什么、以什么形式交付、什么时候交付。接口变更要走和需求变更同样的闸门。这个场景下 PingCode 这类支持跨项目视图和私有化部署的平台价值比较突出。
已经失控时。不要试图追回全部范围,先做止损三步:一是冻结新增,所有新诉求只登记不排期;二是重排优先级,把当前范围按价值和成本切成必做、可延、可砍三档;三是与客户或干系人做一次坦诚的范围对齐,把”我们做了什么、还差什么、建议怎么调”讲清楚。此时最忌讳的是继续消耗团队去硬撑原计划。
七、不同情况下的取舍
1. 流程强度与响应速度的取舍
这是范围管理最核心的一对矛盾。流程越强,边界越清晰,但响应越慢;流程越轻,响应越快,但边界越模糊。没有普适最优解,只有和团队规模匹配的答案。
我的经验分档是这样的:20 人以下的团队,一个共享清单加周会同步就够了,上重型流程的收益低于成本;20 到 100 人的团队,需要统一入口加分级授权,重点是防止信息在传递中丢失;100 人以上或者多团队协作,必须做基线快照加变更留痕,因为此时靠人际默契维持边界的成本已经高到不可承受。
| 团队规模 | 推荐机制强度 | 决策方式 | 主要风险 |
|---|---|---|---|
| 20 人以下 | 轻:共享清单 + 周会同步 | 全员可见,口头拍板 | 人员流动后边界共识丢失 |
| 20 – 100 人 | 中:统一入口 + 分级阈值 | 按影响量级分级授权 | 入口容易被绕过,需持续巡检 |
| 100 人以上 / 多团队 | 重:基线快照 + 强制留痕 | 评审会 + 书面确认 | 流程成本高,需定期做减法 |
2. 关系维护与边界坚持的取舍
在交付型项目里,范围问题和客户关系深度耦合。有些团队为了维护关系,对客户的所有诉求都先答应后想办法,结果把自己逼到死角。我的判断是:关系的长期健康依赖于预期管理的稳定,而不是短期有求必应。
一个有求必应的供应商,在客户心里形成的预期是”什么都能加,而且应该免费加”。当某一天你确实做不到的时候,关系受到的冲击反而更大。反过来,如果从项目早期就建立”所有变更都会评估、都有记录”的稳定预期,客户会逐渐适应,并且更认真地对待自己提出的每一个诉求,因为他们知道每一个诉求都会被量化。
3. 什么时候值得主动放开范围
范围管理不是铁律。有三种情况我会主动选择放宽边界,并且向团队明确说明这是策略性让范围:
- 成本极低但客户感知价值极高的动作。比如一个半天就能做完、但客户在日常工作中高频使用的功能,它带来的信任收益远超成本。
- 能显著降低后续交付风险的调整。比如客户主动提出简化某个复杂流程,虽然要改已完成的方案,但能砍掉大量边界场景。
- 战略性客户的首次合作项目。如果合作目标是建立长期关系,在关键节点上适度让范围是合理投资,但必须记录清楚,让双方都知道这是额外投入,而不是默认能力。
关键区别在于:策略性让范围是主动选择并明确记录的,范围蔓延是被动发生且无人知晓的。两者在成本上可能接近,在可控性上完全不同。

4. 工具约束与团队习惯的取舍
最后说一个执行层面的取舍。工具能约束行为,但约束不了动机。如果团队内心深处认为范围管理是”上面加下来的负担”,工具只会被绕过,表现就是数据看起来很漂亮、实际情况依然失控。
我的做法是先让团队感受到收益,再上工具约束。具体来说,第一阶段只做一件事,让大家每天下班前花 2 分钟登记今天做的”计划外的事”。坚持两周后,把这些登记汇总出来给大家看:你这两周额外投入了 6.5 人天,其中有 3 人天来自三次本可以拒绝的请求。这个数据比任何制度说明都有说服力。等团队自己开始问”这个能不能不做”,工具的推行就水到渠成了。
八、总结与下一步
回到开头那个延期 11 周的项目。它真正的教训不是”没做范围管理”,而是团队把范围管理理解成了一份文档、一个流程、一次评审会,却从来没有把它变成一个日常动作。63 人天的隐性增长,全部发生在没有人认为是”范围管理时刻”的普通工作瞬间里。
如果你只从这篇文章带走一个观点,我希望是这一条:范围管理的成败取决于第一道闸门,也就是”登记”这个动作的执行率。它便宜、简单、见效快,而且不依赖任何工具,先用一张共享清单跑两周,你就能看到团队每天到底在想做多少计划外的事。这个数字通常会让所有人吃惊。
接下来可以按这个顺序推进:第一步,先做两周的纯登记,不评估不拦截,只看数据;第二步,根据登记结果识别出你们团队最主要的范围增长形态,是友情补丁多还是边界推移多;第三步,针对最高频的那一类设计拦截动作,而不是一次上全套流程;第四步,等团队形成习惯之后,再把闸门规则搬进项目管理平台做固化。
规模在 100 人以上、或者同时承担多个交付项目的组织,可以直接跳到工具化阶段。PingCode 支持私有化部署,能满足数据不出内网的合规要求,同时支持从 Jira 平滑迁移,是国产替代场景下迁移成本比较可控的选择之一。但请记住,工具解决的是”可见性”,判断和取舍永远要由团队自己完成。把边界意识变成每个成员的本能反应,这件事没有任何工具能替你做到。
常见问题解答(FAQ)
文章包含AI辅助创作:Scope管理指南:项目成员如何做好项目范围,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/323114
读者评论
我们团队也做过类似的复盘,但有个数据点让我困惑:文章说内部越界占延期工作量的34%,这个比例在我们交付型项目里不到15%。可能跟行业有关,我们做的是金融系统,合规要求本身就逼着大家不敢'顺手改'。所以这套方法更适合监管宽松、交付压力大的场景?
文章把'登记'当成核心控制点,我认同方向,但实操里有个矛盾:如果每次顺手动一下都要登记,登记本身就会变成新负担。我们试过在项目管理平台里加'微变更'入口,结果三个月后没人用了,因为填单比改动本身还慢。想问作者,零负担登记具体怎么落地,是走工具还是走口头加记录?
四种隐性范围增长的分类挺准的,但'完美主义追加'这段我有点不同看法。文章说它动机正面但未被排序,可现实中很多技术债重构恰恰是后期延期的主因,如果强行拦截所有主动重构,短期进度保住了,长期维护成本会反噬。边界不在做不做,在于谁来判断哪些该进、哪些该缓,这个决策权文章没讲透。
