我接手过一个叫“数据看板”的交付项目。合同里这句话只有六个字,最后交付出去的是 47 个页面、11 张报表、3 套权限模型和一份 60 页的操作手册。
验收会上客户问的第一句话是:“当初说的那套看板呢?”那一刻我才真正明白,交付范围从来不是合同里那句描述,而是双方在验收时能对上的那批东西。
这篇内容写给刚进入项目组的成员,也写给被范围问题反复折磨的项目经理。我会按“从 0 到 1”的顺序,把交付范围怎么长出来、怎么定下来、怎么守住讲清楚,中间会带上我自己踩过的坑,以及一组来自 120 人研发组织的观察数据。
一、先给结论:交付范围的本质是一条能被验收的边界线
如果你只记一句话,那就是:范围不是“我们打算做什么”,而是“双方同意用什么标准验收什么、并且明确不做什么”。前者是愿望,后者是契约。
我在项目里见过太多“范围写得很厚但依然扯皮”的情况。文档写了 80 页,可交付物没有编号,验收标准写的是“功能正常、界面美观”,不含项那一栏永远空着。这种文档存在的意义只是让双方觉得自己做了功课。
1. 一条合格的范围边界必须同时具备三个要素
第一个要素是可交付物清单。它不是功能列表,而是能被打包、被展示、被签收的东西。一个功能可能对应多个可交付物,一个可交付物也可能包含多个功能。
第二个要素是验收标准。判断标准很简单:这条标准能不能变成一个“是/否”的问题。写“响应速度流畅”不行,写“1000 条数据下首屏加载时间不超过 2 秒”才行。
第三个要素是明确的不做清单。这一栏最容易被跳过,也最容易在后期爆炸。不含项不写,等于默认“客户以为包含的都包含”。
| 要素 | 常见写法(不合格) | 可验收写法 | 后果差异 |
|---|---|---|---|
| 可交付物 | 一套数据看板 | 看板页面 47 个 + 报表 11 张 + 权限模型 3 套 | 验收对象明确,不存在“还有没有漏” |
| 验收标准 | 功能正常、体验流畅 | 1000 条数据首屏 ≤ 2 秒;报表导出成功率 ≥ 99% | 可自动判定,避免主观争议 |
| 不做清单 | (空) | 不含移动端适配、不含历史数据清洗、不含第三方系统改造 | 变更谈判有起点,追加有依据 |
2. 为什么“把要做的事情写清楚”远远不够
因为范围争议绝大多数不是发生在“做没做”,而是发生在“算不算”。客户说这个页面属于看板,你说属于二期;客户说导出 Excel 是基本功能,你说那是新增需求。
范围管理的真正对象不是需求,而是边界上的每一条争议的裁决权。谁有权判定一条需求属于基线内还是基线外,这个机制不建立,文档写多厚都没用。
3. 范围管理是决策机制,不是文档动作
我刚做项目时把范围管理理解成“写文档”,于是花两周写了一份自认为严密的范围说明书,交付期被变更打得满地找牙。后来我改成先建立三条规则:谁提变更、谁评估影响、谁签字确认成本。文档反而变薄了,争议也变少了。
下面这张漏斗图是我统计过的一个真实项目里,需求从提出到最终验收通过的收敛过程。你会发现,范围管理最值钱的部分,恰恰是中间那些“被砍掉”的环节。

二、从 0 到 1:范围在真实项目里到底是怎么长出来的
教科书里的范围是“输入,工具,输出”,现实里的范围是一团不断变形的泥。理解它的生长节奏,比记住定义重要得多。
1. 第 0 天:只有一句商业意图
项目启动时你手里通常只有一句话,比如“我们要做一个能看经营数据的平台”。这句话不是需求,是意图。它唯一的用途是帮你判断后面每一条需求“相不相关”。
我在这个阶段会做一件看起来很多余的事:把这句话原封不动抄在范围文档的第一页,并在后面写上“本项目的存在意义”。后面每次有人提需求,我就回到这一页问一次“这条和它相关吗”。相关性判断是成本最低的范围过滤器。
2. 第 1,2 周:从意图到需求条目
这个阶段的目标不是“想清楚”,而是“把模糊变成条目”。一条需求至少要写清三件事:谁在什么场景下要做什么。做不到这一点,就还是意图。
我给项目成员的一个硬性要求是:任何进入讨论的需求,必须有一个编号。没有编号的需求就等于没有归属,后期必然成为“这条我们聊过吗”的争议源头。
3. 第 3,6 周:从需求条目到范围基线
基线不是“把需求冻结”,而是“把此刻的共识拍照存档”。拍照的意思是:这个时间点上,我认为要做的、我认为不做的、我认为的验收标准,全部记录在一个可对比的版本里。
这一步我通常只做三件事,按顺序做:
- 给每条需求标注归属的可交付物,没有归属的直接移出候选池。
- 给每条需求写验收标准,写不出来的打回澄清,不允许“待补充”入基线。
- 汇总写出不含项清单,宁可写得让客户不舒服,也不要后期扯皮。
4. 基线之后:范围进入“变更经济”阶段
基线建立之后,范围管理就从技术问题变成了经济问题。每一次追加都对应着成本,成本要有承担方。图省事不收成本,等于把项目利润提前送出去。
我统计过自己经手的 9 个项目,在基线之后发生的变更里,真正属于“客户业务变化”的只占不到四成,其余六成都是我们前期没澄清干净留下的窟窿。这个数字很扎心,但它说明一件事:加强前期澄清,比加强后期变更控制更划算。

三、拆解六个高频误区
下面这些误区我几乎每一个都踩过。写出来的目的不是让你避开,而是让你在踩到时能更快认出来。
1. 误区一:合同里写了,就是范围
合同里的范围描述通常是商业语言,颗粒度极粗。它决定的是“这个项目合法吗”,不是“这个项目要交付什么”。把合同当作范围,等于把地契当作户型图。
正确做法是:合同确认边界方向,范围基线确认交付内容,两者之间必须有一次正式的颗粒度转换,并且转换结果要让客户签字。
2. 误区二:范围写得越细越安全
写太细的代价是维护成本。我见过一个项目把需求拆到 700 多条,结果光是基线版本对比就花了三个人两周,且没有一条被真正用上。
细的边界在哪里?我的判断标准是:拆到“可以被一个人独立验收”的粒度就停手。再往下拆,收益低于维护成本。
3. 误区三:变更等于不专业
恰恰相反,没有变更的项目只有两种可能:需求真的简单到不需要澄清,或者客户已经放弃跟你沟通了。
变更本身是中性的。不专业的是变更没有记录、没有评估、没有成本归属。我在项目里反而鼓励成员早提变更,因为越早提,成本越低。
4. 误区四:范围是项目经理一个人的事
这是最普遍也最致命的一条。项目成员如果只管接任务,等到验收时才发现自己做的部分不在范围里,返工成本要算在团队头上。
我的要求很明确:每个成员都要能说出自己负责的交付物对应哪几条需求、验收标准是什么。说不出,就说明范围没有下沉到执行层。
5. 误区五:需求文档就等于范围基线
需求文档是“想要什么”,范围基线是“承诺交付什么、按什么标准验收”。中间隔着可行性、成本和时间三道过滤。跳过过滤直接冻结,等于把所有风险留到交付末期。
6. 误区六:先把功能做完,再补验收标准
验收标准是设计输入,不是验收前的作业。先做功能再补标准,你补出来的大概率是“描述自己已经做了什么”,而不是“客户需要什么”。这两者的差距,就是验收会上的争吵。

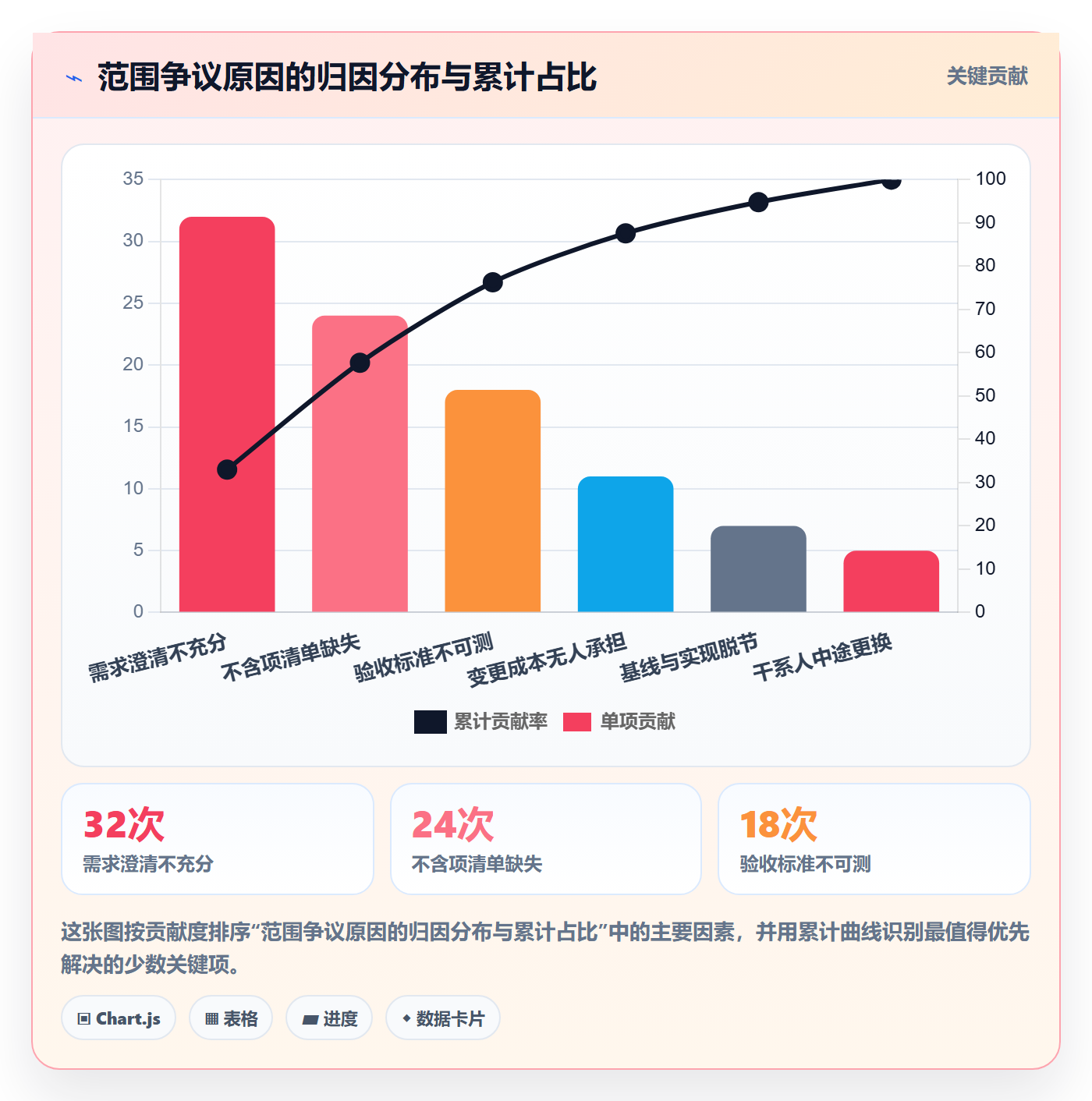

下面这张帕累托图是我复盘 9 个项目后,对范围争议原因做的归因统计。前两项原因加起来占了近七成,而它们都发生在基线建立之前。

四、专业判断逻辑:我判断一条需求该不该进基线的四道闸门
项目成员最常问我的问题是:“这条需求到底算不算新增?”我给不出一个万能答案,但可以给出一套判断顺序。四道闸门顺次通过,才算进入基线。
1. 闸门一:可验收性
问自己一句话:如果今天就要验收,我能拿出一份“是/否”的判定方法吗?拿不出来,这条需求就不能进基线,必须打回澄清。
注意,可验收性不等于可测试性。有些需求很难自动化测试,但依然可以验收,比如“培训完成后 90% 的关键用户能独立完成日常操作”。
2. 闸门二:与项目目标的相关性
回到范围文档第一页那句话。如果一个需求无法解释它如何服务于那句话,它就属于“范围外的好主意”。好主意不做,是这个世界上最需要勇气的项目决策之一。
3. 闸门三:成本与不可逆性
我判断需求时会看两件事:做它要花多少人天,以及它会不会把系统架构带向一个难以回头的位置。后者比前者危险得多。
一个只花 3 人天但会引入第二套权限体系的变更,我通常会拒绝;一个花 15 人天但不改变任何架构约束的报表,我可能接受。这就是为什么不能只看工时。
4. 闸门四:谁承担变更成本
这一条不是技术判断,是商业判断,但它必须由项目成员在提出变更时就问清楚。问题只有一个:这笔成本由谁承接?
如果答案是“我们自己扛”,那这条变更就应该被重新评估优先级。免费变更做多了,团队会形成一个坏习惯:反正提了也不用付钱。
5. 用一张范围决策卡把判断固化成流程
四道闸门如果只存在脑子里,就会因为项目压力被逐个跳过。我把它固化成一张卡片,每次变更评审前填一次,填不全就不上会。
范围决策卡(每次变更评审前填写)
【变更编号】CR-2024-017
【提出人】客户方业务负责人 / 内部成员
【需求描述】在经营看板中新增区域维度的同比环比对比视图
【闸门一 · 可验收性】
验收标准:区域维度下钻 3 层,数据与源系统核对误差 = 0
判定方法:抽样 20 个区域做人工核对
结论:通过
【闸门二 · 与项目目标相关性】
项目目标原文:让管理层看到经营数据
相关性说明:同比环比属于分析增强,不改变目标达成路径
结论:相关,但非必要
【闸门三 · 成本与不可逆性】
预估工时:6 人天
架构影响:复用现有指标计算层,无新增数据模型
结论:可逆,风险低
【闸门四 · 成本承担方】
承担方:客户方以二期需求预付款抵扣
确认人:客户项目经理(签字日期)
【决策结果】进入基线 v1.3,交付时间顺延 4 个工作日
【基线版本】v1.2 → v1.3
这张卡最大的价值不在于内容,而在于它强制把“谁付钱”写进技术讨论里。我做过对比,使用这张卡之后,我们团队在交付末期集中爆发的争议次数明显下降。

五、案例与数据观察:中大型组织里的范围治理长什么样
前面的方法在 10 人团队里靠沟通就能跑起来。但当一个组织超过 100 人、多个产品线并行时,靠沟通就会失效,必须靠机制和工具。
1. 一个 120 人研发组织的范围基线实践
我参与的这家企业有 120 多名研发人员,同时推进 7 条产品线,每个季度有 20 多个交付节点。他们的痛点非常典型:同一个“客户管理模块”,三条产品线的口径不一样,需求编号在各部门之间不通用。
我们做的第一件事不是建流程,而是统一需求条目的最小字段集:编号、来源、归属产品线、可交付物、验收标准、责任人、变更历史。七个字段,一个都不能少。
第二件事是把基线版本做成快照。每次基线变更自动生成版本号,任何人随时能回答“三个月前我们答应的是什么”。这一步在跨部门协作中的价值极高,因为它把“扯皮”变成了“查记录”。
2. 工具层必须解决的四个问题
很多团队把范围管理寄托在文档或表格里,规模一大就崩。我认为工具至少要解决四件事,缺一件都会在半年内暴露。
- 需求条目的结构化承载:字段可自定义,支持按产品线、交付物、验收状态多维筛选。
- 基线快照与版本对比:能一键看出这次变更相对上个基线加了什么、删了什么。
- 变更审批流:变更单必须走评估和成本确认,不能口头上会就算通过。
- 需求与任务、用例、缺陷的双向追溯:验收时能从需求直接跳到实现和测试证据。
这也是我在做工具选型时最看重的部分。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,这类组织的共同特征就是多产品线并行、跨部门口径难统一,所以对需求条目的结构化字段和基线版本管理要求特别高。
另外两点在实际项目里影响很大。一是私有化部署:金融、制造、政务类客户对交付数据和需求文档的存放位置有硬性要求,能私有化部署意味着范围治理的资产可以留在自己机房里。
二是从 Jira 平滑迁移的能力:我经历过一次迁移,最怕的不是数据搬不过来,而是范围字段在迁移过程中失真。原本的“验收标准”字段如果落进备注里,整个范围治理体系等于重来一遍,这一点在选型评估阶段就要验证。
3. 工具化前后的一组对比数据

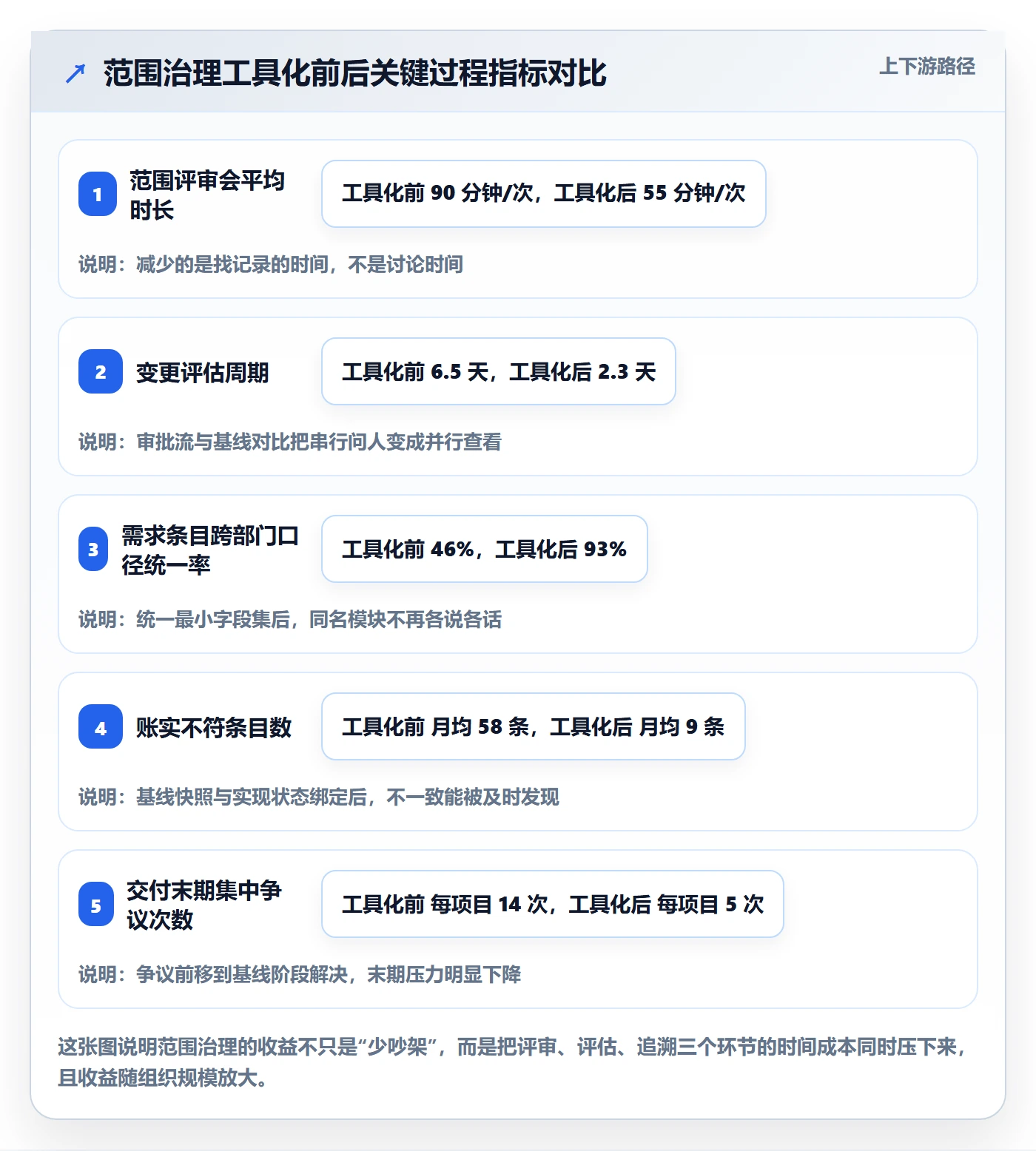

这家企业在引入工具化管理之前,范围相关的会议平均每次 90 分钟,其中超过一半时间花在“找记录”上。工具化之后,会议时长降到 55 分钟,因为大部分事实性问题可以在会前自己查清楚。
另一个变化发生在变更评估上。之前一条变更从提出到确认成本平均要 6.5 天,因为要挨个找人问。有了审批流和基线对比之后,这个周期缩短到 2.3 天。变更评估越快,团队就越愿意走正规流程,而不是偷偷做掉。

4. 一个反直觉的数据观察
我原本以为需求条目越多的项目越容易失控。统计之后发现不是:真正失控的是需求条目数与交付能力的比值。
当一个项目同时挂着超过团队月度交付能力的 1.8 倍的需求条目时,返工工时开始非线性上升。这个阈值不一定适用于所有团队,但它提醒我们:范围管理的上限不是“能收多少需求”,而是“能兑现多少承诺”。

六、不同情况下的行动建议
同样的方法,不同角色落地的第一步完全不同。下面按角色给出可直接执行的动作,你可以只挑自己那一段看。
1. 你是刚进项目的成员(执行者)
你的第一周任务不是写代码,是搞清楚三件事:你负责的交付物编号是什么、对应哪几条需求、验收标准写给谁看。
- 把分到自己头上的每个任务,反查它对应的需求编号,查不到就立刻提出来。
- 针对自己负责的部分,写一份“我理解的验收方式”,发给项目经理确认。
- 保留你做的范围外工作记录,包括口头承诺的小改动,一周汇总一次。
第三条尤其重要。项目成员最大的损失是做了范围外的事却没有记录,最后既没有功劳,也没有成本依据。
2. 你是项目经理
你最重要的工作是建立裁决机制,而不是亲自裁决每一个问题。前者可复制,后者会把你变成瓶颈。
- 明确范围问题的第一裁决人是谁,以及裁决时效(我通常定 24 小时)。
- 把基线版本号纳入所有会议纪要,让版本成为共同语言。
- 每周更新一次不含项清单,并在例会上公开朗读。
3. 你是需求或产品负责人
你的核心产出不是需求数量,而是需求的可验收度。我建议给自己定一个指标:进入基线的需求中,验收标准被完整定义的比例不低于 95%。
4. 你是乙方交付方
你的风险敞口最大,所以策略要偏保守。我的习惯是:宁可前期多花 3 天做澄清,也不要在交付末期多花 30 天补锅。不含项清单要写得让客户有点不舒服为止。
5. 你是甲方或验收方
不要在启动会上急着签字。你的优势是信息不对称已经反转,你比交付方更清楚业务场景。把“我需要在什么场景下做什么”讲清楚,比提更多功能更有价值。
| 角色 | 第一周必须完成的动作 | 交付期必须坚持的动作 | 最容易犯的错 |
|---|---|---|---|
| 项目成员 | 反查任务对应的需求编号与验收标准 | 每周汇总一次范围外工作记录 | 闷头做事,不说“这条不在范围里” |
| 项目经理 | 确定范围第一裁决人与时效 | 基线版本号进所有会议纪要 | 亲自裁决所有问题,成为瓶颈 |
| 需求负责人 | 补齐每条需求的验收标准 | 维持验收标准完整率 ≥ 95% | 用功能数量代替可验收度 |
| 乙方交付方 | 写出第一版不含项清单 | 每次变更都确认成本承担方 | 不好意思谈钱,先做后算 |
| 甲方验收方 | 把业务场景讲透而不是堆功能 | 在基线变更时同步确认签字 | 默认交付方会猜到你的隐含期待 |
七、不同情况下的取舍
范围管理里没有免费的选项,只有明码标价的取舍。下面四组是我在项目里反复要做决定的,我把自己的判断标准写出来。
1. 范围清晰度与交付速度
前期澄清是纯成本,且收益延后。项目压力一大,团队就会砍掉澄清环节去赶进度。
我的取舍原则是:对不可逆的部分绝不妥协,对可逆的部分快速放过。数据库模型、权限体系、对外接口这些一旦上线就难改的部分,必须澄清到验收标准级别;页面文案、图表样式这类随时能改的,允许先做后调。
2. 范围冻结与拥抱变更
完全冻结会让客户觉得你不通人情,完全放开会让团队失控。我的做法是给变更设一个“免费额度”:每月不超过交付能力的 10%,超出部分必须走成本确认。
这个额度让双方都有缓冲,也让变更从“能不能做”变成“这个月还够不够”,问题的性质变了,争吵就少了。
3. 文档厚度与沟通密度
我不再追求文档的完备,而是追求关键决策有记录、日常沟通高频次。一份 80 页无人阅读的范围说明书,价值远低于一页随时更新的范围决策卡。
判断标准很简单:如果一份文档三个月内没人打开过,它就是负债而不是资产。范围管理的文档要保持“薄而硬”。
4. 自建工具与采购平台
我见过团队用表格管理 300 条需求,前三个月还行,第四个月开始崩。也见过团队在不到 20 人时采购了重型平台,结果功能用不到三成。
我的判断线是:当需求条目超过 150 条、涉及两个以上团队协作、或者客户对数据存放位置有明确要求时,就该考虑平台化。这三个条件满足任意两个,自建方案的生命周期一般不会超过半年。
| 取舍场景 | 偏保守的选择 | 偏激进的选择 | 我推荐的判断线 |
|---|---|---|---|
| 范围清晰度 vs 交付速度 | 全部澄清到验收标准级 | 先做后调 | 不可逆部分严格,可逆部分放过 |
| 范围冻结 vs 拥抱变更 | 基线后不接变更 | 随时接、事后算 | 每月留 10% 交付能力作为变更额度 |
| 文档厚度 vs 沟通密度 | 写完整范围说明书 | 全靠例会沟通 | 决策有记录 + 高频短反馈 |
| 自建工具 vs 采购平台 | 继续用表格 | 立刻上重型平台 | 条目 > 150、多团队协作、数据合规要求 |
如果你所在的组织规模在 100 人以上,且同时推进多条产品线,我倾向于在第三个条件上一票通过,私有化部署和数据留在自己机房这件事,往往不是效率问题而是合规问题,没有折中方案。
八、把范围当成产品来经营
写完这么多,我最想留下的观点只有一个:交付范围不是一个阶段性的文档产物,而是一件需要长期经营的产品。
它有版本、有用户(干系人)、有迭代节奏、有维护成本。你用它的时候越随意,它的维护成本就越高;你把它当成资产经营,它就会在每一次验收会上替你说话。
回到开头那个“数据看板”项目。后来我复盘时发现,问题不在于客户加需求,而在于我从一开始就没有建立边界。我交付了 47 个页面,但没有一条被明确写进基线的东西能证明“这就是当初说好的那套看板”。
如果你现在正好在项目启动阶段,我建议你今天就做三件小事,不需要等流程批下来:
- 把项目存在意义那句话抄下来,贴在范围文档第一页,后面每次需求评审都回头看一次。
- 给手头每一条需求编号,并要求它必须归属到一个可交付物,没有归属的直接移出候选池。
- 写出第一版不含项清单,哪怕只有三条。写出来的那一刻,你就已经把范围管理从被动变成了主动。
范围管理做到了位,你会发现自己省下的不是文档时间,而是整个交付末期的心力。这部分心力,才是一个项目成员真正能积累下来的专业资本。
常见问题解答(FAQ)
1. 项目交付范围到底应该由谁来确定和拍板?
我刚接手一个项目,老板让我把交付范围理清楚,但销售说签合同的时候就定了,产品经理又说要按需求来,我夹在中间不知道该听谁的。到底范围是谁说了算?
交付范围不是某一个人单独拍板的,而是三方共同确认的结果:销售或商务负责把合同里的范围边界翻译成可交付项,产品经理负责把需求拆成功能点,项目经理负责把两者对齐并记录成基线。可执行的做法是,在项目启动会上让这三方一起过一遍范围清单,逐条确认『做什么、不做什么』,当场签字或邮件确认。
判断依据是:如果只有一方说了算,后期一定会出现『合同里没写但客户要做』或『需求加了但工期没变』的扯皮。数据口径上,建议把范围条款拆成不超过 30 条的一级交付项,每条标注来源(合同/需求/口头),口头来源的一律标红待确认。
2. 项目范围文档要写多细才算够用,太细会不会浪费时间?
我们团队小,写范围文档的时候有人觉得写个大概就行,有人又要求细到每个按钮,我担心写太细前期耗时间,写太粗后期又天天吵架。到底细到什么程度比较合适?
判断标准是『能不能用它来判定变更』。范围文档的作用不是当需求说明书,而是当边界线:凡是一条内容被改动后你需要重新评估工期或成本的,就应该写进范围文档。具体粒度建议到『功能模块级』而不是『按钮级』,比如写『支持订单导出』就够了,不必写『导出按钮放在右上角』,后者属于需求细节,放到需求文档里。
可执行的做法是:一级范围列交付物名称,二级列每个交付物包含的核心功能,三级用一句话说明验收标准。经验数据:一个中等规模项目,范围文档控制在 5 到 15 页比较常见,超过 30 页往往是把需求文档混进来了,反而没人维护。
3. 客户中途加需求,怎么判断是范围内的还是范围外的?
项目做到一半,客户突然说想加一个报表功能,还说『这个本来就应该有』。我不想每次都跟客户吵,但又不能白白增加工作量。有没有一套快速的判断方法?
用三步判断法:第一步查基线,翻出立项时确认的范围文档,看这条需求是否在列;第二步做影响评估,估算新增需求的工作量、对现有排期的影响天数、涉及的人员;第三步走变更流程,如果确认是范围外,就出变更单,写清增加的工作量和对工期或成本的影响,让客户书面确认。
关键判断依据是:如果这条需求会导致你的工作量增加超过原计划的 5%,或者影响到已承诺的里程碑,就必须走变更。可执行做法是提前和客户约定一个『变更阈值』,比如 3 人天以内的小改动可以内部消化并记录,超过就走正式变更。这样既不伤关系,也有据可查。
4. 范围蔓延和正常的范围调整怎么区分?
我们项目经常改着改着就面目全非了,但每次改动单独看都挺合理的,最后积少成多导致延期。我想知道怎么区分哪些是正常调整、哪些是已经失控的范围蔓延?
核心区别在于『是否有意识、有记录、有交换』。正常的范围调整是:客户和团队都清楚这次改了什么,有变更记录,并且做了取舍,比如加了这个功能就砍掉另一个或者延长工期。范围蔓延则是:每次改动都很小、都没走流程、都没记录,最后工作量悄悄膨胀。
可执行的监控方法是看两个指标:一是变更次数,如果一个月内非计划变更超过 5 次,说明范围控制已经偏弱;二是范围偏移率,用当前实际交付项数量除以基线数量,超过 120% 就属于蔓延。判断依据是:任何一次调整,如果你说不出『为此放弃了什么』,那它大概率就是蔓延而不是调整。
文章包含AI辅助创作:交付范围怎么做?项目成员入门指南:项目范围从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/322875
读者评论
不含项清单这块我持保留态度。我们试过让客户签字确认,销售当场就拦下来了,说这样影响签单氛围。后来改成启动会上口头过一遍,结果换了个对接人全不认了。所以我更关心的是:不含项怎么在商务阶段就植入,而不是等项目组接手后才去补。
四道闸门里第三道最玄。「会不会把架构带到难以回头的位置」这种判断,新人根本给不出来,最后还是落到技术负责人一个人头上。卡片填得再规范,也只是把决策责任记得更清楚,并不能真的让范围收敛。倒是有个副作用不错:填不全不上会,至少能挡住一部分拍脑袋的需求。
漏斗图那组数据挺有共鸣,我们项目需求从收集到验收通过差不多也是三成左右。但我想问,被砍掉的那两百多条后来去哪了?如果只是进了二期池子,那工期和人力其实没真省下来,只是把账挪了个位置。真正的节约应该是连池子都不留,这在现实里基本做不到。
