2023年我参与复盘过一个中大型制造企业的数字化项目:立项预算480万元,计划周期9个月,最终交付时是22个月、1170万元。事后拆账,真正因为技术难度导致的延期只有3个月,其余10个月全部消耗在”范围”两个字上,需求反复确认、边界不断外扩、验收标准临时重新定义。这个项目让我彻底改变了一个看法:项目管理里最贵的成本不是人天,是模糊。

过去三年,我以顾问身份深度参与并复盘了37个中大型组织的项目,其中29个在交付后出现过范围相关争议,比例接近78%。而在这些争议里,真正”客户故意加需求”的比例不到三成,绝大多数是范围定义流程本身没有给出可裁决的边界:没有人能在一分钟内说清”这条需求算不算在本期范围内”。

这篇文章不讲教科书上的范围管理定义,我想讲的是:企业管理者如何用一套可执行的流程、规范和关键指标,把范围从”事后扯皮的战场”变成”事前可度量的控制链路”。

一、核心结论:范围定义的本质是一次权责分配,而不是一次文档写作

先把结论摆出来,后面所有的流程、规范和指标,都是为了支撑这四条判断。

1. 范围定义的目标不是”写清楚”,而是”可裁决”

绝大多数团队把范围定义理解成”把需求写详细”。这是错的。写详细只是手段,真正的目标是:当出现分歧时,任何一方都能在五分钟内依据现有材料得出唯一结论。

我见过一份137页的需求规格说明书,写得极其详尽,但项目中期仍然吵得不可开交。原因很简单:文档描述的是”系统应该支持多维度报表分析”,而没有定义”多维度的上限是几维、分析响应时间的验收口径是几秒、数据延迟容忍度是多少”。描述详尽不等于边界清晰。

2. 管理者要盯的不是范围变更数量,而是范围变更的”不可预测性”

很多管理者把”本期变更次数”当作核心指标,这是典型的外行做法。变更多本身不是问题,互联网产品的需求本来就在探索中收敛。真正致命的是变更发生的时间点和变更成本的不可预判。

同样一条需求,在需求澄清阶段加入,成本可能是0.5人天;在开发完成、进入测试后加入,成本可能是8人天;在UAT阶段加入,成本可能是25人天加一次上线延期。指标的落脚点应该在”变更时段分布”而不是”变更总量”。

3. 范围规范的底线:任何一条需求都必须能回答四个问题

  • 做什么:交付物的具体形态是什么,可被验收的实体是什么。
  • 不做什么:这条需求的排除项、边界条件、明确不覆盖的场景。
  • 谁来判定完成:验收责任人是谁,验收标准以什么形式固化。
  • 变更代价由谁承担:如果这条需求中途变化,工期、成本、质量三者中哪一项可以被牺牲。

这四个问题回答不出来的需求,不应该进入范围基线。这条规则我在多个团队推行过,最初会被抱怨”太重”,但坚持两个迭代周期后,需求返工率普遍下降三成以上。

范围定义流程与规范:企业管理者项目范围最佳实践关键指标

二、背景与真实场景:范围失控往往有固定的时间窗口

范围从来不是某一天突然失控的,它总是沿着一条可识别的时间轴缓慢滑落。我把37个项目样本按失控起点做了归因,发现集中度远超预期。

1. 某制造企业480万变1170万的全过程

先讲一个完整案例,方便后面拆解。

该项目是集团级的生产协同平台,客户为年营收60亿左右的制造企业,项目规模在中大型企业里属于典型。立项时的范围是”打通5个工厂的工单流转与设备报修”,团队配置32人,计划9个月。

第一阶段(前2个月)一切正常。真正的转折发生在第3个月的第一次需求评审会上:业务方在评审时提出”既然系统能采集设备数据,能不能把能耗分析也做进去”。这句话开启了后续18个月的连锁反应。

我复盘的结论是:项目在第3个月实际上就已经失控了,只是直到第11个月才在进度上显现出来。中间8个月的时间差,是管理层丧失干预机会的窗口。

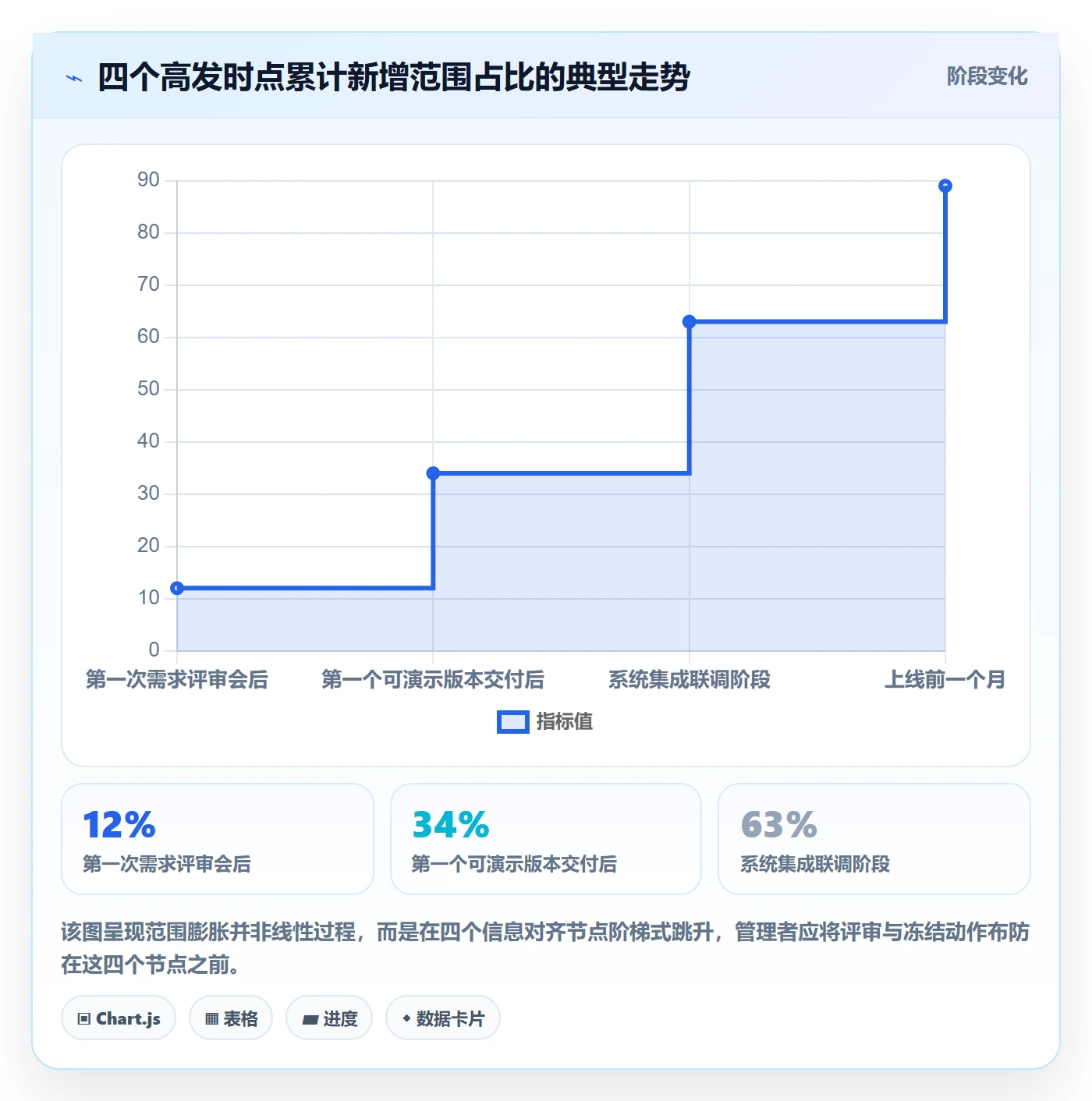

2. 范围失控的四个高发时点

  1. 第一次需求评审会之后:业务方看到原型后产生大量”补充想法”,此时无人行使范围边界裁决权。
  2. 第一个可演示版本交付后:干系人首次看到实物,认知从抽象转为具象,需求理解发生重构。
  3. 系统集成联调阶段:外部系统接口的实际能力暴露,原以为”一行接口搞定”的事情变成独立子系统。
  4. 上线前一个月:临近交付,各业务线集中提出”必须加,否则不用”,属于典型的谈判式范围注入。

这四个时点有一个共同特征:都是信息重新对齐的时刻。信息对齐越晚,修正成本越高。所以范围规范的核心设计思路,不是”防止信息变化”,而是”把信息对齐尽可能前置且高频”。

范围定义流程与规范:企业管理者项目范围最佳实践关键指标

3. 组织规模带来的隐藏变量

同样是范围失控,不同规模组织的表现截然不同,这也是为什么我不建议中小企业直接照搬大厂流程。

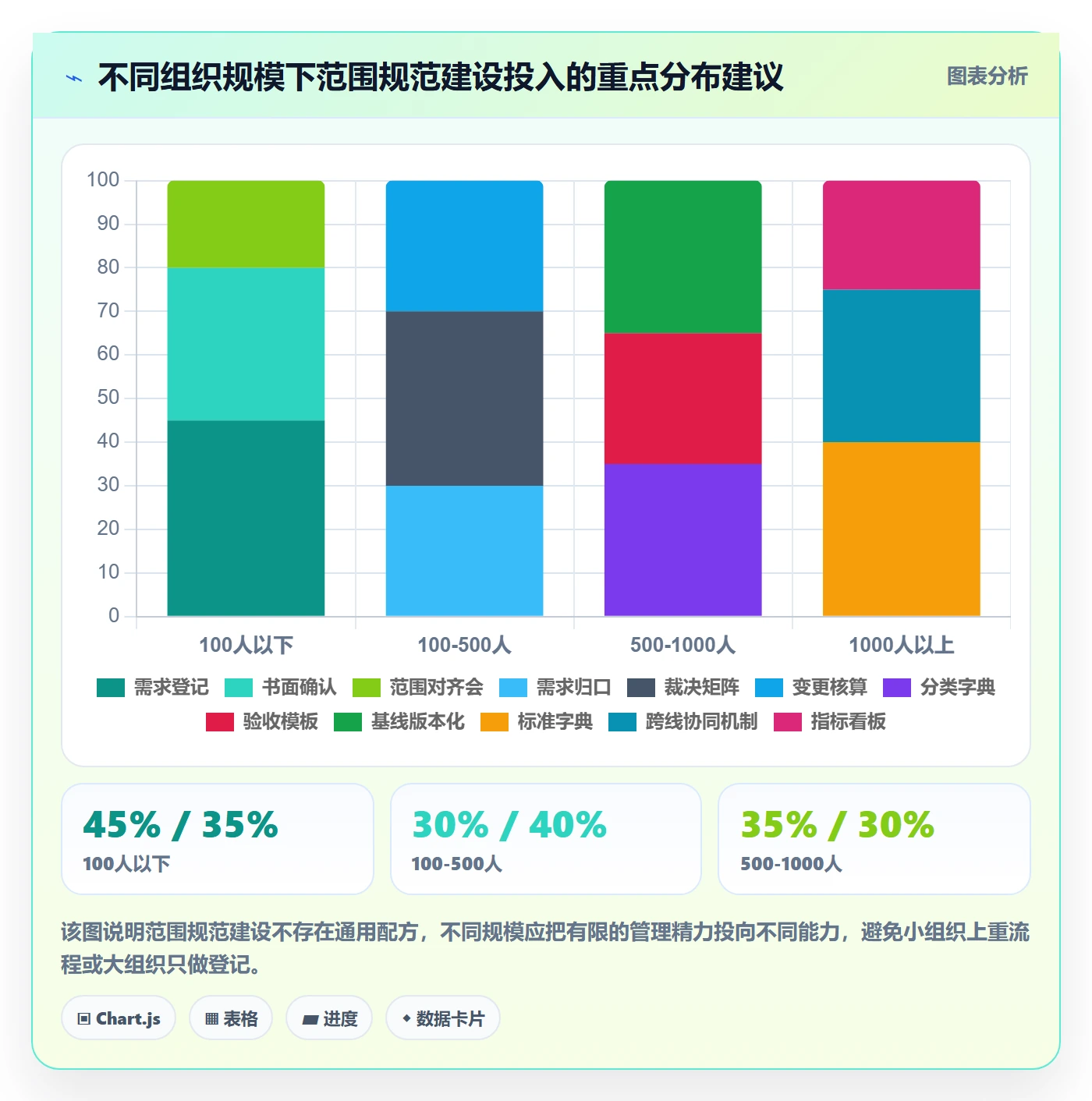

组织规模 范围失控主因 典型症状 优先补的规范
50人以下 没有范围意识,口头即范围 需求散落在聊天记录,无人对边界负责 需求登记与书面确认
50-200人 多头业务方无统一入口 同一条需求三方提三遍,冲突无人裁决 需求归口与优先级裁决机制
200-1000人 部门利益博弈,范围成谈判筹码 上线前需求集中注入,版本被迫拆分 范围基线冻结与变更成本核算
1000人以上 跨线协同,范围定义无统一语言 各子项目范围互相重叠或漏接,验收口径不一 统一的需求分类与验收标准字典

这张表我在多个场合分享过,反响最强的是200-1000人这一档。这个规模的组织已经具备流程意识,但权限结构又不足以支撑强裁决,最容易把范围问题拖成政治问题。

三、五种高频误区:你以为在管范围,其实在制造未来争议

1. 误区一:把WBS当成范围定义

WBS是范围分解结果,不是范围定义本身。我见过团队拿着五层WBS说”范围很清楚”,但问一句”这次不做哪五件事”,全场沉默。

WBS解决的是”怎么拆”,范围定义解决的是”边界在哪”。没有排除项的WBS,本质是一张无限扩张的清单。

2. 误区二:范围基准一次性冻结

很多管理者追求”需求冻结”,把冻结当成纪律。这在大型工程项目里可行,在数字化项目里几乎必然失败,结果是团队被逼到用”改bug”的名义偷偷做新需求。

正确的做法是分层冻结:愿景层(产品要解决的核心问题)基本不冻结;边界层(本期做哪几个能力域)按版本冻结;验收层(具体验收标准)允许在迭代内调整但需记录。分层之后,冻结从”对抗机制”变成”节奏机制”。

3. 误区三:用变更流程代替范围治理

变更流程只是最后一道闸门。如果一家公司一个月提交了60条变更申请,问题不在变更流程,而在最初的范围定义。

我建议管理者每月看一次”变更申请/需求澄清数”的比值。当这个比值超过0.3,说明范围定义阶段的澄清严重不足,此时再优化变更审批流程都是在做无用功。

4. 误区四:只定义”做什么”,不定义”不做什么”

这是我最常见也最痛恨的一条。”不做什么”清单看似消极,实际上是最便宜的风险控制工具。

在一个流程审批项目中,我在范围说明书里写了一条排除项:”本期不支持跨法人的多级委托审批”。就这一行字,在项目后期挡住了两次需求注入,合计避免约46人天的返工。

范围说明书(节选模板)
【本期包含 In-Scope】

单法人主体内的三级审批流程配置
审批节点支持代理人设置(单层)
审批记录导出为Excel
【本期明确不包含 Out-of-Scope】

跨法人主体的多级委托审批(下期评估)
与外部OA系统的双向同步(仅做单向推送)
审批流的图形化拖拽编排(仅支持模板选择)
历史存量审批数据的迁移(仅迁移近12个月)
【排除项裁决规则】

任何拟纳入本期的新增需求,若与上述排除项冲突,

必须由项目指导委员会书面确认,并同步更新

工期、成本、质量三项约束中的至少一项。

5. 误区五:指标只看进度偏差

进度偏差是滞后指标,等它亮红灯时,范围问题已经发生了半年。管理者需要一批领先指标,能在范围开始漂移的早期给出信号。这部分我在第五节展开。

范围定义流程与规范:企业管理者项目范围最佳实践关键指标

四、专业判断逻辑:范围可裁决性四层模型

讲完了误区和背景,接下来是我真正想分享的方法论。我把它称为”范围可裁决性四层模型”,顺序不能颠倒,因为下层依赖上层。

1. 第一层:需求颗粒度与验收标准对齐

颗粒度不是”越细越好”。颗粒度过细会导致文档成本超过开发成本,过粗会导致验收无据可依。我推荐的颗粒度基准是:一条需求对应1-5人天的交付量,且具备一句可判定的验收标准。

验收标准必须是可判定的陈述句,而不是形容词。”系统响应要快”不可判定;”在1万条工单数据量下,列表页加载时间不超过1.5秒”可判定。

2. 第二层:范围基准的版本化管理

范围基准不是一份文件,而是一条版本链。每次基线变更都应产生一个新的版本号,并记录:变更内容、触发原因、影响的需求条目、对工期/成本/质量的影响。

实操上,我建议用配置管理而不是文档管理来承载范围基线。基线必须能被机器读取和比对,否则版本管理永远停留在纸面。

在一个中大型组织的私有化部署项目中,团队把范围基线维护在项目管理平台的需求模块里,每个版本打一个基线标签,任何后续变更都能diff出与基线的差异。上线后第一个季度,范围争议会议从每周2次降到每月1次。

3. 第三层:变更成本的可视化

这一层是绝大多数团队的短板。变更申请单上只有”申请内容”和”审批意见”,没有成本量化,审批就变成了纯拍脑袋。

我要求团队在变更申请中必须填写三项估算:开发人天、测试人天、对当前迭代交付日期的影响天数。三项数据不填,申请不予受理。这条规则执行三个月后,变更申请数量下降了约40%,不是因为禁止,而是因为申请人自己看到成本后主动撤回了一部分。

4. 第四层:干系人决策权的映射

范围争议最终是决策权问题。我见过太多项目卡在”谁说了算”上,而不是”技术上能不能做”。

建议在项目启动阶段就明确一张决策权矩阵,把范围相关决策分为三类:业务边界决策、技术实现决策、资源投入决策,每类指定唯一责任人。同一类决策有两个责任人,等于没有责任人。

范围定义流程与规范:企业管理者项目范围最佳实践关键指标

五、关键指标体系:口径、阈值与数据观察

指标不是越多越好。我建议管理者盯6个核心指标,分属”输入,过程,结果”三类,覆盖范围从定义到交付的完整链路。

1. 六个核心指标的定义与口径

指标 口径定义 健康区间(中大型项目经验值) 类型
需求澄清周期 需求提出到范围基线确认的平均天数 ≤ 5个工作日 输入
范围稳定度指数 当期变更涉及的需求条目数 / 基线需求总数 ≤ 15% 过程
变更时段分布 开发后阶段变更数 / 总变更数 ≤ 25% 过程
验收一次通过率 首次UAT即通过的需求条目 / 送检总条目 ≥ 80% 结果
返工工时占比 因范围问题返工的工时 / 项目总工时 ≤ 10% 结果
范围蔓延率 交付时实际范围工作量 / 基线范围工作量 − 1 ≤ 20% 结果

2. 数据观察:范围稳定度与验收通过率存在明显相关性

我从37个项目中抽取了21个有完整指标数据的样本做了相关性分析,结果值得分享。

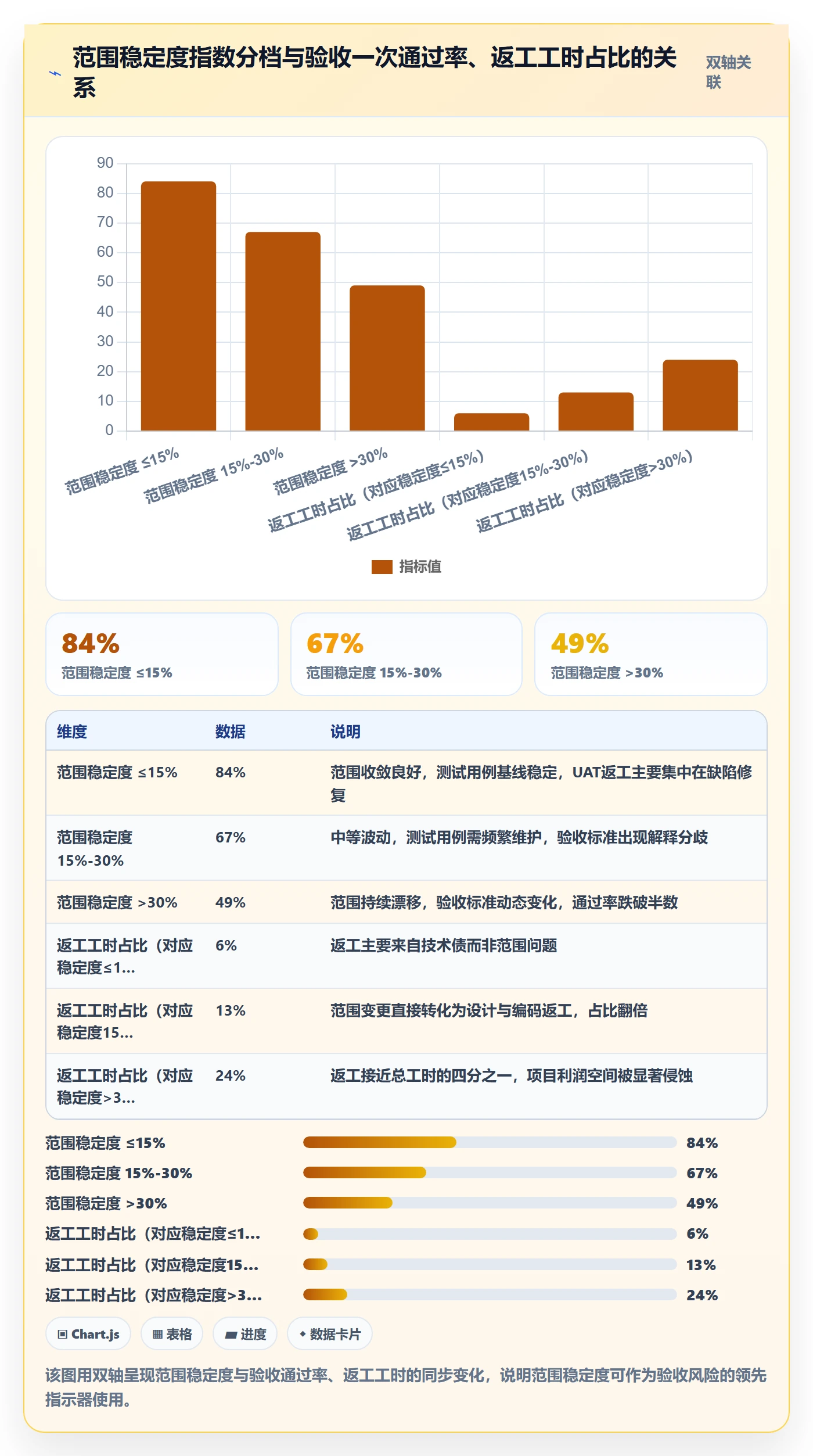

范围稳定度指数低于15%的项目,平均验收一次通过率为84%;范围稳定度在15%-30%区间的项目,通过率降到67%;超过30%的项目,通过率只有49%。换句话说,范围稳定度每恶化一个档位,验收返工概率上升约15-18个百分点。

这里要说明的是,这个数据来自我参与的有限样本,属于经验观察而非严格统计研究,请结合自己组织的基线情况使用。

3. 一个容易被忽略的领先指标:需求澄清会重开率

大多数团队统计的是”需求评审会开了几次”,我更关注”同一条需求被重复评审的比例”。一条需求被评审三次以上,几乎100%会在开发阶段出现理解偏差。

指标计算示例(伪代码)
范围稳定度指数 = 当期变更需求条目数 / 基线需求条目总数

变更时段分布 = 开发完成后变更条目数 / 当期总变更条目数

范围蔓延率 = 交付实际工作量 / 基线工作量 – 1

若需按迭代观察趋势:

for iteration in iterations:

stability = changed_items[iteration] / baseline_items[iteration]

late_change = late_changed[iteration] / total_changed[iteration]

print(iteration, stability, late_change)

范围定义流程与规范:企业管理者项目范围最佳实践关键指标

六、落地实践:在项目管理平台中把范围规范变成硬约束

流程写在文档里是软约束,落到系统里才是硬约束。这一节以 PingCode 为例,讲中大型组织如何把范围定义规范落进工具。

需要说明的是,PingCode主要服务中大型企业及100人以上组织,这个定位决定了它在需求分层、权限矩阵、基线版本管理上的能力比较完整,适合承载上述四层模型中的后三层。

1. 用需求分层承载颗粒度规范

我通常建议在中大型项目里把需求分为三层:业务需求、功能需求、验收条件。业务需求对应范围边界,功能需求对应可交付条目,验收条件对应可判定标准。

把三层结构落进平台的自定义字段后,系统可以在功能需求缺少验收条件时直接阻止其进入开发状态。这就是把规范从”应该”变成”必须”的关键一步。

2. 用基线标签实现范围版本化

范围基线不应是文档快照,而应是系统内的标签快照。在需求模块中给当期范围打基线标签,后续任何新增或修改都会在系统中留下与基线的差异记录。

这样做的直接收益是:范围争议会议不再需要翻历史会议纪要,打开系统就能看到”哪些条目是基线上的、哪些是后加的、什么时候加的、谁批的”。

3. 私有化部署带来的范围数据治理优势

对于流程涉密或数据敏感的行业客户,私有化部署几乎是硬需求。范围基线和需求数据属于项目核心资产,放在自有环境里在合规和留存周期上都更从容。

另一个实际好处是:私有化部署后可以更容易地把范围指标接入内部BI系统,做跨项目的范围健康度看板,这是纯SaaS模式较难实现的。

4. Jira迁移场景下的范围数据映射

不少中大型组织原先使用Jira,迁移时最容易出问题的恰恰是范围相关字段。我的经验是迁移前先做三件事。

  1. 梳理原系统中的需求层级结构,确认是否与目标系统的三层结构可对应。
  2. 盘点自定义字段,尤其是与验收标准、优先级裁决、变更原因相关的字段,避免迁移后字段语义丢失。
  3. 把历史变更记录作为迁移的一部分保留,否则新系统无法计算范围稳定度这类需要历史基线的指标。

PingCode支持Jira平滑迁移,在做国产替代选型时,这套迁移能力是不少中大型企业优先考量的因素之一。范围基线和变更历史能否完整迁移,是评估迁移方案时最该追问的细节。

范围定义流程与规范:企业管理者项目范围最佳实践关键指标

七、不同情况下的行动建议

上面讲的是通用模型,落地时一定要区分场景。下面按四个维度给出具体建议。

1. 按组织规模

100人以下组织:不要上复杂流程。只做三件事,需求统一登记入口、每条需求必须有书面确认、每周做一次范围对齐会。这三件事坚持三个月,范围问题能减少一半以上。

100-500人组织:重点建两样东西:需求归口机制和优先级裁决矩阵。这个规模的组织通常已经出现多业务线抢资源的情况,没有裁决矩阵,范围永远排不出优先级。

500人以上组织:必须做统一的需求分类字典和验收标准模板。规模越大,语言不通造成的范围歧义越严重,统一语言比统一流程更优先。

2. 按交付模式

  • 瀑布/强合同模式:范围基准必须冻结,排除项清单必须写入合同附件,变更一律走正式变更单并核算成本。
  • 敏捷模式:范围是弹性的,此时应该管控的是迭代目标稳定度,而不是需求条目数量。
  • 混合模式:把最不确定的模块放在敏捷侧,把接口和依赖放在瀑布侧,范围基线的边界划在两者之间。

3. 按项目类型

甲方内部项目:最大的敌人是”自己人加需求”。建议设置一个统一的需求入口人,所有新增需求先经过他,避免直接冲击交付团队。

乙方交付项目:范围即是钱。排除项清单的价值在乙方场景下被放大三倍,务必逐条确认并留痕。

4. 按项目阶段

新建项目:把力气花在启动阶段的范围定义上,这是投入产出比最高的时段。

遗留项目:先做一次范围基线重建。很多遗留项目连当前真实范围都说不清,此时不要谈优化,先把基线补出来。

范围定义流程与规范:企业管理者项目范围最佳实践关键指标

八、取舍:范围控制中的三组矛盾

最后我想谈取舍,因为这是管理者真正需要判断的部分。范围管理没有完美方案,只有明确的取舍。

1. 控制强度 vs 响应速度

控制越强,响应越慢。一家企业如果要求每条需求都必须走完整变更审批,平均响应周期会从3天拉长到12天。在竞争激烈、市场窗口短的业务里,这种延迟的代价可能比范围失控更高。

我的判断标准是:看这条需求创造的价值是否有时间窗口。没有时间窗口的需求,走完整流程;有时间窗口的需求,走快速通道但事后必须补成本核算。

2. 文档完备 vs 交付节奏

范围文档写到什么程度合适?我的经验基准是:文档投入不应超过项目总人天的5%。超过这个比例,通常意味着团队在用写文档逃避决策。

反过来,低于1%的文档投入,几乎必然在后期出现理解偏差。范围说明书的合理长度是一个迭代周期能写完并读得完。

3. 工具约束 vs 团队自治

把规范硬编码进系统,会提升一致性,也会降低灵活性。我见过团队因为系统强制填写变更成本估算,最后在”申请原因”栏统一填”无”,形式合规但数据失真。

我的建议是:把”是否填写完整”设为硬约束,把”填写内容质量”交给评审环节。系统负责不让空着,人负责判断填得对不对。

范围定义流程与规范:企业管理者项目范围最佳实践关键指标

结语:范围管理的终点不是控制,是可预测

回到开头那个480万变1170万的项目。如果重来一次,我不会试图阻止业务方提需求,我会做三件事:在第3个月那个评审会上当场行使边界裁决权;把排除项清单写进范围说明书并让各方签字;把变更成本估算作为变更申请的必填项。

这三件事加起来的管理成本不到20人天,理论上能拦住至少600万的额外投入。这就是范围规范的真实杠杆率。

我给管理者的下一步建议很具体:这周先做一件事,把当前项目的”不做什么”清单写出来,控制在10条以内,找三个关键干系人确认。不要等流程建好,从这一页纸开始。

下个月再做第二件事:为范围定义六个核心指标设一个初始基线,哪怕数据不完美。有了基线,你才能在下一次范围争议发生时,用数据而不是音量来做判断。

范围定义流程与规范:企业管理者项目范围最佳实践关键指标

范围管理最终要实现的,不是把所有变化挡在门外,而是让每一次变化都发生在看得见、算得清、有人负责的地方。做到这一点,项目就不再是赌运气,而是一门可以持续经营的手艺。

常见问题解答(FAQ)

1. 范围定义流程应该在项目哪个阶段做,做到什么颗粒度才算合格?

我之前带一个三个月的内部系统项目,需求评审一过就让大家开工,结果做到一半发现漏了数据迁移和权限体系这两块,工期直接拖了一个月。后来我一直在想,范围定义到底是立项时写个文档就完事,还是要一直做到开发前?颗粒度又该怎么把握,写太粗没用,写太细又像在写详细设计。

范围定义要分两层做,时间点也不同。项目级范围在立项评审前完成初版,内容必须包含五件事:项目目标、交付物清单、明确的边界(也就是这一期不做什么)、验收标准、假设与约束,篇幅控制在五页以内。迭代级范围在开发启动前完成,落到可验证的验收条件上。

颗粒度用一个标准判断:每一条范围都能对应一个可验收的交付物、能估算出人天、能指定唯一负责人,三条缺一条就是拆得不够。反过来也要防过细,如果范围条目超过六十条,通常说明你在把任务当范围写。经验值是一个三个月的中型项目,范围条目在二十五到四十条之间比较合适。

基线一旦冻结,之后任何改动都必须走变更流程,不能再口头加进来。

2. 怎么区分正常的范围变更和范围蔓延,有没有可以量化的指标?

作为项目经理最难受的就是这个场景:老板说这是市场急需,客户说这本来就该做,业务方说竞品都有。每一条听起来都很合理,我一个个答应下来,最后工期爆掉还要我背锅。我一直想要一套客观口径,能拿数字说话,而不是靠我感觉不太对。

判断是不是蔓延,看三条:是否改变了项目目标或验收标准、是否突破了工期成本资源基准、是否有等价交换(加一条就砍掉或延后同等体量的一条)。三条都不占又照单全收,那就是蔓延。

指标建议盯五个,并且统一口径:一是范围变更率,等于变更影响的人天除以基准总人天,健康值在百分之十以内,超过百分之二十基本说明前期范围定义失效;二是变更来源分布,按客户、业务方、内部技术、监管分类,如果内部技术类占比偏高,问题出在需求定义质量而不是需求方爱改;

三是需求稳定度,基线冻结后两周内的变更条数除以总条数;四是返工率,因范围理解偏差产生的返工人天除以总人天;五是范围完成偏差,实际交付条目除以基线条目。这些数字只看单点没意义,要看月度趋势,连续两个月往上走就必须回到范围定义环节找原因。

3. 范围基准文档写完了根本没人看,怎么让它在项目里真正起作用?

我们之前也认认真真写了范围说明书,评审会上大家都点头,然后文件就躺在共享盘里再没人打开过。开发照样凭理解做,测试照样按自己想法测,等到验收时才发现双方理解完全不一样。我现在怀疑的不是要不要写,而是怎么写才能不被当成形式主义。

关键动作是把范围基准嵌进流程节点,而不是放在共享盘里等人自觉查阅。第一,在某项目管理平台里把范围条目建成可勾选的交付物清单,与里程碑绑定,验收时逐条打勾,文档只作为索引存在,这样范围就从文字变成了流程里的强制关卡。

第二,把不做什么写进需求评审的准入条件,每次评审开场先确认这条需求是不是在范围内,不在范围直接不进入讨论。第三,所有变更必须引用基线条目编号,没有编号的变更单直接退回,这条能挡掉大量模糊需求。

我的实际经验是,改成平台里逐条勾选之后,需求评审的会议时间会拉长两到三成,但后期因理解偏差产生的返工人天通常能降一半以上,这笔账很划算。另外范围说明书务必控制在五页内,超过五页的基本没人读完。

4. 老板或客户临时加需求,项目经理怎么既不得罪人又不让项目失控?

我最怕的就是这种时刻:项目进行到一半,老板走过来说这个功能客户很看重,下周能不能加进去。当场拒绝显得我不配合,当场答应就是给自己挖坑,而且一旦开了口子,后面人人都来加,项目就没法管了。我特别想要一套标准动作,让我既不撕破脸又能守住范围。

用三步标准动作应对。第一步,记录但不承诺:当场把需求原文、提出人、期望时间写进需求池,明确告诉对方我需要在规定时间内给你答复,既尊重对方又不当场松口。第二步,量化影响:用一张变更评估表算出所需人天、对关键路径和里程碑的影响、要牺牲掉什么,数据比态度更有说服力。

第三步,给选择题而不是问答题,摆出三个选项让对方选:本期做但需要砍掉哪条、延后多久;排到下期;本期只做最小可用版本先验证价值。把决策成本转移出去之后,我的体会是大约六成的临时需求会自行消失或者降级。

制度层面还要补一条底线:任何口头需求都不直接进开发,必须落到需求池并有唯一编号,编号就是范围管控的抓手,没有编号就不排期,这条守住,范围基本不会失控。

读者评论

张
张嘉禾

变更申请里填三项估算这条我们试过,前两个月确实管用,第三个月开始所有人往低了填,开发人天报3天实际做了9天,反而多了一层扯皮。,"那张组织规模对照表挺准。但"范围基线冻结"在这种结构里基本推不动,没有人权限能压住业务线负责人,规范写得再细也落不了地。如果把沟通、返工、上线重排都折成人天,口径不同结论差很多,这类数字最好附个算法,否则容易被当成拍脑袋。

金
金思源

后来改成让开发负责人参与估算并签字才勉强压住。我们在三百人左右,业务方三个部门各提一遍需求,谁都不肯让,最后靠老板拍板。,"排除项清单这条我有同感,之前一个项目只在范围说明书里写了"本期不做跨组织数据合并"一行,后面挡掉两次返工,性价比远高于写它的时间。

冯
冯舒然

前置管控的思路我认同,但指标一旦和考核挂钩就容易失真,这点文章没展开。文章说这档最容易把范围问题拖成政治问题,确实是。不过变更成本倍数那张图我有点疑问,41.5倍是怎么折算出来的?

文章包含AI辅助创作:范围定义流程与规范:企业管理者项目范围最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/322815

赞 (0)
飞飞飞飞
WBS管理方法大全:企业管理者项目范围落地方案落地清单
上一篇 2026年10月4日 上午9:14
项目范围范围变更全流程:企业管理者最佳实践与一文讲清
下一篇 2026年10月4日 上午9:14

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
