去年我参与了一家 320 人规模软件交付企业的范围治理复盘。他们把过去 18 个月 47 个交付项目的延期原因逐条归因,结果有点反常识:只有 15% 的延期被归到”人手不足”,而 46% 的项目在结项时,交付内容与立项时签字确认的范围清单对不上,多做了、少做了,或者做成了另一个东西。更让管理层意外的是,这些”对不上”的项目里,超过七成在过程中并没有走过任何一次正式的变更评审。
这件事让我重新审视一个被讲烂了的话题:交付范围流程与规范。大多数企业管理者把它理解成”文档写细一点、审批卡严一点”,但真正决定项目范围效率的,从来不是审批层级,而是基线质量、变更决策速度,以及验收口径的一致性。这篇文章我会把这三件事拆成可测量、可考核、可落地的指标体系,并给出不同规模组织的行动建议和取舍清单。
一、核心结论:范围效率的三个反直觉判断
在展开细节之前,我先把最关键的判断摆出来。如果你只读这部分,也应该能带走可用的东西。
1. 范围效率的核心指标不是”变更次数少”
很多管理者下意识地把”这个项目变更了 20 次”当成管理失败。但在我跟踪的样本里,变更次数与项目按期交付率之间几乎没有相关性。真正相关的是两个量:变更从提出到拍板的耗时中位数,以及变更返工成本占总工作量的比例。
一个变更了 30 次但每次都在 2 天内拍板、返工成本只占 8% 的项目,交付质量远好于一个只变更 5 次、但每次决策拖了三周的项目。前者是”边跑边校准”,后者是”带着错误基线上路”。
2. 范围失控的根因在定义阶段,不在执行阶段
我做过一个粗略统计:范围类问题里,约 70% 的源头可以追溯到需求基线形成的那一刻,验收标准写得模糊、边界没有明确排除项、依赖方没有书面确认。执行阶段只是把这些隐患暴露出来而已。所以只盯着”开发延期”去考核,基本等于在治标。
3. 规范必须能被四个数衡量,否则就是装饰
我见过太多写满 40 页的范围管理规范,最后没人执行。原因很简单:规范本身没有被翻译成指标,就无法被复盘,也无法被改进。一套可用的交付范围规范,最少要产出四个可采集的数据:基线一次通过率、变更决策周期、变更返工成本占比、验收口径一致性。

二、背景与真实场景:范围是怎么一步步失控的
抽象地谈”范围失控”没有意义。我更愿意用一个我亲历的项目时间线来说明,它几乎是所有失控项目的缩影。
1. 一个 11 个月项目的真实时间线
这是一家做工业设备软件的企业,客户是某大型制造集团,合同金额 480 万,计划周期 11 个月。项目在第 14 个月才验收,超期 27%,毛利从预期的 34% 掉到 9%。
第 1-2 月,需求入口无门槛。客户方由 IT 部门牵头,但实际提需求的是生产、质量、设备三个部门。三方在需求评审会上都到场了,也都口头确认了,但没有一方对”最终验收口径”做书面签字。这是第一个坑。
第 3 月,基线形同虚设。项目组出了一版需求规格说明书,156 页,作为范围基线归档。但这份基线里,有 41 条需求没有写明验收标准,只写了”支持数据看板展示”这类描述。这是第二个坑。
第 4-8 月,变更从邮件和微信群进入。客户现场实施顾问在群里说”这里能不能顺手加个导出”,项目经理觉得工作量小,就让开发顺手做了。这类”顺手”在五个月里累积了 63 项,没有一项进入变更流程,也没有一项被记录工作量。
第 9-11 月,验收标准大战。结项时,客户质量部门提出 30 余项不满足验收要求,其中 18 项在基线里根本没有对应的验收条目。双方各执一词,最终以项目组无偿补做 4 个月收尾。
2. 失控的三段式结构
把这条时间线抽象出来,范围失控基本遵循同一个三段式结构:入口失守 → 基线虚化 → 口径漂移。三个阶段相互强化,越往后修复成本越高。
入口失守指的是需求可以不经任何人评估就进入讨论池;基线虚化指的是基线文档存在但不具备约束力,没人拿它当判据;口径漂移指的是验收标准在项目过程中被各方各自解释。

3. 变更究竟从哪里来
我在 6 家不同规模企业做过变更来源标注,结果高度一致:真正来自客户业务方向调整的”正当变更”通常只占两成左右,剩下八成都来自内部或近端因素。
这个发现的管理含义非常直接:如果你的变更管理只盯着客户,你会漏掉 80% 的变量。变更治理的重点应该放在销售承诺、方案设计、需求转述这三个内部环节上。

三、拆解五个常见误区
这一节我列出的五个误区,都来自我实际见过的管理动作。它们看起来很合理,甚至是”最佳实践”,但在交付场景下往往起反作用。
1. 误区一:把范围管理等同于拒绝变更
有些团队把”变更零通过”当成 KPI,结果是一线不敢提变更,转而用”技术债””优化””顺手改”的名义偷偷做。变更没有消失,只是失去了可见性,这比变更多更危险,因为管理层彻底失去了对范围规模的感知。
2. 误区二:基线冻结一次就不再更新
基线的作用是”当前共识的快照”,不是”永远不可动摇的合同”。成熟团队的做法是定期重新基线化,比如每个季度或每个大版本节点,把已批准的变更合并进新基线,并重新记录规模。不更新基线的团队,半年后就没有人知道基线到底是什么了。
3. 误区三:用文档页数衡量范围清晰度
156 页的需求规格说明书并不能保证清晰。我在样本里对比过,文档页数与变更返工成本占比之间没有统计相关性。真正相关的是”需求粒度达标率”:每条需求是否能在单一迭代内完成、是否有可测试的验收口径、是否能被独立交付。
4. 误区四:变更审批层级越多越安全
一个变更要经过项目经理、技术负责人、产品负责人、客户接口人、公司分管领导五级签字,看起来非常严谨。但实际结果是决策周期中位数从 3 天涨到 12 天,而变更内容因为滞后,返工成本涨了 2.7 倍。
审批层级应该与变更影响量级挂钩:影响小于 3 人天的变更由项目经理与客户接口人双签即可;影响 3-15 人天的进入变更委员会;超过 15 人天的才上升到合同层面。
5. 误区五:把范围效率问题归因为执行力
这是最有害的一个误区。当管理层把范围失控解释成”团队执行力不行”时,解决方案自然变成加强考核、增加汇报频次。但范围问题的本质是信息结构和决策结构问题,加考核只会让人更倾向于隐瞒问题。

四、专业判断逻辑:六个可测量的范围效率指标
下面这套指标体系,是我在多个中大型交付组织中反复调整后的版本。它有两个设计原则:每个指标都能从项目管理系统里自动采集,以及每个指标都能直接对应一个管理动作。
1. 指标一:范围基线一次通过率
定义:首次提交评审即获得业务方或客户书面确认的基线数量 ÷ 提交评审的基线总数。
为什么重要:它衡量的是定义阶段的质量。基线反复返工的团队,通常不是评审太严,而是提交前没有做内部一致性检查。
建议基准:中大型交付项目 ≥ 70%;低于 40% 说明需求入口完全失守。
2. 指标二:变更决策周期中位数
定义:从变更正式提出,到做出”接受 / 拒绝 / 延后”明确结论的自然日中位数。
为什么重要:绝大多数范围问题不是死于”被拒绝”,而是死于”没人拍板”。变更悬而未决时,开发要么停工等待,要么按猜测实现。
建议基准:≤ 3 个工作日;超过 7 个工作日,返工成本会进入加速上升区间。
3. 指标三:变更返工成本占比
定义:因范围变更导致的重做工作量 ÷ 项目总工作量。
为什么重要:这是范围管理唯一直接体现在财务上的指标。它和毛利率的关系非常紧密。
建议基准:≤ 12%;超过 25% 的项目基本不可能守住原定毛利。
4. 指标四:需求粒度达标率
定义:同时满足”可在单一迭代内完成””有可测试的验收口径””可独立交付”三条的需求数 ÷ 需求总数。
为什么重要:它是变更返工成本的最强前置预测变量。粒度粗的需求,变更时无法精确定位影响范围。
建议基准:≥ 85%;低于 50% 时,任何变更流程都会退化成扯皮。
5. 指标五:验收口径一致性
定义:结项时无争议通过的验收项数量 ÷ 验收项总数。
为什么重要:它衡量的是”双方对做完没有的判断是否一致”。这个指标低,意味着项目即使技术完成度很高,也会在验收阶段被反复拖回。
建议基准:≥ 90%。
6. 指标六:范围蔓延率
定义:未经变更流程进入交付内容的规模 ÷ 基线规模。
为什么重要:这是最隐蔽也最致命的指标,因为它不会被任何审批记录捕捉到。它只能通过基线快照与交付清单的差异比对反推。
建议基准:≤ 5%;超过 15% 说明流程已经名存实亡。
(1)把六个指标合成一个可考核的指数
单看六个指标容易失去焦点。我通常会把它们合成一个范围交付效率指数(SDEI),用于季度考核和横向对比。公式不复杂,关键在权重设置,基线质量与验收一致性作为”防守项”权重更高。
范围交付效率指数 SDEI 计算逻辑(Python 伪代码) def sdei(baseline_pass, decision_days, rework_ratio, granularity, acceptance_consistency, creep_ratio): """ baseline_pass 基线一次通过率,0-1 decision_days 变更决策周期中位数,工作日 rework_ratio 变更返工成本占比,0-1 granularity 需求粒度达标率,0-1 acceptance_consistency 验收口径一致性,0-1 creep_ratio 范围蔓延率,0-1 """ 速度项:决策越快得分越高,7 天为及格线 speed = max(0.0, 1 - decision_days / 7) score = ( baseline_pass * 0.20 + acceptance_consistency * 0.20 + granularity * 0.15 + speed * 0.15 + max(0.0, 1 - rework_ratio / 0.30) * 0.15 + max(0.0, 1 - creep_ratio / 0.20) * 0.15 ) return round(score * 100, 1) 示例:治理前 vs 治理后 print(sdei(0.38, 11.5, 0.27, 0.46, 0.71, 0.18)) # 治理前 ≈ 42.6 print(sdei(0.74, 2.8, 0.11, 0.88, 0.93, 0.04)) # 治理后 ≈ 83.1
我在实际使用时,会给 SDEI 设三档:60 分以下为失控区,60-80 分为可管理区,80 分以上为高效区。这个指数的价值不在于绝对准确,而在于它把六个分散的管理动作压缩成了一个可以被季度复盘的数字。


五、案例与数据观察:一家 800 人企业如何把 SDEI 从 42 分做到 83 分
下面这个案例来自我 2023-2024 年参与的一个治理项目。以下数据是我根据项目过程中采集的过程指标与后续访谈整理的示意数据,用于说明治理路径,不代表任何单一企业的官方口径。
1. 企业背景与治理前的状态
这家企业做智能装备与配套软件,员工约 800 人,研发中心 420 人,每年并行交付项目 60 个左右,客户以大型制造企业为主。治理启动前,他们已经在用一个海外项目管理平台做需求与缺陷跟踪,但需求条目只是”存起来了”,没有形成基线概念。
治理前的六个指标分别是:基线一次通过率 38%、变更决策周期中位数 11.5 个工作日、变更返工成本占比 27%、需求粒度达标率 46%、验收口径一致性 71%、范围蔓延率 18%。SDEI 得分 42.6,属于失控区。
最典型的问题场景是:客户现场实施顾问在沟通群里提出的调整,会直接进入开发排期,不经过任何记录环节。团队负责人告诉我,他们甚至在季度复盘时无法回答”这个季度到底做了多少基线外的内容”。
2. 四个治理动作
动作一:需求池分级与准入。把需求分为 L1(合同范围内的基线需求)、L2(基线外但客户强烈要求)、L3(内部优化与体验改进)三级。只有 L1 可以直接进入交付排期,L2 必须走变更流程,L3 进入统一的需求池等待版本规划。
动作二:基线冻结窗口。每个迭代设置 5 个工作日的基线冻结窗口,窗口期内不接受 L2 变更进入当前迭代,但可以在冻结窗口结束时批量评估。这个动作把分散的变更决策成本集中到固定时点,是决策周期从 11.5 天降到 2.8 天的主要原因之一。
动作三:验收口径绑定。每条需求必须填写”可验证的验收条目”,且验收条目的表述必须能被第三方独立测试。这直接推动了需求粒度达标率从 46% 提升到 88%。
动作四:工具承载规范。这一步是他们选择将既有项目数据迁移到 PingCode 的关键原因。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,这对他们这类涉及客户工艺数据的制造企业是硬性要求。
迁移过程比预想的顺利:他们原有的需求、迭代、缺陷结构通过 Jira 平滑迁移能力一次性导入,历史数据关系基本保留,团队几乎没有经历”重新录数据”的空档期。对于正在做国产替代选型的中大型研发组织来说,能不能平滑承接历史数据、能不能私有化、能不能支撑多项目并行,通常是比功能列表更重要的判断依据。
3. 治理六个月后的结果
六个月后,这套治理动作加上工具承载,把 SDEI 从 42.6 拉到 83.1。变化最明显的是范围蔓延率,从 18% 降到 4%,因为范围蔓延的检测被做成了自动化动作:系统定期比对基线快照与当前交付清单,差异项自动生成待确认列表。

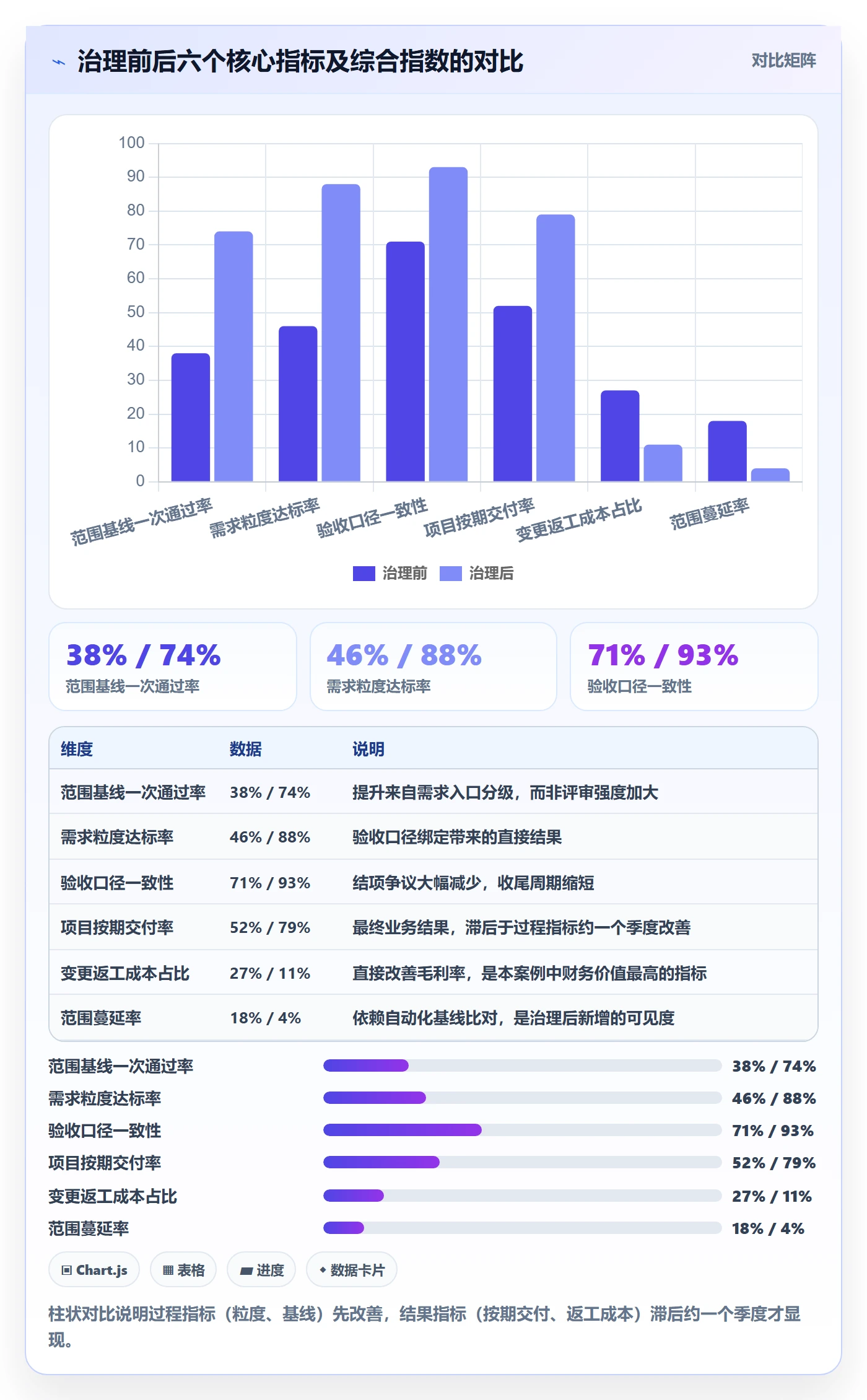

| 指标 | 治理前 | 治理 6 个月后 | 变化幅度 | 主要驱动动作 |
|---|---|---|---|---|
| 范围基线一次通过率 | 38% | 74% | +36 个百分点 | 需求池分级与准入 |
| 变更决策周期中位数 | 11.5 个工作日 | 2.8 个工作日 | -75.7% | 基线冻结窗口 |
| 变更返工成本占比 | 27% | 11% | -16 个百分点 | 需求粒度提升 + 决策提速 |
| 需求粒度达标率 | 46% | 88% | +42 个百分点 | 验收口径绑定 |
| 验收口径一致性 | 71% | 93% | +22 个百分点 | 验收条目可测试化 |
| 范围蔓延率 | 18% | 4% | -14 个百分点 | 基线快照自动比对 |
| 项目按期交付率 | 52% | 79% | +27 个百分点 | 综合结果 |
| SDEI 综合指数 | 42.6 | 83.1 | +40.5 分 | 六个指标协同改善 |

4. 治理过程中踩过的两个坑
坑一:一开始把冻结窗口设成 10 天。结果是客户投诉响应变慢,实施顾问绕过流程直接找开发。后来缩短到 5 天,并增加”紧急变更绿色通道”(仅限影响上线阻塞的问题),才重新取得平衡。
坑二:最初用变更数量做团队考核。一个月内变更数量确实下降了 60%,但基线外需求反而上升。原因是团队把变更拆成了多个小项分批提交,规避统计。改成考核”范围蔓延率”和”决策周期”后,数据才回归真实。

六、不同情况下的行动建议
这套方法不能照搬。组织规模、项目类型、合规要求不同,起步动作完全不同。下面按三种维度给出建议。
1. 按组织规模选择起步动作
100-300 人的组织:不要一开始就上六个指标。先做两件事,把需求池做分级,把变更决策周期压到 3 天以内。这两个动作投入最小、见效最快,通常一个季度就能看到按期交付率的改善。
300-1000 人的组织:这个规模开始出现”多项目争夺同一批人”的问题,范围效率必须和资源调度联动。建议增加基线快照与交付清单的自动比对,把范围蔓延率做成月度可见指标。同时开始评估工具承载能力,是否能支持多项目并行、是否能私有化部署。
1000 人以上的组织:这个规模的核心矛盾是决策链条过长。建议把变更决策权按影响量级下沉,同时建立跨项目的范围度量看板。工具层面必须考虑数据主权与国产替代路径,私有化部署和既有数据的平滑迁移能力会成为选型的硬门槛。
2. 按项目类型调整规范强度
定制交付型项目:客户参与度高、变更频繁,规范要”快而轻”。重点是变更分级授权和验收口径前置,不要设置过多审批层级。
标准产品型项目:变更来源以内部为主,规范要”稳而严”。重点是需求池准入和版本规划纪律,因为标准产品的每一次范围扩张都会影响全部客户。
混合型项目(产品+定制):最常见的失控区。建议在需求池中明确区分”标准能力”与”客户定制”,定制部分单独核算工作量与毛利,避免定制成本被摊进标准产品研发预算里。
3. 按成熟度选择切入点
| 成熟度 | 典型特征 | 建议第一步 | 建议观察周期 | 预期改善幅度 |
|---|---|---|---|---|
| L0 无序 | 变更靠口头与群消息,无基线概念 | 建立需求池与准入规则 | 1 个季度 | 范围蔓延率下降 8-12 个百分点 |
| L1 有记录 | 需求有系统记录,但无基线与变更流程 | 建立基线快照与变更分级授权 | 1-2 个季度 | 决策周期下降 50% 以上 |
| L2 有流程 | 有变更流程,但执行率不稳定 | 把执行率纳入复盘,自动化差异比对 | 2 个季度 | 返工成本占比下降 8-10 个百分点 |
| L3 有度量 | 指标可采集,但未与决策联动 | 将 SDEI 纳入项目健康度评审 | 2-3 个季度 | 按期交付率提升 15 个百分点以上 |

七、不同情况下的取舍
所有范围治理本质上都是取舍。想把每一面都做到最优,结果通常是每一面都做不到。下面五组取舍,是我在项目里被问得最多的。
1. 取舍一:冻结窗口长度 vs 客户响应速度
优先保规范:客户关系稳定、合同边界清晰的项目,可以设置 7-10 天的长冻结窗口,换取决策集中化带来的效率。优先保响应:客户处于强势地位、市场竞争激烈的项目,冻结窗口不宜超过 5 天,且必须配置紧急变更通道。
我的经验是:冻结窗口的本质不是”拒绝变更”,而是”把变更评估批量化”。只要让客户感知到”提了会有人处理,且会在固定时点给结论”,体验反而比随时提、随时拖要好。
2. 取舍二:审批层级 vs 决策周期
每增加一级审批,决策周期平均增加 1.2 个工作日,而拦截效果并不显著。我的建议是采用三级授权模型:影响小于 3 人天的双签通过;3-15 人天的变更委员会评审;超过 15 人天或涉及合同金额的上升到商务层面。
3. 取舍三:需求文档详细度 vs 交付节奏
把每条需求都写到 5 页文档,粒度固然清晰,但需求撰写本身会消耗 20%-30% 的项目工作量。更经济的做法是”验收口径必填,实现细节按需”,强制要求每一条需求写明可测试的验收条目,但详细的界面描述、数据结构可以留到设计阶段。
4. 取舍四:工具能力 vs 流程纪律
这是我最想强调的一组取舍。工具可以降低规范的执行成本,但不能替代规范本身。我见过团队把项目管理平台配得非常精细,字段、工作流、自动化规则一应俱全,但因为没有人对基线负责,范围蔓延率依然在 15% 以上。
反过来说,一个流程纪律良好的团队,即使工具很简陋,范围效率也能维持在可接受区间。正确的顺序是:先定义规范,再选择能承载规范的平台,而不是反过来让工具牵着流程走。
5. 取舍五:私有化部署成本 vs 数据合规与可控性
私有化部署意味着额外的服务器、运维和升级成本,对 100 人以下的团队往往不划算。但对于涉及客户工艺数据、图纸、生产参数的制造类与军工类企业,这几乎是不可回避的选项。
我的判断标准很简单:如果项目的交付物中包含客户的核心业务数据,且这些数据出境或存放在第三方云上会触发合规审查,那就必须走私有化路线。这也是近两年中大型研发组织在做国产替代选型时,把私有化部署能力放在功能列表之前的原因。
| 取舍场景 | 优先保什么 | 牺牲什么 | 适用边界 |
|---|---|---|---|
| 客户强势、竞争激烈 | 响应速度(短冻结窗口+紧急通道) | 决策集中度 | 冻结窗口不短于 3 天,否则流程失去意义 |
| 合同边界清晰、客户稳定 | 规范强度(长冻结窗口+多级评审) | 短期响应速度 | 需提前与客户就变更节奏达成书面共识 |
| 标准产品研发 | 版本规划纪律 | 单客户定制响应 | 需配套定制需求单独计价的机制 |
| 合规敏感行业 | 数据可控与私有化 | 部分协同便利性 | 需评估运维投入是否在可承受范围 |
| 团队成熟度低 | 流程纪律先于工具能力 | 工具自动化带来的短期效率 | 成熟度提升到 L2 后再加大工具投入 |
八、下一步:把范围效率做成 90 天可交付的指标工程
如果你认同前面的判断,下面这套 90 天路线可以直接用。它分四个阶段,每个阶段都有明确的产出物和验收标准,避免”治理做了一半停在那里”。
1. 第 1-15 天:数据体检
不要先改流程,先拿数据。从最近 6 个月已结项的项目里,抽样 5-8 个,手工回算六个指标。这一步的目的不是精确,而是让管理层看到真实的短板位置。
我见过太多团队跳过这一步,直接上规范,结果半年后无法证明改善。有了基线数据,后面每一个动作的效果都可归因。
2. 第 16-45 天:定义三个最小规范
只做三个:需求池分级规则、基线冻结与变更分级授权规则、验收口径填写模板。这三个规范加起来不应该超过 8 页,越薄越容易被执行。
同时确定指标的采集口径,哪个字段对应哪个指标,由谁在什么时点采集。这一步是后面所有度量的地基,务必要在规范定稿前完成。
3. 第 46-75 天:工具承载与试运行
把三个规范配置到项目管理平台里。需求池分级通过自定义字段与工作流实现;基线冻结通过迭代状态与准入校验实现;验收口径通过必填字段实现。
如果你的组织规模在 100 人以上、且正在考虑从海外平台迁移,这个阶段是评估迁移可行性的窗口。重点验证三件事:历史需求与缺陷数据能否完整保留层级关系、多项目并行的资源视图是否可用、是否支持私有化部署。这三点决定了迁移之后团队是否会”用一个新工具重复老问题”。
试运行阶段选 2-3 个中等复杂度项目即可,不要全量铺开。目标是验证规范可执行、字段可采集、流程不卡顿。
4. 第 76-90 天:复盘与固化
用试运行项目的数据重新计算 SDEI,与体检阶段的数据对比。如果提升不明显,先检查是规范执行问题还是指标设计问题,不要急着加考核。
复盘后做两件事:把有效的动作写进项目管理手册,把无效的动作删掉。规范的数量应该是收敛的,不是累积的。

九、常见问题解答
1. 六个指标必须全部采集吗?
不必。起步阶段建议只采集两个:变更决策周期中位数和范围蔓延率。前者最容易采集(有提出时间和决策时间即可),后者最能暴露流程是否真的在执行。等这两个指标稳定后再补其他四个。
2. 基线冻结会不会让客户觉得我们不愿意配合?
关键在于沟通方式。把冻结窗口包装成”承诺评估时点”而不是”停止接收变更”,告诉客户”您随时可以提,我们会在每周三统一给出评估结论和排期建议”。客户的真实诉求是”有明确答复”,而不是”立刻开工”。
3. 范围蔓延率怎么采集?会不会增加很多人工?
人工采集基本不可行,因为它需要比对”基线快照”和”当前交付清单”。可行做法是利用项目管理平台的版本快照能力,定期导出基线条目并做差异比对。如果平台不支持快照,可以用一个简单的脚本对比两次导出的 CSV。
4. 小团队(50 人以下)需要这套规范吗?
需要,但要极度精简。50 人以下的团队通常靠沟通就能对齐,此时只保留一个动作:每条需求必须写清楚验收标准。这一条能覆盖大部分范围争议。其余流程等规模扩张后再补。
5. 治理过程中最容易失败的环节是哪个?
根据我的观察,失败率最高的是”规范发布后的第 45-75 天”。原因是规范刚发布时靠推动力执行,一旦进入工具承载阶段,如果系统配置没有跟上,团队就会回到旧习惯。工具配置必须在规范发布后的 30 天内完成,超过这个窗口,规范的执行率会快速衰减。
十、写在最后:范围效率的本质是决策效率
回到开头那家企业的案例,他们最终解决的不是”变更太多”的问题,而是”变更决策太慢、太分散、太不可见”的问题。交付范围流程与规范的全部价值,就在把这三件事变成可测量的东西。
我个人的判断是:未来两三年,中大型企业在项目管理上的竞争,会从”有没有系统”转向”系统里的数据能不能支撑决策”。谁能把基线质量、决策周期、返工成本这些指标做成日常可见的数字,谁就能在同样的资源下交付更多、毛利更高。
如果今天就动手,我建议按这个顺序做三件事:第一,从最近结项的 5 个项目里回算变更决策周期中位数,先知道自己在哪个位置;第二,把所有在途需求做一次粒度检查,把没有可测试验收条目的挑出来补齐;第三,确认你当前的平台能否定期导出基线条目做差异比对,如果不能,这就是你下一步最需要补齐的能力。
三件事做完,你大概会用掉两周时间,但你会第一次真正看清自己组织的交付范围效率到底处在什么水平,而这,正是所有后续改进的起点。
常见问题解答(FAQ)
1. 项目交付范围流程里,管理者最该盯的3个效率指标是什么?
我们公司刚推交付范围规范,团队每周都填一堆表,但我作为部门负责人其实看不出这些表到底有没有用。老板又问我‘范围管理效率到底怎么量化’,我一下子答不上来,只能含糊说‘感觉比以前清楚点了’。
优先盯三个口径一致、能连续取数的指标:一是范围变更率,即统计周期内正式发起并批准的变更单数除以原始范围条目数,健康区间通常控制在15%以内,超过25%说明前期范围定义或客户预期管理有系统性问题;
二是范围蔓延消化比,即团队实际投入在未列入原始范围的工作量除以总工时,超过20%就说明‘隐形范围’在吃掉交付利润;三是范围冻结达标率,即按计划在里程碑前完成范围基线冻结的条目占比,低于80%意味着评审和签字环节在走过场。
这三个指标的好处是不依赖个人感受,从需求库、工时系统和变更记录里就能按周取数,适合管理者做趋势对比而不是单点考核。
2. 范围基线到底什么时候冻结最合适,冻结太早或太晚各有什么代价?
我们做定制交付,销售总说客户还会改,催着别太早冻结;但项目经理又抱怨不冻结就没法排期。我夹在中间,每次评审会都变成互相甩锅,所以特别想知道这个‘度’到底怎么定。
我的经验是把冻结点放在‘需求澄清完成、技术方案评审通过、客户书面确认验收口径’之后,但不要等到所有细节都敲定。冻结太早,客户一发现理解偏差就要走变更流程,反而拖慢整体节奏并恶化关系;冻结太晚,开发和测试并行铺开,后续任何改动都会造成返工,返工成本通常随阶段后移呈3到10倍放大。

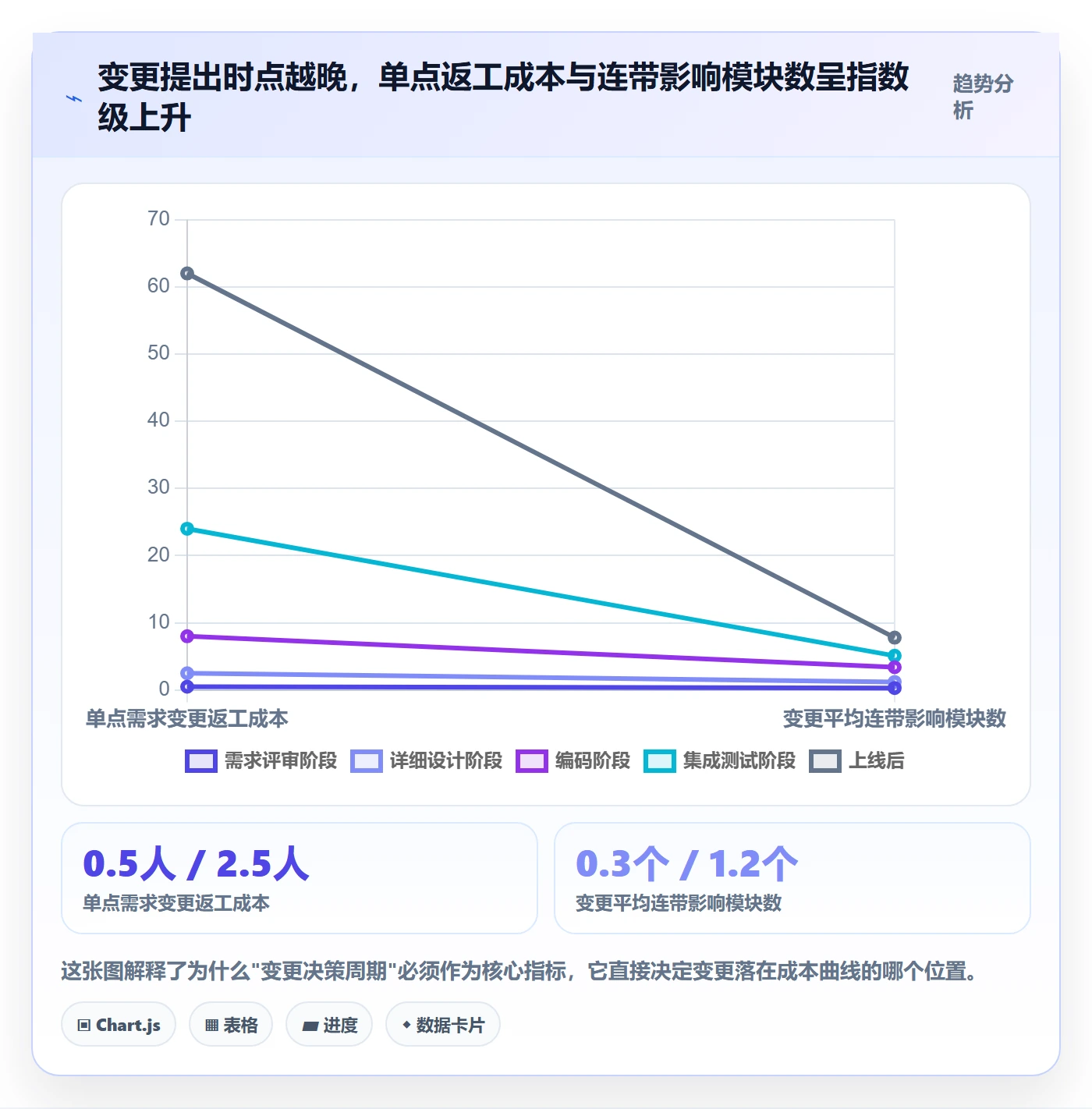

可执行的做法是设置两级基线:先冻‘范围骨架’,即交付物清单、验收标准和关键约束,允许细节在受控清单内浮动;到达开发中期再冻‘范围细节’,此时任何改动必须走变更单并评估工期与费用影响。判断依据是变更成本曲线,越往后移,单位变更带来的工时增幅越陡。
3. 小团队没有专职PMO,怎么用最少的管理动作把交付范围规范落地?
我们团队不到20人,老板要求搞交付范围规范,但又不想加人。我试过照搬大公司的模板,结果大家嫌重、填两天就没人再碰了,最后文档变成摆设。所以想找一套真正能跑起来的轻量做法。
小团队的关键不是做全流程,而是守住‘入口’和‘出口’。入口端只做一件事:所有新需求必须进入统一需求池,禁止口头或私聊派活,池子里每条需求标注来源、提出人、期望时间和验收口径。出口端只做一件事:每次迭代或里程碑结束时,对照范围基线打三类标签,已完成、已变更、已推迟,变更必须有人签字确认。
中间的重型评审、复杂模板可以砍掉。工具上用一个共享表格加某项目管理工具就够,不要一上来就上重型平台。判断依据是:小团队管理成本必须控制在总工时的5%以内,否则规范本身就成了负担,而入口出口守住后,范围蔓延和扯皮已经能减少大半。
4. 客户频繁口头加需求,走流程又怕丢单,范围管理该怎么平衡?
我做乙方交付,客户对接人习惯在微信里随口说‘顺便再加个小功能’,项目经理不敢拒绝,怕影响回款和续约。结果团队天天加班补这些‘顺便’,月底一算工时严重超支。我想知道有没有既不撕破脸又能控住范围的办法。
核心是把‘拒绝’换成‘记录加显性化’。客户口头提需求时,第一反应不是答应或拒绝,而是当场复述并确认:这个需求我记下了,会放进需求池,由项目组评估对工期和费用的影响后给出方案。这句话既给了对方面子,又把口头的、不可追溯的需求转成了可管理的条目。
然后在固定节奏里(比如每周一次)给客户一份范围状态简报,列出新增项、已影响到的里程碑和需要的决策,让客户自己看到‘顺便’的累积成本。真正的杀手锏是让变更的成本可见:把因范围增加导致的延期天数和额外人天摆到台面上,多数客户看到数字后会自动收敛。
判断依据是,客户不是故意为难你,而是不知道随口一句话背后的代价,显性化就是最好的边界教育。
文章包含AI辅助创作:交付范围流程与规范:企业管理者项目范围效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/322457
读者评论
我们公司去年也复盘过延期原因,结论和这篇很像,范围对不上占了大头。但落地时有个现实问题:销售签合同时承诺的东西,项目经理根本改不了,指标再好看也挡不住前端挖坑。
文中说“变更零通过”会导致隐性变更,我深有同感。之前待过一个团队,变更流程形同虚设,大家直接在需求池里偷偷加,最后没人说得清哪些是基线内的,复盘时数据全是假的。
分级审批的思路我认同,但实际操作中“变更影响小于3人天”这个判断谁来定、怎么防止项目经理为了走快速通道故意低报,可能还需要配套机制,不然分级会变成甩锅工具。
