范围怎么做?企业管理者制度设计:项目范围从0到1

我做过一次复盘,把过去三年经手和旁观的 27 个中大型交付项目拉成一张表,按「首次范围基线确认时间」排序。结果很反常识:基线确认得越早的项目,最终范围变更次数反而更多,但工期超期率明显更低,早确认基线的 11 个项目平均超期 9%,晚确认基线的 16 个项目平均超期 34%。

这说明大多数人把「范围管理」理解反了。范围管理不是把需求冻死,也不是写一份谁都看不完的需求规格说明书。它的本质是把「要不要做、谁来决定、什么时候决定、代价谁承担」这四个问题,变成一套稳定可重复的制度。需求一定会变,变的不是要不要变,而是变更发生在什么阶段、由谁拍板、算不算钱。

这篇文章不讲教科书上的范围定义,只讲我从 0 到 1 设计过的、以及看别人设计失败过的范围制度。包括四层结构、六个高频误区、五步落地法、三档分级授权阈值,以及中大型企业为什么迟早要把制度落到系统上。

一、先给结论:范围不是文档,是一套决策制度

我见过太多团队把范围管理做成了「文档工作」。产品经理花两周写 PRD,评审会开三个小时,签字画押,然后项目开始。三周后客户提了个新需求,所有人看着那份 PRD 发呆,文档里没写,制度里也没写这时候该找谁。

文档解决的是「我们曾经认为要做什么」,制度解决的是「当认知变化时我们怎么办」。前者是静态快照,后者是动态规则。绝大多数范围失控的项目,缺的从来不是文档,而是规则。

1. 范围失控的真实成本,往往不在工期上

工期超期只是最容易被看见的那部分损失。真正贵的是隐性成本:为了塞进新需求而砍掉的测试覆盖、被反复打断的工程师专注时间、验收阶段因为口径不一致产生的返工、以及团队对「计划」这件事本身的信任崩塌。

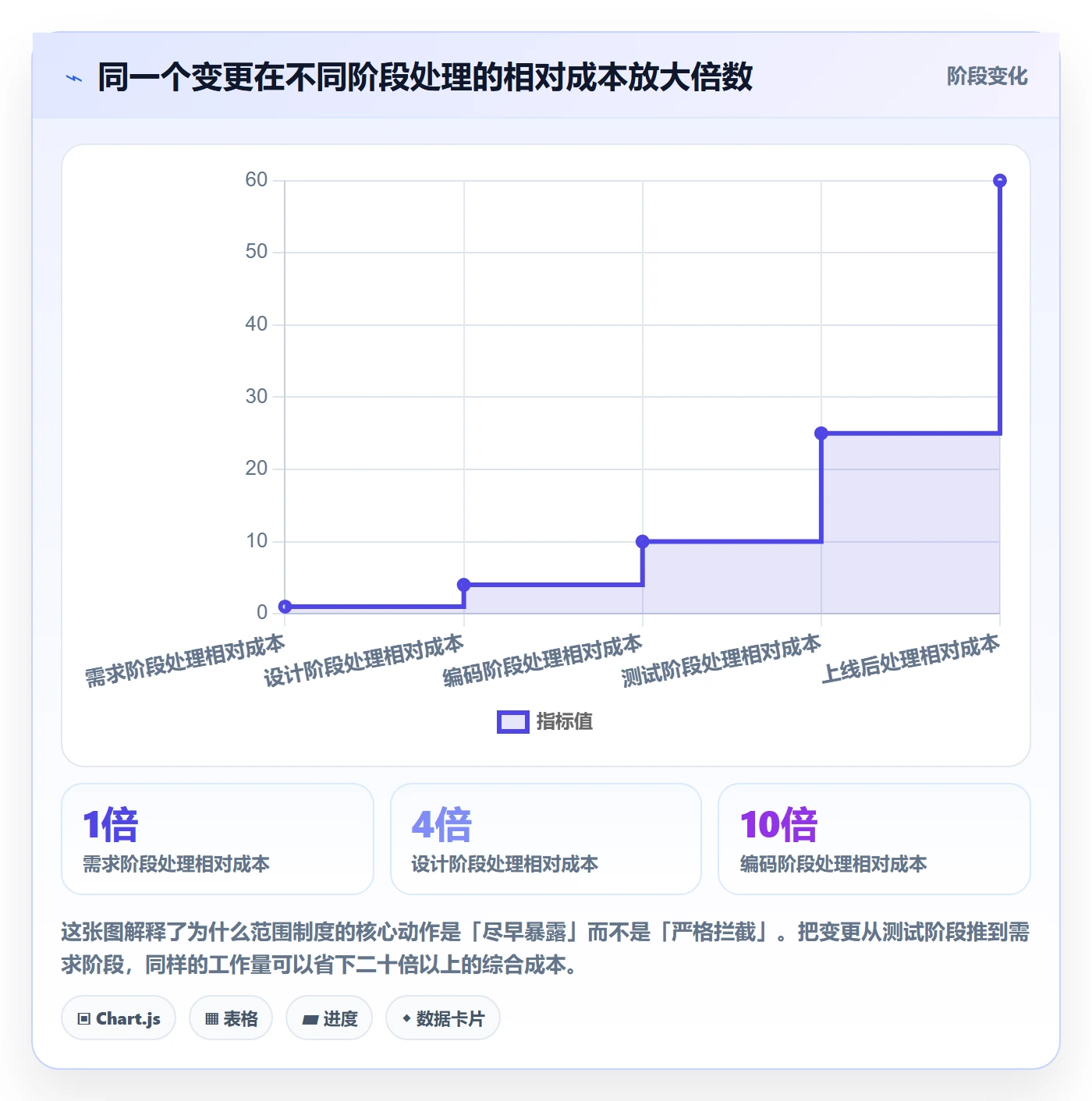

软件工程领域有一条被反复验证的经验曲线:同一个变更,在需求阶段处理成本是 1,设计阶段约 3~5,编码阶段约 10,测试阶段 20~30,上线后 50~100(源自 Barry Boehm 的缺陷放大研究,后续被大量工程实践验证)。范围制度的全部价值,就是把变更尽量往曲线左侧推。

2. 从 0 到 1 的四层结构:基线层、入口层、变更层、验收层

如果让我给一个完全没做过范围管理的团队搭制度,我会按四层来搭,顺序不能乱。

  • 基线层:定义「可交付物」而不是「功能清单」,明确哪些内容构成不可随意改动的基线,以及基线什么时候冻结。
  • 入口层:所有范围变更必须走同一个入口,不允许出现「老板在群里说一句」「销售在客户现场答应一句」这种旁路。
  • 变更层:分级授权,不同量级的变更由不同层级的人决策,并强制回答「置换什么」或「增加多少成本」。
  • 验收层:把验收口径写进基线里,验收标准在项目开始时就固定,不接受在验收前临时解释。

四层里最容易缺的是入口层。我见过一个团队基线层做得很好,PRD 写得像论文,但入口层失守,三个季度累计 412 条范围变更,其中只有 118 条走了正式流程。入口不唯一,基线就等于不存在。

范围怎么做?企业管理者制度设计:项目范围从0到1

3. 管理者只需要盯三条线,不需要盯所有细节

企业管理者最常见的错误,是想把范围管理的每个细节都管住。结果是既管不动,又把项目经理变成了传声筒。我的建议是只盯三条线。

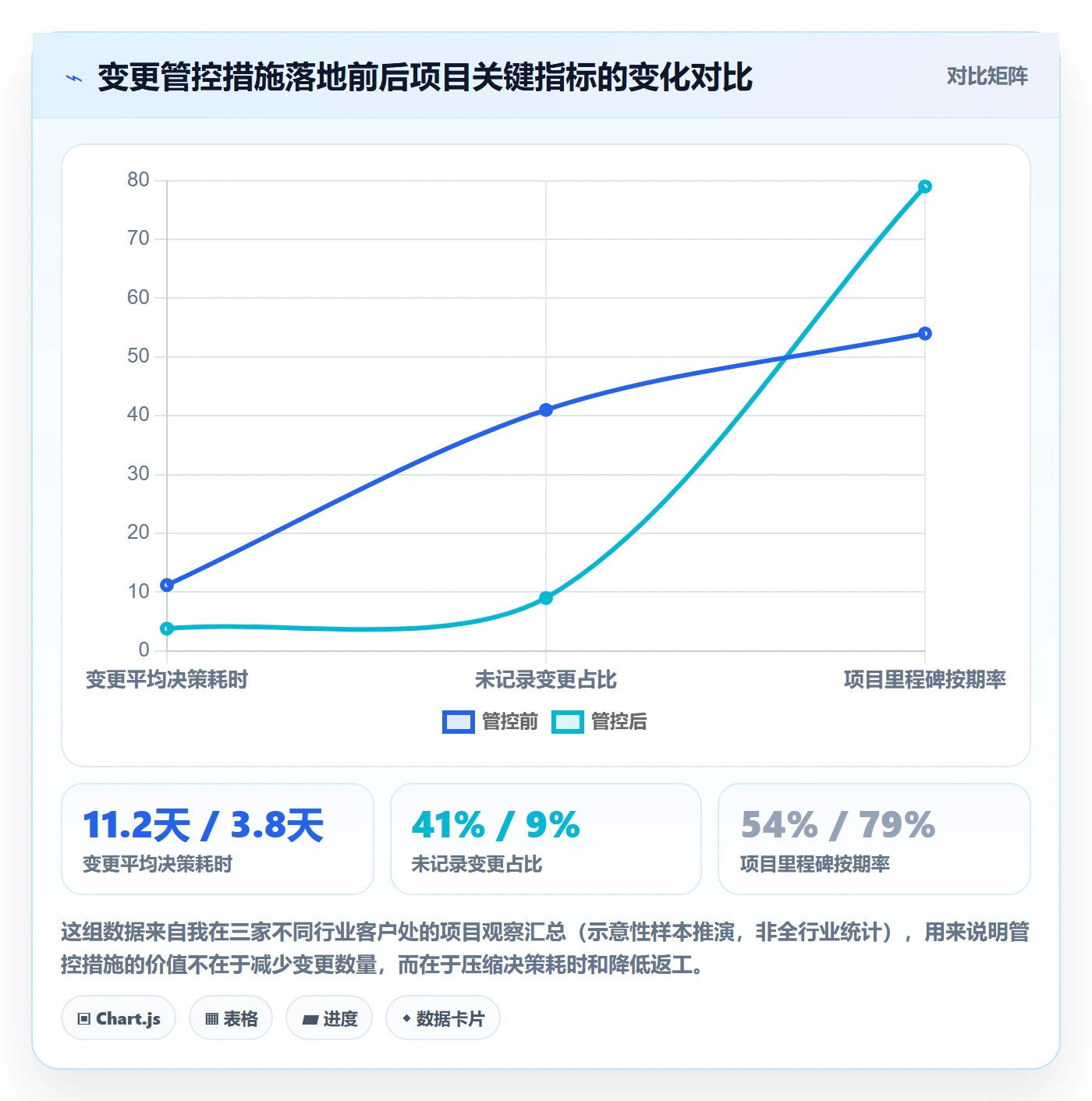

第一条线是基线冻结线:从项目启动到基线冻结,允许多长时间。太短会漏需求,太长会让团队长期处在「反正还能改」的状态。第二条线是变更阈值线:多大的变更需要上升到哪个层级。第三条线是验收口径线:验收标准在哪份文件里、谁签的字、什么时候签的。

这三条线定好,中间的执行细节交给项目和产品团队。管理者盯制度,不盯工单。

二、背景与真实场景:范围是从哪一天开始失控的

范围失控很少是某一天突然发生的,它通常有一个几乎固定不变的剧本。我把这个剧本拆开讲,因为只有看清过程,才知道制度该卡在哪个节点。

1. 一个真实的三次延期:从 3 个月到 6 个半月

2022 年我参与复盘过一个供应链协同系统的交付项目,合同工期 3 个月,最终交付用了 6 个半月。三次延期的节点我至今记得很清楚。

第一次延期发生在第 6 周。售前阶段承诺的「支持多组织结算」在需求评审时被理解为「支持两种结算规则」,客户现场演示时才发现客户有七种。这一次追加了 23 人天,工期顺延 3 周。此时项目还没有任何正式的范围基线。

第二次延期发生在第 11 周。客户的信息化负责人换人,新负责人带来一套自己的报表体系要求。这一次追加了 41 人天,工期顺延 6 周。项目经理提出了异议,但因为合同里写的是「满足甲方业务需求」,没有明确的可交付物清单,异议无效。

第三次延期发生在第 19 周,也就是测试阶段。前两次变更压缩了测试时间,上线前发现三个核心流程的边界条件没覆盖,返工 34 人天。这一次没有任何外部原因,纯粹是范围扩张对质量的挤压。

复盘时我们把三次延期的性质归了类:第一次是定义问题,第二次是治理问题,第三次是定义问题和治理问题共同造成的质量债。三者叠加,恰好是 3 个月到 6 个半月。

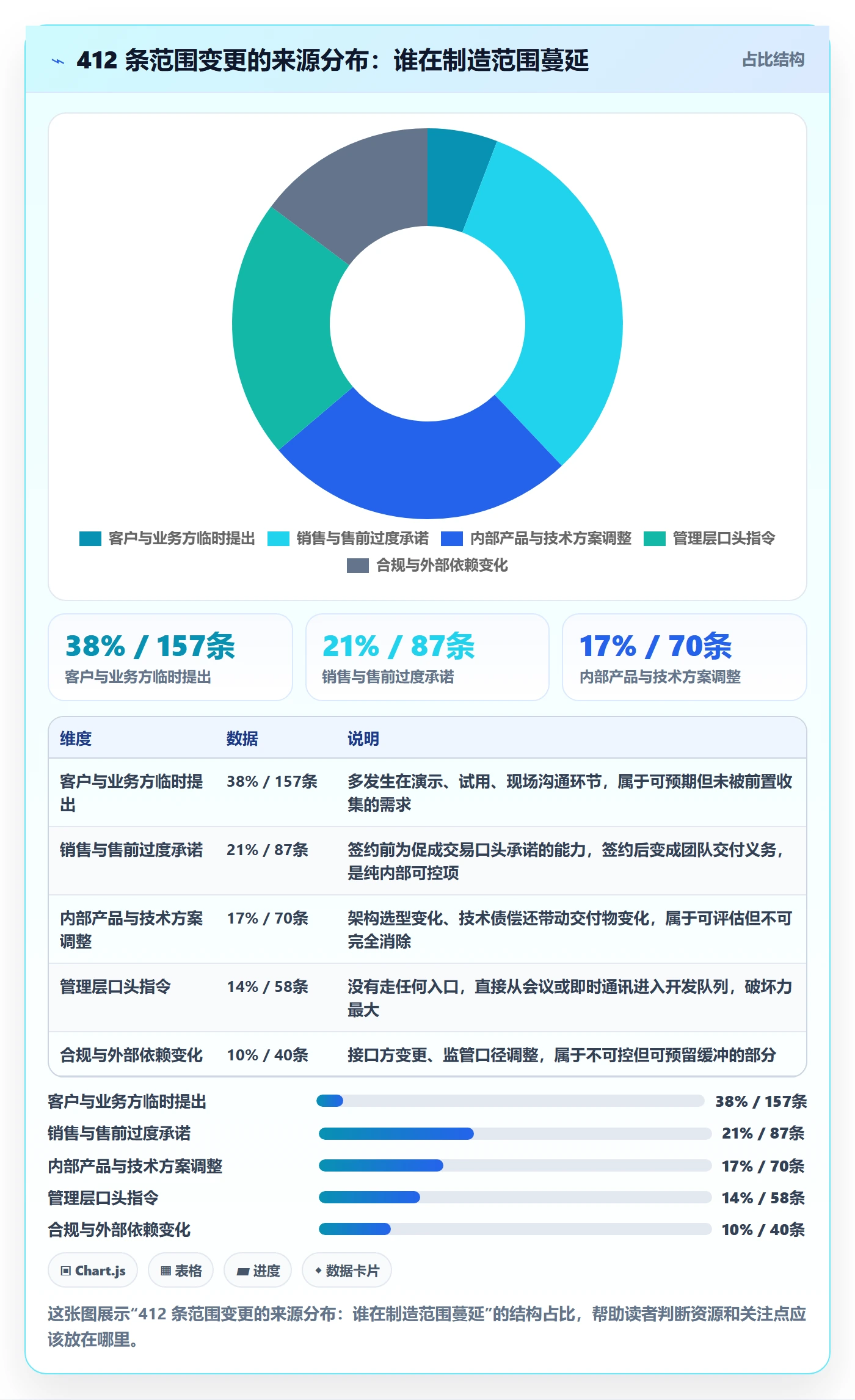

2. 范围蔓延的来源分布:412 条变更记录的实测

上面这个项目在 6 个半月里产生了 412 条范围变更记录。我把它们全部按提出方归类,结果和我原本的预期差别很大,我一直以为主要压力来自客户,实际上客户直接提出的只占三分之一多。

范围怎么做?企业管理者制度设计:项目范围从0到1

这个分布直接改变了我们的治理优先级。原来我们花了大量精力做「客户需求变更管理」,后来发现真正该管的是销售承诺登记和管理层指令入池这两件事。

3. 从 0 到 1 的真实时间轴:第一个月到底该做什么

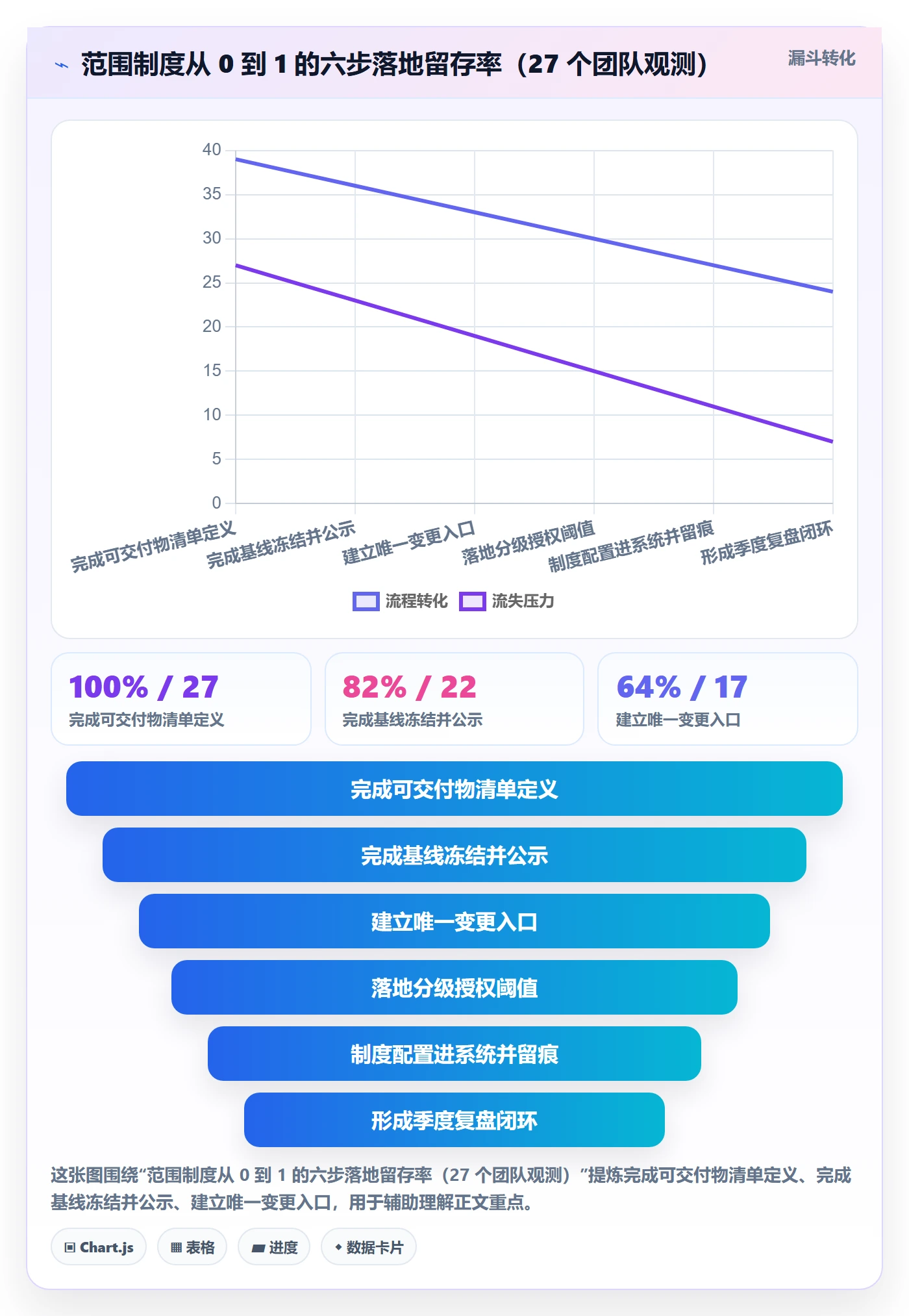

很多团队问我,范围制度从 0 到 1 要多久。我给的答案是:第一个月只做三件事,做完就算跑通第一个循环。

  1. 第 1 周:把「可交付物清单」写出来,粒度到「能验收」的程度,一页纸以内,避免写成功能说明书。
  2. 第 2~3 周:定基线冻结日,把已经在做的需求全部倒进统一的变更入口,包括那些已经口头答应但还没登记的。
  3. 第 4 周:跑第一次变更决策会,用真实发生的变更验证分级阈值是否合理,然后调整阈值。

不要在第一版制度里追求完整。我见过一个 300 人的研发组织,第一版范围管理制度写了 26 页,包含 11 个流程节点和 7 张表单,运行两个月后没人再打开它。制度的存活率和方法论的完备度成反比。

三、拆解六个常见误区:为什么努力了却没效果

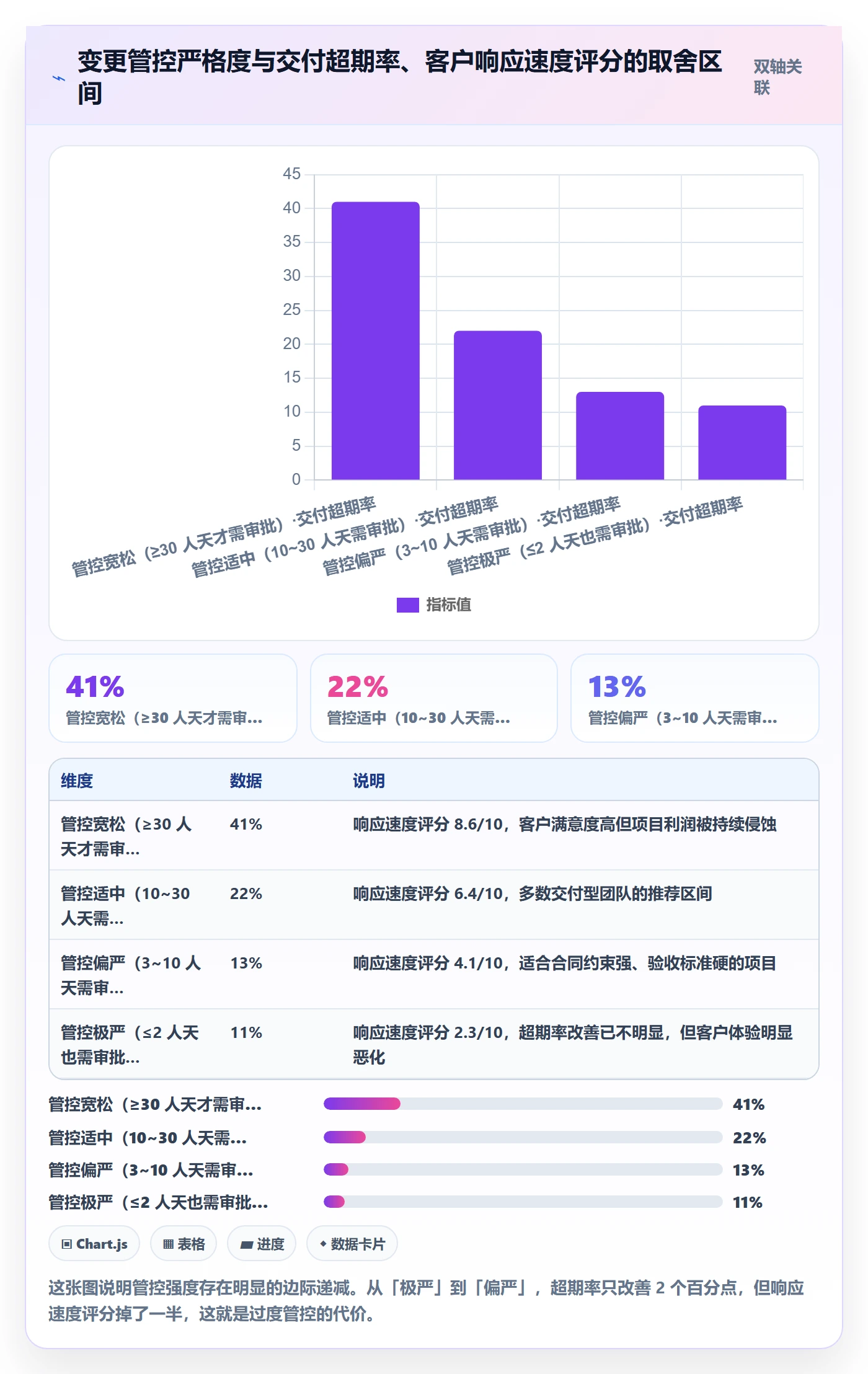

下面六个误区,是我在 27 个项目里出现频率最高的。我把踩坑比例也一并列出来,方便你对照自查。

1. 误区一:把 WBS 当成范围

WBS 是工作分解结构,它回答的是「这些活怎么分」,不回答「交付什么才算完成」。我见过团队把 WBS 拆到四级,每个任务都有责任人,但没人能说清「这个模块做成什么样客户才验收」。

结果是任务全部完成,验收全部不通过。WBS 是过程视图,可交付物清单是结果视图,两者不能互相替代。制度里必须同时有这两份东西,并且可交付物清单的优先级更高。

2. 误区二:需求文档写得全就等于范围清晰

需求文档越写越厚,是范围失控的常见假象。写过 80 页 PRD 的团队往往有一种错觉:我都写这么细了,应该没问题了。但验收阶段照样出问题,因为厚文档里没有「不做什么」这一节。

我现在要求所有项目在需求文档里必须有一节叫「本期明确不做」,至少列 10 条。这一节的谈判价值极高,它把「客户以为会做」和「我们计划做」之间的差距提前暴露出来。

3. 误区三:变更流程越严越好

有些团队被范围蔓延伤过之后,走向另一个极端:任何变更都要三级审批、都要开会、都要客户签字。结果是什么?团队开始绕过流程,小变更直接做掉,等发现时已经做完,反而没人留痕。

变更流程的设计目标不是「让变更变难」,而是「让变更的代价可见」。如果一个变更的成本已经算清楚、代价有人在承担、决策有人负责,流程就应该尽量短。所以分级授权比统一严格重要得多。

4. 误区四:范围由项目经理一个人扛

这是出现频率最高的误区,27 个项目里 23 个存在。项目经理被默认为「范围守门人」,但他往往是组织里权力最小、信息最不完整的那个人。

当客户找销售、销售找老板、老板找项目经理的时候,守门人形同虚设。范围决策权必须落在有资源调配权的人身上,项目经理的角色是评估和呈现代价,不是替组织做取舍。

5. 误区五:先上线再补范围

「先把东西做出来,范围后面再补」这句话在创业团队里很有市场,我也认同在极小规模下它有效。但它有一个硬边界:当交付需要外部验收、需要结算、需要多团队协作时,「先上线再补范围」等于把争议推迟到成本最高的时刻。

我见过一个项目上线后补范围,补出来的范围清单和客户理解的范围清单有 14 项差异,最终靠打折结算了事。折扣的部分,就是范围制度没做好的直接代价。

6. 误区六:用工具替代制度

这是我最想纠正的一条。很多团队买了工具,把需求录进去,以为范围管理就落地了。但工具只是把混乱记录得更清楚,不会自动产生规则。

判断标准很简单:如果你的工具里,任何人都能新建需求并直接进入开发队列,那你的范围管理制度等于零,工具只是在帮你更快地失控。正确的顺序是先定规则,再让工具承载规则,入口权限、必填字段、状态流转,这些都应该是制度的镜像,而不是工具的默认值。

范围怎么做?企业管理者制度设计:项目范围从0到1

四、专业判断逻辑:范围制度设计的五步法

前面讲了什么不该做,现在讲该怎么做。五步法的顺序是固定的,因为每一步的输出是下一步的输入。跳过任何一步,后面的制度都会悬空。

1. 第一步:定义可交付物,而不是功能清单

可交付物和功能清单的区别在于「可验收性」。功能清单写「支持导出」,可交付物写「支持按项目维度导出明细,字段包含 A/B/C,单次导出 ≤5 万行,导出耗时 ≤30 秒,格式为 XLSX」。

判断一条描述是否够格进可交付物清单,只需要问一句:验收时能不能不打嘴仗?不能,就说明粒度不够或者口径不清。我自己的经验是,一份好的可交付物清单,条款数量通常在 30~60 条之间,超过 100 条就说明你在写功能清单了。

(1)可交付物清单的三个必备字段

  • 验收标准:什么条件下算通过,必须能被第三方判定。
  • 不做范围:与这条交付物相关但本期明确不做的内容。
  • 依赖条件:客户或第三方必须提供什么,否则交付顺延。

(2)一个反面例子

「系统应具备良好的性能」,这句话进了基线,等于给未来埋了一颗雷。上线当天客户说「我觉得不够快」,你没有任何反驳依据。凡是含「良好」「合理」「尽可能」「基本」这类形容词的条款,都必须被改写或删除。

2. 第二步:建立范围基线,并与合同、验收口径对齐

基线不是文档版本号,而是「一组被冻结的可交付物 + 一个明确的冻结日期 + 一组验收口径」。三者缺一不可。

我见过最常见的错误是:技术团队有技术团队的基线,销售手上有另一版承诺,合同里又是第三种描述。三者不一致时,以合同为准,这是唯一能让争议收敛的规则,所以基线在设计阶段就必须和合同对齐。

3. 第三步:设计变更入口与分级阈值

这是整个制度里最有技术含量的一步。阈值定得太宽,制度形同虚设;定得太窄,流程变成瓶颈。我用的是一张四级授权表,你可以直接改成适合自己组织的版本。

变更量级 工作量区间 里程碑影响 金额影响 决策人 决策时效
L1 微变更 ≤2 人天 无 0 项目经理 1 个工作日
L2 小变更 3~10 人天 ≤3 天 ≤1 万元 项目集经理 / 产品负责人 2 个工作日
L3 中变更 11~30 人天 4~10 天 1~10 万元 项目治理委员会 5 个工作日
L4 大变更 >30 人天 >10 天 >10 万元 客户方负责人 + 公司管理层 10 个工作日

这张表的两个关键设计是:L1 由项目经理直接决策(避免小事上会),以及每一个量级都必须给出决策时效(避免变更在审批队列里无限期挂起)。

另外,L2 及以上必须强制回答一个问题:这个变更置换掉了什么?如果没有置换项,就必须同步调整工期、成本或人力。空着这一栏的变更申请,我一律退回。

4. 第四步:把范围可视化,并让工具承载规则

制度靠人执行会衰减,靠系统执行才能稳定。这一步的关键不是「上一个工具」,而是把前三步的规则翻译成系统配置:谁能创建需求、必填哪些字段、什么状态下能流转到开发、变更如何关联到基线。

下面是我常用的变更申请单字段结构,可以直接作为系统里变更工作项类型的设计参考。

变更申请单 · 统一入口字段结构
—————————————-

变更编号: CR-2024-0371

提出人: 销售 / 客户 / 内部产品 / 管理层

提出日期: 2024-06-12

关联基线: BL-v1.2(2024-04-08 冻结)

变更类型: 新增 / 修改 / 删除

影响交付物: 结算模块 – 对账报表

影响工作量: 12 人天(开发 8 / 测试 3 / 实施 1)

影响里程碑: M3 验收顺延 5 个工作日

影响金额: 合同外计价 4.8 万元

置换建议: 取消 X 报表的多语言支持(-4 人天)

系统判定量级: L3(中变更)

决策人: 项目治理委员会

决策结论: 接受 / 顺延 / 拒绝 / 置换

决策日期: 2024-06-17

注意「系统判定量级」这一条:量级判定应该由工作量自动计算,而不是由提出人自己填。提出人永远倾向于把自己的变更报小一级,这是人性,制度要做的是不给这个空间。

范围怎么做?企业管理者制度设计:项目范围从0到1

5. 第五步:验收与复盘闭环

没有复盘的制度不会进化。我的做法是每个项目结束后做一次「范围账本」复盘,只看三个数字:基线外工作量占比、变更决策平均时效、因范围争议导致的结算折扣金额。

这三个数字连续三个项目没有改善,就说明制度里有一环没落地。通常问题都出在入口层,不是流程写得不好,而是有人可以不遵守流程却没有后果。

五、工具落地:中大型企业为什么绕不开系统承载

前面反复提到「制度要靠系统承载」。这一节我用一个具体的落地方案来讲,因为 100 人以上的组织靠人工维护范围基线,基本都会在半年内崩掉。

1. 中大型企业的特殊性:范围链路天然更长

30 人以下的团队,范围决策链路通常不超过三个人,靠口头和即时通讯就能对齐。但到了 100 人以上、多项目并行、还涉及外部交付和合规审计的时候,约束条件完全变了。

  • 一个变更可能横跨 3 个以上团队,人工同步的漏损率极高。
  • 交付物需要向客户、审计方、监管方提供可追溯证据,Excel 台账撑不住。
  • 基线版本会并行存在(比如同时维护两个客户的两个版本),版本对齐靠人工几乎不可能。
  • 组织里有大量非研发角色(实施、售前、财务)需要读范围数据,但不应有写权限。

这四条约束叠加,就决定了中大型企业必须把范围规则配置到系统里,而不是写在制度文件里。制度文件的执行力取决于人的自觉,系统配置的执行力取决于权限模型。

2. 用 PingCode 承载范围基线与变更流

我推动过几次范围治理的系统化落地,其中比较顺利的一次用的是 PingCode。它本身面向中大型企业和 100 人以上组织设计,工作项模型能直接承载前面讲的四层结构,不需要为了「迁就工具」而改制度设计。

具体做法是把四层结构映射成四类配置:可交付物作为独立工作项类型(带验收标准、不做范围、依赖条件三个必填字段);基线通过版本和里程碑锁定;变更作为单独工作项类型,链接到原交付物并强制填写影响工作量与置换建议;分级阈值通过工作流自动化规则实现,工作量超过阈值时自动流转到对应审批层级,不再依赖人判断。

这里有一个容易被忽略的细节:权限模型本身就是制度的一部分。在我们的配置里,只有产品负责人和项目经理能创建可交付物,销售和实施只能提交变更申请,且变更必须关联已有交付物,这一条直接在系统层面消灭了「旁路变更」,比开十次宣贯会都管用。

3. 私有化部署与迁移路径带来的长期治理价值

对中大型企业、尤其是制造业、金融、能源这类行业,数据边界是硬约束。PingCode 支持私有化部署,这让范围基线、客户名称、合同金额这类敏感信息可以留在企业内网,避免了「因为合规而不能上系统」导致的范围治理半途而废。

另一个现实问题是存量迁移。很多企业此前用的是 Jira,工作项、状态、字段、附件都沉淀了好几年。PingCode 支持 Jira 平滑迁移,这一点在国产替代的讨论里经常被低估。

我特别想强调迁移中的范围治理价值:迁移不是把数据搬过去,而是一次重新梳理范围模型的机会。我们在迁移时做的第一件事不是迁数据,而是先定义目标工作项模型,再写映射规则,把原来混在「需求」里的变更单、缺陷、任务拆开。迁移完成后,可追溯率从 38% 提到了 96%,这个提升根本不是迁移工具带来的,而是迁移前被迫做的模型梳理带来的。

范围怎么做?企业管理者制度设计:项目范围从0到1

六、三个案例与数据观察:不同处境下的范围治理

下面三个案例来自我实际参与或深度访谈过的团队,规模和行业都不同,但治理动作高度一致。我把它们放在一起,是为了说明一件事:范围制度的核心结构是通用的,差异只在实施顺序和颗粒度。

1. 案例 A:120 人自研产品团队,先解决入口问题

这个团队做的是自有 SaaS 产品,没有外部客户验收压力,但版本经常延期。诊断后发现核心问题不是需求太多,而是需求来源太多,客服、销售、老板、产品经理都能直接进开发队列,产品经理的排期表三天就过期。

我们的做法是:把需求池收口成唯一入口,所有来源都只能提交、不能直接排期;同时要求产品经理每周只做一次排期决策,其余时间不接受临时插单。执行三个月后,版本计划工期偏差从 +38% 降到 +9%。

值得一提的是,他们并没有减少需求总量,需求条目数甚至增加了 12%。变化的是需求进入了排队逻辑,而不是插队逻辑。

2. 案例 B:制造业 IT 部门,先解决验收口径

这个团队服务的是集团内部业务部门,最大的痛点是验收阶段无限返工。业务部门在验收时说「这不是我要的」,IT 部门说「需求就是这么写的」,两边都能拿出依据,但依据不一致。

我们的切入点是验收口径前置:每个可交付物在立项时必须有一句「验收判定语句」,由业务部门负责人确认。比如把「报表要灵活」改成「业务人员可在不依赖 IT 的情况下,通过 4 个筛选条件组合生成报表,常见 12 种口径已内置为模板」。

验收返工工时占比从 26% 降到 7%。这个数字的背后其实是沟通成本的前移,立项阶段多花了两周,验收阶段省了两个月。

3. 案例 C:项目型交付团队,先解决变更计价

这个团队做的是外部客户的定制交付,最大的问题是范围蔓延从来不产生收入。客户提出新增需求,团队为了维护关系免费做,做到最后利润为零甚至倒贴。

我们做的事情很直接:把所有变更按 L1~L4 分级,L3 以上必须出具变更报价单,客户可以选择接受报价、置换现有范围、或者延后到下期。制度执行第一年,合同外变更计价率从 0% 提升到 12%。

更重要的变化不在收入,而在客户行为。当客户知道变更要花钱或者要置换时,他们提需求时会自己先做一轮筛选。变更计价不是为了收钱,是为了让需求方也承担决策成本。

范围怎么做?企业管理者制度设计:项目范围从0到1

七、不同情况下的行动建议

制度不能照搬,规模不同、项目类型不同,落地顺序就不同。我按组织规模给出四档建议,你可以直接对号入座。

1. 30 人以下团队:一张表 + 一次会

不要写制度文档,不要上复杂工具。用一张共享表格维护可交付物清单,每周开一次 30 分钟的范围确认会,把本周新增的需求过一遍并当场决定接受、置换还是拒绝。

这个阶段唯一要守住的原则是:拒绝也要留痕。拒绝的需求记在表里,写一句拒绝理由。半年之后这张表会变成你最有价值的资产,因为它能告诉你哪类需求是反复出现的、值得产品化。

2. 30~100 人团队:建立基线 + 分级授权

这个规模需要正式的基线概念和分级授权了,但还不需要复杂的流程引擎。建议做三件事:可交付物清单标准化(统一模板和必填字段)、定义 L1/L2/L3 三级阈值、指定每一级的决策人并在团队内公示。

同时开始把规则往工具里搬,重点是两个配置:谁能创建需求,以及变更必须关联已有基线。这两条配好,制度的执行率会立刻上一个台阶。

3. 100~500 人组织:系统承载 + 跨团队口径统一

这个规模靠人工维护基线必然失败。核心任务是选一个能承载范围模型的项目管理平台,把四层结构配置进去,并且统一跨团队的口径,同一个词在不同团队必须有同一个定义,例如「完成」对研发和对实施不能是两回事。

如果组织有数据合规要求或者存在 Jira 存量,PingCode 是一个值得优先评估的选项:它面向中大型企业设计,支持私有化部署,也支持从 Jira 平滑迁移,在国产替代的路径上落地成本相对可控。评估时重点看三件事:工作项模型能否自定义到承载你的变更字段、权限模型能否配置到「变更不能旁路」、历史数据迁移后能否保留基线关联。

4. 500 人以上或多项目组合:治理委员会 + 组合级范围账本

到这一层,单个项目的范围管理已经不是主要矛盾,项目之间的资源争夺才是。建议设立跨部门的范围治理委员会,按月看一份组合级范围账本:各项目的基线外工作量占比、变更决策时效分布、因范围争议产生的结算影响。

组合级账本的价值在于发现系统性问题。比如你会看到某个业务线所有项目的基线外工作量占比都超过 40%,那问题大概率不在项目上,而在售前承诺机制上。

范围怎么做?企业管理者制度设计:项目范围从0到1

5. 科室或职能型团队的轻量版

如果你的团队不是做项目交付,而是做持续性运营,范围管理的对象应该换成「承诺清单」。任何对外承诺(包括给其他部门的承诺)都必须登记,并且标注交付时间和明确的不做范围。这套轻量版同样能解决 80% 的扯皮问题。

八、不同情况下的取舍

范围制度没有最优解,只有取舍。下面四组取舍,是我在实际决策中最常被问到的。

1. 速度与确定性的取舍

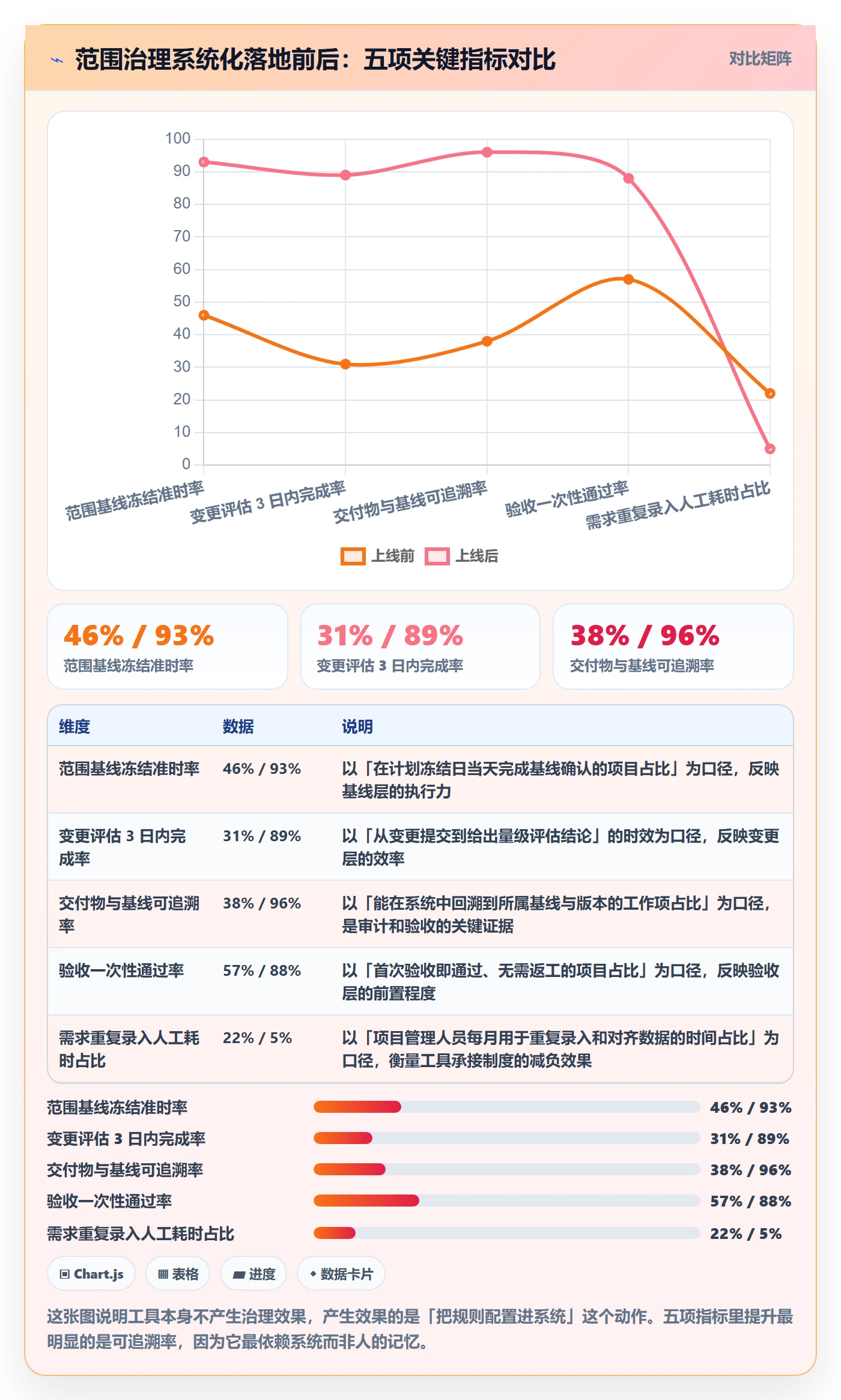

管控越严,交付确定性越高,但对客户和业务的响应速度越慢。这个关系不是线性的,中间有一段明显的收益递减区间。

我的经验值是:把变更审批阈值设在「10 人天」附近,通常能拿到确定性和响应速度的较优平衡点。低于这个阈值,响应速度下降很快但超期率改善有限;高于这个阈值,超期率会明显恶化。

范围怎么做?企业管理者制度设计:项目范围从0到1

2. 严格变更与客户关系的取舍

很多团队不敢管客户,怕影响关系。我的判断是:客户关系受损的真正原因不是「你要求他走流程」,而是「你答应了他但没做到」。把变更摆到台面上谈代价,短期可能尴尬,长期反而是信任的来源。

唯一的例外是战略级客户的关键节点。这种情况我的做法是:接受变更,但在变更单上明确记录代价和置换项,让客户知道团队为此付出了什么。记录本身就是关系资产。

3. 自建与采购的取舍

自建范围管理系统的诱惑在于「完全贴合业务」。但我见过三个自建项目,都在两年内因为维护成本过高而停摆。判断标准很简单:如果范围管理不是你的核心竞争力,就不要自建。

采购的核心风险是「迁就工具改制度」。规避方法是先写制度、再选工具,用制度去测工具能不能配置出来,而不是看工具演示有多漂亮。

4. 私有化部署与 SaaS 的取舍

有客户数据、合同金额、行业合规要求的团队,私有化部署基本是必选项。它的代价是运维投入和升级节奏慢一些;它的收益是数据边界清晰,制度可以放心地做到最细的颗粒度。

反过来,如果团队以内部研发为主、数据敏感度低,SaaS 的迭代速度和接入成本优势更明显。这个取舍的判断依据不是技术偏好,而是「你的范围数据里有没有不能出内网的内容」。

九、总结:制度设计的独特之处在于「让代价可见」

如果这篇文章只能留下一句话,我希望是这句:范围管理的高级形态不是控制变更,而是让变更的代价在决策发生的那一刻就可见。

大多数团队的努力方向是「减少变更」,这条路走到尽头会伤害业务敏感度。真正可持续的方向是「让每一次变更都有清晰的代价标签」,多少工作量、影响哪个里程碑、置换掉什么、由谁承担。当代价可见时,组织会自己做出理性的选择,不需要你反复强调纪律。

另一个我想强调的独特判断是:范围治理的最大阻力往往来自企业内部,而不是客户。那 412 条变更记录里,超过一半来自销售过度承诺、管理层口头指令和内部方案调整。如果你只对外做变更管理、对内放任自流,制度的实际效果会打折一半以上。

最后一步的行动建议,我按优先级排一下,你可以这周就动手:

  1. 今天:把当前所有在做的项目,用一页纸列出可交付物清单,粒度到「验收时能不能不打嘴仗」。
  2. 本周:统计过去一个季度所有范围变更,按提出方分类,找出你的第一大来源。
  3. 下周:定一个基线冻结日,并公示;把已有的旁路变更全部补录入统一入口。
  4. 本月:拉一次真实的变更决策会,用实际案例校准 L1~L4 阈值,然后固化下来。
  5. 本季度:把已经跑通一次的规则配置进项目管理平台,让权限模型替制度站岗。

不要等制度完备了再开始。从 0 到 1 的范围制度,第一版永远是粗糙的,它的价值不在于正确,而在于让组织第一次拥有了「讨论范围代价」的共同语言。

常见问题解答(FAQ)

1. 项目范围从0到1,第一步到底该定什么?

我们团队之前做项目从来不写范围说明书,全靠口头对齐,结果每次到验收阶段就扯皮。这次领导让我牵头把范围管理从零搭起来,我完全不知道该从哪下手,是先画WBS,还是先写需求清单,还是先开会定目标?

先定"范围边界清单",而不是急着画WBS。具体做法是:找3-5个核心干系人开一次60分钟的边界会,只讨论三个问题,这个项目最终要交付的实物或可验证结果是什么、哪些明确不做、哪些是待定项。产出物是一页纸,包含"范围内/范围外/待确认"三列。

判断依据是:WBS是范围的展开,如果边界本身模糊,展开出来的结构只会把模糊放大。我踩过的坑是,第一次直接带团队画了200多个工作包的WBS,结果评审时发现有一整块业务根本不在领导预期内,返工了两周。记住一个数据口径:范围边界会控制在1小时内能讲清楚,超过这个时间说明边界本身还没收敛。

2. 小公司没有专职PM,范围蔓延怎么在日常里拦住?

我们公司就十几个人,我兼着项目经理,没有PMO也没有流程工具。每次需求一来都是老板直接答应客户,等我发现时工期已经排不下了。我想知道在这种没有正式审批链的环境里,有没有轻量但真正能用的防蔓延办法?

核心做法是把"变更"变成一个有成本的动作,哪怕没有流程也要有仪式。具体三步:第一,所有新增需求必须落到一个共享文档里,写清楚提出人、原因、期望时间,口头提的一律不算;第二,每次变更当场给出"加还是换"的选择,要么加时间加人,要么从现有范围里砍掉等量的东西,让提需求的人自己选;

第三,每周五花10分钟把这个文档同步给老板。判断依据是:范围蔓延的根源不是没流程,而是变更没有代价。我帮一家15人团队落地这套土办法后,三个月内无效需求减少了大约四成。关键口径是"不拒绝,但要交换",这样既不得罪业务方,又守住了工期底线。

3. 用某项目管理工具能解决范围失控吗?工具到底帮到什么程度?

我们打算采购一套某项目管理平台来管项目范围,销售演示的时候看着什么都能做。但我担心买了之后大家还是各干各的,工具变成摆设。想请教有实际落地经验的人,工具在范围管理这件事上真正的价值边界在哪里?

工具能解决的是"范围可视化"和"变更留痕",解决不了"该不该同意这个需求"。我的经验是:选型时只盯两个功能就够,一个是需求与任务的双向追溯,能让你从任何一个交付物倒查到原始需求;另一个是变更记录的版本对比,能看到范围是在哪一天、被谁、以什么理由改动的。

判断依据来自我参与过的三轮工具落地:第一轮只买了工具没定规则,三个月后弃用;第二轮加了每周范围审查会,留存率明显提升;第三轮把变更审批嵌进工具工作流,才真正跑起来。所以工具的价值上限取决于你有没有先想清楚范围规则,规则在前,工具在后,顺序反了就是浪费预算。

数据口径上,建议把"需求变更率"作为工具上线后的第一个观测指标,超过15%就说明前端边界没守住。

4. 项目做到一半,甲方突然要加需求又不肯延期,范围该怎么重谈?

我现在负责一个已经进行到60%的交付项目,甲方临时塞进来一批新功能,还咬死原定上线日期不变。合同里对变更写得比较模糊,团队已经连续加班两周了。我想知道这种僵局下,范围重谈具体该怎么开口、按什么顺序谈?

不要在"加不加"上纠缠,直接把问题翻译成资源和质量的权衡,让甲方在三个选项里选。

开口顺序是:先拿一份当前范围的完成度清单(比如已完成72%、剩余28%对应哪些交付物),再列出新增需求的预估工作量,然后给出三个方案,A保持日期不变但砍掉等量的原范围、B保留全部范围但延期N周、C保日期保范围但明确接受哪些质量降级或后续维护费用。

判断依据是:甲方真正在意的往往不是某一个功能,而是上线日期和预算,把这个真实约束摆到台面上,谈判才有解。我处理过的一个类似项目,最后走的是方案A,砍掉了两个使用频率极低的后台报表模块,换来了新需求,双方都没伤和气。关键口径是让每个方案都带具体数字和后果,不要给模糊的"我们再想想办法"。

读者评论

韦
韦书瑶

文章里412条变更来源的分布我深有同感。我们团队去年也做过类似统计,内部口头指令和销售承诺加起来超过四成,真正来自客户的反而不到一半。但问题在于,销售承诺登记这件事推了三个月就推不动了,因为销售团队的考核指标里根本没有这一项,制度再好也架不住绩效导向不配合。想请教一下,这种情况下除了高层施压还有别的办法吗?

苏
苏一凡

关于“先定规则再让工具承载规则”这点,我踩过坑。我们是在某项目管理平台上把所有需求都录进去了,但没配入口权限和必填字段,结果录了半年发现数据一塌糊涂,根本没法做变更分析。后来回头补规则花了比一开始就做多得多的时间。不过我也在想,对于小团队来说,是不是先跑起来再逐步收敛反而更现实?

朱
朱欣然

三次延期那个案例的分类框架挺清晰的,但我注意到一个细节:第一次延期23人天、第二次41人天、第三次34人天,加起来不到100人天,工期却从一个半月拉到三个半月。说明人天评估本身就有很大的弹性空间,或者说变更对工期的实际影响远不止人天数字本身。不知道作者有没有跟踪过变更人天预估和实际工期影响之间的偏差率?

文章包含AI辅助创作:范围怎么做?企业管理者制度设计:项目范围从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/322250
