范围定义流程与规范:企业管理者项目范围入门指南关键指标

2024 年我参与复盘过一个制造业的 ERP 与 MES 一体化项目:合同写明的范围是 42 个功能模块,最终上线交付了 71 个,工期从计划的 11 个月拖到 19 个月,人力成本超支约 62%。

复盘会上所有人都在找技术原因,接口复杂、主数据脏、供应商响应慢。但把变更记录按时间轴排开之后,真正的分水岭出现在项目启动后的第 3 周:业务方在一次周会上说”顺便把质检报表也加上吧”,项目经理回了一句”小功能,先做着”。

从那一句话开始,这个项目的范围就再也没有回到过基线。这篇文章要讲的就是:范围定义流程与规范到底该怎么建,以及企业管理者应该盯住哪几个真正有用的关键指标。

一、核心结论:范围管理的对手不是”需求太多”,而是变更成本曲线

1. 范围定义的本质是把变更成本从后期挪到前期

很多人把范围定义理解成”把需求写清楚,让业务方别改”。这个理解从根上就错了。需求一定会变,市场会变、合规会变、业务方的认知也会随着看到原型而变。范围管理真正要做的,是让变更尽可能发生在便宜的时候。

行业内被反复引用的缺陷修复成本曲线(Boehm 曲线)在软件项目上依然成立:需求阶段的变更,成本基本等于沟通与文档工时;到了上线运行阶段,同样的变更要连带改代码、改数据、改培训、改接口、改验收文档,成本放大一个数量级不止。

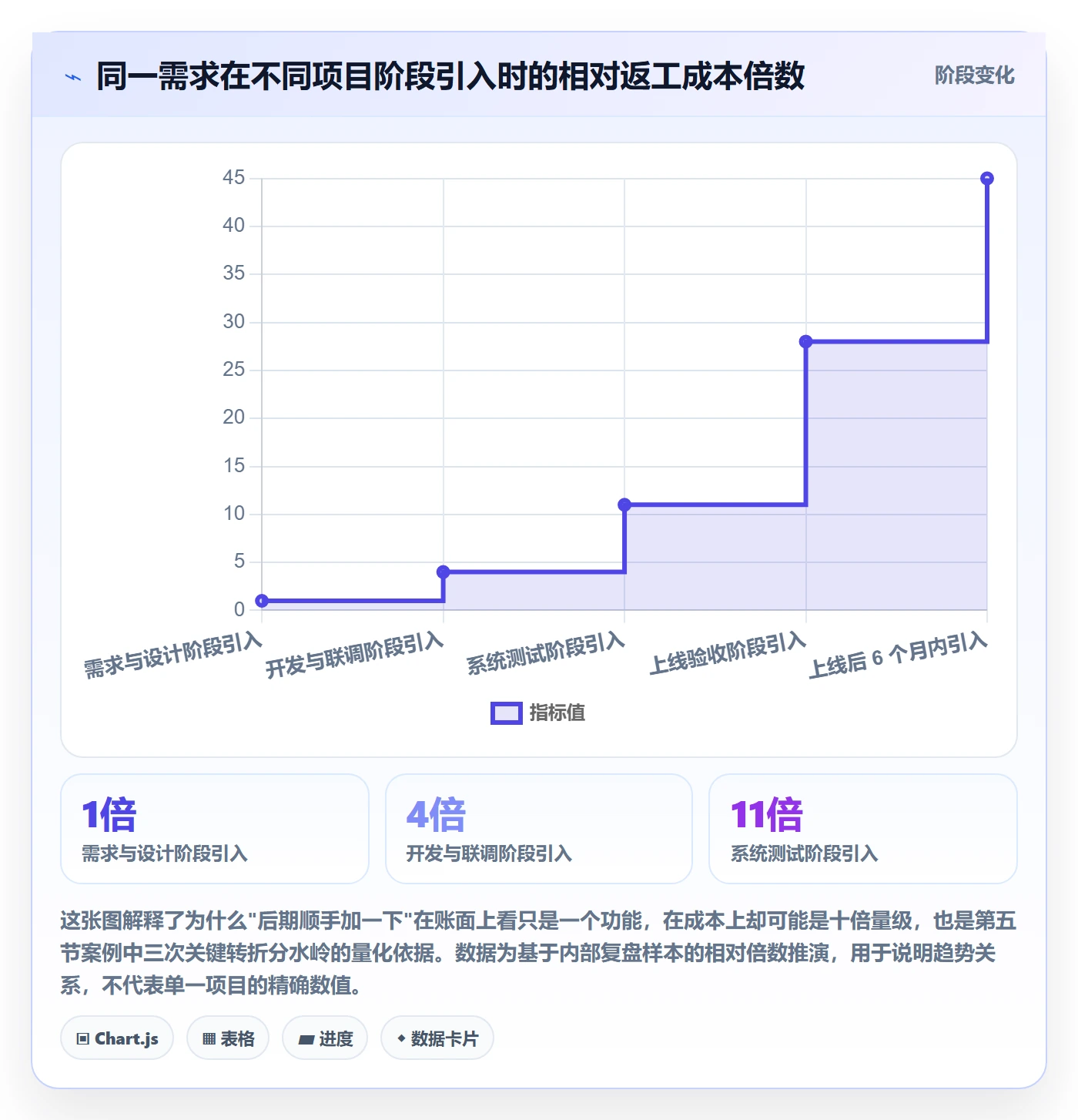

下面这张图是我在多个交付型项目中观察到的经验倍数区间,用来说明”为什么早一天冻结基线,比多开十次评审会更值钱”。

范围定义流程与规范:企业管理者项目范围入门指南关键指标

2. 范围基线不是一份文档,而是四个可度量的状态

我在评审项目文档时最常看到的一句话是”需求已确认,详见附件”。这句话等于没有状态。一个可用的范围基线,必须能回答”每一条需求现在处于哪个状态”。

我通常把范围条目拆成四个状态:已识别、已确认、已基线化、已冻结。每个状态都要有进入条件和退出条件,不能靠人的记忆推动。

  • 已识别:条目被记录进需求池,有唯一编号、提出人和提出时间,允许信息不完整。
  • 已确认:业务负责人和技术负责人双方确认了业务目标、边界和大致工作量,允许细节待定。
  • 已基线化:验收标准可判定、影响面已评估、排期已确认,进入版本基线,成为计算变更率的分子分母依据。
  • 已冻结:在约定的冻结窗口内不接受任何新增条目,任何进入的变更必须走变更控制流程。

这四个状态的价值在于:你可以随时算出一个比率,有多少条目长期停在”已确认”却没有基线化。这个数字比任何进度百分比都更早预警范围失控。

3. 没有度量指标的范围管理,等于没有范围管理

我见过太多团队把范围管理做成一套仪式:开评审会、签字、归档、然后就没有然后了。半年后复盘,谁都说不出这个项目一共变更了多少次、变更从哪里来、平均多久闭环。

原因很简单,范围管理的对象是”变化量”,而变化量不度量就不可见,不可见就不可控。进度有偏差率、成本有 CPI、质量有缺陷密度,范围也必须有对应的一组合适指标。这是我认为企业管理者在这个议题上最该先补齐的一块。

4. 管理者只需要先记住三个口径

指标体系可以很复杂,但对企业管理者来说,先理解三个口径就足够支撑判断了。

  1. 范围基线变更率:基线冻结后新增或修改的可交付成果数量 ÷ 基线内可交付成果总数。它衡量的是”这个项目的范围有多不稳定”。
  2. 变更闭环时长:从变更提出到评估结论下发所耗时长。它衡量的是”组织对变化的响应速度”。
  3. 范围完成度偏差:团队自评完成度减去以验收标准判定的实际完成度。它衡量的是”我们对’做完了’的定义是否一致”。

这三个数字一旦被持续统计,范围管理就从”感觉有点乱”变成了”变更率 23%,需要干预”。这就是从经验管理到数据管理的分界线。

二、背景与真实场景:范围失控通常不在立项会上,而在第 3 周到第 6 周

1. 一个 19 个月项目的失控时间线

回到开头那个项目。我把它的变更记录重新排了一遍,得到了一个非常有代表性的时间线。

  • 第 1-2 周:需求收集,输出 42 个模块的范围说明书,业务方与供应商双方签字,基线的账面数字很漂亮。
  • 第 3 周:第一次”顺便加一个小功能”,质检报表被口头纳入,没有走任何流程,也没有更新范围说明书。
  • 第 5 周:类似的”顺便”累积到 9 条,项目经理开始察觉,但因为在赶第一个里程碑,决定”先做,回头补流程”。
  • 第 8 周:开发资源出现冲突,两个模块的负责人被同一个”小功能”反复打断,原计划的联调进度落后 11 天。
  • 第 12 周:第一个里程碑延期 3 周,客户方开始质疑供应商的交付能力,双方关系进入对抗状态。
  • 第 19 周:系统上线,交付模块 71 个,范围膨胀 69%,合同外工作量全部由供应商承担,项目毛利由正转负。

值得警惕的是:在第 3 周那个节点,这个项目所有的进度指标都是绿色的。进度看板显示正常,成本消耗正常,风险登记册上也没有任何条目。所有预警信号都藏在”变更没有被记录”这件事本身里。

范围定义流程与规范:企业管理者项目范围入门指南关键指标

2. 范围蔓延、范围镀金、范围跳变,是三件不同的事

很多团队把所有范围问题统称为”需求变更”,这是导致治理手段错配的根源。我一般把它们拆成三类,因为它们的成因和处理方式完全不同。

  • 范围蔓延:大量小额、渐进、未经审批的追加,单条影响小,累积影响大。治理重点是统一变更入口。
  • 范围镀金:团队主动添加用户没要求的功能,出于技术热情或”反正做都做了”。治理重点是验收标准与交付清单的双向核对。
  • 范围跳变:一次性大额追加,比如监管新规要求、并购导致的系统合并。治理重点是合同与资源的重谈机制。

三类问题的治理动作不能互换。对范围蔓延用合同谈判是过度反应,对范围跳变用”下一个版本再说”是自欺欺人。

3. 中大型组织有三个结构性约束

100 人以下的小团队,范围失控通常靠加班和创始人拍板就能消化。但组织一旦超过 100 人、同时跑多个项目,问题会变成结构性的。

  1. 决策链条变长:一个变更要经过业务、技术、PMO、甚至采购与法务,评估一次要 3-5 天,团队等不起,于是先做后补,流程被架空。
  2. KPI 方向不一致:业务方考核业务上线时间,交付方考核人力成本,PMO 考核流程合规。三方都做对了自己的事,项目却失控了。
  3. 多供应商边界模糊:当一个项目有四家供应商时,”这条需求归谁做”本身就是一个需要两三天才能澄清的问题。

这也是我一直建议中大型组织不要把范围管理寄托在个人经验和责任心上面的原因,它不是执行力问题,而是需要工具和数据支撑的系统问题。

三、拆解五个常见误区:很多团队把范围管理做成了”档案管理”

1. 误区一:把 WBS 当成范围定义

这是最普遍的一个。团队花两周时间把工作分解结构做到四级甚至五级,然后宣布范围定义完成。

问题是:WBS 回答的是”要做什么工作”,范围定义回答的是”什么算做完、什么不在范围内”。一个把任务拆得很细的 WBS,恰恰可能把”不做什么”完全漏掉。我见过一个项目 WBS 有 380 个叶子节点,却没有一页纸说明哪些接口不在本次对接范围内,结果上线前两周才发现要对接六个外围系统。

2. 误区二:用”需求签字确认”代替范围基线

签字确认的是一个时点的共识,不是一份可持续演进的基线。

真正的基线必须满足三个条件:每条条目有唯一标识、每次变更可在基线上追溯、当前有效版本始终唯一。纸质签字件做不到第三点,当三个版本的附件同时存在于共享盘时,团队已经在按不同的基线工作了。

3. 误区三:只考核进度和成本,不考核范围

这是一个典型的指标设计失误。当考核只有工期和成本时,理性的项目经理最优策略就是把范围悄悄做大而进度看起来正常,因为范围不在分母里。

只有把范围基线变更率纳入项目健康度评分,项目经理才有动力在第一次”顺便加一下”的时候说”可以,走一下变更评估”。

4. 误区四:变更控制委员会只在纸面上存在

我调研过的一个组织,变更控制流程文档有 26 页,委员会由 7 位领导组成。过去 12 个月,这个委员会实际只开过 2 次会,通过率 100%。

高通过率不是好事。它说明这个委员会不是决策机构,而是盖章机构。合理的变更控制,应当有一定比例的驳回、延期或降级处理,否则它就失去了筛选功能。

5. 误区五:把范围定义当成一次性动作

范围定义是一个持续到项目收尾的动作。我的做法是每个月做一次”基线健康检查”:统计悬空条目、复核边界声明、检查验收标准是否还成立。

尤其是超过 6 个月的项目,第 1 个月写下的验收标准到第 8 个月往往已经和业务现实脱节,如果不复检,最后会演变成”验收时的争吵”。

范围定义流程与规范:企业管理者项目范围入门指南关键指标

四、专业判断逻辑:五道闸门与七项关键指标

1. 闸门一:可交付成果必须可验证

“完成用户管理模块”不是可交付成果,”用户可以完成注册、登录、密码找回三个流程,且每个流程在验收环境下有可执行用例”才是。

我的判断标准很直接:如果一条可交付成果无法被一个不了解项目背景的人独立验证,它就不具备基线化的资格。这条规则能过滤掉大约三成的模糊需求。

2. 闸门二:边界声明必须显性化

一份合格的范围说明里,“不做什么”应该和”做什么”篇幅相当。可以做成一个明确的不包含清单(Out of Scope List),并在每次基线评审时逐条确认。

我通常要求清单里至少覆盖四类:外部系统集成、数据迁移范围、历史数据保留策略、非功能需求(性能、并发、可用性)的达标口径。

3. 闸门三:验收标准必须量化到可判定

“响应速度要快”不可判定,”95 分位接口响应时间在 300ms 以内,压测并发 500″可判定。量化不是追求精确,而是追求双方对”通过/不通过”得出相同结论。

4. 闸门四:变更评估必须有时效上限

这是我踩过的最大的坑。有一年我们的变更评估平均要 5.5 天,结果就是团队干脆不等评估结论,先动手做。流程还在,但已经失效了。

后来我们把规则改成:所有变更申请必须在 24 小时内给出初评结论(接受/驳回/需补充信息),48 小时内给出完整的工期与成本影响。超时自动升级到 PMO。这一条改完之后,走流程的变更占比从 47% 涨到了 91%。

5. 闸门五:基线冻结与定期解冻

基线不能永久冻结,否则组织会僵化。我的建议是按迭代周期设置冻结窗口:窗口内只接受阻断级变更,窗口外统一纳入下一次基线刷新。

冻结窗口的长度要和迭代节奏匹配。两周迭代配两周冻结窗口,月度发布配月度冻结窗口,冻结期和发布节奏错配是很多团队流程被绕过的真实原因。

6. 七项关键指标与建议口径

下面这张表是我在不同规模组织里实际用过、并且认为管理者可以看懂的一组指标。指标不必多,但口径必须固定,否则连续三个月的对比没有意义。

指标名称 计算口径 建议参考阈值 数据来源
范围基线变更率 冻结后新增或修改的可交付成果数 ÷ 基线内可交付成果总数 成熟团队 ≤ 15% 需求/工作项变更记录
变更评估闭环时长 变更提出时间到评估结论下发时间的平均小时数 ≤ 24 小时(初评) 变更单流转日志
变更一次通过率 首次提交即获批准的变更数 ÷ 变更申请总数 50%-70% 为健康区间 变更审批记录
验收标准量化覆盖率 具备可判定验收标准的基线条目数 ÷ 基线条目总数 ≥ 90% 需求条目字段完整度
悬空需求率 停留”已确认”超过 30 天未基线化的条目数 ÷ 全部条目数 ≤ 10% 需求状态停留时长
镀金功能占比 无对应需求来源的已交付功能数 ÷ 已交付功能总数 ≤ 3% 需求,交付双向追溯
范围完成度偏差 团队自评完成度 − 按验收标准判定的实际完成度 绝对值 ≤ 8 个百分点 版本自评表 + 验收报告

范围定义流程与规范:企业管理者项目范围入门指南关键指标

范围定义流程与规范:企业管理者项目范围入门指南关键指标

五、案例与数据观察:某项目管理平台在中大型组织的范围治理实践

1. 场景:一家同时跑 11 个项目的装备制造企业

这是我跟踪过的一个比较典型的样本。企业研发中心约 420 人,同时推进 11 个项目,其中 4 个涉及软硬件联合交付、3 个涉及外部供应商。改造前的状态是:需求分散在聊天记录、邮件、Excel 和多个项目管理系统里,范围基线以 Word 附件形式存在共享盘。

他们最终选择了 PingCode 作为统一的需求与项目管理平台。选择理由有三个在他们内部被反复提到:一是中大型组织和 100 人以上团队的权限与组织模型能支撑多项目并行;二是支持私有化部署,研发数据不出内网,这对装备制造企业的合规要求是硬门槛;三是支持从 Jira 平滑迁移,历史需求与变更记录能够延续,不会出现”换工具等于丢掉基线历史”的问题。

2. 三组可以直接对比的数据

需要说明的是,以下数据来自该企业 2023 年 9 月至 2024 年 9 月的内部统计口径,属于单一组织样本,不能直接外推到其他行业。但它的变化方向和幅度,和我在其他几个组织里看到的趋势是一致的。

观察指标 改造前(2023.09) 改造后(2024.09) 变化幅度
范围基线变更率 无统计口径 12.4% 从不可见变为可度量
变更评估平均耗时 5.5 天 1.2 天 缩短约 78%
需求到交付的追溯覆盖率 31% 94% 提升 63 个百分点
里程碑按期达成率 52% 78% 提升 26 个百分点
范围对齐会议耗时 26 小时/月 9 小时/月 减少约 65%

其中我认为最有价值的不是里程碑达成率提升 26 个百分点,而是范围基线变更率从”没有口径”变成”12.4%”。因为前者是结果,后者是能力。有了这个口径之后,管理者第一次能够在月度经营会上讨论”哪个项目的范围最不稳定”,而不是笼统地说”最近需求有点多”。

范围定义流程与规范:企业管理者项目范围入门指南关键指标

3. 私有化部署与 Jira 迁移对范围基线的影响

这两个技术特性听起来和”范围定义流程”关系不大,但在实践中影响很直接。

先说私有化部署。当需求条目里包含产品料号、工艺参数、客户名称这类敏感信息时,很多企业的安全规范不允许它们出现在公网 SaaS 上。结果是团队被迫把敏感需求留在 Excel 里,而 Excel 里的需求天然无法统计变更率。数据一旦不出内网,需求就能完整进入系统,范围指标才有完整的分母。

再说 Jira 迁移。迁移最容易踩的坑是”只迁当前状态,不迁历史记录”。如果只把工作项迁过来而丢掉变更历史,那么基线的演进过程就断了,你无法回答”这条需求是什么时候、因为什么原因进入范围的”。这家企业在迁移时做了三件事,我认为值得参考。

  1. 字段映射分层:把原系统中的需求类、任务类、缺陷类工单分别映射到需求、任务、缺陷三层结构,保持原有的层级语义。
  2. 状态映射对齐基线四态:将原系统的十几个状态收敛到”已识别、已确认、已基线化、已冻结”四个状态,并保留原状态作为附加字段。
  3. 历史变更留档:把原系统中的变更评论、附件、审批记录作为历史记录迁移,保证基线的可追溯性不断链。

迁移完成后,他们做了一次交叉验证:随机抽取 30 条需求,比对迁移前后在系统中的变更记录条数。结果 29 条一致,1 条因为原系统中使用的是自定义字段而需要人工补录。这种验证动作,我认为应该成为任何工具迁移的标准收尾步骤。

范围定义流程与规范:企业管理者项目范围入门指南关键指标

4. 这个样本不能被外推的部分

为了避免误导,我要说清楚这个案例的边界。该企业本身有较强的 PMO 基础,改造前只是缺工具和数据口径,而不是缺管理意愿。如果组织本身没有范围管理意识,单纯上工具,结果通常是”用新工具记录同样混乱的流程”。

另外,这家企业所在的装备制造行业需求相对可枚举,如果是互联网 C 端产品这类需求高度不确定的场景,12.4% 的变更率可能过低,反而说明团队在压制必要的探索。

六、行动建议:按组织规模分四种打法

1. 50 人以下团队:轻量清单 + 单一变更入口

这个阶段不要建变更控制委员会,也不要写 20 页流程文档。你需要的是两件事:一份不超过 3 页的范围清单(做什么、不做什么、验收标准),以及一个唯一的变更入口,所有需求变更只能从这一个入口进来,不接受口头和私聊。

判断标准很简单:如果三个月后你能说出这个季度变更了多少条、平均多久闭环,这套轻量机制就合格了。

2. 100-500 人组织:范围基线 + 变更评审周会

这是最需要规范化的一档。我的建议是”基线四态 + 变更评审周会 + 24 小时初评 SLA”三件套。

  • 所有需求条目按四个状态流转,悬空超过 30 天自动预警。
  • 变更评审周会固定时间、固定人员、固定输出,每次会议纪要必须包含驳回项和理由。
  • 初评 24 小时内必须给出结论,超时自动升级,防止”先做后补”。

这一档也是引入统一项目管理平台的性价比最高的阶段。PingCode 这类面向中大型组织和 100 人以上团队的平台,在这个规模上能把需求、任务、测试、变更打通,私有化部署选项也解决了数据合规问题。但要注意的是:工具负责让数据可见,管理动作还得自己定。

3. 500 人以上或多项目组合:分层基线与组合级范围看板

这个规模下,单项目范围管好已经不够了,还要处理项目之间的范围争夺。

我的做法是把基线分成三层:组合层基线(年度能力规划)、项目层基线(单个项目交付范围)、迭代层基线(当前迭代的冻结范围)。三层之间必须有明确的变更传导规则,迭代层的变化累计到什么程度要触发项目层基线刷新。

组合级看板上,我最关注的是一个指标:被范围变更吃掉的产能占比。如果这个数字长期超过 25%,说明组织在同时推进太多不确定的项目,问题不在项目层,在组合层。

4. 强交付 / 强监管场景:合同级范围台账

涉及合同付款节点、行业监管审计的项目,范围台账必须是合同级别的。每一条范围条目要能对应到合同条款、验收条件、付款节点。

这类项目的关键动作是每次变更都要评估是否触发合同变更。我见过太多项目把变更默默消化在内部,最后审计时无法解释工作量与合同的偏差,反而陷入被动。

范围定义流程与规范:企业管理者项目范围入门指南关键指标

七、不同情况下的取舍:四个不能同时拿满的三角形

1. 速度 vs 确定性

范围定义越严格,前期耗时越长,但后期返工越少。这个取舍没有普适答案,取决于项目所处的竞争环境。

如果市场窗口只有三个月,把范围冻结做到极致可能直接导致错失机会;如果是五年期的核心系统,前期的两三个月打磨基线几乎必然划算。我的经验是:项目预期生命周期越长,前期范围投入的回报越高。

2. 详细度 vs 适应性

把每条需求都精确到可执行用例,团队会失去应对变化的灵活性;只写目标不写细节,团队会反复返工。

我倾向于一个混合策略:对靠近当前迭代的条目做高详细度,对远期条目只做边界和验收标准级别的定义。也就是常说的”滚动式范围定义”,近细远粗,随着迭代推进逐步细化。

3. 工具约束 vs 流程约束

这两者是可替代的。系统里把变更入口做死(不允许绕过),比写十条”必须走流程”的制度更有效。

但工具约束也有代价:它降低了例外处理的灵活性。所以我的判断是把高频、标准化的动作交给工具强制,把低频、高风险的例外留给人工判断。比如阻断级生产问题的范围变更,就应该有明确的快速通道,而不是被系统卡住。

4. 采购成熟平台 vs 自研拼装

我在这条路上踩过坑。早期我们用自研 + 表格 + 第三方看板拼出了一套范围管理环境,第一年很灵活,第二年就开始维护不动,字段口径不统一、变更历史散落、跨项目统计要人工合并。

判断标准是组织内是否有人专职做这套系统的维护。如果没有,采购成熟平台更划算;如果有,且业务规则极其特殊(比如军工、特定行业工艺),自研的适配性优势才成立。中大型组织的现实选择通常是采购成熟平台做底座,只在最特殊的少数环节做二次开发。

范围定义流程与规范:企业管理者项目范围入门指南关键指标

八、下一步:可以直接执行的 30 / 60 / 90 天落地路径

1. 前 30 天:建立口径和数据底座

不要急着改流程,先让数据可见。这一个月只做三件事。

  1. 把范围清单按”已识别、已确认、已基线化、已冻结”四态重新标注一遍,找出所有悬空条目。
  2. 定义并公布七项指标中的至少三项口径,明确计算方式和数据来源。
  3. 把需求、任务、测试、变更记录收敛到一个系统里,避免跨系统人工统计。

这个月的产出应该是一份”当前范围健康度基线报告”,作为后续所有改善的参照点。

2. 第 31-60 天:跑通变更闭环

这个阶段的核心是让变更真正走一遍完整流程,重点不是通过率,而是时效。

  • 设立唯一变更入口,关闭所有口头与私聊通道。
  • 明确 24 小时初评、48 小时完整影响评估的 SLA。
  • 变更评审会固定每周一次,纪要必须包含驳回项和理由。
  • 对超时未评估的变更设置自动升级机制。

如果两个月后变更评估平均耗时还在 3 天以上,问题多半不在流程设计,而在某个审批环节的排期能力,需要单独拆解处理。

3. 第 61-90 天:把范围指标接入经营例会

前两步是项目层的动作,这一步是让范围管理真正进入管理层视野。

我的建议是在月度经营会上固定用一页纸呈现三个数字:本期范围基线变更率、变更评估闭环时长、悬空需求率。这三个数字分别对应稳定性、响应速度和早期风险,组合起来足以支撑管理判断。

同时做一次回溯校验:把这三个月里发生范围争议的项目挑出来,看它们的范围指标在争议发生前一到两个月是否有异常。如果有,说明这套指标体系具备前瞻性,可以正式固化;如果没有,说明指标口径还需要调整。

4. 一个可以直接抄的范围基线与变更评估模板

下面这份结构是我在实际项目中反复使用并迭代过的,可以直接改成组织内部的模板。它的特点是:把”不做什么”和”变更规则”写在同一份文件里,避免边界声明被单独存放而失效。

scope_baseline:
project: MES-INTEGRATION-2024

baseline_version: v1.3

frozen_at: 2024-03-18

owner: 项目经理 / 业务负责人(双签)

deliverables:

id: D-001

name: 工单全流程管理

acceptance: 工单创建至关闭全流程不超过 3 次点击,异常工单 5 分钟内自动升级

weight: 8

status: baselined

id: D-002

name: 质检数据采集

acceptance: 采集延迟 95 分位 < 2s,连续 72 小时无数据丢失

weight: 5

status: baselined

out_of_scope:

与第三方物流系统的实时双向对接(本期仅提供数据导出接口)

移动端离线作业模式

历史数据迁移范围限定为近 24 个月

change_control:

single_entry: true

initial_review_sla_hours: 24

full_impact_sla_hours: 48

approvers: [业务负责人, 技术负责人, PMO]

auto_escalate_on_timeout: true

freeze_window: 迭代开始后第 1-10 天

metrics:

baseline_change_rate: 12.4%

avg_change_closure_hours: 29

dangling_requirement_rate: 19%

配套的变更影响评估单,我建议至少包含六个字段:变更来源、影响的可交付成果编号、工期影响人日、成本影响、质量风险、是否触发合同变更。其中“是否触发合同变更”这一栏最容易被省略,也最容易在后期造成损失。

范围定义流程与规范:企业管理者项目范围入门指南关键指标

结语:范围定义的终极目标,是让变更变得”贵而有序”

回到最开始那个 19 个月的项目。如果让我重来一次,我不会去写更厚的范围说明书,也不会增加审批层级。我会做三件很小的事:确立一个唯一的变更入口、把”不做什么”写进基线、给变更评估设一个 24 小时的时限。

范围定义流程与规范的价值,从来不是让变更消失,而是让每一次变更都被看见、被定价、被记录。当一个组织能够准确说出”这个季度我们的范围基线变更率是 12.4%”,它就已经从凭感觉管项目,进入了用数据管项目的阶段。

如果你现在就要开始,我的建议是按这个顺序做:第一周先手工统计一次当前的范围条目状态分布,不需要任何工具;第二周把”不做什么”清单补齐;第三周给变更评估定一个时限并公开宣布。三周之后,你手上就会有一组可以拿去开会的数字。

工具的选择可以放到第四周之后。到那时你已经清楚自己的瓶颈在追溯、在时效还是在跨项目统计上,选型判断会准确得多,包括是否需要一个支持私有化部署、能承接历史基线迁移的统一项目管理平台,答案都会从数据里自己浮现出来。

常见问题解答(FAQ)

1. 企业项目范围定义流程具体分几步,每步谁负责、什么时候必须冻结?

我们公司项目老是被说“范围没定清楚”,延期了大家互相甩锅。我作为项目负责人被老板追问“流程呢”,可我自己也没底:到底该按什么顺序定义范围,什么时候算定完了。小公司又没专职PMO,我怕照搬大厂那套反而拖慢节奏。

一条能落地的范围定义流程通常是四步,每步都有明确的产出物和责任人。第一步是需求收集与分类,由业务发起人出需求清单,产品/需求负责人负责拆成“必须做/可以后做/明确不做”三档,这一步只谈业务目标不谈方案。

第二步写范围说明书,一份不超过两页的文档,必须包含项目目标、交付物清单、关键假设,以及至少五条“不做什么”,交付负责人和业务发起人共同确认。第三步做工作分解,把交付物拆到可估算的层级,经验上单个工作包控制在80人时以内比较合适,如果一个包超过80人时或者你说不清“怎么算做完”,说明还没拆到位。

第四步是基线冻结与签字,冻结时点建议放在立项后两周内、或者首个迭代开始之前,别拖到开发干到一半才冻。签字人一般四类:业务发起人、需求负责人、交付负责人、测试负责人,少一个后面就容易扯皮。判断这套流程有没有跑通的标准很简单:基线冻结之后,任何新增需求都必须走变更流程而不是直接进开发排期。

如果三个月后你发现“没走流程就做了”的需求占比还超过10%,说明冻结这一步只是形式。

2. 范围管理有哪些关键指标值得管理者盯,每个指标的口径怎么算?

老板让我用数据证明“范围管住了”,我翻了一堆指标反而更晕:变更数、蔓延率、返工率,各人说法还不一样。更麻烦的是我们连统计数据源都不统一,有人拿需求条数算,有人拿工时算,开会就先吵口径。

建议只盯五个指标,但每个都要事先把口径写死,否则数字会打架。第一,基线变更率,口径是“基线冻结后发起的变更请求条数 ÷ 初始范围条目数”,按双周或按迭代统计,健康区间一般低于15%,超过25%基本可以判定前期调研不充分。

这里有个容易踩的坑:被拒绝的变更请求也要计入分子,否则团队会靠“拒绝率高”美化数据。第二,范围蔓延率,口径是“未走变更流程就直接进入开发的需求条数 ÷ 同期新增需求总数”,这个指标比变更率更能反映真实失控程度,目标值应压到5%以内。

第三,需求返工率,口径是“因需求描述不清导致开发或测试阶段返工的任务数 ÷ 总任务数”。第四,范围确认及时率,按里程碑统计“按期完成验收签字的比例”。第五,变更平均处理时长,从变更提出到给出结论,建议控制在3个工作日以内,超过一周的变更基本会拖垮迭代节奏。

指标之外再加一个维度最关键:把变更来源打上标签,区分“业务真的变了”和“当初漏了”。如果“当初漏了”占比超过40%,问题出在范围定义阶段,不是出在执行阶段,这时候该补的是调研和评审,而不是加更多审批环节。

3. 业务方上线前一句“顺手加个小功能”,范围蔓延怎么挡住又不伤关系?

我最怕的就是这种场景:迭代都排满了,业务负责人拍着我肩膀说“就加个小东西,很快的”。我要是拒绝,显得不配合;答应了吧,最后延期还是我背锅。上个月就是这么拖了两周,项目上线直接推后。

挡这种请求的核心不是“拒绝”,而是把隐形代价变成显性选择。具体做三件事。第一,任何新增都要落到一张极简变更单上,三行就够:新增内容、预估占用的工期和人力、不做会造成什么后果。写不出第三行的,多半不是真需求。

第二,影响评估一定要换算成工期和成本,再回抛给发起人做取舍,话术可以是“这个可以做,大概占用2个人日,你想用它替换掉已排期的哪个需求?”把选择题还给对方,比你说十句“不行”都有效。

第三,建一个“暂缓池”,把不能立刻做的需求记录下来并承诺在下一个版本或迭代评估,让业务方感到诉求被接住了,而不是被驳回了。后台数据很值得管理者关注:很多团队的“顺手加一下”类需求占总新增量的三成到五成,但单个平均耗时反而比正常需求高,因为这类需求跳过了设计和评审,返工概率更大。

所以建议设一条硬阈值,影响当前迭代总工时10%以上的变更,必须上升到变更评审会,由业务和交付双方共同签字,而不是由项目负责人一个人扛。阈值写进规范里,执行的时候你就有据可依,不用靠人情硬顶。

4. 五十人以下的团队要不要做完整的范围定义流程,拆到多细才够用?

我们研发就十几个人,我照着大公司的模板搞了一版范围文档和WBS,结果光是填表就花了两周,团队怨声载道。可完全不做吧,又天天被需求变更拖着走。我一直在纠结:小团队到底该把范围定义做到什么程度,才既不形式主义又不失控。

小团队要做,但要做“减法版”,核心是三样东西:一页范围说明、一份明确的不做清单、一张变更登记表。范围说明一页写完,包含目标、交付物、假设和“不做什么”;不做清单比做什么更重要,写清五到十条边界能省掉后面大量争论;

变更登记表用表格就行,放在某项目管理平台里当一张普通需求表也可以,关键是每条变更都有记录、有结论、有影响评估。至于工作分解,小团队别追求拆到第四层,拆到第二层足够,判断颗粒度的唯一标准是“可验证”而不是“可估算”,每条需求都要能用一句“当……则……”写出验收条件。

如果开发看完需求后,开发和测试对“做完没有”的理解还不一致,那就是拆得不够细。时间投入上有个可以参考的经验值:立项时认真花两到四小时把范围写清楚,通常能换回后面10%到20%的返工工时,这笔账对十几人的团队尤其划算。

另外强烈建议在某项目管理平台里把冻结后的范围打一个版本标签或只读快照,之后所有变更都和这个快照对比,这样“范围是不是被撑大了”一眼就能看出来,不用等复盘会才吵。

读者评论

覃
覃予安

我们公司去年一个数据中台项目就是这么垮的,第4周业务方说顺便加个报表,后面累计加了30多个需求。文章说的四个状态很实用,但实际推进时业务负责人根本不愿意在已确认和已基线化之间做区分,这个怎么落地?

高
高星宇

变更闭环时长这个指标我用过,确实能预警。但有个问题:如果业务方本身就是强势部门,评估结论下发快了反而容易被骂走流程形式主义,这个指标在甲方主导的项目里适用性要打折扣。

万
万浩然

三类范围问题的拆法比较清楚,但我们实践中遇到最多的是混合型,一个大的监管变更带出一堆小追加,既跳变又蔓延。文章给的是分类治理,实际场景里往往要同时用两套动作,这块如果能再细化会更实用。

文章包含AI辅助创作:范围定义流程与规范:企业管理者项目范围入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/322000

赞 (0)
飞飞飞飞
Scope最佳实践:企业管理者项目范围入门指南,常见问题
上一篇 2026年10月4日 上午9:00
项目范围如何做好范围?管理层落地方案与操作步骤
下一篇 2026年10月4日 上午9:00

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
