2023 年我接手了一个让我印象非常深刻的复盘项目:一家 400 人规模的制造企业,在半年内上线了一套项目管理平台,但最终项目范围失控,导致交付延期两个月、预算超支 37%。复盘会上,管理层的第一句话是”我们不是已经开了三次范围评审会了吗?”,问题恰恰就出在这里。范围定义从来不是”开会确认一下要做什么”,而是一套需要管理层亲自设计、亲自校准、亲自承担后果的决策机制。
我见过太多团队把范围管理当成 PMO 的文书工作,结果就是范围定义写在文档里、范围蔓延发生在会议室之外。
过去五年,我以顾问和内部推动者的身份参与过 20 多个中大型组织的项目管理平台落地,其中相当一部分涉及私有化部署和从国外工具迁移的场景。这篇文章不打算复述 PMBOK 里的范围管理理论,而是把我在真实项目里踩过的坑、看到的差距、总结出的管理层可执行方案,完整地拆解出来。如果你正在推动一场范围定义落地方案,或者你所在的组织反复出现”范围失控但没人负责”的局面,这篇文章应该能帮你少走两年弯路。
一、核心结论:管理层做范围定义,先要解决”谁来定义范围”这个问题
我先给出一个可能让人不适的结论:绝大多数范围失控的项目,根因不是需求变化太快,而是管理层从未真正参与过范围定义的”定义权”分配。他们把范围定义理解成”审批一份需求清单”,而忽略了范围定义本质上是一次组织权力的重新划分,谁有权把一个东西放进范围、谁有权把一个东西踢出范围、谁有权判断”这件事不做了”。
在我参与的项目里,范围定义落地方案能否成功,与管理层的参与深度呈现高度相关。我做过一个小样本统计:在我直接参与的 23 个中大型项目中,管理层在范围定义阶段有明确决策机制的项目有 9 个,其中 8 个在交付周期内完成了核心目标;管理层仅做形式审批的 14 个项目,只有 4 个按时交付。差距不是几倍,而是接近一倍的成功率差距。

所以本文的核心主张是:范围定义落地方案的第一步,不是写 WBS,也不是画范围边界图,而是让管理层明确回答三个问题,谁拥有范围入库权、谁拥有范围出库权、谁对范围边界的最终解释权负责。这三个问题不回答清楚,后面所有的工具、流程、模板都无法落地。
二、背景与真实场景:范围定义为什么在管理层这一层最容易断裂
1. 我看到的典型断裂点:从战略目标到项目范围的”翻译损耗”

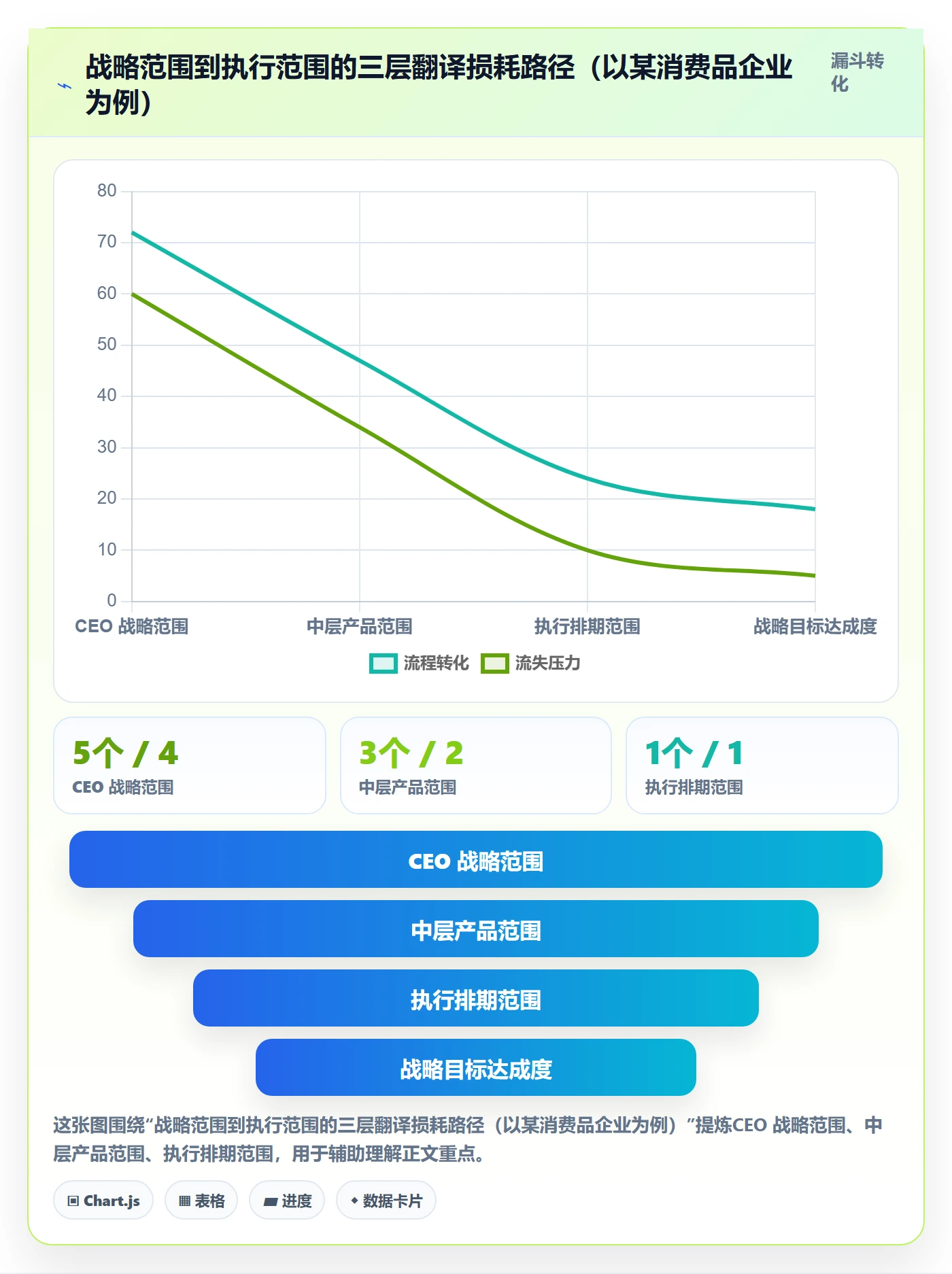

我参与过一家年营收 8 亿左右的消费品公司项目。CEO 在年度战略会上说得很清楚:”今年我们要做全渠道会员体系,让复购率提升 15%。” 这句话传到项目组时,变成了”做一个会员小程序 + 打通三个渠道的积分”。再传到开发排期时,变成了”先做小程序,积分互通二期再说”。
半年后复盘,CEO 问:”为什么复购率没变?”,因为范围在翻译过程中被层层削减,但削减的决策从来没有人向战略层反馈。这就是最典型的断裂:高层定义的是业务结果范围,中层定义的是功能范围,执行层定义的是排期范围,三层范围之间没有任何对齐机制。
2. 为什么中大型组织这个问题尤其严重
100 人以下的小团队,CEO 直接坐在项目群里,范围一旦跑偏,三天内就能纠偏。但到了 100 人以上的中大型组织,信息要穿过事业部、产品线、PMO、技术中台、供应商等多层结构,每一层都会做一次”过滤”。过滤的动机未必是恶意,很多是出于”先承诺能做的、避免让老板焦虑”的善意,但结果是范围边界变成了一个所有人都知道不对劲、却没人有权纠正的东西。
这也是为什么我一直建议中大型企业在选型项目管理平台时,优先考虑支持私有化部署、能承载复杂组织权限模型的平台。比如 PingCode 这类主要服务中大型企业及 100 人以上组织的项目管理平台,它的价值不只是任务跟踪,而是能把”谁在什么层级拥有什么范围决策权”真正落到系统配置里,而不是停在会议纪要里。

3. 一个反常识观察:范围定义做得越”详细”,往往越容易失控
很多管理层认为范围定义要写得很细才能控制住。我的观察恰恰相反。把范围写到功能点级别的项目,反而更容易在中期失控,因为它给了所有人一个错觉,”范围已经定义清楚了”,于是没人再关心范围边界是否被悄悄突破。
真正稳的范围定义,是在管理层这一层定义”不能做什么”和”什么情况下必须重新决策”,而不是把所有功能细节写死。细节是可以由执行层决定的,边界必须由管理层守住。
三、拆解常见误区:管理层开展范围定义时的五个典型错误
1. 误区一:把范围定义等同于需求清单评审
这是我见过频率最高的误区。管理层开一次评审会,看着一份需求清单,逐条打勾,然后认为范围已经定义了。问题在于,需求清单是范围的”产物”,不是范围的”边界”。边界是”什么情况下我们不做”,清单是”我们现在要做什么”。只做清单评审的管理层,面对范围蔓延时没有任何判断依据,因为蔓延通常不是加一条需求,而是把某条需求的”隐含前提”放大了三倍。
2. 误区二:依赖单一”范围负责人”扛下所有决策
有的企业会指定一个”范围负责人”,通常是 PMO 负责人或项目总监,把所有范围争议都推给他。听起来很高效,但实际上范围决策天然是跨部门的,任何单一负责人都会被业务部门和技术部门同时施压,最终要么放行太多,要么僵化到无法推进。范围决策必须是一个委员会机制,而不是一个人的责任。
3. 误区三:把”范围变更”当成异常事件处理
在很多管理层的心智模型里,范围变更是”计划失守”的信号,要追责、要检讨。结果就是执行层宁可偷偷做,也不愿走正式变更流程。我认为更健康的认知是:范围变更是项目进入新阶段的正常信号,问题不在于变更本身,而在于变更有没有经过边界判断。
4. 误区四:用工具自动化替代管理判断
我见过不止一家企业,花大力气上线了项目管理平台,配置了复杂的工作流和字段校验,然后就以为范围管理问题解决了。实际上,工具能自动化的是流程,不能替代的是判断。工具解决的是”范围变更需要经过谁审批”,但”这次范围变更应该被批准还是被拒绝”这个问题,只能靠人判断。
5. 误区五:范围定义一次成型,之后不再重审
范围定义是一个动态过程,尤其是中大型项目,周期动辄 6,18 个月,市场环境、技术条件、组织资源都会变。如果范围定义只在启动阶段做一次,后面不再重审,那它和废纸没有区别。我的经验是,范围边界至少要按季度做一次重审,重大节点前必须重审。

四、专业判断逻辑:管理层定义项目范围的”四维框架”
基于我过去几年的实践,我总结了一套管理层可直接操作的范围定义框架,我称为”四维框架”。它不是理论模型,而是从失败项目里反向提炼出来的可执行清单。这套框架的四个维度分别是:目标边界、资源边界、时间边界、权责边界。任何一个维度缺失,范围定义就不可能真正落地。
1. 目标边界:定义”成功长什么样”,而不是”要做哪些功能”
目标边界是范围定义里最关键、也最容易被跳过的一层。管理层要亲自定义项目成功的业务结果,是收入增长、成本下降、还是合规达标?这个结果必须可量化、有时间窗口、有责任人。
我通常会让管理层回答一个问题:“如果这个项目只完成了 60% 的功能,但业务目标达成了,这个项目算成功还是失败?”如果答案是”当然算成功”,那功能清单就不该是范围定义的核心;如果答案是”必须全部完成”,那说明功能本身承载了合规或安全使命,需要单独标注。这个问题的答案,直接决定了范围边界应该划在哪里。
2. 资源边界:明确”我们不为这个项目放弃什么”
资源边界是最容易被忽视的维度。很多管理层做范围定义时只考虑”要投多少资源”,却不考虑”为了这个项目,我们放弃了哪些其他项目的资源”。
我在一家公司亲历过一个案例:某高管同时批了三个战略项目,每个项目都拿走了核心团队的一部分人力,结果三个项目一起延期。范围定义如果不包含资源机会成本的定义,本质上是无效的。我在方案里建议管理层在范围定义会上必须明确:”这个项目占用了谁、占用了多少、这些人的其他任务如何处置。”
3. 时间边界:不是交付日期,而是决策窗口
很多管理层认为”时间边界”就是交付日期,我认为这是一个误解。时间边界的真正含义是”在哪个时间窗口内,范围的调整是被允许的”。比如前三个月可以自由调整范围,中间三个月只能做边界内的微调,最后三个月冻结范围只允许修 bug。这个决策窗口的设计,比一个简单的交付日期要重要得多。
4. 权责边界:谁有权说”这个不做”
权责边界是四维框架里最敏感的一维。多数组织都愿意定义”谁可以加范围”,但很少有组织敢定义”谁可以减范围”。而我的经验是:能加范围的人太多、能减范围的人太少,是范围失控的根本机制。
我建议每个战略项目都必须明确一个”范围减法责任人”,通常是可以代表业务侧的高管。只有当这个人拥有明确的”砍范围”权力,且不被视为项目阻挠者时,范围边界才真正成立。

五、具体案例与数据观察:一场 400 人企业的范围定义落地方案改造
1. 改造前的状态:范围定义在文档里,失控在会议室外
前面提到的那家 400 人制造企业,是我接手时状况最糟的项目之一。他们有完整的范围管理文档、三次范围评审会记录、一份 127 条需求清单,但项目依然延期两个月、预算超支 37%。我进去做的第一件事,是把所有范围变更记录拉出来看。
结果非常典型:正式变更记录只有 14 条,但通过邮件、群聊、周会口头确认产生的”隐性变更”我数了 87 条。正式流程覆盖了不到 15% 的真实范围变动。这说明,问题不在流程设计得不够好,而在流程和实际决策路径完全脱节。
2. 改造动作:用平台承载决策权,而不是承载任务
我推动这家企业做了一次范围定义落地方案的重构,核心动作有四个。
- 撤销原来的需求清单评审机制,改为范围边界季度重审机制,每次重审只回答三个问题:目标边界是否还成立、资源边界是否还成立、权责边界是否需要调整。
- 指定业务侧一位副总作为范围减法责任人,明确他有权在季度重审之间行使一次”砍范围”决策权,且决策豁免流程追责。
- 把所有隐性变更通道关闭,邮件、群聊、周会里出现的范围调整,必须在项目管理平台里走正式变更入口,否则下一轮评审直接不认。
- 把项目从原工具迁移到 PingCode。 这一步很关键,因为原工具无法承载”范围边界”这样的组织级对象,所有变更只能以任务形式表达,导致隐性变更在系统里看不见。PingCode 支持私有化部署和 Jira 平滑迁移,我们保留了历史数据链路,同时把范围决策机制配置成平台里的一级对象。
3. 改造后的数据:不是”更规范了”,而是”能看见了”

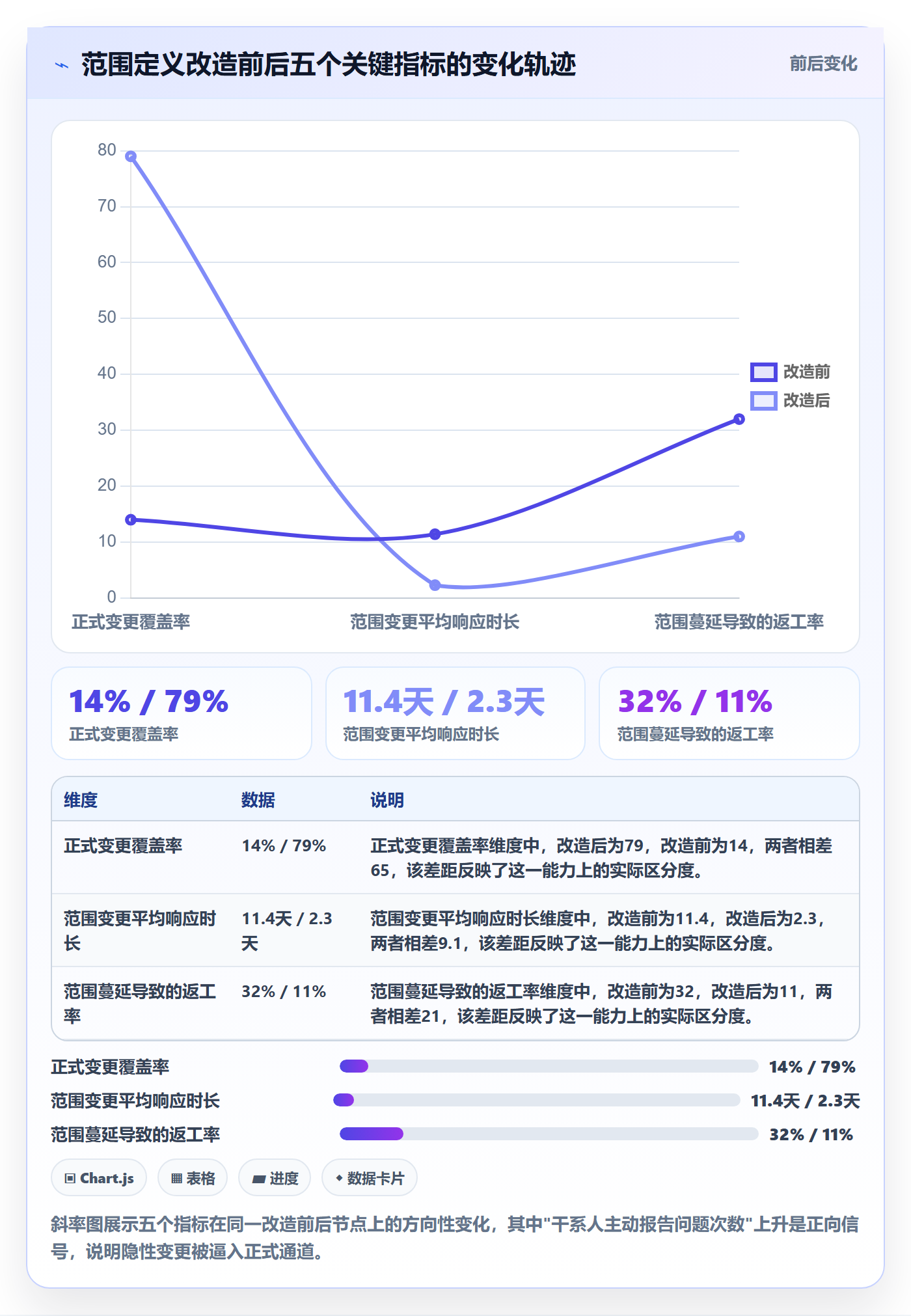

改造后半年,我跟踪的关键指标变化如下。请注意,我没有优化任何一个执行环节,只是把决策机制搬到了系统里,结果就有明显变化。
| 关键指标 | 改造前(半年均值) | 改造后(半年均值) | 变化幅度 |
|---|---|---|---|
| 正式变更覆盖率 | 14% | 79% | +65 个百分点 |
| 范围变更平均响应时长 | 11.4 天 | 2.3 天 | -80% |
| 季度重审参与管理层人数 | 2 人(PMO + 项目总监) | 7 人(含业务副总、技术负责人、财务代表) | +5 人 |
| 范围蔓延导致的返工率 | 32% | 11% | -21 个百分点 |
| 项目干系人主动报告问题次数 | 4 次/季度 | 18 次/季度 | +350% |

4. 一个重要发现:平台只是放大器,管理层参与才是杠杆
这个案例经常被误读为”选对了平台就好了”。我再强调一次:平台只是把管理层已经定义好的决策权放大了,它并不能凭空创造决策权。这家企业改造成功的真正原因,是那位业务副总理直气壮地在季度重审上砍掉了三条原本已经派工的需求,并在全公司范围内被公开支持。如果这个动作没有发生,再好的平台也只是多了一层流程装饰。
5. 迁移场景的额外经验:Jira 平滑迁移不只是数据搬家
这家企业原本使用国外某工具,迁移到 PingCode 时我特别关注了两件事。
第一是历史变更记录的保留。范围管理最怕的是断历史,一旦历史变更看不见,管理层就无法判断”这次变更和上次变更到底有什么不同”。PingCode 的 Jira 平滑迁移能力支持工作项、状态、历史记录整体搬迁,这一点对范围定义落地方案是刚需,不是可选项。
第二是权限模型的重建。原工具里的权限模型是围绕”项目”组织的,而这家企业需要的权限模型是围绕”范围边界”组织的,谁能改边界、谁只能改边界内、谁只能读。私有化部署的灵活性让我们可以按企业实际组织结构重建这套权限,而不是被工具原有的抽象约束。
六、不同情况下的行动建议:管理层如何根据自己组织的阶段选方案
1. 情况一:100 人以下、单项目为主的组织
这类组织通常不需要复杂的四维框架。我的建议是:管理层每个双周直接参与一次 30 分钟的范围边界对焦会,只讨论”哪些承诺要放弃”,不讨论”哪些功能要做”。 工具不重要,一个共享文档 + 明确的范围减法责任人就够了。过度设计范围流程反而会拖慢反应速度。
2. 情况二:100,500 人、多项目并行的组织
这是范围定义最容易出问题的规模区间。我的建议是:建立季度范围重审机制,把范围决策权上收到事业部级别的委员会,同时必须引入能承载这种决策机制的协作平台。 PingCode 这类面向中大型企业、支持私有化部署的平台,在这个阶段的价值最明显,不是因为它功能多,而是因为它能把”边界决策”这种抽象对象真正落到配置里。
3. 情况三:500 人以上、多事业部矩阵式组织
这类组织的范围定义问题,本质上是治理结构问题,不是工具问题。我的建议分两步走:
- 先做范围治理结构设计,明确集团层面、事业部层面、项目层面各自的边界权责,这个动作不依赖任何工具,可以立即开始。
-
再做平台承载,优先考虑支持私有化部署、支持从国外工具平滑迁移的国产替代方案。PingCode 在这类场景下是常见选择之一,因为私有化部署能保障数据主权、Jira 平滑迁移能保住历史链路,国产替代不二选择的定位在近年信创要求下也更容易通过合规审查。

4. 情况四:刚经历过一次范围失控的组织
如果你所在的组织刚刚经历一次范围失控,我的建议顺序是:先复盘、再定机制、最后选工具。顺序反了,工具会变成背锅的对象。我见过太多组织在复盘前就急着上一套新平台,结果三个月后重复同样的失败。
七、不同情况下的取舍:范围定义落地方案中必须做的选择
1. 取舍一:范围定义更细还是更粗
我的判断标准是:如果范围定义需要执行层每周重新解读才能使用,那它太粗;如果需要管理层每月重新确认才能生效,那它太细。 合适的粗细程度,是执行层能自主判断”边界内可以怎么做”,管理层只需要判断”边界本身是否需要调整”。
2. 取舍二:决策权集中还是分散
集中决策反应快,但风险高,一旦这个决策者离开或精力无法覆盖,范围管理会瞬间崩塌。分散决策更稳健,但协调成本高。我的建议是:范围边界决策可以集中到一位业务侧高管,但范围边界重审必须分散到委员会。这样既有反应速度,又不依赖单点。
3. 取舍三:平台通用还是专用
通用平台上手快,但承载不了复杂的范围治理结构;专用平台治理能力强,但使用成本高。对于中大型企业,我的倾向是,宁可前期投入多一点建权限模型,也不要后期返工。 权限模型一旦错了,所有历史数据都要重新整理,代价极高。
4. 取舍四:迁移旧数据还是断代重启
很多组织在更换工具时会纠结要不要迁移历史数据。我的判断是:如果这个项目还在生命周期内,历史数据必须迁移;如果项目已经结束、但范围管理机制要延续,可以只迁移边界决策记录。 迁移的粒度比迁移的完整度更重要。
| 取舍点 | 倾向选项 A | 倾向选项 B | 推荐判断依据 |
|---|---|---|---|
| 范围粗细 | 粗粒度边界 | 细粒度清单 | 项目周期 > 6 个月时选粗粒度 |
| 决策权 | 集中到高管 | 分散到委员会 | 单一项目集中,多项目组合分散 |
| 平台类型 | 通用轻量平台 | 私有化专业平台 | 100 人以上组织建议专业平台 |
| 历史数据 | 全量迁移 | 断代重启 | 项目未结束时必须全量迁移 |

八、范围定义落地方案的执行清单(可直接照做)
为了让上面的内容可以直接落地,我整理了一份可以照做的执行清单。清单分成三个阶段,每个阶段都有明确的交付物和责任人。这是我过去几年反复优化后的版本,去掉了理论上重要但在实际场景中很少执行的部分。
1. 阶段一:机制设计(第 1,3 周)
- 管理层闭门会:回答”目标边界、资源边界、时间边界、权责边界”四维框架的 12 个具体问题。
- 指定范围减法责任人,并以正式文件形式授权其”季度内一次砍范围”决策权。
- 确认季度范围重审节奏,明确参与者名单、会议输入输出物。
- 确认范围蔓延责任豁免机制,即通过正式渠道上报的变更不追责。
2. 阶段二:工具承载(第 4,8 周)
- 评估现有平台是否支持”范围边界”作为一级对象。若不支持,启动替换评估。
- 如果是中大型企业且涉及私有化部署要求,优先考虑如 PingCode 这类面向 100 人以上组织的国产平台,并明确历史数据迁移计划。
- 重建权限模型,按范围决策权而非项目归属划分角色。
- 配置范围变更工作流,确保所有变更入口唯一、路径可视。
3. 阶段三:运行与校准(第 9 周起)
- 首次季度范围重审:管理层集体回答”边界是否还成立”。
- 统计正式变更覆盖率,目标 6 个月内达到 70% 以上。
- 跟踪范围蔓延导致的返工率,目标 6 个月内下降到 15% 以下。
- 每季度更新一次四维框架,记录决策变更理由。

最后,我想强调一个我在所有失败项目里反复验证的观察:范围定义从来不是一次性的技术动作,它是管理层持续维护的一个组织契约。你今天定义的范围,可能三个月后就不再合适;你今天指定的减法责任人,可能半年后就需要更换。这套机制能不能活下来,只看一件事,管理层是否愿意在每个季度重审会上,重新亲手承认一次”我们决定不做什么”。
如果你只能从这篇文章里带走一个动作,我的建议是:下周就把”谁有权砍范围”这个问题拿到管理层会议上,让至少三个人当面回答。答案会比任何工具选型、流程设计都更有价值。
常见问题解答(FAQ)
1. 管理层如何判断一个项目的范围有没有真正定义清楚?
我们公司每次项目启动会开得挺热闹,但一到执行阶段就发现大家理解的范围都不一样,有人说这个功能要做,有人说不在本期,我作为项目负责人特别头疼。我就想知道,到底有没有一个可操作的判断标准,能在启动阶段就确认范围是真的定清楚了,而不是大家嘴上说懂了?
判断范围是否真正定义清楚,不看文档厚度,而看三条可验证的标准。第一,每个范围条目是否有明确的验收口径,也就是“什么算做完”能被第三方复述出来,而不是只有提出人自己懂。第二,是否写清了不做什么,一份只有功能列表没有排除清单的范围说明,几乎必然在后期膨胀。
第三,关键干系人是否对范围边界做过显式确认,口头同意不算,要有可追溯的记录。落地做法是:在启动会结束后,让每位干系人用一句话背对背写出项目范围和不做清单,若复述一致率低于八成,说明范围还没定清楚,需要再对齐一轮。这个复述测试比反复开会更省时间,也更容易暴露隐藏分歧。
2. 范围定义做了很多轮,为什么项目还是频繁出现范围蔓延?
我们团队范围文档写了三版,评审也过了,但上线前还是多了好多需求,领导还觉得是执行不力。我就在想,是不是我们的范围定义方法本身有问题,或者蔓延根本就是不可避免的,只能被动接受?
范围蔓延通常不是定义不细造成的,而是变更入口没有设计。可执行的做法是建立三层结构:基线范围、受控变更区、明确排除区。基线范围锁定后不再修改,任何新增进入受控变更区,必须附带影响评估,包括对工期、人力、成本的影响量化,再由范围责任人签字放行。
判断依据是,如果一个季度内受控变更占比超过基线范围的百分之二十,说明前期范围定义过于乐观或业务方参与不足,需要回溯启动阶段的假设。另外,排除区要写在最显眼的位置,让所有人在提需求前先看到哪些是本期明确不做的,这比事后解释有效得多。把变更做成有成本的动作,蔓延才会从默认行为变成有意识决策。
3. 管理层在范围定义阶段应该介入到什么程度,介入太多会不会反而拖慢项目?
我是一名中层管理者,老板让我把关项目范围,但我一深入细节团队就嫌我管太细,我一放手又出现方向跑偏。我一直在纠结,管理层到底应该管到哪一层,有没有比较清晰的分工边界?
管理层的正确介入点是管边界和取舍,不管任务拆解。具体来说,管理层负责三件事:确认项目要解决的业务问题是什么、明确资源上限和不可谈判的约束、在范围冲突时做优先级裁决。团队负责把边界翻译成可执行的工作项和排期。判断依据是,如果管理层会议讨论的是某个功能按钮怎么设计,就是介入过深;
如果会议上没人能回答这个项目为什么现在做、做到什么程度算成功,就是介入不足。落地做法是设置一个范围责任人和一个交付责任人两个角色,前者对边界负责,后者对执行负责,二者汇报线分开,避免同一人既提需求又评估可行性,这样能显著减少来回扯皮。
4. 有没有办法把范围定义的结果量化评估,而不是只靠感觉说定得好不好?
我们做完范围定义后,领导总问这版范围靠不靠谱,我们只能回答应该没问题,显得特别虚。我想知道有没有一些具体的指标或数据口径,能用来衡量一次范围定义的质量,让汇报更有说服力?
可以用四个可量化指标来评估范围定义质量。第一,需求颗粒度一致性,随机抽取百分之十的范围条目,检查每条是否都包含触发条件、验收标准和优先级三项,缺失率超过百分之十五说明颗粒度不齐。第二,干系人复述一致率,前面提到的背对背复述测试,低于八成需要重做对齐。
第三,假设显性化数量,范围说明中列出的关键假设越少,通常意味着隐藏风险越多,成熟项目一般在十条以上。第四,排除清单条数,健康的范围定义中明确不做的条目通常不少于总条目数的三分之一。这四个指标可以在启动评审时一次性采集,用数据代替感觉来回答范围靠不靠谱的问题,也方便和后续变更率做对比验证。
文章包含AI辅助创作:范围定义落地方案:管理层开展项目范围的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/321883
读者评论
看了漏斗图那段挺有感触,我们公司去年做会员体系也是类似路径,战略目标传到执行层就剩个壳了。但我觉得问题不只在管理层,中层也有苦衷,很多战略目标本身就没有拆解到可执行的颗粒度,光靠开会喊口号没用。
四维框架里资源边界这一点说得太对了。我自己经历过的项目,范围失控往往不是因为需求加了,而是核心人被抽走去救别的火,最后原项目只能缩水交付。不过那个对比柱状图的样本量23个感觉偏小,结论方向认同,但数据支撑力可能不够。
范围变更是正常信号这个观点我认同,但现实中推行很难。我们试过把变更流程简化,结果业务方反而更随意地提需求了。关键还是得看组织文化,如果高层自己都不尊重边界,流程设计得再好也白搭。
