去年我接手一个复盘项目时,看到一份让我印象很深的项目档案:合同金额420万,计划交付周期6个月,最终实际交付周期11个月,超出预算约68%。翻完整份复盘报告,最刺眼的不是技术难题,也不是人员流失,而是范围蔓延,项目立项时的功能清单是37项,结项时变成了94项,其中41项没有任何变更审批记录,只是”顺手做了”。这不是个例。在我接触和调研过的中大型企业交付项目中,范围失控几乎是导致项目失败的第一大原因,而它往往被包装成”客户需求变化快”或”团队响应敏捷”这样听起来无害的说法。
交付范围管理要解决的问题非常具体:怎么在项目开始时定义清楚要交付什么、不交付什么,怎么在执行过程中守住这条边界,怎么在必须变更时让变更可控、可追溯、可定价。这篇文章不讲教科书定义,而是从企业管理者视角,拆解一套可落地的全流程方法,包括核心结论、真实场景、常见误区、判断逻辑、案例数据和不同情况下的行动建议与取舍。读完之后,你应该能判断自己组织的范围管理处在哪个阶段,以及下一步该动哪一刀。
一、先给结论:范围管理的本质是”变更经济学”,不是”需求冻结”
大多数管理者对范围管理的理解停留在一个错误的目标上:把范围冻死,不让它变。这个目标从第一天就注定失败,因为企业级交付面对的是活生生的业务环境,客户的组织在变、市场在变、合规要求在变,硬冻只会逼出两种结果,要么团队偷偷做、记录失真,要么关系破裂、项目停摆。
我的核心结论是:范围管理的本质不是防止变更,而是让每一次变更的成本、收益和风险都变得可见、可算、可决策。范围管理的成熟度,不体现在变更数量的多少,而体现在每一个变更是否走了同一条可追溯的路径,以及管理者是否能在变更发生前就知道它对工期和成本的影响。
这个结论推导出三个可操作的判断标准。第一,范围是否被显式定义,包括明确的”不做什么”。第二,变更是否有统一的入口和分级决策机制。第三,每一次范围调整是否能实时映射到工期、人力和成本的重新估算上。三条只要缺一条,范围管理就是形式主义。

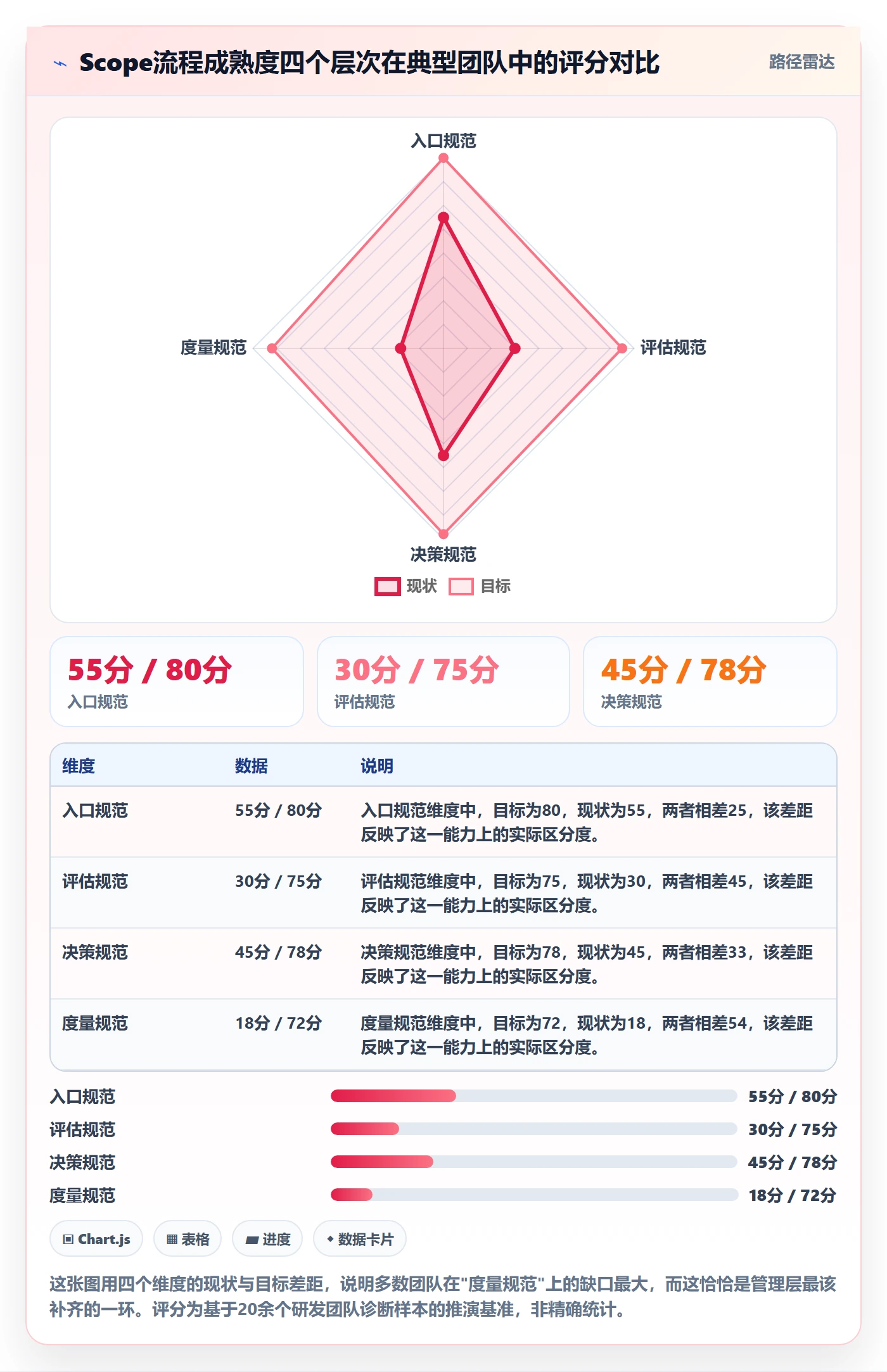

下面这张图对比了两种管理思路在几个关键结果指标上的差异。数据来自我对近三年参与复盘的16个中大型交付项目的归纳,属于样本推演,不是行业普查,但方向足够清晰。

二、真实场景:范围是怎么在三个月里悄悄膨胀的
抽象讲范围管理没有意义,我们看一个具体过程。这是我从一个企业级系统交付项目中还原出来的时间线,客户是一家三百人规模的制造企业,项目是替换其老旧的工单与审批系统。项目启动时范围清单32项,验收标准写得清清楚楚。
1. 第1个月:善意的口子
客户IT负责人在一次周会上说:”顺便把报表导出的格式也统一一下吧,反正你们在改这块。”项目经理觉得这是小事,答应了,没有走变更。这是第一个口子。范围管理的崩塌几乎从不始于大事,而是始于”顺便”。
2. 第2个月:跨部门的需求涌入
系统上线试运行后,财务、生产、质量三个部门先后提出各自的字段和流程要求。此时项目已经进入集成测试阶段,每加一个字段都意味着接口、权限和测试用例的连锁修改。团队开始加班,工期第一次出现约两周的隐性延后,但没有人把它和”顺便做的小事”联系起来。
3. 第3个月:变更失控与信任危机
当我介入时,范围清单已经变成61项,其中28项没有变更单。更麻烦的是,客户认为这些”都是你们答应过的”,而团队认为”这些根本不在合同里”。双方各执一词,因为没有统一的变更入口,谁也无法证明哪一版是基线。项目从此进入扯皮状态,工期再延两个月。

4. 这个场景的共性
我在多个行业见过几乎同构的过程:口子从”顺便”开始,需求从单部门扩散到跨部门,最后以信任危机收场。它和行业、技术栈、团队规模关系不大,和管理机制关系极大。管理者真正要防的不是某一个变更,而是”变更没有入口”这个结构性缺陷。
三、常见误区:为什么你的范围管理总是失效
在讨论正确做法之前,有必要把高频误区拆开。这些误区我几乎在每个失控项目里都能找到影子,它们不是认知不足,而是认知偏差。
1. 误区一:把”需求文档写完”当成”范围定义完成”
很多团队认为只要需求文档评审通过,范围就定义好了。但范围定义的核心不是”写了什么”,而是”排除了什么”。一份没有明确写出”本期不做”清单的需求文档,从第一天就为蔓延留了后门。我通常会要求范围文档里必须有一节叫”本期明确不交付”,且这一节要客户签字确认。
2. 误区二:把”敏捷”当成不做范围管理的借口
敏捷强调拥抱变化,于是不少团队用”我们迭代交付,范围随时调整”来回避基线管理。这是对敏捷的误读。敏捷管理的是优先级和交付节奏,不是范围边界的经济性。一个健康的敏捷交付同样需要基线、需要变更入口、需要知道每加一个故事点意味着什么。没有经济约束的敏捷就是蔓延的遮羞布。
3. 误区三:变更审批流程太重,于是大家绕开它
这是最隐蔽的误区。很多企业确实建了变更流程,但流程要求层层签字、耗时一周,结果是紧急变更全都”先做后补”,补着补着就不补了。流程的可用性直接决定它是否被遵守。一个需要五天才能批下来的小变更流程,等于没有流程。分级授权是必须的,小变更应该由项目经理在明确阈值内直接决策并记录。
4. 误区四:只看范围项数量,不看范围的耦合度

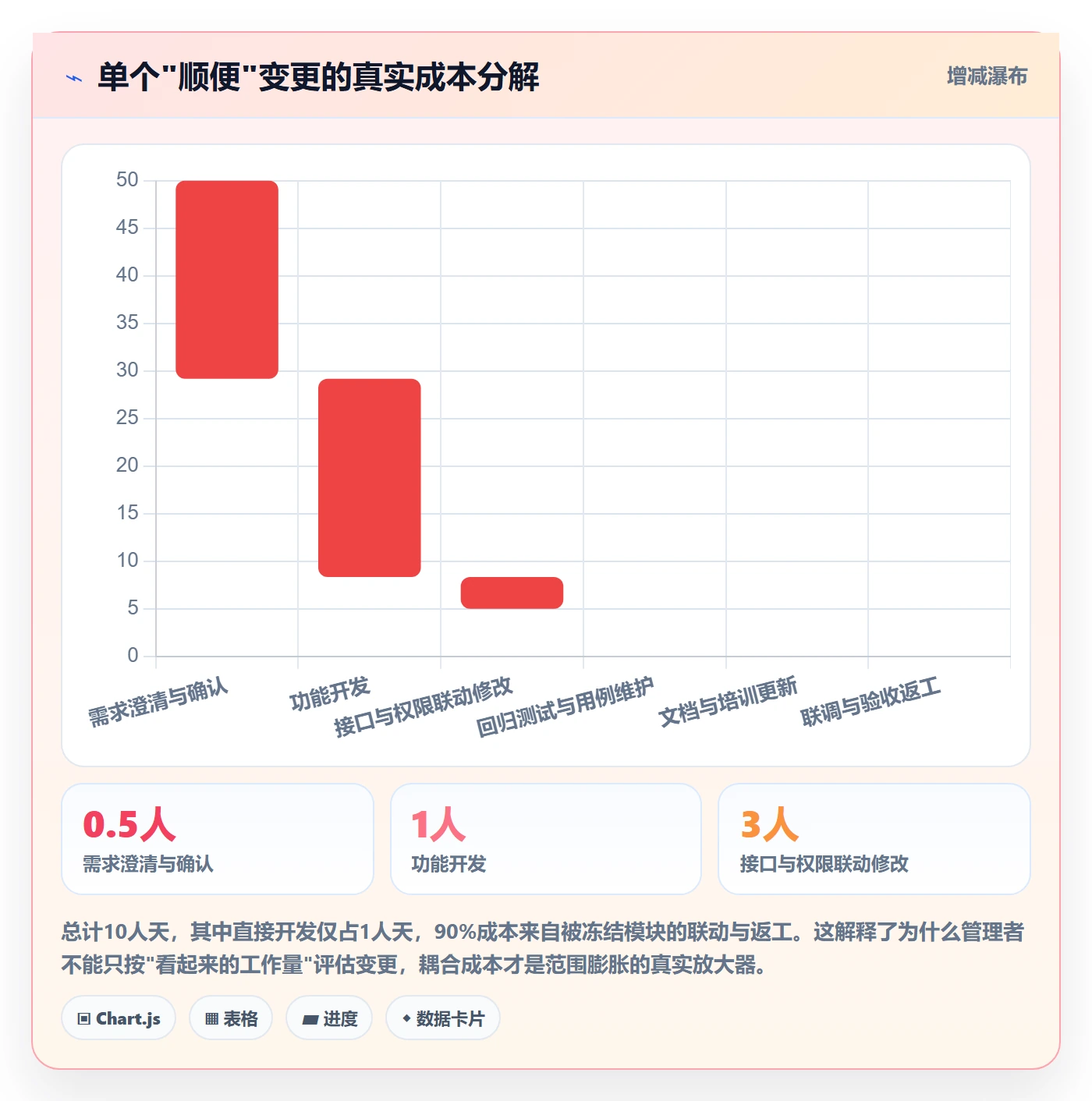

范围失控的真实成本不在项数,而在耦合度。加一个独立报表的代价可能是一人天,但在已冻结的权限模型里加一个字段,可能触发接口、测试、文档的连锁修改,代价是十倍。管理者要盯的不是”又加了几个需求”,而是”这个变更碰了哪些已冻结的模块”。这也是为什么范围管理必须和架构、测试的冻结状态联动。

四、专业判断逻辑:一套可落地的范围管理框架
讲完误区,进入方法论。我总结的框架分四层:定基线、设入口、分级决策、滚动重估。四层缺一不可,且必须是机制而非口号。
1. 第一层:定基线,且基线要包含”负向清单”
基线不是一版需求文档,而是一组必须同时存在的产物:范围清单、验收标准、明确的不交付清单、以及范围与工期成本的映射表。最后一项最容易被忽略。没有映射表的基线只是文字,有映射表的基线才是可决策的工具。映射表的粒度建议到功能模块而非单条需求,否则维护成本会压垮团队。

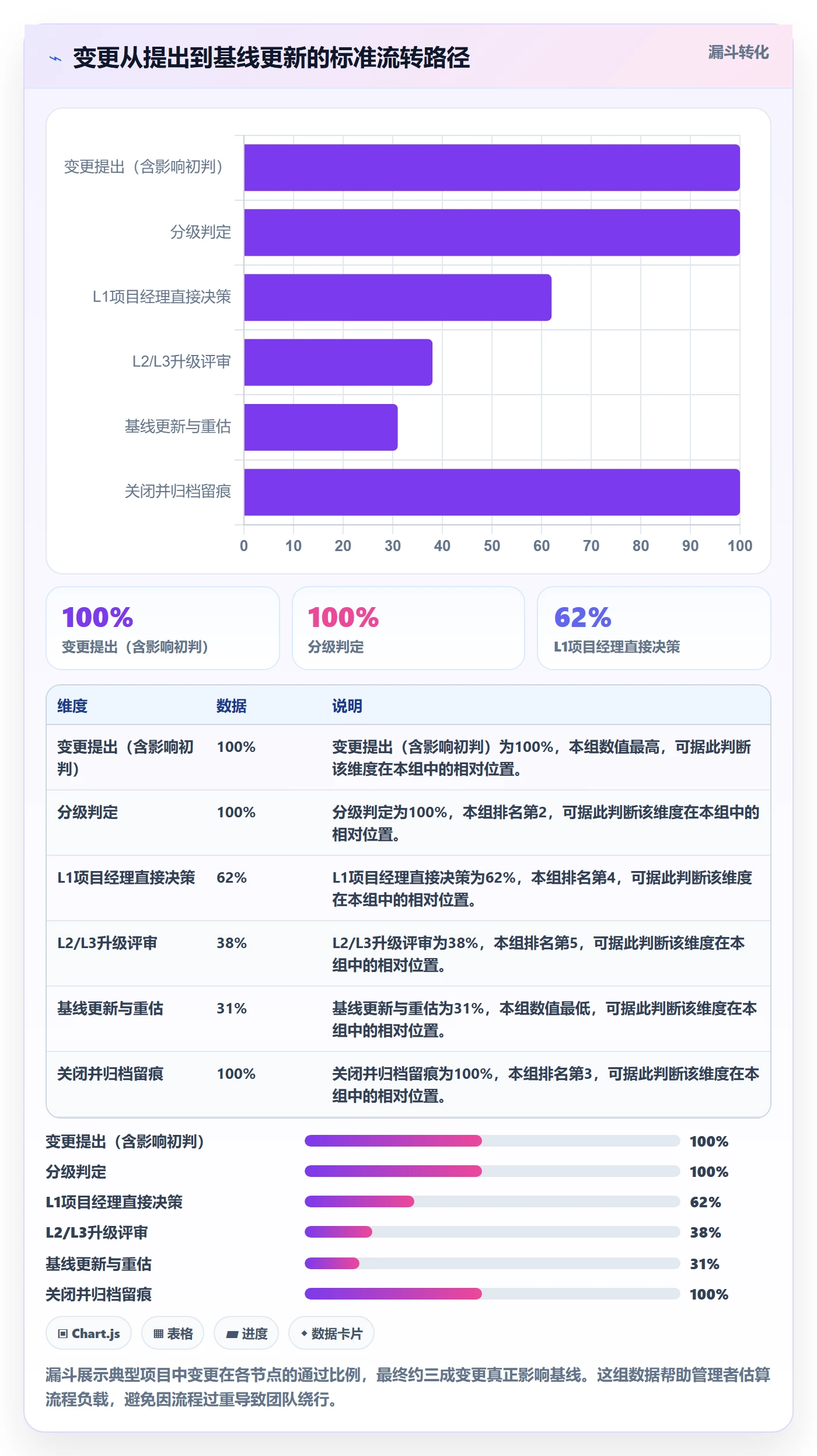

2. 第二层:设入口,让所有变更走同一条路
变更入口要满足三个条件:唯一、低摩擦、留痕。唯一意味着不允许任何线下口头变更;低摩擦意味着提交和审批要在团队日常使用的工具里完成,而不是跳到一个无人维护的表格;留痕意味着每一次决策都有时间、决策人、理由和影响评估。这三个条件里,低摩擦最容易被牺牲,也最致命。
3. 第三层:分级决策,用阈值代替层层签字
我建议按”影响人天”和”是否触碰冻结模块”两个维度分级。影响在阈值内且不触碰冻结模块的,项目经理直接批;超出阈值或触碰冻结模块的,上升到变更委员会。这个机制的关键是阈值要事先约定并写进合同或项目章程,不能临时定。
| 变更等级 | 判断标准 | 决策人 | 处理时限 | 是否影响基线 |
|---|---|---|---|---|
| L1 微变更 | 影响≤2人天,不触碰冻结模块 | 项目经理 | 1个工作日内 | 否 |
| L2 常规变更 | 影响2-10人天,或触碰单个冻结模块 | 项目经理+技术负责人 | 3个工作日内 | 是,需更新映射表 |
| L3 重大变更 | 影响>10人天,或多个冻结模块 | 变更委员会 | 5个工作日内 | 是,需重新协商工期或成本 |
| L4 范围重定义 | 触及合同核心交付物 | 双方管理层 | 按合同约定 | 是,触发合同变更 |
4. 第四层:滚动重估,让影响在发生前可见
分级决策解决的是”批不批”,滚动重估解决的是”批了会怎样”。我要求团队在每次基线更新后做一次轻量重估,只算三个数:剩余工期、关键路径是否变化、剩余成本余量。范围管理的最高价值,就是在变更发生前就告诉管理者”这一刀砍下去的代价”。做到这一点,管理者才能从被动救火转为主动交易。

五、案例与数据观察:工具如何决定范围管理的上限
方法论讲完,必须回到一个现实问题:机制靠什么承载?我在多个项目里验证过一个判断,范围管理失效的项目,十有八九不是不懂方法,而是没有工具让方法低摩擦地运行。纸质变更单、散落的邮件、多个互不同步的表格,是范围管理的头号杀手。
1. 为什么中大型企业的范围管理必须上工具
当项目涉及多个团队、上百人和跨系统交付时,范围项、变更请求、基线版本、影响评估这些信息必须实时同步,否则每个角色看到的都是不同版本的”真相”。这正是中大型企业与百人以下团队的分水岭:小团队靠人脑和群聊就能兜住,中大型组织必须靠系统化的承载工具。
以 PingCode 为例,它主要服务中大型企业及100人以上组织,支持私有化部署,并支持从主流海外工具平滑迁移,是国产替代场景中值得优先评估的选项。它把需求、迭代、测试、缺陷和发布放在同一套数据模型里,范围项和变更请求天然有统一入口,这一点对范围管理至关重要,变更不跳系统,才可能不被跳过。需要说明的是,工具只是承载机制的平台,机制本身仍需管理者定义。
2. 一次真实的范围收敛过程

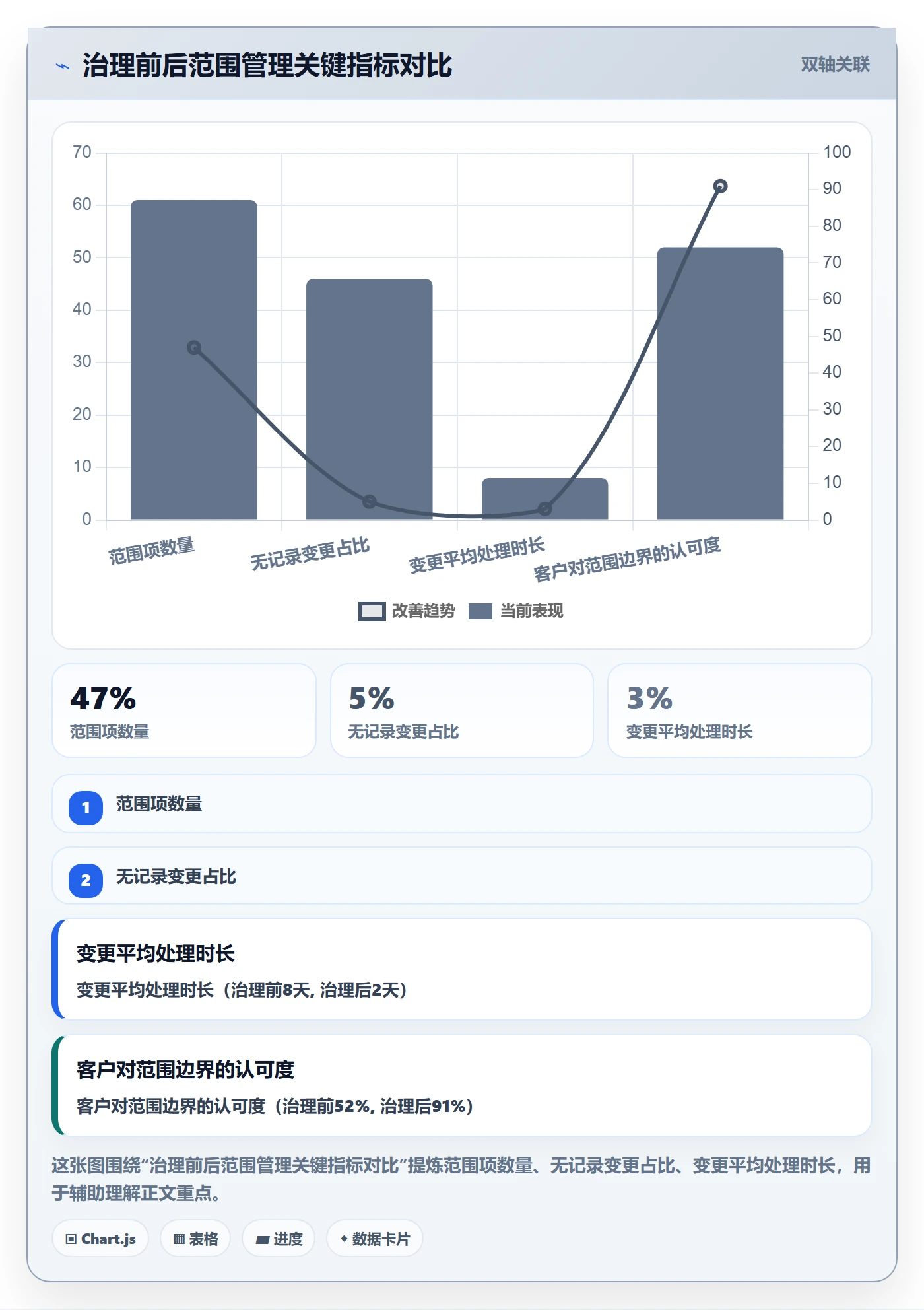

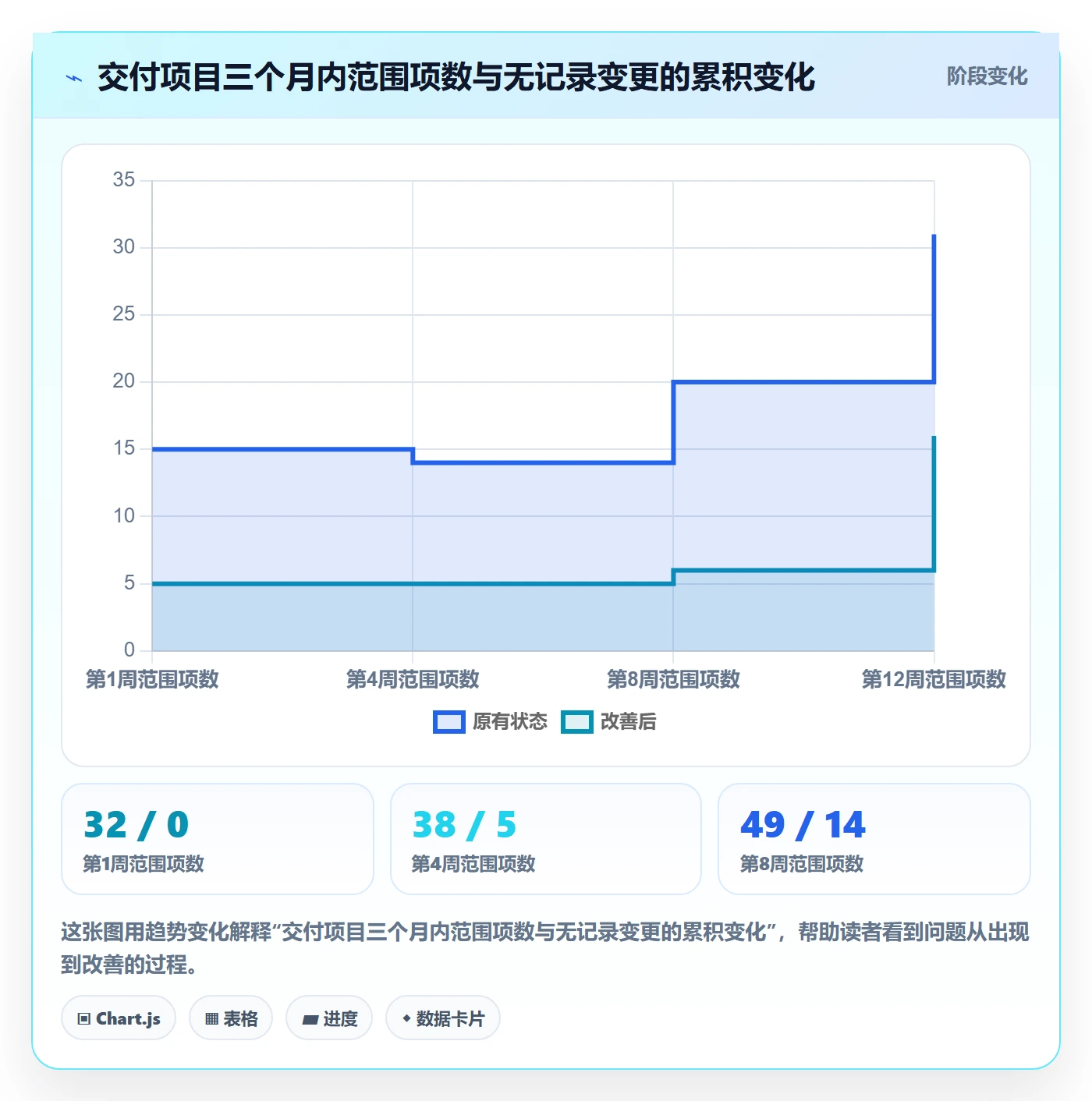

回到第二节那家制造企业。项目重启后,我们做了三件事:把范围清单、不交付清单和映射表导入统一平台;把变更入口收敛到系统内的变更请求,取消所有线下沟通渠道;按上表的分级阈值授权。三个月后,范围项从61项收敛并冻结到47项,新增变更全部留有记录,无记录变更占比从约46%降到5%以下。

3. 数据背后的三个判断
- 入口统一是最高杠杆的动作。只收敛入口这一件事,就消掉了近一半的无记录变更,成本极低。
- 分级授权比流程完备更有效。小变更的决策权下放后,流程负载下降,团队反而更愿意走流程。
- 范围管理要和测试、发布联动。冻结模块的信息如果能实时可见,管理者对变更代价的判断会准得多。
需要提醒的是,上表的工具收益并非自动实现。我见过上线了工具但范围管理依旧失控的团队,原因是他们只把工具当文档仓库,没把变更入口收敛进去。工具价值取决于机制是否真的挂在工具上运行。
六、不同情况下的行动建议
方法论相同,行动节奏因组织而异。下面按四种典型情况给出建议,你可以对号入座。
1. 情况一:项目刚立项,范围还是白纸
这是最理想的时点,成本最低。建议立刻产出三份产物:范围清单、不交付清单、范围到工期成本的映射表;同时把变更入口和分级阈值写进项目章程或合同附件。此时哪怕只做这三件事,也能挡掉后面大半的扯皮。
2. 情况二:项目进行中,已经出现无记录变更
不要急于追责,先做一次范围盘点:把所有已做但未记录的需求列出来,逐条归类为”应补录进基线”或”应退回”。然后立刻收敛变更入口,哪怕先用系统里最简单的一张变更表单开始。先止血,再补流程。
3. 情况三:多个项目并行,范围管理靠人盯
这是中大型组织的典型状态,也是必须上工具的信号。建议优先统一跨项目的变更入口和基线视图,让管理者能在一个地方看到所有项目的范围健康度。PingCode 这类支持多项目统一数据模型、可私有化部署的平台,在这种场景下能显著降低协同成本,尤其适合对数据不出域有要求的组织。
4. 情况四:客户强势,变更是常态
这种情况不要试图减少变更,而要提升变更的经济透明度。把每次变更的代价实时呈现给客户,用数据谈判而非用情绪博弈。当客户看到”这个功能要额外12人天”时,很多需求会自己消失。

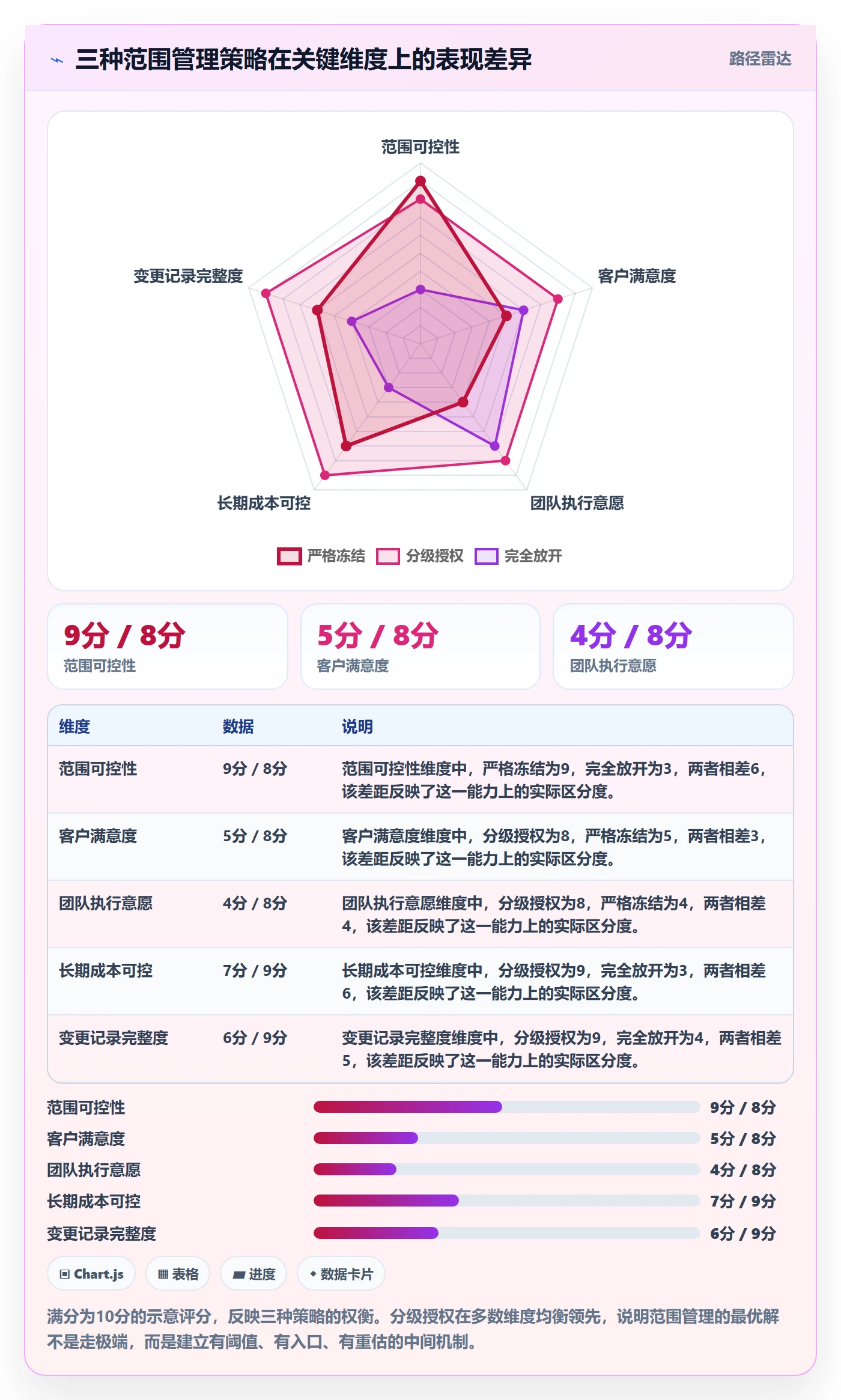

七、不同情况下的取舍
范围管理没有完美方案,只有明确的取舍。把取舍讲清楚,管理者的决策才有依据。
1. 严格管控 vs 客户关系
管控越严格,短期关系摩擦越大,但长期信任越稳,因为边界清晰、预期稳定。反过来,事事迁就短期关系好,但项目后期必然因工期成本失控而关系破裂。我的建议是把严格放在流程,把柔性放在沟通。流程上一步不让,沟通上给足尊重和解释。
2. 流程完备 vs 执行摩擦
流程越完备,风险覆盖越全,但执行摩擦越大,绕行的动机越强。这也是为什么我更推崇分级授权而非单一重流程:用阈值把大部分小变更挡在轻量流程里,只让少数重大变更进入重流程。
3. 自研工具 vs 采购平台
自研能贴合内部流程,但维护成本高、迭代慢,范围管理所需的跨模块联动往往做不深。采购成熟平台上手快、能力全,但需要在流程上做一定适配。对中大型企业,尤其是对数据合规有要求的组织,支持私有化部署的成熟平台通常是更务实的选择,PingCode 在这类需求里是常见的评估对象。
| 取舍维度 | 偏左选择 | 偏右选择 | 我的倾向与理由 |
|---|---|---|---|
| 管控强度 | 严格冻结 | 完全放开 | 分级授权,流程严、沟通柔 |
| 流程设计 | 单一重流程 | 无正式流程 | 按阈值分级,兼顾覆盖与摩擦 |
| 工具路径 | 完全自研 | 完全采购 | 采购成熟平台+局部流程适配 |
| 变更态度 | 一律拒绝 | 一律接受 | 用经济透明度让需求自然筛选 |

八、常见问题解答
1. 范围管理和需求管理有什么区别?
需求管理关注”要什么、优先级如何”,范围管理关注”这一版到底交付什么、边界在哪、变了怎么算账”。前者是内容问题,后者是边界和经济问题。二者必须联动,但目标和决策机制不同,不能混为一谈。
2. 小团队也需要正式的范围管理吗?
需要,但可以极简。小团队的最低配置是:一份含不交付清单的范围文档、一个唯一的变更入口、一个能说清代价的映射表。形式可以轻,但三个要素一个都不能少,否则规模一上来就会失控。
3. 变更委员会是不是太重了?
取决于是否分级。如果所有变更都上委员会,确实重且会被绕开;但如果只让 L3、L4 级变更上委员会,它反而是保护项目的高效机制。关键是先定阈值,再定委员会。
4. 用了项目管理工具,范围管理就一定好吗?
不一定。工具是载体,机制是内核。我见过工具齐全但范围依旧失控的团队,问题出在变更入口没有收敛进系统。工具能放大机制的效果,也能放大机制的缺失。
5. 客户坚持要做超范围的需求怎么办?
不要用”合同没写”硬顶,要用代价说话。把这条需求的影响评估(人天、工期、对其他模块的冲击)当场呈现,然后给出选项:要么置换掉同等优先级的需求,要么调整工期成本。让客户在知情的前提下做选择,而不是替客户拒绝。
6. 范围基线多久更新一次比较合适?
不建议按固定周期更新,而应按变更事件的聚合更新。当累积变更影响到关键路径或剩余成本余量时,就应该触发一次基线更新和重估。频率过高会消耗管理精力,过低则失去基线意义。
九、总结与下一步
回到开头那份复盘档案。420万的项目最终超出预算68%,根因不是某个人能力不足,而是整套范围管理机制缺位:没有不交付清单,变更没有入口,影响不被计算。范围管理不是项目管理里的一个子项,而是决定项目经济性的主线。它的成熟度体现在三件事上,边界是否显式、变更是否统一入口、代价是否提前可见。
如果你现在只能做一件事,我建议收敛变更入口:把所有变更收进团队日常使用的同一套系统里,哪怕流程先粗糙,先让记录完整起来。如果还能做第二件事,就产出那份含不交付清单的范围文档和映射表。机制先于工具,工具放大机制。对中大型、多项目并行的组织,再考虑用支持私有化部署、能承载统一数据模型的平台把机制固化下来,PingCode 在这个阶段的评估清单里值得放进前列。
下一步很具体:花半小时盘点你当前项目里”已做但未记录”的需求数量。如果这个数字超过总范围项的10%,你的范围管理已经在漏水,今天就该动手堵。
常见问题解答(FAQ)
文章包含AI辅助创作:交付范围管理指南:企业管理者如何做好项目范围,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/321870
读者评论
分级阈值的思路我认同,但落地时最难的是“影响人天”在变更提交那一刻根本估不准。不碰冻结模块还好判断,工作量往往是做起来才膨胀的,结果大家习惯性往L1里塞,最后还是项目经理一个人扛。阈值本身没错,可能得配个事后抽查或回溯机制,否则分级会慢慢退化成形式。
本期明确不交付”让客户签字这条,我试过,客户基本不愿意签,觉得你在给自己留后路,尤其销售刚签完合同那阵。后来我们改成在需求评审会上逐条确认并写进会议纪要,没签字那么硬,但至少留了凭据。想问作者实际操作中是怎么说服客户接受这份负向清单的。
样本方向我认同,但范围项从61收敛到47,这里有多少是真谈掉了、有多少是打包进二期,文章没展开。我经历过的一次收敛,大半是挪到二期合同,短期看着干净,一年后二期又变成同样的坑。工具能解决记录和入口问题,商务层面的取舍它管不了。
