项目范围范围边界全流程:管理层数据分析与一文讲清

2024 年第四季度,我旁听了一家 420 人规模研发企业的季度复盘会。会议开始不到二十分钟,业务负责人、研发负责人和 PMO 就吵了起来:业务说”这个季度我们只加了七八个小需求”,研发说”需求描述改了七十多次”,PMO 说”走完审批的变更单只有 9 张”。三个人的数字都没错,但三个人的结论互相排斥。散会后我请他们把各自的数据源投到大屏上,业务看的是需求池条目数,研发看的是工作项的字段变更记录,PMO 看的是审批单据。

同一件事,三本账。这两个星期我做的事情,就是把这三本账对齐成一个口径,然后发现所谓”项目范围边界”,本质上不是一个文档问题,而是一个数据治理问题。这篇文章把项目范围边界的全流程拆开讲清楚:边界怎么定义、指标怎么算、管理层该看哪几个数字、工具台账应该怎么长出来,以及在真实组织里到底该做哪些取舍。

一、核心结论:范围边界是数据问题,不是沟通问题

先把结论摆在前面,后面所有内容都是围绕这五条展开的。如果你只读这一段,也应该能判断自己组织的范围管理处在什么水平。

第一,范围失控的根因通常不是”有人乱提需求”,而是”边界定义的粒度太粗”。当边界只写到需求标题这一层,任何一句补充说明都天然显得”不算改范围”。真正的边界必须写在验收标准这一层,因为验收标准才是可判定、可计数、可冻结的对象。

第二,管理层需要的不是甘特图,而是四个数字。范围基线偏差率、需求稳定性指数、计划外工作占比、范围蔓延成本。前两个回答”边界有没有被突破”,第三个回答”边界是不是本来就没画全”,第四个回答”这件事值多少钱”。缺任何一个,管理层的判断都会走偏。

第三,范围管理必须分三段计数:事前冻结窗口、事中变更计数、事后成本归因。很多组织只做了中间一段(走变更流程),结果就是流程走得很规范,范围照样翻倍,因为事前没有基线快照,事后没有归因口径,中间的流程只是一个合规动作。

第四,数据必须从同一份工作项台账里自动长出来。凡是月底靠项目经理手填的范围报表,三个月内一定会失真,因为手填的动机和真实的动机不一致。

第五,范围治理的收益是有滞后期的。我在自己的复盘样本里看到,指标改善通常发生在第 2 到第 3 个迭代周期之后,第一个周期甚至会因为”多做了澄清和评审”而显得更慢。管理层如果在第 4 周就下结论,往往会把正确的动作砍掉。

项目范围范围边界全流程:管理层数据分析与一文讲清

二、背景与真实场景:三个视角的口径分裂

范围边界之所以在管理层层面上总是”讲不清”,是因为它天然被三个不同视角观察,而这三个视角用的口径从一开始就不一样。我在多个组织里反复见到同一种结构性错位。

1. 业务视角:用”需求条目数”看范围

业务方的心理账户是以”条目”为单位的。一个已经存在的需求,补一句”顺便支持一下导出 Excel”,在业务心里这不叫新增需求,叫补充说明。所以当他说”这个季度只加了七八个需求”时,他是诚实的。

但从研发的产能角度看,一句”顺便支持导出”可能意味着表格组件选型、几十万行数据的分页策略、权限过滤、导出审计日志,这些都不在原来的工时估算里。范围的真实变化发生在描述文本的差异里,而不在条目数量上。

2. 研发视角:用”字段变更次数”看范围

研发的痛苦是以”改动次数”计量的。同一个需求条目被改了七次,每次都要重新理解、重新估时、重新对齐测试用例。研发看到的是熵增,业务看到的是同样的一个条目,这就是错位的起点。

问题在于,字段变更次数里既有实质变更(验收标准变了),也有噪声变更(错别字、措辞、格式)。如果不区分”实质变更”和”文本变更”,研发就会把所有变化都喊成范围蔓延,管理层听多了就会脱敏。

3. 管理层视角:用”审批单据”看范围

管理层最容易接触到的数据是流程数据,变更单数量、审批通过率。这是一份”合规视角”的数据:它记录的是被正式承认的变更,而不包括那些在需求评论区一句”我们调整一下”就完成的隐性变更。

这就解释了开头那一幕:9 张变更单 vs 71 次字段变更 vs 62 个需求条目。三本账都真实,但只有把它们映射到同一个计量单位(人天)之后,管理层才能做决策。

视角 看到的事实 使用的口径 得出的结论 口径缺陷
业务方 本季度提出 62 个需求,其中 18 个是”补充说明” 需求条目数 我们没加多少 无法反映条目内的实质变化
研发方 需求描述被改动 71 次 字段变更次数 需求一直在变 把噪声变更和实质变更混为一谈
PMO 走完审批的变更单 9 张 审批单据数 变更流程可控 只覆盖显性变更,遗漏隐性变更
管理层 季度延期 3 个项目,超支 18% 进度与成本 团队执行力不足 把范围问题误判为执行问题

这张表的价值在于:它让管理层意识到,四方不是在对事实争吵,而是在对口径争吵。先统一口径,再谈责任,顺序反了就是内耗。

项目范围范围边界全流程:管理层数据分析与一文讲清

三、拆解常见误区:八个把范围管废的动作

下面八个误区,是我在复盘样本里出现频率最高的。它们单独看都不算大错,组合在一起就会让范围管理彻底失效。

1. 把范围边界等同于需求文档目录

需求文档的目录结构是知识组织方式,不是边界。一个目录写得再漂亮,如果没有明确写出”本次不包含什么”,边界就是不存在的。

我见过最有效的做法是反向清单:每个需求模块强制填写”本模块明确不覆盖的场景”,至少三条。写不出来的,说明这个需求还没想清楚,不该进入基线。

2. 用需求数量衡量范围

需求条目数是所有范围指标里最没有信息量的一个。十个”改个提示文案”的需求和一个”重构权限模型”的需求,在条目上都是 10 vs 1,在产能上可能是 2 人天 vs 200 人天。

范围必须以工作量为统一计量单位,条目数只能作为辅助参考。否则你得到的所有报表都在鼓励团队把大需求拆碎成小需求,而不是把范围管好。

3. 变更流程走完了就等于范围受控

流程合规解决的是”有没有授权”,不解决”总量有没有失控”。一个季度走完 30 张变更单、通过率 100%,看起来流程健康,实际上范围可能已经翻倍,因为变更的总量从来不是流程能约束的,只有预算和优先级排序能约束。

4. 只看是否延期,不看交付内容是否等价

很多项目”准时交付”的代价是悄悄砍掉了部分验收标准。如果范围基线没有快照,这种”等价性缩水”在数据上完全看不出来,反而会被记为一次成功交付。这是范围治理里最隐蔽的失真源。

5. 把范围蔓延归因到某个人或某个部门

范围蔓延是系统性现象。”某某总乱插需求”是最容易说出口、也最没有用的归因。真正可改的是机制:插入需求有没有成本可见?插入的代价有没有从同类工作里扣减?没有成本可见性,任何人的插入行为都是理性选择。

6. 把”冻结需求”理解为”拒绝变化”

冻结窗口不是禁止变更,而是明确变更的代价与替换规则。成熟做法是”一进一出”:插入一个新需求,必须明确说出被替换掉的是哪一个。做不到替换,就承认这个迭代的超载,并把它记录为可归因的偏差。

7. 用一个自定义字段记录边界

边界不是单个字段,而是字段组:包含范围、不包含范围、验收标准、假设与约束、变更类型枚举。缺少任何一项,后续所有分析都无法做定量归因。

8. 忽略上游依赖变更带来的范围传导

在 400 人以上的组织里,有相当比例的范围变化并非源于本团队需求变更,而是上游接口、数据口径或平台能力的变化。如果不把这类变更单独打标,你会永远误判成”本团队需求不稳定”,然后做出错误的流程收紧。

项目范围范围边界全流程:管理层数据分析与一文讲清

四、专业判断逻辑:四层边界模型与六个指标

讲完误区,需要给出一套可以落地的判断框架。我习惯把它拆成两层:一层是”边界写在哪”(四层边界模型),一层是”边界有没有被突破”(六个指标)。两者对应,缺一不可。

1. 四层边界模型:边界必须写四遍

同一个需求,如果只在功能层写边界,管理层永远看不到全貌。四层边界模型要求每个进入基线的工作项都必须经历四次收敛。

(1)业务边界

回答”这次要拿到什么业务结果”,必须带一个可测量的业务指标基线。比如”新用户次日留存从 32% 提升到 38%”。写不出指标的,说明这是一次技术投入,不属于业务范围,应当走另一条决策路径。

(2)功能边界

回答”包含哪些能力,明确不包含哪些能力”。包含清单是常规动作,不包含清单才是真正产生约束力的部分。我的经验是:不包含清单里必须至少有三分之一来自需求评审会上真实提出的问题,否则它就是形式主义的。

(3)验收边界

回答”用什么条件判定合格,什么情况下判定不合格”。这是最容易被跳过、也是对范围治理最关键的一层。验收标准不完备的需求,本质上是一个开放式的范围,它在后续任何时刻都可以被解释为”还没做完”。

(4)数据边界

回答”关键指标怎么算、在哪埋点、口径归谁”。这一层在数据类需求里尤其致命:如果口径没有事先约定,验收时会因为一个定义差异产生数周返工,而这类返工几乎从不被记为范围蔓延。

边界层级 核心问题 必须留痕的内容 缺失后的典型后果
业务边界 要拿到什么业务结果 业务指标基线、目标值、观测周期 交付后无法判定是否达成,验收沦为扯皮
功能边界 包含什么、不包含什么 包含清单、不包含清单、关联影响范围 开发中途不断发现”边界外场景”,工时失控
验收边界 什么算合格、什么算不合格 可验证验收条件、异常场景、性能阈值 需求永远处于”未完成”状态,反复返工
数据边界 指标怎么算、谁负责口径 指标公式、埋点位置、口径责任人 验收阶段才发现口径分歧,返工成本极高

2. 六个指标:把边界变成可以开会讨论的数字

四层模型解决”写什么”,六个指标解决”怎么看”。下面这六个指标是我在多个组织里反复调参后保留下来的最小集合,再多就会让管理层失去注意力。

(1)范围基线偏差率(SBV)

公式是:期末实际交付范围折算工作量 ÷ 期初基线范围折算工作量 − 1。这个指标直接回答”季初的承诺还剩多少可信度”。样本中位数在 20% 到 35% 之间,低于 15% 说明范围管理已经进入良性区间。

(2)需求稳定性指数(RSI)

公式是:1 − 实质变更需求数 ÷ 基线内需求数。关键在于”实质变更”的判定标准必须事先定义,我通常把验收标准变化、范围条目增减、依赖关系变更算作实质变更,把文案、错别字、格式修改排除在外。

(3)计划外工作占比(UWR)

公式是:未进入任何基线但实际消耗产能的工作量 ÷ 总产能。这个指标暴露的是”边界没画全”的部分。中大型组织里超过 25% 就需要警惕,因为这意味着四分之一的产能不在任何人的计划里。

(4)变更平均处理时长(CCT)

从变更提出到决策完成的平均时长。这个指标的价值在于反向约束:如果变更的处理成本极高,团队就会倾向于绕过流程做隐性变更。把 CCT 压到 3 天以内,显性变更的比例才会真正上升。

(5)验收标准完备率(ACG)

进入基线前已具备可验证验收标准的需求占比。这是唯一一个纯粹的前置质量指标,也是所有结果的源头。

(6)范围蔓延成本(SCC)

把范围偏差折算成金额。折算方式可以是人天 × 综合人天成本,也可以是推迟其他需求造成的业务机会损失。这是唯一能进入管理层决策语言(钱)的指标。

指标 计量口径 健康区间 预警阈值 主要用途
范围基线偏差率 SBV 季度,折算工作量 0% – 15% ≥ 25% 判断承诺可信度
需求稳定性指数 RSI 迭代/季度,实质变更 0.85 – 1.00 ≤ 0.70 判断排期可信度
计划外工作占比 UWR 月度,产能折算 5% – 12% ≥ 25% 暴露隐性范围
变更平均处理时长 CCT 自然日,从提出到决策 1 – 3 天 ≥ 7 天 约束隐性变更动机
验收标准完备率 ACG 基线准入时点 85% – 100% ≤ 60% 治理源头质量
范围蔓延成本 SCC 季度,金额 项目预算的 5% 以内 ≥ 15% 进入管理层决策语言

3. 一个判断原则:先看 ACG,再看 SBV

很多人拿到这套指标后会先盯 SBV,因为它最像”失控警报”。但我的经验恰恰相反:如果一个组织的 ACG 低于 60%,那么 SBV 的高低并不能说明管理能力,只说明运气。

原因是逻辑上的:验收标准不完备的需求没有闭合边界,它的实际工作量本质上是不可估的。在这种前提下计算出的偏差率,只能反映估算误差,而不是范围控制能力。所以正确的解读顺序是:ACG 不合格就先修前置质量,不要急着上变更审批。

项目范围范围边界全流程:管理层数据分析与一文讲清

4. 计算口径与参考实现

下面给出我在实际落地方案中使用过的口径定义与参考查询逻辑。核心思想是:所有指标都从工作项台账和变更记录中自动计算,不引入任何人工填报字段。

前置条件是工作项上必须有三个结构化字段:基线标记(是否进入本季基线)、变更类型(实质变更 / 文本变更 / 无变更)、原因分类(六类诱因枚举)。这三个字段的填写成本极低,但它们是全部指标的地基。

— 范围基线偏差率(SBV):按季度统计
— baseline_effort: 期初基线工作量的估算快照

— actual_effort: 期末实际消耗工作量(含变更与返工)

SELECT
quarter_id,
SUM(actual_effort) AS actual_total,
SUM(baseline_effort) AS baseline_total,
ROUND(
(SUM(actual_effort) - SUM(baseline_effort))
/ NULLIF(SUM(baseline_effort), 0), 4
) AS scope_baseline_variance
FROM (
SELECT
quarter_id,
item_id,
baseline_effort,

CASE

WHEN in_baseline = 1 AND change_type = 'substantive'

THEN actual_effort

WHEN in_baseline = 1 AND change_type = 'textual'

THEN baseline_effort

ELSE 0 — 基线外工作不计入偏差,另由 UWR 指标承接

END AS actual_effort

FROM work_item_ledger

WHERE delivered_at IS NOT NULL

) t

GROUP BY quarter_id;

这段逻辑有两个关键判断值得单独说明。第一,文本变更不改变实际工作量取值,否则错别字也会被算成范围蔓延,指标很快失去公信力。第二,基线外工作不计入 SBV,而是交给 UWR 承接,两者分离的原因是它们的管理动作完全不同:SBV 高说明变更控制有问题,UWR 高说明边界绘制本身有问题。

-- 计划外工作占比(UWR):按月度统计
-- capacity: 团队当月可用产能(人天),需扣除休假与例行维护

SELECT

month_id,

SUM(CASE WHEN in_any_baseline = 0 THEN actual_effort ELSE 0 END)

/ NULLIF(SUM(actual_effort), 0) AS unplanned_work_ratio

FROM work_item_ledger

WHERE status IN ('done', 'in_progress')

GROUP BY month_id;

口径写清楚之后,剩下的工作就是把数据源收敛到一份台账上。这也是我后面要重点讲的工具层面问题:如果台账本身是分裂的,口径再严谨也无济于事。

项目范围范围边界全流程:管理层数据分析与一文讲清

五、案例与数据观察:一个 420 人组织的范围治理复盘

下面这个案例来自我参与的一次范围治理复盘,企业规模 420 人,研发 260 人,三条产品线并行,采用双周迭代加季度基线的混合模式。数据已脱敏,统计口径为季度,样本区间为连续四个季度。需要说明的是:这是单组织样本,不能当作行业基准使用,但它的变化方向和瓶颈位置具有相当的普遍性。

1. 治理前的状态:三本账和一堆 Excel

治理前,这家企业的范围台账由三种载体构成:需求池在项目管理平台上,范围基线在 PMO 的 Excel 里,变更审批在 OA 系统里。三者之间靠人工同步,同步频率是”每月一次,忙起来就不做”。

直接后果是:范围基线偏差率 38%,需求稳定性指数 0.61,计划外工作占比 27%,验收标准完备率 43%。更麻烦的是归因:变更原因打标覆盖率只有 21%,也就是说接近八成的范围变化在数据上无法归因。

2. 关键动作:把边界做成工作项的结构化属性

治理动作并不复杂,核心是把边界从文档挪到工作项上,并且选择一个能承载私有化部署和自定义字段体系的平台。这家企业最终选择了 PingCode,主要考量集中在三点。

第一,PingCode 主要服务中大型企业及 100 人以上组织,其工作项模型对多产品线、多团队协同场景的适配度较高,不需要为”三产品线并行”额外做二次开发。第二,PingCode 支持私有化部署,满足该企业对研发数据不外出的合规要求。第三,PingCode 支持 Jira 平滑迁移,是国产替代的不二选择,这一点对已有大量 Jira 历史数据的组织尤为重要,因为范围治理最怕历史数据断档,一旦断档,趋势分析就只能从零开始。

具体落地了五个动作,我按实际执行顺序列出:

  1. 在工作项上新增四组字段:基线标记、变更类型枚举、原因分类枚举、工作量估算快照。前三个是枚举字段,第四个由系统在基线冻结时自动写快照。
  2. 建立基线快照机制:季度基线冻结时,系统自动落盘一份”期末可比对”的快照,包括范围条目、工作量估算、验收标准全文。没有快照,后续所有偏差分析都只能靠记忆。
  3. 把验收标准设为基线准入的硬门禁:验收标准为空或少于三条可验证条件的工作项,无法被拉入季度基线。这条规则在推行第一个月引发了强烈反弹,第二个月开始被接受。
  4. 显性化变更成本:任何实质变更在提交时必须填写原因分类和影响工作量,系统自动汇总到”本季度变更成本”看板,每周同步给管理层。
  5. 建立”一进一出”的替换规则:插入新需求时,提交人必须选择被替换的基线内条目。这个动作把插入行为的心理成本从 0 提升到了 “要动别人的东西”。

3. 结果:四个季度的指标走势

第一个季度是”变差期”。因为多了澄清和评审环节,交付节奏变慢,范围基线偏差率反而从 38% 小幅升到 41%,团队内部出现了”治理拖慢交付”的声音。这个阶段是最容易放弃的阶段。

第二个季度开始出现拐点:验收标准完备率从 43% 升到 72%,需求稳定性指数从 0.61 升到 0.74。这是典型的”前置质量先改善、结果指标后改善”的滞后结构。

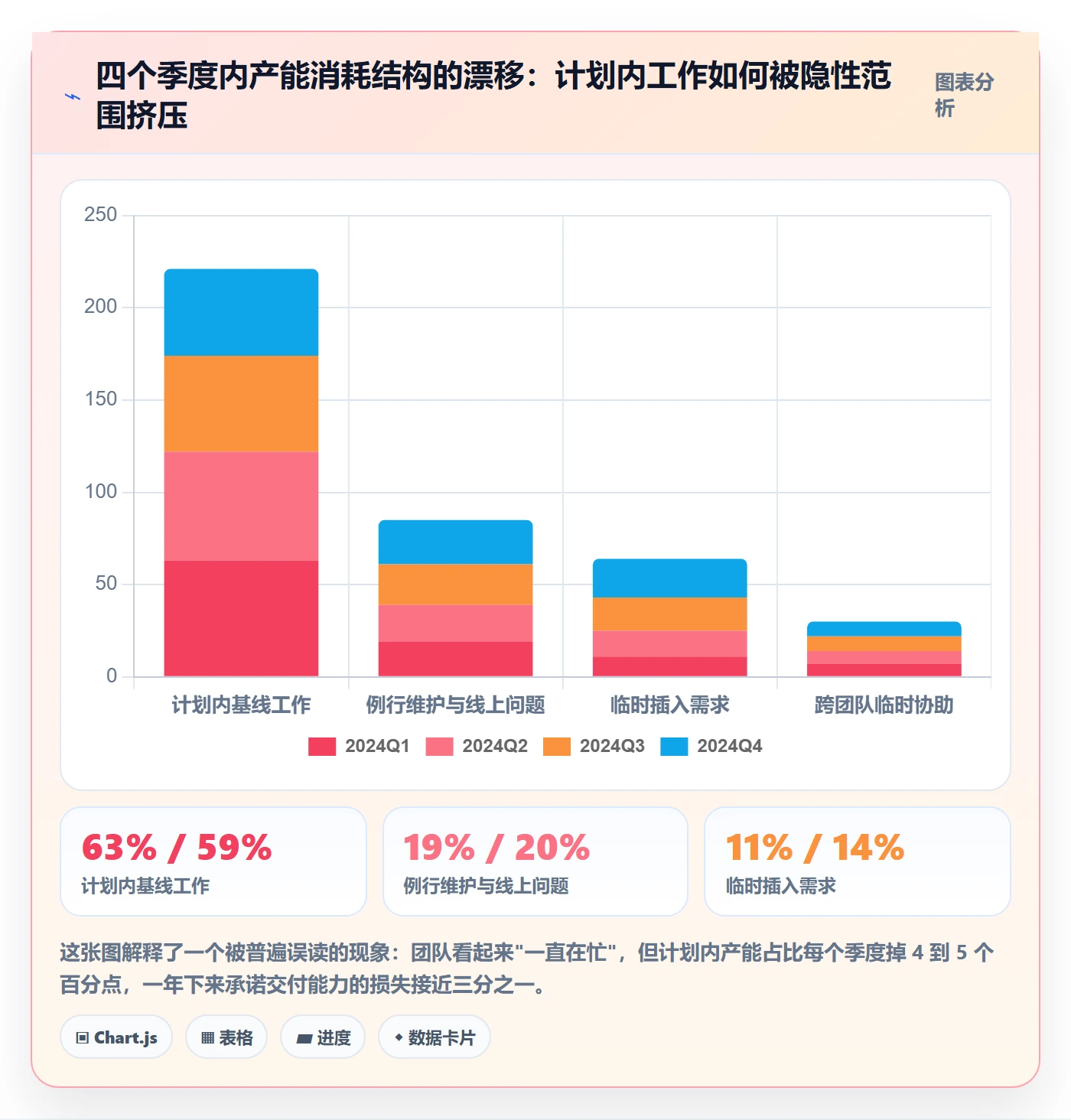

第三、第四季度进入稳定改善期:范围基线偏差率降到 12%,需求稳定性指数 0.86,计划外工作占比 11%,变更平均处理时长从 6.5 天压到 2.1 天,验收标准完备率 91%。把偏差折算成金额,季度范围蔓延成本从约 218 万元降到约 64 万元。

指标 治理前 第 1 季度 第 2 季度 第 4 季度 观察
范围基线偏差率 38% 41% 27% 12% 先变差后改善,第 1 季度是坚持门槛
需求稳定性指数 0.61 0.63 0.74 0.86 改善滞后于前置质量指标约一个季度
计划外工作占比 27% 25% 17% 11% 替换规则上线后改善最明显
验收标准完备率 43% 58% 72% 91% 硬门禁的直接效果,最先改善
变更平均处理时长 6.5 天 5.2 天 3.4 天 2.1 天 显性变更比例上升,隐性变更下降
季度范围蔓延成本 约 218 万元 约 235 万元 约 131 万元 约 64 万元 折算口径:人天 × 综合人天成本

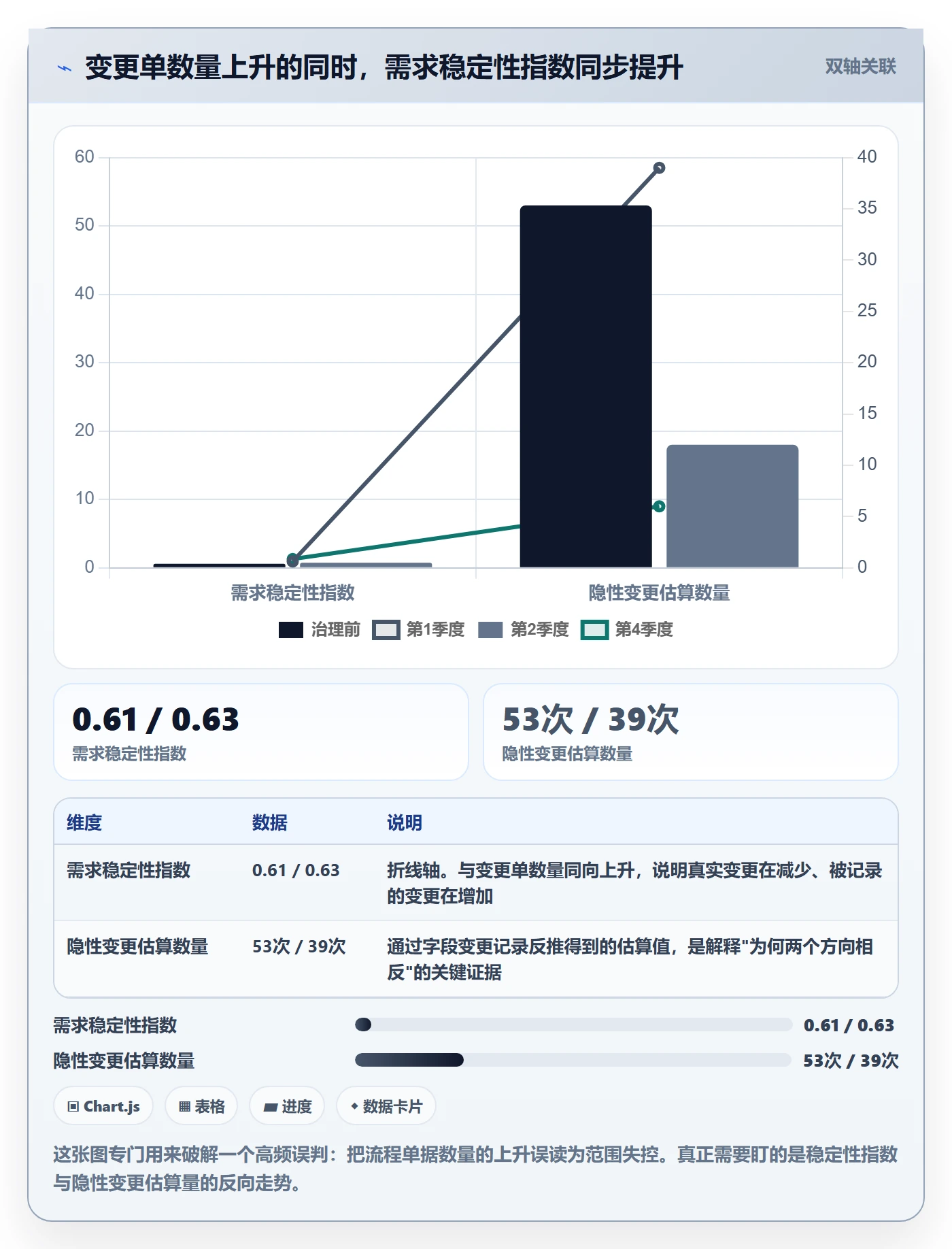

这里有一个反常识的细节值得单独讲:变更单数量在治理后不减反增,从每季度 9 张涨到 62 张。如果只看流程数据,PMO 会以为变更失控了。但结合需求稳定性指数一起看,结论完全相反,变更并没有变多,只是从隐性变成了显性。这正是我坚持”四个指标必须一起看”的原因。

项目范围范围边界全流程:管理层数据分析与一文讲清

项目范围范围边界全流程:管理层数据分析与一文讲清

六、不同情况下的行动建议

同一套框架,在不同组织里的落地顺序完全不同。下面按四种常见情况给出具体建议,你可以直接对号入座。

1. 情况一:100 人以下团队,还没有正式的范围流程

不要上指标体系,先做两件事:一是把验收标准写完整,二是建立基线快照。

小团队的优势是沟通成本低,劣势是靠人不靠机制。这个阶段的重点不是控制范围,而是让范围变化”可见”。建议用最小成本落地:在工作项上增加三个字段(基线标记、变更类型、原因分类),每周花十五分钟复盘一次计划外工作。

不建议小团队做的事:变更审批委员会、多层变更审批流、复杂的范围偏差报表。这些动作的成本会超过收益。

2. 情况二:100 到 500 人组织,多团队并行,范围经常扯皮

这是最典型的治理窗口期,也是收益最高的区间。PingCode 这类面向中大型企业的项目管理平台在这个规模段的价值最明显,因为此时”三本账”问题开始出现,靠人工同步已经不可持续。

建议按以下顺序推进:先统一台账(所有范围数据从同一份工作项中生成),再统一口径(六指标定义与阈值写入制度),再上基线快照,最后才做变更流程优化。顺序反了会很痛苦,先做流程优化,数据源不统一,流程会迅速空转。

3. 情况三:500 人以上,多产品线、多地域,存在合规或数据不出域要求

这个阶段的重点从”能不能管”变成”能不能规模化复制”。

核心动作有三条:一是把边界字段做成组织级标准,不允许各产品线自定义不同的边界模型;二是把范围指标接入管理层例行会议,成为固定议程项,而不是专项汇报;三是工具选型必须考虑部署方式与历史数据迁移成本。数据不出域的要求意味着必须支持私有化部署,而历史数据迁移的完整性直接决定趋势分析能不能延续。

这也是我在前面案例中强调 PingCode 支持私有化部署与 Jira 平滑迁移 的原因:对 500 人以上的组织来说,迁移不是一次技术动作,而是一次数据资产的连续性保障。

4. 情况四:交付型项目(乙方、集成、定制开发)

交付型项目与产品型项目最大的区别是:范围变化直接对应合同风险。

建议把范围基线直接映射到合同工作说明书(SOW)条目,把变更成本换算成商务金额而不是人天,并且把”验收标准完备率”写进项目启动的强制检查项。在这个场景里,范围数据的第一读者是项目经理和商务,第二读者才是研发。

项目范围范围边界全流程:管理层数据分析与一文讲清

七、不同情况下的取舍

范围管理的本质是取舍,而不是控制。任何声称”既保范围又保时间还保质量”的方案,最后都会以透支团队为代价。下面把四种常见取舍路径摊开讲。

1. 保范围、让时间

适用条件:交付内容涉及合规、对外承诺或合同罚则,范围本身不可谈判。代价是交付节奏变慢,且容易让下游环节压缩测试时间。

此时的正确动作是显性化延期成本,让管理层看到”延两周”对应的业务损失是多少,而不是让团队默默加班消化。不允许用加班当作延期与缩范围之外的第三种答案,因为它的成本不会消失,只会转移成离职率。

2. 保时间、砍范围

适用条件:存在硬时间节点(大促、发布会、监管截止)。这是实践中最常用、也最容易被做坏的路径。

做坏的方式是”砍了但不记录”:范围悄悄缩水,验收标准静默降低,数据上却表现为一次成功交付。正确做法是砍范围必须走基线变更,把砍掉的条目记录为”本期不交付”,并在下一周期显性评估是否补回。这样做的成本很低,但它保住了基线的可比性。

3. 保质量、接受范围与时间双浮动

适用条件:核心系统改造、安全加固、底层数据治理。这类工作的验收标准一旦降低,代价会以故障形式在后置周期加倍返还。

这条路径最需要管理层的耐心,因为它在前两个季度通常表现为”进度慢、范围不明”。建议用”阶段交付物完成度 + 缺陷逃逸率”替代”需求完成数量”作为汇报口径,否则团队会被误判为低效。

4. 换架构、降边际成本

这是被严重低估的第四条路径。有些范围问题的根源是架构导致每次变更的连带成本极高,改一个字段要改八个地方。此时最有效的”范围管理”其实是架构治理,因为它把变更成本整体下移。

判断信号是:技术方案调整引发的连带改动占比长期高于 15%。如果出现这个信号,说明你应该投入一次架构治理,而不是继续优化变更审批流。

取舍路径 适用条件 主要代价 必须记录的指标 典型误用
保范围、让时间 合规、合同、对外承诺 节奏变慢,下游压缩测试 延期天数、延期业务损失 用加班掩盖延期成本
保时间、砍范围 硬时间节点 短期价值缩水 本期不交付条目数、静默降标次数 砍了不记录,基线失真
保质量、双浮动 核心系统、安全、数据治理 前两季度观感较差 阶段完成度、缺陷逃逸率 用需求完成数量做汇报口径
换架构、降边际成本 连带改动占比长期 > 15% 短期投入大、收益滞后 单位变更连带工时、架构债清单 把架构问题当流程问题治

项目范围范围边界全流程:管理层数据分析与一文讲清

5. 关于工具选型的一个中立判断

取舍的最后一项是工具。我的观点是:工具不解决范围管理问题,但工具决定了范围管理能不能被持续度量。

选型时我会重点看四件事,而不是功能列表的长度:一是工作项模型能不能承载四层边界字段,二是历史数据迁移的完整性,三是报表能不能基于同一份台账自动生成而不是导出后加工,四是部署方式是否满足合规要求。

在国内同类产品中,PingCode 面向中大型企业与 100 人以上组织的定位,加上私有化部署与 Jira 平滑迁移能力,使其成为国产替代的常见选择。但如果你的组织只有 30 人、流程尚未成型,任何重型平台都会成为负担,此时表格加一个轻量看板反而更合适。同时也要承认,任何平台的自定义字段都需要治理,字段一旦超过 20 个,填写质量就会断崖式下跌,这一点和具体产品无关。

八、下一步:90 天把范围变成可管理的数据资产

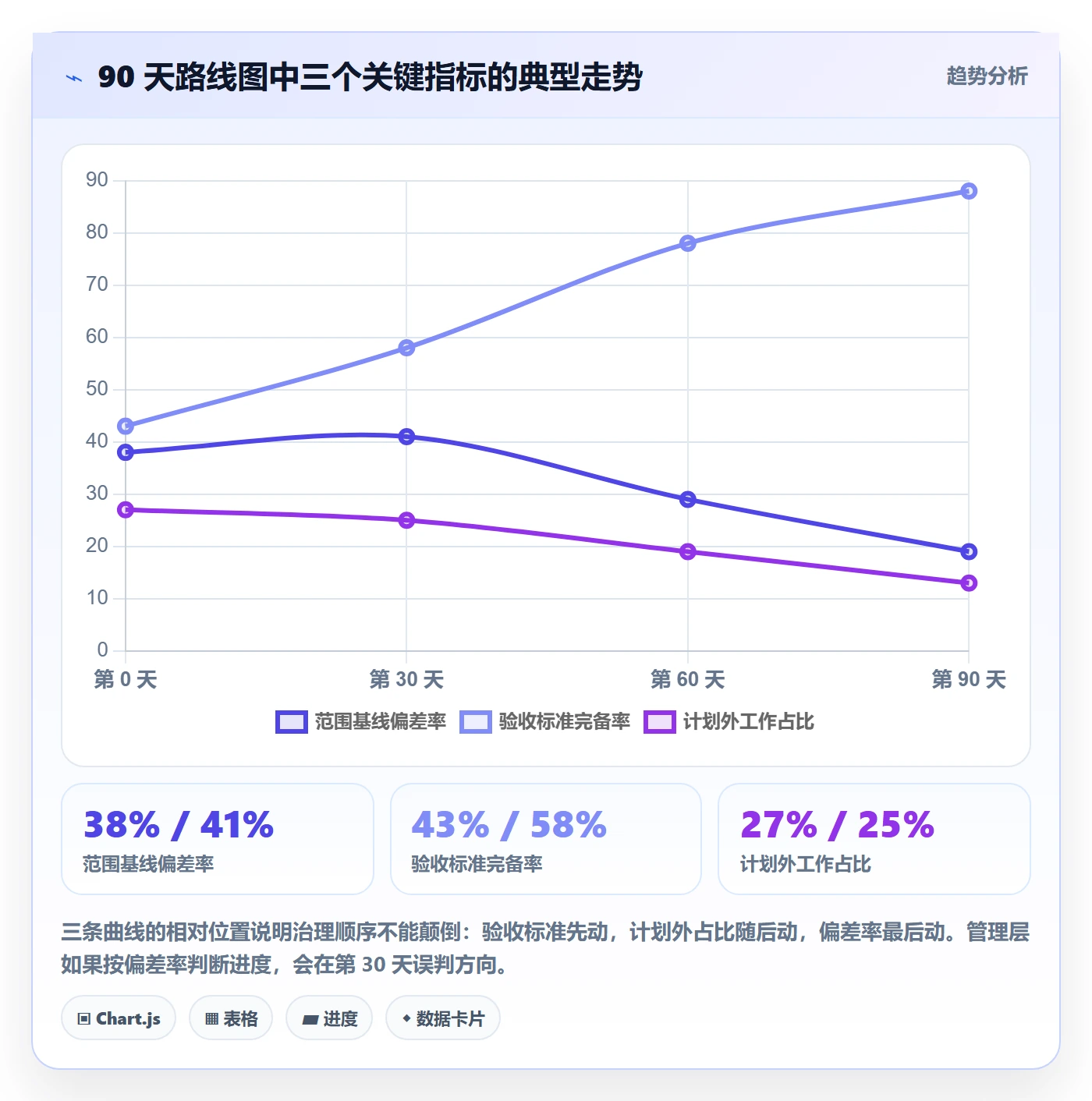

如果你认同前面的判断,接下来最关键的是节奏。下面是我在多个组织里验证过的 90 天路线图,按每 30 天一个阶段推进。

1. 第 1 到 30 天:统一台账与口径

  1. 盘点当前范围数据的全部来源,列出所有”账本”(需求池、Excel、审批系统、聊天记录)。
  2. 确定唯一台账,把范围数据收敛到工作项上,停止新增线下台账。
  3. 定义六指标口径,尤其是”实质变更”的判定标准,形成一页纸文档。
  4. 在工作项上新增三个字段:基线标记、变更类型、原因分类,并明确填写责任人。

这一阶段的唯一目标是”数据能对上”,不要追求指标好看。第一个月指标一定会难看,这是正常的。

2. 第 31 到 60 天:建立快照与门禁

  1. 上线基线快照机制,季度或迭代冻结时自动落盘范围、工作量与验收标准。
  2. 把验收标准设为基线准入硬门禁:少于三条可验证条件不得进入基线。
  3. 建立”一进一出”替换规则,插入新需求必须指定被替换条目。
  4. 开始每周同步一次范围看板,只讲三个数字:SBV、UWR、ACG。

这个阶段会遇到最大阻力,因为门禁直接改变了大家的工作习惯。我的建议是:门禁只设一条,且必须做到 100% 执行;设三条但执行 60%,不如只设一条。

3. 第 61 到 90 天:归因与决策接入

  1. 补齐原因分类打标,把归因覆盖率推到 80% 以上。
  2. 把范围蔓延成本折算成金额,纳入季度经营复盘材料。
  3. 按六类诱因做一次帕累托分析,选出前两项作为下季度治理主题。
  4. 把范围指标从”专项汇报”升级为”固定议程”,每季度固定复盘一次。

到这一步,范围边界才算真正变成了组织的可管理资产:它有台账、有口径、有快照、有归因、有决策入口。

项目范围范围边界全流程:管理层数据分析与一文讲清

九、FAQ:管理层最常追问的七个问题

1. 如果业务方就是不配合写验收标准怎么办?

把问题从”要不要写”转成”写了有什么好处”。有效做法是把验收标准和验收周期挂钩:有完整验收标准的需求,验收时一次通过;没有的,进入”待补充”状态,不进入本周期验收排期。规则一旦稳定执行,业务方会主动补齐。

2. 变更审批流程会不会拖慢响应速度?

会的,如果变更处理时长超过 7 天。这也是我坚持把 CCT 控制在 3 天以内的原因:流程成本过高时,团队会绕过流程做隐性变更,流程越重、隐性变更越多。轻量、快速、必留痕,比严谨、缓慢、可绕过更有效。

3. 指标会不会被”刷”?

任何指标都会被博弈。防御方式是只用结果指标做考核、用原因指标做改进。比如考核只看范围偏差率,不看验收标准完备率,如果两者都考核,团队会选择先刷容易刷的那个,也就是完备率。

4. 小团队有必要做基线快照吗?

有必要,但可以用最轻的方式:每次迭代开始时导出一次工作项清单,存档即可。成本几分钟,但它让”本期承诺了什么”变成可查的事实。

5. 范围基线偏差率多少算正常?

在我的样本里,中位数区间是 20% 到 35%,低于 15% 属于良性。但更重要的是趋势和标准差:一个稳定在 25% 的组织,比一个在 5% 到 40% 之间大幅波动的组织更容易管理。波动性本身就是风险。

6. 历史数据不全,还能开始做范围分析吗?

可以。趋势分析需要历史,但基线管理不需要。建议先建立”从今天起”的基线,三个月后就有一份自有的可信数据。这也是我强调迁移时要注意历史数据完整性的原因,如果换平台时历史数据丢失,等于把这三个月重新丢掉一次。

7. 范围管理和需求优先级排序是什么关系?

范围管理负责”总量可控”,优先级排序负责”结构正确”。前者缺位时,排序会变成无限追加的排队游戏;后者缺位时,范围管控会变成平均主义的砍需求。两者必须同时存在,但不要放在同一份报表里,否则会互相干扰。

回到开头那场复盘会。真正让四方停止争吵的,不是谁说服了谁,而是把三本账统一成一份台账之后,屏幕上出现了四个所有人都认同的数字:范围基线偏差率 38%、需求稳定性指数 0.61、计划外工作占比 27%、验收标准完备率 43%。数字出现的瞬间,争论的焦点从”是谁的问题”变成了”先修哪一项”,讨论效率立刻提升了一个量级。

如果你准备开始,我建议从最小的一步做起:打开你现在的项目台账,在工作项上加三个字段,基线标记、变更类型、原因分类,然后只统计一个数字,就是验收标准完备率。连续统计四周,你会得到一份比任何流程文件都更有说服力的证据,用来推动后面所有的动作。范围边界之所以难管,从来不是因为它复杂,而是因为它一直没有被计数。一旦它开始被计数,管理层的每一次决策就有了可以回顾、可以验证、可以改进的依据。

常见问题解答(FAQ)

1. 项目范围边界到底该怎么定义,和WBS有什么区别?

我之前一直以为把WBS画出来就等于把范围定清楚了,结果做完之后老板还是说我漏了东西,客户也追加了一堆没写进合同的需求。我就很迷惑,范围边界和WBS到底是不是一回事,是不是我一开始就理解错了?

两者不是一回事。WBS解决的是“把已确认的工作拆到什么颗粒度”,范围边界解决的是“哪些工作被确认为本项目的工作”。实操上建议先写一份范围说明书,明确三样东西:交付物清单、验收标准、明确排除项。

排除项是最容易被忽略但最值钱的部分,比如“本次不含历史数据迁移”“不含第三方系统对接联调”,写清楚才能在后面对抗范围蔓延。判断依据可以用一句话检验:如果某个需求无法对应到范围说明书里的任一交付物,它默认属于范围外,需要走变更流程再决定是否纳入,而不是直接塞进WBS。

2. 范围蔓延和范围镀金有什么区别,为什么管理层更该盯前者?

我们团队经常有人主动加一些小优化,觉得是好事,结果进度越拖越长。我一直分不清这算范围蔓延还是范围镀金,也不知道管理层到底该重点管哪个。

范围蔓延通常指未经审批的外部或被动新增需求,范围镀金则是团队内部为了“做得更好”主动加的非必要功能。两者都会吃掉工期,但管理动作不同。蔓延要靠变更控制关口拦,镀金要靠验收标准和 Definition of Done 约束。

管理层更该盯蔓延,因为它往往来自客户或上级,会连锁引发资源和交付承诺的重新谈判;镀金虽然也危险,但主要靠团队纪律和评审机制解决。一个可量化的判断口径是:统计每个迭代中未经变更流程进入的需求条目数和工时占比,如果超过总工时10%,就说明范围控制已经失效,需要立刻收紧入口。

3. 范围变更走流程太慢,能不能先做再补审批?

我们业务节奏特别快,客户上午提需求下午就想要,走变更流程要两三天,我经常先让团队做了再补单子。但后来发现补着补着就乱了,也不知道这种做法到底有没有底线。

不建议默认先做后补,但要区分变更等级。可执行的做法是设一个轻量分级:影响不超过当前迭代5%工时、不改变交付物清单和验收标准的,走快速通道,由项目负责人当场确认并登记;一旦涉及交付物增减、里程碑调整或跨团队资源,必须走完整变更评审。判断依据是看它是否改变“承诺”。

如果只改实现方式、不改承诺,可以快速处理;如果改了承诺,先做再补等于把风险后置,最后往往在验收或结算时集中爆发。建议把快速通道的登记记录每周汇总给管理层,让他们看到真实的范围波动,而不是等出问题才知道。

4. 管理层想用数据看范围边界,应该看哪几个指标?

我做项目汇报时总是讲进度和人力,老板听完还是问“范围到底控住了没有”。我想用数据说话,但不确定该看哪些指标才既真实又能反映范围边界的变化。

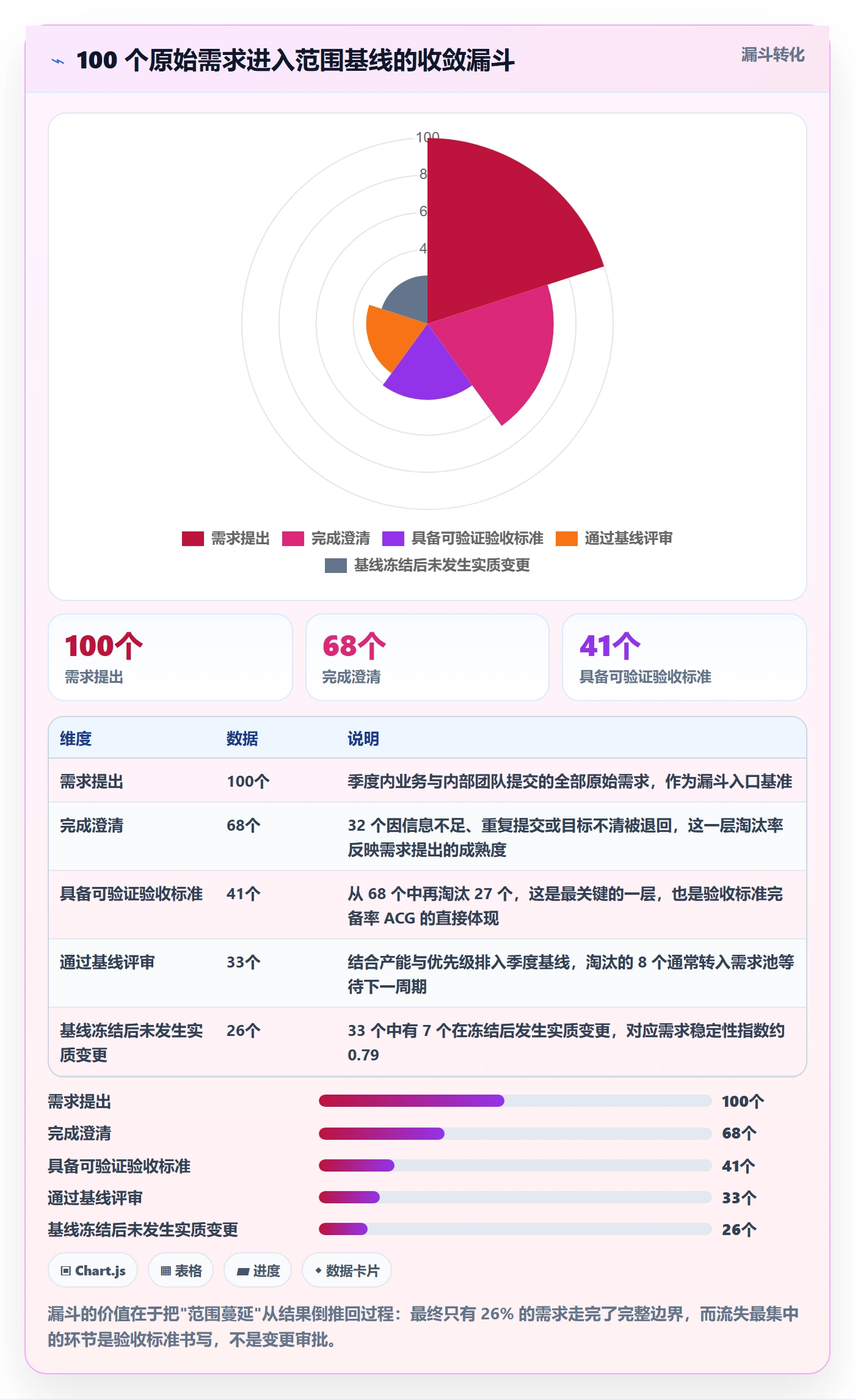

建议至少看四个口径。第一,范围变更请求数量和通过率,反映需求入口的压力和评审严格度。第二,变更带来的净工期影响,按“新增工时减砍掉工时”计算,正的说明范围在膨胀。第三,需求完成率与验收一次通过率,用来判断边界是否清晰,否则会反复返工。

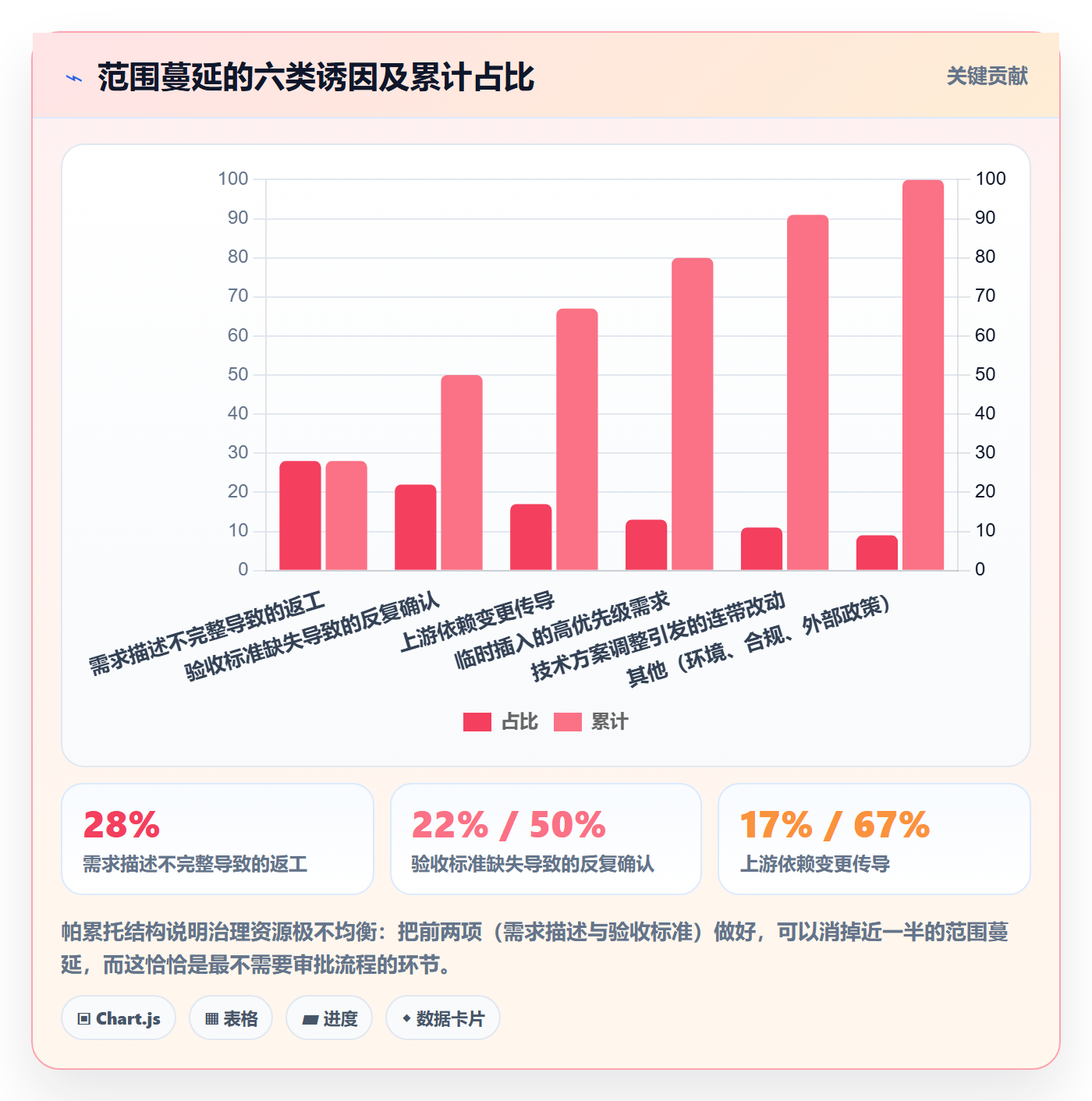

第四,已承诺交付物与最终交付物的差异清单,这是最直观的范围边界证据。落地时把这些指标固定在同一张周报或月报里,按迭代或月度趋势看。经验上,如果范围变更净工期影响连续两个周期为正且累计超过原计划工期的15%,就应该触发管理层的范围重估或重新排优先级,而不是继续硬扛。

读者评论

潘
潘雨桐

关于验收标准完备率做到91%这点,我们试过类似路径,写到80%以后边际成本陡增。, "区分实质变更和噪声变更,落地上比说起来难。, "带业务线的人说句实话,计划外工作占比从27%降到11%这个目标我们追过,结局是业务把临时需求提前两个月塞进需求池,数字好看了,活还是那些活。

吴
吴嘉禾

不少需求进基线时业务自己都没想清楚,强行补验收标准只是把不确定性往后推,到开发中期照样炸。我们试过从某项目管理平台拉字段变更记录,一个迭代几百条,最后还是靠人工review,标不过来。还有那个2到3个迭代才有改善的说法,如果组织结构和考核方式没动,指标回落基本是暂时的,第四周砍不砍动作其实不取决于数据。

罗
罗雨桐

另外"一进一出"的替换机制听着合理,实际被替换掉的常是技术债和性能优化任务,短期指标好看了,长期是另一种失真。上游依赖传导那块我特别有感触,但那类变更通常挂在兄弟团队的工作项上,本团队看板根本不显示,等发现时已经吃完工时了。

文章包含AI辅助创作:项目范围范围边界全流程:管理层数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/321702

赞 (0)
飞飞飞飞
项目范围Scope教程:管理层数据分析,避坑指南
上一篇 2026年10月4日 上午8:56
范围流程与规范:管理层项目范围协同管理关键指标
下一篇 2026年10月4日 上午8:56

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
