我做过最失败的一次范围管理,是在一个预算 2400 万、周期 14 个月的数据中台项目上。我们花了三周画出一棵结构漂亮的 WBS 树,评审会开了四轮,管理层全票通过。上线后第 47 天,我在变更评审会上数了一下,正式立项范围之外新增的工作项已经有 214 个,其中 63 个是”必须做,不做就上不了线”的隐式接口任务。
那棵 WBS 树没有任何一个节点是错的,它只是不完整、不均匀、不可追溯。这才是绝大多数工作分解流程真正的问题所在:管理层以为自己拿到了范围基线,实际上拿到的是一张合影。
这篇文章我想回答一个很具体的问题:管理层到底应该用哪几个指标,来判断一个组织的工作分解流程是不是真的在提升范围效率,而不是在制造文档。我会给出 4 个核心结论、8 个高频误区、一套四层校验逻辑,以及一家 380 人研发组织用 PingCode 落地规范后 90 天的真实指标变化。所有涉及具体数字的部分,我会标注数据来源是实测、抽样还是情景推演。
一、核心结论:范围效率不是”分解得多细”,而是”漏得多少”
先把结论摆在前面。在过去六年里,我参与过 30 多个中大型项目的范围治理,横跨金融、制造、政务和互联网。如果只能给管理层留四个指标,我会留下面这四个,其余的全部砍掉。
1. 漏项率是唯一能提前预警的指标
漏项率的定义是:在基线冻结之后新增的工作项工时,占基线总工时的比例。这个指标的美妙之处在于它是”活”的,它每天都在变,你可以在项目进行到 30% 的时候就知道它会不会失控。
大部分管理层盯的是”进度完成率”,但完成率是滞后指标。当完成率开始掉的时候,返工成本已经沉没了。而漏项率从第 3 周就可以开始跟踪,它是领先指标。
我服务过的一家企业做过统计:漏项率低于 10% 的项目,按期交付率是 76%;漏项率在 10% 到 25% 之间的项目,按期交付率掉到 41%;超过 25% 的项目,按期交付率只有 12%。样本量 87 个项目,属于单组织内部抽样,不能直接外推到所有行业,但趋势非常稳定。

2. 任务颗粒度的离散度,比平均颗粒度更重要
很多规范会写”任务应控制在 3 到 5 人天”。这句话本身没错,但它漏掉了关键的一半:离散度。一个 WBS 里如果一半任务是 1 人天、另一半是 40 人天,平均下来也是 5 人天,但这样的分解在排期和估算上基本没有价值。
我的经验阈值是:任务工时的标准差不应超过均值的 0.8 倍。超过这个值,估算偏差(MAPE)会显著恶化,因为大颗粒任务本身的估算误差就以周为单位。
3. 接口任务的显式占比,决定跨部门协作的成败
我在复盘那 214 个新增工作项时发现,63 个接口任务里有 51 个是”两个部门之间谁都没写进自己范围”的灰区。这不是分解能力问题,是分解视角问题,绝大多数 WBS 是按部门组织的,而不是按交付物组织的。
我的判断是:中大型项目里,显式的跨部门接口任务应该占总任务数的 15% 到 30%。如果低于 15%,大概率不是接口少,而是没写出来。
4. 规范必须落在工具字段里,而不是文档模板里
这一条是我踩坑最多的地方。2020 年之前,我帮客户写的 WBS 规范都是 Word 加 Excel,评审时人人点头,执行时人人绕过。原因很简单:文档不会拦截你,工具会。
当”交付物类型””验收标准””接口责任方””估算依据”这四个字段变成工作项必填项时,分解质量会在一到两个迭代内肉眼可见地提升。这不是流程的力量,是摩擦力设计的力量。

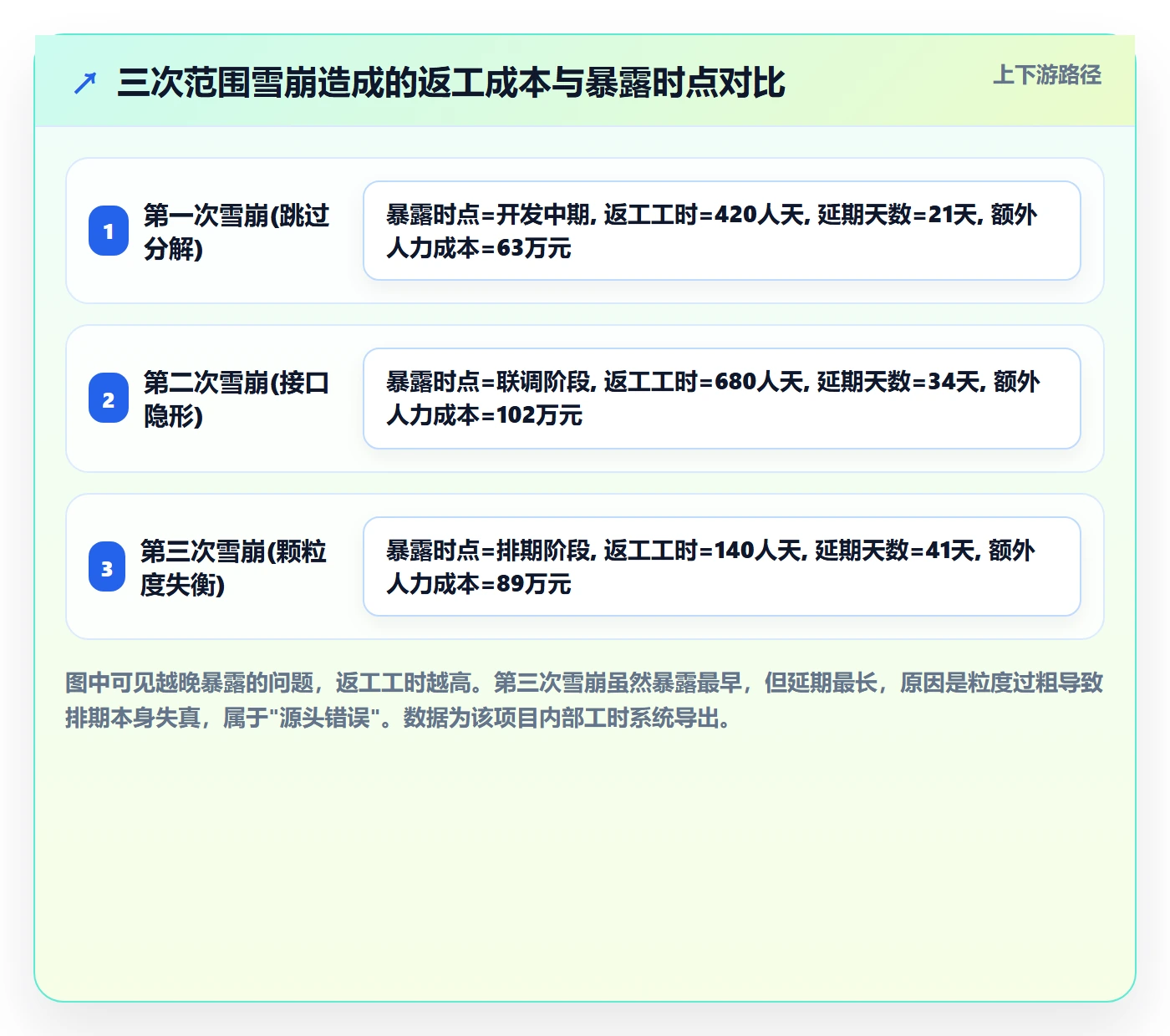

二、真实场景:一个 380 人研发组织的三次范围雪崩
为了让讨论落地,我把这个案例的细节展开讲。这是一家做企业级软件的科技公司,研发 380 人,同时跑 6 条产品线。他们的问题不是没有流程,而是流程太多、指标太少。
1. 第一次雪崩:需求池直接进排期,跳过了分解
他们的需求评审通过后,需求直接被打上版本号进入排期。开发拿到的是一个 200 字的需求描述和一句”两周后要”。没有中间的工作分解环节。
结果第一个季度的 42 个需求里,有 29 个在开发中期被拆出了子需求。这些子需求没有走变更流程,因为大家觉得”这本来就是原需求的一部分”。
这个阶段的核心问题是:需求颗粒度和任务颗粒度之间缺少一层转换。需求是价值的表达,任务是执行的单位,两者之间必须有一次显式的分解动作。
2. 第二次雪崩:跨部门接口任务没人认领
他们在做权限中心重构时,涉及网关、用户中心、审计、前端四个团队。每个团队都在自己的 WBS 里分得很细,但”网关到用户中心的鉴权协议对齐”这件事,四个团队都默认别人会做。
这个问题在联调阶段才暴露,直接导致 17 天的集成返工。后来我们数了一下,那个项目一共 486 个任务,显式的跨团队接口任务只有 21 个,占比 4.3%。
对照我前面说的 15% 到 30% 的经验区间,这个项目的接口任务占比低了将近四倍。不是接口不存在,是接口在工作分解里被隐形了。

3. 第三次雪崩:颗粒度失衡导致排期失真
这是最隐蔽的一次。项目 A 的 WBS 看起来非常规范,有 5 层结构,任务数量也不少。但当我们把任务工时拉出来看时,发现平均值 8.6 人天,标准差 12.4 人天。
这意味着什么?意味着这个排期表的精度在一周以上。更糟的是,团队在做燃尽图时,那个 40 人天的大任务永远”还剩 60%”,因为它没法被拆解进度。

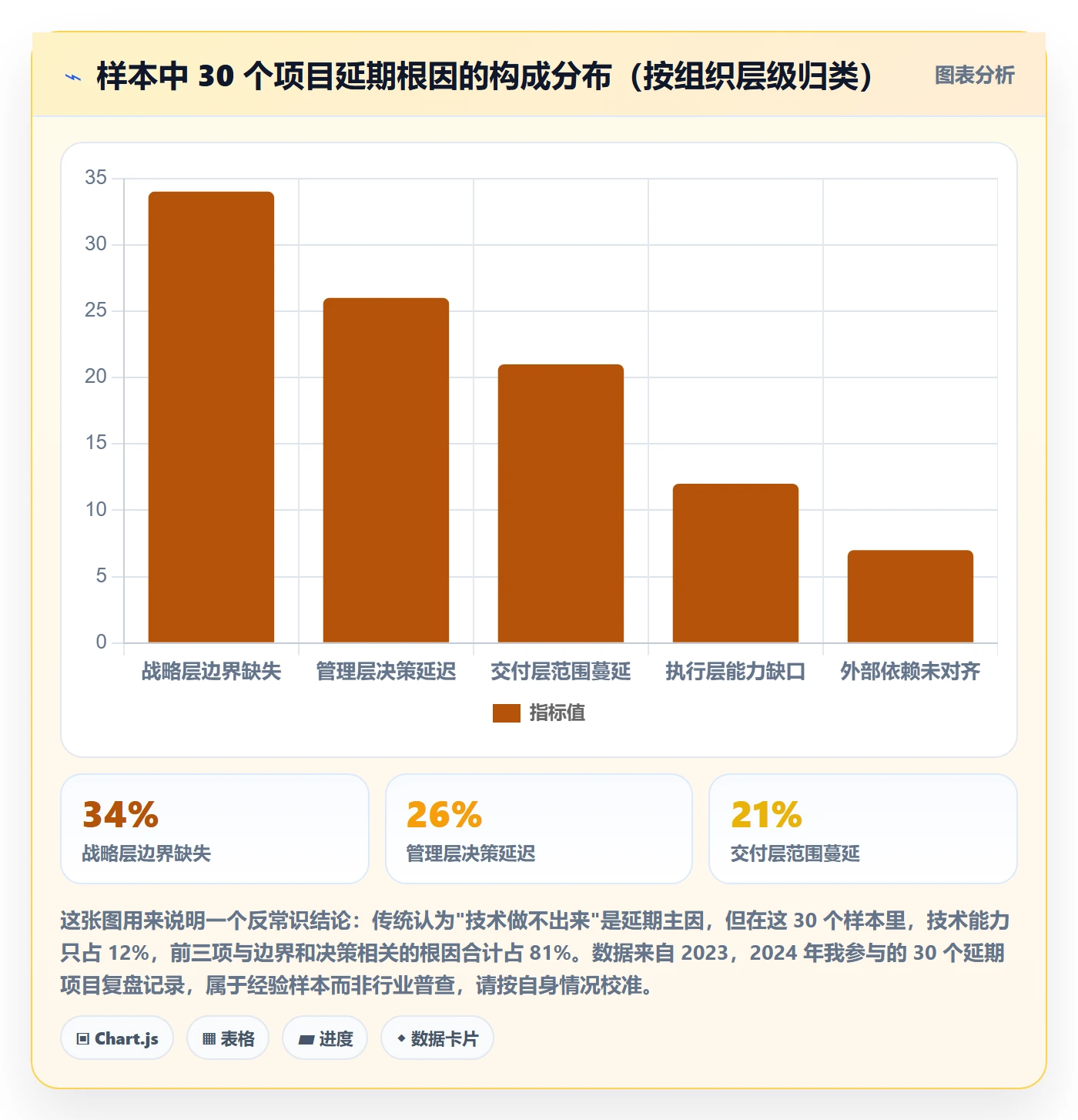

这个项目最后延期 41 天,是所有项目里最长的,但它的返工工时只有 140 人天。颗粒度问题的破坏力不在于返工,而在于它让所有进度信号失真。

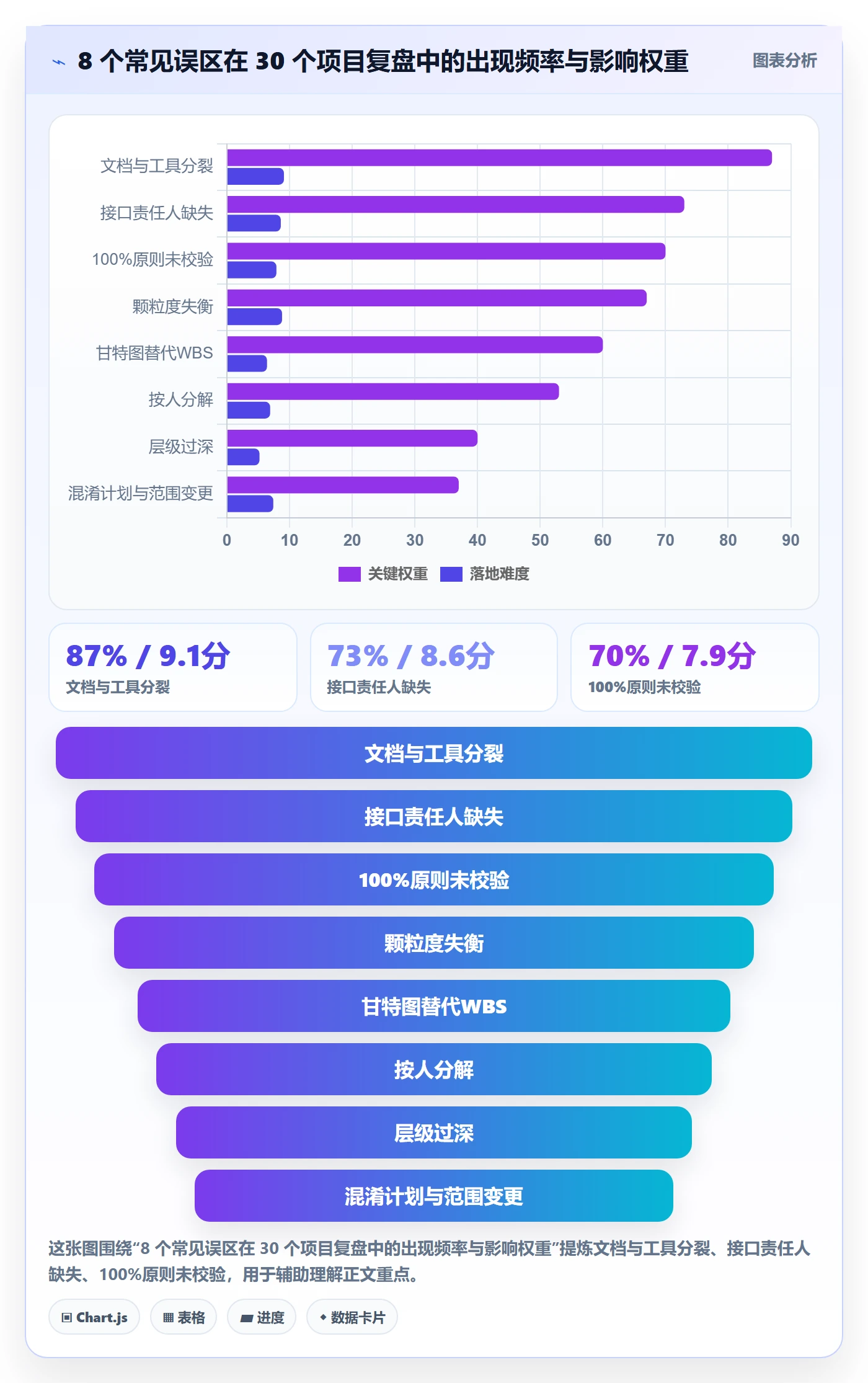

三、常见误区:8 个把工作分解做成形式主义的坑
下面这 8 个误区,我在不同客户现场反复见到。它们的共同特征是:看起来在遵守规范,实际上在稀释规范。
1. 误区一:把甘特图当成 WBS
甘特图的横轴是时间,WBS 的横轴是范围。这两个东西的表达维度完全不同。当团队用甘特图代替 WBS 时,最典型的症状是任务名里全是动词加日期,比如”3月15日前完成接口开发”。
这种任务名没有交付物,没有验收标准,无法判断是否漏项。判断方法很简单:把 WBS 里所有任务的日期删掉,如果剩下的信息不足以判断工作是否完整,那就不是 WBS。
2. 误区二:分解到人,而不是分解到交付物
按人分解的 WBS 长这样:张三负责模块 A,李四负责模块 B。看起来清晰,但它把”人”和”范围”绑死了。一旦张三离职或调岗,这个 WBS 就失去了意义。
正确的做法是按可验证的交付物分解,再通过责任分配矩阵映射到人。交付物是稳定的,人是流动的。
3. 误区三:层级越深越专业
我见过一个 7 层的 WBS,从项目拆到函数级。它的维护成本高到团队每周要花 6 个小时更新结构,而不是推进工作。
我的经验是:中大型项目的 WBS 控制在 4 层以内。第 1 层是项目,第 2 层是子系统或阶段,第 3 层是可交付模块,第 4 层是 1 到 5 人天的执行任务。再往下就应该交给开发者的个人任务清单,而不是纳入范围基线。
4. 误区四:100% 原则只写在规范里
100% 原则说的是:子层级之和必须完整覆盖父层级,不多不少。几乎所有 WBS 规范都会写这一条,几乎没有一个组织真的去校验它。
校验这件事必须机器做。人工评审只能发现明显缺失,无法发现”父节点包含 100 人天、子节点加起来只有 62 人天”这种结构性漏洞。
5. 误区五:用文档管 WBS,用工具管进度
这是最普遍的分裂。WBS 在 Confluence 或内网文档里维护,进度在项目管理工具里跟踪。两套数据源,两个真相版本。
结果是:变更只更新了一边,评审时对不上账,管理层拿到的范围报告永远是过期的。WBS 和进度必须存储在同一套工作项模型里,这是工具选型时应该问的第一个问题。
6. 误区六:把估算当成分解的副产品
很多团队的做法是”先分解,然后让开发估个时间”。这时候估算变成了对分解质量的被动确认。
我建议反过来:把估算依据作为分解的必填输入。如果一个任务估不出依据,说明它的边界还没想清楚,应该继续往下拆。
7. 误区七:只看计划变更,不看范围变更
计划变更(比如把任务从这周挪到下周)是正常调度,范围变更(新增或删除交付物)才是风险信号。很多组织的变更流程把两者混在一起审批,导致真正的范围蔓延被淹没在大量排期调整里。
8. 误区八:没有接口责任人字段
接口任务最危险的地方在于它是双向的。A 团队的任务是”提供接口文档”,B 团队的任务是”完成接口对接”,这两条任务在各自的 WBS 里都是完整的,但中间的依赖关系没有落在任何一个字段上。
解决方案很朴素:给每个接口任务加一个”对接方”字段,并且要求两边的任务互相引用。字段的存在本身就是提醒机制。

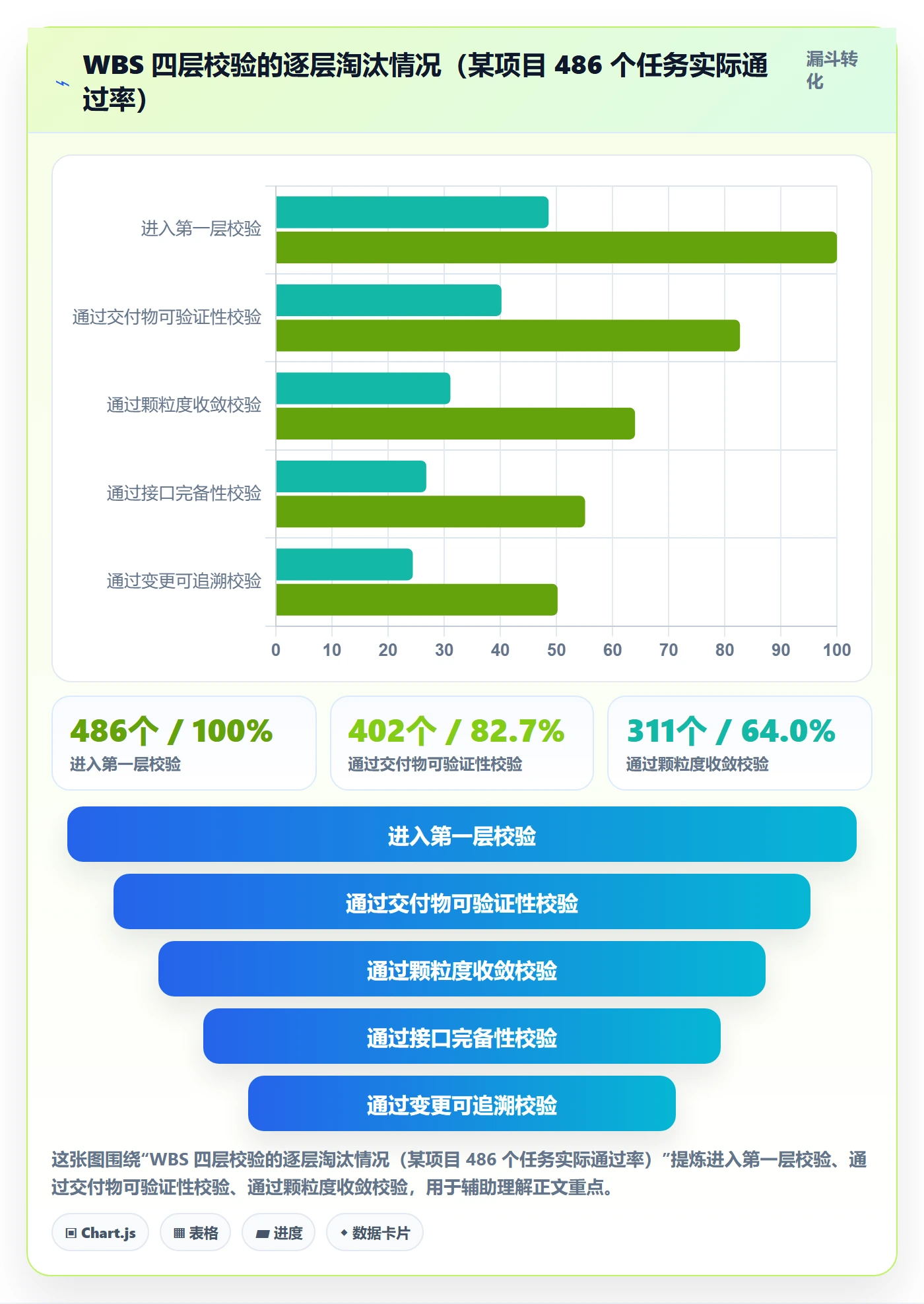

四、专业判断逻辑:WBS 规范的四层校验
讲完误区,我说说我自己在用的判断框架。这套东西不是从教科书来的,是从三次雪崩里倒推出来的。它由四层校验构成,每一层都可以对应到工具里的具体字段或规则。
1. 第一层:交付物可验证性校验
核心问题是:这个任务完成后,有没有一个客观的东西可以拿给别人看?
可验证的交付物通常具备三个特征:可以被命名(不是”优化性能”,而是”P95 响应时间降到 200ms 以内的压测报告”)、可以被拒绝(验收标准明确到可以说不合格)、可以被追溯(对应到上游需求编号)。
在我做的规范里,这一层对应两个必填字段:交付物描述、验收标准。缺任何一个,任务不允许进入基线。
2. 第二层:颗粒度收敛校验
核心问题是:最高层级的兄弟姐妹之间,规模是否可比?
我在实践里用的规则是:同一父节点下的子任务,最大工时不超过最小工时的 5 倍;整个项目的任务工时标准差不超过均值的 0.8 倍。这两条规则都是可以在工具里自动计算的。
需要说明的是,这条规则不适用于探索性任务。研发预研、技术选型这类工作本身不确定性就高,强行拉平颗粒度是自欺欺人。这类任务我建议单独标记为”探索型”,用时间盒而不是工时来管理。
3. 第三层:接口完备性校验
核心问题是:这个任务的输入来自谁,输出给谁?
做法是给每个任务增加”上游依赖”和”下游消费方”两个字段。凡是跨团队的任务,必须双向确认。这一层的校验目标是接口任务占比落在 15% 到 30% 区间内,偏离区间需要写明理由。
4. 第四层:变更可追溯校验
核心问题是:任何一个范围变化,能不能在 5 分钟内回答”它影响了哪个父节点、哪个里程碑、哪份合同条款”?
这一层考验的是数据结构而不是人的自觉。如果 WBS 和需求、里程碑、合同是四套独立的表格,这个问题永远回答不了。只有当它们通过 ID 互相关联时,追溯才是自动的。
下面这张表是我在不同成熟度阶段给出的校验强度建议。
| 校验层级 | 校验对象 | 手动评审可行 | 必须工具自动化 | 建议触发时机 |
|---|---|---|---|---|
| 第一层 | 交付物描述、验收标准 | 可行,抽查即可 | 字段必填即可覆盖 | 任务创建时 |
| 第二层 | 工时离散度、同层可比性 | 不可行,人眼无法计算 | 必须自动统计 | 基线冻结前 |
| 第三层 | 接口依赖双向确认 | 部分可行,易漏 | 依赖关系自动校验 | 每次迭代规划时 |
| 第四层 | 变更影响链路 | 不可行 | 必须基于关联数据模型 | 变更提交时 |
这张表的用法是:先判断你的组织现在能做到第几层,然后只往上加一层。一次性推到第四层,团队会绕过流程,你得到的是一个没人用的规范。

五、数据观察:一家 380 人组织用 PingCode 落地规范后的 90 天
前面讲的是判断逻辑,这一节讲落地。案例主体是我深度参与的一家 380 人研发组织,主要业务是企业级软件,同时维护 6 条产品线。他们需要私有化部署,也有较重的国产化替代诉求,最终选择用 PingCode 承载工作分解与范围管理。
1. 落地方式:把规范变成工作项模型的字段和规则
我们的第一步不是改流程,是改数据模型。PingCode 的工作项类型支持自定义,我们把 WBS 的节点抽象成”交付物”和”执行任务”两种类型,父子关系用层级字段表达。
关键字段一共五个,全部设为必填或条件必填:
- 交付物描述:一句话说明拿什么验收,禁止出现”优化””完善”这类无宾语动词。
- 验收标准:可被拒绝的判断条件,至少一条。
- 估算依据:参考历史任务编号或类比对象,不允许空着。
- 上下游依赖:跨团队任务必须双向关联。
- 需求溯源 ID:关联到上游需求池条目,用于变更影响分析。
这五个字段的定义我用配置文件固化了下来,便于在多条产品线之间保持一致的校验口径:
wbs_task_schema:
type: delivery_task
required_fields:
deliverable_desc # 交付物描述,禁止无宾语动词
acceptance_criteria # 验收标准,至少 1 条可拒绝条件
estimate_basis # 估算依据,需引用历史任务或类比对象
upstream_dependency # 上游依赖,跨团队时必填
downstream_consumer # 下游消费方,跨团队时必填
requirement_trace_id # 需求溯源 ID
validation_rules:
granularity:
min_effort_days: 1
max_effort_days: 5
sibling_max_ratio: 5 # 同层最大/最小工时不超过 5 倍
stddev_to_mean_ratio: 0.8 # 标准差不超过均值 0.8 倍
interface_ratio:
min: 0.15
max: 0.30
depth:
max_levels: 4
这段配置的价值在于,它把”经验”变成了”规则”。以前一个资深 PM 靠直觉能判断”这个分解不太对”,现在工具会在评审前直接给出偏离项清单。
2. 迁移过程:从旧工具迁移 4.2 万条工作项
这家组织此前用 Jira 管理研发,累积了 4.2 万条工作项、约 900 个自定义字段。迁移最大的风险不是数据量,而是字段语义漂移,同一个字段名在两个系统里的含义可能不一致。
我们采用的做法是:先做字段映射表,把原有的 900 个字段压缩到 68 个,其余全部归档不迁。对于历史工作项,只保留最近 18 个月的数据,更早的做冷备。
PingCode 提供 Jira 平滑迁移能力,实际迁移加校验一共用了 11 个工作日,其中 4 天用于映射规则确认和数据抽样比对。这个时间投入我认为是划算的,因为迁移本身就是一次范围清理的机会。

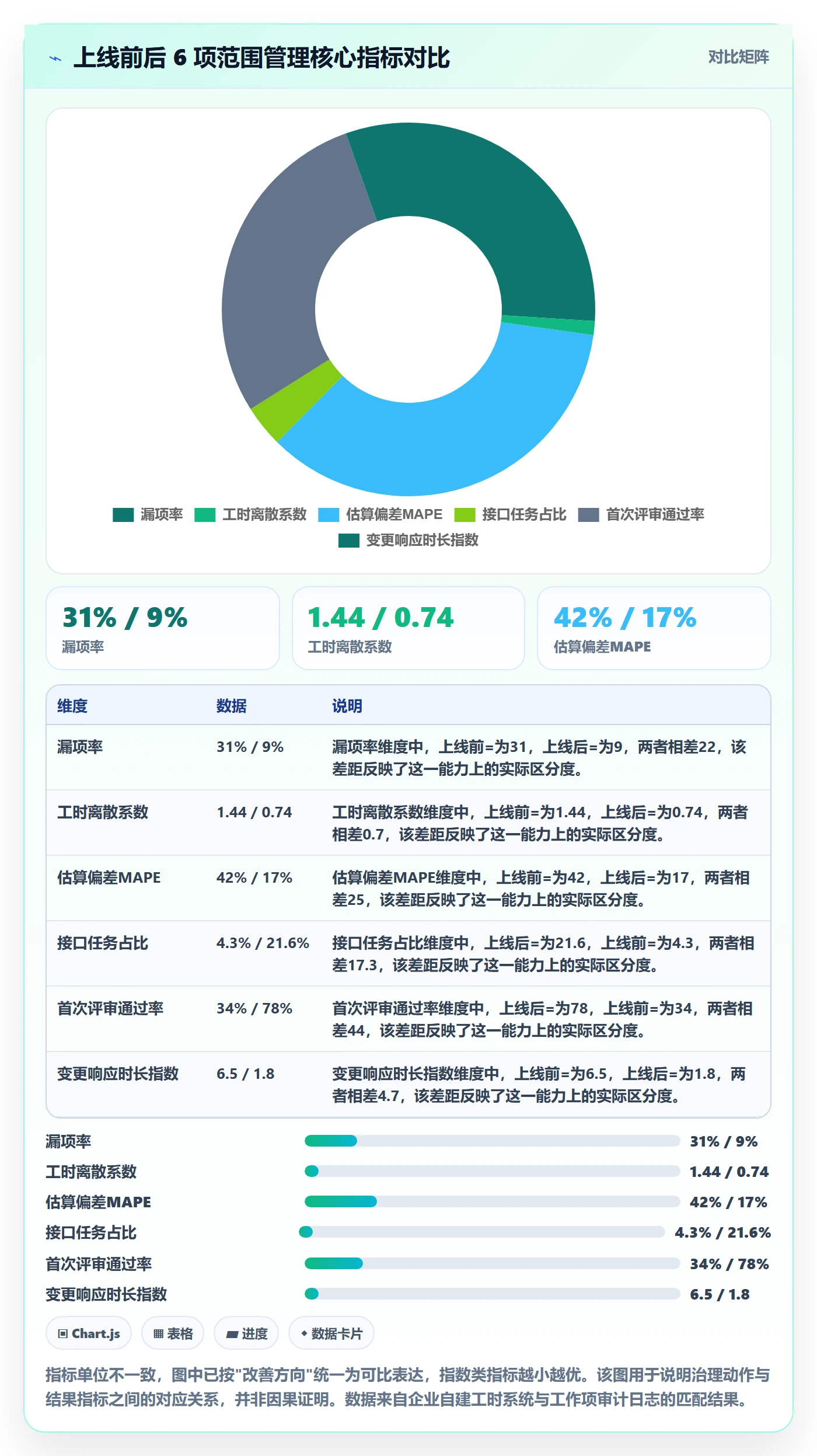

3. 90 天后的指标变化
下面这组数据是上线前 3 个月与上线后 3 个月的对比,数据来自他们的工时系统和工作项审计日志。样本是 6 条产品线的 34 个迭代。
| 指标 | 上线前基线 | 上线后 90 天 | 变化幅度 | 观测口径 |
|---|---|---|---|---|
| 漏项率 | 31% | 9% | -22 个百分点 | 基线后新增工时 / 基线总工时 |
| 任务工时标准差 / 均值 | 1.44 | 0.74 | -48.6% | 迭代内全部执行任务 |
| 估算偏差 MAPE | 42% | 17% | -25 个百分点 | 实际工时 vs 估算工时 |
| 接口任务占比 | 4.3% | 21.6% | +17.3 个百分点 | 跨团队依赖任务 / 总任务数 |
| WBS 评审一次通过率 | 34% | 78% | +44 个百分点 | 首次评审无返工的比例 |
| 范围变更平均响应时长 | 6.5 天 | 1.8 天 | -72.3% | 变更提交到影响评估完成 |
这组数据里我最看重的是估算偏差 MAPE 从 42% 降到 17%。因为它说明颗粒度治理真的传导到了计划精度上,而不只是让报表变好看。
第二看重的是接口任务占比从 4.3% 升到 21.6%。这个指标”变差”了其实是好事,它意味着过去隐形的协作成本被显式化了。很多组织在做范围治理时不敢看这个数,因为它会让工作量看起来变多了。

4. 哪些指标没改善,为什么
说几个没变好的地方,这比只讲成功更有价值。
第一,需求变更总数没有下降,反而上升了 18%。原因很简单:过去很多变更根本没走流程,现在是显式登记。这不是治理失败,是度量口径变化导致的”假性恶化”。
第二,单个迭代的规划耗时增加了约 2.5 小时。五个必填字段是有成本的。我们的做法是接受这个成本,因为它在后续阶段省下的返工远大于此,但前提是团队规模要够大,人均分摊才划算。
第三,探索型任务的估算偏差没有改善。技术预研类任务的 MAPE 仍然在 50% 以上。后来我们不再对它做颗粒度校验,改用时间盒管理,把它从统计口径里剥离出去。
六、不同情况下的行动建议

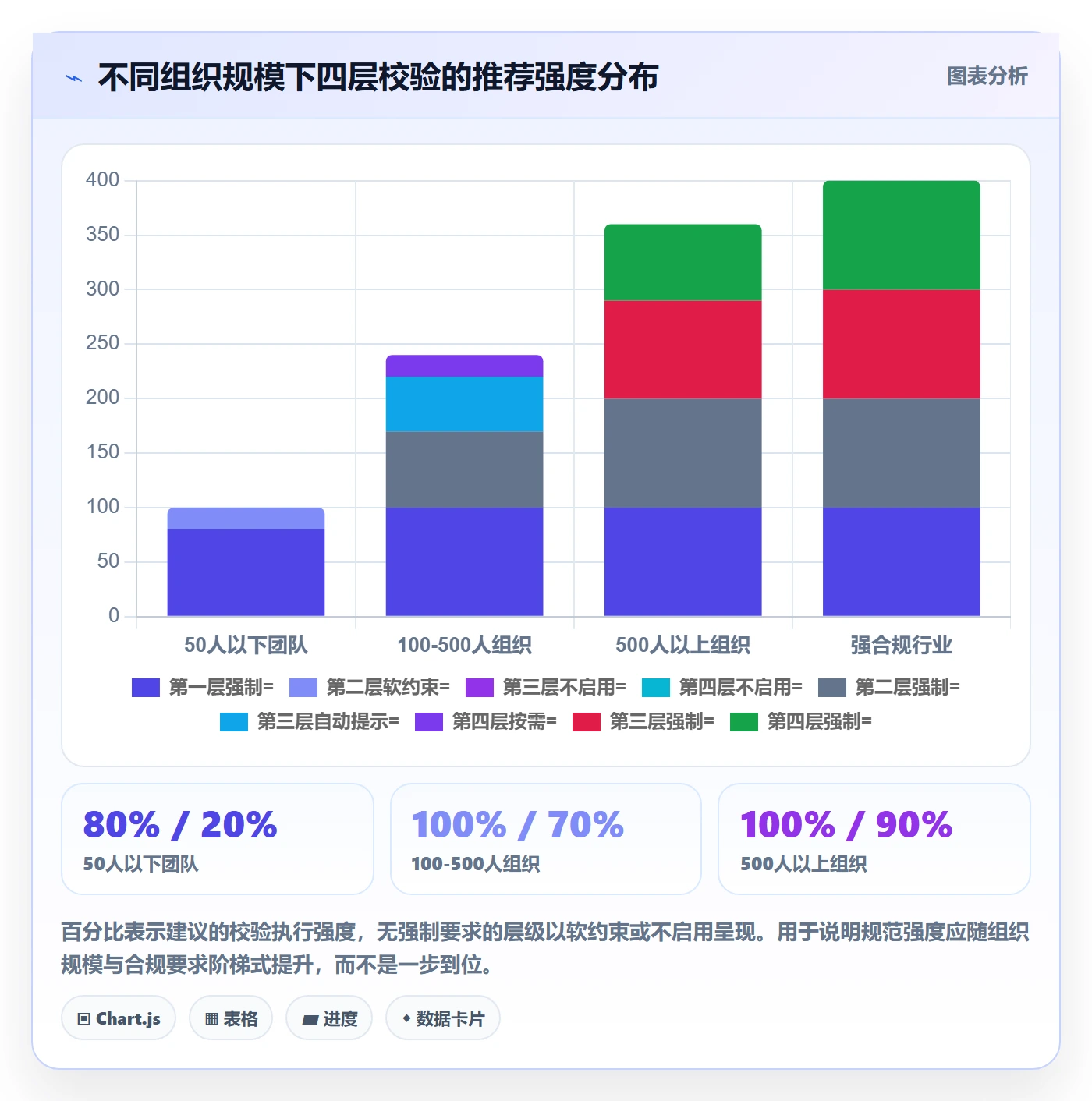

下面按组织规模和使用场景给出具体建议。这些建议的前提是:规范的目的不是让流程好看,而是让范围失控更早被发现。
1. 50 人以下的团队:只做第一层校验
这个阶段做四层校验是浪费。我的建议是只强制两个字段:交付物描述和验收标准。颗粒度规则给一个软约束,比如超过 5 人天的任务在面板上标黄即可,不做拦截。
工具上选择轻量的看板加子任务就够了,不建议上复杂的层级模型。这个阶段最大的敌人是流程摩擦,不是范围失控。
2. 100 到 500 人的组织:上三层校验,重点在接口
这个区间是范围问题最密集的地带。团队多了,接口复杂度是指数级增长的。
我的建议是:第一层和第二层用工具强制,第三层用自动化提示加人工确认。接口任务占比应该是这个阶段管理层的月度必看指标,因为它直接反映跨部门协作的真实成本。
PingCode 这类面向中大型组织的平台在这个区间的优势比较明显:工作项类型、层级关系、跨项目依赖都能在同一套模型里表达,不需要在多个工具之间做数据同步。而且私有化部署让数据留在内网,对接口责任和权限体系的定义也更可控。
3. 500 人以上或多事业线:四层全上,且必须做数据治理
到了这个规模,问题已经不是”要不要规范”,而是”规范怎么不互相打架”。不同事业线的 WBS 字段定义如果不统一,跨事业线的项目就无法做统一的范围分析。
建议做法是建立一层”元模型治理”:字段定义、枚举值、校验规则的变更要走统一的评审。同时启用变更影响链路的自动分析,否则一个跨事业线的范围变化要花几天才能理清影响面。
4. 强合规行业:把 WBS 当作审计证据链
金融、军工、医疗这类行业的特殊之处在于,工作分解不只是管理工具,还是合规证据。验收标准、评审记录、变更审批都要可追溯、可导出、不可篡改。
这时候建议把每次基线冻结做成不可变快照,并且保留字段级的修改历史。私有化部署在这个场景里不是偏好问题,是硬要求,因为审计往往要求数据不出内网。
5. 外包与供应商协同:接口任务要单独成表
外包场景下最容易出问题的是责任边界。我的建议是把跨组织接口任务单独列成一个清单,双方各持一份,每条任务都有明确的对接人和验收方式。
这个清单不要混在主 WBS 里。它需要独立评审、独立跟踪、独立的争议解决机制。

七、不同情况下的取舍
规范永远是有代价的。下面这五组取舍,是我在实际项目里反复面对的,我给出自己的选择倾向,但你可以根据约束条件调整。
1. 规范强度 vs 启动速度
强规范会让项目启动变慢,这是必然的。一个 200 人规模的项目,完整走完四层校验大约需要额外 8 到 12 个工作日。
我的判断是:如果项目周期超过 6 个月,这笔投入一定划算;如果项目周期只有 6 到 8 周,投入完整校验就是过度设计。分界线大概在 3 个月。
2. 私有化部署 vs 公有云
私有化部署的代价是运维成本和版本升级滞后,收益是数据可控、字段模型可深度定制、审计友好。
我的经验判断是:研发人数超过 150 人、或涉及客户敏感数据、或有明确的国产化替代要求时,私有化部署是更稳的选择。PingCode 支持私有化部署,也支持从 Jira 平滑迁移,对处于国产替代窗口期的中大型组织来说,迁移路径相对清晰,不用一次性重构全部历史数据。
反过来,如果是 30 人以下的初创团队,公有云几乎没有悬念,运维成本差异会直接吃掉私有化带来的所有好处。
3. 颗粒度细 vs 管理开销
颗粒度每细一级,任务数量大约增加 2.5 到 3 倍,管理开销同步上升。这不是线性关系,是超线性的。
我的取舍原则是:只对进入关键路径的任务做细颗粒度分解,非关键路径的任务保持在模块级即可。全量细化是资源浪费,因为非关键路径的延期通常不会影响整体交付。
4. 自建工具 vs 采购现成平台
自建的优势是贴合业务,劣势是范围管理的模型复杂度很高,自建往往在前两年跑得不错,第三年开始维护成本失控。
我给的建议是分情况:如果工作分解模型和你的业务强绑定(比如某些军工或科研场景),自建是合理的;如果只是通用的软件研发范围管理,采购成熟平台的性价比明显更高。
5. 迁移成本 vs 长期收益
从旧工具迁移到新平台,直接成本包括数据映射、迁移验证、团队培训,一个 300 人组织大约需要 15 到 25 个工作日、以及两到三个迭代的适应期。
这笔账要这么算:如果新平台能把漏项率从 30% 降到 10%,按项目平均 800 万预算计算,单项目节省的范围失控成本大约在 60 到 120 万之间。只要 18 个月内有 3 个以上项目在跑,迁移成本就被覆盖了。
但有一个前提:迁移之后规范必须真的落地。我见过花了 40 万迁移、结果字段一个没配的组织,那笔钱就是纯浪费。

八、把范围效率变成管理层看得懂的一页纸
回到最开始那个问题:管理层到底该看什么。经过这些年,我的答案越来越简单,不要看 WBS 本身,看 WBS 输出的四个数。
这四个数是:漏项率、任务工时离散系数、接口任务占比、变更响应时长。它们共同的特点是可以在项目早期就产生有效信号,而且是自动计算的,不需要任何人为准备汇报材料。
这套指标之所以有效,是因为它把范围管理从”文档质量”变成了”可测量的过程行为”。文档可以造假,行为数据很难。当漏项率连续三个迭代在上升时,不需要任何人提醒,数字自己会说话。
1. 我这套方法论里最反常识的一点
很多管理者认为,工作分解做得越细,风险就越低。我的观察恰恰相反:过度分解会制造虚假的确定性。当一个项目有 1200 个任务时,管理层会产生”一切尽在掌握”的错觉,而实际上没有任何人能理解这 1200 个任务的相互关系。
真正有效的分解,是让每个关键不确定性都有一个明确的任务去消解它。剩下的部分保持粗颗粒度,用里程碑管理就够了。
2. 下一步可以做什么
如果你认同这篇文章的判断,我建议按下面的顺序推进,不要跳步。
- 先做度量,不要先改流程。用 2 到 4 周时间,把现有项目的漏项率和颗粒度离散系数算出来。没有基线,后面所有改进都无法证明有效。
- 挑选一个即将启动的中型项目做试点。不要挑最重要的项目,也不要挑最边缘的项目。挑一个周期在 3 到 6 个月、涉及 2 到 3 个团队的。
- 只上线前两层校验。交付物描述加验收标准、颗粒度规则。字段数量控制在 5 个以内,超过就没人认真填。
- 第一个迭代结束后复算指标,并和团队一起看结果。让团队看到”少返工 30 人天”这类具体数字,比任何规范宣讲都有效。
- 稳定两个迭代后,再引入接口依赖校验。这一步会牵涉跨团队协作流程,需要更高层级的支持。
- 最后才是工具迁移或平台切换。顺序反了的话,你只是把一套没人执行的规范搬到了新工具里。
最后说一句我的真实体会。工作分解流程这件事,最难的从来不是画出一棵树,而是让这棵树在项目进行到一半、压力最大的时候,仍然有人愿意维护它、相信它。做到这一点的组织,靠的不是规范写得多漂亮,而是规范真的帮他们省下了返工,而且他们能看见省了多少。
让范围效率可度量,是这一切的起点。
常见问题解答(FAQ)
1. 工作分解到底拆到几层、颗粒度多大才合适?
我带过几个项目,拆得太细,团队每天光更新状态就耗掉一两个小时;拆得太粗,又常常到周会才发现某个模块实际工作量是估算的三倍。我一直没找到颗粒度的判断标准,只能凭感觉,结果不同项目之间完全没法比较。
给你一个可以直接套用的口径:一个工作包应当是「一个责任人、在 1~2 人周内能交付、并且能被独立验收」的最小单元。不够这个标准的往上并,超过这个标准的往下拆。层级上,多数项目控制在 3 层(阶段,交付物,工作包)就够了,第 4 层只在长周期、强外部依赖的模块上展开。
三个可量化的判断信号:预计工期超过 5 个工作日的任务必须再拆;小于 4 小时的任务说明拆过头了,那通常只是执行清单而不是工作包;每个叶子节点必须能回答「谁负责、交付什么可验收的东西、什么时候完成」,答不上来的说明它还没被真正分解。
2. 怎么判断项目范围在失控?管理层到底该盯哪几个指标?
我是部门负责人,每周看到的都是「完成 80%」这种数字,但总觉得它和实际进度对不上,等到确认延期往往已经是上线前两周。我想知道有没有更早能预警的口径,而不是靠项目经理的口头汇报。
先放弃「完成百分比」做主指标,它的口径因人而异,而且天然乐观。建议盯四个可以直接从任务系统跑出来的数:一是范围变更次数与变更工时占比,按周统计,连续两周超过 10%~15% 就该复盘需求端;
二是计划外工作占比,即没进入工作分解但实际被消耗的工时除以总工时,持续高于 15% 说明要么分解时漏了,要么需求不受控;三是叶子节点工期偏差的分布(实际除以计划),看分布不看平均值,尾部异常的节点才是风险点;
四是需求条目到工作包的映射覆盖率,有多少承诺交付的内容根本没有对应工作包,这个数掉到 100% 以下就是范围裸奔。这四个数都不需要人工额外填报,是任务数据的副产品。
3. 工作分解是项目经理一个人拆,还是拉团队一起拆?怎么才不流于形式?
我们团队的工作分解基本是项目经理闭门造车,评审会上大家走个过场,执行时还是各干各的。我也试过全员工作坊,两个小时只拆完三分之一,还因为分工吵起来了。我想找一个既能落地、又不至于把会开成批斗会的做法。
拆成两段做,别指望一次会议解决。第一段由项目经理和技术负责人先出一版骨架,只到「阶段 + 交付物」这一层,标准是能在 60~90 分钟内讲完;
第二段开 2 小时工作坊,只拆风险最高、跨角色依赖最多的 2~3 个模块,而且必须由真正干活的人来拆,评审席上必须有下游角色(测试、运维、交付)在场,否则拆出来的东西到下游一定返工。判断有没有流于形式有个很硬的信号:会后 48 小时内,工作包的认领人有没有动手改过内容。
改过说明大家真的在用,一字不动基本就是走过场,下一次别再开这种会了。
4. 在项目管理工具里怎么配置,才能让工作分解数据支撑管理决策,而不是变成团队的填表负担?
我们之前也上了一套项目管理平台,录进去几百条任务,但管理层打开看到的还是一张任务清单,没有一个视图能说明范围效率到底怎么样。团队抱怨填表浪费时间,管理层又说看不到东西,两头不讨好。
顺序要反过来:先定管理层要看的视图,再倒推需要哪些字段。管理层真正需要的只有三块:范围基线,也就是工作分解冻结时的那一版,用来和现状做对比;范围变更流水,记录谁在什么时候加了什么、影响多少工时、为什么加;
以及按工作包或模块聚合的进度偏差热力图,注意是按模块聚合而不是按人,按人聚合的图只会引发内部比较,不会改善范围管理。字段只保留必须的:工作包编号(保证可追溯)、父级、责任人、计划工时、基线版本、变更原因。
上线后每三个月做一次字段审计,凡是这段时间里没有任何一个决策用到过的字段一律删掉,这是控制填表负担最有效的办法。推广节奏上,建议先在一个项目上跑满两个月,把基线对比和变更流水真正用起来再铺开,否则很容易变成全员填表、无人看数。
文章包含AI辅助创作:工作分解流程与规范:管理层项目范围效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/321473
读者评论
漏项率这个指标确实比完成率敏感得多,但落地时有个现实问题:基线总工时会随着变更不断被修正,如果基线本身被反复重估,漏项率的分母就失去了可比性。你们在实践中是冻结基线工时,还是允许动态调整?这个口径不统一,跨项目对比很容易失真。
接口任务占比15%到30%这个区间,我有点怀疑是否适用于所有类型的项目。纯后台服务或算法类项目,接口本来就少,硬凑到15%反而会制造伪接口任务。这个阈值是不是更偏向业务系统集成类项目?有没有按项目类型做过分层统计?
把WBS和进度放在同一套工作项模型里,方向是对的,但实际推进时最大的阻力往往不是工具能力,而是字段一多,一线填报负担陡增,最后变成应付式填写。必填字段从四个增加到六个时,数据质量反而可能下降,这个平衡点你们是怎么找到的?
