我做过一个 9 个月的项目,立项时范围文档写的是 37 个功能点,上线时实际交付了 62 个,工期延后 11 周,成本超支 34%。最讽刺的是,多出来的 25 个功能点里,有 19 个在半年后的埋点数据里几乎没有真实使用。这不是执行团队不给力,而是范围管理从第一天就没有建立一条”决策止损线”。这篇文章我会把范围从 0 到 1 的完整做法讲清楚,包括我在 3 家 100 人以上组织里踩过的坑、用过的判断逻辑、以及真实的数据观察。
一、核心结论:范围从 0 到 1,本质是给管理层建一条”决策止损线”
如果把范围管理理解成”写一份需求文档然后找老板签字”,它几乎一定会失败。我参与过 6 个从 0 到 1 的项目,也在 3 家 100 人以上组织里重构过范围治理流程,最后得到的结论非常朴素:范围管理的真正产出,是一张能被管理层用来”拒绝”的清单。
需求清单回答的是”我们要做什么”,范围基线回答的是”我们在什么条件下做、以及在什么条件下可以不做”。前者是执行语言,后者是决策语言。管理层之所以在项目上效率不高,往往不是不会决策,而是没有人给他们一张能拒绝的清单。
1. 范围管理的产出不是文档,而是”可拒绝清单”
我见过太多团队的”范围说明书”实际上是需求汇总表:列了 200 条需求,标了优先级 P0/P1/P2,然后让管理层开会确认。这种文档在决策场景里是失效的,因为管理层看到的是”全是重要的事”,没有任何一条可以被明确说不。
真正有用的范围文档应该长这样:边界内 37 项、明确排除 24 项、待定 9 项并注明待定截止时间。排除项和待定项的字数,应该和边界内的内容差不多。一个没有排除项的范围文档,等于没有范围。
2. 管理层的效率损失,大部分来自决策返工
我在 3 家组织里做过一个粗略但一致的观察:管理层在单个项目上花的时间,有 40% 以上用在”重新确认已经确认过的事”。典型的对话是”这个功能上个月不是说不做了吗””当时说做,但后来又说先放着”。每一次这样的对话,消耗的不只是 20 分钟会议时间,还有决策权威的损耗。
范围基线的第一价值不是控制需求,而是把重复决策变成一次性决策。这也是我认为范围管理应该被放进”管理层效率”议题而不是”研发流程”议题的原因。

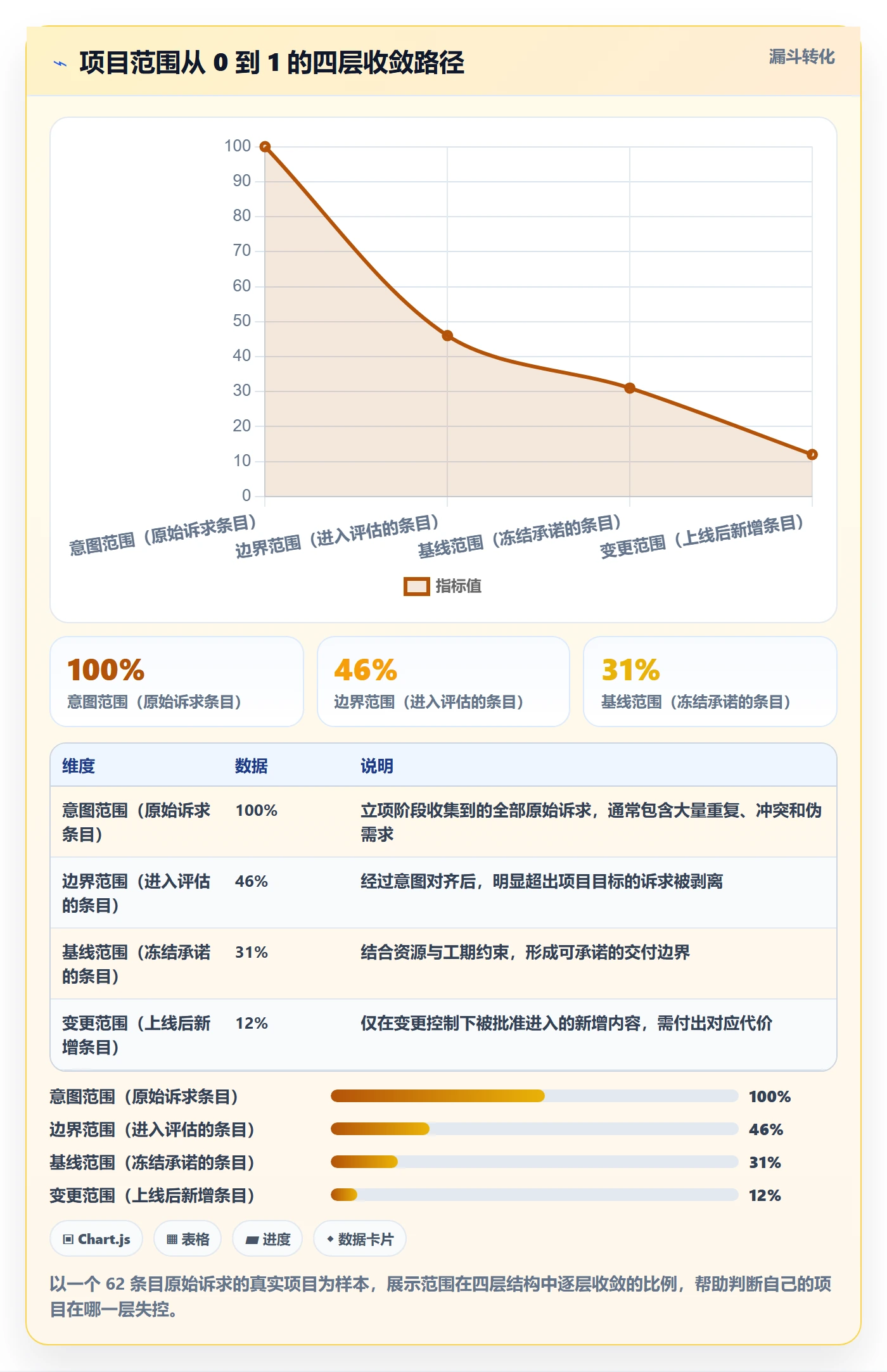

3. 从 0 到 1 只有四步,但顺序不能反
范围从 0 到 1 的路径我总结成四层:意图范围 → 边界范围 → 基线范围 → 变更范围。这四层的顺序不能颠倒,因为每一层的输入都依赖上一层的输出。跳过意图直接谈需求,最后一定演变成”谁的嗓门大谁的需求进”。
很多团队直接跳到第三层的坑在于:他们以为范围就是一份签字文档。但如果没有第一层的意图共识,第二层的边界就成了拍脑袋;没有边界,基线就只是需求池的另一个名字;没有基线,变更控制就无从谈起,你无法管理一个从未冻结过的东西。

二、真实场景:一个 120 人研发组织的 9 个月
抽象结论讲完了,说一个我深度参与的具体项目。这段经历基本定义了我后来所有范围管理的方法论。
1. 项目背景:一个看起来很正常的立项
客户是一家 120 人左右的技术公司,内部要重做一套核心业务系统,涉及 4 个业务部门、6 个研发小组、1 个外部实施方。立项会上,业务方给了 37 个功能点的清单,管理层给的时间是 6 个月,投入约 18 人。
这里有一个当时没人注意的细节:37 个功能点里,有 9 个写的是”对接某某系统”,没有说明对接方式、数据方向、字段范围。这 9 条后来成了整个项目最大的不确定性来源。

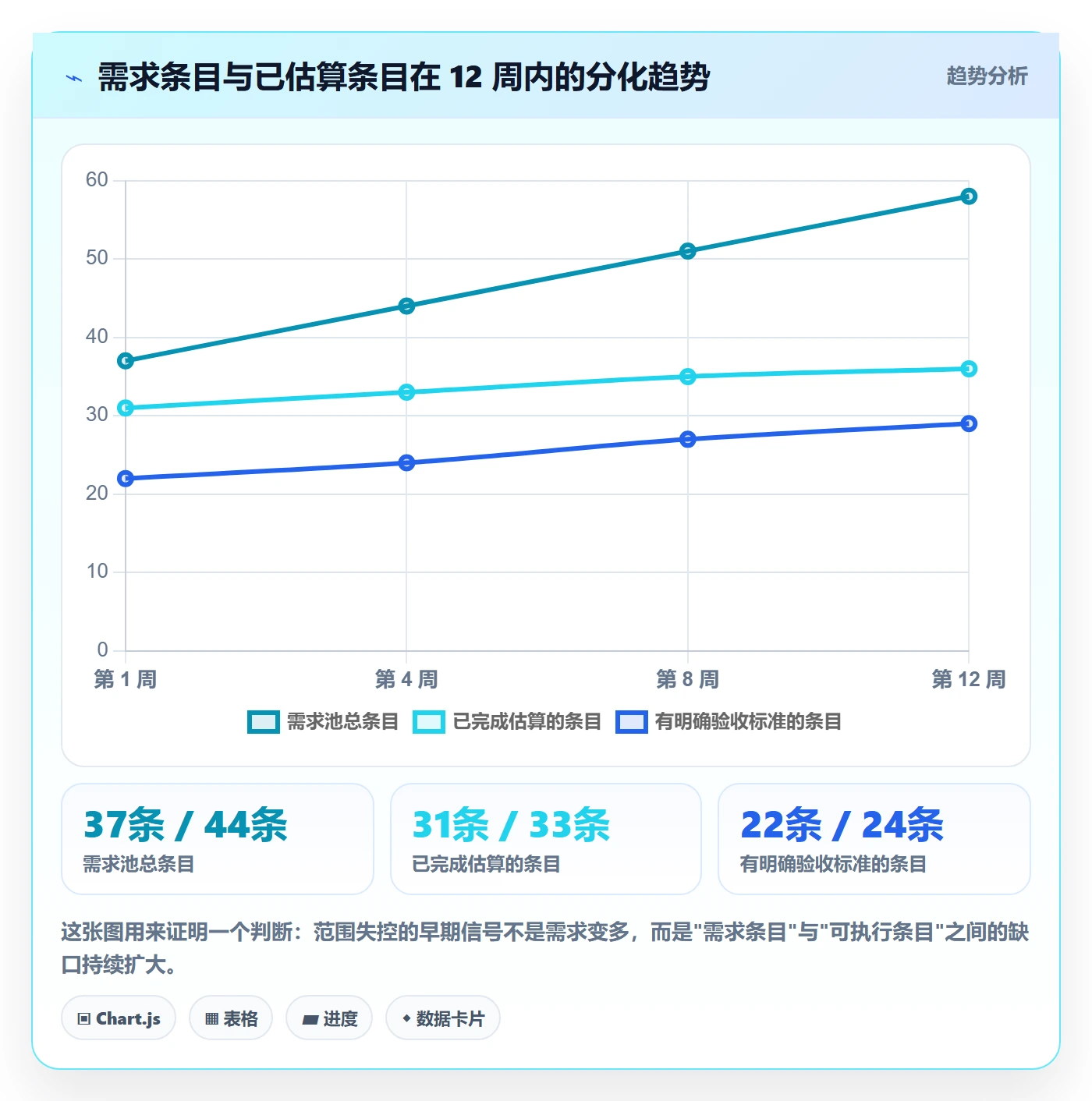

2. 失控的三个月:从 37 条到 62 条
第一个月还算正常,第二个月开始出现典型症状。业务部门在需求评审时补充”顺便也把报表做了吧”;研发在技术方案评审时发现某些接口需要反向同步,于是又开了新需求;外部实施方为了验收顺利,主动建议”再加一个审批流更完整”。
到了第三个月末,需求池条目从 37 涨到 58,其中 21 条是在没有任何变更评审的情况下直接进入迭代的。当时我做了一次回溯统计:这 21 条里有 14 条没有明确的验收标准,11 条没有估算工时。

3. 我们做了什么补救:不是砍需求,而是建通道
第四个月我们做了一次重构,核心动作只有三个,没有一个是”砍需求”:
- 把 58 条需求按四层结构重新归类,最终确定基线内 34 条、明确排除 17 条、待定 7 条。待定项必须写明”最晚确认时间”和”确认人”。
- 建立唯一变更入口,所有新增需求必须走同一张变更单,包含变更原因、影响范围、工期影响、成本影响、决策人五个字段,缺一个字段就不进评审。
- 把变更决策的权限从项目组上移到管理层。这条最关键,也最容易被忽略:如果变更决策权留在执行层,执行层永远会选择”先做了再说”。
结果:第 5 到第 9 个月,新增需求 8 条,其中 5 条被拒、3 条被批准但同步调整了其他交付内容。项目最终在延长 5 周的情况下交付,而不是最初预估的延长 11 周。
三、拆解常见误区:为什么大多数团队的范围管理从第一天就失效
这些误区我几乎在每个项目里都见过,而且它们通常不是同时出现,而是一个接一个地出现,把范围管理慢慢架空。
1. 误区一:把需求池当范围
需求池是输入容器,范围是输出承诺,两者是完全不同的东西。把需求池当范围的直接后果是:范围变成一个只增不减的集合。因为需求池的设计初衷就是容纳所有想法,它没有”拒绝”这个动作。
判断方法很简单:如果你的”范围文档”里所有条目最终都会被做,那它就不是范围,是待办清单。
2. 误区二:在项目启动会上一次性确认范围
启动会上确认的通常只是”意图范围”的粗颗粒版本,不是可执行的基线。我见过一个项目在启动会上确认了 40 条需求,会后两周内又补了 16 条澄清文档,最后还是因为”对需求理解不一致”返工了三周。
正确的做法是:启动会确认意图和边界原则,基线在需求澄清率达到约定阈值后再冻结。我在自己的项目里把阈值设在 85%,低于这个比例的条目不允许进入基线。
3. 误区三:用”优先级”代替”边界”
P0/P1/P2 是最容易被滥用的工具。因为优先级只表达顺序,不表达取舍:一个 P2 需求只要时间够了就会被做,而边界明确要求某些东西”这个版本不做”。
更隐蔽的问题是,优先级排序会把决策压力转移到执行层。当所有需求都标了 P0,执行层就必须自己判断做哪个,而这个判断本来应该由管理层承担。

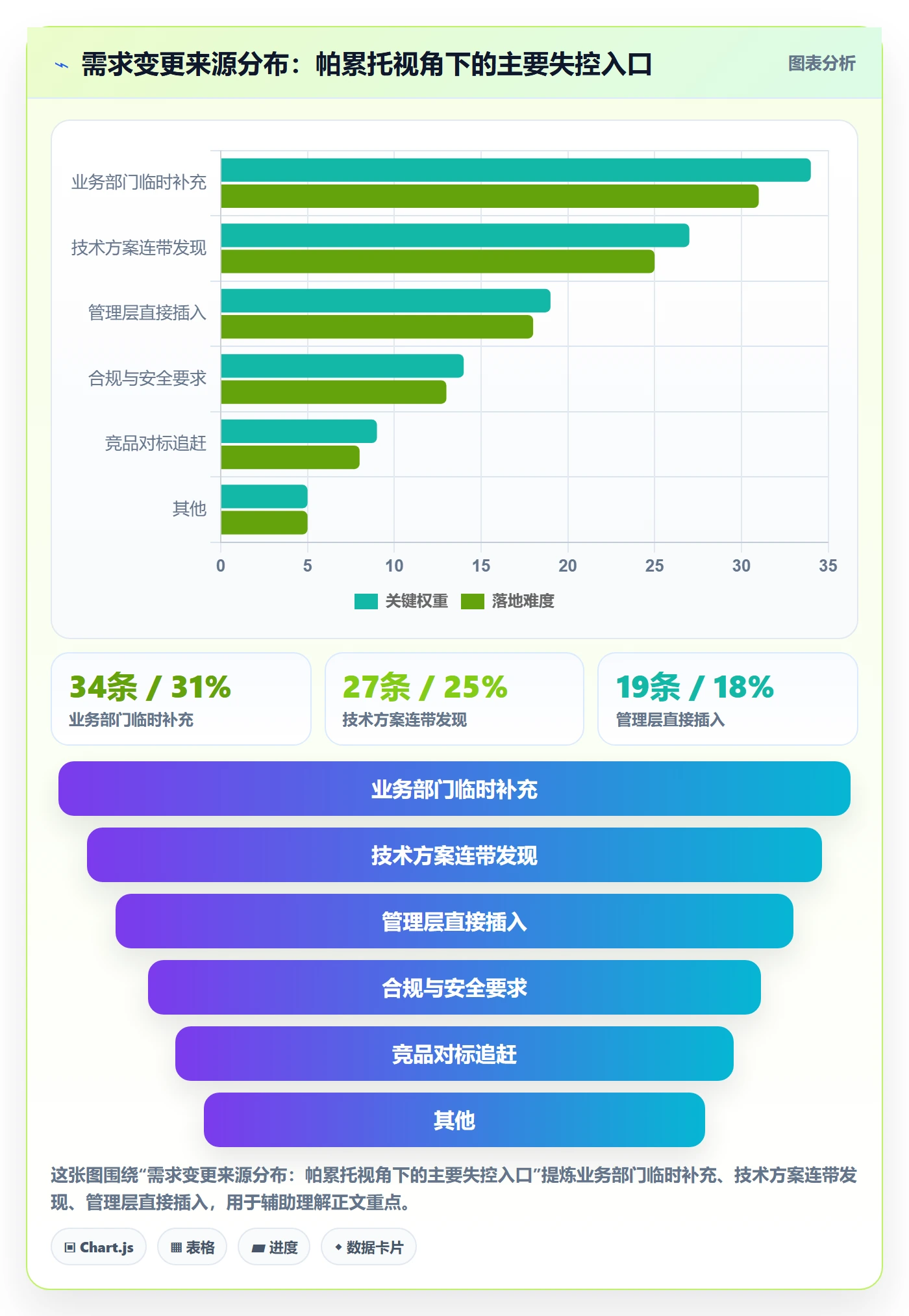

4. 误区四:变更流程只约束执行层,不约束决策层
这是我认为最致命的一条。很多团队的变更流程写得很严格,但有一条隐藏豁免:领导直接说的需求不走流程。一旦这条豁免存在,整个变更体系就失去公信力,其他人会迅速学会”绕过流程找领导”。
我处理这个问题的方式是:把决策层也放进流程里,但给他们一条更快的路。领导提出的需求可以直接进入评审,但依然要填变更单的影响字段。流程约束的从来不是”能不能提”,而是”提了之后要不要付出代价”。
5. 误区五:把范围管理和敏捷对立起来
这个误区在 2019 年前后特别普遍,现在少了一些但仍存在。常见的说法是”敏捷就是拥抱变化,范围基线是瀑布思维”。
我的判断是:敏捷拥抱的是”对变化的快速响应”,不是”对变化的零成本接受”。真正成熟的敏捷团队会明确区分”产品待办列表”和”迭代承诺范围”,前者可以无限长,后者必须冻结。把两者混为一谈的团队,通常迭代完成率长期低于 70%。
四、专业判断逻辑:范围从 0 到 1 的四层结构怎么落地
下面这四层是我目前最稳定的方法论框架,已经在 3 家不同规模的组织里验证过。每一层我都写清输入、输出、责任人和常见失败点。
1. 第一层:意图范围,解决”为什么做”
意图范围的输出不是需求,而是一页纸的项目意图声明,包含三件事:要解决的业务问题、成功的判断标准、以及这个项目明确不打算解决的问题。
第三条最容易被省略,也最重要。我在实际项目里会强制要求业务方写出至少 3 条”不打算解决的问题”。如果业务方写不出来,说明他们还没想清楚,这时候进入下一层就是浪费所有人的时间。
(1)意图范围的验收标准
判断意图范围是否合格的唯一标准是:换一个没参加过立项会的人来读,能否正确判断某条新需求该不该进这个项目。如果能,意图范围就到位了;如果不能,它只是会议纪要。
2. 第二层:边界范围,解决”做到哪”
边界范围是把意图翻译成可判断的边界条款。我用的格式是”包含 / 不包含 / 待定”三栏结构,每一栏都要求可验证。
举个例子,”包含:客户主数据同步,支持 8 个字段的单向同步”是合格条款;”包含:客户数据相关功能”是不合格条款,因为它无法判断边界。
(1)待定项的强制约束
待定项必须有三个属性:最晚确认时间、确认人、以及超期未确认时的默认处理方式。第三条是关键,我通常设为”超期未确认自动移出当前基线,进入下一版本评估”。这条规则能把大量拖延决策变成自动决策。

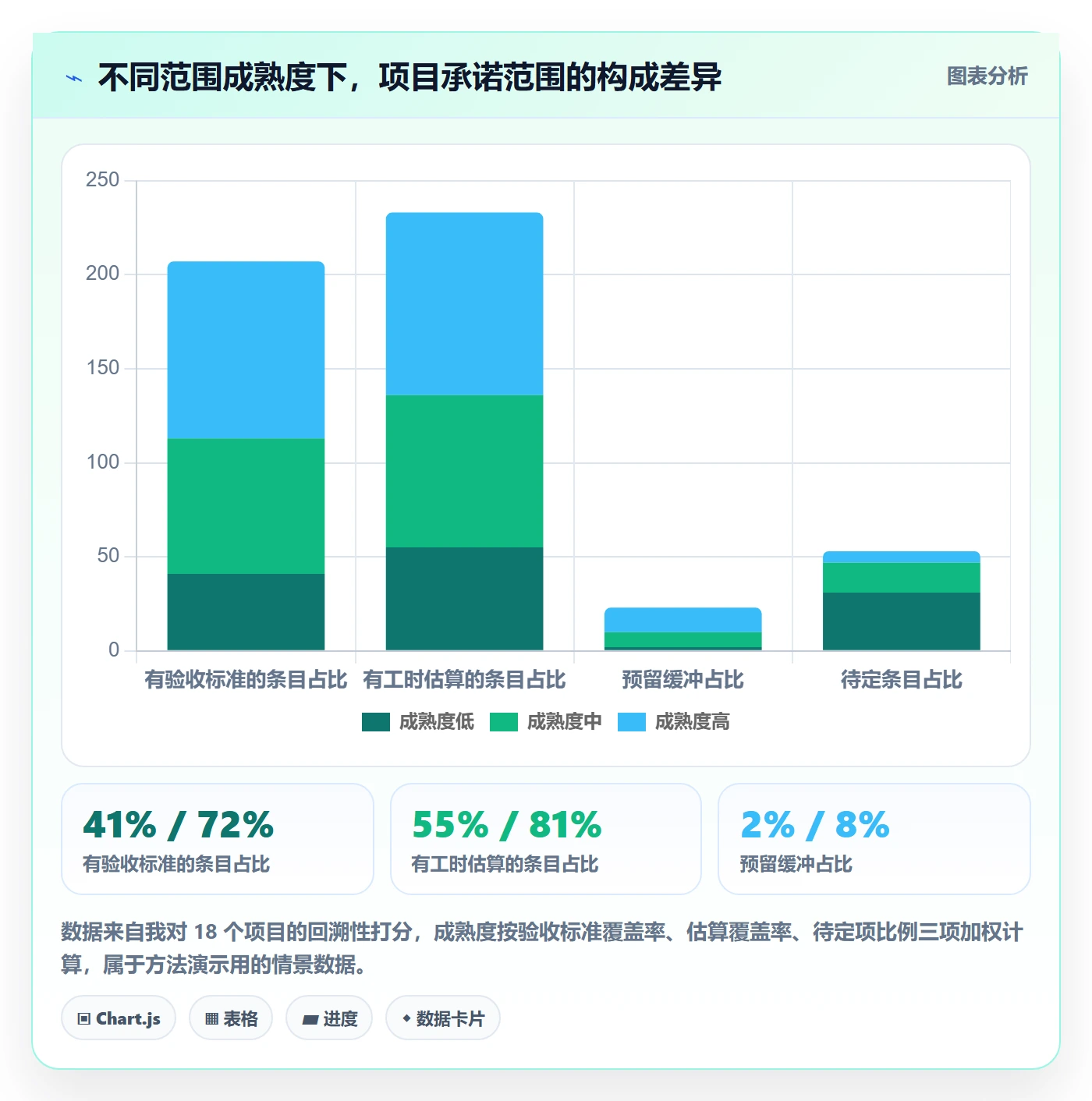

3. 第三层:基线范围,解决”承诺什么”
基线范围是唯一可以被用来考核的层级。它必须满足三个条件:每条都有验收标准、每条都有工时估算、整体不超过资源与工期约束的 90%。
留 10% 的余量不是保守,而是给变更留出缓冲。如果基线占满了 100% 的资源,任何变更都只能通过延期来消化,这会让变更成本直接暴露给管理层,从而抑制合理的变更。

4. 第四层:变更范围,解决”变了怎么办”
这一层的核心不是审批,而是让变更成本可视化。变更单上最重要的字段不是”变更原因”,而是”如果不做这个变更,会损失什么”和”如果做这个变更,要放弃什么”。
我坚持要求变更单必须有”放弃项”字段。当提出变更的人必须亲手写下要放弃的内容时,大约 40% 的变更申请会在填写过程中被自己撤回。这比任何审批流程都有效。
下面是我们实际使用的范围基线配置文件结构,用 YAML 管理,可以直接和研发管理平台的需求字段做映射:
scope_baseline:
project: core-business-system
version: v1.3
frozen_at: 2024-03-18
owner: product_committee
in_scope:
id: REQ-001
name: 客户主数据单向同步
acceptance: 8 个字段映射正确率 100%,同步延迟 < 5 分钟
estimate: 12 人天
id: REQ-007
name: 订单状态机重构
acceptance: 覆盖 14 个状态流转,异常回滚率 100%
estimate: 26 人天
out_of_scope:
id: OUT-003
name: 历史订单数据迁移
reason: 数据质量未达标,独立立项处理
pending:
id: PD-002
name: 第三方物流接口对接
deadline: 2024-04-10
owner: 供应链负责人
default_action: 超期自动移出当前基线
这个结构看起来简单,但它解决了一个长期问题:范围不再是会议纪要里的一段话,而是可以被系统读取、被查询、被追溯的数据。后面讲工具落地时会展开这一点。
五、案例与数据观察:100 人以上组织怎么把范围落到系统里
方法论讲完之后,一定会遇到一个现实问题:靠文档和会议,范围治理最多撑到项目中期。要长期稳定,必须落到工具里。这一节我用 PingCode 的实际配置经验来说明。
1. 为什么我把工具选型放在方法论之后
先给结论:工具不会帮你建立范围管理,只会放大你已经有的范围管理水平。如果一个团队没有边界意识,上了再好的工具,结果也只是把混乱的需求池搬到了更漂亮的界面上。
所以我的顺序永远是:先确定四层结构的责任人,再确定变更单的必填字段,最后才去配置工具。顺序反了,就是给一个没有规则的组织买一套规则引擎。
2. 需求池到范围基线的链路怎么搭
在 PingCode 里,我的做法是把”范围四层”映射成四类工作项状态,而不是新建四套东西。因为团队的学习成本必须可控,多建一套对象就意味着多一份维护负担。
- 意图层:用需求的工作项类型承载,只保留目标、成功标准、不解决的问题三个字段。
- 边界层:用标签区分”包含/排除/待定”,其中”排除”标签的条目必须填写排除原因。
- 基线层:用版本或迭代作为基线容器,冻结后关闭该迭代的新增入口,只保留变更入口。
- 变更层:单独建一个变更工作项类型,关联原需求,必填影响工期、影响成本、放弃项。
这里有一个我踩过的坑:不要用”优先级”字段代替边界标签。我们最初为了省事,把”待定”映射成 P3,结果半年后整个团队都认为 P3 就是”以后做”,而不是”待确认”。字段语义一旦被污染,纠正成本远高于重新建字段。

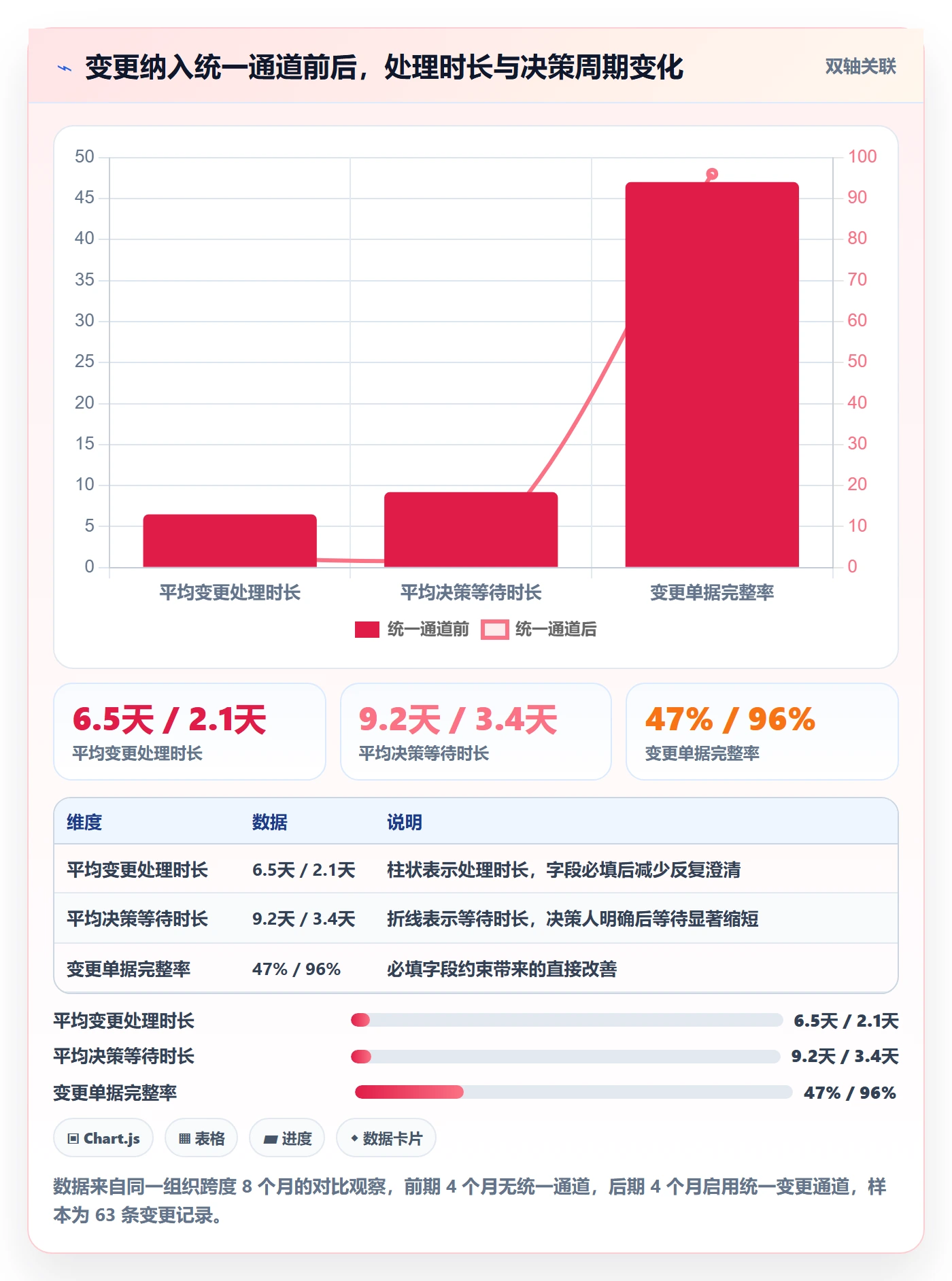

3. 变更控制怎么落到系统里,而不是落到会议纪要里
我要求所有变更单必须有关联的原始需求和明确的决策人字段,并且变更审批通过后自动在原需求上生成关联记录。这样做的好处是:半年后回溯”这个功能为什么多出来了”,能查到决策链,而不是只能查到一句”当时业务说要”。
PingCode 在这方面的价值主要来自它的追溯能力。需求、任务、缺陷、测试用例之间的关联关系比较完整,所以当范围发生变化时,可以快速看出受影响的下游工作项数量。我实测过一次:一个中等规模的变更,手工梳理影响面大约需要半天,通过关联视图大约 20 分钟能理清。
4. 私有化部署与迁移对范围治理的实际影响
这一条可能和范围管理看起来关系不大,但在中大型组织里关系很直接。
第一,范围数据和业务数据是同一级别的资产。范围基线、变更记录、决策链里包含大量业务敏感信息,很多 100 人以上的组织会要求这类数据不出内网。PingCode 支持私有化部署,这一点在金融、制造、政企类客户里是硬性前提。
第二,迁移成本会直接影响范围治理的推行节奏。我参与过一次从国外工具迁移到国产平台的过程,如果迁移不顺畅,团队会把”流程不好用”归因到”范围管理本身没必要”,这是最糟糕的结果。PingCode 支持从 Jira 平滑迁移,字段、状态、关联关系可以映射,实际迁移中我们把 3 年历史数据在两周内完成导入,团队几乎没有中断迭代。
第三,国产替代不只是合规问题,也是响应速度问题。范围治理需要工具快速响应流程调整,因为前三个月一定会反复改字段和状态。我们当时在两周内调整了 4 次变更单字段结构,如果每次都走漫长的定制流程,团队早就放弃了。

六、不同情况下的行动建议
范围管理的做法必须和组织规模匹配。我按四种典型规模给出具体建议,你可以直接对照自己的情况。
1. 20 人以下团队:只做一件事
不要搞四层结构,不要建变更委员会。这个阶段唯一要做的事是在每次迭代开始前,明确写出这一期不做什么,哪怕只有三条。
- 迭代规划会上,除了列本期任务,额外写三条”本期明确不做”。
- 把这三条贴在迭代看板上,任何人都能看到。
- 中途有新增需求时,要求提出者说出”换掉哪一条”。
这三步的成本是每期 15 分钟,但它能在团队还很小时就建立”范围有边界”的肌肉记忆。等团队到 50 人再补这一课,成本会高十倍。
2. 20-100 人团队:建立边界清单和唯一变更入口
这个规模的典型问题是需求来源变多,但决策路径还没理顺。建议做两件事:
- 建立边界清单:包含/排除/待定三栏结构,待定项必须有确认人和截止时间。
- 建立唯一变更入口:所有新增需求走同一个入口,即使最终被拒也要留记录。
这个阶段不需要严格的审批委员会,但需要一个人对边界清单负责。我通常建议这个人不是项目经理,而是产品负责人,因为边界本质上是产品判断。
3. 100-500 人组织:四层结构 + 系统化追溯
到了这个规模,靠文档和会议已经不可持续。我的建议是:
- 把四层结构固化到研发管理平台的工作项类型和状态里。
- 变更单强制包含影响工期、影响成本、放弃项三个字段。
- 每月做一次变更来源帕累托分析,把治理资源投向占比最高的入口。
- 使用支持私有化部署的平台,确保范围数据不出内网。
这个阶段引入 PingCode 这类面向中大型企业的平台是比较自然的。它的价值不在于功能多,而在于能把范围、需求、任务、测试串成一条可追溯的链路。中大型组织最怕的不是流程复杂,而是流程断链。
4. 500 人以上或多项目组合:范围治理要上升到组合层
这个规模下,单个项目的范围管理已经不够了,真正的问题变成多个项目之间的范围冲突:同一个业务能力被三个项目重复建设,或者一个项目的变更直接冲击另一个项目的依赖。
建议增加两个机制:一是跨项目的范围重叠检查,在立项阶段就识别;二是变更的跨项目影响评估,当变更影响超过一个项目时必须上升到组合层决策。
七、不同情况下的取舍:没有最优解,只有匹配
这一节讲取舍,因为我在实际推行时最大的阻力不是”不知道怎么做”,而是”这样做会不会太慢”。答案是会慢,但要看慢在哪里。
1. 范围的”稳”与交付的”快”
范围管得越严,前期越慢,后期越稳;范围放得越松,前期越快,后期返工越多。我自己的经验数据是:前期多花 1 周做范围澄清,通常可以减少 3-4 周的后期返工。但这个比例在需求不确定性极高的项目里会失效,比如探索型产品。
所以判断标准是:如果需求本身高度不确定,就不要追求基线冻结,改为追求”短周期验证”。这时候范围管理的目标从”控制变更”变成”快速试错”,策略完全不同。
2. 流程刚性与团队自主性
流程越刚性,跨团队一致性越好,但一线自主性越差。我的取舍原则是:决策相关的环节刚性,执行相关的环节柔性。变更要不要做必须刚性,怎么做可以柔性;边界必须刚性,估算方法可以柔性。
3. 工具投入与自建
自建的好处是完全贴合,坏处是维护成本高且容易断链。我见过一个 200 人团队自建了一套需求管理系统,两年后原作者离职,系统就再也没人敢改。
我的建议是:除非范围管理本身就是你的核心业务,否则不要自建。把精力放在规则设计上,工具用成熟平台。中大型组织优先选支持私有化部署、支持从主流国外工具平滑迁移的平台,能显著降低推行阻力。

4. 私有化部署与 SaaS
这个取舍在范围治理里其实很现实。SaaS 上线快、维护少,但数据在外部;私有化部署数据可控、可深度集成,但需要运维投入。
我的判断是:当组织规模超过 100 人,且项目涉及核心业务数据时,私有化部署的收益通常大于成本。因为范围数据和业务数据是绑定的,范围基线泄露往往等价于业务规划泄露。这一点在制造、金融、政企类组织里几乎是硬约束,也是 PingCode 支持私有化部署在这些行业被大量采用的原因之一。
八、下一步怎么做:14 天范围基线启动清单
最后给你一份可以直接执行的清单。我在三个组织里都用过,14 天可以完成第一轮范围基线建设。
1. 第 1-3 天:意图对齐
- 找 3-5 位关键干系人,每人 30 分钟,只问三个问题:要解决什么业务问题、怎么判断成功、明确不解决什么。
- 汇总成一页纸意图声明,包含业务问题、成功标准、不解决的问题三条。
- 把这一页纸发给所有干系人确认,只要有一个人不同意”不解决的问题”这一栏,就重新对齐。
2. 第 4-7 天:边界清单
- 把现有所有需求按”包含/排除/待定”三栏归类。
- 排除项必须写排除原因,待定项必须写确认人、截止时间、超期默认动作。
- 检查每一条包含项是否可验证:把条款读给一个没参与的人听,看他能不能判断某条新需求是否在边界内。
3. 第 8-11 天:基线冻结
- 确认每条基线项都有验收标准和工时估算,覆盖率低于 85% 就不冻结。
- 确认整体工作量不超过可用资源的 90%,留出缓冲。
- 在管理平台里建立版本或迭代容器,作为基线的承载单位。
4. 第 12-14 天:变更通道
- 建立唯一变更入口,必填字段:变更原因、影响工期、影响成本、放弃项、决策人。
- 明确变更决策权限在管理层,执行层只有提出权和评估权。
- 把变更单与原需求建立关联,确保半年后可以追溯决策链。
这 14 天里最容易失败的环节是第 3 步和第 4 步。因为冻结基线意味着要拒绝一些人,建立变更通道意味着要约束一些人。这两件事都需要管理层的明确背书,如果只是项目组自己在推,大概率会在两周内被绕过。
5. 我对范围管理最不同的一点判断
大多数范围管理的文章都在讲”怎么把范围写清楚”。我的判断是:写清楚只是及格线,真正决定成败的是”谁有能力说不”。一份再完美的范围文档,如果没有人有权拒绝变更,它只是一份档案。
所以在我的项目里,我花在”争取决策授权”上的时间,往往比花在”写范围文档”上的时间更多。这也是为什么我一直把范围管理当成管理层效率议题,而不是研发流程议题。它的产出不是一份文档,而是一套让决策更少、更准、更可追溯的机制。
如果你现在正准备启动一个从 0 到 1 的项目,我的建议是:先别急着排需求,先花三天时间把”明确不做什么”这一栏写出来。这一栏写不出来的项目,通常也不会有清晰的范围。
常见问题解答(FAQ)
1. 项目范围从0到1,第一步到底该做什么?
我之前带一个刚立项的团队,老板要求两周内把范围定下来,结果大家一上来就争论功能做多少个,开了三次会都没结论。我后来才意识到,可能第一步根本不该是列功能。
第一步不是列功能清单,而是先写清三件事:业务目标、成功判据、明确不做清单。具体做法是用一页纸写一句目标(例如把某流程的人工处理时长从3天降到1天),再列2到4条可量化的验收口径,最后单独立一栏写本次不做的事。判断依据很简单:如果一份范围说明里找不到验收口径和排除项,那它只是愿望清单,不是范围。
经验上,先定不做清单能砍掉大约三成的会议争论,因为多数分歧来自各自默认的不同假设,而不是方案本身对错。
2. 范围边界怎么划,才不会被需求变更反复冲垮?
我们项目做到中期,业务方几乎每周都提新需求,同事又不敢拒,最后范围像滚雪球一样越滚越大,交付日期却一动不动。我特别想知道,边界是不是一开始就没划对。
边界不是一条线,而是一套规则。建议在启动时就把需求分成三档:本期必做、本期可换、下期再做。本期可换这一档是关键,给业务方一个有限额度的替换池(比如用工作量折算成不超过总预算的15%),新增需求必须从池子里挤掉等量的旧需求,而不是直接加进来。
同时设一个固定的变更入口和评审节奏,比如每两周集中评审一次,不接受随时插单。判断边界是否有效,看两个数字:变更进入率是否可控,以及变更后计划工期是否被同步调整。如果新增需求从未导致任何原定事项被移出,说明边界只是形式。
3. 需求很多但人手有限,优先级到底按什么排?
我们团队六个人,手里的需求列了四十多条,人人都说自己的事最急。每次排优先级都变成比谁嗓门大,或者谁跟老板更熟。我想找一个不靠拍脑袋、能跟别人解释清楚的方法。
用一个双维度打分表就够:价值维度看收入影响、用户覆盖、合规风险三项,成本维度看工作量、依赖项、返工概率三项,各自打1到5分,算出价值分除以成本分,按比值排序。关键是打分要留下依据,比如收入影响要写清对应哪个业务指标和预估口径。
排完之后做一次强制截断,把累计价值占比达到80%的那批需求留下,其余放入下期池,并明确告诉提出人何时再评估。经验数据上,四十多条需求里通常真正贡献主要价值的不会超过十条,截断比排序更能解决人手问题。另外要有一个升级通道,用于处理合规、线上故障这类不可延期事项,但要限次数并公开计数。
4. 范围定好之后,怎么让管理层真正感知到效率提升?
老板总说项目看着挺忙,但感觉没什么变化。我这边明明按时交付了,也说不清效率到底提升在哪里,汇报时只能罗列做了哪些功能,特别没底气。
把汇报语言从功能清单换成三个可对比的口径:周期时间、返工率、决策等待时间。周期时间指一个需求从进入到可验收的平均天数;返工率指交付后因需求理解偏差而返工的比例;决策等待时间指需求在评审环节平均停滞的天数。
做法是在项目启动时记录这三项的基线,比如上线前用两周抽样统计一次,之后按周或按双周跟踪,汇报时只呈现变化和变化的原因。这样管理层看到的不只是做了多少功能,而是同样的团队把交付速度提了多少、把浪费减少了多少。要注意口径一旦定了就不要中途改,否则数据失去可比性,说服力会立刻下降。
建议同时保留一张变更台账,把每次范围调整的日期、原因、影响工时写清,这张表在复盘时最有用。能长期站得住的范围管理,靠的都是这类能复算的记录,而不是一次漂亮的汇报。
文章包含AI辅助创作:范围怎么做?管理层效率提升:项目范围从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/321403
读者评论
四层结构的框架本身没问题,但文中把变更决策权完全上移到管理层这条,我持保留态度。我们公司试过类似做法,结果是管理层被大量细节淹没,决策反而更慢。更可行的可能是分级授权:重大变更上移,小额变更给项目组一个明确的预算额度,超了才升级。关键是把代价说清楚,而不是把决策权简单往上推。
待定项超期自动移出这条规则我实际用过,效果确实好,但前提是管理层认这个默认规则。我们第一次推的时候没跟业务方事先对齐,结果超期后自动移出,业务方直接炸了,说没人通知他们。后来加了提前三天的提醒和确认人签字才顺下来。规则本身是对的,配套的沟通机制不能省。
文中说敏捷拥抱的是快速响应而不是零成本接受,这个区分很到位。但我的疑问是,迭代承诺范围冻结和产品待办列表无限长之间的线怎么划,实际操作里经常变成产品经理说这个必须进这期,然后迭代范围就形同虚设。想知道作者在具体项目里是怎么处理这种来自产品侧的压力,有没有可落地的约束办法。
