范围变更怎么做?管理层制度设计:项目范围从0到1

去年我陪一家约 400 人规模的研发组织做项目复盘,看到一个让我印象很深的数字:一个原计划 14 人月的项目,最终交付时范围扩大了 63%,而其中只有 21% 的变更走过任何书面记录。项目负责人的复盘结论是“客户太反复”,但我把三个月的会议记录和需求池变更日志对齐之后发现,真正的问题不在客户,在第一次口头变更发生时,没有任何人问过一句:这笔多出来的工作量,从谁的预算里扣?

这就是“范围变更怎么做”这类问题最容易被答偏的地方。绝大多数团队讨论的是流程:要不要填变更单、要不要开会、要不要签字。而管理层真正要设计的,是一套让“变更有人定价、有人承担、有人否决”的制度。流程只是这套制度的表皮。下面我按“核心结论,真实场景,误区,判断逻辑,案例数据,行动建议,取舍”的顺序,把我自己做过的三次从 0 到 1 的范围治理拆开讲。

一、核心结论:范围变更制度要解决的是“定价权”,不是“审批权”

先把结论说清楚,后面所有内容都是为这个结论做支撑。范围变更失控的组织,几乎都不是因为“没有审批流程”,而是因为变更的成本从未被定价,也从未被某个具体的人或部门承担。审批流程可以做得非常漂亮,但只要这笔成本仍然落在“项目组自己扛”,流程就会在三个月内被绕开。

1. 三个必须先回答的问题

我在做制度设计时,会先逼着管理层回答三个问题,答不上来的,制度先不写。

  • 谁有权定义“这是变更”?如果一个需求从“登录支持手机号”改成“登录支持手机号+微信+企业微信”,这是变更还是澄清?定义权不清,后面所有分级都是空谈。
  • 这笔变更的成本谁来付?是扣项目自己的缓冲,还是走业务方的年度预算,还是从组合层面重新分配资源?付钱的人不同,决策的严肃度完全不同。
  • 谁有权说不?很多组织的变更审批其实是“通知制”,业务方提了,技术方评估完,最后还是做。没有真实否决权的审批,本质是文书工作。

这三个问题对应的正是定义权、定价权、否决权。三者缺一,制度就会退化成“填表游戏”。我见过最典型的失败案例是:一家公司上线了非常完整的变更审批流,OA 里七个节点,但没人被授权拒绝,半年后变更单填写率从 94% 掉到 31%,因为大家算出来“填了也白填,不如先干后补”。

2. 我的核心判断:变更不是审批问题,是会计问题

把范围变更当成会计问题来看,很多纠结会瞬间消失。会计的核心是什么?每一笔支出都要有科目、有额度、有权签批的人。范围变更就是一笔“隐性支出”,它以人天、关键路径天数、机会成本的形式被消耗掉,只是没有进账本。

所以从 0 到 1 的制度设计,第一件事不是画流程图,而是建两个账本:范围账本(项目承诺了哪些范围、当前累计变更了多少)和容量账本(团队每个迭代真实可用的产能是多少)。范围账本不清晰,变更就无法计价;容量账本不清晰,变更就无法判断“做不做得到”。

我服务过的一个项目集,范围账本和容量账本同时上线之后,第一个月就暴露出一个事实:团队名义产能利用率为 82%,但因为并行任务切换,真实有效产能只有 61%。这意味着任何超过 5% 的范围追加,都会直接吃掉缓冲并推迟交付,这个结论以前只能靠“感觉”,现在是算出来的。

3. 从 0 到 1 的最小制度骨架

如果你今天就要动手,不要一开始就做全套治理。我建议的最小骨架只有四件东西:一份变更定义清单、一张三级决策权限表、一个范围缓冲额度、一条变更记录流水。前三个解决“谁来定”,第四个解决“可追溯”。

顺带说一句:这套东西在有研发管理工具支撑的组织里落地速度快得多。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,需求、任务、缺陷本身就是工作项对象,变更申请可以直接挂到原需求上,状态机自动流转、审批节点自动派发,影响面通过关联关系自动汇总。这比线下 Excel 加线上任务两张皮的做法,至少省掉一半的核对工时。PingCode 支持私有化部署,支持 Jira 平滑迁移,对于有数据合规要求或者正在做国产替代的组织,这一点在选型阶段往往是决定性的。

范围变更怎么做?管理层制度设计:项目范围从0到1

二、真实场景:我经历的三次从 0 到 1

为了让后面的判断有落点,我先把三个阶段的真实样子讲清楚。这三段经历来自我参与过的三个不同规模的组织,样本量不大,属于经验观察,不作为行业统计使用。但它们之间的差异非常稳定,我后来在其他组织上也反复看到同样的曲线。

1. 0 到 1 的混沌期:变更靠口头,追溯靠记忆

混沌期的典型特征不是“没有规则”,而是规则存在但只在项目经理脑子里。变更通过微信、走廊、周会后的私下沟通发生。项目经理会记住“这个客户上次加过东西”,但记不住加了多少、换掉了什么。

我在这个阶段见过最贵的一次事故:一个支付相关的项目,业务方在开发中期口头追加了“支持分期付款”的需求,项目组评估认为只是加一个字段和一次接口调用,两周就做完了。结果上线后触发合规审查,因为分期涉及额外的资金链路资质,整个功能回滚,两个月的工作量作废。这次事故的直接损失是 2 个月工期,间接损失是错过了当年的营销节点。

混沌期真正的问题不是变更多,而是变更没有留下可以让别人复核的痕迹。你无法判断它是“必要的业务调整”还是“随口一提被过度实现”。

2. 1 到 10 的流程期:表单地狱与审批通胀

出事后,组织通常会进入流程期。反应是“以后所有变更必须走单”,于是变更单模板从 5 个字段膨胀到 42 个字段,审批节点从 2 个变成 7 个,平均审批时长从半天涨到 6.8 天。

这个阶段最危险,因为它在数据上看起来很健康:审批覆盖率 96%,追溯完整率 88%。但需求返工率只从 38% 降到 27%,发布延期率从 44% 降到 39%,几乎没有实质改善。

为什么?因为流程期解决的是“记录问题”,没有解决“定价问题”。一笔变更走完七个节点,每个节点的审批人都认为“反正不是我出人”,于是签字变成了礼貌行为。当审批人不承担成本,审批就会退化为鼓掌。

更糟的是,流程期的重负担会催生绕过行为。我见过团队发明“需求澄清单”来规避变更单,把实质变更包装成澄清,因为澄清不需要审批。这是制度设计逼出来的对策,不能怪执行层。

3. 10 到 100 的治理期:变更预算制

治理期的关键动作只有一个:给每个项目设一个明确的范围缓冲额度,超出额度必须触发资源置换。缓冲额度一般在总工作量的 15% 到 20% 之间,由项目集经理持有,业务方不能直接消耗。

在这个机制下,一笔变更的默认回答不再是“能不能做”,而是“做的话换掉什么”。我们把这条规则叫“等量置换原则”:要加,就先说减什么;不能减,就明说延期多少天;既不能减也不能延,就上升到组合层面重新分配资源。

治理期的数据是我们三个阶段里唯一出现质变的一档:需求返工率从 27% 降到 12%,发布延期率从 39% 降到 18%。而平均审批时长反而从 6.8 天降到 2.1 天,因为分级之后,占比超过七成的低影响变更不再需要走完整流程。

审批变少、控制变强,这两件事是可以同时发生的。这是我在做范围治理时最想纠正的一个认知偏差。

范围变更怎么做?管理层制度设计:项目范围从0到1

三、拆解常见误区:为什么你的变更制度总是失效

我在做诊断时,会先把组织现有的做法和下面五个误区对照。命中三个以上的,基本可以判定制度处于“形式运行”状态。

1. 误区一:把变更控制等同于“审批变严”

这是最高频的误区。管理层的直觉是“变更太多,那就审得严一点”。但审批严格度与控制效果之间不是线性关系,我观察过的项目样本呈现出明显的倒 U 形:审批从“无”到“适度”能显著降低返工,从“适度”到“极严”反而推高返工,因为团队开始绕过流程,变更转入地下。

真正有效的不是提高单次审批的门槛,而是把变更分流:低影响走快速通道,高影响走重决策,让稀缺的决策注意力用在真正重要的 20% 上。

2. 误区二:把范围变更当成项目经理的事

项目经理没有定价权,也没有否决权,让他去控制范围,等于让一个没有预算权的人去管花钱。他唯一能做的就是记录和汇报,而记录和汇报对变更本身没有约束力。

范围变更的决策权必须落在能调动资源的人手上,项目集经理、业务负责人、或者组合层面的变更委员会。项目经理的角色是评估与呈现影响,不是拍板。

3. 误区三:用固定百分比作为唯一闸门

“范围浮动不超过 10%”是很多制度的唯一量化条款。问题是,百分比对 6 人月的小项目和对 200 人月的大项目,意义完全不同。小项目 10% 可能只有 12 人天,一次架构调整就吃光了;大项目 10% 是 20 人月,可能根本用不完。

更麻烦的是,百分比只反映“量”,不反映“质”。一个占总量 3% 但涉及数据模型变更的需求,其风险远高于一个占总量 12% 的界面调整。只看百分比的闸门,会同时放过大风险和拦住小需求。

4. 误区四:只控需求侧,不控资源侧

这是我在诊断中最常发现的隐性缺口。组织把全部精力放在“挡住需求”,却从不校验团队真实产能。当资源侧本身被高估 20%(这在多头汇报、跨项目并行的组织里非常普遍),再完美的需求控制也救不了延期。

正确的顺序是:先校准容量账本,再谈范围闸门。容量不准的时候开闸门,等于用一把没校准的秤称重。

5. 误区五:变更流程和研发工具脱节

线下填变更单、线上管任务,两张皮的结果是数据无法对齐,追溯成本极高。评审会上讨论“这个需求改了没有”,大家要先花十分钟找记录。我见过一个项目集的变更台账是 3 个 Excel 加 2 个在线文档,版本号到 v11,最后一次冲突导致评审会用错了数据。

变更管理必须是工具内的状态流转,而不是工具外的文档行为。这一条也是我在选型时最看重的判断标准之一:能不能把变更申请建模成工作项、能不能自动聚合影响面、能不能留下不可篡改的流转记录。做不到这三点的工具,只能帮你记录结果,帮不了你控制过程。

范围变更怎么做?管理层制度设计:项目范围从0到1

四、专业判断逻辑:三维定级 + 定价 + 置换

下面是我实际使用的判断框架,由三部分组成:怎么给变更定级、怎么给变更定价、不能做时怎么置换。这三步走完,一笔变更该由谁决定、要不要做,基本就有答案了。

1. 三维定级:不看工作量,看影响面

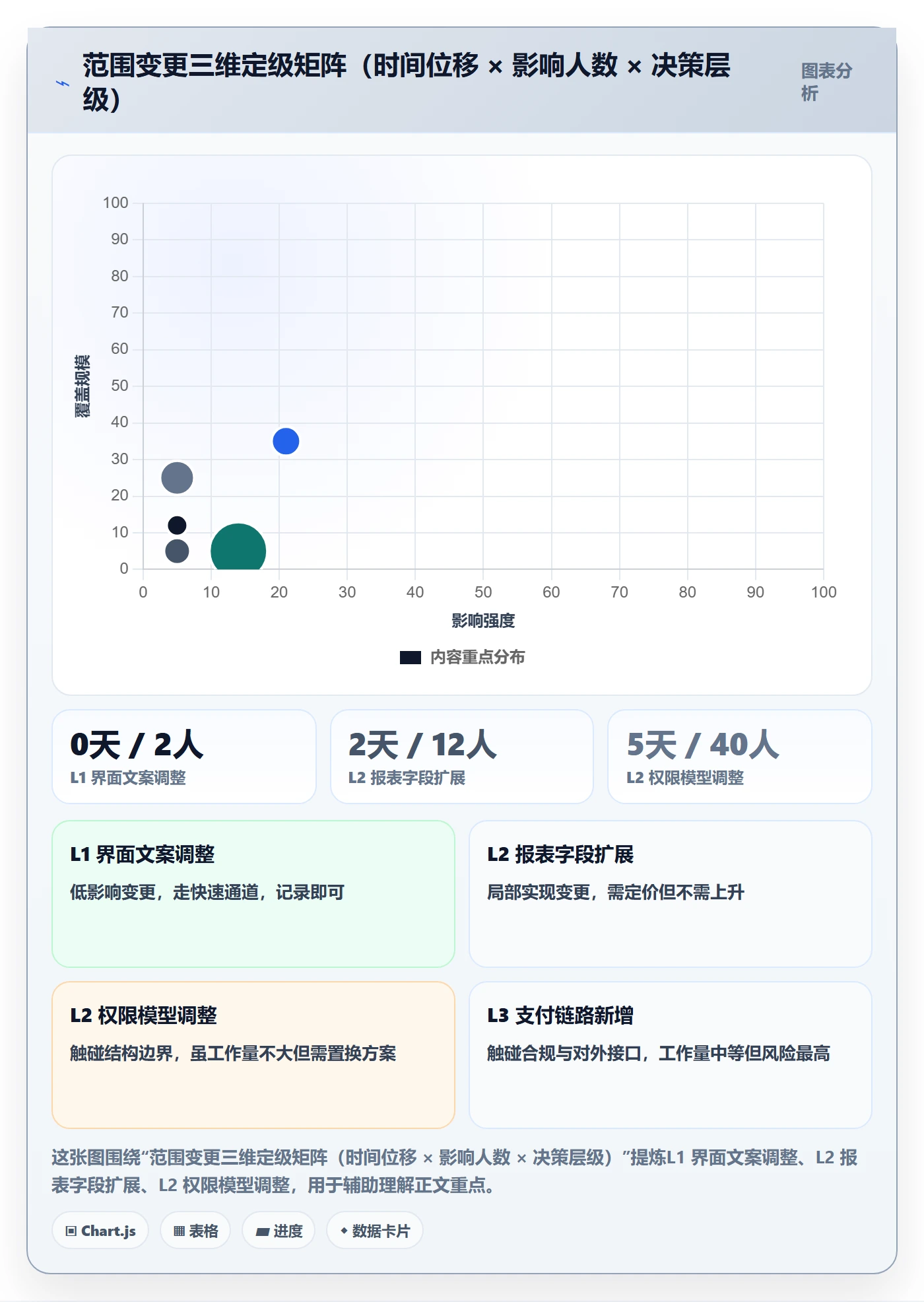

最容易被误用的定级维度是“工作量”。工作量只说明“做这件事要花多少力气”,不说明“这件事会伤到哪里”。我用三个维度定级。

  • 时间维度:是否导致关键路径位移。位移小于等于 3 个工作日为低,3 到 10 个工作日为中,超过 10 个工作日或跨越里程碑为高。
  • 结构维度:是否触碰数据模型、系统边界、对外接口。触碰任一项,直接判为高,与工作量无关。
  • 承诺维度:是否影响对外承诺,包括合同条款、合规要求、对外发布节奏、已对其他团队公示的接口。影响即为高。

三个维度里取最高级别作为最终级别。这个规则的价值在于它是可争论但不可含糊的:团队可以争论“这个接口算不算对外接口”,但不会争论“要不要评估结构影响”。

2. 定价:把变更换算成三种成本

定价的目的不是算得精确,而是让决策者感受到这是支出而不是调整。我要求每笔中级以上变更,必须给出三个数字。

成本类型 计算口径 在决策中的作用
直接人力成本 实现 + 测试 + 回归的人天合计,含联调与文档 判断是否值得投入,作为置换的基准单位
关键路径位移 对交付日期的影响天数,非关键路径变更记 0 触发高一级审批的唯一硬指标
机会成本 为做这笔变更而被置换掉的原有需求及其价值 让业务方看到“加”的代价是“减”,而不是“多做”

我特别强调机会成本这一列。很多组织的变更评审只填前两列,结果业务方看到的是“只要 12 人天、延期 0 天”,于是毫无心理负担地追加。当第三列出现“将置换掉智能推荐二期,预计影响 8% 的转化提升”,决策的严肃度立刻不同。

3. 置换:等量置换原则的三个出口

当变更被定价之后,只有三个合法出口:

  1. 范围内置换:从本项目已承诺的范围内拿走等量工作,交付日期不变。这是最常见也最健康的出口。
  2. 时间置换:范围全做,交付日期后移,且必须由业务方书面确认新的日期承诺。
  3. 资源置换:范围和时间都不变,从组合层面追加资源。这一出口必须有财务或组合负责人参与,且要说明资源从哪里抽调、被抽调的项目受什么影响。

没有第四个出口“先做进去,下次再说”。一旦这个出口存在,前三个出口都会失效。

下面是我用的一套变更定级规则示例,实际落地时会写进工作项的自动化规则里,而不是停留在这份文档上。

change_policy:
level_1_local:

trigger:

不改变交付日期

不触碰对外接口与数据模型

approver: 项目经理

quota: 单次不超过 2 人天,本迭代累计不超过 5 人天

record: 变更日志自动归档

level_2_project:

trigger:

关键路径位移 3 到 10 个工作日

影响单个系统边界内实现

approver: 项目经理 + 产品负责人 + 业务代表

quota: 累计不超过项目范围缓冲的 15%

required:

三成本定价表

等量置换方案(至少一版)

level_3_portfolio:

trigger:

关键路径位移超过 10 个工作日或跨越里程碑

涉及合同、合规、对外接口、数据模型

单笔预算消耗超过范围缓冲的一半

approver: 变更委员会(业务 + 技术 + 财务)

required:

三成本定价表

至少两版替代方案对比

被置换项清单及其业务影响评估

书面交付日期变更确认

decision_sla: 3 个工作日内必须给出结论

范围变更怎么做?管理层制度设计:项目范围从0到1

范围变更怎么做?管理层制度设计:项目范围从0到1

五、案例与数据观察:400 人研发组织上线范围治理的 6 个月

下面这组数据来自我参与的一个约 400 人规模的研发组织,多产品线、跨 3 个城市、名义上 9 个并行项目。样本量小,属于经验观察,不作为行业统计。我把它写出来,是因为它的变化幅度和变化顺序都很有代表性。

1. 上线前的基线状态

上线前,这个组织的变更管理是典型的流程期形态:OA 里有变更单模板,42 个字段;线上用研发管理工具管任务,但变更记录在 OA,两边不关联。我们统计了前 6 个月的数据:

  • 变更单据 312 份,其中 88% 集中在两个“最配合流程”的项目上,其余 7 个项目合计只提交了 38 份,分布严重不均。
  • 平均审批时长 6.8 天,最长一笔 23 天。有 61% 的变更在审批完成前就已经开始开发。
  • 需求返工率 27%,发布按期率 61%,变更追溯完整率 88%(这个数字虚高,因为只覆盖了提交了单据的那部分)。

第三点是关键:追溯完整率的分母被污染了。它算的是“已提交单据中的完整比例”,而不是“全部变更中的完整比例”。这是一个非常隐蔽的指标陷阱,很多组织的变更管理仪表盘都踩过。

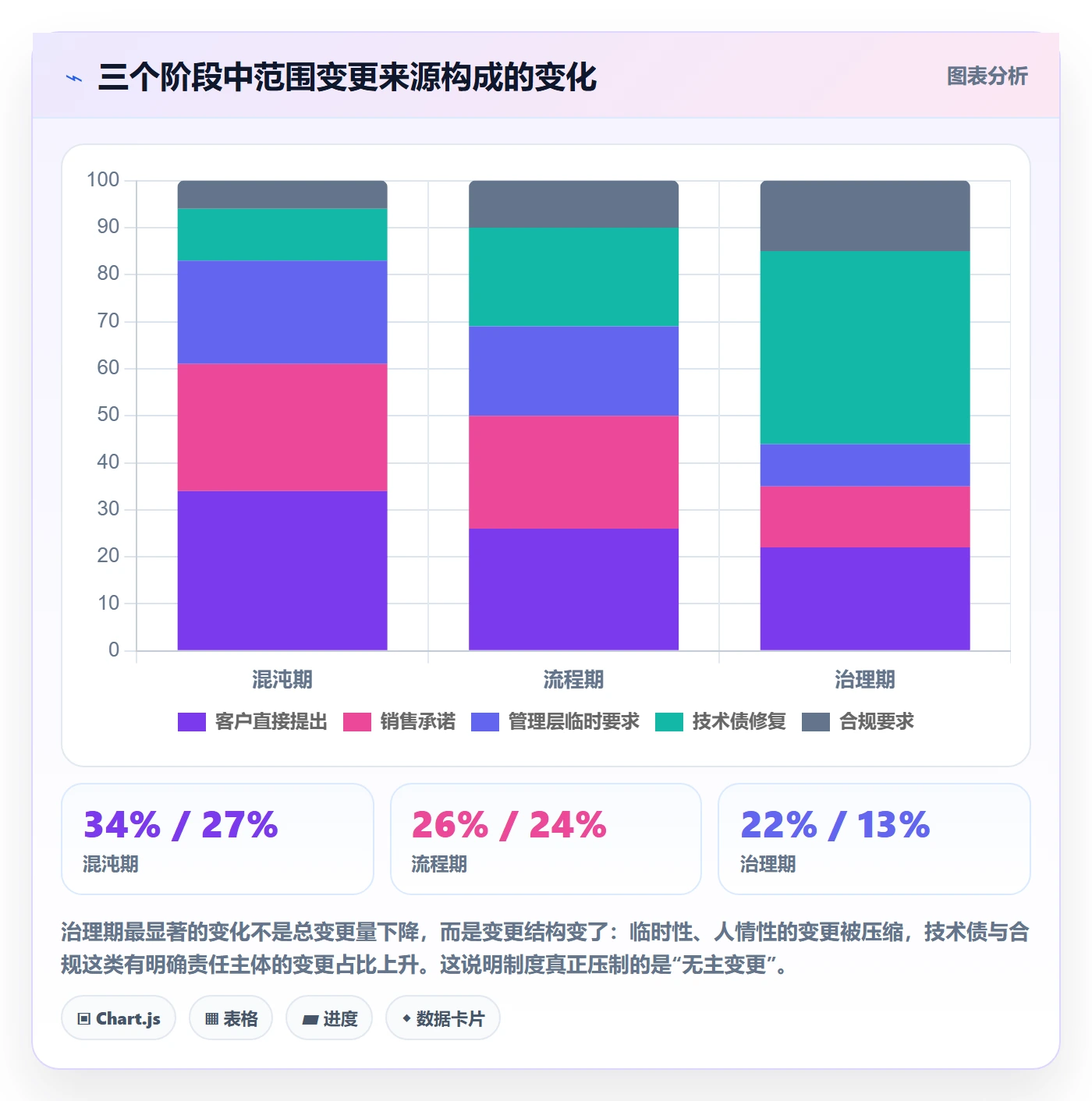

2. 治理动作:三段式的制度改造

我们做了三件事,按顺序推进,每件事间隔约两周。

第一步是重定义。我们把变更定义从“需求内容修改”改成“任何导致已承诺工作量增加或交付日期位移的调整”,并明确“需求澄清不得导致实现工作量增加,否则视为变更”。这一条直接堵住了前面提到的“用澄清单规避变更单”漏洞。

第二步是把变更搬进研发管理工具。这里我们选了 PingCode 作为承载平台。原因是它的工作项模型能直接把变更申请作为关联对象挂在原需求上,状态机按定级自动路由审批人,影响面通过需求、任务、缺陷之间的关联关系自动汇总,不需要人工拼台账。它支持私有化部署,对于这家有数据合规要求的组织是硬性条件;同时它支持 Jira 平滑迁移,这个组织原本的部分项目在另一套系统上,迁移过程没有出现历史上常见的字段丢失和状态错位问题,这对正在做国产替代的团队来说省了大量返工。

第三步是建立范围缓冲与等量置换。每个项目在启动时划出 18% 的范围缓冲,由项目集经理持有。消耗缓冲要走审批;缓冲耗尽后,所有新增变更必须附带置换方案或时间承诺变更确认。

我想强调的是,三步的顺序不能颠倒。先做工具、后做定义,会出现“流程很规范但定义有漏洞”的情况;先做缓冲、后做定价,业务方会因为看不到成本而抗拒缓冲额度。

3. 六个月后的数据变化

上线后第 6 个月,我们做了前后对比。数据如下:

指标 上线前 6 个月 上线后 6 个月 变化
月均变更登记量 52 笔 31 笔 下降 40%
平均审批时长 6.8 天 2.1 天 缩短 69%
变更追溯完整率(全量口径) 约 21% 95% 提升 74 个百分点
需求返工率 27% 11% 下降 16 个百分点
发布按期率 61% 83% 提升 22 个百分点
需求澄清阶段平均耗时 1.4 天 2.6 天 上升 86%

最后一行是我特意放进去的,因为它是一个代价项。变更有代价,治理也有代价:需求澄清阶段耗时从 1.4 天涨到 2.6 天,因为团队在澄清阶段要认真判断“这算不算变更”。如果不把这个代价摆出来,制度设计就会显得像是免费的,而免费的承诺在执行层永远不可信。

另一个值得注意的现象是变更登记量下降 40% 这件事本身。它不代表业务方不想要东西了,而是大量“顺手做一下”的变更在澄清阶段就被拦下了。我们抽查了 30 笔在澄清阶段被判定为“不需要走变更”的请求,其中 22 笔确实是纯澄清,8 笔被判定为“影响小于 2 人天,走快速通道记录”。没有任何一笔被直接拒绝,拒绝不是目的,定价才是。

范围变更怎么做?管理层制度设计:项目范围从0到1

范围变更怎么做?管理层制度设计:项目范围从0到1

六、不同情况下的行动建议

制度没有最优解,只有匹配解。我按组织规模和技术复杂度分成四档,给出可以直接抄的行动建议。判断标准以研发人员规模为主,以并行项目数量为辅。

1. 50 人以下:一句话变更日志,不要做审批流

这个规模的团队,沟通成本低、决策链短,做正式审批流的收益远小于负担。我的建议是只做两件事:一是在工作项里建一个固定的“变更”标签,任何变更打标即可;二是每周例会用 5 分钟过一遍本周变更,确认交付日期是否需要调整。

关键动作是把变更记录下来,而不是把变更管起来。这个阶段最大的风险不是失控,而是因为流程太重导致团队开始撒谎。

2. 50 到 200 人:分级审批 + 项目级范围缓冲

这个规模开始出现跨团队协作,口头沟通的失效率明显上升。建议做三级分级(对应前面的 L1/L2/L3 简化版),并给每个项目划出 15% 左右的范围缓冲,由项目经理或项目集经理持有。

注意这个阶段不要设组合级变更委员会,因为没有那么多项目需要组合取舍,设了也会变成形式。真正需要委员会的是资源冲突严重的组织,不是规模刚过百人的组织。

3. 200 到 1000 人:变更委员会 + 三成本定价 + 工具化

这是投入产出比最高的治理区间。这个规模的组织通常有多个产品线、多个交付节点,单一项目的范围失控会通过共享资源传导到其他项目。建议:

  1. 成立变更委员会,成员至少包含业务负责人、技术负责人、财务或资源调度负责人,每周固定一次会议,3 个工作日内必须出结论。
  2. L2 以上变更强制填写三成本定价表,特别是机会成本一栏,不能留空。
  3. 把变更流程完全迁移到研发管理工具中,确保状态流转自动、影响面自动聚合、记录不可篡改。
  4. 建立全量口径的变更追溯完整率指标,避免用“已提交单据的完整率”自我安慰。

这个阶段的工具选型需要格外谨慎。中大型组织的典型诉求是多项目并行、跨团队依赖、权限分级、审计留痕、数据不外流。以我前面提到的 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,这几条基本覆盖了这个规模段的核心约束。但我要强调,工具不能替代制度。我见过把工具用成“高级 Excel”的团队,变更申请全在系统里,但没人看定价表,审批节点随手就点通过。

工具解决的是数据一致性,决策严肃性只能靠制度本身解决。

4. 1000 人以上或多事业部:范围治理委员会 + 变更预算池

这个规模的组织,单个项目的范围变更往往会演变成资源争夺。建议引入变更预算池:所有项目的范围缓冲在组合层面统一管理,项目消耗缓冲要向池子申请,池子的额度按季度分配并按业务优先级动态调整。

同时建议在组合层面建立“变更密度”指标,即单位人月的变更笔数,用来识别哪些产品线的需求成熟度偏低。这个指标比单纯看变更量更有诊断价值:变更密度高的产品线,问题通常在上游的需求分析和业务决策,不在执行层。

范围变更怎么做?管理层制度设计:项目范围从0到1

七、不同情况下的取舍:没有免费的范围控制

我每次做制度设计,都会把取舍摆在明面上讲给管理层。因为制度一旦推行,执行层最先感受到的就是代价,如果管理层自己在推行时没想清楚愿意付什么代价,制度会在两个月内被“温和地架空”。下面是我认为必须提前明确的四组取舍。

1. 取舍一:决策速度 vs 控制强度

分级分得越细、审批节点越多,单笔变更的决策越慎重,但速度越慢。我的经验值是:对于以市场窗口为生命线的产品,控制强度应该向速度倾斜,方法是把 L2 的审批合并到一个会上一次过,而不是给每个节点单独的时限。反过来,对于合规和资金类项目,速度必须让位于控制,宁可延期也不能带风险上线。

一个可操作的做法是给不同项目打“风险标签”,风险标签决定使用哪一档治理强度,而不是全组织一刀切。这样也能避免“用同一种制度管所有项目”的常见病症。

2. 取舍二:集中决策 vs 授权前置

集中决策的好处是资源分配全局最优,坏处是决策带宽有限、响应慢。授权前置的好处是快,坏处是局部最优可能损害全局。

我通常的配比是把 70% 到 80% 的变更决策权前置到项目层,把 20% 到 30% 的高风险变更集中到组合层。这个配比能保证委员会的时间不被琐碎事项消耗。如果一个组织的变更委员会每周要开 4 小时以上、讨论的还是一堆小需求,基本可以判定分级失效了。

3. 取舍三:工具强制 vs 文化自觉

纯靠文化自觉的范围管理,在团队规模超过 80 人之后基本失效,因为“自觉”依赖的是人际信任,而信任在小范围内有效。纯靠工具强制,则会催生规避行为,比如前面提到的“把变更包装成澄清”。

我的判断是:对流程的使用必须强制,对判断的裁量权必须保留。也就是说,变更必须登记、必须留痕,这是强制的;但这笔变更算 L1 还是 L2、要不要置换,允许项目经理和产品负责人有裁量空间,只要记录理由。这样既有可追溯性,又不会把执行层逼到墙角。

4. 取舍四:部署方式 vs 治理可持续性

对中大型组织来说,这一组取舍越来越现实。范围治理要求所有变更记录长期留存、可审计、可回溯,这就要求工具在数据主权和合规上说得清。SaaS 部署上手快、运维轻,但在数据不出内网、审计要求严格的场景下会遇到边界;私有化部署前期投入大,但长期来看治理链路的稳定性更好。

这也是一些组织在做国产替代时优先考虑 PingCode 的原因:私有化部署能力、Jira 平滑迁移路径,加上面向中大型组织的工作项模型和权限体系,能把范围治理的账本长期沉淀下来。但我要提醒的是,部署方式解决的是合规和稳定性问题,不解决制度问题。我见过部署了私有化系统但仍然用微信群变更的团队,工具再好也白搭。

八、总结与下一步:从“管变更”到“给定价格”

回到开头那个 63% 的范围扩张。我后来和那位项目负责人重新复盘,问他一个问题:如果第一次口头变更时有人问“这笔多出来的工作量从哪个预算出”,后面会发生什么?他想了很久说,大概有一半的变更是根本不会提的。

这就是我对范围变更这件事的核心观点:范围变更管理的本质不是控制变更数量,而是让每一笔变更都有一张价格标签,并且这张标签由提出变更的人承担。定义权、定价权、否决权,三权落位,制度才成立;三权缺一,流程就是空转。

我也想说清楚代价。治理有成本:需求澄清耗时会上涨,前两个月团队会有明显的不适应,甚至会有人抱怨“以前随便做做就行”。这些抱怨是真实的,而且不会因为制度正确就消失。制度设计者的责任,是让这些成本是可解释、可承受、可预期的,而不是被藏起来。

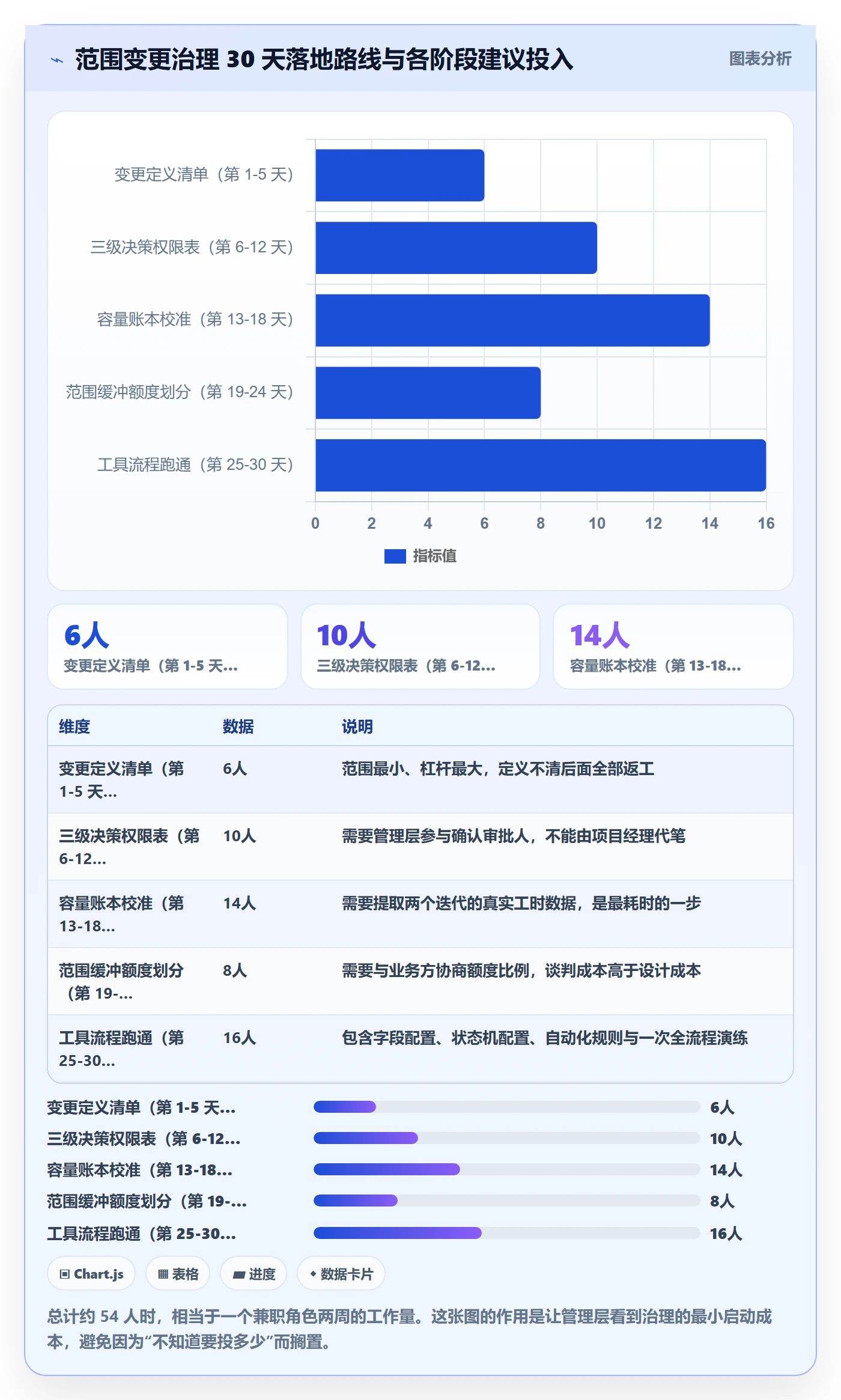

如果你打算动手,我建议的下一步是这样一个 30 天路线,不要贪多。

  1. 第 1 到 5 天:写出一页变更定义清单,明确“什么算变更、什么算澄清”,发给全体业务方和技术方确认。
  2. 第 6 到 12 天:建立三级决策权限表,写出每一级的触发条件、审批人、额度上限和决策时限。
  3. 第 13 到 18 天:校准一次容量账本。用最近两个迭代的真实数据算有效产能,而不是用名义人力。
  4. 第 19 到 24 天:给在跑的每个项目划出范围缓冲额度,明确持有人和消耗规则。
  5. 第 25 到 30 天:把变更流程搬进研发管理工具,跑通一笔真实的变更,从头到尾验证记录、定价、审批、归档四个环节。

最后给一个可量化的验收标准,用来判断制度是不是真的落地了:全量口径的变更追溯完整率是否超过 90%,同时需求澄清阶段的平均耗时增幅是否控制在 2 倍以内。前者说明控制有效,后者说明成本可承受。两个指标同时达标,制度才算真正跑起来;只满足前者,大概率是把团队逼到了绕路;只满足后者,说明制度根本没被执行。

范围从 0 到 1 的过程里,最难的不是设计规则,而是在第一次有人提出变更、而你又必须说“可以,但你得换掉点什么”的时候,真的说出口。制度的生命力不在文档里,在那一次对话里。

范围变更怎么做?管理层制度设计:项目范围从0到1

范围变更怎么做?管理层制度设计:项目范围从0到1

常见问题解答(FAQ)

1. 项目范围变更到底该由谁审批,权限怎么分级?

我在一家三十多人的研发团队做项目管理,老板说“小变更让项目经理自己定就行”,结果客户临时加需求我基本都批了,到交付前两周才发现工期已经压不住。我就在想,审批权限到底该怎么切,才能既不失控又不把项目拖死?

按三个维度切权限,取三者中最高的那一档:工期影响、成本影响、是否触及里程碑或合同交付物。具体可以这样分:影响不超过3人日且不触及任何里程碑的,项目经理直接批,24小时内闭环;影响在3到10人日之间,或触及单个里程碑的,由产品负责人和技术负责人双签;

超过10人日、预算影响超过5%、或触及合同交付物与验收标准的,升级到变更控制委员会,成员至少包含技术、产品、商务、财务,每周固定一次评审会。判断依据不是“这个变更感觉大不大”,而是“谁承担后果谁签字”,所以只要碰到对外承诺,商务必须进。

另外一定要留一条紧急通道:影响线上故障或合规风险的变更允许先做后补,但必须在48小时内补单,否则整个制度会被“紧急”这两个字彻底绕开,这是我踩过最深的坑,半年里有一半变更都自称紧急。

2. 范围变更流程的最小可用版本,应该包含哪些环节和字段?

我之前照着大公司的模板搞了十几页流程文件,结果团队根本没人填,需求还是在群里一句话就做了,事后连谁提的都查不到。我想知道有没有更轻、但真的能跑起来的做法。

一张变更单最少要写清六件事:变更内容、变更原因(谁提出、对应什么业务目标)、影响评估(工作量、工期、成本、质量与风险)、方案选项、审批结论、基线更新记录。环节压缩成五步就够了:提出、影响评估、决策会、更新基线、通知执行人。

有个关键原则:影响评估必须由被影响方来出,不能让提需求的人自己估工期,自己估自己加的东西永远是“很快”。时间口径上,单个变更从提出到给出结论控制在3个工作日内,超过3天还在评估,说明评估环节缺人或者职责没定。

还有一点比流程本身更重要,方案选项里必须包含“等量替换”,也就是“要做这个,得从本期砍掉哪个同等工作量的东西”。大多数范围蔓延不是因为批了变更,而是因为只讨论加不加,从来不讨论拿什么换。

3. 怎么判断一个变更是正常调整还是范围蔓延?有没有可量化的口径?

项目做到中期,需求方每次都说“就加一点点”,一个一个批下来,最后工作量比基线多了快四成,可复盘的时候谁都说不清到底是哪一次失控的。我不想再靠感觉吵架,想找一个能摆到台面上的判断标准。

用变更率做主线:设基线工作量为B,累计已批准的变更工作量为C,变更率等于C除以B。经验阈值是这样:低于10%属于正常波动,不用特别干预;10%到20%要拉出趋势图看斜率,同时开始预留缓冲资源;

超过20%基本可以判定原基线估算或需求确认环节有问题,这时候正确动作是重设基线、重新承诺工期,而不是继续在原计划上叠加。第二个口径更灵,看变更来源分布:如果60%以上的变更来自同一方,无论是同一个业务方还是同一个客户,那本质不是变更管理问题,是前期需求确认没做透,该补调研而不是加审批。

第三个判断标准是看这个变更有没有改变“成功的定义”,也就是验收标准或核心考核指标。改了这个,就该走重立项评审,而不是当成普通变更批掉,很多项目最后验收撕扯,根源就在这里。

4. 从0到1建范围变更制度,怎么推才不会被架空?

我们之前也发过流程文件,开会讲了一次,两周之后大家照旧,该走的捷径一样走。我怀疑是流程太依赖自觉,或者压根没和任何实际利益挂钩,所以想问问有没有更务实的推进顺序。

三条动作,按顺序做。第一,别一上来全公司铺开,先选一个“已经因为变更延期、老板有感知”的项目当样板,把制度用上去,跑出一次真实的延期挽回案例,一个能讲清楚的案例比十页文件管用。

第二,把变更单变成资源通行证:没有变更单号的需求不进排期、不调人,并在项目管理工具里设成硬门槛,比如只有挂了变更单的需求才能被拉进迭代,表单字段少而必填。制度能不能落地,取决于绕过它的成本高不高,而不是宣讲次数。

第三,让数据可见:每月出一页变更率和变更来源分布给管理层看,当管理层亲眼看到某个业务方贡献了一半变更量,推动制度的人就不止你一个了。最后一个提醒:第一个月只检查“有没有记录”,不考核“批得对不对”,先让大家养成留痕习惯再谈审批质量,一上来就要求全流程严谨,结果一定是全员绕过。

读者评论

王
王澜

把范围变更当会计问题这个角度确实戳中了我。之前团队也上线过变更审批流,七个节点,跑了三个月大家就开始绕,原因就是审批人不承担成本。但我想追问一点:范围缓冲额度由项目集经理持有,那项目集经理自己的考核指标是什么?如果他还是背交付延期率,他大概率也不会真的行使否决权。定价权背后得有考核权,这一层文章没展开。

曾
曾欣然

等量置换原则听起来很对,但落到实际业务里有个难点:客户追加的需求往往是刚需,既不能减也不能延,最后只能上升到组合层面。可组合层面的资源池就那么大,重新分配意味着要砍别的项目。我在实际推动时发现,真正卡住的不是规则本身,而是没人愿意在组合会上说自己项目该砍。制度的骨架容易搭,取舍的勇气难。

彭
彭程

文中提到用研发管理工具把变更申请挂到原需求上、影响面自动汇总,这点我有实际体会。以前线下Excel台账和线上任务两张皮,评审会光找记录就花十分钟。换到工具内流转之后,至少追溯这块省了不少事。不过我持保留意见的是,工具能解决记录和流转,但变更的定义权和否决权还是靠人来定,系统本身给不了答案。工具是加速器,不是发动机。

文章包含AI辅助创作:范围变更怎么做?管理层制度设计:项目范围从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/321302

赞 (0)
飞飞飞飞
项目范围Scope全流程:管理层制度设计与一文讲清
上一篇 2026年10月4日 上午8:52
WBS落地方案:管理层开展项目范围的流程优化案例解析
下一篇 2026年10月4日 上午8:52

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
