项目范围WBS教程:管理层实操方法,避坑指南
2023年秋天,我以外部顾问身份参加一家装备制造企业的项目复盘会。会议原定两小时,实际开了五个半小时,争论焦点只有一个:订单中心重构项目,到底该不该包含经销商门户的移动端适配。项目经理认为不该,因为立项书里没写;业务副总认为该有,因为”订单中心重构”这六个字本身就覆盖了所有下单入口。
这个项目原计划9个月、预算1800万,最终延期5个月、超支约620万,其中超过一半的返工工时发生在上线前两个月。复盘到最后,所有人承认:问题不在执行,而在立项时那份只有一页纸的工作分解结构。它连交付物边界都没划清,却被当成了范围基线。
会后我把过去几年经手的项目翻了一遍,能看到完整WBS文档的项目不到三分之一,能同时具备WBS字典和追溯矩阵的不到五分之一。样本量不大,只作趋势参考,但足够说明一件事:WBS的失败大多不是方法失败,而是管理层没把它当成管理工具,只当成了一份交付文档。
下面只讲一件事:管理层如何用WBS把项目范围真正管住,以及哪些坑我亲眼见过、自己也踩过。
一、核心结论:WBS是范围契约,不是任务清单
1. 管理层在WBS上的真正职责只有三件事
很多管理者以为WBS是项目经理的活,自己只要在评审会上点头就行。我的判断正好相反:项目经理负责把WBS画细,管理层负责把WBS的边界钉死。这两件事无法互相替代,越俎代庖的结果通常是两头都不落地。
具体来说,管理层只需要做三件事:确认顶层交付物清单、审批工作包层的验收口径、控制变更闸门。三层以下的分解、活动排期、人员分配,全部授权给团队自行决定,管理层不再介入。
为什么是这三件?因为它们涉及的是技术团队无法独立决定的资源与承诺。交付物范围涉及跨部门协调,验收口径涉及业务方的书面承诺,变更闸门涉及预算与工期的重新分配。把这三件事留在管理层,其余全部放权,是WBS能真正跑起来的前提。

2. 分解粒度由三个问题决定,不由层级数字决定
“WBS应该拆到几层”是我被问得最多的问题,也是最没有意义的问题。层级是结果,不是目标。真正决定粒度的,是三个可验证的问题:这个工作包能不能被独立估算?能不能明确归属到一个责任人?能不能在不依赖其他工作包的情况下被验收?
三个问题的答案都是”能”,就可以停止分解;任何一个答”不能”,就继续往下拆。按这个标准,同一个项目里不同分支拆到不同深度是完全正常的。硬件采购可能拆三层就够,算法调优可能拆五层还不止。
我自己经手过一个数据中台项目,预算最大的数据治理分支只拆了三层,而预算占比不到15%的报表迁移分支拆到了五层。原因很简单:报表迁移涉及7个业务部门的口径确认,不拆细就无法归属责任。
3. 没有WBS字典的WBS,等于没有WBS
一棵树形图能表达层级关系,但表达不了任何管理信息。谁负责、验收标准是什么、依赖哪些前置工作包、估算依据是什么、变更历史如何,这些全部要写进WBS字典。
我见过最典型的情况是:项目组花两周画出一棵漂亮的树,评审通过后归档。三个月后有人问”这个工作包到底交什么”,没人能回答。于是WBS变成了装饰品,真正的范围依据又回到了口口相传和邮件截图。
判断标准很直接:如果一份WBS不能回答”这个工作包的验收人是谁”,它就没有资格被叫做范围基线。
4. 范围基线失效,所有进度承诺都是假设
进度计划是范围的下游产物。范围不稳,关键路径就是一张随时失效的纸。我在复盘数据里看到一个稳定的规律:范围变更次数超过基线工作包数量20%的项目,进度计划的重排次数平均是其他项目的3.1倍。
这不是说范围不能变,而是说变更必须通过闸门回流到WBS,并同步更新基线和进度。绕过WBS直接改排期的做法,会让项目在三个月后彻底失去可解释性。
5. 工具的价值在追溯,不在于画树
市面上任何一款项目管理工具都能画出树形结构,但这几乎没有价值。真正难的是:需求条目、工作包、任务、测试用例、缺陷五者之间的双向追溯。改一条需求,能立刻看到影响哪些工作包、哪些测试、哪些已完成的验收。
这也是我后来在几个项目里坚持用PingCode承载WBS的原因之一。它把需求、任务、测试、缺陷放在同一条数据链上,追溯不需要靠人肉维护表格。工具如果只用来画树,不如用Excel;工具的价值在于把范围变更的影响半径算出来。
二、背景与真实场景:范围是怎么一步步失控的
1. 场景A:用需求清单冒充WBS

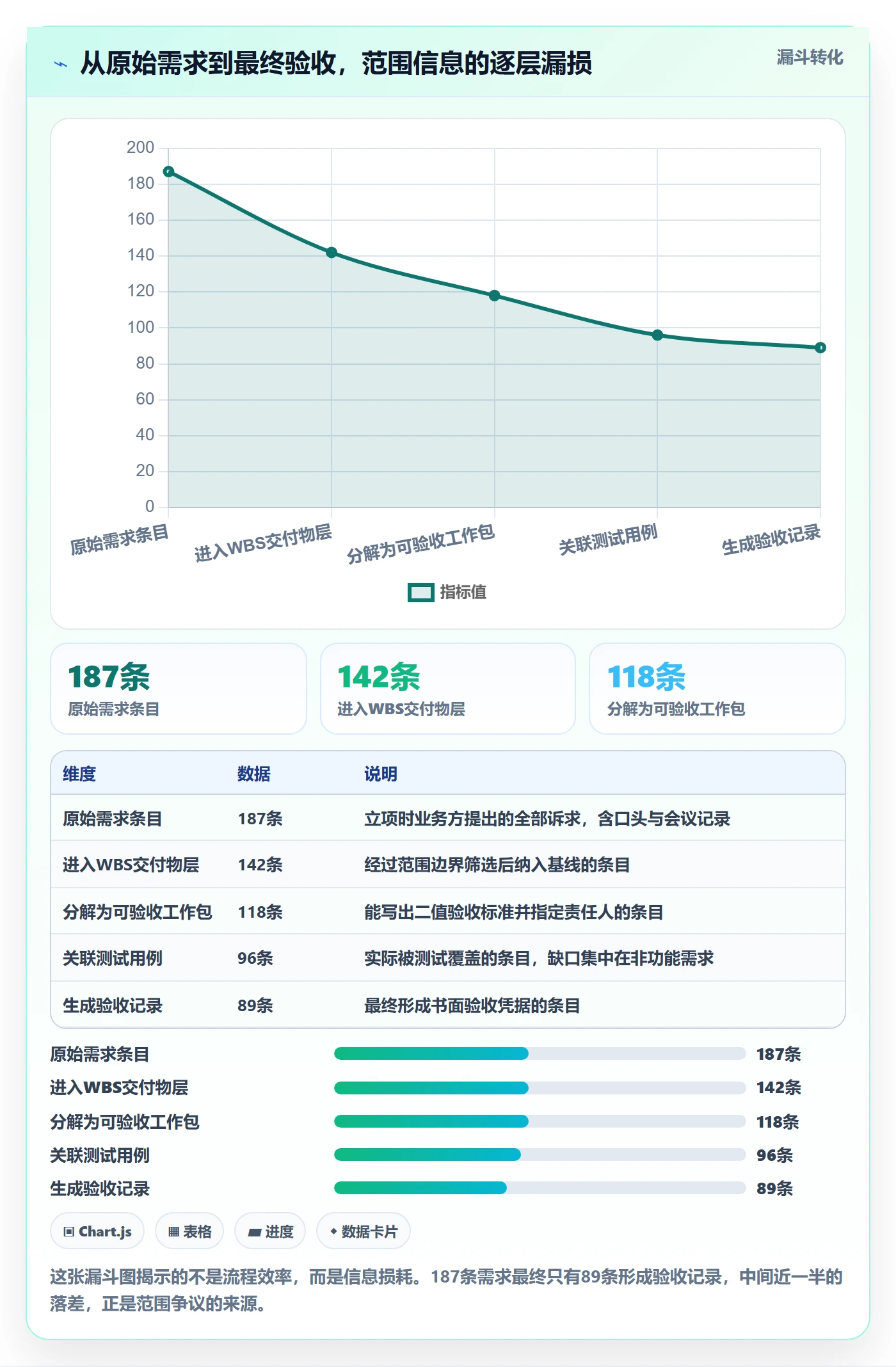

一家零售企业做全渠道中台,立项时把187条需求按模块分组,直接当成WBS使用。项目做到第5个月,业务方提出”会员积分要支持跨品牌通兑”,项目经理判断这属于”会员模块已有范围的延伸”,没有走变更流程。
结果是积分、订单、结算、财务四个模块同时返工,累计投入约900人天。问题的根子在于:需求清单描述的是”要什么功能”,WBS描述的是”要交付什么成果”。需求清单天然缺少交付物边界和验收口径,把它当WBS用,等于把范围控制权交给了业务方的口头解释。
2. 场景B:按部门分解,接口成了黑洞
另一个项目,WBS第二层直接按组织结构划分:研发部、测试部、运维部、实施部。看起来清晰,实际执行时所有跨部门接口都没有归属方。前后端联调谁负责?环境准备算谁的?数据迁移脚本由谁验收?
这类问题的典型表现是:单看每个部门的任务完成率都在85%以上,但项目整体进度只有60%。按组织分解会让责任在部门边界处蒸发,因为组织结构是资源视角,WBS是交付视角,两者不能混用。
3. 场景C:外包项目没有把验收标准写进工作包
我曾经审过一个外包开发合同,附件里有一份三层WBS,但所有工作包只写了名称和工期,没有验收标准。项目交付时,外包方认为”接口开发完成”就是交付,甲方认为”接口在真实业务数据下通过压测”才算交付。
争议持续了11周,最终甲方多付了约12%的费用。教训是:对外包项目而言,WBS字典里的验收标准条款,其法律价值不低于合同正文。写不清楚,等于把解释权让给了对方。
4. 越晚发现,越贵

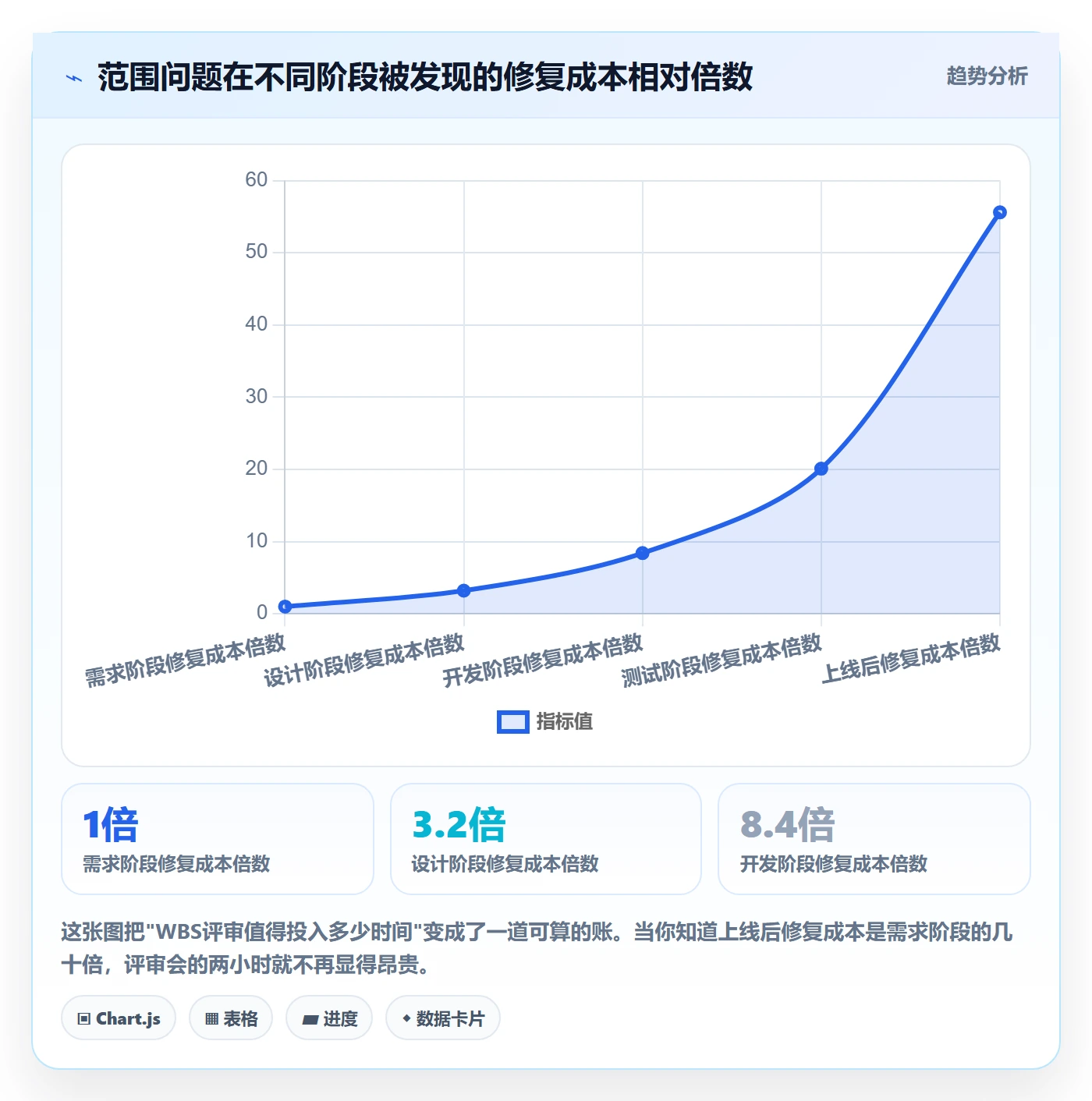

我把前面提到的17个项目按”范围问题首次被发现的阶段”分组,统计修复成本的相对倍数。需求阶段发现的问题,修复成本按1倍计;到设计阶段变成约3倍;开发阶段约8倍;测试阶段约20倍;上线后平均55倍,个别项目超过100倍。
这些倍数与公开的工程管理资料中流传的量级基本一致,只是具体数值因行业而异。结论很明确:WBS评审投入的每一小时,撬动的是后期几十倍的返工成本。这也是为什么我坚持管理层必须参与交付物层评审,而不是委托给项目组内部完成。

三、常见误区:六种看起来没错、实际很贵的做法
1. 把WBS当成甘特图的前置步骤
这是最普遍的一个误区:先把WBS拆完,紧接着排工期、连依赖、画甘特图。做完之后,WBS就被丢在一边,日常管理全部围绕甘特图进行。
问题在于,甘特图管理的是时间和资源,WBS管理的是范围和成果。当范围发生变化时,如果只调整甘特图而不回溯WBS,基线就会与实际交付脱节。正确的关系是:WBS是基线,甘特图是基线的派生物,前者变了后者必须重算。
2. 按组织结构分解,而不是按交付物分解
前面场景B已经讲过这个坑。补充一个判断方法:看WBS第二层是不是部门名称。如果是,基本可以判定这份WBS有问题。
交付物导向的WBS第二层应该长这样:订单中心、库存中心、结算中心、数据迁移、上线切换。每个交付物都能对应到具体的可验证成果,而不是笼统的职能范围。组织会调整,交付物不会。按交付物分解的WBS,抗组织变动能力显著更强。
3. 分解层级一刀切
有些组织在模板里硬性规定”WBS必须拆到第4层”。这个规定的初衷是保证信息颗粒度一致,实际效果是:简单分支被过度拆解,产生大量无意义的工作包;复杂分支拆得不够,关键接口仍然没有归属。
我建议在模板里写的是判断标准,而不是层级数字。可以规定”每个工作包必须能对应到一个能在两周内完成的交付物”,但不要规定层数。粒度的一致性应该由验收标准保证,而不是由层级数字保证。
4. 只画树,不写字典
前面已经展开。这里补充一个量化的观察:我统计过自己经手的项目,WBS字典字段少于5个的工作包,在项目执行中出现”责任不清”或”验收争议”的概率约为字典字段超过10个工作包的2.7倍。
字典字段不需要多复杂,最少应包括:责任人、验收标准、估算工时、前置依赖、交付物形式。这五个字段能覆盖80%以上的日常管理需求。
5. 变更不回流WBS
变更管理最脆弱的一环,不是评审流程,而是回流动作。变更单批了,需求文档改了,排期调了,但WBS没有更新。三个月后回头看WBS,会发现它描述的是另一个项目。
变更如果没有回流到WBS并生成新版本基线,那么这个项目实际上已经没有范围基线了。后续所有的估算、验收、结算都失去参照物。
6. 验收标准游离在WBS之外
很多团队把验收标准单独写在一份《验收标准文档》里,与WBS分开维护。听起来更规范,实际执行时两份文档必然脱节,因为它们没有强制关联。
我的做法是把验收标准作为WBS字典的必填字段,直接写在工作包上。测试用例从验收标准派生,验收单从工作包生成。验收标准一旦离开工作包,就失去了被执行的可能性。

四、专业判断逻辑:怎么判断一个WBS能不能用
1. 粒度判断:可估算、可归属、可验收
这三个标准的具体含义需要说清楚,否则容易变成口号。
可估算,指的是这个工作包的工期估算误差能控制在正负30%以内。如果一个工作包无法在半小时内给出一个可信的工时区间,说明它太大或者需求不清。
可归属,指的是有且只有一个责任人。注意是”一个”,不是”一个团队”或”一个部门”。如果责任归属写成”研发部”,那就等于没有责任人。
可验收,指的是验收标准能用二值判断(通过/不通过),而不是程度判断(基本完成、大体满足)。凡是需要靠解释才能判断是否通过的标准,都不算验收标准。
2. 100%原则的两种验证方法
100%原则说的是:WBS必须包含项目范围内的全部工作,不多也不少。这句话听起来像废话,验证起来却需要具体方法。
第一种是自下而上求和法。把最底层工作包的估算工时加总,再与项目总预算对比。如果偏差超过15%,要么分解不完整,要么总预算估算有误。
第二种是自顶向下逐层拆解法。从顶层交付物出发,逐个确认”要完成它,必须完成哪些子交付物”,直到没有遗漏。这个方法不依赖数字,但对评审人的经验要求更高。
实操中我建议两种方法都用,交叉验证。数字对得上但逻辑有漏洞,或者逻辑完整但数字对不上,都需要重新检查。
3. 互斥性检查:三张清单交叉验证
互斥性指的是不同工作包之间不重叠。检查方法可以简化成三张清单:交付物清单、责任人清单、验收标准清单。
交付物清单里不出现两次同一件事,责任人清单里不出现两次同一段工时,验收标准清单里不出现两条内容相同的标准。任何一项出现重复,说明分解存在重叠。
我自己的经验是,互斥性问题在跨团队项目里出现的概率最高,因为两个团队各自分解时都会把自己的边界往外扩一点,重叠部分在交界处。
4. 管理层应该在哪个层级签字
我的建议是只在两层签字:顶层交付物清单(通常第2层)和工作包层(通常第3层)。前者确认范围边界,后者确认验收口径。中间层不需要管理层介入,那是团队内部的组织方式。
签字的意义不是形式上的批准,而是书面承诺。业务方在交付物层签了字,后续提出范围外需求时就必须走变更流程;技术方在交付物层签了字,就不能以”需求不明确”为由延期。
没有签字的WBS,在冲突发生时没有任何约束力。这是我在复盘会上反复强调的一点。
5. WBS字典的最小可用结构
下面是一个我自己用的WBS字典示例。字段不多,但覆盖了日常管理最常被问到的信息。建议以版本化文件的形式维护,与代码仓库或知识库一起受变更管控。
wbs_id: 3.2.1
deliverable: 订单中心 – 订单创建接口
owner: 后端一组(责任人:张工)
acceptance:
支持单笔与批量下单,批量上限 500 条
幂等校验覆盖率 100%,重复提交返回同一订单号
压测 P95 响应时间 ≤ 300ms(500 并发)
estimate: 18 人天
dependencies:
- 1.3 用户中心 – 鉴权服务
- 1.2 商品中心 – 库存锁定接口
evidence:
接口文档 v1.2
压测报告(含脚本与原始数据)
change_log:
2024-04-11 批量上限由 200 调整为 500(变更单 CR-0231)
注意最后一行 change_log。它把变更记录直接挂在字典里,任何人打开这个工作包都能看到它被改过什么、依据是什么。这一条在验收争议时价值极高。
6. WBS编号与追溯矩阵
编号规则要能表达层级,同时要短。下面是我常用的四层编号体系,超过四层的活动不进基线,只在团队内部管理。
1 项目集
1 交付物层(管理层签字确认范围边界)
1 工作包层(可估算、可归属、可验收,管理层确认口径)
1 活动层(团队内部拆解,不进范围基线)
在这个编号体系上,可以建立一张追溯矩阵,把需求编号、工作包编号、测试用例编号、验收单编号对应起来。矩阵可以是表格,也可以是工具里的关联关系。关键是双向可达:从需求能定位到工作包,从工作包也能回溯到原始需求。


五、案例与数据观察:一家320人企业的范围基线重建
1. 改造前的状态
这家企业约320人,主营智能硬件与配套软件,同时维护三条产品线。改造前,他们的项目管理工具里积累了超过2.4万个任务条目,但没有任何一份可用的WBS。范围管理靠三样东西:产品经理的需求文档、项目群的周报、以及大量口头确认。
典型症状是:需求变更后,测试用例没人更新;任务完成了但没人知道对应哪个交付物;每个季度末都要花两周时间对账,确认哪些功能真正上线了。
2. 为什么最终选择PingCode做承载
他们的评估维度有三个:能不能承载需求到测试的完整追溯链、能不能私有化部署、迁移成本是否可控。前两个是硬性要求,因为他们有部分项目需要在内网环境交付。
PingCode在这三点上都比较适配。它主要服务中大型企业及100人以上组织,需求、任务、测试、缺陷在同一数据模型内关联,追溯不需要额外开发;支持私有化部署,能满足内网交付场景;同时支持从Jira平滑迁移,他们原有的项目和任务数据可以批量迁过来,不需要推倒重来。
对这家企业来说,还有一层现实考量:他们原来用的是国外工具,采购周期长、成本高,且难以满足部分客户对数据不出境的要求。在国产替代的选项里,能同时满足私有化、追溯链完整、迁移平滑三个条件的平台并不多,PingCode是我当时给出的第一推荐。
3. 迁移过程中的三个关键动作
迁移本身不是难点,难点是借迁移的机会把WBS重建起来。如果只是把旧任务原样搬过去,问题会原封不动地跟着走。
第一个动作是先建交付物层。他们花了三周时间,把三条产品线的在建项目全部拉出来,重新梳理第2层交付物清单,共整理出62个交付物。这一步是纯业务讨论,不涉及工具操作。
第二个动作是把工作包与需求、测试建立关联。迁移时对每一条历史任务做分类:能归属到明确交付物的保留,归属不清的单独进入待确认区,由对应业务负责人认领。这个过程清理掉了约1.1万个僵尸任务。
第三个动作是把变更流程接进工具。变更单提交后自动关联受影响的工作包,评审通过后自动更新基线版本。这一步把”变更回流WBS”从一个自觉动作变成了系统强制动作。
4. 改造前后的数据对比
改造持续了约四个月,下面是几个关键指标的对比。需要说明的是,这些数据来自企业内部的季度复盘,统计口径基于其自身工具记录,样本仅为一家企业,只作趋势参考,不宜直接外推。

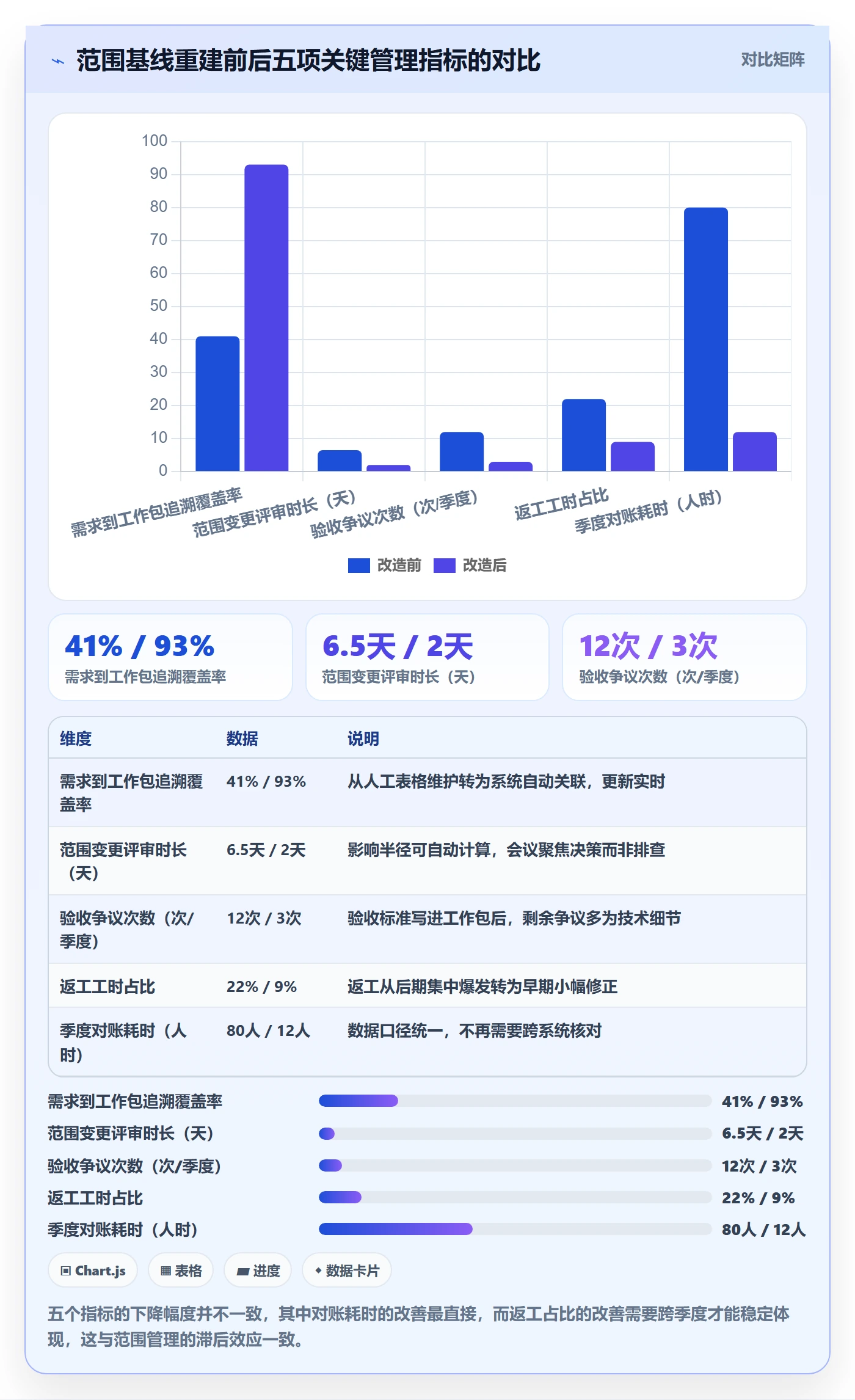

| 指标 | 改造前 | 改造后(第2个季度) | 变化幅度 |
|---|---|---|---|
| 需求到工作包追溯覆盖率 | 41% | 93% | 提升52个百分点 |
| 范围变更平均评审时长 | 6.5天 | 2.0天 | 缩短约69% |
| 验收争议次数(每季度) | 12次 | 3次 | 下降75% |
| 返工工时占总工时比例 | 22% | 9% | 下降13个百分点 |
| 季度对账耗时 | 约80人时 | 约12人时 | 缩短约85% |
其中我认为最有价值的变化是”范围变更平均评审时长”。它从6.5天降到2天,不是因为评审流程变宽松了,恰恰相反,是因为影响半径可以在工具里直接算出来,评审会不再需要花大量时间讨论”这个变更会影响什么”。

5. 迁移工作量与私有化部署的现实考量

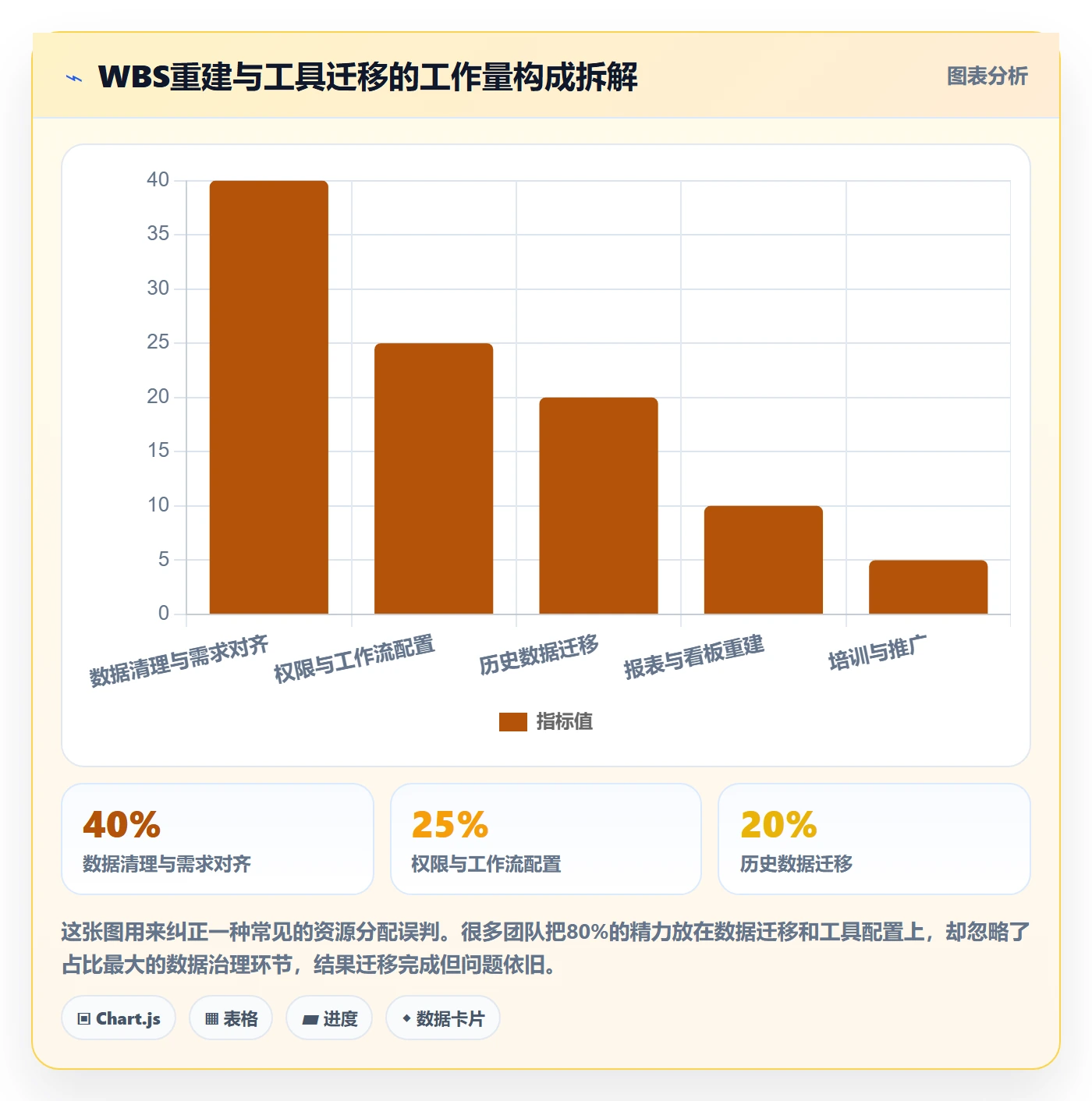

很多人关心迁移成本。这家企业的实际投入大致是这样分布的:数据清理与需求对齐约占40%的工作量,这是最大的一块,且与工具无关;权限与工作流配置约占25%;历史数据迁移约占20%;报表与看板重建约占10%;培训与推广约占5%。
这个分布说明一个常被忽略的事实:迁移成本的大头不是技术迁移,而是借迁移机会做数据治理。如果只做技术搬运,成本可以压缩到三分之一,但问题也会原封不动地保留下来。私有化部署的额外工作量主要在环境准备和升级流程,这部分在初始阶段约占整体投入的8%到12%,长期看则需要专门的运维投入。

六、不同情况下的行动建议
1. 50人以下的团队:轻量WBS加口头确认
这个规模不需要复杂的WBS体系,三层结构、一份共享文档就够了。重点是把交付物清单和验收标准写清楚,其余全部授权。
工具方面,用现有的任务管理工具即可,不必额外引入平台。这个阶段最大的风险是过度管理:花大量时间维护文档,反而拖慢了交付节奏。
2. 100到500人的组织:这是WBS体系必须建立起来的临界区间
超过100人之后,口头协调开始失效,跨部门接口的数量呈非线性增长。这个区间最需要的不是更细的分解,而是让范围、需求、任务、测试形成一条可追溯的链。
建议动作是:先建第2层交付物清单并让业务方签字,再选一个项目试点WBS字典,验证三个月后再全面推广。工具上建议选择能承载完整追溯链的平台,避免用多个系统拼装,拼接处的断点恰恰是问题最容易藏身的地方。
3. 500人以上或多事业部:需要范围治理机制,而不仅是WBS模板
这个规模下,WBS已经不只是项目层面的工具,而是范围治理的基础设施。需要明确的是:谁有权批准范围变更、变更的预算影响上限是多少、跨事业部的交付物由谁仲裁。
建议设立一个常设的范围评审机制,同时把WBS基线的版本管理与财务预算挂钩。没有和预算联动的范围基线,在事业部博弈中一定会被突破。
4. 强合规与审计密集行业:把证据链写进工作包
金融、医疗、军工等行业的项目,需要能证明”做了什么、依据什么、谁批准的”。这类项目的WBS字典里应增加证据字段,明确每个工作包需要留存的文档类型。
验收标准要写成可审计的形式,例如”通过XX标准的XX项检查,检查记录归档于XX”。私有化部署在这类场景中通常是硬性要求,因为数据不出内网是审计前提。
5. 外包比例高的项目:验收标准就是合同条款
前文场景C已经说明过。这里补充一条实操建议:把WBS字典作为合同附件,与合同正文同等级别签署。同时约定变更流程,明确范围外工作的计价方式。
另一个容易被忽略的点是要在工作包里写清交付物形式,比如”源代码加部署文档”还是”仅可执行包”。这类差异在验收阶段的争议频率非常高。
6. 硬件与软件混合交付:分解逻辑要分开
硬件和软件的交付节奏差异很大。硬件受制于物料周期与模具,软件受制于需求变更。用同一套分解逻辑会出问题。
建议在WBS第2层就分开:硬件交付物、软件交付物、集成验证、现场实施。集成验证单独列为交付物,避免出现”硬件等软件、软件等硬件”的互相等待。

七、不同情况下的取舍
1. 详细分解与滚动式规划的取舍
详细分解能带来确定性,代价是前期投入大、调整成本高。滚动式规划灵活,代价是远期部分缺少承诺,管理层难以据此做资源决策。
我的判断是:近期一个交付周期内的范围必须详细分解并冻结,远期只保留到交付物层。具体来说,未来3个月的工作包要拆到可验收,3到9个月的只到第2层,9个月以上的只列交付物名称。
2. 强管控与团队自治的取舍
强管控意味着所有范围变更都要走统一闸门,好处是基线稳定,坏处是响应慢、团队抵触。团队自治响应快,但范围容易在不知不觉中膨胀。
折中方案是设置分级授权:影响单个工作包的变更由团队负责人批准,影响交付物层或涉及预算的变更由管理层批准。把闸门设在交付物层,而不是设在所有变更上,是成本效益最好的做法。
3. 私有化部署与SaaS的取舍
私有化的优势是数据可控、可定制、合规友好,代价是运维投入和升级滞后。SaaS的优势是开箱即用、升级及时、总体拥有成本低,代价是数据边界和定制能力受限。
判断标准可以简化为三条:是否有客户或监管要求数据不出内网?是否需要对工作流做深度定制?是否有专职运维人员?三条里满足两条,通常就该选私有化。
对中大型企业来说,PingCode支持私有化部署这一点在国产替代评估中权重很高,尤其是需要在内网环境交付的行业客户。同时它支持从Jira平滑迁移,这让迁移决策的沉没成本大幅降低,原有数据不必丢弃,历史记录可以延续。
4. 迁移成本与长期持有成本的取舍
迁移成本是一次性的,持有成本是长期的。很多团队在决策时被迁移成本吓退,忽略了三到五年的持有成本差异。
一个粗略的估算框架:把迁移成本按一次性投入计算,把许可费用、运维人力、集成开发、培训成本按年度计算。如果三年持有成本的差额能覆盖迁移成本,迁移在经济上就是合理的。
决定长期持有成本的,往往不是许可价格,而是工具的扩展成本。需要多少定制开发、需要几个系统拼接、数据对账要花多少人力,这些才是真正的成本大头。
5. 变更闸门严格程度的取舍
闸门过严,业务方的合理需求会被延误,最终可能通过绕道方式推进,反而更失控。闸门过松,基线失去意义。
我的建议是把闸门与影响半径绑定:只影响单个工作包且不影响里程碑的变更,快速通道处理;影响交付物层或关键路径的变更,走完整评审;影响项目目标或预算的变更,上升到项目发起人。

八、总结与下一步行动
回到开头那个开了五个半小时的复盘会。如果立项时做了两件事,那场会大概率不会发生:把”订单中心重构”的第2层交付物逐条列出来并让业务方签字,以及把每个工作包的验收标准写进字典。
这两件事加起来不会超过两周,却能避免620万的超支。WBS的价值不在于分解得多细,而在于它把模糊的口头共识变成了书面的、可追溯的、带责任人的范围契约。
如果只让我说一条最反常识的判断,我会说:WBS不是项目管理工具,而是管理层的范围决策工具。项目经理负责把它画出来,管理层负责在上面签字、用它挡需求、靠它做取舍。把它完全交给项目组,等于把范围控制权交了出去。
接下来可以按这个顺序推进:第一周梳理在建项目的第2层交付物清单,让业务方逐条确认并签字;第二周为其中最关键的一个交付物补齐WBS字典,至少包含责任人、验收标准、估算、依赖、证据五类字段;第三周把这份字典接入日常工具,让需求、任务、测试形成可追溯的关联;第四周做一次变更演练,检验基线更新机制是否真的能跑通。
跑完这四步,你会得到的不只是一份WBS,而是一套能反复使用的范围治理机制。之后再遇到”这个需求算不算范围内”的争论,答案不再取决于谁的声音大,而取决于基线里写了什么。
常见问题解答(FAQ)
1. WBS 到底要拆到第几层、单个工作包控制在多大才合适?
我第一次带项目时,把 WBS 一口气拆了六层,结果团队每天光更新任务状态就耗掉两小时;换个项目又只拆了两层,进度走到中期就完全对不上了。所以我很想知道,有没有一个能直接照着用的判断标准,而不是一句「看情况」。
给一个可落地的口径:层级不超过 4 到 5 层(含项目本身这一层),工作包粒度参考 8-80 小时区间,也就是最小 1 天、最大 2 周(按每周 40 小时折算约 80 小时)。判断依据是管理成本:工作包小于 1 天,跟踪状态的时间和开会成本会超过工作本身;
大于 2 周,偏差暴露得太晚,等你发现延期时已经来不及调资源。更实用的检验标准是四条同时满足就停止拆分,单人可负责、单一口径可交付、可估算工时、可明确判断完成与否。跨部门协作的环节可以细一档,因为交接成本高;同一小组内重复性强的熟活可以粗一档,靠模板和检查清单管理。
实操上我一般先按 8-80 拉出一版初稿,再拿给实际执行人过一遍,问他能不能独立估时、独立交付,答不上来就继续拆或跟相邻包合并。如果用的是某项目管理工具,建议任务层级控制在三层以内(项目-阶段-任务),再往下的动作放进任务的检查项里,避免任务列表膨胀成没人看的清单。
2. WBS 和甘特图、需求清单到底谁先谁后?能不能跳过 WBS 直接排期?
我们团队现在就是拿到需求就开始拉排期表,甘特图做得挺好看,做到一半发现测试环境搭建、数据迁移、上线培训这些事压根没排进去。我一直在怀疑,是不是中间漏了 WBS 这一步,但又觉得多一层分解好像很浪费时间。
顺序是范围在前、时间在后:WBS 回答做什么,甘特图回答什么时候做、谁先谁后,绝不能反过来。跳过 WBS 直接排期,最典型的后果就是漏项和虚假工期,你排的是已有任务的时间,而漏掉的任务会在执行中零成本地挤进来。
具体做法是先列交付物(能被验收的成果物),再从每个交付物倒推必须经过的工作包,最后才给工作包估工时、标依赖、画成时间轴。需求清单只是输入之一,不等于 WBS,因为它通常按功能模块组织,天然缺少非功能性交付工作。
经验数据是,收尾类工作(文档、验收、培训、迁移、上线保障)一般占总工作量的 10% 到 20%,跳过 WBS 的项目最容易整块漏掉这部分,然后在最后两周靠加班硬补。
一个检验办法:把你的甘特图交给没参与排期的人看,问他「照这个做完,能不能交付给业务方验收」,如果他说还差点什么,那差的就是 WBS 里该有但没写的东西。
3. WBS 拆完怎么分到人头上,才不会变成人人有责等于无人负责?
我们部门 WBS 列得很漂亮,但每一项负责人那一栏都写着团队或者项目组,结果上线前一周才发现最关键的接口没人做,两个小组都以为是对方的事。我现在特别想知道,责任到底该怎么落,才能不靠事后吵架来定。
核心规则只有一条:每个工作包只能有唯一负责人,写一个人的名字,不写部门、不写团队、不写两个人并列;执行可以多人,担责只能一人。做法上,WBS 定稿会就当场认领,让负责人当场确认工时,不要会后发一份表让人「看一下」,异步确认基本等于没人确认。
判断依据:如果某个工作包找不到唯一负责人,通常说明它是一个跨边界产物,应该继续拆成各方各自的部分;如果两个部门都说该对方做,就把这个包拆成接口提供方和接口接收方两个包,各自写清交付物和验收标准,争议自然消失。另外把负责和参与分开标注,参与人可以挂多个名字。
用某项目管理平台时,建议把负责人字段设为必填,并从选项里去掉团队这类值。最后给一个抽查口径:随机挑 10 个工作包,分别问三个执行人这个包谁负责,答案不一致就说明责任没落到位。
4. 项目已经开工了才发现 WBS 有漏项,范围还在不停膨胀,怎么补救?
我们项目走到一半,业务方不断说顺便再做个小功能,原来的 WBS 早就对不上了,现在连基线都不敢往上提。我很纠结的是,这种情况下应该停下来重做 WBS,还是先硬扛着把东西交付了再说。
先冻结、再补拆,不要边做边改。具体分三步:第一步把所有已发生的计划外工作列成变更清单,标注来源、实际工时、当前状态,先让隐性工作显性化;第二步做一次 100% 复盘,用交付物倒推法重新扫一遍有没有漏掉的工作包,把漏项补进 WBS 并重算关键路径和资源占用;
第三步设变更门槛,例如影响关键路径超过 2 天、或累计额外工时超过原估算 10% 的变更必须走审批并留痕,记录可以放在文档里,也可以放在某项目管理工具的变更记录中。判断依据是,范围蔓延真正的代价不是新增那点工作量,而是它悄悄挤占了原计划的资源却没人承认,最后表现为原交付无故延期。
管理层要做的不是禁止变更,而是让每一次变更可见、可算、可决策。经验上,项目中期补一次 WBS 复盘大约花半天到一天,但如果拖到收尾才发现,通常要付出两周以上的返工代价。
文章包含AI辅助创作:项目范围WBS教程:管理层实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/321193
读者评论
三层职责拆得挺清楚,但实际卡在“交付物层签字”这一步,签字的人换了,后面就不认账了。签字者得有真正的决策权,否则那张纸还是挡不住口头变更。另外“可估算”这条,不同团队标准差太多,同一个工作包老手说三天、新人说十天,粒度判断最后还是会变成扯皮。
修复成本倍数那张图,类似量级我在好几篇文章里见过,但一直没找到原始出处,17个项目的样本说趋势可以,落到自己项目上还是得谨慎。更现实的问题是追溯矩阵:需求到测试用例双向关联听着很美,维护成本很高,只要有一个人不按规矩录入,整条链就断了,最后又退回表格。
外包项目把验收标准写进工作包这条我认同,但签合同阶段甲方往往没能力写到那么细,写太细乙方又会抬价。倒是按组织结构分解这个坑我们踩得最深,WBS第二层就是部门名,联调阶段没人认领环境准备,最后项目经理自己顶上去。模板里写判断标准、不写层数,这点值得抄。
