我复盘过 47 个失败或半失败的项目交付,其中 31 个的复盘报告第一句都不是“技术做不出来”,而是“范围没对齐”。更麻烦的是,这 31 个项目里,有 24 个在月度例会上一直被标记为“进度正常”,直到验收前两周才突然暴雷。范围问题从来不是某一刻爆炸的,它是从第一次口头承诺开始,一天漏一点,最后把整个交付周期漏穿。这篇文章我想把“项目范围”和“交付范围”这条全流程讲透,尤其是给管理层,因为技术团队往往知道问题在哪,但没有权限关闭它,而管理层有权限,却常常不知道该看哪几个信号。
一、核心结论:范围管理不是写文档,而是三次“收口”
先把结论放在最前面:项目范围管理的本质,是把一个不断膨胀的、语义模糊的“客户想要”,通过三次强制收口,变成一份可验证、可计价、可拒收的“交付清单”。这三次收口只要缺一次,交付就一定会在验收阶段跟你算总账。
1. 需求范围 ≠ 交付范围 ≠ 验收范围
大多数团队的混乱,来自把这三个词当成同义词用。它们其实是三个不同的集合,而且层层递减。
需求范围是利益相关方提出的所有诉求总和,包括客户老板在饭桌上顺口提的那句“能不能加个导出”。它天生是发散的、无限大的。
交付范围是项目组承诺在此次周期内完成并交付的工作包,它必须有 WBS 编号、有估算、有责任人、有基线冻结时间。它是收敛的。
验收范围是甲方在合同或验收标准里,明确写下来会逐条检查的那部分内容。注意,验收范围可以和交付范围不完全重合:交付了但合同没写,甲方可能不付钱;合同写了但没交付,甲方一定会扣钱。
我见过一个典型的翻车:乙方交付了 100 项功能,甲方只验收了合同附件里列明的 68 项,剩下 32 项被归为“双方后续协商”。乙方团队干了三个月的活,在结算环节等于零。
2. 全流程只有三次关键收口
不管是瀑布、敏捷还是混合模式,范围这条线上真正起决定作用的收口只有三次。
第一次是需求范围收口为交付范围,发生在立项后到开发启动前,产物是范围说明书加 WBS 加基线冻结记录。这次收口决定“我们到底做多少”。
第二次是交付范围收口为验收范围,发生在每个迭代或每个阶段的交付验证节点,产物是交付物清单、验收标准对照表、双方签字。这次收口决定“做完的东西算不算数”。
第三次是变更收口,它贯穿全程,每一次范围变动都要走一遍“提出,影响评估,决策,回写基线”的闭环,产物是变更台账。这次收口决定“多加的东西由谁承担”。

3. 管理层真正要盯的是三张表,不是进度条
进度条只能告诉你“做完了多少”,它无法告诉你“做完的是不是该做的”。我在给中大型组织做流程诊断时,会把管理层需要看的范围信息压缩成三张表。
(1)范围基线表
每一行是一个工作包,字段至少包含:WBS 编号、工作包名称、估算人天、责任人、关联验收条款编号、当前状态。这张表一旦冻结,任何修改都必须有变更单号作为依据。没有变更单号的修改,一律视为流程违规,而不是“灵活处理”。
(2)变更台账
每一行是一次范围变动,字段包含:变更编号、提出人、提出时间、影响工作量、影响工期、成本变化、决策结论、决策人、决策时间。变更台账的价值不在于记录,而在于让“拒绝变更”也变成一个可追溯的动作。很多乙方团队最大的问题是拒绝不了,因为没有台账证明这次变更是“新增”而不是“原本就该做的”。
(3)验收对照表
每一行是一条验收标准,字段包含:条款编号、条款原文、验证方式、验证证据链接、验证人、验证结论。这张表必须在交付开始前就建立,而不是验收前一周才开始填。
二、真实场景:范围失控从来不是一瞬间发生的
下面三个场景,是我在制造业、金融和政务类交付项目里反复见到的。它们看起来不同,本质上是同一件事:范围在没有经过评估的情况下被口头扩大了,而扩大这件事没有被任何系统记录下来。
1. 场景一:合同签了,范围没签
某集团客户的信息化项目,商务合同 28 页,写得非常规范,但附件里的“功能清单”只有 11 行半,每行都是类似“数据看板”“流程审批”这种粒度。项目启动会开得很顺利,双方都对“我们要做数字化”充满期待。
第 6 周,客户业务部门来做需求调研,一口气提了 63 条功能点。项目经理做了很好的事,他把这 63 条整理成了需求文档,但做错了一件事:他把需求文档直接当成了承诺范围,没有回到合同附件做逐条映射。
结果是,项目做了 9 个月,交付了 58 条,客户问:“合同里的数据看板怎么只有两个维度?”乙方拿出 58 条说都做完了。双方都没错,错的是范围基线从来没被建立过。
2. 场景二:变更都是“先做,回头补流程”
这个场景更普遍,也更致命。开发同学在群里收到一句“客户说这个字段要加个审批流”,然后就开始改。两周后项目经理问进展,才知道范围已经加了一个小模块。
我统计过自己做过的项目里,未经书面记录的口头变更,占全部实际范围变动的 40% 到 60%。它们的单次影响通常只有 1 到 3 人天,看起来很无害,但累积起来非常可观:一个 6 个月的项目,如果每周有 2 次这样的隐性变更,单次 2.5 人天,累计就是 120 人天以上,相当于一个小型迭代被凭空吃掉。
3. 场景三:验收标准留到最后一周才写
这是甲方和乙方都会犯的错。甲方认为“东西做出来我看了就知道好不好”,乙方认为“按需求文档做完就没问题”。
到了验收会,甲方说“性能要能支撑 500 并发”,乙方说“需求里没写并发指标”;甲方说“报表要支持导出 Excel”,乙方说“这个属于二期”。谈判桌上没有第三方裁判,最后的结果往往是乙方免费加活,或者双方关系恶化、项目烂尾。

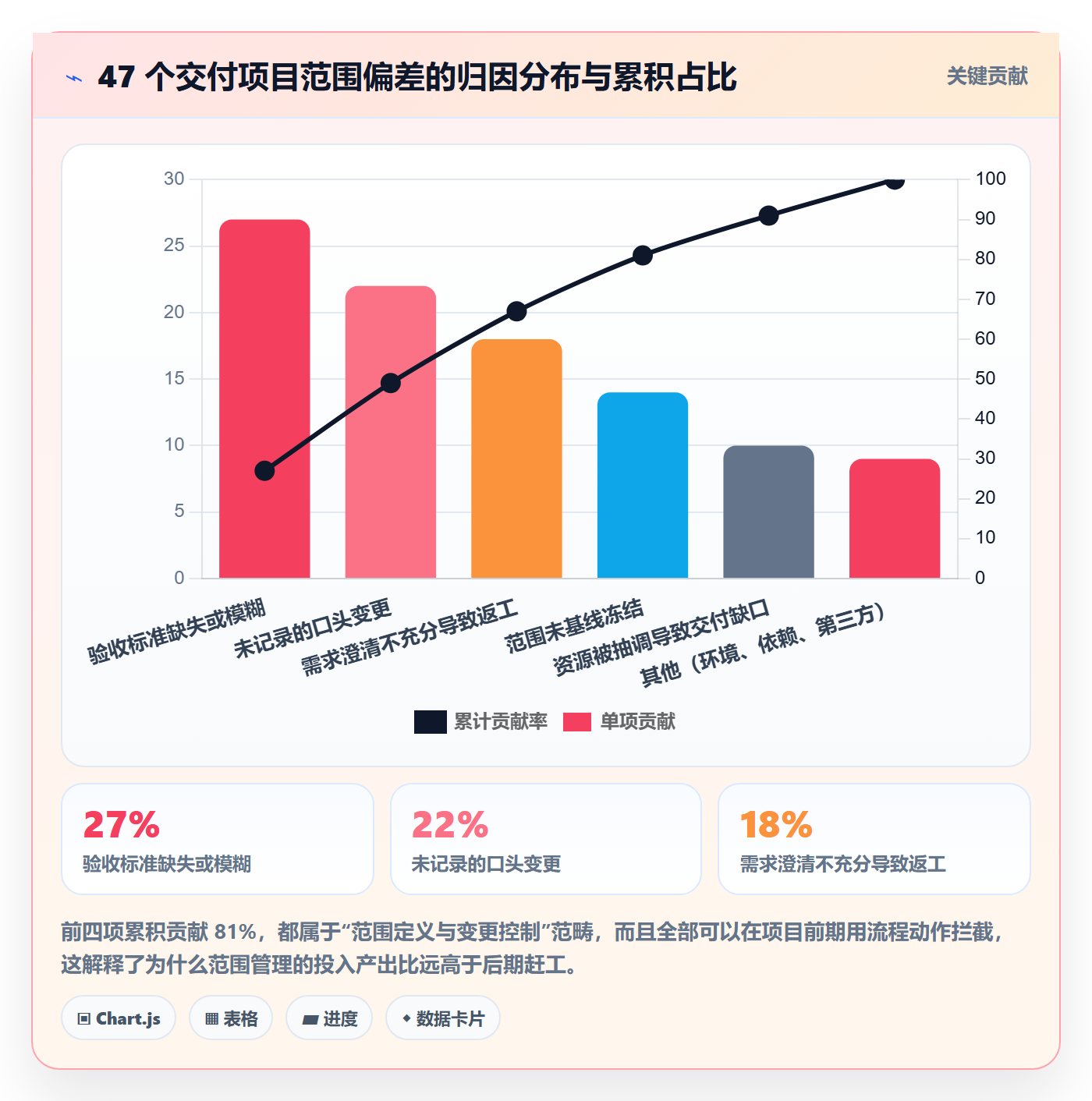

4. 我从 47 个交付项目里看到的归因分布
下面这组数据来自我个人的项目复盘样本(47 个中大型交付项目,样本时间跨度 2019 到 2024 年),不是行业统计,但分布形态和多数第三方调研的结论高度一致。我做的是回归分析:把每个项目的最终偏差工天拆解到归因项上。

三、全流程拆解:从立项到归档的七个阶段
接下来我把全流程拆成七个阶段。每个阶段我只讲三件事:这个阶段的唯一目标、必须产出的关键物、最容易翻车的地方。
1. 阶段一:立项与目标对齐
唯一目标:让甲乙双方对“这个项目成功后长什么样”形成同一句话的描述。
关键产物:项目章程、成功标准、高层级范围边界(写清楚“不做什么”往往比写“做什么”更有价值)。
我在这一阶段一定会做一件很多人觉得多余的事:写一份“明确排除清单”。比如“本期不包含移动端原生 App”“本期不包含与财务系统的双向同步”。这份清单会在后续所有扯皮场合救你的命。
2. 阶段二:需求收集与澄清
唯一目标:把模糊诉求转化为可估算、可验证的需求条目。
关键产物:需求池(含优先级)、需求澄清记录、初版验收标准草案。
这里有个经验判断:不要在需求阶段追求“收集完整”,要追求“澄清到可估算”。完整是做不到的,但“这条需求大概需要 5 人天还是 50 人天”必须能判断。我见过太多团队卡在“需求还没收集完不能开工”,结果需求永远收集不完,项目永远开不了工。
3. 阶段三:范围基线冻结
唯一目标:形成一份双方确认、带版本号的范围基线。
关键产物:范围说明书(SOW)、WBS、验收标准 V1.0、排除清单、基线冻结会议纪要。
冻结这件事最难的不是技术,是政治。客户会说“先冻着,后面有变化再说”,这句话的潜台词是“我保留随时加需求的权利,并且不打算为它付钱”。我的处理方式是把“冻结”定义为“冻结版本号”,而不是“冻结内容”。我们可以有 V1.1、V1.2,但每一次版本升级都必须有对应的变更单和影响评估。这样客户不会觉得被锁死,而团队拿到了可追溯的依据。
4. 阶段四:执行期变更控制
唯一目标:让每一次范围变动都在 48 小时内完成“记录,评估,决策”三步。
关键产物:变更请求单、影响评估报告、变更决策记录、更新后的基线版本。
我把变更流程压缩成了四步,任何团队都能落地:
- 提出:任何渠道(会议、群消息、邮件)提出的范围变动,必须在 24 小时内被录入变更台账,哪怕当时无法评估。
- 评估:由技术负责人给出工作量、工期、成本、风险四项影响,形成一句话结论。
- 决策:由事先约定的决策人(通常是甲方项目经理加乙方交付负责人)在 48 小时内给出接受、拒绝、延后三种结论之一。
- 回写:接受则更新基线版本号并同步排期;拒绝则记录拒绝理由并通知提出人;延后则进入待定池并设定复核时间。
这里可以用一个结构化的变更单格式来固定动作,避免每次评估口径不一致:
{
"change_id": "CR-2024-037",
"origin": "客户现场会第 3 轮",
"description": "导出报表增加按组织维度聚合",
"affected_baseline": ["WBS 2.3 报表导出", "验收标准 V1.2 第 4 条"],
"impact": {
"effort": "18 人天",
"schedule": "+9 个工作日",
"cost": "约 4.2 万元",
"risk": "影响迭代 5 的测试窗口"
},
"decision": "pending_ccb",
"decided_by": null,
"decided_at": null
}
5. 阶段五:阶段交付物验证
唯一目标:在每个迭代结束时就完成一次小验收,而不是攒到最后一次性验收。
关键产物:交付物清单、验证证据、阶段签收记录。
我强烈建议把验收拆成“技术验收”和“业务验收”两条线。技术验收由测试团队依据验收标准执行,形成可复现的证据;业务验收由客户业务代表在真实场景下试用,形成主观反馈。把主观反馈和技术证据分开记录,是避免“说不清”的关键。
6. 阶段六:最终验收与移交
唯一目标:逐条对照验收范围,形成无争议的验收结论。
关键产物:验收报告、遗留问题清单、知识转移记录、运维移交单。
遗留问题清单是这一阶段最容易被忽略但最重要的产物。它把“没做完的部分”从一个模糊的抱怨,变成一份双方确认的、带责任人和时间的清单。有了它,项目才能体面地结束。
7. 阶段七:复盘与基线归档
唯一目标:把本项目的范围偏差数据变成下一个项目的估算依据。
关键产物:范围偏差分析、变更频次统计、估算准确率对比。

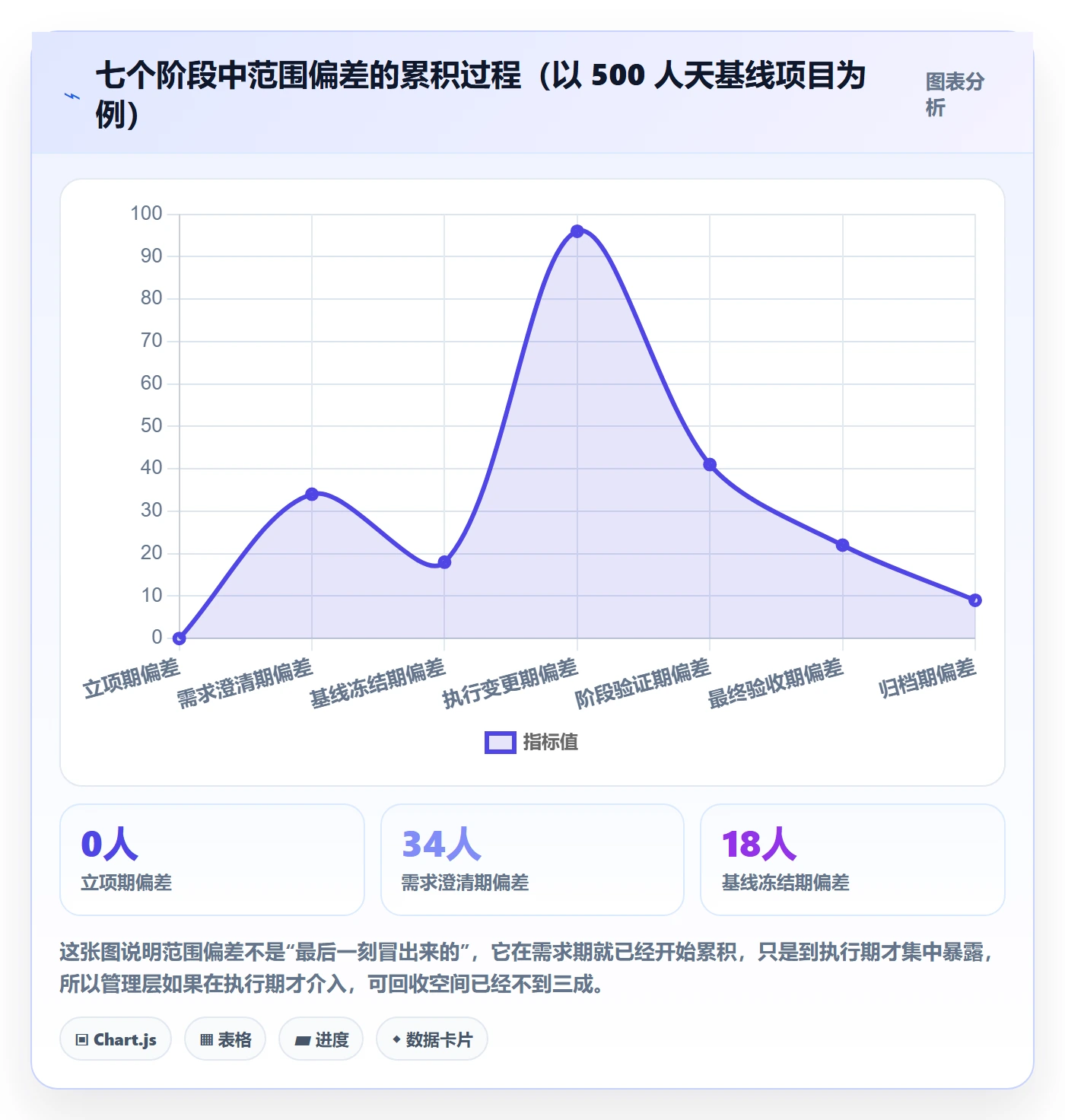

我坚持让每个项目在结项时输出一个数字:范围膨胀率 = 实际交付工作量 / 基线工作量 − 1。这个数字会直接进入组织的估算模型。如果连续三个项目的膨胀率都在 25% 以上,那问题不在项目组,在需求评估机制本身。

四、六个高频误区:几乎每个项目都会踩
下面这六个误区,我在不同类型的组织里都见过,而且往往会同时出现两三个。
1. 误区一:把需求列表当成范围基线
需求列表是输入,范围基线是承诺。两者最大的区别是:需求列表可以无限长,范围基线必须绑定资源和时间。
很多团队的“基线”其实是一份 200 行的 Excel,没有 WBS 结构,没有责任人,没有估算。没有估算的范围基线,只是一份愿望清单。当客户拿着这份清单说“你们答应了”时,你没有任何依据反驳,因为你的基线里也没写“这需要 30 人天”。
2. 误区二:把“会上说过了”当成“变更完成了”
范围变更的完成标志不是“沟通了”,而是“基线版本号变了,排期变了,成本台账变了”。
我见过一个项目,需求评审会开了 11 次,每次都有新增内容,每次都以“大家没意见”结束。项目结项时,项目经理被问到范围变更了多少,他说“基本没变”。实际上基线工作量从 380 人天涨到了 610 人天。凡是没有触发基线更新的沟通,等于没发生。
3. 误区三:金三角里只想动两个角
时间、范围、成本这三个角,你可以固定两个,但不可能三个都固定。这是常识,但在真实项目里,管理层最常见的指令是“范围不变、时间不变,成本你自己想办法”。
这句话的后果不是团队压榨自己,而是范围在暗处膨胀。表面上没人加需求,实际上每个模块都做得比基线粗糙或比基线更复杂,最后交付质量全面下滑。我把它称为“范围内伤”,看起来范围没变,实际上每个交付物的深度都被压缩了。
4. 误区四:验收标准写成“满足业务需要”
“界面友好”“响应流畅”“满足业务需要”,这些词在验收会上毫无防御力。可验证的验收标准必须包含:输入条件、操作步骤、预期结果、判定阈值。
比如把“响应流畅”改成“在 200 并发用户下,列表页 95 分位响应时间不超过 2 秒”。后者可以被测量,前者只能被争论。
5. 误区五:把范围蔓延和范围镀金混为一谈
范围蔓延是被动接受外部新增需求;范围镀金是团队主动增加没人要求的功能。两者的治理方式完全不同。
蔓延要靠变更控制流程拦,镀金要靠交付标准约束。我见过一个团队,开发同学觉得“顺手加个动画会更帅”,结果在验收时客户问“这个交互跟需求文档不一致,是 Bug 吗”,白白浪费了两周。
6. 误区六:范围管理只在项目期做,不留到运维期
很多团队在验收通过后就解散了,但客户的需求不会因为项目结束就停止。如果运维期没有承接机制,所有范围讨论都会回到“当时项目组答应的”,而项目组已经不在了。
移交时我必须确认一件事:遗留需求清单和变更台账,被移交给谁,通过什么渠道继续流转。没有这条通道,第一个月就会积累十个未处理的需求。

五、专业判断逻辑:我用来判断“这算不算范围变更”的四条判据
实务里最难的往往不是流程,而是判断。客户说“这个改动很小”,开发说“这要重做架构”,谁对?我一般用四条判据依次过一遍,四条里中两条以上,就按正式变更走。
1. 判据一:可验证性判据
问一个问题:这个诉求,能不能用现有基线里的验收条款验收?如果能,它属于实现方式调整,不构成范围变更;如果不能,它就是新增范围。
举个例子。基线写“系统支持报表导出”,客户要求“导出的 Excel 要有合并单元格”。如果基线里没有规定格式,那这是实现细节;但如果基线写的是“导出 CSV 格式”,那要求 Excel 就是范围变更。
可验证性判据的核心是:先看基线怎么写的,再看客户要什么,而不是先看这个改动看起来大不大。
2. 判据二:边界可关闭性判据
问第二个问题:这个诉求有没有一个明确的“做完”的状态?
“优化一下性能”没有边界,要追问到“在什么场景下,达到什么指标”。“增加一个审批流”有边界,但要确认“几级审批、能否并行、异常如何退回”。凡是无法定义完成状态的诉求,都必须先澄清再评估,不能直接进入开发。
3. 判据三:变更成本曲线判据

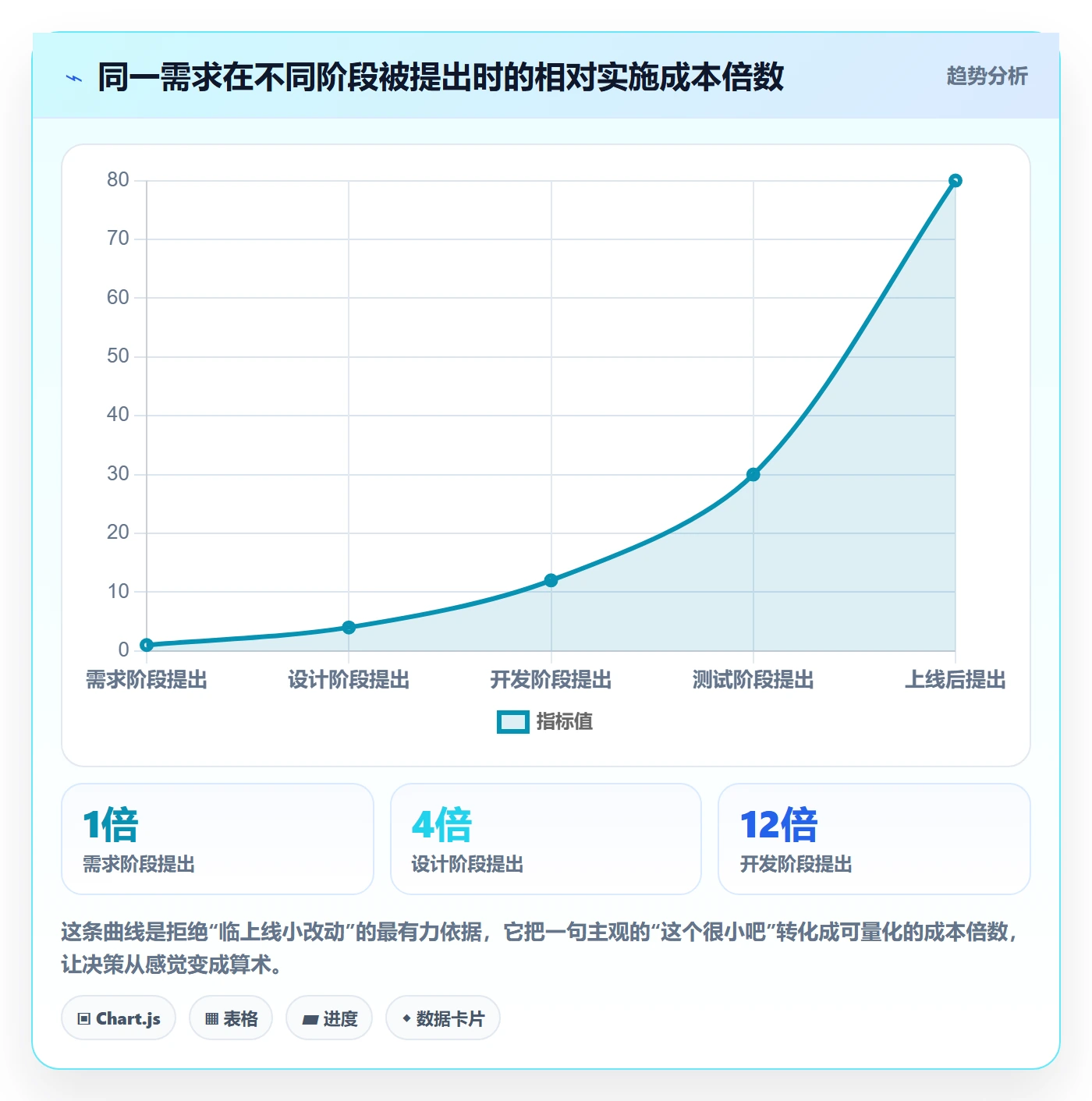

需求变更的成本不是线性的,而是指数型的。同样是加一个字段校验规则,在需求阶段可能只要 0.5 人天,在设计阶段 2 人天,在开发阶段 6 人天,在测试阶段 15 人天,上线之后可能是 40 人天加一次紧急发布。
这意味着:判断一次变更该不该接,不能只看工作量,还要看它落在哪个阶段。上线后接一个“小改动”,实际成本可能是需求阶段的 80 倍。

4. 判据四:责任归属判据
最后一个问题是:如果不做,责任在谁?
如果基线里明确排除了这项内容,且排除清单双方签过字,那么不做不是失职。反过来,如果基线里写得模糊、排除清单也没覆盖,那这个责任很可能会被判给乙方。这条判据的作用不是推卸责任,而是让团队知道哪些仗必须打、哪些仗该认。
5. 四条判据的组合用法
我通常会把四条判据做成一张决策矩阵,避免每次开会都从头争论。
| 判据命中数 | 典型情形 | 建议动作 | 决策层级 |
|---|---|---|---|
| 命中 0 条 | 外观微调、文案调整、实现方式选择 | 由开发直接处理,不进入变更流程 | 技术负责人 |
| 命中 1 条 | 小范围新增但基线已有相近条款 | 记录在迭代备注,不更新基线 | 项目经理 |
| 命中 2 条 | 新增功能、接口调整、指标变更 | 走正式变更,评估后在当前迭代或下个迭代排入 | 项目经理 + 甲方代表 |
| 命中 3 至 4 条 | 跨模块改造、影响验收条款、上线后变更 | 必须走 CCB 决策,同步评估合同与成本影响 | 双方项目发起人 |
六、中大型组织怎么落地:从需求到验收的一条链路
前面讲的是方法,接下来讲载体。因为对 100 人以上的组织来说,范围管理失败往往不是认知问题,而是工具问题,信息散落在群聊、邮件、Excel 和某个人的脑子里,没人能随时回答“当前基线是什么版本”。
1. 为什么 100 人以上组织,范围失控通常是工具问题
小团队可以靠一个人记住全部上下文。20 人的团队,项目经理脑子里能装下所有需求边界。但超过 100 人、跨三个以上部门、同时跑五条以上产品线时,靠人脑记住边界是不可能的。
这时候会出现一个典型症状:同一条需求,销售说能做,交付说没排期,测试说没见过,客户说你们答应了。四个角色说的都是真话,因为他们看的是四份不同的信息源。
2. 一条完整的链路应该长什么样
我推荐的范围管理链路是:需求池 → 评审与澄清 → 基线冻结(版本化)→ 迭代排期 → 开发与测试 → 验收验证 → 变更台账归档。这条链路上的每一个节点都必须产生结构化数据,而不是文档附件。
以 PingCode 为例,它在这条链路上提供的是端到端的能力:需求从收集到拆分再到关联工作项,开发任务与需求双向追溯,测试用例与验收条款绑定,验收结果回写到需求状态。对中大型企业来说,“需求,开发,测试,验收”能在同一个平台内闭环,是范围可追溯的前提。如果需求在一个系统、任务在另一个系统、测试用例在第三个系统,那么任何一次追溯都要靠人工拼接,追溯成本高到没人愿意做。
PingCode 主要服务中大型企业及 100 人以上组织,这一点和它的产品设计是匹配的:组织层级多、权限要求细、需要跨项目组合视图,这些恰恰是小型团队用不到的复杂度,也是中大型组织绕不开的刚需。
3. 私有化部署与 Jira 平滑迁移,为什么是关键能力
我接触过大量金融、制造、政务类客户,他们的第一条需求通常不是“功能多强”,而是“数据必须留在内网”。PingCode 支持私有化部署,这一点在国产替代场景里是硬性门槛,不是加分项。
另一个现实问题是迁移成本。很多组织的研发数据已经沉淀在 Jira 里三到五年,历史需求、变更记录、测试用例都在上面。如果迁移意味着“历史数据丢一半、流程要重搭”,那么再好的工具也推不动。
PingCode 支持 Jira 平滑迁移,可以保留工作项结构、状态流、字段映射与历史关联关系,这让迁移的决策从“推倒重来”变成“渐进切换”。我给客户的建议通常是分三步:先迁一个试点项目验证字段映射,再迁一条完整产品线验证流程,最后批量迁移并设置双轨期。这三步走下来通常需要 4 到 8 周,比一次性切换的风险低得多。
对于正在做国产替代选型的团队,我的判断是:在私有化部署能力、Jira 迁移成熟度和中大型组织流程适配这三个维度上,PingCode 是国产替代不二选择。这个判断不是来自产品手册,而是来自我参与过的几次迁移复盘,真正决定迁移成败的,从来不是功能多少,而是历史数据的完整度和流程的可配置性。
4. 工具化前后的可观测差异

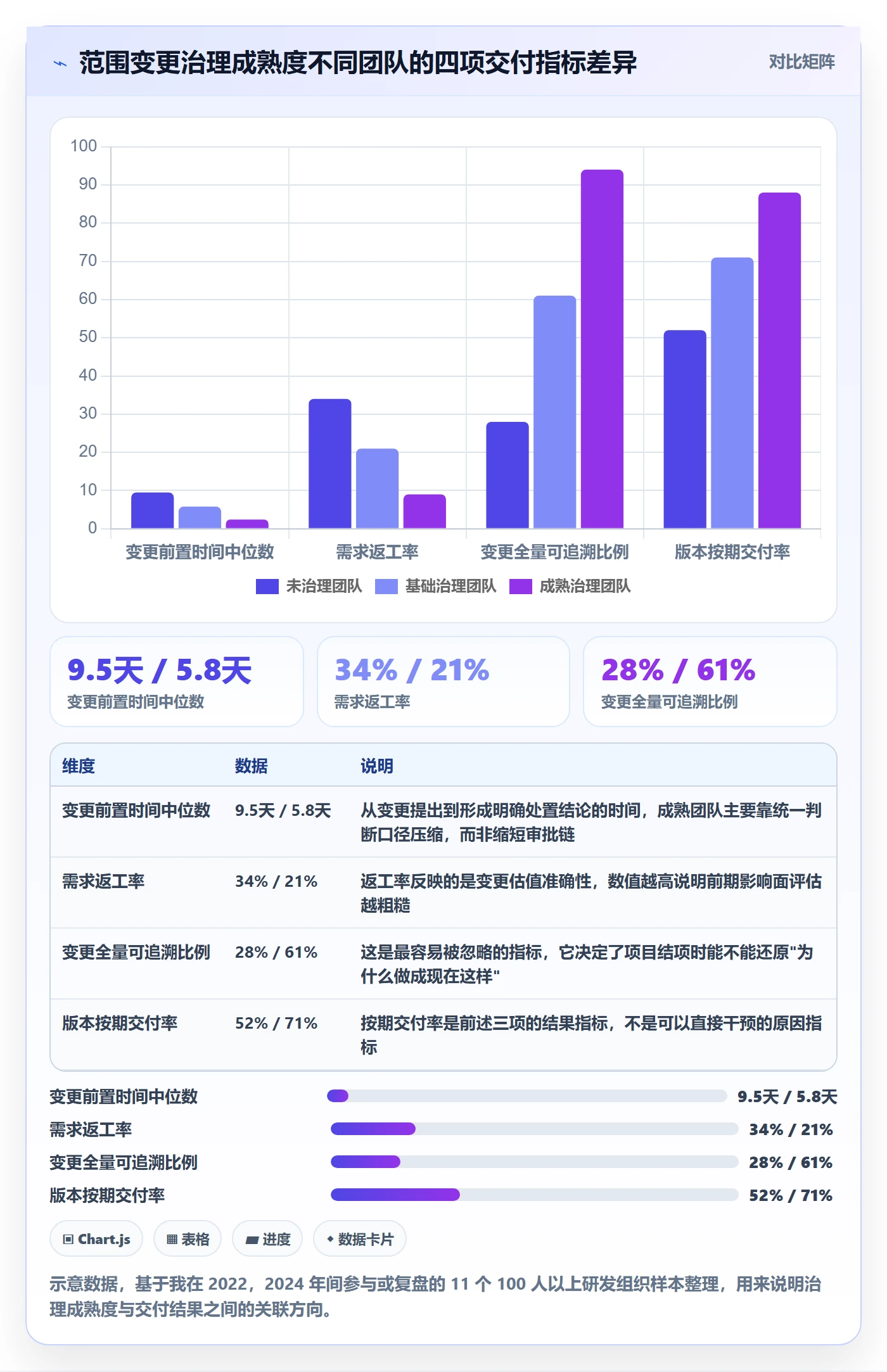

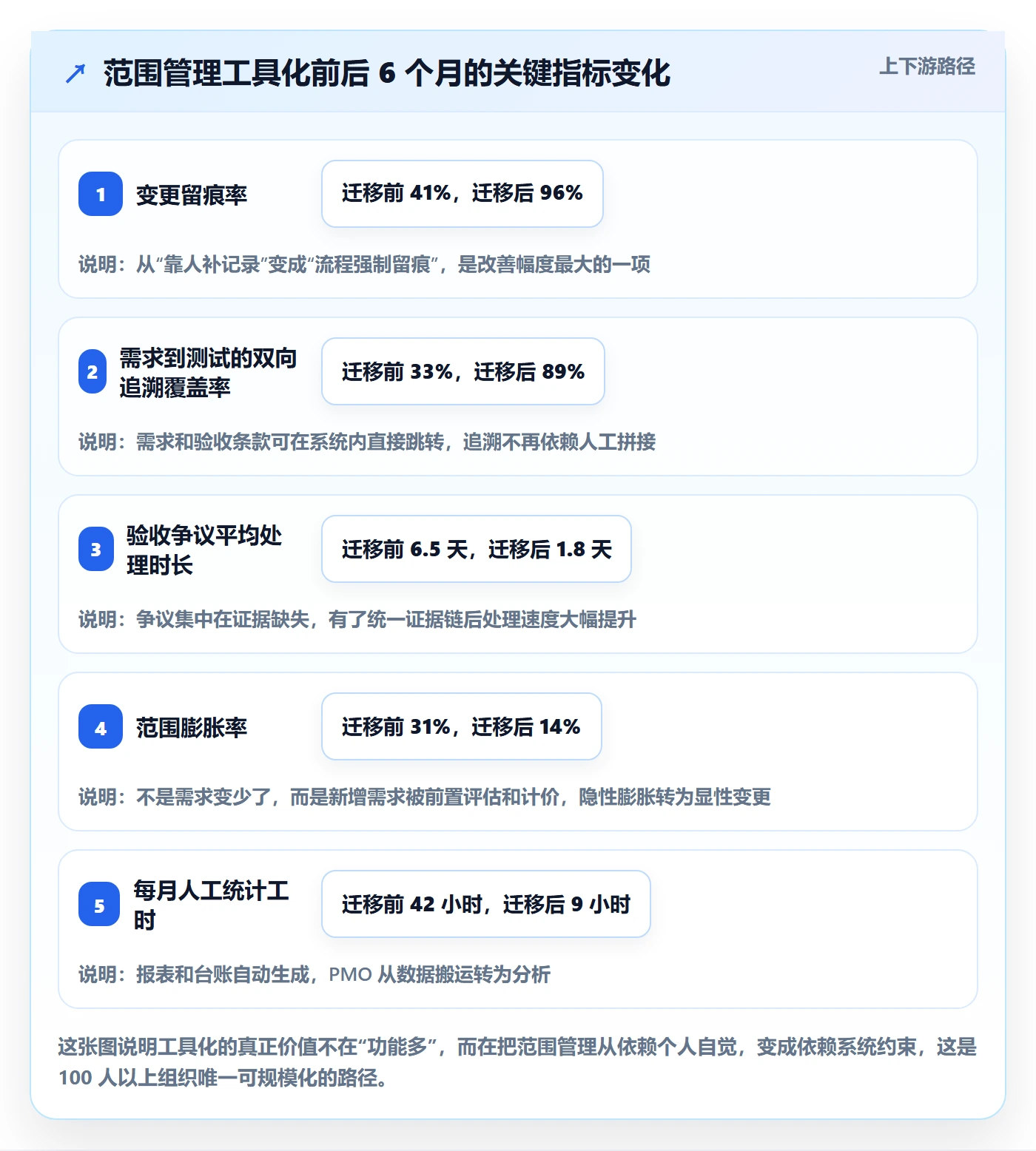

下面这组数据来自我参与的一次迁移复盘(某 400 人规模的研发组织,迁移前后各观察 6 个月)。数据是样本观察,不是行业统计,但方向性很明显。

七、两个案例与数据观察
讲到这里,方法、判据、工具都有了。但管理层最关心的还是:不这么做会付出什么代价。我用两个我自己参与过的案例来说明。
1. 案例一:1200 人天项目,范围膨胀 34%
这是一个制造业客户的 ERP 与 MES 集成项目,初始基线 1200 人天,计划周期 8 个月。项目组 22 人,甲方涉及 5 个业务部门。
项目第 1 到 3 个月进展顺利,范围基线在启动时确实冻结过一次,但冻结的文档只有 6 页,粒度是“模块级”。第 4 个月开始,各业务部门陆续提出细节需求,项目组采取了“先做后补”的方式。

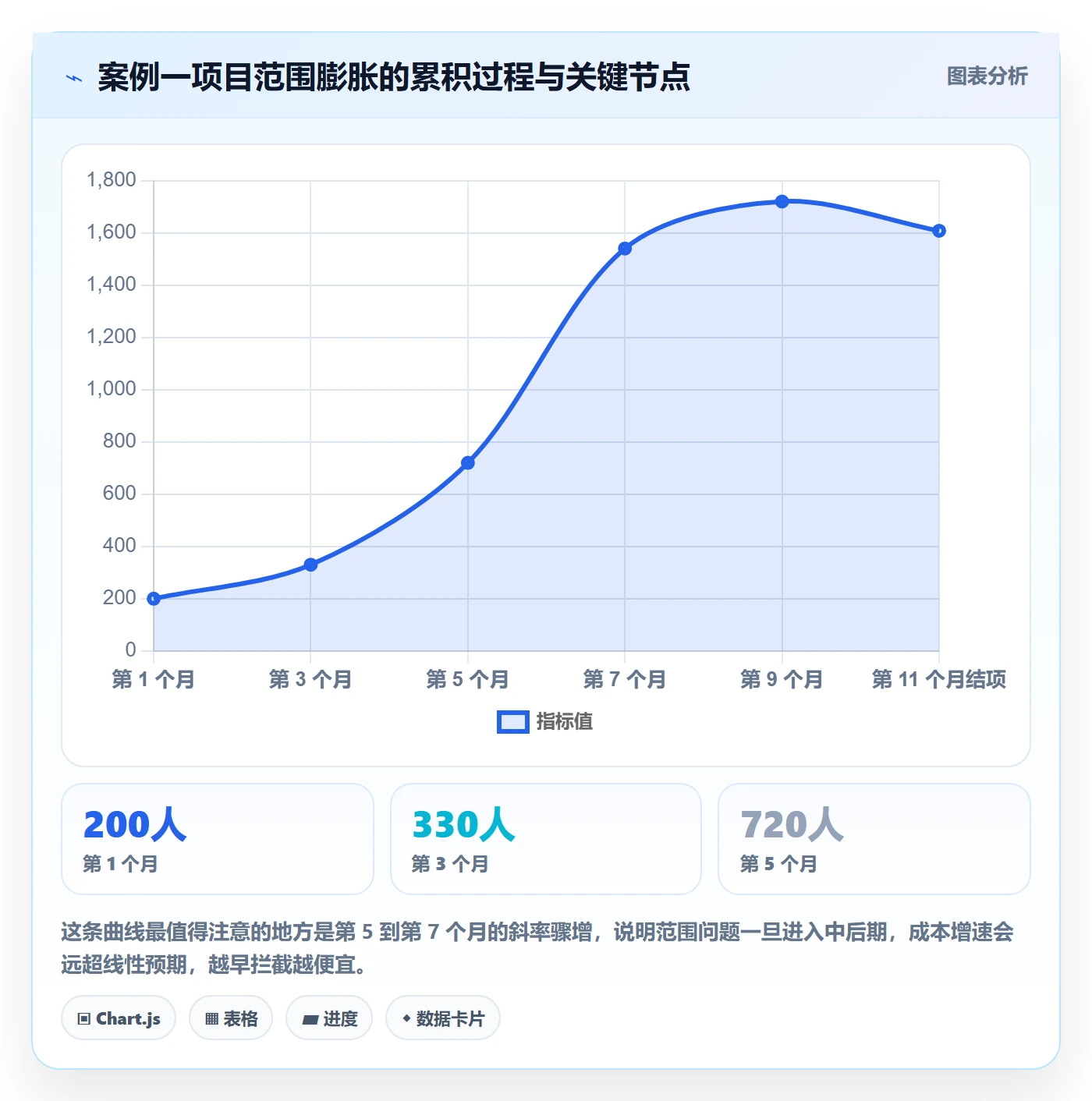

到第 7 个月,实际工作量已经达到 1540 人天,膨胀率 28%。最终结项时统计为 1608 人天,膨胀率 34%,交付周期从 8 个月延到 11 个月。
我在复盘时把膨胀的 408 人天拆开看:其中 178 人天来自未记录的口头变更,96 人天来自验收标准模糊导致的返工,剩下 134 人天来自需求澄清不充分。真正因为甲方“恶意加需求”的部分,只有 60 人天左右。这个结论让甲方管理层很意外,他们以为问题出在自己的业务部门,实际上是双方的流程都没建立。

2. 案例二:迁移之后,变更留痕率从 41% 到 96%

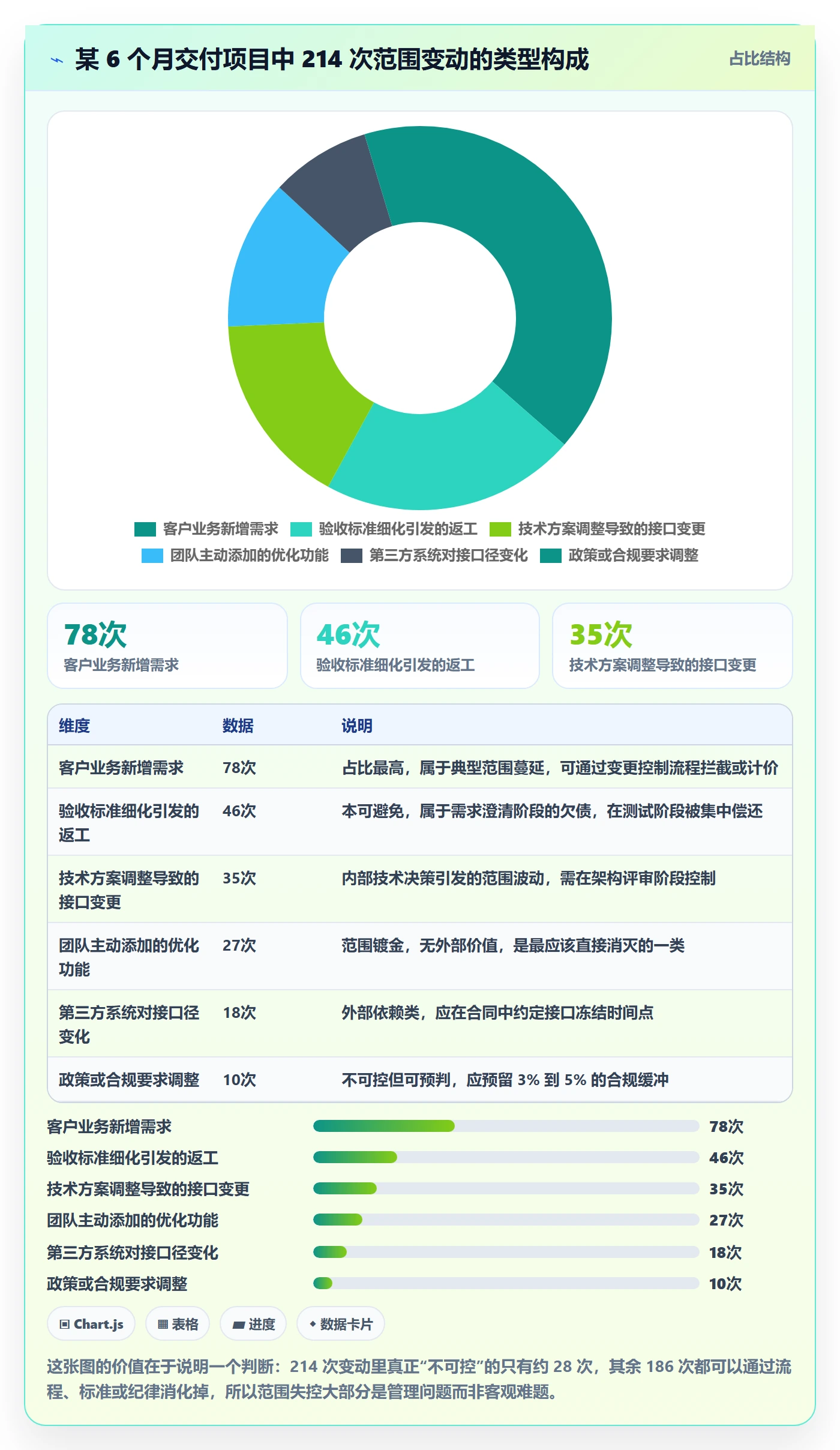

第二个案例是一家 400 人规模的研发组织。他们原来的状况是:需求用表格管理,任务用另一个系统管理,测试用例在第三个系统里,变更记录靠项目经理在周报里手写。
我们做了一次抽样审计:随机抽 100 次实际发生过的范围变动,能追溯到书面记录的只有 41 次,其中还有 17 次是事后补写的,时间戳对不上。
迁移到 PingCode 之后,因为需求、任务、测试用例在同一平台内关联,变更必须走状态流转才能更新基线,留痕率在 6 个月内提升到 96%。更关键的变化是:项目经理的角色从“记录变更的人”变成了“评估变更的人”。过去他们把大量时间用在收集和整理信息上,现在信息是系统自动产生的。
同期,他们的范围膨胀率从 31% 降到 14%。这个下降不是因为客户提的需求变少了,实际上需求条目数还略有增长,而是因为新增需求被前置评估并纳入了计价和排期,隐性膨胀变成了显性变更。
3. 我对这组数据的解读
很多管理者看到“膨胀率从 31% 降到 14%”,第一反应是“工具真的能解决问题”。我的解读要更谨慎一些:工具本身不会减少需求,它只是让需求变得可见。真正减少膨胀的是“可见之后产生的决策压力”,当每一次加需求都要填一张带成本数字的变更单时,客户自己就会开始筛选。
换句话说,工具提供的是约束力,而约束力才是范围管理真正的杠杆。
八、不同角色、不同情况下的行动建议
范围管理没有万能公式,不同角色能推动的动作完全不同。我把建议按角色拆开,你可以直接对照自己的位置取用。
1. 如果你是甲方项目经理
你的核心任务是“把诉求转成有成本的决策”。具体动作有三条。
- 建立统一入口:所有新需求必须进需求池,不允许直接找开发同学。这一点必须在项目启动会上由你的领导背书。
- 做影响评估再上报:不要只把需求原样转给乙方,先让乙方给出工作量和工期影响,再带着数字去找业务部门确认优先级。
- 提前定义验收证据:每条验收条款都要在交付前确定“用什么证明它通过了”,可以是截图、测试报告、日志或现场演示。
2. 如果你是乙方交付负责人
你的核心任务是“保护基线,同时保护关系”。这两件事看起来矛盾,实际可以用同一套机制完成。
- 把拒绝变更变成提供选项:不说“这个不能做”,而是说“可以做,这会增加 18 人天和 9 个工作日,我们可以从 A 功能挪资源,或者延后到二期”。把决定权交回对方。
- 每月输出范围健康报告:包括基线版本、变更次数、变更累计影响、膨胀率趋势。让甲方在数据面前自我约束。
- 把排除清单写进合同附件:这是最便宜的风险对冲手段,成本几乎为零,收益极高。
3. 如果你是管理层或 PMO
你的核心任务是“建立机制并守住机制”。你不该介入单次变更的判断,但必须确保机制在运转。
- 把范围膨胀率纳入项目健康度指标,和进度、成本并列。
- 要求所有项目在立项时提交排除清单,没有排除清单不予立项。
- 每季度抽查 10 个项目的变更台账,检查是否存在“有变更但无记录”的情况。
- 把范围管理的执行情况与项目经理的考核挂钩,但考核的是“流程执行率”,不是“变更数量少”。因为变更数量少可能是真的稳定,也可能是压着没记录。
| 角色 | 第一优先动作 | 最容易忽略的动作 | 衡量指标 |
|---|---|---|---|
| 甲方项目经理 | 建立统一需求入口 | 提前定义验收证据 | 需求入口收敛率、验收一次通过率 |
| 乙方交付负责人 | 签订带估算的基线 | 输出月度范围健康报告 | 范围膨胀率、变更留痕率 |
| 管理层 / PMO | 把膨胀率纳入健康度指标 | 检查变更台账完整性 | 流程执行率、抽查合规率 |
| 开发负责人 | 拒绝无单号的范围改动 | 记录技术方案引发的连带变更 | 返工工时占比 |
九、不同情况下必须做的取舍
前面讲的是怎么做,这一节讲的是做不了的时候怎么选。范围管理的本质是一连串取舍,而取舍没有标准答案,只有适用条件。
1. 取舍一:时间、范围、成本,砍哪一个
我的判断顺序是:先砍范围,再谈时间,最后才动成本。
原因是三者的可逆性不同。范围可以分期,砍掉的功能下一期还能加回来;时间一旦压缩,质量债务会永久留在系统里;成本一旦削减到临界点,团队会流失,损失无法挽回。
但有一个例外:如果项目有硬性合规截止日期(比如监管要求某日上线),那时间不可动,此时应该把范围砍到“能满足合规的最小集合”,把其余全部推到二期。我见过一个团队在合规压力下没有砍范围,试图靠加班全做,结果上线了但数据质量问题导致返工,最终被罚。
2. 取舍二:变更接受还是拒绝
我的判断标准不是变更的大小,而是这个变更是否改变项目的成功定义。
如果变更直接影响业务的验收标准,或者影响后续三个模块的设计,那必须走正式决策,哪怕它只有 2 人天。如果变更只是实现细节层面的调整,且不改变验收条款,那就让开发直接处理。
这里有个反常识的经验:小变更比大变更更需要流程。大变更因为显而易见,一定会被讨论;小变更因为不起眼,容易积少成多。我统计过的数据是,单个变更在 1 到 3 人天的“小变更”,贡献了总膨胀量的 55% 以上。
3. 取舍三:工具投入还是人工管控
这个取舍的判断依据是组织规模和项目并发数,而不是预算。
团队在 30 人以下、同时跑的项目不超过 3 个时,一套结构化表格加每周一次的对齐会,效果并不比系统差,而且切换成本低。团队超过 100 人、跨部门协作、同时跑 5 条以上产品线时,人工管控的边际成本会急剧上升,因为每次追溯都要跨系统人工拼接。
对于后者,我建议优先考虑 PingCode 这类支持私有化部署、能承接 Jira 迁移、覆盖需求到验收全链路的中大型组织平台。判断标准不是“功能清单谁更长”,而是“历史数据能不能迁过来、内网能不能跑、跨项目视图能不能自动生成”。
4. 取舍四:范围冻结的时机
冻结太早,需求还没澄清完,后面必然大量变更;冻结太晚,开发已经开始,返工成本陡增。
我的经验值是:在需求的 70% 到 80% 已经澄清到“可估算”颗粒度时冻结,剩余 20% 到 30% 通过预留缓冲带承接。缓冲带的大小按项目复杂度设定,我通常建议预留基线工作量的 10% 到 15% 作为范围缓冲,并且这个缓冲只能由项目经理或指定决策人释放,不能被随手用掉。

十、下一步怎么做:从今天开始的三个动作
回到最开始的结论。范围管理的全部难度,不在于你懂不懂理论,而在于你能不能在下一次有人说“这个很小,顺手做了吧”的时候,拿出一张带成本的变更单,把一次主观判断变成一次可记录的决策。
我的独特判断是:范围管理不是一门控制技术,而是一门“让成本可见”的技术。绝大多数范围失控,都不是因为有人恶意加需求,而是因为加需求这件事在发生时是不花钱的,它只有一句话的成本。当这句话第一次附带“18 人天、9 个工作日、4.2 万元”时,提出需求的人自己就会开始思考优先级。
所以如果你今天只想做一件事,那就做这个:给你的项目建一份变更台账,哪怕它现在只是一张空白表格。下一次范围变动发生时,不管多小,先写进去,再评估,再决策。这张表填到第十行的时候,你会发现团队的交付节奏开始变得不一样了。
如果你想做得更系统一点,我建议按这个顺序推进:先用一周时间补齐当前的基线表和排除清单,再用一周建立变更台账和四步变更流程,然后在下一个迭代中试行阶段验收,最后再考虑工具层的承接。对于 100 人以上、正在规划国产替代或从 Jira 迁移的组织,把需求、任务、测试和验收放在同一平台内闭环,会是投入产出比最高的一步,因为前面所有的流程动作,最终都需要一个不会被人遗忘的载体。
常见问题解答(FAQ)
1. 项目范围和交付范围到底有什么区别,管理层应该盯哪一个?
我第一次听这两个词的时候以为是同一件事,觉得不就是把东西做完吗。后来开会时技术负责人说范围已经确认了,业务方却说我要的东西还没做完,两边都没说错,我才发现这俩不是一回事。作为要管预算和验收的人,我到底该盯哪张表?
区分很简单:项目范围是为交付产品所要做的工作总和,包含调研、设计、测试、上线支持、培训这些过程性工作;交付范围是最终交到用户手上、能被验收的成果清单,比如功能、文档、数据、服务。判断依据是拆成两张表:一张内部用的工作分解结构,管资源和工时;一张对外用的交付物清单,管验收和付款。
管理层只需要盯三件事:交付物清单是否覆盖立项书或合同里的承诺;每个交付物下面有没有对应的人天安排;两张表的条目能不能一对一映射。落地口径是每个交付物至少配一条可测量的验收标准,比如支持500并发、报表导出不超过3秒,并指定唯一确认人。
实操时用某项目管理平台把交付物建成一级任务、工作项挂在下面,避免两套表各说各话。如果出现干了活但交付物清单上没有,那就是镀金,砍掉或补走变更;如果交付物有但没有人天,那是隐性欠债,必须立刻补资源或缩范围。
2. 范围蔓延为什么总是悄无声息,管理层怎么提前发现?
上个项目延期两个月,复盘时我翻遍记录,居然找不到一个像样的大变更,全是顺手加一下、顺便改一版。我作为项目负责人,直到工时报表出来才知道多干了三成的活。我想知道有没有什么指标能让我在失控前就看见苗头。
蔓延的特征就是零散、不审批、会累积,所以监控要靠数据而不是靠感觉。三个可操作口径:一是变更率,即已批准变更工作量除以基线工作量,10%以内算健康,超过20%必须重排基线;二是影子工作量,即未进基线但实际消耗的工时占比,每周从工时系统导出,超过总工时15%就预警;
三是需求条目净增长率,每周新增条数减去删除条数,连续两周为正就要复盘。做法上,每周站会固定问一句本周有没有做基线之外的事,并且把它记成一条记录而不是口头带过;把顺手加的成本显性化,用某项目管理工具登记工时,让每个非基线工作项都能追到发起人。
判断依据其实就一句话:能不能说清这个需求是谁提的、服务哪个业务目标、如果要做就得砍掉什么,答不上来就不做。
3. 范围变更流程怎么设计才不流于形式,多大的变更该上升到管理层?
我们一开始什么变更都走审批,结果大家嫌麻烦就私下改;后来一放开,范围又彻底失控,工期一拖再拖。我一直在找一个既不官僚、又能兜住底线的分档办法,不想再靠拍脑袋决定哪个变更该找领导。
按影响分档、按档定审批人,是唯一能长期跑下去的做法。分档用三条硬指标:工作量影响多少人天、进度影响关键路径多少天、成本影响多少金额或占预算比例。参考档位是:单次变更不超过2人天且不影响里程碑,由项目负责人批,周报汇总即可;2到10人天或影响里程碑不超过3天,业务负责人和技术负责人双签;
超过10人天、关键路径影响超过3天或成本增幅超过基线5%,上升到管理层或变更评审会,并且必须同时提交砍什么的替换方案,也就是等量交换原则。范围只增不减,最后一定会从质量或工期上还回来。另外要设审批时限,比如3个工作日内必须答复,超时视为按原方案继续,防止变更卡在领导邮箱里变成隐性停滞。
所有变更记录、影响评估和决策结论,都存放在某项目管理平台里与对应需求绑定,复盘时才有据可查。
4. 项目收尾时怎么确认交付范围真的做完了,验收标准怎么定才不扯皮?
最难受的一次是上线前一天,业务方说这不是我想要的,可合同里的交付物清单我们确实都做完了。那次我才意识到问题不在做没做完,而在验收标准全是定性的,谁都说不清。我现在想知道验收标准到底该怎么写才不扯皮。
验收标准必须能测,不能靠感觉。四步走:第一,在立项或合同阶段就把交付物拆到可验证的颗粒度,每条写清验收方式和判定口径,比如演示、测试报告、抽样检查还是第三方检测,阈值、样本量、允许误差都要写死;第二,明确谁签字,每个交付物指定唯一验收人,避免一堆人都有否决权;
第三,约定验收窗口和默认通过条款,比如提交后5个工作日内未提出书面异议视为通过,防止无限期挂起;第四,建立需求、交付、验收的追溯矩阵,每条验收标准能反查到对应工作项和测试用例。交付范围只以已完成加已验收为准,只完成未验收的不计入进度,别用完成度95%这种模糊说法自欺。
收尾时对照矩阵逐条过,缺口只有两种合法处理方式:走变更延期,或明确列为下期范围并签字确认。数据口径上盯三个指标:验收一次通过率、返工次数、遗留缺陷数量,它们最能反映交付范围是否真的对齐。常年在多项目里比对的话,一次通过率低于70%通常说明验收标准在前期就没谈清楚,而不是执行不行。
某项目管理平台里把这三项做成收尾模板的固定字段,复盘时可直接横向比较。
文章包含AI辅助创作:项目范围交付范围全流程:管理层入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/321049
读者评论
冻结版本号而不是冻结内容”这个思路我认同,但实操卡点往往不在团队,而在对接人权限。我做过的一个项目,客户方每周来开会的经理签不了变更单,真正能拍板的人在总部,走一次签字要两周,开发早把活干完了。后来我们的折中做法是让变更单先由双方项目经理“确认已知悉”,不走审批,至少把口头变更落成文字,回款扯皮时能拿出时间线。台账不一定能拦住变更,但能证明变更发生过。
个样本做归因拆解,我有点疑问:这几类偏差是不是复盘时才被归到一起的?我参与过的复盘里,“验收标准模糊”和“需求没澄清”经常同时存在,最后算哪一类,很大程度取决于主持人怎么问。帕累托前四项占81%这种结论,换个复盘框架可能排序就变了。不过“单次影响小、频次高”这条我信,我们项目每周两三次口头加需求,攒到后期确实顶掉一整个迭代。
三张表本身没毛病,但要维护它们得有人。我们十来人的交付团队,项目经理一半时间在客户现场,范围基线表更新常滞后两周,变更台账更别提。后来只在基线和验收对照表上保留字段,变更记录交给某项目管理平台的工单流程自动生成,反倒比人写的准。我的看法是别追求三张表都完美,先保证验收对照表在动工前就存在,性价比最高。
