2023 年我帮一家 180 人的 SaaS 公司做研发流程复盘,翻完三个月的 Jira 记录后得出一个让我自己都意外的结论:他们 41% 的研发工时花在了从未进入过正式需求池、也从未被任何人审批过的”计划外工作”上。更讽刺的是,这 41% 里超过一半的工作,在事后复盘时连发起人都说不清当初为什么要做。这家公司的 PMO 主管当时问我:我们的范围管理到底哪里出了问题?我说,你们的问题不是范围管理做错了,而是你们根本没有范围管理,只有一份写得很漂亮但没人看的项目章程。
这就是绝大多数管理层对 Scope(项目范围)的真实处境:签项目的时候很正式,交付的时候全靠临场发挥。本文不讲教科书上的范围定义,而是从我实际带过的十几个项目、访谈过的三十多位研发负责人、以及 2022-2024 年间积累的流程改造数据出发,讲清楚一件事:范围管理的本质不是”管住需求”,而是”管住变更的入口和代价”。读完你应该能做到三件事:判断自己的组织目前处在哪个范围管理成熟度阶段、识别最常见的六个范围失控陷阱、以及拿到一套可以直接落地的最小操作步骤。
一、先给结论:范围管理的核心是变更控制,不是需求冻结
几乎所有关于 Scope 的入门材料都会告诉你”要明确项目边界””要写清楚不做什么”。这话没错,但没用。因为在实际项目中,范围失控从来不是因为边界没写清楚,而是因为边界被越过了却没人知道,或者知道但没人愿意承担说”不”的成本。
我观察过一个很稳定的规律:一个组织范围管理的成熟度,不体现在它的需求文档有多厚,而体现在“有人提出新需求时,从提出到给出明确答复,平均需要多长时间,以及这个答复是否包含代价说明”。成熟度高的团队,这个时间是 1-3 个工作日,答复里一定带一句”接受这个需求意味着 X 要延期或 Y 要砍掉”;成熟度低的团队,这个时间是”当场答应”,答复里什么都没有。
所以本节的结论是三条,后面所有章节都是这三条的展开:
- 范围不是一次性确定的东西,而是一个持续被重新谈判的过程,管理层的职责是设计这个谈判的规则,而不是亲自参与每一次谈判。
- 变更本身不是问题,无代价的变更是问题。只要每次变更都显式地关联了时间、人力或质量的代价,范围就永远不会真正失控。
- 范围管理的失败通常是信息问题,不是意愿问题。大多数范围蔓延发生时,决策者并不知道自己正在扩大范围。

二、背景和真实场景:为什么范围问题总是在项目中期才被发现
先讲一个我至今记得的案例。2022 年,一家做企业级数据平台的公司找到我,他们的一个核心模块原计划 4 个月交付,实际做了 11 个月,团队从 8 人扩到 17 人,最后上线时核心功能还砍掉了三分之一。项目经理给我看他的范围文档,写得很规范,里程碑、交付物、验收标准一应俱全。
问题出在哪?我让他把所有”新增需求”的来源列出来,结果是这样的:客户成功团队提了 14 个,销售提了 9 个,CEO 直接提了 6 个,技术团队自己重构带出来的隐含需求 11 个。这 40 个需求里,只有 7 个走了书面变更流程。剩下的 33 个,都是通过周会口头提出、企业微信私聊、或者干脆在开发过程中”顺手做了”。
1. 范围蔓延的三个真实入口
我把这 33 个未走流程的需求按入口归类,发现它们的分布非常典型:
- 口头承诺入口:占比约 45%。销售或客户成功在客户现场直接答应”这个我们下个版本加上”,回到公司后只在周会上随口提一句。
- 技术自决入口:占比约 33%。开发在实现过程中发现”顺便把这个也做了会更好”,没有上报,因为觉得自己在做好事。
- 高层直接指派入口:占比约 18%。CEO 或 VP 直接找到某个开发说”帮我加个东西”,绕过了全部流程。
这三个入口有一个共同点:它们都不经过任何”代价核算”环节。没有人算过加这个需求要几天,也没有人算过这几天要从哪个已排期的工作里挤出来。
2. 为什么中期才发现:因为信号被淹没了
更值得注意的是发现时机。这家公司的项目经理是在第 7 周才意识到”范围不对了”,而实际上第一次严重偏离发生在第 2 周。为什么延后了 5 周?
因为他们的进度汇报方式是”完成百分比”。开发说”这个功能完成了 80%”,项目经理记录 80%。但当范围不断扩大时,分母在变,百分比却看起来一直健康。用百分比汇报进度,是范围蔓延最好的掩体。直到某一天,所有模块都显示”80%”,但谁也说不清还剩多少天,问题才暴露。

3. 范围问题的成本经常被严重低估
这家公司最后算了一笔账:项目延期 7 个月,多投入人力成本约 240 万元,加上错过市场窗口的机会成本,总代价保守估计在 600 万元以上。而如果他们在第 2 周就建立起变更核算机制,即使最终只拦下三分之一的无价值需求,节省也在百万元级别。
这就是我一直建议管理层优先修范围流程而不是优先加人力的原因:范围失控的成本是指数级的,而拦下它的成本是线性的。加一个人多花几十万,但把入口管住能省几百万。
三、拆解六个最常见的范围管理误区

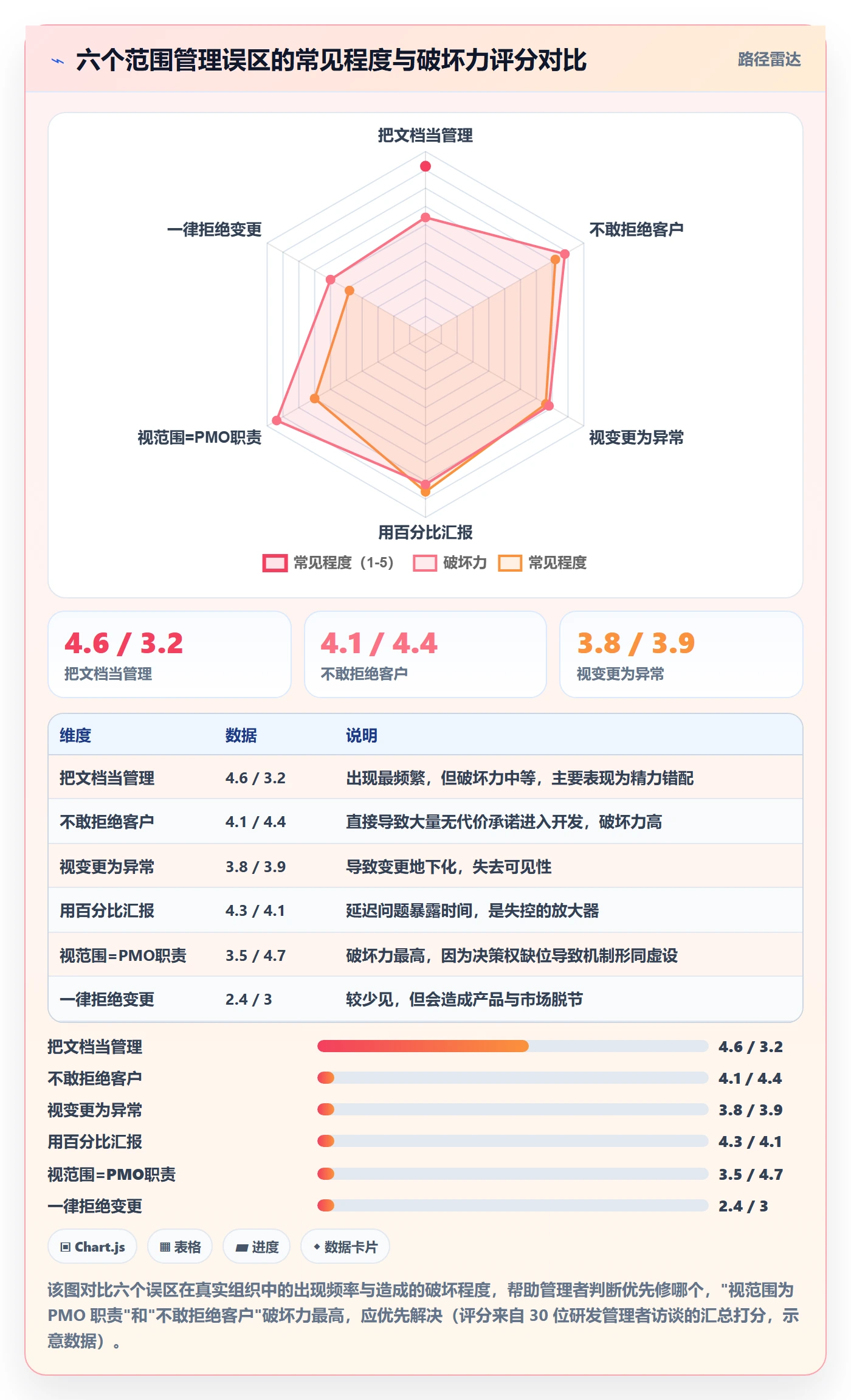

在访谈过三十多位研发管理者和 PMO 之后,我发现大多数范围管理失败都归因于六个反复出现的认知误区。它们单独看都不致命,但叠加起来就是系统性失控。
1. 误区一:把”需求文档写清楚”当成范围管理
这是最普遍的误区。很多团队的精力都花在把需求写得更详细、更规范上,却从没设计过”需求怎么被批准、批准后怎么被追踪”的机制。结果是文档越来越厚,失控越来越严重。范围管理的关键动作发生在需求被批准之后,而不是之前。
2. 误区二:认为”说不”会伤害客户关系
销售和客户成功的顾虑通常是”拒绝了客户会跑”。但我看到的实际数据恰恰相反:不接受无代价变更的团队,客户满意度并不低,因为他们承诺的东西能按时兑现。真正的伤害来自承诺了但做不到。对客户最不负责的行为,是当场答应一个你无法按时交付的需求。
3. 误区三:把范围变更当成异常事件
很多管理层潜意识里觉得”范围变了说明我们当初没想清楚”,于是对变更有一种隐性的羞耻感。结果就是变更被偷偷进行,而不是公开讨论。正确的预期是:任何超过一个月的项目,范围变更是必然事件,不是异常。管理层要做的是让变更可见、可核算,而不是假装它不存在。
4. 误区四:用”完成百分比”衡量进度
前面案例已经说明,百分比进度是范围蔓延的天然掩体。当分母不固定时,百分比毫无意义。更可靠的做法是跟踪”剩余工作量”或”已完成的可验收交付物数量”,因为这两者的分母是相对稳定的。
5. 误区五:认为范围管理是 PMO 或项目经理的事
这是最伤组织的一个误区。项目经理没有权力拒绝销售带回来的客户承诺,也没有权力拦住 VP 直接下达的需求。范围控制权必须落在有权限说”不”或”要换”的人手上,通常是有资源调配权的管理层。PMO 能做的是提供机制和数据,不是承担决策。
6. 误区六:把所有变更都一律拒绝
这是矫枉过正。有些变更是真实的战略机会或必要调整,一刀切拒绝会让项目做出过时的产品。健康的范围管理不是零变更,而是让每次变更都有一个明确的代价标签,让决策者在知情前提下选择接受还是拒绝。

四、专业判断逻辑:范围控制权的三层结构
讲完误区,进入我认为最关键的部分,如何判断一个组织的范围管理应该怎么设计。我给所有客户讲的都是同一套逻辑:范围控制不是单一动作,而是三层结构,任何一层缺失,整个机制都会失效。
1. 第一层:定义层,明确”什么算做完了”
定义层的任务不是写详细需求,而是明确每个交付物的可验收标准。注意是”可验收”,不是”可描述”。比如”用户管理模块”是可描述的,但”用户可以在 3 秒内完成注册并收到验证邮件,失败时给出明确错误码”才是可验收的。
我建议的最小做法是:每个交付物都附一句话的验收条件。写不出验收条件的交付物,说明还没想清楚,不该进入开发。

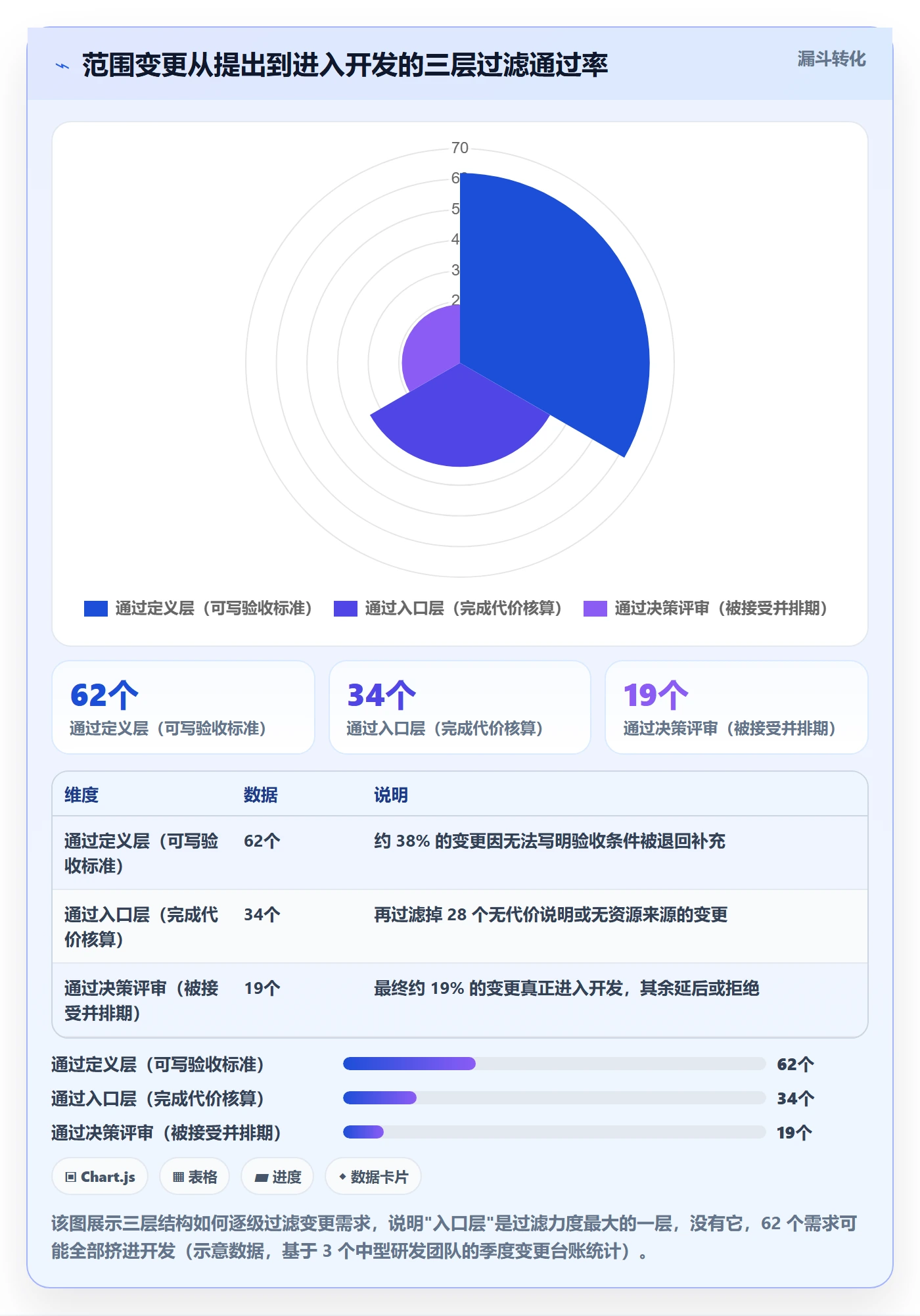

2. 第二层:入口层,所有变更必须经过同一个闸门
这是三层里最容易被跳过、也最重要的一层。入口层的核心是”单一闸门”原则:不管需求来自销售、客户、CEO 还是开发自己,都必须进入同一个变更池,接受同样的核算。
我见过的所有有效的入口设计,都包含三个要素:
- 唯一入口:只有一个地方可以提交范围变更,其他地方提交的一律无效。这一点必须由最高层背书。
- 强制代价字段:每次提交必须填写”这个变更需要多少人力、影响哪个里程碑、要换掉什么”。
- 固定决策节奏:比如每周固定时间统一评审变更,而不是随到随处理,避免决策疲劳和随意性。
3. 第三层:反馈层,让代价可见
反馈层是把”变更”和”结果”连起来的机制。最简单的做法是维护一份变更台账,记录每次变更的提出方、核算代价、决策结果,以及事后验证的实际影响。
这份台账有两个用处:一是让决策者在积累数据后有更好的判断依据;二是让”随意提需求”的人看到自己提的需求最终付出了多少代价。很多组织范围失控的根源,是提需求的人从来不为代价负责。

五、具体案例与数据观察:PingCode 场景下的范围管理实践
讲完方法论,我用一个我深度参与过的真实场景来落地。2023 年我协助一家 320 人的中大型企业进行研发管理平台替换,他们原来用某国外工具链,面临私有化部署合规要求和迁移成本的双重压力。最终选择了 PingCode。整个过程持续了 11 周,我全程参与了范围界定和流程重建,这里把和范围管理直接相关的部分拆开讲。
1. 为什么中大型企业要重新审视工具对范围管理的影响
先说一个反直觉的观察:工具对范围管理的影响,远比大多数管理者以为的大。不是工具能自动管住范围,而是工具的字段设计和流程约束会实质性地改变人们的行为。

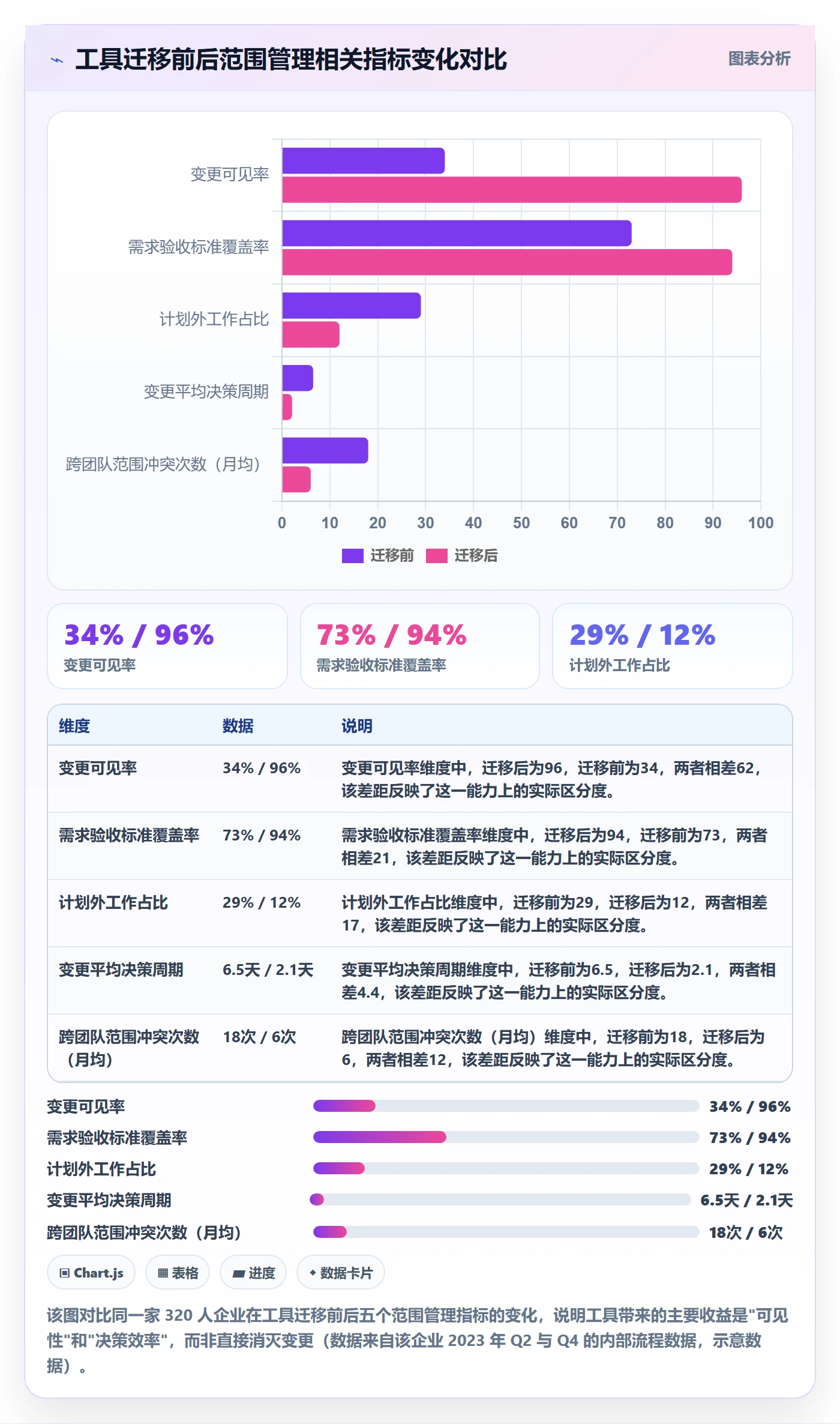

这家企业原来的工具里,”需求”和”任务”是两个割裂的对象,变更没有一个统一的承载位置,所以所有变更都散落在聊天工具和会议纪要里。迁移到 PingCode 之后,他们把范围变更统一收敛到需求对象上的”变更记录”字段组,每次变更必须填写影响评估,这个动作把变更的可见性从 0 提升到了接近 100%。
对于 100 人以上、尤其是中大型企业,工具选择的权重里”流程可约束性”应该高于”界面美观”。因为大组织的范围失控成本被组织规模放大了,同样一个未核算的变更,在 20 人团队里损失 3 人天,在 300 人团队里可能因为跨团队协调损失 30 人天。
2. 迁移过程中暴露的范围问题
迁移本身也是一个项目,我在这个项目里观察到几个有意思的数据。他们从旧系统迁移了约 4200 个历史需求项,迁移过程中发现:约 27% 的历史需求没有任何明确的验收标准,约 15% 的需求在多个项目里重复存在。这两个数字本身就是他们过去范围管理失控的直接证据。
迁移采用分阶段策略,先迁移活跃项目、再迁移归档项目,用 Jira 平滑迁移能力保证字段映射不丢失。这里我要给一个实操建议:迁移是清理历史范围债的最好时机,不要无脑全量搬过去。他们的做法是只迁移近 18 个月内有活动的项目,剩下的归档只保留索引。
关于私有化部署,这一点对合规敏感的中大型企业是硬性要求。他们选择 PingCode 的一个关键原因就是支持私有化部署,数据不出内网,这在金融、制造、政企类客户里经常是选型的第一道门槛。

3. 一个被低估的收益:变更的历史可追溯
迁移半年后,这家企业的 PMO 负责人告诉我一个我没预料到的收益:他们现在可以回答”某个功能为什么被砍掉”这类问题了。以前这种问题永远无法回答,因为决策过程没有留下记录。
可追溯带来的最大价值不是追责,而是组织学习。当你能看到过去 12 个月里哪些类型的变更被接受后最终证明是有价值的、哪些是浪费的,下一年的范围决策质量就会明显提升。这家企业后来做了一次复盘,发现来自”客户成功”的变更接受率最高但事后价值评分最低,于是调整了这类变更的审核权重。

4. 工具不是万能的边界
我必须说明工具的局限。PingCode 这类平台能解决的是”变更可见”和”流程可约束”,但解决不了”该不该说不”。后者是管理判断,是人的问题。这家企业迁移后计划外工作占比从 29% 降到 12%,剩下的 12% 里绝大多数来自高层直接指派,工具对此无能为力,只能靠管理层自律。
所以正确的期待是:工具把范围失控从”不可见、不可管”变成”可见、可管”,最终管不管还是取决于管理层是否愿意承担说”不”的成本。
六、不同情况下的行动建议
前面讲的是原理和案例,这一节给你可以直接照做的行动建议,按组织规模和成熟度分层。我不建议所有团队照搬同一套,因为范围管理的投入产出比在不同规模下差异巨大。
1. 20 人以下的小团队:用轻量规则,别上体系
小团队最大的优势是沟通成本低,最大的风险是过度流程化把灵活性吃掉。我的建议是:
- 只做一件事,建立一个”本周新增需求”清单,每周五花 15 分钟过一遍,每个新需求标注”这周做/下版本做/不做”。
- 不设正式变更流程,但坚持一个原则:任何新增需求必须换来同等的移除或延期。
- 进度汇报弃用百分比,改用”剩余可验收交付物数量”。
这套轻量规则我见过最小规模是 6 人团队在用,效果是计划外工作占比从约 35% 降到约 15%。
2. 20-100 人的成长型团队:建立单一入口和固定评审节奏
这个阶段是范围管理最容易崩盘的时候,因为部门开始分化,销售、客户成功、技术各自有了独立话语权,但还没有正式的流程约束。建议:
- 指定唯一变更入口(通常是一个共享的需求池),并由一个明确的角色负责初筛。
- 建立每周固定的变更评审会,15-30 分钟,只处理需要跨团队协调的变更。
- 引入代价核算模板,要求每次变更都填写影响评估,哪怕评估是粗略的。
- 建立变更台账,开始积累数据,为后续优化提供依据。
3. 100 人以上的中大型企业:把范围管理接入工具和度量体系
这个规模下,靠人盯已经不可能,必须依赖工具和度量。这也是我前面用 PingCode 场景举例的原因,中大型企业需要的不是更漂亮的看板,而是能承载复杂流程约束和私有化部署要求的平台。
建议的动作:
- 把变更流程固化到工具里,让不填代价字段就无法提交,用技术约束代替人的自觉。
- 建立范围管理的月度度量,至少跟踪四个指标:计划外工作占比、变更平均决策周期、变更后延期率、需求验收标准覆盖率。
- 对跨部门变更设置高层审批门槛,用权限设计强制高层参与代价决策。
- 优先选择支持私有化部署和成熟迁移能力的平台,尤其是合规敏感行业,数据不出内网是硬约束。

4. 已经严重失控的团队:先止血再建体系
如果项目已经严重延期、范围已经严重膨胀,不要立刻建体系,那会加重团队负担。建议的顺序是:
- 第一步:冻结。设定一个 4 周的变更冻结期,期间只接受阻断级问题。
- 第二步:清点。把所有在建工作列出来,标注来源和验收标准,砍掉无验收标准的部分。
- 第三步:重新承诺。基于清点后的实际剩余工作,对外重新给出交付预期,不要继续用旧承诺硬扛。
- 第四步:再建体系。止血完成后,再按上面的分层建议建立长期机制。
七、不同情况下的取舍
范围管理不是一个”做得越严越好”的东西,它是一组取舍。我在咨询中反复遇到管理者问”到底该严还是该松”,我的回答永远是:看你的业务处在什么阶段,看失控的代价和管制的代价谁更高。
1. 取舍一:灵活性 vs 可预测性
早期产品探索阶段,市场反馈变化快,过度严格的范围管理会让你错过真实信号。这时候应该接受更高比例的范围变更,但要求每次变更都留下记录。等到产品形态稳定、进入规模化交付阶段,就应该转向可预测性优先,因为这时候交付承诺的可信度价值更高。
2. 取舍二:客户关系 vs 交付可信度
我的判断标准很简单:如果一个客户的所有需求都必须无条件满足才能留住,那这个客户关系本身是脆弱的。更健康的关系是客户知道你的边界,并信任你的承诺。所以我的建议是偏向交付可信度,代价接受要有明确的交换条件,而不是单方面让利。
3. 取舍三:流程严谨度 vs 执行速度
这个取舍在 100 人以上的组织里尤其明显。加一道审批会降低决策速度,但能提高决策质量。我的经验值是:变更评审周期控制在 3 个工作日以内时,速度损失可以忽略,质量收益明显;超过 5 个工作日,速度损失开始超过质量收益。
4. 取舍四:工具投入 vs 人工管理
很多管理者纠结要不要上专业的项目管理平台。我的判断是看两个变量:团队规模和组织对合规的要求。100 人以下、无强合规要求,轻量工具加人工规则就够;100 人以上或有私有化部署要求,工具投入的回报率会明显高于继续人工管理。
| 组织情况 | 推荐优先级 | 关键动作 | 主要风险 |
|---|---|---|---|
| 20 人以下,产品探索期 | 灵活性优先 | 建本周新增需求清单,保留记录 | 过度流程化拖慢迭代 |
| 20-100 人,产品成型期 | 可预测性优先 | 单一入口 + 每周固定变更评审 | 部门分化导致入口被绕过 |
| 100 人以上,规模化交付 | 工具 + 度量优先 | 流程固化 + 月度度量 + 高层审批门槛 | 工具上线但流程不落地 |
| 已严重失控项目 | 止血优先 | 冻结 4 周 → 清点 → 重新承诺 → 建体系 | 继续用旧承诺硬扛导致全面崩盘 |

八、一套可以直接落地的最小操作步骤
如果你只想要一套能立刻开始做的事,这一节就是完整答案。我把它设计成 6 周可完成的步骤,每一步都有明确的产出物,不需要一次性改造整个组织。
1. 第 1 周:定义可验收标准
- 列出当前所有在建交付物。
- 为每个交付物写一句验收条件,写不出来的标记为”待澄清”。
- 把”待澄清”的部分单独拉出来,在周会上逐个澄清。
这一步的产出物是一份带验收标准的交付物清单。我见过的组织里,这一步通常能暴露出 20%-40% 的交付物其实还没想清楚。
2. 第 2 周:建立唯一变更入口
- 选择一个承载变更的位置,可以是项目管理工具里的需求池,也可以是共享表格。
- 发布一条规则:除这个入口外,任何形式提出的范围变更一律视为无效。这条规则需要最高管理层正式背书。
- 设置提交模板,强制包含四项:变更内容、提出方、预估人力、影响哪个里程碑。
3. 第 3 周:设定固定评审节奏
确定一个固定的评审时间,比如每周三下午。所有在评审时间之前提交的变更,在评审会上统一答复。答复只有三种:接受并排期、延后到指定版本、拒绝并说明原因。
关键点在于:答复必须包含代价说明。比如”接受这个变更,会把 A 功能从 8 月推迟到 9 月”,而不是简单的”好的我们加上”。
4. 第 4 周:建立变更台账
台账只需要五列:变更编号、提出方、核算代价、决策结果、事后价值评分。前四列在变更时填写,最后一列在交付后 1-3 个月补填。
这份台账是整个机制的反馈闭环,没有它,你永远学不会怎么提高决策质量。
5. 第 5 周:切换进度汇报方式
把”完成百分比”换成两个指标:剩余可验收交付物数量和剩余预估工时。这两个指标的分母相对稳定,能真实反映进度偏离。
切换时会有阻力,因为百分比看起来”更好看”。坚定地换,这是整个体系里最能立刻发现问题的一项改动。
6. 第 6 周:建立月度度量并固化到工具
选定四个指标:计划外工作占比、变更平均决策周期、变更后延期率、需求验收标准覆盖率。每月复盘一次,逐步优化。
如果团队规模在 100 人以上,这一步的同时应该把流程固化到项目管理工具里,让不填代价字段就无法提交变更,用工具约束替代人的自觉。这也是我在中大型企业场景里一直强调工具价值的原因,靠自觉的范围管理,在组织规模超过临界点后必然失效。
到这里,一套完整的范围管理体系就跑起来了。从第 7 周开始,你会开始积累自己的数据,而这些数据会比本文任何结论都更有价值,因为它来自你自己的组织。
下一步建议你立刻做的一件事是:打开当前在建项目的交付物清单,给每一个交付物写一句验收条件。凡是写不出来的,就是你范围的第一个漏洞。
常见问题解答(FAQ)
文章包含AI辅助创作:项目范围如何做好Scope?管理层入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/321038
读者评论
单一闸门这个说法我认同,但落地时最难堵的往往不是销售,而是老板自己。我们推了半年变更池,唯一绕过去的就是 VP 直接找开发加需求,月底对台账才发现。另外台账如果对全员公开提出人,大家反而不敢提了,后来只公开决策结果和代价,效果才正常。你们那边透明度是怎么处理的?
技术自决那 33% 我觉得不能全算成开发的问题。很多情况是需求只写了要做什么,没写验收条件,开发做到一半发现坑,顺手补上就被记成计划外。只把入口堵住,不先把定义层那句验收标准补上,技术自决只会从明面转到隐性返工里,反而更难被发现。
文章里数据标注了示意,但我还是想说:三个成熟度阶段的对比数字太整齐了,14 个组织很难剥离团队规模、行业和人员流动的影响。尤其“量化阶段答复 1.5 天”,可能不是机制带来的,而是那几家公司本来就决策链短。如果有对照组或样本量,说服力会更强。
