范围定义怎么做?实施团队落地方案:项目范围从0到1

2023 年我接手了一个 400 人规模装备制造企业的研发管理平台私有化实施项目。立项书只有 3 页,写着”建设统一研发管理平台,覆盖需求、任务、缺陷、测试全流程”。第 4 个月,业务方提出”生产异常也要在这里闭环”;第 7 个月,质量部要求把供应商来料检验也纳进来;第 11 个月,项目组第一次在会议室里认真讨论”这个项目到底什么时候能结束”。最终交付延期 5 个月,累计变更单 63 张,其中 41 张的根因是立项时根本没有定义边界。

这不是个案。我复盘过 23 个中大型实施项目,其中 17 个在启动阶段没有可签字的范围基线。范围定义做不做,差别不在文档厚度,而在于你会不会在第 11 个月还坐在会议室里,和业务方争论”这个到底算不算范围内的”。

一、先说结论:范围定义不是为了写清楚,而是为了把争议提前制造出来

大部分实施团队把范围定义理解成”把需求写全”。这个理解从根上就偏了。需求永远写不全,而边界是可以写全的。范围定义的真正产物,是一套让所有人对”什么算范围内”没有解释空间的判定规则。

1. 我对范围定义的三条基本判断

(1)范围定义的核心产物不是需求清单,是判定规则

一份合格的范围基线,应该让项目组在任何一个新需求进来时,15 分钟内回答三个问题:它在不在基线内?不在的话走哪条变更路径?变更后的工期和成本由谁签字确认?

如果这三个问题需要开会讨论,说明你手里的是需求清单,不是范围基线。这两者的差别,在项目第 1 个月看不出来,在第 6 个月会以几十张变更单的形式集中爆发。

(2)范围定义的完成标志不是”评审通过”,而是”业务方愿意在 Out 清单上签字”

In 清单签字很容易,因为大家都想要。Out 清单签字才见真章,因为它意味着某个业务负责人当着所有人的面,承认自己提的某条诉求这一期不做。

我推动过的项目里,凡是业务方愿意签 Out 清单的,后期变更量平均控制在个位数;凡是只签 In 清单的,变更量普遍在 20 张以上。这个相关性在我手上的样本里非常稳定。

(3)范围定义的质量可以用一个指标衡量:变更单的平均关闭时长

如果平均关闭时长在 3 个工作日以内,说明判定规则是清晰的,变更走的是流程而不是谈判。如果超过 10 个工作日,说明每一次变更都在重新谈一次范围,范围基线基本失效。

这个指标比”文档页数””需求条目数”有用得多,因为它衡量的是规则的可执行性,而不是文档的完整性。

2. 为什么我坚持把范围定义会放在启动会之前

启动会的心理氛围是”我们能做”,范围定义会的心理氛围必须是”我们不做哪些”。这两种氛围不能在同一个会议室里同时存在。

我见过太多团队把范围定义塞进启动会最后一个议程,用 30 分钟过一遍需求清单,然后所有人带着”应该都覆盖了”的错觉散会。散会那一刻,项目就已经埋下了一颗延期炸弹。

我推荐的顺序是:范围定义会 2-3 场,每场 90 分钟 → 范围基线签字 → 启动会。启动会上只宣布结果,不讨论边界。边界讨论必须在启动会之前结束。

3. 一个反常识判断:需求覆盖得越”完整”,项目往往越危险

这不是说覆盖面不重要,而是说”看起来完整”经常意味着颗粒度太粗。

举个例子,”支持多级审批”这六个字,在 10 人团队里是 1 条流程;在 400 人、多法人主体的组织里,可能是 37 条不同的审批链路,涉及金额阈值、部门层级、跨主体授权、代理规则。

颗粒度粗的”完整”,本质是把不确定性往后推。而推到实施阶段,每一条不确定性的解构成本会放大 5-10 倍,因为那时已经有人在写代码、在配环境、在做数据准备。

范围定义怎么做?实施团队落地方案:项目范围从0到1

上面这组数据来自我对同一批实施项目的横向统计,口径是”从合同签订到终验”的完整周期。需要注意的是,范围定义充分组的项目并不是需求更少,而是边界更清楚,它们的 In 清单条目数其实比不足组平均多出 18%。

二、背景与真实场景:范围是怎么从”就这些”长成”还有那些”的

要理解范围为什么会失控,先看三条真实的时间线。这三条线来自我参与或复盘的三个项目,规模和行业不同,但膨胀的机制惊人地相似。

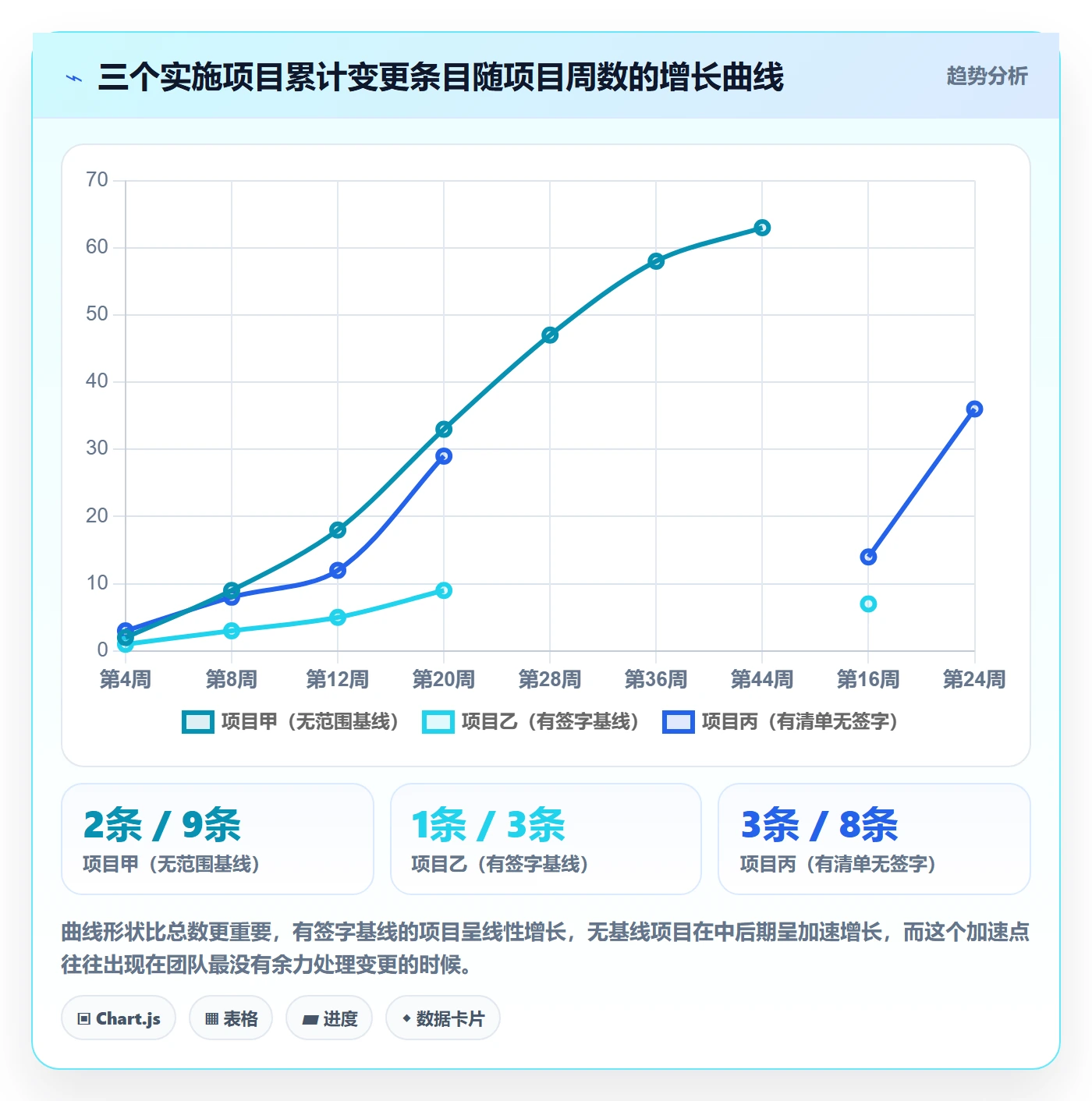

1. 三个项目的范围膨胀时间线

(1)项目甲:制造业私有化部署,计划 6 个月,实际 11 个月

第 1-2 个月:需求清单 78 条,没有 Out 清单,也没有范围仲裁人。

第 3 个月:新增”看板自定义”,12 条子需求,理由是”竞品有这个功能”。

第 5 个月:新增”与 MES 双向同步”,直接导致数据模型重做,影响面覆盖已完成的 40% 开发工作。

第 8 个月:组织架构调整,两个事业部合并,权限模型推翻重来。

第 11 个月:累计变更 63 条,延期 5 个月,超支预算 34%。

(2)项目乙:金融行业 SaaS 实施,计划 4 个月,按期上线

第 1 个月:做了 3 场范围定义会,明确 In 52 条、Out 31 条、Later 19 条,三方签字。

第 2 个月:新增 5 条变更,其中 3 条落在 Later 清单里,被快速归位,无需重新评审工期。

第 4 个月:按期上线,全程变更单 9 张,平均关闭时长 1.8 天。

两个项目的差别不在于需求多少,而在于项目乙在第一个月就把”什么不做”写下来并让业务方签了字。

(3)项目丙:互联网公司混合模式,计划 4 个月,实际 6.5 个月

这个项目做了需求清单,但没有签字。第 4 个月关键业务方离职,新负责人不认之前的清单,要求重新对齐范围。项目组被迫停下开发,重做范围梳理,损失 6 周。

这个案例说明一件事:没有签字的范围基线,在关键人变更时会瞬间归零。

2. 中大型组织的范围难点:不是需求多,而是”谁说了算”不清楚

100 人以下的组织,范围对齐通常只需要跟 1-2 个人谈清楚。100 人以上,尤其是多事业部、多法人、多地域的组织,范围对齐的难点会从”需求复杂度”转向”决策权归属”。

我的经验是:中大型项目里,至少有 30% 的范围争议本质上不是技术争议,而是”这件事归谁定”的组织争议。你在需求文档上再怎么细化,也解决不了两个副总对同一个审批流程有不同理解的问题。

所以范围基线里必须有一条组织条款:范围仲裁人是谁,仲裁时效是多久,仲裁结论的效力范围是什么。没有这一条,范围基线在第一次争议时就会变成一张废纸。

3. 范围蔓延的成本结构:不是加人,是加协调

很多人以为范围蔓延的成本就是”多做的那部分工作量”。这个认知会严重低估风险。

在我复盘的 23 个项目里,范围蔓延直接导致的额外开发工时平均占总额 22%;但因为协调、评审、返工、重复测试、环境重建产生的隐性成本,平均占到总额的 41%。

换句话说:你为”多做的那部分”付了钱,但你为”反复确认那部分算不算”付了更多钱。这也是为什么单纯加人解决不了范围蔓延,加人反而增加了协调节点。

范围定义怎么做?实施团队落地方案:项目范围从0到1

三、拆解六个常见误区

范围定义做不好,很少是因为团队不努力,而是因为踩进了几个看起来合理、实际上致命的误区。下面六个是我在项目里反复见到的。

1. 误区一:把需求清单当范围说明书

需求清单回答的是”要什么”,范围说明书回答的是”边界在哪”。这两者完全不是一回事。

一份需求清单可以写 200 条,仍然无法回答”如果业务方在第 5 个月要求增加一条类似的审批流,算不算变更”。而范围说明书的价值,恰恰在于能回答这个问题。

判断方法很简单:把你的范围文档拿给一个没参与过项目的人看,然后问他”这条新需求算不算范围内”,如果他答不上来,你手里就是需求清单。

2. 误区二:用”等””相关功能””后续完善”这类词收尾

这类词是范围失控的加速器。它们的共同特征是:写的时候觉得省事,读的时候每个人理解都不一样。

“支持消息通知等相关功能”,等在哪里?站内信算不算?短信算不算?企业微信算不算?邮件模板自定义算不算?

我在评审范围文档时有一条硬规则:凡是出现”等””相关””类似””后续”的条目,一律退回重写。这一条规则把项目甲的变更单数量从预估的 60 张压到了 40 张左右。

3. 误区三:只定义做什么,不定义不做什么

In 清单是所有人都会写的,Out 清单才是专业度的分水岭。原因很现实:写 In 清单不会得罪人,写 Out 清单会。

但 Out 清单的价值极高。它把”我以为你会做”这种最常见的争议提前消灭了。项目乙的 31 条 Out 清单里,有 7 条在实施过程中被业务方重新提起,项目组只需要指出”这条已在 Out 清单第 12 条”,讨论就结束了,平均耗时 8 分钟。

4. 误区四:范围只在项目组内部对齐,业务方没有签字

项目组内部达成的范围共识,在业务方眼里可能什么都不是。我在项目丙身上看到的教训是:内部共识在关键人变更时归零,签字基线才有延续性。

签字的对象不需要是老板,但必须是”能代表业务方说’这条不做也行’的人”。如果找不到这个人,说明你的干系人分析还没做完。

5. 误区五:把范围冻结当成一次性动作

范围冻结不是”签完字就不许变”,而是”变了要走明确路径”。很多团队一听”范围冻结”就反感,觉得是僵化;实际上冻结的是随意性,不是变化本身。

我通常的做法是设置 2-3 个冻结节点:需求基线冻结、开发启动冻结、UAT 前冻结。每个节点之后变更的成本系数不同,成本系数要提前公示。

6. 误区六:把数据迁移和系统集成排在范围之外

这是最贵的一个误区。数据迁移和集成在范围文档里经常只有一行字,但在实际工作量里往往占到 25%-40%。

“对接 MES”五个字背后,需要定义:对接哪些字段、同步频率是多少、是全量还是增量、异常怎么重试、失败多少次告警、历史数据要不要补、字段冲突以谁为准。这些不定清楚,到实施阶段就变成无底洞。

范围定义怎么做?实施团队落地方案:项目范围从0到1

四、专业判断逻辑:范围定义的四层锚点

讲完误区,说一下我实际使用的判断框架。我把范围定义拆成四层锚点,从业务结果层层下沉到组织规则。这四层缺任何一层,范围基线都会在某类需求上失效。

1. 第一层:业务锚点,能被验收的业务结果

这一层回答的是”项目上线后,哪个业务指标会变化”。注意,是业务指标,不是系统功能。

“上线需求管理模块”不是业务锚点;”研发需求平均交付周期从 28 天降到 20 天”才是。前者无法验收,后者可以。

业务锚点最好控制在 3-5 条。超过 5 条,通常意味着项目目标本身不聚焦,这时候要做的不是继续写范围,而是回去和业务方确认优先级。

2. 第二层:功能锚点,In / Out / Later 三分法

这是最实用的一层。所有功能诉求只允许落入三个篮子,没有第四个选项。

分类 判定标准 处理方式 常见错误
In(当期基线内) 与业务锚点直接相关,能写出验收标准,当期资源可承载 纳入基线,签字确认,进入开发排期 把”容易做”的塞进 In,把”重要但难”的塞进 Later
Out(明确不做) 与当期业务锚点无关,或成本远超收益 写入 Out 清单,业务方签字,注明后续可重新评估 Out 清单留空,或写”暂不考虑”这类模糊表述
Later(后续版本) 与业务目标相关,但当期资源或依赖不满足 记录归档,约定评估时间点,不承诺具体版本 把 Later 当成”最终会做”的承诺,形成隐性负债

这个三分法最容易被做坏的地方是 Later。Later 一旦被理解成”以后一定做”,它就会在项目后期变成变更单的主要来源。我通常会在 Later 清单上加一句备注:进入 Later 不等于承诺交付,需在下一个规划周期重新评估优先级与资源。

3. 第三层:数据与集成锚点,最容易漏、也最贵的一层

这一层我要求必须单独成章,不能塞在功能列表里一句话带过。

数据锚点至少要定义:数据来源系统、迁移范围(哪些年份、哪些组织、哪些状态的数据)、清洗规则、字段映射优先级、迁移失败的处理方式、迁移后的核对方式。

集成锚点至少要定义:接口清单、数据流向、同步频率、字段映射表、异常重试策略、告警阈值、接口责任人。

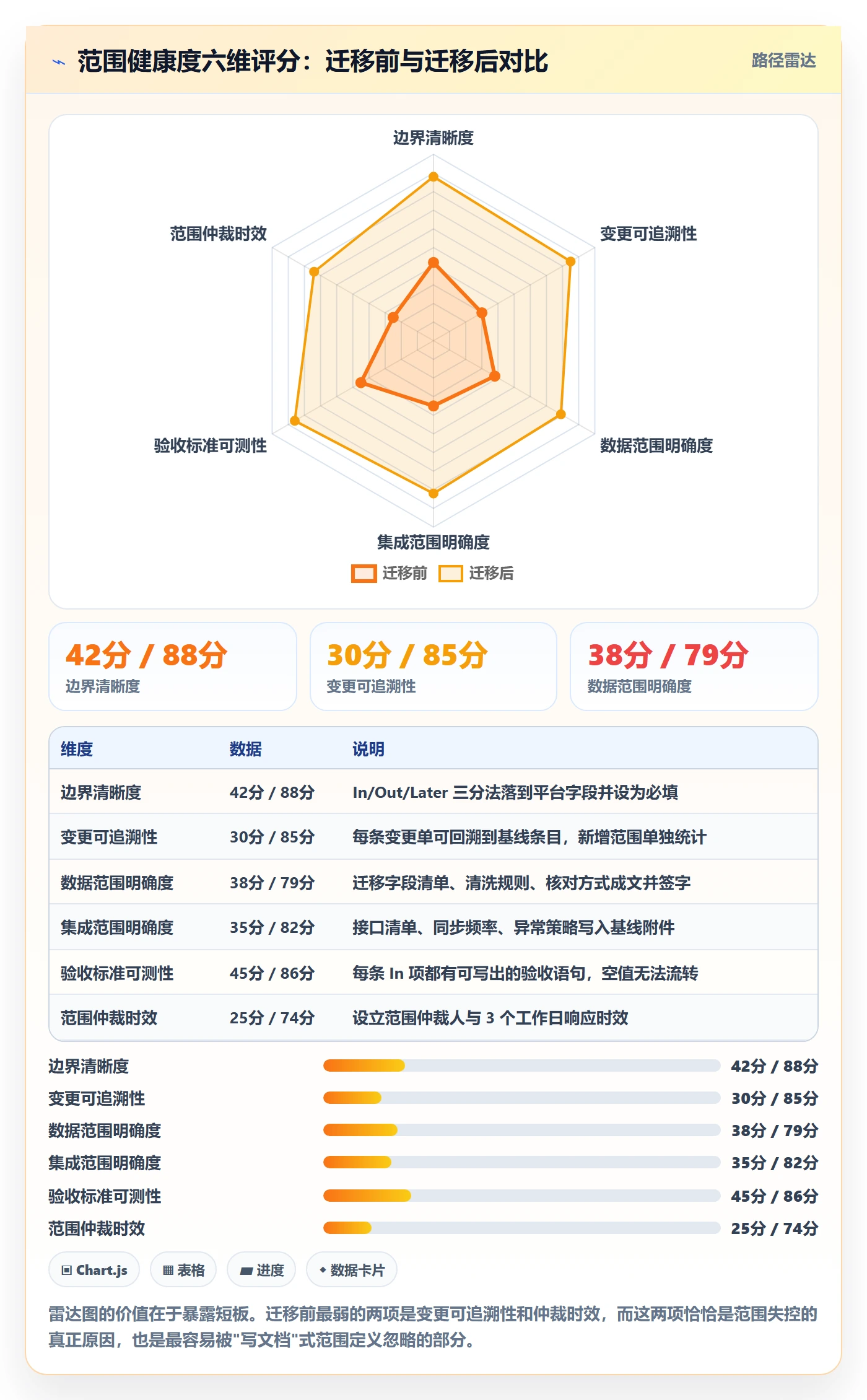

我在一个私有化部署项目里做过统计:把这两块单独成章定义清楚之后,项目后期的集成类变更单从预估的 30 张降到了 11 张,降幅超过 60%。投入的时间是三场会,约 6 小时。

4. 第四层:组织与流程锚点,谁在什么条件下做什么决定

这一层最容易被忽略,但它决定了前两层能不能落地。

需要定义清楚的包括:范围仲裁人是谁、仲裁的响应时效、变更申请的提交入口、变更评审的参会角色、变更对工期和成本影响的评估责任人。

我的经验数值是:范围仲裁人要能在一个工作日内给出初步判断,三个工作日内给出结论。超过这个时效,变更就会开始堆积,项目组会转向”先做再说”,范围基线随即失效。

5. 一句话判定法:三个反问

如果你现在就要用,记住这三个问题,任何一条需求进来都问一遍:

  1. 如果这条需求不做,业务能按期上线吗?
  2. 如果这条需求现在做,工期会增加几天?这几天由谁负责?
  3. 这条需求的验收标准,能用一句话写出来吗?

三个问题里有两个答不上来,就说明它不该留在当期基线里,应该进 Later 或者 Out。这个方法我在评审会上用了很多次,它最大的价值是让争论从”要不要做”转向”能不能验收”,讨论效率提升非常明显。

范围定义怎么做?实施团队落地方案:项目范围从0到1

五、案例与数据观察:一个 400 人研发组织的从 0 到 1

下面这个案例是我近几年做得比较完整的一次范围定义实践,过程和数据都有留存,可以拿出来讲。

1. 项目背景与初始困境

客户是一家装备制造企业,研发中心 400 多人,分布在 3 个城市、5 个产品线。原有研发管理工具是某海外主流 SaaS 平台,授权到期且续费成本上涨,同时数据出境合规要求收紧,因此决定替换。

替换方案选择了 PingCode。选择它的原因有三个:一是支持私有化部署,满足数据不出内网的要求;二是支持从原有平台平滑迁移,42 万条历史工作项不用重建;三是对 400 人以上组织的多产品线权限模型支持比较完整。

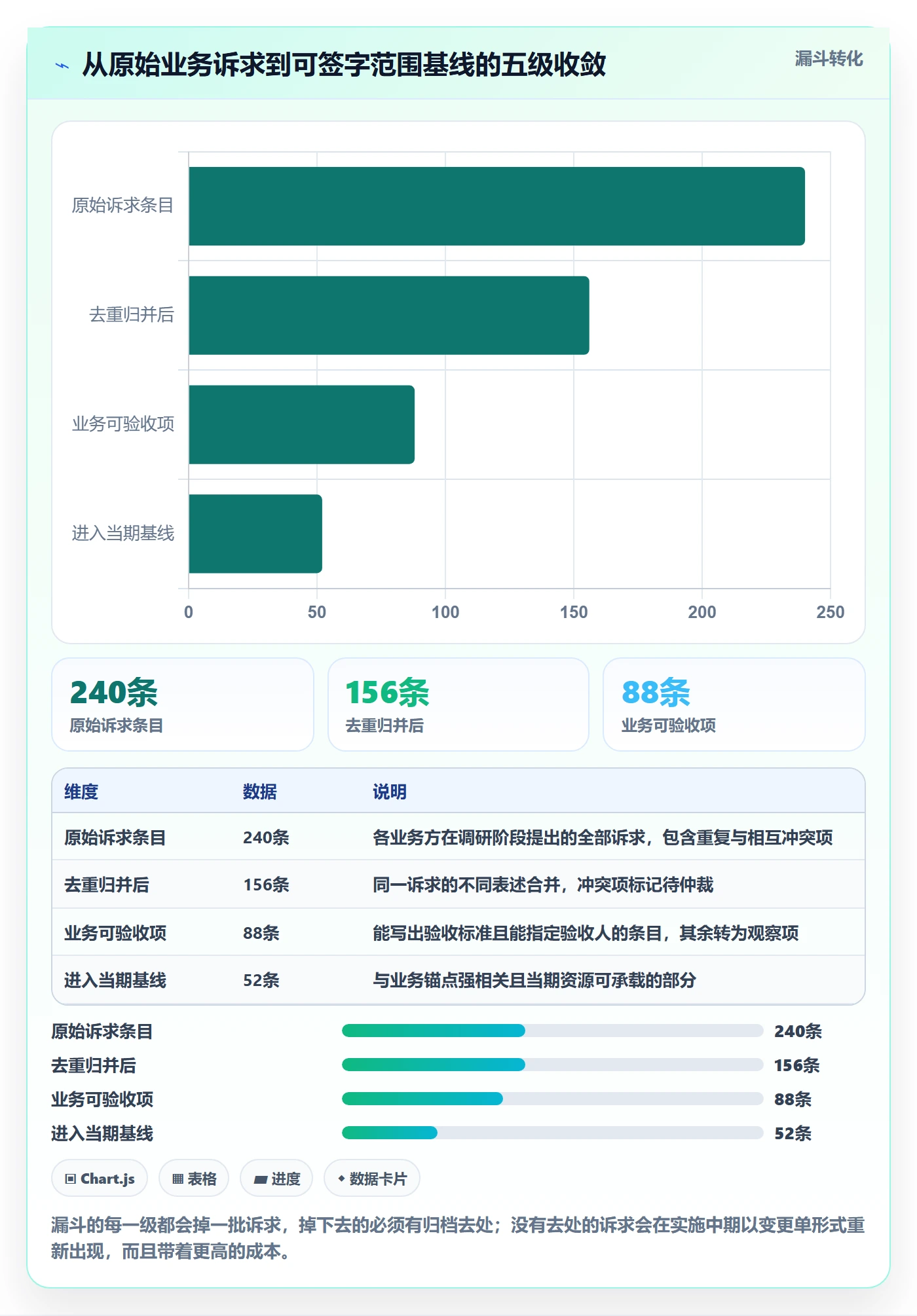

项目立项时的范围描述只有一句话:”完成研发管理平台替换,实现需求、任务、缺陷、测试的线上化管理。”第一次范围定义会上,这句话被拆成了 9 个争议点,其中 4 个当场无法达成一致。

2. 第一个动作不是写需求,是画”变更影响地图”

我没有先做需求收集,而是先做了一张变更影响地图。做法是:把每一个可能变动的领域(组织架构、流程规则、字段定义、接口、报表口径、权限模型)列出来,标注它一旦变化,会影响哪些已完成的工作。

结果很说明问题:组织架构变化的影响面是 100%(权限模型全量重建);接口字段变化的影响面是 65%;报表口径变化的影响面是 40%;而界面文案变化的影响面只有 3%。

这张地图直接改变了范围定义的优先级。我们把组织架构和权限模型的定义提到最前面,因为它的变动成本最高;界面相关的定义放到最后,因为它改起来便宜。

范围定义不是平均用力,而是按变动成本分配注意力。这是我在这个项目里最想强调的一条经验。

3. 把范围变成平台里可度量的对象

范围定义如果只停留在 Word 文档里,它会在第三个月就没人看了。所以我要求把范围基线落到平台上,变成可以被查询、被统计、被追溯的对象。

具体做法包括:

  • 自定义工作项类型,区分业务需求、系统需求、变更请求、技术债四类,每类的字段和流转规则不同;
  • 为每条需求增加”范围状态”字段,取值为 In / Out / Later,并且是必填;
  • 建立基线版本,每个冻结节点打一次基线,基线之后新增的需求自动标记为”基线外”;
  • 变更请求必须关联到基线条目或明确标注为”新增范围”,便于统计新增比例;
  • 为每条 In 需求设置可验收的验收标准字段,空值不允许流转到开发状态。

这套配置在 PingCode 里通过自定义字段、工作流和必填校验组合实现,配置本身花了两天,但它带来的收益是持续的:项目全程 42 万条迁移数据加 3000 多条需求,任何一条都能在 30 秒内查到它的来源、状态和变更历史。

4. 平滑迁移里的范围陷阱

这个项目的一个重要环节是从原有平台做平滑迁移。迁移本身在 PingCode 里有工具支持,但迁移的”范围”必须提前定义,否则会变成后期最大的返工源。

我们踩过和规避过的坑主要有四个:

(1)字段映射不是 1:1

原平台有 47 个自定义字段,其中 12 个在业务上已经废弃但仍有历史数据。如果不定义”哪些字段迁移、哪些归并、哪些丢弃”,迁移后会出现大量空字段和语义混乱的字段。

(2)工作流差异导致状态语义漂移

原平台有 9 个状态,新平台设计为 7 个。哪些状态合并、合并后历史记录怎么保留,必须写进迁移范围。我们最终保留了全部历史状态记录,但在新工作流里做了映射,保证历史数据可查且不污染当前统计。

(3)权限模型需要重建而非迁移

权限从来不是”迁移”出来的,而是”重建”出来的。因为组织架构变了,项目分组逻辑也变了。我们在范围里明确写了”权限模型按新组织重建,不承诺与原系统权限一一对应”,这一句话避免了一场注定要发生的争议。

(4)报表口径必须逐一对齐

原系统有 23 张常用报表。我们的做法是:逐张确认是否需要、口径是否变化、由谁负责验收。最终保留 15 张、重构 5 张、废弃 3 张。这 23 张报表的对齐会议只花了 2 小时,但如果拖到上线前,会变成至少两周的返工。

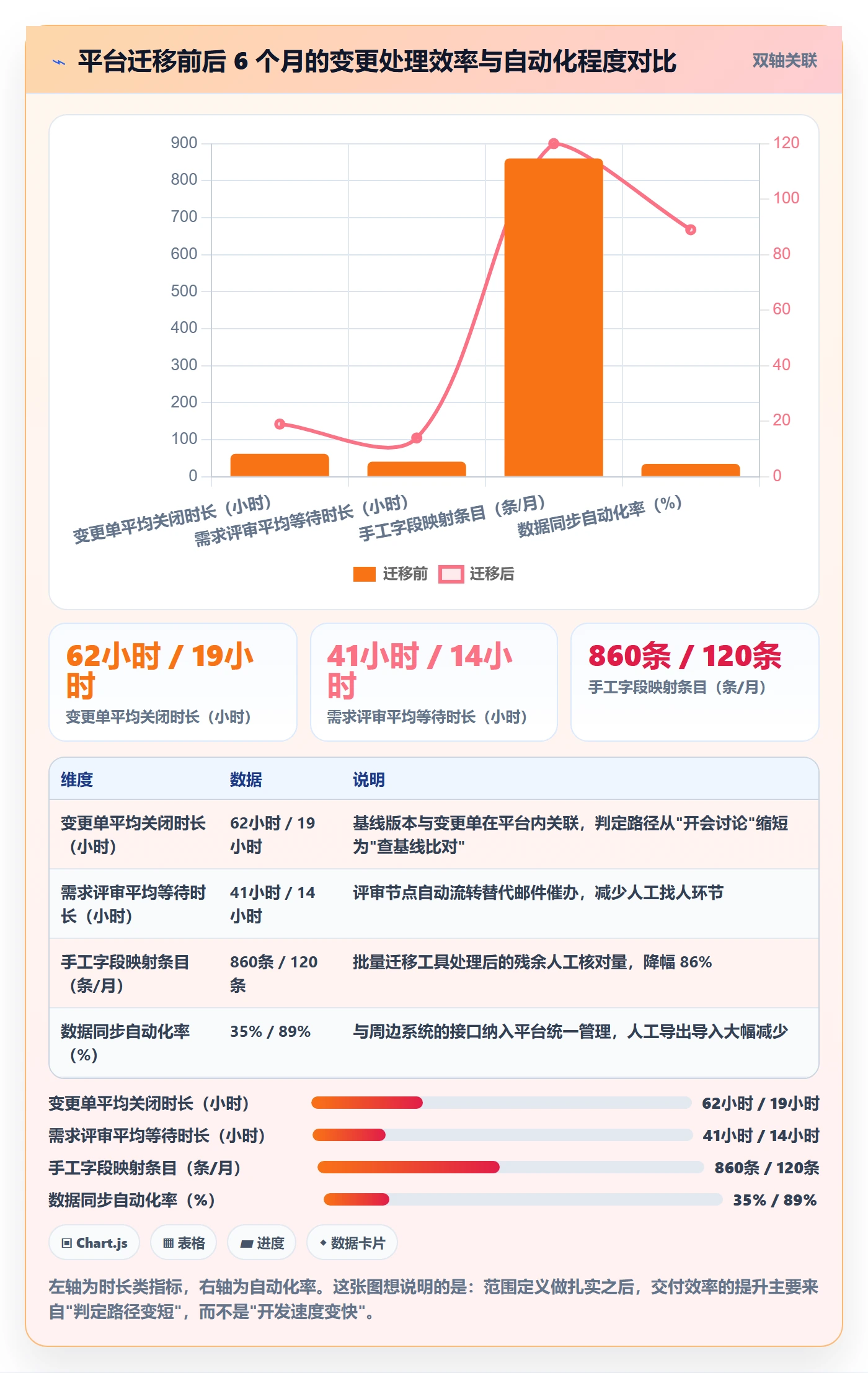

5. 数据观察:迁移前后 6 个月的关键指标

下面这组数据是我从项目组周报和平台统计里提取的,口径是”迁移上线前后各 6 个月”。

范围定义怎么做?实施团队落地方案:项目范围从0到1

范围定义怎么做?实施团队落地方案:项目范围从0到1

六、不同情况下的行动建议

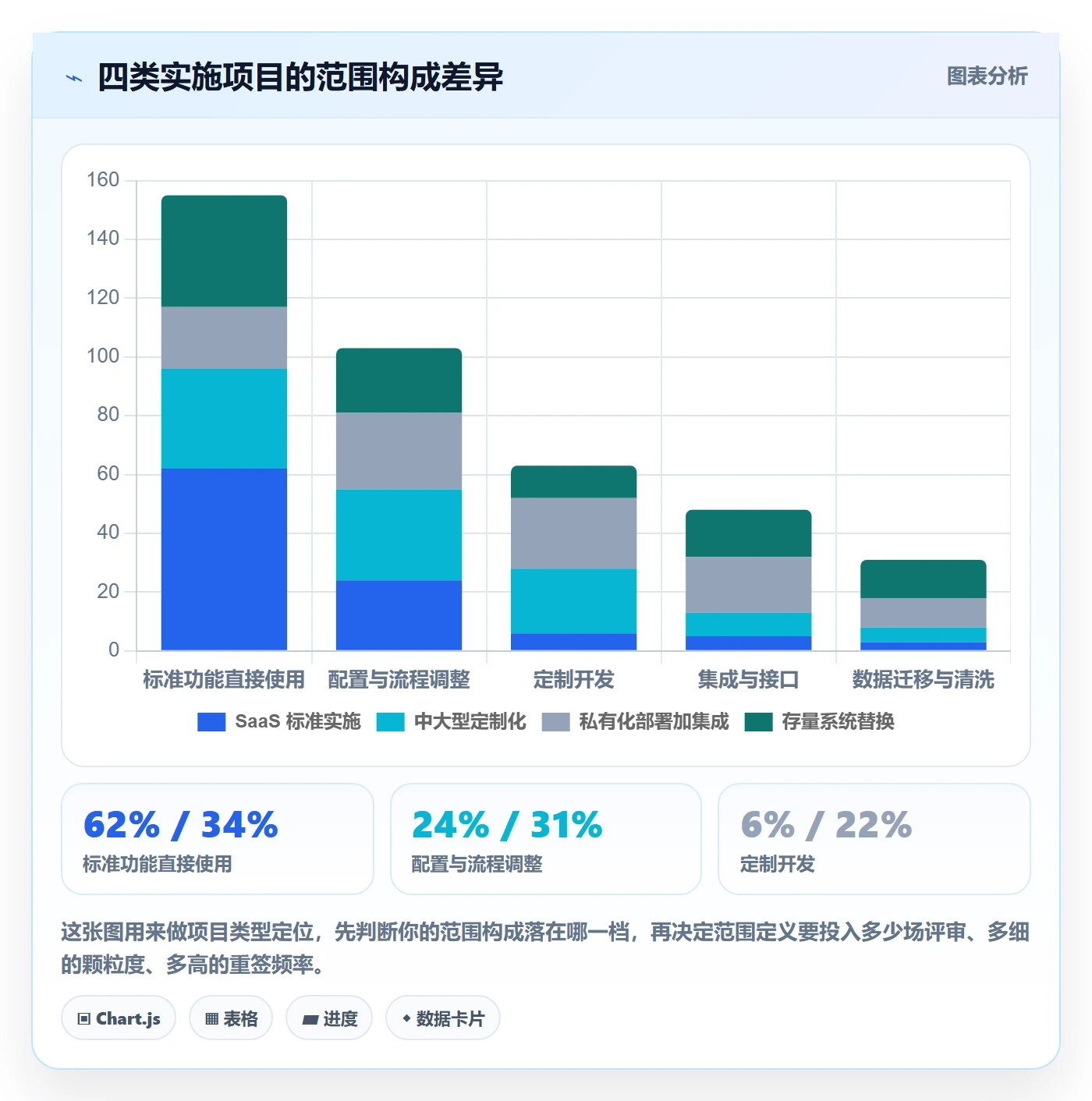

范围定义没有通用模板,不同项目类型的最优策略差别很大。下面按四种典型情况拆开讲。

1. 情况 A:SaaS 标准产品实施,周期 1-2 个月

这类项目的范围风险相对低,因为产品能力边界是既定的,你改不了产品。范围定义的重点应该放在”配置边界”和”流程差异”上。

  • 用产品自带的配置能力清单做基线,逐项确认哪些配置项要做、哪些不做;
  • 重点定义审批流程、字段自定义、通知规则这三块的边界,它们是最容易产生”再改一点”的地方;
  • Out 清单可以短,但必须有,尤其是数据迁移范围必须在 Out 或 In 中明确;
  • 范围定义会建议 1 场,90 分钟足够,但会后必须发确认邮件并要求回复确认。

2. 情况 B:中大型定制化实施,周期 4-9 个月

这是范围失控的高发区。定制开发的每一行代码都对应一个范围判断,边界模糊的代价会被放大。

  • 业务锚点必须写在最前面,且控制在 3-5 条,作为后续所有范围争议的裁判依据;
  • In/Out/Later 三分法必须落库,不能只写在文档里;
  • 设置 2-3 个范围冻结节点,每个节点后变更的成本系数提前公示;
  • 范围仲裁人必须是有决策权的业务负责人,不是项目经理;
  • 每个月做一次范围健康度复盘,统计基线外新增需求占比,超过 15% 就要预警。

3. 情况 C:私有化部署加多系统集成,周期 6-18 个月

这类项目的范围难点集中在集成和数据两块,而且涉及大量外部依赖,进度不可控因素多。

  • 集成接口单独成章,每个接口必须有字段清单、同步频率、异常策略、责任人和验收方式;
  • 数据迁移范围按”年份 × 组织 × 状态”三维定义,明确哪些迁、哪些归档、哪些丢弃;
  • 把第三方系统的排期风险写进范围基线,明确”因外部系统延期导致的工期顺延不计入承包方责任”;
  • 硬件、网络、安全合规这些非软件项也要进范围清单,它们经常成为延期背锅侠;
  • 建议每季度重签一次范围基线,因为 12 个月以上的项目,业务环境一定会变。

4. 情况 D:存量系统替换与平台迁移

替换类项目有一个独特风险:历史数据会带来”隐性的范围”。

  • 先用抽样方式评估历史数据质量,用真实数据量级反推迁移工作量,不要用”大概多少条”估算;
  • 明确”迁移数据可用性”的验收标准,比如”近两年数据字段完整率不低于 95%”;
  • 明确哪些历史报表、历史流程不再迁移,并让业务方签字确认,这一条能省掉大量后期争议;
  • 把并行运行期(新旧系统同时可用)纳入范围,并定义并行期的时长和退出条件。

5. 通用动作清单:12 步

  1. 确认业务锚点 3-5 条,形成书面共识;
  2. 完成干系人分析,识别出范围仲裁人;
  3. 绘制变更影响地图,标注各领域变动成本;
  4. 收集原始诉求,去重归并;
  5. 逐条判断能否写出验收标准,过滤出可验收项;
  6. 按业务锚点和资源情况,形成 In 清单;
  7. 形成 Out 清单,并安排签字;
  8. 形成 Later 清单,注明评估时间点;
  9. 数据迁移与集成范围单独成章;
  10. 定义变更路径、成本系数和仲裁时效;
  11. 把范围基线落到管理平台的字段与工作流中;
  12. 设置范围冻结节点,并约定复盘频率。

范围定义怎么做?实施团队落地方案:项目范围从0到1

七、不同情况下的取舍

范围定义不是”做得越充分越好”,它本身也有成本。下面是四组必须做的取舍,我会给出自己的倾向,但你要根据自己的项目约束来判断。

1. 取舍一:范围完整度与启动速度

多做两场范围定义会,可能让项目晚启动两周。这两周值不值?

我的判断依据是项目总周期的长度。周期在 3 个月以内的项目,完整度收益有限,建议用”快速基线 + 高频复盘”替代;周期超过 6 个月的项目,我几乎一定会建议多花这两周,因为中后期的返工成本远高于此。

一个粗略的经验值:范围定义投入的时间,建议控制在项目总工期的 3%-5%。低于 2%,后期风险明显上升;高于 8%,投入产出比开始下降。

2. 取舍二:变更开放度与交付确定性

完全不接受变更的项目,上线后大概率业务不认;完全开放变更的项目,永远交付不了。

我的做法是分阶段调整开放度:需求阶段开放度最高,任何合理诉求都可以讨论;开发启动后,只有影响业务锚点的变更才受理;UAT 阶段,原则上只受理缺陷类变更,功能类变更一律进下一版本。

这个分阶段策略的关键不是规则本身,而是提前公示。业务方在知道”第 8 周之后变更要加成本系数”的前提下提需求,决策会理性得多。

3. 取舍三:文档厚度与判定规则密度

一份 80 页的范围说明文档,和一份 12 页但每条都能判定的规则清单,哪个更有用?

我几乎总是选后者。原因很直接:文档越厚,被读的概率越低,被引用的概率更低。而范围基线只有在被反复引用时才产生价值。

我的标准是:范围基线正文控制在 15 页以内,附件(字段清单、接口清单、迁移范围表)不限。正文讲规则,附件讲细节。

4. 取舍四:统一标准与部门自治

400 人以上的组织,不同事业部的流程差异往往很大。统一标准意味着规则清晰但推行阻力大;部门自治意味着落地顺畅但后续整合成本高。

我的经验是:数据模型和权限模型必须统一,流程和报表口径可以有条件自治。因为数据模型不统一,后面所有跨部门统计都做不了;而流程差异只要能在同一套状态机上表达,就不会伤筋动骨。

5. 取舍矩阵

取舍维度 偏向完整度 偏向速度 我的建议分界线
范围完整度 vs 启动速度 多做 2-3 场定义会,范围基线签字 快速基线,靠高频复盘补齐 项目周期超过 6 个月选完整度,低于 3 个月选速度
变更开放度 vs 交付确定性 全阶段开放,业务满意度高 冻结后关闭,交付风险低 按需求、开发、UAT 三阶段递减开放度
文档厚度 vs 规则密度 详尽文档,覆盖面广 精简规则,引用率高 正文 15 页以内,细节移入附件
统一标准 vs 部门自治 全组织统一,整合成本低 部门自定,推行阻力小 数据与权限统一,流程与报表有限自治

范围定义怎么做?实施团队落地方案:项目范围从0到1

八、从 0 到 1 的落地模板

前面讲了判断逻辑,这一节给可以直接抄走的东西。三个模板加一个自检清单。

1. 范围基线文件的最小结构

我建议用结构化格式写范围基线,而不是纯文本。这样既方便评审,也方便后续和平台字段做映射。

project: 研发管理平台替换项目
version: v1.0

baseline_date: 2024-03-15

business_anchors:

id: BA-01

statement: 研发需求平均交付周期从 28 天降至 20 天

owner: 研发管理部

id: BA-02

statement: 跨产品线需求重复率从 17% 降至 8% 以内

owner: 产品委员会

scope_in:

id: IN-01

name: 需求全生命周期线上化管理

acceptance: 从需求提出到验收关闭全流程线上留痕,可导出完整链路

owner: 研发管理部

scope_out:

id: OUT-01

name: 与供应商门户的账号打通

reason: 当期业务锚点不涉及供应商协同

signer: 采购中心负责人

scope_later:

id: LAT-01

name: 多语言界面支持

review_point: 2025 Q1 规划评审

change_policy:

arbitrators:

研发副总

信息中心负责人

response_sla: 3 个工作日

cost_factor:

before_dev_start: 1.0

after_dev_start: 1.8

before_uat: 2.6

data_scope:

source_system: 原研发管理 SaaS 平台

migrate_years: 2021-2024

migrate_status: 除已废弃状态外全部迁移

exclude: 测试环境脏数据、已合并的重复工单

integration_scope:

target: MES

direction: 双向

frequency: 15 分钟增量

exception: 失败重试 3 次后告警

owner: 制造 IT 组

这个文件我实际操作下来,写起来大约需要 6-8 小时,但它能替代后续几十小时的争议讨论。关键是 scope_out 段必须有 signer 字段,且这个字段不能为空。

2. 变更影响判定伪代码

如果你想把范围判定自动化,或者至少让新人能照着判断,可以把规则写成下面这样的判定逻辑。这段逻辑我在实际项目里用过一个简化版,配置在平台的工作流校验里。

function judge_change(request):
if request.matches(scope_in):

return PASS_WITH_REVIEW

if request.matches(scope_out):

return REJECT_WITH_REFERENCE

引用 Out 清单条目编号,讨论到此为止

if request.matches(scope_later):

return DEFER_TO_NEXT_REVIEW

基线外新增,进入成本评估

factor = cost_factor_by_phase(now)

estimate = estimate_effort(request) * factor

if estimate.days == 0:

return NEED_CLARIFICATION

if estimate.days 小于等于 3 and not affects_business_anchor(request):

return PASS_FAST_TRACK

return ESCALATE_TO_ARBITRATOR(deadline: 3 工作日)

function cost_factor_by_phase(now):

if now 早于 dev_start: return 1.0

if now 早于 uat_start: return 1.8

return 2.6

这段逻辑最重要的部分不是判断本身,而是 cost_factor_by_phase 这个成本系数。把”现在改要贵多少”变成明码标价,业务方的决策会立刻理性起来。

3. 启动会必问的 5 个问题

  1. 这个项目上线后,哪个业务数字会变化?由谁负责确认这个变化?
  2. 如果只能做一半,哪一半必须做?由谁决定?
  3. 这条需求由谁验收?验收标准能用一句话说清楚吗?
  4. 如果第 8 周有新需求进来,谁有权决定收还是不收?
  5. 数据要迁哪些年份、哪些组织、哪些状态?谁来确认迁移结果的正确性?

这五个问题如果有一半答不上来,启动会就应该改成范围定义会。我个人的判断是:这五个问题的答案质量,比项目计划的详细程度更能预测项目成败。

4. 第一次范围评审会的 90 分钟议程

  • 0-10 分钟:重申业务锚点,确认没有异议;
  • 10-30 分钟:逐条确认可验收项,无法写出验收标准的移出当期基线;
  • 30-55 分钟:确认 Out 清单,逐条请业务方表态;
  • 55-70 分钟:确认 Later 清单与重估时间点;
  • 70-80 分钟:确认变更路径、成本系数、仲裁人和时效;
  • 80-90 分钟:确认数据迁移与集成范围是否单独成章,指定责任人。

这个议程我在多个项目里用过。最容易超时的是 Out 清单环节,因为每一条都要有人表态。我通常的做法是提前把 Out 清单发给业务方,会上只处理有异议的条目,这样能把 25 分钟压到 15 分钟以内。

5. 自检:8 项范围定义健康度

下面这 8 项可以当作发布前的检查清单。我统计过项目里各项的失分频率,前 3 项占到了累计失分的 58%。

范围定义怎么做?实施团队落地方案:项目范围从0到1

九、结语:范围定义的终局,是把谈判提前

回到开篇那个延期 5 个月的项目。如果重来一次,我会在第 1 个月做三件事:让业务方签一份 31 条的 Out 清单;把数据迁移和集成的范围单独成章;指定一位能在一个工作日内给出裁决的范围仲裁人。

这三件事加起来,投入时间不到 40 小时。而项目最终因为范围问题多花的成本,是这个数字的几十倍。

范围定义的本质,不是把话说清楚,而是把本来会发生在第 8 个月的谈判,提前到第 1 个月。第 1 个月谈判的成本很低,因为还没有代码、没有环境、没有人已经投入;第 8 个月谈判的成本极高,因为每一个让步都意味着推翻已完成的工作。

这也是为什么我一直反对”先做起来,边做边对齐”这种做法。它在小项目里有时行得通,在 100 人以上的组织里几乎必然失败,因为大组织的对齐成本随人数呈超线性增长。

至于工具,我的判断是:范围定义可以先用文档起步,但如果你管理的是 100 人以上组织、周期超过 6 个月、或者涉及私有化部署和系统迁移,尽早把范围基线落到管理平台里会划算得多。像 PingCode 这类支持私有化部署、支持从 Jira 平滑迁移、对多产品线权限模型支持较完整的平台,能把 In/Out/Later、基线版本、变更单关联这些概念直接变成字段和工作流,让范围从”文档里的承诺”变成”平台里的约束”。

这一步做完,范围定义的执行成本会下降一个量级。

下一步你可以这样做:

  1. 今天就用”三个反问”测一遍你手上项目的当前需求,把答不上来的挑出来;
  2. 本周内补一份 Out 清单,哪怕是 5 条,先让业务方签字;
  3. 检查你的范围文档里是否存在”等””相关””后续”这类词,全部替换成明确条目;
  4. 把数据迁移和集成范围单独拉出来,按字段、频率、异常、责任人四个维度定义;
  5. 指定一位范围仲裁人,并把响应时效写进项目章程。

做完这五步,你大概会花掉 8-12 小时。用这 8-12 小时换掉后面几个月的扯皮,我认为是实施项目里投入产出比最高的一笔时间支出。

常见问题解答(FAQ)

1. 项目范围定义到底该由谁牵头,产品经理还是项目经理?

我们团队最近启动一个新项目,老板让我牵头把范围定下来,但产品经理觉得这该他主导,项目经理又说他只管进度。我夹在中间很尴尬,不知道该听谁的,也怕定完没人认账。

范围定义的牵头人应该是项目经理,但产品经理必须是共同签署人,这是我在三个从0到1项目里踩坑后总结的分工。具体做法:项目经理负责组织范围工作坊、输出范围说明书、维护变更台账,对流程负责;产品经理负责定义业务边界、验收标准和优先级,对内容负责。判断依据很简单,谁对交付结果负责谁牵头。

落地时要求两人在范围说明书上共同签字,并把签字版本作为后续所有变更的基线,否则范围一旦被挑战就会出现互相甩锅,返工成本通常占到项目总工期的15%到30%。

2. 从0到1的项目,范围说明书里到底要写哪些内容才算完整?

我之前写的范围说明就是几句话,结果开发做到一半说这个没写清楚,测试说验收标准没定义,最后扯皮扯了一个月。我特别想知道,一份真的能落地的范围文件应该包含什么。

一份能落地的范围说明书至少要有五块:一是业务目标与成功指标,用可量化的数字写清楚;二是范围内清单,按模块逐条列出交付物;三是范围外清单,明确写出这次不做什么,这一条最容易被忽略但最防止蔓延;四是验收标准与责任人;五是假设与约束条件。

我在实际项目里会把范围外清单单独拉一页,让所有干系人确认签字,因为后期争议80%来自没说清不做什么。判断一份范围文件是否合格,就看一个新人拿着它能否判断某个需求该不该做,如果判断不了就是没写完整。

3. 需求一直在变,范围定义是不是一开始就注定要作废?

我们项目做到第三个月,客户加了十几个需求,原来的范围文档基本没人看了。同事说范围定义本来就是走个形式,反正都会变。我有点不甘心,想知道有没有办法让它真正管用。

范围定义不是用来冻结需求的,而是用来管理变化的基线,这个认知转变很关键。可执行的做法是建立变更控制流程:任何新需求先登记到变更台账,评估对工期、成本、质量的影响,再由项目经理和产品经理共同决定是否纳入当前版本还是放到后续迭代。

我在项目里会把每个变更的影响量化成天数,客户看到加一个需求要多两周时,一半的随意需求会被自己撤掉。判断标准是每次范围调整后基线版本要同步更新并通知全员,如果基线长期不更新,范围管理就真的沦为形式了。

4. 小团队没有专职PM,范围定义怎么用最低成本落地?

我们是个七八个人的小团队,没有专职项目经理,大家都是兼职做项目。让我搞一套完整的范围管理流程不现实,但不搞又天天返工。有没有轻量但有效的做法。

小团队可以用一页纸范围法,核心是三件事:一页纸写清目标、本次做什么、本次不做什么;一次半小时的范围对齐会,全员参加口头确认并留聊天记录;一个共享表格记录所有变更和决定。我在六人团队试过这套,文档工作量控制在两小时内,但需求蔓延明显减少。判断依据是看返工率,如果每月返工工时降下来就说明有效。

关键不在于文档多正式,而在于范围外清单和变更记录这两件事必须坚持做,缺了任何一项,小团队靠口头同步的范围基本撑不过第一个迭代。遇到需要工具承载时,用某项目管理平台把这三样东西固定成模板即可,不必追求重型流程。

读者评论

史
史景行

Out清单签字这点我认同,但实操里最难的是没人愿意当那个签字的人。我们去年做范围基线时,业务负责人嘴上说支持,到了Out清单就推给下属,最后签的是项目经理。结果第5个月新领导一来,照样不认。我觉得除了仲裁人,还得把签字和考核挂钩,否则就是一张纸。

谢
谢子涵

用变更单平均关闭时长衡量范围基线质量,在我们公司会失真。我们变更慢不是范围没定义,而是审批链太长,一个变更要过信息、业务、财务、法务四道会,平均15天起步。后来把范围判定规则嵌到需求管理工具里,关闭时长才降到6天。所以这个指标得先排除流程审批本身的水分。

龚
龚云舟

文章把范围定义会放在启动会之前,理想上对,但很多甲方启动会本身就是领导站台会,边界讨论根本插不进去。我的做法是启动会只讲愿景和里程碑,范围基线会单独约业务骨干开,会后发确认邮件并要求回复确认。虽然没有正式签字,但至少留下可追溯的沟通记录,比在启动会上走过场强。

文章包含AI辅助创作:范围定义怎么做?实施团队落地方案:项目范围从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/320862

赞 (0)
飞飞飞飞
项目范围WBS全流程:实施团队落地方案与一文讲清
上一篇 2026年10月4日 上午8:46
项目范围如何做好范围变更?实施团队落地方案与操作步骤
下一篇 2026年10月4日 上午8:46

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
