我带过的一个 ERP 实施项目,合同工期 6 个月。第 5 个月的时候项目经理跟我说”再有 3 周就能上线”。第 7 个月我们才开始 UAT,第 9 个月才走完验收。复盘时我把 9 个月的变更记录全部拉出来,一共 47 条,只有 11 条走了正式变更流程,另外 36 条散落在邮件、即时通讯消息和会议纪要里。这 36 条里有 29 条最终被实现了,但没有任何一条调整过工期和报价。项目毛利率从立项时测算的 38% 掉到 11%,吃掉的 27 个百分点里,我能归因到”范围变更未受控”的部分占 19 个百分点。
这就是我写这篇教程的原因。市面上讲范围变更的文章,绝大多数在讲”要建立变更控制流程””要填写变更申请单”这类正确但无用的废话。真正让实施团队翻车的,从来不是没有流程,而是流程跑起来之后仍然拦不住的那些东西。这篇文章我把踩过的坑、复盘出来的判断逻辑和可以立刻落地的动作,一次讲清楚。
一、核心结论:范围变更的杀伤力不在数量,而在”确认延迟”
先把结论摆出来,后面所有章节都是为这几条结论提供依据。
1. 真正的风险敞口是”已投入但未确认”的工作量
很多人把范围变更管理理解成”控制变更数量”,这是个方向性错误。我复盘过的项目里,有的项目变更 60 多条依然按时交付、毛利稳定,有的项目只变了 8 条就彻底失控。差别不在数量,在于每一条变更从”被提出”到”被确认”之间隔了多久。
中间这段时间,团队在干活,成本在发生,但合同、工期、预算三样东西全都没动。我把它叫做”未定价工作量”。项目越大,这段延迟的破坏力越强,因为它会以复利的方式吃掉缓冲。
用一句话概括风险敞口:
风险敞口 = Σ(未书面确认变更的预估人天) × 单位人天成本 × 剩余工期压力系数
其中:
单位人天成本 = 团队月成本 / 21 个工作日
剩余工期压力系数 = 1 + (已消耗工期 / 总工期) ^ 2
含义:越接近交付末期出现的未确认变更,单位破坏力越高
注意最后那个平方项。这是我从项目复盘里拟合出来的经验公式,样本只有 12 个项目,不能当统计学结论用,但它反映的规律是真实的:同一个变更,在第 1 个月提出和在第 5 个月提出,综合代价差 3 到 5 倍。

2. 实施团队最大的失权,是”自己给自己定价”
我见过太多项目经理,在客户提出新需求时第一反应是”我先看看工作量”,然后私下评估、私下安排人力、私下消化。看起来很负责任,实际上是把定价权拱手让出去了。
你在心里换算成 10 个人天,客户在心里换算成”就加个字段的事”。这个认知差在你没有正式提出影响评估之前,永远无法收敛。而一旦你默默做完了,这个差距就永远固化成了沉没成本。后续再想提,客户会说”上次不也没加钱吗”。
3. 变更管理的最小可行动作只有三步
不需要宏大体系,先把这三步跑通,能拦掉 70% 以上的失控:
- 进入单一台账:所有变更,无论来自谁、通过什么渠道提出,必须在同一个地方登记,不能分散在聊天记录里。
- 24 小时内给出影响评估:至少包含工作量、工期、质量风险、对其他项目的影响四项。评估可以是粗的,但不能没有。
- 48 小时内拿到决策:接受、拒绝、置换、延期,四选一,必须有明确的书面结论和责任人。
这三步里,第三步最难。因为客户往往不愿意做决策,或者决策链条太长。但恰恰是这一步决定了项目是否可控。没有决策的变更,等于默认免费承接。
4. 结论汇总
| 常见做法 | 我以为的问题 | 更有效的替代动作 |
|---|---|---|
| 控制变更数量,争取零变更 | 不现实,且会让客户把变更转成隐性需求 | 允许变更,但要求每条变更必须被定价 |
| 填变更申请单 | 表单填了但没人决策,变成形式主义 | 给变更单绑定决策人和决策截止时间 |
| 项目经理私下评估消化 | 团队承担了成本,公司失去定价权 | 影响评估必须书面发出并留痕 |
| 冻结需求到某个日期 | 业务变化不会因为冻结而停止 | 设置变更窗口期 + 缓冲区额度 |
| 把所有变更都往上推 | 决策层被淹没,反而延误关键变更 | 按影响分级授权,L1 现场决策 |
二、背景与真实场景:一条变更如何吃掉 19 个百分点毛利
抽象讲风险没意义,我把刚才那个 ERP 项目的失控过程拆开讲,你能看到它是怎么一点点滑下去的。
1. 失控时间线还原
项目是做集团财务与供应链的整合实施,客户是制造业,年营收 30 亿左右,我方的实施团队峰值 14 人。
第 1 个月一切正常,需求调研完成,范围基线签字确认。第 2 个月开始出现第一批变更,主要是客户财务共享中心提出要增加多组织核算维度。当时我们评估了工作量,大约 8 个人天,项目经理判断”量不大,先做,验收时一起谈”。这是第一个失守点。
第 3 个月变更开始加速。客户的业务部门看到系统雏形后,陆续提出报表格式调整、审批流分支增加、历史数据迁移范围扩大。这些变更单条都不大,3 到 5 人天,加起来大概 40 多人天。项目经理依然选择”先做后补”。
第 4 个月出现转折。客户新上任的供应链总监提出要对接一个新的第三方物流平台,这个变更涉及接口开发、联调、测试,评估下来 60 多人天,工期至少延长 3 周。这时候项目经理才意识到必须走正式流程了,但前面 40 多天的”先做后补”已经让客户形成了预期:变更好像不用走流程。
第 5 到第 7 个月,双方在变更定价上反复拉扯,开发资源被抽调去做评估和演示,实际进度反而更慢。第 8 个月才勉强进入 UAT。最终项目延期 3 个月,变更补偿只谈下来合同额的 6%,远低于实际发生的 21%。

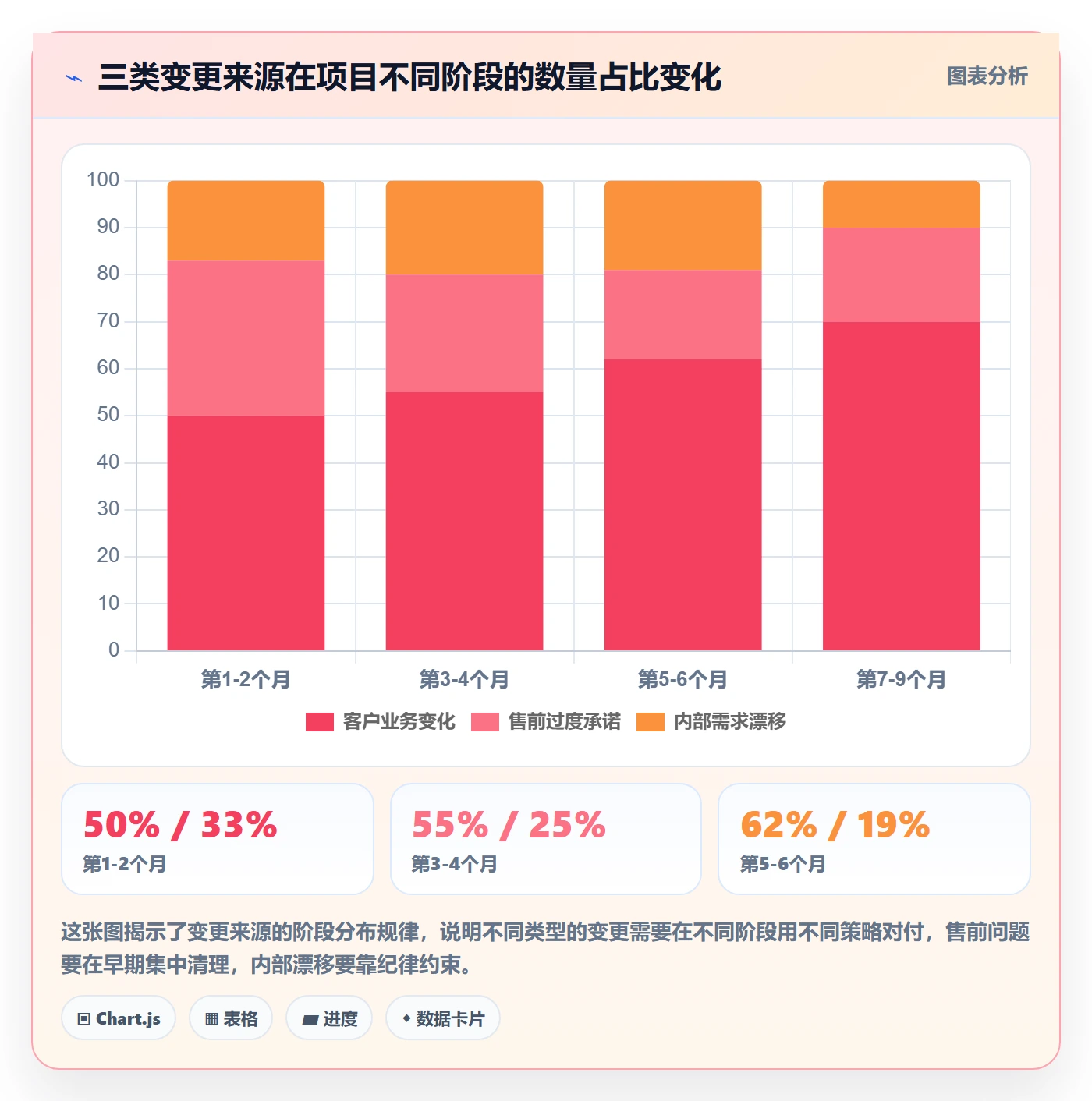

2. 三类变更来源,破坏力完全不同
把变更来源分类,是我做复盘时最有价值的动作。因为不同来源的变更,应对策略根本不一样,混在一起管理只会一团乱麻。
(1)客户业务变化型
客户组织调整、新业务上线、监管要求变化导致的变更。这类变更最正当,也最难拒绝,因为客户会认为”这是客观原因”。应对方式不是拒绝,而是把商务影响显性化,同时给出分期或降配方案。
(2)售前过度承诺型
销售阶段为了签单,口头承诺了一些标准产品不具备的能力,或者在演示时用定制版界面展示了未发布的特性。这类变更最危险,因为它带有”你们自己人答应的”属性,实施团队几乎没有谈判筹码。我的做法是:立项交接时必须做一次承诺清单核对,所有售前口头承诺必须落到书面并标注”需评估”。
(3)内部需求漂移型
实施团队自己为了”做得更好”而扩大的范围,比如主动增加报表、主动优化交互、主动兼容历史数据。这类变更对外没有定价依据,是纯亏损。我看到的最夸张的一次,某实施团队主动把客户三家子公司的历史数据全部清洗迁移,多花了 90 多人天,客户根本不知道,也没人认这个账。

3. 为什么实施团队总是最后知道
这是我在复盘里最扎心的发现。47 条变更中,项目经理在提出当天就知道的有 31 条,隔了 3 天以上才知道的有 9 条,还有 7 条是临近验收才知道的。
后面这 16 条为什么滞后?三个渠道:
- 客户方对接人直接找一线顾问沟通,顾问觉得是小事,自己改了,没上报。
- 客户方在群里提的需求,群里人多,责任分散,没人认领。
- 我方开发在联调时被客户现场人员口头要求调整,顺手改了。
这三条渠道的共同点是:变更入口不在项目经理手里。只要入口分散,台账就是假的,评估就是滞后的,定价就是无效的。所以后面我会专门讲入口收敛的具体做法。
三、拆解常见误区:五个看起来对、实际上害人的做法
这一节讲的五个误区,我都亲自踩过,也见过很多同行在踩。每一个都有”看起来很有道理”的外壳。
1. 误区一:把变更登记表当变更管理
登记表解决的是”记录”问题,变更管理解决的是”决策”问题。我见过团队准备了非常规范的变更申请单,字段齐全,还有签字栏。结果呢?表单填了 30 多份,签字栏空着 26 份,因为没人规定谁来签、什么时候签。
判断一个变更管理机制是否有效,只看一个指标:从变更提出到形成书面决策结论的平均耗时。如果这个数字超过 72 小时,那不管表单多漂亮,机制都是失效的。
2. 误区二:口头确认也算确认
我自己吃过一次大亏。客户 IT 总监在会议室里当着 8 个人的面说”这个报表你们加一下,费用的事我心里有数”。我当时选择了相信。三个月后这位总监调岗,新来的负责人翻遍合同也没找到任何依据,这笔 40 多万人天的工作量就彻底沉了。
血的教训:口头确认的有效期,等于说这话的人在岗的剩余时间。

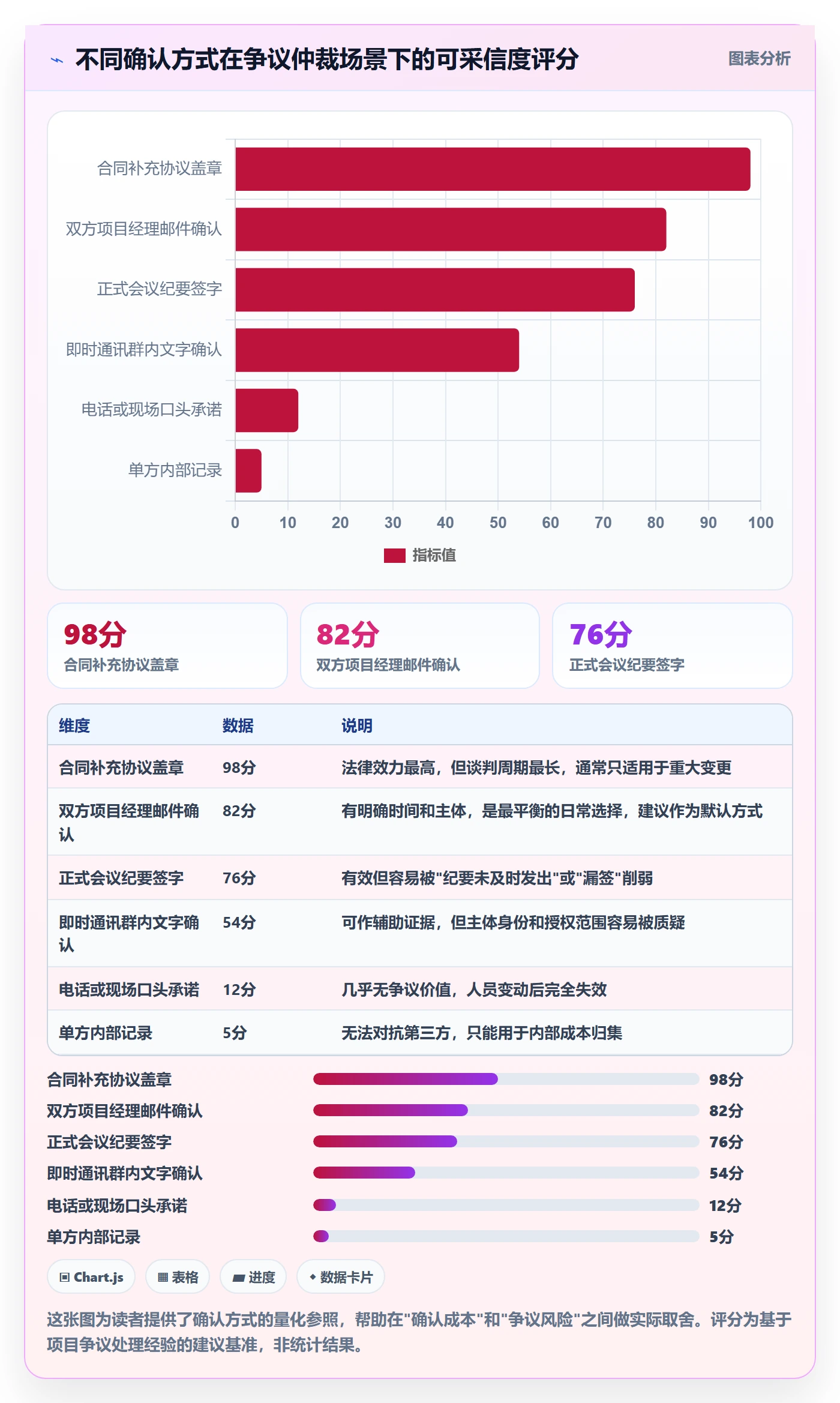

有人说那我在群里让他回复”确认”行不行?行,但效力有差别。我在后面会给不同确认方式的可采信度排序。

3. 误区三:先做后补流程
“客户催得急,先做了再补流程”这句话,是实施团队最常见的自我说服。问题在于,补流程是有前提的:你得有议价筹码。而先做完了,筹码就没了。
更隐蔽的危害是它会训练客户。第一次先做后补,客户学到的是”提需求不用等审批”;第二次就会直接在会上提,不会再走任何渠道;第三次,客户干脆认为这些本来就是合同范围内的。
我的处理原则很简单:评估可以快,但动手必须等确认。如果客户确实急,那就走加急通道,用普快 24 小时、加急 4 小时的方式压缩评估时间,而不是跳过确认。
4. 误区四:把所有变更都往上推
有些团队吸取了教训,走向另一个极端:任何变更都上报到项目指导委员会。结果是决策层一周开一次会,一次要批 20 条变更,每条平均讨论 3 分钟,等于没讨论。真正重大的变更反而被淹没在琐碎事项里。
正确的做法是分级授权,让 80% 的小变更在现场快速闭环,把决策层的注意力留给真正影响合同的那 20%。具体分级标准我在第四节给。
5. 误区五:试图冻结需求
“需求冻结”这个词在实施圈流传很广,但它在现实中几乎从不成立。客户业务在变、监管在变、竞争对手在变,凭什么指望客户的需求停在签字那天?
冻结需求最大的害处是:它把合规的变更通道堵死了,变更就会转入地下。客户不正式提了,改成在会议上”顺便说一下”,改成让一线顾问”帮忙看一下”。表面上变更数下降,实际上风险敞口更大,因为你连统计都统计不到了。
替代方案是设置”变更窗口 + 缓冲额度”:每个阶段留出 10% 到 15% 的范围缓冲,窗口期内变更走快速通道,窗口期外变更必须走正式评估并调整计划。这个话题在第七节取舍部分还会展开。
四、专业判断逻辑:变更分级与四维影响评估
讲完误区,该讲方法论了。这一节是我在多个项目上迭代出来的判断框架,核心是两个工具:变更分级表和四维影响评估。
1. 变更分级:按影响面和可逆性分三层
分级不要按工作量分,因为工作量是评估的结果,不是分级的依据。分级要看两个维度:影响面(影响几个模块、几个部门、几个系统)和可逆性(做错了能不能低成本回退)。
| 级别 | 判定标准 | 决策人 | 决策时限 | 典型例子 |
|---|---|---|---|---|
| L1 微变更 | 影响单一模块,可逆,预估 ≤ 5 人天 | 我方项目经理 + 客户业务负责人 | 4 小时 | 报表列顺序调整、字段标签改名 |
| L2 常规变更 | 影响 2-3 个模块或跨部门,可逆,预估 5-30 人天 | 双方项目经理 + 客户 IT 负责人 | 24 小时 | 新增审批分支、增加一张业务报表 |
| L3 重大变更 | 影响架构、跨系统对接、合同范围,或不可逆 | 项目指导委员会 | 72 小时 | 对接第三方平台、数据迁移范围扩大 |

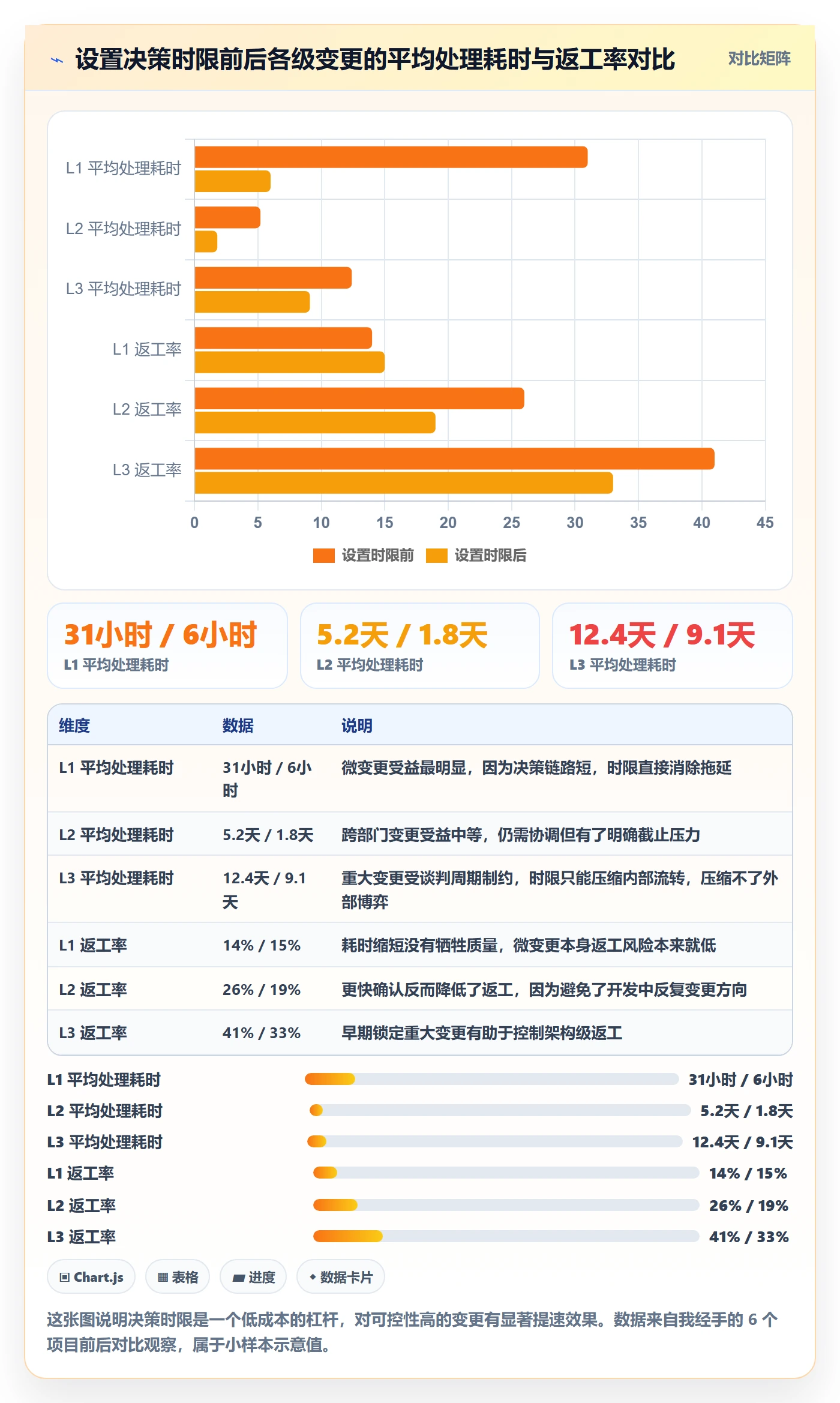

这张表的关键不是标准本身,而是决策时限。我发现只要把时限写进变更单并同步给客户,L1 和 L2 的平均决策耗时会下降一半以上。因为客户那边的对接人也需要向上解释,有时限比没时限好推动。

2. 四维影响评估:不要只算工作量

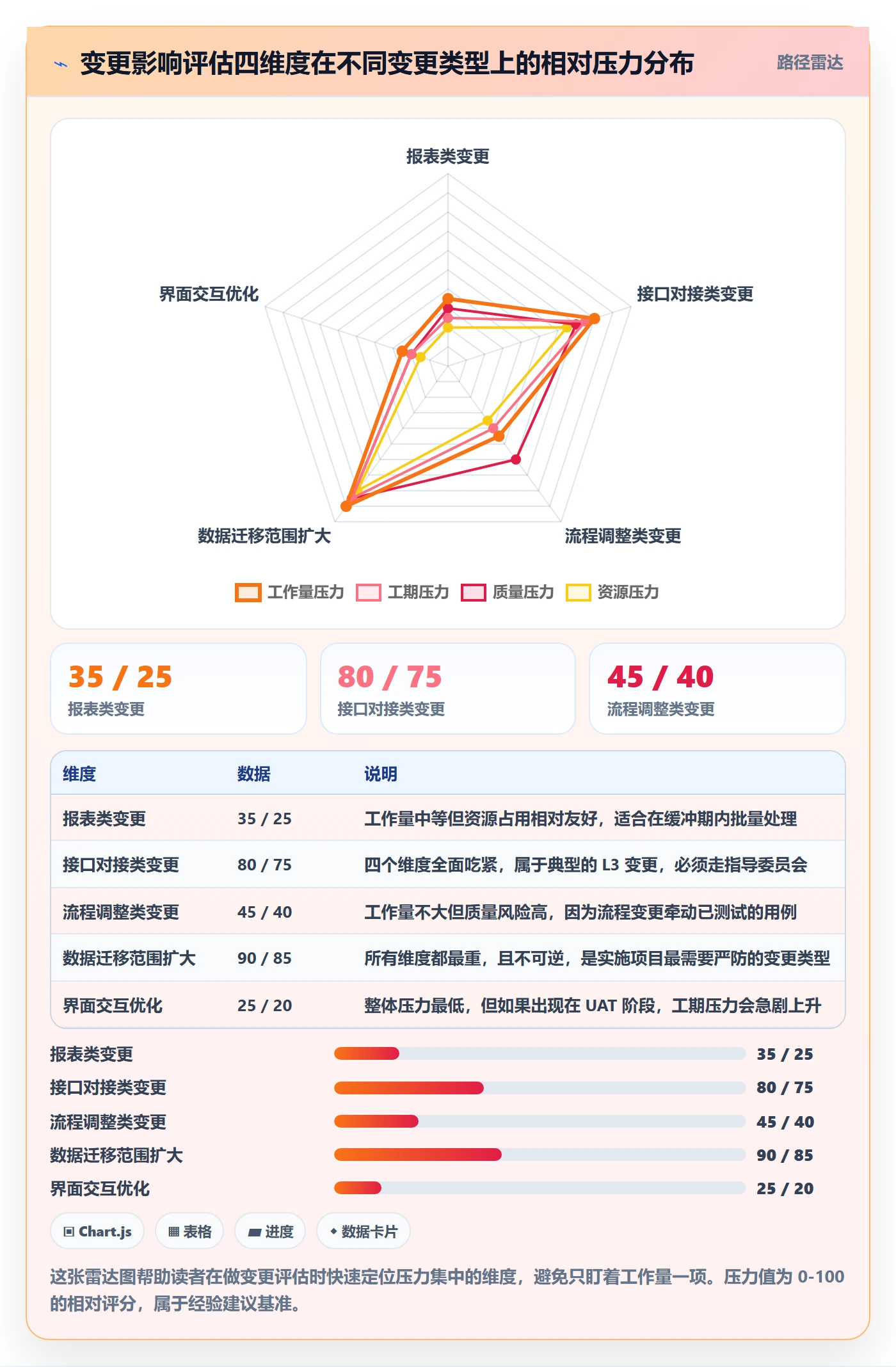

绝大多数团队做变更评估只算工作量,这是不够的。工作量是显性成本,还有三个隐性成本必须一起摆到桌面上,否则客户永远觉得你在小题大做。
(1)工作量维度
不只是开发工时,要包含需求澄清、开发、测试、文档更新、培训更新、上线支持。我的经验系数是:只算开发工时的话,实际总成本要乘 2.2 到 2.8 倍。新模块上线后配套的培训和文档更新,经常比开发本身还费时间。
(2)工期维度
要区分”关键路径影响”和”非关键路径影响”。很多变更本身工作量不大,但卡在关键路径上,会导致整体延期。评估时必须回答一个问题:这个变更会不会让某个里程碑后移?后移多少天?
(3)质量维度
变更引入的返工风险、测试覆盖缺口、技术债。特别要警惕的是”临上线前的变更”,此时测试窗口已经很紧,变更会直接压缩回归测试时间,把风险推到生产环境。
(4)资源维度
做这个变更需要抽调谁?这个人手上的其他项目会不会受影响?我见过最糟糕的情况是,某实施团队为了赶一个客户的紧急变更,从另一个客户项目抽调了核心顾问,结果第二个项目延期 3 周,罚款比第一个项目的变更收益高 5 倍。

3. 变更的三种处置方式:吸收、置换、计价
很多人以为变更只有”接”和”不接”两个选项,其实中间还有两种更聪明的做法。
- 吸收:用范围缓冲额度消化。适用于 L1 微变更,前提是缓冲额度还有余量,且必须在台账上记录消耗。
- 置换:以物易物,用等价的低优先级需求换掉新需求。这个方法特别适合客户预算紧张但需求旺盛的情况,双方都不掉面子,范围总量不膨胀。
- 计价:走正式变更定价流程,调整合同金额或工期。适用于 L2 和 L3 变更。
我最推荐的是置换,因为它把讨论从”要不要加钱”转移到”什么更重要”,客户的抵抗感最低,而且往往能顺带砍掉一些本来就价值不高的需求。
五、案例与数据观察:一个制造企业的变更治理改造
上一节的框架听起来理想,落地会不会水土不服?我用一个真实项目讲落地过程。这个项目我在 2024 年下半年参与,客户是年营收 40 亿左右的制造企业,实施团队峰值 22 人,合同工期 7 个月。
1. 项目背景与初始状态
项目启动前的第一次风险评审,我就发现苗头不对。客户方的项目组成员来自 6 个部门,没有统一的对接人,售前阶段遗留了 9 条口头承诺没有落到书面。我方团队是临时组建的,一半成员来自另外两个项目组,对客户业务不熟。

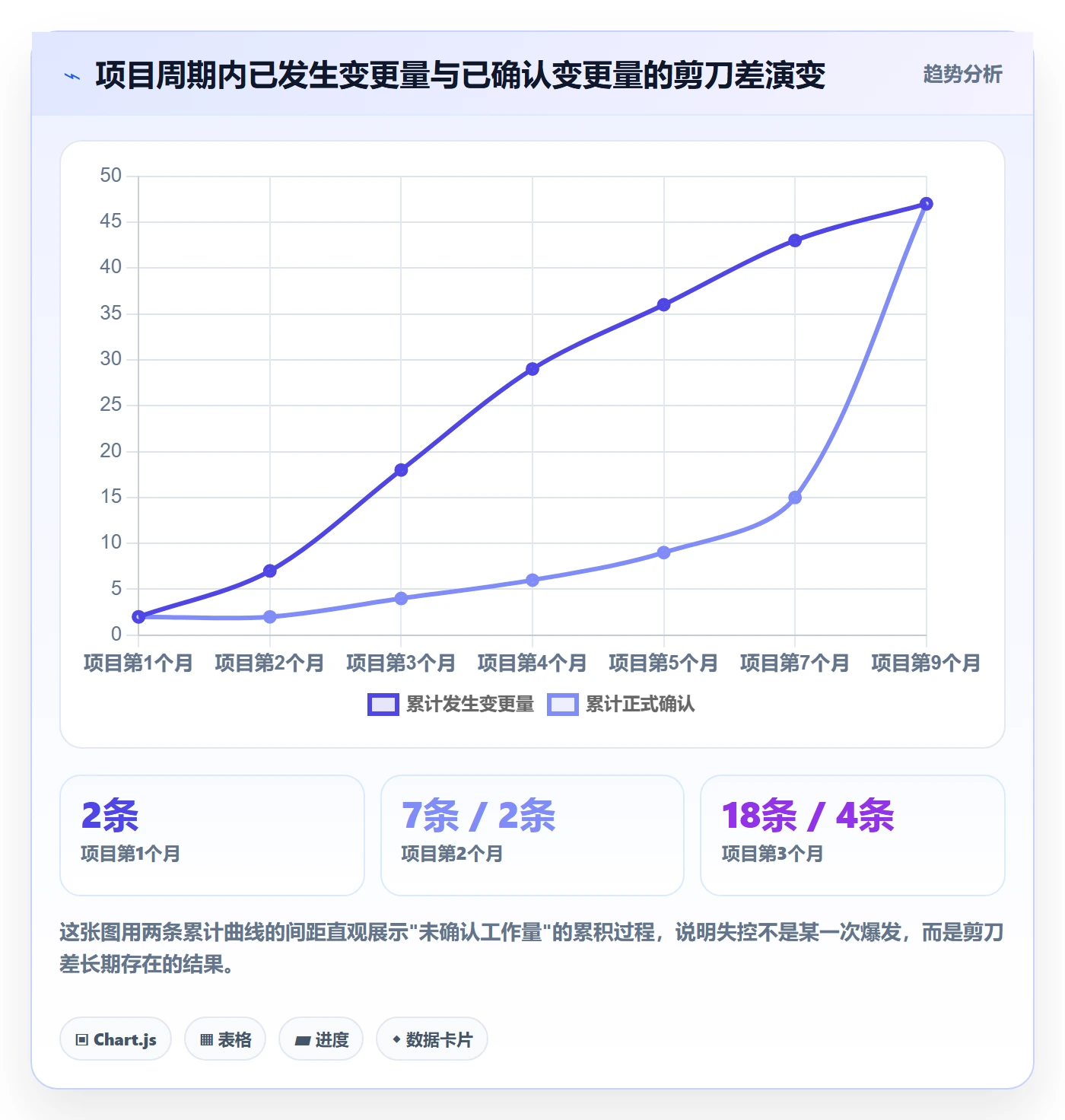

第一个月就验证了担心。变更台账记录 14 条变更,其中 8 条来自不同部门的直接对接,项目经理是事后知道的。这跟前面那个失败项目的前期症状一模一样。
2. 我们做的四个改造动作
(1)收敛变更入口
跟客户明确:所有变更必须提交到统一的变更台账,任何其他渠道(会议、群聊、电话)提出的需求,一律视为”待登记”,不进入评估队列。初期执行阻力很大,客户业务部门抱怨”太麻烦”。我们的做法是在客户方每个部门指定一名”变更联络人”,由联络人统一提交,部门内部的需求照样零散提出,但对外只有一个人。
这一招把变更入口从 6 个收敛到 1 个。第二个月开始,变更登记及时率从 43% 提升到 89%。
(2)用工具固化台账与决策流
一开始我们用传统表格管理变更,很快就遇到瓶颈:跨部门可见性差、状态更新靠人工、决策超时无人提醒、变更与开发任务割裂。
这个项目客户是中大型组织,对数据主权和私有化有明确要求,最终选用了 PingCode 作为变更与研发管理的一体化平台。选它的原因有几个:它主要服务中大型企业及 100 人以上组织,工作项模型能撑住我们这种多部门、多层级的状态流转;支持私有化部署,满足客户数据不出内网的合规要求;而且支持 Jira 平滑迁移,客户 IT 部门原有的研发数据可以带过来,不用重新建账。
从我们的使用体验看,最直接的收益是把变更单和开发任务放在了同一个工作项模型里。以前变更单在 A 系统、开发任务在 B 系统,状态对不上,责任人互相推。现在变更单通过关联关系直接挂到任务和缺陷上,状态一改,两边同步,追溯的时候一眼能看到”这条变更最终落在哪些提交上”。
另外一点是变更的影响面可视化。通过工作项之间的关系图,我们能很快看出某条变更牵动了哪些已确认需求、哪些测试用例。这在做四维影响评估时省了大量人工翻记录的时间。
(3)建立分级授权 + 超时升级机制
把上一节的 L1/L2/L3 分级表写进项目章程,同时加一条规则:决策超时自动升级。L1 超过 4 小时未决策,自动升级到 L2 决策人;L2 超过 24 小时,升级到指导委员会。
这条规则让客户方对接人的压力感明显上升,因为他们知道拖下去的后果不是”慢慢来”,而是”风险自动上浮到他们领导那里”。实施三个月后,L1 变更的平均决策耗时从 31 小时降到 6 小时。
(4)每周变更健康度例检
每周五下午,项目经理和客户对接人一起过一遍变更台账,只看三个数字:本周新增变更数、未决策变更数、未决策变更的累计风险敞口。15 分钟结束,但效果显著,因为它让”剪刀差”每周都被看见。
3. 改造前后的数据对比

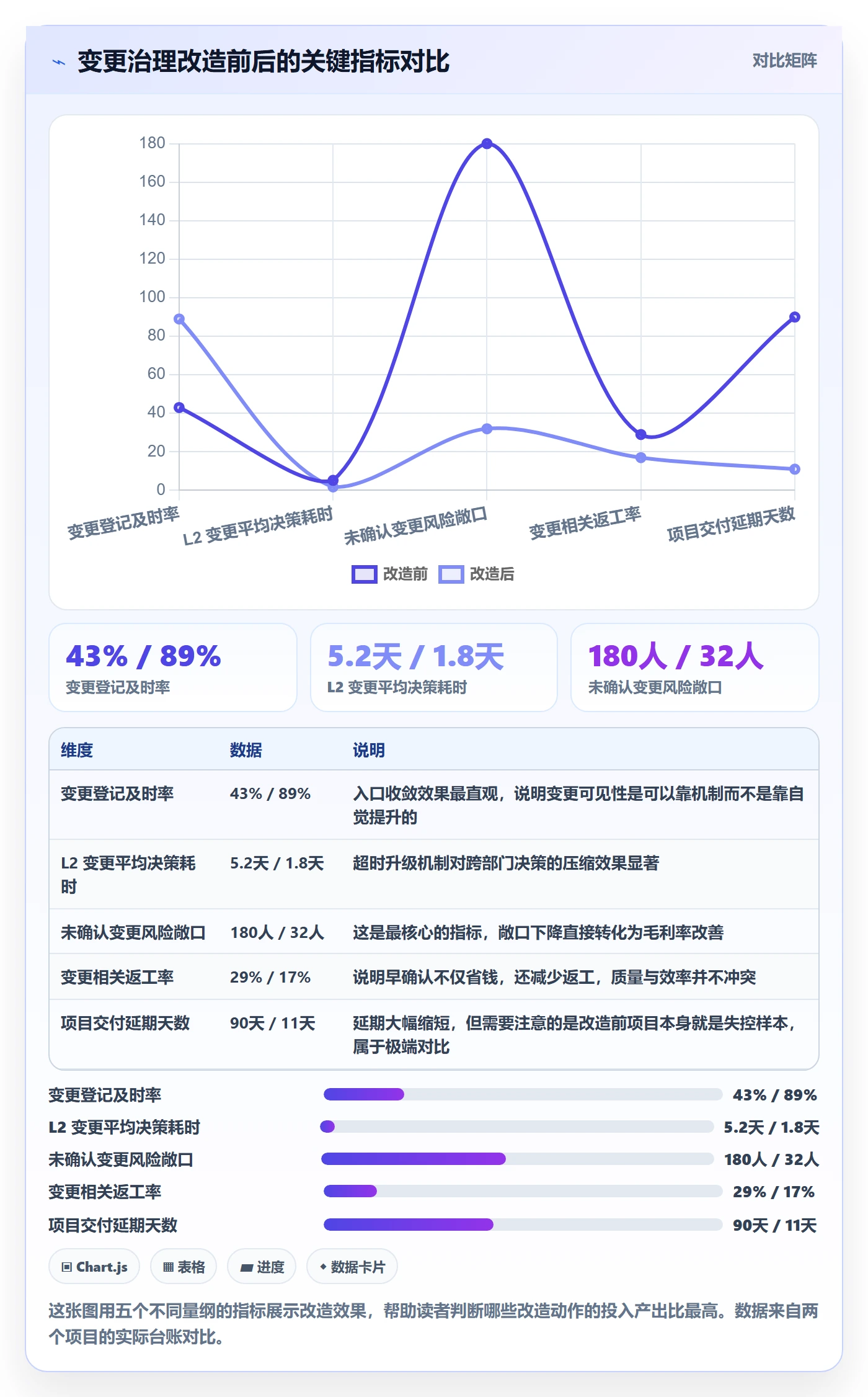

| 指标 | 改造前(第 1 个月) | 改造后(第 5-6 个月均值) | 变化幅度 |
|---|---|---|---|
| 变更登记及时率 | 43% | 89% | +46 个百分点 |
| L1 变更平均决策耗时 | 31 小时 | 6 小时 | -81% |
| L2 变更平均决策耗时 | 5.2 天 | 1.8 天 | -65% |
| 未确认变更累积风险敞口 | 约 180 人天 | 约 32 人天 | -82% |
| 变更相关返工率 | 29% | 17% | -12 个百分点 |
| 项目最终毛利率偏差 | 预计 -19 个百分点 | 实际 -4 个百分点 | 改善 15 个百分点 |

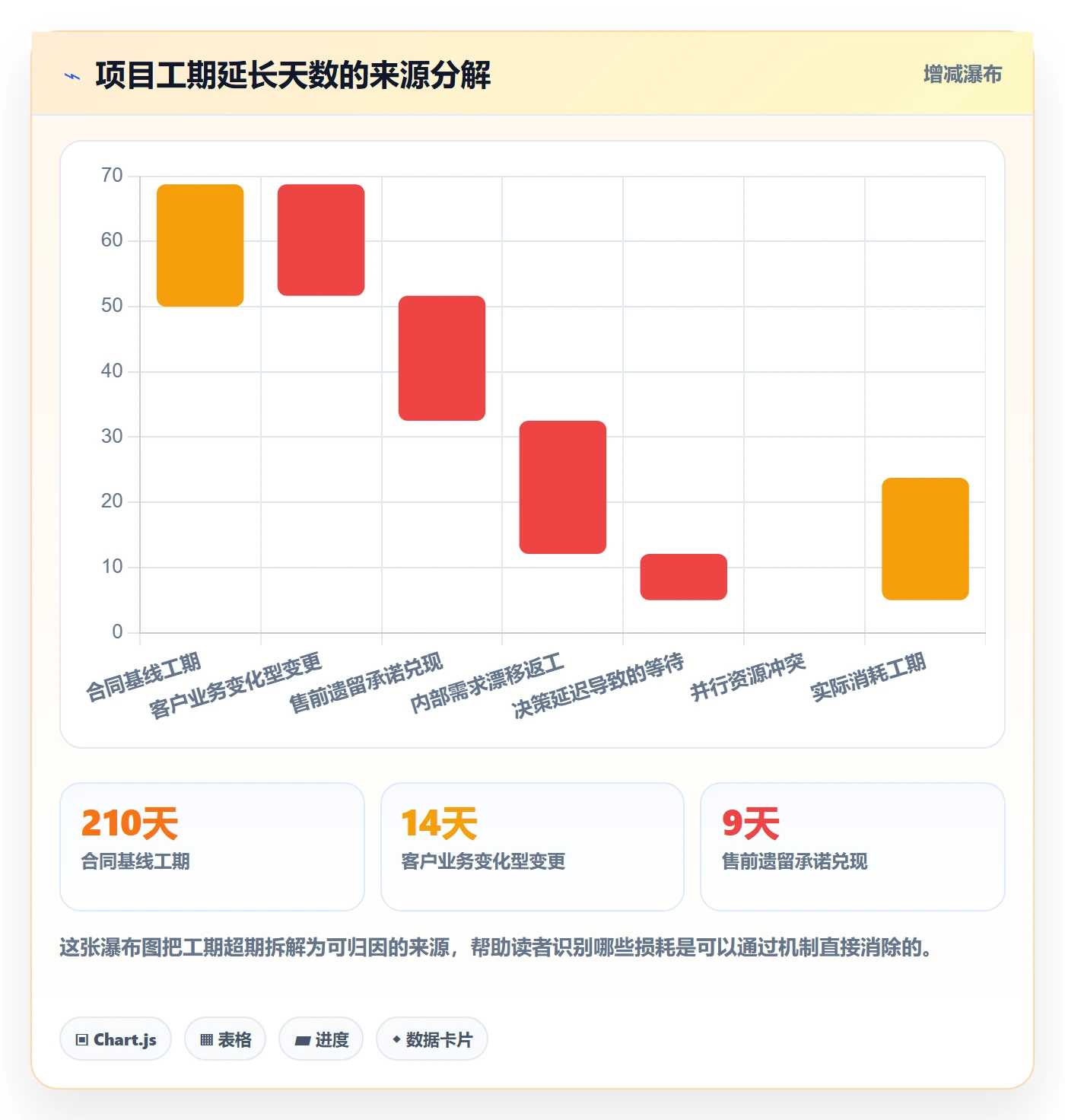

这个项目最终延期 11 天交付,客户接受,尾款正常回收。对比我前面那个毛利率掉了 19 个百分点的项目,差别不在于变更更少,恰恰相反,这个项目一共发生了 61 条变更,比那个还多。

4. 一个反例:工具买了但没改机制
同期我还接触过另一家企业,他们买了项目管理系统,配置了变更流程,但半年后我回访时发现,变更模块的使用率只有 20% 多。原因很简单:他们把工具当成了流程的全部。
表单在系统里,但没人定义决策时限;台账在系统里,但一线顾问依然用聊天记录跟客户确认;状态流转配好了,但跨部门决策人根本没登录过系统。工具解决的是”记录和提醒”,机制解决的是”谁负责、多久必须回”。缺了后者,工具只会变成新的形式主义。

六、不同情况下的行动建议
方法论讲完,接下来是分场景的行动清单。我按团队规模、项目阶段、客户类型三个维度给建议,你可以直接对照自己项目的情况取用。
1. 按团队规模
(1)10 人以下小团队
不要上复杂流程。你需要的只有三样东西:一个共享表格当变更台账、一条”所有变更必须由客户项目经理书面确认”的规矩、每周一次 10 分钟的变更检查。
小团队最大的优势是决策链短,最大的劣势是一旦有人离开就断档。所以台账必须是共享的,不能存在个人电脑里。
(2)10 到 50 人中型团队
需要分级授权和明确的角色分工。建议设置”变更协调员”这个角色,由项目部或 PMO 的人兼任,负责台账维护、超时提醒和每周健康度统计。同时把变更单和开发任务关联起来,避免”变更是变更、开发是开发”的两张皮。
(3)50 人以上、服务中大型客户的团队
这时候靠人管已经不行了,需要工具承载。选型时重点看四件事:能不能支持多层级工作项和自定义状态流转、能不能做变更单与研发任务的关联追溯、能不能私有化部署、能不能从现有系统平滑迁移数据。
以 PingCode 为例,它在这几个点上比较适合中大型交付团队:工作项模型支持需求、任务、缺陷、变更单统一管理,关系图能展示变更的影响链路;支持私有化部署,适合对数据主权有要求的客户;支持从 Jira 平滑迁移,业务不用中断。对于正在做国产化替代的团队,这类平台是比较省心的选择。
2. 按项目阶段
| 阶段 | 重点动作 | 容易忽略的事 |
|---|---|---|
| 立项与售前交接 | 核对售前承诺清单,逐条落书面并标注”需评估” | 销售离职后承诺无人认领 |
| 需求调研期 | 建立范围基线,明确签字人和变更入口 | 基线写成功能列表,缺少业务目标描述 |
| 开发建设期 | 每周变更健康度例检,控制剪刀差 | 只统计变更数,不统计未决策敞口 |
| 测试与 UAT 期 | 设置变更闸门,此阶段变更需加签质量负责人 | 压缩回归测试时间,风险后移到生产 |
| 上线与验收期 | 梳理未结清变更,作为验收前置条件谈 | 为了尽快验收而放弃变更补偿 |
3. 按客户类型
强流程型客户(国企、大型集团):对方本身有变更管理办法,你要做的是把自己嵌入他们的流程,主动提供评估模板,避免被他们的流程拖着走。
业务驱动型客户(民企、成长型企业):对方决策快但不规范,你要做的是帮他们建立最简单的机制,重点抓书面确认和置换选项。
多头对接型客户:这类最危险。第一件事就是推动指定唯一对接人,否则后面所有努力都会被分散的入口稀释掉。
七、不同情况下的取舍
前面给的都是”该怎么做”,但现实里资源永远不够,必须做取舍。这一节讲四种典型的取舍场景,以及我会怎么选。
1. 严格流程 vs 快速响应,怎么选
流程严格能控风险,但会拖慢响应;响应快能赢得客户好感,但会积累风险。我的判断依据是合同类型的确定性。

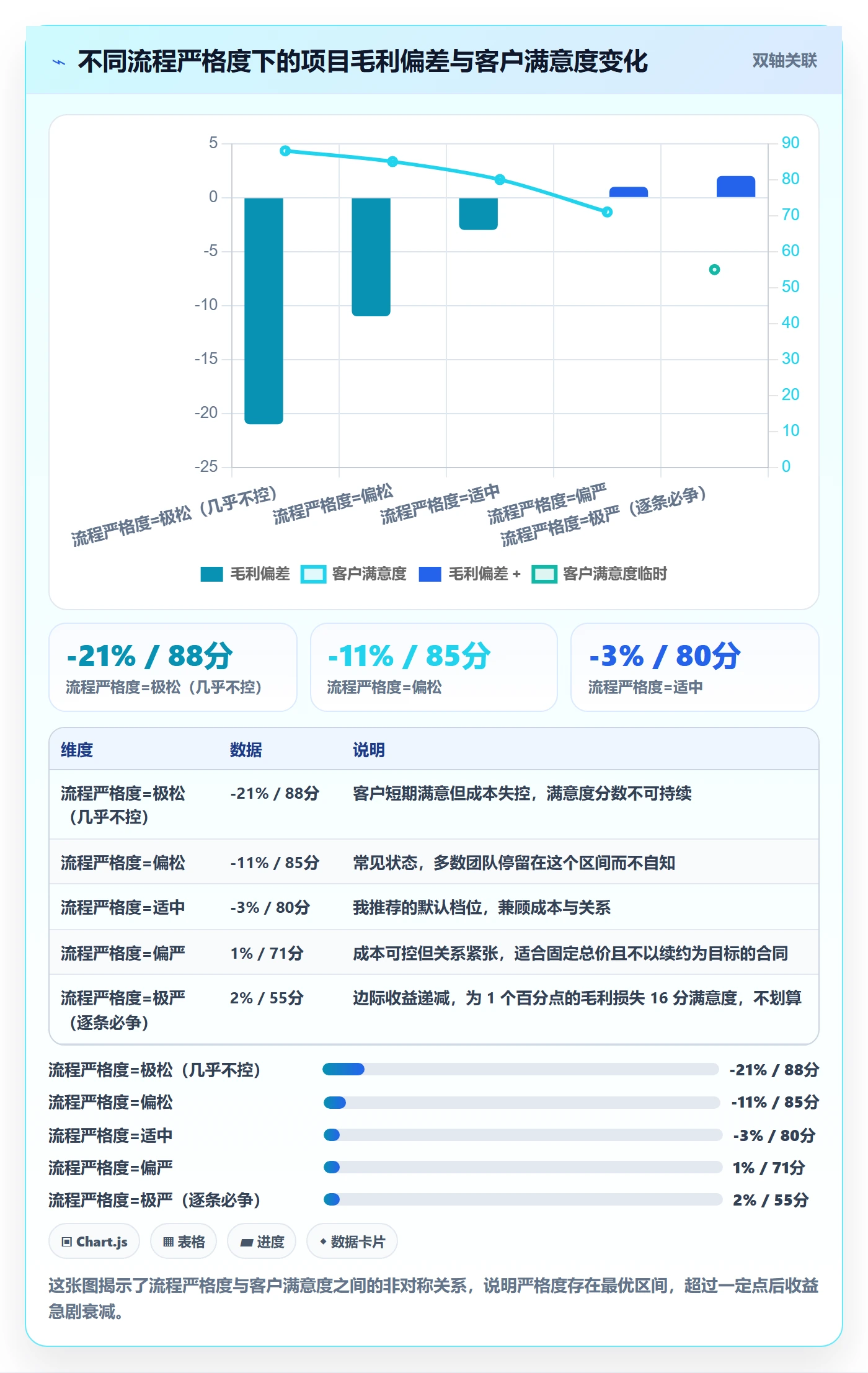

如果是固定总价合同,必须偏严格。因为你承接的每一条未定价变更都是纯亏损,没有回旋余地。如果是人天计费或者成本加成合同,可以适当偏灵活,变更成本能传导出去,此时客户满意度带来的续约价值更高。

2. 承接变更 vs 坚持置换,怎么选
承接变更会扩大范围,坚持置换会消耗谈判时间。我的经验是看变更的类型:
- 客户业务变化型:优先承接,因为拒绝会损害合作关系,而且这类变更往往客户有预算支持。
- 售前过度承诺型:优先置换,因为这是历史欠账,你没有立场要求额外出价,不如用它换一个有价值的条件。
- 内部需求漂移型:直接砍掉。这类变更没有外部驱动力,纯粹是团队自我加戏。
3. 用缓冲额度 vs 全部走正式流程,怎么选
缓冲额度能让小事快跑,但会被滥用。我的做法是给缓冲额度加两个限制:额度上限(比如范围总量的 12%)和额度可见性(每个月向客户通报剩余额度)。
一旦客户知道”缓冲额度只剩 4%了”,他们的提需求行为会自动变得克制。这种自我约束比我方反复强调”这个要收费”有效得多。
4. 短期验收 vs 长期毛利,怎么选
这是最考验人的取舍。临近验收时,手上往往挂着十几条谈不拢的变更。为了尽快验收回款,很多项目经理选择一笔勾销。
我的判断原则是:如果这次勾销会形成先例,就不要勾销。因为下一个项目的客户可能是同一家,或者同一个行业圈子里会传开。可以接受的妥协是”部分延期结算”,先把范围确认下来,金额挂账到下一期,既不影响本期验收,也不放弃定价权。
5. 我的最终建议:不要追求零变更
讲了这么多控制手段,最后我要给一个反向的建议:不要以零变更为目标。
零变更通常意味着两种糟糕情况:一是你拒绝了所有合理需求,客户体验很差,续约率低;二是变更全部转入地下,你根本看不见。真正健康的项目状态是变更高频发生、快速确认、逐步计价。就像好的代码不是没有 bug,而是 bug 能被快速发现和修复。
所以衡量一个实施团队的变更管理水平,我会看这四个数字,而不是看变更总数:
- 变更登记及时率(目标 ≥ 85%)
- 未决策变更的平均滞留时长(目标 ≤ 48 小时)
- 未确认变更的累计风险敞口占总预算比例(目标 ≤ 5%)
- 变更确认后的返工率(目标 ≤ 20%)
结尾:把变更从”救火”变成”常态运营”
回到开头那个掉了 19 个百分点毛利的项目。如果重来一次,我要做的最关键的一件事,不是设计更严密的审批流程,而是在第 2 个月出现第一条变更时,坚持把它书面定下来。因为那一次妥协,定义了这个项目之后所有变更的处理基调。
范围变更管理最反直觉的地方在于:它的成败不取决于你的流程有多完备,而取决于你在第一次遇到模糊地带时的选择。你退一步,后面就要退一百步。
所以我给读者的下一步动作只有三个,都是这周就能做的:
- 把你当前项目的所有变更,不管有没有走流程,全部拉进一张表,算出”未确认变更的累计人天”。这个数字大概率会让你不舒服,但它必须被看见。
- 跟客户约定唯一变更入口,并明确 L1/L2/L3 的决策人和决策时限,用邮件确认下来,不需要等正式合同补充。
- 如果你是 50 人以上、服务中大型客户的团队,评估一次工具承载能力,重点看工作项关联追溯、私有化部署和迁移成本这三项。工具不会自动帮你管好变更,但它能让你想管的机制真正跑起来。
变更永远不会消失,它会一直来。能控制的,只有它来的方式和你要付出的代价。
常见问题解答(FAQ)
1. 项目范围变更时,实施团队最先应该做什么来避免失控?
我之前在一个交付项目里,客户中途突然要求加三个报表,我当时觉得顺手就答应了,结果后面排期全乱。我一直搞不清,范围变更来的时候,第一步到底该先干什么,是先评估还是先答应?
先做书面变更登记,再评估,最后才谈承诺。具体做法是:任何范围变更必须形成一条变更记录,写清提出人、提出时间、变更内容、期望上线时间、影响模块;然后由实施负责人牵头做影响评估,至少覆盖工期、人力、依赖方、验收标准四个维度,给出量化结论,比如增加多少人天、影响哪几个里程碑。
没有这条记录和评估结论之前,任何人都不应在口头或群里承诺能做。判断依据很简单:范围变更的本质不是能不能做,而是做了之后原定交付是否还成立。如果评估显示关键里程碑后移超过原工期的一定比例,比如超过两成,就必须走正式变更审批,而不是实施团队自己扛。
2. 客户坚持要加需求但不肯调整工期和预算,实施团队怎么应对?
我遇到过客户说这个功能很小你们顺手做了吧,但工期一天不加、钱一分不给,我们团队连续加班还是延期了。我想知道,这种明显不合理的变更,实施团队有没有既不得罪客户又能守住底线的办法?
核心动作是把变更和原范围解耦,用选项方案替代正面拒绝。做法是准备两到三个可选方案,每个方案都标明代价:方案A在现有工期内加需求,则必须砍掉原范围里的某些功能或降低验收标准;方案B保原范围,则新增需求进入二期并单独报价和排期;方案C增派人手,但需要追加费用并说明新人的磨合风险。
把选择权交回客户,而不是由实施团队单方面说不。判断依据是:客户真正在意的往往不是免费,而是不确定性。当你把每个选项的后果量化清楚,多数客户会选一个可接受的方案。同时所有沟通结论要落邮件或项目管理系统里的变更单,避免后续扯皮。
3. 范围变更频繁发生时,怎么用项目管理工具把风险控制住?
我们项目上线前两个月,变更几乎每周都有,靠聊天记录和表格根本追不清谁提的、影响多大。我想知道,用项目管理工具到底应该怎么配置,才能真的管住范围变更,而不是变成又一个填表负担?
关键是让变更流程在工具里形成闭环,而不是只用来记任务。配置上至少要有四个字段:变更来源、影响评估结论、审批状态、关联的原需求或里程碑。流程上要求变更单从提出到审批必须有状态流转,任何开发任务只有关联到已审批的变更单才能进入迭代。
数据口径建议盯两个指标:一是变更吞吐量,即每周新增变更数和关闭数的比值,比值长期大于一说明变更在积压;二是变更返工率,即因变更导致已完成任务返工的比例,超过一成说明评估环节太草率。用某项目管理平台做这件事时,重点不是功能多,而是让变更单成为唯一可信来源,群里说的不算。
4. 实施团队怎么提前预防范围变更演变成项目事故?
我复盘过一个失败项目,前期需求确认很顺,中期开始小变更不断,最后验收时客户说这不是我要的。我想知道,与其事后救火,实施团队能不能在项目早期就埋下防变更失控的机制?
预防的核心是把验收标准和变更边界在项目启动阶段就写死。第一,需求确认文档里除了功能清单,必须附一份不做清单,明确写出本期不包含哪些容易引起歧义的内容,并由客户签字或邮件确认。第二,设定变更窗口期,比如需求冻结后到上线前两周内只接受缺陷修复,不接受新增功能,窗口期规则写进项目章程。
第三,每个里程碑结束时做一次范围基线核对,用实际交付对比原基线,偏差超过约定阈值就触发预警。第四,保留变更日志,即使是被拒绝的变更也要记录原因。判断依据是:范围变更本身不可怕,可怕的是没有基线,没有基线就没有偏差,没有偏差就无法预警,最后只能靠验收时吵架收场。
文章包含AI辅助创作:项目范围范围变更教程:实施团队风险控制,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/320633
读者评论
文中把风险敞口落在“已投入但未确认”上很准,但剩余工期压力系数的平方项样本只有12个,直接拿来算说服力不够。实际项目里更该看变更是否在关键路径上、资源能不能替换;另外24小时出评估在跨部门客户里很难,48小时决策往往需要升级机制,否则一线还是只能等。
售前过度承诺型变更确实最难谈,但只靠立项交接时核对承诺清单不够。销售和实施KPI不一致时,销售签完单就撤了,口头承诺照样留坑。要让销售对交付毛利或变更成本有连带责任,核对才有牙齿,否则就是实施团队自己填表自己看。
变更入口分散这条太真实。客户对接人直接找顾问或开发,很多人不是想隐瞒,而是怕上报后被说能力不行,或者觉得流程太慢。光发制度没用,得让一线知道上报不会挨骂,同时有人快速帮他把影响评估做出来,否则他们宁愿顺手改掉。
