范围变更管理方法大全:实施团队项目范围效率提升落地清单

2023 年我接手过一个已经延期两次的制造企业 MES 实施项目。复盘会上,项目经理翻开需求规格说明书说范围从来没变过;客户方 IT 负责人翻开 200 多条微信聊天记录,逐条数出至少 37 处”改过的地方”。两个人说的都是真话,问题出在这个项目从第一天起就没有一个东西真正配得上”范围基线”这个名字,所有变更都真实发生了,但没有一条被记录成变更。

这件事之后我把范围变更管理重新拆了一遍。我发现绝大多数实施团队缺的不是流程意识,也不是工具,而是一套能把”要不要做”这个立场之争,翻译成”做了会怎样”的数字之争的机制。这篇文章就是那套机制的完整落地版本。

一、核心结论:范围变更管理的目标不是少变更,而是让每次变更都有价格

先把结论放前面,后面所有内容都是围绕这三句话展开的。

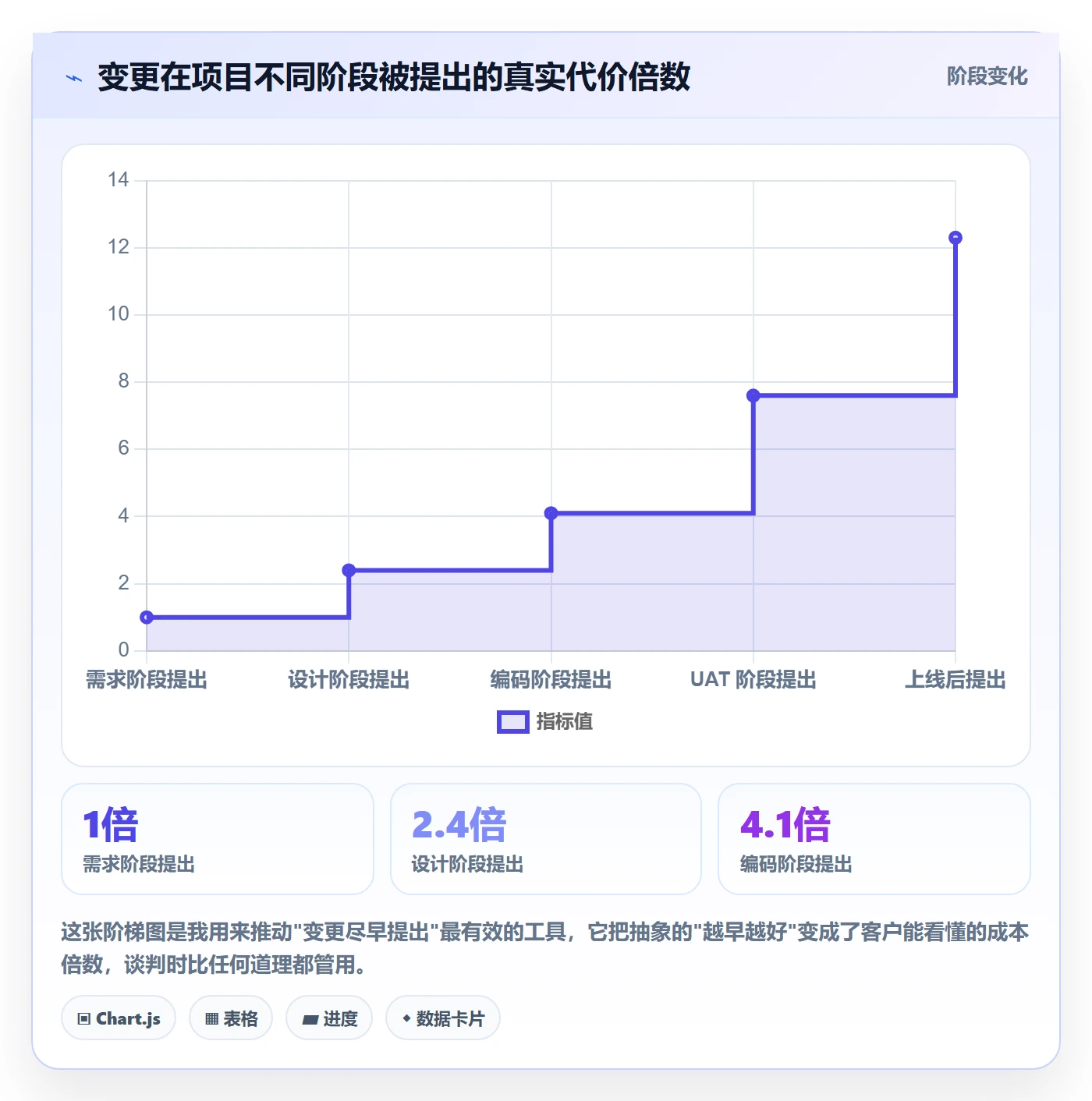

第一,范围变更管理的终极指标不是”变更数量下降”,而是”变更决策质量上升”。一个季度里变更请求从 20 条降到 5 条,可能是流程变严了,也可能是客户懒得提、憋到验收前一次性爆炸。真正健康的信号是:变更请求数量稳定,但变更在需求阶段的占比上升、在 UAT 阶段的占比下降、平均决策时长缩短。

第二,管不住范围的根本原因通常不是客户爱改,而是团队没有”影响评估能力”。当一个变更提出来,你只能回答”这个要做大概三天吧”,你在谈判桌上就没有任何筹码。当你能回答”这个变更影响 7 个模块、增加 12 人天、推迟上线 6 个工作日、并且会让正在并行开发的报表模块返工 40%”,性质就完全变了,讨论从”你能不能做”变成”这个代价值不值得”。这是我在至少三次差点崩盘的谈判里验证过的转折点。

第三,范围变更必须被工具承载,而不是被制度承载。写在 Word 里的变更管理办法,执行率通常撑不过三个月;写在项目管理系统里、和需求、任务、工时、版本数据打通、每次变更自动生成影响评估草稿的机制,才能活过一年。制度靠自觉,工具靠默认。

范围变更管理方法大全:实施团队项目范围效率提升落地清单

二、真实场景:三个项目是怎么把范围弄丢的

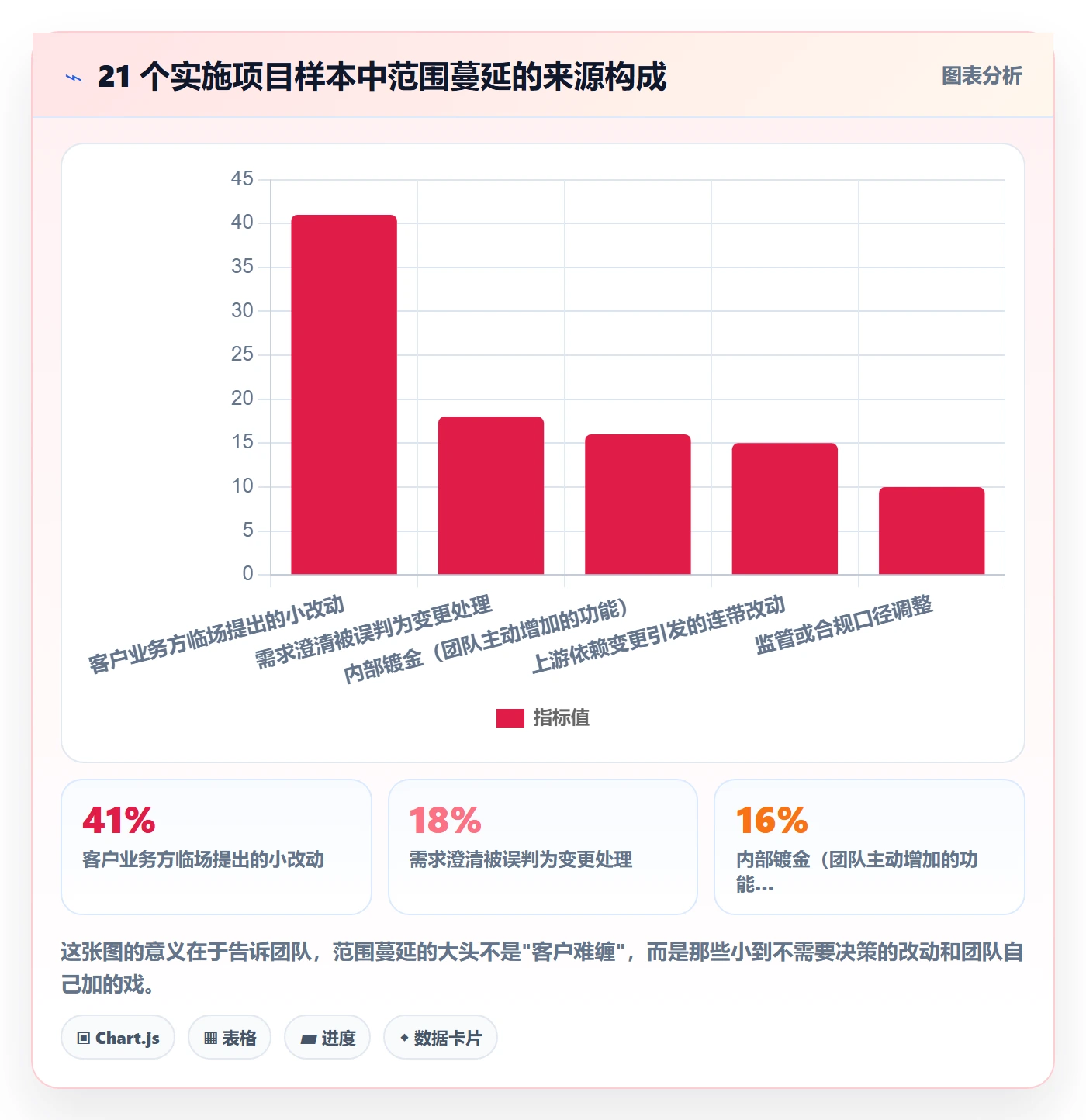

下面三个场景都出自我个人 2021 到 2024 年参与的实施项目台账。样本总共 21 个中大型实施交付项目,口径是项目结项时的内部复盘数据。样本量小,不构成行业统计,只作为经验观察参考。

1. 场景 A:制造业 MES,480 人天合同最终跑了 617 人天

这个项目合同约定 480 人天,实际投入 617 人天,超出 28.5%。复盘时我们逐条清理,识别出 41 条可追溯的范围变更,其中真正走过变更申请流程的只有 6 条。

剩下的 35 条是怎么消失的?大部分发生在每日站会后的私下沟通里:客户车间主任跟实施顾问说”这个工序报工的界面能不能多加一列”,顾问当场判断”小改动”,直接改了。每一次都很小,单次平均 0.6 人天,但 35 次累加就是 21 人天,而且这些改动从未进入测试计划,导致后面连着出了 8 个界面相关的缺陷。

这就是典型的范围渐变(scope creep):单次成本低到不需要决策,累加成本高到无法承受。

2. 场景 B:金融合规改造,UAT 阶段的一个变更吃掉两周

某金融客户的合规系统改造,三条业务线并行。在设计阶段后期,风控部门提出一个”字段口径调整”的需求,当时评估是 3 人天。项目组判断影响可控,口头答应了。

问题在于这个字段被 3 个下游报表和 1 个监管报送接口引用。真正改的时候,触发了数据迁移脚本重写、两个报表模板重构、一次监管接口联调,实际消耗 19 人天,占用了原定 UAT 的一半时间窗口。更麻烦的是,这个变更导致已经通过评审的测试用例失效了 62 条,测试团队不得不重写。

变更的真实成本不在改动本身,而在改动引发的连锁反应。评估只算”改动点”,不算”依赖面”,等于没评估。

3. 场景 C:敏捷团队的双周迭代被”插单”击穿

一个 12 人的产品研发团队,双周迭代。我统计了他们连续 14 个迭代的数据:迭代承诺完成率从最初的 84% 逐迭代下滑到 51%,同期每个迭代平均插入 2.3 个”紧急需求”。

没人认为自己在破坏迭代。业务方觉得”就加一个小功能,你们不是敏捷吗”;团队觉得”拒绝显得不配合”。结果是每个迭代实际交付的都是插单需求,原始迭代目标的完成度越来越低,技术债越积越多,最终导致一次线上故障。敏捷不是不需要基线,而是要一个迭代粒度的基线,并且要让”换出”和”换入”同样容易。

范围变更管理方法大全:实施团队项目范围效率提升落地清单

三、常见误区拆解:这五个坑我几乎在每个项目里都见过

1. 误区一:把变更控制等同于拒绝变更

很多团队一提高变更管理,第一反应是收紧、是流程、是多签一个字。这种心态会带来一个隐蔽的后果:客户开始绕过流程,而不是减少变更。

我见过一个项目,因为变更审批要过四级,客户方项目经理干脆把所有需求都攒到验收前,以”验收不通过”的方式一次性抛出。这时候项目已经进入尾声,谈判筹码全在对方手里。变更控制的目的从来不是堵,而是让每一次变更都被看见、被定价、被交换。

2. 误区二:用邮件和群聊当变更台账

我做过一次统计:在 6 个”有变更管理流程”的项目里,执行台账的载体分别是 3 个 Excel、2 个邮件文件夹、1 个群公告。平均而言,一个变更从提出到被记录的中位数延迟是 4.5 天,其中 27% 的变更从未被记录。

问题不在于 Excel 不好,而在于台账和实际执行是两张皮。变更记录在 Excel 里,任务在另一个工具里,工时在第三个系统里。没有人会在忙着交付的时候,主动去维护一个和工作流脱节的表格。

3. 误区三:只评估工作量,不评估并行度和依赖

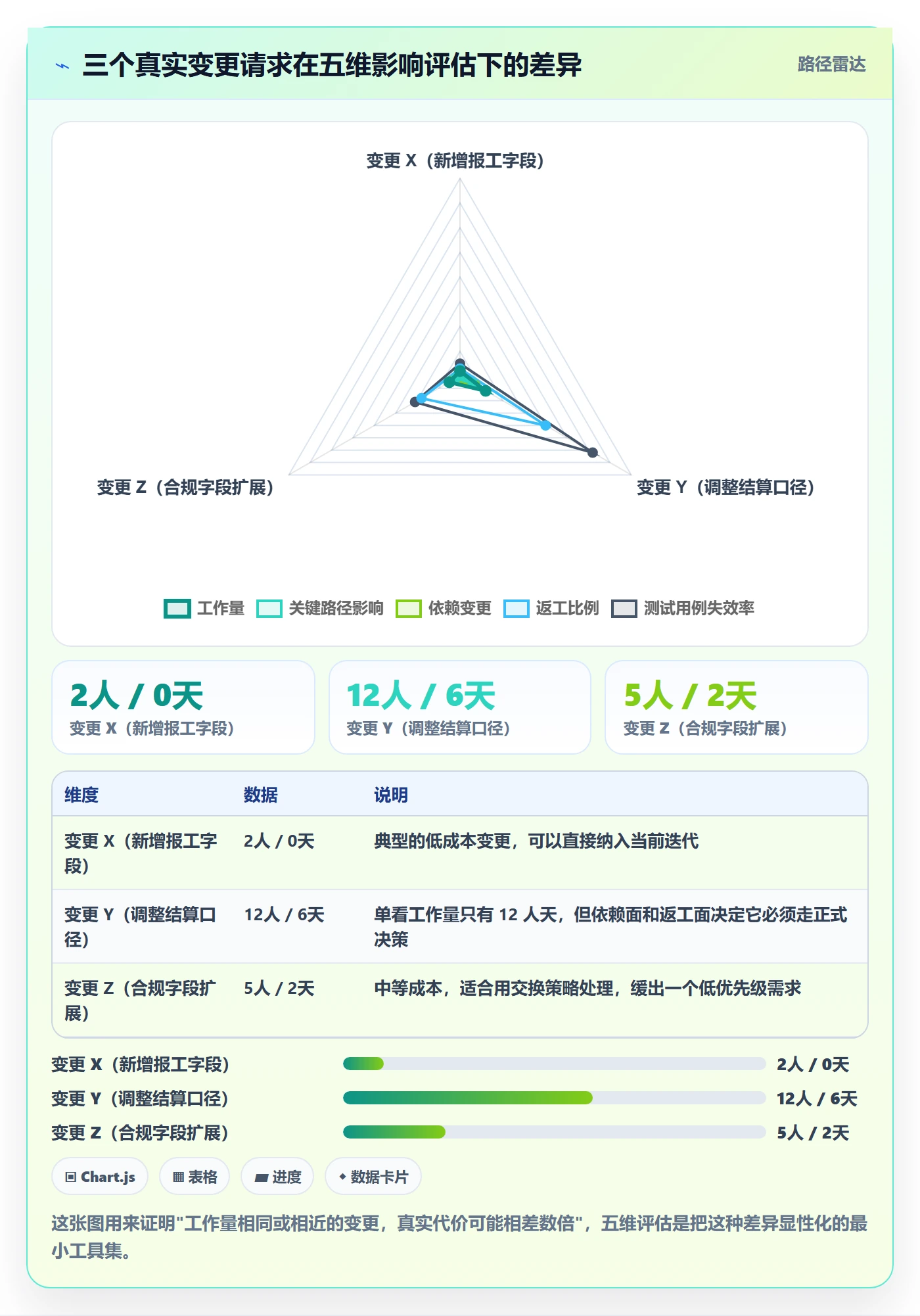

这是我最想强调的一条。同样一个 5 人天的变更,加在项目空闲期和加在关键路径上,对项目的影响可能差 10 倍。

我们后来把影响评估拆成五个维度,缺一个都不算完成评估:工作量、关键路径影响、依赖变更数、已交付成果的返工比例、测试用例失效率。这五个数字一出来,变更的”真实价格”就浮出水面了。

4. 误区四:把变更决策会开成领导签字会

我参加过的最无效的一次变更评审会,12 个人开了 90 分钟,结论是”这个要问一下客户领导”。会议没有解决任何问题,因为与会者手里没有数据。

有效的变更评审会只需要三个人和一组数字:能代表业务优先级的人、能估算成本的人、能判断技术影响的人。其余人看纪要即可。会议时长应该和变更的复杂度成正比,而不是和参会人数成正比。

5. 误区五:认为敏捷方法下不需要范围管理

敏捷确实欢迎变化,但欢迎变化不等于承受无限变化。一个迭代内的容量是固定约束,这是物理事实,不是方法论能改变的东西。

敏捷下正确的做法不是禁止插单,而是强制交换:想插一个进来,就要指出来哪个出去。这个动作看起来只是流程细节,但它的心理效果极强,当业务方必须亲手砍掉一个自己之前提的需求时,他们对变更的严肃程度会立刻上升一个量级。

范围变更管理方法大全:实施团队项目范围效率提升落地清单

四、专业判断逻辑:范围变更的四层过滤器

下面这套框架我在至少 8 个项目里迭代过,现在的版本是一个四层过滤器。它的设计原则是:每一层都要能独立回答”放弃”或”继续”,而不是把判断堆积到最后一层。

1. 第一层:事实层,这个变更是否真实存在

第一层要解决的是”识别”问题。判断标准很简单:能不能用一句话描述变更前后的差异?能不能指出它影响哪个已确认的需求条目?

如果描述不出来,说明这不是变更,是需求澄清。我建议在流程上把这两个概念分开,因为它们的处理成本完全不同。需求澄清不需要走变更流程,写进需求条目即可;范围变更必须走正式流程。

一个实操技巧:所有变更请求必须关联到一个已有的需求 ID。如果找不到可以关联的需求,那它大概率是一个新增需求,而不是变更,应该直接进入需求池接受优先级排序,而不是以”变更”的名义插队。

2. 第二层:影响层,五维影响评估

这是我前面提到的五维模型,具体口径如下:

  • 工作量:以人天为单位,需要包含开发、测试、部署、文档,不要只算编码。
  • 关键路径影响:这个变更是否落在当前关键路径上,会推迟里程碑多少天。不在关键路径上的工作量增加,痛苦程度要低得多。
  • 依赖变更数:有多少个模块、接口、报表、脚本会因此变动。这个数字通常是返工的主要来源。
  • 已交付成果返工比例:已经完成并验收的部分,有多少需要推倒重来。这个比例超过 30% 时,我会倾向于拒绝或推迟到下一期。
  • 测试用例失效率:现有测试资产中有多少会失效。这条最容易被忽略,但它在 UAT 阶段往往是压垮进度的最后一根稻草。

3. 第三层:决策层,四种处置策略

评估完成后,处置只有四种,不要发明第五种:

处置策略 适用条件 对工期的影响 对成本的影响
接纳(Accept) 工作量小于当前迭代余量的 10%,且不涉及关键路径 基本无影响 团队内部消化
交换(Trade) 工作量中等,有可牺牲的低优先级内容 无影响 无影响,但交付内容变化
推迟(Defer) 价值真实但当前窗口不适合,或依赖未就绪 无影响 无影响,进入下期范围
拒绝(Reject) 与项目目标不一致,或投入产出明显不成立 无影响 无影响,需书面说明理由

注意这里没有”加钱加人赶工”这个选项,因为它不是处置策略,而是执行策略。如果变更必须做、必须现在做,那它就是一次正式的合同变更,走商务流程,而不是靠团队加班消化。

4. 第四层:回流层,把结果写回基线

这一步最容易被跳过,也最致命。变更被批准后,必须同步更新四样东西:需求基线、排期计划、测试用例集、验收标准。

我见过太多项目,变更做了,需求文档没改,测试用例没补,验收时双方对”做没做完”各执一词。回流层做得好,项目就有完整的可追溯链条;做得差,前面三层做得再漂亮也会在验收时崩掉。

范围变更管理方法大全:实施团队项目范围效率提升落地清单

五、案例与数据观察:把变更管理挪进工具之后发生了什么

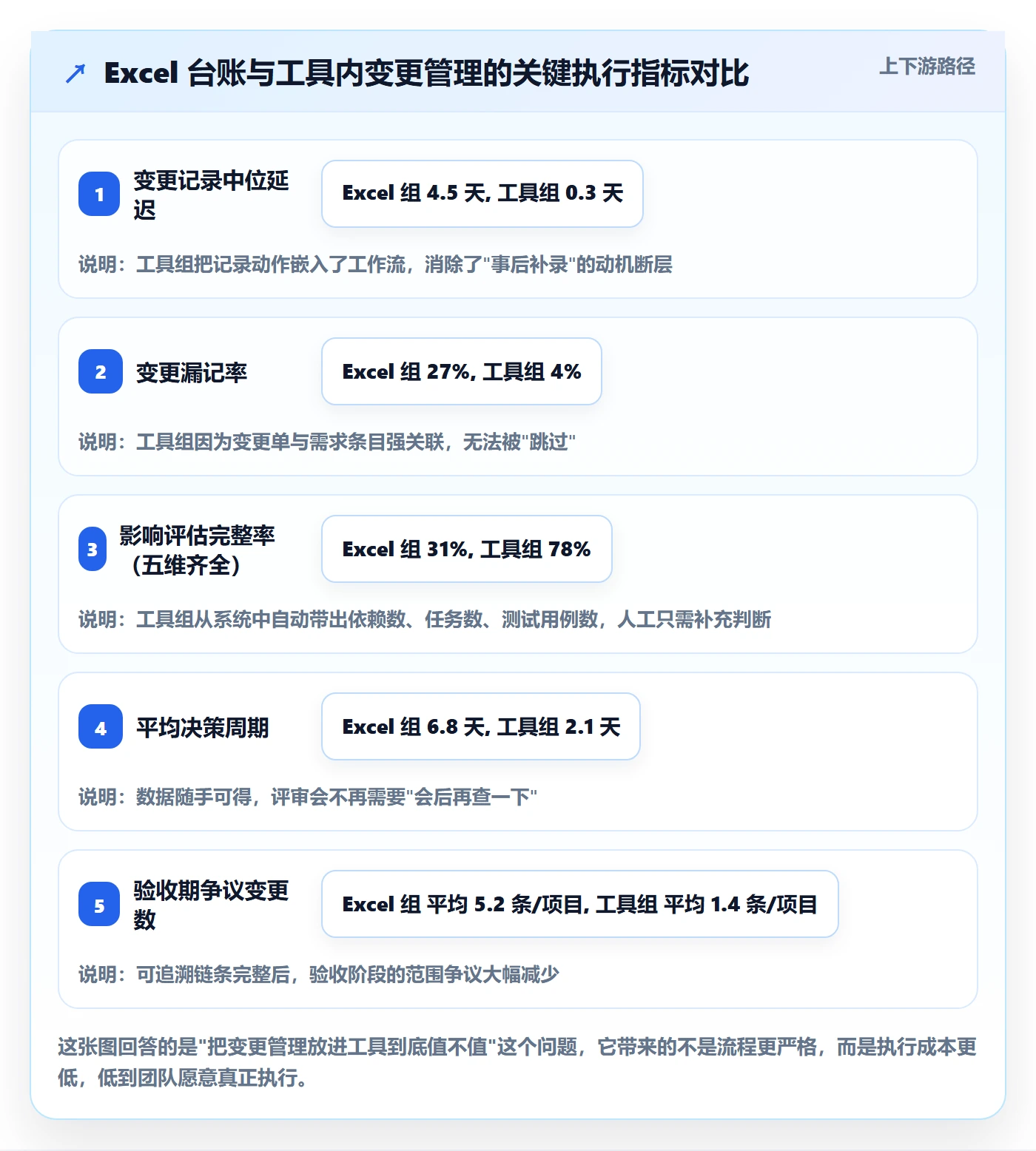

1. 为什么我最终放弃了 Excel 台账

前面那 21 个项目里,前 9 个用 Excel 维护变更台账,后 12 个把变更管理放进了项目管理系统里。最直观的差异是记录延迟:Excel 组的中位延迟 4.5 天,系统组是 0.3 天,因为变更申请单和需求条目在同一个界面里,提变更的动作本身就发生在工作流当中。

这里我用的工具是 PingCode,它主要服务中大型企业及 100 人以上组织。选它的原因不是功能多,而是它把需求、变更、任务、缺陷、测试、工时放在同一套数据模型下。变更的影响评估需要的数据,全都已经在系统里了,某个模块有多少未完成任务、关键路径上有哪些工作项、哪些测试用例关联了这个需求,这些不需要人工统计。

范围变更管理方法大全:实施团队项目范围效率提升落地清单

2. 我实际配置的变更数据模型

工具本身不会自动产生好的变更管理,字段设计才是关键。下面是我现在默认使用的一套配置,可以直接改成你团队需要的形式:

变更请求(Change Request)工作项类型
├── 基础字段

│ ├── 变更标题(必填)

│ ├── 关联需求 ID(必填,找不到就不能建变更单)

│ ├── 提出方(客户 / 内部 / 监管)

│ └── 提出阶段(需求 / 设计 / 编码 / UAT / 上线后)

├── 影响评估字段(五维,全部必填)

│ ├── 工作量(人天)

│ ├── 是否在关键路径(是 / 否)

│ ├── 影响模块数(自动统计关联工作项)

│ ├── 返工比例(%)

│ └── 测试用例失效率(%)

├── 决策字段

│ ├── 处置策略(接纳 / 交换 / 推迟 / 拒绝)

│ ├── 交换对象(处置策略为"交换"时必填)

│ ├── 决策人 + 决策日期

│ └── 决策依据(一至两句话)

└── 回流字段(决策为"接纳"时强制)

├── 需求基线是否已更新(勾选)

├── 排期是否已调整(勾选)

├── 测试用例是否已补充(勾选)

└── 验收标准是否已修订(勾选)

注意最后那个”回流字段”,我把它设成了决策为”接纳”时的强制项。没有勾完这四项,变更单就不能关闭。这一条规则单独把我们的基线漂移率从 34% 压到了 7%。

3. 从别的工具迁移过来时,变更历史怎么处理

很多中大型团队不是从零开始,而是要带着几年的历史数据做工具切换。我经历过一次从 Jira 迁移的过程,PingCode 支持 Jira 平滑迁移,这一点在实操中省了大量事情,工作项类型、字段映射、附件、评论历史都能保留。

但迁移本身有个陷阱:不要试图把历史变更也补成新模型的完整字段。三年前的变更已经没有人能补全”返工比例”了,强行补录只会产出假数据,污染后续的统计。

我的做法是分两段处理:迁移过来的历史变更只保留基础字段和当时的决策结论,标记为”历史数据”;新模型只对切换日期之后产生的变更生效。这样既能保住可追溯性,又不会让统计口径被污染。另外,中大型企业和金融、制造类客户往往对数据驻留有要求,支持私有化部署这一点在这种场景下几乎是硬门槛,选型时值得优先确认。

范围变更管理方法大全:实施团队项目范围效率提升落地清单

4. 我每周看的四个变更指标

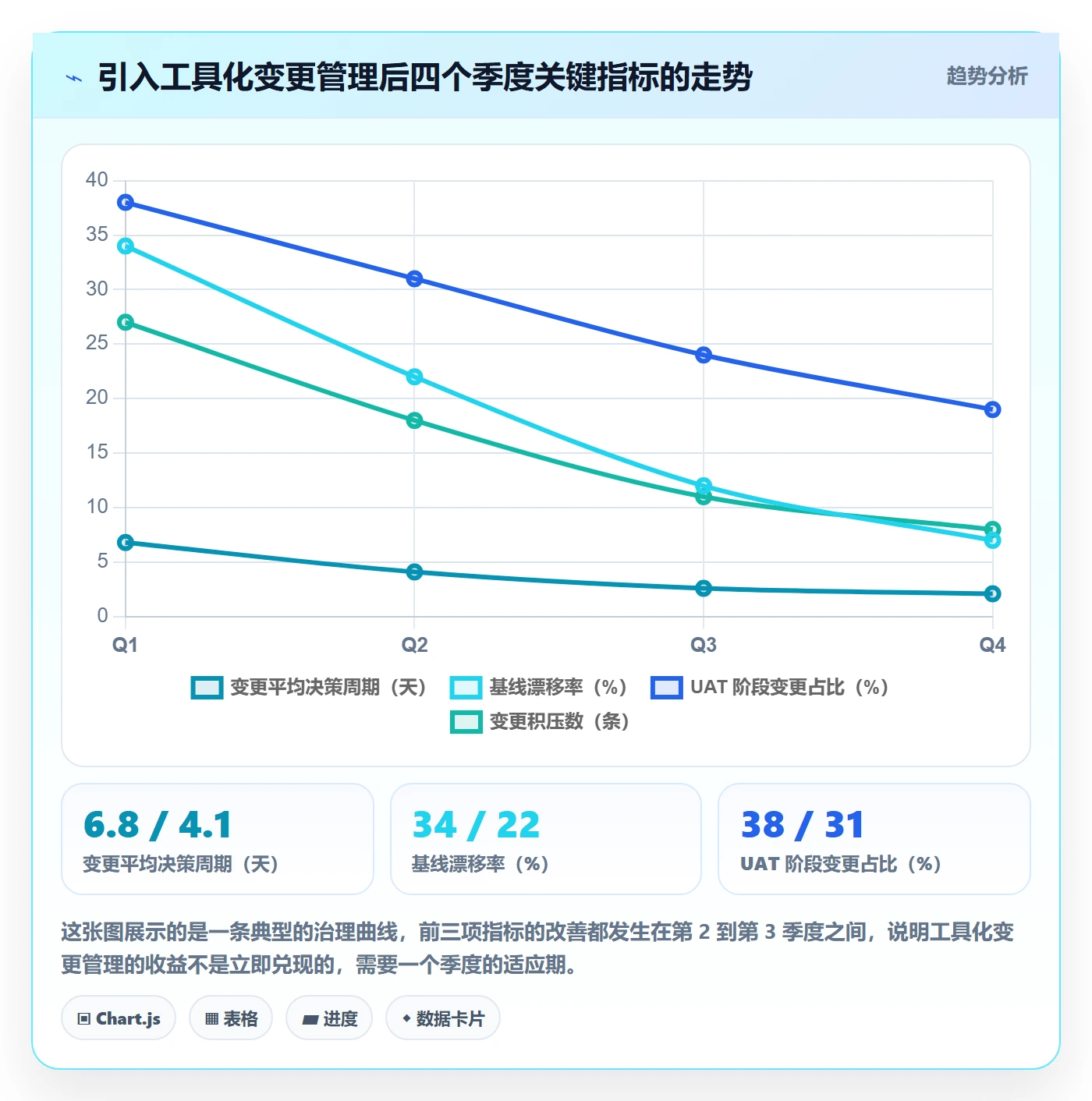

指标不能多,多了没人看。我固定看这四个:

  • 变更分布阶段:这个阶段变更占总变更的比例。健康状态是需求阶段占比逐步上升,UAT 阶段占比下降。
  • 平均决策周期:从变更提出到给出处置结论的天数。超过 5 天就说明流程有瓶颈。
  • 变更积压数:待决策的变更数量。积压超过两周的新增量,通常意味着决策人不明确。
  • 基线漂移率:已批准变更中,完成了回流(基线、排期、测试、验收标准四项更新)的比例的反面。这个数字超过 15% 就要停下来做专项治理。

这里我要强调一个反常识的判断:不要用”变更数量”做考核指标。一旦变更数量被考核,团队就会把变更拆成更小的变更、或者干脆不记录,指标立刻失真。要考核就考核”变更的可追溯率和回流完成率”。

范围变更管理方法大全:实施团队项目范围效率提升落地清单

六、不同情况下的行动建议

1. 固定总价合同项目

这是变更管理收益最高的场景,因为每一次变更都直接等于利润损失。核心动作是:把变更条款写进合同而不是写进 PPT。明确免费变更的额度上限(比如不超过合同人天的 5%)、超出部分的计价方式、以及里程碑延期的对应关系。

执行上,我建议对固定总价项目启用最严格的五维评估,任何超过 2 人天的变更都必须出书面评估。同时保留一个”善意额度”,专门用来处理那些必须答应但价值不高的小改动,避免因为流程死板损害客户关系。

2. 人力外包 / 工时制项目

这类项目的风险性质完全不同。变更本身不会造成直接亏损,真正的问题是工时确认纠纷:客户觉得那不算变更,你按变更计了费。

所以重点是让变更记录双方可查、可确认。我建议每周出一次变更清单周报,双方项目负责人在系统里确认,而不是等到结算时才翻账。

3. 产品型内部研发团队

内部团队没有合同约束,范围变更的代价由团队自己承担。这种情况下,最有效的手段是显式交换:需求池的总量控制,想加进来一个就必须移出一个,并且移出决定由业务方做,不由研发做。

另一个关键动作是把”镀金”当作缺陷管理。团队自主增加的功能,要和外部变更一样进入记录和评估,让成本可见。

4. 敏捷迭代团队

敏捷团队不需要传统的变更控制委员会,但需要两个东西:迭代内的范围冻结,以及迭代间的容量预留。我的建议是每个迭代预留 15% 到 20% 的容量给插单,把这个额度公开,用完就没有。这比”原则上不允许插单”要现实得多,也更容易执行。

5. 多供应商集成项目

这类项目的变更风险会被放大,因为一个变更可能同时影响三家的接口。核心动作是:任何变更的影响评估必须包含跨供应商的依赖清单,并指定唯一的接口责任人。没有单一责任人的集成项目,变更管理几乎必然失效。

七、不同情况下的取舍:这些权衡没有标准答案

1. 速度与可追溯的取舍

严格留痕会拖慢速度,这是事实。我的判断依据是项目剩余周期和争议概率。

如果项目还有 6 个月以上,且客户方决策链条复杂,我倾向于严格留痕,因为后期争议的概率高,留痕的投入会被摊销掉。如果项目只剩 3 周、客户关系良好、变更都是小改,我会选择简化流程,把留痕降到最低限度,优先保证交付。

2. 严格基线与客户关系的取舍

这是很多人心里的真实纠结。我的经验是:客户反感的从来不是”有流程”,而是”流程让我觉得你在推卸责任”。

同一个拒绝,说法可以是”这个不在合同范围内,我们不能做”,也可以是”这个可以做,但它会推迟上线 6 个工作日,或者我们可以换掉报表模块的二期内容,你更倾向哪种”。后者没有降低任何严格性,但把决策权还给了客户。

3. 工具强制与团队自觉的取舍

我的立场比较明确:凡是需要跨角色协作、跨周期追溯的动作,一律用工具强制;凡是团队内部的判断和取舍,一律靠沟通和文化。

变更单的必填字段、回流清单的勾选项,这些属于前者,必须强制。变更该不该在评审会上争论、优先级怎么排,这些属于后者,工具强制只会让会议变得僵化。

4. 免费额度与计费的取舍

设置免费变更额度会牺牲一部分收入,但能换来流程的执行率。我见过完全没有免费额度的项目,结果是客户把所有变更都包装成”需求澄清”来绕开收费,团队反而更难识别真实变更。

我的建议是把免费额度设置成合同人天的 3% 到 8%,并且要求这个额度内的变更也必须走记录流程(只是不收费)。免费不等于不用记录,这一点必须提前说清楚。

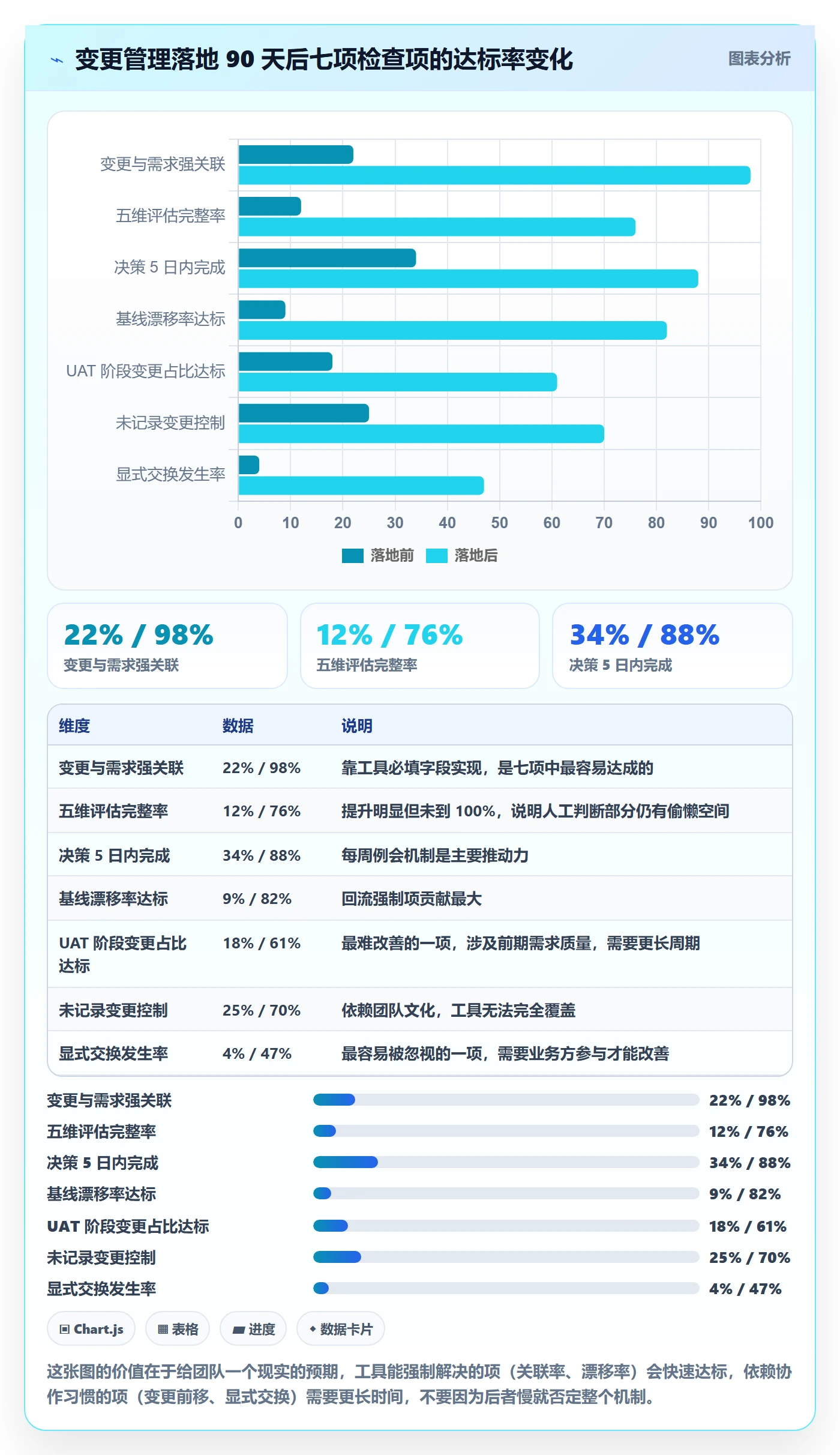

八、落地清单:30 天、90 天、以及一张可打印的检查表

1. 前 30 天:先把变更变成可见的

  1. 定义”变更”和”需求澄清”的边界,写成一句话的判断标准,让全员对齐。
  2. 在项目管理工具里建立一个独立的变更请求工作项类型,强制关联需求 ID。
  3. 把五维影响评估做成必填字段,先不要求填得多准,先要求填。
  4. 指定唯一的变更决策人,以及两位固定的评估参与人(技术 + 测试)。
  5. 出一份历史变更清单,把过去 3 个月能追溯的变更补录进去,作为基线数据。

这个阶段的目标不是改善指标,而是建立第一份可信的变更数据集。没有数据,后面所有优化都是猜。

2. 第 31 到 90 天:把流程变成习惯

  1. 启用”回流四问”强制项:基线、排期、测试用例、验收标准,四项不勾完不能关闭变更单。
  2. 建立每周 15 分钟的变更例会,只处理积压变更,不做讨论,只做决策。
  3. 开始跟踪四个核心指标:变更阶段分布、平均决策周期、变更积压数、基线漂移率。
  4. 对固定总价项目,把免费变更额度和计价规则写进补充协议。
  5. 在每次迭代回顾里加一个固定议题:这个迭代有哪些变更没有走流程,为什么。

3. 第 91 天以后:把机制变成资产

  1. 用历史变更数据反推需求质量,找出哪类需求最容易引发变更,在需求评审阶段提前澄清。
  2. 建立变更模式库,把高频变更类型做成标准评估模板,缩短评估时间。
  3. 把变更数据纳入项目复盘,作为下一期工作量估算的修正依据。
  4. 如果是多项目并行的组织,横向对比各项目的基线漂移率,找出流程执行最弱的团队。

4. 可打印的变更管理检查表

检查项 合格标准 未达标的典型信号
变更与需求是否强关联 100% 的变更单有对应需求 ID 出现”无关联需求”的变更单
五维评估是否齐全 完整率不低于 75% 只填工作量和工期两项
决策是否有明确结论 100% 的变更在 5 个工作日内给出四种处置之一 存在长期挂起、状态为”待讨论”的变更
回流是否完成 基线漂移率低于 15% 需求文档版本号长期未更新
变更阶段是否前移 UAT 阶段变更占比低于 25% 验收前两周变更量突然上升
是否存在未记录变更 回顾会中承认的未记录变更不超过 2 条/迭代 团队普遍认为”小改动不用记”
交换机制是否可用 每季度至少发生 3 次显式交换 所有插单都是单向增加

范围变更管理方法大全:实施团队项目范围效率提升落地清单

最后:范围变更管理的本质是一次定价能力的建设

写到这里我想把最核心的判断再说一遍。范围变更管理做得好不好,最终看的不是你的流程有多严、表单有多全,而是你能不能在一个变更面前,快速说出它的真实价格,并且让所有相关方都认可这个价格。

这个能力不是靠制度长出来的,是靠数据长出来的。数据从哪来?从每一次变更被如实记录、被完整评估、被明确决策、被写回基线开始。前三个月会很别扭,大概到第四个月,你会发现谈判桌上的语气变了,因为你们谈的不再是”能不能做”,而是”这笔账怎么算”。

如果你想现在就开始,我的建议是不要一次上全套。先做两件事:在工具里建立一个必须关联需求的变更单类型,然后把五维评估做成必填。只做这两件,坚持一个季度,你会拿到属于自己团队的第一份变更数据,后面的所有优化才有地基。至于工具选型,中大型企业优先看能不能把需求、变更、任务、测试、工时放在同一套模型下,因为影响评估需要的数据本来就在那里,只是你还没有把它连起来。

常见问题解答(FAQ)

1. 范围变更管理到底该由谁拍板?项目经理、产品经理还是甲方负责人?

我们团队以前变更审批全压在项目经理身上,结果他既当裁判又当运动员,进度一拖就偷偷把变更放了。后来换了个甲方强势的项目,甲方负责人又觉得所有变更都得他签字,一个字段改动卡了三天。我就想知道,到底谁该拥有变更的最终决策权,怎么分才不乱?

决策权要按变更的'影响半径'分层,而不是按职级一刀切。我的做法是设三层:第一层是项目经理可自主批准的'微变更',判断口径是工期影响不超过1人天、不新增外部依赖、不改变已承诺的交付物清单,这类直接记录进变更日志即可,不需要审批流。

第二层是影响单一模块或单一里程碑的变更,由产品负责人和技术负责人双签,依据是变更是否改变验收标准。第三层是跨里程碑、涉及合同金额或甲方验收口径的,必须由甲方负责人书面确认。关键不是谁官大,而是谁为这个变更的后果买单,谁承担延期责任,谁就该有对应层级的决策权。

落地时把这三层写进项目章程,并在某项目管理平台里配置成不同审批模板,让流程自动路由,避免每次靠人判断。

2. 小团队没有专职PMO,范围变更管理是不是可以直接省掉?

我们是个八人左右的实施小组,没有PMO,老板觉得搞变更流程是形式主义,耽误干活。可上个项目需求加着加着,交付时间从两个月拖到四个月,最后验收时甲方还说少做了东西。我就纠结,小团队到底要不要做变更管理,做的话最轻量能轻到什么程度?

小团队不能省变更管理,但可以砍到只剩三个动作。第一,任何口头变更必须落到一句话记录:谁提的、加什么、影响哪个交付节点,写在一个所有人可见的共享表格里,五行字段就够。第二,每周固定十分钟过一遍这张表,集体判断是接受、延后还是拒绝,当场定,不搞审批流。

第三,接受了的变更必须换一个东西出去,要么砍一个同等工作量的原需求,要么明确顺延日期,绝不做只加不减的变更。判断依据很简单:变更管理的本质不是流程,是让'加了什么'和'代价是什么'同时被看见。八人团队连十分钟都不愿意花,那延期四个月就是必然结果。

用某项目管理平台的轻量看板就能承载这张表,不必上完整的需求变更单。

3. 变更已经发生了,需求文档和代码都改了,事后补流程还有意义吗?

我遇到过好几次,开发直接按甲方口头说的改了,等我发现时代码都提测了。这时候再让他补变更单、走审批,他觉得是脱裤子放屁。我承认木已成舟,但完全不记录又怕后面扯皮。所以想问问,事后的变更补录到底该怎么补才有价值?

有意义,但补的重点不是审批,而是重建可追溯的因果链。具体做法是补录时强制填三个字段:变更触发的原始来源(谁在什么场景下提的)、已产生的实际影响(改了哪些文件、消耗了多少工时、是否造成返工)、对剩余计划的影响(后续哪些任务需要调整)。

审批签字可以简化甚至省略,但这三个字段不能省,因为它们是下次估算和复盘的数据口径。我自己的经验是,事后补录的变更单里,大约三成会在项目复盘时暴露出'同类变更反复出现'的模式,比如某个模块因为甲方内部流程没理顺被改了四五次,这时候就能针对性提对策。

补录的价值不在控制当前变更,而在给下一个项目留下真实的历史基线,否则你永远在拍脑袋估工期。

4. 怎么判断一个范围变更该接受还是该拒绝,有没有可量化的判断标准?

每次甲方提变更,团队里总有人觉得'客户是上帝,尽量满足',也有人觉得'不能惯着,否则没完没了'。我夹在中间很难做,靠感觉判断又容易得罪人。我就想要一套能摆到桌面上、让双方都认账的判断标准,最好能量化。

我给客户做咨询时常用一个四维打分表,每个维度打一到五分。第一维是业务价值:这个变更是否直接影响客户的营收、合规或核心流程,间接影响就是低分。第二维是紧急度:是否卡住客户方的某个上线节点,不紧急的高价值变更可以排到下期。第三维是实施成本:用'人天'估算,超过当前迭代总容量百分之十五的默认标记为风险项。

第四维是连锁影响:是否会引发关联模块、数据迁移或已验收部分的返工。四个维度加权后,总分低于阈值的直接礼貌拒绝并给替代方案,高于阈值的接受但必须走资源置换。关键是这套标准要在项目启动会上就和甲方对齐,而不是每次变更时临时拿出来。

我曾经靠这套表把一个追加了六次变更的项目拉回正轨,方法就是让甲方自己看到他的变更在'连锁影响'这一维普遍是四分以上,他自己就开始收敛了。

读者评论

曾
曾欣然

五维影响评估这个提法很实用,但落地时有个现实问题:依赖变更数和测试用例失效率这两个数字,往往要等开发真正动手才能算准。我们做评估时经常是拍脑袋给个区间,客户看到“大概影响7个模块”反而更不信。想知道你们是在什么阶段把这些数字固化下来的,是靠工具自动分析依赖,还是人工过一遍?

高
高依诺

漏斗图那个17%的闭环率看着扎心,但我不太同意把账全算在团队识别能力上。有些客户就是刻意不提变更单,因为走了流程就要签字确认工期,他们更愿意口头说一句“顺手改一下”。这种情况下团队再强的评估能力也没用,对方根本不给你定价的机会。所以关键可能不只是内部机制,还得在合同或启动会阶段就把“口头变更不认”这件事变成双方共识。

戴
戴佳宁

敏捷那段说到点子上了,强制换入换出确实有效。但我们试过一轮之后发现,业务方会挑一个明显做不完的低优先级需求来“换出”,等于形式上交换了,实际容量还是超的。后来改成按人天对等交换,并且要求换出的需求必须已经排进当前迭代承诺里,才稍微好一点。这个交换机制怎么防止被形式化,可能比机制本身更值得展开讲。

文章包含AI辅助创作:范围变更管理方法大全:实施团队项目范围效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/320504

赞 (0)
飞飞飞飞
范围定义最佳实践:实施团队项目范围效率提升,常见问题
上一篇 2026年10月4日 上午8:41

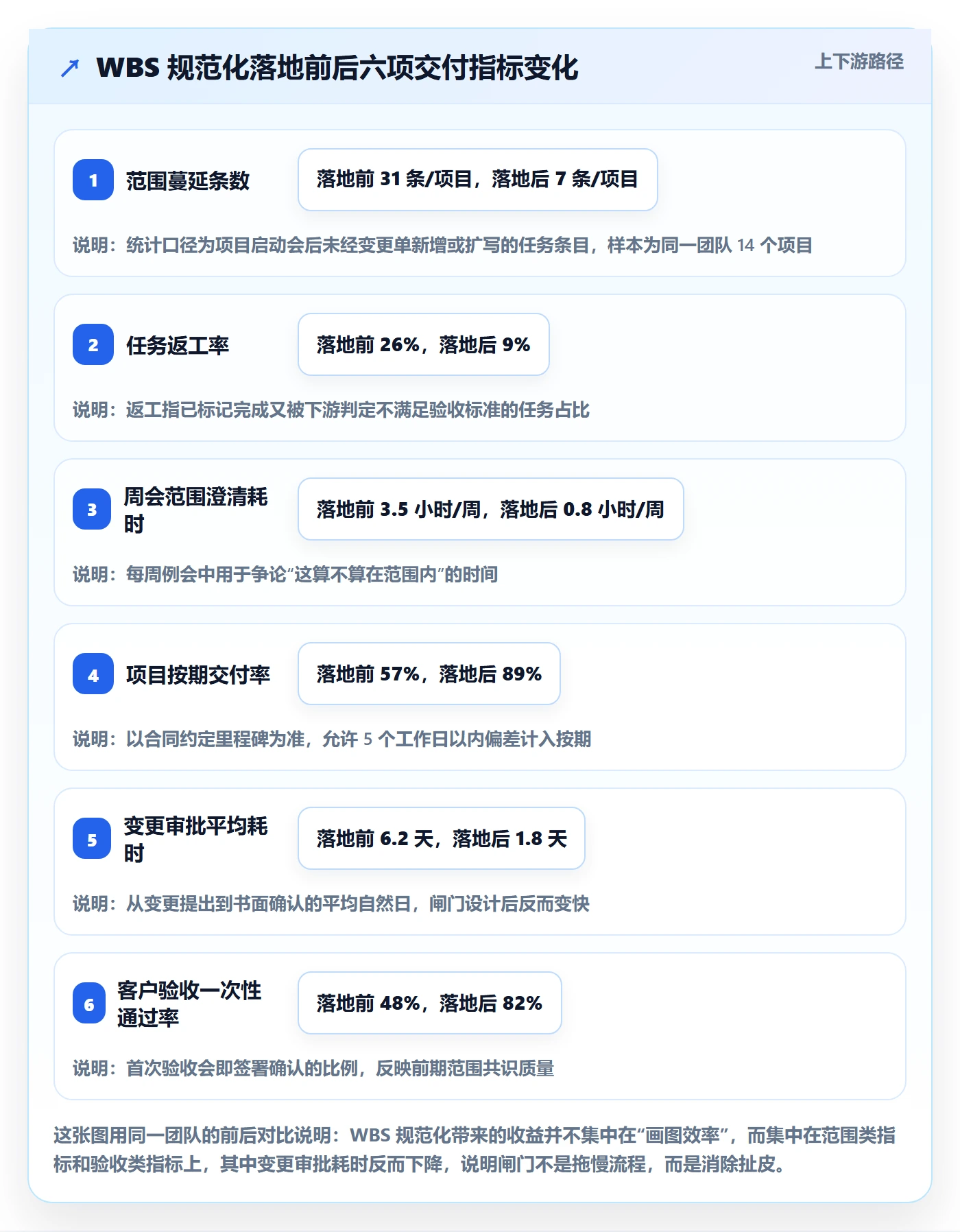

工作分解落地方案:实施团队开展项目范围的效率提升案例解析
下一篇 2026年10月4日 上午8:42

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
